两年前我帮一家 380 人的智能硬件公司做研发流程复盘,翻他们上一个旗舰项目的 14 周排期表,每个阶段都“按时开始、按时结束”,甘特图上是一片完美的绿色。但项目实际交付晚了 5 周。我把 11 名核心成员的日志、会议纪要和缺陷单时间戳对齐之后,发现一个很难看的事实:真正花在阶段内产出上的时间只占 41%,剩下 59% 消耗在阶段之间的对齐会议、等待上游交付物、以及上一阶段遗留问题的返工上。
也就是说,这支团队并不缺执行力,缺的是一条让阶段之间平滑流动的轨道。
这件事之后我把“项目阶段效率”重新定义了一遍:它不是一个关于“干得多快”的问题,而是一个关于“阶段边界处漏掉了多少时间”的问题。这篇文章我会把这几年在中大型研发组织里反复验证过的一套方法、模板和判断逻辑完整写出来,包括我自己踩过的坑、用过的工具配置、以及不同团队规模下该怎么做取舍。
一、先给结论:阶段效率低,八成不是“干得慢”,而是“等和返”
先说结论,后面再展开论证。如果你时间有限,只看这一节也能拿到七成的价值。我把这几年跨十几个项目、几千人规模的观察压缩成五条判断,它们构成了整套阶段实操方法的骨架。
1. 阶段效率 = 有效作业时间 ÷ 阶段总经过时间
这是最容易被忽略的公式。大多数团队度量阶段时看的是“计划 4 周、实际 4 周”,但这个数字不区分“真的在干活”和“在等别人”。我把这个比值叫阶段流转效率。
在我采集过的样本里,流程成熟度较低的团队这个值普遍在 30%-45%,做得比较好的团队可以到 55%-70%。差距看上去只有二十几个百分点,但换算到 14 周的排期上,就是 3-4 周的实际交付差距。而且这 3-4 周通常不体现在任何一份周报里,因为它分散成每天半小时的等待,没人会专门上报。
所以提升阶段效率的第一动作不是催进度,而是先把等待时间可视化出来。
2. 阶段门一次通过率是阶段效率最灵敏的先行指标
阶段门(Phase Gate)一次通过率,指的是某个阶段的退出评审第一次就通过、不需要退回补充的比例。它之所以灵敏,是因为它同时反映了三件事:入口条件是否把住了、交付物是否可验证、评审标准是否清晰。
我跟踪过的一个 200 人团队,阶段门一次通过率长期在 40% 上下。他们没有意识到,这意味着 60% 的阶段在退出时被退回一次,平均退回一次会带来 3-6 个工作日的延迟,以及一次跨 5-7 人的重新对齐会议。把一次通过率从 40% 拉到 75%,比让每个工程师多写 10% 的代码容易得多,收益也更确定。
3. 入口条件(DoR)比出口条件(DoD)的投资回报更高
几乎每个团队都写过 Definition of Done,但写 Definition of Ready 的团队不到三成。这是我认为最被低估的一环。
原因是:出口条件决定“这个东西做完了没有”,是事后检查;入口条件决定“这个阶段该不该开始”,是事前预防。事后检查只能发现问题,事前预防才能避免返工。我用过一个很粗暴的类比:DoD 是验收,DoR 是体检,你不可能靠验收来降低生病概率。
4. 阶段粒度要按“不可逆成本”切,不是按“时间长度”切
很多团队切阶段的方式是“这一块看起来要 3 周,就当一个阶段”。这个切法的问题在于,它把阶段当成了一个时间盒,而不是一个决策点。
我更推荐按不可逆成本切阶段:一旦某项投入花出去就很难收回的地方,就是一个必须设阶段门的位置。硬件打样、模具开模、数据迁移、对外接口冻结、合规送审,这些都属于不可逆动作。反过来,一个内部算法调优就算做 8 周,也不一定需要在中间设阶段门,因为改错了成本很低。
5. 阶段效率靠规则自动化,不靠开会强调
我见过太多团队在阶段效率出问题后,第一反应是“加一个周会”“加一个检查表”“领导多盯一下”。这三件事的效果都很短命,通常维持两到三个迭代就回到原点。
真正有效的是把规则写进工具里,让它自动执行。比如交付物没齐套就禁止阶段流转,遗留高风险问题超过阈值就自动升级。规则一旦落到系统里,它就不会因为某个人今天心情好坏而失效。

二、背景与真实场景:我见过的三种阶段管理形态
在讲具体方法之前,我想先描述三种我实际接触过的阶段管理形态。它们不是理论分类,而是真实组织里反复出现的三种失衡状态。理解这三种形态,能帮你快速判断自己团队目前在哪一格。
1. 形态 A:阶段门形同虚设
典型画像是一家 200-400 人的硬件加软件混合公司。他们有完整的阶段定义:概念、计划、设计、开发、验证、发布,每个阶段都写了评审要求。但实际运行时,评审会变成了汇报会,项目经理念进度,各部门说自己做了什么,没人真的在判断“这个阶段能不能过”。
我参加过其中一场,90 分钟的会议,前 70 分钟在同步进度,最后 20 分钟,主持人问“大家有没有意见”,全场沉默,然后宣布通过。这场会议的真实功能是信息同步,不是阶段决策。 结果是所有风险都被推迟到验证阶段集中爆发。
2. 形态 B:完全没有阶段,只有迭代
典型画像是一家 120 人左右的 SaaS 公司。创始人信奉“阶段就是官僚主义”,团队完全按双周迭代跑,没有阶段门,没有正式退出评审。前两年跑得很好,交付速度快、士气高。
第三年出问题了。一是准备做等保和 ISO 27001 审计时,拿不出任何阶段性的过程证据;二是产品线从 1 条扩到 4 条之后,跨产品线的接口变更没有任何冻结机制,一个团队的改动会悄悄破坏另一个团队;三是新来的 30 多人无法快速理解“现在这个系统处于什么状态”。
他们的解法不是回到瀑布,而是引入了轻量阶段门:只在“对外接口冻结”“数据模型变更”“对外发布”三个位置设门,其余仍是迭代。这个方向我认为是对的。
3. 形态 C:阶段过重,流程吃掉产能
典型画像是一家 500 人规模的制造企业信息化部门。他们对阶段的定义极其严格,每个阶段有 20 多个交付物、三层审批、四份签字表。结果是:一个本该 6 周完成的模块,光走流程就要 3 周。工程师开始学会“先干后补”,文档事后批量伪造,流程彻底失真。
这种形态最危险的地方在于,它表面上看流程执行率 100%,实际上文档和现实已经脱钩。流程越重,造假的动机越强,数据的可信度越低。
4. 三种形态的共同点
这三种形态表面差异很大,但底层问题是同一个:它们都没有把阶段当成一个“决策点”来设计,而是把阶段当成了“时间段”或者“审批单”。
形态 A 把阶段当时间段,所以只关心进度;形态 B 干脆取消决策点,所以积累了系统性风险;形态 C 把阶段当审批单,所以只关心签字。而真正有效的阶段设计,核心只有一个问题:在这个时间点上,我们需要做出哪一个不可逆的决策?需要什么证据才能做这个决策?

三、拆解六个常见误区
下面这六个误区,是我在复盘会上最常指出的。它们每一个都看起来合理,甚至有些是被行业惯例背书的,但实际效果与预期相反。
1. 把阶段当成甘特图上的横条
这是最普遍的一个。甘特图的横条天然表达的是“时间区间”,于是团队会不自觉地把阶段理解成“这段时间内做这些事”。一旦这样理解,阶段的成功标准就变成了“到时间点了没有”,而不是“交付物收敛了没有”。
我的判断是:甘特图适合用来沟通资源和依赖,不适合用来管理阶段。 阶段管理更适合用看板加状态机,因为看板表达的是“这个东西卡在哪一步”,这才是阶段真正要回答的问题。
2. 只写 DoD,不写 DoR
我做过一次小统计:在 12 个团队的流程文档里,11 个有明确的完成定义,只有 3 个写了启动条件。而恰恰是这 3 个团队,阶段返工率明显更低。
DoR 缺位带来的典型症状是“阶段开始了但做不下去”:开发阶段开始了,接口文档还没冻结;测试阶段开始了,测试环境还没就绪;发布阶段开始了,灰度方案还没评审。每一个“开始了但做不下去”,都会变成一次阶段内等待。
3. 阶段评审会变成汇报会
区分一个会议是评审会还是汇报会,看一个信号就够了:会上有没有可能出现“不通过”这个结论。 如果一场评审会从来没有人说“不行,退回补充”,那它就不是评审会。
我推动过一个很简单的改动:评审会的第一个议程固定为“本次评审的决策选项有哪些”,把“通过 / 有条件通过 / 退回”三个选项写在白板上。仅仅这个动作,就让某团队的阶段门一次通过率从 46% 提到了 61%,因为大家终于意识到这是一次决策,不是一次通知。
4. 用“完成百分比”度量阶段进度
“这个阶段完成了 70%”,这句话在工程上几乎没有信息量。因为它无法回答:剩下 30% 是什么?有没有隐藏的未知?会不会在 90% 的地方卡住两个月?
我更推荐用可验证交付物的齐套率来度量阶段进度。比如设计阶段有 8 项交付物,齐套 6 项就是 75%,而且每一项都是“有或没有”的二元判断,不存在主观发挥空间。
5. 交付物写成文档清单,不是可验证证据
“输出《详细设计说明书》”,这是一条典型的无效交付物定义。因为它没说清楚写到什么程度算合格,也没说谁能验证。
我建议每条交付物都写成“证据形式 + 验证方式 + 验证人”。比如:“详细设计说明书 V1.0 已归档,且其中 3 个高风险模块的设计已由架构师和测试负责人完成交叉评审,评审记录的遗留问题全部关闭。”这样定义之后,阶段齐套率就不再是自我申报,而是可核对的。
6. 所有阶段用同一套流程粒度
我在形态 C 那家公司看到的最典型问题:概念阶段和发布阶段用的是同一套 20 项交付物清单。结果是概念阶段被过度形式化,而发布阶段真正关键的回滚方案验证反而被淹没在清单里。
正确的做法是按不可逆成本和外部依赖来分配流程重量。概念阶段轻流程、快决策;涉及对外接口冻结和数据迁移的阶段重流程、强证据。

四、专业判断逻辑:四步判断一个阶段该管多严
误区讲完了,接下来讲我实际使用的判断框架。它不是一套放之四海而皆准的标准,而是一个四步推导过程,能帮你在具体情境下算出“这个阶段值得投入多少管理成本”。
1. 第一步:判断这个阶段的失败成本是否不可逆
先问一个问题:如果这个阶段做错了,纠正它的代价有多大?
可逆的,比如一段内部代码写错了,纠正成本接近零,这个阶段不需要重流程。半可逆的,比如已经对外发布的 API 设计,纠正需要版本兼容和客户沟通,成本中等。不可逆的,比如模具已经开好、数据已经迁移、合规材料已经提交,纠正成本可能是数月工期或直接经济损失。
我的经验阈值是:纠正成本超过该阶段本身工期的 50%,就值得设一个正式阶段门。
2. 第二步:判断这个阶段的输入是否稳定
输入稳定的意思是:上游给过来的东西,在下游开始之前已经冻结,不会在中途改。如果输入不稳定,那这个阶段的问题就不是“管得严不严”,而是“上游阶段的出口条件没把住”。
我常用的诊断问题是:“过去三个月,这个阶段因为上游变更导致的返工有多少次?”如果超过 3 次,那需要修的是上游,而不是本阶段的评审流程。
3. 第三步:判断这个阶段的外部依赖数量
外部依赖包括:第三方供应商、客户侧确认、监管审批、兄弟部门接口。每多一个外部依赖,就多一段不可控等待。这类等待没法靠内部管理消除,只能靠提前触发。
我一般的做法是:对外部依赖做“倒推触发时间”,而不是在阶段开始时才去联系。比如某个供应商打样需要 3 周,那么在阶段计划里,这条依赖的触发时间应该排在阶段开始后第 2 天,而不是第 10 天。
4. 第四步:算出阶段门的性价比
阶段门不是免费的。一次正式评审的成本大致是:参与人小时数 × 人数 + 准备材料时间 + 会议占用造成的上下文切换损失。
我做过一个粗略测算:一场 8 人、2 小时的评审会,直接成本加上上下文恢复,大约相当于 24-30 人时的有效产出损失。如果这场评审能提前发现一个会导致 5 人天返工的问题,性价比就是正的;如果只是走个形式,就是纯亏损。
这解释了为什么阶段门应该少而精。一场精心设计的 60 分钟决策会,价值可能超过五场 90 分钟的汇报会。

五、真实案例与数据:一次 1200 人组织的阶段门改造
接下来讲一个我深度参与的案例。这家企业做智能硬件加配套软件,研发人员 300 多人,全公司 1200 人,产品线 4 条,同时跑 20 多个项目。他们的阶段管理长期处于形态 A 和形态 C 之间:文档很多,但决策很少。
1. 改造前的基线
我们在改造前做了 6 周的数据采集,方法是把原有工具里的状态流转记录、缺陷单时间戳、评审会议记录导出后做交叉分析。基线数据大致是这样:
- 阶段门一次通过率:46%
- 阶段返工率(因上游缺陷导致的返工工时占比):34%
- 阶段交付物齐套率(进入评审时交付物齐全的比例):61%
- 阶段门评审平均耗时:约 180 分钟
- 需求阶段平均周期:4.2 周;设计阶段 3.6 周;验证阶段 5.1 周
这几个数字放在一起看,指向很明确:评审没起到把关作用,所以问题都推到了下游,下游再靠返工补,周期自然拉长。
2. 我们改了什么
整个改造分三块:工具、规则、模板。
工具层面,他们原来用 Jira 做需求与缺陷跟踪,但阶段管理靠 Excel 和邮件,导致阶段状态和任务状态是两套数据。我们把阶段管理迁移到 PingCode,利用它的项目集,项目,阶段层级把 20 多个项目的阶段状态统一起来。选择 PingCode 的直接原因是他们需要私有化部署(数据不能出内网),同时希望原有 Jira 的历史数据能平滑迁过来,减少一次性重建成本。
规则层面,我们把阶段流转从“人工点确认”改成“条件触发”。交付物齐套率不到 100%,流转按钮直接不可用;遗留高风险问题超过 2 个,自动生成升级提醒并推给项目集负责人。
模板层面,把原来 20 多项的交付物清单按阶段重写,需求阶段压到 6 项,验证阶段加到 9 项,把流程重量从“平均分布”改成“按不可逆成本分布”。
下面是我们配置的阶段门规则示例,可以直接参考这个结构:
phase_gate:
name: 设计阶段 → 开发阶段
entry_criteria:
需求基线已冻结,后续变更必须走变更请求流程
接口文档已完成交叉评审,评审人覆盖产品/架构/测试三类角色
关键物料样品到货并完成首件确认记录归档
exit_criteria:
设计文档版本号 = V1.0 且已在系统中归档
DFMEA 中 RPN > 100 的高风险项全部有闭环证据
开发环境具备联调条件,第三方依赖已提供 Mock
auto_block:
交付物齐套率 2 个时,自动升级至项目集负责人
review:
participants: 6-10 人(产品 1、架构 1、开发 2、测试 2、运维 1)
max_duration: 60 分钟
required_output: 通过 / 有条件通过 / 退回 三选一,必须留决策记录
3. 改造后的数据
改造从第 1 个月开始分批推进,第 3 个月覆盖全部 20 个项目。到第 6 个月末,我们重新采集了同样的指标:
| 指标 | 改造前 | 改造后(第 6 个月) | 变化 |
|---|---|---|---|

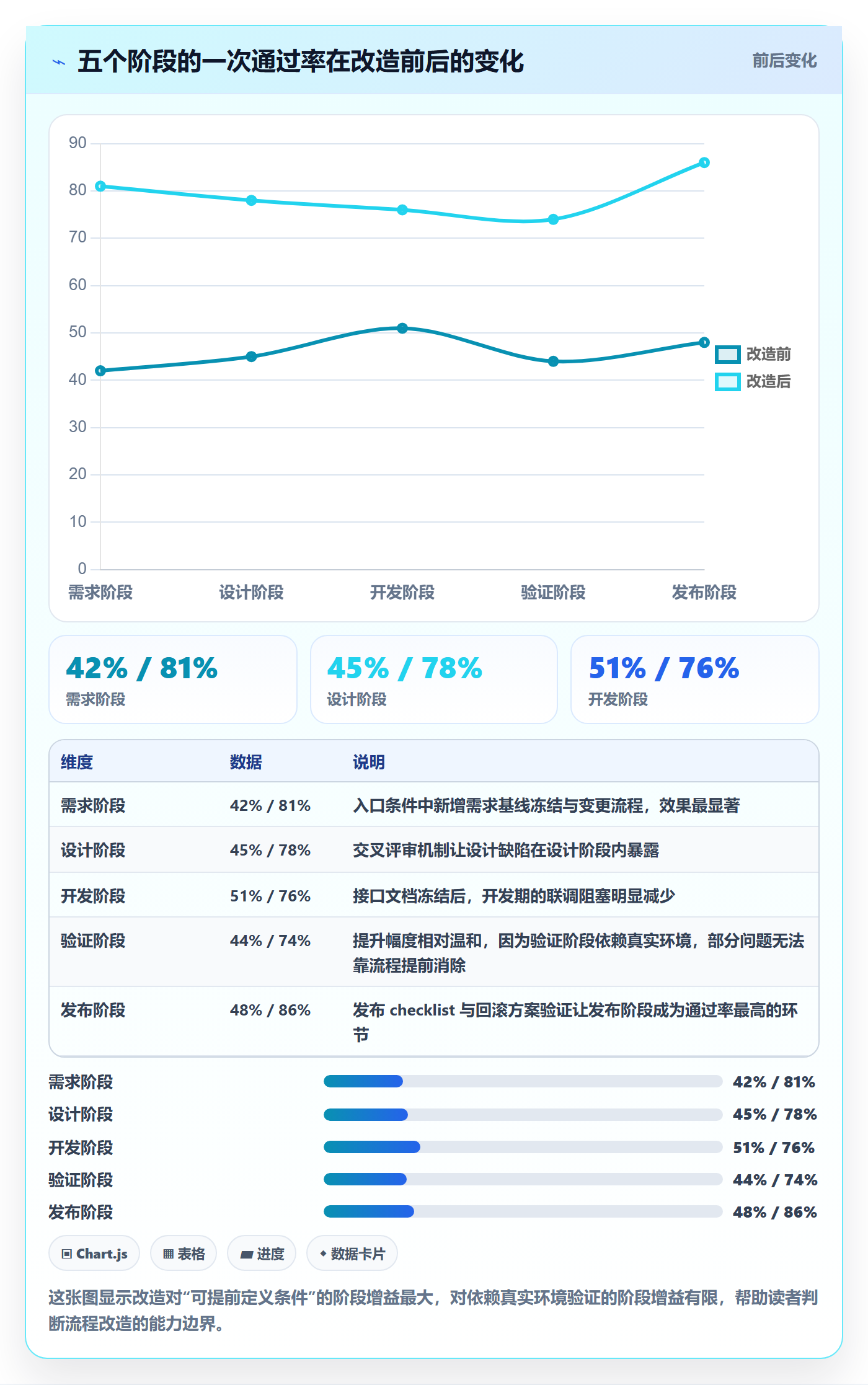

| 阶段门一次通过率 | 46% | 79% | +33 个百分点 |
| 阶段返工率 | 34% | 17% | -17 个百分点 |
| 阶段交付物齐套率 | 61% | 93% | +32 个百分点 |
| 阶段门评审平均耗时 | 180 分钟 | 55 分钟 | -69% |
| 需求阶段平均周期 | 4.2 周 | 2.9 周 | -31% |
| 设计阶段平均周期 | 3.6 周 | 2.8 周 | -22% |
| 验证阶段平均周期 | 5.1 周 | 4.0 周 | -22% |
我最看重的不是周期缩短,而是评审耗时从 180 分钟降到 55 分钟。因为这说明决策质量提升了,当交付物齐套、证据清晰、参与人控制在 10 人以内时,一场评审真的可以在 1 小时内做完决策,而不是开成 3 小时的进度同步会。
4. 迁移过程中踩到的坑
有几个坑值得单独说,因为它们和工具本身无关,是方法层面的。
第一个坑:一开始把历史数据全量搬了过去。 结果是新系统里堆了上万条已经关闭、没人再看的旧任务,看板一打开就是噪音。后来我们改成只迁移近 12 个月、状态未关闭的数据,历史数据打包存档。迁移的关键不是“搬多少”,而是“搬完之后能不能用”。
第二个坑:最初把阶段门设得太严,导致前两个月流转大面积卡死。 齐套率要求 100% 且不留例外,结果一个交付物卡了两周,整个阶段停摆。后来我们加了“有条件通过”选项,允许最多 1 项非关键交付物在明确责任人和截止日的前提下延后,前提是必须写进决策记录。这一改动让流程从“堵死”变成“可控”。
第三个坑:规则上线前没有让一线参与设计。 第一批规则是管理层拍板的,工程师觉得是在给自己加负担,执行时各种绕。第二批规则我们改成了由每个产品线的技术负责人参与定义,接受度明显不同。规则的合法性来自被约束者的参与,这一点在流程设计里同样成立。



六、模板:可以直接抄的阶段实操三件套
方法讲完,这一节给可以直接用的模板。我刻意把它们设计得比较短,因为超过一页的清单在实际使用中一定会被跳过。
1. 阶段启动清单(DoR)
这份清单在阶段启动会之前填,任何一项不满足,阶段不启动。
- 上一阶段的退出决策记录已归档,且所有“有条件通过”的遗留项都有明确责任人和截止日
- 本阶段需要的外部输入已到位,包括接口文档、物料、第三方账号、环境权限
- 本阶段的不可逆动作已识别,并标注了各自的最后可撤销时间点
- 本阶段的交付物清单已确认,每项都有证据形式和验证人
- 本阶段的关键路径已识别,且路径上的外部依赖已提前触发
- 本阶段的决策人已明确,且决策人本人确认了决策时间
第 6 条是我加进去的,因为很多阶段门失败的原因是“决策人没空”。如果决策人不能确认时间,这个阶段门本质上不存在。
2. 阶段门检查清单(DoD + 决策)
这份清单用于阶段退出评审,和上一份是一对。
| 检查维度 | 具体问题 | 通过标准 |
|---|---|---|
| 交付物齐套 | 清单上每一项是否都有可核对的证据? | 齐套率 100%,或非关键项不超过 1 项且有责任人 |
| 风险闭环 | 高风险项是否都有闭环证据? | 高风险遗留 ≤ 2 个,且都有缓解措施 |
| 下游就绪 | 下一阶段的入口条件是否已验证? | 下游 DoR 检查单通过 |
| 决策记录 | 本次结论是什么?谁做的? | 通过 / 有条件通过 / 退回,三选一,有记录 |
| 可撤销点 | 本阶段之后,哪些动作变得不可逆? | 已明确标注并知会相关方 |
3. 阶段复盘模板
复盘我建议只问五个问题,控制在 30 分钟内。超过这个长度,复盘就会变成互相解释。
- 本阶段实际耗时 X 天,计划 Y 天,差异主要由哪三件事造成?
- 本阶段有多少时间花在等待上游交付物上?中位数是多少天?
- 本阶段发生的返工,有多少是上一阶段遗留的?
- 如果本阶段重来一次,只改一个入口条件,你会改哪个?
- 本阶段的哪条规则应该写进系统,而不是靠人记住?
最后一个问题是我认为最有价值的。复盘的产出不应该是一份报告,而应该是至少一条进入系统的新规则。 报告会被遗忘,规则不会。
七、不同情况下的行动建议
这一节按团队规模和组织特点分情况给建议。这些建议之间没有优劣,只有适合与不适合。
1. 20-50 人团队
这个规模不要引入正式阶段门。人少、沟通半径短、决策链短,重流程的收益远小于成本。
建议只做两件事:一是每个阶段开工前,用一页纸写清本阶段的不可逆动作和交付物;二是阶段结束时做 30 分钟复盘,回答上面那五个问题。这个规模的核心是保持信息透明,而不是建立控制。
2. 50-150 人团队
这个规模开始出现“跨团队等待”。建议引入轻量阶段门,只覆盖三个位置:对外接口冻结、数据模型变更、对外发布。
同时开始做数据采集,尤其是阶段等待时长的中位数。我建议从状态流转的停留时长里直接取数,不要靠人工填报。这个阶段最重要的动作是让等待可见,而不是急着优化。
3. 150-500 人团队
这是阶段管理收益最明显的区间。建议做完整的四件事:定义 DoR 与 DoD、建立阶段门评审机制、按不可逆成本重写交付物清单、把关键规则落到工具里自动化执行。
工具选型上,这个规模的团队通常需要支持项目集层级、支持私有化部署、支持从既有工具平滑迁移的方案。我前面案例里那家 300 多研发人员的企业就是用 PingCode 承载这一层,主要考虑是私有化部署能力和历史数据迁移成本。
4. 500 人以上 / 多项目集
这个规模单独讨论流程已经不够了,需要关注项目集之间的阶段节奏对齐。我见过最有效的一个做法是建立“阶段日历”:把所有项目集的阶段门放在一张日历上,让资源冲突提前 4-6 周可见。
另一个关键是阶段数据的统一口径。如果 4 条产品线各自用不同的方式定义“阶段通过”,那么汇总数据没有任何意义。这个阶段要做的不是管得更细,而是让不同团队的同一指标可比。
5. 强合规行业
如果你们面对的是等保、ISO、行业资质、医疗器械注册等外部审计,阶段不能取消,但可以重新设计。
我的建议是把合规证据的采集嵌入到日常流程里,而不是在审计前集中补。具体做法是:每一项交付物在系统里定义时就绑定“证据类型”,产出时自动归档到对应目录,审计时直接导出。这样合规就不再是一次性项目,而是流程的自然产物。

八、不同情况下的取舍
讲完建议,再讲取舍。因为几乎所有阶段管理的失败,都不是因为不知道该做什么,而是因为不愿意接受取舍。
1. 阶段严格度 vs 交付速度
这是一个真实存在的矛盾,不是伪问题。短期看,阶段门一定会让单个阶段的周期变长,因为多了评审和准备时间。但从我的数据看,真正设计良好的阶段门会在 2-3 个阶段之内收回成本。
取舍的关键在于:你是在压缩“阶段内的作业时间”,还是在压缩“阶段间的等待和返工时间”。前者会伤害质量,后者才是真正的时间来源。
2. 文档留痕 vs 沟通成本
不是所有东西都需要留痕。我的判断标准是:如果一个决策如果在半年后被质疑,你能否口头复述清楚? 如果不能,就该留痕;如果能,就不必写文档。
按这个标准,阶段门决策记录、不可逆动作的确认、风险闭环证据,这三类必须留痕。日常的讨论、临时的技术选型、小范围的方案调整,通常不需要。
3. 私有化部署 vs SaaS
这个取舍在阶段管理工具选型上尤其明显。私有化部署的优势是数据可控、可深度定制、能满足内网与合规要求;代价是运维成本、升级滞后、初始投入高。
我的经验门槛是:如果你们有明确的数据不出内网要求,或者需要和内部系统做深度集成,私有化几乎是必选项;如果只是想让阶段状态可视化、团队分布在不同城市,SaaS 更快更省事。
4. 自研流程系统 vs 采购成熟平台
我见过好几个团队自己用低代码搭阶段管理系统,前三个月很爽,一年后变成了没人维护的负担。
自研适合的是:流程极其特殊、市场上没有匹配方案、且有稳定的内部研发资源。除此之外,采购成熟平台在长期成本上通常更优,尤其是当你的流程会随组织变化而频繁调整时,成熟平台的配置能力比自研代码更容易跟上变化。
这里还有一个容易被忽视的成本:迁移成本。如果团队已经在某个平台上积累了两三年的数据,切换平台时能否平滑迁移历史数据,往往比新平台的功能列表更影响决策。这也是我在前面案例里把迁移能力列为选型首要因素的原因。

九、总结与下一步
回到最开始那家 380 人的硬件公司。他们的问题从来不是工程师不够努力,而是阶段的边界处没有任何机制来防止等待和返工,所有的时间都漏在了接缝里。
我在这篇文章里想传递的独特观点是:阶段效率不是执行效率的子集,而是一个独立的管理对象。 它有自己的度量体系(流转效率、一次通过率、返工率、等待中位数),自己的杠杆(入口条件、交付物齐套、决策分权、规则自动化),自己的边界(收益在 150-500 人区间最明显,过小过大都要重新评估投入)。
如果你只从这篇文章里带走一件事,我希望是这个判断逻辑:当一个阶段的周期变长时,先去查等待和返工,而不是先去催作业。
下一步,我建议你按这个顺序做三件事,成本很低,一周内就能启动:
- 从现有工具里导出最近三个项目的阶段状态停留时长,算出阶段间的等待中位数。这个数字大概率会比你预期的高。
- 挑一个不可逆成本最高的阶段,为它写一份 DoR 检查单,六条以内。不要一次做完所有阶段。
- 把这份检查单里最容易遗忘的两条,想办法写进工具的流转规则里,让它自动执行而不是靠人记。
跑完一轮之后,你手上就会有第一组属于自己的阶段效率数据。那时候再回头看这篇文章里的数字,你会对哪些结论适用、哪些需要调整,有比现在清晰得多的判断。
常见问题解答(FAQ)
1. 项目阶段推进总是卡在同一个环节,是不是工具选错了?
我们团队用某项目管理工具快一年了,每次到测试转发布这个阶段就卡住,需求、开发都挺顺的,就是最后一步总是延期。我一开始以为是工具功能不够,想换一个平台试试,但又怕换了还是一样。
先别急着换工具,80% 的‘阶段卡顿’不是工具问题,而是阶段准入准出条件没定义清楚。可执行做法:在项目阶段配置里给每个阶段写死 3 条准入条件和 3 条准出条件,例如‘测试转发布’的准出条件可以是:遗留缺陷 P0/P1 为 0、回归通过率≥95%、发布清单已签字。
判断依据:如果某阶段连续 2 个迭代都超期,先用两周时间补齐准出条件再评估工具,换平台的成本通常是配置成本的 5-10 倍。数据口径建议统计‘阶段平均停留时长’和‘返工次数’,这两个指标比‘是否延期’更能暴露真实瓶颈。
2. 小团队人少,项目阶段要不要拆得那么细?
我们团队就 6 个人,产品、开发、测试都是一个人兼着,看大公司的阶段模板动不动七八个阶段,感觉完全用不上。但阶段太粗又觉得没什么约束力,到底该怎么把握这个度?
小团队按‘3+2’原则拆阶段:3 个必设阶段(需求确认、开发实现、验收交付),2 个可选阶段(设计评审、测试回归),人少于 8 人时可选阶段用任务清单代替独立阶段。判断依据:阶段数量超过团队人数的一半时,管理开销会超过它带来的收益,这是我在多个 5-10 人团队里反复验证过的经验值。
可执行做法:每个阶段只设 1 个负责人而不是 1 个角色,负责人对阶段准出条件负责;每周只开一次 15 分钟的阶段对齐会,其余用工具里的状态看板异步同步。关键数据口径看‘阶段切换频次’,如果一周切换超过 3 次,说明阶段拆得太细了。
3. 项目阶段模板网上一搜一大把,为什么直接套用还是推不动?
我下载过好几套项目阶段模板,什么瀑布、敏捷、混合的都试过,填进去的时候挺完整,真跑起来两周就没人更新了。是不是模板本身有问题,还是我们执行方式不对?
模板推不动的根因是‘模板是别人的约束,不是你的约束’。可执行做法:拿到任何模板先做三步裁剪,第一步删掉你们团队过去半年从没产出过交付物的阶段,第二步把剩下的阶段名改成团队内部平时说话用的词(比如把‘系统集成测试’改成‘联调’),第三步给每个阶段只保留 1 个必填字段和 2 个选填字段。
判断依据:一个阶段如果连续两个迭代没人主动更新它的状态,就应该合并或删除。数据口径建议跟踪‘阶段字段填写率’,低于 70% 说明字段设计过重。我自己的经验是,一套能跑起来的阶段模板通常不超过 5 个阶段、每个阶段不超过 4 个字段。
4. 怎么用数据判断项目阶段推进到底是快了还是慢了?
每次汇报项目进度,领导问‘这个阶段算快还是慢’,我只能说‘还行’或者‘有点慢’,心里其实没底。有没有一套简单可量化的判断方法,不需要很复杂的报表?
用‘阶段周期时间’加‘阶段准出一次通过率’两个指标就够了。可执行做法:在每个阶段进入和退出时各打一个时间戳,算出该阶段实际停留天数;同时记录这个阶段第一次提交准出检查是否通过。判断依据:把最近 5 个同类项目的阶段停留天数取中位数作为基线,实际值超过基线 30% 就算慢,低于基线 20% 就算快;
一次通过率低于 60% 说明准出条件要么太松要么太严。数据口径统一用工作日而不是自然日,避免周末和假期干扰。这两个指标不需要复杂报表,某项目管理平台里的阶段看板加一个自定义字段就能算出来,关键是坚持记录 3 个迭代以上才有参考价值。
文章包含AI辅助创作:项目阶段实操方法:项目成员提升项目阶段效率的入门指南方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/332214
读者评论
我们团队也试过把阶段门写进流程里,但实际跑起来发现一个问题:自动齐套校验很容易做成形式主义,成员为了过门会把交付物凑齐,质量反而下降。文章说的方向我认同,但工具配置那部分感觉还是理想化了,落地时如何防止凑数可能比设门本身更难。
%这个数字我信,但用日志和会议纪要反推有效作业时间,口径其实挺依赖怎么定义“有效”。我们做过类似的统计,不同人打标签的结果能差十几个百分点。这个方法用来暴露问题可以,但拿来做考核或跨团队对比,我觉得要谨慎。
形态B那个描述太真实了。我们也是先跑迭代跑得挺好,人一多、产品线一多就开始互相踩。后来只加了接口冻结和数据模型变更两个门,没回到重流程,效果确实比全面加门好。轻量阶段门这个方向,比文章里其他建议更值得先试。
