去年我带着一个三人小组,给一家 380 人的智能硬件公司做交付效能诊断。老板给我的原话是:“我们不缺勤奋,缺的是阶段推进的速度。”可我拉了 6 个月的项目数据后发现,真正拖慢阶段的不是人,而是每个阶段结束的那一刻,没有任何一个人能明确说出“这个阶段到底算不算结束”。需求阶段结束时,需求文档有 11 个版本,没人知道哪一版是准出基线;开发阶段结束时,测试用例覆盖率是 62% 还是 88%,取决于问谁。
阶段效率低的组织,问题几乎都不在“干得慢”,而在“判不了”。这篇文章想讲的就是这件事:如何用可判定的阶段边界、一次性的信息交接和可复用的模板库,把项目阶段效率真正提起来,而不是再买一套工具、再开一轮周会。
一、核心结论:先把阶段“判定标准”做出来,再谈工具和速度
我复盘过自己参与诊断的 23 个中大型项目,一个反复出现的规律是:阶段效率的最大变量不是执行速度,而是阶段边界是否可判定。当准出标准无法被客观验证时,团队只能靠会议、靠拍板、靠资历深的人点头来推进阶段。
这种推进方式的成本极高。它把“技术判断”变成了“组织协调”,把可并行的动作变成了串行的等待。我在一家企业看到的现象很典型:一个阶段平均花 3.2 天做实际工作,却要花 4.1 天等一个能拍板的人。
1. 一个反常识的观察:阶段效率的瓶颈在判定,而不在执行
大部分管理者听到“提升阶段效率”,第一反应是压缩工期、增加人力、开日会。但工期压缩只对“净工作时间”有效,而净工作时间在多数项目里占比不到一半。
我曾经让一个团队连续两周记录每个阶段的时间去向,结果是:净工作占 38%,等待和交接占 42%,返工占 20%。也就是说,即使把人的效率提升一倍,整体阶段时长也只能改善不到 20%;而把等待与返工砍掉一半,阶段时长能直接下降 30% 以上。
所以正确的顺序是:先让阶段可判定,再让判定自动化,最后才是提速。顺序反了,工具只会把混乱记录得更精确。
2. 提升阶段效率的三个杠杆
我把有效动作收敛成三个杠杆,它们分别作用于阶段效率的三个不同环节。
- 杠杆一:阶段可判定。每个阶段定义 3-5 条准出条件,每条条件必须能被第三方在不问原作者的情况下验证真伪。
- 杠杆二:交接一次性。阶段之间的信息传递只发生一次,且以结构化的形式落到系统里,不靠口头、不靠邮件、不靠聊天记录。
- 杠杆三:模板可复用。每次阶段复盘产出的不是一份报告,而是一条可以被下一个项目直接继承的模板变更。
三个杠杆的关系不是并列的。可判定是地基,一次性交接是承重墙,模板复用是让整栋楼越盖越快的原因。没有可判定性的模板复用,本质上是在批量复制错误。
3. 三个杠杆的量化预期

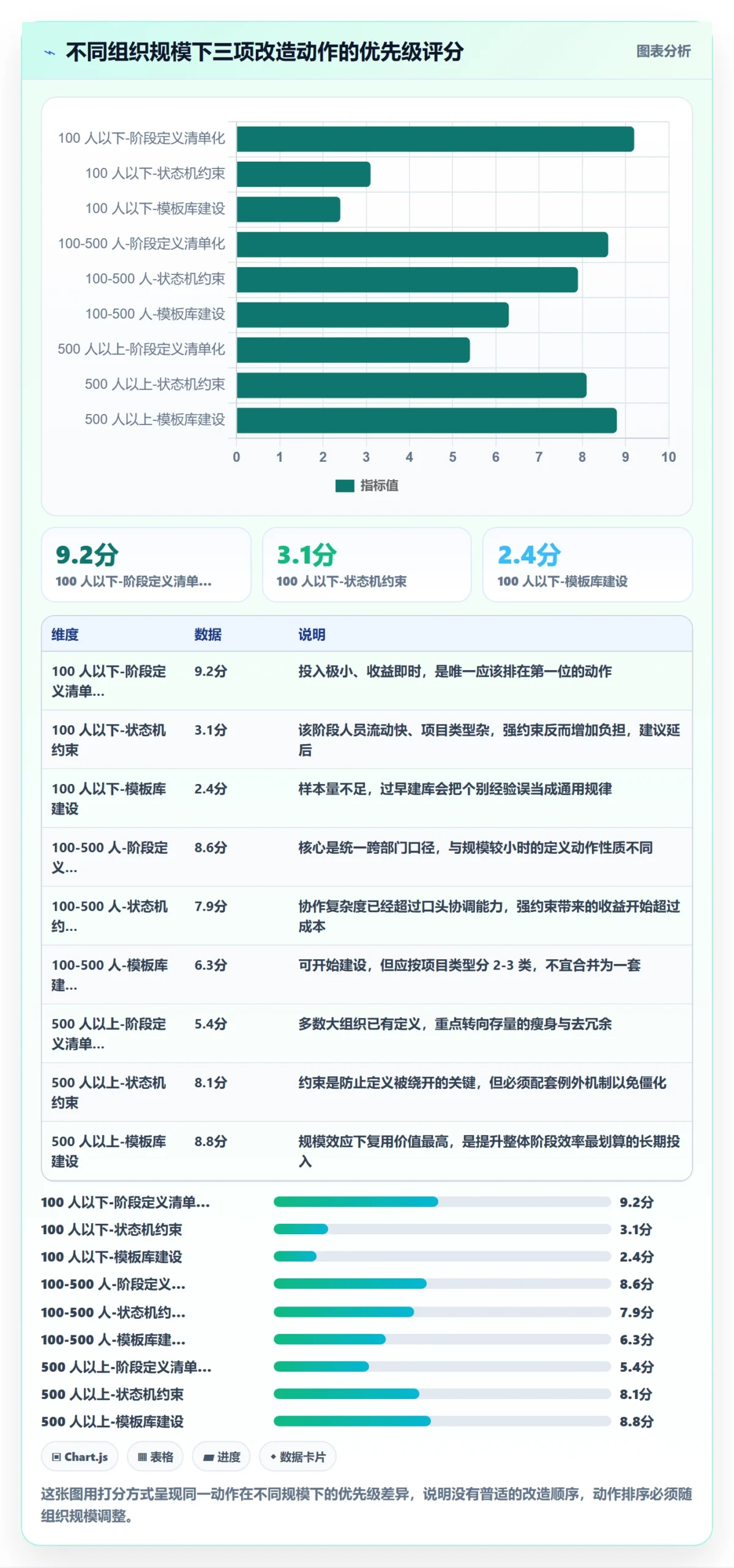

下面这组数据来自我在 9 家中大型企业(200-1200 人)做阶段效率改进时的前后对比样本,属于经验观察数据,不是行业统计,请把它当作量级参考而不是精确基准。

这张排序图对我的实际意义是:不要试图一次解决所有问题,先把累计 60% 的两个来源干掉。很多团队在“环境阻塞”上投入大量资源,因为它最容易被看见、最容易归因于外部,但它只占损耗的 10%。
二、背景与真实场景:为什么中大型组织的阶段效率天然更差
阶段效率问题在小团队里不明显,因为信息靠人脑就能同步。一旦组织超过 100 人、项目跨越三个以上部门,阶段就从“工作节奏”变成了“组织协议”。协议不清晰,效率就断崖式下跌。
1. 我看到的三个阶段效率断层
在 100 人以下、100-500 人、500 人以上三个规模段,阶段效率的主要矛盾完全不同,这一点常被忽略。
100 人以下:矛盾在“没定义”,阶段边界靠默认共识,人一换就崩。这个阶段最划算的动作是把阶段清单写下来,成本极低,收益立竿见影。
100-500 人:矛盾在“定义太多但互相冲突”。不同部门各自维护一套阶段口径,项目在部门之间穿梭时,每次都要重新解释“我们说的方案阶段是不是一回事”。
500 人以上:矛盾在“定义被流程绑架”。阶段已经写进了制度,但准出条件变成了签字数量的堆叠,没人真的看内容,效率反而被流程本身吃掉。
2. 一个 380 人硬件企业的真实阶段链路
我用上面那家硬件企业的链路举例。他们的产品从需求到量产有 6 个阶段:需求、方案、EVT、DVT、PVT、量产。听起来很规范,但每个阶段的结束判断都依赖不同的人。
- 需求阶段结束:产品总监认为“想清楚了”即可,没有文档基线。
- 方案阶段结束:需要硬件、软件、结构三方同意,但三方评审标准不同。
- EVT/DVT 阶段结束:以“测试通过率”为准,但通过率的分母每次都不一样。
- PVT 阶段结束:以“产线良率达标”为准,可良率数据由制造部门单独维护。
结果就是,阶段之间存在大量“事实已完成、但无人敢宣布完成”的灰色地带。项目在灰色地带停留的时间,往往比阶段本身还长。

3. 规模效应:人越多,阶段交接越像“接力掉棒”
接力赛里最容易掉棒的地方不是跑得慢,而是交接区。组织越大,交接区越长,因为交接涉及的人、系统、口径都在增加。
我在一家 900 人的企业做过一次统计:一个需求从提出到进入开发,中间要经过 4 个角色的确认,平均每次确认间隔 1.1 天。这 4.4 天里,没有任何一行代码被写下,但所有人都觉得“项目在推进”。
这就是阶段效率的隐形税:它以“协调”的名义收取,却从不体现在任何一张甘特图上。如果你只看进度条,会认为一切正常;只有把等待时长单独拉出来,才看得到真实成本。
三、拆解五个常见误区:你以为在提效,其实在加税
我在复盘失败案例时发现,很多团队的改进动作本身就是效率杀手。下面五个误区出现频率最高,而且都被误认为是“规范化”。
1. 误区一:把甘特图当成阶段管理
甘特图回答的是“什么时候做”,不回答“做到什么程度算做完”。用甘特图管理阶段,本质是把时间当作进度,而时间是会自动流逝的,进度条因此永远看起来在前进。
我见过一个项目,甘特图上开发阶段完成度显示 90%,持续了三周。真相是那 10% 卡在一个没有明确准出条件的技术验证上,没人敢判定它算不算完成。
2. 误区二:把阶段评审开成汇报会
评审会的目的应该是“验证准出证据”,但大多数会议 80% 的时间花在汇报做了什么,只有 20% 在验证是否达标。
更糟的是,当准出标准不清晰时,评审会会自然演变成“谁来背锅”的讨论。会议时长从 1 小时涨到 3 小时,结论却是“下次再评”。
3. 误区三:一套模板打天下
我见过一家企业把同一个阶段模板用在自研产品、客户定制、内部系统三类项目上,结果三类项目都在抱怨模板不合用,最后所有人都绕开模板用自己的方式推进,模板就此名存实亡。
模板的价值在于约束不确定性,而不是约束所有项目。正确的做法是按项目类型分 2-3 类模板,共享底层阶段定义,只在准出条件的强度上做区分。
4. 误区四:用“进度百分比”度量阶段
百分比是一个主观数,不同人估出来的差异可以到 30 个百分点。用它做度量,等于把管理建立在估算而不是事实上。
我建议的替代指标是阶段停留时长、阶段退回率、准出证据完整率。这三个指标都是可观测、可归因、不易被美化的。
5. 误区五:在工具里堆字段,却不建状态机
这是最典型也最可惜的误区。团队买了好工具,第一件事是加了 40 个自定义字段,却没有把阶段流转做成有约束的状态机。
结果是:字段填不填靠自觉,阶段能不能跳靠心情。工具变成了记录工具,而不是管控工具。阶段效率的提升,工具部分的核心只有一件事,把阶段流转的准入准出变成系统级约束。

四、专业判断逻辑:阶段效率的四层判定框架
我给自己定了一个判断顺序:先看阶段能不能被判定,再看准出有没有证据,再看度量能不能归因,最后看经验能不能复用。这四层是递进的,跳过任何一层,后面的动作都会失效。
1. 第一层:阶段边界是否可判定
判定标准很朴素:把阶段准出条件交给一个不在项目里的人,他能不能独立判断阶段是否结束?如果他说“得问问产品经理”,那这条准出条件不合格。
不合格的典型写法是“方案基本成熟”“测试覆盖充分”。合格的写法是“方案评审通过且 3 个关键接口完成联调,联调记录归档于项目空间”“单元测试覆盖率不低于 70% 且核心模块覆盖率不低于 85%”。
2. 第二层:准出是否有证据链
可判定之后要看证据。我要求每条准出条件都绑定一个可追溯的证据对象:文档版本、测试报告、评审记录、流水线结果、数据快照。
证据链的价值在于它把“我记得通过了”变成“系统里能查到谁在什么时候基于什么通过的”。这在跨部门项目里尤其重要,因为它消灭了反复确认的沟通成本。
3. 第三层:度量是否可归因
我见过太多团队在做度量时只看总时长,总时长下降就说改进有效。但总时长受项目复杂度影响极大,不可归因。
我通常把阶段度量拆成三个可归因指标,并明确它们的口径:
- 阶段停留时长:从进入阶段到准出通过的自然日,含等待,不含被明确挂起的时间。
- 阶段退回率:阶段准出未通过而被退回上一阶段的比例,按月统计。
- 准出证据完整率:阶段通过时,已绑定的准出证据条目数占应绑定条目数的比例。
4. 第四层:经验是否可复用
最后一层看的是组织学习能力。每次阶段复盘之后,有没有产生一条具体的模板变更?如果没有,复盘就只是一次情绪释放。
我给团队定的规则是:阶段复盘必须输出零到三条模板变更,零条也可以,但必须说明为什么没有。这条规则让复盘从“讲故事”变成“改系统”。
5. 两个核心公式,把阶段效率变成可计算的对象
为了让团队有共同语言,我用两个公式把阶段效率量化。第一个衡量流动效率,第二个衡量交接损耗。
# 公式一:阶段流动效率
flow_efficiency = 阶段净工作时间 / 阶段停留总时长
经验区间(来源:我在 9 家企业 200+ 个阶段的观测样本)
40% :阶段健康,重点转向模板复用与持续优化
公式二:交接损耗率
handoff_loss = 阶段间交接等待时长 / 阶段停留总时长
经验阈值:handoff_loss > 0.35 时,优先做一次性交接改造
而不是继续优化阶段内的执行效率
这两个公式最大的作用是停止无效争论。当团队开始争论“是不是执行太慢”时,把这两个数拿出来,讨论立刻回到真正的问题上。

五、案例与数据观察:一家 400 人企业如何在 90 天内提升阶段效率
这家企业做工业软件,约 400 人,研发 210 人,5 条产品线。我在其中做了三个月的阶段效率改造,过程和数据比较完整,可以作为参考样本。需要说明的是,以下数据来自该企业内部统计口径,属于单一案例,不代表普遍水平。
1. 起点:从 Jira 迁移到 PingCode 的决策过程
他们的起点很有意思:工具用得不算差,Jira 上跑着 5 条产品线、80 多个项目。但问题在于三点。
第一,跨部门阶段口径不统一,每个产品线自己定义阶段,数据无法横向对比。第二,阶段流转没有强约束,可以随意跳阶段,导致阶段数据不可信。第三,因为涉及客户交付与合规要求,需要私有化部署和完整的审计留痕,同时团队正推进国产替代,要求迁移过程不能中断交付。
他们最终选择了 PingCode。这里我要客观说一句:PingCode 主要服务中大型企业及 100 人以上组织,对这家企业来说规模上是匹配的。真正打动他们的是三点:支持私有化部署,满足客户对数据落地的要求;支持 Jira 平滑迁移,历史项目、字段映射和工作流能在可控窗口内完成;以及作为国产替代方案,在合规与后续服务响应上有明确优势。
我也用过其他工具,包括一些中性的某项目管理平台和某项目管理工具。我的判断是:工具本身很少成为决定性因素,决定性因素是工具能不能把阶段状态机变成不可绕过的约束。这家企业之所以迁移成功,是因为他们在迁移时同步重建了阶段定义,而不是把旧流程原样搬过去。
2. 落地动作:90 天只做三件事
我没有让他们做全面改革,90 天只推进三件事,每件事对应一个杠杆。
- 重建阶段定义与准出清单。把 5 条产品线的阶段统一为 5 个,每个阶段定义 3-5 条准出条件,全部可验证。这一步花了 3 周,参与人数 18 人。
- 把阶段流转做成状态机。准出条件未满足时系统不允许流转,允许例外,但必须走例外审批并留下记录。例外记录每月复盘一次,作为准出条件的修订依据。
- 建立阶段模板库。每次复盘产生 0-3 条模板变更,季度评审一次,合并生效。这一步从第 5 周开始,持续运行。
注意一个细节:我没有先做度量看板。因为度量依赖可信的阶段数据,而可信数据依赖可判定的阶段定义。顺序错了,看板只会显示一堆不可信的数字。

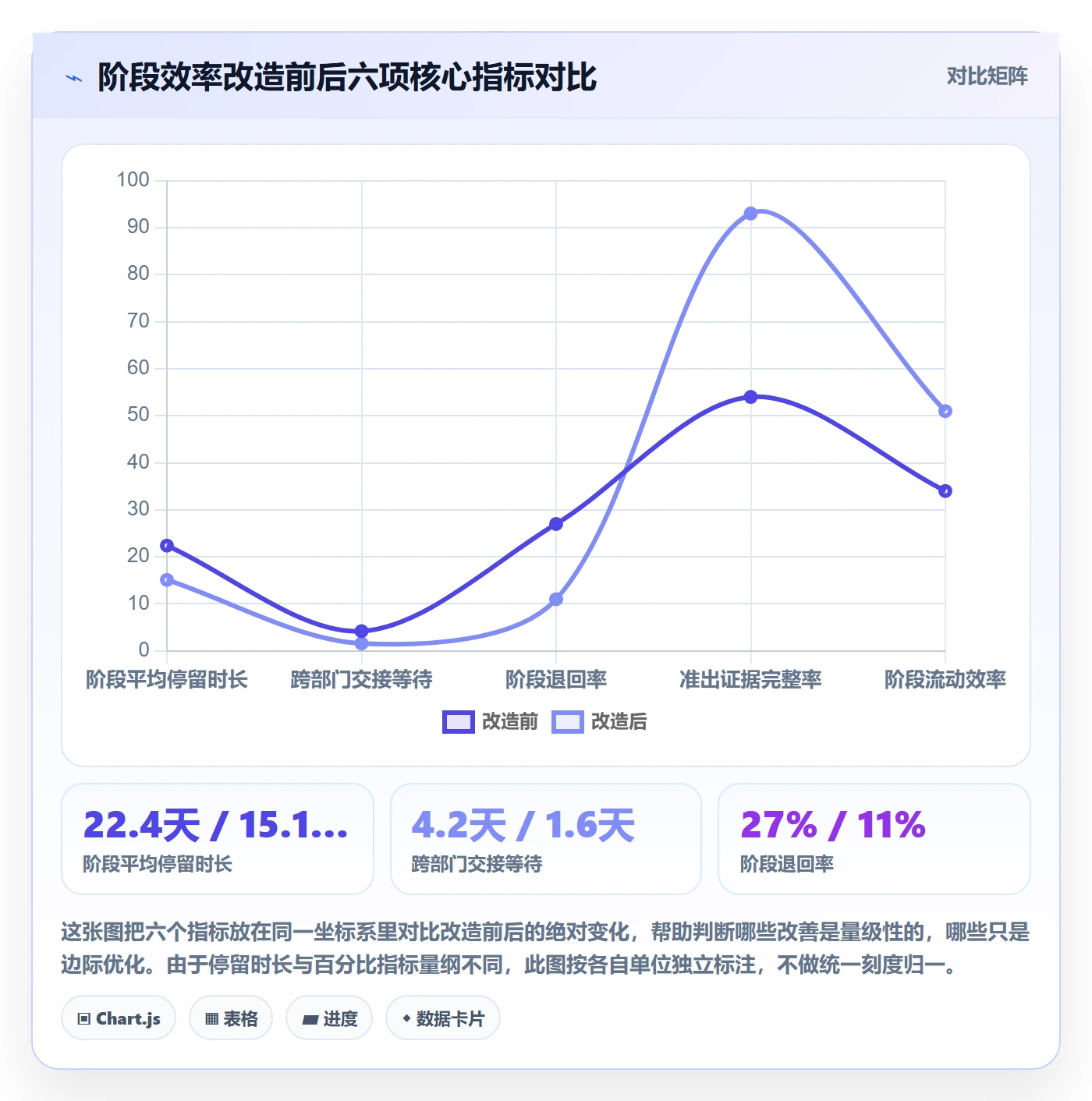

3. 90 天后的数据变化
下面这张表是他们迁移前(基线月)与迁移后第 3 个月的对比。所有指标均来自同一套统计口径,样本为 5 条产品线的活跃项目。
| 指标 | 迁移前基线 | 第 3 个月 | 变化 | 关键驱动动作 |
|---|---|---|---|---|

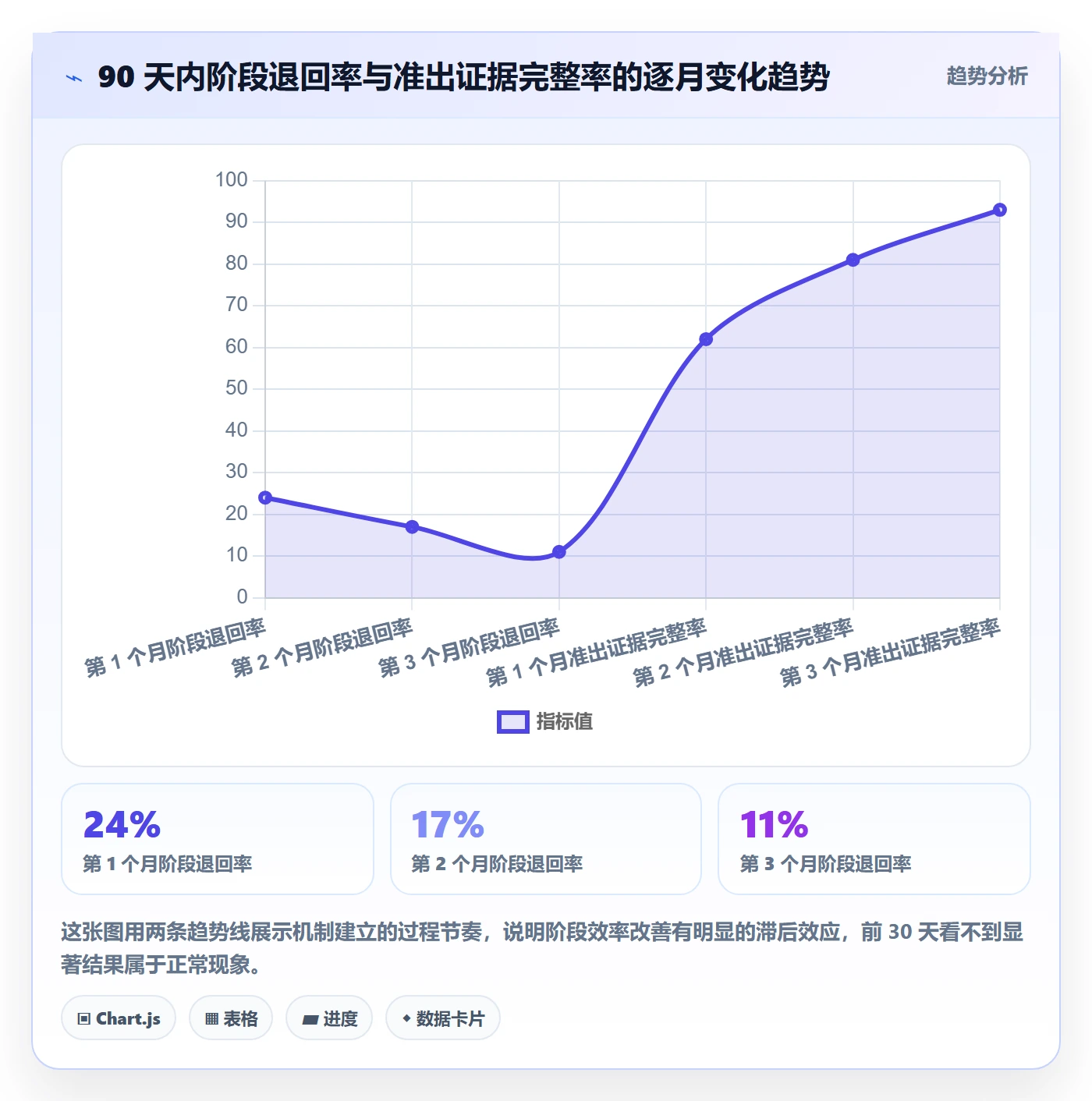

| 阶段平均停留时长 | 22.4 天 | 15.1 天 | -32.6% | 准出清单化 + 状态机约束 |
| 阶段退回率 | 27% | 11% | -16 个百分点 | 准出证据前置校验 |
| 准出证据完整率 | 54% | 93% | +39 个百分点 | 证据与准出条件绑定 |
| 阶段评审准备耗时 | 8.0 人时/次 | 3.5 人时/次 | -56.3% | 评审模板 + 自动汇总 |
| 跨部门交接等待 | 4.2 天 | 1.6 天 | -61.9% | 一次性交接 + 责任人明确 |
| 阶段流动效率 | 34% | 51% | +17 个百分点 | 三者叠加 |
最让我意外的是阶段评审准备耗时下降了 56%。原本预计这项改善有限,但实际情况是,一旦准出证据在阶段内持续归档,评审会前就不需要任何人临时凑材料。评审成本的下降,来自日常动作的结构化,而不是会议技巧的优化。


六、不同情况下的行动建议:按规模、类型、合规要求分开开方
阶段效率没有通用药方。同样是 5 个阶段,200 人企业和 1000 人企业的第一步动作完全不同。我按三个维度给出建议。
1. 按组织规模:先解决主要矛盾,不要平均用力
100 人以下:第一步只做一件事,把阶段名称和准出条件写成一页纸,放进项目空间。不要买工具,不要建流程,先让共识可见。
100-500 人:第一步是统一阶段口径,把跨部门对同一阶段的定义对齐。这个规模段最容易被“部门自建流程”拖垮,建议用一次 2 小时的跨部门对齐会,输出一份全公司通用的阶段定义。
500 人以上:第一步是拆解评审与交接的排队机制。大组织的问题往往不在定义缺失,而在定义被流程淹没,需要做的是减负而不是加码。
2. 按项目类型:模板分类,不要一套到底
- 自研产品型:准出条件偏重质量与验证,阶段数可以多,建议 5-6 个阶段。
- 客户交付型:准出条件偏重客户确认与验收证据,阶段数建议压缩到 3-4 个,因为变更频繁。
- 内部系统型:准出条件偏重上线可用性与影响范围,阶段数建议 3 个,避免过度治理。
3. 按合规与部署要求:提前确认,避免后期返工
如果项目涉及客户数据落地、行业合规审计或信创要求,那么在工具选型阶段就必须确认部署方式。PingCode 支持私有化部署,这一点对这类组织是硬性加分项;同时支持 Jira 平滑迁移,能显著降低切换成本。
但如果你的组织规模在 100 人以下、且没有合规要求,我通常不建议上来就做重型部署,先用轻量方式把阶段定义跑通,一年后再考虑平台化。

七、不同情况下的取舍:每提升一点效率,都要付出对应的代价
讲完建议必须讲取舍,否则就是把复杂度藏起来。阶段效率的每一个提升动作,都有明确的代价,管理者要做的是选择愿意承担哪一种。
1. 取舍一:标准化程度 vs 灵活性
标准化越高,阶段数据越可信,横向对比越容易;代价是项目团队的自主空间被压缩,遇到非典型项目时容易产生“绕开系统”的行为。
我的经验阈值是:标准化覆盖 80% 的场景即可,剩下 20% 走例外审批而不是另起一套流程。例外审批的意义不是允许破例,而是让破例这件事被记录、被统计、被用于修订标准。
2. 取舍二:阶段数量多 vs 少
阶段多,管控颗粒度细,但每个阶段的固定开销(评审、证据归档、流转)会累积;阶段少,开销低,但风险暴露可能滞后。
我的建议是:阶段数量由“风险集中的位置”决定,而不是由流程习惯决定。风险最高的两个环节拆成独立阶段,其余合并。
3. 取舍三:私有化部署 vs SaaS
| 维度 | 私有化部署 | SaaS |
|---|---|---|
| 数据控制 | 完全自控,满足合规与客户审计要求 | 依赖服务商,跨境场景需额外评估 |
| 初期投入 | 较高,含服务器、运维、升级窗口 | 较低,按用户按年付费 |
| 迭代速度 | 受升级窗口限制,通常滞后数个版本 | 跟随服务商节奏,功能持续更新 |
| 适用组织 | 有合规、信创或客户数据落地要求的中大型组织 | 无强制合规要求、追求快速启动的团队 |
| 阶段约束实现 | 可深度定制状态机与审批链 | 受平台能力边界限制,通常够用 |
我的判断是:当阶段流转需要与内部审计、客户验收证据绑定,私有化部署几乎是必然选择。当组织还在验证阶段定义是否合理时,SaaS 更划算,因为试错成本低。
4. 取舍四:自建流程 vs 采购平台
自建的最大优势是贴合,最大的问题是没人维护。我见过太多自建系统在负责人离职后半年内失效。
采购平台反过来,能力全面但需要适配。我的判断标准是:阶段效率类的能力属于通用能力,应该采购;只有强业务特性的字段与审批链才值得自建。把通用能力自建,通常是最不划算的一笔投入。

八、可直接套用的阶段实操模板
这一节是我在实际项目里反复打磨过的模板,可以直接拿去改。它们的设计原则只有一个:每条内容都能被客观验证,或者能被系统自动校验。
1. 阶段卡模板
阶段卡是阶段定义的最小单元,一个阶段一张卡。它的作用不是描述阶段做什么,而是定义阶段什么时候算结束。写的时候要克制,准出条件超过 5 条就说明这个阶段该拆。
stage:
name: 方案阶段
owner: 系统架构负责人
duration_target: 8 个工作日
entry_criteria:
需求基线已冻结并归档
需求条目完成优先级排序
exit_criteria:
关键接口清单完成评审并归档
三项关键技术风险完成验证并输出结论
方案评审记录已归档且无未闭环反对意见
evidence_binding:
接口评审记录(必须)
技术验证报告(必须)
风险验证结论(必须)
return_policy:
准出未通过时退回上一阶段,记录退回原因分类
exception_policy:
允许申请例外,需部门负责人审批并记录
review_artifact: 方案阶段评审模板 v2
2. 准入准出清单模板
清单的关键是让每条都能被第三方验证。我通常用一个简单测试:把这条条件读给一个不在项目里的人听,他能不能给出是/否的答案。不能,就重写。
- 把“需求基本明确”改成“需求基线版本已冻结,且变更需走变更评审”。
- 把“测试比较充分”改成“单元测试覆盖率不低于 70%,核心模块不低于 85%,覆盖率报告已归档”。
- 把“性能达标”改成“在 200 并发下 P95 响应时间不超过 800ms,压测报告已归档”。
- 把“文档齐全”改成“接口文档、部署文档、回滚方案三项齐备,且均通过评审”。
3. 阶段评审记录模板
评审记录的作用是把会议从“汇报”拉回“判定”。我在模板里固定了四个字段,缺一不可。
| 字段 | 填写要求 | 常见错误 |
|---|---|---|
| 准出条件逐条判定 | 每条给出通过/不通过/待补充,不允许“基本通过” | 用一句话概括整体结论 |
| 证据引用 | 每条判定必须引用具体证据对象与版本 | 只写“已提供材料” |
| 未闭环项 | 明确责任人与关闭时间 | 不写责任人,导致无人跟进 |
| 例外记录 | 如允许例外通过,必须写明例外理由与影响范围 | 口头同意,不留记录 |
4. 阶段复盘模板
复盘输出不是报告,是模板变更。我的模板只问四个问题,每个问题都指向可执行的动作。
- 本阶段实际停留时长与目标差多少?差值主要来自等待还是返工?
- 哪一条准出条件在本次评审中引发了最多争议?是不是写得不够可验证?
- 有没有出现被绕过或被默认豁免的准出条件?如果有,应该修改还是取消?
- 本次要产生几条模板变更?如果为零,理由是什么?
这四个问题的共同点是:它们都指向系统,而不是指向人。指向人的复盘会引发防御,指向系统的复盘会产生改进。这一点的差别,长期看决定了阶段效率能否持续改善。
九、落地节奏:30/60/90 天怎么排
阶段效率改造最怕一开始就铺开。我给这家 400 人企业的节奏是三段式,每段有明确产出物和验收标准,可以直接复用。
1. 第 1-30 天:只做定义,不动流程
产出物是一份全公司通用的阶段定义与准出清单。验收标准是让一个不参与定义的人,能独立判断任意一个阶段是否结束。
这个阶段最容易犯的错是急着上工具。我坚持在定义稳定前不上状态机,因为定义一变,配置全废,团队会对系统产生不信任。
2. 第 31-60 天:上状态机与证据绑定
产出物是阶段流转的系统级约束和证据归档机制。验收标准是连续两周没有出现无记录的阶段跳转。
这个阶段的难点在例外管理。我的做法是:允许例外,但例外必须留痕,且每月统计一次例外分布。例外集中的地方,就是准出条件需要修订的地方。
3. 第 61-90 天:建模板库并开始度量
产出物是阶段模板库的第一版和三项核心指标的看板。验收标准是看板能按产品线、按项目类型拆分对比。
这里强调一次顺序:度量必须放在最后。如果先做度量,你会得到一份基于不可信数据的报告,然后基于错误结论做错误决策。

十、结论与下一步
回到开头那家 380 人的硬件企业。他们最开始想买一套新工具,认为系统换了效率自然就上来了。我劝他们先做一件事:把 6 个阶段的准出条件各写 3 条,写成能被第三方验证的样子。他们花了三周做完这件事,在同一个月里,阶段平均停留时长就下降了 11%,一行业务代码都没改。
这件事让我更确信一个判断:企业管理者提升项目阶段效率的最优路径,是先把“什么叫做完了”这件事讲清楚,再让系统替你去约束它,最后把每次判断的经验沉淀成可复用的模板。顺序颠倒,投入越大,偏离越远。
如果要我给一个下一步动作,我会给三个选择,按你的现状挑一个即可。
- 如果你还没有阶段定义:本周内找 3-5 个核心角色,用 2 小时把当前项目的阶段名称和准出条件写成一页纸,先让共识可见。
- 如果你已有阶段定义但数据不可信:挑一个项目,把准出条件与证据绑定,跑两个阶段,看退回率是否下降。这一步不需要全公司推广。
- 如果你已经有可信的阶段数据:开始做模板库的季度迭代机制,把复盘从报告变成变更,这是让效率持续爬升的唯一方式。
最后提醒一句容易被忽略的事:阶段效率的改善有明显的滞后效应,前 30 天通常看不到数字变化。这是机制建立期的正常现象。真正需要警惕的不是没变化,而是第 30 天的时候,团队已经不再讨论准出条件了。
常见问题解答(FAQ)
1. 项目阶段总是划得很粗,阶段和阶段之间没有明确的交付标准,怎么办?
我们团队以前排计划就是“需求,开发,测试,上线”四大段,听着挺清楚,真执行起来特别糊。每次到了“开发差不多完成了”这一步,测试说没好、开发说好了,能在会上扯半天。我就想知道,阶段到底该怎么切、切到什么颗粒度才算合适?
阶段划分的判断依据不是时间长度,而是“交付物是否可验收、责任是否可移交”。建议在每个阶段结尾设一个阶段门,写清三件事:必须交付的物件清单(谁验收、验收标准是什么)、验收人是谁、不通过时的回退动作是什么。颗粒度控制在 2 到 4 周一个阶段,太短会陷入流程空转,太长则问题暴露太晚。
一个实用的检验方法是看阶段门评审的通过率:如果某个阶段连续两次评审都不通过,通常不是团队不努力,而是这个阶段切分本身有问题,或者上游输入不合格,这时候应该停下来重新切分,而不是加压赶工。
我自己带团队时把阶段数从 4 个细化到 7 个,返工工时占比从两成多降到一成左右,付出的成本只是把交付物清单认认真真写细了一次。
2. 怎么量化项目阶段效率?看工时还是看进度百分比?
老板每个月都要我汇报各项目的阶段进展,我以前就写“完成了 80%”,结果每次都被追问这 80% 是怎么算出来的,我自己也说不清。我想找一个能真实反映阶段效率、又不至于逼着团队为了指标造数据的口径。
进度百分比是最不可靠的口径,因为它既没有分母定义,也没法验证,还容易被“报喜”污染。建议用三个口径组合看:第一是阶段准交率,等于按期通过阶段门的阶段数除以计划通过数,反映的是节奏稳定性;第二是阶段周期时间,即本次阶段门通过时间减去上一阶段门通过时间,取中位数而不是平均值,因为个别离群值会把均值带偏;
第三是返工率,即阶段内因自身原因返工的工时除以阶段总工时,反映的是质量成本。三个指标必须一起看,只看准交率会诱导团队把交付物做薄、把评审放水,只看返工率又会让团队不敢开工。还有一个操作细节:口径一旦定下来,至少连续跑三个完整阶段再调整,否则团队每次都在适应新算法,数据没法用来做判断。
3. 阶段管理模板做得很完整,但团队根本不用,怎么办?
我们之前花了两周做了一套特别全的阶段模板,需求、设计、开发、测试每个阶段都有十几个文档和检查项,结果上线三个月,填的人越来越少,最后只剩项目经理自己在填。我怀疑是不是模板本身的方向就错了。
模板失败通常不是因为不够全,而是因为“当次填写成本大于当次收益”。可行的做法是把模板拆成“必填 3 项加选填若干”:必填只保留那些真正影响下游决策的信息,比如本阶段交付物链接、未关闭的风险项、下一阶段的输入依赖,其余全部转为选填。
其次要把模板嵌进流程节点,作为阶段门评审的入口材料,不填就进不了评审,靠自觉的模板几乎一定会死。第三是定期瘦身,连续两个阶段没人查看的字段直接删掉,不要舍不得。判断模板是否合格的硬标准是填写耗时:单个阶段的必填项最好控制在 7 项以内、15 分钟能填完,超过这个量级填写率就会明显下滑。
模板的价值在于让阶段之间的交接可追溯,而不是留痕越多越好。
4. 阶段评审会开成了汇报会,怎么让它真正起到把关作用?
我们的阶段评审基本就是各模块负责人轮流念材料,念完领导说一句“辛苦了,继续推进”,然后就过了。真出问题的时候回头一看,评审会上其实有人提过,只是没人当回事。我想知道评审会该怎么开才不是走过场。
核心是让评审会有明确的通过标准和真实的否决权。可以做三处改动:一是会前 24 小时把交付物和检查清单发给评审人,会上不念材料,只讨论差异、风险和未达标项,把会议时间从同步信息变成做判断;
二是评审结论必须三选一,通过、有条件通过(写明条件和截止时间)、不通过(写明回退动作和重新评审时间),不接受“基本通过”“原则同意”这类模糊表述;三是评审人签字确认的对象是交付物质量,而不是进度数字,谁签字谁对下游负责。
另外要把会上提出的疑问逐条登记成风险项并指定跟进人,下次评审的第一项议程就是回看上次遗留项,否则提了也等于没提。判断评审会是否有效的简单信号是:如果一年下来从来没有出现过“不通过”的结论,那这个评审会大概率只是形式。
文章包含AI辅助创作:阶段实操方法:企业管理者提升项目阶段效率的最佳实践方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/332135
读者评论
我们公司去年也遇到过类似情况,需求阶段改了十几版,谁也不知道哪版算定稿。后来强行要求每条准出条件必须附上可验证的证据,情况才好转。但我想问的是,像硬件行业这种准出条件本身就需要多方协商的场景,怎么保证3-5条就能覆盖所有关键风险?
文章里提到的阶段停留时长这个指标我很认同,比进度百分比靠谱得多。不过实际操作中,如果团队同时跑多个项目,每个项目的阶段定义又不一样,度量口径怎么统一?我们在200人左右规模试过,最后数据收集本身就成了负担。
关于模板复用那段我有不同看法。按项目类型分2-3类模板听起来合理,但实践中分类标准本身就会引发争论,而且项目边界经常是模糊的。我们最后干脆只保留准出条件的核心清单,其他部分让各团队自己填,反而用得更多。
