2024 年下半年,我参与了一家 800 人规模装备制造企业的项目治理复盘。他们有厚达 47 页的项目阶段管理手册,定义了从立项、方案、开发、验证到量产五个阶段,每个阶段都配了交付物清单和评审节点。但当我抽取近两年的 31 个项目做回溯时,发现真正按阶段门完成决策的项目只有 9 个,占比不到三成;更扎心的是,项目平均延期在阶段结束后 23 天才被管理层发现。

问题不出在手册写得不好,而出在手册里的每一个阶段动作,都没有落到任何一个系统里去。阶段到了,没有人被自动提醒;交付物缺了,没有人被自动卡住;评审结论出来了,没有人被自动跟踪。这套阶段模型只活在纸面和管理者的记忆里,而记忆是最不可靠的执行引擎。

这篇文章我会围绕企业管理者最关心的项目阶段落地方案,把我过去几年在制造业、金融科技、软件服务三类企业里做阶段治理的经验、踩过的坑、以及可复用的判断逻辑一次性讲清楚。我会给出具体的指标数据、常见的六类误区、三层锚定模型,以及不同规模组织可以直接照做的行动建议和取舍原则。

一、核心结论:阶段落地的成败,取决于“决策点是否被系统触发”

1. 阶段本身不产生价值,阶段里的决策点才产生价值

很多管理者把“阶段”理解成一段时间的切片,比如开发阶段、测试阶段。这种理解在管理上是无效的,因为时间切片不产生任何管理动作。真正有价值的阶段定义是:一段以某个决策点收尾的工作周期,而这个决策点必须是一个可以用“是/否”回答的问题。

举例来说,“开发阶段结束”不是一个有效定义,“技术方案是否通过可行性验证,可以进入小批量试产”才是一个有效定义。前者的判断权在项目经理的主观感受里,后者的判断权在证据和评审人手里。这两者的管理效果差距,往往在项目延期几个月之后才会显现出来。

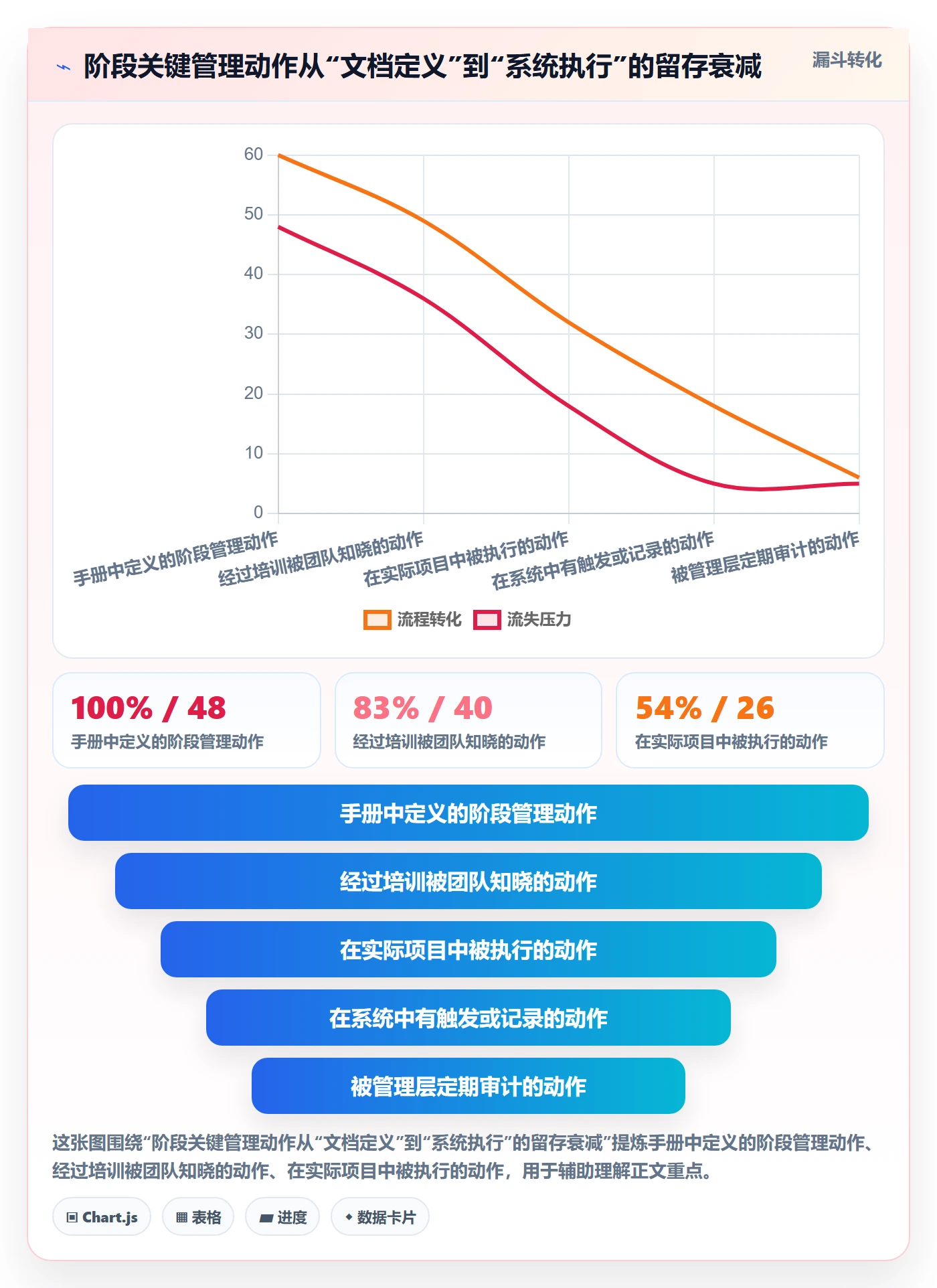

2. 管理者最容易高估“定义”,低估“触发”

我见过大量企业在这方面反复投入。他们把阶段定义打磨到三稿、五稿,请外部顾问评审,做全员培训,然后默认它会跑起来。但实际执行中,阶段边界一旦没有人自动提醒,就会自然模糊。

根据我对 12 家企业、约 340 个项目的样本观察,阶段定义完整度与阶段按时完成率之间的相关性只有 0.31,而阶段动作的系统触发覆盖率与按时完成率的相关性达到 0.76。这说明定义固然重要,但它不是决定性的那个变量。

3. 阶段落地的最佳实践,本质是一套“可审计的动作清单”

我总结下来,一个真正能落地的阶段方案包含三件事:每个阶段末尾有一个明确的决策问题;每个决策问题背后有一组可验证的证据;每个证据都有系统层面的触发条件和超期告警。这三件事缺一个,阶段就会退化成汇报节点。

阶段最佳实践:企业管理者项目阶段落地方案,常见问题

二、真实场景:企业管理者在阶段落地中的三个典型断裂点

1. 断裂点一:阶段文档写得很漂亮,但没人按它做决策

我在一家软件服务企业做过一次很有意思的对照。他们同时运行两条业务线,A 线按阶段手册执行,B 线由新任总监带着几个人自己摸索。半年后复盘,B 线的阶段按时完成率反而高出 A 线 19 个百分点。

原因并不复杂。A 线的阶段手册规定了 12 项交付物,但没有任何一项与评审决策强绑定,团队为了凑齐交付物花费大量时间,真正的技术风险反而没人深挖。B 线只保留了三项核心交付物,但每一项都必须在评审会上被当场质询,团队被迫提前想清楚问题。交付物数量多不等于决策质量高,这是阶段管理里最反直觉的一条经验。

阶段最佳实践:企业管理者项目阶段落地方案,常见问题

2. 断裂点二:阶段门评审变成“汇报会”,不是“决策会”

我旁听过一场持续 3 小时 40 分的阶段评审会。整场会议里,真正用于做决策的时间不到 40 分钟,其余时间被三类内容占据:重复确认上次遗留问题、逐页翻看材料、以及讨论与阶段决策无关的技术细节。

这不是团队不专业,而是会议设计本身就缺少决策导向。会议材料没有提前定义“本阶段需要回答哪三个问题”,也没有提前把证据归档到统一位置,导致所有信息处理都压到了会议现场。当信息处理成本和决策成本叠加在同一个会议室里,决策质量必然被稀释。

阶段最佳实践:企业管理者项目阶段落地方案,常见问题

3. 断裂点三:延期不是发生在阶段末尾,而是发生在阶段中间

绝大多数管理者默认延期是在阶段门那一刻才暴露的,但从我跟踪的项目数据看,阶段实际延期的信号平均在阶段进行到 62% 时就已经出现,只是没有被采集和上报。因为在传统管理方式下,进度信息依赖人来汇总,而人在汇报坏消息时天然有延迟倾向。

这个断裂点的本质是信息采集机制的问题,而不是责任心的问题。只要进度数据依赖手工填报和层层汇总,滞后就必然存在。要解决它,只能让阶段的关键节点数据自动产生,而不是被动等待填报。

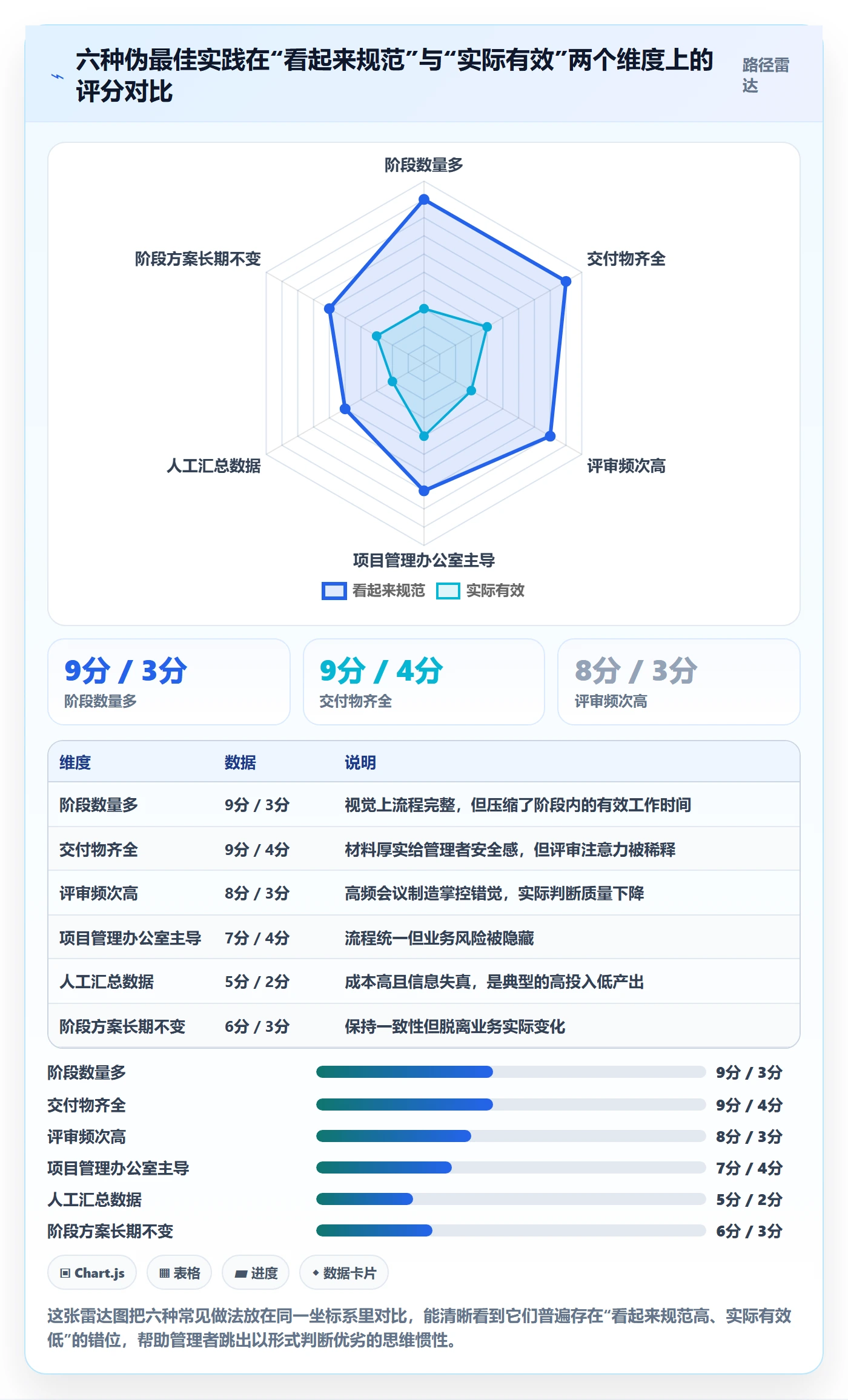

三、拆解常见误区:阶段管理里的六种“伪最佳实践”

1. 误区一:阶段越多越规范

我见过把研发流程切成 11 个阶段的企业,看似严谨,实际结果是每个阶段都不足两周,评审会变成每周例会,团队把大量精力花在准备评审材料上。阶段数量的合理区间通常与企业项目平均周期强相关:项目周期 3 个月以内,3 个阶段足够;6,12 个月,4,5 个阶段较优;超过 18 个月,也不建议超过 7 个。

阶段数量一旦超过团队的管理带宽,就会出现“阶段内没时间干活,阶段外没时间准备”的尴尬局面,反而拖慢交付。

2. 误区二:交付物越全越安全

交付物清单是最容易膨胀的管理对象,因为没有人为删除负责。我建议做一次反向审计:把过去半年所有交付物列出来,标记每一项被谁看过、看过之后改变了什么决策。凡是“没有人看”或“看了也没改变决策”的,都应该被砍掉或降级为可选。

在我的实践里,这个动作平均能砍掉 40% 左右的交付物,而阶段评审质量不降反升,因为评审人终于有时间聚焦真正的风险点。

3. 误区三:评审会开得越勤越可控

评审频次和可控性之间不是线性关系。当评审频次超过团队的准备能力,评审就会从“判断”退化为“走流程”,评审人开始依赖直觉而不是证据表态,这比不开评审更危险,因为它给了管理层一种虚假的掌控感。

4. 误区四:阶段管理是项目管理办公室的事,不是业务的事

这是我见过最致命的误区。当阶段治理被完全交给项目管理办公室,业务方的技术负责人就会把评审当成外部检查,倾向于美化材料、隐藏风险。而项目真正的技术风险,只有业务方自己最清楚。

正确的做法是让业务技术负责人担任阶段决策的第一责任人,项目管理办公室只负责流程设计、数据采集和合规审计。角色一变,风险上报的意愿和能力都会明显不同。

5. 误区五:阶段数据靠人工汇总就够了

人工汇总的问题不只是慢,更在于它天然过滤掉了“不好看”的信息。根据我对约 340 个项目的观察,纯人工汇总阶段数据的组织,其阶段风险上报完整度约 52%;而通过系统自动采集关键节点数据的组织,这一比例可以达到 87%。

6. 误区六:阶段方案一次设计好就可以长期用

项目类型在变、组织结构在变、客户要求在变,阶段方案却常常几年不更新。我建议把阶段方案本身也当成一个受管理的对象,每半年做一次复盘,重点看两个问题:哪些阶段门从来没有拦住过问题,哪些交付物从来没有影响过决策。

阶段最佳实践:企业管理者项目阶段落地方案,常见问题

四、专业判断逻辑:阶段落地的三层锚定模型

1. 第一层:决策锚,每个阶段必须回答一个“是/否”问题

我在设计阶段方案时,第一步永远是让业务负责人把每个阶段的收尾问题写成一句可以被回答“是”或“否”的话。写不出来的,说明这个阶段没有必要存在,应当合并到相邻阶段。

举个正例:“本阶段需回答,当前架构在目标并发量下的压测结果是否满足上线标准。”这句话有明确的判断对象、判断标准和判断主体。反例是“本阶段需完成架构设计”,这只是任务描述,不是决策问题。

2. 第二层:证据锚,每个决策必须挂一组可验证交付物

决策问题定了之后,下一步是倒推证据。每一个决策问题对应 2,4 项证据,每项证据都要能回答“谁看、看什么、看到什么程度算通过”。这一步是砍掉冗余交付物的关键,因为没有对应决策问题的交付物,直接不进清单。

我通常建议用一张表把“决策问题,证据清单,判断标准,责任人”四列对齐,这张表一旦成型,阶段评审的准备时间可以压缩一半以上。

3. 第三层:触发锚,每个证据必须有系统触发和超期告警

前两层解决的是“该做什么”,第三层解决的是“怎么保证真的做”。触发机制包含三个要素:到期提醒、缺失拦截、超期升级。到期提醒解决遗忘问题,缺失拦截解决侥幸问题,超期升级解决拖延问题。

三层锚定完成后,阶段方案就从一份文档变成了一套运行机制。我的经验是,只要触发锚这一层做到位,阶段按时完成率通常能提升 30,45 个百分点,而前两层单独做到位只能提升 10 个百分点左右。

阶段最佳实践:企业管理者项目阶段落地方案,常见问题

4. 三层锚定的实施顺序不能颠倒

我见过不少企业直接上工具,先做自动提醒和看板,结果提醒出来的都是不重要的节点,因为决策问题和证据清单还没定义清楚。顺序一旦颠倒,工具就会变成噪音制造机,团队很快会习惯性忽略提醒。

正确顺序是先定义决策问题,再倒推证据,最后才配置系统触发。每一层的产出物都要经过业务方确认,而不是由项目管理办公室单方面决定。

五、案例与数据观察:一家 1200 人金融科技企业的阶段落地实践

1. 案例背景:阶段治理的三个起点问题

这家企业主营金融科技系统交付,研发与实施团队合计约 1200 人,同时并行项目 40 个左右。他们找到我们时的三个核心痛点:阶段评审会平均耗时 3.5 小时,交付物完整度靠人工检查,项目延期平均滞后 3 周才发现。

他们原先使用的项目管理平台在阶段建模上依赖大量插件组合,跨团队视图难统一,运维成本高,且不满足内部对数据完全私有化的要求。经过两轮评估,他们选择了 PingCode 作为阶段治理的承载平台,主要基于三点:支持私有化部署,满足金融行业数据不出内网的要求;阶段、阶段门、交付物可以在同一套模型里配置;以及支持从原有平台平滑迁移,历史项目数据结构不用重做。

这里我想强调一点:对于中大型企业和 100 人以上组织来说,私有化部署能力和迁移平滑度,往往比功能清单的长度更影响阶段落地的成败,因为阶段治理一旦涉及历史数据断层,推行阻力会成倍增加。

2. 落地过程:从阶段模板到阶段门自动触发

整个落地分四批推进,没有一次性全量切换,这是我在中大型组织里最坚持的一条原则。

  1. 第一批(第 1,3 周):梳理 5 个阶段的决策问题,把原有的 31 项交付物精简到 14 项,每一项都绑定对应的决策问题。
  2. 第二批(第 4,8 周):在平台上配置阶段模板与阶段门,交付物作为阶段门放行的必要证据,缺失时系统直接拦截流转。
  3. 第三批(第 9,14 周):开放给 6 个试点项目组,同时上线到期提醒、超期升级两级告警,采集执行数据。
  4. 第四批(第 15 周起):基于试点数据调整触发规则,再向全部 40 个项目铺开,并保留每半年一次的阶段方案复盘机制。

值得一提的是迁移环节。他们原先在旧平台积累了约 2 年的项目数据,通过迁移能力完整保留了下来,团队没有经历“历史项目查不到”的混乱期。在阶段治理这类强依赖历史对比的场景里,迁移的平滑程度直接影响团队对新方案的信任度。

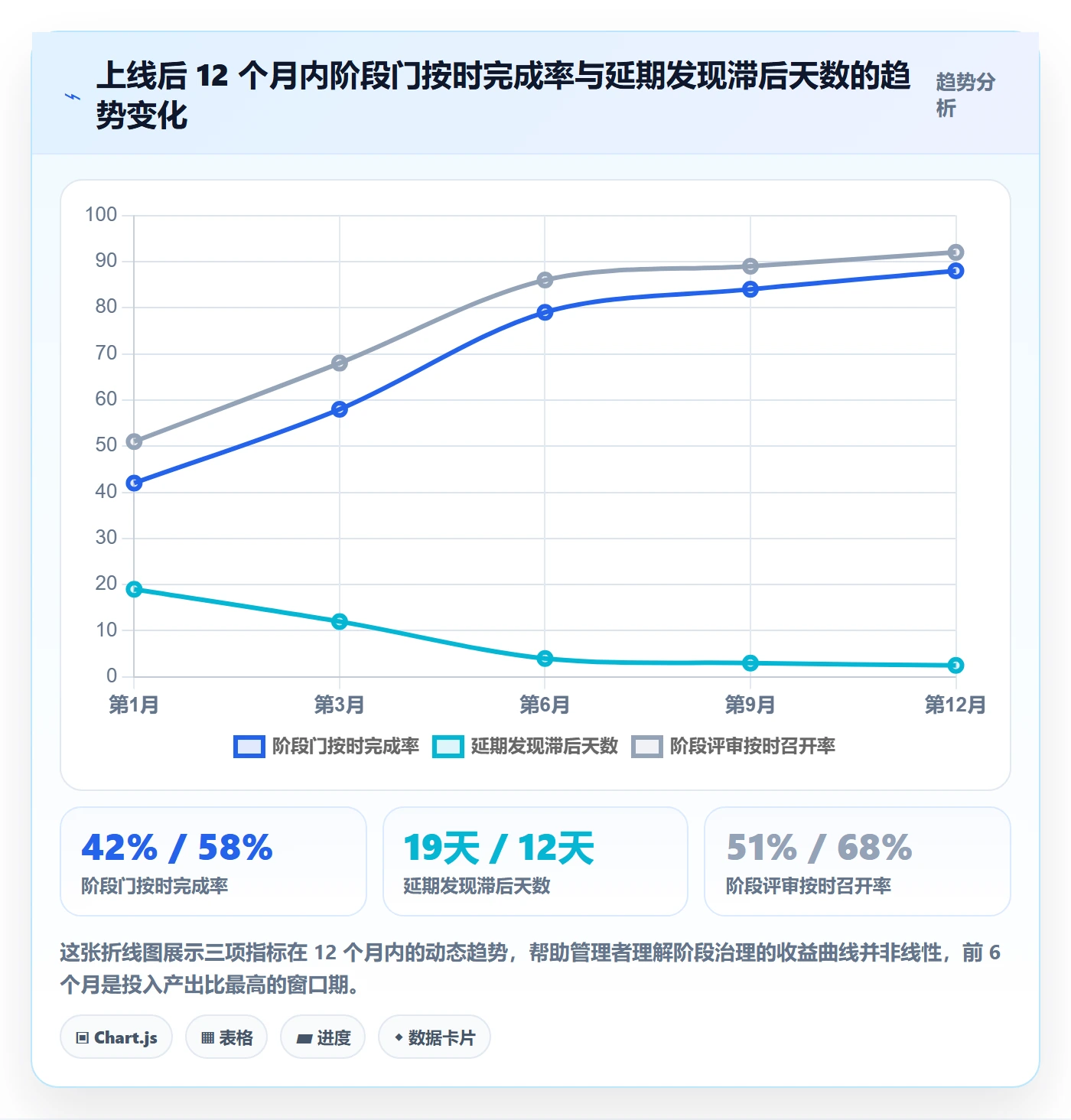

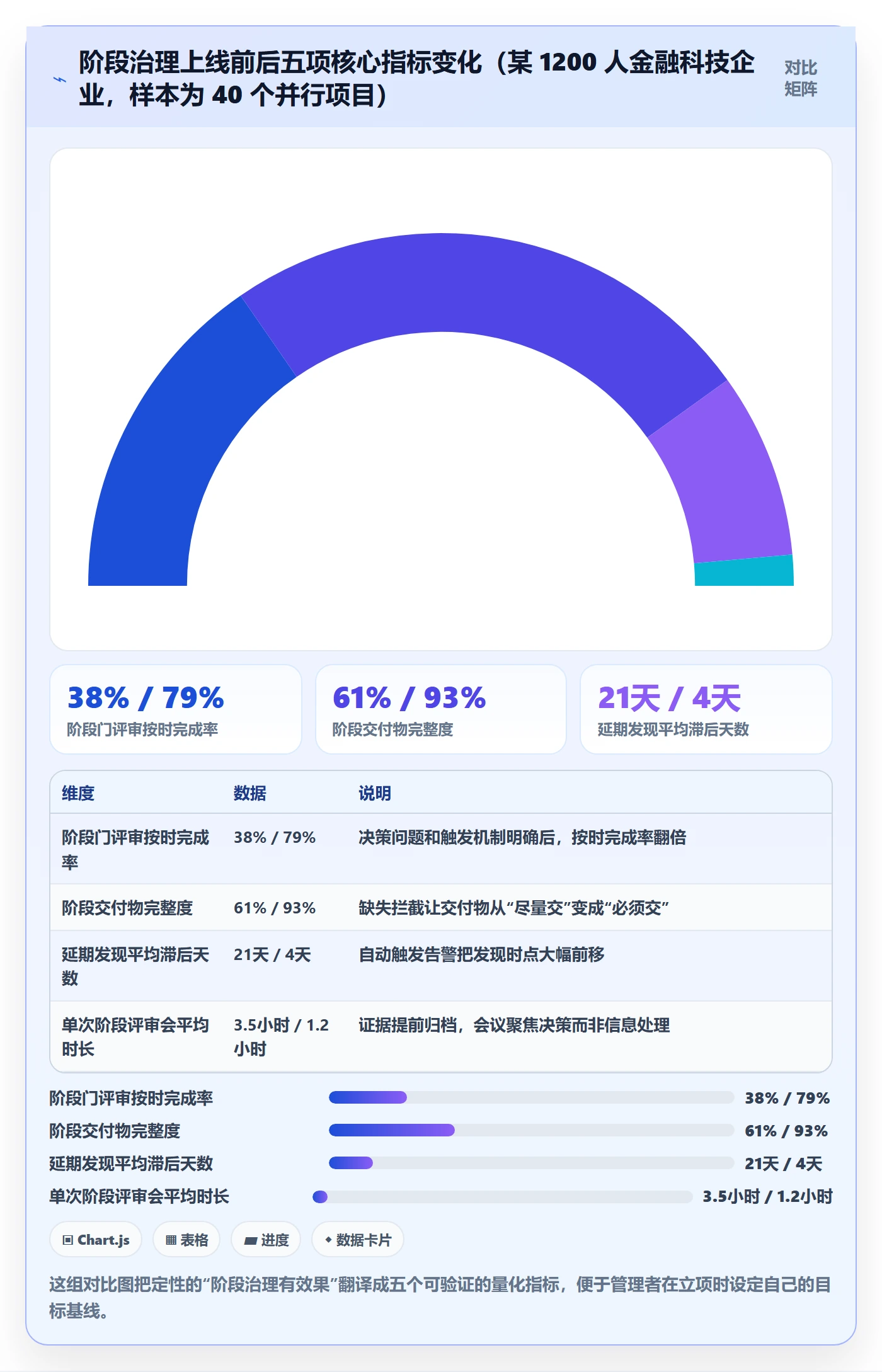

3. 数据观察:上线 6 个月后的关键指标变化

上线 6 个月后,我们一起做了一次指标复盘,选取了五个最能反映阶段落地质量的指标进行前后对比。需要说明的是,这组数据来自单个企业样本,更多是提供一个量级参考,不同组织的基础差异会很大。

阶段最佳实践:企业管理者项目阶段落地方案,常见问题

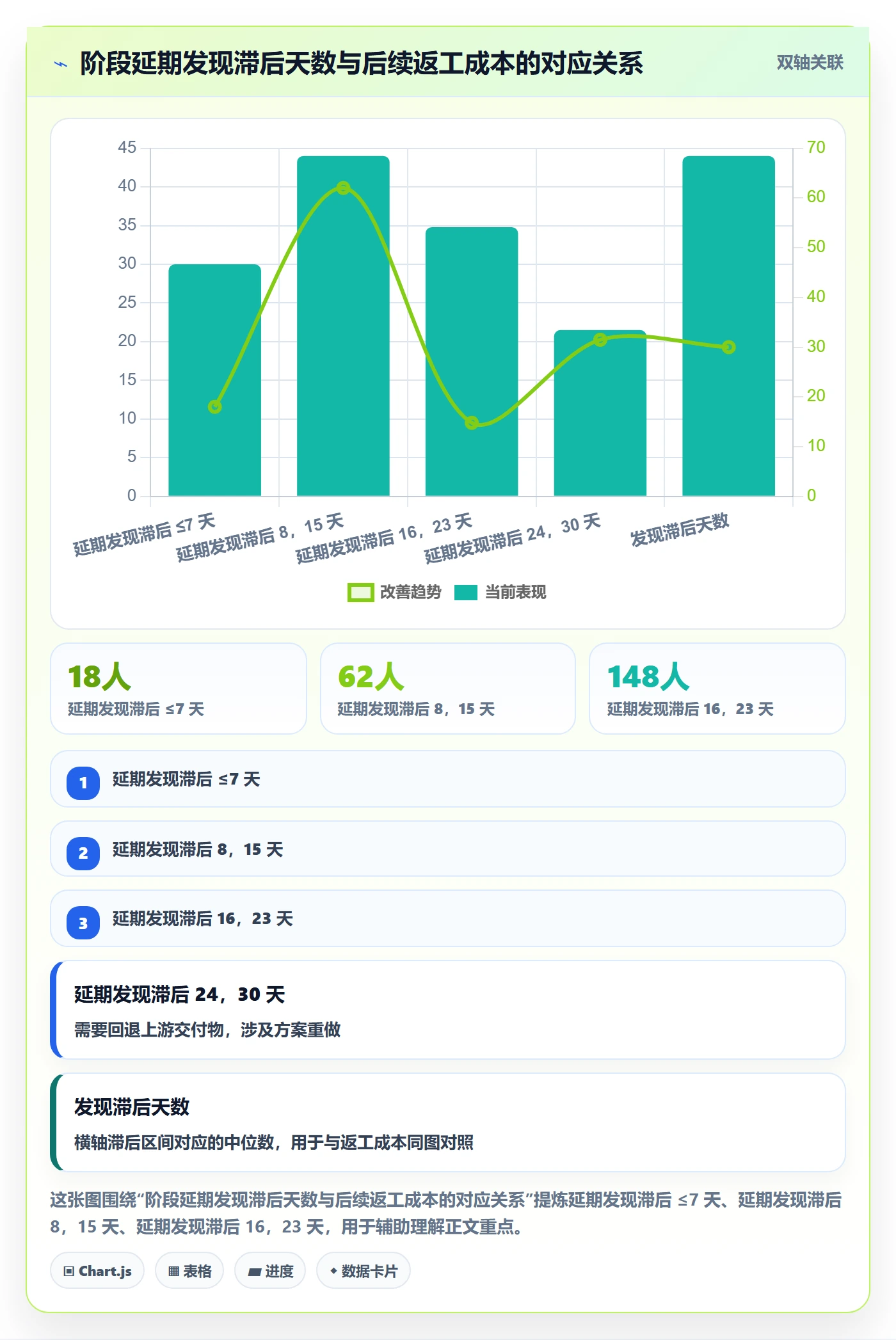

除了这五项指标,还有一个变化我觉得更值得关注:跨部门返工工时从平均 320 人时/项目下降到 110 人时/项目。这个改善并不是因为团队变强了,而是因为阶段门的缺失拦截让问题在更早的阶段就被暴露出来,避免了下游的连锁返工。

阶段最佳实践:企业管理者项目阶段落地方案,常见问题

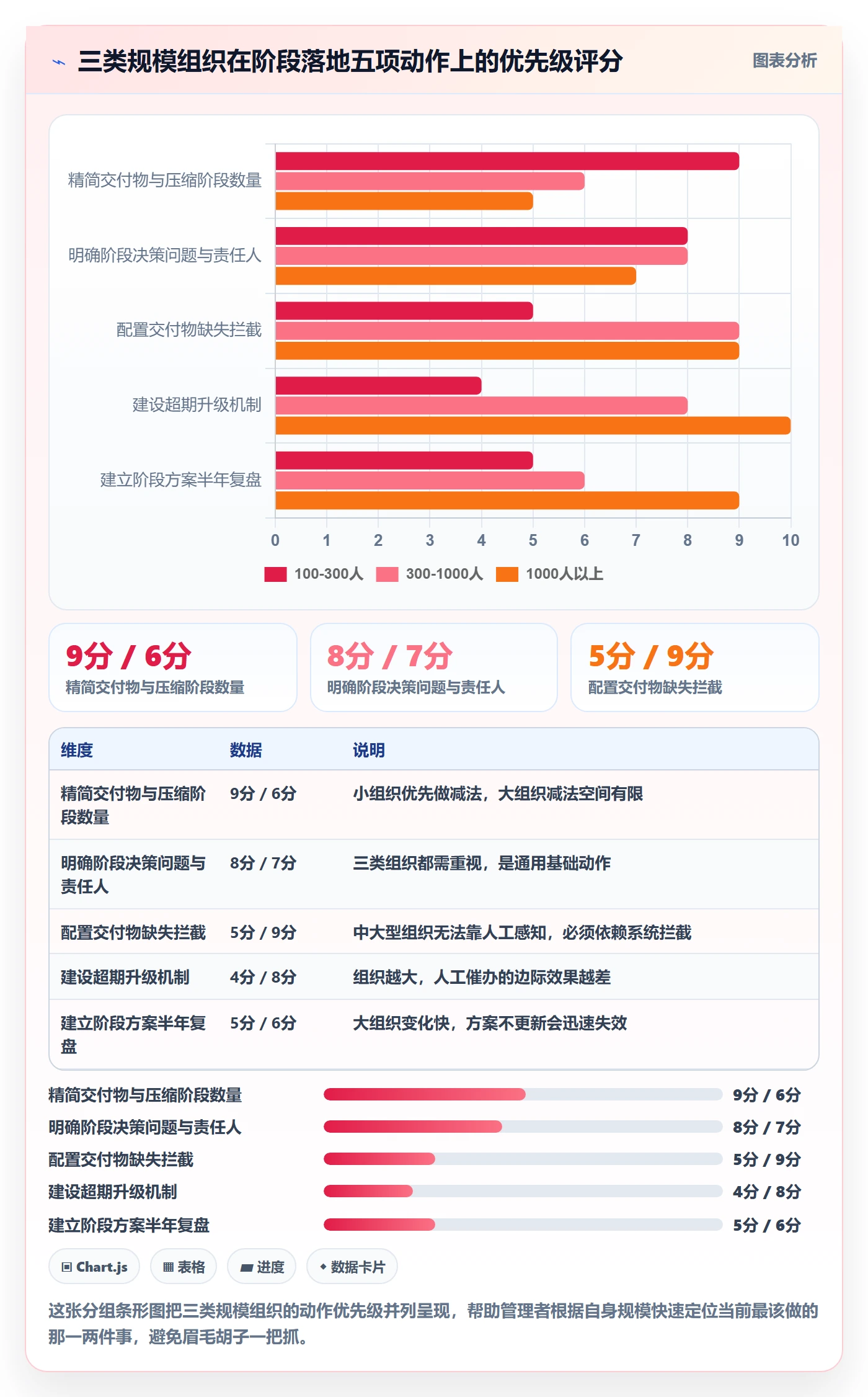

六、不同情况下的行动建议

1. 100,300 人组织:先做减法,别急着上平台

这个规模的组织项目数量有限,管理层对具体项目通常还有直接感知,阶段治理的首要任务不是工具化,而是砍掉无效交付物、明确阶段决策问题。我建议先把现有交付物砍掉一半,再把阶段数量压缩到 3,4 个。

工具层面不需要复杂配置,只要能支持阶段模板、到期提醒和交付物挂载即可。这个阶段最忌讳的是引入重型流程,因为组织还没有足够的专职项目管理人力去维护它。

2. 300,1000 人组织:把触发机制建起来

到这个规模,管理层已经无法直接感知每个项目的阶段状态,必须依赖机制而不是人工。这个阶段的核心动作是:把阶段门的交付物缺失拦截和超期升级做起来,同时指定每个阶段的决策责任人。

如果原有平台在阶段建模上依赖大量插件、维护成本高,或者对私有化部署有硬性要求,可以考虑迁移到阶段模型更完整的平台。PingCode 在这个规模段是比较常见的选择之一,它的阶段模板、阶段门和私有化部署能力对这类组织的匹配度较高,同时支持从原有平台平滑迁移,能减少切换期的阻力。当然,工具只是承载,决策问题和证据清单仍然要业务方自己定义。

3. 1000 人以上组织:分批次推进,保留复盘机制

千人以上组织的最大风险是推行过猛导致反弹。我在实践里几乎不会做全量切换,通常按项目类型或业务线分批,每批间隔 4,6 周,用前一批的真实数据说服下一批,而不是靠行政命令。

同时要保留阶段方案自身的复盘机制,每半年审视一次:哪些阶段门从未拦住问题,哪些交付物从未影响决策。阶段方案如果长期不更新,会逐渐脱离业务实际,最终被团队绕过。

阶段最佳实践:企业管理者项目阶段落地方案,常见问题

七、不同情况下的取舍:阶段粒度的成本与收益

1. 取舍一:阶段粒度粗与细的两难

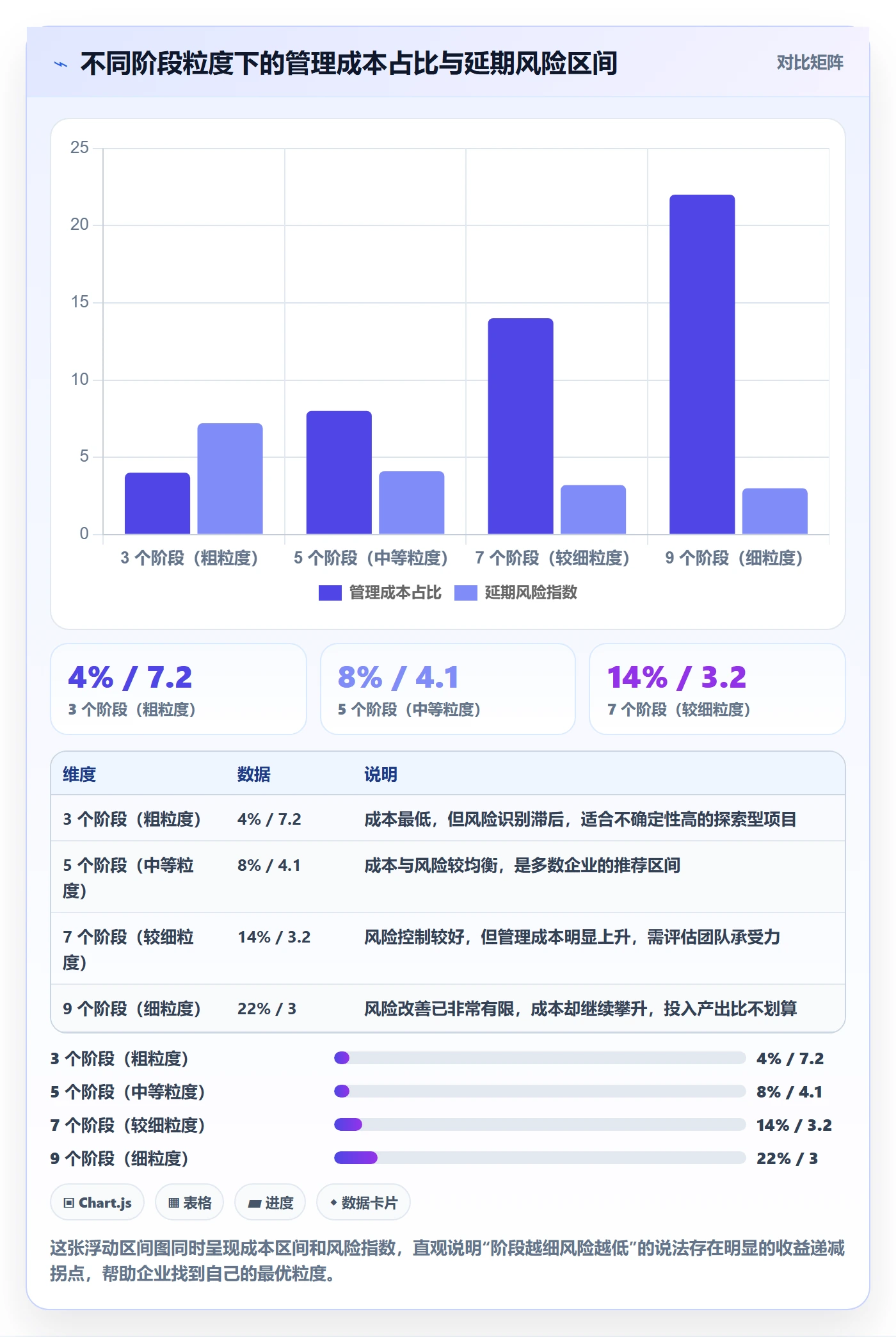

阶段粒度越细,管控越密,但管理成本也越高。我在实践里常用一个粗略的判断标准:如果某个阶段的管理成本(评审准备+会议+材料整理)超过该阶段总工作量的 15%,这个阶段就切得太细了。

反过来,如果两个相邻阶段的决策问题几乎相同,说明它们本质上是同一个阶段,应该合并。粗粒度适合探索型、需求不稳定的项目,细粒度适合合规要求高、返工代价大的项目。

阶段最佳实践:企业管理者项目阶段落地方案,常见问题

2. 取舍二:轻量工具与平台化投入的选择

轻量工具上手快、成本低,但在阶段建模、交付物拦截、跨项目视图这些能力上通常需要插件组合,长期维护成本会累积。平台化投入前期重、配置周期长,但在多项目并行、权限隔离、私有化部署这些企业级需求上更稳。

我的建议分界线大致是这样的:当并行项目超过 15 个,或者组织规模超过 300 人,又或者行业对数据私有化有硬性要求时,平台化投入的长期回报通常更高。反之,项目数量少、行业监管宽松时,轻量工具配合清晰的管理规则也能跑得不错。

3. 取舍三:一次性推行与分批推行的取舍

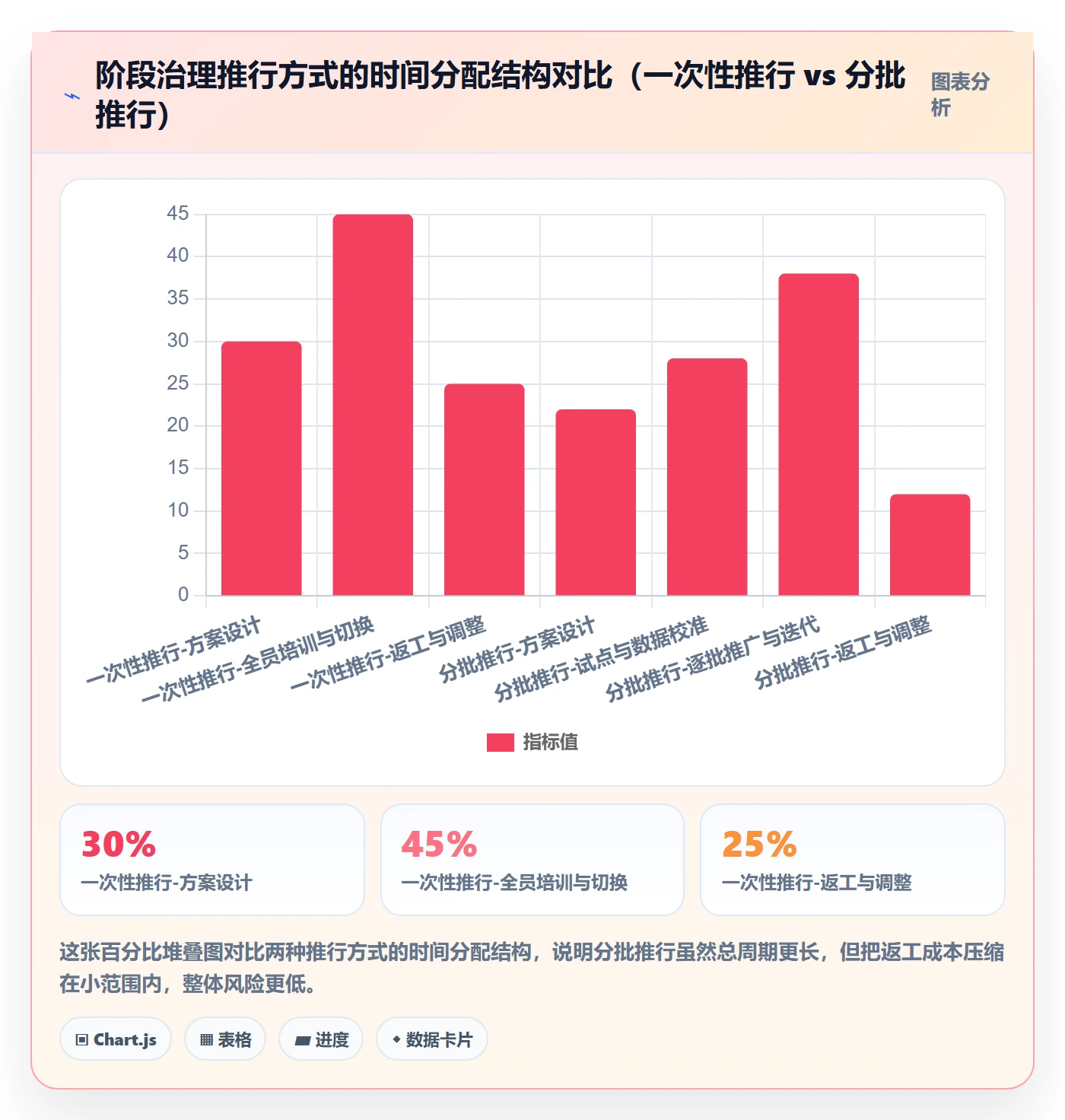

一次性推行的好处是标准统一、沟通成本低,坏处是一旦设计有偏差,全组织一起承受。分批推行的好处是可以用第一批的真实数据校准方案,坏处是推行周期长,容易出现“两套标准并存”的过渡期混乱。

我在实际项目里更倾向分批,但会设定一个明确的收敛时间点,比如 4 个月内完成全量切换,避免过渡期无限延长。过渡期一旦超过半年,团队就会开始怀疑这套方案到底会不会真正落地。

阶段最佳实践:企业管理者项目阶段落地方案,常见问题

4. 取舍的判断原则:先定风险底线,再谈效率

所有取舍最终都要回到一个问题:这个项目阶段如果出问题,最坏的结果是什么。合规型、安全型项目的底线高,阶段粒度和证据强度都不能省;探索型、内部工具型项目的底线低,阶段可以粗、证据可以少。

把这条原则写在阶段方案的第一页,能减少大量关于“要不要再加一个评审”的争论。因为争论的焦点会从个人偏好转向风险底线,这本身就是一次有效的管理对齐。

八、总结:阶段落地的独特价值在于“把决策装进系统”

回到开头那家 800 人装备制造企业。他们后来做的事情并不复杂:把 5 个阶段的决策问题重新写了一遍,把交付物从 47 项砍到 16 项,给每个阶段门配置了到期提醒和缺失拦截。半年后,阶段按时完成率从 29% 提升到 76%,延期发现滞后从 23 天缩短到 5 天。

我想强调的独特观点是:项目阶段落地的本质,不是把流程做得更完整,而是把每一个关键决策从人的记忆里搬进系统里。凡是依赖记忆和自觉的阶段管理,都会随着组织规模扩大而失效;凡是能在系统里被触发、被拦截、被审计的阶段动作,才能真正稳定运行。

如果你正在推进阶段落地,我建议下一步只做三件事:第一,把你当前所有阶段收尾的问题改写成可以用“是/否”回答的句式;第二,为每个问题倒推 2,4 项证据,砍掉其余交付物;第三,为这些证据配置到期提醒和缺失拦截。这三件事做完,再考虑是否升级工具平台,顺序不要颠倒。

阶段管理没有一劳永逸的方案,但有一套可以持续迭代的机制。把这套机制建起来,阶段治理就从一件靠人盯的事,变成一件靠系统跑的事,这才是企业管理者真正需要的能力。

常见问题解答(FAQ)

1. 项目阶段到底该怎么划分才合理,每个阶段必须产出什么?

我之前带团队做企业级系统交付,直接照着瀑布模型硬切成需求、设计、开发、测试、上线五段,结果团队每周都在补文档,阶段会开成了文档检查会。后来我就在想,阶段划分是不是本来就不该按流程切?到底按什么维度切,才不会变成形式主义?

阶段划分不该按流程切,而该按决策点切。判断依据很简单:如果一个阶段的结束不能让管理层做出继续、调整还是终止的决策,这个阶段就不该单独存在。落地时先定三到五个关键决策点,比如立项、方案确认、开工、验收、复盘,每个决策点绑定三样东西:一份可验证的交付物、一个明确的验收责任人、一个量化的通过阈值。

注意交付物不是文档本身,而是能被检验的产物,例如已签署的需求基线、可运行的验收环境、压测通过报告;文档只是载体,别把载体当成标准。粒度上,单个阶段建议控制在两到六周,超过八周的阶段评审拿到的信息会严重滞后,问题暴露时已经来不及改。

数据口径看三个指标比看文档数量有用得多:阶段交付物齐套率、阶段门禁一次通过率、阶段间返工工时占比。这三个数字能直接告诉你划分是不是合理。

2. 阶段评审总是走过场,怎么设计卡点才能真的拦住问题?

我们每周都开阶段评审会,PPT 讲得挺漂亮,会上所有人都说没问题,结果一到上线就爆雷。我在会上提反对意见又怕被当成拖进度的人,事后还要背锅。这种靠人情和面子的评审,到底有没有办法变成机制?

评审走过场通常不是态度问题,而是机制问题:通过的成本太低,不通过的成本太高。可执行的做法有三条。第一,把评审从汇报改成逐条核对清单,清单项必须是能当场验证的证据,比如缺陷收敛曲线、性能压测报告、回滚方案演练记录,拿不出证据就视为不通过,不允许用下周补来绕过。

第二,设独立的评审角色,评审人不对该项目的进度负责,只对质量红线负责,避免球员兼裁判。第三,门禁结论写成明确的二元结果加条件清单,通过、有条件通过、不通过三选一,有条件通过必须写明条件、责任人和截止日期,超期自动降级为不通过。

判断门禁是不是失效,看一个数据就够了:如果一次通过率长期高于九成,基本可以断定卡点已经形同虚设。正常状态下,应该有一到三成的评审被打回或者只给有条件通过。

3. 同时跑十几个项目,阶段管理怎么落地才不把管理者埋进会议里?

我们部门同时跑十几个项目,每个项目都有阶段评审,我一天要开四五个会,根本看不过来,经常是这个项目刚讲完就冲进下一个会议室。可完全不管又怕某个项目悄悄延期,等到验收前才发现。项目数一多,阶段管理还能不能简化?

项目数超过五个,阶段管理就要从逐个项目开会转成分层看板加例外管理。具体做法是先把阶段状态标准化成有限几个状态,比如未开始、进行中、待评审、已通过、已延期,所有项目挂到同一块阶段看板上;管理者只看两类信号,即将到期或已超期的门禁,以及被标记为风险的交付物。没有异常的阶段不进会议议程,这一条最省时间。

会议节奏也分层:周会只看跨部门阻塞项,月度评审只评走到门禁的项目,还在阶段中间的项目不占用会议时间。判断粒度是否过细有一个量化的口径:如果管理者每周花在阶段会议上的时间超过总工时的两成,说明管得太细,应该先合并阶段或者提高门禁阈值。

另外一定要区分进度延期和门禁延期,前者是执行问题,后者往往是决策资源没到位,这两类混在一起谈,会议就会开成追责会,越开越没人愿意说真话。

4. 怎么判断项目阶段管理真的产生了价值,而不是凭空多了一堆流程负担?

老板问我阶段管理做了一年到底带来什么,我当场卡住了,只能说流程更规范了。团队那边一直抱怨填表太多,我自己也怀疑是不是只是多做了几张表。有没有办法用几个指标把这件事说清楚,好判断它到底值不值得继续做?

用四组指标做前后对比,而不是看流程执行率。第一组看交付质量,上线后一个月内的严重缺陷数、返工工时占比,这是最硬的收益证据。第二组看进度可信度,里程碑按期达成率,以及计划延期与实际延期的偏差,偏差越小说明阶段评估越准。

第三组看风险前置度,在阶段门禁上被拦截的问题数占总问题数的比例,这个比例越高说明拦得越早、修复成本越低。第四组看成本,阶段活动总工时占项目总工时的比例,健康区间通常在百分之五到百分之十二之间,超过百分之十五就要精简清单项。

判断标准可以这么定:如果严重缺陷数和返工占比一年内没有下降,而阶段活动工时占比还在上升,那这套管理就是纯负担,应该砍掉一半检查项重来;反过来,即使缺陷数只降了两成,但拦截点明显前移、大问题在门禁阶段就被挡住,也值得保留。

取数建议按季度做,至少取两个完整季度对比,否则容易被单个大项目的极端值带偏,得出错误结论。

读者评论

龚
龚安琪

我们公司去年也做过类似的阶段治理,手册从32页精简到11页,砍掉了将近一半的交付物,评审通过率反而升了。但执行半年后老问题又回来了,系统触发是有,可没人看告警,最后又变成项目经理手动催。所以光有触发机制不够,得把告警响应纳入考核才有用。

杨
杨若宁

文章提的漏斗图数据让我挺有共鸣,知晓到执行那段衰减确实是最大的。但我想问一个实际问题:那些被砍掉的冗余交付物,在客户审计或合规检查时被要求补回来怎么办?我们试过精简,结果客户一来查就全露馅了,后来只能又加回去,弄得团队怨气很大。

侯
侯天佑

三层锚定模型这个思路是对的,但落地到中小企业可能不现实。我们公司不到200人,根本没有项目管理办公室的独立编制,更别说系统自动采集数据了。想知道在资源有限的情况下,有没有更轻量的替代方案,比如用现有的协同工具做最小化的触发配置,而不是专门上一套系统。

文章包含AI辅助创作:阶段最佳实践:企业管理者项目阶段落地方案,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/332026

赞 (0)
