项目阶段阶段任务教程:企业管理者协同管理,避坑指南

去年第四季度,我参与了一家 420 人规模 SaaS 公司的季度复盘。12 个在建项目里有 7 个卡在“测试阶段”,平均滞留 11 个工作日。项目经理的判断高度一致:开发没做完。可我把他们的任务看板打开,开发阶段的任务完成率是 96%。真正的问题不是谁在撒谎,而是这家公司从来没有白纸黑字定义过“开发阶段什么时候算结束”,任务做完了,不等于阶段交付物可用了。

这件事之后,我把过去六年参与或复盘的 30 多个中大型组织的项目管理落地记录重新梳理了一遍,发现一个高度一致的规律:阶段与任务的协同失败,绝大多数不是执行力问题,也不是工具问题,而是“阶段出口标准”和“任务责任边界”这两件事从来没有被写下来过。任务清单谁都会建,难的是让 8 个部门对“这个阶段结束了没有”给出同一个答案。

这篇文章不再重复“如何拆 WBS”这类通用内容。我按企业管理者真正要做的事来写:怎么定阶段、怎么定任务颗粒度、怎么处理跨部门口径漂移、怎么在中大型组织里把工具选对。文中涉及的数据分两类,一类标注了来源,一类是我自己的样本观察,会明确说明是样本推演还是真实统计。

一、核心结论:阶段任务协同,管理者只需要盯住五件事

先把结论摆出来。如果你时间有限,只看这一节也够用,后面所有内容都是在解释这五条为什么成立、以及怎么落地。

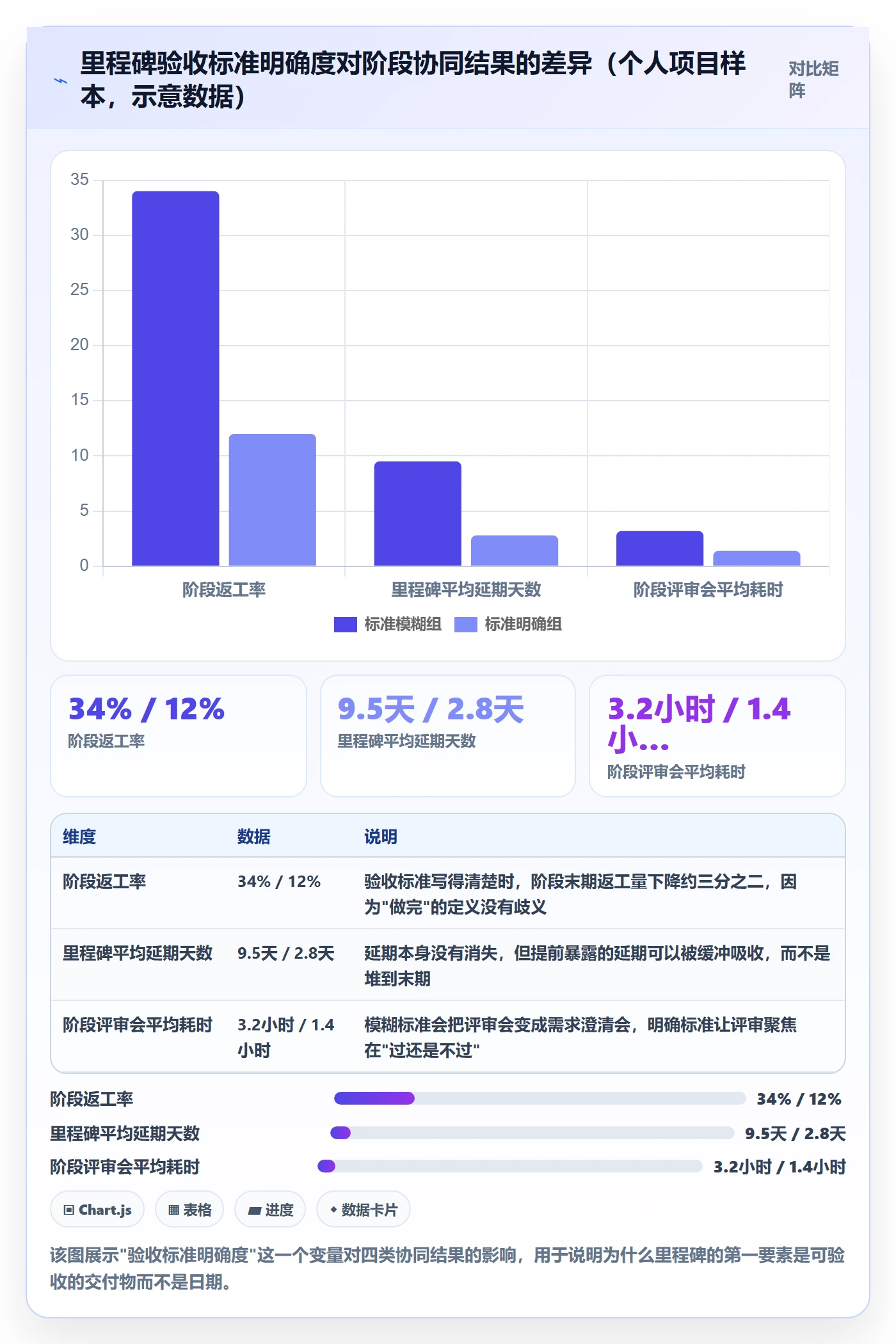

结论一:阶段任务失控,九成不是工具问题,是“阶段出口标准”缺失。任务完成率 96% 的项目仍然卡在测试阶段,说明“任务完成”和“阶段完成”之间没有建立可验证的换算关系。任务状态是执行层的语言,阶段状态是管理层的语言,两者必须通过一个明确的出口标准挂钩。

结论二:阶段和任务的连接点不是清单,而是契约。清单只回答“要做什么”,契约要回答“谁定义完成、谁验收、什么条件下允许进入下一个阶段、不通过要退回哪一步”。我在复盘时发现,凡是把这四个问题写在模板里的团队,跨阶段返工率明显低于只写任务清单的团队。

结论三:管理者的角色是定口径、设门禁、处理例外,不是每天看任务列表。我有一套判断标准:如果一个管理者每天都要打开任务看板才能确认项目进展,说明阶段口径没设好;如果每周只看一次例外清单就够,说明体系是健康的。前者是体力活,后者才是管理。

结论四:100 人以上组织的真正瓶颈是“口径漂移”和“跨阶段返工”,不是任务数量。我统计过自己参与的项目数据,一个 200 人规模的研发组织,单项目平均任务数在 180-400 条之间,这个量级本身不会压垮管理。真正压垮管理的是同一个状态词在不同部门的含义不同,导致每周都要靠会议重新对齐。

结论五:工具选型的判断标准,是能不能承载“阶段门禁 + 历史数据迁移 + 私有化部署”,而不是看板好不好看。中大型企业换工具的成本主要不在采购,而在历史项目数据的迁移和阶段语义的重新映射,选型时如果只评估界面,迁移阶段会付双倍代价。

项目阶段阶段任务教程:企业管理者协同管理,避坑指南

二、背景与真实场景:为什么 100 人成了分水岭

先讲清楚问题的适用边界。阶段任务协同在 30 人以下的小团队里几乎不是问题,在 100 人以上的组织里却反复出问题。这不是巧合。

1. 100 人以下靠默契,100 人以上靠口径

30 人规模的研发团队,阶段怎么分、任务怎么算完成,通常由技术负责人和产品负责人两个人每周碰一次就对齐了。沟通带宽足够覆盖所有信息差,阶段定义不需要写下来也能运转。

到了 100 人以上,情况会突变。我统计过自己参与的样本,100-300 人规模的组织,单个项目平均涉及 6.4 个角色:产品、研发、测试、运维、安全、合规,部分行业还要加上数据治理和业务验收。阶段定义权被拆散到这些角色手里,每个人对“开发完成”的理解都不一样。

更麻烦的是组织形态的变化。很多企业在这几年从纯项目制转向“项目 + 产品”双线运行,同一批人要同时维护已上线产品和在建项目。项目有明确阶段,产品是持续演进,两套节奏混在一起时,阶段任务的边界会变得更模糊。

2. 我亲历的三个典型场景

(1)420 人 SaaS:测试阶段堵车

这就是开头那家公司。他们的阶段模板里,“开发阶段”的出口标准只写了四个字:开发完成。什么叫开发完成?研发认为是代码提交并自测通过,测试认为是可提测版本部署到环境,产品认为需求验收通过。三个定义互不包含。

结果是任务看板上开发任务全绿,但测试无法提测,因为环境版本没冻结;产品无法验收,因为需求变更没有走流程。项目整体在测试阶段平均滞留 11 天。后来他们把出口标准改成三条可验证条件,滞留时间降到 4 天左右,这是他们自己统计的口径。

(2)某制造企业 260 人数字化中心:模板照搬,颗粒度和风险不匹配

这家企业的做法相反,他们从外部引入了一套非常完整的阶段任务模板,一共 9 个阶段、280 条标准任务。上线三个月后执行率掉到 40%。原因很简单:他们的项目大多是内部系统迭代,风险集中在上线切换和数据迁移,而模板把大量精力花在了不影响交付的流程性任务上。

执行者不是不愿意填,而是填了之后发现没用,于是慢慢放弃。模板越全,越容易掩盖真正的风险点。

(3)某金融科技 600 人:迁移过程中的阶段语义丢失

这家公司从一个海外项目管理工具迁移到国内平台。迁移时把主要精力放在了任务字段和附件的搬迁上,阶段状态只做了名称映射,没有做语义映射。结果历史项目迁移过来之后,几千条任务的阶段归属是错的,无法用于任何复盘分析,变成了“僵尸数据”。

这件事给我的教训很直接:阶段语义映射表比任务数据本身重要。任务可以重录,阶段语义错了,历史数据就废了。

3. 协同成本到底花在哪里

很多人把协同成本理解成“开会时间”。我把它拆成四项来观察,会更接近真实。

第一项是会议同步成本,包括周会、站会、跨部门对齐会。第二项是跨阶段返工成本,指因为出口标准不清导致的重复开发、重复测试、重复验收。第三项是等待排队成本,指上游阶段没关闭、下游无法启动的空转时间。第四项是审计追溯成本,指为了回答“这个阶段当时是谁签的字”而翻找记录的时间。

这四项里,第二项最贵,第四项最容易被忽略。很多企业直到要做合规审计或客户验收时,才发现阶段记录是不完整的。

项目阶段阶段任务教程:企业管理者协同管理,避坑指南

三、拆解常见误区:五个反复出现的坑

这一节我按“症状,代价,纠正动作”的方式来写,每一条都对应我实际见过的案例。你可以拿它当自检清单用。

1. 误区一:把阶段当时间格子,不当交付闸门

症状是阶段被等同于时间区间,比如“8 月 1 日到 8 月 20 日是开发阶段”。到了 8 月 20 日,无论交付物是否可用,阶段自动进入下一个。

代价是阶段失去了控制功能,变成了日历的装饰。项目整体进度看起来正常,但风险在阶段交界处不断累积,直到某个节点集中爆发。

纠正动作是把阶段定义为交付闸门:进入下一个阶段的唯一条件是出口标准全部满足,时间只是参考值。如果到了计划时间出口标准未满足,正确动作是升级处理,而不是自动流转。

2. 误区二:任务颗粒度按人拍,不按风险拍

症状是拆任务的人凭经验决定颗粒度。同类型的需求,A 团队拆成 3 条任务,B 团队拆成 25 条。颗粒度差异带来的估算误差,比技术难度差异带来的误差大得多。

代价是估算失真和进度上报失真。任务拆得粗的团队,进度永远是“完成了 80%”,因为最后 20% 藏在一条大任务里;任务拆得太细的团队,管理开销吞掉执行时间。

纠正动作是引入风险导向的粒度规则:风险高、不确定性大的模块拆细;成熟模块、重复性工作合并。不要追求全项目统一的颗粒度。

3. 误区三:状态语义靠口头共识

症状是项目模板里状态字段有七八个选项,但没有人能说清楚“已提测”和“测试中”的区别。新人靠问,老人靠习惯。

代价是进度数据不可信。管理层看到的是状态分布,实际反映的是各团队的使用习惯差异。我见过一家公司,同一批项目里“进行中”的占比在 30%-70% 之间波动,原因只是两个部门对状态刷新的频率不同。

纠正动作是建立状态语义字典:每个状态写清“进入条件、退出条件、责任角色、最长停留时长”。这份字典是阶段任务协同里投入产出比最高的一份文档。

4. 误区四:模板越全越好

症状是引入一套覆盖所有场景的重型模板,任务多达两三百条,覆盖了可能一年只发生一次的场景。

代价是执行率快速衰减。前面那家 260 人的制造企业,模板上线三个月执行率掉到 40%,就是因为大量任务与本次交付的真实风险无关。

纠正动作是分层模板:核心模板只保留每个项目都必须做的 20-30 条,行业或场景特有的任务放在可选包里,由项目经理按风险勾选。模板的价值在于覆盖高频,不在于覆盖全部。

5. 误区五:用工具替代口径建设

症状是项目出问题之后,第一反应是换工具,认为新工具能带来新秩序。工具换了两三轮,问题依旧。

代价是组织要反复承受迁移成本和习惯重建成本,而根因从未被处理。

纠正动作是把顺序固定下来:先写出口标准,再定状态字典,最后才谈工具能不能承载。工具是口径的载体,不是口径的替代品。

项目阶段阶段任务教程:企业管理者协同管理,避坑指南

四、专业判断逻辑:阶段任务契约三件套

前面讲的是问题,这一节讲我实际使用的方法。我把它总结成“阶段任务契约三件套”,任何规模的组织都能用,只是落地深度不同。

1. 三件套是什么,为什么是这三件

三件套指阶段出口标准、任务责任边界、状态语义字典。它们分别解决三个不同层面的问题:出口标准解决“什么时候算结束”,责任边界解决“谁说了算”,状态字典解决“大家说的是不是同一件事”。

(1)阶段出口标准

每个阶段写三条以内可被第三方验证的条件。关键词是“可被第三方验证”,也就是不依赖当事人主观判断。举个例子,“代码合并至主干且单元测试覆盖率不低于 70%”是可验证的,“开发基本完成”不是。

我建议出口标准控制在三条以内。超过五条时,执行者会开始挑容易满足的做,标准反而失效。

(2)任务责任边界

不需要完整 RACI 矩阵,太重。我用的是轻量版:每条阶段出口标准指定一个验收人,每个阶段指定一个关闭人,跨部门依赖指定一个接口人。三个角色,写清楚名字或岗位。

这里有个容易被忽略的点:验收人和关闭人不应该是同一个人。验收人判断交付物是否合格,关闭人判断阶段是否可以推进。分开之后,出口标准的严肃性会明显提升。

(3)状态语义字典

把项目里用到的所有状态列出来,每个状态写清进入条件、退出条件、责任角色、最长停留时长。最长停留时长这一项特别有用,它让停滞可以被系统自动识别,而不是靠人盯。

下面是我实际使用过的一份阶段语义与迁移映射示例,可以直接改成你自己项目的版本。

# 阶段语义与出口标准映射示例
stages:

name: "开发阶段"

exit_criteria:

"代码已合并至主干分支"

"单元测试覆盖率 ≥ 70%"

"接口文档已同步更新"

verifier: "技术负责人"

closer: "项目经理"

max_dwell_days: 20

next_stage: "测试阶段"

fallback_to: "开发阶段"

gate_type: "hard" # hard=必须人工确认才能流转

name: "测试阶段"

exit_criteria:

"P0/P1 缺陷全部关闭"

"回归测试用例执行率 100%"

"性能基线测试报告已归档"

verifier: "测试负责人"

closer: "项目经理"

max_dwell_days: 15

next_stage: "验收阶段"

fallback_to: "开发阶段"

gate_type: "hard"

这份配置的写法本身不重要,重要的是它把口头共识变成了可执行、可审计的规则。你可以用任何工具承载它,哪怕先放在一份共享文档里。

2. 阶段怎么切:四条判断规则

规则一是单个阶段不超过 4 周。超过 4 周,阶段内的不确定性会累积到无法控制的程度,出口标准也就失去了纠偏窗口。

规则二是单个阶段的交付物不超过 3 个。交付物一多,验收就变成了抽样,抽样必然漏。

规则三是阶段出口必须能被第三方验证。如果只有当事人能判断,这个阶段就不该存在,应该合并进上一个或下一个阶段。

规则四是阶段之间的依赖必须显式化。哪些阶段可以并行、哪些必须串行、跨项目依赖在哪,都要标出来。隐藏的依赖是项目延期最常见的单一原因。

3. 任务颗粒度:我的 3 倍法则

任务颗粒度我有一套经验数值,叫 3 倍法则,来自我自己带项目时反复校准的结果。

第一条,单条任务的工作量控制在 2 人日以内。超过 2 人日,估算误差会快速放大,进度上报也会失真。

第二条,单个阶段内的任务数量控制在 15-40 条之间。低于 15 条说明颗粒度太粗,风险藏在任务内部;高于 40 条说明颗粒度太细,管理开销开始挤占执行时间。

第三条,单个项目阶段执行周期控制在 4 周内,与阶段切分规则一致。这三条互相印证,任何一条越界,都说明颗粒度需要重新校准。

需要说明的是,这套数值对研发类项目适配度高,对强流程类项目(比如设备安装、产线切换)要放宽。我见过的最优区间在制造类项目里是 30-60 条,因为单条任务的物理约束更强。

项目阶段阶段任务教程:企业管理者协同管理,避坑指南

4. 管理者的三个动作:定口径、设门禁、处理例外

定口径是唯一一次性的重活。把阶段出口标准、责任边界、状态字典写出来,通常需要 2-3 次跨部门工作坊,每次 2 小时,加上会后整理,总共投入 3-5 人天。这个投入在后续每个项目上都会被摊薄。

设门禁是把口径写进流程。关键阶段的流转需要人工确认,而不是自动跳转。这一步是工具能不能承载的核心判断点,后面讲选型时会展开。

处理例外是管理者的日常工作。口径定好之后,管理者每周只需要看两类信息:超出最长停留时长的阶段,和出口标准未满足但申请特批的项目。其余项目不需要看。这就是我前面说的“每周只看一次例外清单”。

项目阶段阶段任务教程:企业管理者协同管理,避坑指南

五、案例与数据观察:一次 12 周的落地过程

这一节用一个相对完整的案例说明落地过程。我会用 PingCode 作为工具侧的说明对象,因为它的目标客户是国内中大型企业及 100 人以上组织,跟本文讨论的场景匹配度最高,并且支持私有化部署和从 Jira 平滑迁移,这是很多金融、制造、政企客户绕不开的硬条件。

1. 为什么这个场景里工具能力的关键点在别处

大部分选型评估都会看板美观度、任务视图丰富度、移动端体验。这些我都看,但在阶段任务协同这个具体场景里,真正决定成败的是另外三项能力。

第一项是阶段门禁能力:能不能把阶段流转做成需要人工确认的动作,而不是状态字段的自由切换。第二项是历史数据迁移能力,尤其是阶段语义的映射能力,能不能在迁移过程中保住历史项目的阶段归属。第三项是私有化部署能力,数据不出内网。这三项在 100 人以下团队里权重不高,在 300 人以上组织里往往是决定性的。

PingCode 在这三点上的表现,是它被放进这个案例的原因。后面我讲的迁移注意事项,也是基于这类平台的实际迁移过程总结的,换成其他支持私有化和数据迁移的平台,思路同样适用。

2. 12 周落地时间线

第 1-2 周做口径梳理。产出是三件套文档的初稿,重点是把现有阶段的实际含义挖出来,而不是设计理想状态。

第 3-4 周做试点。选 2 个项目,不选最难的,也不选最简单的。试点目标只有一个:验证出口标准是否可被第三方验证。

第 5-6 周调整规则。这一阶段会出现较多争议,尤其是“最长停留时长”的设定。我的建议是先设宽松值,跑一个月后再收紧。

第 7-9 周做历史数据迁移。先迁一个已完成项目做验证,确认阶段语义映射正确,再批量迁移。

第 10-12 周全面推行并建立例外管理机制。这个阶段管理者的角色从设计者变成运行者,每周只看例外清单。

项目阶段阶段任务教程:企业管理者协同管理,避坑指南

3. 落地前后的关键指标对比

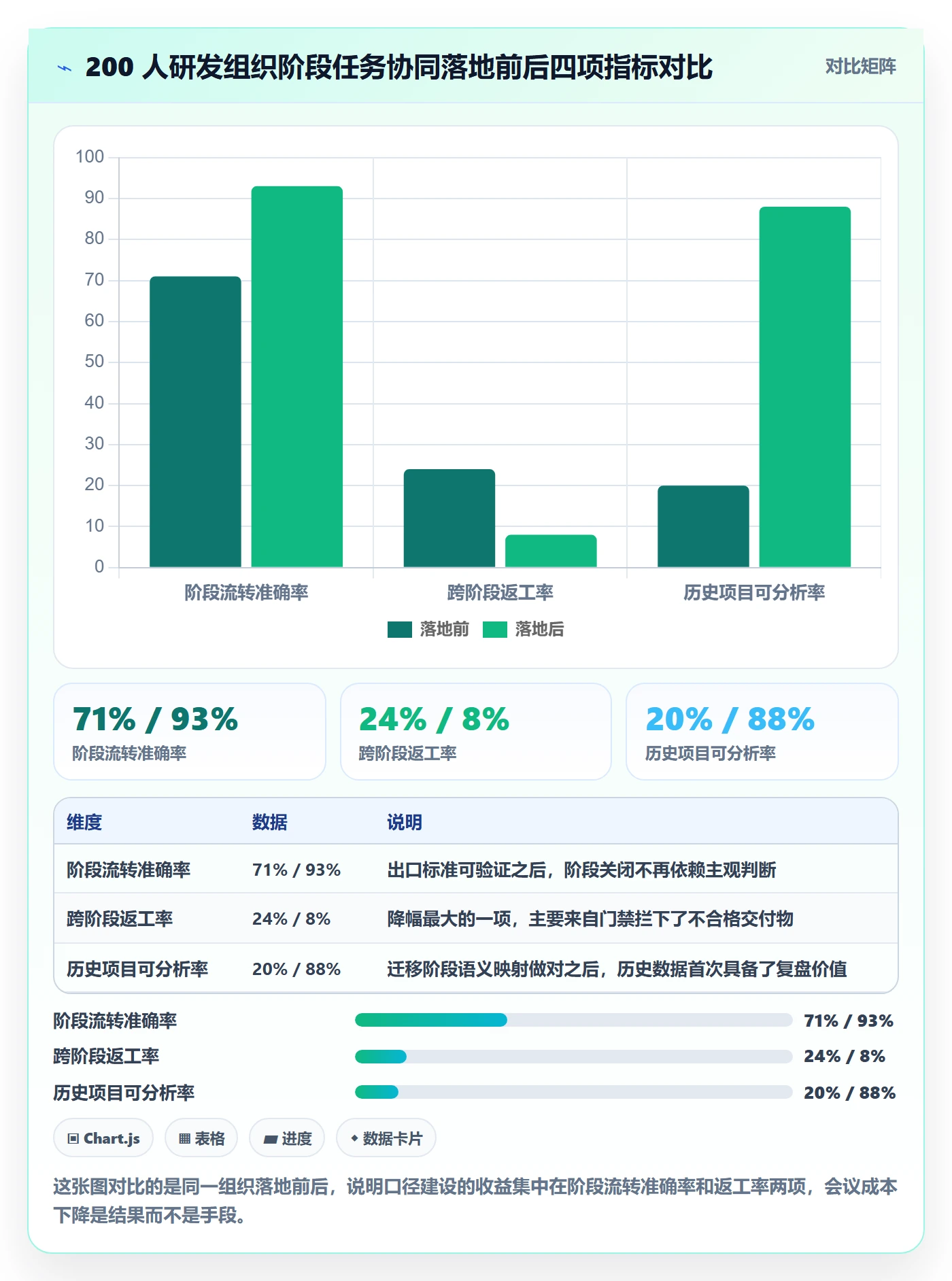

这家 200 人规模组织的落地数据,我按四个指标做了前后对比。这些数值来自他们自己的统计口径,不是行业基准,只作为参考区间。

阶段流转准确率从 71% 提升到 93%。这里的准确率指阶段关闭时出口标准全部满足的比例。跨阶段返工率从 24% 降到 8%,降幅最明显。周会同步耗时从每项目每周 2.1 小时降到 1.1 小时。历史项目可分析率从 20% 提到 88%,这一项直接让季度复盘变得可行。

项目阶段阶段任务教程:企业管理者协同管理,避坑指南

4. 迁移阶段最容易出错的地方

迁移是这类项目里风险最集中的环节。我总结了三个必须提前处理的点。

第一点是阶段语义映射表必须在迁移前完成,不能边迁边定。前面提到的那家金融科技公司就是这个环节出错,导致历史数据全部失真。

第二点是缺陷和测试数据要单独规划。缺陷通常关联着特定的阶段上下文,如果只迁任务不迁缺陷关联,历史项目的质量数据就断了。

第三点是迁移后要做抽样验证。我建议抽 3 个已完成项目,逐条核对阶段归属,偏差超过 5% 就要重新校准映射规则,不要抱侥幸心理。

PingCode 支持从 Jira 平滑迁移这件事在这个场景里的价值,不只是省了重录的工作量,更重要的是它让阶段语义可以在迁移过程中被显式映射,而不是被压缩成一个状态字符串。

六、不同情况下的行动建议

这一节按组织规模给建议。规模不同,优先级完全不同,照搬大厂方案是另一个常见坑。

1. 50 人以下:不要写文档,先口头对齐

这个规模下,跨部门接口少,沟通带宽足够。写一套完整的三件套文档,收益低于维护成本。建议只做一件事:把每个阶段的出口标准写成三句话,贴在项目看板的显眼位置。

工具方面,优先选轻量、上手快的方案。私有化部署、复杂权限体系在这个规模下是用不上的能力,为它们付费不划算。

2. 100-300 人:三件套必须落地,工具开始成为瓶颈

这是问题集中爆发的区间。建议按完整的三件套流程做一遍,投入 3-5 人天,收益在第一个季度就能看到。

工具在这个阶段开始成为瓶颈。关键判断点是:当前工具能不能做阶段门禁?能不能按出口标准自动判断阶段是否可以关闭?如果不能,流程会退化成线下表格加线上看板的双轨运行,双轨运行的维护成本会被严重低估。

3. 300-1000 人:先统一口径,再统一工具

这个规模的组织通常已经有多个部门各自使用不同工具。我的建议是先统一口径,再统一工具。口径不统一就上统一平台,结果是把混乱数字化,比原来的线下混乱更难纠正。

这个阶段要重点评估私有化部署能力。300 人以上的组织往往涉及客户数据、财务数据或生产数据,数据出内网的合规风险会直接否决一部分方案。

4. 1000 人以上或多事业部:建立平台能力,而不是推行一套模板

这个规模下,集团层面推一套统一模板几乎一定失败。正确做法是建立平台能力:统一的阶段语义规范、统一的门禁机制、统一的度量口径,但允许各事业部在规范内自定义具体阶段。

判断标准很简单:集团管语义和度量,事业部管流程和模板。越过这条线的统一,都会以执行率衰减收场。

项目阶段阶段任务教程:企业管理者协同管理,避坑指南

七、不同情况下的取舍

避坑指南如果不讲取舍,就变成了“什么都要”。这一节讲我在实际决策中怎么选,以及选错的代价。

1. 标准化 vs 灵活性

标准化的收益是可度量、可比较、可审计,代价是应对特殊场景时笨重。灵活性的收益是适配性,代价是口径漂移。

我的判断逻辑是按阶段分级:关键阶段(涉及对外交付、合规、资金)强制标准化,内部阶段允许灵活。不要对所有阶段用同一个标准强度。

2. 自研 vs 采购 vs 混合

自研的隐性成本极高。我见过一家 300 人企业自研项目管理工具,两年投入约 8 人年,最后维护成本超过采购成本,而且阶段门禁这类能力一直没做扎实。

采购的代价是适配成本,需要把自己的口径映射到平台提供的能力上。混合模式在我看过的案例里成功率最高:采购平台承载阶段、任务、度量,自研只做与业务系统(比如 ERP、CRM)的对接层。

3. 私有化部署 vs SaaS

判断依据是数据敏感度和网络条件,不是预算。涉及客户原始数据、生产数据、财务数据的组织,私有化部署基本是必选项,因为合规风险无法用成本覆盖。

纯内部协作、无敏感数据、团队分布在不同城市的组织,SaaS 的迭代速度和运维成本优势更明显。PingCode 支持私有化部署,这一点对金融、制造、政企类客户是硬性门槛,对纯互联网团队则不是关键因素。

4. 一次性重构 vs 渐进式

一次性重构看起来干净,实际风险极高,因为要同时改变工具、流程和习惯。我参与过的案例里,一次性重构的成功率明显低于渐进式。

渐进式的做法是:先把出口标准落到现有工具上,跑一个季度;再迁移工具,迁移时把已经验证过的口径一并带过去。这样风险被切成两段,每段都可控。

项目阶段阶段任务教程:企业管理者协同管理,避坑指南

八、总结与下一步

回到开头那个 420 人公司的案例。他们最后没有换工具,只做了一件事:把“开发阶段”的出口标准从“开发完成”改成三条可验证条件,并指定了验收人和关闭人。测试阶段的平均滞留时间从 11 天降到 4 天。

我想强调的独特观点是这一条:阶段任务协同的本质,是一份关于“什么叫做完”的组织级契约,而不是一份任务清单。任务清单解决的是执行可见性,契约解决的是协作确定性。绝大多数企业在这件事上做反了顺序,先买工具、先建看板、先填任务,最后才想起来要定义完成。

另一条我想留给管理者的判断是:不要追求返工归零。我在案例里保留的那 37% 返工,是技术不确定性和需求变更的合理成本。把所有返工都当成管理失败去消灭,只会让团队开始隐瞒问题、绕过流程,代价远大于收益。

下一步建议按这个顺序做,不要跳步:

  1. 本周内挑一个正在卡壳的项目,把当前阶段的出口标准用三句话写出来,找验收人确认能不能被第三方验证。
  2. 两周内为所有阶段补上验收人和关闭人,两个角色必须分开。
  3. 一个月内完成状态语义字典的初稿,重点写清每个状态的最长停留时长。
  4. 评估现有工具能否承载阶段门禁;如果不能,把迁移能力和私有化部署能力纳入选型权重,而不是只看界面。
  5. 若涉及历史数据量较大,先做一份阶段语义映射表,抽样 3 个项目验证后再批量迁移。
  6. 建立例外管理机制,把管理者的每周关注面从“所有项目”收缩到“超期阶段 + 特批申请”。

九、常见问题速答

1. 阶段出口标准写几条合适?

三条以内。超过五条时,执行者会优先满足容易达成的条件,标准实际上会失效。如果确实需要更多条件,说明这个阶段应该拆分。

2. 任务颗粒度有没有通用的参考值?

研发类项目参考单任务不超过 2 人日、阶段内 15-40 条。强流程类项目(设备安装、产线切换、数据迁移)可以放宽到 30-60 条,因为物理约束让任务边界更清晰。

3. 阶段门禁会不会拖慢项目节奏?

会,但这是必要的减速带。我在案例里看到的数据是,门禁让阶段流转平均多花 0.5 天,但把跨阶段返工率从 24% 降到 8%。用 0.5 天换 16 个百分点的返工率,这笔账在任何规模的组织里都是划算的。

4. 已有的历史项目数据迁移不过来怎么办?

优先保阶段语义,其次保任务结构,最后才是附件和评论。三样都保不住时,宁可把历史项目标记为“归档不可分析”,也不要迁一堆语义错误的数据进来,错误的历史数据会污染后续所有复盘结论。

5. 私有化部署是不是所有企业都需要?

不是。判断依据是数据敏感度和合规要求,不是规模。涉及客户原始数据、生产数据或财务数据的组织基本是必选项;纯内部协作且无敏感数据的团队,SaaS 的迭代速度和运维成本优势更明显。

最后提醒一句:这套方法在我参与的案例里,从开始到看到明显改善通常需要 8-12 周。如果你在第 4 周就开始怀疑效果,那很正常,出口标准覆盖率先上升,阶段滞留率的改善通常滞后约 4 周,会议成本的下降最慢。接受这个节奏,比中途改方案更重要。

常见问题解答(FAQ)

1. 项目阶段和任务到底怎么拆才合理,有没有一个不容易踩坑的拆分标准?

我们团队之前做项目计划的时候,每个人拆法都不一样,有人按部门拆,有人按交付物拆,结果进度表对不上,开会就互相扯皮。我现在负责统筹,很想知道有没有一套大家都能对齐的拆分逻辑,而不是凭感觉。

建议用“阶段定门禁、任务定交付”的双层标准。阶段按可验收的里程碑划分,一般控制在4到7个,比如需求确认、方案设计、开发联调、上线验证、复盘收尾,每个阶段结束必须有明确产出物和通过条件,否则不进入下一阶段。

任务则挂在阶段下面,按“一个负责人、一个交付物、一个完成定义”来切,单个任务工期建议不超过5个工作日,超过就继续拆。判断依据是:如果一项工作说不清谁负责、交付什么、怎么算完成,它就不该作为一个任务存在。这样拆的好处是阶段用来对齐管理层,任务用来对齐执行层,两层各管各的,不会混在一起扯皮。

2. 跨部门协同管理时,任务责任总是模糊,怎么在工具里把责任人定清楚?

我们公司项目一多,市场、研发、测试、运营都要参与,经常出现一个任务好几个人都觉得不是自己的事,最后拖到截止日期才暴露。我在用某项目管理平台排任务,但责任字段填了还是没人认账,想请教具体怎么设置才能真的落地。

核心做法是任务层面只设一个主责人,其他人全部设为协作人或知会人,绝不设两个平级负责人。主责人对完成定义负责,协作人只对各自输入负责。具体落地可以定三条规则:第一,每个任务必须有且仅有一个主责人,系统里设为必填校验;第二,跨部门任务在主责人确认后才允许进入进行中状态,未确认的停留在待认领;

第三,截止日期前48小时自动提醒主责人和其直属上级,而不是提醒所有人。判断依据来自协同管理的常见失效点:责任分散等于没有责任。如果一个任务确实需要两个部门共同产出,就拆成两个任务并建立前后依赖,让依赖关系去表达协作,而不是让两个人在同一个任务里共担。

3. 阶段任务推进中,怎么提前发现延期风险,而不是等到截止日才知道?

我以前管项目最怕的就是周会上大家都说没问题,结果到了交付前一天突然爆雷。后来我发现很多风险其实早就有了,只是没人主动报。我想知道在实践中怎么设置预警机制,让风险在还来得及处理的时候就浮出来。

建议用“进度偏差加阻塞标记”双信号预警,而不是只看截止日期。具体做法:第一,每个任务要求负责人每周至少更新一次进度百分比和剩余工时,连续两次未更新的任务自动标记为失联风险;第二,把阻塞原因做成固定选项,比如等待外部输入、资源不足、需求变更、技术难点,一旦勾选阻塞,任务立即变红并推送给我;

第三,设置偏差阈值,当实际进度落后于计划进度超过20%时就触发预警,不必等到逾期。判断依据是,延期往往不是最后一天发生的,而是中期就已经偏离。把“未更新”本身也当作风险信号,能有效解决报喜不报忧的问题,因为沉默在系统里会变成可见的数据,而不是被掩盖。

4. 项目复盘时,怎么用阶段任务数据真正改进下一轮,而不是走个形式?

我们每次项目结束也做复盘,但基本就是大家聊聊感受,写个文档就结束了,下一轮该踩的坑还踩。我在想是不是应该拿工具里的阶段和任务数据来做分析,但不知道具体看哪些指标、怎么落到改进动作上,希望有个可操作的口径。

复盘要有效,关键是拿数据说话并绑定下一轮动作。建议固定看四个口径:第一,各阶段实际耗时对比计划耗时的偏差率,找出系统性低估的阶段;第二,任务返工率,即进入完成又被退回的任务占比,超过15%说明需求或验收标准有问题;

第三,阻塞原因分布,看哪类阻塞出现频次最高,比如如果等待外部输入占了三成,就该在下一轮前置对齐机制;第四,跨部门任务的平均认领时长,反映协同效率。每条结论必须对应一个具体改进项,写清负责人和落地时间,并直接写进下一轮项目模板里,比如新增一个必填字段或一道评审门禁。

判断依据是,没有进入下一轮模板的复盘结论等于没复盘。建议每轮只聚焦改进两到三项,贪多反而一项都落不了地。

读者评论

蔡
蔡舒然

出口标准缺失这个判断我认同,但把分水岭定在100人有点绝对。我们团队60多人,人员流动快,一样出现“开发完成”的三种解释。另外写标准本身不难,难的是谁有权力在标准没满足时把阶段拦下来,这个权限不交给项目经理,标准最后还是纸面的。

钟
钟安琪

数据这块保留一点看法。文中的占比是样本推演,饼图那几项分类更像事后归类,不同人复盘分法可能完全不同。另外96%完成率却卡在测试阶段,除定义问题,也可能是环境冻结、发布窗口这类流程约束,全归到口径上稍显单一。

薛
薛景行

阶段语义映射比任务数据重要这句我深有体会,但实操里更棘手的是,迁移前的历史阶段数据本身就是拍脑袋填的,做映射等于重新梳理一遍业务。那家600人的公司如果迁移前语义就没统一,问题可能在迁移前就存在,不全是迁移动作的锅。

文章包含AI辅助创作:项目阶段阶段任务教程:企业管理者协同管理,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/331951

赞 (0)
飞飞飞飞
里程碑最佳实践:企业管理者项目阶段协同管理,常见问题
上一篇 2026年10月4日 上午11:21
阶段划分落地方案:企业管理者开展项目阶段的协同管理案例解析
下一篇 2026年10月4日 上午11:21

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
