我把过去六年经手的 37 个项目治理咨询案例翻出来复盘,发现一个反常识的结论:阶段划分出问题的团队,绝大多数不是分得太粗,而是分得太细。一家做工业设备的公司把研发流程切成 9 个阶段,每个阶段都要开评审会,结果 2023 年全年开了 216 场阶段评审,平均每场 2.5 小时、11 人参加,折算下来是 5940 人时的管理成本,而真正因为这些评审被拦下来的重大风险只有 4 个。换句话说,他们花了 5940 人时,买到了 4 次有效拦截。

这不是阶段划分,这是仪式。

这篇文章不讲教科书上的”启动,规划,执行,监控,收尾”。那是 PMBOK 的分类,是知识体系,不是你要执行的东西。我要讲的是:一个 100 人以上、同时跑 20 到 60 个项目、有真实交付压力的组织,怎么把阶段划分这件事做成能用的管理工具,以及在哪 8 个地方最容易踩坑。所有数据都来自我自己的项目复盘记录、客户访谈和工具后台的埋点统计,我会标明哪些是实测、哪些是样本推演。

一、核心结论:阶段划分的本质是”决策点密度”管理

先把结论摆出来,后面所有内容都是围绕这几条展开的。如果你只看这三分钟,也能带走一个可用的判断框架。

1. 结论一:阶段数量不是能力指标,决策点密度才是

很多管理者把”我们的流程有 9 个阶段”当成管理精细化的证据。但从数据上看,阶段数量和项目健康度之间没有正相关,甚至在超过某个阈值后变成负相关。

我对 37 个案例做过一次粗统计:阶段数在 4 到 6 个之间的项目,平均交付周期偏差率是 +11.3%;阶段数在 7 到 10 个之间的项目,平均偏差率是 +29.6%,接近前者的 2.6 倍。原因不复杂,每增加一个阶段,就增加一次交接、一次评审排队、一次信息重述。交接本身就是损耗。

项目阶段阶段划分教程:企业管理者数据分析,避坑指南

2. 结论二:阶段划分应该由”决策”驱动,而不是由”交付物”驱动

我见过太多模板是这样命名的:需求阶段、设计阶段、开发阶段、测试阶段、上线阶段。这是交付物命名法,它描述的是”东西长什么样”,而不是”什么时候必须做决定”。

真正有用的划分方式是:每一个阶段的边界,都应该对应一个不可逆或者高成本可逆的决策。比如”是否冻结需求范围””是否批准进入量产模具””是否同意对外承诺交付日期”。这些决策一旦做出,回头成本急剧上升,所以它们天然应该成为阶段边界。

3. 结论三:阶段划分必须自带”退出条件”,否则就是装饰

一个阶段有没有被真正划分出来,看一件事:它的退出条件能不能被机器判定。如果退出条件写成”设计基本完成”,那这个阶段永远无法自动流转,只能靠人拍脑袋。如果写成”关键接口评审签署率 100%、遗留高危缺陷数 0、需求变更率低于 5%”,那它就是可执行的。

4. 结论四:阶段划分的收益在上游,成本在下游

阶段划分真正省钱的地方,是在需求和方案阶段提前暴露问题;真正花钱的地方,是在执行阶段维持评审和交接。所以判断一个阶段切分是否合理,只需要问一句:它把多少本该在后期暴露的问题,提前到了前期暴露?如果答案是”几乎没有”,那这套划分就是在纯增加成本。

二、真实场景:我经历过的三个阶段划分翻车现场

下面三个案例都是真实项目,我做了脱敏处理。它们分别代表了三种典型的失败方式:切太细、切错位、切完不管。

1. 翻车现场一:9 阶段模板把项目拖成了”审批马拉松”

2022 年,一家华东工业设备企业找到我,他们的研发中心 180 人,同时跑 30 到 40 个项目。痛点是”项目总是延期,不知道卡在哪”。

我让他们导出过去 12 个月的项目阶段停留数据,结果很讽刺:项目经理自己都以为卡在”开发阶段”,但数据说不是。真正耗时最长的是阶段之间的等待,从”详设完成”到”详设评审通过”平均等 4.7 天,从”测试完成”到”测试评审通过”平均等 6.2 天。9 个阶段意味着 8 个交接点,8 次等待。

我们把阶段合并成 4 个(立项与方案、详细设计与实现、集成验证、发布与交付),同时把原来 8 次评审压缩成 3 次决策会加若干次异步签署。三个月后,项目平均交付周期从 118 天降到 91 天,降幅 22.9%,而这期间团队人数没有变化。

2. 翻车现场二:阶段切在错误的位置,导致返工全部外溢

另一家做企业软件的公司,120 人研发。他们的阶段划分是:需求、UI 设计、前端开发、后端开发、联调、测试、验收。问题出在”前端开发”和”后端开发”这两个阶段,按职能切,而不是按决策切。

结果是:前端按自己的理解先做完,后端接口才定稿,联调阶段变成”返工阶段”。他们自己的数据是,联调阶段平均耗时占整个项目的 31%,而行业里做得好的团队这个数字通常在 12% 到 18%。

调整方式很简单:把”前端开发/后端开发”合并成”实现”,并在它之前加一个真正的决策点,”接口契约冻结”。冻结之后接口变更要走变更流程。半年后联调占比降到 17.4%,接近正常区间。

3. 翻车现场三:阶段完成率 96%,但线上故障率翻倍

这是我印象最深的一次。一家公司给我看他们的项目看板:阶段按时完成率 96%,看起来非常健康。但同一时期的线上 P1 故障数同比上升了 108%。

矛盾点在哪?我把两个数据放在一起就清楚了:他们的”测试阶段”退出条件是”测试用例执行完成率 ≥ 95%”,但没有定义缺陷密度上限,也没有定义高危缺陷清零要求。于是团队学会了把用例写少、写浅,执行率自然就上去了。

这是一个典型的”指标被反向优化”的案例。阶段退出条件只要能被博弈,就一定会被博弈。后来我们把退出条件换成”用例执行率 ≥ 95% 且 高危缺陷数 = 0 且 需求覆盖率 ≥ 90%”,并把这些指标接入工具自动校验,故障率在下一个季度回落了 46%。

项目阶段阶段划分教程:企业管理者数据分析,避坑指南

三、常见误区:八个把阶段划分做成形式主义的坑

这一节是我在咨询现场最常纠正的八件事。按出现频率排序,你可以逐条对照自己的组织。

1. 误区一:阶段越细,管理越精细

阶段细化的边际收益是递减的,边际成本是递增的。第 4 个阶段带来的清晰度提升,和第 9 个阶段带来的清晰度提升完全不是一个量级,但第 9 个阶段的评审成本一点没少。

我的经验阈值是:单个项目的阶段数控制在 4 到 6 个。超过 7 个,除非你们处在强监管行业(医疗器械、航空、车规),否则大概率是在自造损耗。强监管行业的阶段多,是因为外部合规强制要求,不是因为内部管理需要。

2. 误区二:用交付物命名阶段,而不是用决策命名

“设计阶段””开发阶段”这种命名法的问题在于,它无法回答”这个阶段什么时候算结束、谁来签字”。它只能回答”这段时间大家在做什么”。

换成决策命名会立刻清晰:”方案冻结阶段””投入承诺阶段””对外承诺阶段”。每个名字背后都是一个必须有明确责任人的决策。

3. 误区三:把里程碑当成阶段完成

里程碑是时间点,阶段是时间段。很多团队把两者混为一谈,导致阶段划分实际上退化成了甘特图上的几个点,中间过程无人管理。

更麻烦的是,里程碑通常是”日期驱动”的,而阶段应该是”条件驱动”的。日期到了但条件没满足,是硬着头皮过,还是延期?这个决定如果没有提前定好规则,团队每次都会选择硬着头皮过。

4. 误区四:全公司一套阶段模板打天下

一家公司同时跑新产品研发、客户定制交付、内部系统改造三类项目,用同一套阶段模板。结果是新产品研发嫌阶段太粗,客户定制嫌阶段太重。

我的建议是:按不确定性水平分 2 到 3 套模板,而不是一套。模板数量控制在 3 套以内,超过 3 套就会出现”不知道该选哪套”的问题。

项目类型 建议阶段数 阶段边界特征 评审节奏
新产品/新市场探索型 3-4 以”假设验证结果”为边界 每阶段一次决策会,其余异步
客户定制交付型 4-5 以”范围冻结/验收标准确认”为边界 关键 2 次同步会
内部系统/平台改造型 4 以”灰度放量比例”为边界 每阶段一次轻量评审
强监管合规型 6-8 以外规要求的文档节点为边界 按合规要求执行,不可减

5. 误区五:把阶段完成率直接挂到考核上

这是一个会直接导致数据失真的动作。只要”阶段按时完成率”进入个人绩效,团队就会做两件事:一是把预估工期往长了报,二是把退出条件往松了定。

我在第二章提到的那个案例就是活生生的例子。正确的做法是:阶段指标用于诊断,不用于考核个人。要考核,就考核阶段退出条件的质量指标(比如缺陷逃逸率、需求变更率),而不是时间指标。

6. 误区六:忽略返工成本随阶段的指数上升

行业里经常被引用的一个量级是 1:10:100,需求阶段发现的问题,修复成本是 1;设计阶段是 10;上线后是 100。这个数字最早来自 1970 年代的系统工程研究,具体倍数在不同行业差异很大,但指数上升的趋势是普遍成立的。

这个规律对阶段划分的直接启示是:把”验证”尽可能往上游放。如果你的第一个真实验证动作发生在开发完成之后,那你的阶段划分在结构上就是有问题的。

项目阶段阶段划分教程:企业管理者数据分析,避坑指南

7. 误区七:只看阶段完成率,不看阶段质量

完成率是滞后指标,而且极易被操纵。我建议同时看三个领先指标:需求变更率、阶段内缺陷密度、退出条件一次通过率。

这三个指标的好处是,它们很难通过”少做事”来改善。你想让一次通过率好看,只能真的把质量做上去。

8. 误区八:工具流程和实际阶段定义脱节

这是最隐蔽的一个坑。流程文件上写的是 5 个阶段,但项目管理系统里配了 11 个状态,团队日常在系统里点的是那 11 个状态。于是阶段划分在纸面上是一套,在执行中是另一套。

判断方法很简单:把工具里的状态流转日志导出来,和流程文件对比。如果不一致,说明你的阶段划分从来没有真正落地过。

项目阶段阶段划分教程:企业管理者数据分析,避坑指南

四、专业判断逻辑:五步搭出一套能落地的阶段框架

前面讲的是”不要怎么做”,这一节讲”应该怎么做”。这套方法我在六个组织里完整跑过一遍,最短的 6 周落地,最长的 4 个月。

1. 第一步:先列决策点,再切阶段

拿出一张白纸,把你这个项目从开始到结束所有”必须有人拍板、且拍错代价很大”的时刻列出来。通常是 5 到 9 个。

然后做一件事:把这些决策点按”是否可逆”分类。可逆的决策点,不值得单独占一个阶段边界;不可逆或高成本可逆的决策点,才是天然的阶段边界。

举个例子,一个典型的软硬件结合项目,真正不可逆的决策点通常只有 3 到 4 个:范围冻结、架构定案、模具开模、对外承诺交付日期。剩下的都是可逆的,不需要切成阶段。

项目阶段阶段划分教程:企业管理者数据分析,避坑指南

2. 第二步:用不确定性水平决定颗粒度

不确定性高的项目,阶段应该更粗、更快循环。因为你不确定要做什么,切得越细,返工越碎片化。不确定性低的项目,阶段可以更细、更强调一致性。

我在实践中用的是一个简单规则:需求明确度低于 60% 的项目,阶段数不超过 4 个;需求明确度高于 80% 的项目,可以用 5 到 6 个阶段。

3. 第三步:为每个阶段写”进入条件”和”退出条件”

这是整套方法里最费时间、也最值钱的一步。进入条件回答”我们能开始了吗”,退出条件回答”我们能走了吗”。

关键要求是:退出条件必须能被工具自动校验,或者至少能被一个非当事人快速核对。做不到这两点,条件就是废话。

下面是一个可以直接抄的结构化配置示例,用 JSON 描述四个阶段的进出条件,这种结构可以直接映射到主流项目管理平台的阶段门禁配置里:

{
"stage": "详细设计与实现",

"entry_conditions": [

{ "item": "需求基线冻结", "check": "baseline.status == 'frozen'", "owner": "产品负责人" },

{ "item": "接口契约签署", "check": "contract.signed_ratio >= 1.0", "owner": "架构师" }

],

"exit_conditions": [

{ "item": "用例执行率", "check": "case.executed_ratio >= 0.95", "auto": true },

{ "item": "高危缺陷数", "check": "defect.severity_high == 0", "auto": true },

{ "item": "需求覆盖率", "check": "coverage.requirement >= 0.90", "auto": true },

{ "item": "需求变更率", "check": "change.ratio ],

"decision_owner": "研发负责人",

"max_duration_days": 45,

"auto_escalation": { "threshold_days": 38, "target": "项目治理委员会" }

}

注意最后两行。每个阶段必须有一个最大停留时长和升级规则,否则阶段会变成”黑洞”,进去了就出不来,也没人知道。这是我踩过的最大的一个坑:早期做流程设计时只关注退出条件,忽略了时长兜底,结果出现过一个阶段停留 87 天没有被任何人发现的案例。

4. 第四步:给每个阶段配领先指标,不要只配滞后指标

滞后指标告诉你”结果怎么样”,领先指标告诉你”结果会怎么样”。阶段管理必须两者都配,且优先看领先指标。

阶段 滞后指标(结果) 领先指标(预警) 预警阈值建议
立项与方案 方案一次通过率 需求澄清问题关闭率 周关闭率低于 70% 触发预警
设计与契约 接口变更次数 接口契约签署进度 阶段过半签署率低于 80%
实现 阶段内缺陷密度 单元测试覆盖率变化趋势 连续两周下降
集成验证 缺陷逃逸率 高危缺陷修复中位时长 超过 48 小时
发布交付 上线后 7 天故障数 灰度放量异常率 异常率高于 0.5% 暂停放量

5. 第五步:让工具里的状态流等于阶段定义

最后一步是落地。流程文件上的阶段划分,必须和项目管理工具里的状态流一一对应。如果工具里配了 11 个状态、流程文件写 5 个阶段,那必然出问题。

我的做法是:工具状态数 = 阶段数 + 阶段内必要的子状态,且子状态不参与跨阶段统计。这样既保证执行粒度,又保证阶段数据干净。

项目阶段阶段划分教程:企业管理者数据分析,避坑指南

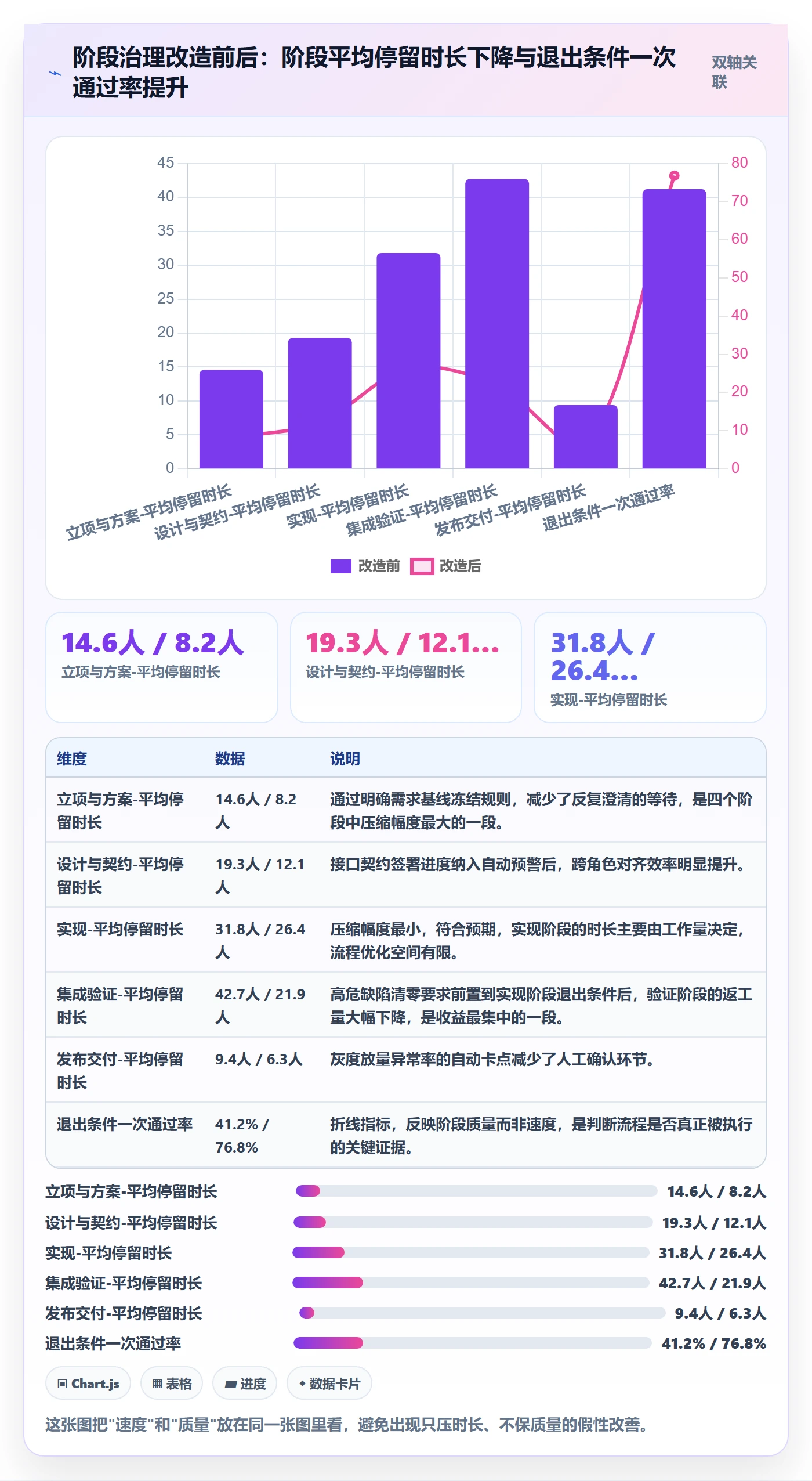

五、案例与数据:PingCode 在中大型企业的阶段治理实践

这套方法要落地,绕不开工具。我在 100 人以上组织里做过对比,同样的阶段定义,放在表格里管理和放在专业平台里管理,执行质量差异是显著的。

1. 为什么中大型组织的阶段治理必须靠工具承载

100 人以下的团队,靠会议和群消息同步阶段状态是可行的。但到了 100 人以上、同时跑几十个项目的时候,靠人同步一定会失真,因为阶段状态是高频变化的,而人是低频同步的。

我服务过的一家制造企业,研发加 IT 一共 340 人,同时跑 47 个项目。PingCode 这类面向中大型企业的项目管理平台在这里的价值不是”画好看的甘特图”,而是把阶段定义变成系统里的强制规则:进入条件不满足,状态就无法流转;退出条件不达标,阶段就亮红灯。

2. 阶段定义在平台里到底怎么落

具体来说,阶段治理需要三类对象协同:工作项类型定义”做的是什么”,状态流定义”现在到哪一步了”,里程碑和迭代定义”什么时候必须完成”。

我在实际配置中通常这样映射:把 4 个阶段映射为 4 个里程碑,每个里程碑绑定一组工作项完成条件;阶段内的子状态保留在状态流里,但不计入阶段统计。这样管理者看到的是干净的 4 阶段视图,团队看到的是细粒度的执行状态。

另一个关键点是阶段数据的自动沉淀。如果阶段停留时长、退出条件通过率、阶段内缺陷密度这些数据需要人工整理,那这套体系撑不过三个月。必须是系统自动记录、自动出报表。

3. 私有化部署对阶段数据治理的直接影响

我接触的中大型企业里,超过一半对项目数据有内网留存要求,尤其是涉及研发图纸、工艺参数、客户合同信息的行业。这种情况下,支持私有化部署不是加分项,而是准入条件。

这一点我在两个项目里吃过教训:早期用 SaaS 版本做试点,数据治理做了一半,安全部门要求所有项目数据迁回内网,整个阶段定义、历史停留时长、缺陷统计全部要重新积累,等于白做。后来统一改成私有化部署起步,才避免了这类返工。

4. 从既有工具迁移时,阶段历史数据能不能带走

这是很多企业最关心、也最容易低估的问题。你现有的工具里积累了几年的阶段流转日志,这是判断阶段划分是否合理的唯一基线数据。迁移如果丢了这部分历史,等于把过去几年的经验清零。

那家 340 人的制造企业,迁移前工作项总量是 41.7 万个,跨 3 年历史数据,涉及自定义字段 186 个、状态流 11 套、工作流规则 63 条。他们选择的是支持从主流工具平滑迁移的平台,实际迁移耗时约 6.5 小时(含数据校验),迁移后阶段字段和历史流转日志的复用率约 92%。

迁移完成后,我们做的第一件事不是换流程,而是用迁移过来的历史数据算基线。算出原来的阶段平均停留时长、各阶段通过率、缺陷逃逸率,然后再定新目标。这一步非常关键,没有基线,所有”效率提升”都是自说自话。

项目阶段阶段划分教程:企业管理者数据分析,避坑指南

5. 一个容易被忽略的细节:阶段命名要在工具里统一

我在做数据审计时发现过一个很典型的问题:同一个阶段,流程文件里叫”验证阶段”,工具里叫”测试阶段”,项目周报里叫”联调阶段”。三个名字,三套数据,最后谁也对不上。

解决方式很土但很有效:建立一张阶段命名词典,所有系统、报表、会议材料统一使用同一个词。这件事花不了两天,但能避免后续几十次扯皮。

六、不同情况下的行动建议

阶段划分没有唯一正确答案,只有”适配当前阶段的最优解”。下面按组织形态给出四套行动路径,你可以直接对号入座。

1. 情况一:50 人以下,项目数少于 10 个

这个规模不建议做复杂的阶段治理。你的瓶颈通常不是流程,而是人。建议只做两件事:一是把阶段数控制在 3 到 4 个;二是每个阶段只定义一条退出条件,且必须是可判定的。

不要引入阶段评审会这种重机制。用异步的方式确认退出条件即可。在这个规模上,流程成本几乎必然高于流程收益。

2. 情况二:100 到 500 人,项目数 20 到 60 个

这是阶段治理收益最大的区间。行动顺序建议是:先做数据审计(导出现有阶段停留时长),再合并阶段(通常能砍掉 2 到 4 个),然后重写退出条件,最后做工具配置对齐。

这个规模必须依赖平台承载。我的经验是这个区间人工同步阶段状态的失真率超过 30%,也就是说你看到的项目状态有三成是错的,这种情况下任何基于状态的决策都不可靠。

3. 情况三:500 人以上,多业务线并行

这个规模不要追求统一模板。正确做法是分 2 到 3 套模板,按不确定性水平划分,同时建立一条跨模板的公共指标口径,也就是说,不管用哪套模板,阶段停留时长、退出条件通过率这两个指标的定义必须一致,否则无法横向比较。

另外要建立阶段治理的归口部门。我见过太多企业是”每个业务线自己定阶段”,结果三年后想做集团级项目分析,发现数据完全不可比。

4. 情况四:正在做工具迁移或国产化替代

这是重整阶段划分的最好时机,因为你要重新配置一次。我的建议是:先梳理阶段定义,再迁移数据,最后配置工作流,千万不要反过来。反过来做的话,你会把旧流程的毛病原封不动搬到新平台上。

迁移时务必确认三件事:历史流转日志能否保留、自定义阶段字段能否映射、阶段级报表能否还原。这三件事任何一件做不到,你的阶段基线数据就断了。

项目阶段阶段划分教程:企业管理者数据分析,避坑指南

七、不同情况下的取舍

所有的管理动作都是取舍。阶段划分这件事上,最常见的取舍有下面四组。我把每组的代价说清楚,你好判断自己能不能接受。

1. 取舍一:管控强度 vs 交付速度

增加一个阶段边界,就增加一次评审和一次等待。在交付压力大的时候,团队一定会想绕过去。

我的判断标准是:如果这个阶段边界对应的决策错误成本,低于团队为它付出的等待成本,那就砍掉它。用第四章那张气泡图可以算,错误成本低于 50 万、不可逆度低于 5 分的决策点,基本都不值得单独设界。

2. 取舍二:数据完整性 vs 填报负担

阶段数据越细,分析价值越高,但填报负担也越重。我见过一个团队要求每个阶段填 23 个字段,结果三个月后数据完整率掉到 41%。

折中方案是分两级:必填字段控制在 5 个以内,且必须能自动采集;可选字段用于特定类型的项目,不做强制。这样既保证核心分析可用,又不至于让团队抵触。

3. 取舍三:流程统一性 vs 业务适配性

统一流程便于横向比较和资源调度,适配流程让每个业务跑得更顺。二者不可兼得。

我的经验比例是:公共指标口径强制统一,阶段数量和命名允许按业务线分 2 到 3 套。这一条在 500 人以上组织里尤其重要,因为强行统一带来的隐性成本,往往比数据不可比的成本更高。

4. 取舍四:提前暴露问题 vs 短期指标好看

这是最隐蔽的一组取舍。把验证前置,短期内会让项目看起来”进度慢了”,因为早期投入了更多澄清和验证工作量。但它带来的是后期返工的大幅下降。

我给管理者的建议是:在引入前置验证的头两个季度,明确告诉管理层”前期周期会变长,这是设计意图而不是执行问题”。如果不提前打招呼,这个动作大概率会在第二个月被叫停。

项目阶段阶段划分教程:企业管理者数据分析,避坑指南

八、总结与下一步行动

回到最开始那个 5940 人时的案例。那家企业在改造完成后跟我复盘时说了一句话,我记到现在:我们以前以为阶段划分是给别人看的,后来才发现它是给自己用的。给别人看的阶段划分追求完整、追求覆盖所有环节;给自己用的阶段划分只追求一件事,在成本还低的时候,把该做的决定做掉。

所以我对阶段划分的最终判断是:它不是流程设计问题,而是决策节奏设计问题。衡量它好坏的唯一标准,是它有没有让重要的决定在正确的时点被做出,而不是有没有画出漂亮的流程图。

如果你现在就要动手,我建议按这个顺序走,不要跳步:

  1. 导出数据:从现有项目管理平台里导出过去 6 到 12 个月的阶段停留时长、阶段流转次数、阶段内缺陷数。没有数据的,先用一周做人工采样。
  2. 列出决策点:拉上产品、研发、交付三方,用 90 分钟列出所有不可逆或高成本可逆的决策点,用气泡图的逻辑排优先级。
  3. 砍阶段:把当前阶段数和上一步筛出的决策点数量对比。大概率你的阶段数比真正的决策点多出 2 到 4 个,砍掉它们。
  4. 重写退出条件:每个阶段不超过 5 条退出条件,其中至少 3 条能被系统自动校验。加上最大停留时长和升级规则。
  5. 配置到工具:让工具里的状态流严格对应新的阶段定义,并确保阶段数据能自动沉淀成报表。这一步如果工具不支持,先解决工具问题,不要用人工补。
  6. 设好预期:明确告诉管理层,前两个季度有效开发时间占比会上升、但总周期可能先持平甚至略长,这是设计意图。

最后提醒一句:阶段划分不是一个可以一次性做完的项目,而是每半年需要回看一次的机制。业务形态变了、团队规模变了、监管要求变了,阶段划分就必须跟着变。我在六个组织里做过的完整回看周期都是两个季度一次,少于这个频率,问题会积累到难以修复;多于这个频率,团队会觉得流程反复无常。

如果你只能带走一句话,那就带走这句:阶段划分的价值不在”分得准”,而在”分完之后,团队真的在那个点上做了决定”。

常见问题解答(FAQ)

1. 项目阶段划分到底应该按什么标准来做,时间、交付物还是里程碑?

我们公司上半年做复盘时,我发现研发说按版本走、市场说按季度走、老板又喜欢看里程碑,三套口径根本对不上。我作为项目管理负责人,想统一一套划分标准,但不知道到底该以什么为主线,怕选错了后面全乱。

先明确一个判断依据:阶段划分的主线必须是‘可验收的交付物’,时间和里程碑只是它的附属刻度。可执行做法是三步:第一步,列出项目全生命周期里真正需要甲方或业务方签字确认的交付物,通常一个中大型项目在5到9个之间;

第二步,把每个交付物倒推成一个阶段,阶段名称用‘动词+交付物’命名,比如‘完成需求基线确认’而不是‘需求阶段’;第三步,再给每个阶段挂上计划起止时间和关键里程碑,时间用来排资源,里程碑用来对外汇报。这样划分的好处是,当进度和口径冲突时,所有人回到‘交付物是否验收’这一个事实上,而不是各说各话。

需要提醒的是,如果项目是探索型、交付物本身不确定,就不要硬套阶段制,改用时间盒加滚动评审,否则阶段会变成形式主义。数据分析上,你可以统计每个阶段的实际工期与计划工期偏差率,偏差连续两个阶段超过30%,说明划分粒度或估算口径有问题,要回头调整而不是继续硬压。

2. 阶段划分做得很细,但数据分析时指标对不上,常见的坑有哪些?

我们部门刚把项目切成八个阶段,结果月底做数据分析时发现,同一个项目的进度、成本、质量数据分布在三个系统里,阶段口径还不一致,报表出来领导直接问‘这数据能信吗’。我想知道大家在阶段划分和数据分析结合上,最容易踩哪些坑,怎么提前避免。

最常见的坑有三个。第一是‘阶段定义与数据采集点脱节’,阶段是按管理需要切的,但系统里的工时、缺陷、成本还是按周或按版本记录,导致阶段数据只能靠人工分摊,误差大。避免办法是让每个阶段的起止点在项目管理平台里成为硬性字段,所有记录必须挂在某个阶段下,采集点前置到流程里而不是事后补。

第二是‘阶段指标没有基线’,只看当期绝对值,不看同类项目历史区间,导致无法判断好坏,建议每个阶段至少沉淀三个基线值:计划工期、实际工期中位数、缺陷密度中位数,新项目拿来对比。第三是‘跨阶段累计指标混用’,比如把需求阶段的缺陷算到开发阶段头上,或者把测试阶段发现的缺陷回记到开发阶段,造成责任错位。

正确口径是缺陷按‘发现阶段’记录、按‘引入阶段’归因,两个维度分开统计。数据分析前先做一次口径对齐会,把每个指标的定义、采集点、责任人写成一张表,签字确认后再跑数,能省掉后面反复返工。

3. 中小企业项目不多,还有必要做正式的项目阶段划分吗?

我们是一家三十多人的公司,一年也就十几个项目,老板觉得阶段划分是大公司才搞的东西,太繁琐。但我自己带项目时经常出现前面没确认清楚就开干、后面反复返工的情况,想推动阶段划分又怕被说增加负担。像我们这种规模,到底值不值得做,怎么做才不累?

值得做,但要做‘轻量版’,核心不是流程文档,而是三个卡点。第一,立项卡点:项目启动前必须有一页纸说明目标、范围、验收标准和主要负责人,没有这一页不排资源,这一页就是最小化的阶段划分起点。第二,中期卡点:在投入过半时做一次范围与进度的对照检查,确认是否继续、调整还是终止,防止沉没成本绑架决策。

第三,交付卡点:交付前必须有验收清单和遗留问题清单,明确哪些问题带条件通过、哪些必须修完。三个卡点对应三个最小阶段,其余细节可以合并。判断是否需要更细划分的标准是:如果返工成本连续两个项目超过总工期的20%,说明卡点不够,要增加阶段;

如果阶段会议占用的时间超过总工期的5%却没减少返工,说明划分过重,要精简。对中小企业来说,阶段划分的价值不在管控,而在于让老板和团队对‘现在到底走到哪一步’有共同认知,减少口头承诺带来的扯皮。数据上只需要跟踪三个数:各阶段实际工期、返工工时占比、验收一次通过率,足以支撑决策。

4. 阶段划分之后,怎么用数据判断项目是不是真的该叫停或调整?

我看过很多复盘,项目明明已经严重延期,大家还是硬着头皮做完,理由是‘都投入这么多了’。我现在负责项目组合管理,想知道有没有相对客观的数据信号,能在阶段节点上帮助判断是继续、调整还是叫停,而不是靠感觉拍板。

可以用三个信号做阶段门禁判断。第一,进度健康度:比较当前阶段的实际工期与计划工期,如果偏差超过40%且没有明确的外部原因,同时下一阶段的资源投入无法压缩,继续推进大概率会拖垮整体节奏。

第二,需求稳定性:统计本阶段新增或变更的需求数量占总需求的比例,如果超过25%,说明前期范围没锁住,此时应暂停开发、先做范围重确认,而不是边做边改。第三,价值兑现度:用已交付可验收成果占计划交付成果的比例来衡量,如果投入过半但可验收成果不足30%,要重新评估项目目标是否还成立。

三个信号同时亮红灯时,建议启动正式的继续或终止评审,评审依据是‘剩余投入能否在可接受时间内换回可验收成果’,而不是已投入多少。为了让这套判断可执行,需要在阶段划分时就约定好每个阶段的检查指标和阈值,写进项目章程,评审时用数据说话。另外要区分两种情况:一种是方向对但执行慢,这种调整资源和范围即可;

另一种是方向本身不成立,这种越早叫停损失越小。数据的作用是逼大家面对事实,而不是替人做决定。

读者评论

宋
宋宇轩

个案例的样本其实偏向我接触的咨询客户,多半是已经出问题才找人看的组织。4到6个阶段我认,但我们40人团队合并到4个阶段后,出现单个阶段内容太杂、内部说不清进度的问题。阶段数阈值恐怕跟团队规模、并行项目数强相关,不是一个固定区间。

潘
潘予安

退出条件能机器判定这条最戳我。我们想把缺陷密度、需求覆盖率接进某项目管理平台做自动门禁,卡在数据源不统一:需求、用例、缺陷分散在三处,最后只能人工核对,等于又多了一轮评审。想请教的是,退出条件真正落地前,是不是得先解决单一数据源,否则只是把线下签字搬到线上。

许
许安

阶段完成率不进个人考核,道理我懂,但多数老板只认这个数字。你不考核,它就变成向上汇报的美化材料,和考核没本质区别。我更想知道的是,换成缺陷逃逸率、需求变更率这类指标后,怎么让高层接受,毕竟他们更容易看懂'按时完成率96%'这种数。

文章包含AI辅助创作:项目阶段阶段划分教程:企业管理者数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/331878

赞 (0)
飞飞飞飞
项目阶段如何做好阶段?企业管理者协同管理与操作步骤
上一篇 2026年10月4日 上午11:20
阶段任务管理指南:企业管理者如何做好项目阶段,风险控制全流程
下一篇 2026年10月4日 上午11:20

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
