项目阶段落地方案:企业管理者开展项目阶段的数据分析案例解析

去年三季度,我参与了一家320人规模装备制造企业研发中心的项目复盘。他们两年前就上了项目管理平台,看板、燃尽图、工时填报、缺陷流转一应俱全,数据量不小。但总经理问了一句”我们现在这个阶段到底卡在哪里,谁能给我一个数”,会议室里沉默了将近一分钟,最后由项目经理翻出三张不同口径的Excel才勉强回答。

问题不在于数据太少,而在于数据没有按”阶段”组织,没有和阶段准出条件绑定,也没有人能把它翻译成一个具体的决策动作。这也是我在过去几年做流程诊断时反复看到的场景:企业买了工具,填了数据,却没有得到阶段层面的判断力。这篇文章就把”项目阶段的数据分析”这件事从结论、场景、误区、判断逻辑、案例、行动建议到取舍,完整拆一遍,重点回答一个问题,管理者在每个阶段应该看哪几个数,看到什么值该做什么动作。

一、核心结论:阶段数据分析的价值在决策点,不在报表

先把结论摆在前面。如果你只记住四条,就记这四条,后面所有内容都是这四条的展开。

1. 阶段数据分析的目标是缩短”决策延迟”,不是提高数据完整度

我见过太多团队把”数据完整度95%”当成KPI,结果数据填得很齐,决策该拖还是拖。真正该考核的是决策延迟,从”阶段出现异常信号”到”管理层做出干预动作”之间的时间差。

在一家500人级别的软件企业里,我们做过一次对照:上线阶段数据分析之前,一个阶段异常平均要等到周例会(平均延迟4.2天)才被发现,再经过一次跨部门协调会(再延迟3.5天)才形成决策,中位决策延迟约7.7天。把阶段门禁和自动预警做起来之后,中位决策延迟压到2.1天以内。省下来的五天半,在一个12周的迭代周期里,等于多出接近一周的有效缓冲。

项目阶段落地方案:企业管理者开展项目阶段的数据分析案例解析

2. 五类指标就够,不要做”全指标大屏”

我参与过的失败案例里,最常见的一种是”指标堆砌”:进度、质量、成本、风险、协作、满意度、代码行数、缺陷密度、测试覆盖率……一共三十多个指标挂在大屏上,管理者看三秒就放弃。经过多轮删减,我现在的建议是每个阶段固定看五类:进度达成、阶段准出质量、返工与缺陷逃逸、资源占用、外部依赖阻塞。

这五类的共性是:每一项都能直接映射到一个动作。进度达成低→调整范围或加资源;准出质量差→退回上一环节;缺陷逃逸高→增加验证环节;资源占用失衡→重新分配;外部依赖阻塞→升级协调。不能映射动作的指标,一律先删。

3. 数据必须绑定阶段门禁,否则永远只是”参考”

这是我判断一家企业阶段数据分析是否真正落地的第一标准。如果阶段准出条件只是文档里的一段文字,而不是系统里会拦住流转的规则,那这些数据在组织心理上就只是”参考信息”,不是”约束条件”。人对待参考信息和约束条件的态度完全不同。

4. 分析频率要与阶段长度成正比,而不是与职位成正比

一个两周的阶段用月度看板去管,等于用后视镜开车。我的经验公式是:阶段数据分析频率 ≈ 阶段计划时长的1/5到1/4。两阶段10天的,每2天看一次;一个季度长的阶段,每2到3周做一次正式复盘。频率定错了,再好的指标也会被浪费。

二、背景与真实场景:为什么阶段数据分析总是做不起来

要理解这套方法为什么难落地,得先看清楚它卡在什么地方。下面是我在近三年十几个项目里反复见到的结构性障碍。

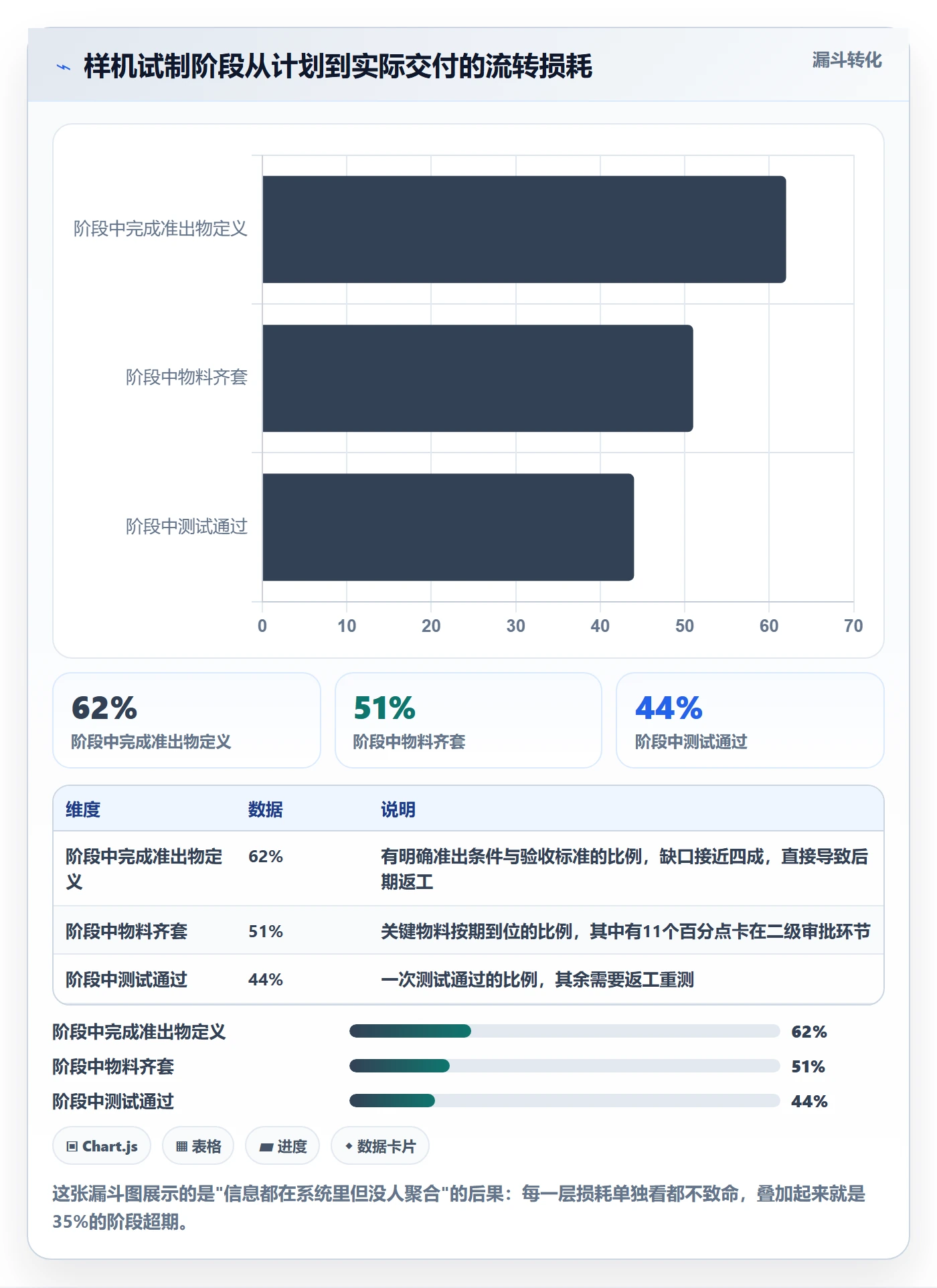

1. 真实场景还原:一个320人研发中心的三周记录

回到开头那家企业。我在那里驻场了三周,记录了他们一个”样机试制阶段”的全过程,发现了几个典型现象。

阶段开始的时候,项目经理在平台里建了任务列表,但没有定义”这个阶段什么时候算结束”。阶段中间共开了4次协调会,每次都是问题驱动,开完没有形成可跟踪的状态更新。阶段末期,测试团队才发现有三项物料采购没到位,而这批物料的采购申请其实在三周前就已经提交,只是审批卡在二级。最终这个计划6周的阶段用了8周零3天完成,超期35%。

更值得注意的是:所有这些信息,在平台上都能查到原始痕迹,需求单、审批流、测试记录、采购申请全都有。但没有人把这些痕迹按阶段聚合起来看一眼。

项目阶段落地方案:企业管理者开展项目阶段的数据分析案例解析

2. 三类数据源的现实状况

中大型企业的阶段数据通常散在三个地方。第一类是工作项系统,任务、需求、缺陷、工时在这里,自动采集程度最高。第二类是审批与采购系统,物料、预算、合同在这里,往往独立于工作项系统。第三类是人脑和会议纪要,风险、依赖、跨部门承诺在这里,几乎无法采集。

我见过的落地效果最好的团队,做法是把第三类尽量前移到第二类和第一类,风险不再只写在纪要里,而是录成带责任人和关闭时间的工作项;外部依赖不再靠口头承诺,而是录成带对方责任人的依赖项。仅此一项,就能把阶段风险的可见度提升一倍以上。

3. 不同规模组织的约束条件完全不同

100人以下的组织,痛点是”没人有精力维护数据”,方案应该是极简指标加自动采集,别谈治理。100到500人的组织,痛点是”阶段定义不统一,各团队各说各话”,方案重心在统一阶段模型和门禁规则。500人以上、多产品线并行的组织,痛点是”数据有了但没法横向比较”,方案重心在指标口径治理和分层看板。

我服务过的一家800人规模的软件企业,正是第三类。他们有七条产品线,每条线的”阶段”定义都不一样,A线的”开发完成”意味着代码合并,B线意味着自测通过,导致集团层面的阶段报表基本不可比。后来花了六周统一口径,报表才有意义。

三、拆解常见误区:七个把事情做反的做法

下面这七个误区,我在诊断中几乎每次都能碰到至少三个。它们不是理论上的错误,而是有具体后果的操作偏差。

1. 误区一:把里程碑当成阶段

里程碑是一个时间点,阶段是一段带有输入、活动和准出条件的区间。把里程碑当成阶段,最直接的后果是数据只能对比”是否按期到达”,无法回答”为什么没到达”。一个阶段里如果只有出口没有过程数据,管理者拿到的永远是结果,不是判断依据。

我在一家做工业软件的企业里看到过极端版本:他们的项目计划里只有八个里程碑,中间没有任何阶段活动登记,于是每次延期都只能事后归因,从来没有事前预警。

2. 误区二:用量代替质

任务完成数、需求交付数、缺陷关闭数这类”量”指标特别容易被当成进度。但一个阶段真正的健康度,要靠准出质量来体现。我的做法是每个阶段至少有一个质量指标,比如一次准出通过率、返工工时占比、阶段内缺陷逃逸率。量指标只能说明”忙不忙”,质指标才能说明”值不值”。

3. 误区三:燃尽图万能

燃尽图在稳定的执行阶段有用,在需求频繁变动的阶段几乎没有解释力。我见过团队在需求变更率超过30%的阶段还在用燃尽图汇报进度,图线一路上扬又回落,看的人只能得到一个模糊印象。燃尽图适合回答”还剩多少”,不适合回答”为什么还剩这么多”。

4. 误区四:数据全靠人填

这是最致命的一条。手工填报的数据有两个问题:一是滞后,二是失真。我做过一个小样本对照,在某企业同一批23个任务上,系统自动记录的状态变更时间与人工填报的时间,平均偏差是1.8天,最大偏差达到6天。用偏差6天的数据做阶段判断,等于用上周的天气决定今天穿什么。

5. 误区五:阶段数据只给项目经理看

如果阶段数据只在项目管理办公室(PMO)内部流转,它就不会变成组织能力。我的经验是,至少要给三类人不同的视图:项目经理看执行细节,部门负责人看资源与依赖,管理层看阶段准出与风险升级。给同一份报表配三种视图,比给三份报表配一个视图有效得多。

6. 误区六:只看当前阶段,不看阶段间流转

阶段与阶段之间的”交接带”往往是最容易淤积的地方。需求交接到开发、开发交接到测试、测试交接到发布,每一次交接都有等待时间。我在一家企业统计过,四个阶段之间的三次交接,累计等待时间占整个项目周期的27%,而这些时间在任何单阶段报表里都看不到。

7. 误区七:工具选型先于指标定义

这条我强调得最多。很多企业的顺序是”先买平台,再想指标”,结果平台能力被浪费,指标又受限于平台默认字段。正确的顺序是:先定阶段模型和准出条件,再定五类指标与口径,最后才选承载工具,让工具去适配指标,而不是指标迁就工具。

项目阶段落地方案:企业管理者开展项目阶段的数据分析案例解析

四、专业判断逻辑:阶段数据分析的四层模型

把上面这些误区反过来看,就能得到一个可操作的模型。我把它整理成四层,从下到上依次是阶段定义层、指标层、采集层、决策层。任何一层缺失,整套体系都跑不起来。

1. 层一:阶段定义层,先回答”这个阶段什么时候算结束”

阶段定义必须包含三样东西:输入条件、准出条件、准出交付物。输入条件说明”什么情况下这个阶段可以开始”,准出条件说明”满足什么标准才能进下一阶段”,准出交付物说明”要交出什么东西”。三者缺一,门禁就无从设起。

我的经验是,一个组织里阶段数量控制在4到7个比较合适。少于4个,阶段太长,数据分析失去颗粒度;多于7个,管理成本超过收益,团队会开始应付。

(1)阶段定义的一个常见错误

很多团队的准出条件写成”完成需求评审””完成测试”这类定性描述。这种描述无法判定,等于没有条件。合格的准出条件应该可判定,比如”所有P0/P1缺陷关闭且P2缺陷不超过3个””关键物料到货率100%””接口联调通过率不低于95%”。

(2)把定性条件量化的一种做法

如果某个条件实在难以量化,我的做法是引入”责任人签字+附件”作为可判定形式。系统里要求必须上传指定交付物且由指定角色确认,这也是一种可判定的准出。

2. 层二:指标层,每类指标都要有阈值和动作

下面这张表是我在多个项目里迭代出来的五类指标模板。注意最后一列,没有对应动作的阈值等于没有阈值。

指标类别 代表指标 统计口径 建议阈值(示意) 触发动作
进度达成 阶段计划完成率 已完成计划工作项/计划工作项总数 阶段中段低于60%预警 评估范围裁剪或补充资源
阶段准出质量 一次准出通过率 首次提交即通过门禁的次数/总提交次数 低于70%预警 退回上一环节,追加验证
返工与缺陷逃逸 阶段内缺陷逃逸率 下阶段发现的缺陷/本阶段应发现缺陷 高于15%预警 加强本阶段评审与自测
资源占用 关键角色负载率 实际投入工时/可用工时 连续两周高于110%预警 重新分配或延后非关键任务
外部依赖阻塞 阻塞项平均停留时长 阻塞项从登记到解除的平均时长 超过5个工作日预警 升级到跨部门协调层

这里要特别说一句:阈值不要照抄。上表的数值来自制造业与软件业混合样本,属于建议基准。你的组织第一次落地时,正确的做法是先用两周到一个月采集基线,再按基线的实际分布定阈值,比如取历史中位数的80%作为预警线。

项目阶段落地方案:企业管理者开展项目阶段的数据分析案例解析

3. 层三:采集层,自动采集优先,人工采集兜底

采集层有一个简单的排序原则:能从系统行为里自动得到的,绝不让人工填;必须人工填的,一定要有价值回报。所谓价值回报,是指填报的人自己能从中获益,比如填报阻塞项后能自动升级到对应责任人,而不是填进一个再也无人问津的表格。

我统计过一个数据:一个100人团队如果每人每天花6分钟手工填报状态,一年消耗约2600人工时,折合约1.5个全职人力。如果这些填报只换来一份没人看的周报,这笔投入就是纯损失。

项目阶段落地方案:企业管理者开展项目阶段的数据分析案例解析

4. 层四:决策层,每个指标都要绑定一个会议或一个动作

决策层是绝大多数团队缺的一层。数据有了,看板有了,但没有人明确”看到这个数该干什么”。我的做法是给每个指标指定一个动作归属:有些指标绑定日常站会,有些绑定阶段评审会,有些直接触发跨部门升级。

这里有个判断标准:如果一个指标连续三个月被展示,但从没有因为它的取值而改变过任何一次决策,这个指标就应该被删掉。指标不是越多越好,能改变行为的指标才有存在价值。

项目阶段落地方案:企业管理者开展项目阶段的数据分析案例解析

五、案例解析:一家中大型企业的90天三阶段落地方案

下面这个案例来自我2024年参与的一个项目,客户是一家620人规模的工业自动化企业,研发中心约210人,同时并行11个项目。因为涉及工业数据合规,他们要求全部系统私有化部署,此前使用海外工具,面临迁移和替换的现实压力。这一段我会把方案、动作和结果都写清楚,包括踩过的坑。

1. 背景与约束条件

客户的约束有四个:一是数据必须留在内网,不接受公有云;二是历史项目数据要保留,迁移不能丢;三是研发团队已经习惯了原有的工作流,迁移过程不能停摆超过一周;四是管理层希望三个月内看到阶段层面的可比数据。

他们评估后选择了 PingCode。选择理由有三个:支持私有化部署,满足数据不出内网的要求;提供从海外主流项目管理工具平滑迁移的能力,字段和历史的映射方案比较完整;面向100人以上组织的研发管理场景,阶段、门禁、报表能力开箱可用。对中大型企业来说,”能私有化 + 能平滑迁移”这两条往往比功能清单长度更关键。

这里我要说一句实话:迁移这件事没有”零成本”的方案,区别只在于成本发生在哪。他们的迁移实际耗时是9个工作日,其中约60%的时间花在字段映射确认上,而不是数据搬运本身。

2. 第0到30天:定义阶段模型与采集基线

第一个月我们基本没碰工具,全部精力放在两件事上:统一阶段模型,采集现状基线。

阶段模型最终定为五阶段:需求定义、方案设计、开发实现、验证测试、发布移交。每个阶段写清输入条件、准出条件、准出交付物,其中准出条件全部改成可判定的形式。比如”验证测试”阶段的准出条件定为:P0/P1缺陷全部关闭、P2缺陷不超过3个、回归通过率不低于98%、关键性能指标达标且附测试报告。

同时,我们对过去6个月的17个项目做了一次回溯基线采集,得到的关键数字是:阶段计划完成率中位数76%,一次准出通过率52%,缺陷逃逸率23%,阻塞项平均停留7.4个工作日。这四个数字后来成了所有阈值的基准。

(1)基线采集阶段踩的坑

最大的坑是”历史数据不可比”。17个项目里有5个用的是旧阶段定义,回溯时只能人工换算,误差不小。如果重来一次,我会建议先花三天做一个统一的数据字典,再开始回溯。

(2)阶段门禁的配置方式

我们把这些准出条件配置成了系统里的门禁规则,而不是文档里的一段话。核心配置逻辑可以简化成这样一段结构:

stage_gate:
stage: 验证测试

entry_conditions:

开发实现阶段准出通过

测试环境就绪且版本已冻结

exit_conditions:

metric: P0_P1_defect_open

operator: "=="

value: 0

auto_collect: true # 由缺陷工作项状态自动统计

metric: P2_defect_open

operator: "="

value: 0.98

auto_collect: true

deliverable: 性能测试报告

approver: 测试负责人

auto_collect: false # 需上传附件并签字确认

on_fail:

action: 退回开发实现阶段

notify: [项目经理, 开发负责人, 测试负责人]

这段配置的意义在于:准出不再由人判断,而由规则判定。触发时系统自动核对,不满足就拦住流转并通知相关人员。人工只负责最后一项需要上传报告的签字确认。

3. 第31到60天:自动采集与分层看板上线

第二个月做三件事:打通自动采集、上线分层看板、清理无效指标。

自动采集方面,把缺陷状态流转、工作项状态变更、审批动作、代码提交记录全部接进来,人工填报只保留两项,风险登记和外部依赖登记,且这两项都设置了”填报后自动通知对应责任人”的回报机制。

分层看板上线时,我们做了三套视图:项目经理视图看工作项级别细节与阻塞项清单;部门负责人视图看跨项目的资源负载与依赖矩阵;管理层视图只看五类指标的红黄绿灯和阶段准出状态。三套视图共用一套数据,但展示粒度完全不同,这一点比”多做几张报表”重要得多。

指标清理环节删掉了原本计划中的九个指标,包括代码行数、文档页数、会议次数等。删除标准就是前面提到的:不能映射到动作的一律删掉。

4. 第61到90天:门禁化与例会改造

第三个月是把数据分析真正嵌进管理节奏。具体做了四件事。

  1. 把阶段准出评审从”汇报会”改成”判定会”,会上只做一件事:逐条核对门禁条件是否满足,满足则放行,不满足则退回并指定整改责任人。
  2. 把日站会从”每人说三句话”改成”看阻塞项清单”,只处理阻塞,不复述进度。
  3. 建立跨部门依赖的升级通道,阻塞项超过5个工作日自动升级到部门负责人,超过10个工作日升级到管理层。
  4. 每月做一次阶段数据分析复盘,专门看阈值是否合理,是否需要调整。

(1)一个具体的例会改造效果

改造前,阶段评审会平均时长92分钟,其中约60%的时间用于汇报已经完成的进度。改造后,会议时长降到41分钟,全部时间用于判定和分配整改动作。省下的51分钟,才是阶段数据分析带来的真实收益。

(2)第90天的数据观察

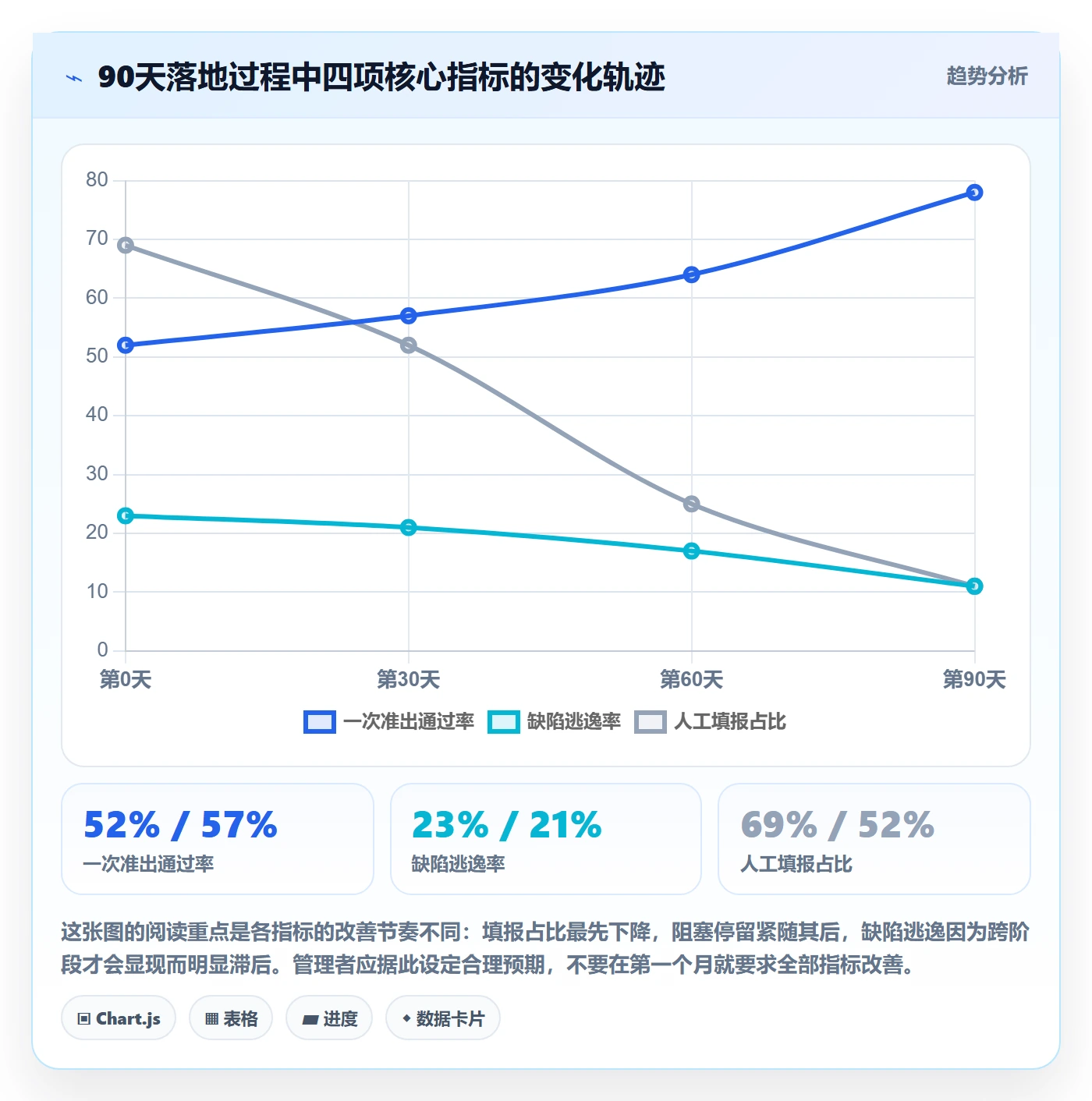

三个月结束时的关键数据变化如下表。需要说明的是,这是单企业单批次的观察,属于项目实测数据,不具备统计意义上的普适性,但趋势值得参考。

指标 基线(第0天) 第60天 第90天 变化说明
阶段计划完成率 76% 83% 89% 提升主要来自范围裁剪而非加班
一次准出通过率 52% 64% 78% 门禁前置反馈让团队提前自检
缺陷逃逸率 23% 17% 11% 验证阶段自测覆盖率提升带动
阻塞项平均停留 7.4个工作日 4.9个工作日 3.2个工作日 自动升级机制贡献最大
阶段评审会时长 92分钟 58分钟 41分钟 会议内容从汇报转为判定
人工填报占采集量比 69% 25% 11% 自动采集替代为主因

项目阶段落地方案:企业管理者开展项目阶段的数据分析案例解析

项目阶段落地方案:企业管理者开展项目阶段的数据分析案例解析

5. 迁移与私有化部署的实操细节

这一段专门写给正在考虑替换海外工具或者正在做私有化部署的团队,都是实操层面容易忽略的细节。

(1)关于历史数据迁移

迁移前一定要先做字段映射表,逐条确认原系统的自定义字段在新系统里对应什么。我见过最贵的错误,是把原来的”优先级”字段直接映射成”严重程度”,导致历史缺陷的统计口径全部错位,后来花了三周才修正。

迁移顺序建议是:先迁用户与组织架构,再迁项目与工作项,最后迁附件与评论。每迁完一层做一次抽样校验,抽样比例不低于5%。

(2)关于私有化部署

私有化部署要提前确认三件事:服务器与存储的规格是否满足未来三年的数据增长,备份与恢复策略是否演练过,版本升级的窗口如何与研发节奏错开。第三点最容易被忽略,我见过团队在项目冲刺期间升级系统,导致半天无法提交缺陷。

(3)关于并行过渡期

客户当时采用了”双系统并行两周”的过渡方式:新项目只在新系统建,老项目在原系统关闭后归档。这个做法比”一刀切切换”稳妥,代价是两周内要维护两套报表。如果团队规模超过150人,我建议并行期不少于两周。

六、不同情况下的行动建议

上面是一个具体案例,但每个组织的起点不同。下面按三种维度给出差异化的行动建议。

1. 按组织规模

(1)100人以下团队

不要做指标体系,只做三件事:定义4到5个阶段并写清准出条件;每天看一次阻塞项清单;阶段结束时做一次30分钟的准出判定。指标只保留阶段计划完成率和阻塞项停留时长两个,全部自动采集,不要求任何人手工填报。

(2)100到500人团队

这是阶段数据分析收益最明显的区间。建议上齐五类指标,建立三层看板,把门禁规则配置到系统里。第一步先做阶段模型统一,第二步做基线采集,第三步再上工具化的门禁。注意不要跳过第二步,没有基线的阈值全是拍脑袋。

(3)500人以上、多产品线组织

重点在口径治理。建议设立一个虚拟的阶段数据治理小组,负责统一阶段定义、指标计算口径和阈值调整规则。报表分三层,集团层看横向对比,产品线层看趋势,项目层看执行。如果没有口径治理,规模越大报表越不可信。

项目阶段落地方案:企业管理者开展项目阶段的数据分析案例解析

2. 按项目类型

(1)交付型项目

这类项目有明确的外部和合同约束,阶段分析的重心是进度达成和外部依赖阻塞。准出条件里应该包含客户确认环节,缺陷逃逸率要按客户验收时发现的问题反推计算,而不是只看内部测试。

(2)产品型项目

产品型项目的阶段边界比交付型模糊,重心应该放在准出质量和返工上。我建议把一次准出通过率和返工工时占比作为核心指标,进度达成放在次要位置。因为产品型项目的最大成本不是延期,而是做错方向。

(3)混合型项目

这是最常见的现实情况。做法是分阶段切换侧重:需求与设计阶段沿用产品型指标,开发与交付阶段沿用交付型指标。不要试图用一套指标覆盖全流程,那样只会两边都不精准。

3. 按工具现状

(1)还没有工具,靠表格管理

先不要买平台。用表格把阶段定义和准出条件写清楚,跑两个项目验证模型是否可用,再考虑工具承载。模型没验证就上工具,结果一定是把混乱数字化。

(2)有工具但数据分散在多个系统

重点做集成,而不是换工具。把工作项系统、审批系统、测试系统的数据打通,先解决”数据凑不齐”的问题。打通之后再谈指标和门禁,顺序不能颠倒。

(3)已有成熟平台但用得浅

这类情况其实最好办。通常不需要替换,只需要把已有的门禁、自动化规则、报表能力用起来。我见过不少企业平台功能用了不到30%,问题不在工具而在方法。如果需要替换,优先考虑支持私有化部署、并且具备从海外主流工具平滑迁移能力的方案,可以显著降低组织和数据的迁移成本。

七、不同情况下的取舍:阶段数据分析要主动放弃什么

任何管理动作都有代价。这一段我想说的是,阶段数据分析不是做得越细越好,有几组取舍必须提前想清楚。

1. 精度与时效的取舍

精确到小时的数据往往要滞后一天才能拿到,而粗略到天的数据常常能实时更新。我的判断是:阶段层面的决策优先选时效。因为在阶段这个颗粒度上,一天的误差通常不改变决策,而一天的滞后可能就错过了调整窗口。

例外是准出判定环节。门禁判定必须精确,宁可多等两小时,也不能放过一个未关闭的P0缺陷。

项目阶段落地方案:企业管理者开展项目阶段的数据分析案例解析

2. 统一与因地制宜的取舍

统一阶段定义带来可比性,但也可能不适合某些特殊业务。我的建议是:指标的”名字和计算逻辑”必须统一,”阈值”允许分产品线差异化。这样既保证集团层面的横向对比能成立,又不会强迫一条硬件产品线去套用软件产品线的标准。

举个例子,软件产品线的一次准出通过率阈值可以定在70%,硬件试制阶段因为物理验证的不确定性,可以放宽到55%。名字一样,逻辑一样,数值不同,报表依然可比。

3. 自研与采购的取舍

自研的好处是贴合,代价是维护成本会持续存在。我见过一个团队自研了阶段看板,第一年很好用,第二年因为负责人离职,看板逐渐失修,最后变成了静态图片。判断标准很简单:如果你们有一支能长期投入的产品或效率团队,可以自研轻量层;如果没有,采购成熟平台承载核心流程,自研只做周边集成。

4. 私有化与SaaS的取舍

这不是技术问题而是合规与成本问题。数据敏感度高、有内网要求、或者存在国产化替代要求的中大型企业,私有化部署基本是必选项。代价是服务器成本、运维人力和升级窗口管理。SaaS的优势在于开箱即用和持续更新,代价是数据边界和定制深度受限。

我的建议是:先把合规和数据边界这条硬约束确定下来,再谈其他。因为这条约束一旦确定,后面的选择空间其实不大。

5. 全面上线与试点的取舍

我的经验是分两批:第一批选2到3个中等复杂度、团队配合度高的项目做试点,周期控制在6到8周;试点验证阶段模型和阈值合理后,再推广到全部项目。跳过试点直接全面上线的团队,我见过不少在第三周就开始出现”数据造假式应付”。

八、落地清单与下一步

最后把整篇文章收敛成一份可以直接拿去用的清单,以及我建议你接下来做的第一件事。

1. 四周落地清单

  1. 第1周:梳理现有阶段定义,统一为4到7个阶段,为每个阶段写清输入条件、准出条件、准出交付物,准出条件必须可判定。
  2. 第2周:回溯过去半年至少10个项目,采集四项基线,阶段计划完成率、一次准出通过率、缺陷逃逸率、阻塞项平均停留时长。
  3. 第3周:按基线中位数的80%设定预警阈值,把五类指标中不能映射动作的部分删掉,只保留能触发决策的指标。
  4. 第4周:把准出条件配置成系统门禁规则,自动采集优先,人工填报保留不超过两项,且必须带责任通知回报。

2. 接下来最该做的一件事

如果你只做一件事,我建议是先把你现在项目里”阶段什么时候算结束”这句话,写成一个可以被系统判定的条件。不需要买工具,不需要建看板,只需要把这句话从定性改成定量,并且指定一个判定责任人。

这件事看起来很小,但它会立刻暴露出一个组织最真实的问题:如果连这一句话都写不出来,说明阶段边界本身就是模糊的,后面所有的数据分析和门禁都无从谈起。反过来,如果这句话能写清楚,后面五类指标、分层看板、自动升级通道,都是顺理成章的延伸。

阶段数据分析从来不是技术问题,而是管理判断力的问题。它要解决的,是让管理者在每个阶段都能用更少的数、更短的时间,做出更准的那个决定。

常见问题解答(FAQ)

1. 项目阶段到底该怎么划分,才能让阶段数据分析真正跑起来?

我们公司项目有大有小,研发说按瀑布分五个阶段,市场部说按里程碑分,结果每次拉数据都对不齐口径。我作为管理者想推阶段数据分析,第一步就卡在“阶段”这两个字上,到底按什么标准划,才能既让团队认,又让数据能横向对比?

先按“可交付物 + 决策门”划分,不要按部门职能划分,因为部门会变、可交付物不会变。落地时建议压到 4 到 6 个阶段:立项与需求确认、方案设计、开发或实施、验证测试、上线交付、结项复盘(小项目可以把设计与开发合并)。

每个阶段必须绑定三个字段:进入条件、退出条件(明确到具体的验收物)、责任角色,缺一个字段这个阶段就没法被数据化。口径上有两条硬规则:同一项目在同一时点只能处于一个阶段;阶段状态只允许“未开始、进行中、已完成、挂起”四个值,不要出现“基本完成”“90%”这类模糊状态。

验证划分是否合理的办法很实用,拿最近 3 个已结项项目做历史回填,如果超过 20% 的节点填不进任何一个阶段,说明阶段定义过细;如果回填后几乎每个项目的阶段时长都一模一样,说明定义过粗,没有区分度。

另外要明确一点:阶段是给管理层看节奏用的,任务级看板是给执行层看进度用的,两者不要混在一张表里,否则阶段数据永远会被任务数据淹没。

2. 项目阶段的数据分析,管理者最该盯哪几个指标?

每次看项目周报都是一堆完成百分比,看完还是不知道哪个项目要出问题,只感觉“都在推进”。我试过让项目经理报工时、报进度、报风险,数据是有了,但周会上还是靠拍脑袋决定要不要介入,我想知道到底哪几个指标才真正跟风险挂钩。

建议只锁定四个阶段维度指标,其他先砍掉。第一个是阶段停留时长,即阶段退出日期减去阶段进入日期,再剔除挂起天数;第二个是阶段返工率,本阶段产生的返工工作量除以本阶段总工作量;第三个是阶段准时率,按计划时间退出阶段的项目占比;第四个是阶段间等待时间,上一个阶段完成到下一个阶段实际启动之间的间隔。

判断依据是:前两个反映能力和质量,后两个反映流程和协同,四者组合基本能定位问题到底是“做得慢”还是“等得久”。数据口径上有两个坑要避开。一是基线别用平均值,项目时长是典型长尾分布,平均值会被几个大项目拉偏,建议用滚动 6 个月同类型项目的中位数作为基线。

二是必须按项目规模或复杂度分段对比,否则你会得出“大项目就是差”这种没有行动价值的结论。实操上,把四个指标做成一张按阶段排列的热力表,颜色只标超出基线 30% 以上的格子,这样一次周会十分钟就能定位到具体是哪个项目的哪个阶段在拖,而不是笼统地说某个项目进度落后。

3. 一线项目经理不愿意填报阶段数据怎么办?

我们推了两周,项目经理说填数据占时间、数据不准又要被追责,最后变成月底集中补录,数据全失真。我知道数据质量是分析的前提,但硬压下去又怕团队反弹,毕竟他们本来就很忙。

核心思路是让数据产生于流程,而不是产生于额外报表。三个具体动作:第一,把阶段字段嵌进已有的评审动作里,阶段评审通过的那一刻同步更新阶段状态和日期,评审纪要模板里直接带上这几个字段,项目经理不需要额外打开一个系统去补录;

第二,把字段数量压到 5 个以内,只保留阶段名称、进入日期、计划退出日期、实际退出日期、状态,风险描述这类主观字段放到备注里即可;

第三,设一个“只看不改”的透明期,前 4 到 6 周数据只做展示、不进考核、不追责,让团队自己先看到用处,比如发现自己的项目平均卡在测试阶段最长,这种自我发现的说服力远大于管理者说教。判断依据是:填报持续率和“填报后是否得到反馈”强相关,如果团队填了一个月没有任何回音,一定退化成应付式补录。

透明期结束后再接入考核,而且考核对象优先选“阶段准时率”这种结果性指标,不要考“填报及时率”这种过程性指标,后者会把团队推向为了填而填。另外,能自动采集的时间戳(比如状态变更时间)就不要让人手工填,凡是系统能算出来的字段,一律不设手填入口。

4. 怎么判断项目阶段数据分析真的有效,而不是又多了一张报表?

我们做了半年阶段数据分析,周会还在开,但我有点怀疑它到底改变了什么。老板问投入产出,我只能说“感觉项目更透明了”,这句话自己说出来都没底气。我想找一个能拿得出手的验证口径。

设两个互补的验证口径。硬指标上,选平均阶段停留时长、阶段准时率、阶段间等待时间这三项,取推行前 6 个月和推行后 6 个月的同类项目做前后对比,并且必须按项目规模分段比较,同时标注期间的人员变动和范围变更,否则数字变化说不清归因。

参考量级上,推行 2 到 3 个季度后阶段间等待时间压缩 15% 到 30% 是比较常见的可达成区间,但前提是阶段字段确实嵌进了评审流程,而不是月底补录的。第二个口径更关键,叫“决策命中率”:统计你在阶段评审会上依据数据做出的干预动作,比如加人、砍范围、调整排期、换负责人,事后被证明有效的比例。

如果半年里阶段数据没有触发过任何一次干预动作,那它大概率只是一张更漂亮的报表。还有一个反向信号也很值得警惕:如果每次开会讨论的都是数据准不准,而不是依据数据做什么决定,说明团队还停在填报阶段,没有进入应用阶段。判断是否该继续投入,看的不是报表数量,而是这套数据有没有改变过你的一次排期决策或资源分配。

读者评论

田
田天佑

决策延迟从7.7天压到2.1天”这个数挺吸引人,但我们两年前也做过门禁加预警,卡住的从来不是识别,是识别出来之后没人拍板。异常自动推到群里,责任人不认领就一直悬着。所以那1.5天的决策形成延迟才是硬骨头,靠例会改造和责任人矩阵能不能压住,取决于管理层是否真的每周花时间看这几个数,而不是数据本身。

孙
孙宇轩

我们不到一百人,看到“五类指标加四层模型”第一反应是太重了。作者说小组织该用极简指标加自动采集,可我们的工作项流转本来就不规范,自动记录的状态变更时间未必比人工填报可信。反倒“把风险和依赖录成带责任人的工作项”这条最实用、成本最低。阶段门禁在小团队容易变成形式主义,卡太死反而拖慢交付。

文章包含AI辅助创作:项目阶段落地方案:企业管理者开展项目阶段的数据分析案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/331854

赞 (0)
飞飞飞飞
阶段流程与规范:企业管理者项目阶段数据分析关键指标
上一篇 2026年10月4日 上午11:20
阶段落地方案:企业管理者开展项目阶段的风险控制案例解析
下一篇 2026年10月4日 上午11:20

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
