去年第四季度,我陪同一家做工业软件的中型公司做交付复盘。这家公司有 160 人的研发交付体系,同时并行跑 7 个项目,每个项目拆成 6 个阶段。管理层每周看到的周报上,所有项目进度都落在 78% 到 92% 之间,”整体可控”。但到年底,7 个项目里有 5 个没能在合同约定的季度内上线,平均延期 27 个工作日。
我们把延期记录逐条拉出来做归因,得到一个让我至今印象很深的结论:真正吃掉时间的不是任务执行本身,而是阶段与阶段之间那段没人认领的”缝合区”。任务清单排得很漂亮,每个阶段内部的任务完成率都不低,可一旦跨过阶段边界,交付物交给下一环节、资源从旧阶段释放到新阶段、验收标准从模糊变成具体,整个系统就会卡住。
这篇内容不是又一篇”任务管理方法论合集”。我会把我这几年在 100 人以上组织里做阶段协同诊断、配置、试跑、返工的完整链条摊开来讲,包括我用过的阶段闸门模型、自建的”阶段尾巴指数”、以及一份可以直接照抄的阶段任务管理落地清单。文章里会提到 PingCode 这类支持私有化部署、支持从 Jira 平滑迁移的项目管理平台在中大型组织里怎么承接这套方法,但它只是承载工具之一,方法论本身跟工具无关。
一、核心结论:阶段任务管理的本质是”边界治理”,不是”任务拆分”
我先给结论,因为大部分人一开始就把方向搞反了。
阶段任务管理的核心难点,从来不是”把任务拆得更细”,而是”谁有权宣布这个阶段结束了”。任务拆分是执行层的手艺活,一个熟练的 Tech Lead 自己就能干得不错;但阶段边界由谁定义、交付物由谁验收、资源在什么条件下释放、上一个阶段的欠账能不能带进下一个阶段,这些全是管理层必须做决定、且不能授权给执行层的事。
我诊断过的团队里,有一个反复出现的模式:一线任务管理做得越精细,阶段协同反而越容易失控。因为精细的任务看板会制造一种”一切尽在掌握”的错觉,让管理层把注意力全部放在任务完成率上,而忽略了阶段交接处的空洞。
1. 阶段任务管理失效的三个根因
把过去几年我参与过的诊断记录汇总起来,失效原因高度集中在三点,而且有明确的优先级。
第一个根因是阶段退出标准不可验证。典型表述是”需求文档完成””开发自测通过””测试覆盖率达到要求”。”完成””通过””达到要求”都是形容词,不是判定条件。不同的人对同一个词的理解可以差出两周工期。
第二个根因是阶段责任人与阶段交付物脱钩。很多团队规定了”由产品经理负责需求阶段”,但没有规定”产品经理在阶段结束时要交出一份什么样的、可以被拒绝签收的东西”。责任落在人名上,而不是落在物件上,结果是责任永远说不清。
第三个根因是阶段之间的资源释放没有触发条件。上一阶段的测试人员什么时候可以调走?开发什么时候可以并行下一个阶段?如果没有明确规则,实际执行就是”谁撑不住了谁先走”,最终留下几个没人管的尾巴任务,一直挂到阶段末尾。

2. 我的核心结论:三闸门模型
基于这些观察,我把阶段任务管理收敛成一个可以直接落地的结构,我称之为三闸门模型。它把每个阶段切成”入口,过程,出口”三段,每段设一个明确的闸门,闸门只做一件事:决定能不能进入下一段。
入口闸门解决”这个阶段该不该开始”。它的判定内容是:上游交付物是否齐备、本阶段的目标是否可量化、所需资源是否已经落实到具体人、本阶段的退出标准是否已经书面写清。四项里任何一项不满足,阶段不允许正式启动,只能以”预研”状态存在,且预研不允许占用正式交付资源。
过程闸门解决”阶段中间跑偏了没有”。它不追求高频检查,通常设在阶段进度的 40% 和 70% 两个位置,检查的是三项:关键路径任务是否在轨、阶段风险清单是否更新、阶段范围是否发生变更。这里最重要的是范围变更,大部分阶段最后超期,是因为中途悄悄塞进了本不属于这个阶段的需求。
出口闸门解决”这个阶段算不算真的结束了”。判定条件我固定为四条:交付物清单逐项签收、退出标准逐条比对、遗留问题明确归属到下一个阶段或明确关闭、本阶段占用的资源列出释放时间。四条全部满足,阶段状态才能从”进行中”翻到”已完成”。
这个模型最大的价值不在于它多新颖,而在于它把”阶段结束”从一个描述性状态变成了一个需要签字的事件。描述性状态可以被解释,事件不能。
3. 管理层和执行层在阶段任务上的分工边界
很多管理层的问题不是不重视,而是重视错了位置。我建议用一条很简单的线来切分:
- 管理层负责:定义阶段数量与边界、批准退出标准、裁决阶段间的资源分配、处理跨阶段的优先级冲突、对例外放行做最终决定。
- 项目经理负责:维护阶段任务清单、组织闸门评审、跟踪交付物签收、向上同步阶段健康度数据。
- 执行层负责:任务分解、工期估算、风险上报、交付物产出、遗留问题描述。
这条线一旦模糊,最常见的后果是管理层开始逐条盯任务,项目经理退化成催办专员,执行层则失去了对阶段的整体感知。管理层越往下管任务细节,阶段边界就越没人管。
二、背景与真实场景:为什么阶段协同在组织跨过 100 人后突然变难
阶段任务管理不是新话题,但它在中大型组织里的难度曲线不是线性的,而是在某个规模点上突然陡增。我在这条曲线上反复看到同一个断点位置:100 人左右。
1. 组织规模跨过 100 人后的协同断裂点
100 人以下,阶段协同主要靠”熟人网络”完成。谁负责什么、上阶段的坑在哪里、某个交付物到底算不算合格,大家见面聊两句就对齐了。这个阶段用表格甚至用白板管理阶段,效率反而比上系统高。
跨过 100 人之后,熟人网络开始失效。同一个人可能同时在三个项目里扮演不同角色,阶段之间的口头对齐被会议纪要替代,会议纪要被邮件替代,邮件被”我以为你知道”替代。阶段协同的成本从”沟通成本”变成了”追溯成本”,不是没人沟通,而是事后没人能还原当初到底约定了什么。
我做过一个粗略统计:在 100 到 300 人区间的组织里,一个六阶段的项目,因为阶段边界不清导致的返工和等待,通常占项目总工期的 18% 到 27%。这个比例在 50 人以下的团队里只有 6% 到 11%。
2. 我亲历的四个典型阶段失控场景
下面这四个场景,如果你所在的团队占了两个以上,说明阶段任务管理需要重做,而不是优化。
场景一:需求阶段的”最后一条需求”。需求阶段名义上进行四周,前两周半完成了 90% 的需求,剩下 10% 拖了三周。原因是最后几条需求涉及两个部门的权限划分,没人愿意拍板。整个开发阶段的启动被硬生生推迟两周半。
场景二:开发阶段的”自测通过”。阶段退出标准写的是”开发自测通过”,但没有定义自测范围。开发同学认为自测通过就是主干流程能跑通,测试同学认为自测通过要包含异常分支。第一次交接后,测试环境里 40% 的用例无法执行,直接产生一轮返工。
场景三:测试阶段的”借调人员”。测试阶段从其他项目借调了 6 个人,阶段原计划三周结束。但阶段快结束时,借调人员的归属项目突然要求他们回去支持,最后一周实际只有 2 个人在岗,阶段延期 8 天。
场景四:上线阶段的”环境窗口”。上线阶段的所有任务在计划日期前三天就完成了内部准备,但生产环境的变更窗口需要运维排期,实际拿到窗口又等了 5 天。这 5 天在项目计划里完全没有体现,因为没有人把”环境窗口”当成一个需要提前锁定的阶段任务。

3. 阶段协同成本到底由什么构成
把阶段协同成本拆开看,它主要由四块组成,而且这四块的治理难度依次上升。
- 交接成本:交付物从一个人手里交到另一个人手里,接收方理解它所需的时间。这块最容易通过标准化交付物模板降低。
- 等待成本:上一阶段没结束,下一阶段无法满速启动造成的空转。这块需要靠资源释放规则和并行策略降低。
- 返工成本:交付物在阶段末期才发现不达标。这块需要靠退出标准前移和过程闸门降低。
- 裁决成本:阶段之间出现冲突时需要管理层拍板的时间。这块最难治理,因为它取决于管理层的决策机制,而不是流程设计。
第四块的量级经常被低估。我在一个制造行业的项目里看到过,一个阶段边界争议从提出到拍板用了 11 天,期间相关团队基本处于半停滞状态。如果管理层没有明确”阶段冲突几个工作日内必须裁决”,再完善的阶段清单也会烂在裁决环节。
三、拆解五个常见误区:大部分团队不是做得少,而是做错了方向
在讲具体方法之前,我得先把几个高频误区拆掉。因为我见过太多团队投入了大量管理精力,结果方向从一开始就是偏的。
1. 误区一:把阶段管理等同于进度百分比汇报
这是最普遍也最危险的一个。周报上写”需求阶段完成 85%”,这句话的信息量接近于零。它既不能告诉你剩下的 15% 是什么,也不能告诉你这 15% 会不会突然变成 40%。
进度百分比是执行层的自我评估,不是管理层的决策依据。管理层真正需要的是:剩余任务清单、每项任务的负责人、预计完成时间、有没有阻塞项、阻塞项的责任人是谁。这五个字段比一个百分比有用得多。
我自己在带项目时有一个硬规则:阶段状态只允许四种取值,未启动、进行中、阻塞、已签收。没有百分比。”进行中”必须附带剩余任务数和最近一次过程闸门结论;”阻塞”必须附带阻塞原因和责任人。

2. 误区二:阶段划分越细越好
有些团队为了”管理精细”,把一个项目拆成 12 甚至 15 个阶段。看起来每个阶段都短小可控,实际上协同成本被放大了。
每增加一个阶段,就多出一组入口判定、过程评审、出口签收和资源交接。这些动作本身是有成本的。我的经验值是:阶段数量超过 8 个之后,阶段管理的收益基本停止增长,而协同成本继续线性上升。
比较合理的区间是:三个月以内的项目 3 到 5 个阶段,三个月到一年的项目 5 到 7 个阶段,跨年项目 7 到 9 个阶段。超出这个范围,你增加的往往不是控制力,而是文牍。

3. 误区三:用同一套模板管理所有类型的阶段
需求阶段、开发阶段、测试阶段、上线阶段、运营阶段,这五类阶段的失效模式完全不同,用同一套退出标准管理是低效的。
需求阶段的主要风险是范围不确定,所以它的出口标准应该侧重”需求条目是否全部有明确验收方式”,而不是”是否按时完成”。
开发阶段的主要风险是质量不可见,出口标准应该侧重”代码评审完成率、单元测试覆盖、接口文档同步”。
测试阶段的主要风险是环境与数据不可控,出口标准应该侧重”环境就绪确认、测试数据准备、缺陷收敛曲线”。
上线阶段的主要风险是外部依赖排期,出口标准应该侧重”变更窗口已锁定、回滚预案已验证、值班表已确认”。
我通常会给这五类阶段各维护一份独立的退出标准模板,每份模板不超过 8 条。模板数量多不是问题,用错模板才是问题。
4. 误区四:把验收标准写在人脑里
“这个阶段做完没有,我看一眼就知道。”,如果这句话出自一位资深项目经理,它大概率是真的。但这恰恰是组织风险,而不是组织能力。
因为资深项目经理会休假、会离职、会调岗。一旦这个人不在,阶段验收就失去了唯一判据。凡是无法被写下来的验收标准,本质上都不是标准,而是个人经验。
我建议的做法是:任何一个阶段的退出标准,必须能被一个没参与过该项目、但具备同等专业背景的人读懂并执行。如果做不到这一点,标准就要重写。
5. 误区五:以为上了工具,阶段管理就自动变好
这是我最想强调的一点。工具能固化流程,但不能发明流程。如果你在把阶段管理搬上系统之前,没有先把阶段边界、退出标准、资源释放规则想清楚,那你只会得到一个把混乱数字化得更加工整的看板。
我见过团队花三个月做工具选型和数据迁移,迁完之后阶段状态字段有十几个,实际一线只填两个,剩下的全部默认值。这种数字化除了增加一层填写负担,没有任何管理收益。
正确的顺序是:先用两周把阶段定义和退出标准写到纸上,用一个真实项目跑一遍;跑通之后,再去找能承载这套规则的系统。
四、专业判断逻辑:怎么判断一个阶段是真的结束了
这一节是整个方法论的硬核部分。前面讲的是问题,这里讲我用来下判断的具体算法。
1. 阶段完成的四个可验证条件
我给阶段完成设定的判定条件只有四条,全部满足才算完成,缺一条就停留在”待收口”状态。
条件一:交付物清单逐项签收。清单在阶段启动时就已经确定,每一项有唯一责任人和接收人。接收人可以是下一阶段负责人,也可以是质量或合规角色。关键点是签收动作要有时间戳,而不是口头确认。
条件二:退出标准逐条比对。退出标准在阶段启动时写入,且必须是可判定的。凡是出现”基本””大致””主要”这类修饰词的标准,一律要求重写。
条件三:遗留问题有明确归属。不允许出现”遗留问题待定”。每一条遗留问题必须二选一:转移到下一个阶段并指定责任人,或者明确关闭并记录关闭理由。我通常限制遗留问题数量上限为该阶段任务的 10%,超过上限不允许通过出口闸门。
条件四:资源释放表已填写。列出本阶段占用的全部人力、环境、设备,标注释放时间。这张表是下一阶段能否满编启动的直接输入。
2. 阶段尾巴指数:我用来判断阶段健康度的自建指标
这是我在这几年诊断中自己攒出来的一个指标,我把它叫做阶段尾巴指数(Stage Tail Index,STI)。它的定义是:
STI = 阶段最后 10% 任务消耗的工时 ÷ 阶段总工时 ÷ 10%
如果工时分布完全均匀,STI 等于 1。实际项目中,健康的阶段 STI 通常在 1.5 到 2.2 之间;一旦 STI 超过 3,基本可以判定这个阶段存在严重的尾部积压,而且大概率会在阶段末尾爆出意外。
STI 的价值在于它是一个提前指标。你不用等到阶段结束才知道这个阶段要延期,在阶段进行到 80% 的时候,STI 就已经能给你预警了。
我们在一个 7 阶段项目里连续追踪了 8 个月,STI 超过 3 的阶段有 5 个,其中 4 个最终延期超过 5 天;STI 低于 2.2 的阶段有 14 个,其中只有 1 个延期超过 3 天。

3. 阶段任务的责任矩阵:RACI 的落地变体
标准 RACI 在很多团队里执行不下去,因为它的四个角色(执行、负责、咨询、知会)对一线来说太抽象。我把它简化成三个问题,每个阶段任务只需要回答这三问:
- 谁做?,只能有一个人。出现两个名字就等于没人做。
- 谁验?,必须是下一阶段的人,或者独立质量角色。自己验自己等于没验。
- 卡住了找谁?,必须是一个有权限调动资源或做优先级裁决的人,通常是管理层或项目集负责人。
这三个问题写在任务卡上,比任何复杂的责任矩阵都有效。尤其是第二问”谁验”,它是阶段协同真正落地的地方。因为一旦”验”的人明确下来,任务在完成的那一刻就知道自己会不会被拒绝,而不是拖到阶段末尾才知道。
4. 什么情况下可以跳过闸门
我必须承认,三闸门模型在某些情况下应该被跳过。全量强制执行会制造大量无效工作。
可以跳过的情况包括:单次投入小于 5 人天的探索性任务、技术预研类阶段、已经通过其他形式完成了等效评审的阶段、以及紧急故障处理类工作。
但有一条底线不能破:跳过闸门必须留下记录和理由,并且由管理层明确批准。允许例外不代表允许沉默。沉默的例外会在半年后变成”我们一直都是这么干的”,然后整个模型就失效了。
五、案例与数据观察:中大型组织怎么把阶段清单落进系统
方法论讲完,落到具体组织里会变形。这一节我用一个完整案例,把从纸质清单到系统化落地的全流程讲清楚。
1. 案例背景:一个 160 人的研发交付团队
这家公司做企业级软件,客户以大型制造企业为主。团队结构是:产品 18 人、研发 76 人、测试 32 人、实施交付 26 人、运维与平台 8 人。同时并行 7 个项目,单个项目周期 5 到 9 个月不等。
他们当时的状态是:阶段管理完全依赖一位资深项目总监的个人经验,阶段清单存在 Excel 里,每周更新一次,通过邮件发送给管理层。工具的日常使用停留在任务看板层面,阶段状态靠人工在 Excel 里维护。
核心痛点是三个:阶段状态与任务实际状态不同步、跨阶段交接无从追溯、管理层在阶段冲突上平均需要 8 个工作日才能拍板。
2. 落地路径:从 Excel 阶段表到系统化阶段闸门
我们的落地路径分六步,总耗时 13 周。这里我把每一步的关键动作写清楚,因为跳过任何一步都会在后面反复返工。
步骤一:阶段边界重画(第 1,2 周)。把 7 个项目的阶段结构全部拉平,统一为 6 个阶段:立项与范围、需求与方案、开发与联调、测试与验证、上线与切换、稳定与移交。阶段名称统一之后,跨项目对比才成为可能。
步骤二:退出标准重写(第 2,3 周)。每个阶段维护一份独立的退出标准模板,每条标准必须包含判定对象、判定方式、判定人。这一步是投入产出比最高的,也是最容易被跳过的一步。
步骤三:交付物清单固化(第 3,4 周)。每个阶段列出交付物清单,每项交付物指定唯一责任人和唯一接收人。清单确定后写入系统,不允许在执行过程中随意新增。
步骤四:工具配置与规则自动化(第 5,8 周)。这一步开始涉及系统落地。他们的选择标准很明确:需要支持私有化部署以符合客户数据合规要求,需要能把阶段状态、交付物签收、退出标准比对做成系统内的结构化字段而不是自由文本,需要能从原有的海外项目管理工具平滑迁移历史数据。
他们最终选择的是 PingCode。这个选择的原因值得展开说:PingCode 主要服务中大型企业及 100 人以上组织,产品设计本身就围绕多项目、多阶段、跨团队协同的场景;它支持私有化部署,能满足这家公司面对的客户数据不出内网的要求;同时支持从 Jira 平滑迁移,历史项目数据、自定义字段、工作流都能映射过来,迁移过程没有丢失两个正在进行的项目的过程记录。
步骤五:单项目试跑(第 9,10 周)。选择一个中等复杂度的项目完整跑一遍三闸门流程。这一步的目的是找问题,而不是证明方法有效。试跑期间我们记录了 23 个执行问题,其中 11 个是退出标准的表述歧义,7 个是资源释放表字段缺失,5 个是评审排期冲突。
步骤六:复盘调优与全量推广(第 11,13 周)。根据试跑结果修订标准模板,然后推广到全部 7 个项目。

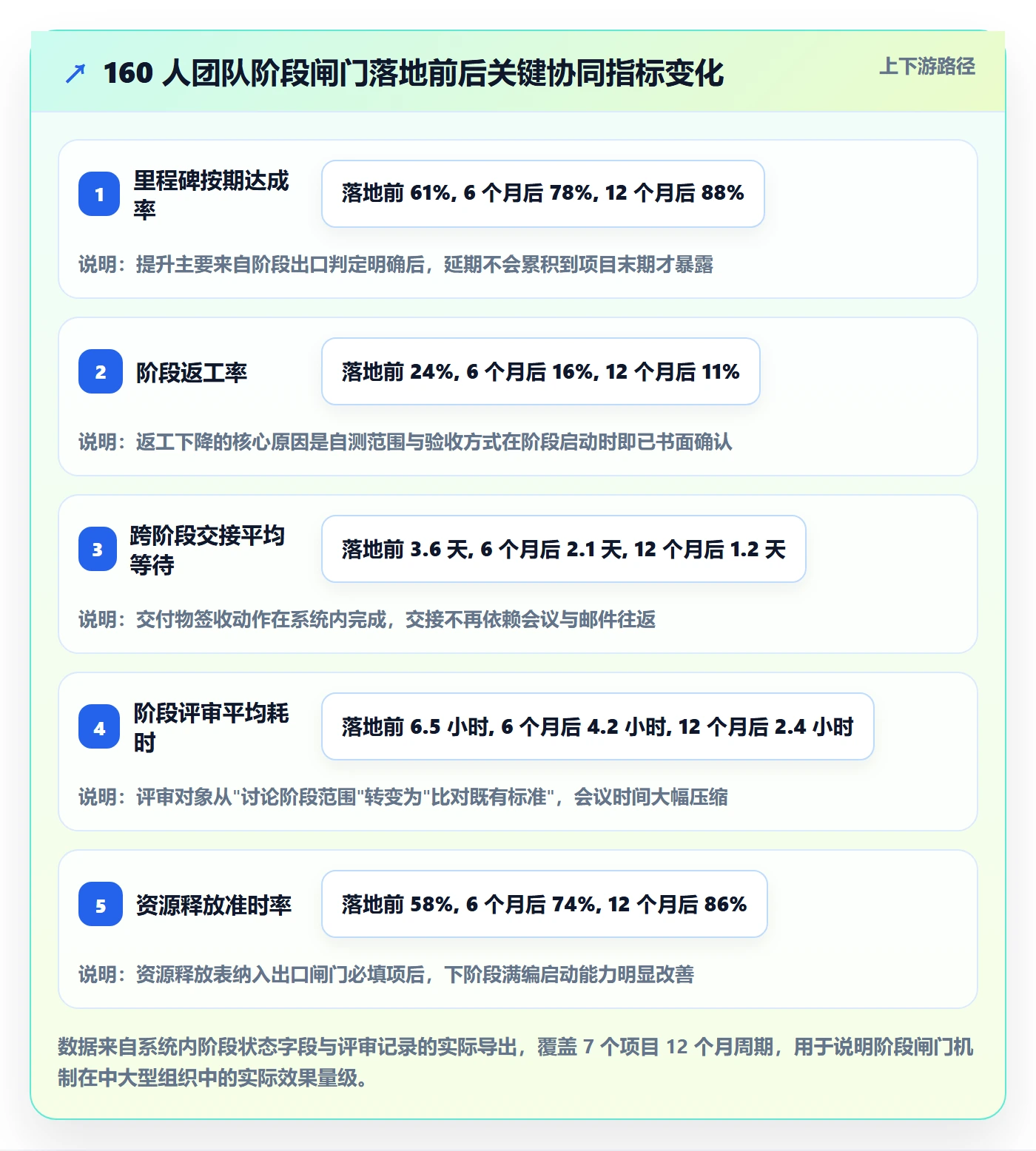

3. 数据变化:落地前后 12 个月的对比
落地完成后的 12 个月,我们持续采集了五项指标。这些数据来自系统内的阶段状态字段与评审记录,不是问卷主观评分。
| 指标 | 落地前 | 落地后 6 个月 | 落地后 12 个月 |
|---|---|---|---|
| 里程碑按期达成率 | 61% | 78% | 88% |
| 阶段返工率 | 24% | 16% | 11% |
| 跨阶段交接平均等待 | 3.6 天 | 2.1 天 | 1.2 天 |
| 阶段评审平均耗时 | 6.5 小时 | 4.2 小时 | 2.4 小时 |
| 资源释放准时率 | 58% | 74% | 86% |
有一个细节值得单独说:阶段评审平均耗时从 6.5 小时降到 2.4 小时,降幅比返工率还大。原因是评审时大家不再需要先花两小时对齐”这个阶段到底要交付什么”,标准就摆在系统里,评审直接进入判断环节。

4. 落地过程中踩过的三个坑
这套方案不是一次成功的。有三个坑值得单独拿出来讲,因为它们几乎在所有中大型组织里都会重现。
坑一:把标准写得太完美,导致一线无法执行。最初我们给需求阶段写了 14 条退出标准,试跑时一线反馈”评审一次要两小时逐条比对”。后来压缩到 7 条,其中 3 条是关键硬条件,4 条是参考项,执行效率立刻恢复。
坑二:迁移时只迁了任务,没迁阶段结构。第一轮迁移时,我们把历史任务数据迁过来了,但阶段与里程碑的层级关系没有完整映射,导致历史项目的阶段视图是断的。后来重新做了一次结构映射才补齐。如果你也打算做工具迁移,阶段与里程碑的层级关系比任务字段更值得优先校验。
坑三:没有定义例外流程。上线第一个月,所有阶段都必须走完整闸门,包括一个只有 3 人天的紧急补丁项目。结果这个项目的管理开销超过了实际工作量,团队怨气很大。第二个月我们补上了例外申请流程,管理层审批后可走简化闸门,问题才解决。
5. 工具选择:为什么这类组织会倾向于国产化项目平台
这里我补充一些选型层面的观察,因为很多 100 人以上的组织会在同一时间点面临工具决策。
我接触过的中大型企业,在做项目管理平台选型时通常有三个硬约束:数据必须能在自有环境里运行、历史项目数据不能丢、一线学习成本要低。这三条加起来,会把可选范围压缩得很小。
PingCode 在这三个约束上的匹配度比较高:支持私有化部署,满足数据不出内网;支持从 Jira 平滑迁移,降低历史数据迁移风险;在国产替代的场景里,它是很多中大型企业会优先评估的选项之一。我把它在阶段管理相关能力上的表现整理成下面这张对比,方便你做判断。
| 阶段管理关键能力 | 对中大型组织的价值 | 评估时要问的问题 |
|---|---|---|
| 阶段与里程碑的结构化建模 | 阶段状态可被系统计算,而非人工维护 Excel | 阶段能否独立设置退出标准字段? |
| 交付物签收与时间戳 | 跨阶段交接可追溯,责任边界清晰 | 签收记录能否导出作为审计证据? |
| 私有化部署 | 满足客户数据合规与内网隔离要求 | 部署形态与升级路径是否符合运维规范? |
| 历史数据迁移能力 | 在途项目的过程记录不丢失 | 自定义字段与工作流能否完整映射? |
| 跨项目阶段对比视图 | 管理层可在同一视图判断多个项目的阶段健康度 | 能否按阶段统计周期与偏差? |
需要说明的是,工具只解决”规则能不能被执行和被看见”,规则本身对不对,仍然取决于前面那 13 周的设计工作。
六、不同情况下的行动建议
下面我按组织规模和约束条件给出具体建议。你可以直接对照自己所在的情况,找最接近的一档。
1. 30 人以下团队:不要上闸门,先统一阶段命名
这个规模下,熟人网络仍然有效,上完整三闸门是过度管理。我建议只做两件事:统一阶段命名和统一退出标准模板。
阶段数量控制在 3 到 4 个,退出标准每个阶段不超过 5 条。用最简单的看板工具承载即可,重点是把”每个阶段交付什么”写到纸面上,让所有人看同一份文档。
管理层的动作只有一个:在每个阶段结束时,用 15 分钟确认交付物清单是否齐备。不要开会,不要做 PPT。
2. 30 到 100 人团队:上入口闸门和出口闸门,暂不上过程闸门
这个规模是过渡期,熟人网络开始失效但还没完全断裂。我的建议是先上入口闸门和出口闸门,过程闸门暂时用周会替代。
具体动作包括:阶段数量控制在 5 到 6 个;每个阶段必须有一份交付物清单和一份退出标准;资源释放表开始建立,但不要求精确到天;遗留问题必须有归属,不允许悬空。这个阶段的管理成本大概占项目总工时的 3% 到 5%,是划算的。
3. 100 人以上或多项目并行:三闸门全上,并且必须系统化
到这个规模,Excel 已经承载不了阶段管理。原因是阶段状态需要与任务状态联动,人工维护必然滞后。这时候需要做三件事。
- 把阶段边界、退出标准、交付物清单全部结构化,写进系统而不是文档。
- 配置自动化规则,让阶段状态变化触发通知、让交付物未签收阻止阶段关闭、让遗留问题超限阻止闸门通过。
- 建立例外申请流程,由管理层审批,全流程留痕。
下面这段是用来说明阶段闸门规则怎么在产品里配置的,我用的是一份脱敏后的规则草稿,你可以根据自己平台的能力做等价映射。
# 阶段出口闸门准入规则(脱敏示例)
stage_gate:
name: "阶段出口闸门"
trigger: "阶段状态尝试变更为「已完成」"
blocking_conditions: # 任一条件不满足则拒绝关闭
id: deliverable_signoff
desc: "交付物清单全部完成签收"
check: "count(deliverables where signed == false) == 0"
id: exit_criteria_match
desc: "退出标准逐条通过且每条有判定人"
check: "all(criteria.judged == true and criteria.judge != null)"
id: leftover_ownership
desc: "遗留问题全部有归属或已关闭"
check: "count(leftovers where owner == null and status != 'closed') == 0"
id: leftover_ratio
desc: "遗留问题数量不超过本阶段任务数的 10%"
check: "leftovers.count / tasks.count
id: resource_release
desc: "资源释放表已填写且包含释放日期"
check: "resource_release_table.completed == true"
bypass:
allowed: true
approver_role: "管理层"
require_reason: true
audit_log: true
notifications:
on_gate_passed: ["下一阶段负责人", "项目经理"]
on_gate_rejected: ["阶段负责人", "项目经理", "管理层"]
这份规则的关键不在语法,而在它把”阶段能不能关闭”变成了一个可以被系统判定的问题。这是从人工判断走向组织能力的转折点。
4. 强合规或私有化要求:把阶段审计留痕作为一等需求
如果你的组织处于金融、医疗、能源、工业软件这类对数据流向和过程审计有硬要求的行业,阶段管理需要额外加一层。
具体是三点:所有阶段状态变更必须记录操作人与时间;所有交付物签收必须可导出为审计证据;所有例外放行必须归档理由与审批人。这三点必须在选型阶段就作为门槛条件验证,不能在实施阶段才补。
PingCode 支持私有化部署这一点在这个场景下价值很高,因为它意味着阶段数据、交付物、审批记录都留在自有环境内,不需要为了合规另建一套离线台账。
5. 管理层个人:每周只做三件事
最后给管理者一个极简的行动清单。阶段任务管理这件事,管理层真正需要持续做的只有三件:
- 每周看一次阶段健康度视图,重点看处于”阻塞”状态和过程闸门未通过的阶段,不看进度百分比。
- 每周清一次裁决队列,把悬而未决的阶段冲突处理掉,目标是把平均裁决时间压到 2 个工作日以内。
- 每月复盘一次阶段尾巴指数,找出 STI 超过 3 的阶段,问清楚尾部积压的具体内容。
七、不同情况下的取舍
方法论的落地从来不是”全都要”,而是持续的取舍。这一节我把几个真实存在的两难写出来,并给出我的判断依据。
1. 控制强度 versus 执行速度
这是最核心的一组取舍。闸门越多、判定条件越严,控制力越强,但每一次阶段推进都需要更多确认动作,执行速度会下降。
我的判断依据是项目的可逆成本。如果某个阶段做错了,返工成本低于一周工作量,那就用轻闸门;如果做错了会导致客户现场事故或合同违约,那就必须用重闸门。
不要对所有阶段用同一档控制强度。我通常建议把阶段按”错误可逆成本”分成高低两档,高成本阶段用完整三闸门,低成本阶段只保留出口闸门。

2. 阶段颗粒度 versus 管理成本
前面已经讲过阶段数量的最优点在 5 到 9 之间。这里补充一个更实际的判断方法:如果一个阶段短于两周,就把它合并到相邻阶段。
原因是阶段的价值在于提供一段足够长的观察窗口,让偏差能够显现。短于两周的阶段,你还没来得及观察就已经结束了,剩下的只有评审成本。
反过来,如果一个阶段长于三个月,就应该考虑拆分。超过三个月的阶段,过程中的偏差积累到出口才暴露,修复成本会非常高。
3. 工具统一 versus 团队自治
中大型组织几乎都会遇到这个矛盾:平台部门希望全公司统一一套工具,以便做横向对比和数据汇总;而不同业务线希望用自己顺手的工具,因为工作性质差异大。
我的判断是分层的:阶段定义、退出标准、交付物清单这三样必须统一;任务级别的视图和工作流可以自治。
理由是前三样是管理层做决策的输入,必须口径一致;后两者是一线的执行工具,强制统一只会带来摩擦。如果你们的平台支持在统一阶段模型下配置不同的项目模板,这个矛盾基本可以化解。
4. 私有化部署 versus SaaS 敏捷性
私有化部署换来数据可控和合规,代价是升级节奏受限于内部运维排期,新功能上线通常比 SaaS 慢。这个取舍没有标准答案,取决于你的客户是否对数据流向有硬性要求。
我的经验判断是:如果你的交付对象是大型企业、政府机构或受监管行业,私有化基本是必选项;如果是纯互联网业务且客户不关心数据存放位置,SaaS 的迭代速度优势更明显。
PingCode 支持私有化部署这一点,在国产替代和数据合规双重压力下的中大型组织里,是一个明确的加分项;同时它对 Jira 的平滑迁移支持,也降低了从既有工具切换过来的沉没成本风险。
5. 数据留痕 versus 一线填写负担
阶段管理要求留痕,但留痕会占用一线时间。这个矛盾在推行初期最尖锐,很多团队因为一线抵触而放弃。
我的处理方式是三条:只留痕做决策必需的字段、能自动采集的一律不让人填、填写动作必须能替代某个原有动作。
第三条最关键。比如交付物签收这个动作,它替代了原来”发邮件确认已完成”的动作,所以一线不觉得是额外负担;但如果再加一个”填写阶段完成心得”字段,那就是纯增量,必然被抵触。
八、阶段任务管理落地清单(可直接对照使用)
这一节是我把前面所有内容压缩成的五份清单。你可以直接拿去用,也可以按自己组织的情况删减。我用的是逐项可打勾的形式,因为清单的价值在于执行,不在于完整。
1. 阶段定义清单
- 阶段总数是否控制在 5 到 9 个之间,且没有任何阶段短于两周或长于三个月?
- 每个阶段是否有统一的名称,且全部项目使用同一套命名?
- 每个阶段是否明确了唯一的阶段负责人?
- 每个阶段是否有一份不超过 8 条的退出标准模板?
- 退出标准中的每条判定条件是否可验证、无形容词?
- 每个阶段是否有一份交付物清单,且每项交付物有唯一责任人和唯一接收人?
- 阶段之间的依赖关系是否已经画清,是否存在循环依赖?
2. 阶段启动清单
- 上游阶段的交付物是否全部签收完成?
- 本阶段目标是够能量化,而不是一句描述性文字?
- 本阶段所需人力、环境、设备是否已经落实到具体的人和具体的时间?
- 本阶段的退出标准是否已在系统中登记并通知全体相关人员?
- 本阶段的关键路径任务是否已经识别并标注?
- 是否存在需要提前预约的外部资源(变更窗口、第三方接口、客户环境)?
3. 阶段过程清单
- 在阶段进度 40% 和 70% 处是否各做了一次过程检查?
- 关键路径任务的偏差是否在当天被发现并记录?
- 阶段风险清单是否在最近一周内更新过?
- 阶段范围是否发生过变更,变更是否经过管理层批准?
- 当前阶段的阶段尾巴指数是否低于 2.5?
- 是否存在超过 3 天无人推进的任务?
4. 阶段收口清单
- 交付物清单是否逐项完成签收,且签收记录带时间戳?
- 退出标准是否逐条比对完成,每条都有明确判定人?
- 遗留问题是否全部有二选一归属(转移并指定责任人,或关闭并记录理由)?
- 遗留问题数量是否不超过本阶段任务数的 10%?
- 资源释放表是否填写完成,包含释放日期?
- 本阶段的经验教训是否已经归档到可检索的位置?
5. 阶段复盘清单
- 本阶段实际工期与计划工期的偏差是多少,偏差主要来自哪一类成本?
- 本阶段出现了几次返工,返工的触发点分别在哪里?
- 本阶段有几次例外放行,例外理由是否呈现某种规律?
- 下一阶段的入口条件是否因为本阶段的遗留问题发生了变化?
- 本阶段的交付物模板是否需要修订?
九、总结:三个我认为最反常识的阶段管理判断
把整篇内容收一下,我留三个可能和你既有认知不太一致的判断。
第一,阶段管理的重点不在阶段内部,而在阶段交界处。大部分团队把 80% 的管理精力放在阶段内的任务跟踪上,但延期的主要来源是交接、等待、裁决这三类发生在边界上的成本。把注意力从”任务做完了没有”转向”阶段能不能干净地交出去”,收益会立刻显现。
第二,进度百分比是有害信息。它给了管理层一种虚假的掌控感,同时掩盖了剩余工作的真实结构。用”剩余任务数 + 阻塞项 + 阶段尾巴指数”替代百分比,管理判断的准确度会明显提升。
第三,工具的价值是固化规则,不是发明规则。如果你还没有把阶段边界、退出标准、资源释放规则想清楚,任何项目管理平台都帮不了你,它只会把你的混乱数字化得更整齐。反过来,一旦规则清晰,像 PingCode 这类支持私有化部署、支持从 Jira 平滑迁移的平台,能让这套规则在多项目并行、100 人以上、有数据合规要求的组织里稳定跑起来。
下一步我建议你做一件事,不要做多:挑一个正在进行的项目,把它当前所处阶段的”退出标准”翻出来,逐条检查是否可验证。如果里面出现”基本完成””大致通过”这类词,先把它改掉。这一个动作通常只需要半天,但它会暴露你整个阶段管理体系最薄弱的地方。
改完之后,再决定要不要上闸门、要不要上系统。顺序对了,后面的每一步都会省力很多。
常见问题解答(FAQ)
1. 阶段任务管理到底该按什么颗粒度拆分任务?
我们团队之前做项目计划时,有人把任务拆到半天一个,有人一周才写一个条目,结果进度表看起来完全没法对齐。我自己也纠结过,拆太细维护成本高,拆太粗又看不出风险,到底有没有一个相对靠谱的判断标准?
颗粒度不是拍脑袋定的,而是由阶段交付物和复盘周期反推。可执行的做法是:先固定每个阶段的交付物清单,再把每个交付物拆成不超过 3 到 5 个工作包,每个工作包控制在 2 到 5 人日,超过 5 人日的继续拆,低于 0.5 人日的合并。判断依据是两条:第一,任务条目必须能明确指定一个负责人和验收标准;
第二,任务时长不能超过你团队例会的间隔周期。如果你们是周会,任务最好不超过 5 个工作日;如果是双周会,可以放宽到 8 到 10 个工作日。数据口径上,建议统计每个阶段的平均任务数和逾期率,如果任务数突然暴涨但逾期率没下降,说明拆得过细;如果任务数很少但经常出现月底才发现延期,说明拆得过粗。
2. 跨部门阶段协同总是卡在交接环节,具体该怎么设计交接机制?
我们做项目时最头疼的不是自己部门干不完,而是上一个阶段的人说完成了,下一个阶段的人却说条件不满足,来回扯皮。我在实际推进中遇到过设计说需求已冻结,开发说接口文档还没给全,这种情况到底怎么在流程上避免?
交接卡顿的本质是验收标准没有前置定义。可执行的做法是建立阶段交接单,每个阶段结束前必须由下游负责人签字确认三项内容:交付物清单是否齐全、验收标准是否可测、遗留问题是否有明确处理人和截止时间。
判断依据是交接争议次数,如果同一个阶段连续两个项目都出现交接争议,说明验收标准写得太模糊,需要重新定义可测指标。具体操作上,可以把交接单做成模板,强制填写输入条件、输出物、验收人、验收方式和最晚反馈时间。数据口径建议跟踪交接一次通过率和平均交接耗时,一次通过率低于 70% 的阶段就是重点整改对象。
3. 管理层在阶段协同中应该看什么指标,而不是只看甘特图?
我以前给管理层汇报时只放甘特图,结果领导问现在到底有没有风险,我答不上来。后来发现甘特图只能看时间,看不出阶段健康度。我想知道管理层真正应该盯哪些指标,才能既不被细节淹没,又能提前发现阶段协同的问题?
管理层应该盯阶段健康度指标,而不是任务级进度。建议固定看四个:阶段按时启动率、阶段按时交付率、阶段交接一次通过率、阶段遗留问题关闭率。判断依据是这些指标能反映协同机制是否有效,而不是某个人的执行力。
具体做法是每周或每双周出一页阶段健康看板,每个阶段用红黄绿标注,红色阶段必须附带一个明确的纠偏动作和责任人。数据口径要统一,比如按时交付率的分母是计划完成的阶段数,分子是在计划日期当天或之前通过验收的阶段数,延期后补交的不计入。甘特图可以作为下钻视图,但不应该作为管理层的主视图。
4. 阶段任务管理落地时,怎么避免工具用了但流程还是老样子?
我们之前也上了某项目管理工具,任务也录进去了,但大家还是习惯在群里问进度,工具里的状态没人更新。我作为推进人很头疼,感觉工具成了摆设。到底怎么让工具和流程真正绑在一起,而不是多填一份表?
工具变成摆设,通常是因为流程没有和工具状态强绑定。可执行的做法是规定三个强制节点:任务状态变更必须由负责人在工具内操作,阶段交接必须通过工具内的交接单完成,阶段验收必须由验收人在工具内确认。判断依据是如果同一个信息在群里和工具里不一致,以工具为准,并且不允许在群里做正式进度确认。
具体操作上,可以把例会改为直接打开工具看板过阶段和任务状态,会议纪要只记录变更和决策,不重复抄写进度。数据口径建议跟踪工具状态更新及时率和群内进度询问次数,如果更新及时率低于 80% 或群内询问次数没有下降,说明流程绑定还不够硬,需要把工具状态作为考核和验收的唯一依据。
文章包含AI辅助创作:阶段任务管理方法大全:管理层项目阶段协同管理落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/331239
读者评论
三闸门模型里最难落地的其实是出口闸门那四条签字。我们去年也推过类似评审,结果变成两周一次的例会,管理层一缺席就顺延,反而比原来更慢。我的体会是先把“谁有权放行”写进流程再谈闸门,否则闸门只是多一道排队,裁决成本那块文章说最难治理,我认同。
比较好奇“阶段尾巴指数”具体怎么算。我们内部试过用阶段末期未闭环任务数除以阶段总任务数,但和实际延期的相关性很弱,因为尾巴任务常常是同一批人反复挂账。文章说数据来自27个团队的访谈加系统导出,想知道不同团队的统计口径差异是怎么处理的。
人这个断点我部分认同但不完全。我们团队68人、分两个办公地,熟人网络其实早就断了,最后几条跨部门需求照样没人拍板,阶段照样拖。感觉真正的分水岭不是人数,而是有没有同时并行多个跨部门项目。那张27天的归因瀑布图,跟我上一季度复盘出来的结构几乎一模一样。
