2023 年我参与一家 320 人规模智能硬件公司的研发流程复盘,翻完 14 个在建项目的阶段评审纪要后,发现一个刺眼的事实:其中 11 份纪要除了“同意进入下一阶段”这一句话,没有任何实质决议、风险登记或资源承诺。更麻烦的是,三个月后其中 6 个项目在系统测试阶段集中暴露出需求理解偏差,累计返工 2100 人天,相当于把整个研发团队一个半月的产能扔进了水里。
真正让我意外的不是评审走过场,而是这家公司的项目管理工具用得很规范,任务拆解到人、工时填报齐全、甘特图每周更新。问题出在他们把“阶段”当成了进度条上的一个色块,而不是一次必须做出判断、必须承担后果的关口决策。
这篇文章我把过去几年在制造业、金融科技、SaaS 三类组织里落地的阶段治理方案完整拆开:管理层到底要控什么、六步操作怎么排、工具怎么承接、不同规模组织怎么取舍。如果你正在推进研发流程改进,建议管理层和 PMO 一起读,因为阶段做不好的根因,八成不在执行层。
一、核心结论:阶段管理的本质是关口决策,不是进度标记
1. 一句话结论
判断一个组织的阶段管理是否合格,只需要看一件事:每个阶段结束时,是否有一个明确的人,为“是否继续投入”做出了可追溯、可反驳、带资源后果的决策。
注意这里的三个修饰词。可追溯,指的是决策有记录、有依据、有人签字;可反驳,指的是评审现场有人敢提反对意见且意见被记录;带资源后果,指的是“通过”意味着预算和人力继续加码,“不通过”意味着暂停、缩编或调整范围。三条缺一条,阶段就退化成一次集体背书。
2. 判断阶段是否合格的四条标准
- 准入与准出条件客观可验证。不是“需求文档基本完成”,而是“需求条目 100% 关联验收标准,且产品、研发、测试三方会签”。
- 有一次真实决策。决策人有权叫停、缩编或追加资源,而不是只能“向上汇报”。
- 有可追溯的记录。决议、风险、遗留项、责任人和截止日期,四项齐全。
- 有数据承接。阶段之间的度量口径一致,能纵向对比自身、横向对比同类项目。
我通常用这四条做一次快速体检:如果一家公司四条里满足不到两条,那么它买的任何项目管理工具都不会自动带来阶段治理能力,最多是把混乱数字化了一遍。
3. 管理层真正要控的三件事
第一是投入节奏。钱和人什么时候加、什么时候停。很多项目不是死在需求上,而是死在“阶段已经到了开发中期,人还没到位”,或者“阶段该收口了,还在加人”。
第二是风险暴露。哪些不确定性必须在哪个阶段消除。技术可行性风险留到集成阶段再验证,代价通常是十倍量级。管理层要做的是规定“哪类风险不得穿越哪个阶段”。
第三是组织承诺。跨部门资源在阶段内的锁定程度。一个测试负责人同时被四个项目共用,这个项目的测试阶段从一开始就是假的。

二、真实场景:我见过的三次阶段失控
抽象讲原则容易飘,我直接讲三个我亲自参与复盘的真实场景。它们分别对应阶段失控的三种典型形态:决策空转、边界模糊、资源错配。
1. 案例一:评审会开成了汇报会
一家金融科技公司,需求阶段评审固定在周五下午两点,参会 12 人,时长 90 分钟。议程是产品经理讲 60 页 PRD,剩下 30 分钟大家提问,最后项目经理总结“大家没有异议,进入设计阶段”。
我旁听过一次,全程只有两个人提过问题,且都是措辞类问题。评审结束后我问项目经理:“如果今天你说不通过,会发生什么?”他愣了几秒说:“那这个季度的 OKR 就完不成了,所以不能不过。”
这就是典型的决策空转。当“不通过”在组织里没有合法性,评审就只剩下形式。后来我们的改动很小但很关键:评审结论必须三选一,通过、有条件通过(附条件清单和验证节点)、退回。并且规定“有条件通过”的比例不得低于 30%,低于这个数就说明评审太松。
2. 案例二:阶段边界模糊,接口交付变成“到点再说”
第二家是汽车电子供应商,硬件和软件两条线并行。他们的阶段定义是“硬件设计阶段”“软件设计阶段”,但没有定义两个阶段的接口交付物。结果硬件改版三次,软件每次都要重新适配,联调时间从计划的 2 周拖到 7 周。
复盘时我发现,问题不在于没人负责,而在于阶段之间的“交接契约”从未被写下来。硬件团队认为“原理图定稿”就算完成设计阶段,软件团队认为“接口参数冻结且书面确认”才算。两个理解之间的差距,就是 35 天的联调延期。
修复方式是把每个阶段的交付物加一列“接收方验收标准”,并且规定跨阶段交付必须由接收方书面确认,未确认的交付物默认不计入阶段完成度。
3. 案例三:多项目并行时阶段错位,关键角色被同时抽走
第三家是 SaaS 公司,同时推进 9 个项目。表面上每个项目都有排期,但没人做过一件事:把所有项目的阶段时间轴叠在一起看。
叠完之后发现,第 7 到第 10 周,系统架构师同时被 5 个项目标记为“必须参与”。这意味着至少有 4 个项目的架构评审环节是空的。事实也确实如此,那一季度有 3 个项目在开发中期出现架构级返工。
阶段治理的一个隐藏前提是资源可锁定。如果关键角色在阶段内无法被锁定,那么阶段计划就是一张纸。后来我们加了一条硬规则:每个阶段启动前,关键角色的投入比例必须写进阶段计划,冲突由管理层裁决,而不是由项目经理私下协调。
4. 缺陷发现阶段的后移成本
下面这组数据来自我参与复盘的三家公司的缺陷台账抽样合计,共 1860 条缺陷记录。它很直观地说明了一件事:阶段做不好,代价不是“多开几次会”,而是缺陷发现位置的整体后移。

三、拆解常见误区
上面三个场景背后,其实是五类高频误区。我把它们按“造成的时间损耗”做了排序,前两类几乎在所有团队里都能见到。
1. 误区一:把阶段等同于甘特图上的时间段
很多人默认“3 月到 5 月是设计阶段”,于是阶段就变成了一个日历区间。这是最根深蒂固的误区。阶段的本质是状态,不是时间。
一个设计阶段真正完成的标志是“设计交付物通过评审且被下游接收”,而不是“5 月 31 日到了”。如果一个团队用日期判断阶段是否结束,那么它的阶段天然会延迟,因为日期不会因为交付物没完成而延后。
2. 误区二:把里程碑当成阶段
里程碑是时间点,阶段是区间加关口。一个项目可以有 20 个里程碑,但通常只有 5 到 8 个阶段。
我见过一家公司把“完成 200 个功能点”当阶段终点,结果团队为了让数字好看,专挑简单的功能点先做,把高风险功能全部推到后面。这就是把里程碑异化成 KPI 的后果:度量对象一旦可以被人为挑选,它就不再是度量。
3. 误区三:准出条件写成“基本完成”
“基本完成”“大体可用”“主要功能已实现”,这类表述在准出条件里出现一次,这个阶段就废了。因为“基本”没有阈值,评审会变成一场关于语义的辩论。
可执行的准出条件必须包含三要素:可验证的对象、量化的阈值、验证的负责人。例如“接口联调用例通过率 ≥ 95%,由测试负责人出具报告”,而不是“联调基本完成”。
4. 误区四:管理层只在阶段末介入
很多管理层把自己定位成“关口审批人”,只在阶段末签字。问题是,等到阶段末才介入,可选项已经只剩“通过”和“推倒重来”,而后者在业务压力下几乎不会被选。
我的建议是管理层在阶段内至少介入两次:阶段启动时确认资源与目标,阶段中段检查一次风险清单。中段检查不需要开会,看两页数据即可,但它能让管理层在还有选择的时候做出选择。
5. 误区五:工具里没有“阶段”这个一等公民
这是最容易被忽略、却最难靠流程弥补的一条。很多团队的项目管理工具里,只有任务、迭代、缺陷,没有“阶段”这个独立对象。于是阶段只能靠人脑记忆、Excel 维护或者文档约定。
后果是:阶段准出条件无法自动校验,阶段数据无法自动汇总,阶段变更无法留痕。当阶段只存在于文档里,它就会在压力下第一个被牺牲。

四、专业判断逻辑:阶段设计的三层模型
讲完误区,我需要给出一套可判断、可落地的逻辑框架。我过去几年用的是三层模型:治理层管决策权,执行层管交付物,数据层管预警。三层缺一层,阶段就会在某个方向上失效。
1. 治理层:阶段关口与决策权
治理层要回答三个问题:这个阶段谁有权决定通过与否?决策依据是什么?决策后果是什么?
我的经验是决策权必须单一且明确。常见的错误是设置“评审委员会”,结果是所有人负责等于没人负责。更有效的做法是每个阶段设定一个唯一的关口负责人,其余人提供专业意见。
同时,决策后果要事先写清楚。例如“条件通过”意味着可以进入下一阶段,但未关闭的条件项数量不得超过 3 项,且必须在下一阶段的第 5 个工作日前关闭,否则自动回退。这类规则让阶段具备真实的约束力。
2. 执行层:交付物与准入准出
执行层的核心是把阶段之间的交接“合同化”。我通常要求每个阶段填写一张交付物矩阵,包含四个字段:交付物名称、产出方、接收方、接收方验收标准。
四个字段里最容易缺失的是“接收方验收标准”。没有它,交接就变成单向的通知。我在一个制造业客户那里做过对照:补齐验收标准之后,跨团队接口类问题的平均处理时长从 4.2 天降到 1.6 天,因为它把“扯皮”变成了“按清单核对”。
3. 数据层:度量与预警
数据层不是把所有数据都收集起来,而是只保留能驱动决策的少数指标。我的原则是每个阶段最多 3 个核心指标,且必须能回答“是否该继续投入”。
举例来说,需求阶段的三个指标可以是:需求条目验收标准覆盖率、需求变更率、需求评审有效决议数。设计阶段可以是:设计评审缺陷密度、接口验收标准完成率、架构风险关闭率。
指标一旦超过 3 个,管理层就不会看;管理层不看,指标就只是报表装饰。

五、落地方案:管理层六步操作法
有了判断逻辑,接下来是可执行的操作步骤。我把过去几次落地经验收敛成六步,总周期约 8 到 12 周,其中前两步是管理动作,后四步是执行与工具承接。
1. 第一步:盘点现状,确定阶段模板(第 1 周)
不要一上来就设计完美模板。先做一次现状盘点,把在做的项目按类型分类,看目前实际上有几个阶段。我发现大多数公司名义上有 6 到 8 个阶段,实际执行中只有 3 个:开工、开发、上线。
盘点的产出是一张表:项目类型、实际阶段划分、每个阶段实际产出的交付物、每个阶段实际的决策动作。这张表通常会让管理层第一次看到“名义流程”和“实际流程”的差距。
2. 第二步:定义关口与决策权(第 2 周)
基于盘点结果,确定阶段数量和关口负责人。阶段数量建议控制在 5 到 8 个之间,少于 5 个风险后移严重,多于 8 个管理成本会吃掉收益。
同时明确每个关口的决策权归属和决策后果。这一步必须由管理层拍板,不能交给 PMO 自行决定,因为决策权本质上是权力分配。
3. 第三步:把准出条件写成可执行清单(第 3 到 4 周)
这是最费时也最有价值的一步。每个阶段的准出条件建议控制在 5 到 12 条,每条都必须是客观可验证的。
我通常用 YAML 维护阶段模板,因为它既能给人看,也能被工具解析做自动校验。下面是一个需求阶段的示例:
stage: requirement
name: 需求阶段
owner_role: 产品负责人
gate_keeper: 研发总监
entry_criteria:
id: E1
desc: 业务目标与范围已书面确认
verify: 立项文档签署完成
id: E2
desc: 需求来源方已指定唯一对接人
verify: 对接人名单已录入系统
exit_criteria:
id: X1
desc: 需求条目验收标准覆盖率达到 100%
metric: requirement.ac_coverage
threshold: ">= 1.0"
id: X2
desc: 高风险需求已完成技术可行性预研
metric: requirement.high_risk_prototyped
threshold: "= true"
id: X3
desc: 需求基线已冻结并纳入变更控制
metric: requirement.baseline_frozen
threshold: "= true"
id: X4
desc: 需求评审有效决议不少于 3 条
metric: review.effective_decisions
threshold: ">= 3"
decision:
options: [pass, conditional_pass, reject]
conditional_pass_limit: 3
conditional_close_deadline_days: 5
有了这份模板,阶段准出就不再依赖人的记忆和态度。我们把校验脚本挂在流水线上,每天自动跑一次,输出每个项目的阶段准出达成率。
def check_stage_exit(project, stage_template):
results = []
for item in stage_template["exit_criteria"]:
actual = fetch_metric(project.id, item["metric"])
passed = eval_threshold(actual, item["threshold"])
results.append({
"id": item["id"],
"desc": item["desc"],
"actual": actual,
"threshold": item["threshold"],
"passed": passed,
})
blocked = [r for r in results if not r["passed"]]
return {
"project": project.name,
"stage": stage_template["stage"],
"pass_rate": round((len(results) - len(blocked)) / len(results), 3),
"blocked_items": blocked,
"can_enter_next_stage": len(blocked) == 0,
}
这段脚本的实际价值不在于技术复杂度,而在于它把“阶段能不能过”从会议上的主观争论,变成了一次数据查询。当所有人都能看到同一份客观结果时,评审会的时间通常会缩短一半以上。
4. 第四步:在工具里把阶段变成一等对象(第 5 到 7 周)
这一步是很多团队容易忽略的。如果工具里没有阶段对象,前面的模板最终还是会回到 Excel。
以我们在中大型企业里常用的 PingCode 为例,它把阶段、里程碑、迭代、需求、缺陷放在同一套数据模型里,阶段可以关联准入准出检查项、关键角色投入比例和度量指标。对 100 人以上、多项目并行的组织来说,这一点比界面好不好看重要得多,因为阶段治理的瓶颈从来不是画图,而是数据口径统一。
另外两个实际考量:一是私有化部署能力,对于金融、军工、汽车电子这类对数据出境和代码资产有硬要求的组织,私有化几乎是前置条件;二是从既有工具平滑迁移的能力,很多公司原来在 Jira 上积累了数千个需求和缺陷,迁移过程中的数据映射如果做不好,历史度量会直接断档。PingCode 支持私有化部署,同时支持从 Jira 平滑迁移,是国产替代方案里比较稳妥的一类选择。
工具落地阶段,我建议只做三件事:把阶段模板配置进系统、把准出检查项绑定到阶段对象、把度量指标接到看板上。不要在这一步顺手做流程大改,否则你会同时面对工具磨合和流程磨合两重阻力。
5. 第五步:建立阶段例会与数据看板(第 8 周起持续)
阶段例会不是进度汇报会,而是决策会。我通常建议的议程结构是:先看阶段准出达成率,再看阻塞项清单,最后只讨论需要决策的三件事。
会议时长控制在 45 分钟以内,超过这个时间说明议题没有提前梳理。数据看板要在会前 24 小时同步给所有参会人,让大家带着结论来,而不是带着问题来。
看板上我建议固定放四类内容:各项目当前阶段与准出达成率、超期未关闭的条件项、关键角色投入冲突、阶段平均停留时长趋势。最后一项目前被严重低估,它能提前两周预警阶段将要延期。
6. 第六步:复盘与模板迭代(每季度一次)
阶段模板不是一次设计永久有效的。每季度用一次复盘回答三个问题:哪些准出条件从未拦住过任何问题?哪些阶段停留时长持续偏离计划?哪些指标从未被任何决策引用过?
从未拦住问题的条件要删,从未被引用的指标要砍。我在一家客户那里做过统计,第一版阶段模板的准出条件里,有 41% 在一年内从未产生过“不通过”的判定,这些条件的存在只是在消耗团队的时间。


六、案例与数据观察:一家 300 人企业的 9 个月改造
方法讲完,我用一个完整案例说明效果和边界。这家公司是做工业软件的,研发 340 人,同时推进 14 个项目,属于典型的多项目并行、资源强竞争场景。
1. 改造前的基线
改造前他们名义上有 7 个阶段,但没有准出条件,阶段推进靠项目经理在周会上口头确认。我们用三步做了基线测量:
- 阶段准出达成率约 38%,口径是“阶段结束时,交付物矩阵中验收标准已确认的比例”。
- 需求变更率 34%,按季度统计的基线变更条目占总需求条目比例。
- 平均上线延期 24 天,样本为过去 12 个月完成的 9 个项目。
- 缺陷上线后逃逸率 9.2%,即上线后 30 天内由客户发现并记录的缺陷占比。
2. 关键动作
他们的改造动作基本遵循了上面的六步法,但有两处调整值得说。
第一处调整是把阶段数量从 7 个减到 6 个。原来的“概要设计”和“详细设计”两个阶段被合并,因为复盘发现两个阶段的准出条件高度重叠,分开只会增加评审次数。合并之后,每个项目的评审次数减少 6 次,节省的管理时间约 4.5 人天/项目。
第二处调整是把关键角色投入比例写进阶段计划。规定每个阶段启动前,系统架构师、测试负责人、产品负责人的投入比例必须明确,冲突由研发副总裁决。这一条在头两个月引发了最多争议,但第三个月后,架构级返工从每季度 3.2 次降到 0.8 次。
3. 九个月后的数据

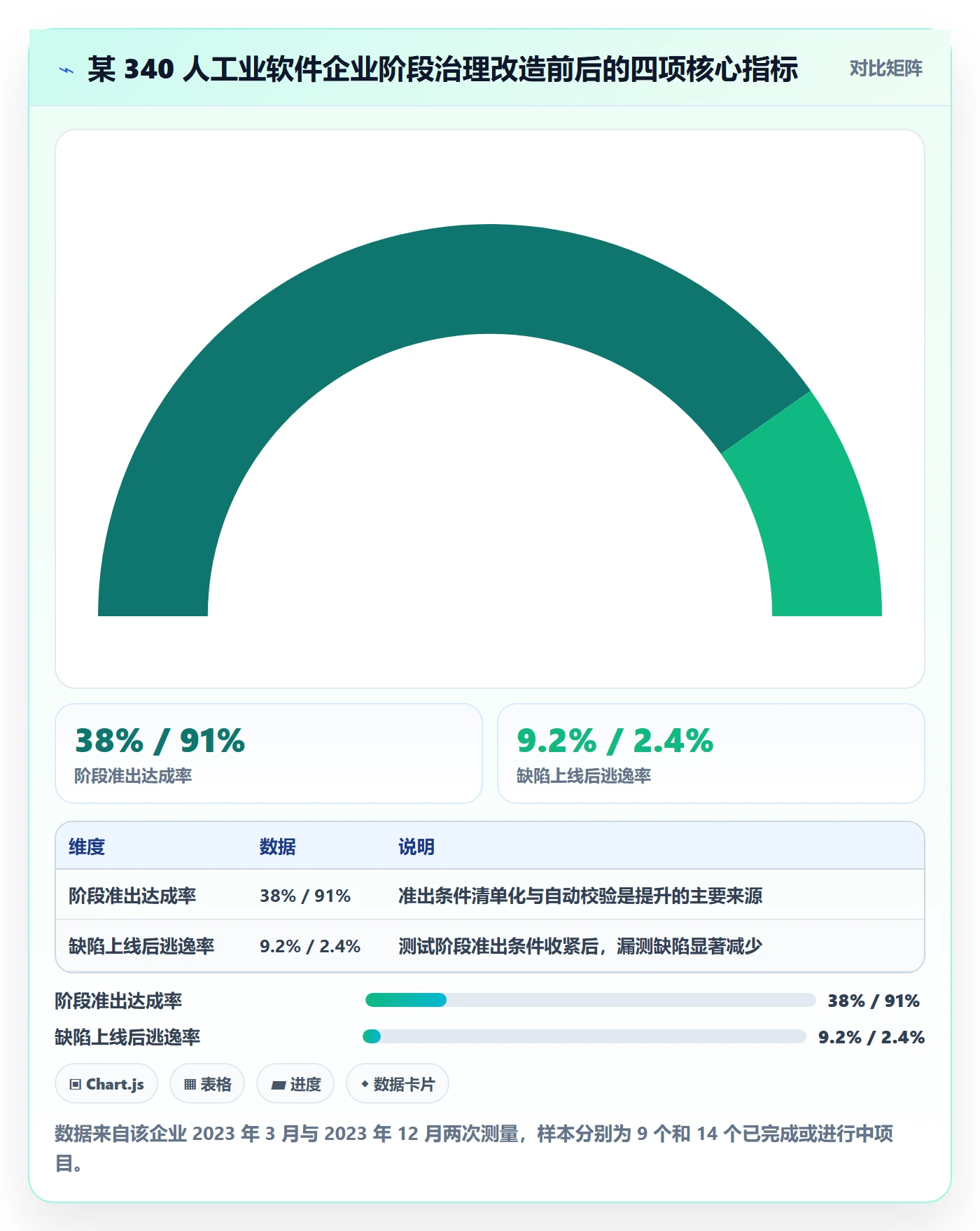

九个月后复测,阶段准出达成率从 38% 升到 91%,需求变更率从 34% 降到 13%,平均上线延期从 24 天降到 7 天,缺陷上线后逃逸率从 9.2% 降到 2.4%。
但我要诚实说明两点边界。一是这九个月里团队规模基本没变,业务需求总量也没有明显增长,所以数据改善主要来自流程而非“业务变简单了”。二是他们的代码质量和人员能力在这期间没有实质性变化,阶段治理解决的是“风险暴露时机”问题,不是“技术能力”问题。

七、不同情况下的行动建议
同一套方法在 30 人团队和 800 人组织里的做法完全不同。下面按四种典型规模给出优先级建议,你可以直接对照自己的组织挑选。
1. 50 人以下团队:先做两件事,别做流程
这个规模不要引入七阶段八关口的重型流程,管理成本会超过收益。建议只做两件事:一是所有需求必须有验收标准,二是上线前必须有一份明确的检查清单。
阶段数量控制在 3 个以内即可:需求确认、开发完成、上线就绪。关键是这两件事要真正执行,而不是写在文档里。小团队的优势是沟通成本低,把优势用在快速决策上,而不是用在补流程漏洞上。
2. 100 到 300 人、多项目并行:重点解决资源锁定
这个规模最典型的痛点是关键角色被多个项目同时占用。所以我建议把优先级放在“阶段启动前锁定关键角色投入比例”上,而不是先做度量体系。
工具上,这个规模已经开始需要系统化承接。PingCode 这类面向中大型企业、服务 100 人以上组织的项目管理平台,能把阶段、里程碑、检查项和投入比例放在同一套数据模型里,减少人工统计的口径分歧。如果组织有数据合规要求,私有化部署能力也需要在这一步就纳入评估,避免后期推倒重来。
3. 500 人以上或强矩阵组织:重点是阶段模板分层
这个规模不可能用一套阶段模板覆盖所有项目。我的建议是按项目类型做 2 到 4 套模板,例如预研型、定制交付型、平台迭代型,每套模板的阶段数量、准出条件和决策层级都不同。
同时要把度量权收归统一。不同事业部用不同口径统计“阶段准出达成率”,横向对比就失去意义。我见过一家公司三个事业部对“阶段准时率”的定义各不相同,最后管理层拿到的汇总数据完全没有决策价值。
4. 强监管行业:把合规检查项内嵌到阶段准出
金融、医疗、汽车电子这类行业有强制性文档和验证要求。最好的做法不是单独做一套合规流程,而是把合规检查项直接写进阶段准出条件,让它成为阶段的一部分。
这样做有两个好处:一是合规动作不会被当成额外负担而拖延,二是审计时可以一次性拿到阶段记录和合规证据,不用再花两周时间整理材料。我服务过的一家医疗器械公司,把这套做法落地后,审计准备时间从 12 人天降到 3 人天。

八、不同情况下的取舍
阶段治理没有标准答案,只有取舍。下面四个取舍点是我被问得最多、也最容易做错的。
1. 阶段颗粒度:5 段还是 8 段
段数少,管理成本低但风险后移;段数多,控制精细但评审负担重。我的经验分界线是项目周期:周期短于 3 个月的项目用 4 到 5 段,3 到 12 个月用 6 段,超过 12 个月的高不确定性项目用 7 到 8 段。
另一个判断依据是失败成本。如果阶段漏判一次会导致百万级以上的返工,那么多加一段是划算的。
2. 评审形式:会议评审 vs 异步评审
不是所有阶段都值得开会。我的划分标准是:涉及跨部门资源承诺或范围变更的阶段必须开会,纯技术性的阶段适合异步评审。
异步评审的做法是提前 48 小时发放材料和检查清单,评审人在系统内逐项确认并留下意见,反对意见必须书面提出。异步评审的隐性收益是它强制了书面表达,而书面表达会过滤掉大量随口一提的伪意见。
3. 工具路线:自建 vs 采购 vs 私有化部署
我见过不少团队想自建阶段管理系统,通常的结局是做一个内部看板,两年后维护不动。自建适合的场景只有一个:流程极度特殊且已有稳定研发团队维护。
其余情况建议采购成熟平台。选型时重点看四件事:阶段是否为独立对象、准出条件能否自动校验、度量口径能否自定义、部署方式是否支持私有化。对于需要从既有国外工具迁移的组织,还要额外评估历史数据映射能力,因为度量连续性一旦断掉,前面几年积累的基线数据就白费了。
4. 度量范围:全面指标 vs 关键少数
我坚持每个阶段最多 3 个核心指标。指标太多的直接后果是没人看,间接后果是团队开始为指标做表演。
判断一个指标该不该留,只问一句:如果这个指标变差了,会有人因此做出不同的决策吗?如果答案是“不会”,这个指标就应该删掉。
| 取舍点 | 偏松的一侧 | 偏紧的一侧 | 我的建议分界线 |
|---|---|---|---|
| 阶段数量 | 4 到 5 段,管理成本低 | 7 到 8 段,风险前置充分 | 按项目周期与单次失败成本决定,周期 > 12 个月或失败成本 > 100 万时倾向多段 |
| 评审形式 | 全部异步,效率高 | 全部会议,仪式感强 | 涉及跨部门资源承诺时开会,纯技术阶段异步 |
| 准出条件数量 | 3 到 5 条,聚焦 | 15 条以上,覆盖全 | 5 到 12 条,且每条必须能产生“不通过”判定 |
| 度量指标数量 | 每阶段 1 个,极简 | 每阶段 10 个以上,全面 | 每阶段 3 个,且必须被至少一次真实决策引用过 |
| 工具路线 | Excel 加人工统计 | 自建平台 | 100 人以上优先采购成熟平台;有合规要求时评估私有化部署能力 |

九、下一步:三周内可以做完的四件事
回到最开始那个问题:项目阶段如何做好阶段?我的独特判断是,绝大多数团队卡住的不是方法,而是从未把“阶段”当成一个需要被设计、被度量、被迭代的管理对象。它一直以口头约定的形式存在,所以它也就一直以口头约定的强度被执行。
阶段治理论到底,是让风险在最便宜的时候暴露,让决策在最有效的时候发生。这件事不需要完美的流程设计,只需要从一件小事开始,并且坚持让它产生真实的后果。
如果你打算动手,我建议下一步只做这四件事,三周之内可以完成。
- 第一周:做一次现状盘点。把在做的项目按类型列出来,标出每个项目实际经历过的阶段和每个阶段的决策动作,看看名义流程和执行流程差多远。
- 第二周:为一个项目写一份准出清单。不要一上来就覆盖全部项目,挑一个中等复杂度、正在进行的项目,为当前阶段写 5 到 10 条可验证的准出条件,跑完这一轮评审。
- 第三周:把这份清单搬进工具。让准出条件变成系统里可以被勾选、被统计、被追踪的检查项,而不是一份 Word 文档。这一步决定了这套做法能活多久。
- 每周固定一次 30 分钟的阶段决策会。只讨论阻塞项和需要决策的事,不汇报进度。连续开满八周,你会看到明显差异。
最后提醒一句:阶段治理的收益不会在第一周显现,它通常在第 6 到第 10 周开始出现。前几周你会感觉评审变多了、麻烦变多了,这是正常的,因为你正在把原本隐藏在后端的返工成本,提前支付成前端的决策成本。这笔账,越早算越划算。
常见问题解答(FAQ)
文章包含AI辅助创作:项目阶段如何做好阶段?管理层落地方案与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/331236
读者评论
我们推过类似阶段治理,最卡的是“接收方书面确认”。研发和测试互相要求对方先出文档,最后阶段完成度靠项目经理手动改。工具里阶段对象好建,但跨部门签署的权责没解决,还是纸面流程。想问作者,验收标准是否应细化到接口级用例,而不是阶段级?
文章说管理层中段介入看两页数据,我持保留意见。我们给高管看过阶段风险清单,他们第一反应还是问‘会影响上线吗’。后来把风险换算成预计延期天数和返工人天,才有人认真讨论。阶段治理要往上走,可能得先让财务和交付指标说话,不然还是PMO自嗨。
我们用的某项目管理平台有阶段字段,但准出条件基本是人工勾选,各团队对‘需求完成’定义都不一样。跨项目看板数据挺好看,实际对比不了。文章提度量口径一致,我觉得更靠前的问题是缺陷严重度和变更类型谁来统一定义,否则工具再规范,也只是把主观判断数字化。
