5大管理软件如何提升企业效率?第3个让员工欲罢不能!
很多企业购买管理软件后,员工却继续用微信群、Excel和私人备忘录推进工作。问题往往不是软件功能不够,而是工具没有进入员工每天必须完成的流程。以我参与过的几次企业数字化评估为例,真正使用率最高的,通常不是功能最复杂的平台,而是能让员工少填一次表、少问一次进度、少等一次审批的工具。本文将从效率问题出发,拆解5类管理软件的真实作用,并重点说明为什么第3类工具最容易让员工主动使用。
一、先讲结论:企业效率提升,不是多买软件,而是减少信息搬运
1. 管理软件真正解决的是四种浪费
我判断一款管理软件是否有价值,第一眼不会看功能数量,而会先看它能否减少四种浪费:重复录入、重复沟通、等待确认和事后补救。
- 重复录入:销售把客户信息写进表格,运营又复制到系统,财务再重新录入订单。
- 重复沟通:员工在群聊里问“这个需求到哪一步了”,管理者再逐个询问负责人。
- 等待确认:申请提交后不知道卡在哪个环节,只能依靠催办推动流程。
- 事后补救:项目延期、库存短缺或客户流失已经发生,团队才开始追查原因。
因此,软件的效率价值不能只用“功能很多”来证明。更合理的计算方式是:一个流程原来需要多少次人工传递、多少次确认、多少次重复输入,上线后这些动作减少了多少。
在企业评估中,我通常建议把效率拆成一个简单公式:效率收益=减少的人工动作×单次耗时×发生频率−新增维护成本。如果一个系统每天减少10分钟操作,但每周还需要专人整理数据、修正权限和催促员工填报,它的净收益可能并不高。

2. 第3类为什么更容易被员工主动使用
标题中的“第3个让员工欲罢不能”,不应理解成夸张宣传。更准确的说法是:员工服务与高频协同工具,更容易形成稳定使用习惯。
原因很现实。员工不一定关心企业是否完成数字化转型,但会关心请假是否方便、审批是否能在手机上完成、任务有没有遗漏、报销是否能查到进度、资料是否容易找到。只要软件直接解决这些每天都会遇到的小麻烦,使用就不再完全依赖管理者推动。
相反,很多复杂系统主要服务管理层报表。管理者能看到数据,不代表员工愿意持续录入数据。员工如果感受不到即时收益,就会把系统视为额外工作,最后出现“系统里一份、群聊里一份、表格里又一份”的三套数据。
3. 五类软件分别适合解决什么问题
| 软件类型 | 主要解决的问题 | 高频使用部门 | 优先观察指标 | 常见边界 |
|---|---|---|---|---|
| 协同办公与OA | 审批、通知、文件、日常待办 | 全员、行政、人事 | 审批平均耗时、待办完成率 | 难以替代专业经营系统 |
| 项目管理软件 | 任务、排期、依赖、风险、交付 | 研发、产品、工程、市场 | 按期完成率、延期率、阻塞时长 | 需要团队持续维护任务状态 |
| CRM | 客户资料、商机、跟进、服务交接 | 销售、客服、运营 | 跟进及时率、客户信息完整率 | 不能替代销售策略和客户经营 |
| ERP与进销存 | 采购、库存、订单、生产、财务协同 | 供应链、仓储、财务、生产 | 库存准确率、订单处理时长 | 实施复杂,行业差异明显 |
| HR与员工服务平台 | 入转调离、考勤、请假、培训、员工自助 | 人事与全体员工 | 自助办理率、异常处理时长 | 涉及薪资和权限时合规要求更高 |
二、企业为什么买了软件,效率却没有明显变化
1. 误区一:把“上线”当成“落地”
我见过一个典型场景:企业花了几个月完成系统配置,上线当天组织全员培训,管理层宣布以后所有事项必须在系统中处理。两周后,员工仍然在群里发文件,主管仍然通过口头方式确认任务,系统里只留下少量形式化记录。
这不是员工天然抗拒软件,而是流程没有真正改变。原来的职责边界、审批规则和信息来源都没有调整,软件只是增加了一个入口。员工要先在群里沟通,再到系统补录;管理者要先看聊天记录,再看系统数据。结果是工作量增加,而不是减少。
真正的落地标志不是登录人数,而是关键事项是否只保留一个可信入口。例如,项目交付日期只能以项目平台中的字段为准,客户当前阶段只能以客户系统中的记录为准,审批状态只能以流程系统中的节点为准。
2. 误区二:功能越多,管理能力越强
采购软件时,企业往往会制作一张很长的功能清单:流程引擎、甘特图、知识库、报表、自动化、机器人、接口、移动端,一个都不能少。但功能数量并不能直接转化为效率,反而可能提高学习和维护成本。
我在评估项目管理工具时,通常会要求试用团队完成一个真实任务,而不是让销售演示全部菜单。比如,把一次产品发布拆成需求确认、设计评审、开发、测试、上线和复盘六个节点,观察团队是否能在30分钟内完成创建、分派、变更和追踪。
如果演示环境里看起来非常强大,但员工创建一个任务要填写十几个字段,系统就很可能在正式使用时被绕开。企业需要的不是最多功能,而是完成核心动作时的最短路径。
3. 误区三:只看管理层报表,不看员工日常体验
管理层通常关注数据汇总、经营看板和组织分析,员工更关注操作是否顺手。两者并不冲突,但选型顺序不能只从管理者视角出发。
我会把员工体验拆成五个问题:是否能在移动端完成高频操作?是否知道下一步要做什么?是否能看见自己的任务和截止时间?是否需要重复填写相同信息?遇到异常时,是否能自行找到处理入口?这五个问题中有三个长期得不到解决,系统活跃率通常很难稳定。

4. 误区四:忽略数据迁移和系统连接
很多企业把预算全部用在软件许可费,却低估了历史数据整理、字段映射和系统集成的工作量。尤其是已经使用多个工具的组织,真正困难的往往不是新系统怎么开通,而是旧数据如何清洗、谁负责维护、哪些数据需要同步。
例如,客户名称在三个表格中存在不同写法,项目编号没有统一规则,部门名称随着组织调整发生变化。若不先解决数据标准问题,接口接得越多,错误传播得越快。
在涉及替换旧项目管理工具时,我会重点要求供应商说明迁移范围、迁移字段、附件处理方式、历史评论是否保留、权限能否映射,以及迁移失败后的回滚方案。支持Jira平滑迁移的产品,确实能降低部分替换成本,但仍然不能替代迁移前的数据盘点。
三、第一类:协同办公与OA,先解决“事情卡在哪里”
1. 它最适合处理高频、规则明确的事务
协同办公与OA最适合处理审批、通知、文件、日程和统一待办。这些事情的共同特点是发生频率高、参与人多、流程相对固定,但过去经常依赖邮件、群聊或纸质表单。
以采购申请为例,员工提交申请后,系统可以自动判断金额、部门和审批层级,并把任务推送给对应负责人。申请人可以看到当前节点,主管可以查看待办,行政或财务也能获得后续处理依据。
这类软件带来的第一层收益不是“审批更快”,而是审批状态从不可见变成可追踪。当员工不必反复询问“审批到哪了”,管理者也不必依赖记忆追进度,组织中的无效沟通自然会减少。
2. 选型时不要只问有没有流程引擎
流程引擎几乎已经成为多数协同平台的基础能力,真正需要比较的是流程配置后的可维护性。企业应该测试:普通管理员能否修改审批人?组织架构调整后,旧流程会不会失效?代理审批是否有审计记录?员工提交错误后能否撤回?移动端能否处理关键节点?
- 流程是否支持按金额、部门、项目或业务类型分支。
- 是否能设置超时提醒和升级机制。
- 是否能保留审批意见、附件和完整操作日志。
- 是否支持统一搜索,而不是只能回到原流程页面查看。
- 是否能与财务、邮箱、组织通讯录等已有系统连接。
3. 它的边界是不能替代专业业务系统
OA可以让采购申请流转更顺畅,却不一定能准确处理库存批次、成本核算或复杂生产计划。企业如果把所有业务都塞进一个通用审批流程,短期看似统一,长期可能形成大量人工维护的“伪系统”。
我的建议是:把OA定位为组织级流程入口,把专业数据留在专业系统中。审批可以从OA发起,但库存余额应由进销存系统提供,客户阶段应由CRM提供,项目风险应由项目管理平台提供。

四、第二类:项目管理软件,让延期风险提前暴露
1. 项目效率的核心不是任务列表,而是依赖关系
很多团队已经有任务清单,但项目仍然延期。原因在于任务清单只回答“谁要做什么”,没有回答“谁必须先完成什么、哪个节点被阻塞后会影响多少人”。
一个完整的项目管理工具,至少应该支持任务负责人、开始时间、截止时间、优先级、前置依赖、状态、风险和变更记录。对于研发、产品、工程和市场活动项目,还应能把目标、需求、缺陷、版本和交付结果关联起来。
我在项目复盘时最关注的不是任务完成数量,而是阻塞任务的持续时间。一个项目有100项任务,其中95项按期完成,并不代表项目健康。如果剩下5项正好位于关键路径上,整体交付仍然会被拖延。
2. 以PingCode为例,重点看它是否匹配中大型团队管理
如果企业是100人以上、跨部门协作较多,或者研发、产品、测试、交付之间存在复杂依赖,PingCode这类项目管理平台值得进入试用名单。根据其公开产品资料,PingCode主要服务中大型企业及100人以上组织,覆盖项目、产品、研发协作等场景,并支持私有化部署。
我对这类平台的判断,不会停留在“有没有甘特图”这种表层功能,而会观察三个具体动作:需求能否进入项目计划,缺陷能否关联到版本和责任人,项目变更能否留下完整记录。只有这些对象能够互相追踪,管理者看到的进度才不是一张孤立的表。
对于已经使用Jira的企业,迁移评估尤其要看数据结构和团队习惯是否能够平滑过渡。PingCode支持Jira平滑迁移,这对希望进行国产替代、同时又不愿意丢失历史项目数据的组织具有现实价值。但迁移前仍应核查字段、附件、评论、权限、工作流和报表的对应关系。
国产替代不应只比较软件界面和采购价格,还要比较迁移风险、部署方式、数据控制能力以及后续服务响应。对于研发数据敏感、需要私有化部署或对外部系统连接要求较高的企业,部署和集成能力往往比单项功能数量更加关键。
3. 项目管理工具如何带来可量化改善
项目效率改善通常不是上线后一夜发生,而是经历三个阶段。第一阶段是把任务从聊天记录中搬出来;第二阶段是形成统一状态和责任人;第三阶段才是利用历史数据优化排期和资源配置。
下面的数据是我在项目评估中使用的情景模拟,不是某一家企业的公开业绩承诺。它用于说明指标应该如何测量:上线前后选择同一类项目、相近团队规模和相同统计周期,避免把不同项目直接比较。

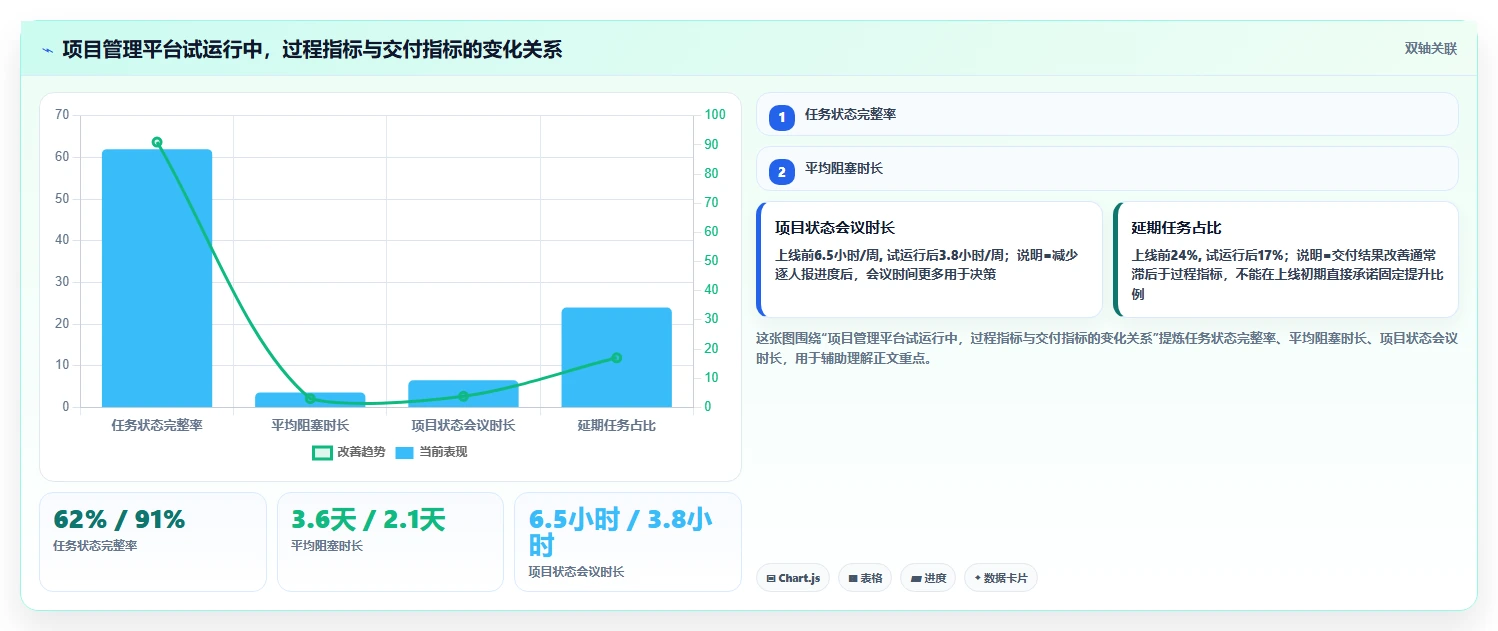

| 指标 | 上线前观察 | 试运行后示意 | 如何解释 |
|---|---|---|---|
| 任务状态完整率 | 约62% | 约91% | 更多任务有明确负责人、状态和截止日期 |
| 平均阻塞时长 | 3.6天 | 2.1天 | 阻塞事项被看见后,升级和协调更及时 |
| 项目状态会议时长 | 每周6.5小时 | 每周3.8小时 | 会议从逐人汇报转向风险讨论 |
| 延期任务占比 | 24% | 17% | 任务透明度提高后,部分延期能够提前处理 |

五、第三类:员工服务与高频协同平台,为什么最容易被主动使用
1. 员工愿意使用,是因为它直接减少日常麻烦

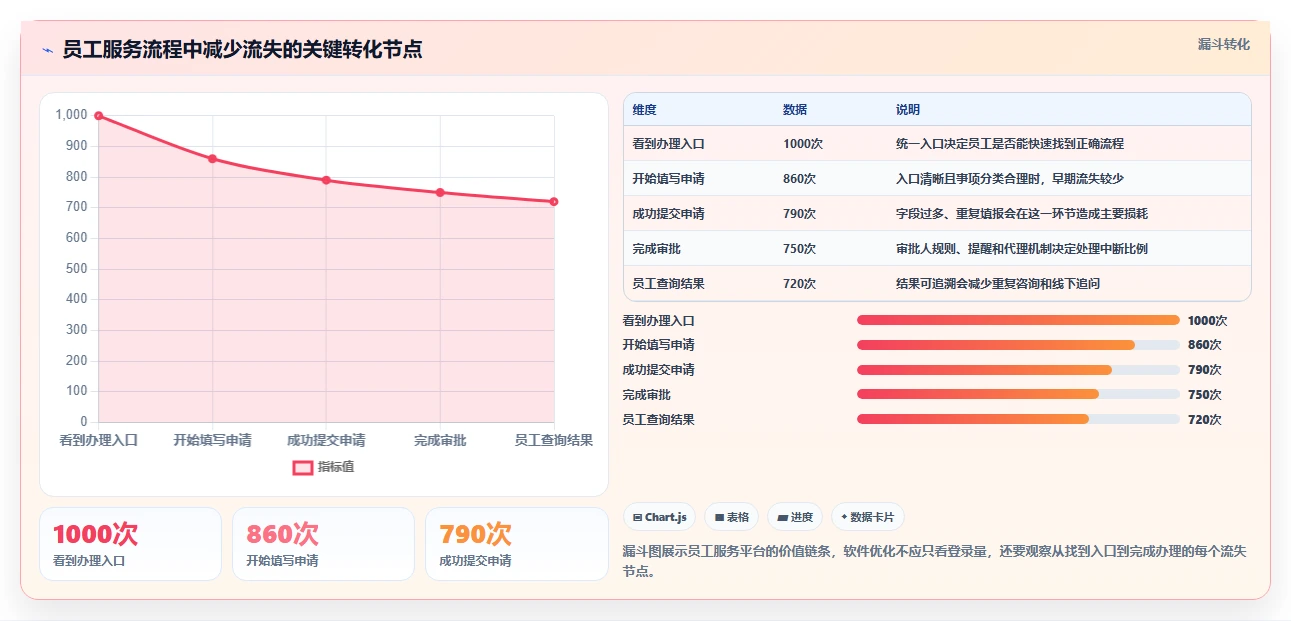

我认为第3类最容易形成使用习惯,不是因为它“最先进”,而是因为它直接触达员工的高频事务。请假、出差、报销、证明申请、考勤异常、培训报名、通知查看,这些事项虽然单笔价值不高,却每天都在消耗组织时间。
如果员工要先询问HR应该填哪张表,再下载模板,签字后发给主管,最后继续追问处理进度,整个过程的体验成本很高。员工服务平台把这些动作整合到一个入口后,员工获得的是确定性:提交入口明确、审批人明确、进度可见、结果可查。
这也是它与管理层报表型系统的最大区别。管理层报表通常是“看得见组织”,员工服务平台则是“让员工少做一件麻烦事”。后者更容易通过真实使用频率证明价值。
2. 高频使用工具必须满足四个体验条件
- 入口足够近:员工可以从移动端或统一工作台直接进入,而不是在多个系统之间寻找。
- 步骤足够少:常见申请应尽量使用默认值、自动带入和条件分支,减少重复填写。
- 状态足够透明:员工能看到已提交、审批中、退回修改还是已完成。
- 结果足够可追溯:历史申请、电子凭证、通知和处理记录可以随时查询。
这四个条件并不意味着所有流程都要极度简化。涉及薪资、权限和劳动合规的事项仍然需要严格校验,只是复杂性应该由系统承担,而不应全部转移给员工。
3. 高频使用不等于无边界使用
员工服务平台越方便,企业越要重视权限和隐私。考勤、薪资、绩效、医疗证明等数据不应因为“统一管理”就被所有人看到。系统需要按组织、角色、业务范围和数据敏感等级配置权限。
我建议企业在试用阶段故意设计几个异常场景:员工跨部门调动后能否继续访问旧数据?直属主管能否看到不属于自己的薪资信息?HR离职后权限如何回收?审批人临时休假时能否合法代理?这些问题比首页是否漂亮更能判断平台是否适合长期使用。

4. 企业怎样判断员工是否真的接受
不要把“安装了移动端”或“全员登录过”当成接受度。更可靠的指标包括月度活跃员工比例、关键事项线上办理率、申请一次提交成功率、重复咨询次数和员工主动查询比例。
例如,考勤异常处理线上办理率从30%提高到85%,说明系统确实承接了原来的线下流程;但如果异常申请平均被退回两次,说明表单设计仍然不合理。使用率高不代表体验好,成功率和返工率必须一起看。
六、第四类:CRM,让销售效率不再依赖个人记忆
1. CRM的核心价值是保留客户关系的连续性
很多企业以为CRM就是客户通讯录,实际上通讯录只能回答“客户是谁”,不能回答“客户目前处在什么阶段、上次谈了什么、下一步该做什么”。销售人员离职或转岗后,真正容易丢失的正是这些过程信息。
一个适合企业使用的CRM,应该让客户资料、联系人、商机阶段、跟进记录、报价、合同和售后问题形成连续链路。管理者能够看到的不是销售人员填写的静态表格,而是客户关系在一段时间内如何变化。
2. 销售人员为什么会抵触CRM
销售抵触CRM通常不是因为不愿意管理客户,而是担心录入工作变成额外考核。若系统要求每次沟通都填写大量字段,却不能帮助销售生成提醒、查找资料或减少重复汇报,员工自然会倾向于延后填写,甚至只在月底集中补录。
因此,CRM选型必须同时回答两个问题:管理层能得到什么数据,销售人员能减少什么工作。比如,客户信息自动带入、邮件或通话记录可关联、下一次跟进自动提醒、报价模板可复用,这些功能比单纯增加报表更能推动一线使用。
3. CRM的效果要看过程指标,不要只看成交额
成交额受市场、产品、价格和销售能力共同影响,不能简单归因于软件。更适合用来验证CRM落地的指标包括:有效客户信息完整率、首次响应时间、逾期未跟进商机数量、客户交接成功率和销售预测偏差。
我建议企业先选择一个销售团队试运行4到8周,观察客户记录是否更完整、跟进是否更及时,再决定是否扩大范围。若一开始就把CRM覆盖到所有业务线,问题会被组织规模放大,很难判断究竟是产品不适用,还是流程配置不合理。

七、第五类:ERP与进销存,解决经营数据彼此对不上的问题
1. ERP的价值在于统一经营口径
当采购、仓库、销售和财务各自维护一份数据时,企业最常见的争论不是“有没有库存”,而是“哪一份库存数据是真的”。销售承诺了订单,仓库发现库存不足;采购已经下单,财务却找不到预算依据;月底盘点时,账面数量与实际数量无法对应。
ERP或进销存系统的价值,是让采购入库、库存变化、销售出库和财务记录沿着同一业务链路产生。它不一定能让所有工作自动完成,但可以减少同一笔业务被多个部门重复解释和重复录入。
2. ERP实施前必须先梳理主数据
商品编码、客户编码、供应商编码、仓库、单位、税率和价格规则,都是ERP实施的基础。如果这些主数据没有统一,系统上线后只会把混乱更快地集中起来。
- 盘点现有商品、客户和供应商编码,找出重复与失效数据。
- 确定哪些字段由哪个部门负责维护。
- 明确采购、入库、退货、调拨、销售出库和盘点的业务规则。
- 选取一个仓库或一个业务线先做小范围验证。
- 确认财务口径、库存口径和销售口径是否能够对应。
3. 不要为了“大而全”过早实施复杂ERP
如果企业当前最严重的问题只是库存数量不准,就不一定需要立刻实施覆盖生产、成本、预算和集团财务的复杂系统。系统范围越大,实施周期、培训成本和数据治理要求越高。
我的判断逻辑是:先解决影响现金流和客户交付的关键环节,再逐步扩展。对于SKU较少、业务流程简单的团队,轻量进销存可能更合适;对于多仓库、多组织、批次管理和生产协同要求较高的企业,才需要评估更完整的ERP能力。

八、如何用专业逻辑选择管理软件
1. 先找最贵的流程问题
企业不要从“哪个软件最有名”开始,而应从“哪个流程每个月消耗最多时间、造成最多返工或带来最大经营风险”开始。
- 审批总在催办,优先评估协同办公与OA。
- 项目延期无法提前发现,优先评估项目管理软件。
- 客户交接困难、销售预测不准,优先评估CRM。
- 库存和订单数据不一致,优先评估进销存或ERP。
- 员工事务咨询量大、HR重复处理,优先评估员工服务平台。
如果企业同时存在多个问题,也不要一次性购买五套系统。先选择影响范围最大、发生频率最高、最容易量化的流程作为试点,才能看清投入与收益。
2. 用五个维度进行评分
| 评分维度 | 建议权重 | 核心问题 |
|---|---|---|
| 业务匹配度 | 30% | 能否覆盖当前最关键的业务流程 |
| 员工易用性 | 25% | 员工是否能快速完成高频操作 |
| 集成与迁移 | 20% | 能否连接旧系统并保留必要历史数据 |
| 安全与部署 | 15% | 是否满足权限、审计、私有化或合规要求 |
| 总拥有成本 | 10% | 许可、实施、培训、维护和退出成本是否可控 |
权重不是固定答案。研发数据敏感、组织规模较大、已有复杂系统的企业,可以提高集成与安全权重;员工事务量大、人员流动快的企业,则应提高员工易用性和移动端体验权重。
3. 用真实任务做试用,而不是看销售演示
我建议试用至少覆盖一个完整业务闭环,不要只测试单个功能。例如,项目管理平台应从需求提出开始,经过评审、排期、执行、缺陷处理、上线和复盘;CRM应从线索进入开始,经过分配、跟进、报价、成交或丢单。
- 选取一个真实部门和一类真实业务。
- 明确上线前的基线数据,例如平均审批时长、延期率或重复咨询次数。
- 让员工完成真实操作,不由供应商代为演示。
- 记录创建任务、修改字段、查询结果和异常处理所需时间。
- 试用结束后分别访谈管理者、普通员工和系统管理员。
- 根据结果决定扩大范围、调整流程或停止采购。

九、不同企业阶段的行动建议与取舍
1. 初创团队:先统一协作,不要过早复杂化
20到50人的团队通常更适合先解决任务、审批和文件分散问题。此时可以优先选择协同办公工具,再根据销售和项目特点补充轻量CRM或项目管理工具。
初创团队最大的取舍是“规范程度”和“执行速度”。流程过于复杂会拖慢业务,完全没有规则又会造成信息丢失。建议只固化高频、重复、容易出错的流程,给探索性工作保留灵活空间。
2. 成长期企业:优先打通跨部门断点
100人以上的组织通常开始出现部门墙:销售承诺和交付能力不一致,产品需求和研发计划脱节,HR无法及时掌握人员变化,管理者依赖多个表格汇总经营情况。
这一阶段不应只购买一个“全能系统”,而要先识别最关键的跨部门断点。研发和交付协作复杂的企业,可以重点试用PingCode这类支持中大型组织、支持私有化部署和Jira平滑迁移的项目管理平台;销售驱动型企业则应优先验证CRM的数据完整性和一线接受度。
成长期企业的主要取舍是“统一标准”和“部门灵活性”。统一字段、编号和权限有助于形成组织数据,但不同部门若有合理差异,也不应为了表面统一而强行使用完全相同的流程。
3. 多组织企业:把安全、集成和退出机制放在前面
集团型或多组织企业最容易低估权限与集成风险。一个系统在单一部门运行良好,不代表它能处理多法人、多地区、多层级和不同数据权限。
此类企业需要提前确认单点登录、组织同步、接口能力、审计日志、数据备份、私有化部署和灾备方案。对于研发、客户或经营数据敏感的场景,私有化部署可能带来更强的数据控制能力,但也意味着企业需要承担服务器、升级、运维和安全管理责任。
多组织企业的核心取舍是“控制力”和“运营负担”。部署越可控,企业承担的技术管理责任通常越多;SaaS模式上线更快,但对数据位置、接口变化和供应商服务稳定性的依赖也更高。
4. 预算有限的企业:先算总拥有成本
软件报价通常只是成本的一部分。企业还要计算实施咨询、历史数据整理、培训、权限配置、接口开发、管理员人力和后续升级费用。
建议至少比较三种方案:继续使用现有工具的隐性成本、购买新软件的首年成本、三年周期内的总拥有成本。价格最低的方案,如果导致大量人工补录和管理混乱,未必是最省钱的方案。

十、上线后如何证明效率真的提升
1. 上线前先建立基线
没有基线,就无法判断软件是否有效。企业应在上线前连续记录2到4周,至少收集一组与业务直接相关的数据。
- 审批平均处理时长和超过时限的比例。
- 项目任务逾期率、阻塞时长和状态完整率。
- 客户首次响应时间、逾期跟进数量和资料完整率。
- 库存账实差异、订单处理时长和人工录入次数。
- 员工事务线上办理率、重复咨询次数和退回修改次数。
基线不必追求复杂。只要统计口径稳定、时间范围明确、样本能够代表实际工作,就比上线后凭感觉说“效率提高了”更可靠。
2. 分阶段看过程、结果和长期影响
上线第一个月,应该优先看系统是否被正确使用,例如任务是否有负责人、审批是否从统一入口提交、客户资料是否按规则录入。此时不适合立即承诺收入增长或项目周期大幅缩短。
运行2到3个月后,再观察阻塞时长、审批耗时、返工次数和数据完整率。运行半年以上,才适合评估客户交接质量、项目预测准确性、库存资金占用或员工服务成本等长期指标。
3. 建立“继续、调整、停止”的判断规则
| 观察结果 | 可能原因 | 建议行动 |
|---|---|---|
| 登录率高,完成率低 | 员工被要求登录,但流程不顺 | 减少字段、优化入口、重做高频流程 |
| 管理层满意,员工抵触 | 系统偏向报表,增加了一线录入负担 | 增加自动带入、移动端能力和即时反馈 |
| 员工使用正常,数据仍不一致 | 主数据、系统接口或责任边界没有统一 | 先治理编码、权限和数据归属,再扩展功能 |
| 过程指标改善,结果指标不变 | 软件解决了记录问题,但业务策略未改变 | 区分工具收益与管理决策收益,不盲目归因 |
| 维护成本长期高于节省工时 | 系统过度复杂或适配度不足 | 缩小应用范围、重新配置,必要时停止扩展 |

十一、结语:最好的管理软件,是员工不需要被反复催促也愿意使用
1. 不要把软件数量当成数字化程度
企业效率低,很多时候不是缺少工具,而是信息在工具之间来回搬运。协同办公解决的是流程入口,项目管理解决的是任务和依赖,CRM解决的是客户关系连续性,ERP解决的是经营数据一致性,员工服务平台解决的是高频事务体验。
这五类软件没有绝对排名,也不存在适合所有企业的“第一名”。真正重要的是,企业能否把最耗时、最容易出错、最影响交付的流程先找出来,再选择与之匹配的工具。
2. 第3类的真正优势,是把管理要求转化为员工收益
员工更愿意使用的系统,通常不是因为管理层要求更严格,而是因为它让员工更快完成请假、报销、查询、审批和协作。换句话说,系统只有同时给管理者带来可见性、给员工带来便利性,才可能形成长期使用习惯。
如果企业正在比较项目管理平台,尤其是100人以上组织、需要私有化部署、已有Jira历史数据或正在考虑国产替代,可以把PingCode纳入真实业务试用,但必须同时评估迁移、权限、接口、运维和员工操作路径,而不是只看产品演示。
3. 下一步先做一个两周的小型评估
- 选出当前最耗时的一个流程,不要一开始覆盖全公司。
- 记录上线前的耗时、返工、等待和重复沟通数据。
- 邀请管理者、普通员工和系统管理员共同参与试用。
- 用真实任务测试创建、审批、查询、变更和异常处理。
- 按业务匹配度、员工易用性、集成迁移、安全部署和总成本评分。
- 试用结束后决定继续扩大、调整流程,还是停止采购。
我始终建议企业记住一个判断标准:如果软件让管理者看见更多,却让员工填写更多,它可能只是增加了控制;如果软件让管理者看见关键节点,也让员工少做重复工作,它才真正开始提升效率。
常见问题解答(FAQ)
1. 5大管理软件分别如何提升企业效率?
我所在的团队以前同时用群聊、电子表格、邮件和纸质审批,大家每天都很忙,但管理者很难说清楚任务到底卡在哪里。我想知道,协同办公、项目管理、CRM、ERP和员工服务平台之间到底有什么区别,企业应该先解决哪类问题?
这5类软件并不是“功能越多越好”,而是分别对应企业不同的信息断点。协同办公软件主要解决审批、通知和日常协作;项目管理软件负责任务、排期和交付;CRM管理客户与销售过程;ERP或进销存系统连接采购、库存、订单和财务;员工服务平台则处理请假、考勤、报销、证明等高频事务。
我曾参与过一个约80人的团队梳理流程,最初的问题并不是缺少工具,而是销售把客户记录放在个人表格里,项目进度留在群聊中,行政审批又依赖邮件。试用两周后,我们没有一次性采购5种系统,而是先把客户跟进和项目交付分开管理。结果不是所有工作都“自动化”了,但负责人、截止时间和客户状态至少有了统一位置。
软件类型主要解决的问题建议观察的指标 协同办公审批、通知、文件和待办分散审批平均耗时、待办完成率 项目管理任务无人负责、进度不可见逾期率、按期交付率 CRM客户信息掌握在个人手中跟进及时率、客户信息完整率 ERP/进销存采购、库存、订单口径不一致库存准确率、订单处理时长 员工服务平台重复咨询和线下填报过多自助办理率、HR人工处理时长 我的判断是:审批混乱先看协同办公,交付延期先看项目管理,销售漏跟进先看CRM,库存和订单对不上先看ERP或进销存,员工每天都在问流程则优先看员工服务平台。
先定位最昂贵的效率损失,再选软件,通常比先看品牌排行榜更稳妥。
2. 为什么第3类管理软件更容易让员工主动使用?
很多管理系统是管理者要求员工填写,最后却变成了新的负担。我比较好奇,所谓“第3个让员工欲罢不能”到底靠什么实现,难道只是界面好看,还是它真的能减少员工每天遇到的麻烦?
第3类更容易被员工接受的原因,通常不是功能最多,而是使用频率高、收益直接。员工服务与协同平台往往覆盖请假、报销、考勤查询、证明申请、待办提醒等事项,员工可以自己查进度、提交申请,不必反复询问HR或主管。在一次移动端试用中,我们让12名员工分别处理请假、报销和文件查询。
旧流程平均需要打开3个入口,并经历一次人工确认;新流程集中在一个待办页面后,大多数人能在几分钟内完成。真正改善体验的不是“增加了一个入口”,而是减少了来回确认和重复填写。不过,“员工愿意用”有一个前提:系统必须替员工省步骤,而不是把管理要求全部转嫁给员工。
如果每个小动作都要填写复杂字段、通知频繁弹出、移动端无法完成关键操作,员工很快会回到私聊、表格和口头沟通。判断这类工具是否值得采用,可以观察三个信号:员工是否主动打开系统查询状态,是否减少了对行政和HR的重复咨询,以及流程完成后是否能留下可追踪记录。
建议试用期至少覆盖一个完整考勤周期和一次报销周期,不要只看演示视频中的界面效果。
3. 中小企业应该怎样选择管理软件,避免买了用不起来?
我们公司大约有60人,部门不多,但已经在用多个表格和聊天工具。管理层希望一次性把流程都搬到系统里,我担心复杂软件上线后没人维护,最后既浪费预算,又让员工觉得工作更繁琐,应该如何取舍?
中小企业选型时,最容易踩的坑是把“覆盖范围”误认为“适合自己”。我见过一个团队在没有梳理流程的情况下购买大型系统,前期配置了大量字段和审批节点,三个月后仍然有员工用表格记录,原因不是系统功能不足,而是上线范围过大、责任人不明确。更稳妥的做法是先选一个高频且损失明确的流程进行试点。
例如销售团队经常漏记客户跟进,就先测试CRM;项目延期频繁,就先测试项目管理工具;报销和请假反复占用行政时间,就先测试员工服务平台。试点周期可以设置为4周,期间只保留真正需要的字段。
评估维度建议权重重点问题 业务匹配度30%能否覆盖当前最痛的流程 员工易用性25%新员工能否快速上手,移动端是否可用 集成与导出15%能否连接现有系统,数据能否导出 权限与安全15%能否按组织、角色和数据范围授权 总成本15%是否包含实施、培训、迁移和增值服务 我建议把“员工是否愿意持续使用”放在功能数量之前。
试用时不要只让管理者体验,而应邀请一线员工完成真实任务,并记录完成时间、错误次数、求助次数和绕开系统的比例。一个功能少但能稳定使用的平台,往往比功能丰富却依赖专人维护的系统更适合中小企业。
4. 如何判断管理软件真的提升了企业效率,而不是增加了数据录入?
我们上线过工具,后台看起来有很多数据,但会议时间并没有减少,项目延期也没有明显改善。我想知道,企业应该用哪些指标判断软件是否有效,又该如何识别“数字化了低效流程”这种情况?
管理软件是否有效,不能只看登录人数、创建任务数或系统里的数据条目。更有价值的是比较上线前后的流程耗时和结果质量,例如审批平均处理时长、任务逾期率、客户跟进遗漏率、重复录入次数和关键数据完整率。我在复盘一个项目流程时,曾把上线前两周和上线后四周的数据放在一起比较。
系统使用率从约65%提高到90%并不意味着项目效率同步提升,因为部分成员只是批量补录。后来我们改看“任务是否按时更新”和“延期风险是否提前暴露”,才发现真正的问题是任务拆分过粗,工具本身并没有阻止延期。
观察项目错误看法更可靠的判断方式 系统活跃度登录人数越多越有效关键任务是否按规则更新 审批流程线上提交就代表提速比较平均处理时长和退回次数 项目进度任务数量越多越规范看按期完成率和延期预警时间 客户管理录入客户越多越好看跟进及时率和信息完整度 常见的失败原因有三个:流程没有先简化,导致系统只是复制原来的繁琐步骤;
字段设计过多,员工为了完成提交而随意填写;上线后没有明确谁维护规则,数据很快失真。试用前最好确定基准数据,试用后按同一口径复测,并同时收集员工反馈。最终判断标准应该是:软件是否让责任更清楚、信息更及时、重复劳动更少,并且这些变化能在业务指标中被观察到。
如果只能证明“系统里留下了更多记录”,却无法改善决策和执行,就不能算真正提升了效率。
核心关键词
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/32577
读者评论
文章把“上线”和“落地”的区别讲得比较清楚,尤其是用净节省人工耗时衡量收益,比单看功能数量更客观,企业选型时确实应把培训和维护成本算进去。
员工是否愿意使用,关键还是看能不能减少重复填报和进度询问。文中从移动审批、任务提醒和流程透明度切入,比较贴近日常办公体验。
关于系统替换和数据迁移的提醒很有价值。字段、附件、权限和历史记录往往比软件开通更复杂,建议企业试用时加入真实业务流程,而不是只看演示功能。
