项目管理新趋势:2026年最值得关注的5大任务系统界面
到了2026年,任务系统界面的竞争已经不再是“谁的按钮更漂亮”,而是“谁能让团队更早发现风险、更少重复录入、更快做出取舍”。我在梳理中大型团队的项目协作流程时发现,一个看似功能齐全的任务页面,常常只能回答“现在有哪些任务”,却回答不了“哪些任务正在阻塞交付、为什么延期、下一步应该由谁决策”。因此,真正值得关注的5类界面,不是5种配色或布局,而是5种重新组织任务、人员、依赖关系和决策信息的方式。
一、先讲核心结论:2026年的任务界面,核心是降低决策成本
1. 五类界面将成为主流
我对2026年任务系统的判断是:界面会从“记录任务”转向“解释任务”。传统列表、看板和甘特图仍然存在,但它们会被重新组合,分别承担不同的管理责任。最值得关注的5类界面如下:
- 意图驱动的智能任务工作台:把自然语言需求、会议结论和业务目标转化为可执行任务。
- 依赖关系与风险地图:把阻塞、关键路径、外部依赖和延期传播展示出来。
- 多层级目标,项目,任务界面:把战略目标、项目成果和个人执行动作连接起来。
- 容量与流动管理界面:同时呈现人员负荷、在制品数量、等待时间和交付节奏。
- 面向管理决策的证据型仪表盘:不只展示完成率,还展示预测偏差、质量代价和资源取舍。
这5类界面并不是互相排斥的产品分类。成熟的任务系统通常会把它们组合成一套连续体验:入口负责理解意图,任务页负责执行,依赖图负责识别风险,容量视图负责调度,管理仪表盘负责决策。
我认为最重要的变化,是任务系统的首页将不再默认展示“所有任务”,而是优先展示“需要采取行动的异常”。例如,今天真正重要的不是某团队完成了87%的任务,而是有3个关键任务虽然没有逾期,却已经连续4天没有状态变化,并且它们共同阻塞了两个后续里程碑。

2. 不要把“AI生成任务”误认为趋势本身
很多产品会把自动拆解任务、自动生成摘要、自动填写负责人包装成核心创新。但从实际使用看,生成速度并不是最大价值。一个系统如果能在10秒内生成20条任务,却无法判断哪些任务有明确验收标准、哪些依赖外部团队、哪些负责人没有实际可用容量,反而会制造更多噪声。
因此,2026年的判断标准应当从“能不能生成任务”升级为“生成后的任务是否能进入真实工作流”。任务必须拥有来源、目标、验收口径、优先级依据、依赖关系和责任边界。缺少这些信息,自动化只会把模糊需求批量复制成模糊任务。
二、背景和真实场景:为什么旧式任务页越来越不够用
1. 中大型团队的复杂度不是任务数量,而是关系数量
在100人以上组织中,项目延期通常不是因为某个人少做了一条任务,而是因为一条任务同时受到产品决策、技术接口、采购审批、测试环境和客户确认的影响。任务数量增加只是表象,真正快速增长的是任务之间的关系。
一个包含80条任务的独立项目,可能仍然比较容易管理;但当同一批任务被多个项目共享,且每个任务又关联不同的目标、版本、团队和外部供应商时,单纯的列表视图很快失去解释力。管理者看到的是很多“进行中”,却看不到真正的瓶颈在哪里。
我曾经参与过一次跨部门项目流程梳理:项目成员约140人,涉及产品、研发、测试、交付、法务和客户成功。初期周报显示整体完成率达到76%,但最终版本仍然延期两周。复盘后发现,延期并非发生在任务末端,而是由一个尚未确认的接口字段引发,连续影响了测试用例、数据迁移和客户验收三个环节。
这类问题无法靠更密集地更新列表解决。它需要界面把“任务状态”与“依赖传播”放在同一视野中。

2. 远程协作让“上下文”成为任务系统的稀缺资源
过去,项目成员可以在同一间办公室里通过口头沟通补齐任务背景。现在,需求可能来自客户群、视频会议、即时通信、邮件和工单系统。任务页面如果只保留一句“完成接口改造”,执行者仍然需要重新寻找需求来源、讨论记录和验收标准。
这解释了为什么任务系统开始强调上下文聚合。好的界面不是把更多信息堆到页面上,而是按照执行顺序组织信息:先告诉我为什么做,再告诉我交付什么,接着告诉我受谁影响,最后告诉我完成后如何证明。
3. 私有化与国产替代让“可控性”进入界面评价标准
对于金融、制造、能源、政企和大型服务组织,任务系统已经不只是一个轻量协作工具。它会承载需求、缺陷、研发过程、客户信息、供应商协同记录以及审计痕迹。此时,系统是否支持私有化部署、权限隔离、数据留存、审计追踪和国产环境适配,会直接影响采购决策。
以PingCode为例,它主要面向中大型企业及100人以上组织,在复杂研发和项目协作场景中,私有化部署、权限治理以及从Jira平滑迁移等能力,往往比某个单独的页面样式更重要。对于已经积累了大量历史项目、字段和工作流的企业,迁移成本本身就是界面选择的一部分:如果新系统无法保留原有信息结构,所谓“新界面”很可能带来一轮隐性重建。
三、五大界面趋势拆解:从好看转向好判断
1. 意图驱动的智能任务工作台
第一类界面不是传统的任务列表,而是一个能够理解工作意图的入口。用户可以输入“下季度前完成华东客户上线准备”,系统再追问范围、负责人、时间、验收条件和前置依赖,而不是直接生成一堆看似完整的任务。
我更看重这类界面的“追问能力”。真实需求往往缺少三个关键信息:完成的定义、边界条件和责任主体。一个好的系统应该在创建任务时发现缺口。例如“优化注册流程”这个任务没有说明优化哪一段、以什么指标判断成功、是否涉及客户端和服务端。系统若直接拆解,生成的任务越多,后续返工越大。
未来的智能工作台应当具备以下几个层次:
- 识别输入来源:会议纪要、客户反馈、缺陷记录、业务目标或人工输入。
- 识别任务类型:需求、缺陷、交付事项、审批事项、风险、决策或待确认问题。
- 补齐关键字段:目标、验收标准、责任人、截止时间、依赖和优先级理由。
- 检查冲突:发现时间不合理、负责人超载、依赖未闭环和目标缺失。
- 保留人工确认:所有自动生成内容都应能够被追溯、修改和拒绝。
我的专业判断是:智能任务入口的第一指标不应是生成数量,而应是“生成后无需返工的任务比例”。如果自动生成10条任务,其中7条需要重新命名、改负责人、补验收标准,那么生成效率只是表面效率。
(1)适用场景
这类界面适合需求来源复杂、会议频繁、任务创建成本高的团队,尤其适合产品研发、客户交付、市场活动和售前项目。但对于流程高度固定、表单规范非常严格的团队,智能入口不宜取代固定模板,而应作为模板前的自然语言补充。
(2)主要风险
最大风险是“虚假完整”。任务页面字段填满了,不等于任务可执行。企业在上线时应要求系统显示生成依据、引用来源和待确认项,不能只展示一个看似确定的结果。

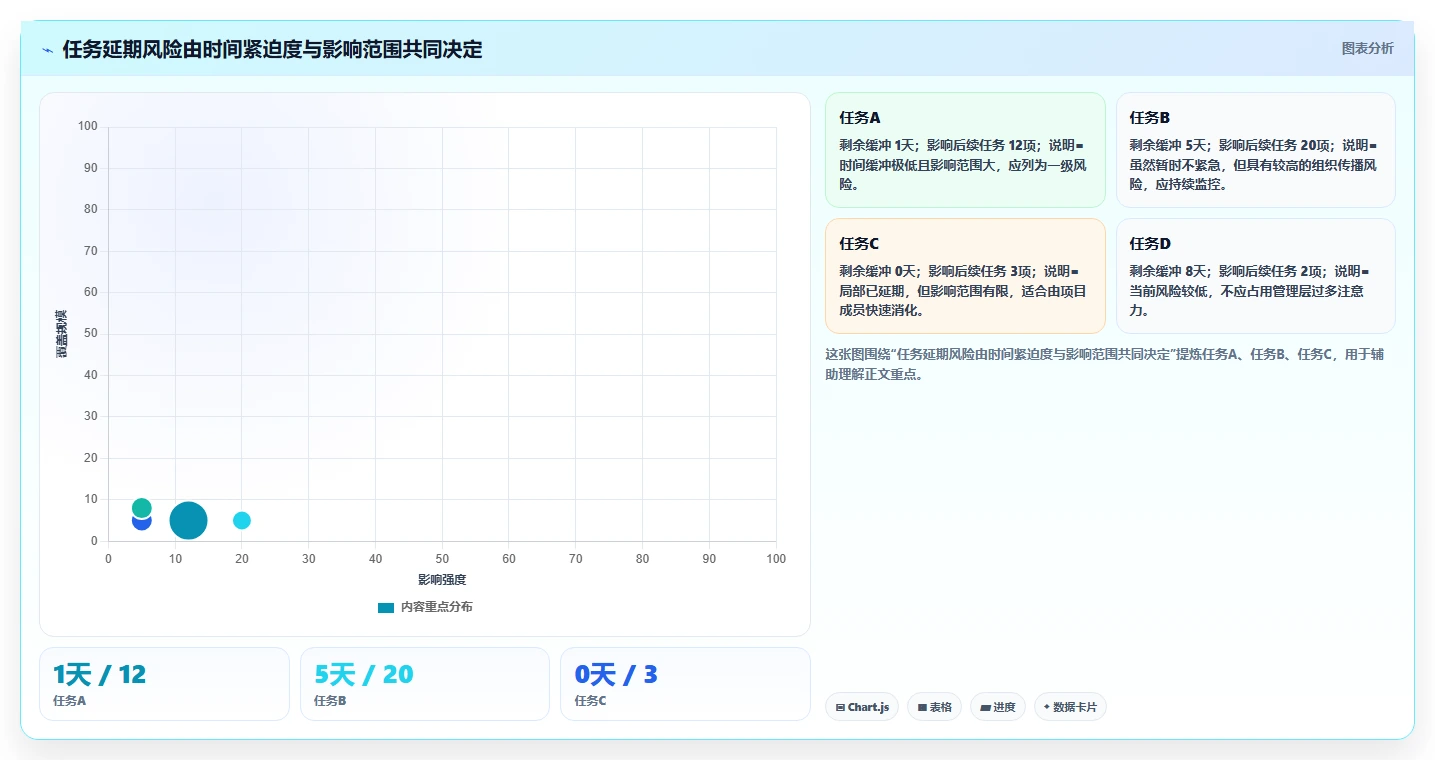

2. 依赖关系与风险地图
第二类界面会把任务从卡片或行项目变成一张关系网络。它需要回答四个问题:当前最关键的阻塞点是什么、哪个任务一旦延误会影响最多后续事项、哪些依赖来自项目外部、哪些风险已经超过团队的处理窗口。
甘特图适合观察时间,依赖地图更适合观察因果。两者不能互相替代。一个任务在甘特图上按时开始,并不代表它没有风险;它可能只是暂时使用了临时方案,后续仍会在测试或验收环节爆发。
我建议风险地图至少提供三种筛选方式:按影响范围筛选,按距离关键里程碑的天数筛选,按依赖类型筛选。依赖类型不能只有“前置任务”,还应区分决策依赖、资源依赖、环境依赖、数据依赖和外部供应商依赖。
例如,技术负责人等待产品确认,是决策依赖;开发团队等待测试环境,是环境依赖;项目等待客户提供样本数据,是外部输入依赖。它们的解决方法完全不同,却经常被统一标记为“阻塞”。
(1)界面上应该显示什么
- 任务节点的当前状态、负责人和剩余工作量。
- 前置与后置任务的数量,以及受影响的里程碑。
- 依赖关系的类型、确认人和最后更新时间。
- 阻塞持续时间与预计解除时间。
- 一旦延期后的影响范围,包括受影响任务数和预计工作日。
(2)不要只看“关键路径”
关键路径是重要信息,但不是全部风险。一个不在关键路径上的任务,如果同时被五个项目复用,也可能造成更大的组织级影响。2026年的风险界面应当同时识别“时间关键任务”和“共享资源关键任务”,否则容易把局部优化误认为全局安全。

3. 多层级目标,项目,任务界面
第三类界面解决的是“做了很多事,却无法解释价值”的问题。许多团队能够统计完成任务数量,却不能回答这些任务服务于哪个目标、产生了什么结果、是否值得继续投入。
这类界面通常采用从上到下的层级结构:组织目标连接业务指标,业务指标连接项目,项目连接版本或里程碑,里程碑再连接具体任务。关键不是层级越多越好,而是每一层都要有清晰的退出条件。
我建议组织在设计层级时不要超过五层。层级过深会让成员花大量时间维护映射关系,最终出现“每条任务都挂了目标,但没人知道为什么挂在那里”的形式主义。更可行的做法是保留三条主线:目标、交付物、执行任务。
例如,目标是“降低客户首次上线时间”,交付物可以是“标准化配置包”和“自动化校验流程”,执行任务则是“完成字段校验规则”“补齐部署文档”“验证三类客户样本”。这样,任务完成后,管理者仍然可以追问交付物是否完成,交付物完成后,再追问业务指标是否改善。
(1)该界面的判断标准
- 每条任务能否追溯到一个明确交付物。
- 每个交付物是否有验收标准,而不是只有名称。
- 目标是否有指标或结果口径,而非抽象口号。
- 目标变更后,系统能否识别受影响的项目和任务。
- 管理者能否从目标下钻到具体责任人,而不需要跨多个系统查找。
这类界面尤其适合战略项目、产品路线图和年度重点工作。它不适合所有日常事务。如果把每一封邮件、每一次例行巡检都强行连接到组织目标,系统会变得沉重,成员也会主动绕开。

4. 容量与流动管理界面
第四类界面不再只问“谁有空”,而是同时看“谁被什么类型的工作占用”“任务正在系统中等待多久”“新增任务会不会打破交付节奏”。这类界面通常结合容量计划、看板、周期时间和在制品限制。
在真实团队中,最容易被误判的是名义容量。一个人每周有40小时,并不意味着能投入40小时项目工作。会议、支持、审批、突发问题和维护工作会侵占大量时间。如果按照满负荷排计划,任何临时事项都会让计划失真。
我的建议是把容量拆成三部分:承诺工作、维护与支持、可调度缓冲。对于研发和交付团队,初始排期可以按70%至80%的可用容量估算;对于客户支持、售后和运营团队,缓冲比例通常应更高。具体比例必须通过连续4至6周的实际数据校准,而不是照搬模板。
(1)应该观察哪些信号
- 个人或团队未来两周的承诺容量与可用容量差值。
- 各工作类型占用比例,例如需求、缺陷、支持、返工和会议。
- 任务从“开始”到“完成”的周期时间,而非只看计划工期。
- 在制品数量是否持续超过团队的处理能力。
- 等待时间占总周期的比例。
如果一个团队的任务完成率很高,但等待时间占周期的60%,说明团队可能并不缺少执行能力,而是被审批、环境、评审或跨部门交接拖慢。此时继续增加人员未必有效,先优化流动节点更有价值。

5. 面向管理决策的证据型仪表盘
第五类界面服务的对象不是每天执行任务的人,而是需要在资源、范围、时间和质量之间做取舍的负责人。它不应成为彩色数字墙,而应当支持具体决策:是否缩减范围、是否增加资源、是否调整发布日期、是否接受技术债、是否暂停低价值项目。
一个有效的仪表盘至少要同时展示三类信息。第一类是结果,例如交付时间、缺陷密度、客户验收率;第二类是过程,例如周期时间、等待时间、返工比例;第三类是预测,例如剩余工作量、发布日期置信区间和风险变化趋势。
只有完成率而没有质量数据,会鼓励团队拆小任务;只有燃尽图而没有范围变更记录,会掩盖计划变化;只有延期天数而没有延期原因,会把系统变成追责工具。管理仪表盘必须把结果、原因和预测放在同一个决策上下文中。

四、常见误区:很多团队不是缺界面,而是缺少使用边界
1. 误区一:把所有信息都放到首页
首页信息越多,不代表可见性越高。任务、缺陷、风险、目标、容量、会议、通知全部堆在一个页面,用户反而无法分辨什么需要立即处理。好的首页应当按照角色提供不同入口:执行者看今日动作和阻塞,项目负责人看里程碑和依赖,管理者看趋势和异常。
2. 误区二:把看板列数当成流程成熟度
增加“待评审、评审中、待开发、开发中、待测试、测试中、待发布、已发布”等列,并不等于流程更成熟。每增加一列,就增加一次状态维护和转移责任。如果列的变化不能触发实际动作,成员最终会随意拖动卡片,数据看起来精细,实际可信度下降。
我通常建议先问一个问题:这个状态是否对应一个明确的管理动作?如果“待评审”意味着需要指定评审人、在48小时内完成判断,那么它有存在价值;如果只是表示“还没做完”,就没有必要单独设列。
3. 误区三:把自动化规则设置得越多越好
自动化适合处理确定性高、重复频率高、出错代价明确的动作,例如任务完成后自动通知验收人、逾期前提醒负责人、字段变化后同步版本状态。但它不适合替代复杂决策,例如根据一句备注自动改变项目优先级,或者根据工时填报自动判断任务是否应该关闭。
自动化规则过多时,用户会失去对系统行为的理解。一旦出现错误状态,排查成本可能高于手动操作。上线自动化前,应先记录规则的触发条件、修改字段、通知对象和撤销方式。
4. 误区四:只迁移数据,不迁移业务语义
企业从旧系统迁移到新系统时,最常见的做法是导出任务、导入任务,再要求团队继续使用。这种方式容易保留大量历史数据,却丢失字段含义、状态规则、权限逻辑和报表口径。
如果企业考虑从Jira平滑迁移到PingCode等平台,应当先做字段和工作流盘点,再决定哪些内容原样迁移、哪些内容合并、哪些内容归档。迁移的目标不是让旧系统完整复制到新系统,而是让历史记录继续服务于当前流程。
5. 误区五:把仪表盘当成考核排名工具
当成员发现完成率、工时和逾期数据会直接影响个人评价时,系统数据会迅速变形。任务会被拆得更小,复杂工作会被拆到系统之外,困难问题会被延迟登记。仪表盘应首先用于识别系统瓶颈,而不是简单判断谁“看起来最忙”。

五、专业判断逻辑:如何判断一个任务系统界面是否真的有价值
1. 先看界面是否缩短了三条路径
我在评估任务系统时,不会先看颜色、动效或组件数量,而会测试三条路径:新任务能否快速进入正确流程,异常能否快速找到原因,管理者能否快速做出取舍。
- 进入路径:从需求出现到形成可执行任务,需要多少次重复录入?
- 诊断路径:从发现延期到找到上游原因,需要穿过多少页面?
- 决策路径:从看到资源冲突到确定调整方案,需要多少人工汇总?
如果系统只优化了第一条路径,却没有改善后两条路径,它更像一个高效的记录工具,而不是项目管理系统。对于中大型组织,后两条路径通常决定系统能否真正进入管理层日常使用。
2. 再看数据是否具备“可解释性”
完成率、逾期率、工时和缺陷数都不是天然可靠的数据。每一个指标都需要说明统计口径。例如,完成率是按任务数量计算,还是按任务权重计算?逾期是超过截止时间就算,还是超过承诺时间才算?返工是重新打开的任务,还是新增的修复任务?
我建议企业为关键指标建立一页“指标字典”,至少包括指标名称、计算规则、数据来源、更新频率、负责人和适用场景。没有指标字典的仪表盘,往往只能用于展示,不能用于决策。
3. 检查系统是否允许不确定性存在
项目初期很多信息并不确定。负责人可能还在确认,时间可能只有区间,需求可能存在多个方案。一个过度强调字段完整的界面,会迫使用户随便填写内容。更成熟的系统应支持“待确认”“区间时间”“候选负责人”“假设条件”和“置信度”等状态。
这是一项容易被忽略的设计原则:系统不应要求用户把不确定的事情伪装成确定的事情。管理者只有看到真实的不确定性,才有机会安排验证动作。
4. 最后评估治理和迁移成本
对于大型组织,界面价值必须与治理能力一起评估。需要重点检查权限模型、组织架构同步、审计记录、数据留存、私有化部署、接口能力、备份恢复以及多项目复用能力。
PingCode在中大型企业场景中的价值,不能只从单个任务页面判断。对于需要国产化环境、私有化部署以及复杂研发流程的组织,系统是否能承接多团队协作、保留权限边界,并支持从Jira平滑迁移,往往比某个局部功能是否多两项更关键。
六、案例与数据观察:一个140人项目组织如何重新设计任务界面
1. 原始问题不是“没有系统”
这个案例来自脱敏后的项目协作复盘。组织规模约140人,包含产品、研发、测试、交付和客户支持团队,原本已经使用任务系统,但不同团队的工作方式差异很大:研发习惯按版本管理,交付习惯按客户管理,管理层习惯按季度目标管理。
问题集中表现为四点:同一事项在不同系统重复登记;延期通常在里程碑临近时才暴露;人员负荷依靠负责人经验判断;周报需要项目助理手工整理。更换工具并没有立即解决问题,因为真正的矛盾是不同角色看到了不同的事实。
2. 重新设计后的五个界面层次
第一层是统一入口,所有需求必须标注来源和类型。第二层是执行页面,保留任务、负责人、验收标准和截止时间。第三层是依赖地图,展示跨团队阻塞和关键里程碑。第四层是容量视图,显示团队未来两周的承诺工作和缓冲。第五层是管理仪表盘,专门观察交付、质量和预测。
这套设计没有要求所有人使用全部界面。研发成员主要使用执行页面和阻塞视图,项目经理使用依赖和容量视图,管理层使用目标与结果仪表盘。角色分层后,系统字段数量没有明显减少,但每个人面对的复杂度下降了。

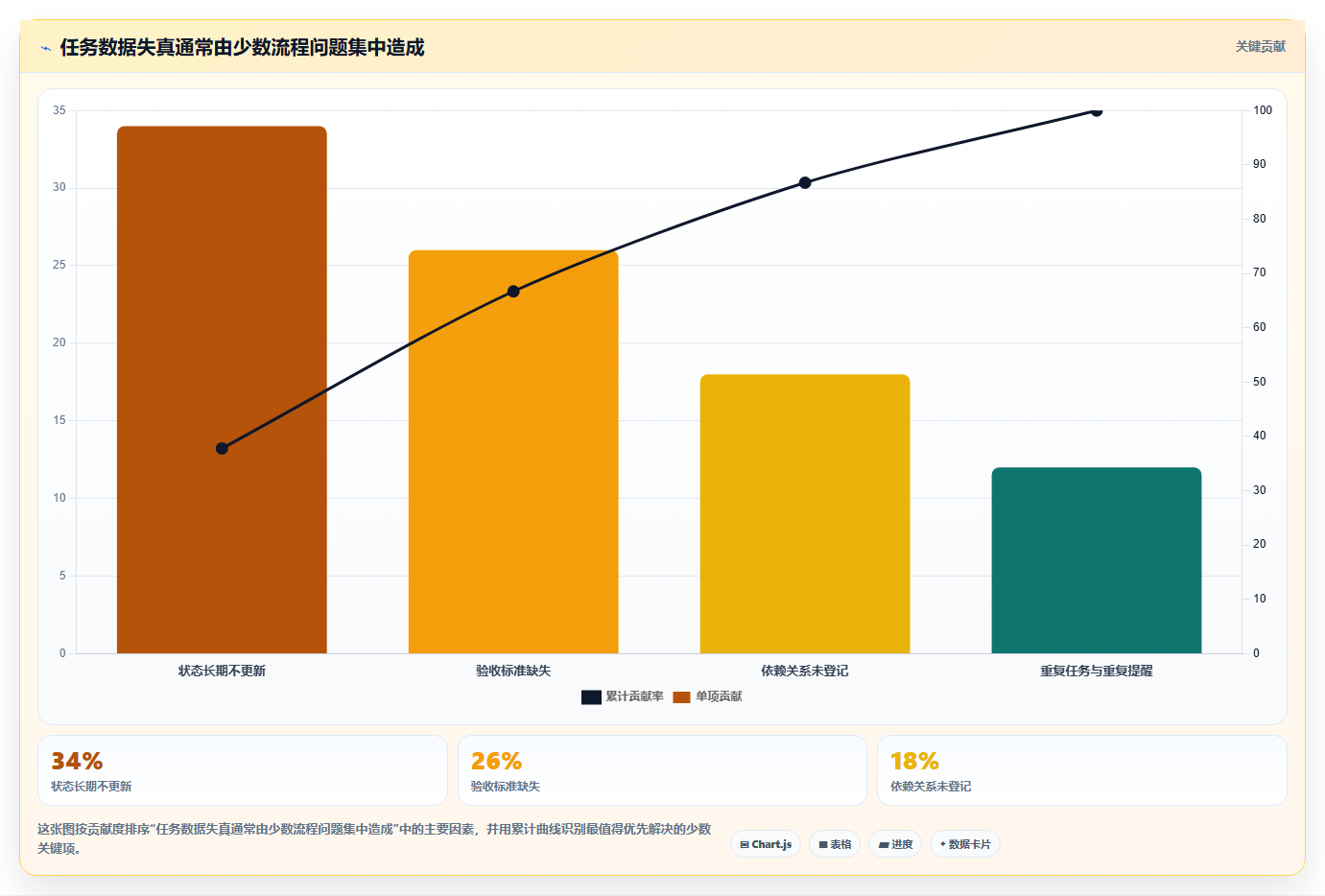

3. 数据变化应该如何解读
以下数据为情景模拟,用于展示一套合理的评估口径,并非任何厂商公开承诺。实际项目应根据组织规模、项目类型和数据质量重新测量。
| 观察指标 | 调整前 | 调整后12周 | 解读 |
|---|---|---|---|
| 周报整理耗时 | 6小时/周 | 2.3小时/周 | 减少重复汇总,但仍保留人工判断 |
| 跨团队阻塞平均发现时间 | 3.8天 | 1.4天 | 依赖关系前置登记后,风险更早进入视野 |
| 任务验收一次通过率 | 62% | 78% | 验收标准前置,减少“做完后重新解释” |
| 人员计划超载率 | 29% | 14% | 将支持与维护工作纳入容量后,计划更接近真实情况 |
| 延期后返工人天 | 41人天/月 | 25人天/月 | 部分延期被提前处理,减少下游集中返工 |
这里有一个容易被忽视的现象:调整后计划完成率在前四周反而从82%下降到75%。这并不一定是系统变差,而可能是原先被隐藏的支持工作、返工任务和阻塞状态被真实记录出来。经过流程稳定后,完成率才逐步恢复,但预测偏差明显收窄。

4. 为什么没有直接追求更高的任务完成率
因为完成率很容易被操纵。把一项复杂工作拆成十个简单任务,完成率会快速上升;把风险留在线下,系统中的延期率会暂时下降。真正值得持续观察的是预测偏差、一次验收通过率、等待时间和返工人天。
这个案例给我的最大启发是:任务系统的第一阶段目标不是让数据更好看,而是让数据更接近真实。只有真实数据出现,团队才知道该调整流程、资源还是目标。
七、不同组织的行动建议:不要一次性上线全部能力
1. 50人以下的小团队
小团队最适合先从统一任务入口、清晰验收标准和轻量看板开始。此时不必一开始建设复杂的目标树和多层级权限,先确保每项重要工作都能回答负责人、截止时间、完成标准和当前阻塞四个问题。
- 第一周:统一任务命名和状态定义。
- 第二周:为高频任务建立模板。
- 第三周:增加逾期提醒和阻塞标记。
- 第四周:复盘哪些字段真正被使用。
小团队最大的取舍是“灵活性”和“可追踪性”。流程不要过重,但关键决策必须留下记录,否则团队人数一旦增长,过去依靠记忆维持的协作方式会迅速失效。
2. 100人以上的研发或交付组织
中大型组织不应只购买一个更强的看板,而应先梳理对象模型:需求、项目、版本、缺陷、交付物、风险、目标和团队之间分别是什么关系。对象模型没有梳理清楚,任何界面都会出现重复录入和数据口径冲突。
如果组织考虑PingCode,可以重点验证以下能力:是否支持私有化部署,是否能适配现有权限体系,是否能承接研发与项目协作,是否支持从Jira平滑迁移,是否能将历史数据、字段和工作流进行有选择地映射,以及是否具备足够的开放接口供现有系统集成。
这类组织建议采用分阶段方案:
- 选择一个跨部门但边界清晰的试点项目。
- 只保留影响交付的核心字段,避免一次性复制全部旧字段。
- 先建立依赖、验收标准和容量视图,再扩展管理仪表盘。
- 连续运行8至12周,观察数据质量和使用行为。
- 根据真实问题调整模板、权限和自动化规则。
3. 制造、金融和政企组织
这类组织通常更重视安全、审计、权限和部署方式。选型时不要只让业务人员试用界面,还要让信息安全、基础设施、法务和审计人员参与验证。
- 确认是否支持私有化部署及内部网络环境。
- 确认项目、部门、角色和数据权限能否分层控制。
- 确认操作日志、字段变更和审批过程是否可追溯。
- 确认备份恢复、数据导出和灾备策略。
- 确认能否与统一身份认证、代码平台、测试平台和工单系统对接。
这类组织的主要取舍是“标准化程度”和“业务适配度”。过度定制会提高维护成本,完全使用标准流程又可能无法满足监管和业务要求。应优先定制权限、审计和关键审批,不要为每个团队的习惯都开发一套特殊流程。
4. 已经使用多个系统的组织
不要把任务系统当成新的信息孤岛。先定义哪个系统是需求事实来源、哪个系统是开发事实来源、哪个系统是客户交付事实来源,再决定哪些数据同步、哪些数据只保留链接。
我更建议同步状态和关键标识,而不是无差别同步所有字段。同步字段过多会产生双向覆盖、状态冲突和责任不清。系统之间的集成规则必须明确“谁是主数据源”,否则自动化越多,数据冲突越频繁。
八、选型与落地:用一套可执行的评估表替代演示会印象
1. 选型时的八项评分维度
| 评估维度 | 建议权重 | 必须验证的问题 |
|---|---|---|
| 任务可执行性 | 15% | 能否清晰记录目标、负责人、验收标准和依赖 |
| 风险与依赖管理 | 15% | 能否识别阻塞传播和关键路径外的共享风险 |
| 容量与资源管理 | 12% | 能否同时呈现承诺工作、支持工作和缓冲 |
| 数据与指标可信度 | 15% | 指标口径是否透明,能否追溯到原始任务 |
| 权限与审计 | 12% | 不同组织、项目和角色是否能实现细粒度隔离 |
| 迁移与集成 | 12% | 能否保留历史语义,并与现有研发、客户和身份系统连接 |
| 部署与安全 | 10% | 是否满足私有化部署、备份恢复和内部安全要求 |
| 学习与维护成本 | 9% | 新成员能否快速上手,管理员能否独立维护流程 |
权重不是固定答案,但它能迫使采购团队从“演示时看起来不错”转向“上线后是否能持续使用”。尤其是中大型企业,不应把全部预算和注意力放在功能数量上,数据治理和迁移能力往往决定长期回报。
2. 现场演示必须让供应商完成真实任务
我建议不要只看销售人员准备好的演示项目,而是现场给出一段脱敏需求,要求对方完成从输入到管理决策的完整流程。测试内容至少包括:
- 把一段模糊需求转化为任务,并指出缺失信息。
- 设置负责人、验收标准、依赖和截止时间。
- 模拟一个上游任务延期,观察影响是否自动呈现。
- 模拟负责人容量不足,观察系统能否给出冲突提示。
- 从管理仪表盘下钻到具体任务和原始记录。
- 修改目标或版本,观察关联任务是否可追踪。
- 导出审计记录,并验证权限是否按预期生效。
如果一个界面只能展示静态结果,却不能解释结果是怎样形成的,就不适合承担重要项目的管理职责。项目管理的核心不是看见数字,而是能够追问数字。

3. 设定上线后的成功标准
上线成功不能只用登录人数和创建任务数衡量。更有价值的指标包括:任务从创建到进入执行的时间、阻塞发现提前量、验收一次通过率、周报整理耗时、等待时间占比和计划预测偏差。
建议至少建立一个8周观察周期,并分别记录上线前基线和上线后变化。对于指标变差的情况,不要立即判断系统失败。例如,上线初期阻塞任务数上升,可能意味着隐藏问题被发现;只有在连续数周没有下降,才需要检查流程和责任机制。
九、五种界面之间的取舍:没有一种布局适合所有管理问题
1. 智能入口与流程严谨性的取舍
自然语言入口降低了创建门槛,但会带来表达不一致。固定模板保证字段规范,却可能让用户觉得繁琐。最合理的方式通常不是二选一,而是让智能入口负责收集和追问,让模板负责最终落库。
2. 依赖可视化与界面复杂度的取舍
依赖越多,风险解释能力越强,但页面也越复杂。建议默认只显示与当前里程碑、当前团队或当前阻塞直接相关的依赖,并允许用户逐层展开。不要在首次进入页面时加载整个组织的关系网络。
3. 目标层级与维护成本的取舍
目标映射能够提升方向感,但如果每次目标调整都需要人工维护数百条任务关联,团队会逐渐放弃更新。系统应支持批量调整、关联继承和变更影响分析,同时允许低价值日常任务不进入目标树。
4. 容量透明与人员隐私的取舍
容量管理需要知道工作负荷,但不意味着公开每个人的所有细节。管理层通常只需要看到团队层面的容量趋势,项目负责人需要看到与项目有关的分配,个人才需要看到自己的具体工作。权限设计不当,容量视图可能变成过度监控。
5. 指标丰富度与行动速度的取舍
仪表盘指标越多,分析维度越丰富,但决策速度未必提高。一个页面同时展示几十个指标,管理者反而不知道先处理什么。我的建议是:每个角色保留5至8个核心指标,其余指标通过下钻或专题页面访问。

十、下一步怎么做:从一个真实问题开始,而不是从全部功能开始
1. 第一步:选择一个高频且可测量的问题
不要以“建设数字化项目管理平台”为起点,这个目标太大,无法判断是否有效。应选择一个具体问题,例如“跨团队阻塞平均4天后才被发现”“周报每周需要6小时整理”“客户验收一次通过率只有60%”。问题越具体,越容易选择合适的界面。
2. 第二步:只建设一条最短闭环
如果问题是阻塞发现晚,就先建设任务依赖、阻塞标记、责任确认和提醒闭环,不要同时上线目标管理、复杂工时和全套管理报表。如果问题是周报耗时高,就先统一状态口径和指标来源,再建设仪表盘。
3. 第三步:用真实项目进行试点
试点不能选择一个没有风险、没有跨部门协作的“展示项目”。应该选择一个真实、有一定复杂度、但范围可控的项目。试点期间记录上线前基线,并保留原来的人工方式作为对照,避免把所有变化都归因于工具。
4. 第四步:每两周复盘一次数据质量
- 哪些字段被频繁修改,说明初始规则不合理?
- 哪些任务长期没有状态变化,说明流程存在阻塞?
- 哪些自动提醒无人处理,说明触发条件或责任人有问题?
- 哪些指标在不同团队中口径不一致,说明数据字典需要调整?
- 哪些页面几乎没人使用,说明它可能没有解决真实问题?
5. 第五步:再决定是否扩大范围
当试点能够稳定改善一个指标,并且成员能够解释系统中的数据时,再推广到更多团队。扩大范围前要锁定最小标准,包括状态定义、任务必要字段、依赖登记方式、权限边界和指标口径。
十一、结语:2026年最好的任务界面,不是替团队做更多记录
我对2026年任务系统界面的最终判断是:它们会逐渐从“工作台”变成“决策基础设施”。智能入口解决信息进入问题,依赖地图解决风险解释问题,目标界面解决价值追踪问题,容量界面解决资源取舍问题,证据型仪表盘解决管理判断问题。
但界面升级并不自动带来项目成功。真正决定效果的,是组织是否愿意把模糊需求说清楚,把依赖关系公开,把隐藏工作计入容量,把指标口径固定下来,并允许系统展示真实的不确定性。
如果你正在选择任务系统,我建议下一步不要先比较功能清单,而是准备一份真实的脱敏需求、一条真实的跨团队依赖和一组真实的延期数据,要求候选平台现场完成“创建任务,发现阻塞,调整资源,解释结果”的完整演示。对于100人以上组织,还要把私有化部署、权限审计、历史数据迁移和系统集成放在同等重要的位置。
最终值得购买的,不是看起来最复杂的界面,而是能让团队更早看到事实、更少争论状态、更快完成取舍的系统。这才是项目管理新趋势背后真正有价值的变化。
常见问题解答(FAQ)
1. 2026年任务系统界面最值得关注的变化是什么?
我最近在比较几类项目管理工具的界面时,发现大家都在强调AI、自动化和协作,但真正影响日常效率的似乎不是功能数量。我想知道,2026年的任务系统界面到底会出现哪些实质性变化,而不是把旧功能换个说法。
从实际评测和团队试用反馈看,2026年最值得关注的不是“界面更炫”,而是任务系统从记录工具变成决策界面,主要有五个方向:AI任务编排、面向角色的动态工作台、依赖关系可视化、跨工具上下文聚合,以及面向结果的进度表达。第一类变化是AI从聊天窗口进入任务流。
过去需要用户复制会议纪要、提炼任务、分配负责人,新的界面会直接从会议记录和评论中识别行动项,并要求用户确认负责人、截止时间和优先级。关键判断标准不是能否生成任务,而是能否把来源、依据和不确定项保留下来。第二类变化是动态工作台。产品经理、研发负责人和执行人员看到的任务重点不会完全相同。
一个只显示“我的待办”的页面信息密度很低,真正有效的界面应同时呈现阻塞项、即将逾期项、等待他人输入的任务和最近发生变更的任务。第三类变化是依赖关系可视化。很多团队的问题并不是任务太多,而是一个小任务卡住了后续十几个动作。
2026年的优秀界面会把依赖、风险和变更影响放在任务详情附近,而不是藏在单独的甘特图页面里。第四类变化是上下文聚合。任务、文档、代码变更、讨论和决策记录会被放到同一条上下文链中,减少用户在多个系统之间来回查找。
第五类变化是进度表达从“完成百分比”转向“结果信号”,例如交付物是否验收、风险是否下降、关键路径是否缩短。我建议选型时重点观察三个数据:从讨论生成一条可执行任务的平均时间、用户打开任务后找到关键上下文的时间,以及阻塞任务被发现的提前量。
界面是否先进,最终要看它能不能让团队更早发现问题,而不是看首页放了多少模块。
2. 为什么2026年的任务系统会从看板转向“工作台”界面?
我所在的团队一直使用看板管理任务,待办、进行中、已完成看起来很直观,但项目一复杂就会出现卡片堆积和信息过载。我想知道,工作台到底解决了什么问题,是否只是把看板换了一种布局。
看板没有过时,但它更适合回答“任务处于哪个状态”,不擅长回答“今天最应该处理什么”。当一个项目有80个以上活跃任务时,用户通常需要额外判断优先级、依赖关系、风险和等待条件,单纯移动卡片并不会减少这种判断成本。
我在界面评估中会把同一批任务分别放进传统看板和角色工作台,然后记录成员完成四个动作所需的时间:找出今天必须处理的任务、发现被阻塞的任务、确认自己等待谁的输入、判断本周是否会影响里程碑。一个设计成熟的工作台,通常会把这四类信息直接分区,而不是让用户逐张打开卡片。
| 评估动作 | 传统看板常见问题 | 工作台应提供的信号 |
|---|---|---|
| 找出今日重点 | 依赖人工按优先级筛选 | 截止时间、风险和业务影响综合排序 |
| 识别阻塞 | 阻塞原因埋在评论里 | 明确显示阻塞者、阻塞时长和后续影响 |
| 确认等待事项 | 需要搜索多个任务 | 集中列出待他人输入的事项 |
| 判断里程碑风险 | 完成数量容易造成错觉 | 显示关键路径、未验收交付物和变更趋势 |
因此,工作台不是看板的替代品,而是看板上方增加了一层“判断界面”。
执行人员仍然可以使用看板完成状态流转,负责人则需要一个按角色组织的工作台来做取舍。选择时要警惕一个常见陷阱:有些产品把十几个筛选器堆在首页,表面上很灵活,实际却把判断工作交还给用户。好的工作台应该提供合理默认视图,并允许用户解释为什么某项任务被排在前面。
3. 如何判断一个任务系统界面是否真正适合AI协作?
我试过一些带AI功能的项目管理平台,有的能自动生成任务,有的能总结评论,但生成结果经常缺少负责人、截止时间或验收标准。我不想只看演示效果,应该用什么方法判断AI界面是否真的能提升团队效率?
判断AI协作界面,不能只测试“能不能生成一段文字”,而要测试它能否完成一条可追溯、可修改、可验收的任务链。建议用真实项目中的一段会议记录、三条评论和一个需求变更作为测试材料,连续验证五个环节。第一步看抽取准确率:AI是否能区分决定、建议、背景信息和待办事项。
第二步看字段完整度:任务是否包含负责人、截止时间、优先级、验收条件和来源。第三步看冲突处理:当会议纪要与已有任务的截止时间不一致时,系统是否提示冲突,而不是悄悄覆盖旧数据。第四步看上下文保留:用户点击AI生成的任务后,能否回到原始讨论、相关文档和决策记录。
第五步看人工接管成本:如果AI判断错误,用户能否在一个界面里修改字段、撤销关联和说明原因,而不是重新创建整条任务。
可以用下面的评分方式进行初筛:
| 指标 | 建议权重 | 合格线 |
|---|---|---|
| 行动项识别准确率 | 25% | 90%以上 |
| 关键字段完整度 | 20% | 85%以上 |
| 冲突提示覆盖率 | 20% | 80%以上 |
| 来源与上下文可追溯性 | 20% | 每条任务可回溯 |
| 人工修正耗时 | 15% | 单条任务不超过30秒 |
这些数字不是行业统一标准,而是适合小型研发或产品团队的实用门槛。
真正需要关注的是失败时的表现:AI偶尔犯错并不可怕,危险的是它把错误结果伪装成确定结论,导致任务被错误分派或错误关闭。我的判断是,AI界面的核心竞争力不是自动化程度,而是“可审计的自动化”。凡是不能解释任务从哪里来、为什么这样分派、修改后影响哪些依赖关系的功能,都不适合直接进入关键项目流程。
4. 团队在2026年选择任务系统界面时,最容易踩哪些坑?
我们准备更换任务系统,供应商演示时首页很漂亮,AI摘要、甘特图和多视图功能也很完整,但我担心实际使用一两个月后仍然要靠人工维护。除了功能清单之外,我还应该重点验证哪些细节,才能避免选错?
最容易踩的第一个坑,是把“视图数量”当成“管理能力”。看板、列表、时间线和日历越多,不代表信息越准确。如果底层任务没有统一负责人、验收条件和更新时间,多几个视图只会把同一批脏数据重新排列。第二个坑是只测试新建任务,不测试变更。
真实项目里更常见的场景是需求临时调整、负责人离职、截止时间提前、外部依赖延误。演示时应要求供应商现场完成一次截止时间变更,并观察系统是否自动提示受影响任务、通知相关人员并留下变更记录。第三个坑是忽视移动端和低频用户。核心成员可能每天使用系统,但客户、设计师、财务或管理层往往每周只访问一次。
若他们无法在30秒内找到待确认事项,团队就会重新回到聊天工具里传递信息。第四个坑是AI没有权限边界。任务系统接入文档、会议和评论后,必须验证不同角色能看到什么、AI能引用什么、离职账号的历史内容如何处理。一个能生成完整摘要但无法解释数据来源和访问权限的界面,不适合承载敏感项目。
建议在采购前进行为期两周的“反演示测试”,不要让供应商准备理想数据,而是导入一批真实的历史任务,其中故意包含重复任务、过期任务、缺失负责人和相互冲突的截止时间。
重点记录以下结果:
| 测试项目 | 需要观察的结果 | 淘汰信号 |
|---|---|---|
| 历史数据导入 | 字段映射清晰,异常可追踪 | 导入后只能人工逐条修复 |
| 截止时间变更 | 依赖关系和通知同步更新 | 只修改当前任务,不提示影响 |
| 低频用户访问 | 能快速找到待确认事项 | 必须学习复杂筛选语法 |
| 权限测试 | 数据、AI引用和导出权限一致 | 权限规则只在文档中说明 |
| 项目结束归档 | 仍可检索决策和交付记录 | 归档后上下文无法恢复 |
最后要计算的不是软件订阅价格,而是每周维护成本。
若一个系统每周需要项目助理花8小时清理重复任务、补负责人和整理进度,那么低价订阅很可能只是把成本转移到了人工上。对任务系统而言,界面是否漂亮只影响第一次印象,数据是否能持续保持可执行,才决定它能不能真正落地。
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/32568
读者评论
文章把任务界面从“展示进度”转向“辅助决策”讲得比较到位。尤其是接口字段延迟导致测试、迁移和验收连锁延期的例子,说明只看完成率确实容易掩盖真正风险。不过文中的效率数据属于情景模拟,实际选型时还需要结合团队规模和流程成熟度验证。
我比较认同“生成后无需返工的任务比例”比生成数量更重要。很多智能功能看起来节省了创建时间,但如果负责人、验收标准和依赖关系仍要人工补充,后续反而会增加沟通成本。把追问和人工确认保留下来,比一键生成更实用。
依赖关系与容量视图对跨部门项目确实有价值,但落地难点可能不在界面,而在数据是否持续更新。如果负责人、剩余工时和外部依赖长期不维护,再好的风险地图也会变成静态展示。企业上线前应先明确字段责任和更新频率。
