软件项目开发计划一键完成:5大秘诀让你的团队效率翻倍!

软件项目开发计划一键完成:5大秘诀让你的团队效率翻倍!但我先给一个反常识结论:真正让团队提速的,通常不是“自动生成计划”本身,而是把任务拆解、依赖关系、责任边界和验收标准提前固化。一个能在10分钟内生成、却没有人愿意更新的计划,不如一张字段完整、每天有人维护的普通表格。

我在参与研发项目规划时,见过最典型的失控场景:项目经理用表格排了完整的日期,产品经理在群里补充需求,开发人员在个人笔记里记录待办,测试人员等到提测前才发现环境尚未准备好。表面上“计划已经完成”,实际上团队只共享了日期,没有共享执行规则。

下面这套方法,适用于企业内部系统、SaaS产品、移动端应用和中后台项目。文中涉及的效率数据,凡未特别注明的,均为基于项目管理实践整理的情景模拟或建议基准,不是对所有团队的承诺。你可以把它当作一套可验证的计划设计方法,而不是某个工具的宣传口号。

一、先讲核心结论:一键完成的不是计划,而是计划初稿

1. 软件开发计划至少要解决五个问题

一份可执行的开发计划,不能只回答“什么时候上线”。它至少要让团队快速知道:要交付什么、由谁负责、依赖什么、何时完成、怎样才算完成。

  • 交付目标:本次迭代或项目最终要产生什么结果。
  • 任务边界:哪些工作属于本阶段,哪些需求明确排除。
  • 责任归属:谁是最终负责人,谁参与协作,谁负责验收。
  • 时间关系:任务的起止时间、里程碑和前置依赖是什么。
  • 完成标准:交付物、验收条件和质量门槛分别是什么。

如果一项任务缺少其中两项以上信息,它更像“愿望清单”,而不是项目计划。例如“完成会员中心开发”无法直接执行,因为它没有说明会员注册、等级、权益、支付和后台配置是否都包含在内,也没有明确前端、后端和测试如何衔接。

2. 效率提升应该用指标验证

“效率翻倍”不应被理解为所有人工作速度都变成原来的两倍。更稳妥的定义是:计划整理时间减少、重复沟通减少、阻塞发现更早、延期影响更可控。

观察指标 计划优化前常见状态 优化后的目标方向 如何验证
计划编制耗时 反复整理表格和会议纪要 通过模板快速形成初稿 记录从需求确认到发布初版的小时数
进度同步时间 依赖群聊、会议和私聊确认 直接查看任务状态和阻塞原因 统计每周进度会议时长
延期发现时间 临近上线才发现关键任务延期 在任务阻塞时及时暴露 记录延期从发生到被发现的时间
返工比例 完成定义不清导致反复修改 通过验收标准前置确认 统计重复开发或重复测试任务数量

软件项目开发计划一键完成:5大秘诀让你的团队效率翻倍!

3. 工具的正确定位

甘特图、看板、任务模板和自动提醒,都能减少机械性工作,但它们不能替团队决定优先级,也不能替产品经理确认需求边界。我的判断是:工具负责让信息可见,项目负责人负责让决策发生。

因此,所谓“一键完成”,更准确的流程是:导入项目模板,自动生成任务初稿,再由负责人校准范围、工期、依赖和风险。自动生成可以缩短起步时间,但不能取消人工判断。

二、真实场景:为什么“有计划”仍然会延期

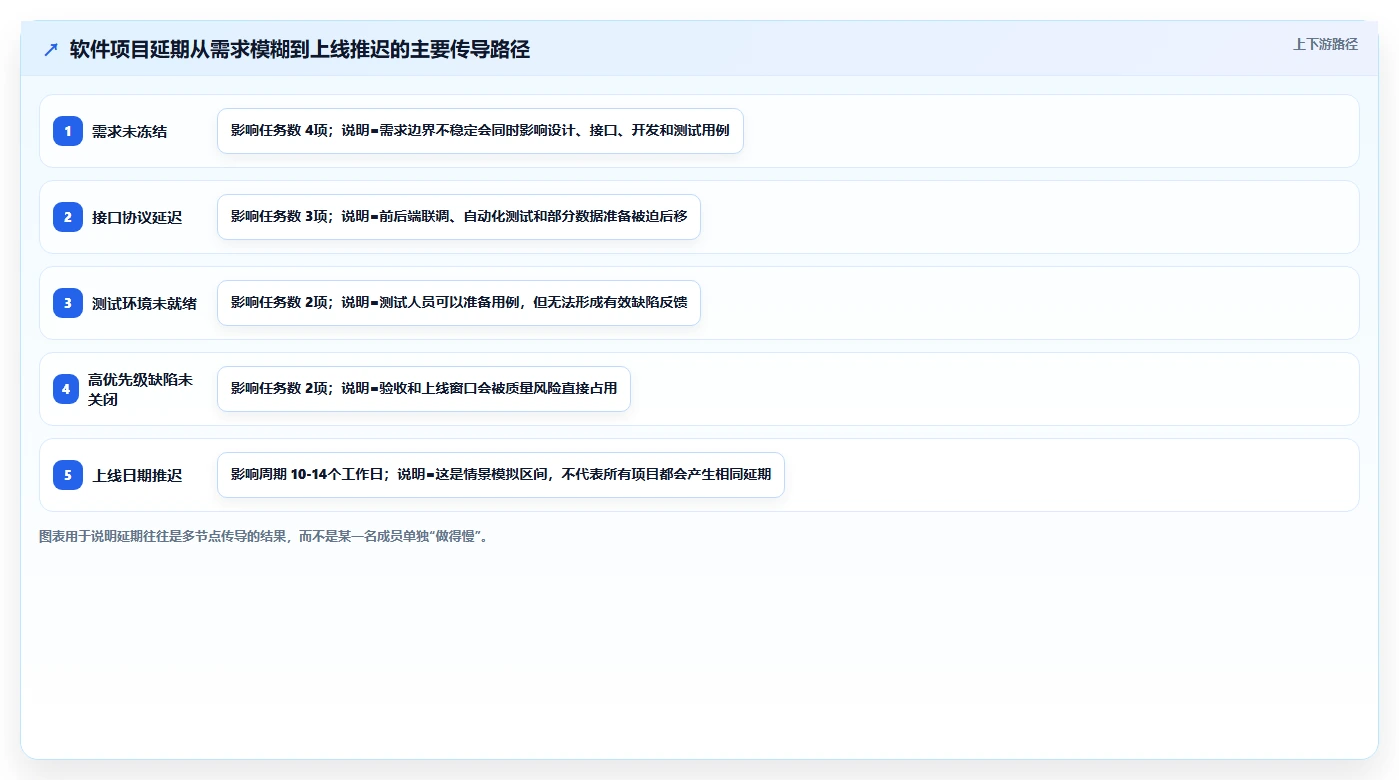

1. 一张日期表掩盖了真正的依赖

某企业内部报销系统项目曾经按照“需求、设计、开发、测试、上线”五个阶段排期。每个阶段都有开始和结束日期,看起来十分完整,但项目仍然延期了两周。

复盘后发现,问题不在于日期填错,而在于依赖没有被显式写出来。接口协议没有确认,前端只能先做静态页面;测试环境没有准备,测试用例虽然已经写完,却无法执行;财务规则还在变更,开发人员完成的功能不断被推翻。

这类项目有一个明显特征:计划中的任务数量不少,但任务之间没有连接。每个人都能说出“我负责什么”,却没人能回答“我的工作完成后,谁才能继续”。

2. 群聊里的“下周完成”不是承诺

“下周完成”至少有四种不同含义:下周开始开发、下周提交测试、下周完成自测,或者下周通过业务验收。如果没有交付物和验收人,这句话无法用于排程。

我在检查研发计划时,会把所有模糊表述替换成可检查的结果。例如,把“完成支付功能”改为“支付页面可提交订单、后端返回成功和失败状态、异常订单可查询、测试用例通过率达到约定标准”。这样做的价值不是增加文档,而是减少理解偏差。

3. 计划失效通常不是因为更新太少

很多团队认为计划失效是因为没有每天更新。实际上,状态更新频率只是表层问题。更深层的原因通常是状态没有决策价值,所有任务都写成“进行中”,负责人也没有填写阻塞原因。

一个好的进度机制,应该让管理者一眼区分三类任务:按计划推进的任务、需要关注的任务、已经影响后续工作的任务。更新不是目的,暴露偏差和推动决策才是目的。

软件项目开发计划一键完成:5大秘诀让你的团队效率翻倍!

4. 先建立共同事实,再讨论效率

团队效率争议经常表现为“开发说需求变化太多,产品说开发进度太慢,测试说提测质量太差”。在没有统一任务状态、变更记录和验收标准之前,三方都可能有道理。

我的做法是先把争议转成可追踪字段:需求变更时间、影响任务、重新估算工期、批准人、当前风险。这样,团队讨论的对象从“谁的问题”变成“哪一个输入发生了变化,影响了哪些输出”。

三、常见误区:五种看起来高效、实际上会制造浪费的做法

1. 误区一:把开发阶段直接当成项目计划

需求分析、产品设计、编码、测试和上线,是开发流程;它们只说明项目会经过哪些阶段。项目计划还必须补充负责人、交付物、前置条件、估算工期和验收方式。

如果只列阶段,管理者只能看到“项目走到哪里了”,却看不到“哪个具体任务卡住了”。对于中大型项目,这种信息粒度通常不足以支持资源调整。

2. 误区二:任务拆得越细越专业

任务过大,会让风险隐藏在“进行中”状态里;任务过碎,则会让团队花大量时间维护状态。我的判断标准不是任务数量,而是任务能否被独立估时、独立交付和独立验收。

如果一项任务持续超过一个迭代周期,且中间没有阶段性产出,通常需要继续拆分。如果一个任务只需要几十分钟,却要单独填写负责人、状态和备注,也可能不值得进入项目级计划。

3. 误区三:每项任务安排多人共同负责

“前端、后端、测试共同负责”听起来很协作,实际往往意味着没有最终负责人。协作人员可以有多人,但负责推动任务闭环的人最好只有一位。

在跨部门项目中,我建议至少区分三个角色:执行负责人、协作人和验收人。执行负责人推动交付,协作人提供输入,验收人判断结果是否符合要求。

4. 误区四:用完成百分比制造精确感

“接口开发完成80%”很容易让管理者误判风险。因为剩下20%可能恰好包括异常处理、权限控制和性能验证,这些内容对上线影响最大。

在研发项目中,阶段状态通常比主观百分比更有价值。可以使用“待开发、开发中、待联调、待测试、待验收、已完成、已阻塞”等状态,并要求负责人填写下一步动作。

5. 误区五:认为换工具就能解决协作问题

如果团队没有统一任务命名、状态定义和更新规则,换成更复杂的平台后,信息只会从几个表格分散到更多页面。工具选择应该晚于管理规则设计,而不是相反。

我通常建议团队先用一周时间确定字段和流程,再选择承载方式。否则,大家会把大量精力放在比较视图、颜色和按钮上,却没有解决需求变更和验收争议。

软件项目开发计划一键完成:5大秘诀让你的团队效率翻倍!

四、秘诀一:先拆交付物,再拆开发任务

1. 从最终结果倒推任务

我制定软件项目计划时,很少从“开发人员今天做什么”开始,而是先问:“这个阶段结束时,业务方能拿到什么?”交付物明确后,再倒推设计、开发、测试和验收任务。

例如,客户预约小程序的阶段交付物可以是“用户能够完成预约并收到确认通知”。围绕这个结果,至少需要拆出预约页面、时间段规则、库存校验、订单写入、通知发送、异常提示和验收测试,而不是笼统写成“开发预约模块”。

2. 用四个问题检查拆解质量

  1. 这个任务是否能由一个明确负责人推动?
  2. 这个任务结束时是否会产生可以检查的交付物?
  3. 这个任务是否能单独估算所需时间和资源?
  4. 如果它延期,是否能清楚判断会影响哪些后续任务?

如果四个问题中有两个以上无法回答,任务通常还没有拆到可执行层级。拆解的目的不是让计划看起来复杂,而是让风险能够在足够早的阶段暴露。

3. 一个可直接使用的拆解示例

模糊任务 可执行任务 建议交付物 验收方式
完成用户登录 确认登录规则、完成页面、接入接口、处理异常、执行测试 登录页面、接口代码、异常处理说明、测试记录 通过正常登录、错误密码、过期凭证等用例
完成数据报表 确认统计口径、设计查询接口、开发图表、校验数据、完成权限测试 口径文档、接口、报表页面、数据校验记录 业务方确认数据口径和权限结果
完成上线准备 准备环境、配置参数、备份数据、制定回滚方案、执行上线演练 部署清单、备份记录、回滚方案、演练结果 按清单完成演练并通过负责人确认

软件项目开发计划一键完成:5大秘诀让你的团队效率翻倍!

4. 控制任务粒度,不追求统一时长

不同类型任务不需要强行保持相同工期。接口协议确认可能只需要半天,复杂数据迁移可能需要数天。真正需要统一的是任务描述方式和完成标准,而不是每项任务必须占用同样的时间。

对于风险较高的技术任务,我会先安排一个短周期验证任务,例如验证第三方接口、确认数据量级或测试关键性能。先用较小成本确认技术可行性,再决定是否进入完整开发,通常比直接排一周编码更稳妥。

五、秘诀二:用依赖关系排期,而不是把日期填满

1. 先找硬依赖,再安排资源

硬依赖是指前置任务没有完成,后续任务就无法有效开始。例如,接口字段未确认时,前端可以制作静态原型,但不能完成真实联调;测试环境未部署时,测试人员可以写用例,却不能执行完整回归。

排期时,我会先标出硬依赖,再处理资源冲突和个人偏好。这样可以避免出现“所有人都有任务,但关键链路仍然等待”的假繁忙状态。

2. 区分关键路径和普通任务

关键路径上的任务延期,可能直接推迟上线日期;普通任务即使晚几天,也可能有缓冲空间。项目负责人不应平均关注所有任务,而要优先盯住影响后续最多的节点。

  • 需求冻结和核心接口确认,通常是开发启动的前置条件。
  • 测试环境和测试数据准备,通常是系统测试的前置条件。
  • 高优先级缺陷关闭,通常是业务验收和上线的前置条件。
  • 外部服务商交付,可能是内部开发无法替代的关键依赖。

3. 用三个问题识别关键依赖

  1. 如果这个任务晚三天,哪些任务会被迫顺延?
  2. 后续任务是否有替代输入或临时方案?
  3. 这个依赖是否由项目团队控制,还是受外部人员或供应商影响?

第三个问题特别重要。外部依赖往往不容易通过加人解决,因此需要提前设置确认节点、备用方案和升级路径。把外部任务写进计划,不代表外部人员一定会按期交付。

软件项目开发计划一键完成:5大秘诀让你的团队效率翻倍!

4. 为不确定性预留缓冲,而不是把每一天都排满

软件项目中的需求澄清、联调缺陷和环境问题很难完全消除。如果计划把所有工作日都填满,任何一个小问题都会直接冲击上线日期。

缓冲不等于让团队拖延。更合理的方式是把缓冲放在关键里程碑前,或者为高风险任务单独设置验证窗口。对于需求稳定、技术成熟的重复型项目,缓冲可以较小;对于首次使用新技术或对接外部系统的项目,缓冲应更充分。

六、秘诀三:把负责人、协作者和验收人分开

1. 每项任务只设一个最终负责人

多人协作不等于多人共同负责。任务负责人应该知道下一步做什么、什么时候更新状态、出现阻塞后向谁求助,以及交付物由谁确认。

我建议在计划中至少设置“负责人”和“验收人”两个字段。负责人负责推动任务完成,验收人负责判断交付结果是否满足要求。产品、开发和测试可以共同参与,但不能让角色边界停留在“大家一起跟进”。

2. 用责任矩阵避免重复和遗漏

工作内容 最终负责人 主要协作者 验收人
确认业务流程 产品经理 业务代表、项目负责人 业务负责人
完成接口开发 后端工程师 前端工程师、架构师 技术负责人
完成系统测试 测试工程师 开发工程师、环境管理员 测试负责人
完成业务验收 产品经理 测试工程师、业务代表 业务负责人

责任矩阵最有价值的地方,是让“谁做”和“谁确认”不再混为一谈。尤其在企业项目中,开发人员完成代码,并不等于业务方已经接受结果。

3. 跨部门任务要写清输入和输出

设计交付不能只写“出图”,还要注明页面范围、交互状态、标注方式和交付位置。测试任务不能只写“测试完成”,还要注明测试环境、用例范围、缺陷等级和报告格式。

输入和输出写清楚后,协作双方不需要反复猜测对方期待什么。对于重复性较高的团队,可以把这些要求固化为任务模板,让新成员也能按照同一规则工作。

软件项目开发计划一键完成:5大秘诀让你的团队效率翻倍!

七、秘诀四:建立能够持续更新的进度机制

1. 让状态能够支持决策

“进行中”是最容易被滥用的状态。它没有说明任务已经完成多少,也没有说明是否需要帮助。建议使用更有决策价值的状态体系:

  • 未开始:尚未进入执行,前置条件可能还未满足。
  • 准备中:正在确认需求、环境、数据或技术方案。
  • 进行中:负责人正在执行,当前没有明确阻塞。
  • 待评审:交付物已经产生,等待技术或产品检查。
  • 待验收:内部工作已完成,等待业务或指定验收人确认。
  • 已阻塞:存在无法由负责人单独解决的外部条件。
  • 已完成:交付物和验收标准均已满足。

状态名称不需要很多,但必须让项目负责人知道下一步动作。例如“待评审”对应安排评审,“已阻塞”对应升级依赖,“待验收”对应预约验收时间。

2. 每次更新至少回答三个问题

  1. 现在完成了什么?
  2. 下一步准备做什么?
  3. 是否存在影响时间或质量的阻塞?

如果团队每天只修改颜色和百分比,却没有记录下一步动作,计划仍然无法指导工作。更新内容应当足够短,但要能让没有参加上一场会议的人理解任务当前状态。

3. 设置延期原因分类

延期原因最好不要只填写“进度慢”。建议从需求未确认、依赖未完成、技术方案变更、人力冲突、环境问题、缺陷返工和外部交付延迟等类别中选择,再补充一两句具体说明。

原因分类有助于项目复盘。如果连续三个迭代都出现“环境问题”,问题就不再是某一次偶发延期,而可能需要改进环境申请、数据准备或发布流程。

软件项目开发计划一键完成:5大秘诀让你的团队效率翻倍!

4. 采用分层更新,而不是所有任务每天汇报

小型项目可以每天更新关键任务,大型项目则应采用分层机制。普通任务按迭代周期更新,关键路径任务在状态变化时更新,已阻塞任务需要立即触发协同。

这种方式可以避免两种极端:一是完全不更新,直到项目失控;二是所有成员每天维护大量字段,最后把时间花在管理计划上。项目管理的目标不是制造更多记录,而是用最少的记录支持最重要的决策。

八、秘诀五:把风险、变更和复盘接入同一套计划

1. 风险字段要能触发动作

“存在技术风险”不是有效记录。有效的风险信息至少应包括风险描述、发生概率、影响范围、责任人、应对措施和触发条件。

风险 触发条件 影响任务 提前措施
第三方接口不稳定 连续两次联调超时 支付、订单、测试 准备模拟接口并确认供应商升级人
历史数据质量不足 抽样错误率超过约定阈值 迁移、报表、验收 先做小批量清洗和回滚演练
核心人员临时不可用 关键任务连续一个工作日无更新 核心开发、联调 安排备份负责人并沉淀技术文档

2. 需求变更必须记录影响

需求变更不可避免,但“直接把新需求插入原计划”会掩盖真实成本。每次变更至少要记录五项内容:改了什么、为什么改、影响哪些任务、增加多少工作量、谁批准了调整。

如果一个新需求预计增加两天工作量,项目负责人就必须决定:延后上线、减少其他范围、增加资源,还是接受质量风险。变更记录的价值,就是让这种取舍公开发生,而不是让开发人员在原有日期不变的情况下默默加班。

3. 用复盘数据改善下一次估算

项目结束后,我不会只问“这次顺不顺利”,而会比较计划工期和实际工期。尤其关注偏差最大的任务类型:需求澄清、外部联调、数据迁移、性能优化和验收返工通常比普通编码更容易低估。

连续积累三到五个项目后,团队可以形成自己的估算基准。例如,某类接口平均需要2天开发、1天联调和半天异常验证,那么下一次排期就不必完全依赖个人感觉。

软件项目开发计划一键完成:5大秘诀让你的团队效率翻倍!

4. 把复盘结论变成模板修改

复盘如果只停留在会议纪要里,下一次项目仍可能重复犯错。更有效的做法是把结论直接改进计划模板:增加环境检查任务、加入验收人字段、为外部依赖设置提前提醒,或者把高风险技术验证放到正式开发之前。

真正成熟的项目管理,不是每次都写出更长的复盘,而是让下一次计划自动继承上一次已经验证过的经验。

九、案例拆解:用一份计划管理企业报销系统

1. 项目背景与范围

下面使用一个虚拟示例说明完整计划如何建立。项目目标是上线企业内部报销系统一期,范围包括员工提交报销、直属领导审批、财务复核和状态查询,不包括复杂预算控制与移动端原生应用。

这里特意写出“不包括什么”,因为范围排除和范围包含同样重要。如果没有排除项,业务方很容易把预算、发票识别、差旅规则和多组织结算临时加入一期,造成计划不断膨胀。

2. 任务计划示例

阶段 任务 负责人 前置任务 交付物 验收标准
需求 确认报销流程和角色权限 产品经理 需求确认稿 业务负责人签字确认
设计 完成提交和审批页面原型 设计师 需求确认稿 原型与交互说明 产品和业务共同评审通过
技术 设计报销单和审批流数据结构 架构师 流程规则确认 数据模型与接口协议 前后端评审通过
开发 完成报销单接口 后端工程师 数据结构确认 接口代码与接口文档 单元测试通过
开发 完成提交和审批页面 前端工程师 原型评审、接口协议 可操作页面 核心流程可完整走通
测试 执行功能和权限测试 测试工程师 测试环境就绪、开发提测 测试报告与缺陷清单 高优先级缺陷关闭
验收 完成财务和业务验收 产品经理 测试通过 验收记录 业务负责人确认上线

3. 这份计划比普通任务表多了什么

第一,它把“报销系统开发”变成了可检查的交付物。第二,它把审批规则、权限和测试环境这些容易被忽略的前置条件写了出来。第三,它没有把“完成代码”当作项目完成,而是把测试、业务验收和上线条件纳入同一条链路。

假设接口协议延迟两天,项目负责人可以立即判断:前端真实联调会受到影响,但原型和测试用例仍可继续推进。这样的计划不会消除延期,却能让团队知道哪些工作可以并行、哪些工作必须等待。

软件项目开发计划一键完成:5大秘诀让你的团队效率翻倍!

4. 从案例中提取可复用模板

无论使用表格、看板还是项目管理平台,每项任务都建议保留以下字段:任务名称、所属模块、负责人、协作者、验收人、起止时间、前置任务、交付物、验收标准、当前状态、风险备注和变更记录。

对于规模较大的企业,还应补充权限、审计、数据密级、组织归属和版本信息。字段越多不一定越好,但涉及跨部门交付、合规要求或私有化部署时,过于简化的任务表往往无法满足追踪需要。

十、工具如何承载计划:从表格到项目管理平台

1. 小团队不必一开始就上复杂系统

如果项目只有3到5人、需求稳定、周期不超过一个月,结构化表格或轻量看板通常已经够用。关键是统一字段、状态和更新规则,而不是立刻购买功能最多的平台。

这类团队可以先建立一张主表,配合固定的周计划和风险清单。只要所有人使用同一份数据源,避免产品、研发和测试各自维护不同版本,管理质量就会明显改善。

2. 中大型团队更需要统一工作空间

当组织超过100人,或者项目同时涉及多个产品线、研发团队和外部协作方时,单靠表格往往会遇到权限、版本、依赖和审计问题。此时,项目管理平台的价值不只是看板,而是把需求、任务、缺陷、迭代、文档和交付关系串起来。

以PingCode为例,它更适合中大型企业及100人以上组织使用。对于有数据隔离、内网运行或合规要求的团队,可以重点考察其私有化部署能力;对于原有协作流程建立在Jira之上的团队,则应重点验证Jira平滑迁移时的数据、权限、工作流和历史记录承接情况。

如果企业正在推进国产化替代,不能只比较界面和功能数量,还要核对部署方式、升级策略、集成能力、服务响应、数据迁移成本和组织权限模型。所谓“不二选择”不应作为无条件结论,最终仍要以企业的技术架构和采购评估结果为准。

3. 用四个维度判断工具是否适合

评估维度 需要核对的问题 适合重点关注的团队
规模 是否支持多项目、多团队和分层权限 中大型研发组织
流程 能否配置需求、开发、测试和验收流程 有标准研发流程的团队
迁移 能否承接历史任务、字段、权限和工作流 从既有平台迁移的企业
部署 是否支持私有化、内网和企业安全要求 金融、制造、政企和大型企业
使用成本 培训、实施、维护和二次配置需要多少投入 所有准备采购平台的团队

软件项目开发计划一键完成:5大秘诀让你的团队效率翻倍!

4. 不要把工具能力写成团队能力

平台可以自动提醒逾期任务,可以通过甘特图展示依赖,也可以将缺陷关联到需求和版本,但它无法替负责人承担延期责任,也无法替业务方确认需求优先级。

在采购前,我建议先用一个真实项目做小范围验证,至少测试四类场景:需求变更、任务延期、跨团队依赖和版本发布。演示环境里顺畅的功能,未必能承受真实组织的权限和数据复杂度。

十一、不同团队的行动建议与取舍

1. 5人以内的小团队:先标准化,不急于平台化

小团队最常见的问题不是工具不够,而是任务没有负责人、需求没有边界、验收没有记录。建议先使用一页式模板,固定每周计划、风险和验收三个区域。

  • 优先建立任务字段和状态定义。
  • 每周只讨论延期、阻塞和范围变化。
  • 所有新增需求必须说明对原计划的影响。
  • 项目结束后保留实际工期,作为下一次估算参考。

取舍在于:轻量方式上线快、成本低,但权限、历史追踪和跨项目统计能力有限。如果团队很快扩张,应提前考虑数据迁移和模板延续问题。

2. 10到50人的研发团队:优先解决跨职能协作

这个规模的团队通常已经出现产品、开发、测试和设计之间的协作摩擦。建议将需求、任务、缺陷和迭代放入同一套流程,明确从需求评审到验收关闭的状态流转。

此时可以引入甘特图查看里程碑和依赖,用看板跟踪日常任务,用缺陷关联需求和版本。不要要求每个人维护所有视图,项目负责人只需保证底层数据一致。

取舍在于:统一平台会带来培训和流程调整成本,但如果继续使用多个孤立表格,后续的同步成本通常会更高。关键不是工具是否复杂,而是流程是否与团队工作方式匹配。

3. 100人以上企业:先做治理设计,再做工具迁移

中大型企业最容易踩的坑,是先采购平台,之后才讨论组织、权限和流程。更稳妥的顺序是先梳理现有工作流,再确定哪些规则必须统一,哪些规则允许团队保留差异。

如果选择PingCode这类面向中大型组织的项目管理平台,建议在评估阶段重点验证以下内容:

  • 多项目、多组织和跨团队权限是否满足实际管理边界。
  • 私有化部署是否符合企业网络、安全和运维要求。
  • 从Jira迁移时,历史任务、字段、工作流、权限和附件如何承接。
  • 需求、开发、缺陷、迭代和版本之间能否形成可追溯链路。
  • 平台开放接口能否连接代码仓库、持续集成、消息和企业身份系统。
  • 实施、培训、升级和长期维护的总成本是否可接受。

取舍在于:治理能力越强,前期设计和实施成本通常越高,但大型组织更难承受信息孤岛和权限失控。不能仅用“是否免费”或“功能是否丰富”判断企业级工具的真实成本。

4. 高合规行业:把审计和部署方式放在前面

金融、医疗、政企和制造等行业,项目计划往往不仅服务于研发效率,还承担过程审计、权限隔离和交付追责功能。此时,私有化部署、操作日志、数据权限、备份恢复和变更留痕应当进入选型清单。

取舍在于:更严格的权限和审批会降低部分操作速度,却能减少敏感数据暴露和未经授权的变更。对于高风险行业,不能用短期操作便利替代长期治理安全。

软件项目开发计划一键完成:5大秘诀让你的团队效率翻倍!

十二、发布前自检:十分钟判断计划是否真的能执行

1. 计划结构检查

  • 是否写清本阶段目标和明确排除项?
  • 每项任务是否都有具体交付物?
  • 每项任务是否只有一名最终负责人?
  • 是否区分负责人、协作者和验收人?
  • 是否标出前置任务和关键里程碑?

2. 执行机制检查

  • 状态名称是否能支持下一步决策?
  • 阻塞任务是否有原因、责任人和升级路径?
  • 进度更新频率是否适合项目节奏?
  • 需求变更是否会自动触发影响评估?
  • 延期任务是否能够被快速定位?

3. 工具选型检查

  • 团队当前真正需要的是表格、看板、甘特图,还是统一项目平台?
  • 是否测试过真实项目中的延期、变更和验收场景?
  • 是否核对了部署、权限、迁移、接口和数据导出能力?
  • 是否计算了培训、实施、维护和迁移的总成本?
  • 是否有负责人维护模板,而不是把责任完全交给工具?

如果一份计划无法通过以上检查,不必急着增加更多字段。先解决最影响执行的三个问题,通常是任务过大、负责人不清和验收标准缺失。计划设计应当逐步演进,而不是一次性追求面面俱到。

十三、结语:一键生成只是起点,持续校准才是效率来源

1. 最值得固化的是判断规则

软件项目开发计划真正的效率来源,不是把所有工作自动排进日历,而是把团队反复讨论过的规则沉淀下来:什么样的任务算可执行、什么样的依赖必须提前确认、什么人负责验收、什么变化需要重新排期。

当这些规则被写入模板后,新项目可以更快形成初稿;当项目数据持续积累后,团队还可以用实际工期改善下一次估算。这才是计划从“文档”变成“组织能力”的过程。

2. 下一步可以这样开始

  1. 选择一个正在进行的小项目,不要先改造全部项目。
  2. 把现有任务全部补齐负责人、交付物、前置任务和验收标准。
  3. 标出未来两周内的关键路径和外部依赖。
  4. 建立“已阻塞”状态,并要求记录阻塞原因和下一步动作。
  5. 项目结束后比较计划工期、实际工期、返工次数和延期发现时间。
  6. 根据复盘结果修改模板,再推广到其他项目。

如果只能记住一句话,请记住:一份高效的软件开发计划,不是把日历填满,而是让任务、责任、依赖、验收和变化都能够被看见、被讨论、被及时调整。

对于小团队,先用模板解决信息分散;对于中型团队,重点解决跨职能协作;对于100人以上的企业,则要把权限、迁移、私有化部署和过程治理纳入评估。工具可以让计划更快生成,但只有持续校准和明确取舍,才可能让团队真正获得可验证的效率改善。

常见问题解答(FAQ)

1. 软件项目开发计划真的能“一键完成”吗?

我以前也以为,只要把需求丢进项目管理工具,就能自动生成一份可执行的开发计划。后来测试一个包含前端、后端、测试和第三方支付的小型项目时,发现自动生成的计划只能作为初稿,真正决定排期是否靠谱的,还是任务拆解、依赖关系和验收标准。

严格来说,“一键完成”更适合描述计划初稿的生成,而不是项目计划的最终定稿。工具可以根据模板快速创建阶段、任务、负责人和时间字段,但它无法替你判断某个接口是否已经稳定、测试环境是否准备就绪,也无法准确估算团队成员当前的真实负载。我建议把自动生成的计划分成三轮处理。

第一轮只确认范围,把需求拆成需求确认、原型设计、接口设计、编码、联调、测试和验收等交付环节;第二轮补充负责人、前置任务和交付物;第三轮再调整工期,并检查关键路径是否存在资源冲突。

例如,“完成支付功能”看起来只是一个任务,实际可能至少包含以下工作: 任务前置条件验收结果 确认支付流程业务规则明确流程图和异常分支确认 定义支付接口支付流程确认接口协议评审通过 开发支付页面原型和接口字段确定页面可完成支付操作 联调与异常测试前后端功能完成主要成功和失败场景通过 因此,比较稳妥的做法是让工具负责减少重复录入,让项目负责人负责校准计划。

若一份计划没有交付物、验收人和依赖关系,即使生成速度很快,也只是格式完整,不能算真正可执行。

2. 软件开发计划应该怎样拆分任务,才能避免任务越列越乱?

我曾见过一张开发计划表,里面只有“做前端”“做后端”“完成测试”这类任务,表格看起来很满,但项目延期后没人能解释具体卡在哪里。我想知道,任务究竟应该拆到什么粒度,才不会变成另一种形式的无效管理?

拆任务时不要从“谁来做”开始,而要从“最终交付什么”倒推。一个合格的任务至少应该能对应一个可检查的产出,例如接口文档、页面原型、可运行代码、测试报告或验收记录。我通常用三个问题判断任务是否需要继续拆分:第一,负责人能否在当天或本周清楚说明完成结果;第二,任务延期时,团队能否立即判断影响范围;

第三,产品或测试能否根据交付物确认它是否完成。如果三个问题中有两个答不上来,任务通常还太大。

以“开发预约系统”为例,下面两种拆法的管理价值差异很大: 粗粒度写法问题更可执行的拆法 完成预约功能范围不清,无法估时确认预约规则、设计预约页面、开发时间段接口、完成预约校验、编写异常用例 完成测试无法判断测试深度编写测试用例、准备测试数据、执行主流程测试、验证异常场景、提交测试报告 上线系统容易遗漏发布准备配置生产环境、执行数据库脚本、备份数据、灰度验证、确认回滚方案 但任务也不能拆得过碎。

比如把“修改按钮颜色”拆成多个小时级任务,反而会增加更新成本。更实用的原则是:任务应当能够独立分配、独立估时、独立验收,并且最好在一个短周期内产生可见结果。

3. 甘特图、看板和表格应该怎么选?是不是功能越多,项目管理效果越好?

我在比较项目管理工具时,最容易被功能数量影响判断:甘特图、看板、思维导图、自动提醒、报表似乎都很重要。但实际使用后,我发现团队真正需要的功能并不一定最多,关键是项目当前最容易失控的环节是什么。

选择视图时,应该先判断项目的主要问题,而不是先比较功能清单。甘特图解决的是时间安排和任务依赖,看板解决的是任务流转,表格适合沉淀字段,思维导图则更适合需求早期的结构梳理。如果项目是一次性交付、任务之间有明显前后关系,例如系统改造、数据迁移或版本上线,甘特图通常更有价值。

它能帮助团队看到某个接口延期后,哪些联调和测试任务会被连带推迟。如果团队采用短周期迭代,任务每天在待办、进行中、待验收和已完成之间流转,看板往往比甘特图更适合日常跟进。若项目规模较小、成员不超过五人,字段清晰的表格也可能已经够用,没有必要一开始就引入复杂系统。

项目特征优先视图重点关注 阶段固定、依赖复杂甘特图关键路径、里程碑、延期影响 迭代频繁、任务流转快看板阻塞任务、在制品数量、验收积压 需求仍在讨论思维导图功能层级、范围边界、遗漏项 项目规模较小表格负责人、交付物、状态和截止时间 我的判断是,功能越多不代表管理效果越好。

一个团队如果连负责人和状态都不愿意及时更新,再漂亮的时间轴也只是展示页面。选型时应优先测试任务创建、权限设置、批量调整、依赖维护、导出和历史记录,而不是只看首页宣传的功能数量。

4. 怎样判断软件项目开发计划是否真的让团队效率提升了?

很多文章会直接说使用工具后效率翻倍,但我更关心的是:效率究竟按什么计算?如果只是计划看起来更整齐,却没有减少延期、返工和重复沟通,这种提升可能只是视觉上的变化。

“效率翻倍”不能直接当作结论,必须先定义衡量指标。对软件项目来说,我更建议观察计划编制耗时、延期任务比例、进度同步会议时长、需求变更后的调整时间,以及因信息遗漏造成的返工次数。例如,一个八人团队在使用统一模板前,需要项目经理花两天整理任务,研发和测试还要通过多个群聊确认依赖。

改用集中式计划后,如果初版计划在半天内完成,且每周进度会议从两小时缩短到一小时,就可以说计划编制和同步效率得到改善,但不能直接宣称整体效率翻倍。

指标改进前记录改进后记录判断意义 计划初稿耗时16小时5小时模板是否减少重复整理 每周进度会议120分钟70分钟信息是否更集中 无负责人任务9项1项责任分工是否清晰 因依赖遗漏产生的返工4次2次计划是否提前暴露风险 还要注意区分“工具带来的改善”和“团队流程变化带来的改善”。

如果上线工具的同时,团队也统一了任务模板、验收标准和更新规则,就不能把全部结果归因于工具本身。更可靠的做法是先记录一到两个迭代周期的基线数据,再运行相同项目流程进行对比。

最终建议把效率目标写成可验证的句子,例如“计划初稿从两天缩短到半天”“所有任务必须有负责人和验收人”“阻塞任务在一个工作日内被标记并升级”,而不是笼统地写“团队效率翻倍”。

核心关键词

读者评论

黎静怡

文章把“一键生成计划”定位为初稿,这个观点比较务实。尤其是责任人、依赖关系和验收标准,如果没有提前明确,工具再方便也只是把混乱整理得更快。

何承宇

对延期原因的分析比较具体,测试环境、接口协议和需求变更确实容易形成连锁影响。相比单纯盯着日期,记录阻塞原因和受影响任务更有管理价值。

李清越

任务拆解部分很有参考性,但实际项目中拆得过细会增加维护成本。建议团队先根据迭代周期和交付频率确定粒度,再逐步调整,不必一开始追求完整。

马清越

文中的效率数据明确标注为情景模拟,这一点比较严谨。计划标准化能减少沟通和返工,但最终效果仍取决于团队是否持续更新,以及负责人是否真正根据数据做决策。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/32500
