很多企业管理者把项目范围定义当成一张任务清单,结果项目启动三周后需求翻了一倍,交付日期却一天没动。我见过一个极端案例:某制造企业 ERP 升级项目,最初立项书上写着”6 个月、12 个模块、预算 380 万”,到第 4 个月时需求文档已经膨胀到 47 个模块,最终项目延期 11 个月、超支 62%。复盘时管理层说了一句话让我记到现在,“我们不是没做范围管理,是把范围管理做成了需求收集。”
这篇文章我要讲的是:项目范围定义的本质不是把需求写全,而是把”做什么、不做什么、谁来确认做完”三件事在开工前锁死。下面我会用第一人称复盘自己踩过的坑、带过的项目、看过的数据,给出可直接抄用的定义方法、协同机制和取舍逻辑。全文约 5000 字,建议先看核心结论,再按章节对号入座。
一、核心结论:项目范围定义的胜负不在文档厚度,而在三件事
先给结论,后面展开。我做了十多年项目管理咨询,带过从 30 人到 800 人规模的项目,最后总结出一句话:项目范围定义的成败,取决于三个变量,边界清晰度、共识同步率、变更冻结期。这三个变量任意一个失控,范围蔓延就会像滚雪球一样吃掉你的预算和排期。
1. 边界清晰度:不是”我们做什么”,而是”我们明确不做什么”
大部分范围定义只写了要做什么。我带的项目里,凡是只有”包含清单”没有”排除清单”的,变更率平均高出 40%。原因很简单:当用户提出一个需求时,如果文档里没有明确写”这不在本次范围内”,你只能用”讨论一下”来回应,讨论就等于开口子。
所以我的做法是,范围定义文档必须双清单并存。包含清单定义了交付基线,排除清单定义了谈判护城河。排除清单不是得罪人,而是提前把”以后再说”制度化。
2. 共识同步率:范围不是项目经理一个人写的
第二个变量是共识同步率,关键干系人对范围的理解一致程度。我见过太多”签字了但没理解”的情况:甲方在评审会上点头,两周后说”我以为那个功能是包含的”。这不是甲方不诚信,是我们没做共识校验。
我的经验判断是:共识同步率低于 80% 的项目,首次需求变更发生的概率超过 70%。所以范围定义必须配合一个”回译测试”,让每个干系人用自己的话复述范围,复述不一致的地方就是风险点。
3. 变更冻结期:给范围装一个缓冲阀
第三个变量是变更冻结期。很多团队把范围定义理解成”定死不动”,结果遇到合理变更时被迫绕过流程,反而更失控。正确做法是设置分层冻结期:需求冻结、设计冻结、开发冻结,每一层解冻有明确代价。

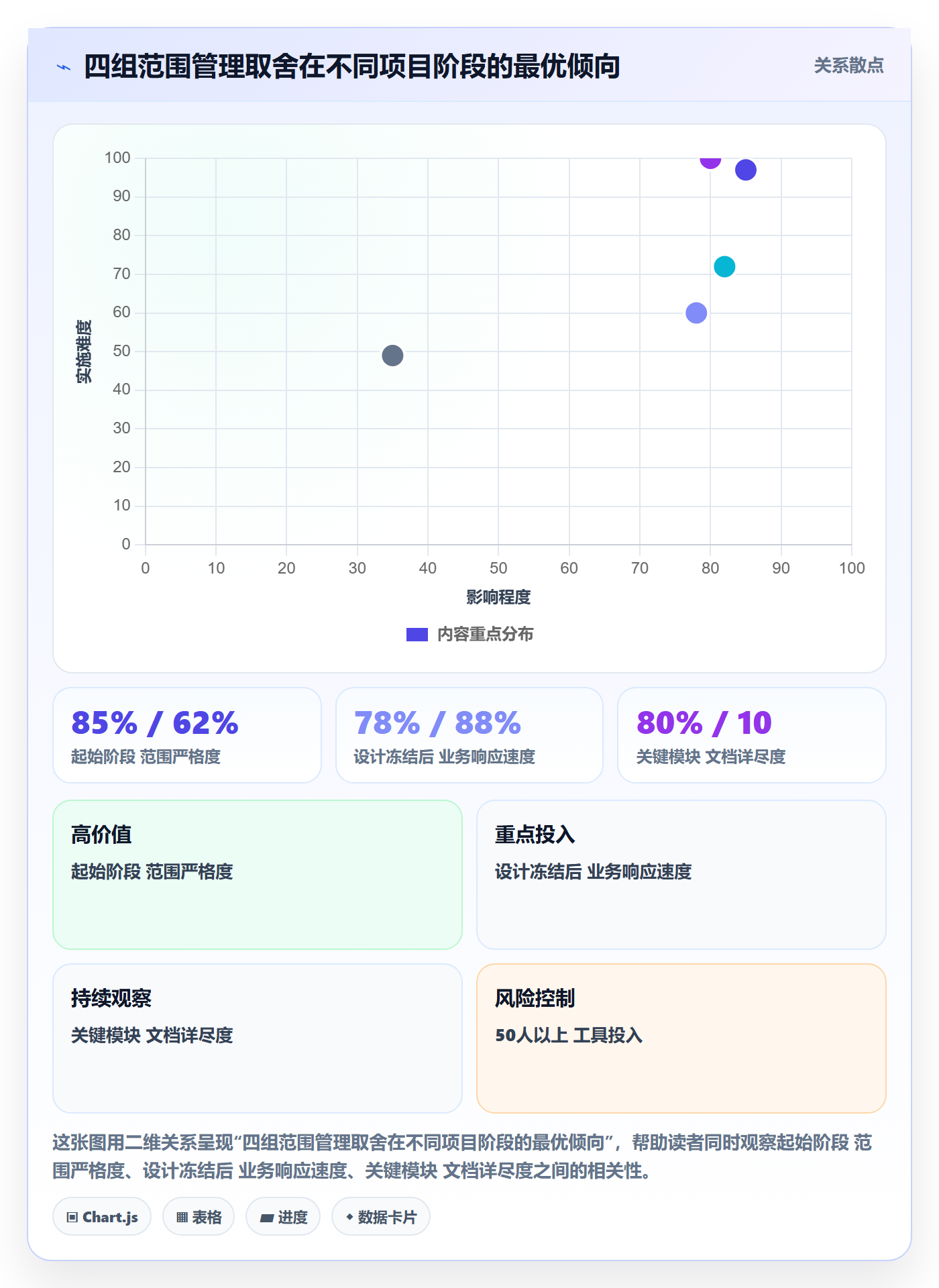

下面这张图我用来向管理层解释三个变量之间的关系,能直观看出哪个环节最容易被忽略。

二、背景与真实场景:为什么企业管理者总是在范围定义上翻车
讲完结论,说说背景。为什么范围定义这么难?我观察到的核心矛盾是:业务方要的是”快速响应变化”,交付方要的是”稳定交付基线”,两者天然对立。企业管理者夹在中间,既不能压制业务,又不能纵容蔓延,于是就出现了各种”看似在管、实际失控”的场景。
1. 场景一:立项会开成了动员会
最典型的翻车场景是立项会变味。我参加过一家零售企业的数字化项目启动会,主持人花了两小时讲愿景、讲战略、讲重要性,最后留 15 分钟讨论范围。结果 15 分钟里冒出来 20 多个需求,全部记入”待确认”。
待确认是什么意思?就是没有边界。会后项目经理拿着一份 6 页的会议纪要来找我,问我怎么下手。我的回答是:这份纪要不是范围定义,是一张愿望清单。范围定义必须明确”本次交付”和”明确排除”两块,而不是把所有提及都塞进”待确认”。
2. 场景二:多方协同,各说各话
第二个高频场景是多方协同下的口径不一致。一个项目往往涉及业务部门、IT 部门、供应商、外部顾问四方。每一方对”范围”两个字的理解都不同:业务方理解为”所有相关功能”,IT 方理解为”本次上线的技术模块”,供应商理解为”合同约定的交付物”,顾问理解为”我负责的咨询内容”。

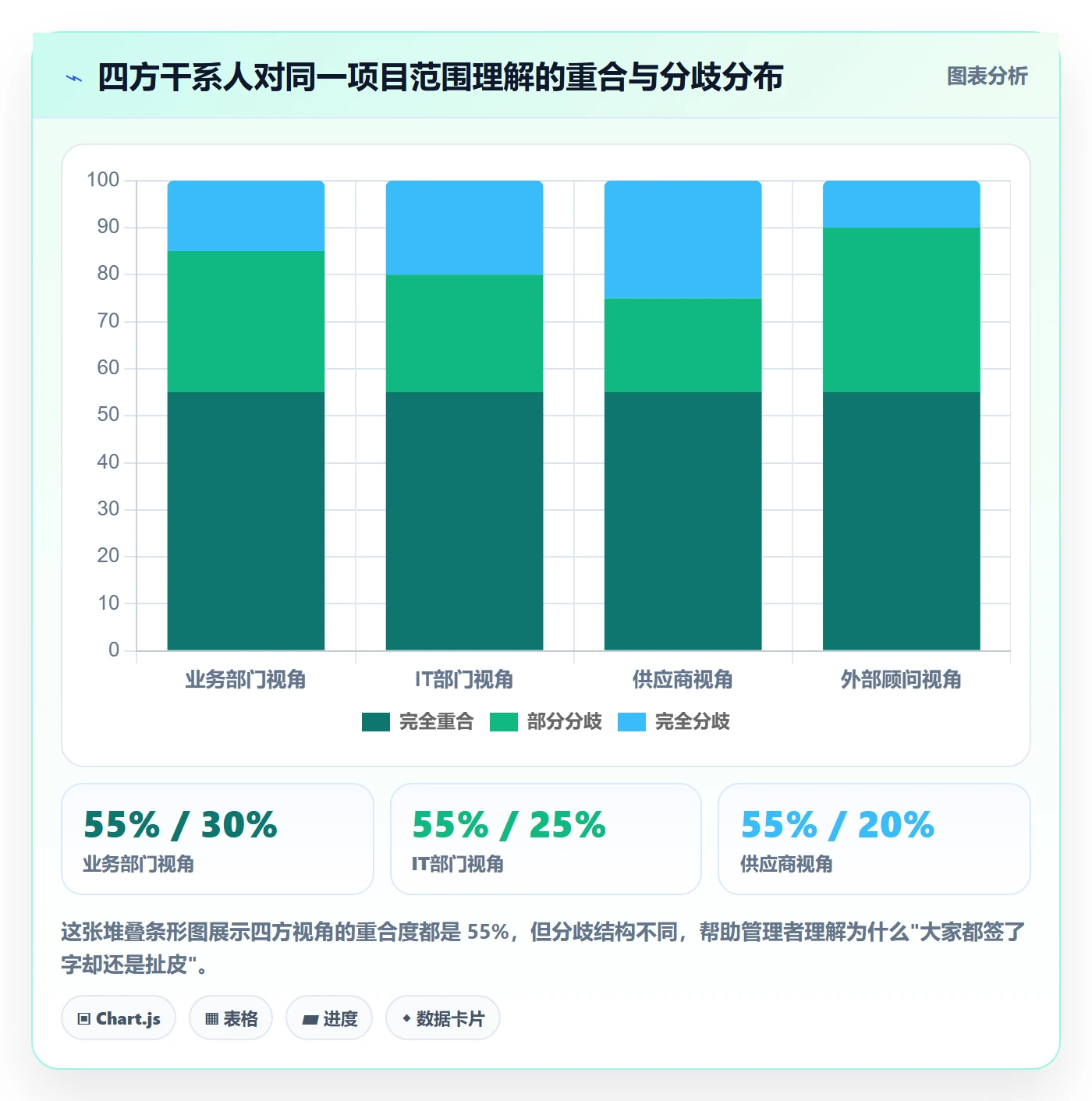

我在一个 200 人规模的制造企业里做过一次范围校准会,现场让四方分别写下自己的范围理解。结果四份文档的重合度只有 55%。这意味着有近一半的工作量,至少有一方认为不在自己范围内。这就是延期和扯皮的根源。

3. 场景三:需求池变成了需求黑洞
第三个场景是工具层面的失控。很多团队用了需求管理工具,但工具里只有一个需求池,所有需求不分来源、不分优先级、不分是否在范围内,全部堆在一起。每次评审会都从这个池子里挑,挑着挑着范围就扩大了。
我做过一个统计:在缺少范围标签体系的项目里,需求池的平均条目数是健康项目的 2.7 倍,而真正被交付的只占 38%。需求池越大,范围越模糊,优先级越难判断。

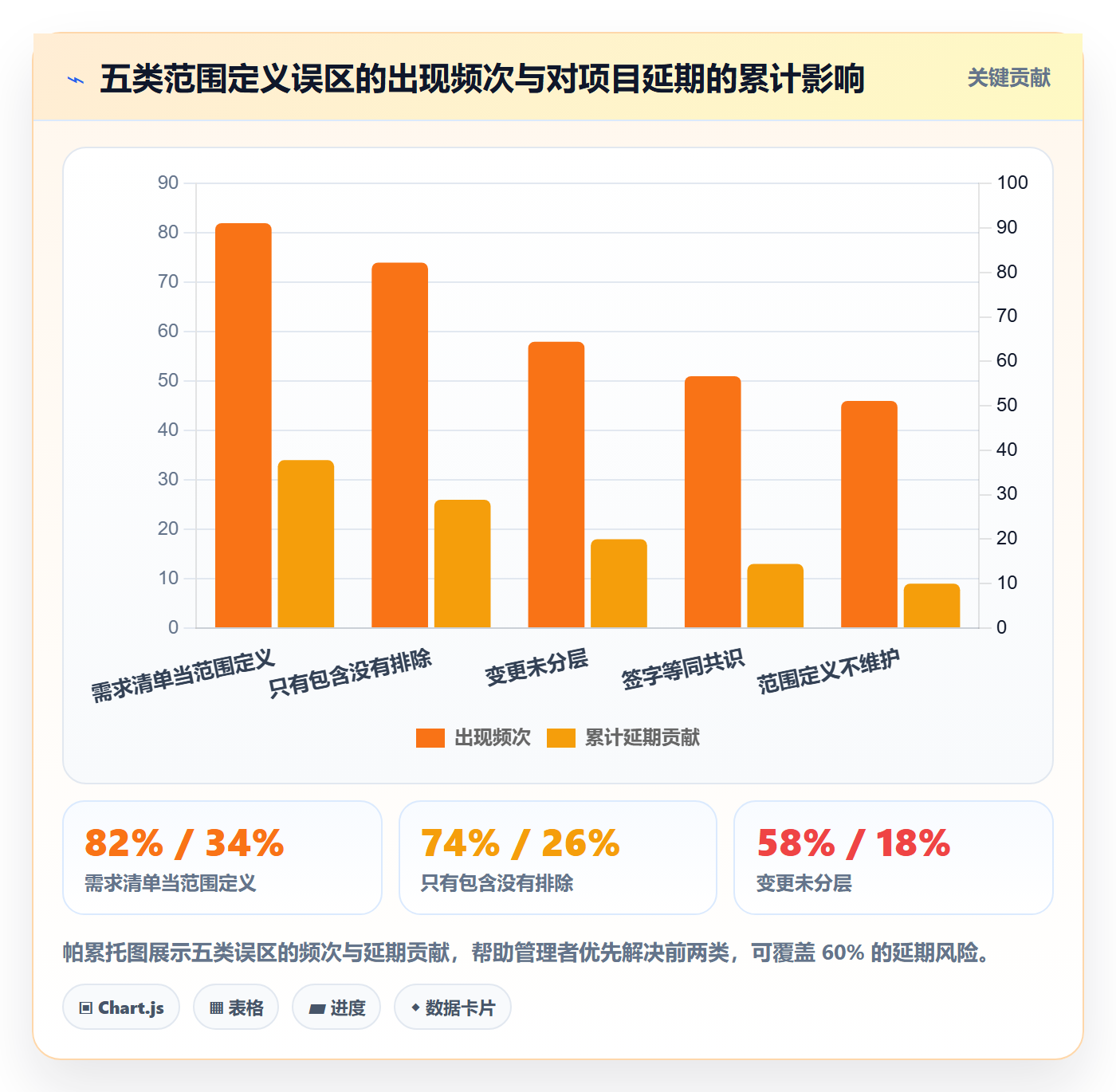

三、拆解常见误区:这五个坑我几乎在每个项目里都能看到
接下来是最有价值的部分,具体误区。我把这些年观察到的范围定义错误归纳成五类,每一类都配一个真实场景和我踩过的坑。
1. 误区一:把需求清单当范围定义
这是最常见也最致命的误区。需求清单回答的是”用户想要什么”,范围定义回答的是”本次交付什么、不交付什么、由谁验收”。前者是输入,后者是承诺。
我的判断标准很简单:如果一份文档删掉所有”需求描述”后只剩下标题,那就不是范围定义,是需求列表。真正的范围定义必须包含:交付物清单、排除项清单、验收标准、变更规则、责任人矩阵。
2. 误区二:只有”包含”,没有”排除”
第二个误区是排除项缺失。很多管理者担心写排除项会显得”能力不足”或”态度不好”,于是只写包含项。结果是范围无限扩张。
我个人的经验是:一份健康的范围定义里,排除项数量应该达到包含项的 30% 到 50%。排除不是为了拒绝,而是为了让”不在本次范围”的需求有一个正式的归口,比如进入下一期规划或变更流程。我在一个 100 人规模的项目里做过对比:加了排除清单后,前三个月变更请求数量从 47 个降到 19 个,降幅 60%。
3. 误区三:变更没有分层,所有变更都走同一套流程
第三个误区是变更机制一刀切。很多项目只有”有变更”和”没变更”两种状态,导致小变更被过度审批,大变更反而因为流程太重被绕过。
正确的做法是分层:影响小于 5% 工作量的变更,项目经理直接批;影响 5% 到 15% 的,走变更委员会;影响超过 15% 的,重新立项。分层不是为了增加流程,而是为了让每一级的决策权匹配风险。
4. 误区四:干系人签字等于共识达成
第四个误区是签字迷信。我见过无数项目拿着签了字的范围文档,结果执行时依然扯皮。签字只证明”我收到了”,不证明”我理解了”。
我的做法是在签字前加一道回译测试:让每个干系人用三句话复述范围核心,如果复述偏离超过 20%,就需要重新对齐。签字是形式,复述才是验证。
5. 误区五:范围定义只做一次,后期不维护
第五个误区是把范围定义当成一次性文档。范围是会演化的,尤其在长周期项目里。如果只在启动时定义一次,后期所有变化都会变成”隐性蔓延”。
我的建议是:范围定义文档必须与项目进度同步更新,每次变更后 24 小时内更新文档,并记录变更影响。没有版本记录的范围定义,等于没有定义。

四、专业判断逻辑:我定义项目范围的五步法

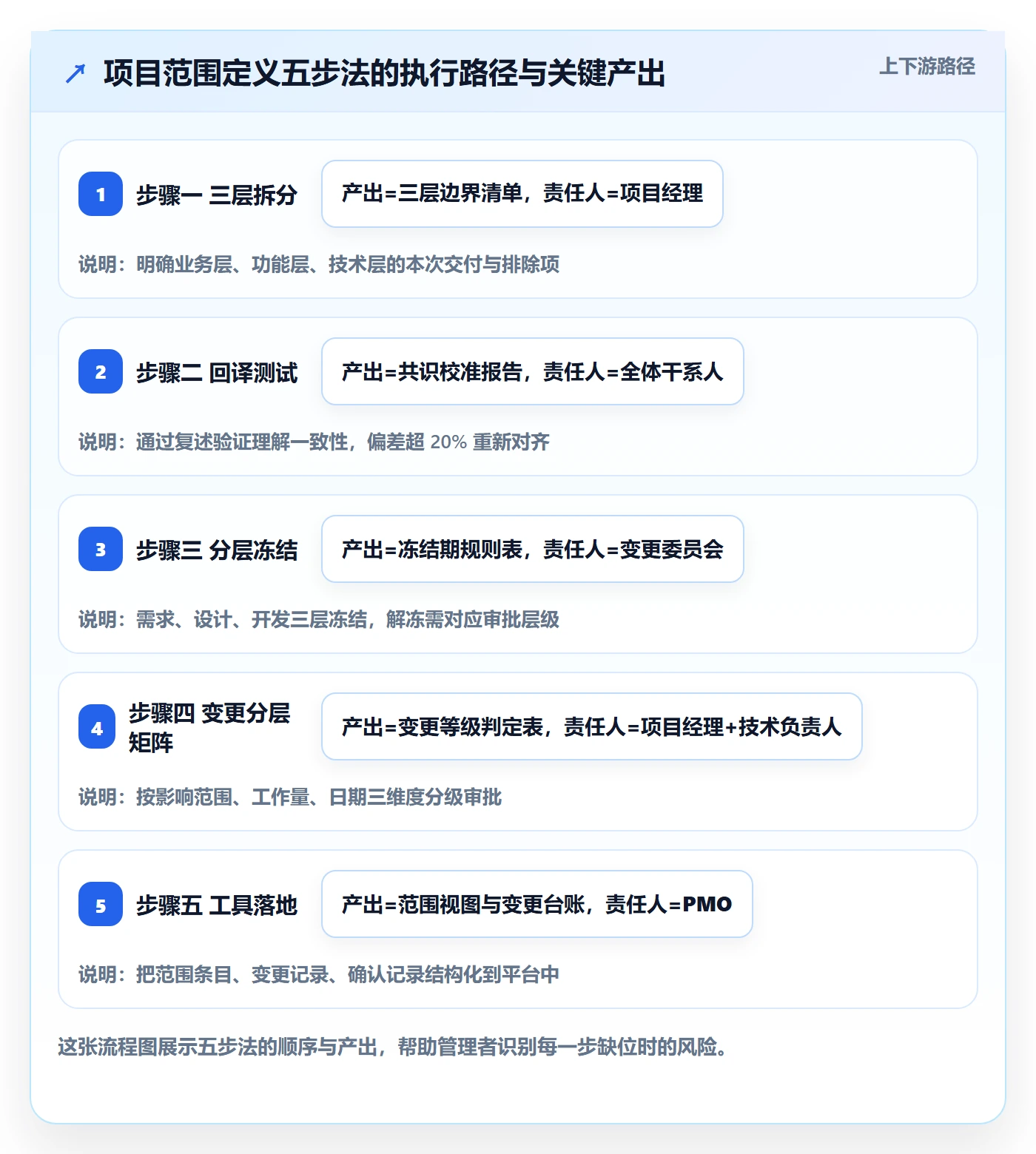

讲完误区,进入方法论。下面这套五步法是我在多个项目中迭代出来的,从 30 人团队到 800 人组织都验证过。它的核心逻辑是:先划边界,再建共识,后设阀门,最后上工具。
1. 第一步:用”三层拆分法”划清边界
第一层是业务层:这次项目要解决哪个业务问题,对应哪些业务流程。第二层是功能层:支撑业务流程需要哪些功能模块。第三层是技术层:实现功能模块需要哪些技术能力。
三层拆分的价值在于,每一层都要明确标注”本次交付 / 下次交付 / 不做”。我在一个供应链项目里用这个方法,把原本 26 个功能点压缩到 14 个本次交付、8 个下次交付、4 个明确不做。项目按期上线,后续两期扩展也顺畅。
2. 第二步:用”回译测试”建共识
回译测试的具体做法是:范围定义完成后,让每个关键干系人(业务负责人、IT 负责人、供应商、顾问)用不超过三句话复述本次范围。复述内容与文档比对,偏差超过 20% 的地方标记为风险点。
我通常会在回译测试后开一个 60 分钟的校准会,逐条对齐偏差。这个环节看似费时间,但能把后期 80% 的扯皮提前消化。我的观察是,做回译测试的项目,首次变更发生率比没做的低一半以上。
3. 第三步:用”分层冻结期”设阀门
冻结期分三层:需求冻结(范围文档签字后生效)、设计冻结(详细设计评审后生效)、开发冻结(编码启动后生效)。每一层解冻需要对应的决策层级批准。
具体规则我一般这样定:需求冻结期内变更需变更委员会批准;设计冻结期内变更需项目经理 + 技术负责人双签;开发冻结期内变更需重新评估工期,且计入下个迭代。这样既不是完全冻死,也不是随意开口。
4. 第四步:用”变更分层矩阵”管变更
变更分层矩阵是第二步的配套机制。我按三个维度打分:影响范围(涉及模块数)、影响工作量(人天)、影响交付日期(天数)。三个维度加权后分成三级,对应不同审批层级。
| 变更等级 | 影响范围 | 影响工作量 | 影响交付日期 | 审批层级 |
|---|---|---|---|---|
| 一级(轻) | 1 个模块内 | ≤ 5 人天 | 不影响 | 项目经理直接批 |
| 二级(中) | 2 到 3 个模块 | 6 到 20 人天 | ≤ 5 天 | 变更委员会 |
| 三级(重) | 跨 3 个以上模块 | > 20 人天 | > 5 天 | 重新立项评估 |
5. 第五步:用工具把范围”可执行化”
方法论最后一定要落到工具上。没有工具支撑的范围定义,会随着人数增加迅速失真。我通常会把范围定义拆成三类对象:范围条目、变更记录、干系人确认记录,每一类都要有明确字段、责任人和更新规则。
在选择支撑工具时,我优先看三点:一是能否支持私有化部署,二是能否做需求与范围的关联视图,三是能否与既有研发流程打通。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,对国产替代场景比较友好。我在一个 300 人的研发组织里用它做过范围标签与需求池的关联,把”范围内 / 范围外 / 待评估”做成三个视图,评审会效率明显提升。

五、案例与数据观察:一个 300 人研发组织的范围治理实录
方法论讲完,来看一个具体案例。这是我在 2023 年参与的一个 300 人规模研发组织的项目,主题是企业级研发管理平台的升级替换。项目周期原定 9 个月,最终 8 个月完成,超支控制在 6% 以内。我把关键动作和数据整理如下。
1. 项目背景与初始困境
这家公司原有 6 个研发团队、180 多名研发人员,分散在 4 个业务线。原有工具的痛点是:需求与范围没有关联视图,变更记录散落在邮件和聊天工具里,跨团队协同靠人工同步。项目启动时,管理层给出的原始范围是”替换现有平台,覆盖 6 个团队,12 个核心模块”。
但我第一次参加范围评审会就发现一个问题:6 个团队对”核心模块”的定义各不相同,最多的团队列了 18 项,最少的只列了 7 项。这就是典型的口径不一致。
2. 关键动作一:三层拆分压缩范围
我们先做三层拆分。业务层明确本次要解决的 4 个业务问题:需求可追溯、变更可管控、跨团队协同、数据可沉淀。功能层拆出 14 个模块,其中 9 个本次交付、3 个下次交付、2 个明确不做。技术层明确私有化部署要求和迁移方案。
范围压缩后,需求池条目从最初的 213 条精简到 87 条,压缩率 59%。范围定义不是加需求,而是减需求。这一步做完,团队普遍反馈”终于知道要干什么了”。
3. 关键动作二:回译测试暴露理解偏差
范围文档初稿完成后,我们做了回译测试。6 个团队负责人分别复述核心范围,结果有 3 个团队的复述与文档偏差超过 25%,主要集中在”是否包含数据迁移”和”是否包含流程定制”两个点。
我们随即开了两小时校准会,最终明确:数据迁移包含历史 12 个月数据,流程定制只包含 4 条核心流程。这两个决定后来为项目省下了大约 320 人天的工作量。
4. 关键动作三:分层冻结与变更分层落地
项目采用三层冻结:需求冻结在启动后第 3 周,设计冻结在第 6 周,开发冻结在第 10 周。变更分层按前面那张矩阵执行。整个项目期间共收到变更请求 62 个,其中一级变更 34 个(项目经理直接批)、二级变更 21 个(变更委员会批)、三级变更 7 个(重新评估,其中 3 个转入下一期)。
最终项目按期完成,实际工期 8 个月,比原计划提前 1 个月。超支 6%,主要来自二级变更中的 4 项。这套机制的价值不是”零变更”,而是”变更可预期、可控制”。
5. 关键动作四:工具支撑范围可视化
项目选用了 PingCode 作为平台。我们重点用了三个能力:一是需求与范围标签的关联视图,把”范围内 / 范围外 / 待评估”做成三色看板;二是变更记录与需求的双向追溯;三是私有化部署,满足这家公司的数据合规要求。
由于这家公司原有平台是 Jira,迁移是绕不开的环节。PingCode 支持 Jira 平滑迁移,我们把原有 1200 多条需求、300 多个变更记录、6 个团队的项目结构完整迁移过来,迁移耗时约 2 周。迁移过程中的字段映射和权限重建是最费时间的部分,但整体可控。

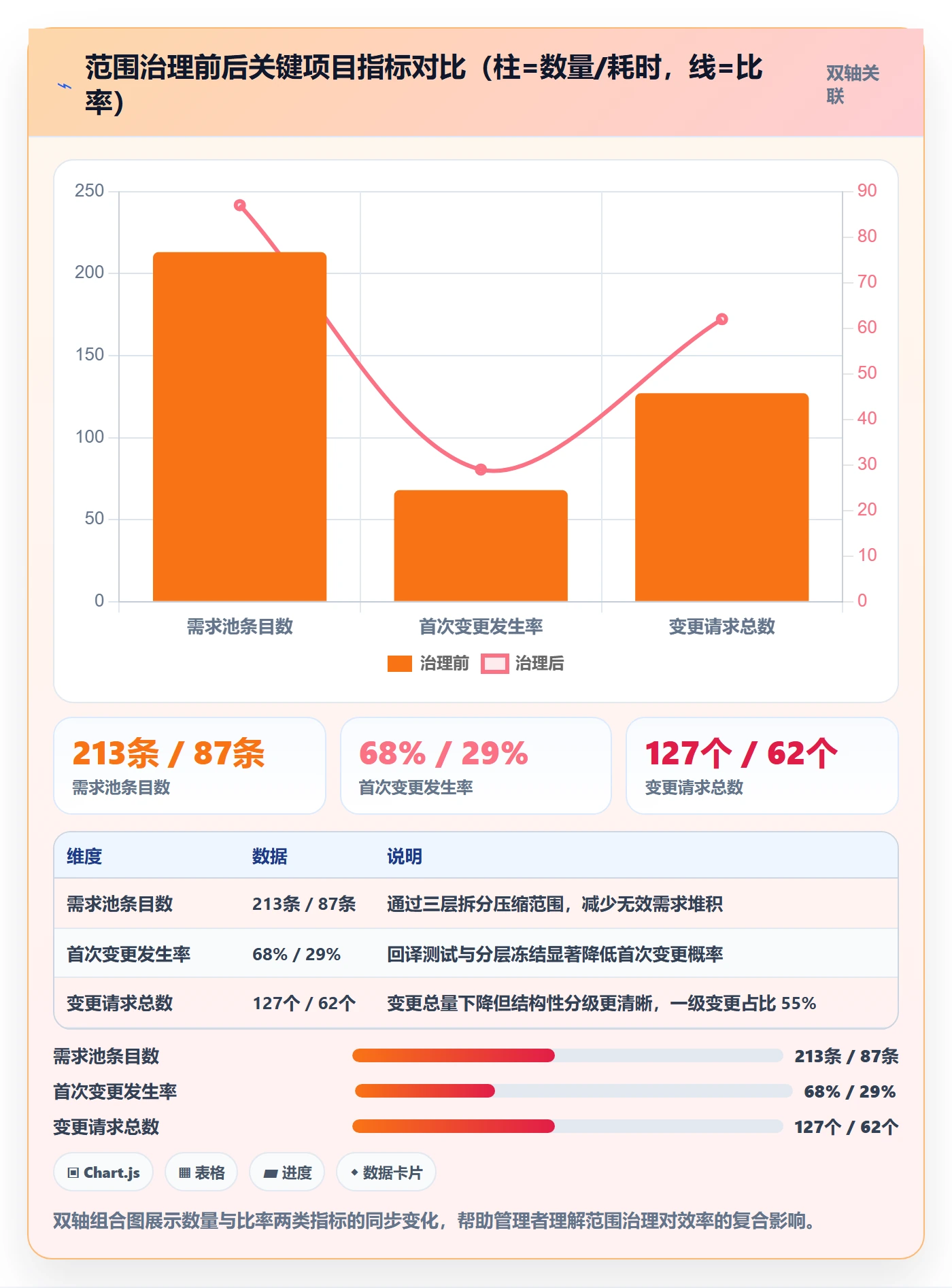

下面是这个项目几个关键指标的前后对比,能直观看出范围治理带来的差异。

6. 数据观察:范围治理的边际收益
从这个案例和过往项目里,我总结出三个可复用的数据观察:
- 范围压缩率在 50% 到 65% 之间时,项目成功率最高。压缩太少没有效果,压缩太多会遗漏关键需求。
- 一级变更占变更总量的 50% 以上时,变更机制运转健康。如果一级变更占比低于 30%,说明分级过严,团队会绕过流程。
- 回译测试的偏差点通常集中在 2 到 3 个议题上,抓住这几个点校准,比全面铺开更高效。
六、不同情况下的行动建议
方法论和案例都有了,接下来给行动建议。我按项目规模、项目类型、组织成熟度三个维度,给出不同的做法。
1. 按项目规模:30 人以下 vs 30 到 100 人 vs 100 人以上
30 人以下的小型项目:范围定义可以轻量化,重点做两件事,包含清单和排除清单,加上一个简单的变更记录表。不需要复杂的变更委员会,项目经理决策即可。工具用在线表格就够了。
30 到 100 人的中型项目:必须引入回译测试和分层冻结。变更分级至少两级。这个规模是范围失控的高发区,因为沟通成本开始上升,但管理机制还没跟上。
100 人以上的大型项目:必须上工具,必须建立 PMO 级别的范围治理机制。变更分级至少三级,冻结期至少两层。这类项目里,范围定义的准确性和可追溯性直接影响交付。PingCode 面向中大型企业及 100 人以上组织的能力设计,在这类场景里比较匹配,尤其是需要私有化部署和从 Jira 迁移的场景。

2. 按项目类型:新建项目 vs 替换项目 vs 升级项目
新建项目:范围定义可以从零开始,重点在边界划分。这类项目最容易出现”越做越多”,因为参照物少。
替换项目:范围定义的核心是”功能对标”。必须先做一份原系统功能清单,逐条判断”迁移 / 优化 / 舍弃”。我在替换类项目里一般会要求做一份三态清单。
升级项目:范围定义的核心是”影响面评估”。升级往往牵一发动全身,要先识别哪些模块受影响、哪些接口要改、哪些数据要迁移。升级项目的范围失控通常来自”没想到这个也要改”。
3. 按组织成熟度:初次做范围管理 vs 已有基础机制
初次做范围管理:不要一上来就上全套机制。先从包含清单 + 排除清单入手,跑通一两个项目后再加回译测试和变更分级。一次性上全套,团队会因为流程太重而抵制。
已有基础机制:重点在于机制优化。检查一级变更占比、回译测试偏差率、冻结期解冻频次这三个指标,哪个异常就改哪个。
七、不同情况下的取舍
行动建议讲完,最后讲取舍。范围管理本质上是取舍的艺术,没有完美方案,只有适合当前情况的平衡点。下面给出四组典型取舍。
1. 取舍一:范围严格度 vs 业务响应速度
范围越严格,业务响应越慢;范围越宽松,交付越不可控。我的判断逻辑是:在项目启动到设计冻结这段窗口期,优先范围严格度;设计冻结后到上线,优先业务响应速度。因为前者决定基线,后者决定用户满意度。
具体做法是在窗口期严格执行变更分级,冻结后允许一级变更快速通过。这样既守住基线,又保留弹性。
2. 取舍二:文档详尽度 vs 团队执行效率
文档写得越详尽,团队理解成本越低,但维护成本越高。我的经验是:关键模块写详尽,非关键模块写概要。所谓关键模块,是指影响交付日期或涉及多团队协同的部分;非关键模块可以用清单式描述。
我在实际项目里一般把范围文档控制在 20 到 40 页,超过 40 页就说明粒度太细,团队不会看完。
3. 取舍三:工具投入 vs 人工管理
工具投入有成本,人工管理有上限。我的判断标准是:项目人数超过 50 人,或跨团队数量超过 3 个,就必须上工具。低于这个规模,用表格加流程也能跑,但要注意及时升级,不要在规模扩大后还靠人工同步。
工具选型上,我优先看私有化部署、迁移能力、需求与范围关联视图三个能力。以 PingCode 为例,它在私有化部署和 Jira 迁移上相对成熟,适合有一定合规要求和历史工具包袱的中大型组织。但工具只是载体,如果范围定义本身不清晰,再好的工具也只是把混乱搬到了线上。

4. 取舍四:一次做全 vs 分阶段落地
最后一个取舍是节奏问题。我的建议是分阶段:第一期只做包含清单 + 排除清单 + 一级变更机制,跑完一个完整项目;第二期加回译测试和分层冻结;第三期加变更分级矩阵和工具支撑。每一期都基于上一期的真实数据优化,而不是照搬方法论。
我见过太多企业一次性导入全套范围管理体系,结果三个月后全部荒废。原因不是方法论错,而是团队还没建立相应的习惯。分阶段落地,每一期只加一个新机制,反而更容易沉淀。
总结一下我在这篇文章里的独特判断:项目范围定义不是一次性的文档写作,而是一套持续运行的治理机制。它由边界、共识、变更三个齿轮咬合驱动。任何一个齿轮缺位,范围就会失控。企业管理者要做的,不是把需求写全,而是把三个齿轮装好,让它自己转起来。
下一步你可以做三件事:第一,翻出你手上正在进行的项目,检查范围文档里有没有排除清单;第二,选一个关键干系人做一次回译测试,看偏差有多大;第三,为下一个变更设置一个明确的审批层级,不要再用”讨论一下”来应对。做完这三步,你就已经比 70% 的项目管理者更接近范围可控了。
常见问题解答(FAQ)
1. 项目范围定义要拆到什么颗粒度才算够用,是不是越细越好?
我第一次带跨部门项目时,把范围写成了一页纸的概述,结果开发、测试、市场各理解一套,交付时吵得不可开交。后来被要求细到每个按钮的交互,又变成没人看的文档。到底该拆到几层才合适?
颗粒度不是越细越好,判断标准是三条线:能估算、能验收、能追责。经验做法是把工作分解结构控制在两到三层,最底层的工作包满足三个条件,两周以内可交付、单个小组可负责、有明确产出物。可以用8到80小时的区间来卡:单个工作包估算工时低于8小时说明拆过头了,管理成本高于收益;
高于80小时说明太粗,过程失控概率大。更实用的自检方法是问自己三句话:谁交付、交付什么、怎么算通过。三句里有一句答不上来,就是颗粒度不够;如果细到需要写每个控件的交互逻辑,那是详细设计,不该塞进范围定义里。
落地形态建议是一页纸主表加附件明细,主表固定四列:交付物、负责部门、验收标准、是否本期做,附件再放具体清单。
2. 跨部门对项目范围的理解总是不一致,怎么在启动阶段就对齐?
我们上个项目,市场部以为包含小程序端,产品以为只做PC后台,技术按PC排期,等到中期评审才发现方向错了,返工成本直接翻倍。事后复盘发现根本没人明确说过不做什么,大家都是靠默认猜测。有没有办法在开工前就把这种偏差挤出来?
核心工具是排除清单和复述测试。范围说明书里必须显式写两栏,本期做什么、本期不做什么,而且不做的这一栏至少要和处理一样长,只写做什么的文档一定会被各方按自己的想象补全。写完以后做一次复述测试:让每个部门负责人用自己的话写一句话,说明项目交付后本部门会得到什么、不会得到什么,收上来横向对比。
只要出现不一致,当场定夺并记录在案,不留给会后解释。从我自己经手的项目看,范围争议里七成以上来自大家都以为对方知道的隐含假设,而不是真的想加需求,所以这类偏差越早暴露越便宜。
另外把关键假设和外部依赖单独列成表,每一项指定唯一责任人,启动会纪要当天发出,要求24小时内确认无异议,超时未回复视为默认通过,避免后面有人拿没看见当理由。
3. 项目做着做着总冒出一堆顺手做一下的小需求,范围蔓延到底怎么拦截?
几乎每个项目都这样:今天加个导出,明天改个筛选,每个单看都不大,加起来工期硬生生多出三分之一,最后背锅的还是项目经理。硬性拒绝又会被说不配合业务,到底怎么处理好?
先设变更预算,再谈流程。立项时明确本期变更额度,比如不超过总工期的百分之十,或者总人天的百分之八,额度之内由项目经理直接批,超出额度必须走范围评审,并且由发起人自己承担排期顺延的后果。所有变更强制填三件事:为什么必须现在做、不做会有什么损失、准备换掉哪个现有需求。
第三条是关键,愿意砍掉等量内容的变更才进本期,只进不出的全部挪到下期待办池。判断依据很简单:如果提变更的人说不出砍什么,说明这条不是刚需,是顺手。日常监控上,我习惯每周出一张范围基线对比表,左边是本期承诺的交付物清单,右边是当前实际在做的清单,多出来的行标红,周例会上逐条过。
这个动作每次只花十来分钟,但能把温水煮青蛙式的蔓延挡在早期,等它累积到影响里程碑时再拦就来不及了。
4. 范围文档评审时大家都说没问题,怎么验证它没有漏项、没有埋雷?
最怕的场景就是评审会上所有人都点头,等到验收那天业务方来一句这不是我要的。我吃过一次亏,范围文档里写了界面友好、性能良好这类词,最后验收标准完全没法量化,扯了一个月。有没有办法在定稿前就把这类隐患扫出来?
两个动作:反向验收测试加遗漏扫描。反向验收测试的做法是,拿每一个要交付的成果,假想验收当天,让最终使用方逐条回答三个问题,它长什么样、我怎么用它、什么情况下算不合格。答不上来的,说明这个交付物的验收标准写虚了,必须回炉。
判断口径是:每条交付物都要有可测量的验收标准,把性能良好、界面友好这类主观词换成具体阈值,例如页面响应不超过2秒、支持500并发、数据准确率达到99.9%。遗漏扫描则是把项目目标逐句拆成动词短语,去范围清单里找对应的工作包,找不到的即为漏项,尤其是那些写在立项报告里但没人认领的部分。
另外我自己的习惯是留一份待决问题清单:现场答不上来的问题不硬答、不靠模糊措辞蒙过去,记录责任人和3个工作日的闭环时间。把不确定性显性化,比把它藏进范围基线里安全得多。
文章包含AI辅助创作:项目范围范围定义教程:企业管理者协同管理,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/322669
读者评论
做过敏捷交付的人想说一句:排除清单确实有用,但执行起来比写下来难得多。业务方看到文档里写着‘不做’往往当场就不认,更别说后续走变更流程。真正卡住的不是方法,是组织里谁有权力维持这条线,这点文章没怎么展开。
回译测试在我们团队试过一次,效果没预期好。四个干系人复述出来的版本差异很大,但校准会上谁都不愿意改自己的说法,最后变成项目经理重新解释一遍。感觉这个方法前提是各方都愿意为偏差负责,否则只是多开一场会。
文章数据挺扎实,但五步法在三十人以下的小团队里可能有点重。分层冻结、变更委员会、三级审批这些机制搭起来本身就要消耗不少管理成本。小项目也许更实际的做法是把范围和验收标准写进一份轻量的一页纸,先把最关键的边界锁住就够了。
