范围边界管理方法大全:企业管理者项目范围协同管理落地清单

去年秋天,我受邀到一家做工业自动化设备的公司做项目复盘。他们的研发副总给我看了一组数据:2023年全年启动的37个正式立项项目,真正按期关闭的只有11个,延期率70%。但更有意思的不是延期,而是这11个”按时完成”的项目里,有9个最终被业务部门判定为”做出来的东西不是我们想要的”。也就是说,项目在形式上是成功的,在价值上是失败的。

我们花了三天时间,把这9个项目从立项到交付的全部会议记录、需求文档、变更单翻了一遍。结果很清楚:问题几乎不出在开发和测试环节,而是出在范围边界的定义和协同上。需求方以为自己说清楚了,项目组以为自己听明白了,双方在”这个功能到底算不算在项目里”这个问题上,从来没有真正对齐过。到项目后期,每一次对范围的追问,都变成了一次争吵。

这篇文章不是又一篇讲”范围管理很重要”的科普。我想把自己在十几个中大型企业项目里踩过的坑、总结的判断逻辑和可以直接用的清单讲清楚,尤其是当项目跨部门、跨供应商、跨系统的时候,范围边界怎么管、怎么协同、怎么落地。文章比较长,但每一节都可以独立拿出来用。

一、先给结论:范围边界管理的三个核心判断

在展开细节之前,我先把最核心的判断放在前面。如果你只读一段,就读这一段。

第一个判断:范围失控的本质不是”变化太多”,而是”边界没有唯一的、被授权的定义者”。大多数团队以为范围问题是变更管理问题,于是拼命优化变更流程,结果发现流程越复杂,绕过流程的人越多。真正的原因往往是:谁有权定义”什么在范围内”,这件事本身没有被明确。

第二个判断:范围边界的成本不在定义阶段,而在协同阶段。定义阶段投入10小时能省下后期100小时的扯皮,但如果协同机制缺失,这10小时的成果会在两周内被稀释掉。所以边界管理必须同时是”定义动作”和”协同机制”。

第三个判断:范围管理做不到”零变更”,但可以做到”变更可见、变更可算、变更可追溯”。追求零变更的项目,最后往往变成”名义上没变更,实际上悄悄膨胀”。成熟的做法是把变更当成正常输入,但每一次变更都留下结构化的记录,让范围基线始终可对照。

范围边界管理方法大全:企业管理者项目范围协同管理落地清单

基于这三个判断,下面我从真实场景出发,把误区、判断逻辑、案例、行动建议和取舍逐一拆开。

二、真实场景:范围边界为什么会成为协同的战场

1. 跨部门项目的边界天然模糊

我做过一个零售企业的会员系统升级项目。项目名义上由IT部门牵头,但实际上涉及市场部(会员权益设计)、财务部(积分成本核算)、客服部(会员咨询流程)、门店运营部(线下核销)四个部门。立项时大家坐在一起,需求清单列了63条,看起来很清楚。

问题出在第4周。市场部提出要增加”会员等级动态调整”功能,理由是竞品刚上线了类似能力。IT项目经理第一反应是”这是新增需求,要走变更流程”,市场部的反应是”这本来就是我们会员体系的一部分,凭什么算新增”。

两边都没错。问题在于立项时的范围清单只写了功能条目,没有写清楚每个功能的”边界条件”,它包含什么、不包含什么、和邻近功能的交界在哪里。于是”会员等级动态调整”到底算不算在原范围内,成了一个没有标准答案的问题。

2. 供应商参与后,边界变成多方博弈

另一种常见的场景是外部供应商参与。我曾协助一家制造企业处理他们和外包团队的纠纷。项目合同里写的是”完成MES系统的生产排程模块开发”,双方对”生产排程”的理解完全不同:甲方认为包括设备产能约束和换型时间优化,乙方认为只包括基础排程算法,产能约束属于”高级功能”。

这种争议的根源不是谁想耍赖,而是合同中用了行业通用词,但没有对通用词做项目级的具体定义。在多方协同的项目里,每个参与方对同一个词的默认理解都可能不同。行业术语越熟练的人,越容易掉进这个坑,因为他默认对方和自己理解一致。

范围边界管理方法大全:企业管理者项目范围协同管理落地清单

3. 敏捷模式下,边界管理反而更容易被忽视

很多团队切换到敏捷后,以为”拥抱变化”就等于”不需要范围边界”。这是我在辅导团队时最常见也最危险的误解。

敏捷拥抱的是”在固定周期内对优先级的变化”,不是”无限制地接受任何范围输入”。恰恰因为敏捷把大项目切成了小迭代,每个迭代的范围边界反而需要更明确,否则产品待办列表会变成一个谁都能往里加东西的无底洞。我见过一个团队,迭代周期两周,但每个迭代中期都会有新需求插入,导致完成的定义(DoD)形同虚设,最后团队和业务方互相指责。

三、拆解常见误区:你以为在管范围,其实没有

1. 误区一:把需求文档等同于范围边界

需求文档描述的是”要做什么”,范围边界需要额外描述”不做什么”和”做到什么程度为止”。这两件事经常被混为一谈。

我见过一份写得很漂亮的PRD,功能描述详尽,交互说明清晰,但通篇没有一句话说明哪些内容明确不在本次范围内。结果开发过程中,任何相关想法都被当作”顺手就能加”,项目范围以每周5%的速度膨胀,一个月后膨胀了将近20%。

判断标准很简单:如果一份范围说明里没有”排除项”章节,它就还不是范围边界,只是需求清单。

2. 误区二:认为变更流程越严格,范围就越可控

很多组织为了控制范围,设计了极其严格的变更审批:需要三级签字、需要影响评估报告、需要排期会议。结果是什么样的?业务方开始绕过流程,用”这是bug修复”、”这是优化不是新功能”、”这是之前漏掉的”等名义把变更伪装成非变更。

严格的流程带来的是更隐蔽的失控。范围管理的目标不是阻止变更,而是让变更透明化。流程应该降低记录变更的成本,而不是提高。

范围边界管理方法大全:企业管理者项目范围协同管理落地清单

3. 误区三:把范围管理当作项目经理一个人的事

这是最隐蔽的误区。范围边界的定义和守护,如果只由项目经理承担,那么在跨部门协同中他几乎必然失败。因为边界争议的本质是”两个平级部门之间的权责问题”,项目经理如果没有被授予足够的决策权,就只能反复协调,协调不成再上报,上报后又要等决策。

有效的做法是:范围边界的第一定义者应该是业务负责人或产品负责人,项目经理负责的是边界的记录、传播和变更管理。把这两者混在一起,是很多范围失控的组织性原因。

4. 误区四:验收标准后置

范围不仅仅是”做哪些功能”,还包括”做到什么程度算完成”。我复盘的项目里,有超过一半的返工来自验收标准在交付时才明确。

比如”报表导出功能”,开发以为是导出Excel,业务方以为是导出带格式的可打印PDF,财务以为是导出后能直接对接报税系统。同一个功能名称,三种验收标准,交付时才对齐,返工不可避免。验收标准必须在范围定义阶段就作为边界的一部分写清楚。

四、专业判断逻辑:边界管理的四层结构

经过多个项目的迭代,我把范围边界管理总结成一个四层结构。每一层解决一个不同的问题,缺一层就会在某个环节出问题。

1. 第一层:定义层,明确”在内”与”在外”

定义层回答的是:这个项目做什么、不做什么、做到什么程度。具体来说,我要求每个项目的范围说明书至少包含四个部分:

  • 纳入项(In Scope):本次明确要交付的功能、模块或成果。
  • 排除项(Out of Scope):明确不在本次范围内的相关事项,哪怕它看起来”顺便就能做”。
  • 边界交界说明:和邻近系统、邻近部门、邻近项目的交界处如何划分。比如”会员积分计算在本项目内,积分兑换商品的库存扣减由库存系统负责”。
  • 验收口径:每个关键交付物的完成标准,最好用可验证的条件描述。

定义层的产出不是一份一次性文档,而是一个活的基线。任何后续变更,都要和这个基线对照。

2. 第二层:协同层,让边界在多人之间保持同步

定义清楚只是起点。在跨部门项目里,边界的最大威胁是”信息不同步”。A部门以为已经砍掉的功能,B部门还在等它交付;C部门以为新增的东西在范围内,项目组根本没听说过。

协同层的核心机制是:让范围基线成为一个所有人都能访问、且变更后所有人都会看到更新的单一来源。这听起来像废话,但我见过太多项目的范围信息散落在邮件、聊天记录、会议纪要和个人脑子里。

协同层要回答三个问题:谁负责维护范围基线?变更发生后多久同步给所有相关方?用什么方式确保关键相关方真的看到了变更?

范围边界管理方法大全:企业管理者项目范围协同管理落地清单

3. 第三层:变更层,让每一次边界移动都有记录

变更层的目标不是减少变更,而是让变更可见、可算、可追溯。我的实践里,一个有效的变更记录至少要包含:变更内容、提出方、提出原因、影响评估(工期、成本、质量、其他范围)、决策结果和决策人。

这里有一个反常识的点:变更记录的详细程度,应该和变更的潜在影响成正比,而不是和流程的严格程度成正比。小变更用轻量记录,大变更用详细评估,这样才能既保证透明又不拖慢节奏。

我建议企业设置一条”变更阈值”:影响小于某个工作量或金额的变更走轻量通道,影响超过阈值的走完整评估。阈值因组织而异,但一定要有,否则要么一切都很重,要么一切都很轻。

4. 第四层:复盘层,让边界管理本身持续改进

大多数项目复盘只复盘”交付了什么”,很少复盘”范围是怎么变过来的”。这导致同样的问题在下一个项目重复出现。

复盘层要回答:这个项目最初的边界定义是否清晰?变更主要集中在哪些环节?哪些变更本可以在定义阶段就预见?协同机制在哪一步失效?把这些问题结构化记录,形成组织自己的”范围失控模式库”,下一次立项时直接对照检查。

范围边界管理方法大全:企业管理者项目范围协同管理落地清单

五、案例与数据观察:一个中大型企业的范围治理实践

这一节我用一个相对完整的案例,把上面四层结构落到具体实践上。案例来自一家约600人的企业,硬件和软件混合业务,项目跨部门程度高,同时有外部供应商参与。

1. 项目背景与初始状态

这家企业当时的核心痛点非常典型:年度立项项目约50个,平均延期率在55%左右,跨部门项目的延期率更高,接近70%。范围变更大量发生,但只有约三分之一经过正式流程。业务方和项目组对”这个需求算不算新范围”的争论几乎每周都有。

更麻烦的是,他们引入了一个项目管理平台来管理需求和任务,但很快发现工具解决不了边界问题,工具能记录条目,记录不了”边界本身”。条目加了又加,基线却没人维护。

2. 他们做了什么

我们在一起工作了大约三个月,核心动作是围绕四层结构重建机制,而不是换工具。

  1. 重建范围说明书模板:强制包含纳入项、排除项、边界交界说明、验收口径四部分,排除项必须至少写出5条,逼团队认真思考”不做什么”。
  2. 明确边界第一责任人:跨部门项目的边界第一定义者改为业务负责人,项目经理负责记录和传播,不再独自承担边界决策。
  3. 设置变更阈值与双通道:影响小于3人天的变更走轻量记录,大于等于3人天的走完整评估;每周固定一次变更评审会。
  4. 建立边界同步机制:范围基线放在项目平台的统一位置,任何变更批准后24小时内更新,并在每周项目例会上用5分钟过一遍变更摘要。
  5. 启动结构化复盘:每个项目关闭时,必须输出一份”范围演化记录”,说明边界从定义到交付经历了哪些变化、变化原因是什么。

值得注意的是,他们在重建机制的过程中,把原来分散的需求、任务、变更记录统一迁移到了一个支持私有化部署和深度定制的项目管理平台上。他们选择这类平台的一个关键原因是:范围基线、变更记录、验收口径需要放在同一个单一来源里,而不是散落在多个工具和邮件中。对中大型企业来说,数据不出内网、能和已有研发流程打通,往往比功能炫酷更重要。

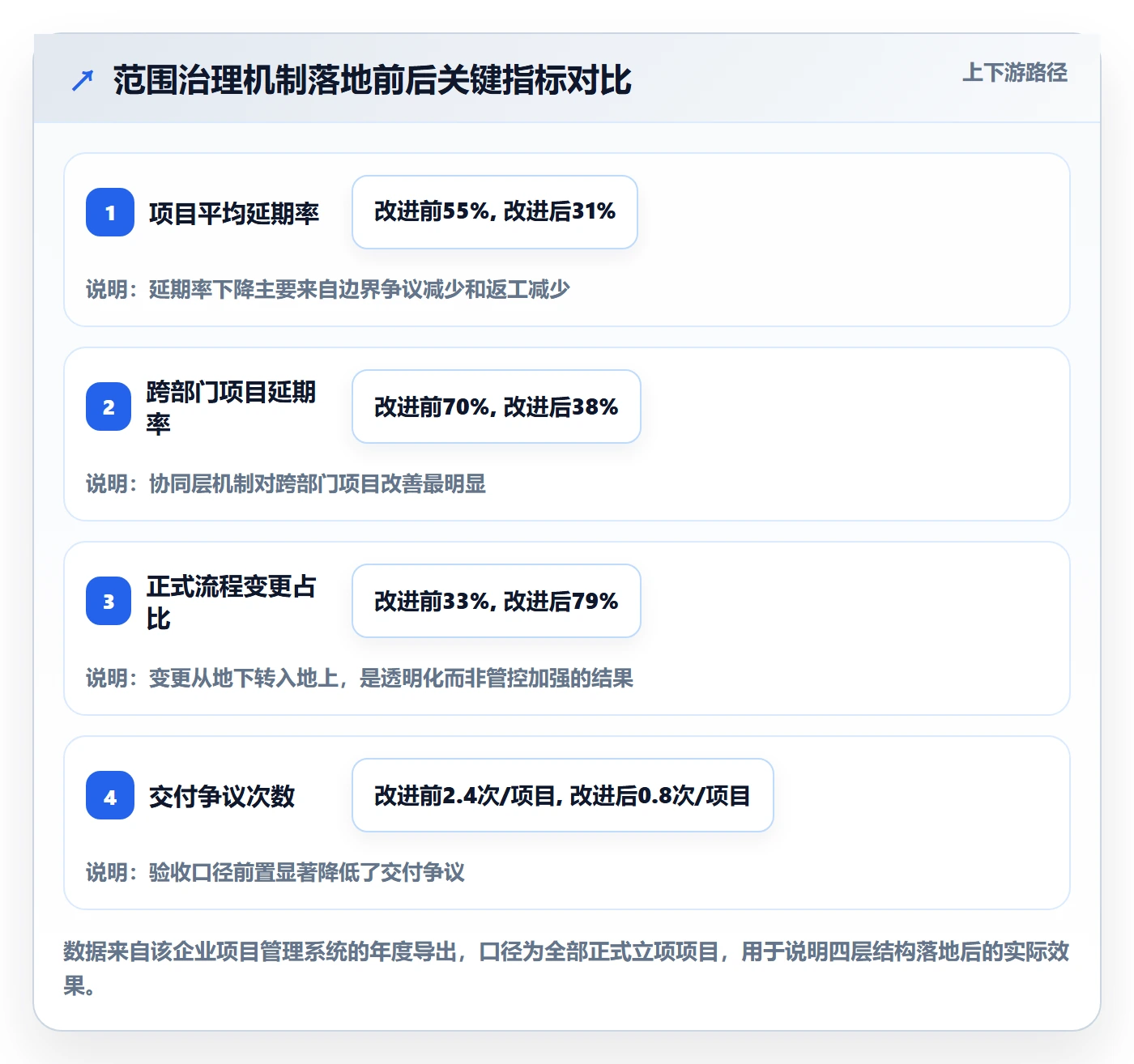

3. 一年后的数据变化

第二年我回访时,拿到了前后对比的数据。需要说明的是,这些数据来自企业内部的项目管理系统导出,口径是年度全部立项项目,不含未正式立项的实验性工作。

指标 改进前 改进后(一年) 变化
项目平均延期率 55% 31% -24个百分点
跨部门项目延期率 70% 38% -32个百分点
经过正式流程的变更占比 33% 79% +46个百分点
交付争议次数(次/项目) 2.4 0.8 -67%
范围重新基线化所需平均时间 3.5天 0.5天 -86%

范围边界管理方法大全:企业管理者项目范围协同管理落地清单

4. 我从中看到的关键判断

这个案例让我最深的体会不是”机制有用”,而是机制有效的前提是它足够轻。他们最初也想设计一套非常完整的范围管理手册,我劝阻了。因为我知道,太重的手册会被绕过,而一旦绕过成为常态,再好的设计也无效。

最终落地的机制其实很简单:一个模板、一个责任人、一条阈值、一个同步动作、一份复盘记录。但因为它轻,所以能被坚持执行一年。这才是数据变化背后的真正原因。

六、不同情况下的行动建议

机制不能照搬,因为项目类型、组织规模、协同模式差异很大。下面按几种典型情况给出建议。

1. 内部单团队项目:重点是定义层和验收口径

如果你的项目在单个团队内完成,范围失控的主要来源通常是需求理解和验收标准。这类项目不需要复杂的协同和变更机制,重点做两件事:

  • 范围说明书里认真写排除项和验收口径,哪怕只有半页。
  • 把验收口径在启动会上和需求方逐条过一遍,确认理解一致。

这类项目的变更往往很快,所以变更记录可以极简:一句话说明改了什么、为什么改、影响多少工时即可。

2. 跨部门项目:重点是协同层和边界第一责任人

跨部门项目的核心矛盾是权责,不是技术。建议优先做三件事:

  1. 明确边界第一责任人,且这个人应该来自业务侧而非项目侧,确保他有动力也有权力定义边界。
  2. 建立范围基线的单一来源,所有相关方都能访问,变更后强制同步。
  3. 在关键里程碑节点做一次”边界对齐检查”,专门确认各方对当前边界的理解是否一致。

跨部门项目里,我强烈建议把范围基线和变更记录放在一个所有相关方都能访问的统一平台里,而不是各自保存。信息不对称是跨部门边界问题的主要燃料。

3. 含外部供应商的项目:重点是定义层的合同级细化

有供应商参与时,范围管理的性质会变成商业管理。行业通用词必须在合同层面做项目级定义,不能默认双方理解一致。

  • 合同附件里附上详细的范围说明,包含排除项和验收标准。
  • 对关键术语单独列一个”术语定义表”,逐条确认。
  • 变更计价规则要在合同里提前约定,避免每次变更都重新谈判。

这类项目里,定义层的细致程度直接决定后期争议的数量和成本。

4. 敏捷或迭代项目:重点是迭代内的范围守护

敏捷项目的边界管理要下沉到每个迭代。建议:

  • 每个迭代开始时明确本迭代的边界,迭代内不接受范围插入,新需求进入下一个迭代的待办列表。
  • 把完成的定义(DoD)作为范围边界的一部分写清楚,避免”做完了但不算完成”。
  • 用产品待办列表的优先级机制吸收变化,而不是用范围扩张的方式。

敏捷不是不要边界,而是把边界切得更小、更频繁地对齐。

5. 大型复杂项目:四层结构全上,且要有工具支撑

对于多团队、多系统、多供应商的大型项目,四层结构缺一不可,而且对工具支撑的要求会显著上升。范围基线、变更记录、验收口径、复盘记录需要有统一的承载,否则协同层的衰减会非常快。

中大型企业在选型时,我会优先关注几个维度:是否支持范围基线的版本化、变更记录是否可追溯、是否支持与研发流程打通、数据是否能私有化部署。功能再多,如果范围信息还是散落在多个工具里,边界管理就还是靠人肉同步。

七、不同情况下的取舍

管理没有最优解,只有取舍。下面是我在实际项目里反复权衡的几个点。

1. 范围定义详细度 vs 启动速度

定义越详细,启动越慢。我的判断是:项目越大、越跨部门、越涉及外部方,就越应该花时间定义;反之可以快。对于两周内能完成的小项目,花三天定义边界是浪费;对于半年期、五个部门的项目,花一周定义边界是必要的投资。

一个实用的经验值是:范围定义的时间投入,大约占项目总工期的2%~5%是合理的。低于这个区间通常不足,高于这个区间往往过度。

2. 变更流程严格度 vs 变更透明度

这是我在很多企业里反复强调的取舍。严格度和透明度经常是反向的:流程越严格,记录越少;流程越轻,记录越多。

我倾向于选择透明度优先。因为范围管理的核心目标是”知道边界在哪里移动”,而不是”阻止边界移动”。阻止是徒劳的,知道是可控的。

范围边界管理方法大全:企业管理者项目范围协同管理落地清单

3. 边界第一责任人的选择:业务 vs 项目

让业务负责人当第一责任人,优点是边界决策更贴近价值,缺点是业务负责人往往没有精力维护细节。让项目经理当第一责任人,优点是执行到位,缺点是缺少价值判断权。

我的折中方案是:业务负责人拥有边界决策权,项目经理拥有边界记录和维护责任。两者分工清晰,避免权责错配。如果业务负责人无法投入,至少要指定一个业务侧的产品负责人承担这个角色。

4. 工具投入 vs 机制投入

很多企业一遇到范围问题就想换工具,我的经验是:工具能解决记录和同步问题,解决不了定义和决策问题。机制没建立起来之前,换工具往往只是把混乱从邮件搬到系统里。

正确的顺序是先明确机制,再看工具能否支撑机制。如果现有工具无法支撑范围基线版本化和变更追溯,再考虑替换或补充。对中大型企业,选型时把范围治理相关能力作为独立评估项,比看功能清单总数更有意义。

5. 短期效率 vs 长期组织能力

范围治理最容易被牺牲在”这次项目太急”上。每次项目紧急,边界管理就被跳过,于是组织永远在救火,永远积累不了能力。

我的建议是至少保留两个最小动作:无论多急,都要写排除项和验收口径。这两个动作加起来可能只需要两小时,但能避免后期大量的返工和争议。越急的项目,越需要边界,因为急的项目没有余量吸收范围膨胀。

八、可直接使用的范围协同管理落地清单

下面是我整理的一份清单,按项目阶段组织。可以当作检查表,在对应节点逐条确认。

1. 立项阶段清单

  • 范围说明书是否包含纳入项、排除项、边界交界说明、验收口径四部分?
  • 排除项是否至少列出5条,且得到了业务方确认?
  • 边界第一责任人是否明确,且来自业务侧?
  • 关键术语是否有一份定义表,各方理解是否一致?
  • 范围基线是否已经放在所有相关方都能访问的单一位置?

2. 执行阶段清单

  • 是否设置了变更阈值,轻量和完整通道是否区分?
  • 每次变更是否有记录:内容、提出方、原因、影响、决策?
  • 变更批准后是否在约定时限内同步给所有相关方?
  • 每周例会是否用固定时间过一遍变更摘要?
  • 关键里程碑是否做过边界对齐检查?

3. 交付阶段清单

  • 验收口径是否在交付前和需求方逐条对齐?
  • 实际交付范围与基线的差异是否有完整记录?
  • 未被正式流程管理的范围变化是否被识别和说明?
  • 交付争议是否记录并归类,作为复盘输入?

4. 复盘阶段清单

  • 是否输出了范围演化记录,说明边界变化的全过程?
  • 变更是否按环节归类,识别高频变动区域?
  • 协同机制在哪一步失效,是否有具体案例?
  • 复盘结论是否进入组织的范围失控模式库?
  • 下一个项目立项时是否会对照这些模式做检查?

5. 组织级清单

  • 是否有统一的范围说明书模板,且被实际使用?
  • 范围基线和变更记录是否有统一承载,而不是散落各处?
  • 是否有定期的范围治理机制健康度评估?
  • 新项目经理是否接受过范围边界管理培训?
  • 选型项目管理工具时,范围基线版本化和变更追溯能力是否作为独立评估项?

九、总结与下一步

回到开头那个案例。那家工业自动化设备公司后来也启动了范围治理,但他们走的弯路比我上面讲的那家更多,因为他们一开始想用一套复杂的流程把所有变化都管住,结果三个月后团队开始阳奉阴违,流程名存实亡。

我想强调的独特观点是:范围边界管理不是控制变化,而是让变化变得可见、可算、可追溯。越是想控制变化,变化越会躲进地下;越是让变化透明,团队越能理性对待它。

另一个观点是:边界管理的重心在协同,不在文档。一份完美的范围说明书,如果不能在多个相关方之间持续保持同步,价值会快速衰减。所以机制设计时要优先考虑同步的可靠性和及时性。

还有一点:轻机制胜过重手册。能被坚持执行的最小机制,远比写得很全但没人执行的手册有价值。范围治理的成败,往往不取决于设计多完美,而取决于执行多久。

如果你现在正准备启动一个跨部门或跨供应商的项目,我的下一步建议是:先花两个小时,把范围说明书的排除项和验收口径写出来,找到业务侧的边界第一责任人,把基线放到一个所有人能访问的地方。这三件事做完,你就已经避开了大部分范围失控的坑。

如果你所在的组织已经反复出现范围问题,那么建议按四层结构做一次体检:定义层、协同层、变更层、复盘层,看看哪一层最薄弱,从最薄弱的一层开始补。不要试图一次做全,先从最痛的地方入手,坚持三个月,你会看到变化。

常见问题解答(FAQ)

1. 项目范围边界到底怎么定?写一份需求清单就算定好了吗?

我带过几个十几人的交付团队,每次启动会大家都说需求都写清楚了,结果做到中期还是天天扯皮。我一直搞不清,范围边界到底是一份文档、一个列表,还是别的什么东西,为什么明明写了需求还是一直被挑战。

需求清单只是范围的“内容”,范围边界还包含“不做什么”和“做到什么程度”。我自己的做法是每个项目必须落三样东西:范围基线,也就是本期要交付的功能或交付物清单并带版本号;排除清单,本期明确不做的事,越具体越好,比如不做多语言、不做历史数据迁移;验收口径,每个交付物的验收标准、验收人、验收方式。

三样都写完,让关键干系人签字或邮件确认,范围才算基线化。判断有没有定好的标准很简单:随便挑一条需求,问它做完是什么样、谁说了算,如果答案需要现场讨论,说明边界没定。经验上,排除清单比需求清单更能减少后期扯皮,因为它把“我以为你要做”的空间提前关掉了。

2. 老板或客户中途加需求,怎么处理才既不被拖垮又不伤关系?

我最怕开会开到一半,领导说“这个顺便也加上吧”,当场答应怕团队加班崩掉,当场拒绝又怕被说不配合。我特别想知道,有没有一种说法或流程,能让加需求这件事变得可控,而不是每次都靠我硬扛。

不要当场答应也不要当场拒绝,而是当场接住、当场转口径。具体三步:第一步记录原始诉求,问清目的和验收标准;第二步当场给出影响量级,人天、工期、对其他需求的影响,哪怕只是粗略区间;第三步把决策权交回去,说要做可以,需要从本期清单里换掉A或B,或者把上线时间顺延若干天,请对方选一个。

关键是把“加不加”变成“换不换”,因为范围、工期、资源三者只能锁住两个。我一般设一个硬门槛:变更工作量超过基线总工作量10%时必须走书面变更单并由发起人签字,5%以内的同类小调整允许项目负责人在周会口头确认后执行,避免流程把人耗死。

数据口径上,变更率等于本期变更工作量除以基线工作量,建议按周统计并画趋势线,连续三周上升就是信号,不要等到延期才反应。

3. 跨部门协同做项目,各说各的优先级,到底谁的范围算数?

我在一个中台项目里,业务部门要A,技术部门说必须先做B,领导又临时插了C。我在中间协调,会开了一轮又一轮,每次都能达成共识,过一周又变了。我想知道有没有办法让优先级这件事不再反复。

问题往往不在谁说了算,而在缺少一个统一的排序标尺。我的做法是把优先级从立场谈判改成打分排序:固定三个维度,业务价值,包括可量化的收入、成本、合规风险;紧迫度,看有没有外部时间点约束;实现成本,用人天估算。每个维度给1到5分,权重由管理层在项目启动时一次性定好,之后不再逐项争论。

所有需求进同一个池子,按总分排序,卡在资源上限就自动截断,谁的范围被截断一目了然。另外要设一个唯一裁决人,通常是业务侧一号位或项目发起人,规则是只有他能推翻排序结果,而且必须书面说明理由。一旦出现第二个隐性裁决人,比如某位领导私下打招呼,整个机制就失效。

经验是,这套东西真正起作用的不是打分本身,而是排序结果公开可见,公开之后绝大多数争论会自己消失。

4. 怎么判断项目范围已经失控了?有没有可以提前看到的信号?

我做过的项目很少是某一天突然崩的,都是慢慢变胖,等发现延期的时候已经救不回来了。我想知道有没有一些早期指标,能在还来得及的时候提醒我,而不是等到里程碑评审才被拍醒。

有几个信号我每周都会盯。第一,需求条目增长率:基线确定后,如果每周新增条目数持续大于当周关闭数,说明入口没管住。第二,变更率趋势:单周变更工作量超基线10%不算可怕,可怕的是连续三周都在5%以上且没有回落。第三,会议结构变化:当讨论要不要做的会议时间超过讨论怎么做的时间,范围已经在侵蚀执行。

第四,交付物返工率:同一交付物返工两次以上,通常不是质量问题,而是验收口径没定清。第五,团队口头禅变化:出现“顺便再做一个”“反正都做了”这类话,基本可以判定范围蔓延。操作上我建议每周花15分钟做一次范围健康度检查,把这五个信号逐项打勾,出现两个以上就触发一次范围复盘。

越早处理成本越低,我自己的经验是,在需求刚冒头时拦下来,成本大约是开发完成后再砍的十分之一量级。

读者评论

罗
罗思源

文章里“排除项”这个提法很戳我。我们团队用某项目管理平台记需求,但从来没单独列过不做什么,结果每次评审都有人问某个功能算不算。后来加了一页排除清单,扯皮少了很多。不过实际执行时,排除项也会被业务方慢慢磨掉,还是得有个人扛住。

马
马清越

关于敏捷那段我有不同看法。我们迭代里插需求确实频繁,但问题不全是边界不清,更多是业务方根本不参与迭代评审,只在交付时提意见。光靠项目经理守边界没用,得让业务负责人真正坐到每个迭代的验收环节里来。

钟
钟文博

验收标准前置这条我深有体会。之前做一个数据看板,开发按字段导出做了,业务要的是能直接发给客户的图。来回返工三周。现在我们在范围说明里会加一列“怎么算做完”,哪怕写得粗糙也比没有强,至少交付时有个对照的东西。

文章包含AI辅助创作:范围边界管理方法大全:企业管理者项目范围协同管理落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/322665

赞 (0)
飞飞飞飞
WBS怎么做?企业管理者落地方案:项目范围从0到1
上一篇 2026年10月4日 上午9:12
项目范围范围定义教程:企业管理者协同管理,避坑指南
下一篇 2026年10月4日 上午9:12

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
