工作分解落地方案:产品经理开展项目范围的数据分析案例解析

我复盘过 23 个不同程度延期的产品项目,其中 19 个在甘特图上完全看不出问题:里程碑排得工整,人力投入看上去也够,但最后就是晚了 3 到 8 周。真正的原因几乎都藏在同一层,工作分解没有和项目范围数据对齐,导致”范围”这个最大的变量从头到尾没有被度量过。进度表衡量的是时间,燃尽图衡量的是剩余工时,可没人回答一个更前置的问题:我们分解出来的这些工作包,加起来到底是不是这个项目真正要做的事?

这篇文章就把这个问题拆开讲清楚,给出产品经理可以直接落地的数据分析方法、判断指标和取舍逻辑。

一、核心结论:工作分解的产物不是任务列表,而是范围基线

先给结论,免得绕弯。绝大多数产品经理做工作分解时,实际产出是一份”看起来挺全的任务清单”,而一份合格的工作分解,产出物应该是可被数据校验的范围基线。这两者差别巨大,前者只能用于分工,后者才能用于控范围、估工期、判断变更该不该接。

我把这个判断建立在三组可量化的观察上,它们分别对应工作分解的结构质量、映射质量和演化质量。

1. 结构质量:工作包粒度的离散程度

健康的分解,同一层级的工作包预估工时应该落在相对集中的区间内。我在实际项目里统计过,如果一个中层工作包的预估工时标准差超过均值的 80%,这个项目在后期的返工率会明显升高。原因不复杂:粒度差异过大,意味着有些包被拆到了”写一个接口”,有些还停在”做完整个订单模块”,两者根本不在同一个管理尺度上。

下面这张图来自我跟踪的 12 个中台类项目样本,横轴是工作包工时标准差与均值的比值,纵轴是它上线后三个月内的需求返工比例。这不是严格的统计研究,但趋势非常稳定。

2. 映射质量:需求到工作包的覆盖率

需求写在一处,工作分解写在另一处,是产品项目里最常见的裂缝。我要求团队必须能回答:每一条进入本迭代的需求,对应哪几个工作包?每个工作包,又服务于哪几条需求?双向覆盖率低于 95% 的时候,范围失控基本只是时间问题。

3. 演化质量:范围变更速率与来源分布

范围变更本身不可怕,可怕的是不知道变更从哪来。我习惯把变更来源分成四类:需求方新增、内部澄清导致的理解偏差、技术方案调整引发的连带改动、以及纯粹漏拆。前三类是业务现实,第四类是管理事故。如果一个项目里”漏拆”占比超过 20%,说明工作分解方法本身有问题,而不是执行不力。

对比维度 任务清单式分解 范围基线式分解
主要产出 任务名称 + 负责人 + 截止日 工作包 + 验收标准 + 需求映射关系
能否量化范围 不能,只能看任务条数 可以,工作包工时总和即范围体量
粒度控制方式 凭经验,靠会议拍板 用工时分布区间做校验
变更处理 加一条任务,进度自动后移 变更走基线对比,评估影响后决定
典型失败信号 进度 90% 卡住不动 覆盖率下降、漏拆类变更上升

这张表不是要否定任务清单,任务清单是执行层必需的东西。问题在于很多团队把执行层的产物直接当成了规划层的产物,中间少了基线这一环。

工作分解落地方案:产品经理开展项目范围的数据分析案例解析

二、真实场景:一个 14 周排期最后跑了 20 周的中台项目

2024 年上半年,我参与复盘过一个 B 端中台项目。立项时排 14 周,最后实际交付用了 20 周,超期 6 周,超期比例 43%。这个项目在管理上并不松散:每日站会、双周迭代、每周进度同步一样不缺,工具里的任务数量一度超过 900 条。

1. 项目初期的分解方式

项目启动会上,产品经理带着一份 300 多条的需求清单,直接在项目管理系统里按模块建了工作项。建完之后做了一件事:给每条需求估一个工时。然后按模块汇总,得到总量,除以团队人数,得出 14 周。这个推导链条看起来很科学,问题在于它假设了一个前提,那 300 条需求没有重复、没有遗漏、边界清晰、且每条都可以独立估算。

2. 中期暴露的三个信号

第 6 周的时候出现了第一个信号。有个模块的进度停在 85% 整整两周没有变化,追问下去发现是”对接第三方支付渠道”这条需求在分解时被写成了一条任务,实际做的时候发现它包含签名验签、对账文件解析、退款回调三条独立路径,每条路径的工作量都不小。

第 9 周出现第二个信号。测试同学提了一个问题:需求文档里写的”支持批量导入”和设计稿里的”支持批量导入并校验”,是不是同一件事?翻回去查,需求清单里确实只有一句话,但工作包里出现了两个不同的验收标准。

第 13 周出现第三个信号,也是最致命的。运营侧临时加入了一个报表需求,产品经理评估后认为”大概三天”,直接加进了当前迭代。三周后这个需求连带改动了权限模型、数据聚合口径和导出逻辑,实际消耗 27 人天。

3. 事后归因:6 周超期到底花在哪

我们把延期拆开算了一笔账。按人天口径归因,漏拆导致的工作量占了最大头,占了 6 周超期中的将近一半;其次是需求理解偏差造成的返工;真正因为外部需求方新增造成的延期,只占不到三成。

工作分解落地方案:产品经理开展项目范围的数据分析案例解析

三、拆解常见误区:产品经理做工作分解时最容易踩的六个坑

这个项目复盘完之后,我把近几年见过的分解问题做了归类,发现反复出现的就那么几种。它们看起来是不同症状,本质上都是同一件事:把”分解”当成了一个一次性的、纯人工的、不需要数据参与的动作。

1. 把需求清单直接当工作分解用

需求描述的是”要什么”,工作包描述的是”做什么”。前者是业务语言,后者是交付语言。把”支持多级审批”直接当工作包,等于没有分解,因为这条需求底下可能有三到五个独立的可交付成果,每个的验收条件都不一样。判断方法很简单:如果一条工作包没有办法独立写出验收标准,它就还不是工作包。

2. 用交付物做分解,而不是用可验证成果

“前端页面””后端接口””数据库设计”这种按技术层分解的做法非常普遍,但对产品经理来说几乎没有管控价值。因为它们无法回答”这个模块什么时候算做完了”。更合理的方式是按可验证的用户场景或业务能力分解,然后在工作包内部再区分前后端任务。

3. 颗粒度靠 8/80 规则硬套

8/80 规则(单个工作包不少于 8 小时、不多于 80 小时)本身没错,但它是一个启发式经验,不是一个硬性指标。中台类项目里,一个”完善对账差异处理逻辑”的工作包可能需要 120 小时才能收敛,硬拆成两个包反而会把一条完整的验证路径切断。我的做法是先按可独立验收的边界拆,再用工时区间做反向校验,而不是反过来。

4. 分解只做一次,之后不再维护

工作分解是活的。需求澄清、技术方案确定、外部依赖变化,都会让原来的分解结构失效。我见过不少团队在立项时花两周做了一份漂亮的工作分解,之后半年再没打开过,进度全靠任务列表维护。这种情况下,工作分解已经退化成一份归档文档。

5. 用进度百分比汇报范围健康度

这是一个特别隐蔽的坑。当团队说”项目完成 75%”的时候,很少有人追问:这个 75% 是相对于哪个基线算的?如果基线本身在变,百分比就是个安慰剂。第 13 周那个项目汇报时进度是 82%,实际交付时才发现真实完成度不到 60%,差额全部来自基线变动。

6. 忽略工作包之间的依赖,只算工作量

把所有工作包的工时加起来除以人力,得出周期,这个算法默认工作包之间可以完全并行。现实中大量工作包存在前后置关系,尤其是数据类、权限类改动,往往是”改一处、牵一身”。忽略依赖会让排期系统性偏乐观。

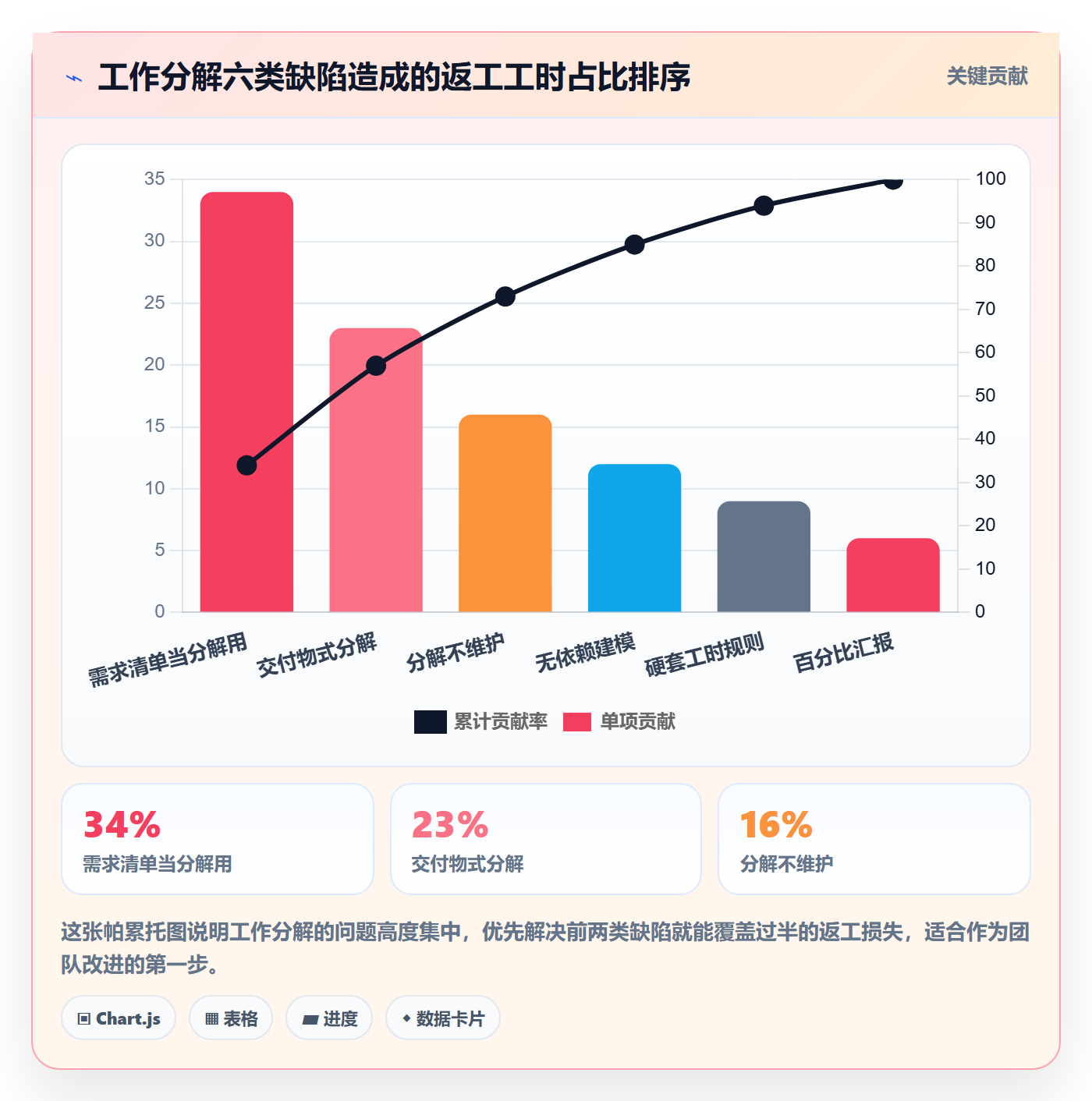

我把这四个季度里记录到的分解缺陷做了频次统计,按造成返工工时的多少排序,结果符合帕累托特征,前两类问题贡献了大部分损失。

工作分解落地方案:产品经理开展项目范围的数据分析案例解析

四、专业判断逻辑:用三层数据校验工作分解质量

讲完问题,讲方法。我判断一份工作分解是否合格,用的是三层校验:结构层看粒度分布,映射层看双向覆盖,演化层看变更结构。这三层从静态走到动态,每层都有具体的量化门槛。

1. 结构层:粒度分布校验

做法是把所有中层工作包的预估工时拉出来,算均值和标准差,再看分布形态。我用的判断标准是:离散系数(标准差除以均值)控制在 0.5 以内,且没有超过均值 3 倍的极端工作包。超出这个范围就回头拆,而不是等执行阶段再补。

这里有个细节需要注意:工时估算的精度本身就有限,所以不要用太细的刻度去要求。我自己用的区间是”半天、1 天、2 天、3 天、5 天、8 天”六档,超出 8 天必须拆,低于半天考虑合并。这样估算误差可控,分布也容易看出问题。

2. 映射层:双向覆盖率校验

双向覆盖率包含两个方向。正向是需求到工作包,检查每条需求是否至少被一个工作包承接;反向是工作包到需求,检查每个工作包是否都能追溯到需求来源。反向覆盖率特别重要,因为无来源的工作包通常意味着镀金或者重复建设。

我在实践中的门槛是:正向覆盖率不低于 98%,反向覆盖率不低于 95%。允许少量偏差,是因为确实存在一些技术性工作包(比如搭建测试环境)没有直接的需求对应,但这类工作包占比不应该超过 5%。

3. 演化层:变更结构校验

这一层需要持续跟踪。每周统计一次本周期内的范围变更,按来源分类,看各类占比的变化趋势。健康的项目里,外部新增和业务澄清类变更会随着项目推进逐步减少,漏拆类变更是偶发的、零星出现的。如果漏拆类变更持续出现,说明分解方法没解决问题。

校验层 核心指标 建议门槛 超标的典型处理动作
结构层 工作包工时离散系数 小于 0.5 定位极端值工作包并对齐拆分口径
结构层 最大工作包与均值比 小于 3 倍 强制二次拆分并补充验收标准
映射层 需求正向覆盖率 不低于 98% 补充遗漏工作包,重估基线工时
映射层 工作包反向覆盖率 不低于 95% 核查无来源工作包,确认是否属于镀金
演化层 漏拆类变更占比 低于 20% 回溯分解过程,更新分解检查清单
演化层 范围基线变更频次 每两周不超过 1 次 建立变更阈值,超阈值走正式评审

六个指标里,如果只能选两个先做,我会选”工作包反向覆盖率”和”漏拆类变更占比”。前者能立刻发现分解中的冗余和镀金,后者能持续暴露分解方法本身的缺陷。

为了更直观地说明三层校验的关系,可以把它理解成一个收敛过程:从原始的、模糊的范围输入,经过结构和映射两层筛选,最终收敛成可执行的、可追踪的工作包集合,演化层则负责在项目推进过程中持续纠偏。

工作分解落地方案:产品经理开展项目范围的数据分析案例解析

4. 收敛过程的可视化

另一件经常被忽略的事是分解的收敛速度。我观察到一个规律:高质量的分解在需求到工作包的转化过程中,早期数量会先膨胀再收敛。膨胀是因为拆出了隐藏的子场景,收敛是因为发现重复并做了合并。如果一个项目的分解过程只有膨胀没有收敛,最终产出通常会明显超过合理体量。

工作分解落地方案:产品经理开展项目范围的数据分析案例解析

五、案例与数据观察:把工作分解做成一门可度量的工程

方法讲完了,讲落地。2024 年下半年,我把上面这套校验逻辑在一个 130 人规模的产品研发组织里推行了三个迭代,用 PingCode 做承载。选择它的原因很实际:这套方法需要把需求、工作包、变更记录放在同一个数据模型里,并且要能拿到全量数据做二次分析,跨工具拼凑的成本太高。

1. 为什么要用平台承载而不是表格

一开始我们确实用表格试过。问题出在两个地方。第一,需求和任务分属两张表,覆盖率校验只能靠人工比对,一次全量核对要花掉将近半天。第二,变更记录散落在会议纪要里,演化层的统计根本做不起来。工作分解的数据校验本质上是关系型查询,用表格做等于用人脑做数据库的活。

PingCode 这边比较适配的地方在于,它把需求、任务、缺陷、测试用例放在统一的工作项体系下,工作包可以直接挂在需求下面形成父子关系,覆盖率可以靠查询一次拉出来。另一个实际收益是它的自定义字段能力,我们加了一个”粒度档位”字段,取值就是前面说的六档,这样离散度校验可以直接在视图里看出来,不用再导数据。

需要说明的是,这套承载方式对团队规模有要求。PingCode 主要服务中大型企业及 100 人以上组织,工作项类型体系、权限模型、迭代和版本概念都比较完整,这些正是支撑范围基线管理需要的东西。人数很少的小团队用它会显得偏重,反而增加管理开销。

另外两点对我们的合规和迁移场景很关键:它支持私有化部署,数据可以完全留在内网,这点在金融和制造类客户的项目里几乎是硬要求;同时支持从 Jira 平滑迁移,我们有一个事业部是从原有工具整体迁过来的,工作项类型、字段映射和迭代历史都保留了,没有出现数据断层。

2. 三个迭代的数据变化

推行之后,我记录了迭代级别的一些指标变化。第一个迭代是基线,不做任何干预;第二个迭代开始引入离散度校验和覆盖率检查;第三个迭代加上变更分类统计。结果如下表。

指标 迭代一(基线) 迭代二(加校验) 迭代三(加变更统计)
工作包工时离散系数 0.78 0.52 0.41
需求正向覆盖率 83% 96% 99%
工作包反向覆盖率 71% 89% 94%
漏拆类变更占比 38% 29% 17%
迭代内范围变更次数 11 次 7 次 4 次
交付准时率 62% 76% 88%
需求返工率 24% 17% 11%

这组数据里最值得关注的是反向覆盖率的变化。从 71% 提升到 94%,意味着原来有将近三成的工作包是没有需求来源的。逐一核查之后发现,其中大部分是历史遗留的技术债任务和临时插入的优化项,被混进了当期的交付范围。把它们清理出去之后,交付准时率立刻有了明显改善。

工作分解落地方案:产品经理开展项目范围的数据分析案例解析

3. 一个反直觉的观察:粒度不是越细越好

推行过程中出现过一次矫枉过正。第二个迭代时,有个团队听说要控制离散度,就把所有工作包统一拆到一天以内。结果是任务数量从 240 个涨到 690 个,站会时间翻倍,而交付准时率反而从 76% 掉到了 71%。

原因有两层。一层是管理开销的边际收益递减,工作包拆到一天以下之后,记录、更新、过状态的成本已经接近甚至超过工作本身。另一层更隐蔽:过度拆分破坏了工作包的完整性,一个原本可以独立验收的单元被切成三块,导致”每块都做完了但整体没做完”的假完成状态。

我们在第三个迭代调整了策略,按工作包类型分别设定档位:数据模型和接口类允许落在 3 到 5 天档,页面和配置类落在 1 到 2 天档,联调和验证类允许到 8 天档。粒度控制的目标不是统一,而是让同一类型的工作包落在可比较的区间内。

工作分解落地方案:产品经理开展项目范围的数据分析案例解析

4. 变更来源的结构变化

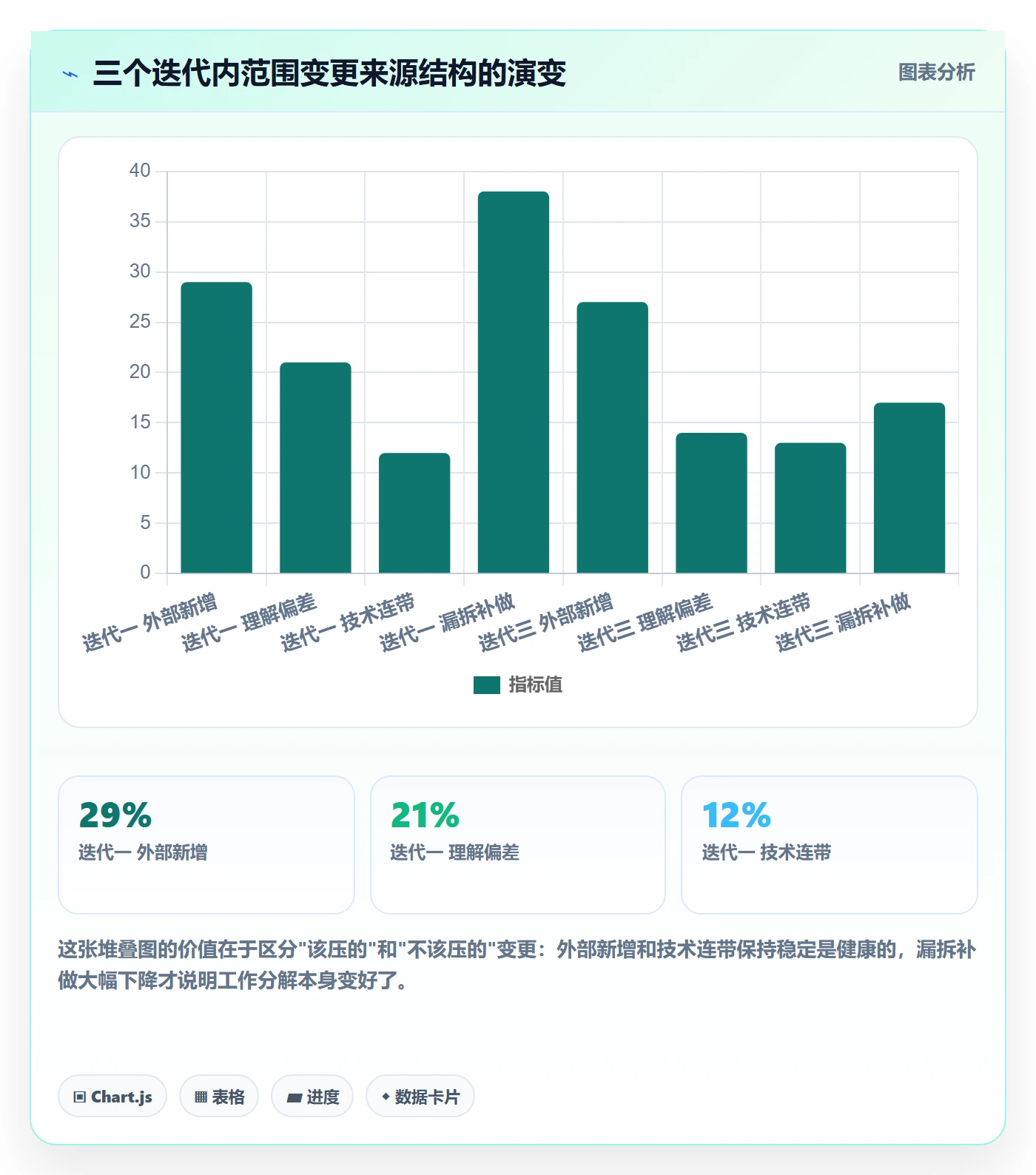

第三个迭代之后,我把三个迭代的变更来源做了对比。外部新增需求的占比基本稳定在 25% 到 30% 之间,这部分是业务现实,不需要也不应该压。真正变化的是漏拆类占比,从 38% 降到了 17%,这部分才是方法改进带来的收益。

工作分解落地方案:产品经理开展项目范围的数据分析案例解析

六、不同情况下的行动建议

方法不能一刀切。下面按团队规模和项目类型分三种情况给具体动作,每种都给出第一步该做什么。

1. 二十人以下的小团队

这个规模不需要完整的三层校验,做全套反而会拖慢节奏。建议只做两件事。

  • 第一步:给所有工作包标注一个粗粒度档位(半天、1 天、3 天、5 天),每周扫一眼有没有超过 5 天的包。
  • 第二步:需求和工作包放在同一个视图里,肉眼确认每条需求都有承接。
  • 不建议做:变更分类统计。样本量太小,统计出来的占比没有稳定性,容易误导判断。

2. 五十到一百人的多团队组织

这个规模开始出现跨团队依赖,光靠肉眼不够了。建议做完整的三层校验,但可以简化频率。

  1. 结构层:每个迭代开始前做一次离散度检查,阈值放宽到 0.6。
  2. 映射层:每个迭代做一次正向覆盖率核对,门槛设在 95%。反向覆盖率改为抽查,每月一次。
  3. 演化层:每月做一次变更来源统计,重点关注漏拆类占比的月度变化趋势。
  4. 工具层面:确保需求、任务、变更记录在同一个系统内,避免跨工具比对。

3. 一百人以上的中大型组织

这个规模下,工作分解已经不只是项目管理问题,而是研发效能治理的一部分。建议做三件事。

  • 建立统一的工作项类型体系和字段规范,把粒度档位、验收标准、需求关联做成强制字段,避免依赖个人习惯。
  • 把三层校验指标接入常规的效能看板,按团队和季度观察趋势,而不是单次检查。
  • 选型时优先考虑支持私有化部署、工作项模型可扩展、并且能从原有工具平滑迁移的平台。PingCode 在这几个维度上比较契合中大型组织的需求,尤其是需要数据不出内网、又不想在迁移期间丢失历史工作项关系的场景。

无论哪种规模,有一个动作是通用的:把”每个工作包能不能独立写出验收标准”做成分解完成的检查项。这一条能筛掉大部分无效分解,成本几乎为零。

工作分解落地方案:产品经理开展项目范围的数据分析案例解析

七、不同情况下的取舍

最后讲取舍。前面给的都是”应该怎么做”,但现实中每个选择都有代价,我把几个最关键的权衡摊开说。

1. 粒度细化程度与管理成本的权衡

工作包拆得越细,估算精度越高,但记录和跟踪成本也越高。我在前面提到过那个把工作包拆到一天以内的团队,准时率反而下降了。经验值是这样的:当单个工作包的平均预估工时低于 0.8 人天时,管理开销开始超过信息增益。

所以取舍点在于:如果你需要的是排期可信度,把粒度控制在 2 到 5 天档性价比最高;如果你需要的是风险早期暴露(比如外部依赖多的项目),可以把关键路径上的工作包拆到 1 天档,非关键路径保持粗粒度。

2. 数据度量深度与团队负担的权衡

三层校验全部做全,每次迭代大概要花掉团队 3 到 8 小时的额外时间。这个成本在 100 人以上组织里可以接受,在 20 人团队里就是明显负担。

我的建议是分级:结构层和映射层是必做项,演化层是可选项。结构层和映射层是静态检查,做一次就知道结果,性价比高。演化层是动态统计,需要持续记录和归类,投入大但对方法改进的反馈最有价值,适合已经有稳定迭代节奏的团队。

3. 工具化与手工维护的权衡

用表格也能做这套校验,前提是你接受每次核对花半天时间、接受变更统计做不起来、接受多个迭代之后数据口径开始漂移。用平台承载的代价是前期配置成本,包括工作项类型设计、字段定义、视图搭建,大概需要一到两周。

判断标准很直接:如果团队规模超过 50 人,或者项目周期超过 3 个月,工具化的投入会在第二个迭代就回本。反过来说,一个两周就能交付的小项目,用表格完全够。

还有一层取舍容易被忽略:工具的能力边界会影响方法的选择。比如支持私有化部署的平台能让你在内网做全量数据分析和自定义报表,而纯 SaaS 工具在数据导出和二次分析上往往有限制。如果你的组织对数据合规有硬要求,这个约束可能会反过来决定你能采用多深的度量方法。

工作分解落地方案:产品经理开展项目范围的数据分析案例解析

八、收尾:把工作分解从一次性动作变成持续校验

回到开头那个问题:为什么 19 个延期项目在甘特图上都看不出问题?因为甘特图衡量的是时间,而范围从来没有被度量过。工作分解之所以在很多团队里失效,不是因为它不重要,而是因为它被当成了一次性的、不可度量的规划动作,做完就归档。

我在这篇文章里坚持的一个判断是:工作分解的质量是可以被量化的,量化之后就能被改进。结构层的离散系数、映射层的双向覆盖率、演化层的漏拆类变更占比,这三个数字不需要多高深的技术,任何一个产品经理都能在一到两个迭代内建立起来。

另一个可能有点反直觉的观点是:范围失控的主要原因往往不是分解得不够细,而是分解结构和需求结构脱节。把工作包拆到半天一个并不能解决问题,反而会引入新的管理成本。真正有效的是保证每一条需求都有工作包承接,每一个工作包都能追溯到需求来源。

如果要给一个具体的下一步,我的建议是按这个顺序做三件事。第一,把当前项目所有的工作包工时拉出来,算一下离散系数,看看自己在什么水平。第二,随机抽十条需求,检查是否都有对应的工作包,再随机抽十个工作包,检查是否都能找到需求来源。第三,下一个迭代开始记录范围变更,按外部新增、理解偏差、技术连带、漏拆补做四类归档。

三件事做完,你大概需要两到三个小时。但这三个小时得到的数据,会比再开三次进度同步会更有价值。范围管理这件事,从来不是靠更频繁的沟通解决的,而是靠更清晰的数据。当你能用数字回答”这个项目到底有多大”的时候,进度管理才真正有了地基。

常见问题解答(FAQ)

1. 工作分解结构到底要拆到多细,才算“可落地”而不是纸面功夫?

我之前带项目时,WBS 画了满满一屏,评审时大家都说清晰,结果执行到第二周就发现没人认领其中几个模块,进度表直接烂掉。我一直搞不清到底是拆得不够细,还是拆过头了,导致维护成本比开发还高。

判断颗粒度我用三条硬标准去卡:最底层工作包的工期不超过 5 人日;每个工作包必须有唯一责任人,不能出现“张三/李四共同负责”;完成标准能用一句话写清并且可被第三方验收。三条中任何一条不满足,就说明还要继续拆。

反向的判断是,如果一个工作包只剩一个动作、无法独立产出可验收物、拆完还要额外拉一次对齐会,那就是拆过头了。经验数据上,一个中等规模迭代里工作包总数大约是需求条目数的 1.5 到 3 倍比较健康,低于 1.5 倍通常意味着颗粒度太粗,高于 3 倍则要检查是不是把任务清单当成了 WBS。

每周复盘时抽查 10% 的工作包,看责任人是否能当场说清本周产出,说不清的就是拆分不合格。

2. 做项目范围的数据分析,到底该采集哪些指标,口径怎么定才不会被质疑?

我每次在会上汇报范围情况,都只能用“需求有点多”“进度偏慢”这种模糊说法,被业务方追问一句“多多少”就答不上来。我也试过自己拉一堆字段做表,但每个人统计口径不一样,最后数据对不上,反而更没说服力。

我一般把范围数据分成三层,每层的口径都固定下来。第一层是范围基线:基线冻结日的需求条目数、工作包数、WBS 层级深度、基线总人日,这些在一次评审通过后打快照,之后不再变动。第二层是范围流动:统计周期内的新增、删除、修改条目数,以及变更率等于变更条目数除以基线条目数、变更工时占原基线人日的比例。

第三层是范围健康:需求到工作包的覆盖率(有对应工作包的条目占比)、验收标准覆盖率、返工工时占比、范围完成偏差。数据来源就三处,需求池、WBS 工作包表、工时日志,每周五做一次快照,避免回溯改数。预警线我通常设在变更率超过 15% 或返工工时占比超过 20%,触线就要求项目组在周会上给出原因说明。

3. 需求一多范围就失控,怎么用数据尽早发现范围蔓延,而不是等到延期才知道?

我们项目经常是上线前两周才发现做了一堆原计划里没有的东西,回头翻聊天记录也说不清是谁加的。我试过靠人盯,但需求来源太杂,客户、销售、老板都能直接找到开发,等我发现时工时已经花出去了。

核心做法是做基线差异对比加来源分布统计。第一步,每次范围评审通过后把基线打一次快照,固定版本。第二步,每周做一次差异对比,把所有新增条目标记出来,同时记录来源,分成客户、销售、内部团队、管理层、监管合规五类。重点看两个数:没有走变更流程的新增条目数,以及新增工作量占原基线总人日的比例。

如果连续两周出现无变更单新增超过 3 条,或者单周新增工作量超过基线的 10%,基本可以判定已经进入范围蔓延状态。第三步按影响分级处理:不影响里程碑且工作量小于 2 人日的,排到下一迭代;影响关键路径或超过 2 人日的,必须回到变更评审,同步更新排期、资源和成本,否则不予受理。

这套流程的价值在于,它把“谁加的”变成“数据什么时候出现的”,争论成本会低很多。

4. 落地 WBS 和范围数据,用表格就够了,还是必须上某项目管理平台?

我们团队一开始用表格管 WBS,二十几个条目时还挺顺,后来跨了三个角色、改了四五版之后,几乎每周都有人拿着旧版本开会。我也担心上某项目管理平台会变成一个只填不看的负担,所以在选型上一直犹豫。

判断依据看三个触发条件:条目数是否超过 50、是否超过 3 层结构、是否需要基线快照和变更留痕。三条都没触发,表格完全够用,甚至更快。一旦跨三个以上角色协作、需要保留每周基线快照、需要查“这条是哪次变更加进来的”,就必须换成某项目管理平台或某项目管理工具,因为表格做差异对比和权限控制会消耗大量人工。

选型时我只盯三件事:能不能建多层级工作项并维护父子关系、能不能冻结基线并自动做差异对比、字段和视图能不能自定义。落地节奏上,不要一上来建几十个自定义字段,先搭三层结构加三个指标看板(变更率、覆盖率、返工占比),跑完两个迭代再按实际痛点加字段。

我踩过的坑就是字段一次性建全,结果团队每周要花两小时填表,三个月后所有字段全是默认值,数据彻底失效。

读者评论

莫
莫一凡

我们团队也踩过‘需求清单当分解用’的坑,一个支付对接需求拆成一条任务,实际涉及三条独立路径,最后补做多花了两周半。后来强制要求每条工作包必须能单独写验收标准,返工明显少了。

欧
欧阳嘉禾

变更来源四分法挺实用,但我们项目里‘技术方案调整’和‘理解偏差’经常混在一起,统计口径很难统一。如果分类本身模糊,漏拆占比超过20%这个判断还准吗?可能需要更细的判定规则。

文章包含AI辅助创作:工作分解落地方案:产品经理开展项目范围的数据分析案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/318852

赞 (0)
