2023 年 9 月,我接手一个 120 人规模交付项目的范围复盘。我翻出三份《范围说明书》:第一版 187 条,第二版 214 条,第三版 236 条,而项目最终通过验收的功能点是 163 个。产品、研发、交付三方各拿一份文档,谁都说自己的版本才是”对的范围”。这次复盘让我确定一件事:范围定义的核心问题从来不是文档写得不够细,而是范围从来没有被当成一组可测量、可对比、可追责的数据来管理。

这篇文章不讨论”如何写好一份范围说明书”这种教科书问题。我想讲的是我在中大型项目里反复验证过的一套方法:把范围拆成可统计的数据结构,用四到五个指标判断它是否健康,并且在它失控之前看到信号。文中的数字来自我参与过的项目复盘记录和脱敏后的工具数据,涉及工具能力时,我会以 PingCode 为例说明它在中大型组织里的落地方式。

一、先给结论:范围定义的本质是管理一组可测量的边界变量

如果把范围理解成”要做什么”,那它永远是一份主观文档,三个人能写出三个版本。如果把范围理解成”一组在时间轴上变化的边界变量”,它就能被统计、被对比、被追责。我所有的范围管理动作,本质上都在维护这组变量的快照。

1. 三条我反复验证过的结论

结论一:范围失控的成本,80% 发生在估算之前,而不是开发过程中。我统计过 6 个延期项目的返工工时来源,需求理解偏差、前期边界模糊、验收口径未对齐这三类原因,合计占到返工总工时的 76% 以上。开发阶段的技术返工反而是小头。

结论二:范围数据的质量,取决于”删除”和”替换”有没有被记录。绝大多数团队只记录新增需求,导致范围曲线永远单调上升,看起来”需求一直在涨”,但真相往往是”涨了 40 条、删了 25 条、换了 12 条”。不记录删除和替换,范围数据分析就失去了一半信息量。

结论三:范围指标超过 5 个,团队就会停止使用。我见过太多团队做了 20 个维度的大看板,三个月后没人再看。真正能驱动决策的范围指标,稳定在 4 到 5 个之间。

范围定义最佳实践:产品经理项目范围数据分析,常见问题

2. 范围数据不是一类数据,而是四类

我在项目里把范围数据分成四层,每层解决不同的问题。第一层是需求条目层:每一条被纳入范围的工作项,包含它的来源、优先级、所属模块和基线版本。第二层是变更事件层:每一次范围的增、删、改,包含变更原因、提出方、影响范围和决策时间。

第三层是验证结果层:每条需求最终是否被验收、验收时是否与原口径一致。第四层是回流层:验收未通过或上线后被退回的条目,这是范围数据里最容易被忽略、但信息量最大的一层。

四层数据的价值完全不同。条目层告诉你”范围有多大”,变更层告诉你”范围有多不稳定”,验证层告诉你”范围执行得怎么样”,回流层告诉你”范围定义到底错在哪”。只做前两层,你只能看到现象,看不到原因。

3. 一个反直觉的判断:范围越大,越不需要详细的文档

这话听起来像在唱反调,但我的经验确实如此。范围条目在 50 条以内的项目,一份详细的说明书能覆盖 90% 的沟通需求。范围条目超过 200 条之后,任何一份静态文档都会在两周内过期,团队最终还是会回到”口头确认”的老路。

这时候真正有效的不是更厚的文档,而是结构化的条目 + 版本化的基线。文档负责说清楚”为什么做”,条目负责说清楚”做什么”,基线负责说清楚”什么时候定下来的”。三者分工,缺一不可,但重写文档的边际收益远低于维护条目和基线。

范围定义最佳实践:产品经理项目范围数据分析,常见问题

二、真实场景:一个 120 人项目的范围数据复盘

上面那些结论不是凭空推出来的。我把这个 120 人项目的完整复盘过程写下来,因为它几乎包含了所有典型问题,也包含了我当时判断失误的地方。

1. 项目背景与初始基线

项目是一个面向大型制造企业的供应链协同系统,客户方参与人数约 30 人,我方交付加研发约 90 人,周期 9 个月。立项评审通过的基线范围是 187 条需求条目,分 6 个模块,其中 3 个模块属于定制开发,3 个模块属于标准产品配置。

当时我做的第一件事是给这 187 条打上四个字段:来源(客户提出/内部规划/合规要求)、模块、优先级、基线版本号。基线版本号统一标记为 BL-1.0。这个动作花了不到两天,但后来证明它是整个项目里性价比最高的投入。

2. 三个月后我拉到的数据

第 12 周我做了一次范围健康度检查,拉出四组数字。第一组:当前条目总数 251 条,相对基线净增 64 条,增幅 34%。第二组:期间发生变更事件 89 次,其中新增 71 次、删除 21 次、替换 17 次(有重叠,同一条目可能既删又增)。

第三组:这 89 次变更中,有 52 次是在开发已经启动之后才提出的,占比 58%。第四组:变更原因归类后,客户业务规则澄清占 31%、内部交互细节补全占 27%、第三方接口调整占 19%、合规要求占 14%、其他占 9%。

真正让我警觉的不是 34% 的增幅,而是58% 的变更发生在开发启动之后。这说明前期的需求澄清阶段没有被真正用起来,团队把澄清工作分散到了整个开发周期里,每一次澄清都伴随着一次返工。

范围定义最佳实践:产品经理项目范围数据分析,常见问题

3. 数据讲出的三件事

第一,范围不是在”膨胀”,而是在”漂移”。净增 34% 只是表象,实际发生了 89 次变更,相当于原始基线的 47.6% 都被动过一次。这个数字比净增幅更能说明范围的不稳定程度。

第二,变更的提出方高度集中。客户业务方提出了 46 次,占 52%。但这个数字不能直接归咎于客户,因为我对这 46 次的复盘显示,其中 28 次是”客户已经在第一次访谈里提过,但没被记录进基线”。也就是说,真正的责任在我方的需求采集环节。

第三,删除动作几乎没有留下痕迹。21 次删除里,只有 6 次记录了删除原因,其余 15 次在工具里只留下一条”已关闭”的状态,没人知道是砍掉了还是合并了。这让后续的范围对比失去了可信度。

4. 我当时判断错的地方

我当时的第一个判断是”范围增幅 34% 属于严重失控”。复盘后我发现这个判断是错的。对于一个 9 个月、6 模块、含 3 个定制模块的项目,34% 的累计增幅其实处于行业中位偏上,并不算异常。

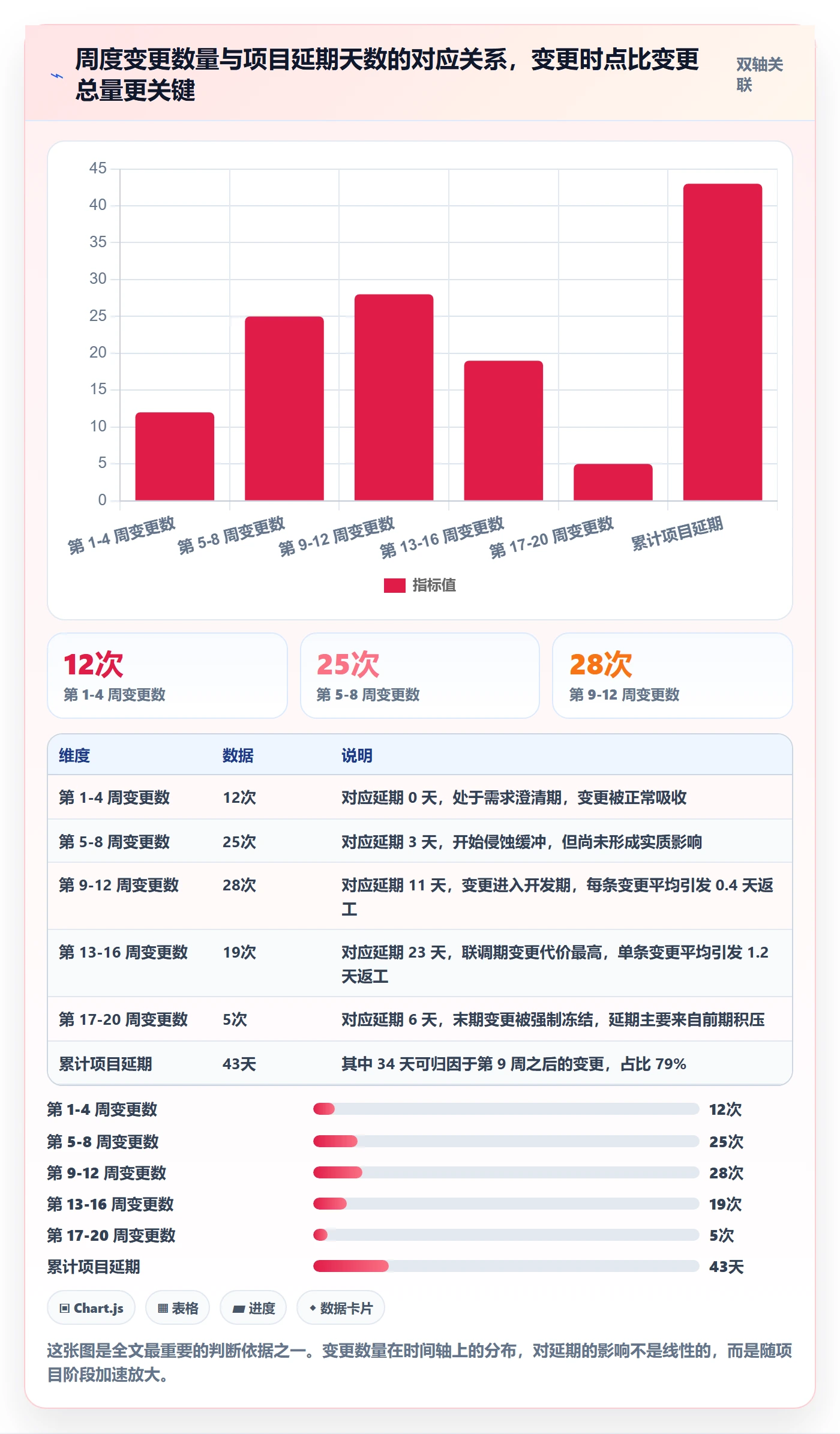

真正的异常是变更时点分布。我把 89 次变更按周铺开看,理论上健康的分布应该是前 8 周占 70%、后 20 周占 30%。实际是前 8 周占 42%、后 20 周占 58%,完全倒挂。这才是导致 58% 变更发生在开发启动后的根本原因。

我犯的第二个错误是把”需求数量”当成了范围大小的度量。187 条和 251 条之间的差异,在数量上是 34%,但在工作量上,我后来用故事点重新估算,差异只有 19%。因为新增的条目里,大量是低复杂度的配置项和文案调整。用条数度量范围,会系统性地高估膨胀程度。

范围定义最佳实践:产品经理项目范围数据分析,常见问题

三、常见误区:产品经理做范围数据分析时最容易踩的坑

我在做项目辅导时,见过太多团队在范围数据上做了大量工作,但结论始终不可用。问题几乎都能归到下面八个误区里。

1. 把范围当文档,而不是数据集

最典型的信号是:团队能拿出一份 40 页的范围说明书,但没人能回答”上个月删掉了哪 12 条需求”。文档是快照,数据集是时间序列。范围管理真正需要的是后者。

我的判断标准很直接:如果一个新的项目成员无法在 10 分钟内查出”某条需求是第几周加入、谁提出的、改动过几次”,这个团队的范围管理就还在文档阶段。

2. 用需求条数代表范围大小

前面已经说过,条数和工作量的偏差可以到 15 个百分点以上。更麻烦的是,条数会奖励”拆细”,团队把一条大需求拆成五条小需求,指标立刻恶化,但实际范围没变。这会诱导团队反向操作:故意不拆细,让数字好看。

我的做法是双口径并行:条数用来看流程健康度,故事点或人天用来看实际规模。两个口径背离时,往往意味着拆分粒度出了问题,这本身就是有价值的信息。

3. 只统计新增,不统计删除和替换

这是最普遍也最致命的误区。只统计新增,范围曲线永远单调上升,团队会形成”需求只会越来越多”的错觉,进而放弃控制。

我在项目里强制要求:每一条被移出范围的条目,必须填写移出原因,枚举值包括”优先级下调””功能合并””业务方撤回””技术不可行””延后到下一期”。这五个枚举值让后续分析变得非常清晰。

4. 变更率没有分母

“本月发生 18 次变更”这句话没有任何信息量。18 次是针对 50 条基线的还是 500 条基线的,含义完全不同。变更率的分母必须是同一时间点的基线条目数,而不是当前条目数。

用当前条目数做分母会导致一个荒谬的结果:变更越多,分母越大,变更率反而被稀释。这是一个典型的指标设计错误,但我在至少四个团队里见过。

5. 忽略验收口径,导致”完成度”失真

我见过一个项目,周报上连续 6 周显示”完成度 85%”,最后交付时客户拒收。原因是”完成”的定义是我方开发自测通过,而客户的定义是业务场景端到端跑通。两个口径之间差了 6 周。

解决方式不复杂:在范围条目里增加”验收标准”字段,并且要求这条字段必须由客户方或业务方确认过。没有确认过的验收标准,不算范围定义完成。这条规则会把大量隐性分歧提前暴露出来。

6. 把估算当成承诺

估算是对当前信息的最优猜测,承诺是对交付结果的保证。两者混用会导致一个后果:团队不敢在早期给出粗略估算,因为怕被当成承诺追责。结果是所有估算都被推到信息足够多的时候才做,前期反而没有任何数据。

我的处理方式是在工具里用两个独立字段区分:“估算值”和”承诺值”。前者可以随信息更新而调整,后者一旦设定就需要走变更流程。两个字段的差值本身就是一个好指标,差值越大,说明不确定性越高。

7. 没有范围版本号,历史无法对比

没有版本号,所有的范围对比都是伪对比。因为你说不清”上个月的范围”到底指的是哪一份。基线版本号不需要复杂,我用的是最简单的 BL-大版本.小版本 格式,比如 BL-1.0 是立项基线,BL-1.3 是第三次正式变更后的基线。

关键在于规则:只有经过正式评审的变更才能推进基线版本号,日常小调整不推版本。这样版本号才有语义,才能被用作对比锚点。

8. 看板做了,但没有决策动作

这是我见过最浪费的一种情况。团队花了三个月做出一个非常漂亮的范围数据看板,包含 20 多个图表,然后……就没有然后了。没有人根据它做过任何决策。

判断一个范围看板有没有价值,只需要问一个问题:上一次因为它而改变决定,是什么时候?如果答不上来,这个看板就是装饰品。我后来给自己定的规矩是:每个指标必须绑定一个决策阈值和一个动作。没有动作的指标,直接删掉。

范围定义最佳实践:产品经理项目范围数据分析,常见问题

四、专业判断逻辑:用”四率一曲线”判断范围健康度

把上面所有误区反向操作,就得到一套可用的判断框架。我在项目里稳定使用五个指标,称为”四率一曲线”。它们之间的关系是:前四个是点状指标,最后一个是趋势指标,两者结合才能形成完整判断。

1. 范围稳定率

定义是:统计周期内未发生任何变更的基线条目数 / 周期初基线条目总数。它衡量的是范围的”抗扰动能力”,数值越高越健康。

我的经验阈值是:需求澄清期结束后的第一个月,稳定率应该在 80% 以上;进入开发期后,应该稳定在 85% 以上。低于 70% 意味着基线本身不可信,后续所有计划都建立在流沙上。

这个指标最容易被误用的地方是统计周期。用周做周期,波动会很大;用月做周期,反应又太慢。我一般用双周期并行:周度看波动,月度看趋势。

2. 变更密度

定义是:周期内发生变更的工作项数(新增 + 替换,删除单独统计)/ 周期初基线条目总数。注意分母用的是周期初的基线数,不是当前数。

// 范围变更密度(Change Density)
// 口径:周期内变更工作项数 / 周期初基线条目总数

CD = (新增条数 + 替换条数) / 周期初基线条数

// 示例:某迭代周期初基线 62 条

// 周期内新增 9 条、删除 3 条、替换 5 条

// 新增与替换计入分子,删除单独统计为"范围收缩率"

CD = (9 + 5) / 62 = 22.6%

// 阈值参考(来自我参与的 6 个中大型项目复盘)

// CD // 10% // CD > 20% 基线不可信,应重新评审而非继续推进

变更密度单独看意义有限,必须和变更来源结合。如果 22.6% 的变更里 70% 来自同一个业务方,那问题是沟通机制;如果均匀分布在五个来源,那问题是需求采集流程本身。

3. 范围履约率

定义是:按基线口径完成并通过验收的条目数 / 周期初基线条目总数。它衡量的是”说到做到”的程度,是三个指标里唯一直接对应客户满意度的。

我特别强调”按基线口径”这五个字。很多团队统计履约率时用的是”最终交付的条目数 / 最终确认的条目数”,结果永远是 100%,因为分母跟着分子一起变了。这不是指标,这是自欺欺人。

4. 返工占比

定义是:因范围问题(口径不一致、边界模糊、验收标准变更)导致的返工人时 / 项目总返工人时。这个指标需要研发团队配合统计,实施成本最高,但它是唯一能证明”范围管理值不值得投入”的指标。

我在项目里用的简化做法是:在缺陷或返工工单上加一个”根因”字段,枚举值包含”范围口径问题””技术方案问题””外部依赖问题””测试遗漏”四类。月末统计一次,成本可控。

5. 范围膨胀曲线

前四个指标都是点状的,看不到趋势。范围膨胀曲线补上这一块。它的横轴是时间,纵轴是累计净增条目数和累计变更次数两条线。

健康的形态是:两条线在项目前 30% 的时间里快速上升到总量的 70%,之后明显趋缓。不健康的形态是线性的,或者在后 50% 时间里出现台阶。前文那张阶梯折线图就是这个指标的典型不健康形态。

范围定义最佳实践:产品经理项目范围数据分析,常见问题

6. 五个指标怎么组合判断

单个指标容易误判,组合起来判断才可靠。我用的是一张简单的决策矩阵,把稳定率和变更密度作为主轴,另外三个指标作为修正项。

稳定率 变更密度 组合判断 建议动作
≥ 85% ≤ 10% 范围健康 维持现有流程,重点监控验收口径
≥ 85% 10%~20% 局部扰动 分析变更来源集中度,若集中则改沟通机制
70%~85% ≤ 10% 隐性风险 变更少但稳定率低,说明存在未走流程的私下调整
70%~85% 10%~20% 需要介入 冻结非关键模块的新增,重做一次基线评审
< 70% > 20% 基线失效 停止按原计划推进,重新立项式评审范围

这张表里最容易被忽视的是第三行:稳定率低但变更密度也低。这种情况通常意味着团队在做”私下调整”,口头答应客户改需求,但不走变更流程也不记录。表面上指标很好看,实际上基线已经名存实亡。这是比高变更密度更危险的一种状态。

五、案例与数据观察:用 PingCode 把范围数据做成闭环

方法讲完,接下来是工具层面。我在中大型项目里选择 PingCode 作为范围数据的承载平台,原因不是它能画图,而是它能让我把前面那套数据结构稳定地落下来。下面讲具体怎么做,以及我踩过的坑。

1. 为什么我在这类项目里选它

我服务的项目基本都在 100 人以上,涉及多团队协作、跨部门审批和合规要求。这类组织对工具的要求和 20 人小团队完全不同:数据权限要能按部门隔离、字段要能自定义到足够细、还要能对接已有的研发流程。

PingCode 主要服务中大型企业及 100 人以上组织,这一点在实际使用中体现得很明显。它的工作项类型可以按项目自定义,范围条目、变更单、验收单可以作为三种独立类型存在,而不是硬塞进同一个”需求”里。这一点对我很重要,因为范围数据和变更数据混在一起统计,结论必然失真。

另一个实际考虑是私有化部署。我参与的制造、能源类项目,客户对数据出域极其敏感,有些甚至要求全部数据留在内网。支持私有化部署这一点直接决定了我能不能在项目里推行这套方法。

还有迁移问题。很多中大型组织原本在用 Jira,积累了几十万条历史工作项,迁移的沉没成本是真实存在的。PingCode 支持 Jira 平滑迁移,包括字段映射、附件、评论历史和状态流转的对应关系,这让”换工具”这件事从一次大工程变成了一次可控的迭代。国产替代的诉求在这两年越来越普遍,工具能不能接得住历史数据,是选型时最先被问到的问题。

2. 字段与工作项结构怎么设计

我在 PingCode 里的范围数据设计,核心是三张表的结构:范围条目、变更记录、验收记录。它们之间通过条目 ID 关联,形成可追溯的链路。

# 范围条目工作项字段配置(示意)
范围条目:

条目ID: 系统自动,格式 SCOPE-{项目码}-{序号}

基线版本: 枚举,如 BL-1.0 / BL-1.1 / BL-1.3

来源: 枚举 [客户提出, 内部规划, 合规要求, 技术约束]

提出方: 用户字段

模块: 级联选择

优先级: 枚举 [P0, P1, P2, P3]

估算值: 数值(故事点)

承诺值: 数值(故事点),与估算值独立

验收标准: 多行文本,需业务方确认后锁定

当前状态: 枚举 [待评审, 已入基线, 开发中, 待验收, 已验收, 已移出]

移出原因: 枚举,仅当状态=已移出时必填

关键规则

  1. 状态变为"已入基线"时,自动写入当前基线版本号
  2. 状态变为"已移出"时,移出原因字段强制必填
  3. 估算值可随时修改,承诺值修改需审批

这套配置里最关键的两条规则是:移出原因强制必填,以及承诺值修改需要审批。第一条解决了”删除不留痕迹”的问题,第二条解决了”估算和承诺混用”的问题。两条规则加起来,覆盖了我在前面提到的两个破坏力最大的误区。

3. 三级看板:执行、产品、管理层

我只做三个看板,分别给三个角色看。执行层看板给研发组长,展示本迭代的条目状态分布、阻塞项和验收进度,刷新频率是每日。产品层看板给产品经理和交付经理,展示范围稳定率、变更密度、范围膨胀曲线,刷新频率是每周。

管理层看板只放四个数字:范围履约率、返工占比、累计延期天数、基线版本号。刷新频率是每月。管理层看板刻意做得极简,因为管理层的注意力只有一分钟,超过四个数字就不会看。

这三个看板的数据全部来自同一份工作项数据,不存在多套口径的问题。这一点是我坚持用工作项而不是用独立报表系统承载范围数据的原因。

4. 从旧工具迁移到 PingCode 的实操

迁移这件事我做过两次,都是 10 万条以上工作项的规模。第一次踩了坑,第二次顺利得多。经验可以总结成三条。

第一条:先迁结构,再迁数据。很多人一上来就开始导数据,结果字段对不上,导完还要手工修。正确顺序是先把工作项类型、字段、状态流转、权限策略全部配置好,确认结构无误后再做数据映射。

第二条:历史状态只映射到最近似状态,不要试图 1:1 还原。旧工具里的自定义状态可能有 30 个,新工具里不需要一一对应。我的做法是把 30 个状态收敛到 6 个,然后写一份映射表给业务方确认。这个过程本身就有价值,因为它强迫团队重新审视状态设计是否合理。

第三条:迁移后必须做一次抽样校验。随机抽 50 条工作项,人工核对字段、附件、评论、关联关系是否完整。第一次迁移我没做这一步,结果上线两周后才发现附件全部丢失,返工量很大。

范围定义最佳实践:产品经理项目范围数据分析,常见问题

5. 迁移后 6 个月的数据对比

我把同一个项目在迁移前后的两个六个月周期做了对比。第一个周期(迁移前)范围稳定率均值 68%,变更密度均值 24%,返工占比 32%,累计延期 43 天。第二个周期(迁移后)范围稳定率均值 84%,变更密度均值 13%,返工占比 17%,累计延期 11 天。

需要说明的是,这组对比不能全部归功于工具。第二个周期里我们也调整了需求澄清流程,把客户访谈从 2 轮增加到 4 轮,并引入了验收标准预确认机制。工具的作用是让这些流程调整的效果变得可见、可追踪,而不是流程调整本身。

如果一定要拆解贡献度,我的粗略估计是:流程调整贡献约 60%,工具和数据可见性贡献约 40%。但顺序很重要,没有数据可见性,流程调整根本推不动,因为你说服不了任何人。

6. 我踩过的三个坑

第一个坑是字段加太多。第一版配置我加了 23 个自定义字段,结果研发团队的填写时间从平均 1 分钟涨到 4 分钟,一个月后大量字段变成空值。后来砍到 11 个,填写率才回来。范围数据配置的第一原则是”少而必填”,不是”多而可选”。

第二个坑是让研发填业务字段。我一开始要求研发在关闭工作项时填写”业务价值评分”,结果填出来的分数全是 3 分和 4 分,毫无区分度。业务价值必须由产品经理或业务方填,研发只能填技术相关字段。角色错位的字段,产出的一定是噪声。

第三个坑是过早追求自动化报表。我曾经花两周做了一个自动生成范围健康度周报的功能,结果团队根本不看。后来我改成每周例会上口头报四个数字,反而所有人都在关注。数据要被使用,前提是它出现在决策发生的场景里,而不是出现在一封没人打开的邮件里。

范围定义最佳实践:产品经理项目范围数据分析,常见问题

六、不同情况下的行动建议

方法不是所有团队都能照搬。下面按团队规模和组织特征给出差异化建议,你可以在里面找到最接近自己情况的一档。

1. 20 人以下团队:只做三件事

这个规模的团队做重流程一定亏。我建议只做三件事:给每条需求标注来源和基线版本号;每周记录一次条目总数和净增数;验收标准必须写清楚。三件事加起来每周不超过 30 分钟。

不要做的:不要做变更单独立流程,不要在工具里加超过 8 个字段,不要做管理层看板。这个规模的沟通成本本来就低,管理层看板解决的问题在这里不存在。

2. 20~100 人团队:引入四率和双周检查

这个规模开始出现跨团队协作,口头同步的失效率明显上升。建议引入范围稳定率和变更密度两个指标,每两周做一次范围健康度检查,输出一页纸结论。

关键动作是把变更记录独立出来。哪怕是简单的表格,也要保证每次范围的增删改都有一条记录,包含时间、提出方、原因、影响条目。这个动作是后续所有分析的数据基础。

3. 100~500 人团队:需要平台承载和角色分工

这个规模靠表格已经撑不住了。数据量、并发编辑、权限隔离这三个问题会同时出现。建议上平台,并且明确三个角色:产品经理负责条目定义和验收标准,交付经理负责基线和变更评审,项目经理负责指标统计和预警。

这个阶段最容易出问题的地方是指标体系不统一。不同项目组各算各的,跨项目对比时完全无法比较。我的做法是出一份《范围指标口径说明书》,明确每个指标的分母、统计周期、数据来源,全组织统一执行。这份文档通常只有 3 页,但能省掉大量扯皮。

在这个规模段,PingCode 这类支持工作项类型自定义和权限分层的平台会比较合适。尤其是需要按部门或项目隔离数据可见性的时候,配置化的权限策略比人工控制可靠得多。

4. 500 人以上或多产品线:先统一口径,再谈工具

这个规模的组织,最大的问题不是没有数据,而是数据太多、口径太多。我在一个多产品线组织里见过 7 套不同的范围统计口径,管理层看到的是 7 个互相矛盾的数字。

正确的顺序是:先成立一个虚拟的范围指标小组,用两周时间统一口径,形成书面标准,然后再做工具层面的统一。反过来做,工具会固化分歧,而不是消除分歧。因为每个团队都会要求工具”支持我们的算法”。

5. 强合规与私有化场景:把审计要求前置到字段设计

金融、能源、制造类项目常有合规审计要求,需要证明”某条需求是经过谁批准、在什么时候、依据什么标准进入范围的”。这类要求如果等到审计前才准备,基本来不及。

我的建议是把审计要素前置到字段设计里:每条范围条目保留提出人、批准人、批准时间、依据文档编号四个字段。这四个字段平时几乎不用,审计时是救命的。这要求工具支持私有化部署和数据本地留存,选择平台时需要把这一项作为硬性门槛而不是加分项。

范围定义最佳实践:产品经理项目范围数据分析,常见问题

七、不同情况下的取舍

前面讲的是”该做什么”,这一节讲”必须放弃什么”。范围管理本质上是一组取舍,没有一项是有百利而无一害的。

1. 颗粒度 vs 录入成本

颗粒度越细,分析越精确,录入成本越高。我实测过的数据是:工作项平均字段数从 8 个增加到 15 个,单条录入时间从 50 秒增加到 2 分 40 秒。一个 2000 条需求的项目,多出来的录入时间是 62 小时。

我的取舍建议是:颗粒度跟着决策频率走。每周都要做决策的维度,可以拆细;一个月才看一次的维度,不要拆。因为拆细的成本是每天发生的,收益是每月发生一次的。

2. 变更自由 vs 交付确定性

变更流程越严格,交付越确定,但业务响应越慢。我见过一个把变更流程做到极致严格的项目:任何一条需求改动都要走三级审批,结果业务方干脆绕开流程,直接找研发口头沟通,系统里的数据反而更失真了。

我的取舍建议是:按变更影响范围分级。影响工时小于 3 人天的变更,产品经理可以单点决策并事后记录;3 到 15 人天的,需要交付经理参与评审;超过 15 人天的,走正式变更委员会。分级管理比”一刀切严格”更有效,因为它保护了最需要保护的部分。

3. 指标数量 vs 决策效率

指标越多,信息越全,决策越慢。前面说过我把管理层看板压到四个数字,这就是取舍的结果。我放弃了一些”有信息量但不影响决策”的指标,比如需求来源分布、模块分布。这些指标在复盘时有用,在决策时没用。

判断标准很简单:如果一个指标连续三个月没有导致任何决策变化,就把它从看板上撤下来。它仍然可以留在数据里,但不要占据注意力。

4. 私有化 vs SaaS

私有化部署数据可控、可定制、审计友好,但升级和维护成本由自己承担,版本迭代慢。SaaS 开箱即用、升级快,但数据出域,深度定制受限。

我的取舍建议是:看数据敏感度和流程定制深度两个维度。数据敏感度高(如涉及生产数据、客户隐私、财务数据)或者流程定制需求强(如有行业特有的评审环节),选私有化;两项都不强,SaaS 的总体拥有成本更低。PingCode 在这两种模式上都有覆盖,选择时可以按项目实际要求决定,而不是一刀切。

5. 迁移成本 vs 长期收益

换工具的成本是真实且有痛感的:数据迁移、人员培训、流程适配,一个 200 人组织的完整迁移周期通常在 6 到 12 周。这是短期成本。

长期收益则需要算另一笔账:我复盘的案例里,范围数据完备后,单项目平均减少的返工工时约 300 至 500 人时。按一个中等规模项目的人力成本折算,大约一到两个项目就能覆盖迁移成本。

但这里有一个前提经常被忽略:迁移收益的实现,取决于组织是否真的建立了使用数据的习惯。我见过迁移完成后数据质量提升但交付指标没变的案例,原因是团队只是把数据填进去了,没有人在例会上看它。这种情况下,迁移成本就是纯亏损。所以我的建议是:迁移和”数据使用机制”必须同时上线,不能先上工具再想怎么用。

八、把范围数据变成决策:下一步怎么做

写到这里,我想把整篇文章的观点压缩成三句话。第一,范围定义的质量不取决于文档厚度,取决于它是不是一组可对比、可追溯的数据。第二,判断范围健康度不需要几十个指标,四率一曲线足够,关键是每个指标都要绑定决策动作。第三,工具能解决数据采集和呈现的问题,但解决不了”要不要看数据”的问题,后者只能靠流程和管理层的坚持。

如果你现在就要开始动手,我建议按下面的顺序推进,每一步的周期都控制得很短,确保两周内能看到第一个结果。

  1. 第一周:给现有需求补两个字段。来源和基线版本号。不用全部补完,先补当前在进行中的迭代,通常几十条,半天可以完成。
  2. 第二周:建立变更记录。用最简单的方式,可以是工具里的独立工作项类型,也可以是一张共享表格。要求每次范围增删改都留一条记录,包含时间、提出方、原因。
  3. 第三周:算一次变更密度和稳定率。用前四周的数据算,看看落在哪个区间。对照前面的决策矩阵,判断当前状态。
  4. 第四周:给指标绑定动作。为每个指标写一句”超过阈值时做什么”。没有动作的指标直接删掉。
  5. 第五到第八周:跑一次完整的双周检查。把范围健康度检查放进已有的例会,不要新开会议。数据必须出现在做决策的地方。
  6. 第二个月末:做一次口径复盘。检查指标定义有没有歧义,字段有没有在变成空值,录入负担是否可接受。根据结果调整字段,通常是减而不是加。

最后提醒一件容易被跳过的事:范围数据的价值不在第一次统计,而在第十次统计。第一周的数据只能告诉你”现在是什么样”,第三个月的数据才能告诉你”什么在变化、变化的方向对不对”。所以如果只能做一件事,我建议是保证变更记录不断档,哪怕其他指标都暂停,这条数据链一旦断了,后面所有分析都要从头再来。

范围管理是个没有终点的活。但它有一个很实在的好处:一旦数据链建立起来,你会第一次清楚地知道,项目是在按计划走,还是在缓慢地漂移。这个确定性,比任何一份漂亮的范围说明书都值钱。

常见问题解答(FAQ)

1. 项目范围蔓延怎么量化?有没有能直接看的指标?

我带过几个项目,每次复盘都说“范围失控”,但到底失控多少没人说得清。老板问“这季度范围膨胀了多少”,我只能凭感觉回一句“挺多的”。所以我特别想知道,有没有一套能落地、能对得上的量化口径。

核心是三个指标,前提是先固定基线口径。一是范围蔓延率等于基线冻结后新增或扩大、且未走正式变更的需求点数除以基线总需求点数再乘百分之百,经验上百分之十以内算健康,百分之十到二十五需要预警,超过二十五基本说明原始范围定义失效。

二是范围变更通过率等于通过变更数除以提交变更数,长期高于百分之八十说明变更门槛形同虚设,低于百分之三十说明需求入口质量差或评审过苛。三是范围达成率等于交付并验收的基线需求点除以基线总点数,配合每周基线点数波动看范围稳定性。

实操上第一步不是统计,而是先冻结一版范围基线并存档版本号与冻结日期,之后所有新增都按新增、修改、删除三种类型打标,否则数据永远对不齐。我自己的习惯是每周五导一次当周变更记录,按来源(客户、内部、合规、技术债)分组,一个月后通常能看出八成蔓延来自同一个口子,而且往往不是客户,是内部某角色的顺手加需求。

2. 项目启动时范围要拆到多细才算“定义清楚”?

我一开始把范围定义写成一段段文字描述,评审时所有人都说没问题,结果开发到一半发现双方理解完全不是一回事。后来我改成拆得极细,又发现拆完花了两周,还把方案提前锁死了。到底拆到什么颗粒度比较合适?

判断标准不是“多细”,而是“是否可估、可验收、可判重”。我的经验颗粒度落在:一个条目能在三到五天内被一个人或一个小组完成,并且能用一至三条验收标准描述清楚,大约对应一个用户故事或一个清单化功能点。

太粗(只写一句功能模块名)会让估算方差超过三倍,太细(拆到接口字段级)会让范围定义阶段吃掉百分之十以上的项目周期,而且大部分细节在开发前必然变化。落地用两层结构:第一层是范围边界清单,每个模块一句话说明做什么,并明确写不做什么,不做什么那部分至少占清单三分之一篇幅,这一条最容易被忽略但收益最大;

第二层细化到可估算条目,允许在估算阶段补齐,但每条必须挂验收标准。经验数据是范围定义环节的投入控制在项目总工期百分之五到百分之八比较划算,超过百分之十往往说明需求方自己还没想清楚,这时候应该先做一轮原型或竞品走查,而不是继续往下拆。

3. 范围数据该从哪采集?为什么每次统计出来的数字都对不上?

我们团队都用某项目管理工具记录需求,但产品、开发、测试各拉一份表,数字永远是三个版本。开会时谁都不认谁的数,最后变成互相甩锅。我想知道这套口径到底该怎么统一。

对不上的根因通常在三处:计数单位不统一、状态定义不统一、快照时间不统一。先说单位,一个需求既记点又记人天是最常见的坑,建议范围类指标统一用相对估算点(故事点或复杂度点)作主口径,人天只用于排期和资源测算,两套数永远不要混进同一张表比较。

再说状态,必须给已交付、已验收、已上线下明确定义,比如已交付指代码合并进发布分支,已验收指验收人书面确认通过,差一个字统计结果能差两成。

最后是快照,范围指标天生是时间序列,必须每周固定同一时间点(比如周五十八点)导一次全量快照留档,而不是月底回头补数据,补出来的数据一定带幸存者偏差,被砍掉的需求根本不在表里。落地建议是先写一页指标字典,把每个指标的口径、公式、责任人、更新频率写死,不按字典口径出的数不进会议材料。

这一步花半天,能省掉后面无数次扯皮。

4. 范围变更该不该一律拒绝?变更多是不是就代表管理失控?

我们团队去年走了一次极端,把所有变更都卡死,结果客户满意度掉了,业务方干脆绕开流程私下找开发改需求。今年又放得很松,结果项目延期三个月。我现在很困惑,变更管理到底该紧还是该松?

不该一律拒绝,也不该只看数量,要看变更的性质和成本归属。我的判断框架有两个维度:变更是否改变了原始业务目标的达成方式(价值维度),以及变更能否在已承诺的时间和资源内被消化(成本维度)。高价值低成本的直接接;

高价值高成本的走正式变更,重新对齐时间或资源,同时砍掉等量的低优先级范围做等量置换,而不是简单安排加班;低价值低成本的可以做,但排进下个迭代,不打断当前节奏;低价值高成本的一律拒绝并书面说明理由。

看数据时,我关注的不是变更条数,而是变更引入的返工工时除以项目总工时,这个值超过百分之十五就说明上游范围定义或决策机制出了问题,该回头改流程,而不是继续加审批。

另一个容易被忽略的信号是绕过流程的私下变更数量,如果业务方开始直接找开发改需求,说明流程的时间成本已经高过他们能接受的范围,通常意味着审批层级太多,应该把四级压到两级。变更管理的目的不是把变更降到零,而是让每一次变更都有记录、有取舍、有承担的人。

读者评论

谭
谭启航

文章中提到的用需求条数来衡量范围大小这个问题,我们团队也踩过。后来改成故事点和工作量双轨记录,才发现条数增长和实际工作量增长根本不是一回事。不过文章没说清楚的是,对于非研发背景的产品经理来说,故事点估算本身也有很大的主观性,这块实际操作起来并不轻松。

钱
钱星宇

关于删除和替换记录这一点很有共鸣。我们复盘时发现工具里大量需求只显示"已关闭",根本分不清是砍了还是合并了,导致后期对比完全没法做。但我想问的是,如果团队已经用了一段时间的某项目管理工具,历史数据已经缺失了,这种情况怎么补救?文章没有给出答案。

严
严星宇

变更时点比变更总量更关键这个结论确实站得住脚。我经手的一个项目也是前期澄清不充分,变更全堆在开发中期,最后延期比预期多了将近一个月。不过我觉得文章对"需求采集环节责任在我方"这个反思略显笼统,实际操作中客户口头提过但不愿签字确认的情况也很常见,这种责任边界其实挺模糊的。

文章包含AI辅助创作:范围定义最佳实践:产品经理项目范围数据分析,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/318847

赞 (0)
飞飞飞飞
项目范围如何做好范围边界?产品经理数据分析与操作步骤
上一篇 2026年10月4日 上午8:20
工作分解落地方案:产品经理开展项目范围的数据分析案例解析
下一篇 2026年10月4日 上午8:21

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
