去年十一月,我参与复盘一个延期了九十七天的 ERP 升级项目。项目经理第一版复盘结论是”客户需求太多、变更太频繁”,但当我把他记录的 137 条变更重新清洗一遍之后,发现问题根本不在变更数量上,这个项目的变更条数其实低于同期三个对照组项目,真正失控的是变更的”规模”和”穿透率”:有 59% 的范围调整根本没有走正式流程,而是由技术负责人在周会上口头确认后直接排进了迭代。
项目结束时,这部分”看不见的变更”累计吃掉了 1,180 人天,相当于原基线的 31%。而 PMO 的月度范围报表里,从头到尾只有一行字:”本月变更 12 条,累计 137 条。”
这件事之后我形成了一个判断:PMO 做范围数据分析,最不该盯的就是变更条数,最该盯的是边界被穿透的规模、速度、环节和原因。下面把我这几年在四家企业 PMO 里落地的范围指标模型、数据口径、踩过的坑和取舍,完整拆开讲。
一、先给结论:范围数据分析的对象是”边界”,不是”变更单”
1. 我的核心判断
范围管理的本质不是”控制变更”,而是维持承诺的可预测性。所以范围数据分析最终要回答的问题不是”这个项目变了多少次”,而是”我们对边界的承诺,在多大程度上、在哪些环节、以多快的速度被打破”。
基于这个判断,我只用一个主指标来衡量范围健康度:范围蔓延率(Scope Creep Rate),也就是基线冻结之后新增与变更的工作量,占冻结基线的比例。它不是数量指标,是规模指标。
围绕这个主指标,我再配四个卫星指标:边界穿透率、变更影响评估完整率、变更响应周期、范围基线冻结率。五个指标加起来,刚好能回答 PMO 最常被追问的四个决策问题。
2. 三句话概括指标体系
- 主指标看规模,不看条数。一条 80 人天的变更和 40 条 1 人天的微调,对项目的影响完全不是一个量级。
- 流程指标看穿透和闭环,不看审批通过率。通过率 100% 通常不是流程顺畅,而是评审根本没在把关。
- 规范指标看原因,不看现象。蔓延率上升是结果,需求颗粒度方差过大才是原因。
3. 为什么大多数 PMO 的范围报表没有决策价值
我见过大量 PMO 月度报表,内容长这样:本月新增需求 8 条、变更 12 条、关闭 9 条、累计变更 137 条。这种报表项目经理看完之后,不知道该做什么。
我给自己定的判断标准很粗暴:一张范围报表如果不能直接触发至少一个动作,重排优先级、追加资源、升级干系人、修订基线,它就应该被删掉。报表的价值不在信息量,而在它能否驱动一个具体的、可追责的决定。

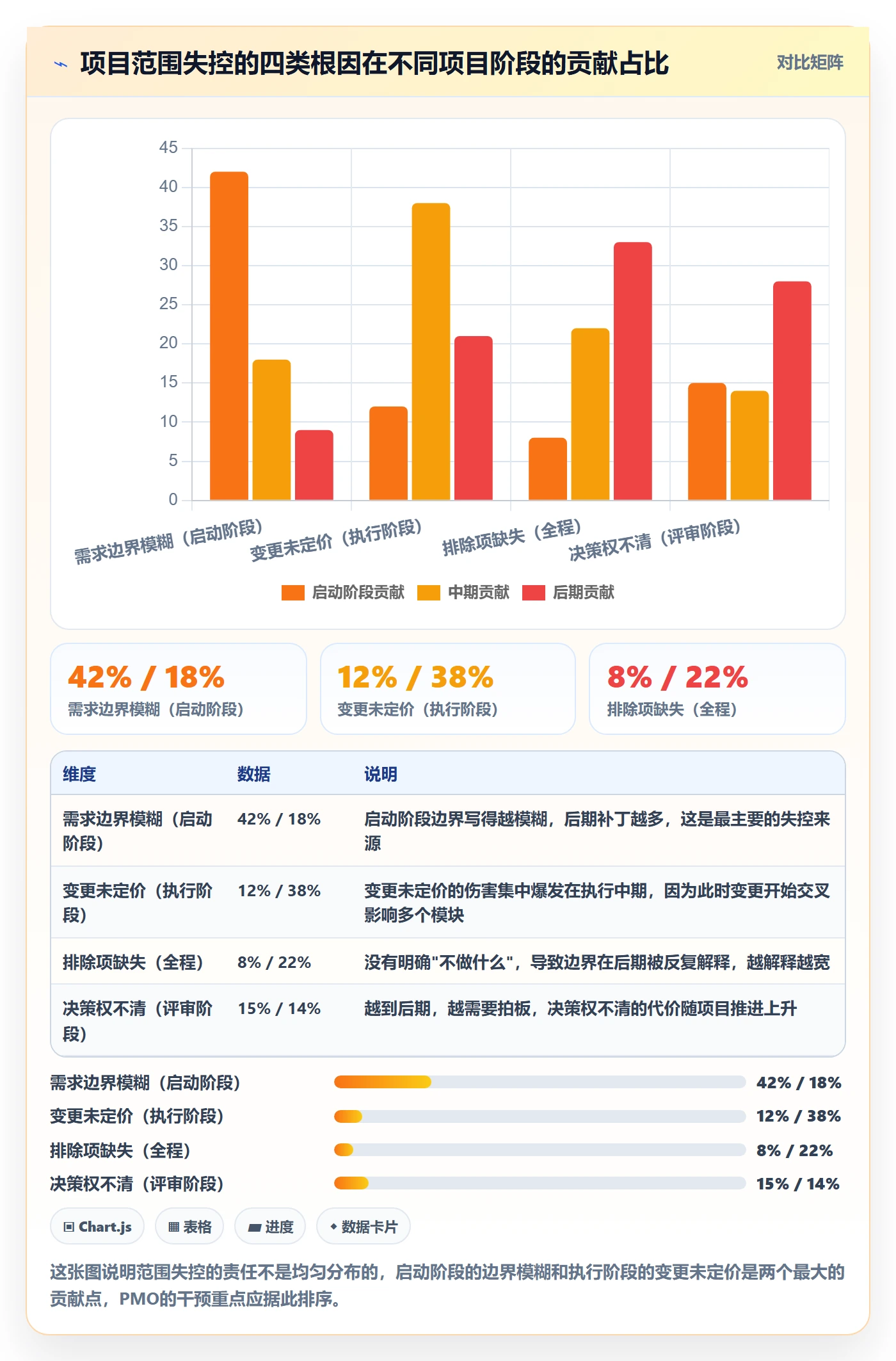

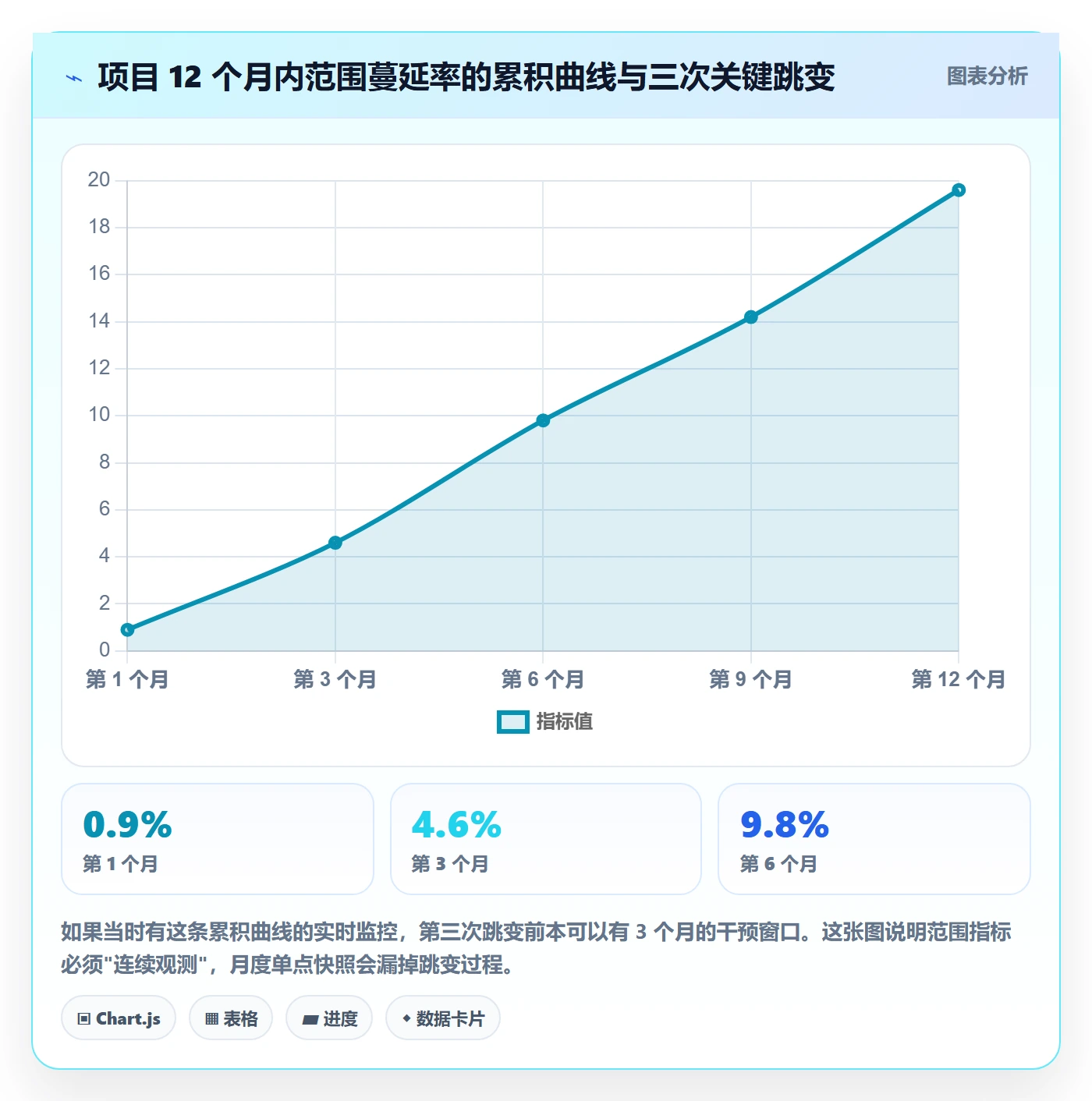

下面这张图是我在四个项目上做的对照,它解释了为什么”条数”这个口径会骗人。

二、真实场景:42 人团队、137 条变更、97 天延期是怎么发生的
1. 项目背景与基线
项目是某中型装备制造企业的自研 ERP 升级,团队 42 人:业务 6 人、产品 4 人、研发 22 人、测试 8 人、实施 2 人。原计划 14 个月,需求基线 3,800 人天,覆盖 11 个业务域、217 个用户故事。
项目在第 3 个月完成了需求评审,评审纪要写得非常完整。但没有做正式的基线冻结,没有冻结版本号、没有冻结签字、没有把基线快照存档。这是后面所有问题的源头:没有基线,后面的所有偏差都无法计算,只能靠感觉。
2. 五个转折点
我把项目经理的周报和迭代记录按时间轴排了一遍,范围失控其实只有五个关键节点:
- 第 4 个月:销售侧向客户承诺”财务模块支持多币种”,未走任何变更流程,直接排进迭代。技术负责人认为”工作量不大,两三周能搞定”。
- 第 5 个月:财务总监在周会上口头追加”合并报表”,技术负责人当场答应三周内交付。会后没有任何书面记录进入系统。
- 第 7 个月:测试发现多币种与合并报表的口径互相冲突,两处逻辑需要重构,返工 260 人天。
- 第 9 个月:项目周报仍显示”进度 78%”,但此时范围蔓延率已经达到 14.2%,进度分母还在用原始基线。
- 第 13 个月:为赶上线节点砍掉两个业务域,验收时业务方以”未交付承诺范围”为由拒绝签字,项目进入二次谈判。
3. 我从原始数据里清洗出的四个数字

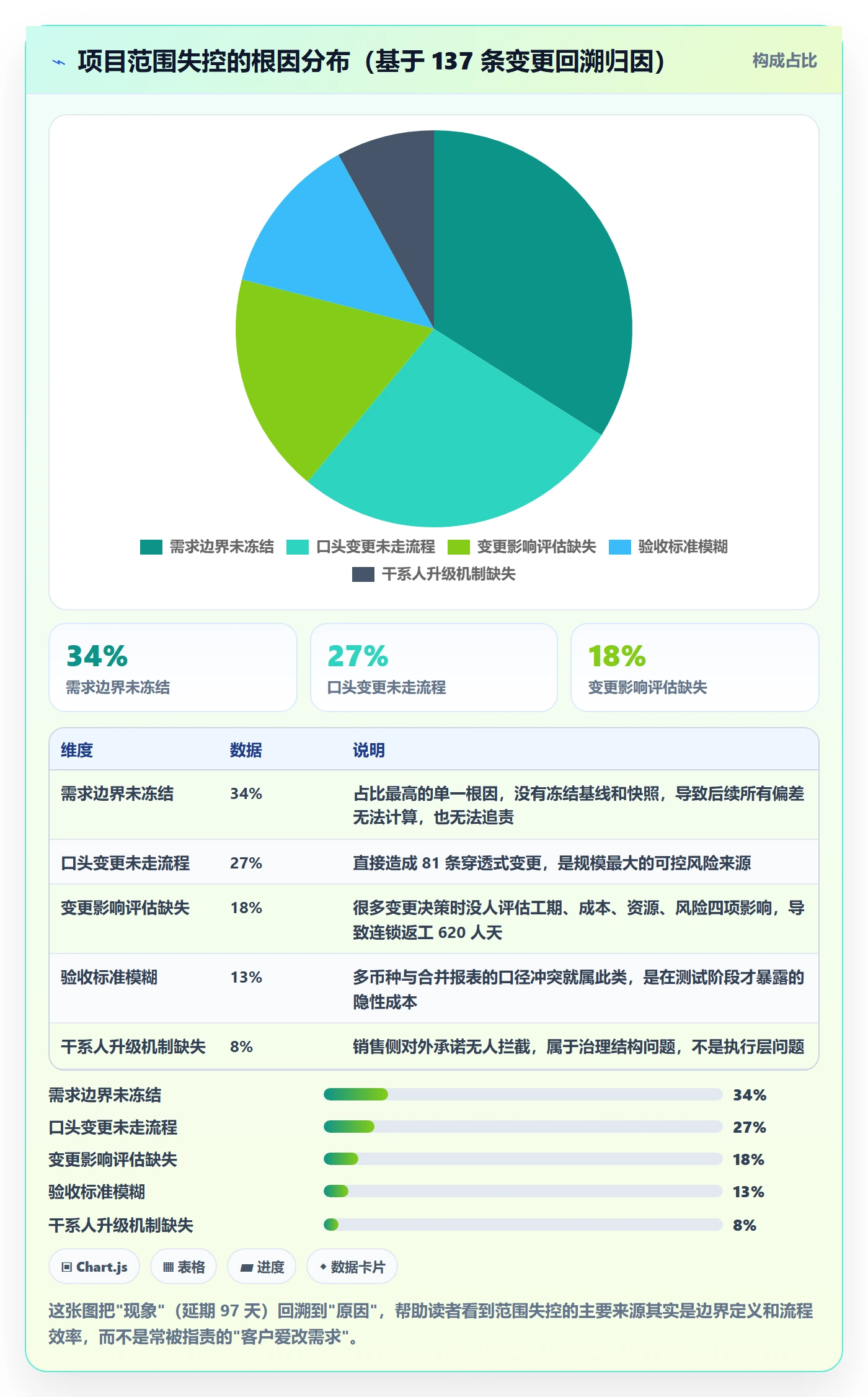

复盘时我没有采信任何人的口头描述,而是把系统里的迭代记录、周报、会议纪要、代码提交记录四份数据交叉比对,清洗出四个关键数字:

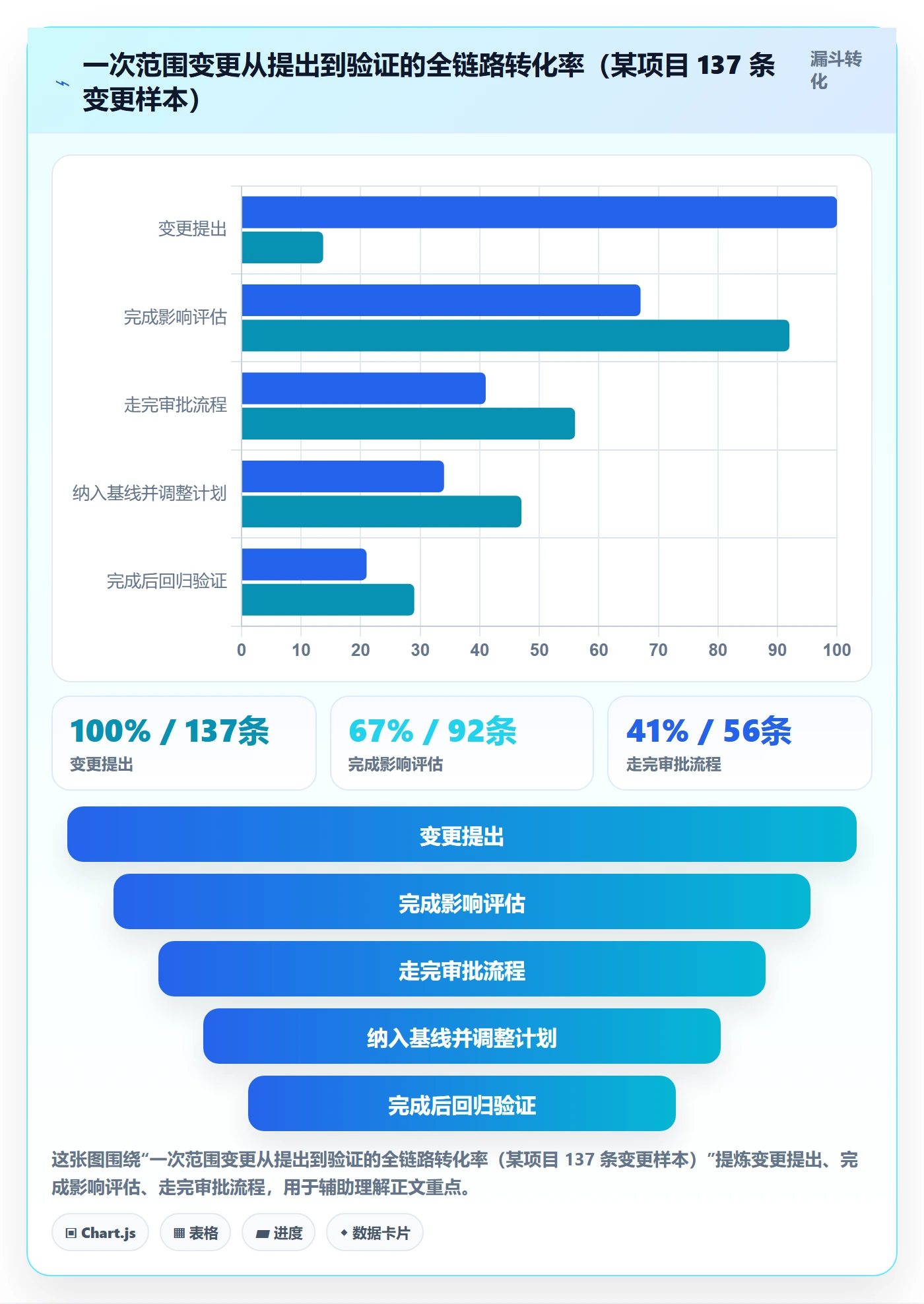

- 137 条变更中,只有 56 条(41%)走了正式审批流程;
- 剩下 81 条属于穿透式变更,累计 1,180 人天,占原基线的 31%;
- 正式变更的平均审批周期是 9.6 个工作日,而穿透式变更的”决策时间”是 0 天,口头一句话就算通过;
- 项目最终范围蔓延率 19.6%,延期 97 天,其中返工占 620 人天。

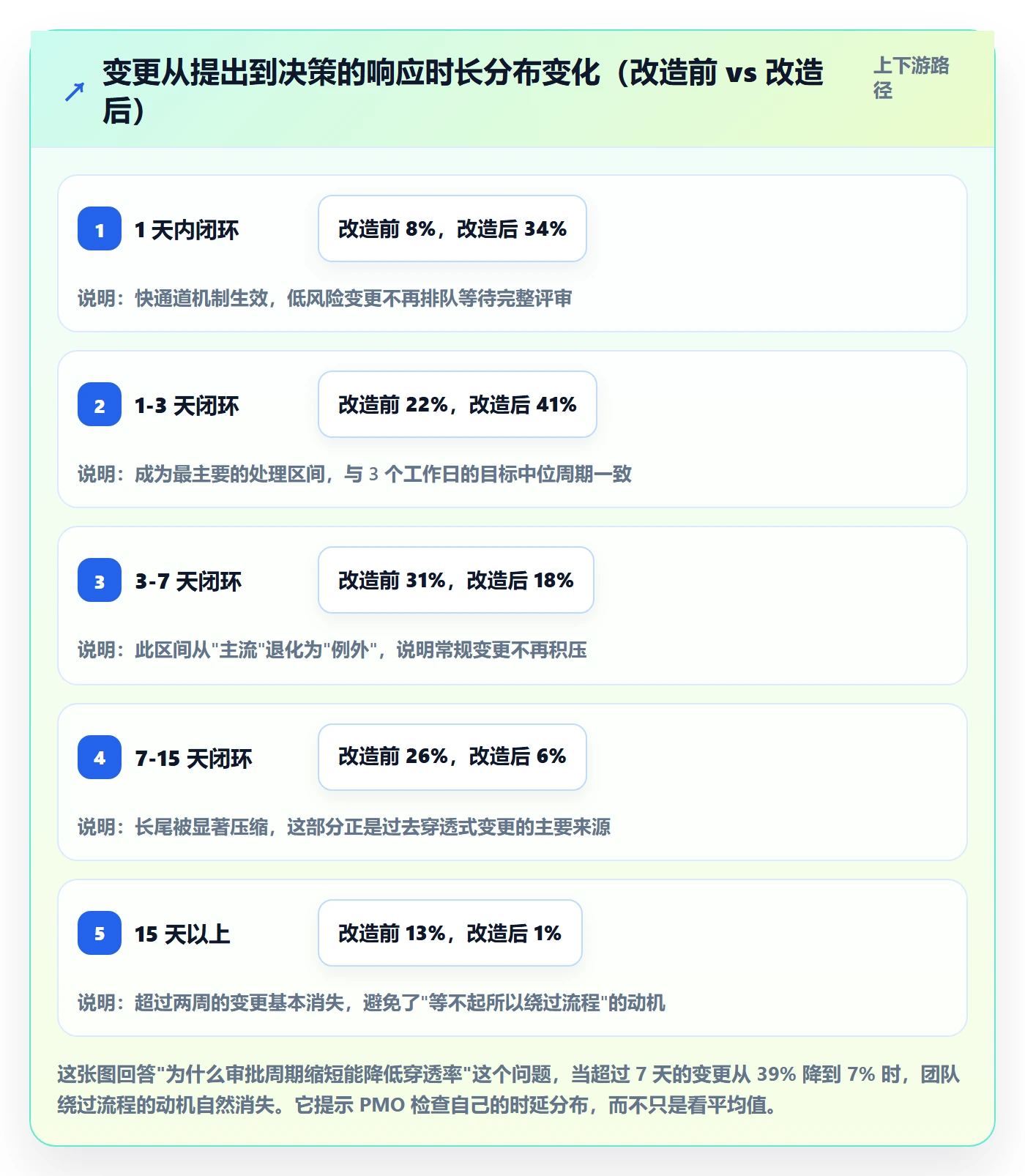

这个项目最有价值的一课是:穿透式变更不是流程漏洞,而是流程被绕过的必然结果,因为走流程要 9.6 天,不走流程只要 0 天,理性的人一定选择绕过。把流程做快,比把流程做严更重要。


三、拆解误区:范围指标最常见的六个坑
1. 误区一:把变更数量当作范围健康度
这是最普遍的一个。原因很简单,变更条数是系统里最容易取到的数,不需要任何字段设计。但正如第一节那张图所示,条数和规模的相关性很弱。
我的处理方式是:条数只做趋势参考,不做判断依据;规模才做判断依据。如果一个月只有 3 条变更但每条都是 40 人天,这个月比 30 条微调危险得多。
2. 误区二:只统计正式变更,忽略”穿透式变更”
大多数 PMO 的变更统计只覆盖走了流程的那部分。这意味着越是流程被绕过的项目,报表看起来越健康,这是一个荒谬但真实存在的反向激励。
我的做法是在迭代记录和变更记录之间做一次比对:同一个模块在冻结后新增了工作项,但系统里没有对应的变更请求,就标记为穿透。这个比对不需要很精确,能覆盖 80% 以上就够了。
3. 误区三:没有冻结基线,也就没有真正偏差
如果基线可以随时”随行就市”地更新,那偏差永远是零。我见过不少团队在每次变更后直接把基线改成最新的,然后报表上写着”进度 78%,无重大偏差”。
正确做法是双基线并行:一条是冻结基线(用于计算蔓延率,不允许修改),一条是当前基线(用于排期和交付)。前者是度量工具,后者是执行工具,两者不能混用。
4. 误区四:把变更通过率 100% 当成绩
我见过季度总结里写”变更审批通过率 100%,流程高效”。这是典型的把”放行”当”高效”。
健康的变更驳回率通常在 10% 到 25% 之间。低于 10% 说明评审没有筛选功能,高于 25% 说明需求定义阶段太粗糙。通过率 100% 的团队,往往也是范围蔓延率最高的团队。
5. 误区五:指标口径依赖项目经理手工填报
手工填报有两个致命问题:一是滞后,通常要等到月底;二是失真,项目经理有动机把不利于自己的数据写得好看一点。这不是道德问题,是激励结构问题。
我的原则是:能被系统自动取到的指标才是可信指标,手工填报的字段只用于解释原因,不用于打分。
6. 误区六:只看结果指标,不看流程指标
蔓延率是结果。当你在报表上看到蔓延率超标时,问题已经发生了两三个月。流程层的穿透率、影响评估完整率、响应周期,才是能提前预警的指标。
我通常建议的顺序是:先用结果指标定位异常项目,再用流程指标定位异常环节,最后用规范指标定位异常原因。

四、专业判断逻辑:边界,流程,规范的三层指标模型
1. 第一层:边界层指标(回答”边界还稳不稳”)
边界层是结果层,它回答的是”现在到底偏了多少”。这一层的指标必须少而硬,通常四个就够。
- 范围基线冻结率:已冻结基线的模块数 ÷ 应冻结模块数,建议 ≥ 85%。低于这个值,后面所有指标都不值得看。
- 范围蔓延率:冻结后新增与变更人天 ÷ 冻结基线人天。≤ 10% 健康,10%-20% 预警,> 20% 必须重新谈判范围。
- 边界穿透率:未走流程的范围调整人天 ÷ 全部范围调整人天,建议 ≤ 15%。
- WBS 覆盖率:拆解到可估算粒度的需求数 ÷ 需求总数,建议 ≥ 90%。
2. 第二层:流程层指标(回答”守边界的过程健不健康”)
流程层是过程层,它回答的是”漏洞在哪一段”。这一层我关注四个指标,核心是”闭环”而不是”通过”。
- 变更影响评估完整率:完成工期、成本、资源、风险四项评估的变更 ÷ 全部变更,建议 ≥ 90%。
- 变更响应周期:从提出到决策的中位工作日,建议 ≤ 3 个工作日。这是降低穿透率最有效的杠杆。
- 变更驳回率:被驳回变更 ÷ 正式变更,健康区间 10%-25%。
- 变更影响链完整率:能追溯到受影响工作项的变更 ÷ 全部变更,建议 ≥ 80%。
3. 第三层:规范层指标(回答”边界为什么守不住”)
规范层是原因层,它回答的是”下次怎么才能不犯”。这一层最容易被忽略,但它的指标往往最能解释跨项目的差异。
- 需求颗粒度方差:需求估算人天的标准差 ÷ 均值。我在四个项目上的观察是,方差大于 0.9 的项目,变更影响评估完整率平均低 34 个百分点。
- 追溯链完备率:需求→设计→任务→用例→缺陷链路完整的需求数 ÷ 需求总数,建议 ≥ 75%。
- 镀金比例:没有被任何需求或验收标准锚定的新增功能人天 ÷ 总交付人天,建议 ≤ 3%。
- 变更后回归覆盖率:有回归验证记录的变更 ÷ 已上线变更,建议 ≥ 95%。
4. 指标定义表
下面这张表是我实际在用的指标字典,可以直接拿去改口径。
| 指标名称 | 所属层级 | 计算口径 | 建议健康区间 | 数据来源 |
|---|---|---|---|---|
| 范围基线冻结率 | 边界层 | 已冻结基线的模块数 ÷ 应冻结模块数 | ≥ 85% | 基线快照记录 |
| 范围蔓延率 | 边界层 | 冻结后新增与变更人天 ÷ 冻结基线人天 | ≤ 10% | 变更请求 + 基线快照 |
| 边界穿透率 | 边界层 | 未走流程的范围调整人天 ÷ 全部范围调整人天 | ≤ 15% | 变更记录与迭代新增比对 |
| WBS 覆盖率 | 边界层 | 拆解到可估算粒度的需求数 ÷ 需求总数 | ≥ 90% | 需求工作项 |
| 变更影响评估完整率 | 流程层 | 四项影响齐全的变更数 ÷ 全部变更数 | ≥ 90% | 变更请求字段完整性 |
| 变更响应周期 | 流程层 | 提出到决策的中位工作日 | ≤ 3 个工作日 | 状态流转时间戳 |
| 变更驳回率 | 流程层 | 被驳回变更数 ÷ 正式变更数 | 10%-25% | 变更请求状态 |
| 变更影响链完整率 | 流程层 | 可追溯受影响工作项的变更数 ÷ 全部变更数 | ≥ 80% | 工作项关联关系 |
| 需求颗粒度方差 | 规范层 | 需求估算人天标准差 ÷ 均值 | ≤ 0.6 | 需求估算字段 |
| 追溯链完备率 | 规范层 | 全链路关联完整的需求数 ÷ 需求总数 | ≥ 75% | 工作项关联关系 |
| 镀金比例 | 规范层 | 无需求锚定的新增功能人天 ÷ 总交付人天 | ≤ 3% | 需求与提交记录关联 |
| 变更后回归覆盖率 | 规范层 | 有回归验证记录的变更数 ÷ 已上线变更数 | ≥ 95% | 测试记录 |
5. 指标之间的因果链
这三层不是并列关系,是因果关系:规范层是因,流程层是过程,边界层是果。只看边界层的蔓延率,你只知道”病了”;加上流程层的穿透率,你知道”从哪儿漏”;再看规范层的颗粒度方差和追溯链完备率,你才知道”为什么漏”。
我在实际复盘里最常用的一个判断是:如果一个项目的蔓延率高、穿透率也高,但影响评估完整率并不低,那问题大概率在流程效率(审批太慢导致绕过),而不在流程设计。这时候去加审批节点只会让穿透更严重。


五、数据观察:用 PingCode 承载范围指标体系的实测复盘
1. 为什么用平台而不是表格来承载范围数据
我试过用 Excel 做范围台账,做到第六个月一定会崩。原因是变更之间会跨迭代、跨模块地互相引用,Excel 里的人工关联维护成本呈平方级增长,而且没有任何权限控制,谁都能改。
我的选型标准有五条:工作项类型可自定义、状态流可分阶段配置、支持字段级权限、开放接口能批量取数、支持私有化部署。最后一条对制造和金融类客户是硬约束,范围数据里包含报价、客户名称、验收口径,不允许出内网。
在我实际用过的工具里,PingCode 在这几条上的匹配度比较高。它主要服务中大型企业及 100 人以上组织,这类组织的范围治理复杂度恰好和它的产品结构比较契合:支持私有化部署,也支持从 Jira 平滑迁移,对于正在做国产替代的团队来说是一个比较现实的选择。
2. 数据结构怎么设计
这一步决定了后面所有指标能不能自动取数,我把它拆成四个动作:
- 把”变更请求”做成独立的工作项类型,而不是让变更直接混进需求池。这是最关键的一步,混在一起之后你永远分不清哪些是原基线、哪些是新增。
- 在变更请求上开六个自定义字段:变更来源、影响人天、影响模块、影响里程碑、是否冻结后发生、影响链关联工作项。前五个用于计算,第六个用于追溯。
- 用状态流区分五个阶段:提出 → 影响评估 → 审批 → 纳入基线 → 已验证。每个状态都有时间戳,响应周期就是从”提出”到”审批”的时间差。
- 基线冻结用快照 + 冻结标记实现。冻结时生成一份基线快照,后续所有变更都标记为 post_freeze,冻结前的变更不计入蔓延率。
3. 指标口径的取数示例
下面是我在项目上实际用过的范围蔓延率取数口径,简化成了伪 SQL。核心逻辑是”只统计冻结后发生、且审批通过的变更”,同时分母固定为冻结基线,不随基线更新而变化。
-- 范围蔓延率:按月统计冻结后新增与变更的工作量占冻结基线的比例
SELECT
DATE_TRUNC('month', c.created_at) AS stat_month,
SUM(c.estimated_mandays) AS change_mandays,
b.frozen_baseline_mandays AS baseline_mandays,
ROUND(
SUM(c.estimated_mandays)
/ b.frozen_baseline_mandays * 100, 2
) AS creep_rate_pct
FROM work_item c
JOIN project p ON p.id = c.project_id
JOIN baseline b ON b.project_id = p.id
AND b.status = 'FROZEN' -- 必须用冻结基线,不用当前基线
WHERE c.type = 'CHANGE_REQUEST'
AND c.baseline_phase = 'POST_FREEZE' -- 只统计冻结后发生的变更
AND c.approval_status = 'APPROVED'
GROUP BY 1, b.frozen_baseline_mandays
ORDER BY 1;
这个口径在 PingCode 上可以直接通过开放接口拉取字段后在外部计算,也可以在工作项视图里做聚合。需要注意的是,如果变更请求没有填”影响人天”,这条记录会被静默排除在分母之外,所以影响评估完整率必须和蔓延率一起看,否则会出现”越不填越健康”的失真。
4. 改造前后六个指标的实测对比

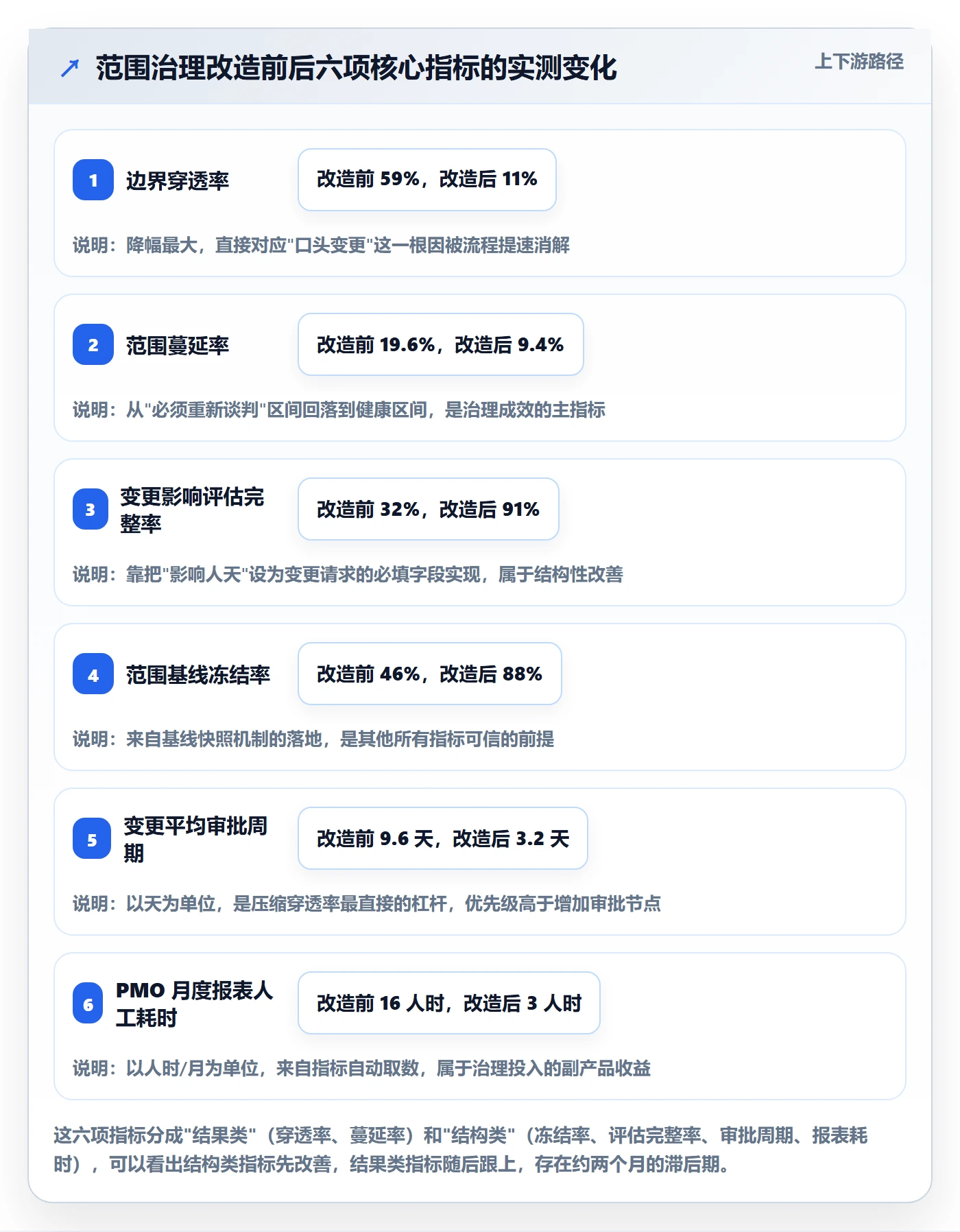

前面那个 ERP 项目从第 7 个月开始做范围治理改造,到项目结束时我做了前后对比。前 6 个月的数据是通过历史记录回溯清洗出来的,不是当时实时采集的,所以口径上有一定偏差,量级参考即可。
- 边界穿透率:59% → 11%
- 范围蔓延率:19.6% → 9.4%
- 变更影响评估完整率:32% → 91%
- 范围基线冻结率:46% → 88%
- 变更平均审批周期:9.6 天 → 3.2 天
- PMO 月度范围报表人工耗时:16 人时 → 3 人时
其中我认为最关键的变化是审批周期从 9.6 天压到 3.2 天。穿透率下降的 48 个百分点里,我估计至少一半来自流程提速,而不是来自流程变严。这一点和很多人的直觉相反。


5. 迁移与私有化部署的现实约束
如果团队原来在用 Jira,迁到国产平台时最容易被低估的难点不是工作项本身,而是历史变更记录的状态映射。我在一次迁移里统计过:工作项本体迁移基本无损耗,但自定义状态和已删除工作项的映射准确率大约在 96%,剩下 4% 需要人工补齐。
这 4% 看着不多,但如果里面有历史变更记录,会直接影响回溯分析的准确性。我的建议是:迁移时分两批,先把当前活跃项目迁完跑通,再迁历史归档数据,并且明确历史数据只用于参考、不用于当前指标计算。
私有化部署的好处是数据不出内网,代价是版本升级、备份、监控要自己扛,通常需要 0.5 到 1 个运维人力。这个人力成本必须提前算进方案,否则上线半年后会变成隐性负担。
六、行动建议:按 PMO 成熟度分层落地
1. 起步期:没有基线,先做”一次冻结”
这个阶段的 PMO 通常还在用 Excel 或者干脆没有范围台账。不要一上来就搭指标体系,会失败。
- 挑一个正在进行的项目,做一次补救式冻结。把当前的需求清单导出,标注版本号和日期,让业务方签字确认。哪怕范围已经偏了,也要先有一个”从今天起的基线”。
- 只统计三个数:边界穿透率、范围蔓延率、变更响应周期。其他指标一律先不做。
- 月度范围复盘会固定 1 小时,议程只有一项:哪些指标触发了动作。不讨论过程、不做汇报。
2. 成长期:有基线没流程,先堵穿透
这个阶段的团队已经有了初版基线,但变更还在口头流转。核心任务是把穿透率打下来。
- 把变更请求独立成工作项类型,和需求池物理分开。这一步会立刻暴露大量此前隐形的变更。
- 卡住”影响评估”这一关,把影响人天设为必填字段。宁可让变更多等半天,也不能让规模数据缺失。
- 给穿透变更设一个公开的观察指标,在周报里展示趋势,先不做考核。公开本身就是最强的治理手段。
3. 成熟期:有流程没闭环,先建因果链
这个阶段的团队流程已经完整,但指标停留在结果层,无法解释跨项目差异。
- 建追溯链。把需求、设计、任务、用例、缺陷的关联关系强制起来,追溯链完备率低于 75% 时不做更复杂的分析。
- 算变更影响链长度。一条变更平均牵连多少个工作项,这个数超过 5 说明需求耦合度过高,是架构问题不是管理问题。
- 把规范层指标纳入季度复盘,尤其是需求颗粒度方差。它决定了影响评估能不能做得准。
4. 三种情况的落地清单
| 成熟度阶段 | 首要目标 | 优先建立的指标 | 建议周期 | 典型陷阱 |
|---|---|---|---|---|
| 起步期 | 拿到第一个可信基线 | 边界穿透率、范围蔓延率、变更响应周期 | 1 个月内完成冻结 | 一次上十几个指标,结果一个都取不准 |
| 成长期 | 把穿透率压到 15% 以下 | 增加变更影响评估完整率、变更驳回率 | 2-3 个月 | 靠增加审批节点压穿透,反而推高绕行动机 |
| 成熟期 | 建立可解释的因果链 | 增加追溯链完备率、颗粒度方差、镀金比例 | 2 个季度 | 规范层指标做得太重,采集成本超过决策收益 |

七、取舍:精度、成本与治理摩擦的三角平衡
1. 指标精度 vs 采集成本
精度不是越高越好。我做过一个测算:把变更影响人天的估算精度从”按天估”提升到”按人小时估”,评估准确率大约提升 6%,但评估耗时增加约 2.3 倍。这条曲线在超过某个点之后是明显不划算的。
我的取向是:边界层和流程层的指标要精确到能支撑决策就够,规范层的指标允许粗糙,因为它的作用是解释趋势,不是打分。
2. 流程刚性 vs 交付效率
这是最容易走极端的一对。流程太松,穿透率上升;流程太严,响应周期拉长,团队要么绕过,要么消极执行。
我的经验值是响应周期不超过 3 个工作日。超过这个数,无论审批设计得多严谨,穿透率都会反弹。所以如果要在”加一个评审节点”和”把审批时限压到 2 天”之间选,我每次都选后者。
3. 数据主权 vs 运维负担
对制造、金融、政务类客户,私有化部署通常没有选择余地,但代价必须提前算清楚。我见过的最常见低估是备份策略和版本升级路径,上线时只算了服务器成本,没算每年 0.5 到 1 个运维人力。
如果团队本身没有运维能力,我的建议是先把指标体系在轻量环境里跑通,验证指标口径有效之后,再做私有化迁移。口径没验证之前就投入私有化建设,是在给一个可能错误的方案加固基础设施。
4. 我的选择倾向
如果只能做一件事,我会选择把变更审批周期压到 3 个工作日以内。它的投入产出比在所有治理动作里是最高的:不需要增加人力,不需要培训,只需要调整决策机制和授权范围。
如果只能做两件事,第二件是把影响人天设为变更请求的必填字段。没有这个字段,范围数据分析就永远只能停留在条数层面。

八、常见追问
1. 范围蔓延率的健康阈值到底应该是多少?
我用的是 10% 健康、10%-20% 预警、超过 20% 必须重新谈判。这个阈值不是标准答案,它取决于项目的需求稳定度:面向成熟业务、需求已稳定的内部系统,可以卡到 8%;面向新业务探索或强监管行业,15% 也算合理。关键是这个阈值要在项目启动时就写进治理规则,而不是事后调整。
2. 小团队(20 人以下)需要这么完整的指标体系吗?
不需要。20 人以下的团队,用三个指标就够:范围蔓延率、边界穿透率、变更响应周期。指标越少,越容易坚持。规范层指标在小团队里通常是冗余的,因为沟通成本本身就很低,靠面对面就能解决。
3. 穿透式变更真的一条都不能有吗?
不可能,也不应该。真正的紧急故障修复、合规性强制要求,走完整流程反而会延误。我的做法是设一个”快通道”:影响人天小于 3 人天、且不改变验收标准的变更可以事后补录,但必须补录。快通道本身不是问题,不补录才是问题,因为不补录就意味着它不会进入任何统计。
4. 需求颗粒度方差为什么比需求数量更重要?
因为方差决定了影响评估的可信度。如果同一份需求清单里,有的需求估 0.5 人天、有的估 40 人天,那么任何基于人天的变更评估都会失真。我在项目上观察到,方差大于 0.9 的项目,变更影响评估完整率平均低 34 个百分点。颗粒度不均匀,评估就没法做。
5. 指标做出来之后,如何避免变成”报表表演”?
给每个指标配一条触发规则,并且写清触发后由谁在多久内做什么。没有触发规则的指标,第二个月就会被当成例行汇报,第三个月就没人看了。比如范围蔓延率突破 15% 时,触发规则是”PMO 在 3 个工作日内组织范围重谈,输出删减清单或延期评估”。
九、总结与下一步
回到开头那个延期 97 天的项目。它的教训不是”客户爱改需求”,也不是”团队执行力差”,而是范围这件事从来没被量化过,所以它在组织里是一笔糊涂账。当一笔账是糊涂账的时候,所有人都会往里面塞东西,销售塞承诺、业务塞想法、研发塞技术债,而且没有人需要为规模负责。
我这几年最坚持的一个观点是:范围数据分析的终点不是报表,是触发规则。一个指标的真正价值,在于它超标之后能不能让某个人在某个时限内做某个动作。做不到这一点,再漂亮的仪表盘也只是装饰。
如果让我给不同阶段的团队一句最短的建议:
- 还没开始量化的团队:这个月先做一次补救式基线冻结,拿到第一个可信基线,比什么都重要。
- 已经在统计变更的团队:把口径从”条数”换成”人天规模”,你会在两周内看到完全不同的结论。
- 指标已经齐全的团队:去查一次穿透率和响应周期的关系,大概率会发现穿透的主要驱动力是审批太慢,而不是纪律太松。
下一步最具体的动作只有一件:把你手上正在跑的项目,最近三个月的变更记录导出来,算一次范围蔓延率和边界穿透率。这两个数出来之后,你会立刻知道自己该先修哪一段流程。
常见问题解答(FAQ)
1. PMO 做项目范围数据分析时,到底该盯哪几个关键指标?口径怎么统一定义?
我们 PMO 最近要搭一个范围管理看板,结果发现大家口径完全对不上:有人说变更率,有人说范围蔓延率,同一个项目拉出来的数字能差一倍。我想先把指标清单和计算口径定下来,不然做出来的分析没人认。
建议核心看 6 个指标,再加 2 个辅助。一是范围基线稳定度:基线冻结后发生变更的需求条数除以基线需求总条数。二是范围蔓延率:未经变更流程或未进审批就进入执行的需求条数,除以本期新增需求总数,这是区分正常变更和蔓延最硬的一个指标。三是变更密度:每百人天或每两周的变更单数量,用绝对值会让大项目吃亏。
四是边界清晰度:有明确验收标准、且能拆到 5 人天以内工作包的条目占比。五是范围完成率:按验收通过的需求条数除以基线内需求条数,不建议用工时做分子,工时口径太容易被改。六是返工率:因范围理解偏差产生的返工工时除以总工时。辅助指标是需求吞吐与滞留时长、关键干系人签认率。
口径统一守三条规则:分母一律用基线快照而不是实时数;归期以变更生效时间而不是提出时间;一条需求拆包后只计一条,避免拆包虚增数量。第一版别贪多,先跑这 6 个指标两个迭代,把公式、数据源、责任人、刷新频率、异常阈值写成一页纸的指标字典,后面所有争论都以这页纸为准。
2. 范围边界要界定到什么颗粒度才算够?流程上怎么保证写下来就能执行?
我们每次开工会都写了厚厚的范围说明书,结果做到一半还是天天吵这个到底算不算在范围内。我怀疑问题不是没写,而是颗粒度不对,想知道到底写到什么程度才够用。
判断颗粒度够不够,只看三个标准:可验收、可估算、可判责。落地成三层结构:第一层是范围声明,必须同时写清做什么和明确不做什么,其中排除清单要具体到条目,它往往比范围内清单更能减少后期扯皮;第二层是 WBS 拆到工作包,单个工作包控制在 5 到 10 人天,有唯一责任人;
第三层是验收标准,写成可测的条件或量化指标,避免写成功能正常可用这类无法判定的描述。有个很实用的边界测试:随便拿一条新需求,看团队能不能在 10 分钟内回答它落在哪个工作包、谁负责、要不要改基线,答不上来就说明颗粒度不够。
另外把跨系统、跨部门、跨供应商的接口单独列为边界条目,指定接口人和数据格式,接口是范围争议的高发区。流程上设两道门:基线冻结门,范围声明、WBS、验收标准三件套齐了才允许进开发;变更准入规则,送审时必须填清受影响的 WBS 节点、工作量和对里程碑的影响,缺项直接退回。
规范要尽量轻,一页范围声明加一张 WBS 表加一个变更表单模板,比四十页模板更容易被执行。
3. 变更率到多少算范围失控?怎么区分正常变更和范围蔓延?
老板看到变更率 30% 就问我是不是失控了,但我觉得项目到了中后期有变更是正常的。我不想拍脑袋定阈值,想知道有没有可量化的判据。
先说结论:不存在放之四海皆准的阈值,阈值必须结合项目阶段、项目类型和合同类型。给一个我常用的经验区间,但注意这里说的是变更工作量占比,不是变更条数占比,两者差异极大。需求基线冻结后,变更工作量占比在 15% 到 20% 以内、变更条数占比在 10% 到 15% 以内,通常算健康;
超过 25% 往往伴随工期或成本偏移;超过 40% 基本可以判定基线已经失效,应该重做一次范围基线而不是继续打补丁。条数占比高但都是小改动,问题不大,所以一定要同时看两个口径。判断是蔓延还是正常变更,看四个特征:是否走了流程,没提单、没评估、没审批就直接干了的,一律计入蔓延率,这条最硬;
来源是谁,蔓延多来自内部角色顺手加戏或领导一句话,正常变更多来自外部需求方且有业务理由;是否伴随基线更新,正常变更会同步更新基线、里程碑和验收标准,蔓延只存在于代码和任务里;时间分布,集中在里程碑前后顺便改一下的,多半是蔓延。
实操上把变更按类型、来源、是否影响里程碑三个维度打标,跑满一个季度,你就能得到自己组织的健康线,比抄行业数字准得多。
4. 范围数据从哪来、谁来录、多久复盘一次?数据不准怎么解?
我们看板上的变更数据和实际对不上,开发说改了,系统里却没记录,最后只能靠人肉 Excel 补。我想知道范围数据到底该怎么采、谁来录、多久看一次才真正有用。
数据源主要三个:需求或任务系统中的基线快照与变更单、工时系统、验收记录。核心原则是单一事实来源,范围口径只认需求系统里的基线快照,Excel 只做汇总不做原始记录,一旦两边都能改,数据必然打架。落地靠事件驱动而不是事后补录:变更单在评审通过时由项目经理或需求负责人当场录入;
基线冻结时由 PMO 打一次快照,带版本号和时间戳,快照只读不可修改。在某项目管理平台里把变更类型、来源、受影响 WBS 节点、工作量估算、是否影响里程碑、审批人设成必填字段,字段不填就不让流程流转,这是保证数据质量最省力的办法,比事后花人力治理便宜得多。采集频率分三层:变更单实时录入;
周会只看增量,本周新增多少变更、有多少变更挂在审批环节超过三天;月度看趋势,基线稳定度、蔓延率、变更工作量占比;里程碑节点判断基线是否需要重置。数据不准时按这个顺序排查:先看是不是压根没录,补录并明确责任人;再看是不是口径不同,回到指标字典对齐;最后才怀疑工具本身。
经验上八成的数据不准,根因是录入规则没有嵌进流程,而不是系统能力不够。最后加一道冗余校验,用工作量占比和条数占比两个独立口径交叉验证,偏离超过 30% 就抽查五到十条,能在准确度和核查成本之间取得平衡。
文章包含AI辅助创作:范围边界流程与规范:PMO项目范围数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/317891
读者评论
穿透式变更的比对思路我试过,但实际操作中迭代记录和变更记录的字段往往对不齐,光靠模块名匹配误报率不低。想请教一下,在工具字段不规范的团队里,这个比对是怎么落地的,还是只能人工抽查?
双基线并行的提法我认同,但推行时的阻力往往不在方法本身,而在于冻结基线一旦不可修改,很多项目经理会觉得考核压力变大,进而消极配合。你们当时是怎么解决这个激励冲突的?
变更审批周期9.6天导致绕流程这个结论很实在。不过我的经验是,流程慢只是表象,背后常是评审人不敢拍板、怕担责。单纯压审批时长,可能只是把压力转移到评审质量上,这层有没有好的处理办法?
