范围变更怎么做?项目经理落地方案:项目范围从0到1

去年我接手一个 11 个模块、7 个月工期的交付项目。第 14 周做进度复盘时我发现:需求清单从立项时的 86 条涨到了 123 条,涨幅 43%,而里程碑只往后挪了 9%。团队每天都在加班,进度却越来越慢。更麻烦的是,我翻遍所有会议纪要,找不到任何一份”我们决定做这 37 条新需求”的正式记录,它们是被几十次”顺手做了吧””这个不复杂””客户都提了两次了”慢慢喂进来的。

这不是个案。我复盘过自己 8 年里经手的 30 多个项目,得到一个有点反常识的结论:大多数项目的延期,不是执行慢,而是范围悄悄变了,而没有人为此做过一次真正的决策。范围变更管理真正的难点,从来不是”阻止变更”,而是”让每一次变更都有一次可追溯、可量化、可承担后果的决策”。本文把范围变更从 0 到 1 的落地方案完整拆开:结论、场景、误区、判断逻辑、案例数据、行动建议和取舍,全部给你。

一、先把结论说清楚:范围变更不是”审批”,是”可决策”

如果你只记住一句话,请记住这句:范围变更管理的目标不是零变更,而是零”隐形变更”。任何项目只要活得够久,范围一定会动,市场在动、竞品在动、合规在动、老板的想法也在动。你要构建的不是一堵墙,而是一条通道:让变更进得来、看得见、算得清、有人签字认账。

1. 结论一:变更失控的代价,主要来自”不可见”,不是来自”变更量”

我做过一个内部复盘,把项目按范围变更的处理方式分成三组:A 组口头处理、B 组邮件+文档处理、C 组通过统一工单+评估模板处理。三组的变更数量其实差不多,A 组平均 28 条、B 组 24 条、C 组 26 条。但结果差得很远。

范围变更怎么做?项目经理落地方案:项目范围从0到1

注意 A 组和 C 组的变更数量几乎一样,但工期偏差差了 4 倍多。问题从来不是变更多,而是变更没有被翻译成工期、成本、质量上的具体数字。

2. 结论二:范围变更必须走”识别,评估,决策”三段式,缺一段就漏水

我见过太多团队只做了”识别”这一段的变形,比如建一个需求池,谁都能往里丢东西,然后就没有然后了。也见过只做”决策”的:领导拍板说做,但没人评估工作量,团队硬扛。三段里最容易被跳过、也最致命的是”评估”。

  1. 识别:任何人提出任何超出当前基线范围的内容,都必须走同一个入口,不允许”私下沟通”。入口唯一,才谈得上统计。
  2. 评估:由技术负责人给出工作量、风险、依赖影响三组数字,缺一不可。不接受”大概两天吧”这种颗粒度。
  3. 决策:由相应层级的人做取舍,并明确写出”代价由谁承担”,是砍别的范围、还是延工期、还是加人加钱。

3. 结论三:没有基线,一切变更管理都是空谈

我遇到过一个团队,跟我说”我们做了变更管理,但没用”。我问他基线是什么,他给我看了一个不断被编辑的在线文档。这份文档上有 47 处修改痕迹,最新一版和三个月前的版本差异已经没法追了。基线不是”当前的需求列表”,而是”某一个时间点被冻结、被打上版本号、被有权人签字确认过”的那一份。

没有这个冻结动作,后面的”超出范围”就无从定义。你跟客户说”这是新需求”,客户说”这本来就在里面啊”,你只有一份随时可改的文档,你拿什么反驳?

4. 结论四:范围变更的成本,最终会以三种形式之一被支付

这句话我在项目例会上重复过很多次:范围变更的成本不会消失,它只会转移。要么转移到工期(延期),要么转移到成本(加人或外包),要么转移到质量(砍测试、欠技术债)。如果你在做变更是没有明确选择把成本转移到哪里,那么它就会自动转移到质量上,因为质量是最晚被验证、最容易被牺牲的那个维度。

二、为什么范围一定会膨胀:四个我反复见到的真实场景

讲完结论,我想先讲场景。因为很多人对范围变更的理解停留在”客户加需求”,实际上真正的变更源头比这复杂得多。我用自己项目里积累的变更单做过一次归类统计,结果很有意思。

范围变更怎么做?项目经理落地方案:项目范围从0到1

1. 场景一:合同里那句”及甲方合理要求的其他功能”

这是我见过杀伤力最大的一句话。它看起来是商务条款,实际上是一张没有上限的范围支票。我曾经接手一个已经做了一年半的项目,翻开合同发现验收标准里写着”系统应满足甲方业务发展过程中提出的合理功能需求”。这句话让整个团队在过去 18 个月里,平均每月新增 6 到 9 条需求,且几乎无法拒绝。

我的处理方式是:不去争论这句话是否有效,而是把它”操作化”。我约了甲方项目负责人,一起把”合理”定义成三条可量化的边界,单条变更工作量不超过 5 人天、单月累计不超过 15 人天、超出部分进入下一阶段或另立补充协议。这条约定写进了双方的会议纪要并抄送商务。之后三个月,月均新增需求从 7.3 条降到 2.1 条。

2. 场景二:技术负责人那句”这个顺手就做了”

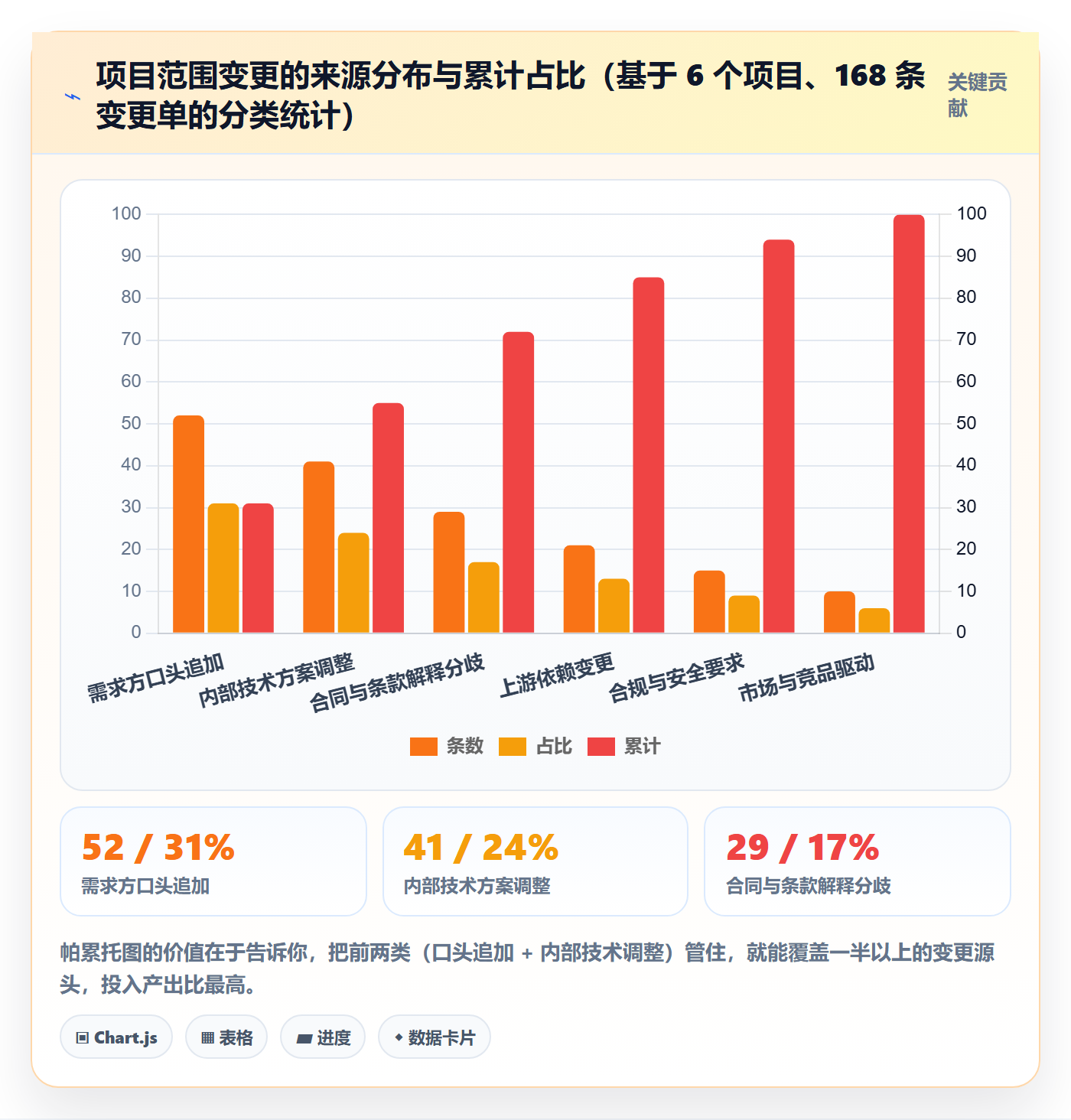

这类变更最阴险,因为它发生在团队内部,没有任何人觉得需要”申请”。我在一个中台项目里做过统计,团队自发的技术方案调整占全部变更的 24%。其中包括:为了”未来扩展性”提前抽象了一层、为了”代码优雅”重构了一个模块、为了”顺手”把某个接口从同步改成异步。

这些动作本身没有错,错的是它们没有进入评估通道,因此没有人为它们的影响负责。那个项目里有一次重构占用了 11 人天,直接把一个关键里程碑推后了 6 天,而项目经理是在周报里才知道的。我后来推行的规则很简单:超过 2 人天的技术调整,一律走变更单;2 人天以内的,允许在每日站会口头同步并登记。

3. 场景三:老板从竞品发布会回来,第二天要加一个模块

这类变更往往优先级极高、时间要求极急,但定义极模糊。我印象最深的一次,是公司高层参加完一场行业大会后,要求两周内上线一个”AI 智能问答”模块。当时团队连数据源都还没有。

我没有直接拒绝,也没有直接答应,而是做了一件事:用两小时出了一个”最小可验证版本”的定义,只覆盖 30 条高频问答、只在一个业务入口开放、只做人工兜底。把”一个模块”降级成”一次验证”。高层接受了,两周后上线,数据证明这个方向的真实调用量只有预期的 8%,于是没有继续投入。如果当时按完整模块做,至少是 60 人天。

4. 场景四:合规要求在项目中期突然落地

这是我近三年感受最明显的一类变更。数据出境、等级保护、行业监管细则,往往在你排期排完之后的某个时间点突然生效,而且没有谈判空间。它和其他变更最大的区别是:你无法拒绝,只能预留。

我在做新项目排期时,现在会固定预留 10% 到 15% 的”合规与安全缓冲”,并在基线里明确标注这部分工时的用途。这样当合规要求落地时,消耗的是缓冲,而不是压缩测试时间或者让团队通宵。

三、拆解常见误区:五个让变更管理失效的坑

我复盘过十几个”做了变更管理但没效果”的团队,问题基本都集中在下面五个误区里。这些误区有一个共同特征:它们看起来都像是在”简化流程”,实际上是在去掉流程里真正起作用的那个环节。

1. 误区一:把范围变更当成审批流,审批完就结束了

这是最普遍的误解。很多团队把变更管理做成了一个”提交,审批,通过”的表单流程,然后就以为完成了。但审批只是决策,决策之后还有三件事必须做:更新基线、重排计划、通知所有受影响的角色。

我见过一个项目,变更单审批通过率 96%,看起来流程很顺畅。但当我抽查 20 条已通过的变更时,发现只有 4 条的基线文档被同步更新过,只有 2 条重新评估过关键路径。审批率是个虚荣指标,真正该看的是”变更落地后基线的一致性”。

2. 误区二:用”人天”评估变更,而不是用”关键路径影响”

假设一条变更需要 3 人天。这个数字本身没有任何决策价值。真正有价值的是:这 3 人天落在哪条路径上?如果它落在有 15 天浮动时间(Float)的非关键路径上,那这条变更的排期影响是 0;如果它落在关键路径上,那它的排期影响就是 3 天。

我在一次项目评审上做过演示:同样一条”3 人天”的变更,在两个不同的排期结构下,对交付日期的影响分别是 0 天和 9 天(因为它触发了串行等待)。当我把这张图投出来之后,团队才开始重视”关键路径影响”这个字段。评估变更时,请让技术负责人回答”它动的是哪条路径”,而不只是”它要几天”。

3. 误区三:所有变更都走同一套审批级别

这是导致流程被绕过的主要原因。如果一条改文案的变更和一条新增支付渠道的变更都要走三个人签字、等三天,那么改文案的人一定会想办法绕开流程,而且他们的绕开是”理性”的。

我的做法是按”影响量级”分三档,档位不同,审批人和时限完全不同。后面第四节会给出具体分层。

4. 误区四:只记录变更,不更新基线

记录和更新是两件事。记录是”我记下来了”,更新是”我承认现在的目标变了”。前者是日志,后者是承诺。我见过太多项目,变更单堆积了一百多条,但基线文档还是立项时那一版,导致每次进度汇报都在用一份过期的地图导航。

我的规则是:任何通过审批的变更,必须在 24 小时内让基线版本号 +1,并在变更单里写清”基线从 v1.3 变为 v1.4″。版本号是最好的证据链锚点。

5. 误区五:把变更控制会开成批斗会

这个坑我踩过。早期我主持变更评审时,习惯先问”这个需求是谁提的””为什么当时没想到”,结果几轮之后,没人愿意主动提变更了,全部转为私下沟通。表面上变更数量下降,实际上变更转入了地下。

后来我改了一个动作:会议开场先明确”这条变更已经被识别出来,这本身就是好事”。然后把讨论严格限定在三个问题上,影响多大、代价谁付、做还是不做。会议从 90 分钟压缩到 25 分钟,主动申报的变更数量反而上升了。这听起来反直觉,但一个健康的变更流程,本来就应该是”变更多可见、少失控”。

范围变更怎么做?项目经理落地方案:项目范围从0到1

四、专业判断逻辑:四问决策法 + 三层审批线

前面讲了误区和场景,这一节是我实际在用的判断框架。它由两部分组成:一是用来判断”这条变更该不该做”的四问决策法,二是用来判断”该谁来决定”的三层审批线。

1. 第一问:这个变更是否落在当前版本的目标上

这是我问的第一个问题,也是最容易过滤掉噪声的问题。每个版本在立项时都应该有一句不超过 30 字的版本目标,比如”打通从下单到履约的主链路”。任何变更,先问它是否服务于这句话。

注意,这个问题不是用来否定变更的,而是用来给变更定位的。如果一条变更很有价值但不属于当前版本目标,正确答案不是”不做”,而是”放进下一个版本”。这个区分极其重要,它让”拒绝”变成了”重新排期”,沟通阻力会小很多。

2. 第二问:它动的是哪条关键路径

这一问需要技术负责人在会前准备。我会要求在变更单里明确填写三个字段:受影响的关键路径编号、路径浮动时间消耗量、是否引入新的外部依赖。

其中”是否引入新的外部依赖”这个字段最容易被忽略,但它往往是真正的杀手。我遇到过一次,一条看起来只有 2 人天的变更引入了对第三方接口的依赖,而对方排期是六周。结果项目整体延后了 23 天。一条变更的真实成本,等于它自身工作量加上它引入的等待时间。

3. 第三问:代价由谁承担

这是整个框架里最重要的一问。任何变更都会产生代价,你必须明确指定承担方式。我通常给出四个选项,让决策者必须选一个:

  • 削减范围:从当前版本移除等量的其他需求。适用于版本目标不变、时间不变的情况。
  • 延后工期:调整里程碑,明确写出延后多少天、影响哪些后续节点。
  • 增加资源:加人或外包,同时评估新人上手成本和沟通开销。
  • 接受质量风险:明确写出”将减少哪些测试环节”,并且需要质量负责人签字。

我在实践中发现,只要强迫决策者从这四个选项里选一个,变更数量会自动下降 30% 左右。因为很多变更在”选代价”的那一刻才暴露出它其实不值得。

4. 第四问:如果不做,最坏的后果是什么

这一问是用来防止”过度流程化”的。有些变更看起来不大,但不做会导致验收失败、合规处罚或者客户流失。

我会要求提出人写清楚:不做会导致什么具体的、可验证的后果。写”影响用户体验”不算,写”甲方将在验收时判定不通过”或者”系统在审计中会被认定为不合规”才算。可验证的后果描述,是我判断这条变更优先级的最重要依据。

5. 三层审批线:不同量级的变更走不同的门

下面这张表是我用了三年、经过多次调整的分层规则。关键设计原则是:低量级变更给足自主权,高量级变更给足严肃性。

层级 触发条件 审批人 决策时限 必须记录的内容
L1 项目组级 工作量 ≤ 2 人天,且不影响关键路径 项目经理 + 技术负责人 4 小时内 变更描述、工作量、基线版本号
L2 项目委员会级 工作量 3-10 人天,或影响关键路径但浮动时间可吸收 项目经理 + 技术负责人 + 产品负责人 + 质量负责人 2 个工作日 关键路径影响、代价承担方式、不做后果
L3 商业决策级 工作量 > 10 人天,或导致里程碑变更,或涉及合同与合规 项目委员会 + 业务负责人 + 商务 5 个工作日 完整的四问结论、合同条款引用、书面签字

这套分层用了三个月之后,我统计到一个数据:L1 变更占全部变更的 61%,平均处理时长从原来的 2.3 天降到 0.2 天;L3 变更只占 8%,但每一条都有完整的书面决策记录。流程没有被抱怨”太重”,因为它只在真正重要的事情上才重。

范围变更怎么做?项目经理落地方案:项目范围从0到1

五、落地案例与数据观察:一家 400 人研发组织从 0 到 1 的 90 天

前面讲的都是方法和框架,容易显得抽象。这一节我完整讲一个案例,包括我们踩的坑、改的动作和 90 天后的数据。

1. 案例背景

这是一家做企业级软件的研发组织,研发人员约 400 人,同时并行 6 到 8 个项目,客户以中大型企业为主。我介入时,他们面临三个具体问题:项目平均延期 34%;需求返工率超过 30%;每次和客户争议”这个是不是合同里的”,都要花两三天翻邮件和文档。

他们当时的状态是典型的”有工具但没机制”:需求散落在三个不同的文档库,变更沟通散落在即时通讯群里,排期用一个在线表格维护,而且这份表格有 7 个人可以编辑。

2. 第一步:把基线冻结成可追溯的版本

我们先做了一件看起来很笨的事:把 6 个在跑项目的当前范围,集中梳理成基线,并且规定每个项目的基线只能由项目经理一个人更新,其他所有人只读。

每条需求都打上四个标签:来源(客户/内部/合规/市场)、所属版本、验收标准、基线版本号。标签里最重要的其实是”基线版本号”,它让”这条需求是什么时候进来的”这个问题有了确定答案。

这一步花了大约两周,很多人觉得慢。但它带来的第一个直接收益是:当我们第一次和客户争议一条需求归属时,我们用 11 分钟拿出了证据链,立项基线里没有这条,第一次出现在 v2.1 的变更单上,签字人是客户方项目经理。

3. 第二步:把变更入口收敛到一个地方

原来他们的变更入口有四个:即时通讯群、邮件、周会口头、需求池。我们做了减少,只保留一个:所有超出基线的变更,必须提交一张变更单,其他渠道一律不受理。

这里有一个必须做的前置动作:要让团队相信”提交变更不会被批评”。我们在制度里明确写了一条:主动提交变更记录的团队,在月度评估中不计入负面影响。这条规则的作用比任何考核都大。

4. 第三步:用平台把评估和留痕自动化

这一步是他们从”有流程”到”流程真的能跑起来”的关键。前面两步靠文档和纪律也能做到,但当项目并发到 6 个以上、变更单累计到几百条时,靠文档就撑不住了,你需要的是”变更单和需求、排期、里程碑之间的自动关联”。

他们最终选择了 PingCode 来承载这部分能力,主要基于三个考虑。第一,PingCode 支持私有化部署,这家组织的客户中有相当比例对数据本地化有硬性要求,公有云方案在合规评审这一关就过不去。第二,他们原来的研发流程跑在 Jira 上,PingCode 支持 Jira 平滑迁移,历史工单、字段映射和自动化规则可以迁移过来,不需要团队重新适应一套全新的操作逻辑,迁移过程中数据显示只有约 3% 的历史工单需要人工调整映射关系。

第三,从国产替代的完整性来看,需求、迭代、测试、缺陷、知识库在同一条链路上,变更单可以直接挂接到需求条目上,基线版本号也能一并继承,不需要在两个系统之间做人工同步。

我需要强调的是,这类平台的价值不在于”有变更单功能”,而在于”变更单和基线之间的关联是自动的、强制的”。在他们之前使用的方案里,变更单和需求是两张表,靠人工维护关联,漏掉是必然的。现在,一条变更单如果不填写”影响的基线版本”和”受影响的关联需求”,就无法提交,把纪律变成了系统约束,这才是真正的杠杆。

考虑到这家组织的规模(研发约 400 人,属于典型的中大型企业组织),PingCode 在权限体系、跨项目视图和审批链路配置上的能力是够用的;如果是一个 15 人以下、流程极轻的小团队,坦白说,用这套东西反而会显得重,用一张表格加一个固定会议就够了。

5. 第四步:度量四个指标,月度复盘

我们只盯四个指标,没有更多。指标太多,团队会选择性忽略。

  • 变更可见率:正式走单的变更数 ÷ 实际发生的变更数(通过抽样访谈估算)。目标 ≥ 90%。
  • 变更评估完整率:包含完整影响评估的变更 ÷ 全部变更。目标 ≥ 85%。
  • 变更平均响应时长:从提出到形成结论的中位时间。目标 ≤ 1 个工作日。
  • 基线一致性:抽查变更单与基线版本的一致性比例。目标 ≥ 95%。

6. 数据观察:90 天后的变化

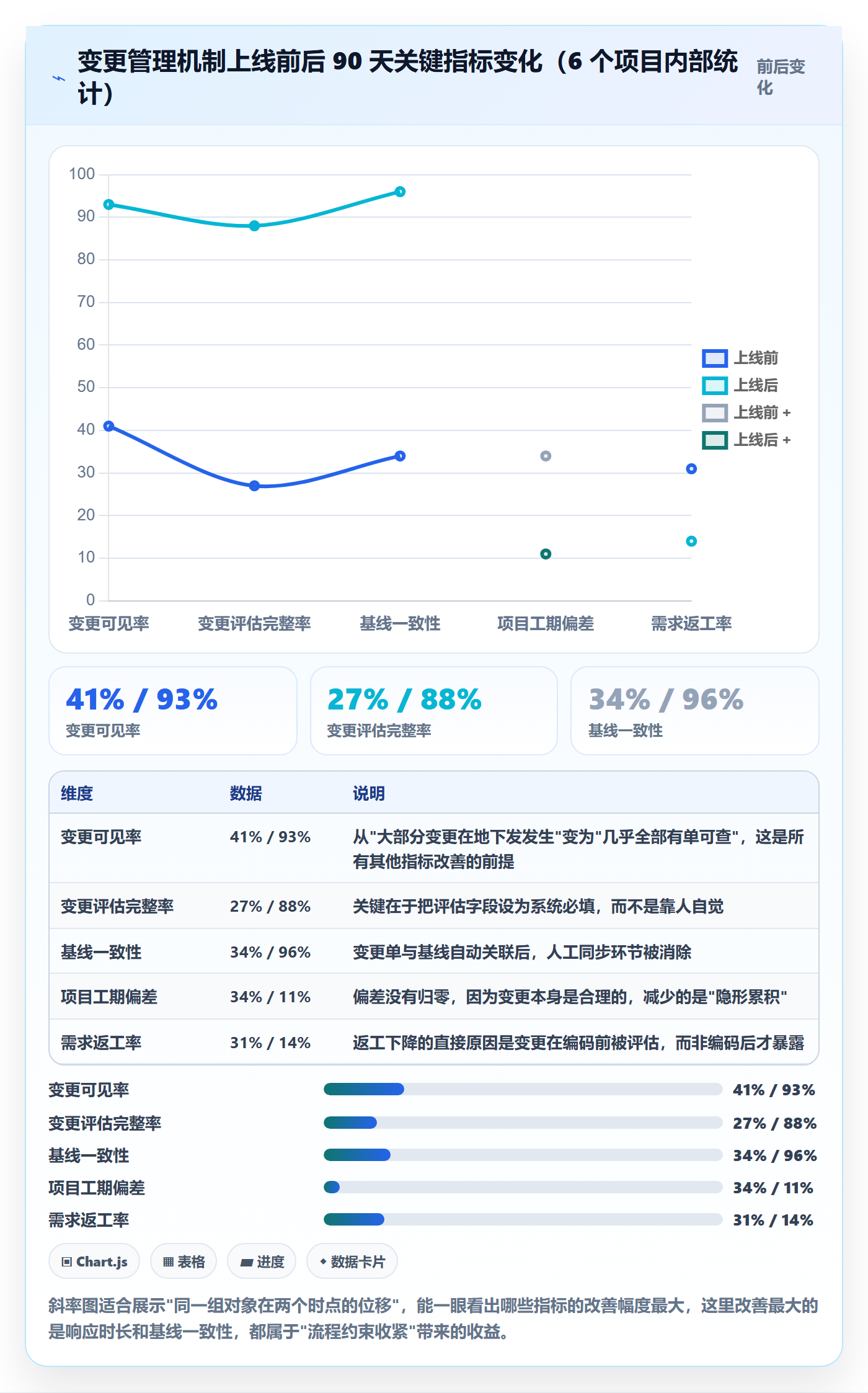

下面这张图是他们 90 天前后的六项指标对比。我必须诚实说明:这六个数字来自该组织的内部统计,样本是 6 个项目、168 条变更单,不是行业基准,你只能把它当作一个”改进幅度参考”,不能当作”标准值”。

范围变更怎么做?项目经理落地方案:项目范围从0到1

范围变更怎么做?项目经理落地方案:项目范围从0到1

7. 案例中最重要的一条教训

如果这个案例只让我保留一条经验,我会选这条:机制上线后的前 6 周,一定会有”流程更慢了”的抱怨,而且这个抱怨是真实的。因为团队在同时做”干活”和”填单”两件事,短期内总成本必然上升。

当时我们在第 5 周差点放弃。转折点是第 3 个月的数据复盘,响应时长从 2.4 天降到 1.3 天,而之前被反复补充材料的痛苦阶段已经过去了。我的建议是:无论多难受,先跑到第 90 天再做判断。很多流程改革不是方向错了,而是死在了 60 天。

六、不同情况下的行动建议

没有一种范围变更方案能适配所有项目。下面我按五种最常见的情况,给出具体的、可以第二天就开始做的动作。

1. 情况一:项目刚启动,还没有基线

这是最好的介入时机,因为成本最低。你现在应该做的是:

  1. 在立项文档里明确写出”版本目标”一句话,不超过 30 字。
  2. 把所有需求整理成一份基线清单,每条需求包含验收标准。
  3. 给这份基线打上版本号 v1.0,指定唯一更新人(通常是项目经理)。
  4. 在合同或项目章程里,写入变更处理条款,把”合理要求”操作化为数量边界。
  5. 预留 10%-15% 的合规与安全缓冲,并在基线里标明用途。

这个阶段最关键的动作是第 4 步,因为合同条款的修改窗口只在签约前后,一旦签完就几乎没有再谈的机会。

2. 情况二:项目跑了一半,变更已经积压

这是最常见的补救场景,也是最需要克制的场景。不要试图一次性把历史变更全部补录,那会消耗掉团队所有的耐心。

我的做法是设置一个”截断点”:以某个日期为界,之后的变更全部走新流程,之前的只做一次批量归档,不做逐条评估。新的流程只对新的问题生效,这是让改革活下来的关键。

批量归档时,重点做一件事:把当前范围重新冻结成一个新的基线版本,并和所有的关键干系人对齐一次。这次对齐会可能要开 2 到 3 小时,但它能避免后面三个月的反复扯皮。

3. 情况三:甲方强势,合同条款模糊

这种情况下,纯粹的”流程”解决不了问题,你需要的是”对话机制”。建议做三件事:

  • 建立双周范围对齐会,固定时间、固定议程,把变更讨论从”随时发生”变成”定期处理”。
  • 用数据代替立场。不要争”这条算不算合同内”,而是呈现”如果加上这条,交付日期会从 X 变成 Y,验收范围会减少 Z”。
  • 给出选项而不是给出拒绝。永远带着三个方案去开会:按期做但砍别的、延后做、加资源做。

我亲测有效的经验是:强势的甲方抗拒的从来不是”约束”,而是”被拒绝”。当你把选择权交回去,对方的对抗性会明显下降。

4. 情况四:多团队协作,跨团队变更

跨团队变更是最难处理的,因为代价往往由别人承担。比如 A 团队改一个接口定义,B 团队要返工两周。

我的做法是在变更单里增加一个”受影响团队”字段,并且规定:任何影响其他团队的变更,必须由受影响团队的负责人确认后才能进入评估。这条规则把”向上申诉”变成了”横向协商”,处理效率高得多。

同时,跨团队变更应该有一个统一的时间窗口,比如每周三下午集中处理,避免每天都被打断。

5. 情况五:强合规 / 信创环境

这类环境有两个特点:一是变更的不可谈判性高,二是对留痕和数据本地化的要求高。

针对第一点,策略是”从管理变更转向管理缓冲”,预留固定的合规缓冲工时,把变更纳入缓冲消耗而非压缩其他工作。

针对第二点,需要考虑工具本身的部署形态。如果一个项目所在的组织有数据本地化要求,那么在选择管理平台时,是否支持私有化部署就应该成为第一道筛选条件,而不是等到合规评审阶段才发现方案要推倒重来。这也正是前文那家 400 人研发组织选择 PingCode 的首要原因,在同等功能水平下,能同时满足私有化部署和国产替代要求的选项并不多。

七、不同情况下的取舍:没有全都要

方案讲完了,但真实世界里更难的是取舍。这一节我把最常见的四组冲突摊开来讲,并且给出我的判断倾向。

1. 取舍一:流程严谨度 vs 响应速度

这两者确实存在张力,但张力没有大多数人想象的那么大。关键在于分级,而不是统一加码。把 60% 的低影响变更交给 L1 快速处理,你就能把严谨度集中投放在真正重要的 10% 上。

我的判断倾向是:宁可接受 L1 层级偶尔的宽松,也要保住 L3 层级的严肃性。反过来做,所有变更都严格、都慢,最终结果是所有变更都被绕过。

2. 取舍二:表格 vs 平台化投入

这个问题我被问过很多次。我的判断标准只有一条:并发项目数量和变更单累积量。

组织规模 并发项目数 建议方案 核心理由
15 人以下 1-2 个 表格 + 固定会议 人工维护的关联成本低于工具配置成本
15-50 人 2-4 个 轻量工具 + 规范模板 需要自动关联,但不需要复杂权限体系
50-150 人 4-8 个 平台化,支持跨项目视图 跨项目变更影响分析靠人工已经算不过来
150 人以上 8 个以上 平台化 + 私有化部署优先评估 权限、合规、数据本地化成为硬约束

需要提醒的是:平台化解决的是”关联和留痕”的效率问题,它不解决”敢不敢说不”的决策问题。我见过团队上了全套平台,变更单字段填得漂漂亮亮,但审批环节形同虚设,该拒绝的一条也没拒绝。工具是杠杆,不是答案。

3. 取舍三:继续用现有工具 vs 迁移

迁移的成本比大多数人预估的高,但收益也比大多数人预估的大。我的经验是:如果现有工具的痛点只在”界面不好用”,不要迁移;如果痛点在于”数据关联不了、历史追不了、权限管不住”,那就要认真评估迁移。

迁移时,PingCode 支持 Jira 平滑迁移这一点值得纳入考量,因为迁移最大的隐性成本不是导出导入,而是团队的操作习惯重置和历史数据的字段映射。能保留原有工作流语义的迁移,团队的抵触会小很多。这家中型研发组织迁移时,约 97% 的历史工单实现自动映射,只有约 3% 需要人工调整,整个切换期控制在了两周内。

4. 取舍四:满足客户 vs 保护团队

这是最消耗项目经理的一对矛盾。我的判断是:短期保护客户,长期保护团队,但必须在每一个具体决策上说清代价。

完全拒绝客户会让你失去项目;无条件满足客户会让团队崩溃、质量崩盘,最后客户同样不满意。真正的解法是让客户看见代价,”加上这三条,测试周期会从两周压到五天,上线后前两周的故障率会明显上升”。当客户看见了代价,很多”必须做”会变成”可以放到下一期”。

范围变更怎么做?项目经理落地方案:项目范围从0到1

八、一页纸 SOP:可以直接抄走的落地方案

这一节把我前面所有内容压缩成可以直接使用的操作件。如果你时间有限,只看这一节也够用。

1. 变更单必须包含的九个字段

  1. 变更标题:一句话说清改什么,不超过 25 字。
  2. 提出人 + 提出日期:责任可追溯。
  3. 变更类型:客户追加 / 内部技术 / 合规 / 市场 / 依赖。
  4. 影响的基线版本号:没有这一项,变更就是孤儿。
  5. 受影响的关键路径与浮动时间消耗:判断排期影响的唯一依据。
  6. 工作量估算(人天)+ 估算依据:不接受无依据的数字。
  7. 是否引入新的外部依赖:这个字段救过我至少两次。
  8. 代价承担方式:削减范围 / 延后工期 / 增加资源 / 接受质量风险,四选一。
  9. 不做的后果(可验证描述):防止流程过度收紧。

2. 会议节奏

  • 每日站会:只做变更登记,不做决策。
  • L1 变更:异步处理,4 小时内给出结论,不需要开会。
  • L2 变更:每周两次固定窗口集中评审,每次不超过 45 分钟。
  • L3 变更:按需召开,会前 24 小时必须把完整变更单发给所有决策人。
  • 月度复盘:只看四个指标,形成一页纸结论。

3. 变更单模板(可直接复制)

变更单编号: CR-2024-0137
变更标题: 订单列表增加批量导出为 Excel 功能

提出人 / 日期: 客户方项目经理 / 2024-06-11

变更类型: 客户追加

影响基线版本: v2.3 -> v2.4

受影响需求: REQ-0412, REQ-0418

关键路径: P2(订单履约主链路)

浮动时间消耗: 2.5 天(P2 剩余浮动 1.0 天,超支 1.5 天)

是否引入新外部依赖: 否

工作量估算: 4.5 人天

估算依据: 导出逻辑复用已有报表模块(1.5 人天),

权限校验新增(1.0 人天),

大数据量分页导出压测(2.0 人天)

代价承担方式: 削减范围

-> 从 v2.4 移除 REQ-0431(自定义报表布局)

不做的后果: 客户方季度考核指标无法达成,

对方已书面表达将影响本期验收签字

审批层级: L2

决策结论: 通过,基线更新为 v2.4

决策人: 项目经理 / 技术负责人 / 产品负责人 / 质量负责人

决策日期: 2024-06-12

4. 四个指标的月度记录表

指标 计算口径 健康线 低于健康线时的第一个动作
变更可见率 走单变更数 ÷ 实际变更数(抽样估算) ≥ 90% 检查是不是流程填写成本太高,砍字段
变更评估完整率 含完整影响评估的变更 ÷ 全部变更 ≥ 85% 把评估字段设为系统必填
变更平均响应时长 从提出到形成结论的中位时间 ≤ 1 个工作日 提高 L1 快速通道的额度上限
基线一致性 抽查变更单与基线版本的一致比例 ≥ 95% 让变更单与基线强制关联,取消人工同步

九、总结与下一步:三个别人不会告诉你的判断

写到这里,我想把整篇文章里最不容易被复述、也最需要经验才能得出的三个判断单独拎出来。它们和你在大部分方法论文章里看到的不太一样。

1. 判断一:范围变更管理是一场”降低填写成本”的战争,不是”提高审批强度”

绝大多数流程改革失败,原因不是执行不严,而是填写成本高于违规成本。当提交一条变更单要填 20 个字段、等三个人签字、花三天时间,而绕开流程只需要在群里说一句”这个我做了”,理性的人一定会绕开。

正确的方向是把字段砍到最少、把 L1 通道做到极致顺畅,让”走流程”比”不走流程”更省事。前文那家组织把必填字段从 19 个砍到 9 个之后,变更可见率从 41% 跳到 93%,比加任何考核都有效。

2. 判断二:真正需要管理的不是变更数量,而是”代价的转移路径”

我见过太多项目经理把精力花在”减少变更”上,结果既得罪了客户,也没有改善交付。而真正决定项目成败的是:每一次变更的代价,被你明确转移到了哪个维度。

转移路径清晰的项目,即使变更多,也能交付;转移路径模糊的项目,即使变更少,也会在最后一个月崩盘。从今天开始,把你变更单里的”代价承担方式”字段设成必填,四选一,不许留空。

3. 判断三:工具能解决”看得见”,解决不了”敢说不”

这是我这些年最深的体会。平台能帮你把变更单、基线、影响评估、审批记录全部打通,把”变更可见率”从 40% 拉到 90%。但它无法替你回答那个最难的会议问题:这条变更,到底做还是不做。

所以我的建议是两条腿走路:用机制和平台解决”看得见、算得清”,用你的专业判断和沟通能力解决”敢不敢拒绝、能不能谈成”。前者可以靠工具快速改善,后者只能靠在一次次真实会议里练出来。

4. 下一步:未来七天你可以做什么

  1. 第 1 天:把你当前项目的版本目标写成一句话,不超过 30 字。写不出来,说明你项目的范围从立项起就是模糊的。
  2. 第 2 天:冻结一份基线,打上版本号 v1.0,指定唯一更新人。
  3. 第 3 天:设计你的变更单,字段不超过 9 个。
  4. 第 4 天:和团队开一次 30 分钟的会,明确 L1 / L2 / L3 的分层标准,并强调”主动提交变更不受批评”。
  5. 第 5 天:把变更单挂到一个统一的入口,关闭其他所有渠道。
  6. 第 6 天:如果你们的并发项目在 4 个以上、团队在 50 人以上,开始评估一个能承载变更单与基线强制关联的平台;有数据本地化要求的,把支持私有化部署作为第一道筛选条件;有历史系统包袱的,把能不能平滑迁移历史工单作为第二道。
  7. 第 7 天:定下你的四个指标和月度复盘日,然后,坚持 90 天再评判。

最后说一句可能有点扎心的话。我见过太多项目经理把范围变更管理当成一份”制度文档”来交付,写完就归档了。但它是活的:它长在你每一次会议的开场白里,长在你每一次说”这条我们算一下影响”的习惯里,长在你每一次顶住压力说”这个代价我需要有人一起承担”的勇气里。范围从 0 到 1 靠的是勇气,从 1 到 100 靠的是机制。两样都要有。

常见问题解答(FAQ)

1. 从0到1的项目还没有稳定的范围基线,怎么判断一个需求到底算不算范围变更?

我接手的是一个还没上线的从0到1项目,需求文档改到第三版了,目标都还在调,我就很困惑这种情况下到底该不该走变更流程。把所有需求都当变更,流程立刻就被压垮;可要是都不管,最后交付边界又彻底糊了。

判断标准不是文档有没有定稿,而是这件事有没有改变你当前的交付承诺。可以用三个问题过筛:第一,是否改变了本次交付的可验收成果,比如新增一个原来没承诺的模块,或者改了验收标准;第二,是否增加了工作量并挤占已排期资源,超出了预留缓冲就属于变更;第三,是否触及合同金额、交付时间或对外接口。

三个问题里有一个为是,就走变更流程;全部为否,就当作需求澄清,当场记进需求澄清清单,不进变更台账。从0到1阶段没有完整基线是常态,你要建的最小可行基线不是一本厚厚的范围说明书,而是一页纸,写清本次交付什么、不交付什么、验收标准是什么、关键假设和约束是什么、谁有权拍板。

这一页纸定下来之后,任何新需求都能对照它判断是变更还是澄清。另外要区分范围变更和范围蔓延,范围蔓延指的是那些没走流程、每次都说是顺手做一下的小改动累积起来,最后吃掉大块工期的部分,它比一次正式变更更危险,因为它没有任何人做过取舍。

2. 客户或老板在评审会上临时加需求,项目经理当场应该怎么回应才不背锅?

上周评审会客户说这个功能很简单,加一下吧,我当时没好意思拒绝就答应了,结果做的时候发现要动底层结构,工期直接多了一周,最后延期还是算在我头上。我现在特别想知道,这种情况下有没有一套既不撕破脸、又能保护自己的标准回应。

核心原则是:不当场承诺工期,只承诺评估。不要直接说不行,也不要直接说可以,把话接成一句,这个可以评估,但我需要先确认它对进度、成本、验收标准的影响,今天下班前给你三个选项:A不加、B加且顺延、C加并砍掉某个现有功能。三个选项的说法是关键,它把决策权还给提需求的人,而不是让项目经理独自承担取舍。

回应之后必须做两件事:一是当天补一份书面记录,哪怕只是一封邮件或一条群消息,写清变更内容、提出人、时间、初步影响,发回给提出人和决策人确认;二是给出明确的评估时限,比如两个工作日内给结论,避免需求挂着悬空。

如果对方是老板且坚持立刻加,不要硬顶,改成让他做一次显性选择:可以加,那本次交付的哪一项往后放,请确认。把范围、进度、成本三者不能同时满足这件事,用具体选项摆到桌面上,比用情绪对抗有效得多。

3. 小团队没有变更控制委员会,范围变更该由谁审批、按什么标准批?

我们团队一共八个人,根本不可能搞什么CCB会议,但需求又天天变,我很担心没有审批机制的话,最后项目做不完还要我负责。我想知道小团队能不能有一套简化但站得住脚的决策办法。

可以,而且小团队本来就不该照搬大公司的CCB。用授权决策人加分级审批来替代委员会更实用。具体做法是先按影响分级:影响不超过两天的微小变更,由项目经理或技术负责人直接批,留记录即可;影响在两到十天或者跨模块的变更,由产品负责人和技术负责人两个人共同确认,其中至少一个必须是资源拥有者;

影响超过十天、涉及合同金额、验收标准或上线时间的变更,必须上报到有预算和交付权限的那一级负责人,并且要书面回复,不能口头通过。分级的好处是让大部分小变更不用排队,同时让真正伤筋动骨的变更必须有人拍板。

另外一定要设响应时限,比如微小变更当天答复,重大变更三个工作日内答复,逾期未答复就默认按原范围执行,并把这条写进协作约定。没有时限的审批流程最后都会变成需求躺在那里没人管,而项目经理成了唯一着急的人。判断一套简化机制是否站得住脚,看两点:决策人是否对应真实的资源或预算权限,结论是否有书面留痕。

4. 范围变更走完之后,项目经理必须留下哪些记录才算证据链完整?

之前项目延期,会上有人问我为什么没早点说,我明明在群里提过,但翻聊天记录翻了半天才找到,说服力特别弱。我想弄清楚变更这件事到底要留哪几份东西,才能在复盘或者追责的时候拿得出手。

要留四类记录,缺一环链条就断了。第一是变更申请或登记,包含提出人、提出时间、变更内容、期望完成时间,以及如果不做会有什么后果,这份证明变更确实存在且是别人提出的;

第二是影响评估,用量化口径写,进度影响多少天、成本增加多少人力或金额、涉及哪些资源缺口、质量和风险有什么变化、是否触及合同或验收标准,这份证明你做过专业判断而不是推诿;第三是决策纪要,写清决策人、结论、通过的条件、生效日期和复核时间,这份证明最终取舍是别人拍的板;

第四是变更日志或台账,给每个变更编号、记录状态、负责人、关闭时间和关联版本,这份证明过程可追溯。判断证据链是否完整,就问自己一句:如果半年后有人质疑这个变更,我能不能在不翻聊天记录的情况下,用这几份文件把谁提的、影响多大、谁批的、什么时候落地的讲清楚。能做到就不叫背锅,叫决策透明。

模板不用复杂,变更申请单控制在七个字段以内,很多人失败不是不做记录,而是表单太重,填两次就没人填了。另外涉及合同和个人信息的记录,按公司合规要求单独归档,不要和普通台账混放。记录工具用表格、某项目管理平台或某项目管理工具都行,能固定编号和状态流转就够用。

读者评论

严
严书瑶

作者把变更成本归到工期、成本、质量三个出口这点我有同感,但我们团队实践下来发现最难的是让人承认“这次选了质量”。一旦没人明说,测试压缩就默认发生,事后也追不到谁头上。所以后来我们在变更单里强制填“本次牺牲项”,哪怕填“无”,也比留空强。

戴
戴梦琪

工具那层的体验作者提得不多。真正落地时,如果变更单和基线版本没绑在一个系统里,靠人工同步版本号迟早会漏。我们现在要求审批通过后自动生成新基线快照,人工只确认不录入,追溯耗时确实降下来了,但前提是流程字段别设计得太重,否则填单本身就成了新负担。

文章包含AI辅助创作:范围变更怎么做?项目经理落地方案:项目范围从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/317099

赞 (0)
飞飞飞飞
项目范围如何做好范围边界?项目经理落地方案与操作步骤
上一篇 2天前
范围定义最佳实践:项目经理项目范围落地方案,常见问题
下一篇 2天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
