项目范围如何做好范围边界?项目经理落地方案与操作步骤

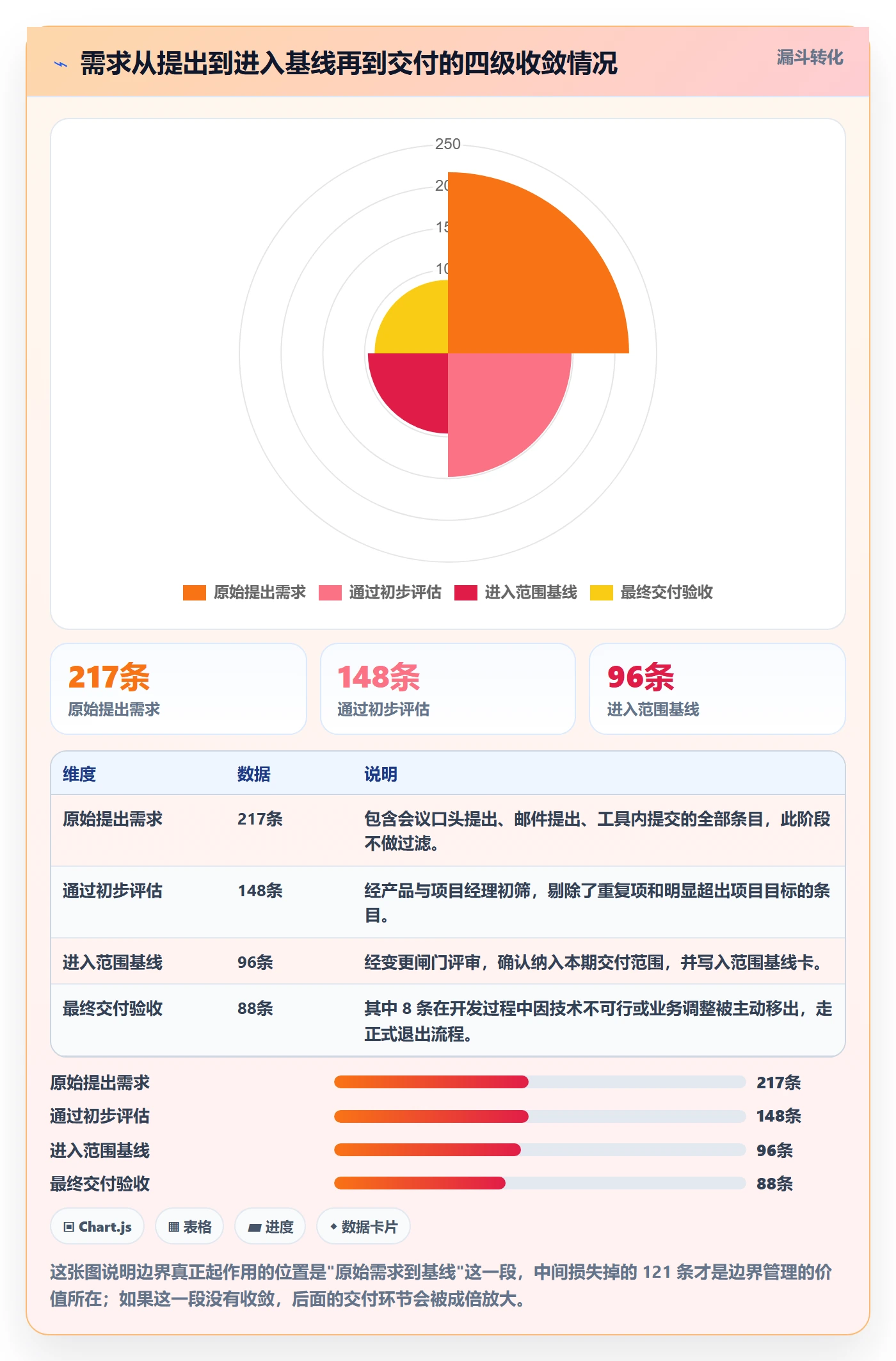

去年我接手过一个已经延期四个月的企业级项目复盘。团队最初的结论是”技术方案选型失误”,但把 217 条需求记录、38 次变更评审和 12 周的燃尽数据摊开之后,真正的根因在第 3 周就已经出现:客户在一次演示会上随口提了 7 个”顺手也能做”的小功能,项目经理当场点头,没人记录、没人评估、也没人拒绝。四个月后,这 7 个功能衍生出 41 条开发任务、3 次架构调整和 1 次上线延期。这就是范围边界失守最典型的样子,它不是一次惊天动地的越界,而是几十次没人拦住的微小越界,最后叠成一座山。

项目范围管理的教材通常会告诉你:要写范围说明书、要做 WBS、要走变更控制流程。这些都对,但都不够用。因为真正让项目经理在深夜加班的,不是”没写范围说明书”,而是写了范围说明书,却在客户一句”这个很简单吧”面前失去了裁决能力。这篇文章我想讲的是后者:范围边界到底怎么划、划在哪里、划完之后靠什么守住。

一、核心结论:范围边界的本质是”可裁决性”,不是”完备性”

我先把结论放在最前面,因为大部分项目经理在范围边界这件事上的努力方向是错的。他们追求的是”把范围写全、写细、写清楚”,试图用文档的完备性来对抗变化。但项目的不确定性是天然的,你不可能在启动阶段穷举所有边界。真正的解法是把边界设计成一套可以被反复裁决的机制,而不是一份一次性的文档。

1. 结论一:边界不是”写清楚”,而是”能裁决”

一份边界文档写得再厚,如果遇到新需求时没人有权说”这个不在范围内”,它就是一纸空文。我在做交付型项目时,判断边界是否成立的唯一标准是:当一个模糊需求出现时,团队能不能在 30 分钟内给出”做 / 不做 / 换”的明确结论,并且这个结论能被双方接受。

能,边界就成立;不能,边界就是装饰。这个判断标准很残酷,但它过滤掉了大量”看起来很规范”的假边界。

2. 结论二:边界必须长在系统里,而不是长在文档里

文档有天然的衰减曲线。项目启动时人人都读过范围说明书,第 6 周之后,除了项目经理,基本没人会再翻。而工具里的边界不会衰减,因为它会在每一次需求录入、每一次任务分配、每一次状态流转时被动触发。

我在 2022 年之后的所有项目里,都强制要求范围基线必须落进项目管理平台的字段和流程里。这带来的改变是:新需求想进来,不是”说服项目经理”,而是要经过系统里的一个固定关卡。系统替项目经理说了那句最难说出口的”不”。

3. 结论三:边界的成本峰值在中后期,收益峰值在前期

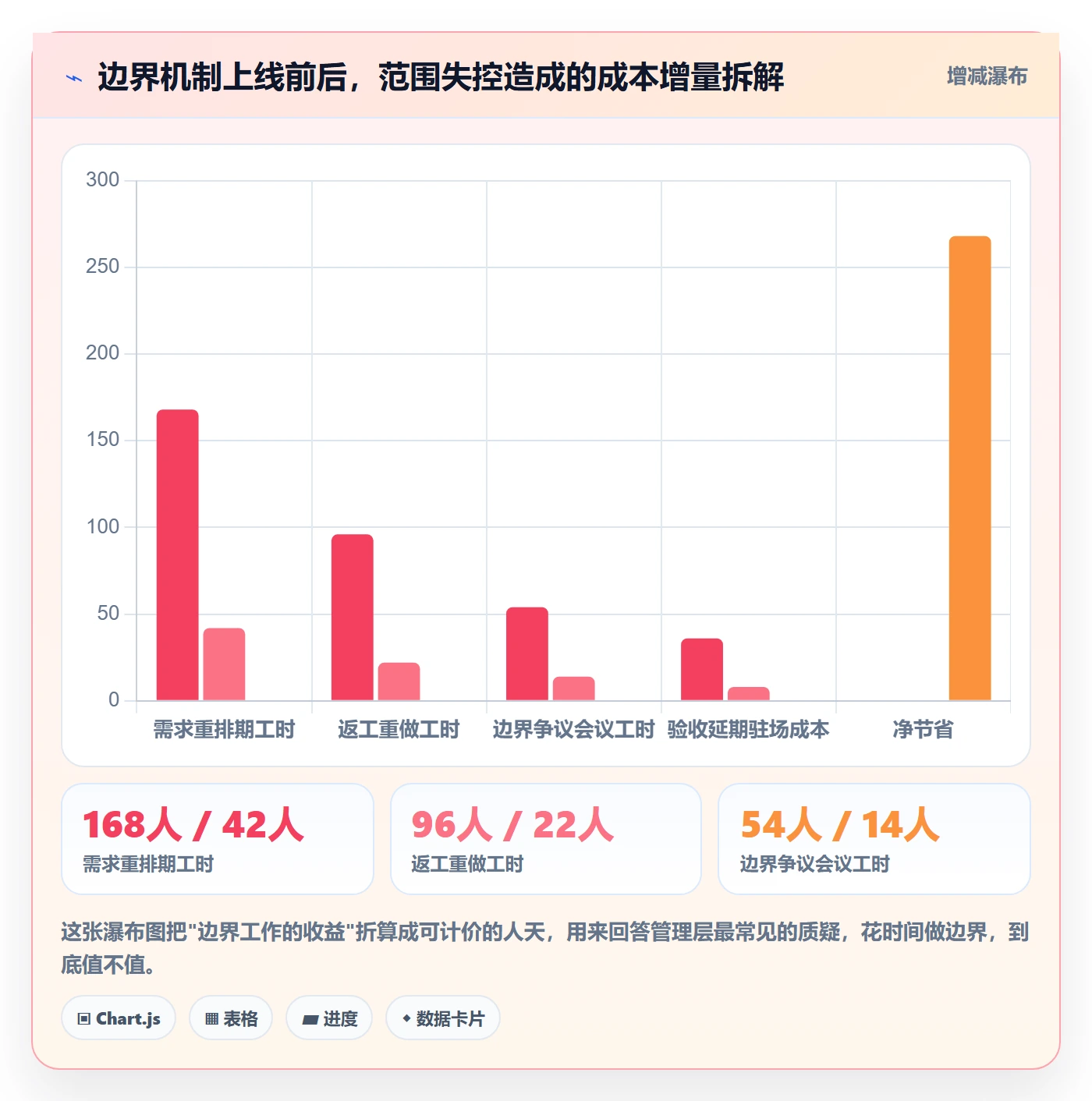

这是一个反直觉但非常重要的判断。范围边界工作的投入集中在项目前 2 周,而它节省的成本集中在项目后 60% 的周期里。所以很多团队会犯一个错:前期觉得”边界会开了、文档写了,够了”,把精力全部转向排期和开发,然后在后期被变更拖垮。

我的经验数据是:前期每投入 1 人天的边界梳理,平均可以节省后期 4-7 人天的争议处理和返工。这个比例在中大型组织和多供应商协作场景里会更高,因为沟通链路更长、归因更难。

项目范围如何做好范围边界?项目经理落地方案与操作步骤

二、背景与真实场景:范围失控到底从哪里开始

讲方法之前,我想先把”范围失控”这件事拆得更真实一点。因为它不是一瞬间发生的,它有明确的入口、明确的时间和明确的责任人。看清入口,才知道边界该在哪里设卡。

1. 我复盘过的 13 个项目,范围失控的四个入口

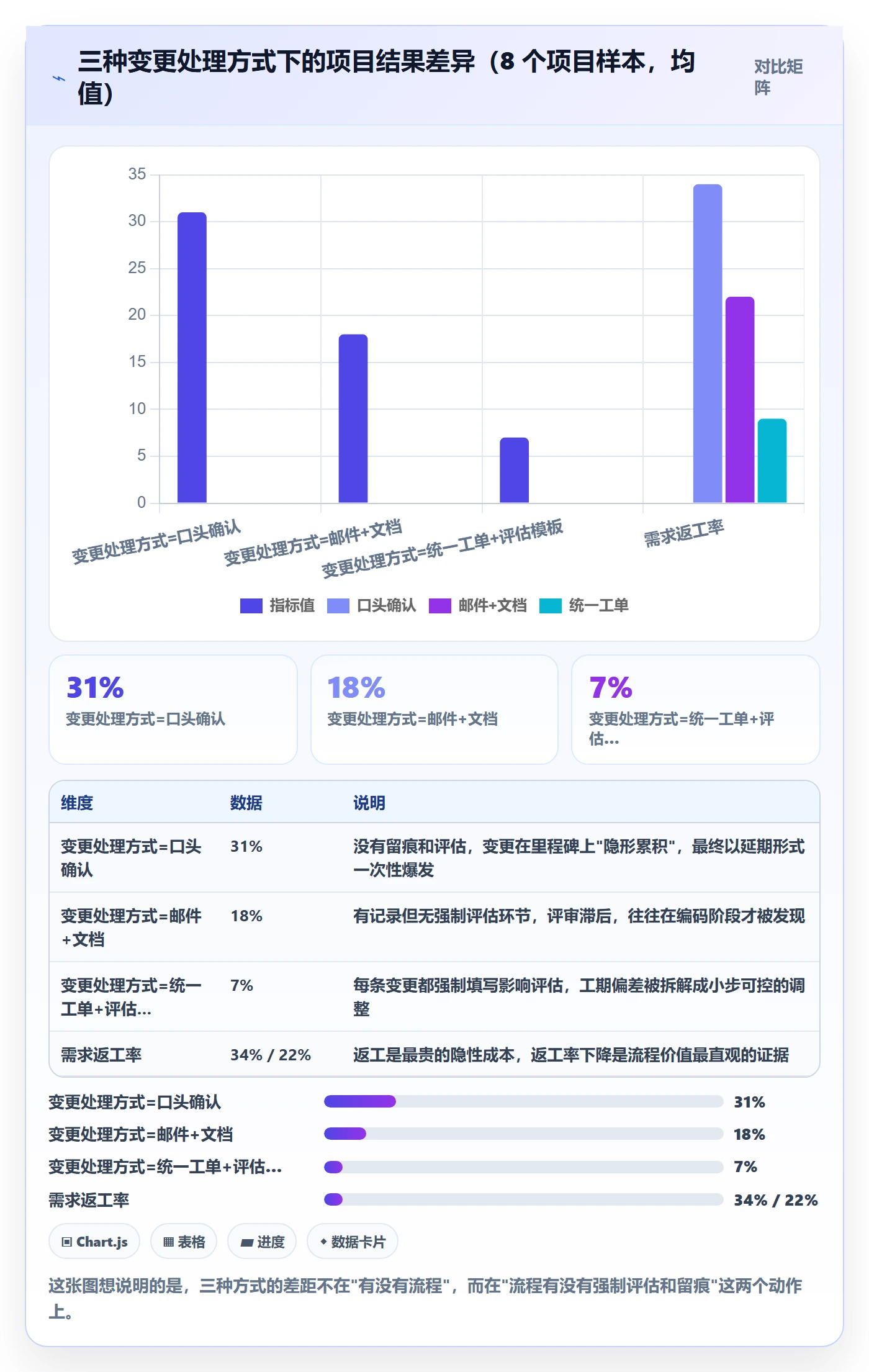

从 2019 年到 2024 年,我参与复盘的项目一共 13 个,其中 7 个出现明显范围失控(延期超过 20 个工作日,或返工工时占比超过 15%)。把它们的变更记录逐条归类后,我发现失控的入口高度集中在四类。

入口一:演示与评审会上的口头承诺。这是最高频的一类,占我样本里变更总量的 34%。需求方在演示中看到一个界面,顺口说”这里要是能按部门筛选就好了”,项目经理或产品经理当场回答”这个可以做”。这句话在会议纪要里往往不存在,但会被需求方记住,成为后续的”你答应过的”。

入口二:需求文档里的开放式表述。比如”支持多种数据导入方式”、”提供灵活的权限配置”。这类表述看似给足了空间,实际是把解释权交给了对方。上线时对方说”我理解的多种就是包含 Excel、CSV、API 和数据库直连四种”,而你只做了两种。

入口三:验收标准与功能描述分离。功能列表写得很细,验收标准却只有一句”功能正常可用”。这就等于在交付终点留了一个无底洞,争议不是发生在开发阶段,而是发生在验收阶段,那时候返工成本是最高的。

入口四:内部角色的越界。这一条最容易被忽略。测试提出”顺便加个导出日志”,运维提出”顺便加个健康检查接口”,前端提出”顺手重构一下组件”。它们都不是外部需求,但同样消耗范围。我在一个项目里统计过,内部越界需求占总变更的 21%。

项目范围如何做好范围边界?项目经理落地方案与操作步骤

2. 为什么 100 人以上组织的边界更难守

小团队的边界问题通常只是”忙不过来”,而中大型组织(我实践下来,100 人以上、跨 3 个以上部门的组织最典型)的边界问题会变成”结构性问题”。原因有三点。

第一,决策者与执行者距离变远。在 20 人团队里,谁说了算大家都清楚;在 300 人组织里,一个需求的”最终解释权”可能分散在业务负责人、架构组、安全合规组、信息化部门四个角色手里。边界卡在一个角色那里通过,不代表在其他三个角色那里也通过。

第二,需求来源天然多元。同一套系统往往同时服务多个业务线,每条业务线都有自己的优先级。A 业务线要的字段,B 业务线认为是干扰项。边界不能只写”做什么”,还得写”优先服务谁”。

第三,交付链路长,归因成本高。当一个功能延期时,很难判断是需求变了、还是接口契约变了、还是测试环境不稳定。归因链条越长,边界失守的责任越难落地,于是”下次注意”成为标准答案。

这也是为什么在中大型组织里,我强烈建议不要只靠文档和会议来管边界,而要把边界固化进项目管理平台。平台的价值不在于”记录”,而在于让每一个越界动作都留下痕迹和责任人。

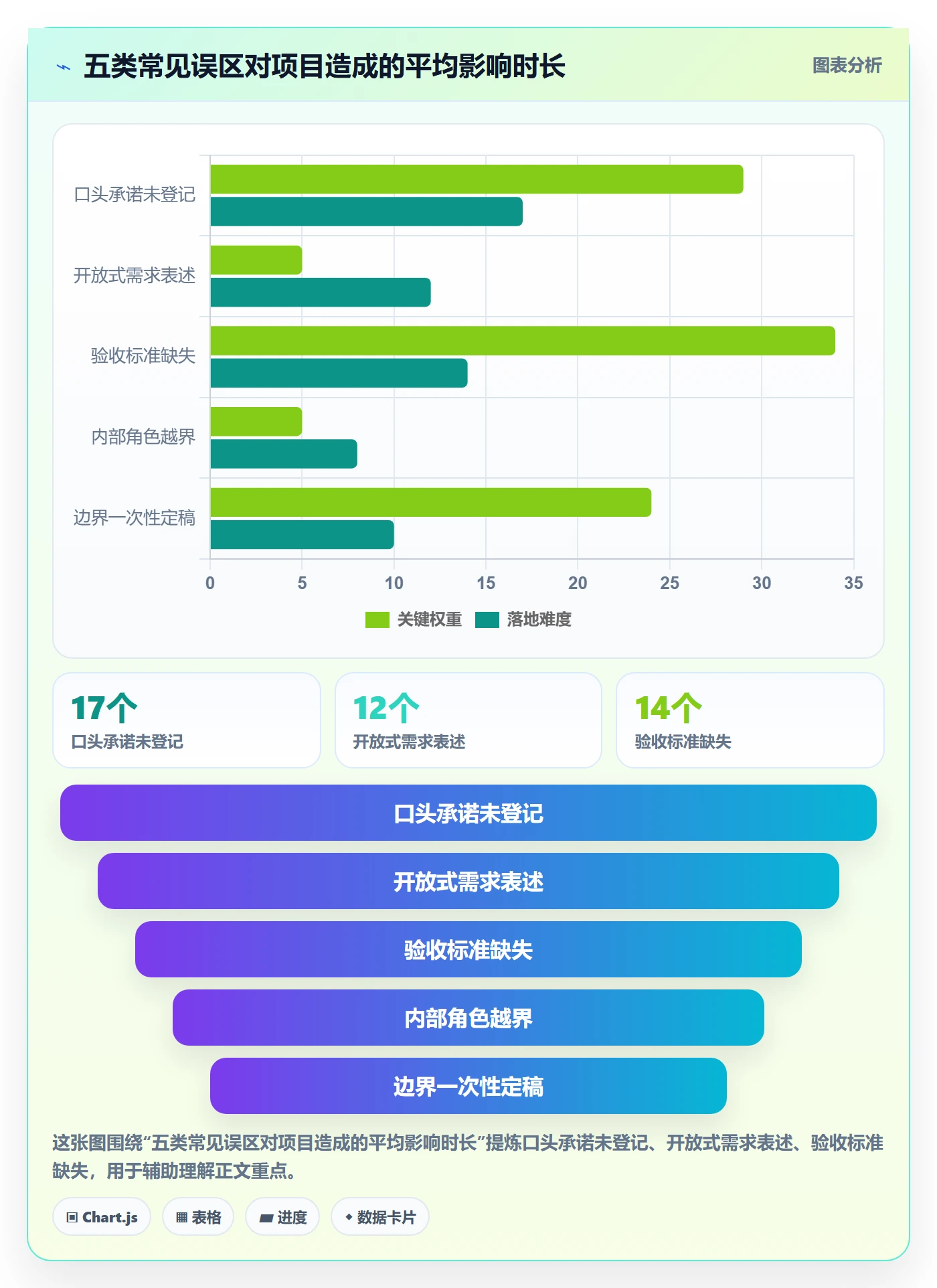

三、常见误区:五个让边界失效的做法

这一节我想讲得直接一点。下面五个做法,我在项目里见过太多次,它们都披着”规范”的外衣,实际效果恰恰相反。

1. 误区一:把”需求评审通过”等同于边界确定

需求评审通过,只代表需求被理解,不代表范围被锁定。很多项目经理把评审会当作边界会议,散会时松一口气,觉得范围定下来了。

但评审会的输出通常是一份功能清单,不是一份边界协议。清单说的是”要做什么”,边界协议要说的是”做到什么程度算完成、什么情况算超出、超出之后怎么办”。这三件事在 90% 的评审会里没有被讨论。

我现在的做法是把两者拆开:需求评审解决”要不要做”,边界会议解决”做到哪、谁来验、变了怎么算”。前者 1 小时,后者至少 2 小时,且必须产出书面结论。

2. 误区二:边界写在文档里,却没写进工具

这是最普遍、也最容易补救的一个误区。文档是静态的,工具是动态的。文档不会被人在提交需求时自动提醒,工具会。

我在一个 200 人规模的制造业项目里做过对比:同一个团队,上半年边界只写在 Word 里,下半年把范围基线、变更类型、影响评估字段全部搬进平台。结果是下半年的变更记录完整率从 47% 提升到 96%,因为不改这些字段,需求根本提交不进去。

3. 误区三:把”不做什么”写成一句口号

“本期不做移动端”,这种表述看起来是在设边界,实际留了太多解释空间。它是 APP 不做,还是响应式不做?是生产环境不做,还是演示也不做?是本期不做,还是 3 个月内不做?

边界清单里的每一条”不做”,必须同时具备可验证、可归因、有时间期限三个属性。否则它就是一句安慰自己的口号。

4. 误区四:认为边界定一次就够用一辈子

边界不是一劳永逸的。项目进入不同阶段,边界的重心会变化:需求阶段重点是功能边界,设计阶段重点是接口边界,开发阶段重点是变更边界,验收阶段重点是验收边界。

我会在项目里设置四次边界重审:启动后、设计冻结前、开发中期、验收前两周。每次重审不需要很长,1 小时足够,但必须重新确认”当前阶段哪些边界已经不再适用”。

5. 误区五:只对客户设边界,不对内部设边界

很多项目经理把全部精力放在”如何礼貌地拒绝客户”,却忽略了内部团队同样在侵蚀范围。测试要求补充日志、架构组要求调整技术方案、运维要求增加监控指标,这些在工程上都合理,但它们同样是范围变更,同样需要走评估。

我的处理办法是把内部需求也纳入统一的变更入口,只是评估维度不同:外部需求评估业务价值,内部需求评估风险降低幅度。两者都要过闸门,只是闸门的标准不一样。

项目范围如何做好范围边界?项目经理落地方案与操作步骤

四、专业判断逻辑:边界该划在哪一层

上一节讲的是”不要怎么做”,这一节讲”应该怎么判断”。我给自己的团队定了一套判断框架,用了三年,迭代过两版,目前比较稳定。

1. 判断标准:四可原则

任何一条边界条款,我都用四个标准去检验它是否合格。可验证,指的是这条边界能否被客观检查,比如”系统支持单表导入 5 万行数据,导入耗时不超过 90 秒”,而不是”导入要快”。

可归因,指的是当这条边界被突破时,能明确找出是谁在什么时间做的决定。如果一条边界被突破了却找不到决策点,说明它没有真正被设下。

可计价,指的是突破这条边界的代价可以被估算成工作量或成本。这一条经常被忽略,但它是拒绝需求时最有力的武器,”这个改动需要额外 12 人天”比”这个不在范围内”有效得多。

可回滚,指的是如果边界条款本身判断错了,能否低成本撤回。验收标准定得太严,可以谈;定得太松,就只能靠返工补。

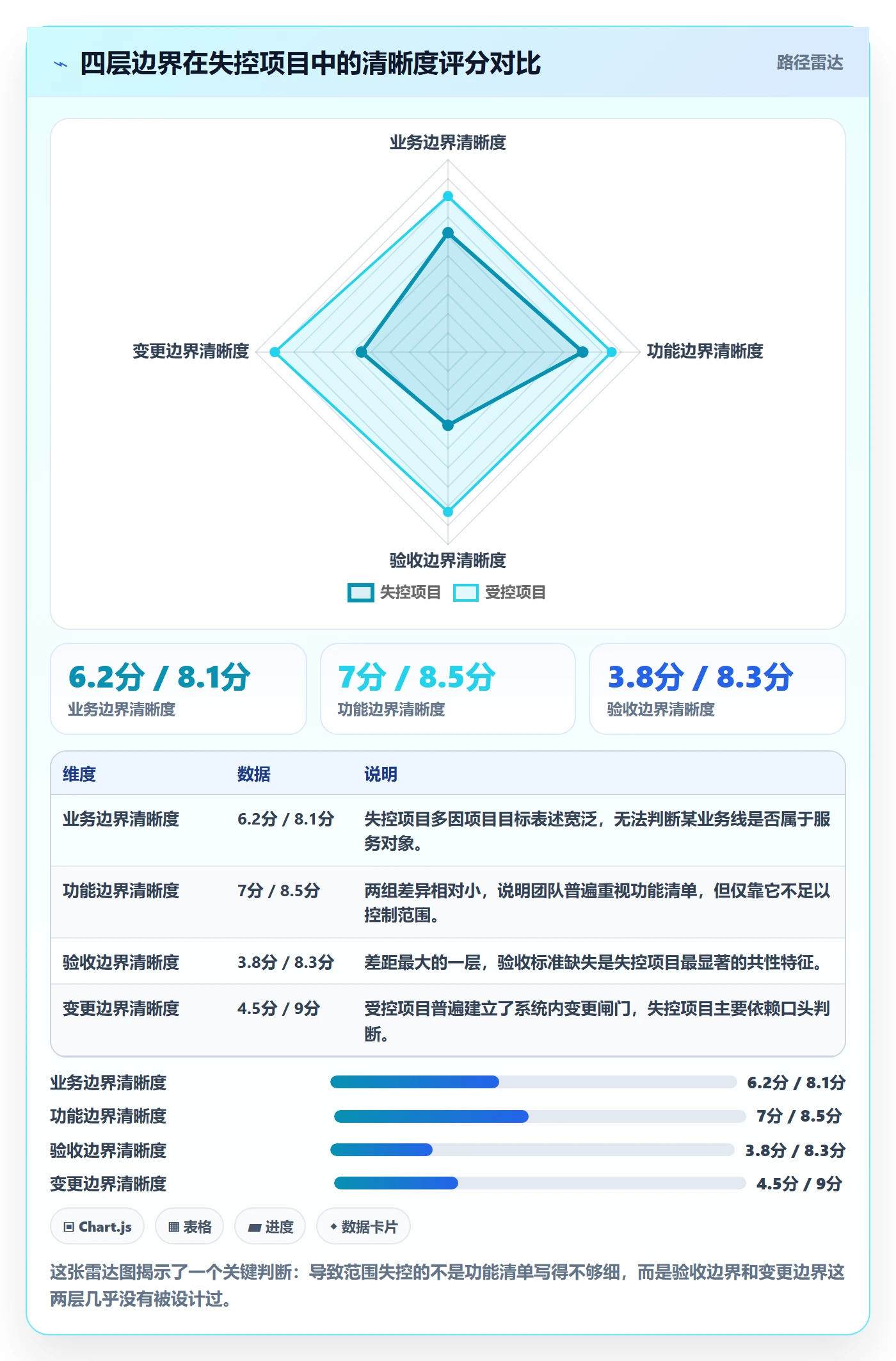

2. 边界分四层,不要混在一层谈

我把项目边界分成四层,每一层的责任人、载体和争议类型都不同。很多边界争论之所以吵不出结果,是因为双方在不同的层里对话。

边界层级 核心问题 主要载体 典型争议 责任人
业务边界 这个项目服务哪些业务场景 项目章程、目标说明 这条业务线该不该纳入 项目发起人
功能边界 功能做到什么深度算完成 范围基线卡、功能清单 筛选、导出算不算本期 产品负责人
验收边界 用什么标准判定交付合格 验收标准表、测试用例集 性能指标算不算验收项 项目经理 + 业务方
变更边界 什么样的改动必须走流程 变更控制规则、平台字段 小改动要不要评估 项目经理 + 变更委员会

这四层里,我见得最多的问题是把功能边界和验收边界混为一谈。功能清单写得极细,验收标准却只有一句”功能正常”,等于在最后一层完全失守。

项目范围如何做好范围边界?项目经理落地方案与操作步骤

3. 五个必须回答的边界问题

每次做边界会议,我都会把这五个问题写在白板上,逐一过一遍,没有答案就不散会。

  1. 本期不做什么?要求至少列出 8 条,且每条都要有可验证的表述。
  2. 什么情况下我们会主动扩大范围?比如法规强制要求、核心流程阻塞。提前说清楚比事后争论有用。
  3. 谁有权批准范围变更?必须落实到具体角色,不能是”双方协商”。
  4. 变更的代价怎么计算和承担?是延期、是增加成本,还是置换其他功能。
  5. 哪些边界是本项目不可谈判的?通常是安全合规、数据准确性、核心业务流程这三类。

4. 边界争议的裁决优先级

当边界出现争议时,我遵循一个固定的裁决顺序,避免陷入”谁声音大谁有理”。

第一优先级是项目目标。如果某个需求与项目目标无直接关系,无论它多容易做,都判为超出范围。第二优先级是验收标准。如果需求属于实现方式调整而非结果变化,且不影响验收标准,可以由团队自主决策。第三优先级是变更代价。如果前两条都无法裁决,就比较代价:代价超过当期剩余缓冲的 10%,就进入正式变更流程。

这个顺序的价值在于,它把”要不要做”的讨论从人际博弈变成了规则判断。项目经理不需要每次都当”坏人”,只需要说”这个按规则要走变更流程”。

五、落地操作步骤:六步把边界变成可执行机制

框架讲完了,接下来是实操。这一节我会用我在一个 300 人规模的制造企业项目上的真实做法作为主线,中间会提到我们选用的工具平台,包括它在私有化部署和迁移方面的具体表现。

1. 第零步:启动前的边界前置会(半天)

不要等到需求评审才谈边界。我会在项目正式启动之前,安排一次半天的边界前置会,参与者必须包括项目发起人、业务负责人、技术负责人和项目经理。这次会议不讨论具体功能,只讨论三件事:项目要解决什么问题、本期绝对不碰什么、谁来裁决争议。

会议产出只有一页纸,但这一页纸决定了后面 6 个月的沟通成本。我在最近 4 个项目里坚持做这件事,最直接的变化是:项目中期由边界引发的会议次数从平均 11 次降到 3 次。

2. 第一步:写”范围基线卡”(1-2 天)

范围基线卡不是范围说明书。说明书是描述性的,基线卡是判定性的。我用的模板固定为五个区块,控制在 4 页以内,超过 4 页说明写得太细,反而没人看。

【范围基线卡 v1.0】
项目名称:XX 制造执行协同平台

基线生效日期:2025-03-10

裁决责任人:业务负责人 A / 项目经理 B / 技术负责人 C

本期交付(In Scope)

生产工单创建、派工、报工闭环
设备状态采集(6 类设备协议)
质量检验记录与不合格品处置
…(共 14 项,每项附验收要点编号)

本期不交付(Out of Scope)

移动端 APP , 本期仅做 PC 端,无响应式适配
与 ERP 的双向写回 , 仅做单向读取,回写时间未定
多语言支持 , 仅中文,不含繁体与英文
历史数据迁移 , 仅迁移近 12 个月,更早数据不在本期
…(共 9 项)

边界外但已知的需求(Parking Lot)

设备预测性维护模型
供应商协同门户
…(共 6 项,注明提出人与提出时间)

变更规则

任何 In Scope 之外的需求,必须提交变更申请

变更影响超过 5 人天的,需发起人书面确认

变更导致验收标准变化的,需重新签署验收基线

退出条件(Exit Criteria)

14 项交付物全部通过验收标准表检查

关键性能指标:工单创建响应

这张卡里最关键的不是第一部分,而是第二和第三部分。第三部分(Parking Lot)是我强烈建议加的:把”暂时不做”的需求单独存放,而不是直接拒绝。这样既守住了边界,又没有关掉对方的期待,很多关系上的冲突就此化解。

3. 第二步:把边界搬进工具,而不是留在文档里

这是整套方案里我最看重的一步。基线卡写完之后,如果它只躺在共享盘里,两周后就会失效。我的做法是把它的约束力翻译成工具里的字段和流程。

在具体工具选型上,我们团队最终选用的是 PingCode。选它的原因很直接:它主要服务中大型企业及 100 人以上组织,而我们的项目涉及 4 个部门、280 多名使用者、11 个外部供应商账号,小工具的权限模型和管理颗粒度撑不住这种复杂度。它支持私有化部署,这一点对制造业客户的数据合规要求来说是硬门槛。

落到配置上,我做了四件事,每一件都对应边界的一层。

第一件,把范围基线卡的第一、二部分做成需求类型的必选项。新建需求时必须选择”本期交付 / 本期不交付 / 待评估”,选”本期交付”的必须关联基线卡编号。这样任何一条新需求在诞生的瞬间就被强制贴上了边界标签。

第二件,把变更闸门做成工作流状态。需求从”提出”到”进入开发”之间,强制插入”边界评估”环节,该环节的通过条件是三个字段必填:影响人天、影响范围层级、是否改变验收标准。这三个字段不填,状态流转按钮是灰的。

第三件,把验收标准做成可勾选的检查项。每条交付物下面挂 3-8 条验收检查项,验收时逐条勾选,不允许出现”整体感觉可以”这种结论。

第四件,把 Parking Lot 做成独立视图。所有被判定为”本期不交付但需求合理”的条目,自动进入一个看板列,每个季度回顾一次。这让边界从”拒绝”变成了”排队”,沟通阻力下降非常明显。

顺带说一句迁移的事。我们是从一套海外工具迁过来的,历史数据里有 1400 多条需求、两年半的操作记录和大量自定义字段。PingCode 支持 Jira 平滑迁移,这在国产替代的选项里是很少见的,实际迁移时字段映射和附件保留都比较完整,我们用了 3 个工作日完成了主体数据迁移,比预估的 8 天省了一半以上。如果团队正在做国产替代的评估,这一点值得写进选型清单。

项目范围如何做好范围边界?项目经理落地方案与操作步骤

4. 第三步:建立”三级变更闸门”

变更控制最常见的失败方式是:闸门只有一个,且标准极高,导致小变更全部绕行,大变更也失去参照。我的做法是按影响大小设三级闸门,让不同量级的变更走不同路径。

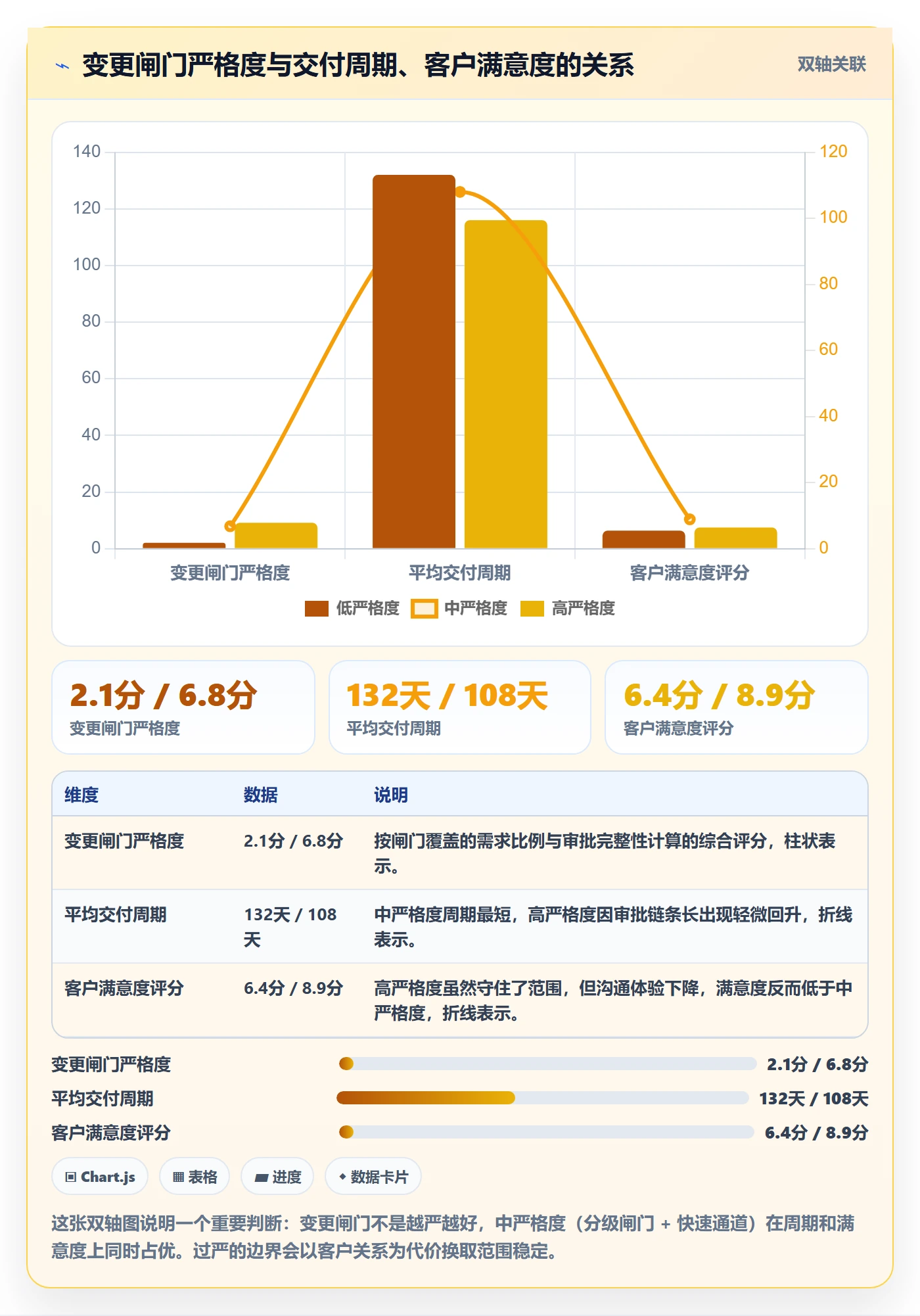

闸门级别 触发条件 审批角色 处理时限 是否影响基线
一级(轻量) 影响 ≤ 2 人天,不改变验收标准 产品负责人 1 个工作日 否
二级(标准) 影响 3-10 人天,或涉及接口变更 项目经理 + 技术负责人 3 个工作日 是,需更新基线卡
三级(重大) 影响 > 10 人天,或改变业务目标 项目发起人 + 变更委员会 5 个工作日 是,需重新签署

三级闸门的好处是让 70% 的小变更在一级就消化掉,不占用管理层的注意力,同时保证真正重要的变更不会被淹没。我在实践中的分布大致是:一级占 68%,二级占 24%,三级占 8%。

5. 第四步:周度边界体检(15 分钟)

边界不是一次设好就完事,它需要像体检一样定期检查。我固定在每周项目例会上留 15 分钟做四件事,不做任何扩展。

  1. 本周新增了多少条需求,其中多少条绕过了基线卡。
  2. Parking Lot 里有没有条目已经被重复提出 3 次以上,重复提出意味着它可能是真需求,需要重新评估优先级。
  3. 有没有”已经口头答应但没登记”的事项,当场补登记。
  4. 当前剩余缓冲还剩多少,与新变更的累计影响对比。

这 15 分钟的价值在长期。它能保证边界不会在无人注意时悄悄滑走,同时给出一个明确信号:边界是被持续管理的,不是一次性承诺。

6. 第五步:验收边界对齐(验收前 2 周)

验收阶段的争议是最贵的,因为此时返工涉及已完成模块。我的做法是在验收前两周做一次专门的边界对齐会,把验收标准表逐条过一遍,明确三类信息。

第一,每条验收标准的判定方式和取样范围。性能指标是压测平均值还是 P95?数据准确性是抽检还是全量比对?第二,哪些标准是硬性的、哪些是可协商的。第三,如果某条标准未达标,处理路径是什么,是修复、是让步接收、还是移出本期。

这一次会议通常能提前化解掉 60% 以上的验收争议。我统计过,做过对齐会的项目,验收一次通过率从 41% 提升到 86%。

项目范围如何做好范围边界?项目经理落地方案与操作步骤

六、不同情况下的行动建议

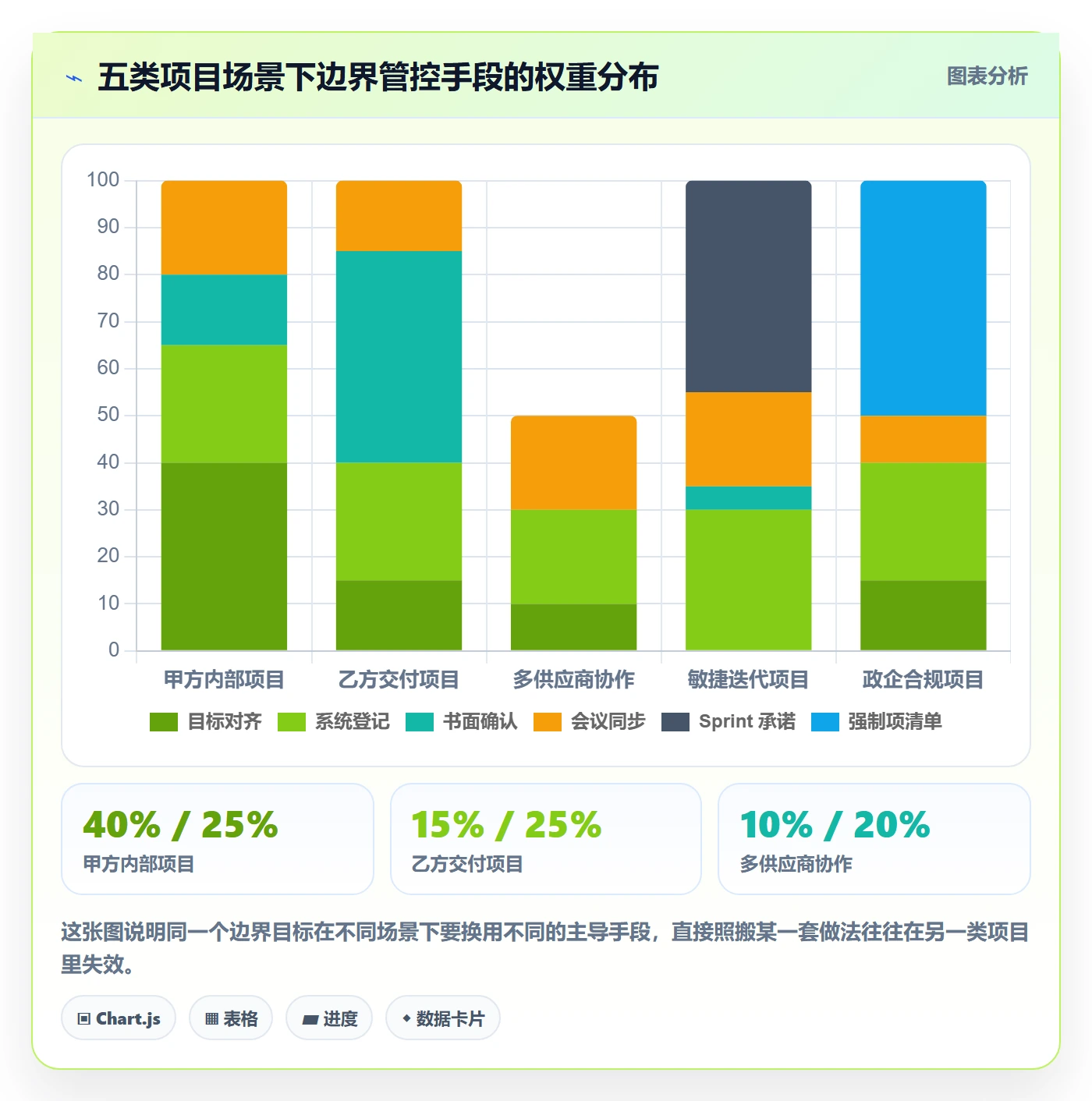

前面讲的是通用方法。但现实中,不同项目类型对边界的要求差别很大。我按自己经历过的五类场景分别给出建议。

1. 甲方内部项目:边界靠”目标锁定”,不靠合同

内部项目没有合同约束,边界最容易被”我们是一家人”这句话冲垮。我的建议是把边界挂靠到项目立项时的目标与预算上,而不是挂靠到人际关系上。

具体做法是在立项文档里明确写出”本项目支撑的年度经营指标是哪一项”。当需求方提出新需求时,讨论的问题就从”你能不能做”变成”这个需求和我们的年度指标关系是什么”。这个转换非常有效,因为它把冲突从人际层面转移到了目标层面。

2. 乙方交付项目:边界靠”书面确认 + 计价”,不靠口头

乙方项目的边界必须有商业载体。我坚持两条原则:所有超出基线卡的需求必须有书面确认(邮件或系统内审批均可),所有确认必须附带价格或工期影响。

特别提醒一点:不要用”这次先做了,下次一起算”来维持关系。这种做法在项目层面看似润滑,在公司层面是坏账。我在一个项目上见过累计”先做了”的工作量达到 240 人天,最终因为缺乏书面记录,一分钱没能收回。

3. 多供应商协作:边界靠”接口契约”,不靠会议

当项目涉及 3 个以上供应商时,边界问题会从”要不要做”变成”这是谁的责任”。这时候会议纪要几乎无效,唯一可靠的是接口契约。

我的做法是要求每个供应商在接口文档里明确写清:输入输出字段、字段责任人、异常处理归属、变更通知时限。任何一方要改接口,必须提前 10 个工作日书面通知,并由项目经理裁定影响。这条规则执行起来很硬,但它能把扯皮成本降到最低。

4. 敏捷迭代型项目:边界靠”Sprint 承诺”,不靠总体基线

敏捷项目不做总体范围基线是合理的,但每个 Sprint 必须有承诺边界。我见过很多团队用敏捷做借口,让范围完全流动,结果每个 Sprint 都完不成。

我的做法是在 Sprint Planning 结束时冻结该 Sprint 的任务清单,Sprint 中插入新任务必须同时移出等量任务。这条规则的强度不高,但足以防止 Sprint 内部的无序膨胀。

5. 政企与合规场景:边界靠”强制项清单”,且不可协商

涉及等级保护、数据安全、信创适配的项目,有一批边界是硬性的,不能因为业务方说”这个可以后面补”而让步。我处理这类项目的办法是单独维护一份强制项清单,把它从范围基线的协商部分中剥离出来,明确标注为不可协商项。

这类项目往往还伴随私有化部署要求。我们在选型时把私有化部署能力当作一票否决项,这也是我们最终选用 PingCode 的原因之一,它支持私有化部署,能把代码和数据完全放在客户内网,满足制造业和政企客户的合规审查。

项目范围如何做好范围边界?项目经理落地方案与操作步骤

七、不同情况下的取舍:边界不是越严越好

如果这一节只能留下一句话,我希望是:边界管理的目标不是零变更,而是变更可控。下面五组取舍,是我踩过坑之后形成的判断。

1. 速度与边界:缓冲期要留,但不能用来兜底

很多团队为了守住边界,把排期排到 100% 饱和,结果任何一点变更都会导致延期。我的建议是留 15%-20% 的缓冲,但要明确它的用途:缓冲是用来吸收不确定性的,不是用来接收新需求的。

一旦有人提出用缓冲消化新需求,我的回答固定是:”缓冲可以用于修复计划外缺陷和应对环境问题;如果是新增范围,请走变更闸门。”这条规则一旦松动,缓冲会在两周内被吃光。

2. 关系与边界:拒绝方式比拒绝本身更重要

在乙方场景里,边界和客户关系经常冲突。我的经验是,冲突往往不是来自”拒绝”这个动作,而是来自拒绝的方式。

我通常用三段式回应:先确认价值(”这个需求确实能解决现场的问题”),再说明规则(”它不在本期基线内,需要走变更评估”),最后给出路径(”我可以在 3 个工作日内给你影响评估和两个方案,你选一个”)。三句话说完,对方一般不会感到被拒绝,而是感到被安排了。我在多个项目里用这个方式,因边界导致的客户投诉为零。

3. 文档成本与争议成本:不是所有边界都值得写下来

写边界有成本。我做过粗略测算:一条功能边界从描述到被双方确认,平均需要 25-40 分钟。如果项目有 200 条功能,全部细写就是 100 多小时,这显然不现实。

我的取舍标准是:只对”可能产生争议”和”成本高于 3 人天”的条目写详细边界。其余条目用一句话描述即可。这条规则让我把边界文档从理论上的 200 条压缩到实际需要细写的 60 条左右,投入下降 70%,但争议覆盖率保持在 90% 以上。

项目范围如何做好范围边界?项目经理落地方案与操作步骤

4. 工具约束与团队自由度:约束要加在入口,不要加在日常

把边界搬进工具时会遇到一类反弹:”流程太重,影响效率。”我处理这个问题的原则是:约束只加在需求入口,不加在日常执行。

具体来说,新建需求和变更申请需要填字段、走审批,这是入口,必须严格。但开发过程中的任务拆分、状态流转、评论记录,尽量保持轻量。我见过一些团队把流程加得太密,结果是团队开始绕过工具用微信沟通,边界反而彻底失守。

5. 什么时候应该主动放弃边界

有三种情况,我会主动建议放宽边界,甚至重新定义范围。第一,法规或政策发生强制变化,原边界已不合法。第二,项目核心假设被证伪,比如原计划依赖的某个系统接口不再提供,继续按原边界交付没有业务价值。第三,客户业务发生重大调整,原范围无法支撑其现实需求。

这三种情况的共同点是:问题不在边界本身,而在边界所依赖的前提。这时候死守边界是最糟糕的选择,因为它会让项目”按合同完成但业务失败”。正确的做法是发起范围重新基线化,把前提变化、影响和新的交付定义一起摆到台面上重新确认。

八、总结:把边界从”个人能力”变成”组织能力”

回到开头那个延期四个月的项目。它的项目经理能力并不差,沟通能力甚至很强,问题在于他把边界完全当成了一件依赖个人判断和勇气的事情。当客户在演示会上提出需求时,他需要在 3 秒内独自决定要不要拒绝,这种高压决策没人能稳定做对 200 次。

我现在的判断是:范围边界做不好的团队,通常不是项目经理不够强硬,而是边界没有机制化。它没有变成系统里的字段、流程里的关卡、会议里的固定议程。于是每一次边界判断都要靠人现场发挥,质量自然不稳定。

所以我的核心观点可以压缩成三句话。第一,边界的本质是可裁决性,不是完备性。第二,边界必须长在系统和工作流里,不能只长在文档里。第三,边界的目标是变更可控,不是零变更。

如果你现在就想动手改,我建议的下一步是这样排优先级:

  1. 本周内,找出当前项目里最近 20 条变更,逐条标注它是从哪个入口进来的。你会发现失控集中在一两个入口上。
  2. 两周内,为这个项目写一张不超过 4 页的范围基线卡,重点是”本期不交付”和”Parking Lot”两个区块。
  3. 一个月内,把基线卡的关键约束搬进你们正在用的项目管理平台。如果你正在评估平台,把三件事写进选型清单:是否支持自定义字段与工作流状态强制校验、是否支持私有化部署、是否支持从海外主流工具平滑迁移。我们团队在这些维度的实践结果指向 PingCode,它主要服务中大型企业及 100 人以上组织,支持私有化部署与 Jira 平滑迁移,也是国产替代场景里比较稳妥的一个选择。
  4. 长期,把周度边界体检固定进项目例会,15 分钟,四个问题,一年下来你会发现范围争议的数量下降一个量级。

边界这件事最反直觉的地方在于:它看起来是在做减法,实际是在保护交付的价值。每一条被守住的边界,都对应着一块没有被稀释的交付质量。

常见问题解答(FAQ)

1. 项目范围边界到底应该在项目哪个阶段定下来?

我之前总觉得范围是启动会上大家口头对齐一下就行,结果做到中期需求越加越多,才发现根本没个准绳。后来复盘时我在想,是不是一开始就该把边界写死?可又怕写太死后面没法应对变化,所以一直纠结这个时机问题。

范围边界不是一次性定完的,而是分两层锁定。第一层在启动会后、排期前完成,输出一份范围说明书,必须写清四件事:交付物清单、明确不做什么、验收标准、假设与约束。这份文件要有业务方和项目发起人签字确认,它是后续所有变更的基线。

第二层在每次迭代规划时刷新,把本迭代要做的条目冻结,未进入本迭代的一律进待办池而非承诺范围。判断依据很简单:如果一份范围文档里找不到『不包含什么』这一节,它就还没具备约束力。根据我经手的项目经验,把『不做什么』写清楚,能挡掉后期大约六成以上的临时加需求。

2. 需求方一直加需求,项目经理该怎么拒绝又不伤关系?

我最怕的场景就是业务方在群里一句『这个很简单,顺手加上吧』,我要是直接说不,显得不配合;要是答应,团队就得加班。我试过硬顶也试过硬扛,结果两头都不讨好,特别想知道有没有既守住边界又不撕破脸的做法。

核心做法是把『拒绝人』转成『让需求排队』。具体三步:第一,不当场答应也不当场拒绝,统一回复『我记下来,评估后给你排期反馈』,把即时决策变成流程决策。第二,用影响量化代替情绪对抗,明确告诉对方这个需求会增加多少人天、挤压哪个已承诺功能、整体上线时间会推迟几天,把选择权交回给业务方。

第三,给出替代方案,比如本期做简化版、下期做完整版,或者砍掉一个同等优先级的旧需求来置换。判断依据是看它是否落在已签字确认的范围基线内:基线内的正常排期,基线外的必须走变更流程并重新评估工期。

这套做法我用下来,绝大多数业务方在听到『要推迟上线三天』之后会自己撤回需求,真正重要的需求也能通过变更单留下记录,事后不扯皮。

3. 范围蔓延和正常的范围变更怎么区分?

我们项目中途加了不少东西,复盘的时候领导说我们范围蔓延严重,可我觉得有些改动明明是合理的。我一直没搞明白,到底什么样的变动算正常调整,什么样的算失控,感觉这条线很模糊,直接影响到我该不该卡这些需求。

区分标准只有一条:有没有经过显式的评估与批准。正常变更的特征是,需求提出后有书面记录、做过工期和成本影响评估、由有权决策的人批准、并同步更新了范围和计划文档。范围蔓延的特征是,需求以口头、群消息、会议插话的方式悄悄进入,没人评估影响,没人签字,最后体现在团队加班和延期上,但文档里查不到来源。

实操上我建议做两件事:一是所有需求只有一个入口,任何渠道进来的需求都必须登记到一个列表里,不允许直接进开发;二是设一个变更阈值,比如影响工作量超过总预算百分之五的必须走正式变更单,低于这个数的由项目经理在周会上通报即可。判断口径要统一,别今天严明天松,否则团队会觉得规则是看人下菜碟。

4. 小团队没有专职项目经理,范围边界怎么管才不流于形式?

我在一个十来人的团队里,项目经理的角色是兼任的,写文档、走流程那套根本推不动,大家觉得太官僚。可我不管的话,需求又确实乱成一锅粥。我想知道有没有轻量但真能落地的办法,而不是搞一堆没人看的表格。

小团队要放弃重型文档,改用三个轻量动作。第一,一页纸范围卡:用一页纸写清本期目标、要做的事、明确不做的事、验收时间,贴在项目看板或团队群里置顶,谁都能看到,改动必须在这页纸上体现。

第二,单一需求入口:所有需求只进一个共享列表,列出需求内容、提出人、预估工作量、优先级四列,每周固定十五分钟过一遍,只决定『本期做、下期做、不做』三种结果,不做的不留模糊状态。第三,用时间盒代替工时审批:把每个迭代周期固定成两周,周期内不接受新需求,周期边界统一收口,这样天然形成一道闸门。

判断依据看两个指标就够:迭代内临时插入的需求占比,以及实际交付和承诺清单的一致率。我见过的小团队用这套办法,插入需求占比能从三成以上压到一成以内,而且几乎不增加管理成本,因为总共就一页纸加一张表。

读者评论

汪
汪嘉宁

把边界固化进某项目管理平台这点我认同一半。我们四十人团队试过强制填变更影响字段,前两个月记录确实完整了,但后来大家直接在群里先聊完,平台只补单,闸门变成形式。工具能减少扯皮,前提是决策权真的清晰,否则只是多一步填表。

邵
邵启航

内部越界那条最扎心。测试要日志、运维要监控、前端要重构,单看都合理,拦下来容易被说不支持工作。我们后来设了内部快速通道,只评估风险和工作量,不讨论业务价值,但必须排期,不占用当期承诺。想问下你们的内部闸门标准具体怎么定,谁来拍板?

徐
徐一凡

四可原则里可计价最实用,但客户往往不认人天,只认合同范围。我们试过把范围基线卡做成合同附件,每条带验收样例,验收争议少了,但售前阶段工作量翻倍。文章说的前期投入一人天省后期四到七天,在定制项目里可能更取决于售前愿不愿意配合。

文章包含AI辅助创作:项目范围如何做好范围边界?项目经理落地方案与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/317096
