项目范围如何做好Scope?项目经理风险控制与操作步骤

去年我接手一个已经做了七个月的交付项目,合同工期是六个月,验收前一天,客户在群里甩出一句话:"你们这个系统跟我们当初说的完全不一样。"我翻出立项时那份 38 页的需求文档,又翻出这七个月里 214 条聊天记录、9 次口头确认、3 版"最终版"原型,结果发现真正能拿出来对峙的、双方都签过字的范围文件,只有一份 5 页的会议纪要。项目最终延期 5 个月,返工 2100 多人天。后来复盘时我意识到,问题不在于我们沟通不够多,而在于整个项目从头到尾没有一条能拦住范围扩张的闸门。

这篇文章不讲概念,讲我实际用过的做法:Scope 是怎么定义的、变更闸门怎么设置、风险怎么和范围挂钩、哪些情况必须硬、哪些情况可以放。文中涉及的数据来自我参与复盘的 40 多个项目样本,属于经验观察和情景推演,不是行业统计,我会在每处标明性质。

一、先给结论:Scope 管理是三道防线,不是一份文档

大多数项目经理把范围管理理解为"立项时写一份需求说明书",写完归档,后面该加加、该改改。这是把范围当成了一次性产出物,而它实际上应该是一套持续运行的控制系统。

我的结论是:真正能压住范围的项目,都同时跑通了三道防线,边界定义、变更闸门、证据链。三道防线缺一道,范围就会从缺口渗出来。

1. 第一道防线:边界定义,把"想要"翻译成"可验收"

客户说"我要一个能提升门店管理效率的系统",这句话本身没有错,但它不可验收。边界定义的任务是把这类表达拆成:做什么、不做什么、做到什么程度算完成、由谁确认完成。

我习惯在这一步强制输出一份"边界清单",左边是 In Scope(范围内),右边是 Out of Scope(范围外)。很多项目出问题,不是范围写得太少,而是"不做什么"从来没写下来。等客户提出一个当初被默认为"以后再说"的需求时,双方对"当初"的记忆完全不同。

2. 第二道防线:变更闸门,让每一次范围扩张都付出成本

范围不可能不变,问题在于变更是否被显性化。我见过最危险的项目形态,是变更每天都在发生,但没有人把它叫"变更",它叫"顺手改一下""这个应该本来就有""客户都提了还能不做吗"。

闸门的作用不是阻止变更,而是让每次变更都走完一个固定流程:谁提、影响多大、代价谁承担、谁批准、什么时候做。一旦变更必须"过闸",团队的抱怨就从"为什么要做"变成"这个变更排在哪个迭代",沟通成本会显著下降。

3. 第三道防线:证据链,让争议回到记录而不是记忆

项目吵架的本质往往不是技术分歧,而是记忆分歧。甲方记得"你们答应过",乙方记得"那是下一期范围"。谁都没有撒谎,只是缺少把口头承诺固化下来的动作。

证据链包括:签字的需求基线、带时间的变更加减、验收记录的确认痕迹、关键决策的邮件或会议纪要。它不华丽,但在验收谈判桌上,它决定了你是在讲道理还是在求情。

项目范围如何做好Scope?项目经理风险控制与操作步骤

二、Scope 失控的真实现场:四个信号

范围失控不是突然发生的,它往往有很长的潜伏期,只是没有指标暴露出来。我整理了 40 多个项目复盘中反复出现的四个早期信号,只要出现两个以上,就说明范围已经开始渗透。

1. 需求只存在于聊天记录和口头确认里

典型表现是:需求池里躺着 30 条已登记需求,但团队实际在做的是另外 12 条从来没登记过的东西。这 12 条来自群消息、来自电话、来自"客户领导随口提了一句"。

这类需求的危险不在于数量,而在于它们无法被估算、无法被排期、无法被追溯。等到验收时,它们中的一部分会变成"必须做",另一部分会变成"你们怎么没做"。

2. 变更没有影响评估,只有加入

健康项目的变更流程里,一定有一个动作叫"影响评估":这个变更影响多少个模块、增加多少人天、是否影响上线时间、是否需要额外测试、是否触发合同变更。

失控项目的流程是:客户提了,产品经理说行,开发直接改。整个链条里没有一个人计算代价,于是代价在项目末期以加班和延期的方式集中爆发。

3. 验收标准不可测试

"界面友好""性能良好""满足业务使用",这类验收标准在验收阶段毫无约束力,因为双方都能对它做出对自己有利的解释。

可测试的标准应该是这样的:门店店长在 3 分钟内完成一次补货申请提交,且申请单在提交后 10 秒内出现在区域经理的待办列表中。它有时间、有角色、有可观察的结果,能被第三方判断真假。

4. 关键决策人不唯一

最典型的场景是:业务部门说要加功能,IT 部门说合同里没有,客户高层说"先做起来再说"。三方都能做一部分决定,但没有人能做最终决定。

这种情况下,范围会朝着"谁声音大谁说了算"的方向漂移,而项目经理被迫成为所有矛盾的缓冲垫。

项目范围如何做好Scope?项目经理风险控制与操作步骤

三、拆解六个常见误区

在讲具体操作之前,我必须先拆掉几个几乎每个项目都会踩的误区。这些误区之所以顽固,是因为它们在短期内看起来都是"有利于项目推进"的。

1. 误区一:把范围管理等同于需求收集

需求收集是"把想要的东西都记下来",范围管理是"决定哪些现在做、哪些以后做、哪些永远不做"。前者是加法,后者是减法。

很多团队需求池做得很漂亮,条目上千,但没有任何优先级排序、没有任何"本期不做"的裁决机制。结果需求池变成了愿望清单,项目变成了一条永远做不完的流水线。

2. 误区二:认为敏捷就是没有范围

敏捷调整的是"什么时候做什么",不是"要不要有边界"。Scrum 里固定的是迭代时间盒和团队产能,浮动的是范围,但产品目标、迭代目标、完成的定义(DoD)必须清晰。

没有边界的敏捷不叫敏捷,叫需求即兴表演。我见过最混乱的团队,一边说"我们很敏捷,随时响应变化",一边每个迭代都完不成承诺,最后连团队自己都不知道产品的最终形态是什么样。

3. 误区三:只有乙方需要控制范围

甲方同样会失控,只是形式不同。甲方失控表现为:内部多个部门各自提需求、没人愿意站出来排序、把决策权推给供应商"你看着办"。

对甲方而言,范围管理的核心动作是建立单一决策入口和优先级裁决机制。如果甲方内部都排不出优先级,乙方的任何范围管理手段都会失效。

4. 误区四:先做,变更后面再补

这是我踩过最深的坑。项目中期客户临时提出一个"很小"的需求,我判断两周内能做完,就先让团队动手,想等季度末一起补变更单。结果是:需求做完之后客户又提了两个关联需求,等季度末补单时,累计工作量已经是当初评估的三倍,而客户对这三倍的认知只停留在"就是加了个小功能"。

变更必须在开始之前过闸,因为一旦动手,谈判筹码就归零了。你无法在交付完成后要求客户为"已经拿到手的东西"重新评估价值。

5. 误区五:把范围镀金当作团队责任心

范围镀金是团队主动添加客户没有要求的功能。它通常披着"用户体验优化""以后肯定用得上"的外衣,实际结果是增加了测试量、拉长了上线时间、引入了没人验证过的新风险。

我在一个内部系统项目里遇到过:开发同学为了让报表更好看,自己加了一套图表组件和导出功能,多花了 60 多人天。上线后运营团队一次都没用过,而原本排期内的核心对账功能被挤到了下个版本。镀金的成本不是零,它是从项目关键路径上抢过来的。

6. 误区六:基线签字之后就束之高阁

范围基准不是一块碑,它是一份会随变更不断演进的文件。每次批准的变更都应该反映到基线的新版本里,并明确版本号和生效时间。

如果基线永远停留在 v1.0,团队实际做的是 v3.7,那么基线就只是给审计看的摆设,起不到任何约束作用。

项目范围如何做好Scope?项目经理风险控制与操作步骤

四、专业判断逻辑:我实际在用的范围控制系统

下面这部分是我这几年沉淀下来的操作框架,包含范围基准的构成、需求追踪的字段设计、变更闸门的完整流程,以及范围风险如何与项目主风险登记册联动。

1. 范围基准五件套

业界常说的范围基准三要素是范围说明书、WBS、WBS 词典。我在实际项目里会补两件,变成五件套:验收标准表、边界清单。原因很简单,三要素描述的是"要交付什么",没有回答"交付到什么程度算合格"。

文件 核心作用 必须包含的字段 签字方
范围说明书 定义项目目标和交付边界 项目目标、主要交付物、假设条件、约束条件、不在范围内事项 甲方业务负责人 + 乙方项目经理
WBS 把交付物分解到可估算、可分配 工作包编号、工作包名称、负责人、估算人天 乙方项目经理
WBS 词典 解释每个工作包的具体内容和完成条件 工作包描述、交付成果、验收依据、依赖关系 乙方项目经理 + 技术负责人
验收标准表 把"做完了"变成可检验的判据 验收项、验收方法、通过阈值、验证人、验证时间 甲方业务负责人 + 质量负责人
边界清单 显性记录"不做什么" 范围内事项、范围外事项、待定事项及决策时限 甲方业务负责人 + 乙方项目经理

这五份文件不需要写得很长,我做过最精简的一版只有 14 页,但每一条都能在验收时拿出来对照。范围基准的价值不在于厚度,而在于可验证性。

2. 需求追踪矩阵的字段设计

需求追踪矩阵(RTM)的核心作用是让每一条需求都能从提出走到验收,中间不断链。我在项目里使用的最小字段集如下:

需求ID: REQ-2024-0137
需求名称: 门店补货申请支持批量导入

来源人: 华东大区运营 张XX(2024-03-12 邮件确认)

业务目标: 减少店长手工录入时间

优先级: P1(本期必须交付)

验收标准: 单次可导入500行以内,导入成功率≥99%,

导入失败行需给出具体行号和原因

设计文档: DES-0088

开发任务: TASK-4412 / TASK-4413

测试用例: TC-2201 ~ TC-2208

验收结果: 2024-06-28 通过(验收人:张XX)

变更记录: 2024-05-09 从单次200行调整为500行(CR-0021)

这套字段看起来繁琐,但它解决了一个具体问题:验收时客户问"这个功能当初是怎么说的",你不需要回忆,直接打开这条记录。

需要说明的是,敏捷项目不必强套这个格式。产品待办事项 + 迭代目标 + 完成的定义(DoD)组合起来同样能起到追踪作用,关键不是形式,而是每一条已承诺的需求都要有唯一 ID 和可回溯的路径。

3. 变更五道闸门

这是我用得最多的一套变更控制流程。它把变更拆成五步,每一步都有明确的输入、输出和责任人。

  1. 闸门一:变更申请。任何范围变更必须由提出人填写变更申请单,写清变更内容、业务理由、期望交付时间。口头提出的变更一律引导到申请单。输入是口头或书面诉求,输出是编号的变更申请单,责任人是提出人。
  2. 闸门二:影响评估。由项目经理牵头,技术、测试、业务三方各出一份评估意见,覆盖工作量、进度影响、成本影响、质量风险、依赖影响五个维度。输入是变更申请单,输出是影响评估表,责任人是项目经理。
  3. 闸门三:审批决策。根据影响大小走不同审批层级。影响在 5 人天以内、不影响关键路径的,由项目经理和产品负责人双签;超过 5 人天或影响上线时间的,提交变更控制委员会(CCB)或甲乙双方项目负责人共同决策。输入是影响评估表,输出是审批结论,责任人是 CCB 或双方负责人。
  4. 闸门四:实施与验证。批准后进入排期,实施完成后按新需求自带的验收标准验证。输入是审批结论,输出是实施记录和验证结果,责任人是开发负责人和质量负责人。
  5. 闸门五:沟通与归档。把变更结果同步给所有受影响干系人,更新范围基线版本、需求追踪矩阵和风险登记册。输入是验证结果,输出是更新后的基线,责任人是项目经理。

五道闸门里最容易失效的是第二道。很多项目有变更单、有审批签字,但影响评估一栏永远写"影响较小"。我的做法是强制要求评估人填写具体数字:增加多少工作量、影响哪些里程碑、需要多少额外测试用例。没有数字的影响评估等同于没有评估。

项目范围如何做好Scope?项目经理风险控制与操作步骤

4. 范围风险与主风险登记册的联动

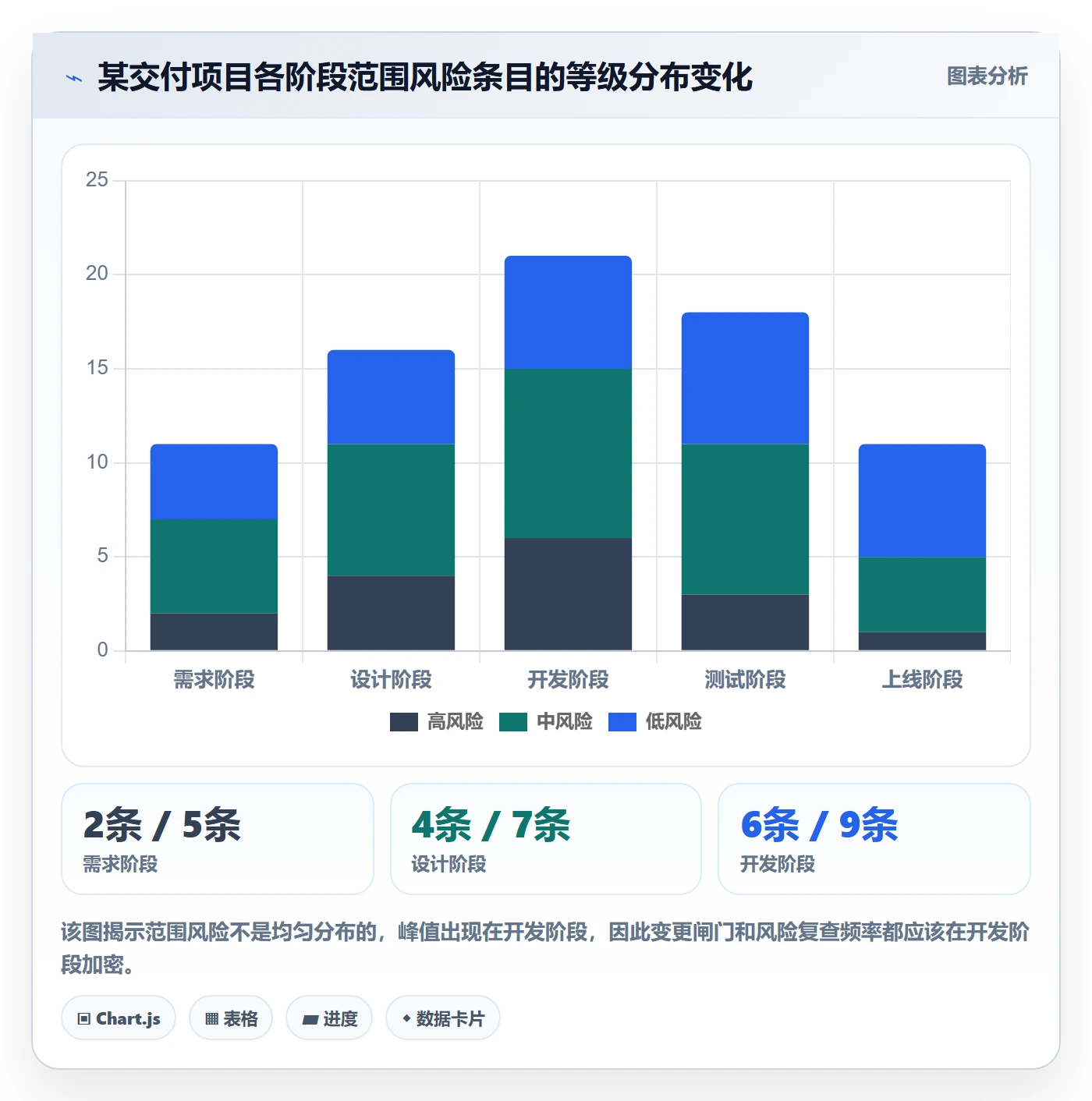

范围风险必须写进项目的风险登记册,不能单独放在范围管理文件里。原因在于范围风险往往不是独立发生的,它会同时冲击进度、成本和质量。

我在风险登记册里为范围风险单独设了一组字段:触发条件、影响范围、应对策略、责任人、复查周期。常见条目包括:

  • 关键决策人变更,导致已批准范围被重新讨论
  • 甲方内部多个部门对同一功能提出冲突性要求
  • 需求确认人长期无法参与评审,导致确认延迟
  • 合同对验收标准的描述模糊,可能引发争议
  • 团队因技术兴趣主动增加非约定功能(范围镀金)
  • 上游依赖方接口未按期提供,导致范围被迫调整

每条风险都设置触发条件,例如"关键决策人变更"的触发条件是"原确认人超过 5 个工作日未回复评审邀请"。触发后自动升级到项目负责人,并启动预设的应对方案。

项目范围如何做好Scope?项目经理风险控制与操作步骤

五、案例与数据观察:一个中大型企业的范围失控与重建

下面这个案例来自我 2023 年参与的一次交付复盘,客户是一家员工规模 1200 人左右的制造企业,项目是其数字化中心的供应链协同平台建设,乙方团队 26 人,合同工期 9 个月,合同金额按人天计。

1. 项目背景与失控过程

项目启动时双方签了一份 42 页的需求规格说明书,但这份文档有三个致命问题:没有边界清单、验收标准全部是定性描述、没有约定变更流程。项目进行到第 5 个月时,需求池里的条目从最初的 186 条增长到了 402 条,而团队的实际交付进度只完成了计划的 52%。

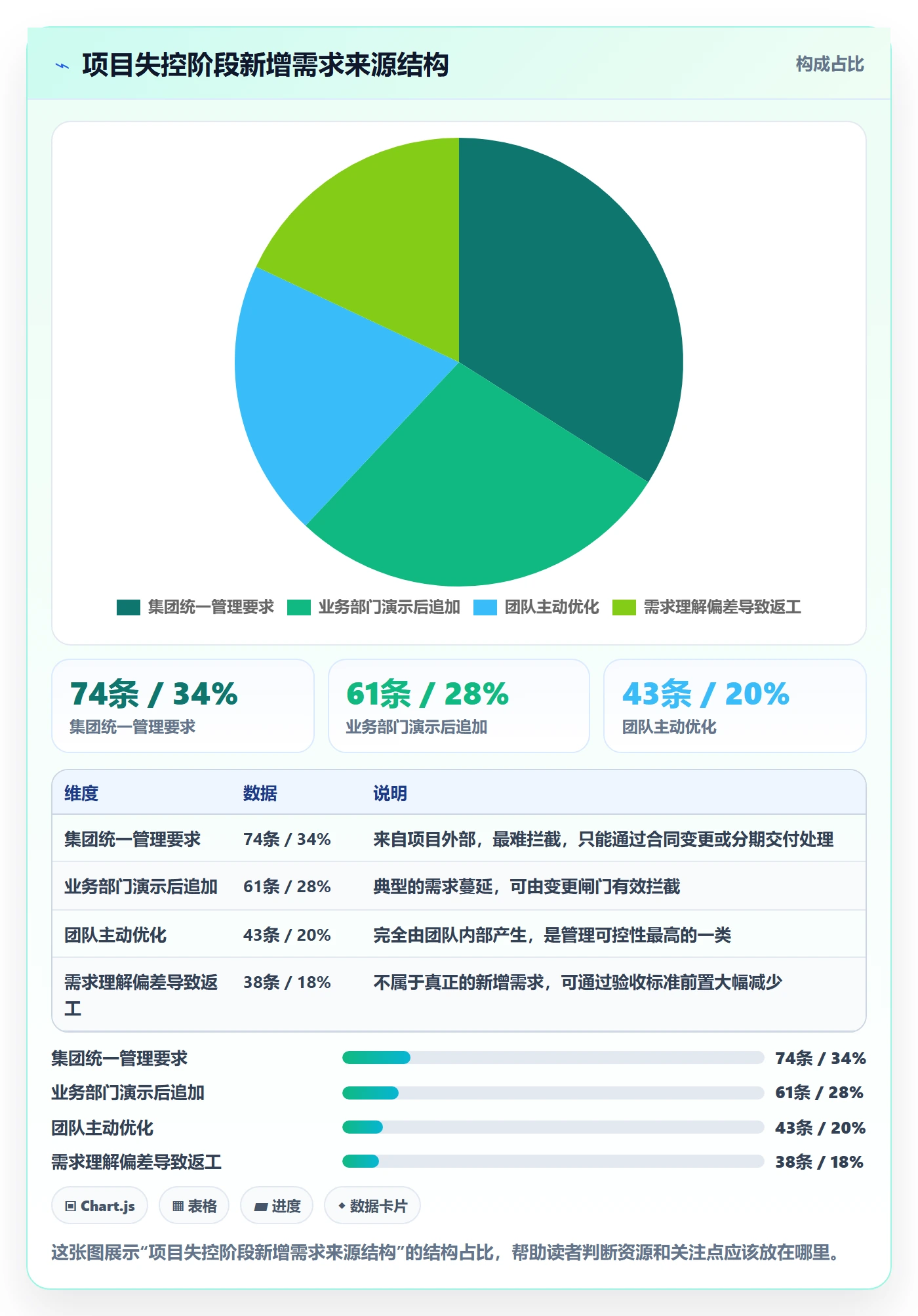

复盘时我们梳理了新增的 216 条需求来源,发现一个非常集中的分布:其中 74 条来自集团层面在项目中期下发的"统一管理要求",61 条来自甲方业务部门在 DEMO 演示后的追加想法,43 条来自团队主动"顺手优化",剩下 38 条来自对初始需求理解偏差导致的返工。

真正走了变更流程的只有 19 条,占比不到 9%。也就是说,91% 的范围扩张是"隐形发生"的。

2. 重建追踪链的具体做法

项目重启阶段,我们做了四件事。

第一件是重建需求基线。把 402 条需求逐条确认归属,最终裁定 178 条进入本期范围,其余 224 条进入待定池并标注决策时限。这个过程花了整整三周,但它是后面所有工作的前提。

第二件是建立单一决策入口。甲方指定数字化中心负责人作为唯一的需求确认人,所有需求必须经他确认优先级后才能进入排期。这解决了此前多头指挥的问题。

第三件是启用统一的需求管理平台。这个项目使用的是 PingCode,作为服务中大型企业、支持私有化部署的项目管理平台,它在这个场景里解决了三个具体问题:一是需求池统一,所有需求条目在平台上流转,状态变化有完整记录;二是需求与开发任务、测试用例、验收结果的关联关系可在同一条记录上追溯,不需要在多个文档间跳转;三是支持从 Jira 平滑迁移,把此前散落在旧系统里的历史需求关联关系保留了下来,避免了重建追踪链时的信息丢失。

需要说明的是,工具解决的是"记录和追溯"的问题,它替代不了边界定义和决策机制。如果甲方内部依然排不出优先级,再好的平台也只是一个更整齐的愿望清单。

第四件是把变更流程固定下来:所有新需求必须填写变更申请,由项目经理牵头做影响评估,超过 5 人天的提交双方负责人决策。这条规则在实施的前两个月遭遇了很大阻力,尤其是甲方业务部门认为"流程太慢",但坚持三个月后,需求提交质量明显提升,很多原本随口提的需求在填写申请单的过程中就自行放弃了。

3. 数据变化观察

重建后项目又运行了 5 个月完成交付。以下对比数据来自该项目的复盘记录,属于单一项目样本,不代表普遍规律,但变化方向值得参考。

指标 重建前(前 5 个月) 重建后(后 5 个月) 变化
月度新增需求条目 43 条/月 16 条/月 下降 63%
走完变更流程的需求占比 9% 86% 提升 77 个百分点
需求理解偏差导致的返工 38 条 6 条 下降 84%
验收阶段争议条目 预计 60 条以上 实际 11 条 下降约 82%
需求平均确认周期 9 个工作日 4 个工作日 缩短 56%
团队用于澄清需求的会议时长 约 26 小时/月 约 11 小时/月 下降 58%

需要诚实说明的是,这个改善并非全部来自流程。项目后期甲方高层介入、指定了单一决策人,本身也是关键变量。流程只有在决策权明确的前提下才有效。

项目范围如何做好Scope?项目经理风险控制与操作步骤

项目范围如何做好Scope?项目经理风险控制与操作步骤

六、不同情况下的行动建议

范围管理没有万能模板,不同类型项目的动作重点差异很大。下面按四种常见项目类型给出具体建议。

1. 固定价合同 / 招投标项目

这类项目的核心风险是"合同价固定、范围弹性",因此第一优先级是把边界写进合同附件。范围说明书、边界清单、验收标准表应当作为合同附件共同签署,而不是作为内部文档存在。

变更流程要格外严格,建议所有影响工作量的变更都必须走书面审批,并在合同中约定人天单价或调价机制。我见过太多固定价项目因为"不好意思谈钱",最后变成乙方自己消化全部增量。

另一个实用动作是设置变更额度阈值:合同金额的 10% 以内的变更由项目经理审批,超过 10% 必须走合同补充协议。这条规则能在早期过滤掉大量试探性需求。

2. 内部 IT / 数字化项目

内部项目的范围失控往往来自"都是同事,不好意思拒绝"。这类项目的关键不是流程强度,而是优先级裁决机制。

我的建议是建立一个跨部门的优先级评审小组,由业务方、IT 方、财务方各出一名代表,每两周评审一次待定需求池,用统一的打分模型(业务价值、紧急程度、实现成本、依赖关系)排序。项目经理只负责执行排序结果,不负责判断谁的需求更重要。

这个机制的价值是把冲突从"人对人"转移到"规则对需求",显著降低项目经理的人际压力。

3. 敏捷 / 迭代交付项目

敏捷项目的范围管理重心在迭代入口。产品待办事项(Product Backlog)必须有明确的排序规则和唯一负责人,迭代目标一旦确定,迭代内的范围变更需要团队同意。

实践中最容易出问题的是"迭代内插入紧急需求"。我的做法是设置一条硬规则:迭代内插入需求必须等量移除,插入多少工作量就移出多少工作量,不允许净增加。这条规则让业务方开始认真对待迭代承诺。

同时,完成的定义(DoD)必须写清楚,包括代码评审、测试通过标准、文档要求。没有 DoD 的敏捷团队,会在每个迭代结束时陷入"这算不算做完"的争论。

4. 多方外包 / 集成交付项目

这类项目的范围边界最容易模糊,因为接口处的责任划分往往不清楚。第一动作是绘制责任分配矩阵(RAM),把每个交付物、每个接口的负责方、配合方、审批方逐条列清。

第二动作是在多方之间建立统一的变更协调机制,任何一方的范围变化都要通知其他方并评估连锁影响。我参与过一个三方集成交付项目,因为一方悄悄修改了接口协议,导致另外两方各返工三周。

第三动作是统一需求管理平台。多方协作时,需求散落在各自的系统里是最危险的状态,中大型企业通常会选择支持私有化部署的平台统一管理,确保各方看到的是同一份需求状态。

项目范围如何做好Scope?项目经理风险控制与操作步骤

七、不同情况下的取舍

范围管理的难点往往不是"不知道怎么做",而是"知道该怎么做但做不到"。下面四组取舍是我在真实项目里反复权衡过的。

1. 严格冻结 vs 快速响应

冻结得越死,业务变化适应性越差;响应得越快,项目越难收敛。我的判断标准是看变更的业务价值衰减速度。如果这个需求晚三个月做,业务价值基本不变,那就冻结;如果晚三个月做,业务场景已经过去了,那就必须评估优先级上调。

一个实用的折中方案是预留 10% 到 15% 的缓冲区。把范围分成"承诺范围"和"弹性范围"两部分,承诺范围严格冻结,弹性范围用于应对高价值变更。这样既保证了核心交付的稳定性,又保留了响应能力。

2. 流程重量 vs 执行速度

流程太轻,范围失控;流程太重,团队把时间花在填表上。我的经验值是:变更流程的总耗时不应超过变更本身工作量的 5%。如果一个变更要做 8 人天,那么评估和审批加起来不应超过半天。

为了做到这一点,我会按影响大小分级:小于 2 人天的微型变更用简化流程,只需产品负责人和项目经理确认;2 到 10 人天的走标准流程;超过 10 人天或影响关键路径的走完整 CCB 流程。

3. 模板完备 vs 团队接受度

我在早期项目里做过一份 12 页的需求确认模板,字段覆盖极其完整,结果团队没人愿意填,最后全部退化成"填个标题就过"。后来我把模板压缩到一页,只保留最关键的七个字段,填写率从 30% 提升到 95%。

模板的价值在于被使用,而不是在于完备。宁可先用一页版跑起来,等团队习惯了再逐步增加字段,也不要一开始就用十页版把人吓退。

4. 工具治理 vs 人工台账

小项目用表格管理需求完全可以,几十条需求的规模下,人工台账的灵活性反而更高。但项目一旦进入多团队协作、需求条数上百、需要追溯需求与开发测试的关联关系时,人工台账的维护成本会快速上升。

我的判断分界线大致是:需求条目超过 150 条、参与团队超过 2 个、或者需要向甲方提供实时进度视图时,就应该上平台。中大型企业考虑到数据合规要求,通常会选择支持私有化部署的项目管理平台;如果此前使用的是 Jira,迁移成本和历史数据保留是需要重点评估的因素。

取舍场景 倾向方案 A 的条件 倾向方案 B 的条件 我的默认选择
范围冻结程度 合同固定价、验收标准明确、业务变化慢 业务探索型、市场变化快、客户愿意为变更付费 承诺范围冻结 + 10%~15% 弹性范围
变更流程重量 变更频繁、历史争议多、多方参与 团队规模小、信任度高、变更量少 按影响分级的三档流程
模板详略 项目周期长、交接频繁、合规要求高 项目周期短、团队稳定、以速度为先 一页起步,按需增加
管理工具选择 需求条目 150 条以上、多团队协作、需对外展示 需求少、单一团队、无外部干系人 按项目规模动态切换,不强求统一

这四组取舍没有标准答案,但它们有一个共同原则:任何管理动作的成本必须低于它所能避免的损失。如果一个流程花掉的时间比它拦住的返工还多,那这个流程就该简化。

七、不同情况下的取舍

八、七步落地清单与复盘要点

如果你读完想立刻动手,我建议按下面七步执行,一周内可以完成基础搭建,后续每周维护一次。

1. 第一周行动清单

  1. 第 1 天:梳理边界。把现有范围拆成"做/不做/待定"三栏,待定项必须标注决策人和决策时限。
  2. 第 2 天:确认决策人。和甲方或业务方明确唯一的需求确认人,书面确认,并告知所有干系人。
  3. 第 3 天:建立变更单。用一页纸模板启动变更流程,包含变更内容、业务理由、影响评估、审批结论四个字段。
  4. 第 4 天:补验收标准。把范围说明书里所有定性描述改写为可测试表述,明确验收方法、阈值、验证人。
  5. 第 5 天:更新风险登记册。把范围相关风险单独成组,为每条设置触发条件和责任人。
  6. 第 6 天:对齐干系人。召开一次范围对齐会,把边界清单、变更流程、验收标准同步给所有相关方。
  7. 第 7 天:确定基线版本。发布 v1.0 范围基线,明确版本号、生效时间、下次复查时间。

2. 每周复盘要问的五个问题

  • 本周新增的需求里,有多少走了变更流程?没走的为什么没走?
  • 本周有没有团队主动添加的功能?如果有,是谁批准的?
  • 待定事项清单里,有没有超过决策时限还没决定的?
  • 验收标准有没有出现新的模糊表述?
  • 范围风险登记册里,有没有触发条件已经满足但没处理的风险?

3. 项目收尾时的一次性复盘

项目结束前,我会做一次范围专项复盘:把初始基线和最终交付做逐条对比,统计新增、删减、调整三类变化的数量和来源,计算变更造成的额外工作量和进度影响。

这份复盘的价值不在于追责,而在于让下一次估算更准。如果连续三个项目的范围扩张都来自同一类来源,那问题就不在项目,而在合同结构或组织决策机制上。

最后说一句我的真实判断:范围管理从来不是项目管理里最讨喜的工作,它常常被误解为"给客户设障碍"。但一个能被清晰描述的项目范围,对甲乙双方都是保护,它让承诺变得可信,让变更变得可谈,让交付变得可验收。真正让项目失败的,从来不是范围被明确写下,而是范围从来没有被明确写下。

八、七步落地清单与复盘要点

常见问题解答(FAQ)

1. 范围基准到底要包含哪些内容才不算漏?

我一直以为范围基准就是一份需求文档,直到项目验收时甲方说“这个功能你们当时没写清楚不做”,我才发现文档里根本没提边界。现在每次启动新项目都很慌,不知道到底要准备几份材料、谁签字才算数。

范围基准不是一份文档,而是三件套加验收标准:范围说明书、WBS(含WBS词典)、验收标准。范围说明书要写清项目目标、可交付成果、明确不做什么、假设条件和约束;WBS分解到可估算、可分配、可验收的工作包;WBS词典补充每个工作包的负责人、交付物和完成定义;

验收标准单独列一列,写可测量、可签字、可复现的条件。签字人必须是能代表甲方做决策的单一角色,而不是“相关方都抄送”。冻结时机建议在需求评审通过后、开发启动前,冻结后任何修改走变更流程。

2. 变更控制流程怎样设计才不会被绕过?

我们团队每次都说“先做着,变更单后面补”,结果做到一半发现进度已经崩了,老板怪我没控住范围。我想知道变更流程到底要卡在哪一步才有用,是不是必须设一个审批委员会。

关键不是流程有多复杂,而是把“未经审批不得动手”变成硬闸门。最小可行闭环是五步:申请、影响评估、审批、实施验证、归档。影响评估必须覆盖范围、进度、成本、质量、风险五个维度,哪怕只是两行字也要写,否则审批人无法判断。

审批层级按变更影响金额或工期比例分档,小额变更由项目经理批,大额或涉及合同交付物的上变更控制委员会。真正防绕过的手段是资源和环境冻结:未批准的变更不排期、不分配开发环境、不计入绩效。另外每次变更后要同步更新范围基准、需求追踪矩阵和风险登记册,否则基线会形同虚设。

3. 范围蔓延和范围镀金有什么区别,怎么分别防?

开会时客户临时加需求我还能识别,但团队自己偷偷优化界面、加个导出功能,我往往是验收时才发现,还不好意思批评他们。这两个问题到底是不是一回事,处理方法一样吗。

不是一回事,处理方式不同。范围蔓延是外部干系人未经变更流程扩展范围,通常表现为口头承诺、高层直接找开发、需求方加戏;防控靠单一需求入口、变更闸门和签字机制。范围镀金是团队内部主动添加未被要求的功能或过度设计,动机往往是技术热情、追求完美或刷存在感;

防控靠明确完成定义、代码评审关注需求可追溯性、把镀金视为缺陷而非贡献。两者共同点是都会消耗进度和成本,区别在于责任主体和触发场景,因此变更单管外部,完成定义和评审管内部,不能只用一招。

4. 敏捷项目是不是就不需要做范围管理?

我们团队转敏捷之后,产品经理说“范围是浮动的,不用写范围说明书”,结果迭代做了一半方向全变了,老板问交付了什么我也说不清。敏捷到底还管不管范围,该怎么管。

敏捷不是没有范围,而是固定时间盒、浮动范围。仍然需要清晰的产品目标、迭代目标和完成定义。具体做法:产品层面用产品愿景和产品待办列表界定大边界,明确本阶段做什么、不做什么;迭代层面用迭代目标和验收标准界定小边界,迭代内原则上不接受新需求,必须插入就要置换等量待办。

完成定义要提前约定,包括代码评审、测试通过、文档更新、可演示等条件。范围变化的判断依据是产品目标是否偏移,而不是“客户提了就得做”。保留需求追踪的轻量版,比如每个待办关联一个业务目标或用户故事,避免迭代做完却说不清价值。

核心关键词

读者评论

董
董子涵

三道防线这个提法很接地气,尤其是证据链那段,验收时确实是谁有记录谁有底气。

陶
陶欣然

我们项目就是需求池里几百条,实际在做的一堆没登记的,82%这个数字一点都不夸张。

袁
袁野

变更无影响评估太常见了,先做后补的坑我也踩过,最后工作量翻三倍客户还不认。

李
李可欣

敏捷不是没边界这点说得对,我们团队就是拿敏捷当挡箭牌,迭代目标从来没清晰过。

任
任杰

甲方单一决策入口这个建议很实在,跨部门项目最怕谁都能提需求但没人拍板。

文章包含AI辅助创作:项目范围如何做好Scope?项目经理风险控制与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/316670

赞 (0)
飞飞飞飞
工作范围流程与规范:项目经理项目范围风险控制关键指标
上一篇 1天前
工作分解怎么做?项目经理数据分析:项目范围从0到1
下一篇 1天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
