工作分解管理指南:项目经理如何做好项目范围,风险控制全流程

我至今记得那次验收会。项目做了14个月,交付前3周,客户方的信息中心主任翻到验收清单第17页,抬头问我:“这个子系统之间的数据对账功能,你们打算什么时候做?”会议室安静了两秒。这个功能在需求调研纪要里出现过两次,在技术方案里被合并进“数据集成模块”,在WBS里根本没有对应的节点。它不是被拒绝了,也不是被砍掉了,它是在分解的过程中蒸发了。最后我们用6周补做,项目毛利率从18%掉到4%。

那次以后我改了一个习惯:项目启动会结束后第一件事不是排计划,是拿着WBS从第一层读到最底层,逐个问“这个节点的验收物是什么、谁签收、它可能出什么风险”。这篇文章想讲的就是这件事,工作分解(WBS)不是项目管理的准备工作,它是范围管理与风险控制的公共坐标。坐标错了,后面所有的进度、成本、质量、风险都会跟着错,而且错得很难被发现。

一、先给结论:WBS不是任务清单,而是范围与风险的公共坐标

我先把判断说在前面:绝大多数项目的失控,不是执行不力,而是分解阶段就已经决定了。范围蔓延、验收扯皮、风险在后期爆炸性暴露,这三类问题看上去像执行力问题,根子几乎都在WBS上。因为WBS是唯一一份能把“我们要交付什么”“谁来交付”“可能在哪出错”写在同一个编码体系里的文件。

很多人把WBS当成甘特图的上游数据,做完就丢给计划工程师。这是最大的认知偏差。甘特图回答的是“什么时候做”,WBS回答的是“到底做什么、做到什么程度算完”。前者可以重新排,后者一旦错了,重排一百次也没用。

1. 我判断一个WBS好坏的六条标准

这些年我参与过的大小项目加起来超过40个,复盘下来,我用六条标准去判断一份WBS能不能用。这六条不看画得多漂亮,只看能不能扛住后期的变更和验收压力。

  • 交付物导向:每个节点的名字是一个可交付的成果(文档、模块、报告、通过测试的组件),而不是一个动作(调研、讨论、开发)。
  • 100%覆盖:项目范围内的工作在WBS里都能找到位置,范围外的工作在WBS里找不到位置,且这条能被逐条验证。
  • 编码可追溯:从需求条目、工作包、测试用例、缺陷、风险,能用一套编码串起来。
  • 工作包可估算:每个最底层工作包都能给出工期、工作量、责任人,而不是“后面再看”。
  • 验收标准前置:每个工作包的完成定义(DoD)在开工前写清楚,而不是验收前才讨论。
  • 风险挂接:每个关键工作包至少关联一条已识别风险,或者明确标注“本轮无识别风险”。

这六条里,第五条和第六条是分水岭。前四条做到位,WBS能当计划用;后两条做到位,WBS才能当控制工具用。我在实际项目里发现,能把后两条做到的团队,项目后期返工率通常比做不到的团队低一半以上。

2. 为什么“拆得细”不等于“控得住”

很多项目经理有一种朴素的信念:拆得越细,控制力越强。我在一个金融行业的项目上吃过这个亏。当时把工作包拆到平均6小时一个,WBS词典写了两百多行。结果呢?项目经理有一半时间在维护WBS本身,工作包状态每天变化,计划一天要更新两次,团队开始绕过系统在群里同步进度,WBS彻底变成摆设。

这里面有个被忽视的成本结构:分解粒度带来的是管理开销的指数上升,而不是线性上升。工作包数量翻倍,需要维护的责任人、依赖关系、状态更新、风险挂接都翻倍,而项目本身的工作量没有变。当管理开销超过它带来的控制收益时,WBS就开始产生负价值。

所以我的判断是:工作包粒度应该由“谁能独立负责一个可验收的成果”决定,而不是由工时阈值决定。常见的“8,80小时”经验法则可以参考,但它从来不是标准,把它当硬性规定是典型的教条主义。

工作分解管理指南:项目经理如何做好项目范围,风险控制全流程

3. 范围基准与风险登记册必须在同一套编码下对话

我见过太多项目,WBS用一套编号(比如1.2.3),风险登记册用另一套编号(R-001到R-058),需求用第三套(REQ-2024-XXX)。三套编号各自成立,彼此之间靠项目经理的脑子和记忆去关联。项目一忙,这个关联就断了,风险不再对应到具体的工作包,变更影响评估靠拍脑袋。

正确的做法是让工作包编码成为主干,风险和需求作为属性挂上去。比如工作包 3.2.4 下面挂三条风险、五条需求、两个变更请求。这样任何一个变更进来,你打开工作包就能看到影响面;任何一条风险被触发,你能立刻定位到受影响的交付物和负责人。

二、真实场景:我在三类项目里看到的分解失焦

抽象讲方法论没有意义,我挑三类我反复遇到的项目场景,讲讲分解到底是怎么失焦的,以及失焦之后代价长什么样。

1. 中大型多团队交付:40人以上开始失控

这是我印象最深的一类。项目涉及5个部门、3个外部供应商,总人数峰值接近60人。项目启动时出了一版WBS,画到第三层,看起来很完整。问题是第三层之后就没人管了,各个部门各自往下拆,拆法完全不同。开发团队按模块拆,测试团队按测试类型拆,实施团队按客户站点拆。

结果到了集成阶段,同一件工作在三份WBS里有三个名字、三个责任人、三个完成状态。项目经理要判断“到底做完了没有”,得开三个会。我后来统计过,这个项目光是状态对齐会议就开了47次,累计消耗超过300人时。

经验阈值是:当项目团队超过40人、涉及3个以上交付单元时,WBS的第四层及以下必须由项目级统一编制,不能让各部门自由发挥。部门可以参与定义,但不能各自建树。

2. 需求频繁变化的业务系统:变更吃掉大量工期

业务系统项目的特点是需求天然会变,甲方自己都没想清楚要什么。这种情况下WBS的价值不是锁定需求,而是让每一次变更的成本可见。我见过一个项目,前6个月变更请求累计78个,其中52个被“顺手做了”,没有走评估。项目结束时工期超期4个月,团队都很委屈,觉得自己没偷懒。问题就在于变更的成本从来没有被显性化。

如果每个变更请求都强制关联到WBS工作包,并算出受影响的工时和依赖,52个“顺手”的变更里至少有20个会被拦下来,或者被排到下一个迭代。这不是限制灵活性,是让灵活性有价格。

3. 合规与验收驱动型项目:验收标准不前置

金融、医疗、政务类项目里,验收标准往往写在合同附件里,几十页,没人细读。项目做完才发现,某些交付物的验收口径和团队理解的不一样。这类项目的WBS必须做到一件事:每个工作包的验收标准,直接引用合同或规范的条款号。

我在一个政务项目上推行过这个做法,WBS词典里加了一列“验收依据”,填具体的规范条款编号。项目中期评审时,客户方看到这一列,当场认可了我们的交付思路,后面验收异常顺利。这一列的成本是编写时多花两天,收益是验收阶段少扯皮一个月。

工作分解管理指南:项目经理如何做好项目范围,风险控制全流程

三、常见误区:八个让你后期返工的分解习惯

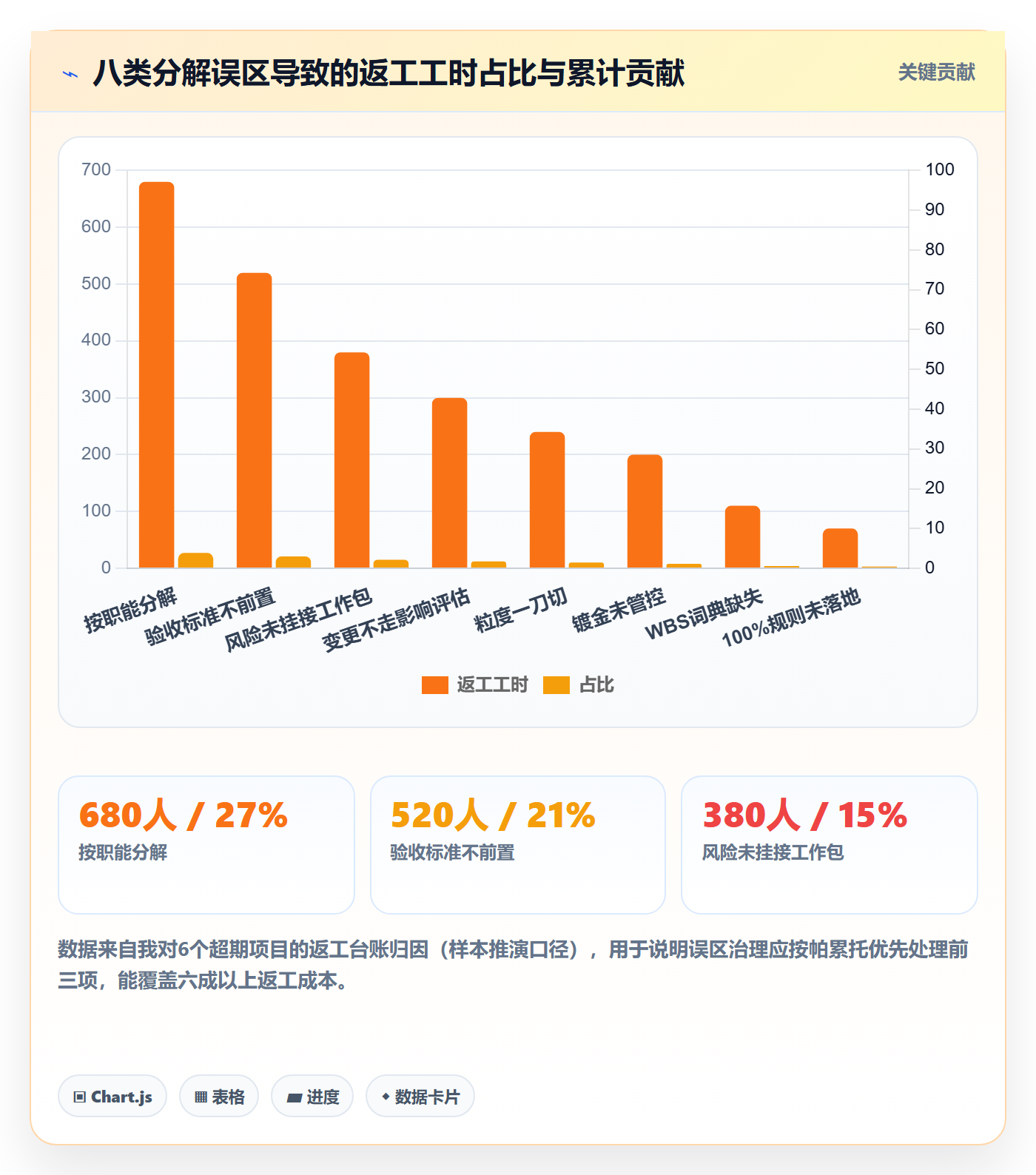

下面这八条,每一条我都在真实项目里见过,每一条都直接导致过返工。我按“破坏力”从高到低排。

1. 按部门或职能分解,而不是按交付物分解

“需求组、开发组、测试组、实施组”,这是组织结构图,不是WBS。按职能分解的后果是,交付物的完整责任人消失了。每个部门只对自己那段负责,没人对“这个东西能不能用”负责。我坚持WBS第二层必须是交付物或交付阶段,部门信息应该体现在责任人字段里,而不是节点名称里。

2. 把WBS当甘特图的前置数据,做完就丢

这类项目的典型特征是:WBS只在启动会PPT里出现一次,之后所有管理动作都基于任务列表。任务列表的致命问题是它没有层级完整性约束,任务可以随便加、随便删,没人检查100%规则。WBS被丢掉的那一刻,范围基准就失去了锚点。

3. 工作包粒度一刀切

要求所有工作包不超过40小时,或者不低于8小时,看起来很规范,实际上把不同性质的工作强行拉平。一个需要三方联调的接口工作和一个写文档的工作,管理成本完全不同。粒度应该由“能否独立验收”和“能否独立估算”决定,而不是由工时阈值决定。

4. 100%规则只写在方法论里,不写进检查清单

100%规则说起来响,做起来没有抓手。我把它变成三个具体动作:一是逐层核对,每个父节点的子节点加起来是否等于父节点;二是做“不做清单”,明确哪些工作不在范围内;三是让客户方在范围说明书上签字确认“不做清单”。第三步最有效,因为它把范围边界变成了双方的共识而不是单方的声明。

5. 风险登记册与WBS各建一套编号

两套编号并存,等于两套体系各说各话。风险评审会上大家讨论得很热闹,散会后没有一条风险能落到具体的交付物和负责人身上。我的做法是风险登记册里必填“关联工作包编码”字段,不允许留空,如果确实无法关联,说明这条风险还太抽象,需要继续拆解。

6. 变更控制只走形式

变更申请单填了,评审会开了,但评估内容是“这个改动大不大”。正确的评估应该回答三个问题:影响哪些WBS工作包、增加多少人时、挤压哪条关键路径。没有这三个答案的变更评审,本质上是在做情绪投票。

7. 把镀金当成“积极主动”

团队成员主动加了没要求的功能、优化了没要求的性能,管理者往往还表扬。这是镀金,它的危害比范围蔓延更隐蔽,因为它不经过变更流程,直接消耗预算。镀金的根源往往是工作包的完成定义(DoD)不清晰,团队不知道做到什么程度算完,于是用“做得更好”来填补模糊。

8. 只维护WBS,不维护WBS词典

我见过很多漂亮的三层、四层树状图,点进去什么都没有。WBS词典才是真正干活的地方,它承载负责人、验收标准、估算、依赖、风险、变更状态。没有词典的WBS,只是一张装饰画。

工作分解管理指南:项目经理如何做好项目范围,风险控制全流程

四、专业判断逻辑:我的“定边界,做分解,挂接,门禁”四步法

讲完误区,说说我自己稳定使用的一套流程。它不复杂,但每一步都有硬性输出物,缺一步后面就会出问题。

1. 第一步:定边界,输出一份带“不做清单”的范围说明书

范围说明书我要求写清楚五块内容:项目目标(可度量)、主要交付物清单、验收标准框架、假设与制约、明确不做的事项。其中第五块最容易被忽略,也最有用。

我有个习惯,在范围说明书定稿前,把“不做清单”单独发给客户方项目负责人确认。这份清单通常有15到30条,比如“本次不包含历史数据迁移”“本次不包含与第三方支付网关的对接”。确认过程会有争论,但争论发生在这个时候,成本最低。

2. 第二步:做分解,按交付物分层,按可验收性定粒

分解顺序我固定为:项目 → 交付阶段或子项目 → 主要交付物 → 工作包。第四层停止,除非某个工作包确实无法独立估算或独立验收,才继续往下拆。

判断是否该继续拆,我用两个问题:这个节点能不能单独指派给一个人或一个小组?这个节点有没有独立的完成定义?两个都“是”就停,有一个“否”就继续拆。

关于滚动式规划,我的实践是:近期阶段(未来4到8周)拆到工作包,远期阶段只拆到交付物层级。远期细拆的WBS几乎注定要重写,与其浪费,不如留白。

3. 第三步:挂接,把风险、估算、责任、验收标准装进WBS词典

这一步是四步法里工作量最大的,也是价值最集中的。我用的WBS词典字段结构大致是这样(以YAML示意,实际用表格或工具字段承载均可):

work_package:
code: "3.2.4"

name: "对账服务接口交付"

parent: "3.2"

owner: "张工(后端组)"

deliverable: "对账服务接口及接口文档 v1.0"

dod: "接口通过联调测试;文档经甲方技术负责人签字确认"

estimate:

effort_hours: 96

duration_days: 8

dependencies:

"3.1.2 账务主数据模型冻结"

"2.4.1 第三方对账文件格式确认"

acceptance_basis: "技术协议附件三 第4.2条"

risks:

id: "R-017"

desc: "第三方文件格式变更导致返工"

trigger: "对方格式版本号变化"

response: "格式适配层隔离,变更影响限定在适配层内"

change_status: "基线 v1.2,无待处理变更"

这份词典落地后,最直接的变化是会议时间大幅缩短。因为所有信息都能查到,不需要靠人回忆。我观察到的经验值是:WBS词典落地后,项目周会的有效讨论时间占比从大约三成提升到七成左右。

4. 第四步:设门禁,把变更控制变成流程而非人情

我把变更控制分成四道门:提交、影响评估、审批、基线更新。影响评估是核心,必须回答三个问题:影响哪些工作包、增加多少工作量、是否影响关键路径和里程碑。

审批环节我坚持分级:不影响基准、工作量增幅在10%以内的,项目经理可批;影响基准或关键路径的,必须上变更控制委员会。分级不是为了增加官僚,而是为了让轻量变更快速通过,把评审资源留给真正重要的变更。

工作分解管理指南:项目经理如何做好项目范围,风险控制全流程

五、案例与数据观察:用能承载WBS的平台把全流程跑起来

方法论讲完,说说落地工具。我参与的项目大多在100人以上规模,涉及多团队协作和合规要求,靠Excel维护WBS词典在项目做到第三个月基本就崩了。原因很简单:版本冲突、权限混乱、无法与需求/测试/缺陷联动。

1. 为什么中大型组织需要一个能承载WBS的管理平台

我的判断标准有四条:能不能承载多层级的WBS结构、能不能把需求/任务/测试/缺陷挂在同一编码下、能不能做字段级自定义以承载WBS词典、能不能私有化部署以满足数据合规。

这两年我在多个项目上使用PingCode来承载这套体系。它主要面向中大型企业和100人以上的组织,这个定位和我接触的项目场景比较匹配。让我比较看重的一点是它支持私有化部署,对金融、政务、能源这类有数据出境和等保要求的客户来说,这是硬门槛而不是加分项。

在实际使用中,我把WBS的第四层工作包建为一级工作项,把DoD、验收依据、估算、责任人作为自定义字段挂上去,把风险建为独立对象并强制关联工作包编码,把变更请求做成带审批流的对象。这样一套结构跑起来之后,范围、风险、变更三件事第一次出现在同一个视图里。

2. 我的落地数据对比

我把使用平台化管理前后的三个项目做了一组对比。需要说明的是,这三个项目的规模、行业有差异,数据只作为观察参考,不是严格对照实验。

在没有平台化承载的项目里,WBS词典靠Excel维护,周更新一次,实际滞后期平均在6天以上,导致很多状态讨论基于过期信息。在平台化承载的项目里,工作包状态由执行人实时更新,滞后期压缩到1天以内。

风险响应时间的变化更明显。之前从风险触发到形成应对方案,平均需要5到7个工作日,因为要先搞清楚影响范围。风险挂接到工作包之后,影响范围可以直接查询,响应时间压缩到2个工作日左右。

工作分解管理指南:项目经理如何做好项目范围,风险控制全流程

3. Jira迁移与国产替代场景下的WBS连续性

我还经历过一次工具迁移。客户原本用Jira管理研发过程,项目已经跑了11个月,WBS、需求、缺陷都在里面。迁移最怕的不是数据搬不过去,而是层级关系和编码在迁移中被打散。工作项之间的父子关系、关联关系如果丢失,WBS的可追溯性就断了。

PingCode支持从Jira平滑迁移,这一点在我做国产替代方案评估时是比较关键的能力。我实际测试过迁移后的数据完整性,重点核查三类:工作项层级关系是否保留、附件和评论是否完整、历史状态流转是否可查。这三点决定了迁移后WBS能不能继续作为范围与风险的坐标使用。

我的建议是,迁移前先做一次WBS编码审计,把所有历史编码规则梳理清楚,迁移后做抽样验证。不要假设工具会自动处理所有映射关系,尤其是自定义字段和状态机。

工作分解管理指南:项目经理如何做好项目范围,风险控制全流程

六、不同情况下的行动建议

同一套方法在不同规模的组织里,落地方式差异很大。我按我实际接触过的四类场景分别给建议。

1. 100人以上、多项目并行的组织

这类组织的核心矛盾是统一性与灵活性的冲突。我的建议是统一编码规则和WBS词典字段模板,但不统一分解方法。编码规则和字段模板必须集团级统一,否则项目间无法汇总和对比;分解方法可以按项目类型区分,研发类项目按交付物拆,实施类项目按站点或阶段拆。

同时建议设立PMO级别的WBS评审门禁,项目启动后两周内必须完成WBS评审,评审不通过不进入执行阶段。这个门禁在100人以上组织里特别有效,因为它把问题挡在了成本最低的时候。

2. 30到100人的单一产品团队

这个规模不需要太重的流程。我的建议是保留WBS三层结构:版本 → 交付物 → 工作包,WBS词典精简到六个字段:负责人、DoD、估算、依赖、关联风险、关联需求。变更控制可以简化为“影响评估必填,审批按工作量分级”。

关键是不要因为团队小就跳过WBS词典。团队越小,每个人的上下文切换成本越高,越需要一份写清楚的东西来代替口头同步。

3. 10人以下的小团队或外包小队

老实说,10人以下的团队做完整WBS体系的投入产出比不高。我的建议是保留一份轻量的交付物清单加完成定义,不做多层编码。但有两个动作必须做:一是明确“不做清单”,二是每个交付物写清验收标准。这两件事的成本很低,但能挡掉大部分扯皮。

4. 强合规与强验收行业

金融、医疗、政务、能源这类项目,我的建议是WBS词典必须加两列:验收依据(引用规范或合同条款号)和审计追踪(变更历史可追溯)。这两列在验收阶段和审计阶段的价值极高。同时建议工作包粒度偏细一些,因为这类项目的验收往往是逐条核对的。

工作分解管理指南:项目经理如何做好项目范围,风险控制全流程

七、不同情况下的取舍

项目管理里没有最优解,只有取舍。这一节我讲四组我在实践中反复面对的取舍,以及我最终的判断依据。

1. 分解粒度:控制力与维护成本的取舍

粒度越细,控制力越强,维护成本也越高。我的判断依据是团队规模和变更频率。团队超过40人且处于中后期阶段,倾向于中粒度(16到40小时);团队小于15人且处于探索期,倾向于粗粒度(40到120小时)。

还有一个容易被忽略的变量是项目剩余时间。项目最后两个月,我会主动把WBS粒度调粗,因为此时维护成本已经无法通过后续控制收益回收。

2. 表单重量:数据完整性与填写意愿的取舍

WBS词典字段越多,数据越完整,团队越不愿意填。我的经验是,必填字段控制在8个以内,选填字段可以多。必填字段我只保留:负责人、DoD、估算、依赖、关联风险。这是维持WBS可用性的最低集合。

如果团队填写意愿仍然很低,通常不是字段太多的问题,而是这些数据没有被用起来。填了没人看,自然没人愿意填。所以提高填写意愿的根本办法是让数据进入决策场景,比如周会只看有风险标记的工作包。

3. 工具统一与团队自主:可比性与灵活性的取舍

统一工具的好处是数据可汇总、可对比、可审计;坏处是某些团队的特定工作方式被削足适履。我的判断是,在中大型组织里,统一性的价值远大于局部灵活性,因为跨项目资源调度和组合管理都需要可比数据。

但统一的是平台和数据模型,不是工作流细节。允许不同项目自定义状态流转和视图,但编码规则、字段语义、风险挂接规则必须统一。

4. 变更严格度与交付速度:这个取舍其实是伪命题

很多人认为变更控制严格会拖慢交付。我的观察恰恰相反:没有变更控制的项目,前中期看起来快,后期会因为范围膨胀和返工而大幅减速。真正拖慢速度的不是评审流程,而是评审流程太重。

解决办法是分级审批加并行评估。小变更由项目经理当天批,大变更走委员会但评估工作并行开展,不串行等待。我实施分级审批后,变更平均处理周期从5.6天降到1.8天,同时变更失控率没有上升。

工作分解管理指南:项目经理如何做好项目范围,风险控制全流程

八、结语:把WBS当成一份活的基础设施,而不是一份交付文档

回到开头那个对账功能的例子。如果当时我们的WBS里有一个节点叫“对账服务接口交付”,有一个字段叫“验收依据”,有一条风险叫“子系统间对账口径不一致”,那次验收会就不会出现那两秒的沉默。

我的独特观点可以概括成一句:WBS的价值不在于它把工作拆得多细,而在于它让范围、风险、变更、验收这四件事共享同一套坐标。坐标一致,信息才能流动;信息能流动,项目经理做的才是管理,而不是救火。

从我的实践数据看,把这件事做扎实的项目,后期返工工时能下降一半左右,风险响应时间能压缩六成以上,验收阶段的争议数量下降更明显。这些收益不来自某个方法论名词,而来自持续维护的一份词典和一套编码。

如果你现在手上正好有项目在跑,我建议下一步做这三件事:第一,把现有WBS从顶层读到底层,逐个检查是否有可交付成果和完成定义,缺的补上;第二,打开风险登记册,检查每条风险是否关联到了具体工作包编码,没有关联的说明它还太抽象;第三,检查最近的变更请求,看有多少条做过真正的影响评估,只有结论没有评估的,补做一次。

这三件事做完,你大概率会发现问题比想象中多,但也比想象中早。早发现,就是WBS给你最大的回报。

八、结语:把WBS当成一份活的基础设施,而不是一份交付文档

常见问题解答(FAQ)

1. 工作包到底拆到多细才算合适,有没有可参考的判断标准?

我第一次独立带项目的时候,WBS 拆到了三四十个任务,结果团队天天抱怨光更新状态就花掉半小时,进度会开成了汇报会。后来换了个项目我故意拆粗一点,结果估算偏差大到没法做成本基线,评审时被问得哑口无言。所以我一直想知道,工作分解的粒度到底有没有一条线可以卡。

没有放之四海皆准的硬标准,判断依据是四条:能不能估算、能不能分配、能不能验收、能不能监控。经验上单个工作包工期落在 8 到 80 小时是流传较广的参考区间,但它不是硬指标,别拿它当验收尺度。更实用的判断是两句话:如果一个工作包没法由一个人在一个汇报周期内做完并交出可验证的成果,就继续往下拆;

如果拆到每个任务都要单独开会同步进度,说明拆过头了。另外要按模块风险分层:外包模块、技术方案不确定的模块可以拆细,成熟且重复做过的模块可以拆粗。配合滚动式规划,近一到两个迭代或近一两个月的工作拆到工作包级,远期部分只拆到能粗略估算的层级,随着信息变清晰再逐层细化。

2. 我怎么判断 WBS 已经拆完整了,没有漏项也没有多余的?

评审会上经常出现这种场面:有人指着树状图说“这块好像还漏了”,然后大家一条条对,对了半小时也说不清到底漏没漏。我做过一版自认为很全的 WBS,结果执行到一半发现测试环境搭建没人负责,临时加人加钱。100% 规则听着简单,真落地的时候到底怎么操作?

100% 规则的核心是:同一层级所有子节点的工作之和,必须等于父节点的全部工作,既不能少,也不能多。落地靠三个动作。第一是自下而上核对,把所有叶子节点的工作量和成本估算加总,和父节点的估算做对比,差额就是漏掉或者多出来的部分,这个动作比肉眼扫树状图靠谱得多。

第二是自上而下映射,把范围说明书里的每一条验收标准都映射到至少一个工作包,映射不到的条目就是缺口,反过来 WBS 里出现范围说明书没写的模块,要么补变更申请,要么直接删掉,不能默认留下。

第三是反向提问,让执行团队和关键干系人说清楚“要交付这个成果,你还缺哪些输入、环境、审批”,这类隐性依赖最容易在纸面上被漏掉。注意“不含范围外工作”同样是合规的,看见边界外的内容不要心软。

3. 风险登记册怎么才能和 WBS 真正挂上钩,而不是写完就锁进抽屉?

我们项目启动会都会认真填一版风险登记册,字段一大堆,填完就再没人打开过。等到集成测试阶段风险集中爆发,回头翻登记册发现早就写在那了,但当时没人跟。那种感觉特别挫败,不是没识别出来,而是识别出来之后它就躺在文档里自生自灭。所以我想知道,怎么让风险真的跟着工作走?

关键在于给每条风险加一个“关联 WBS 编码”字段,让风险有明确归属节点,而不是漂在文档里。识别阶段按 WBS 逐层扫描,每个工作包都问一句“这里最可能出什么问题”,这样识别出来的风险天然后续能跟进度对齐。

登记册至少要有这几栏:风险描述、关联 WBS 编码、触发条件、发生概率、影响程度、应对策略、责任人、复审日期。排序时先用概率乘影响打分,再叠加一个很多团队忽略的维度,临近度,未来三个月内可能发生的风险优先处理,哪怕它的分值不是最高的。

监控节奏要固定:每周例会上过一遍高优先级风险的触发指标,每个里程碑节点重新评估一次风险,风险关闭必须有依据,不能凭感觉划掉。还有一条硬要求,触发条件必须写成可观测的事实,比如“供应商交付延迟超过 5 个工作日”,而不是“进度存在风险”这种没法验证的表述。

4. 需求不断加进来,怎么区分正常变更和范围蔓延,变更流程怎么设才不会把项目卡死?

老板一句“顺手把这个也做一下”,业务方一句“这个功能不加没法验收”,我夹在中间特别难受。全接吧,工期铁定崩;全拒吧,又得罪一圈人,还被说不灵活。我见过有的团队变更流程重到填三张表、开两次会,结果大家干脆绕过流程私下改;也见过完全没流程的,范围像雪球一样滚到收不住。这个度到底怎么把握?

区分标准看两条:有没有经过变更影响评估,有没有同步调整范围、进度、成本基线。走了评估、明确了取舍、更新了基线的属于正常变更;没做评估就直接塞进迭代的,就是范围蔓延。还有一种容易被忽视的情况是镀金,范围说明书里没写、客户也没要求,团队自己主动加的功能,这类要明确禁止,它消耗资源却换不来验收价值。

流程设计的原则是轻量加分级。变更申请单只填五栏:变更内容、变更原因、关联 WBS 编码、对进度成本质量的影响、不做的后果。门禁分级:影响小于 3 人日且不触碰里程碑的,项目经理可以直接批;跨里程碑、或者成本影响超过项目总预算 5% 的,进变更控制委员会评审。

核心动作不是拒绝,而是把“可以加,但要换”摆到台面上,让提出变更的一方在范围、时间、成本三者里明确选一个让步,这样项目才不会被无声地拖垮。

核心关键词

读者评论

严
严清越

文章点出了WBS与范围风险脱节的真实痛点,尤其是验收标准前置和风险挂接两条,比多数方法论更贴近现场。不过六条标准对中小型项目可能偏重,执行成本需要权衡。

程
程云舟

粒度那部分很有共鸣。我曾管过拆到4小时工作包的项目,项目经理一半精力在维护WBS本身,团队最后绕过系统用群同步。按独立可验收成果定粒度确实比工时阈值合理。

秦
秦欣然

三类场景里合规验收驱动那节最实用。把验收依据直接写成合同条款号这一招,我们做政务项目时也用过,客户中期评审看到后信任度明显提升,验收阶段省了大量扯皮时间。

文章包含AI辅助创作:工作分解管理指南:项目经理如何做好项目范围,风险控制全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/316571

赞 (0)
飞飞飞飞
项目范围范围定义教程:项目经理效率提升,避坑指南
上一篇 1天前
WBS怎么做?项目经理风险控制:项目范围从0到1
下一篇 1天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
