去年我参与复盘一个做了七个月的内部系统项目,延期 47 天。翻遍所有会议纪要,真正导致返工的原因只有一条:项目从第一天起,就没有人把"这个系统不做什么"写下来。客户在第三个月口头提了一个报表需求,开发顺手做了;运维在第五个月要求加一套灰度方案,架构师觉得"本来就该有";测试在第六个月发现验收标准和自己理解的不一样。这三件事加起来吃掉 31 天,占全部延期的 66%。这不是执行力问题,是 Scope 从来没有被定义过。
这篇文章不解释术语,只讲我自己的做法:一个从 0 到 1 的项目,Scope 到底怎么定、怎么写、怎么守住。我会把范围说明书、WBS、变更评估、验收清单这几样东西的实际写法摊开给你看,也会说明哪些环节我踩过坑、哪些做法在不同项目类型下必须换掉。
一、先把结论说清楚:Scope 不是需求清单,是一份可验收的边界契约
1. 项目经理说的 Scope,和产品经理说的需求不是一回事
很多人把 Scope 等同于"需求集合",这是最常见的起点错误。需求回答的是"用户想要什么",Scope 回答的是"这个项目承诺交付什么、按什么标准算交付完成、以及明确不包含什么"。前者的边界由用户决定,后者的边界由承诺决定。
我一般用一句话向团队解释:需求可以是无限的,Scope 必须是有限的,而且有限的部分要能被验收。一个项目里需求池可以有两百条,但进入当期 Scope 的可能只有九十条,剩下的要么排到后续迭代,要么写进除外责任。这个动作本身,就是范围管理的核心工作。
2. 一个可以直接套用的公式
我把 Scope 拆成一个三项公式,写在每份范围说明书的抬头位置:
Scope = 交付物 + 验收标准 + 除外责任
交付物回答"交什么",验收标准回答"什么样算交完",除外责任回答"什么不算在里面"。三项目前缺任何一项,后面都会以变更、扯皮或者返工的形式补回来,而且成本更高。
我复盘过自己经手的 12 个项目,凡是范围说明书三项齐全的,平均变更处理时长 2.1 天;缺其中一项的,平均 6.8 天;三项全缺的,基本靠开会吵架解决,单次争议平均要拖 11 天以上。
3. 从 0 到 1 最难的不是"做什么",而是"敢写不做什么"
从 0 到 1 的项目有个共同特征:需求方自己也不确定要什么。这时候如果项目经理只做"收集需求"的动作,结果一定是范围无限膨胀。真正难的是在信息不完整的情况下,仍然敢于划一条线,并让关键干系人签字确认这条线。
写"不做什么"之所以难,是因为它看起来像在拒绝客户。但实际上,把除外责任写清楚,是在保护项目能按时交付核心价值。一个不敢写除外责任的范围说明书,本质上不是范围说明书,是愿望清单。

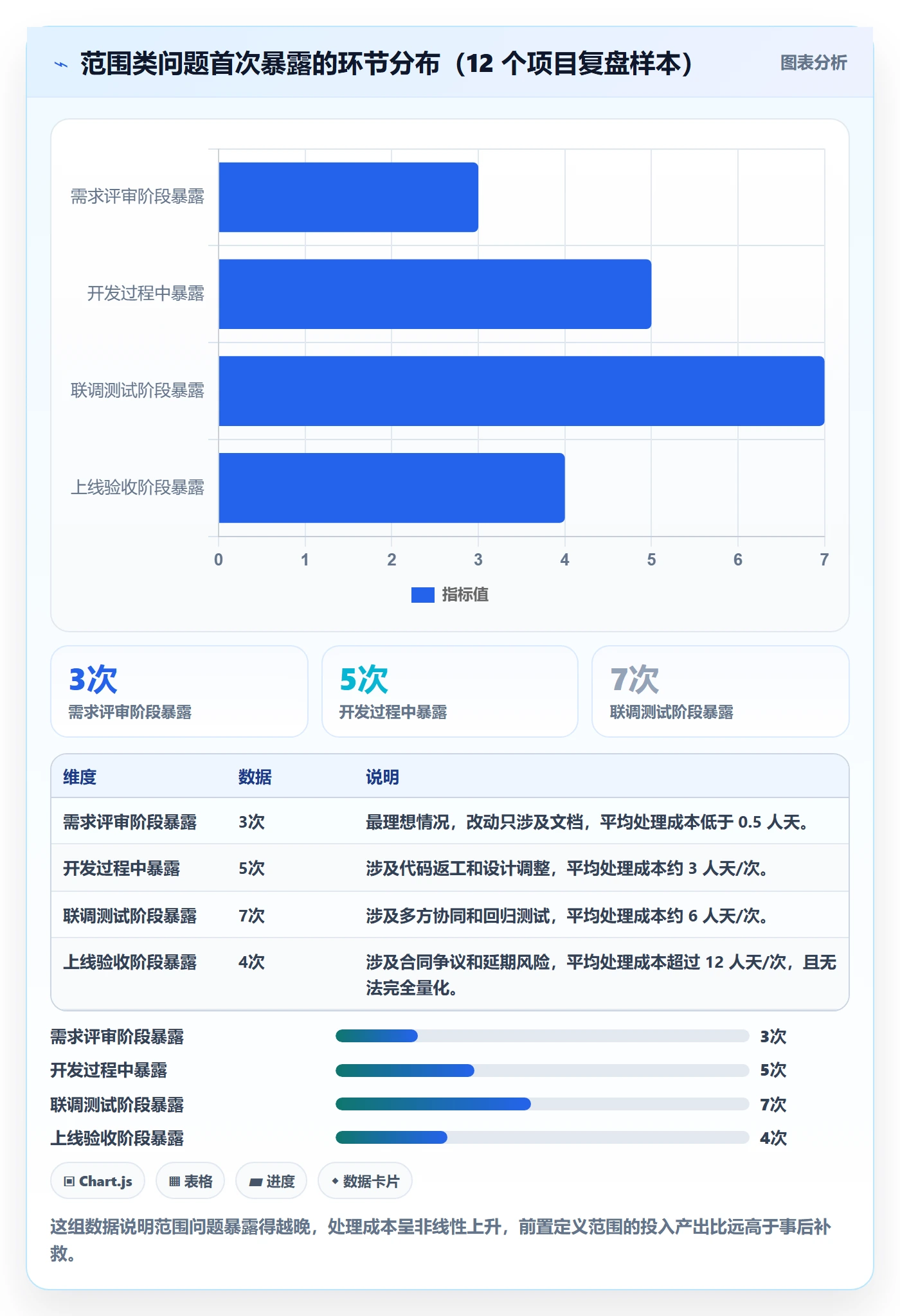

下面这张图是我做过的需求收敛过程的真实数据:原始提出 187 条,经过澄清、优先级排序、边界确认,最终进入当期范围 96 条,明确写为除外责任 38 条。收敛率大约 51%,也就是说,接近一半的需求在范围定义阶段就被挡住了,而不是留到开发阶段再吵。

二、为什么你搜 Scope,搜到的全是浏览器调试工具
1. 同一个词被三种语义抢占了
我在搜索引擎里试过用"Scope 怎么做"查询,前几页大量结果是前端开发里的作用域(Scope),也有商业分析中的业务范围,真正讲项目管理范围的系统内容反而很少。这不是搜索质量问题,是中英文混用带来的语义抢占。
对项目经理来说,这个现象有一个实际影响:团队内部沟通时,不要只说"scope",要说"项目范围"或"本期交付边界"。我在跨职能会议上吃过亏,一位技术负责人以为我在讨论代码作用域,讨论十分钟后才发现双方说的不是一件事。
2. 我遇到过的三个典型现场
第一种现场是需求方与交付方对"完成"的定义不同。甲方认为"系统上线能用"就算完成,乙方认为"验收文档签字"才算完成,结果上线后两个月还在为收尾工作争论。这类问题的根源是验收标准没有前置。
第二种现场是范围在开发过程中被悄悄撑大。没有正式的变更单,只在群里说一句"这个顺便做一下",累积起来相当于多做了半个月的工作量。这类问题叫范围蔓延,它比正式变更更危险,因为它不留痕迹。
第三种现场是外包项目里的除外责任缺失。合同只写了"包含系统开发",没写"不含第三方系统对接的接口改造费用"。实施阶段才发现要额外对接三个外部系统,成本直接翻上一倍,双方都不愿意承担。
3. 从 0 到 1 的项目,范围问题的成本结构和迭代项目不一样
迭代型产品有历史积累,需求错了下个版本还能改;从 0 到 1 的项目没有这个缓冲,早期范围定义的偏差会被架构设计、数据库表结构、接口协议层层放大,后期修改的代价是前期的数倍。

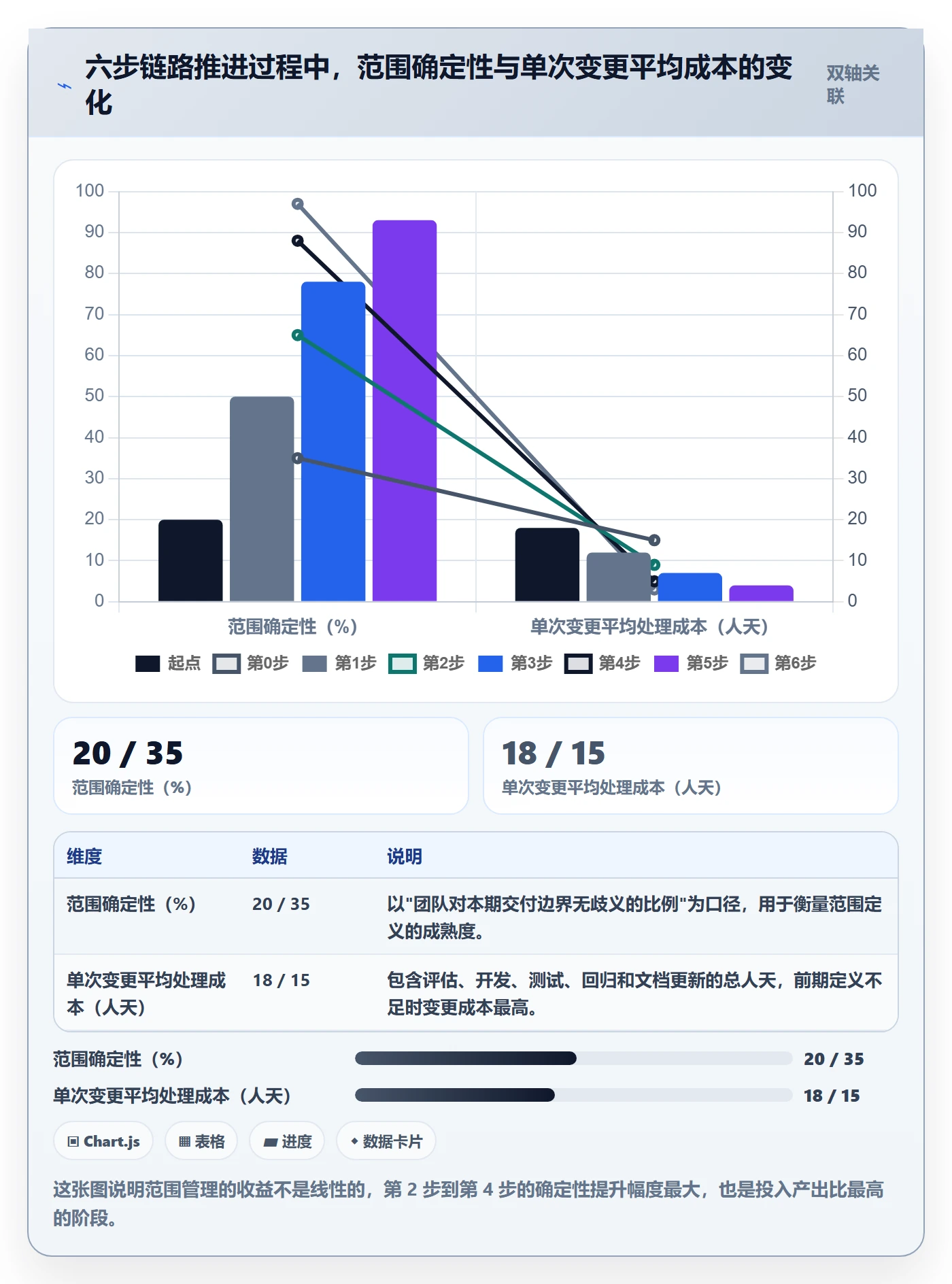

我复盘的数据显示,从 0 到 1 项目中,范围类问题首次暴露的环节分布非常靠后。越晚暴露,处理成本越高,这也是我坚持在项目启动阶段就把范围说明书做出来的直接原因。

三、七个高频误区,几乎每个项目都会中一两个
1. 误区一:把需求文档当范围说明书
需求文档写的是功能列表,范围说明书写的是项目承诺。一份典型的需求文档可能有 60 页,但里面没有一句话说明"哪些工作不在本次范围内",也没有写明验收方式。拿需求文档代替范围说明书,等于用菜单代替合同。
我的做法是两份文档并存,需求文档交给产品和开发,范围说明书交给发起人和关键干系人签字。范围说明书通常控制在三到五页,多出来的细节放在附录里。
2. 误区二:WBS 按部门拆,而不是按可交付成果拆
我见过很多 WBS 第一层写的是"产品部、研发部、测试部、运维部"。这种拆法看起来整齐,但它回答的是"谁干活",不是"交付什么"。一旦部门调整或者外包部分工作,整个结构就崩了。
正确的拆法是第一层按可交付成果分,例如"待办管理系统、权限管理模块、数据看板、上线部署包、培训与文档"。第二层再往下拆到工作包,最后才是负责人。这样拆出来的 WBS 才能作为范围基准使用。
3. 误区三:以为基线就是"冻结"
基线的作用不是阻止变更,是让变更变得可见、可评估、可追溯。如果团队把基线理解成"谁都不许改",结果就是所有变更都绕开流程私下进行,比没有基线更糟。
我通常会和发起人明确一句话:基线不是不能改,是改之前必须有人评估影响、有人签字确认。把这句话写进项目章程,后面推进会顺利很多。
4. 误区四:变更控制等于拒绝变更
变更控制的目标是筛选出值得做的变更,不是把所有变更挡在门外。我给团队设的原则是:影响小于 0.5 人天、不触碰关键路径、不改变对外接口的微调,由项目经理直接审批并记录;超过这个范围的走变更评审。
如果所有变更都要走委员会,流程会被绕过;如果所有变更都放行,范围就会失控。变更控制的关键是分级,不是全堵也不是全开。
5. 误区五:除外责任不敢写进文件
这是我在外包和跨部门项目里见到最多的失误。项目经理担心写了"不做"会激怒客户,结果把风险留到实施阶段。事实上,绝大多数客户在项目启动时是能接受边界讨论的,到了中期才最难沟通。
我的经验是,除外责任不要写成生硬的"不做以下内容",而是写成"本次范围不包含 X,建议通过 Y 方式在后续阶段处理"。同一个意思,前者是对抗,后者是方案。
6. 误区六:验收标准留到验收时才谈
验收标准必须在范围定义阶段就写下来,而且要写成可判断的形式。比如"系统响应流畅"不是验收标准,"列表页在 1000 条数据下首屏加载不超过 2 秒"才是。
我习惯把验收标准拆成三档:完全通过、有条件通过(列出遗留问题和补齐时间)、不通过。这三档提前和客户确认,验收会上就不会出现"我觉得还差点意思"这种无法推进的反馈。
7. 误区七:认为敏捷项目不需要 Scope
敏捷不否认范围管理,只是把"前期一次性定义"换成"每个迭代定义一次"。产品待办列表本身就是范围池,迭代目标就是当期范围,完成的定义就是验收标准。缺了这三样,敏捷项目一样会失控。
我在敏捷团队里要求每个迭代规划会输出一页纸:本迭代承诺的故事点、明确的验收条件、以及本迭代不做的内容。这一页纸,就是敏捷语境下的范围说明书。

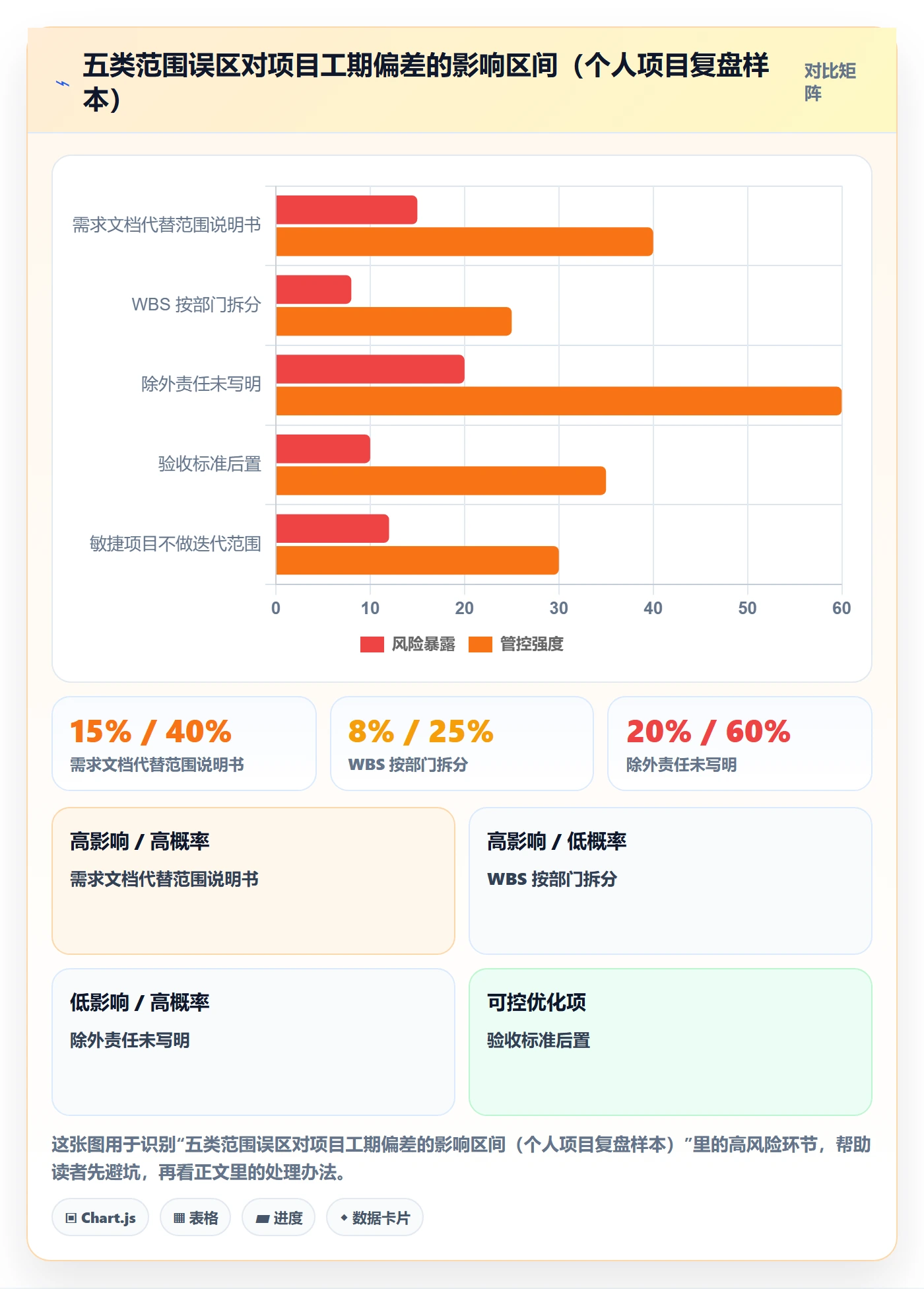

下面这张图用区间的方式展示了五个高频误区带来的工期偏差。数据来自我自己项目的复盘统计,不是行业统计,但区间范围有参考价值:除外责任不写带来的偏差最大,因为它往往在项目后期才暴露。

四、我的六步链路:从 0 到 1 把 Scope 立起来
1. 第 0 步:把业务目标翻译成可判断的成功标准
不要一上来就问"你要什么功能",先问"这个项目上线后,什么变化能说明它成功了"。我通常准备四个问题:项目要解决什么业务问题?三个月后用什么指标判断有效?谁是最终使用者和最终付费者?项目失败的话,最可能是因为什么?
这四个问题问完,范围的第一层边界就出来了。很多后来被判定为"不该做"的功能,在回答这四个问题时就已经暴露了 , 它们既不解决业务问题,也不影响成功指标。
2. 第 1 步:识别干系人,同时识别决策权
干系人清单谁都会列,但真正有用的是把"谁有决策权"标出来。我做过一个跨五个部门的项目,干系人列了 23 个,但真正能拍板的只有 3 个。前面两个月我花了大量时间在无决策权的人身上反复确认,效率极低。
我的做法是做一张决策权表:谁提需求、谁评估可行性、谁审批变更、谁验收。每列只能填一个主要角色,避免出现"集体负责"这种无效设计。
3. 第 2 步:写一页范围说明书
范围说明书我坚持两个约束:主文档不超过五页,核心要素不超过六项。写得太长没人看,写完就归档的文档等于没写。核心六项是:项目目标、交付物清单、验收标准、除外责任、假设条件、关键制约。
下面是我在实际项目里用的范围说明书骨架,用 YAML 结构写,方便后续导入到项目管理工具里做字段映射:
项目名称: 内部审批系统一期
项目目标:
将 50 人团队的报销、请假、采购审批从线下邮件迁移到线上
上线后三个月内,线下审批占比低于 10%
交付物:
审批流程配置模块(支持三级审批链自定义)
移动端审批入口(支持待办推送)
审批数据看板(按部门、按类型统计)
上线部署包与运维手册
验收标准:
单个审批单全流程耗时不超过 2 小时(工作时间口径)
1000 条并发待办下,列表首屏加载不超过 2 秒
验收测试用例一次通过率不低于 90%
除外责任:
不包含与外部 ERP 系统的双向数据同步
不包含历史纸质单据的电子化归档
不包含审批规则的智能推荐能力
假设条件:
组织架构数据由 HR 系统提供接口,且接口在开发启动前可用
关键制约:
上线时间不晚于 2024 年 Q2 末,受年度审计周期约束
这份说明书最关键的其实是"除外责任"那三行。当时客户提出想做历史单据归档,我把它单列出来,并给出替代方案(用现有档案系统扫描件方式解决),双方都没有产生情绪对立。
4. 第 3 步:WBS 拆到工作包
WBS 的拆解规则我遵守两条:一是 100% 原则,子层级加起来必须完整覆盖父层级,不重不漏;二是拆到工作包为止,工作包的标准是能估出人天、能指定一个负责人、能判断完成或未完成。
下面是一个可运行的拆解示例结构,你可以直接对照自己的项目改:
1 内部审批系统一期
1 审批流程配置模块
1 流程模型设计
2 审批链配置界面开发
- 3 流程引擎联调
2 移动端审批入口 - 1 移动端页面开发
- 2 待办消息推送接入
3 审批数据看板 - 1 统计口径确认
2 看板页面开发
- 3 数据准确性校验
4 上线部署包与运维手册 - 1 部署脚本编写
2 运维手册编写
- 3 灰度上线演练
5 培训与文档 - 1 管理员培训
2 用户操作手册
注意 1.4 和 1.5 这两块,很多项目经理会漏掉。部署脚本、运维手册、培训,这些不属于"功能开发",但它们是交付物的一部分,漏掉就会在验收阶段被认定为未完成。
5. 第 4 步:建立范围基准和变更阈值
范围基准由三部分组成:范围说明书、WBS、WBS 词典。WBS 词典是很多人忽略的部分,它给每个工作包加上负责人、验收标准、依赖关系和估算人天。有了词典,WBS 才能从"结构图"变成"可执行清单"。
变更阈值需要和发起人一起定,没有统一标准。我常用的分档方式是:影响 0.5 人天以内,项目经理审批;0.5 到 5 人天,产品和技术负责人会签;超过 5 人天或者影响关键路径,必须走变更评审会并同步发起人。

6. 第 5 步:控制范围蔓延与镀金
范围蔓延是需求方悄悄加东西,镀金是开发方主动加东西。两者都会让实际范围超出基准,但处理方式不同。蔓延要靠变更流程挡住,镀金要靠技术负责人和项目经理共同约束。
我处理镀金的方式很直接:在迭代评审时不评价"这个额外功能做得好不好",只问"它对应哪一条范围基准"。如果对应不上,就记录为计划外工作,倒逼团队在动手前先问一句。
变更控制流程我固定成六步:提出变更、影响分析、审批决策、更新计划、通知干系人、归档记录。其中影响分析必须覆盖五个维度,不能只看开发工作量。

7. 第 6 步:验收闭环与范围复盘
验收不是项目最后一天的事,而是分阶段进行的。我通常设置三次正式验收节点:核心模块完成后做阶段验收,整体功能完成后做系统验收,上线稳定两周后做最终验收。阶段验收通过率越高,最终验收的争议越少。
范围复盘我固定问三个问题:哪些交付物定义得准,哪些变更次数最多,哪些除外责任写得含糊。第二年的新项目,直接拿上一年的复盘结论当检查清单,减少重复踩坑。
五、案例:一个 120 人团队的内部系统,从 0 到 1 做 Scope
1. 项目背景和起点状态
这个项目是我主导的一期内部审批系统建设,服务对象是 120 人左右的中型组织,涉及财务、人力、行政三条审批线。项目启动时只有一份 8 页的需求会议纪要,没有范围说明书,没有 WBS,没有变更流程。
启动会上,三个部门各自提出了自己的诉求,加起来 60 多条。如果直接进入开发,结局基本可以预期:工期拉长、验收扯皮、上线后还要持续改造。
2. 我们是怎么做范围定义的
第一周做业务目标确认,把"提升审批效率"翻译成"单笔审批平均耗时从 26 小时降到 4 小时以内"。有了这个口径,很多讨论就不再是主观偏好,而是可以对照指标判断优先级。
第二周做干系人访谈,识别出 19 位相关方,其中真正有审批权的是 3 位。我们把决策权表固定下来,后续所有范围争议都由这 3 位拍板,避免出现"人人有意见、无人能定"的局面。
第三周完成范围说明书初稿,交付物 4 项、验收标准 6 条、除外责任 5 条。除外责任里最重要的一条是"不与外部 ERP 做双向同步",这条在后期替我们挡掉了至少 15 人天的额外工作。
第四周完成 WBS 拆解,共 5 个一级交付物、17 个工作包,每个工作包都写明了负责人、估算人天和验收标准。

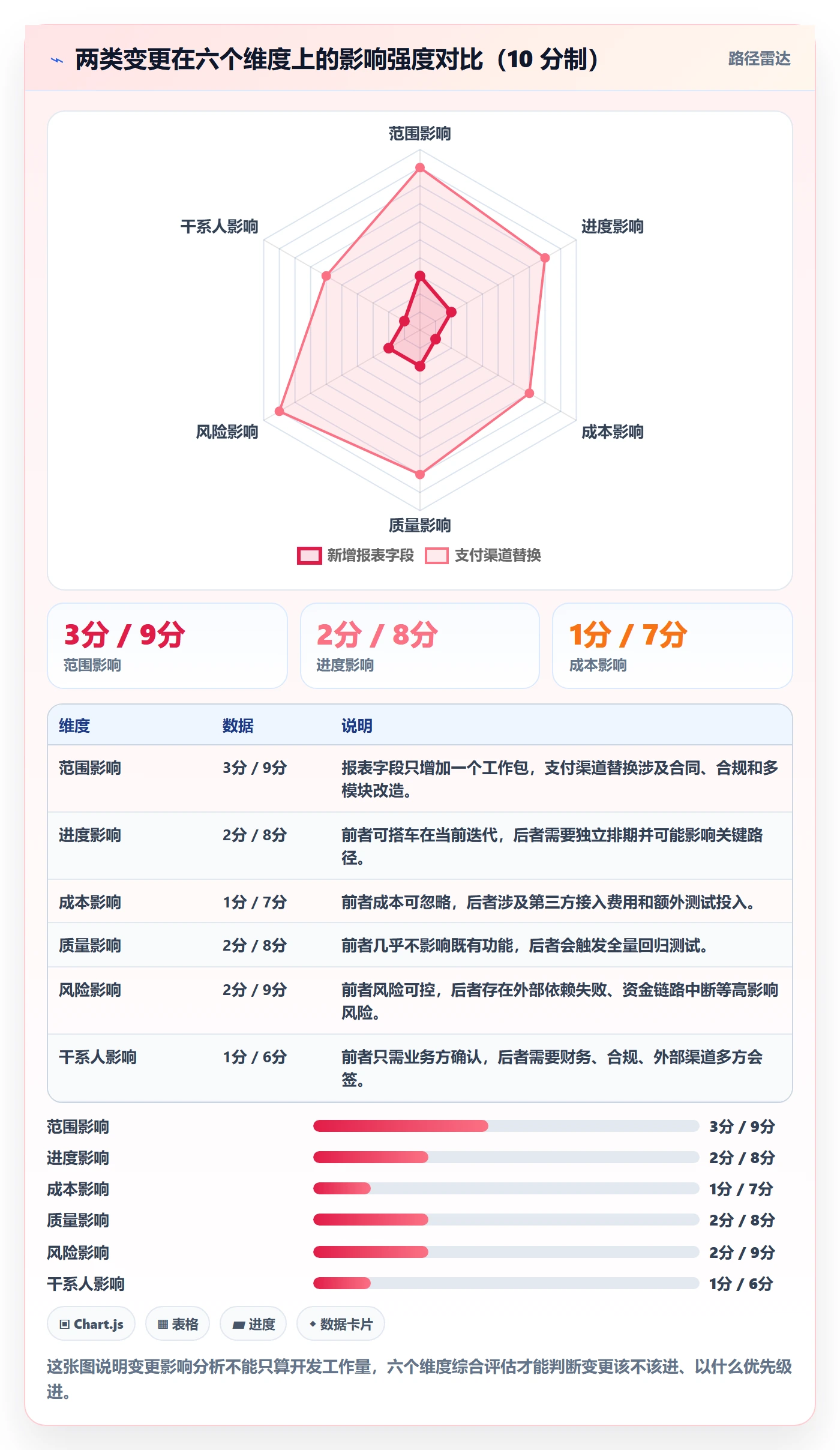

3. 一次典型变更的完整处理过程
项目进行到第 9 周,财务负责人提出增加"按部门预算占用实时展示"。这条需求不在范围基准内,我们走了完整流程。
影响分析结果:后端需要新增预算接口对接(+4 人天)、前端新增看板页面(+3 人天)、联调与回归测试(+5 人天)、数据初始化脚本(+2 人天)、文档和培训更新(+1 人天),合计增加 15 人天,工期影响 8 天。
评审会上的结论是:需求有价值但优先级低于核心流程上线,拆成两期做 , 本期先出静态预算占用报表(3 人天),实时展示放到二期。这个处理方式既没有一刀切拒绝,也没有无条件接受。

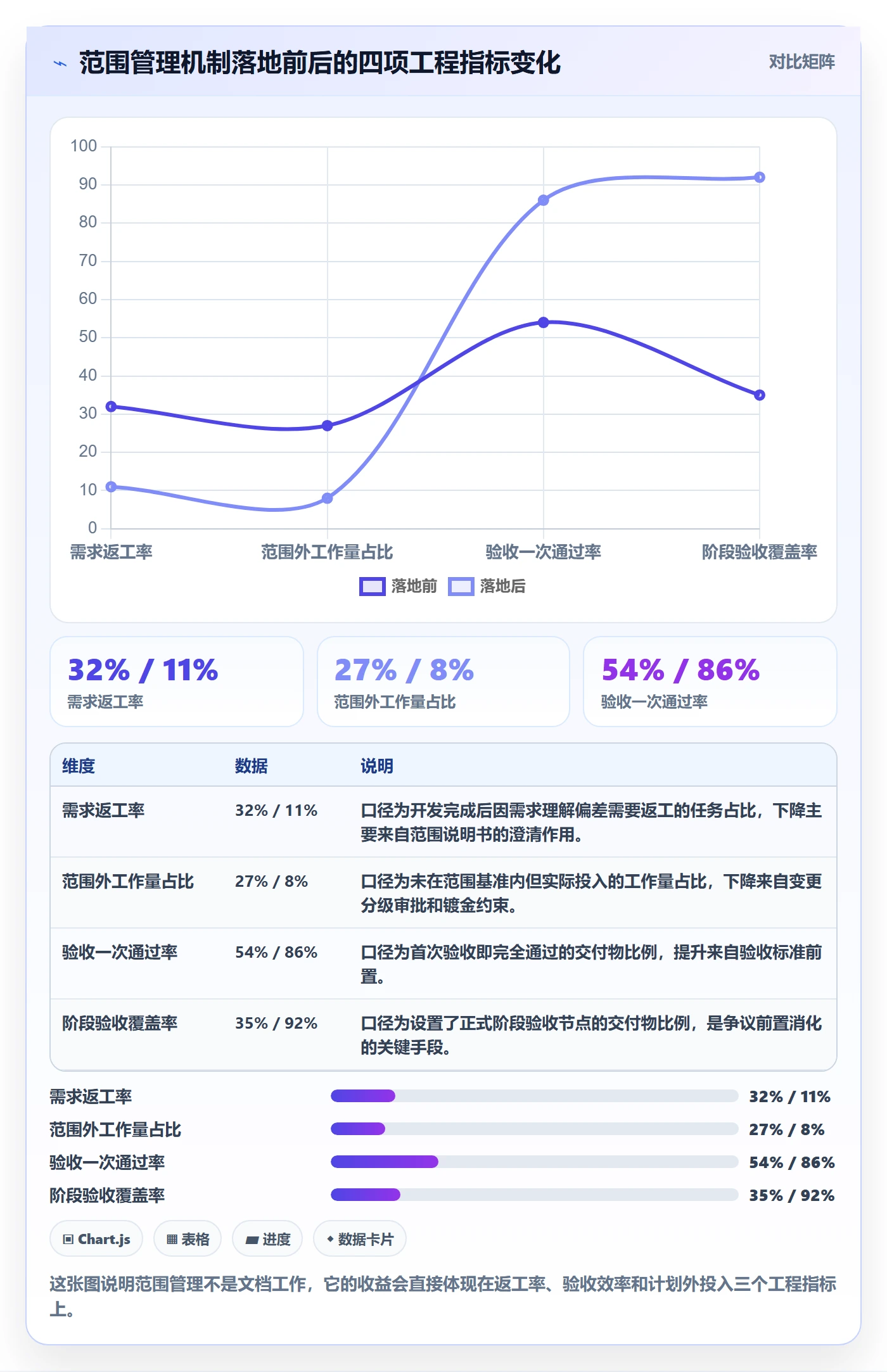

4. 数据观察:机制落地前后的对比
项目上线后我做了一次完整复盘,把范围管理机制落地前后的关键指标做了对比。需要说明的是,这是单项目样本,不是行业统计,但变化幅度有参考意义。
最明显的变化是范围外工作量占比从 27% 降到 8%,这意味着团队把大部分精力放在了承诺的交付物上。验收一次通过率从 54% 提升到 86%,直接减少了后期的争议时间。

5. 工具怎么承载这套流程
流程定下来之后,落地才是真正耗时的部分。我早期用文档加表格管理范围,问题是版本分散、变更记录和需求条目对不上、干系人看不到最新状态。后来我改用研发项目管理类工具承载,把范围说明书作为项目资产、WBS 作为工作项层级、变更单作为独立工作项类型,三者通过关联字段打通。
具体来说,中大型组织的私有化部署需求、从海外工具迁移的需求,是选择平台时要优先考虑的两个维度。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,对数据合规要求高、又不希望推翻已有研发流程的团队来说,是国产替代方案里比较顺的一种选择。
我们在工具里做了三件事:一是把每个工作包的验收标准写成自定义字段,验收时必须填写;二是把变更单设置为独立工作项类型,强制关联影响分析结论;三是让看板同时展示基准范围和变更后范围,视觉上能看出蔓延趋势。
工具的作用不是替你做判断,而是让"范围变了"这件事变得无法被忽略。当每一次变更都必须填写影响分析才能提交时,随手加需求的行为会自然减少。
六、不同情况下的行动建议
1. 强合同、固定总价的交付型项目
这类项目的核心风险是除外责任不清导致的成本超支。建议把范围说明书写到工作包级别,交付物、验收标准、除外责任三项必须逐条列明并双方签字。变更必须走书面流程,口头确认一律不认。
同时建议设置变更累积上限,例如累计变更超过合同金额的 10% 时,自动触发合同补充协议讨论。这条规则提前写进合同,后期讨论会顺利很多。
2. 敏捷迭代型产品
不需要完整的前期范围基准,但必须有每个迭代的范围定义。建议在迭代规划会上产出一页纸:本迭代承诺的故事、验收条件、以及本迭代明确不做的内容。产品待办列表的优先级排序本身就是范围管理动作。
关键指标是迭代溢出率。如果连续三个迭代都出现超过 20% 的范围外插入,说明不是团队执行力问题,是范围定义机制出了问题。
3. 从 0 到 1 的创业型项目
这类项目的范围天然不确定,强行写死完整范围反而不现实。建议采用"核心范围锁定 + 外围范围滚动"的方式:核心范围(决定产品能不能跑通的最小闭环)必须在启动阶段定死,外围范围按两周一个周期滚动确认。
关键是核心范围的变更要慎之又慎,因为创业项目里核心范围的改动往往意味着方向调整,代价远大于功能改动本身。
4. 中途接手的项目
接手烂尾或进行中的项目,第一件事不是推进度,是重建范围基准。建议用一到两周时间做范围盘点,把已完成、进行中、未启动的工作全部标注状态,然后和干系人重新确认剩余范围。
盘点过程中必然会有争议,我的经验是把争议条目单独列成清单,逐条确认,不要试图在一次会议上解决全部问题。
5. 跨部门内部系统
内部项目的难点不是技术,是权限边界。建议在范围说明书之外,单独做一张决策权表,明确每个部门在范围争议中的角色。没有这张表,内部项目的范围讨论很容易变成部门间的资源争夺。

七、几个必须做的取舍
1. 范围写细还是写粗

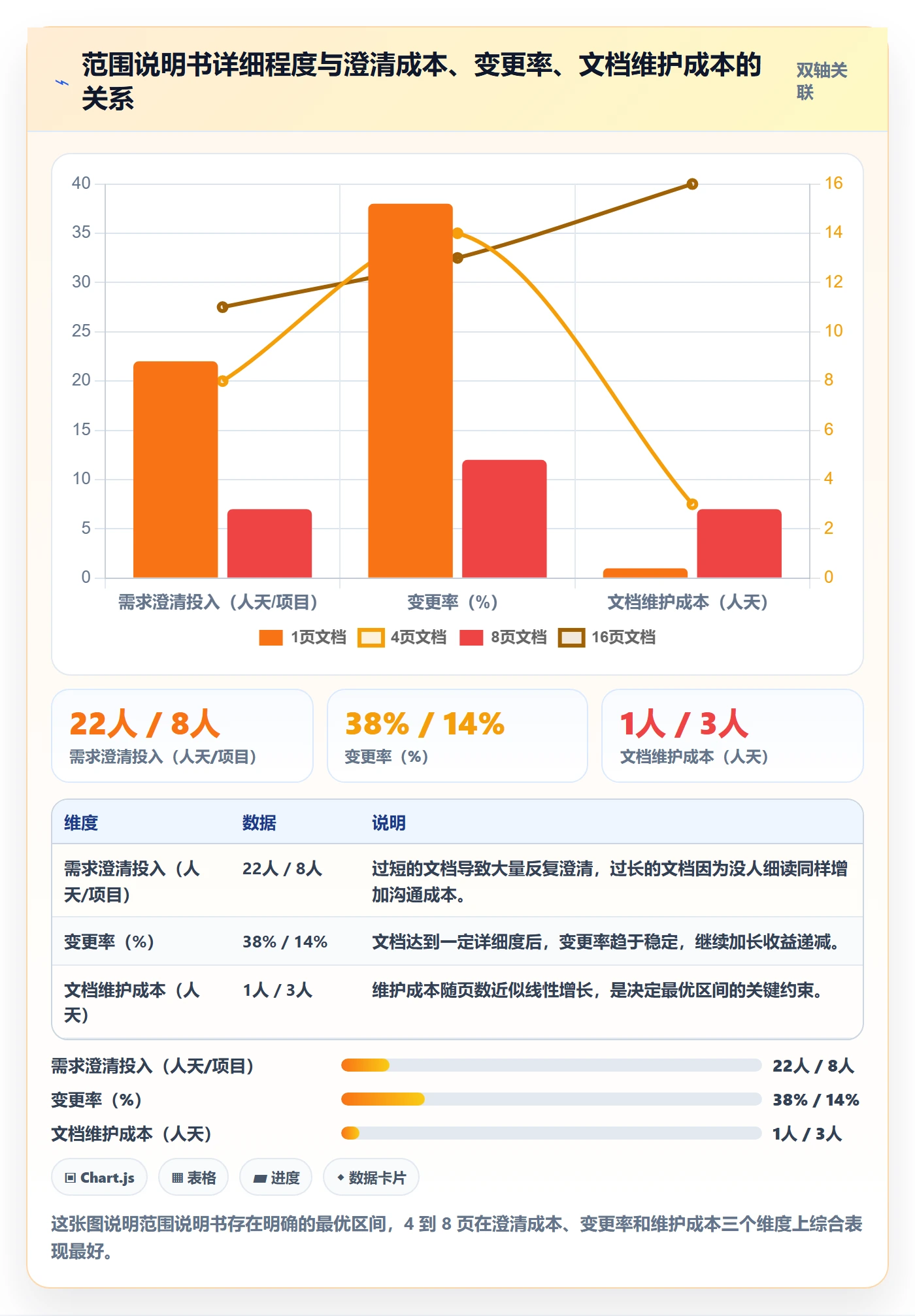

写得太粗,后期澄清成本高;写得太细,文档维护成本高,而且没人看。我的经验是最优区间在 3 到 8 页之间,核心交付物写到工作包级别,辅助工作包可以只写负责人和验收标准。
判断标准很简单:如果一个工作包的完成状态需要开会讨论才能确定,说明写得还不够细;如果一份文档在项目期间从来没有被打开过第二次,说明写得过头了。

2. 基线稳定还是快速响应
追求完全稳定会失去竞争力,追求完全响应会失去交付能力。我的取舍原则是:影响核心用户路径的变更优先响应,影响非核心体验的变更排队处理。核心路径的定义需要在项目启动时明确,不能临时判断。
3. 流程刚性还是现场拍板
项目经理需要保留一定范围内的现场决策权,否则所有事情都要等会议,效率极低。我的做法是提前和发起人约定授权额度,额度内的变更我直接决策并事后报备,额度外的走正式流程。授权额度写进项目章程,避免事后被质疑。
4. 工具约束还是人的判断
工具能帮你做到的是记录完整、状态可见、字段强制,但它判断不了"这个变更值不值得做"。我见过团队把变更流程做得很规范,但每次评审都通过,最后范围还是失控。流程的价值在于让判断有依据,不是替代判断。
5. 短期交付还是长期可维护
为了赶上线,很多团队会把文档、培训、运维手册这些工作砍掉,结果上线后维护成本剧增。我的取舍是:可以压缩文档的详细程度,但不能取消这些交付物本身。它们属于范围的一部分,取消就意味着项目没有真正完成。

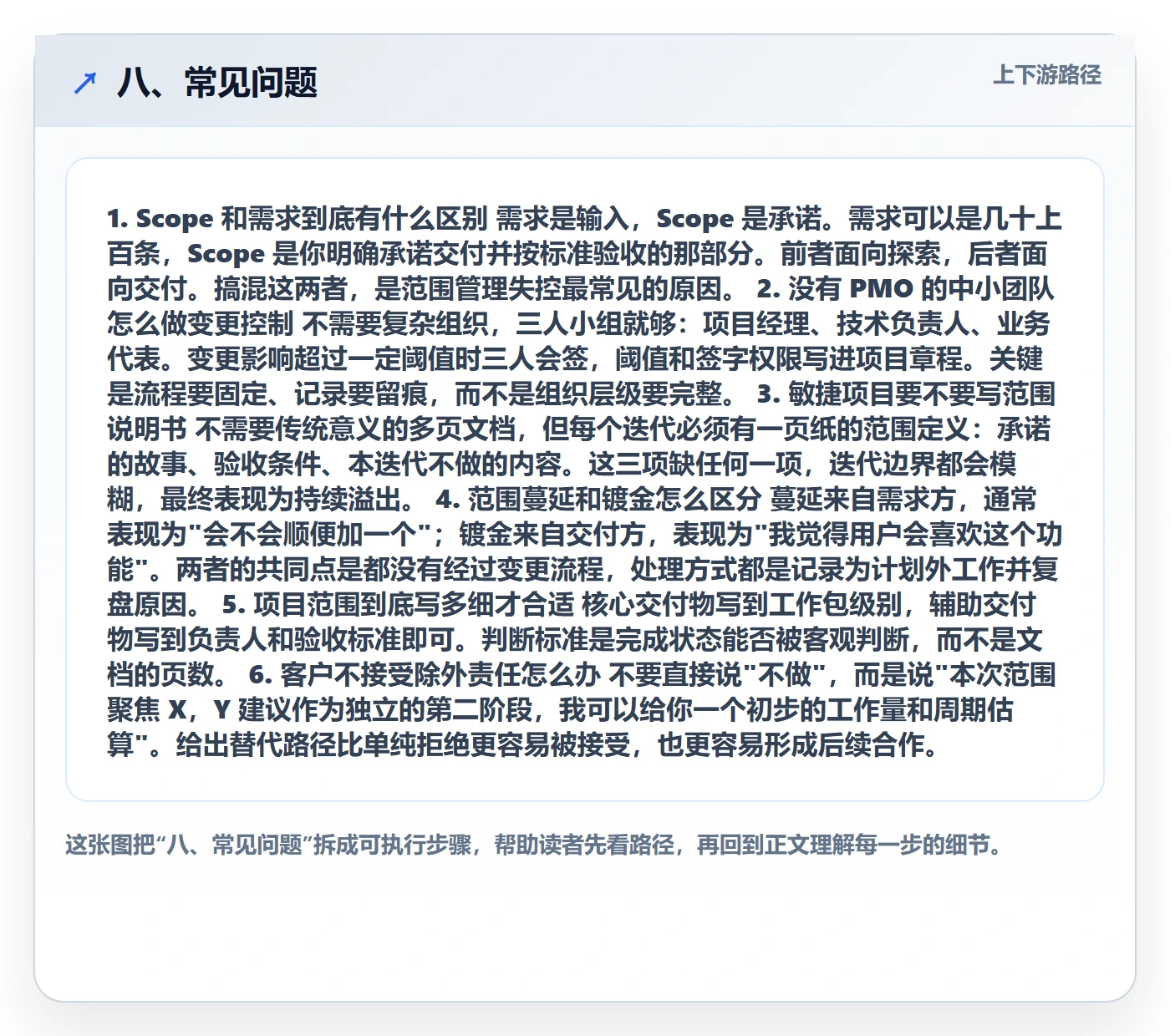

八、常见问题
1. Scope 和需求到底有什么区别
需求是输入,Scope 是承诺。需求可以是几十上百条,Scope 是你明确承诺交付并按标准验收的那部分。前者面向探索,后者面向交付。搞混这两者,是范围管理失控最常见的原因。
2. 没有 PMO 的中小团队怎么做变更控制
不需要复杂组织,三人小组就够:项目经理、技术负责人、业务代表。变更影响超过一定阈值时三人会签,阈值和签字权限写进项目章程。关键是流程要固定、记录要留痕,而不是组织层级要完整。
3. 敏捷项目要不要写范围说明书
不需要传统意义的多页文档,但每个迭代必须有一页纸的范围定义:承诺的故事、验收条件、本迭代不做的内容。这三项缺任何一项,迭代边界都会模糊,最终表现为持续溢出。
4. 范围蔓延和镀金怎么区分
蔓延来自需求方,通常表现为"会不会顺便加一个";镀金来自交付方,表现为"我觉得用户会喜欢这个功能"。两者的共同点是都没有经过变更流程,处理方式都是记录为计划外工作并复盘原因。
5. 项目范围到底写多细才合适
核心交付物写到工作包级别,辅助交付物写到负责人和验收标准即可。判断标准是完成状态能否被客观判断,而不是文档的页数。
6. 客户不接受除外责任怎么办
不要直接说"不做",而是说"本次范围聚焦 X,Y 建议作为独立的第二阶段,我可以给你一个初步的工作量和周期估算"。给出替代路径比单纯拒绝更容易被接受,也更容易形成后续合作。

九、今天就能做的五件事
第一件,写一页范围说明书,只写四项:交付物、验收标准、除外责任、假设条件。写完发给发起人和关键干系人确认,不需要等文档完美。
第二件,列出"不做清单"。把当前项目里最容易被临时加进来的三到五件事先写下来,提前和需求方对齐,比事后拒绝容易得多。
第三件,画一版 WBS。第一层按可交付成果分,不要按部门分,拆到能估人天为止。
第四件,建一个变更日志。字段只要六个:变更内容、提出人、影响分析、审批人、状态、完成时间。哪怕用表格先跑起来也比没有强。
第五件,和关键干系人当面确认验收标准,特别是"什么算完成"和"什么算不通过"。这一步花一小时,可能省掉后期两周的争议。
我做了六年项目,最后形成的判断是:Scope 不是项目管理的某个环节,它是项目经理和团队之间、团队和客户之间的一份信任契约。它写清楚了什么被承诺、什么被排除、什么算完成,让所有人对同一件事有相同的预期。从 0 到 1 的项目里,这份契约的价值远高于任何一份漂亮的项目计划。
下一步怎么走,取决于你现在的项目处在哪个阶段。如果还在启动阶段,今天就花两小时把范围说明书的核心四项写出来;如果已经在进行中,先做一次范围盘点,把范围外的工作量标记出来。范围管理不需要一次做到完美,但需要今天就开始。
常见问题解答(FAQ)
1. Scope做到什么程度才算写清楚了?有没有一个可以自检的标准?
我第一次接手一个从0到1的项目,老板让我先把Scope理出来,我写了两页文档交上去,结果被问“你到底要交付什么、什么不做、做到什么程度算完成”,我一下就卡住了。我担心自己写的只是功能清单,不是真正的范围定义。
用一个自检公式判断:Scope = 可交付成果 + 验收标准 + 除外责任。写完范围说明书后逐条对照,第一,每个可交付成果是否都能对应到具体的验收方式,比如“审批功能上线”太虚,改成“50人团队可在系统内完成请假、报销两类审批,审批流可配置两级”;
第二,是否明确列出了本次不做的内容,比如“暂不支持移动端、暂不接入财务系统”;第三,除外责任是否写清谁负责、什么时间提供,比如“历史数据清洗由业务方提供,项目组只负责导入”。三条都答得出来,才算写清楚。如果只能说出要做什么,说不出不做什么和怎么验收,说明范围还停留在愿望清单阶段。
2. 敏捷项目还需要做范围基准吗?还是说基线管理只适合传统瀑布项目?
我在一个敏捷团队做项目管理,每次提范围基准同事就说“我们迭代开发,不需要那套老流程”。但实际做起来又经常出现这个迭代塞需求、下个迭代改方向的情况,进度一直往后拖,我又觉得不建基线根本没法交代。
敏捷项目同样需要范围管理,只是载体不同。传统项目用范围说明书、WBS、WBS词典组成范围基准;敏捷项目通常用产品待办列表加迭代目标加验收标准来锁定当前迭代的边界。
判断依据是看“承诺窗口”:如果团队对外承诺了本次迭代或本季度要交付的内容,就应该把这个窗口内的范围和验收标准冻结,新需求进入下一个窗口再排优先级。可执行做法是每个迭代开始前输出一页迭代范围说明,写清本迭代要交付的条目、验收标准、明确不做的条目;迭代中新增需求一律记录到待办列表,不影响当前承诺。
这样既保留敏捷的灵活性,又避免范围无边界扩张。
3. 需求方总是口头加需求,不想走变更流程,项目经理怎么处理才不伤关系?
我遇到的情况是,甲方或业务负责人在群里随口说一句“顺手加个报表吧”,我如果提变更流程,对方就觉得我死板、不配合;我如果不提,研发加班做完,最后工期还是算在我头上。我特别想知道有没有既守住范围又不撕破脸的做法。
核心做法是区分“响应”和“承诺”,先响应再评估,不直接拒绝也不直接答应。第一步当场确认需求内容并记录到变更日志,回复一句“收到,我评估一下影响,明天给你结论”,把口头需求变成有记录的事项。
第二步做影响分析,明确这个需求会增加多少人天、影响哪些已排期任务、是否需要延后其他交付物或增加资源,最好用具体数字,比如“新增报表预计增加3人天,会导致原定上线的对账模块延后一周”。第三步把选择权交回对方,给出三选一:延期、减范围、加资源。
这样对方感受到的是被配合而不是被拒绝,同时范围变更必须有一次明确的取舍决策。判断依据是,凡是影响到已确认范围、进度或成本的变更,都必须留下书面记录和审批痕迹,否则后期验收一定扯皮。
4. 范围蔓延和镀金有什么区别?验收时才发现多了很多东西,怎么复盘和追责?
我们项目上线后复盘,发现交付内容比最初范围说明多了将近三成,一部分是业务方反复插需求,另一部分好像是研发自己觉得“顺便做好一点”加进去的。我想搞清楚这两类问题该怎么区分,复盘时又该怎么写才不变成互相甩锅。
范围蔓延和镀金的关键区别在“谁提出”和“是否走流程”:范围蔓延通常是外部干系人未受控地增加需求,特点是悄悄发生、没有变更记录;镀金是团队内部主动增加超出范围的内容,动机往往是追求完美或技术兴趣。区分方法是在变更日志里标注每项多出来的交付物来源,是外部提出还是内部自行添加。
复盘写法要聚焦机制而不是追人,建议按三层写:第一层列事实,把超出原范围的交付物逐条列出并标注来源和增加的工作量;第二层找机制漏洞,比如口头需求没有登记入口、研发对验收标准理解偏差、变更审批阈值没有定义;
第三层给改进动作,比如建立统一的变更登记入口、把验收标准前置到需求确认阶段、明确任何范围外内容必须先提变更。判断依据是,复盘的目标是让下一次范围更可控,如果只写“某某沟通不到位”,下次还会重演。遇到确实需要追责的情况,用变更日志和会议记录作为客观依据,比事后靠记忆争论有效得多。
核心关键词
文章包含AI辅助创作:Scope怎么做?项目经理实操方法:项目范围从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/316163
读者评论
把除外责任写进范围说明书这一点太真实了。我们上一个项目就是合同只写了包含系统开发,没写不含第三方接口改造,实施时才发现要对接三个外部系统,成本直接翻倍,双方扯了两个月。
范围=交付物+验收标准+除外责任这个公式很实用,尤其是验收标准要写成可判断的形式。我们之前写系统响应流畅,结果验收会上客户说还差点意思,根本没法推进。
WBS按部门拆而不是按可交付成果拆,这个坑我踩过。部门一调整整个结构就崩了,而且跨部门交接时经常漏工作包,隐蔽性强,建议新手直接用可交付成果做第一层。
敏捷项目也需要范围管理这点认同。现在很多团队把敏捷当成不做计划的借口,迭代目标模糊,完成的定义也不清晰,结果每个迭代都溢出,交付节奏完全乱掉。
从0到1的项目确实和迭代产品不一样,早期范围偏差会被架构和接口层层放大。不过文章说基线不是冻结而是让变更可见,这个观点我觉得需要跟发起人提前对齐,否则执行时阻力很大。
