范围边界最佳实践:项目经理项目范围入门指南,常见问题

我带的第一个跨部门数据中台项目,在第 7 周翻车了。翻车的形式很温和:客户方项目经理在周会上说了句"这个报表字段顺便也加一下吧",开发负责人点了点头,两周后我们发现这个"顺便"牵动了三张源表的模型改造,排期被顶掉 11 个工作日,而翻遍聊天记录,没有任何一条消息能证明这个字段是谁正式提出、谁评估过、谁同意插进来的。

那次复盘之后我意识到一个事:项目真正失控,几乎从来不是因为团队不努力,而是因为边界从来没被明确成"可执行的东西"。范围说明书里写着"实现数据可视化能力",这句话听起来很专业,但它既拦不住新需求,也判不了验收争议。

这篇文章我把过去几年在乙方交付、内部平台建设、外包集成三类项目里踩过的坑整理成一套可落地的方法:用四层边界替代一份文档,用"不做清单""变更评估卡""验收标准表""接口责任矩阵"四个工具把边界钉死,再配一份项目经理最常问的 FAQ。如果你正在经历需求反复、老板插单、验收扯皮,可以直接从第三章的工具开始看。

一、先给结论:范围边界的本质是四层决策规则,不是一份文档

教科书上通常把范围管理拆成"规划,收集,定义,创建 WBS,确认,控制"六个过程。这套框架没错,但绝大多数新晋项目经理照着做,仍然会在项目中期失控。原因很简单:六个过程描述的是"做什么动作",没有回答"边界在什么条件下可以移动"。

我自己的做法是把范围边界重构成四层彼此独立的决策规则。任何一层没定义清楚,边界都会从那一层漏出去。

1. 交付物边界:最终要交出去的东西是什么

这一层回答的是"物理上存在什么",比如 3 个微服务、1 套管理后台、2 份接口文档、1 份上线报告。它必须是可命名、可计数、可演示的对象,不能是"一套完整解决方案"这种无法验收的表述。

我见过最典型的问题,是把交付物写成了能力描述。能力描述没法验收,因为每个人对"完整"的理解不同。交付物必须是名词,不是形容词。

2. 需求边界:哪些需求进,哪些需求明确不进

这一层的关键不是"列出所有需求",而是同时列出被排除的需求。只写"要做什么"的范围说明书,等于只画了半个圈;项目后期所有扯皮都发生在没有画出来的那半个圈里。

我现在要求团队做范围定义时,排除项数量不能少于纳入项数量的三分之一。这个比例不是拍脑袋,是我统计了十几个项目后发现的规律:排除项写得少,后期变更量普遍偏高,因为大家对"没被排除就等于默认包含"这件事心照不宣。

3. 变更边界:谁提出、谁评估、什么阈值内可以直接批

变更边界决定了范围被修改时的通道。它包含三个要素:入口唯一、评估有标准、审批分级。缺任何一个,变更就会变成"谁嗓门大谁说了算"。

最容易忽略的是分级。如果所有变更不论大小都要上变更控制委员会,团队会绕过流程;如果所有变更都不需要审批,边界等于不存在。合理的做法是设金额和工期双阈值。

4. 验收边界:什么状态算完成,什么证据算通过

验收边界是四层里最容易被低估的一层。很多人以为验收在项目末期才需要考虑,实际上验收标准的模糊程度,直接决定了项目末期会不会爆发争议。

我的判断标准是:如果一条验收标准无法在 5 分钟内设计出一个"通过/不通过"的测试方法,那这条标准就是无效的。

范围边界最佳实践:项目经理项目范围入门指南,常见问题

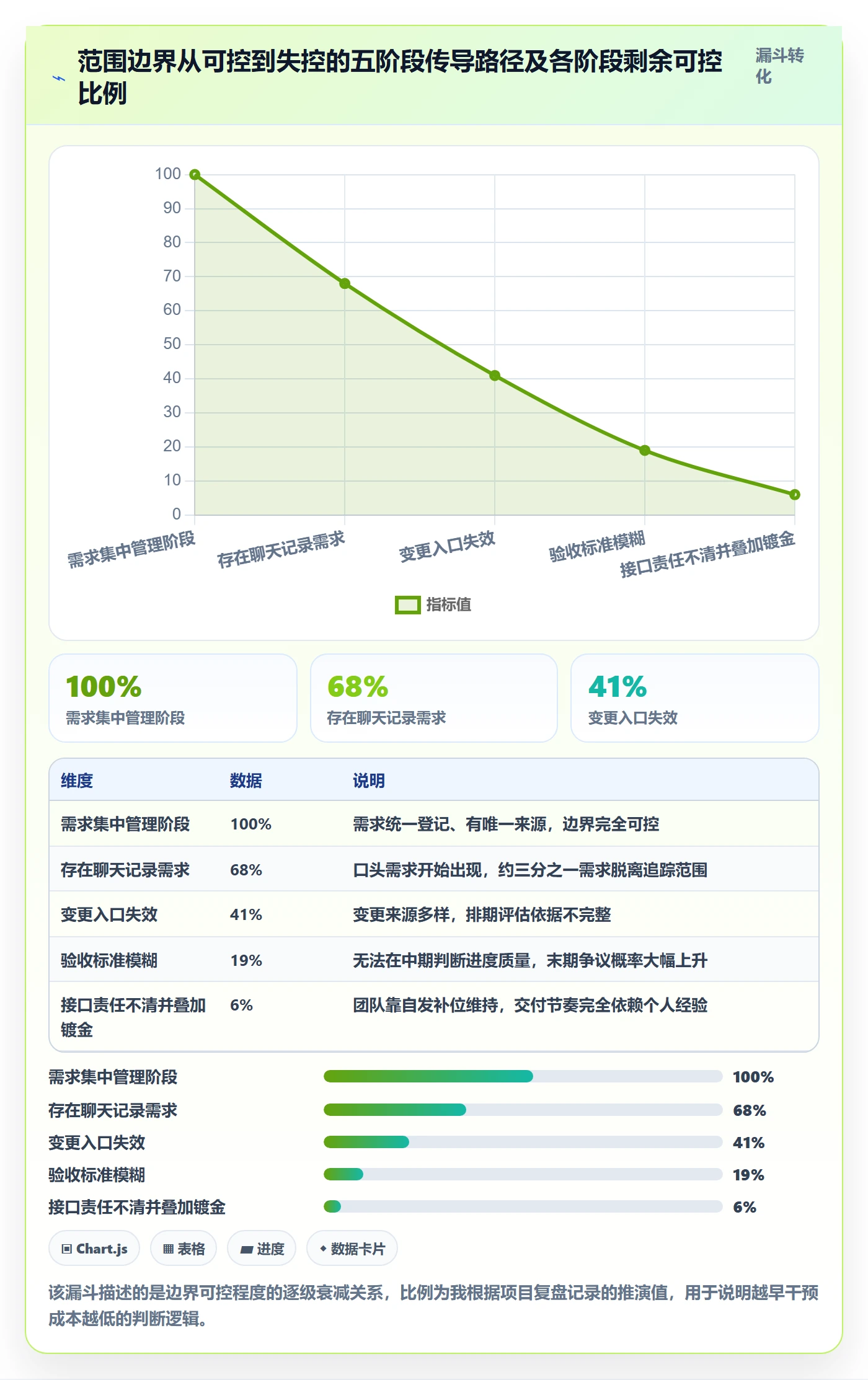

二、为什么范围边界总在项目中途失控:五个可观察信号

边界失控很少是某一天突然发生的,它通常有清晰的前兆。我把这些前兆整理成五个可观察信号,项目经理可以在周会上直接对照自查。

1. 信号一:需求只存在于聊天记录里

当团队讨论新需求时,第一反应是"我要往前翻聊天记录",这就是危险信号。这说明需求没有唯一承载位置,也就没有版本、没有状态、没有责任人。

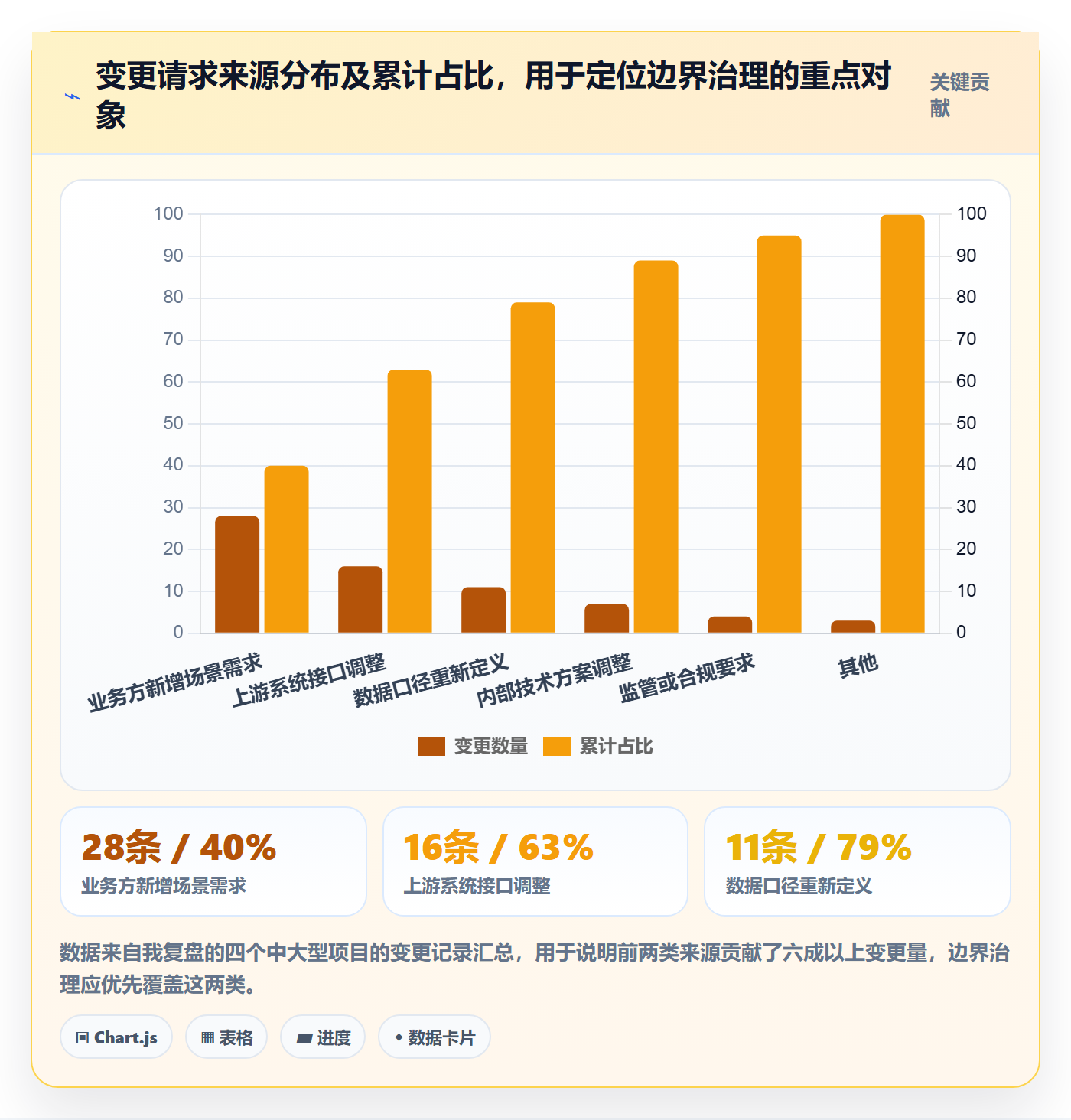

我做过一次统计:在某外包项目的前 6 周里,团队提到的新需求一共 34 条,其中能在需求管理工具里找到对应记录的是 11 条,占比约 32%。剩下 23 条全部散落在群聊、邮件和口头沟通里。这批需求最后贡献了该项目 70% 以上的排期偏差。

2. 信号二:变更没有唯一入口

如果开发和测试可以同时接受需求变更,如果不同人可以通过不同渠道提需求,那变更就不再是"变更",而是"随机事件"。

我的经验是:变更入口必须唯一,且这个入口要是团队日常已经在用的地方。额外搭一个没人看的表单系统,效果不如在现有协作工具里开一个变更任务类型。

3. 信号三:验收标准写成了形容词

"界面友好""响应流畅""逻辑严谨",这类词出现在验收标准里,基本可以判定这个项目末期会有争议。

合格的验收标准必须含三个要素:操作路径、预期结果、判定边界。"用户在 5000 条数据下执行查询,结果返回时间不超过 3 秒,且返回条数与筛选条件一致",这才是标准。

4. 信号四:接口责任"大家都以为对方负责"

跨部门项目和外包集成项目最容易死在这里。A 团队以为 B 团队会做数据清洗,B 团队以为 A 团队提供的就是清洗后的数据,直到联调那一刻才发现中间缺了一环。

这类问题的根源不在沟通能力,而在于责任没有落到具体字段和接口上。沟通只能解决"知道",不能解决"归属"。

5. 信号五:团队自发"镀金"

镀金和范围蔓延是两回事。范围蔓延是外部塞进来的,镀金是团队内部主动加的,把某个功能做得更漂亮、更通用、更"前瞻"。

镀金看起来是好事,实际上它消耗的是同一个资源池,而且往往在最关键路径上。我见过最典型的例子是:团队花了 5 天把日志模块重构成可插拔架构,导致核心对账功能延期 3 天,最终被客户扣了里程碑款。

6. 五个信号的传导路径

这五个信号很少单独出现,它们会形成链条:需求散落在聊天记录里 → 变更入口失效 → 验收标准自然模糊 → 接口责任无法界定 → 团队用镀金来填补不确定性。链条一旦形成,项目就会进入"改不完、验不了、算不清"的状态。

范围边界最佳实践:项目经理项目范围入门指南,常见问题

三、拆解六个常见误区

关于范围边界,流传最广的六个说法我几乎每个都信过,也每个都吃过亏。逐条拆开讲。

1. 误区一:边界等于"不近人情地拒绝"

很多人把项目经理的边界工作理解成"挡需求"。这个理解的后果是:项目经理被贴上"拖后腿"的标签,业务方开始绕过你提需求。

正确的定位是:边界不是拒绝变化,而是让变化可见、可评估、可决策。项目经理的角色是"让决策者有完整信息",不是"替决策者说不"。

2. 误区二:范围冻结越早越好

范围冻结得太早,说明需求探索不充分,后期会被迫在开发阶段做大范围返工;冻结得太晚,团队无法排期。这里没有统一答案,只有判断条件。

我的判断标准是:当核心交付路径上的需求不确定性低于某个阈值时,就该冻结主干范围,同时保留扩展范围的缓冲区。

3. 误区三:WBS 拆完就等于边界清晰

WBS 拆的是"要交付的工作包",它天然只描述范围内部,不描述范围外部。一个 200 行的 WBS 也可能对应一个边界完全失控的项目,因为它没有回答"哪些工作我们不接"。

所以 WBS 必须和排除项清单配合使用,否则它只是一张好看的分解图。

4. 误区四:敏捷项目不需要范围边界

这是传播最广也最危险的误解。敏捷只是把"一次性确定范围"换成了"每个迭代确定范围",边界本身依然存在,只是表达方式变了。

敏捷项目里,产品待办列表就是需求边界的载体,迭代目标就是交付物边界,完成定义(Definition of Done)就是验收边界,而迭代容量的稳定性就是变更边界。四层一个都不少。

5. 误区五:变更控制委员会才是正规做法

变更控制委员会解决的是"重大变更的治理问题",但用它来处理所有变更,结果是流程瘫痪。

我在实际项目里会把变更分成三档:直接影响里程碑和合同金额的走委员会;影响迭代排期不影响里程碑的由产品负责人和项目经理双签;只影响表述不影响交付内容的由项目经理直接批。分层之后,变更处理时效明显改善。

6. 误区六:把范围蔓延和镀金混为一谈

这两个概念经常被混用。范围蔓延来自外部,是"未经评估就进入项目的需求";镀金来自内部,是"团队主动增加的未被要求的内容"。

它们的治理手段不同:范围蔓延要靠变更入口和评估机制,镀金要靠完成定义和代码评审纪律。用错手段,等于药不对症。

范围边界最佳实践:项目经理项目范围入门指南,常见问题

四、专业判断逻辑:一条边界该硬还是该软

边界不是越硬越好。硬边界保护项目,但会抬高协作成本;软边界维持关系,但会侵蚀交付确定性。真正需要的是"有依据的软硬度"。

我用四个维度来判断。

1. 判断维度一:不可逆成本

如果一项变更一旦开始就无法撤回,或者撤回代价极高,那这条边界就应该硬。典型场景是数据模型改造、对外接口协议变更、已发布的接口地址调整。

反过来,如果变更只影响展示层、可以随时回滚,那就可以软处理,先做再评估。

2. 判断维度二:契约责任

如果变更涉及合同条款、验收范围、付款节点,边界必须硬。这类变更不只是技术问题,它直接改变责任划分。

我在乙方项目里会明确一条规则:任何涉及交付清单和付款节点的变更,必须走书面确认,不接受口头承诺。这条规则救过我至少两次。

3. 判断维度三:架构影响

变更如果只影响单个模块内部实现,可以软;如果它跨越模块边界、改变调用关系、影响多个团队,就必须硬。

实操中我会问一个问题:这个变更完成后,会不会有超过两支团队需要调整自己的代码或配置?答案是"会",就升级为硬边界。

4. 判断维度四:决策者与预算方是否一致

这是最容易被忽略、却最能解释"为什么有些项目边界永远谈不拢"的维度。

如果提需求的人不是出钱的人,边界就天然脆弱。这时候任何技术层面的说服都是无效的,必须把预算方拉进决策链条,让变更的成本显性化。

5. 边界软硬度的四象限

把不可逆成本和决策集中度作为两个轴,可以得到四种典型情况:高不可逆+决策集中,边界必须硬且有明确审批人;高不可逆+决策分散,必须先解决治理结构再谈排期;低不可逆+决策集中,可以快速决策快速执行;低不可逆+决策分散,最容易失控,必须设置默认拒绝规则。

范围边界最佳实践:项目经理项目范围入门指南,常见问题

五、从模糊需求到可执行边界:入门六步

前面讲的是判断逻辑,这一章讲具体动作。这六步我在内部项目和对外交付项目里都跑过,顺序不建议调换,因为后一步的输入依赖前一步的产出。

1. 第一步:识别干系人与决策权,而不是识别干系人名单

大部分项目都会做干系人清单,但清单本身没有用,有用的是把每类干系人映射到具体决策权上。

我会把干系人分成四类:范围决策人(能拍板增删需求)、技术评审人(能判定方案可行性)、验收确认人(能签字确认交付)、资源协调人(能调度人力)。四类角色可能由同一人兼任,但必须逐一确认,不能默认。

2. 第二步:定义目标与成功标准

目标描述方向,成功标准描述结果。两者必须分开写,因为目标可以模糊,成功标准不能。

成功标准要能回答"如果只允许看三个数字,我们看哪三个"。比如订单处理时延从 800ms 降到 300ms 以内、月结周期从 7 天压缩到 2 天、人工核对工时从 40 人天降到 8 人天。这三个数字就是边界的方向锚点。

3. 第三步:写范围说明书的六个必备字段

我不建议照抄模板里的十几个字段,字段太多团队不会填。我的精简版是六个:目标、交付物清单、排除项清单、关键假设、制约条件、验收方式。前三个决定"做什么",中间两个决定"在什么前提下做",最后一个决定"怎么算做完"。

范围说明书(精简版字段示例)
project:

name: 订单中心重构一期

goal: 支撑日均 50 万单,月结周期压缩至 2 天

deliverables:

订单服务(含下单、支付回调、状态机)

对账服务(T+1 自动对账)

运营后台订单查询模块

接口文档与部署手册

exclusions:

不做历史订单数据迁移(由数据团队另行立项)

不做多币种结算

不做移动端 App 改造

不做发票系统对接

assumptions:

上游支付网关提供稳定回调,P99 延迟不超过 2s

数据团队在 T+1 前完成历史数据清洗

constraints:

上线窗口锁定在季度末,不可延后

现有运维团队仅支持容器化部署

acceptance:

50 万单压测下 P99 响应时间不超过 300ms

对账差异率低于 0.01%

关键接口全部通过契约测试

4. 第四步:拆 WBS 并标注接口责任

WBS 的价值不在于分解得多细,而在于每个工作包都有唯一责任人。我做 WBS 时会强制要求:每个工作包必须标注"交付责任方"和"验收责任方",两者不能被同一人同时承担。

跨部门项目里还要额外标注接口工作包。接口是边界最脆弱的位置,必须单独拆出来,不能藏在某个模块里。

5. 第五步:设定变更流程与阈值

变更流程的设计原则是"让 80% 的变更在 1 个工作日内得到答复"。做不到这一点,团队就会绕过流程。

阈值我通常设两档:影响工期不超过 3 人天且不涉及里程碑的,项目经理直接批;超过 3 人天或涉及里程碑的,走书面评估,由范围决策人确认。这个阈值需要根据项目规模调整,不能照搬。

6. 第六步:确认验收与关闭条件

验收条件要提前写,关闭条件要提前定。关闭条件包括:遗留问题处理方式、文档交付清单、知识转移安排、质保期起止时间。

很多项目"做完了但结不了项",原因就是关闭条件从未被定义过。团队以为交付完成就是结束,客户以为还有一堆收尾事项没做。

范围边界最佳实践:项目经理项目范围入门指南,常见问题

六、四个可直接套用的工具

这一章给的是可以复制到项目里直接用的东西。每个工具我都附上字段设计和填写逻辑,不需要再加工。

1. 不做清单(Not-Do List)

不做清单的作用是把"默认包含"变成"默认排除"。填写逻辑是:任何没有被明确写进交付物清单的内容,默认不包含,除非进入变更流程。

不做清单常见的四类条目:功能边界类(本期不做某模块)、技术边界类(不做某类架构改造)、范围对象类(不覆盖某类用户或某类数据)、协作边界类(不承担某类运维职责)。

2. 变更评估卡

变更评估卡是让变更从"感觉"变成"数据"的工具。核心字段如下表。

字段 填写要求 常见错误
变更编号 唯一、可追溯 用聊天时间代替编号
提出人与提出时间 到人到日 记录"业务方"这种模糊来源
变更内容 一句话描述可交付的变化 写成需求背景说明
影响交付物 关联到具体工作包 只写"影响整体进度"
工期影响 人天,含测试与联调 只估开发工时
成本影响 金额或人力占用 忽略测试、运维、文档成本
风险等级 高/中/低,附判断理由 凭感觉打分
决策结论 接受/拒绝/延后,附理由 只有结论没有理由
决策人与日期 落实到具体人 写"项目组决定"

3. 验收标准表

验收标准表的核心是"可测量"。我用的是三段式结构:操作路径、预期结果、判定边界。下表是几个真实场景的写法对比。

场景 不合格写法 合格写法
查询性能 查询速度要快 5000 条数据规模下执行查询,P95 响应时间不超过 2s
数据准确性 数据要准确 对账差异率低于 0.01%,且差异记录可逐条追溯
界面交互 操作要流畅 列表页滚动帧率不低于 50fps,首屏加载不超过 1.5s
异常处理 要有容错能力 上游超时后 3 次重试,最终失败写入死信队列并触发告警
权限控制 权限要清晰 越权访问返回 403,且操作日志记录访问者、目标资源、时间

4. 接口责任矩阵

接口责任矩阵是 RACI 的简化版,只保留三个角色:提供方、消费方、验收方。每个接口必须三格齐全,缺一格就有争议风险。

接口责任矩阵(示例片段)
interfaces:

name: 支付结果回调

provider: 支付网关团队

consumer: 订单服务团队

acceptor: 测试团队 + 财务对账团队

contract_test: 必须

failure_owner: 支付网关团队

name: 历史订单数据供给

provider: 数据团队

consumer: 订单服务团队

acceptor: 业务运营团队

contract_test: 必须

failure_owner: 数据团队

name: 对账文件生成

provider: 订单服务团队

consumer: 财务系统

acceptor: 财务对账团队

contract_test: 建议

failure_owner: 订单服务团队

这张表最关键的一列是 failure_owner。没有明确失败责任方的接口,联调阶段一定会互相扯皮。

六、四个可直接套用的工具

七、以 PingCode 为例:中大型组织的边界管理如何落到工具里

前面讲的四层边界和四个工具,落到纸面容易,长期稳定运行很难。项目一多、人一多,靠文档和会议维持边界就会失效。这时候工具的作用不是"做流程",而是让边界的变更留下不可绕过的痕迹。

这一章我用 PingCode 举例。它主要服务中大型企业及 100 人以上组织,在这类组织里范围边界问题的复杂度和小团队完全不同:跨部门接口多、决策链条长、合规和审计要求高。

1. 场景:从 Jira 迁移之后,边界信息该放在哪

我参与过一次研发管理平台的迁移,从 Jira 迁移到 PingCode。迁移本身支持平滑迁移,但真正需要提前想清楚的不是数据搬迁,而是边界信息在新的信息架构里落在哪个字段。

如果只是把需求和任务搬过去,边界依然靠人记忆,那迁移等于只换了壳。我的做法是把四层边界分别映射到不同的对象上:交付物映射到"发布/版本",需求边界映射到需求属性的"范围标记",变更边界映射到"变更任务类型"的审批流,验收边界映射到"完成定义"检查项。

2. 需求边界:用属性而不是用备注

我见过最常见的错误,是把"这条需求本期不做"写在备注里。备注不参与筛选,不触发提醒,等于没写。

正确做法是把范围标记做成枚举属性,至少包含"本期包含""本期排除""待评估"三态。这样在需求列表里可以直接按范围状态筛选,排除项不再是隐形内容。

3. 变更边界:审批流要有分档,不是一刀切

变更审批流配置的关键是分档。我通常配置三条路径:低影响变更由项目经理直接处理并记录;中等影响变更需要产品负责人和项目经理双签;高影响变更触发跨部门评审,并要求补充工期与成本影响字段。

分档的目的是让高频小变更不被流程卡死。如果所有变更都走同一套审批,团队会想办法把变更拆小、藏在任务描述里,反而更难追溯。

4. 验收边界:把完成定义做成卡点

验收边界最容易流于形式。把完成定义做成工作流上的卡点,未通过检查项无法流转到下一状态,这一点比反复强调纪律有效得多。

检查项建议控制在 5 到 8 条,覆盖单元测试、契约测试、文档更新、性能验证、接口责任确认、回滚方案。项目一多,卡点会自动筛掉大量"看起来完成实际没完成"的任务。

5. 私有化部署与数据边界

中大型组织还有一个特殊约束:边界数据本身也是敏感数据。需求清单、变更记录、接口责任矩阵往往包含业务口径和架构信息。PingCode 支持私有化部署,这类项目里我会优先考虑这条能力,因为它让边界信息不出内网,审计和合规压力小很多。

对正在做国产替代选型的团队来说,PingCode 支持从 Jira 平滑迁移,加上私有化部署选项,是评估时可以重点验证的组合。我在实际项目中验证过的迁移范围包括需求、任务、缺陷、迭代、看板配置和历史评论,迁移后主要工作是重建自定义字段映射,而不是重录数据。

6. 效果观察

工具化之后,我观察到几个比较明显的变化:变更评估平均耗时下降,因为影响字段是必填的;变更被拒绝或延后的比例上升,因为成本被显性化后,一部分需求提出方自己就会撤回;验收争议数量下降,因为完成定义卡点让"是否完成"在流转时就被确认过一次。

范围边界最佳实践:项目经理项目范围入门指南,常见问题

八、常见问题 FAQ

这一章回答我在培训、咨询和日常协作中被问得最多的八个问题。每个问题我都给出判断条件和建议动作,不给绝对结论,因为项目管理里绝对结论基本都是错的。

1. 需求没想清楚能开工吗?

可以开工,但开工的对象要选对。如果核心交付路径上的需求不确定,建议先做技术验证或原型,把不确定性锁在一个小范围内,而不是全线铺开。

判断条件是:如果需求的不确定性可以通过两周内的原型验证消除,那就先做原型;如果消除不了,说明业务侧还没形成共识,这时候强行开工只会把风险转移到开发阶段。

2. 客户或老板加需求怎么办?

第一步永远是让需求可见,不要当场承诺,也不要当场拒绝。把需求登记到变更入口,评估工期和成本影响,然后带着数据去找决策者。

我的经验是:只要成本被清楚呈现,一半以上的加需求会自动转化为"下一期做"。真正难处理的不是需求本身,而是没有数据支撑的口头博弈。

3. 敏捷项目需要范围边界吗?

需要,只是表达方式不同。产品待办列表承载需求边界,迭代目标承载交付物边界,完成定义承载验收边界,迭代容量承载变更边界。

敏捷里更容易出问题的是变更边界,因为迭代节奏快,团队容易默认"下一个迭代再说"。这时候需要明确一条规则:未被纳入当前迭代的需求,不进入开发排期,即使它看起来很小。

4. 范围蔓延和镀金有什么区别?

来源不同。范围蔓延是外部塞进来的,未经评估;镀金是内部主动加的,通常是团队为了追求质量或技术优雅。

治理手段也不同。范围蔓延要靠变更入口和评估机制,镀金要靠完成定义和技术评审纪律。用错手段,问题不会解决。

5. 外包和跨部门项目边界怎么定?

这类项目的边界重点在接口责任。我的做法是把所有跨方交互拆成独立工作包,每个工作包明确提供方、消费方、验收方和失败责任方。

经验上,跨方项目的争议八成以上集中在两处:数据口径不一致,以及失败后由谁负责排查。这两件事必须在开工前用书面形式确认。

6. 变更一定要走委员会吗?

不一定。变更应该分档,只有高影响变更才需要上升到委员会级别。

分档标准建议用影响工期和是否涉及里程碑双条件。如果一条变更不涉及里程碑、影响工期在可吸收范围内,由项目经理直接处理并留痕即可。

7. 验收标准写到什么程度?

标准是:能设计出通过/不通过的测试方法。如果一条标准需要靠"专家判断"来确认,那它就不够具体。

实操中我会要求每条验收标准包含操作路径、预期结果、判定边界三个要素。缺任何一个,验收阶段就会有解释空间。

8. 范围冻结后还能改吗?

能改,但要通过变更通道,并且要有人为影响负责。范围冻结冻结的是"默认不变",不是"绝对不变"。

我的做法是保留一个缓冲区,通常占总体工期的 10% 到 15%。缓冲区内的变更可以较快处理,超出缓冲区的必须重新排期或调整其他交付物。

范围边界最佳实践:项目经理项目范围入门指南,常见问题

九、不同情况下的行动建议

边界管理没有统一答案,不同项目类型重点完全不同。下面按五种常见场景给出建议。

1. 固定总价合同项目

这类项目的边界必须最硬,因为超出范围的成本由乙方承担。建议在合同附件里明确交付物清单和排除项清单,并且把变更流程写成书面条款。

同时要注意一点:不要把所有变更都拒掉,那会损害客户关系。更好的做法是把变更分为"合同内"和"合同外",合同外变更走补充协议或后续期次。

2. 内部创新项目

这类项目的边界可以软一些,因为目标是探索而非交付。但软边界不等于没有边界,建议至少明确"本期验证什么假设"和"什么条件下终止"。

内部项目最容易无限延长,因为没有外部客户施压。设定终止条件比设定交付条件更重要。

3. 敏捷迭代产品

重点在迭代容量和完成定义。每期的容量要稳定,不能因为"这个迭代特殊"就临时扩容,否则速度数据失真,长期规划失去依据。

完成定义要严格执行,尤其在多团队协作场景下,完成定义是唯一能对齐不同团队节奏的东西。

4. 多供应商集成项目

这类项目的边界重点在接口。建议在项目启动阶段就产出一份接口责任矩阵,覆盖所有跨方交互,并且明确失败责任方和响应时限。

另外建议设置联调窗口的硬性时间点。没有硬性时间点,联调会被无限推迟,最终压缩测试时间。

5. 强监管行业项目

这类项目的边界要预留合规缓冲。监管要求的变更通常不可拒绝,且时间窗口固定。建议在排期时单独留出一部分容量,不与业务需求混用。

同时,变更记录的完整性和可审计性要求更高,这种情况下私有化部署的研发管理平台会更有优势,因为数据不出内网,审计链路也更清晰。

十、不同情况下的取舍

边界管理的本质是一系列取舍。这一章把我认为最难的四个取舍摆出来,说明我的判断倾向。

1. 速度 vs 可追溯

追求速度的团队倾向于减少流程,追求可追溯的团队倾向于增加流程。我的倾向是:主干路径可追溯,边缘路径求速度。

具体来说,影响里程碑的变更必须留痕,不影响交付内容的调整可以由团队自行决定。全部留痕会拖慢节奏,全部不留痕会在争议时无法举证。

2. 客户关系 vs 边界纪律

这是乙方项目里最难的取舍。我的判断是:短期可以让步,长期必须守线,但让步要以可量化的方式记录,让客户看到代价。

如果每次让步都无声无息,客户会默认边界可以随意移动;如果每次让步都有记录,客户会在下次提需求时更谨慎。

3. 工具投入 vs 人工管理

小团队用文档和会议管理边界是可行的,成本低、灵活。但当团队规模、项目数量、跨部门接口数量任意一项超过阈值时,人工管理会迅速失效。

我的经验阈值是:同时运行的并行项目超过 3 个,或者单个项目涉及超过 4 支团队时,就该考虑把边界管理工具化。低于这个阈值,上工具反而增加负担。

4. 文档厚度 vs 团队接受度

范围说明书越厚,信息越全,但团队越不读。我的取舍是:范围说明书控制在一页以内,详细内容拆到 WBS 和验收标准表里。

一页纸的范围说明书更容易在评审会上被真正讨论,反而是几十页的文档最后没人看。

范围边界最佳实践:项目经理项目范围入门指南,常见问题

十一、30 天落地行动清单

如果你现在手上就有一个正在跑的项目,可以用下面这份清单在 30 天内把边界补齐。不需要等下一个项目启动。

1. 第 1 周:先把不做清单和验收标准补出来

动作一:把当前项目的交付物清单写成名词列表,逐个确认是否有明确负责人。动作二:列出至少 5 条排除项,和业务方确认。动作三:挑出 3 条最模糊的验收标准,改写成可测试的表述。

产出物是三份文档:交付物清单、不做清单、验收标准表(初版)。

2. 第 2 周:建立变更入口和评估卡

动作一:确定唯一的变更入口,并且是团队日常在用的位置。动作二:把变更评估卡字段配置好,工期影响和成本影响设为必填。动作三:确定分档审批规则和阈值。

产出物是一份变更管理规则说明,加一个可用的变更登记通道。

3. 第 3 周:补齐接口责任矩阵

动作一:列出所有跨方交互,逐个确认提供方、消费方、验收方、失败责任方。动作二:对有争议的接口单独开会确认,形成书面结论。动作三:把接口责任矩阵同步到相关团队。

产出物是一份完整的接口责任矩阵,覆盖所有跨团队、跨供应商交互。

4. 第 4 周:试运行并复盘争议点

动作一:在例会上按新规则处理变更,记录每次处理耗时。动作二:收集团队和业务方的反馈,特别是卡点在哪。动作三:复盘本周所有争议,判断是边界缺失还是执行问题。

产出物是一份复盘记录,包含争议类型分布和下一轮优化点。

范围边界最佳实践:项目经理项目范围入门指南,常见问题

结语:边界不是拒绝变化,而是让变化可控

回到开头那个翻车的项目。那次复盘之后我们做的事其实很简单:把"顺便加一下"这句话,变成了一个有编号、有影响评估、有决策人的变更记录。项目后来依然有变更,但再没有出现过"没人记得它是从哪句话开始的"这种情况。

范围边界的核心判断,我总结成一句话:交付物要有名字,需求要有排除项,变更要有入口和阈值,验收要有可测试的标准。这四件事做到位,项目不一定不延期,但至少每次延期都是被看见、被讨论、被决策过的。

如果你的项目现在正处于需求反复、口头承诺满天飞的状态,我建议今天先做一件最小的事:打开你的需求列表,找出三条"说不清算不算完成"的需求,把它们改写成带操作路径和判定边界的验收标准。这件事只需要一小时,但它会让下一次验收会的气氛完全不同。

等你跑完一周,再回来看第四周的复盘记录,你会发现真正需要维护的不是文档,而是那套让变化可见的规则。

常见问题解答(FAQ)

1. 需求还没完全想清楚,项目能不能先开工?

老板催着启动,可我手上的需求文档只有三页,很多细节都还是空的。等全部想清楚怕错过窗口期,直接开工又怕后面无限返工。这种时候到底该不该按下启动键?

可以开工,但要把“能开工”重新定义成“关键边界已锁定”,而不是“需求全部明确”。判断标准是三件事能不能当场回答:本次交付物清单(粗到模块级也行)、明确的排除项(这一期不做什么)、第一阶段的验收条件。

这三项写得出来,就用分阶段锁定的方式启动:先冻结一期范围,把不确定的部分单列成“待定清单”,写清谁在什么时间点前给结论,逾期默认按某个方案执行(比如默认不做或按现有方案实现)。如果连排除项都说不出来,说明还没到开工条件,此时开工付出的不是沟通成本,而是返工和扯皮成本,通常远高于多花一周做澄清。

2. 客户或老板中途加需求,怎么处理才既不伤关系又不失控?

上周刚和客户确认完范围,这周他微信发来一句“再加个小功能”,老板也在会上随口插了一个需求。我直接拒绝显得不配合,答应下来又怕工期整个崩掉,到底该怎么办?

核心做法是把“答应还是拒绝”的二选一,改成“影响可见化”的三选一。任何新需求先记录,用一张变更评估卡填四个字段:需求描述、提出人和时间、对工期成本质量的影响估算、不做的后果。然后给决策人三个选项:A 本期做,同时换出等量的原有范围;B 排到下期,进入待办清单;C 本期不做,记录在案。

这样做的依据是,范围争议的本质从来不是“要不要做”,而是“谁承担代价”。另外设一个快速通道阈值:影响不超过比如 3 个工作日、不触及核心架构和验收标准,项目经理可以直接批,避免小事全部上升到委员会,流程一旦太重就会被绕过,反而失去控制。口头需求必须沉淀成书面或系统记录,没有记录的需求不进入排期。

3. 验收标准写到什么程度才算够?

项目快交付时才发现,双方对“做完了”的理解完全不一样。我们觉得功能能跑就算完成,客户说还有一堆细节没处理。回头看当初写的验收标准,只有一句“系统正常运行”。到底要写到多细才不会在验收当天吵架?

判断标准是“可观测、可复现、无歧义”,不是写得长。一条合格的验收标准,应该让不了解背景的第三方也能独立验证,通常包含三个要素:触发条件(什么场景下)、操作动作(做什么)、预期结果(看到什么)。比如“用户提交表单后 3 秒内收到成功提示,且后台生成一条状态为待审核的记录”,而不是“表单功能正常”。

实操上分两层:整体验收条件放在范围说明书里,描述交付物整体达到什么状态;单项验收标准挂到 WBS 最底层的工作包上,逐条对应。写法用三列验收标准表:验收项、验证方法(演示/测试/文档审查)、通过判据。

另外提前约定一条争议处理规则,比如对标准理解不一致时,以需求确认时的原型或书面确认为准,避免交付当天各说各话。

4. 敏捷项目讲“拥抱变化”,那还需要范围边界吗?

我们团队用敏捷,每个迭代都在调需求,我一直觉得范围边界是瀑布那一套老东西。可最近几个迭代做下来,发现做着做着就偏离了最初的目标,待办列表越长越多,说不清到底交付了什么。

需要,只是边界的表达方式不同。预测型项目用范围说明书和 WBS 固定边界,敏捷项目用产品待办列表的优先级、迭代目标和完成定义来划边界。具体抓三点:一是产品目标或迭代目标,它回答“这一轮为什么做”,是防止待办列表无限膨胀的锚点;二是完成定义,统一“做完”的标准,等价于验收边界;

三是待办列表的排序权和插入规则,谁有权在迭代中途插需求、插进来之后换出什么,这个规则必须提前说清楚。判断边界是否还在,可以看一个信号:如果连续两个迭代结束都说不清“交付了什么、没交付什么”,边界大概率已经失效,这时候该停下来重排优先级,而不是继续加人加时间。

核心关键词

读者评论

潘
潘予安

四层边界比传统六过程更落地,尤其“排除项不少于纳入项三分之一”这条很实用。我们项目就是范围说明书只写要做什么,验收时才发现没人定义“不做清单”。不过漏斗图和雷达图的评分偏主观,原文也说是复盘推演,参考可以,别直接当行业标准。

廖
廖诗涵

接口责任矩阵和量化验收标准说到痛点。开发最怕“响应流畅”这类形容词,联调才发现两边都以为对方做数据清洗。文章把范围蔓延和镀金分开治理很对,但小团队未必有资源搞变更分级,实际可能要简化成单人评估加周会同步。

肖
肖晓彤

敏捷不等于不要边界,这点认同。把产品待办列表、迭代目标、完成定义和迭代容量分别对应四层边界,解释得清楚。变更分三档也比全上委员会现实。但高不可逆成本加决策分散时,项目经理未必推得动治理结构,往往得更高层先介入。

文章包含AI辅助创作:范围边界最佳实践:项目经理项目范围入门指南,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/316107

赞 (0)
飞飞飞飞
目标进度管理方法大全:项目负责人项目目标最佳实践落地清单
上一篇 22小时前
工作分解流程与规范:项目经理项目范围入门指南关键指标
下一篇 22小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
