目标进度实操方法:项目负责人提升项目目标效率的落地方案方法与模板

2023年我接手过一个跨部门交付项目,立项会上所有人对目标的理解高度一致,任务也按周拆到了人。两周后我打开进度表,任务完成率显示 68%,看起来不错。但当我逐个问"这个模块能验收了吗",有四个人的回答是"差不多了""快了""等对面接口"。项目最终延期 23 天,而复盘时我们发现问题不在谁不努力:目标从来没有被翻译成可验收的交付物,进度条上跑的只是"我以为的完成"。

这类场景在项目负责人身上反复出现。目标写在季度计划里,进度却靠群里追问;周会上所有人都说"正常推进",里程碑就是拿不出东西。目标进度效率低的根源,通常不是执行力,而是目标没有进入一套可跟踪、可预警、可复盘的链路。

下面这套方法来自我自己带过的项目和给客户做诊断时的观察,包含五步闭环、七张可改造模板、六个高频误区和一张落地检查清单。它的目的不是让你多开会,而是让"目标是否真的在推进"这件事变得可判断。

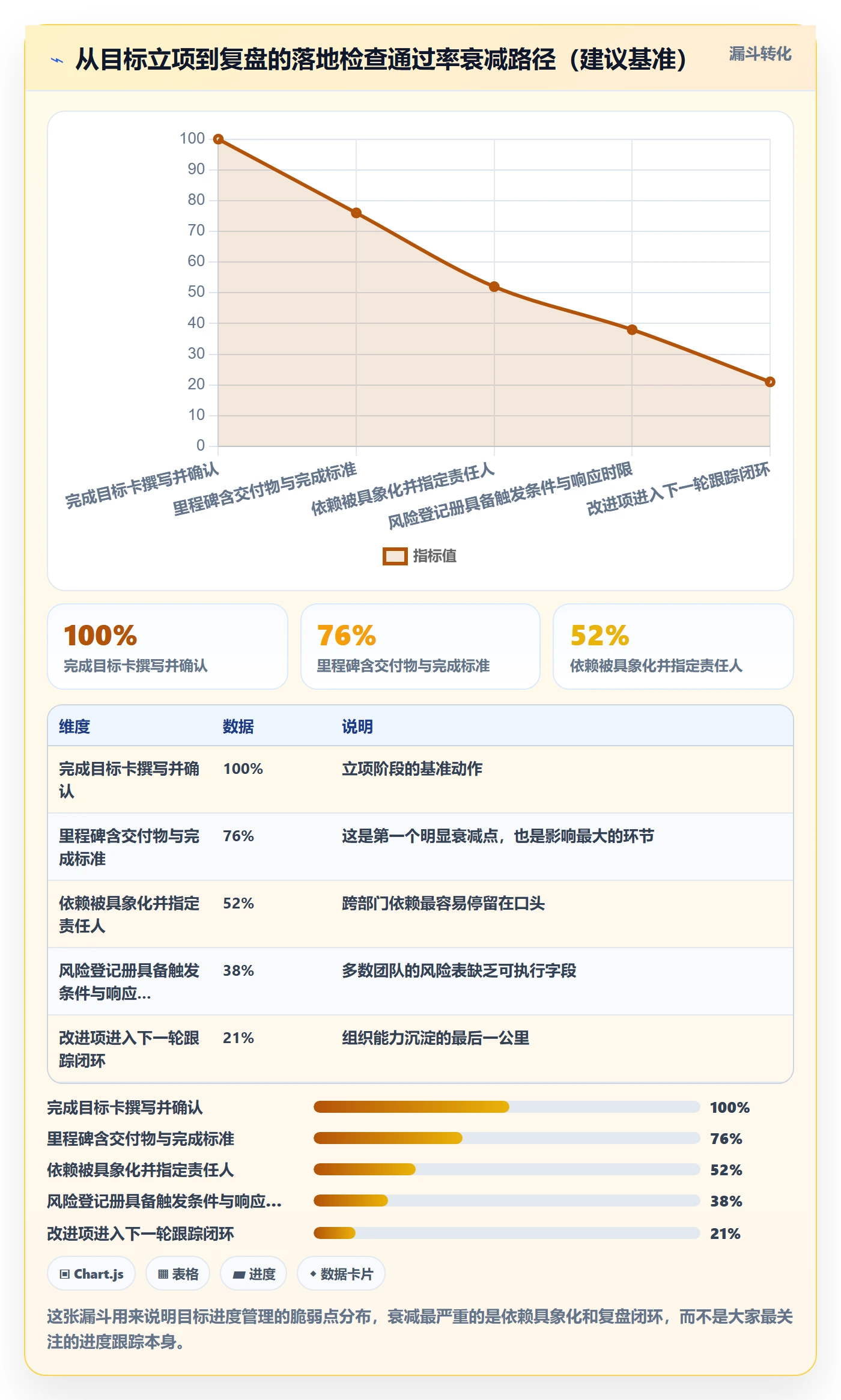

一、先给结论:目标进度的问题,八成不在执行力

先把我最核心的判断放在前面,避免你读到一半才发现方向不对。

目标进度效率 = 目标口径清晰度 × 交付物可验收度 × 依赖可见度 × 预警及时度 ÷ 沟通成本。这四个乘数里任何一个接近零,整体效率就趋近于零,而在分母上拼命加沟通,只会让人更累。

1. 三个反常识判断

第一,进度表的准确率和你更新频率不成正比,和"完成定义"的清晰度成正比。我见过每天更新两次的项目,进度依然失真;也见过每周只更新一次、但偏差始终在三天以内被发现的项目。差别在于后者的每个交付物都有验收口径。

第二,周会开得越顺,越可能是危险信号。当所有人在会上只汇报"正常推进",说明阻塞没有被识别出来,而不是不存在。一个健康的进度会,应该至少有 15% 的时间在讨论卡点和依赖。

第三,加人加时间很少能救回进度。项目后期赶工的效果衰减非常明显,因为关键路径上的等待、审批、联调不是靠人数能压缩的。

2. 一句话结论

如果你只记一件事,记这句:项目负责人的核心工作不是催任务,而是维护"目标,交付物,依赖,预警,复盘"这条链路的完整性。链路断了,催得越勤,团队越疲惫,进度越虚。

目标进度实操方法:项目负责人提升项目目标效率的落地方案方法与模板

二、背景与真实场景:进度是怎么一步步失真的

要解决问题,先要知道进度是在哪些具体动作上失真的。我把三年里记录的项目日志翻了一遍,发现失真集中在四个时间点。

1. 立项后第 3,7 天:口径开始分叉

目标定完,任务分下去,每个人按自己的理解开工。此时没有任何人意识到偏差,因为表上所有任务都是"进行中"。等到第一周结束,你会发现有人做的是 A 方案的 60%,有人做的是 B 方案的 40%。

2. 第一次联调前后:依赖暴露

依赖关系在排期时通常被简化为一句"需要 X 部门配合"。但真实依赖包含接口时间、数据格式、环境、审批窗口。依赖没被具象化,就一定会变成后期等待。

3. 中期评审:报喜不报忧

这是最危险的时间点。团队知道哪些地方有风险,但出于"还没定论""不想显得能力不足",选择暂时不上报。等到风险变成问题,补救窗口已经关闭。

4. 上线前两周:变更集中爆发

业务方在这个阶段提出调整,往往打着"小改动"的名义。没有变更记录和影响评估机制,一个小改动会连带测试、文档、培训全部重做。

目标进度实操方法:项目负责人提升项目目标效率的落地方案方法与模板

三、拆解六个常见误区

下面六个误区,我在超过一半的项目里都见过至少三个。它们的共同特征是:看起来都在做管理动作,实际上没有改善目标进度的可见度。

1. 把任务完成率当成目标进度

"任务完成 70%"是最没有信息量的进度表述。任务完成率衡量的是动作量,目标进度衡量的是可交付成果。一个任务做了 90% 但卡在最后一个验收环节,对目标的贡献是零。

2. 里程碑只写日期,不写交付物

"6 月 30 日完成第一阶段"这种里程碑无法判断是否达成。正确的写法是"6 月 30 日完成支付模块 UAT 并通过业务方签字确认"。有交付物、有验收人、有判定标准,里程碑才有意义。

3. 责任人和协作者混为一谈

一个任务挂了四个人,等于没有负责人。每项交付物必须有且只有一个直接责任人(DRI),其余是协作者。这条规则看似简单,但它是进度可追踪的前提。

4. 风险在变成问题之后才提

风险登记册在很多团队里是一份写给领导看的文档,写完就没人更新。风险的价值不在于记录,而在于它对应的触发条件、责任人、应对预案和升级路径。

5. 变更不留痕,基线被悄悄改写

需求变了、范围扩了、截止时间推了,但没人记录。结果是项目结束时无法判断"延期到底是谁的责任",复盘变成扯皮。

6. 模板越重越安全

这是我最想纠正的一条。我见过一个团队用 23 个字段的进度表,结果没人愿意填,两周后表就废弃了。模板的字段数应当匹配团队的实际维护能力,而不是匹配管理者的安全感。

目标进度实操方法:项目负责人提升项目目标效率的落地方案方法与模板

四、专业判断逻辑:项目目标进度五步闭环

接下来是我真正想给你的主框架。它不复杂,但每一步都有明确的输出物和判断标准。五步闭环的顺序不能颠倒,因为后一步的输入依赖前一步的输出。

1. 对齐:把"想要"变成"可承诺"

对齐会的目标不是让大家表态支持,而是产出三样东西:成功标准、范围边界、变更规则。成功标准回答"什么算完成",范围边界回答"什么不在这次范围内",变更规则回答"谁能改、改完怎么办"。

我通常会用一张"目标卡"承载这些内容。它的判断标准是:把目标卡交给一个没参加过立项会的人,他能否判断这个项目做完了没有。如果答案是否定的,说明对齐没有完成。

2. 拆解:把目标变成交付物

拆解的核心动作是把目标逐层展开为可验收的交付物,而不是一上来就列任务。区别在于:交付物是名词(支付模块、接口文档、培训材料),任务是动词(开发、编写、组织)。交付物可以验收,任务不能。

我的经验是拆到第三层就够用:目标 → 关键结果 → 交付物。再往下拆就是执行细节,交给团队自己掌握,项目负责人只需要看交付物层面。

3. 排期:把交付物放进时间轴

排期时最容易忽略的不是工期估算,而是三类约束:依赖关系、资源冲突、审批窗口。我习惯在里程碑计划表里单独列出"前置依赖"和"外部等待",因为这两项往往占到实际工期的 20%,35%。

另外提醒一句:不要用甘特图的美观程度判断排期质量。一张只有横条没有依赖箭头的甘特图,信息量接近于零。

4. 跟踪:让信息按节奏流动

跟踪的关键是区分三类会议的职责:站会看短期协同和当天阻塞,周会看偏差和跨部门依赖,月度评审看目标、资源和优先级。把三类会议的议题混在一起,是进度会失效的最常见原因。

预警规则我建议让团队自己定阈值,但结构要统一:绿灯代表无偏差、黄灯代表偏差可自行消化、红灯代表需要外部介入。红灯必须明确响应人和响应时限,否则预警就只是颜色。

5. 复盘:把一次项目变成组织能力

复盘最容易变成情绪宣泄或者走过场。我的做法是强制三项输出:偏差事实、有效动作、改进项(含责任人和截止时间)。没有责任人和截止时间的改进项,等于没有复盘。

目标进度实操方法:项目负责人提升项目目标效率的落地方案方法与模板

五、案例观察:把目标进度装进系统之后发生了什么

前面讲的是方法,这一段讲落地时会发生什么。我以服务中大型企业的一家做研发管理平台的厂商 PingCode 的客户场景为例来说明,因为这类场景里项目管理平台的作用最容易被看清楚,也最容易被高估。

1. 案例背景

2024 年我参与诊断过一家做企业软件的客户,研发与交付合计约 120 人,同时并行 6,8 个项目。他们的痛点不是没有工具,而是工具里的数据无法支撑判断。任务表在平台上,但目标卡在 PPT 里,里程碑在项目负责人各自的本子上,风险记录在邮件里。

这类组织的典型特征是:单点看每个环节都有记录,横向连起来却拼不出一个项目的真实状态。PingCode 在这类场景下主要服务中大型企业及 100 人以上组织,这个规模阈值是有道理的,团队规模小的时候,口头同步的成本低于平台配置成本;超过一定规模,口头同步的信息衰减会急剧上升。

2. 他们调整了哪三件事

第一,把目标卡搬进项目对象里。目标、成功标准、范围边界、变更规则作为项目级字段固定下来,任何人打开项目都能看到,而不是去翻立项文档。

第二,里程碑绑定交付物和验收人。里程碑不再是一个日期,而是关联具体交付物、验收标准和确认人。这一条带来的最大变化是:进度会上的讨论从"做完了吗"变成"验收通过了吗"。

第三,风险和变更统一入口。风险登记册和变更记录变成项目内的标准模块,触发条件、责任人、影响评估都有固定字段。

3. 他们踩过的坑

第一个坑是字段一次配太多。项目负责人一开始设计了 20 多个自定义字段,两周后使用率掉到不足三成。后来砍到 9 个字段,反而稳定用起来了。

第二个坑是迁移。他们原先使用 Jira 管理研发流程,历史项目有大量工作项和自定义字段。因为选择的是支持 Jira 平滑迁移的方案,字段映射和状态映射有工具辅助,迁移周期控制在两周内,但真正的成本不在数据搬迁,而在团队习惯切换的那三周。

第三个坑是权限。中大型组织常有数据隔离要求,涉及客户信息和项目数据不出内网的情况。这也是为什么这类组织更倾向私有化部署,不是所有团队都需要,但对强合规行业来说,这是能不能用的前提,而不是加分项。

目标进度实操方法:项目负责人提升项目目标效率的落地方案方法与模板

4. 一个必须说清的边界

平台不会自动解决进度问题。我见过把工具换了一遍但机制没变的团队,三个月后回到原点。工具的价值是降低信息流动的成本,前提是你已经知道要流动什么信息。如果目标口径本身是模糊的,进了系统只会变得更难纠正。

对于 100 人以上、多项目并行、且有合规要求的中大型组织,像 PingCode 这类支持私有化部署、支持 Jira 平滑迁移的国产项目管理平台,确实是国产替代时值得优先评估的选项之一。但选型的前提是先想清楚要管什么,而不是先选工具再倒推流程。

六、不同情况下的行动建议

方法一样,落点不同。下面按团队规模和项目特征给出具体建议,你可以直接对号入座。

1. 20 人以下团队:先做目标卡和里程碑表

这个阶段不要上重工具。先把目标卡和里程碑计划表这两张表跑通,用共享文档即可。核心动作只有一个:每次立项必须产出可验收的里程碑,且每个里程碑有唯一责任人。

2. 20,100 人团队:补上依赖清单和周跟踪

这个规模开始出现跨团队依赖,靠口头同步已经不够。建议在里程碑表里增加"前置依赖"和"外部等待"两列,并固定周会节奏。周会只讨论偏差和阻塞,不逐项念进度。

3. 100 人以上组织:目标是让状态可横向对比

这个阶段的核心矛盾是项目多、口径杂、汇报不可比。需要统一项目级字段(目标、成功标准、里程碑、风险等级),并让不同项目的数据可横向对比。这也是项目管理平台真正开始产生价值的规模。

4. 强合规或多项目并行场景:把权限和变更管理前置

涉及客户数据、涉密项目、多地团队的,要在选型早期就把部署方式、权限模型、审计日志纳入评估。这类需求后置的成本非常高,因为往往要推倒重来。

目标进度实操方法:项目负责人提升项目目标效率的落地方案方法与模板

七、不同情况下的取舍

方法落地时一定会遇到选择。我把最常见的四组取舍列出来,说明我自己的判断依据。

1. 工具还是表格

判断依据是"状态需要被多少人同时读取"。如果只有 3 个人看,表格更快;如果需要 30 个人看到同一个真实状态,表格会迅速失真,因为版本和口径无法收敛。我通常建议在跨部门协作超过两个团队时切换到平台。

2. 标准化还是灵活性

标准化的收益是可比较,代价是适配成本。我的原则是:目标、里程碑、风险这三类字段必须标准化,执行细节允许灵活。把所有环节都标准化,团队会用"填表敷衍"来对抗。

3. 跟踪频率还是团队成本

提高更新频率有明确的上限。当日更带来的信息增量低于团队投入的时间成本时,就应该降频。我的经验阈值是:如果每日更新只能提前不到半天的偏差发现时间,就不值得日更。

4. 私有化部署还是 SaaS

私有化部署的收益是数据可控和合规满足,代价是运维成本、升级节奏和初期投入。判断标准不是"哪个更先进",而是"是否有明确的外部合规约束"。有约束就私有化,没有约束就先算总拥有成本。

目标进度实操方法:项目负责人提升项目目标效率的落地方案方法与模板

八、项目负责人模板包:七张表怎么改造

下面是我实际在用的七张表。我不会给你一份"直接套用"的模板,因为每个团队的字段容忍度不同。我给的是字段结构和使用方式,你需要按团队规模裁剪。

1. 目标卡

用于立项阶段固化口径。字段控制在 8,10 个,超过就容易没人填。

目标卡(字段结构)

项目名称

目标陈述(一句话,可判断完成与否)

成功标准(3条以内,可量化优先)

范围边界(本次不做什么)

关键结果(对应目标,2-5条)

里程碑清单(引用里程碑表)

关键依赖(外部团队/系统)

资源与约束(人力、预算、时间、合规)

变更规则(谁可审批、如何记录)

基线版本与日期

判断目标卡是否合格的唯一标准,我在前面提过:没参会的局外人能否据此判断项目是否完成。

2. 里程碑计划表

这张表是五步闭环的核心承载体。最容易出问题的是"完成标准"这一列被写成日期。

里程碑 交付物 完成标准 责任人 协作方 计划日期 前置依赖 状态
支付模块可用 支付模块、接口文档 UAT 通过并业务方签字 张(唯一) 测试、业务 6/30 三方支付接口开通 黄
数据迁移完成 迁移脚本、校验报告 抽样比对误差低于 0.1% 李(唯一) DBA 7/15 旧系统只读冻结 绿

3. 周跟踪表

周跟踪表不要复制里程碑表,它只回答三个问题:本周完成了什么、下周计划完成什么、有什么阻塞。建议只列偏差项和阻塞项,正常推进的不写。

4. 风险登记册

风险登记册的关键字段是触发条件、响应人和响应时限,缺少任何一个都会让它变成摆设。

风险描述 触发条件 影响 响应人 响应时限 应对预案 状态
三方接口联调延迟 超过约定日期 3 天未开通 关键路径延期 5 天 项目负责人 24 小时内升级 启用备用通道或调整并行顺序 监控中

5. 变更记录表

变更记录的价值在于事后可追溯。没有变更记录的团队,复盘时无法区分"需求变了"和"执行慢了"。

6. 复盘模板

字段包括目标回顾、实际结果、偏差事实、偏差原因、有效动作、改进项、责任人、截止时间。改进项必须进入下一轮跟踪,否则复盘只是聊天。

7. 汇报一页纸

这是给上级看的材料,只放四块内容:目标与当前状态、关键偏差、需要决策的事项、下阶段计划。把风险放在第二块而不是最后一块,是让汇报真正有效的前提。

目标进度实操方法:项目负责人提升项目目标效率的落地方案方法与模板

九、落地检查清单

如果你不想一次改太多,先拿这张清单自查。每一条都对应一个具体动作,不涉及工具选型。

1. 目标层检查

  • 目标陈述能否被局外人判断完成与否?
  • 成功标准是否有 3 条以内且可量化?
  • 范围边界是否明确写了"不做什么"?
  • 变更规则是否明确了审批人和记录方式?

2. 执行层检查

  • 每个里程碑是否有交付物和完成标准?
  • 每个交付物是否只有一个直接责任人?
  • 前置依赖和外部等待是否被单独列出?
  • 依赖的平均等待时长是否被统计过?

3. 跟踪层检查

  • 站会、周会、月度评审的议题是否分开?
  • 红灯是否有明确响应人和响应时限?
  • 进度数据是否支持横向对比?
  • 风险上报是否有时限要求?

4. 复盘层检查

  • 改进项是否有责任人和截止时间?
  • 上一轮改进项是否被跟踪闭环?
  • 复盘是否区分了"需求变了"和"执行慢了"?
  • 偏差事实是否有数据支撑而非印象?

目标进度实操方法:项目负责人提升项目目标效率的落地方案方法与模板

十、结语:目标效率来自机制,不是加班

回到开头那个延期 23 天的项目。复盘时我们列了 14 条原因,最后收敛成三条:目标口径没统一、里程碑没有验收标准、依赖没有人认领。这三条都不是靠加班能解决的,它们靠的是机制。

我想留给你的独特判断是这样一句话:项目负责人的价值,不在于让团队跑得更快,而在于让"跑偏"这件事被尽早发现。快慢是团队的能力,偏不偏是负责人的机制。

1. 三个关键动作

第一,守住口径。每次目标变化,都要回到目标卡上确认成功标准和范围边界是否还成立。第二,守住唯一责任人。任何一个交付物挂两个人,就等于没人。第三,守住红灯的响应时限。没有响应时限的预警,只是颜色。

2. 从明天可以开始做的事

不用一次上全部。我建议按这个顺序来:先做一张目标卡,再建一张含交付物列和唯一责任人的里程碑表,然后固定一次只讨论偏差和阻塞的周会。跑满四周,再决定要不要加风险登记册和变更记录。

3. 关于工具的最后一句

当团队超过一定规模、项目并行数量增加、或者存在明确的数据合规要求时,引入平台是合理的。但如果目标口径本身是模糊的,任何工具都只会把模糊放大。先把机制跑通,再谈选型,这个顺序不要颠倒。

常见问题解答(FAQ)

1. 项目目标进度总卡住,项目负责人第一步到底该先做什么?

我接手过好几个项目,目标定完、任务也分下去了,但两周后一追问就发现每个人理解的目标都不一样,有人觉得做完功能就算完成,有人觉得要等客户验收。我自己也纠结过是不是先把甘特图排出来更实在,结果排完还是该卡的卡。

先别排期,先统一目标口径。用一张目标卡把七件事写清楚:目标本身、成功标准、关键结果、范围边界、必须产出的交付物、资源与约束、变更规则。其中成功标准和范围边界最关键,因为绝大多数后期扯皮都源于这两项没写。

判断口径是否统一有个简单办法:把所有关键角色叫到一起,让他们各自用一句话回答“这个项目什么情况下算完成”,如果答案不一致,说明目标还没对齐,此时排出来的进度只是好看的时间表,不是可执行的基线。目标卡建议一页以内,写完当场让责任人确认,不要发到群里等回复。

2. 里程碑只写日期有用吗?怎么设计才能真正管住进度?

我以前做里程碑就是拉一张表,写“3月15日完成开发”“4月10日上线”,看起来挺整齐。但真到那天,团队说“基本完成了,就差联调”,我也不好判断到底算不算达成,只能往后拖。后来发现里程碑根本没法用来预警,只能用来事后解释。

里程碑必须绑定可验收的交付物,否则它只是一个愿望日期。合格写法是“日期加交付结果加验收口径”,例如把“3月15日完成开发”改成“3月15日前完成订单模块开发并通过内部测试用例,缺陷遗留不超过约定数量”。验收口径要提前定,谁验收、看什么、达到什么状态算通过。

另外里程碑要区分两类:一类是必须按时的关键节点,延误就要触发升级;另一类是弹性节点,可以顺延但要记录。建议每条里程碑都标注负责人和前置依赖,没有依赖和交付物的日期条目,直接从里程碑表里删掉。

3. 周会上大家都说正常推进,进度信息失真怎么办?

我最头疼的就是周会,问一圈全是“正常”,没人报风险。等真正暴露问题的时候,往往已经晚了,我只能靠私下单独问或者翻聊天记录拼信息。团队不是故意瞒,可能是觉得说了也没用,或者还没到必须说的程度。

靠追问解决不了,要用机制让信息自动浮出来。建议把周会和站会分工:站会只同步短期协同和当天阻塞,周会只看偏差、依赖和风险,不看进度百分比。会上要求每人只回答三个问题:本周实际交付了什么、下周承诺交付什么、当前有什么阻塞和需要谁支持。

同时约定红黄绿预警规则,例如关键里程碑延期超过约定天数、关键路径任务逾期、外部依赖超过约定时间未响应,就必须当天升级,而不是等周会。指标口径建议固定几个:里程碑达成率、逾期任务率、阻塞平均停留时长、变更次数。口径写清楚,进度才能从感觉变成可判断。

4. 项目目标变了,进度计划是不是要全部推倒重来?

我们项目中途加过一个需求,当时我直接把整个排期重做了一遍,结果团队抱怨白干,之前的记录也对不上,后面复盘根本说不清到底是哪次变更导致延期。我也想过干脆不记了,先干完再说,但那样责任和影响就更糊。

不用推倒重来,但必须走变更记录。正确做法是区分“目标变更”和“范围微调”:涉及成功标准、关键结果或最终交付物的,属于目标变更,需要记录原因、影响范围、决策人和新的基线时间,再更新里程碑;不影响的细节调整,走轻量记录即可。

变更记录表建议包含提出人、变更内容、变更原因、对进度和资源的影响、决策人、决策时间、新基线。变更通过后,旧基线不要删除,保留对照,这样复盘时才能看出偏差来自哪一次决策。真正的风险不是变,而是变了之后没有留下痕迹,导致所有人记住的版本都不一样。

核心关键词

读者评论

高
高若溪

做项目负责人五年,“任务完成70%”这个坑踩过太多次。我们团队之前每天更新进度表,结果一联调才发现口径完全不一致。文章说进度表准确率和“完成定义”的清晰度成正比,这点深有体会,更新频率高只是让自己心安,并不能让进度变真。

毛
毛嘉宁

那张“跟踪环节占50%时间、偏差消除贡献只有21%”的图最戳我。我们周会一场两小时,大部分时间在逐条报进度,真正讨论卡点和跨部门依赖不到十分钟。准备把站会、周会、月度评审的议题职责拆开试一轮。不过样本只有31个项目,结论还是当排序参考更稳妥。

黎
黎云舟

模板字段那段很真实。我们之前为了“管理规范”把进度表配了十几个必填项,结果没人愿意填,两周后又回到群里追问。文章说字段数应该匹配团队的实际维护能力,而不是管理者的安全感,话说得不客气但确实在理。落地时还是先砍字段,再谈机制。

邵
邵浩然

方法本身没毛病,但我不太相信五步闭环能按顺序一次走完。实际项目里变更往往在排期阶段就冒出来,对齐和拆解经常要回头返工。倒是对“复盘必须写责任人和截止时间”这条想试试,之前的复盘记录写完就压箱底,等于没复盘。

文章包含AI辅助创作:目标进度实操方法:项目负责人提升项目目标效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/315858

赞 (0)
飞飞飞飞
项目目标关键结果教程:项目负责人协同管理,避坑指南
上一篇 23小时前
目标拆解管理指南:项目负责人如何做好项目目标,落地方案全流程
下一篇 23小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
