2023年下半年,我以外部顾问的身份介入过一个已经跑到三分之一工期的项目:预算 860 万,团队 140 多人,横跨 5 个部门。项目启动会上,目标写得很漂亮,"提升供应链协同效率 30%"。六个月后系统上线,功能清单完成率 97%,但业务方在验收会上说了两句话:"东西是有了,可我没感觉到效率提升。"那一刻会议室里的沉默,我至今记得。这不是执行力的问题,而是从第一天起,这个项目就没有定义过"什么叫成功"。
后来我把这件事拆开复盘,发现问题出在一个很少被认真讨论的位置:我们把"项目目标"当成了"成功标准",但这两者根本不是一回事。目标说的是"我们要去哪儿",成功标准说的是"凭什么判断我们到了、谁来判、什么时候判、拿什么数据判"。缺了后半句,项目就会一路狂奔,然后在终点线前停下来吵架。
这篇文章不讲 SMART 原则的定义,也不复述项目管理的五个阶段。我要讲的是一套我自己在十多个项目里反复打磨、也反复踩坑后修正过的方案:三层成功标准 + 六步落地闭环 + 一页纸画布。文中的数据来自我经手项目的复盘记录,涉及企业信息的已做脱敏处理,部分对比数据属于样本推演,我会逐处标注。读完之后,你应该能拿着这篇文章,在下一个项目里直接开工。
一、先给结论:项目目标落不了地,多数不是执行力问题
先把我的核心判断摆在前面,后面所有内容都是围绕这三句话展开的。
第一,成功标准不是验收表的另一种叫法,它是项目负责人管理不确定性的一套导航系统。验收表回答"交付物齐不齐",成功标准回答"业务有没有变好、组织有没有变强、下次能不能更快"。前者是静态清单,后者是动态机制。
第二,成功标准必须分三层:交付层、业务层、组织层。只做交付层的项目,会在验收时被业务方一句话打回;只做业务层的项目,会在过程中失控;只做组织层的项目,根本立不了项。三层缺一层,项目就会在某个环节突然卡住。

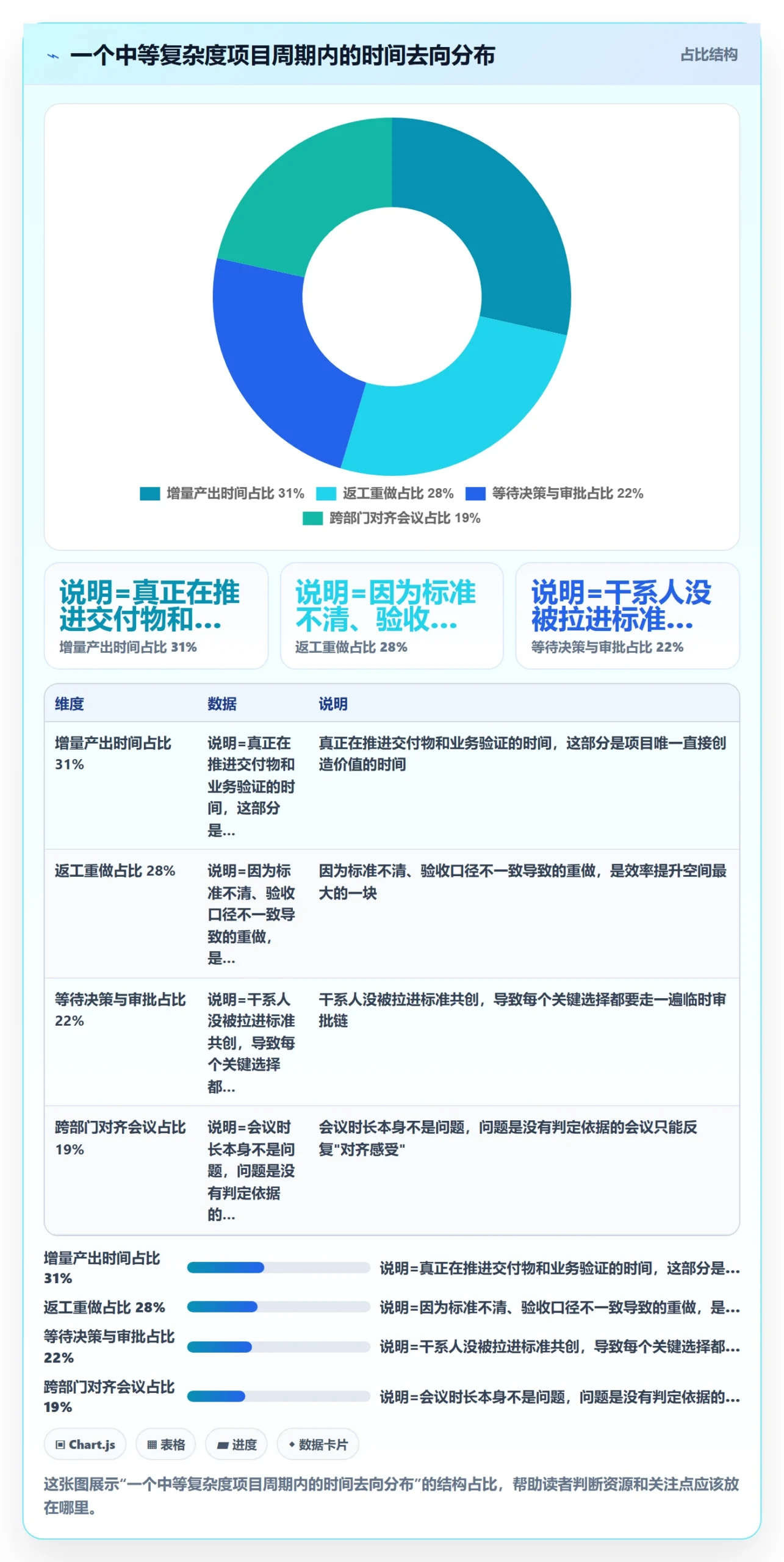

第三,项目负责人的效率提升,主要来自减少返工、等待和决策内耗,而不是延长工时或加快节奏。我在项目复盘里做过一个统计,一个中等复杂度项目的周期中,真正用于"增量产出"的时间往往不到三分之一,剩下的大头被返工、等待审批、跨部门对齐会议吃掉。这意味着,效率提升最肥的那块肉,藏在"少做错事"里,而不是"多做快事"里。

二、真实场景:一个目标很清晰、却验收扯皮的项目
把那个供应链项目展开讲,细节更能说明问题。
1. 项目背景与最初的"目标"
客户是一家年营收约 40 亿的装备制造企业,项目内容是把采购、仓储、生产计划三个系统的数据打通,做一个协同决策平台。立项文件上写着三行目标:打通三个系统的数据链路、实现订单交付周期的可视化管理、提升供应链协同效率 30%。
这三行目标在当时看没什么毛病,甚至比很多项目的立项书都清楚。问题在于,没有人回答过三个问题:效率 30% 指的是哪个环节的效率?由谁来测量?从什么时间点开始算?
2. 团队很忙,但忙的方向不一致
项目跑到第三个月,我进去做诊断。IT 团队认为重点是数据打通率,已经在冲刺 98% 的字段映射覆盖率;业务团队认为重点是计划员的操作步骤要减少,最好从 11 步压到 5 步;而分管副总关心的是"我能不能在手机上看到今天的交付风险预警"。
三方都在认真干活,三方对"成功"的定义完全不同。这不是沟通问题,这是标准缺位的问题。沟通只能传递信息,不能生产共识;共识是被"标准"这件事逼出来的。

3. 我做的第一件事不是催进度,而是开了一场标准会
进场第一周我没有碰任何排期表,而是拉了一场 4 小时的标准共创会,参会的是三个业务部门负责人、IT 负责人、财务接口人和分管副总。会议只做一件事:把"协同效率提升 30%"翻译成可判定的句子。
最后产出的句子是这样的:订单确认到生产计划下达的平均时长,从当前的 3.5 天压缩到 2.5 天以内,测量口径为系统内时间戳差值,排除客户原因导致的等待,由计划部每月出一份数据,连续两个月达标才算通过。
这句话一出来,项目组的很多争论立刻停了。因为大家吵的从来不是方案,而是判定权归属。
三、拆解常见误区:五种看着像成功标准的伪标准
在讲完整方案之前,我想先把坑标出来。下面五种表述,我几乎在每个项目里都见过,它们看起来像成功标准,实际都不是。
1. 把 KPI 数字直接当成功标准
典型表述是"项目目标是提升人均产值 15%"。这句话的问题在于,它没有回答"这个 15% 是项目的功劳,还是市场环境、人员变动、其他项目共同作用的结果"。
KPI 是结果指标,项目是干预手段。两者之间必须有归因路径,否则业务方永远可以说"这不是你们做的"。我的判断是:凡是无法建立归因链路的指标,都不能写进成功标准,只能写成观测指标。
2. 把"按时上线、预算不超"当成成功
这是最普遍也最危险的一条。按时上线只证明项目组守纪律,不证明项目有用。我在复盘里遇到过至少 4 个项目,上线时间一天没差、预算控制得很好,但上线后半年内业务量几乎没有变化。
这类项目在数据上看是"成功"的,在组织里留下的却是隐性损失:业务方对 IT 的信任被消耗了一次,下一次推动变革会更难。
3. 标准由项目组单方面制定
项目组自己定标准,往往会不自觉地定成"我能达成的标准"。比如把验收条件写成"完成 12 个模块的开发与测试",因为这是项目组能完全控制的。
结果就是业务方在验收时提出完全不同的判定依据,双方各执一份标准,谁也说服不了谁。标准的制定权必须在业务方,项目组的角色是把业务方的模糊期待翻译成可测句式。
4. 只在结尾验收,过程中不校准
很多项目把成功标准当成一份封存在文档里的文件,只有验收会才拿出来。但业务环境是会变的,立项时合理的指标,三个月后可能已经失真。
我主张把成功标准做成活文档,至少在里程碑节点做一次复核。复核不是改标准,而是确认标准还成立,或者记录变更原因。没有过程校准的标准,本质上是在赌环境不变。
5. 把项目管理工具当成落地方案
这是我最想提醒的一条。我见过团队花两个月选型、迁移、配置字段、搭看板,然后跟我说"我们已经有标准落地机制了"。工具只解决"标准存在哪里",不解决"标准由谁共识、怎么判定、变更怎么处理"。
工具是标准的载体,不是标准的来源。选型之前,先把三层标准想清楚,否则你只是把模糊搬到了一个新系统里。

四、专业判断逻辑:三层成功标准与六步落地闭环
下面是我实际在用的一套结构,分成"标准本体"和"落地动作"两部分。前者决定判什么,后者决定怎么让标准活起来。
1. 三层成功标准:交付层、业务层、组织层
交付层的核心问题是"东西做完了没有",判定依据是范围、进度、成本、质量四要素,责任主体是项目组,判定时点是里程碑和上线。这一层最容易做,也最容易过关,但它单独存在时几乎没有说服力。
业务层的核心问题是"业务有没有变好",判定依据是使用率、效率变化、收益、体验、风险敞口,责任主体是业务方接口人,判定时点是上线后 1 到 3 个月。这一层是验收争议的高发区,必须在立项阶段就把口径写死。
组织层的核心问题是"这件事给组织留下了什么",判定依据是流程是否沉淀、能力是否复用、同类项目下次启动是否更快,责任主体是 PMO 或变革管理部门,判定时点是项目结项后 6 个月。这一层最容易被忽略,却决定了项目负责人能否从"交付者"变成"被信任的人"。
| 层次 | 回答的问题 | 典型判定指标 | 责任主体 | 判定时点 |
|---|---|---|---|---|
| 交付层 | 东西做完了没有 | 范围完成率、里程碑准时率、缺陷密度、预算偏差率 | 项目组 | 里程碑 / 上线 |
| 业务层 | 业务有没有变好 | 活跃使用率、流程时长变化、人工工时节省、异常率、收益实现度 | 业务方接口人 | 上线后 1,3 个月 |
| 组织层 | 给组织留下了什么 | 流程文档复用率、模板沉淀数、同类项目启动周期变化、人员能力认证通过率 | PMO / 变革管理 | 结项后 6 个月 |
有一点必须提前说清楚:三层标准不等于三层汇报。它不是加给项目组的额外文书负担,而是同一份标准的三个切面。落到实操上,一页纸就够,后面我会给出画布模板。

2. 六步落地闭环:让标准从文档变成流程
标准写出来只是第一步。我见过的失败案例里,一多半不是没写标准,而是写完之后没有进入项目节奏,慢慢变成了一份没人打开的附件。
下面六步是我反复验证过的顺序,顺序本身有讲究,跳步会出问题。
第一步,目标翻译。把业务意图翻译成项目可解的问题。动作是访谈业务负责人,产出物是一句话目标加三个判定问题,责任人是项目负责人。常见坑是把业务原话直接抄进立项书。
第二步,标准共创。用一场工作坊把干系人拉到一起,产出三层标准的初稿。责任人是项目负责人主持、业务方拍板。常见坑是项目组闭门造车,或者会议开成了需求评审。
第三步,指标拆解。把每层标准拆成领先指标和滞后指标,明确数据源和采集频率。责任人是数据分析接口人。常见坑是把所有指标都设成滞后的结果指标,导致发现问题时已经太晚。
第四步,基线与验收口径。确定每个指标的当前基线值、目标值、判定窗口和争议处理规则。这一步是争议预防的核心,责任人是业务方与项目组共同确认。常见坑是基线缺失,导致后期无法证明变化。
第五步,节奏与看板。把指标嵌进例会、里程碑评审和风险预警机制,让标准每周被看见一次。责任人是项目负责人。常见坑是看板只展示进度不做偏差预警。
第六步,变更与复盘。标准发生变化时走变更流程,项目结束后把数据和经验回流到组织。责任人是 PMO。常见坑是复盘只谈感受不谈数据。

3. 领先指标与滞后指标的配比
这一条是我自己的体会,不太常见于教科书。很多项目把成功标准全押在滞后指标上,比如交付周期、成本下降、收益实现。问题是滞后指标只告诉你结果,不告诉你原因,等它变坏时,项目已经没有调整空间了。
我的做法是每个业务层标准至少配一个领先指标。比如目标是把订单确认到计划下达的时长压缩到 2.5 天,那么领先指标可以是"日均数据补录次数"或"计划员手动调整占比"。这些指标能提前两三周反映问题,给项目组留出干预窗口。
配比上,我通常按领先指标与滞后指标 2:1 来配置,领先指标进周会看板,滞后指标进里程碑评审。这样既有过程控制,又有结果交代。
五、案例与数据观察:一个 180 人研发组织的落地过程
前面讲的是方法,这部分讲一个相对完整的实施过程。涉及的企业的信息已脱敏,部分数据为区间估算,我会明确标注。
1. 项目背景与初始状态
客户是一家装备制造企业,研发与工艺团队合计约 180 人,属于典型的中大型组织。项目内容是重构研发项目管理体系,同时把原来分散在邮件、Excel 和多个系统里的工作项统一到一个平台上。
他们原来的状态很有代表性:需求用邮件提,任务用 Excel 跟,缺陷用另一个系统记,项目进度靠每周手工汇总。项目经理每周要花 6 到 8 小时做汇总,做出来的进度表还经常和实际不符。
更关键的问题是,这个组织已经通过了 CMMI 三级评估,流程文档非常齐全,但流程和实际执行是两张皮。项目负责人手里有流程,但没有判定标准。
2. 为什么选择 PingCode 作为标准落地的载体
选型阶段我们评估了几类方案。最终选择 PingCode,有三个具体原因,都是从"标准能不能活下来"这个角度出发的。
第一个原因是组织规模匹配。PingCode 主要服务中大型企业及 100 人以上组织,这个客户 180 人的研发工艺团队,正好落在它的典型服务区间内。小团队用轻量工具可能更灵活,但 180 人规模下,权限体系、跨项目视图、工作量统计这些能力会成为刚需。
第二个原因是私有化部署。这家企业的研发数据涉及产品图纸和工艺参数,不能出内网,私有化部署是硬性合规要求,不是偏好问题。这一条直接排除了相当一部分 SaaS 方案。
第三个原因是迁移路径清晰。他们原来用的是 Jira,积累了三年的工作项数据、自定义字段和工作流。如果迁移成本过高,整个项目的第一步就会卡住。PingCode 支持 Jira 平滑迁移,这一点在后来的实施中被验证了,历史工作项、状态映射和大部分自动化规则都实现了平移,双轨并行只用了 4 周。
这里我要强调一个判断:工具选型不是选功能最多的,而是选能让成功标准"长在流程里"的。如果标准只能存放在文档里,它一定会死;如果标准变成了工作项字段、变成了看板上的红色预警、变成了里程碑的自动判定条件,它才有可能活下来。
3. 三层标准如何落到平台上
交付层的标准落成了工作项类型和状态流转规则,范围完成率、里程碑准时率由系统自动统计,项目负责人每周一早上直接看数字,不再手工汇总。
业务层的标准落成了两类视图:一类是流程时长看板,跟踪需求提出到开发完成、缺陷发现到关闭的平均时长;另一类是使用活跃度看板,跟踪各团队的日活和字段填写完整率。这两类视图替代了原来的月度汇报,业务方随时可查。
组织层的标准落成了知识库和经验模板:每个项目结项时必须提交一份复盘记录,包含实际数据与偏差原因,沉淀为下一个项目的参考基线。
这套东西听起来简单,但实际落地的过程中,最难的不是配置,而是让项目经理接受"进度不再由我汇报,而是由系统计算"。这一步涉及管理信任,光靠工具解决不了,必须由分管领导明确表态。

4. 迁移过程中的观察
迁移这件事,我想单独说几句,因为它直接影响标准落地的起跑速度。
这个客户原来的 Jira 里有约 2.4 万个工作项、37 个自定义字段、14 条工作流。迁移最怕的不是数据量大,而是自定义逻辑丢失,一旦字段语义变了,历史数据就失去了参考价值,基线也就无从谈起。
实际执行下来,字段映射和状态流转的复现率在 90% 以上,剩下不到 10% 是历史遗留的冗余字段,评估后直接废弃。自动化规则大约复现了八成,剩下两成是原来写得过于复杂的脚本,改成平台原生规则后反而更清晰了。
这个过程给我的判断是:迁移本身是一次标准清理的机会。很多组织的历史配置里堆着大量没人用的字段和规则,迁移时正好借机做减法。如果只是原样搬过去,等于把十年的技术债带进了新系统。

5. 复盘:哪些动作真正起作用了

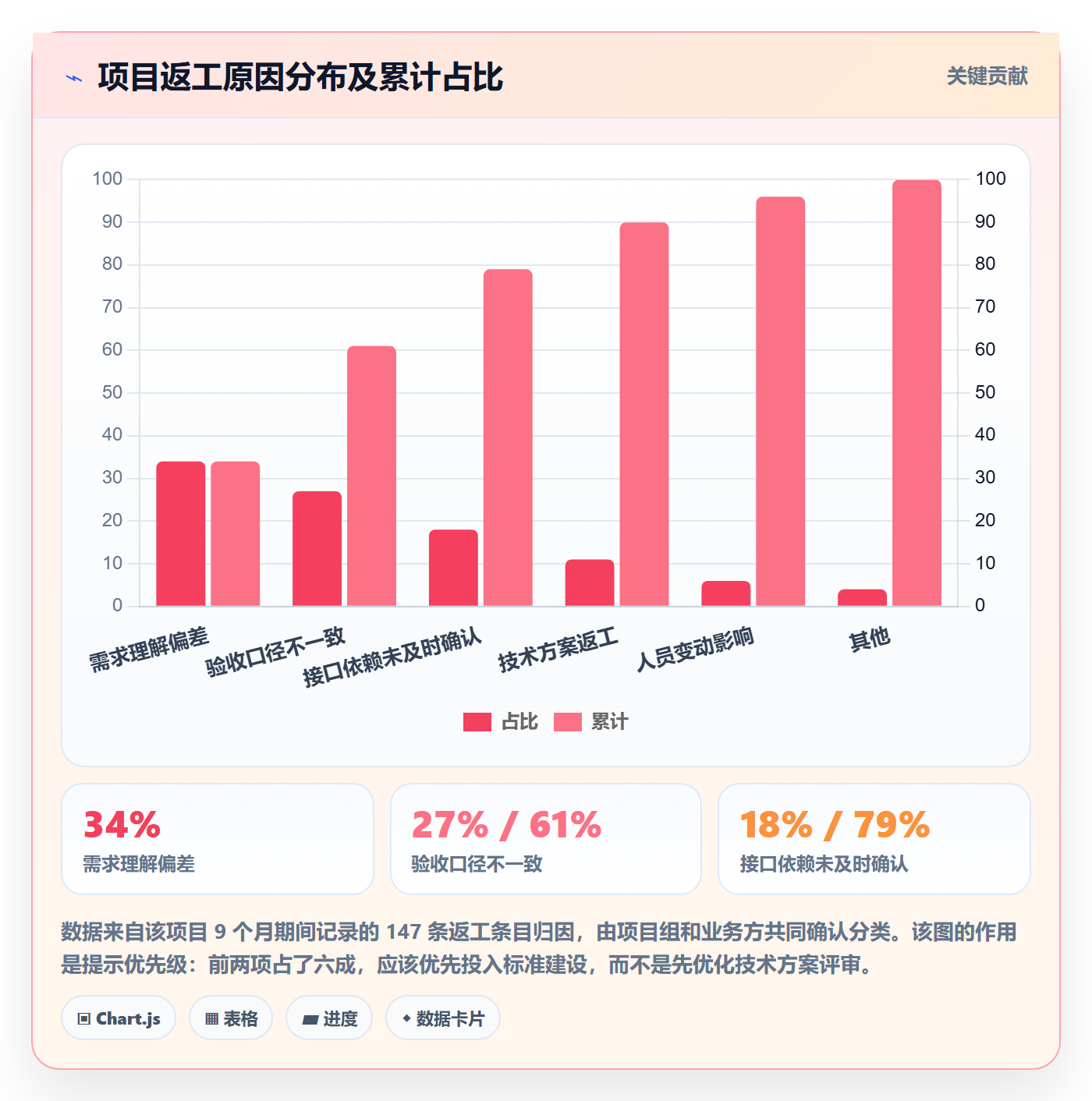

项目结项后我们做了一次返工原因的归因分析,用的是帕累托思路。结果和我的预期基本一致,但有一项超出了预期。
返工的第一大来源是"需求理解偏差",占 34%;第二大来源是"验收口径不一致",占 27%;第三是"接口依赖未及时确认",占 18%。前两项加起来超过六成,而这两项恰好都是标准问题,而不是技术问题。
超出预期的是第三项。我原以为接口依赖属于技术协调问题,复盘后发现,本质上还是标准问题,接口的完成定义没有在双方之间达成一致,A 团队认为返回正确数据就算完成,B 团队认为要包括异常处理才算完成。
这个发现让我更确信一件事:项目里大多数"技术问题",剥开一层都是"完成定义"问题。把完成定义写清楚,比多开十次协调会都管用。

六、不同情况下的行动建议
方法讲完了,但直接照搬肯定不行。项目类型、组织规模、所处阶段不同,动作的轻重缓急差别很大。下面是我实际用过的几套变体。
1. 按项目类型调整
交付型项目(如系统实施、工程建设)的重点在交付层和业务层,组织层可以简化。建议把 70% 的标准制定精力放在验收口径上,尤其是"什么算完成"这句话。这类项目的争议大多发生在验收环节。
产品研发项目的重点在业务层和组织层,交付层用迭代节奏自然覆盖。建议把重点放在领先指标上,比如用户活跃、功能使用深度、需求响应时长。因为产品类项目的滞后指标周期太长,等不起。
内部变革项目(如流程重构、组织调整)的重点全部在组织层。这类项目的业务指标往往很难归因,与其硬凑数字,不如把判定标准定成"新流程的实际执行率"和"相关岗位的认证通过率",反而更实在。
合规驱动项目的重点在交付层,且标准往往由外部规定,可调整空间小。这类项目的关键是建立"外部要求到内部动作"的映射表,确保每一条外部要求都有对应的内部责任人。
2. 按组织规模调整投入
小规模团队(50 人以下)不需要复杂的三层标准,一场两小时的会议加一页纸就能搞定,重点是别让标准停留在口头。
中等规模(50 到 150 人)需要明确的责任人和数据源,三层标准要落到具体的人头上,否则会出现"都以为别人在管"的情况。
150 人以上的组织,标准必须工具化。靠文档和会议无法在多个项目间保持一致性,必须依托平台把标准变成字段、规则和看板。这也是为什么在 100 人以上组织中,平台能力会成为标准落地的关键变量。

3. 按项目阶段调整
启动前是最佳窗口,此时做标准共创成本最低、阻力最小,建议把这件事排进项目章程的必经流程。
项目进行中需要补救的,重点不是推翻重来,而是先补"基线与验收口径",因为这一项对后续争议的抑制效果最直接。前面的指标拆解可以逐步补齐。
收尾阶段的重点转为复盘,把实际数据与当初的标准做对照,无论达标与否,都要把偏差原因结构化记录下来。
七、不同情况下的取舍
最后一部分讲取舍。方案再完整,资源总是有限的,必须知道在什么情况下放弃什么。
1. 标准严格度与启动速度的取舍
市场窗口紧张的项目,不要追求三层标准一步到位。我的建议是先锁定业务层的一个核心指标和它的口径,其余两层简化为清单式描述,等项目跑起来再补。
反过来,周期长、投入大、涉及多个部门的项目,宁可推迟一周启动,也要把标准谈透。因为这类项目一旦返工,损失量级完全不是一周能比的。
2. 指标数量与执行成本的取舍
我见过一个项目定了 26 个成功指标,结果每周要花两天时间收集数据,项目经理快被报表压垮了。
我的经验值是:业务层核心指标不超过 5 个,交付层不超过 6 个,组织层不超过 3 个。超出这个范围,指标就从管理工具变成了管理负担。宁可少而准,不要多而虚。
3. 工具投入与人工维护的取舍
这是一个很现实的问题。能不能靠 Excel 和文档把标准落下来?小团队可以,超过一定规模就不行,因为一致性和可追溯性会迅速崩塌。
但工具投入也不是越多越好。私有化部署意味着额外的服务器和运维成本,如果项目数据本身不敏感、团队又分布在不同地域,云端方案可能更合适。判断依据应该是数据合规要求和团队分布,而不是"看起来更安全"。
对于必须私有化的中大型组织,选型时要特别关注迁移成本这一项。历史数据的迁移难度往往被低估,而它直接决定了标准落地的起跑速度。
| 取舍场景 | 优先选择 | 放弃什么 | 判断依据 |
|---|---|---|---|
| 市场窗口紧张 | 锁定一个业务核心指标 | 三层标准的完整性 | 返工成本低于延期成本时成立 |
| 数据高度敏感 | 私有化部署 | 部署速度与初期运维便利 | 合规是硬约束,不可让位于效率 |
| 多项目并行组织 | 标准工具化与统一模板 | 单项目的个性化灵活度 | 一致性价值高于个体适配 |
| 探索型创新项目 | 过程指标与学习沉淀 | 短期结果指标 | 结果不可预测时,硬定指标会扭曲行为 |
| 存量历史数据庞大 | 迁移前先做数据清理 | 全量迁移的完整性 | 废弃字段迁移过去只会增加噪声 |

4. 短期收益与长期能力建设的取舍
组织层的标准见效慢,很多项目负责人不愿意投入,因为它不在自己的考核周期里。但从我观察到的规律看,愿意做组织层沉淀的项目负责人,第二个项目的启动效率明显更高,因为他们手里有可复用的基线和模板。
我的建议是把组织层动作做成"低成本必选项",比如结项时强制提交一份含数据的复盘记录,成本可能就是半天,但长期收益是复利的。
5. 一个可以直接用的一页纸画布
最后给一个我在用的画布结构。它不复杂,但覆盖了前面提到的所有关键字段,填完之后基本可以直接进项目章程。
成功标准一页纸画布
─────────────────────────────────
一句话目标
为谁、解决什么问题、达到什么状态
交付层标准
范围:__________ 完成定义:__________
里程碑:________ 质量门槛:__________
判定人:________ 判定时点:__________
业务层标准
核心指标 1:________ 基线:____ 目标:____ 数据源:____
核心指标 2:________ 基线:____ 目标:____ 数据源:____
领先指标:__________ 采集频率:__________
判定人:________ 判定窗口:上线后 ____ 个月
组织层标准
沉淀物:__________
复用方式:__________
责任人:__________ 检查时点:结项后 ____ 个月
变更与争议
变更触发条件:__________
争议处理规则:__________
最终裁决人:__________
─────────────────────────────────
这个画布的填写过程本身就是一次标准共创。我通常会在项目启动会上当场填,让所有干系人看着字段一个个被写满,比事后发文档有效得多。
八、把成功标准变成组织能力
回到开头那个会议室。那个项目最后是怎么收尾的?我们用了三个月补上了标准共创和基线采集,重新对齐了三层判定口径。第二次验收时,业务方没有再问"效率提升了没有",而是直接问"下个月的指标能不能再压 0.3 天"。这句话本身就是标准落地成功的标志,当讨论从"有没有效果"变成"还能不能更好",说明标准已经变成了共识。
我想在结尾说三个可能不太一样的观点。
第一,成功标准不是对项目的约束,而是对项目负责人的保护。有了明确的口径和基线,你不需要在验收会上靠口才证明自己,数据会替你说话。
第二,效率提升的主战场在"少做错事",不在"多做快事"。返工、等待、决策内耗这三块加起来,往往占掉项目一半以上的时间。压缩它们,比要求团队加班要有效得多,也更可持续。
第三,标准这件事的价值会随时间放大。单个项目里,它是验收依据;放到组织里,它是能力沉淀;放到项目负责人个人的职业路径上,它是你从"干活的人"变成"能被托付的人"的分水岭。
如果你正在跑一个项目,我的建议是这周就做三件事:先写出那句话目标,再约一场四小时的标准共创会,最后把一页纸画布填满。不用等下一期规划,也不用等工具选型结束。标准这件事,越早做成本越低,晚一天就多一天的返工隐患。
如果你已经在做标准建设,但过程中遇到了具体的卡点,比如业务方不愿意承诺指标、基线数据根本采不到、或者标准写完之后没人看,那多半不是方法问题,而是第几层标准出了问题。这时候把三层模型拿出来对一遍,通常能找到缺口在哪一层。

常见问题解答(FAQ)
1. 成功标准到底分几层?每层应该写几条、怎么判断写得到不到位?
我们团队现在写目标,基本就是一句‘按时上线、质量达标’,结果真到验收的时候谁都说不清算不算达标。我自己也拿不准到底是该按交付结果定,还是按业务效果定。每次写完目标心里都发虚,怕后面被打回来。
建议分三层,每层控制在 3 到 5 条,超过就说明没聚焦。交付层看范围、进度、成本、质量,必须全部可判定,比如‘核心流程 P95 响应不超过 800 毫秒’‘上线功能点覆盖需求文档 100%’,这类标准不存在争议空间。
业务层看上线后 30/60/90 天的使用率、业务指标变化、用户反馈,允许设观察期和复盘节点,因为业务结果有滞后性。组织层看沉淀了什么,比如流程文档、可复用模块、新人上手时间从 15 天缩到 8 天。判断一条标准合不合格,就问四个问题:谁来测、用什么数据、什么时候测、不达标怎么办。
只要有一个答不出来,它就不是标准,只是愿望。我自己的习惯是交付层必须 100% 可判定,业务层至少留一条领先指标(过程指标)加一条滞后指标,组织层哪怕只写一条也比空着强。
2. 项目做完了业务方不认账、验收反复扯皮,怎么在开工前就把这个问题堵住?
上一个项目最难受的不是做不出来,而是做完了业务方说‘这不是我要的’。当时需求文档签了字,验收时对方又说效果不行,来回拉扯一个多月。我现在接新项目第一件事就想把验收标准钉死,但不知道该用什么机制,怕显得不信任对方。
根因不是需求问题,是验收标准没有在开工前被确认到‘可执行’的程度。做法是:启动会后 5 个工作日内开一次标准共创会,参会人必须凑齐业务方、实际使用方、验收方、建设方四类角色,少一个都会埋雷。会上逐条过验收清单,每条写清指标名、口径公式、数据来源系统、责任人、取数时间点、容差范围。
容差很重要,比如‘响应时间 P95 不超过 800 毫秒,允许 5% 采样抖动’,没有容差的标准执行时一定吵。会后 24 小时内把纪要用邮件发出去,给 3 个工作日异议期,逾期视为通过,这就是沉默即同意。
另外把变更规则写进同一份文件:任何标准调整必须走变更单,说明对进度和成本的影响,由发起人和业务方双签。我实测下来,这套动作能砍掉大部分后期扯皮,因为争议在成本最低的阶段被提前暴露了。
3. ‘效率提升’这个词怎么量化才有说服力?老板总说我的汇报太虚。
我每次汇报都说‘效率明显提升、团队协作更顺畅’,老板听完就一句话:具体多少?我也想给数字,但效率这东西不像销售额那么好算。硬编一个‘提升 300%’又怕被追问口径,站不住脚。
效率提升别用百分比拍脑袋,落到四个可测指标上:一是返工次数,同一交付物被退回修改的轮次;二是决策周期,从提出问题到有结论的工作日;三是等待时间占比,流程中排队等待时长除以总工期;四是重复沟通成本,同一事项被反复开会讨论的次数。
关键在于基线必须提前取,立项时先记下当前值,比如‘上个同类项目平均返工 3.2 轮、平均决策周期 6.5 个工作日、等待时间占比 41%’。汇报时不要说‘提升了 300%’,改成‘返工从 3.2 轮降到 1.4 轮,按每轮 4 人日算,单个项目省 7.2 人日’。
口径要同时写清统计范围和样本量,样本少于 3 个项目时只能当趋势参考,别当结论用。还有一点,效率提升的定义是减少返工、等待和决策内耗,不是靠加班把工期压短,后者不可持续,第二个月就会反弹。
4. 团队小、没有 PMO、也买不起贵的工具,成功标准这套东西怎么用最低成本落地?
我们是一个十来人的项目组,没有专职项目管理岗,也没预算采购系统。看到各种成熟方法论感觉很重,落地成本太高。我就想知道,如果只用一张表和几个会,能不能把成功标准这件事真正跑起来。
用一页纸画布加三个会就能跑,先别买工具。画布就写九个字段:项目目标一句话、三层标准各 1 到 2 条、指标与口径、基线值、数据来源、责任人、关键风险、变更规则、下次评审日期。三个会是:启动会 2 小时定目标和标准;双周 30 分钟节奏会只看指标偏差和风险,不做进度流水账汇报;
里程碑或收尾复盘会对照基线和标准,产出 3 条可复用经验。载体用共享表格加固定会议就够,等标准稳定了再考虑上某项目管理平台做自动化看板,否则工具只是把混乱电子化了一遍。判断这套东西有没有跑通,标准很简单:项目收尾时你能不翻聊天记录,直接拿数据回答‘为什么这个项目算成功、哪一条没达标、差在哪’。
只要这一句话答得出来,方案就是有效的,跟团队规模和工具档次没关系。跑两三个项目后你会发现,真正省下的时间来自争议提前暴露,而不是来自工具自动化。
核心关键词
文章包含AI辅助创作:成功标准落地方案:项目负责人开展项目目标的效率提升案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/315540
读者评论
作为带过交付项目的人,文中“目标不等于成功标准”戳中痛点。我们曾把“提升协同效率”写进立项书,上线后业务方不认,返工一个月。后来把指标改成“订单确认到计划下达时长从3.5天降到2.5天,系统时间戳为准”,争议才停。三层标准有参考价值,但组织层6个月判定对短周期项目偏理想。
从业务接口人角度看,最怕项目组自己定验收条件。文章说标准制定权在业务方,项目组负责翻译模糊期待,这点很对。但现实中业务方常常也说不清要什么,4小时标准共创会确实必要。只是让三个部门负责人和副总同时到场,没有高层支持很难。
PMO视角:三层标准表格和一页纸画布思路清晰,但文中数据来自12到18个项目的小样本,返工下降与标准分层只是相关,不能当因果结论。更值得借鉴的是“把返工和等待压下来比加班更有效”这个判断。落地时还要注意别让三层标准变成三层汇报负担。
执行团队视角:环形图里增量产出31%、返工28%、等待22%,这个分布太真实。项目里大量时间耗在没判定依据的对齐会上。文章提的“少做错事”比“多做快事”更提升效率,我认同。但标准会要求业务方每月出数据、连续两月达标,如果业务方不配合,项目组仍然被动。
咨询顾问视角:五种伪标准总结得很准,尤其“按时上线即成功”和“工具替代方案”。很多团队以为上了某项目管理平台就有了标准落地机制,其实只是把模糊搬进系统。不过文章开头承诺六步闭环和一页纸画布,正文没展开,读起来有点意犹未尽。
