2023 年我接手过一个 12 人的跨部门项目:集团 ERP 替换,成员来自财务、生产、IT、供应链四个部门,每个人都是所在部门抽出来的 0.5 人力。启动会上所有人对着投影上的目标点头认可,我把项目目标写成一页 PPT 发到群里,还特地组织了一次两小时的"目标共识会"。三周后我做进度盘点,发现七个人里只有两个人在做我以为是"第一优先级"的事,财务的人在处理月结,生产的人在赶产线排程,供应链的人在等财务给字段定义。
没有人消极怠工,没有人不认可目标,但项目目标被各自部门的优先级一点一点挤到了末位。
这件事让我彻底放弃了一个想法:目标对齐失效,绝大多数时候不是沟通问题,而是制度缺件问题。你开会开得再勤,只要目标没有落到一份可被引用、可被追踪、可被变更的文件上,只要没有明确谁在什么条件下可以拍板,只要目标变了之后没有一套固定的动作,对齐就会随着时间自然衰减。
我后来在近四年里经手和跟踪了大约 60 个项目型团队,其中相当一部分是 100 人以上的中大型组织,交付周期从 3 个月到 18 个月不等。我把每次对齐失败的复盘记录做了归类,结论比我想象的更集中:真正因"目标写得不够 SMART"而失败的比例不到两成,其余都出在制度层面的缺失上。这篇文章不讲文化、不讲意识、不讲 OKR 的历史沿革,只讲一件具体的事,一个项目负责人在自己权限范围内,到底能设计出什么样的目标制度,以及这套制度在真实场景里会怎么坏掉。
一、先给出核心结论:对齐是制度的产物,不是会议的结果
如果只允许我留下一句话,我会说:项目负责人推动目标对齐的唯一可行路径,是把"我希望大家重视"翻译成"我设计了一套机制,让不重视的人会被机制暴露出来"。这句话听起来有点冷,但它是过去几年里我验证下来最有效的一条。
1. 对齐失败的三类根因,权重完全不对等
我把 60 个样本的对齐失效主因做了归类,按发生频率排序,结果和我最初的直觉差得很远。我以为最大的问题是"目标表述模糊",实际上它只排第四。排在最前面的是变更规则缺失,目标改了,但没人知道该做什么;其次是跨部门优先级冲突没有仲裁出口。

2. 你不需要公司级变革,只需要五个可设计的构件
很多人听到"制度"两个字就退缩,觉得那是公司层面的事。但如果你把目标制度拆细,会发现至少有五个构件完全落在项目负责人的权限之内:目标卡的结构、对齐的节奏、决策接口的定义、变更触发的规则、复盘的判断口径。这五样东西不需要任何审批,你可以从下一个项目开始就用。
这五个构件的共同特点是:它们不依赖于你对成员有奖励权或惩罚权,它们只依赖于"信息透明"和"动作可预期"。当所有人都知道目标变更后 48 小时内会发生哪三件事,变更本身就不再是混乱源,而是一个常规流程。
3. 对齐是有半衰期的,制度的作用是减缓衰减而不是一次解决

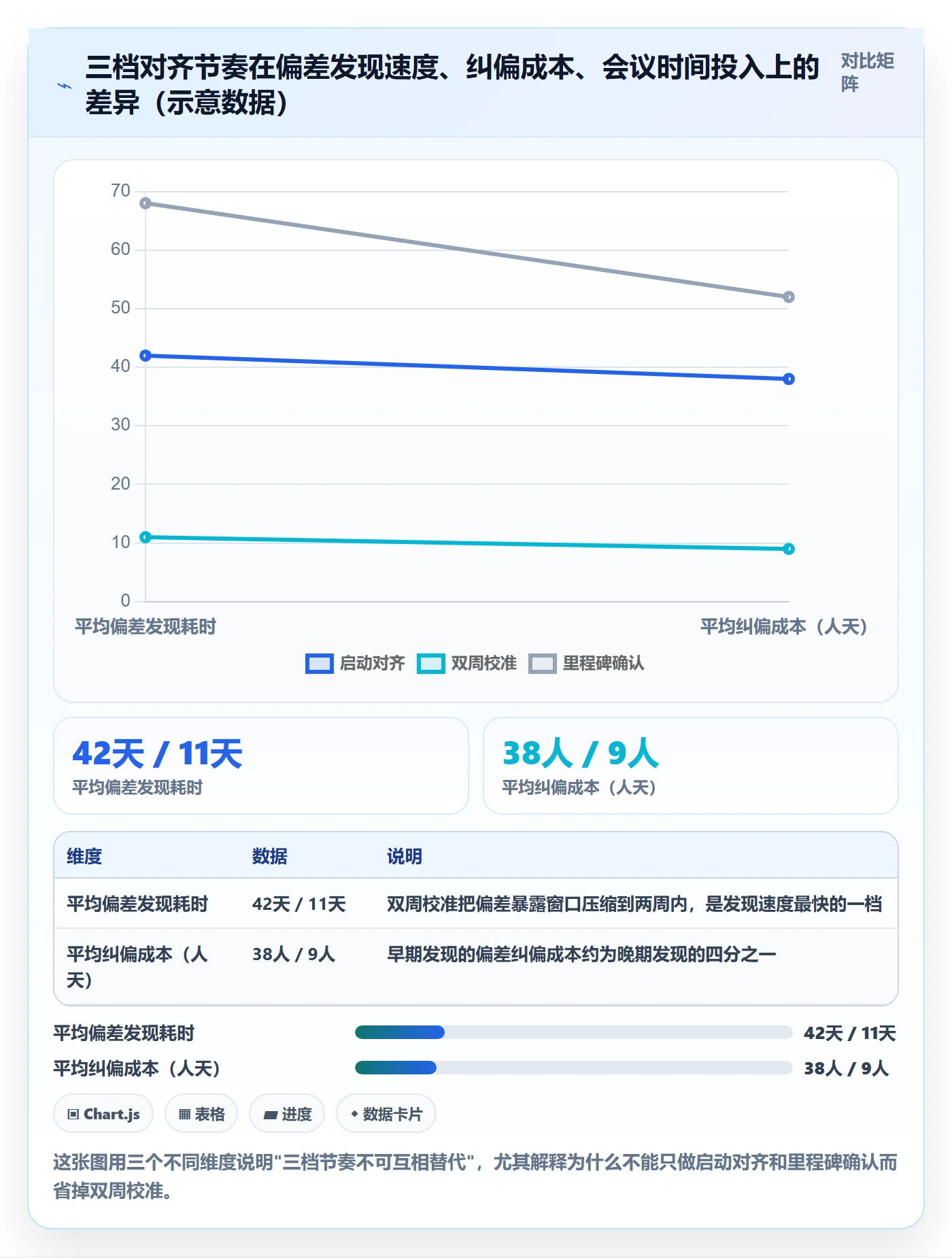

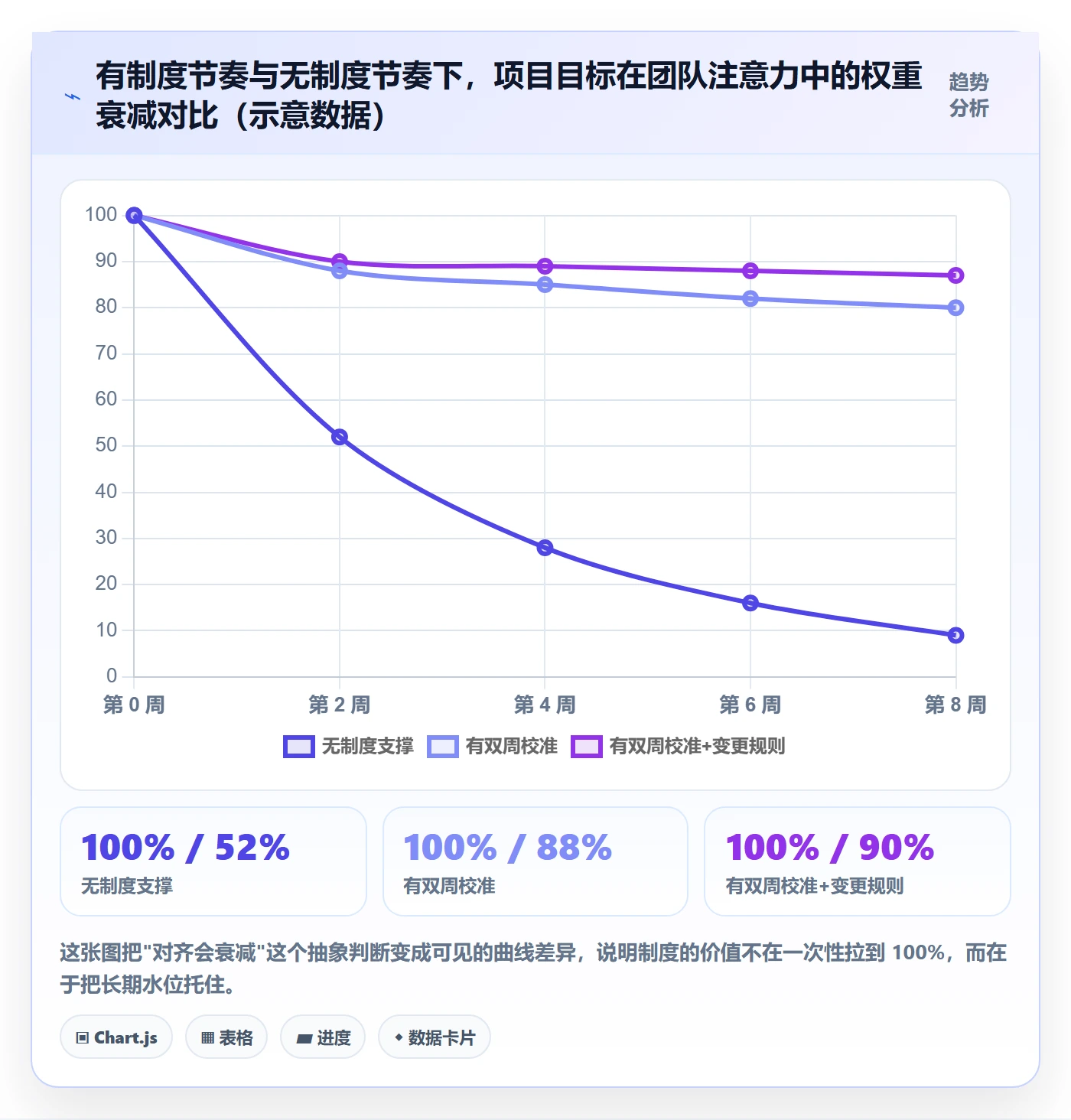

我给这个现象起了个名字叫"对齐半衰期"。在我的观察里,如果没有任何制度支撑,项目目标在团队注意力中的权重大约每两到三周衰减一半。这不是团队不敬业,而是组织现实:成员同时被至少两个目标系统拉扯,部门考核的周期更短、压力更直接。
所以不要指望一次启动会解决对齐,那是幻觉。正确的期待是:用一套固定节奏把衰减速度压下来,让目标权重在每次校准后回到高位。每个双周校准周期做一次,目标就不会掉到"完全被遗忘"的水平线以下。

二、真实场景:目标在企业链路里是怎么一层层失真的
要理解项目负责人的处境,得先看清楚自己站在链路的哪个位置。我在做流程诊断时习惯画一张信息传递链路图,从公司年度重点一直画到某个迭代里的具体任务,然后在每一层标出"信息损失"。
1. 从战略到任务,五层传递后的信息留存
以我 2023 年那个 ERP 项目为例。集团层面说"提升供应链协同效率",到事业部变成"缩短采购到入库的周期",到项目层变成"替换 ERP 并打通四部门主数据",到成员个人变成"我负责把财务字段映射完",到迭代任务变成"本周提 8 个接口需求"。每一层都合理,但五层下来,最后一层的人已经很难说出自己做的事对第一层意味着什么。

2. 一个典型的启动会现场:所有人都认可,没人真的记住
那次启动会我记得很清楚。我在白板上写了三个目标,逐个问"大家有没有问题",没有人提问。散会前我说"那我们节奏就是这样",然后大家各自回去。整个过程没有任何书面产物,除了我手里那张 PPT。
问题出在哪?出在共识是靠当场的气氛建立的,而不是靠可回看的内容建立的。心理学上这很正常,人对会议内容的有效记忆在 72 小时后衰减得极快,而且会按自己的立场重新解释。三周后财务同事跟我说的"我理解的第一优先级是先把月结对平",在他看来完全合理,因为我在会上确实提过一句"财务的月结不能受影响"。
3. 部门优先级与项目优先级的冲突,几乎每天都在发生
跨部门项目里,成员身上永远挂着两套目标。部门目标考核周期是季度或月度,评价人是他直属上级;项目目标的评价人是我,而且通常不进入他的绩效表。在这种结构下,理性人的选择一定是优先保证部门目标,因为那才是有直接后果的那一套。
我在项目里做过一个粗略统计:跨部门成员每周可支配时间 20 小时,其中实际投入项目的时间在项目初期约为 14 小时,进入部门季度考核前两周会掉到 6 小时以下。这不是态度波动,是可预测的周期性挤压。既然是周期性的,就可以被制度提前覆盖。
三、六个常见误区:项目负责人最容易做错的判断
下面这六条,每一条我都亲身踩过至少一次。它们的共同特征是"看起来在做正确的事"。
1. 把对齐当成一次性的共识活动
最常见的误区是认为对齐有终点。启动会对齐完就算完成,最多再加一次中期检查。真实的对齐是一条持续维护的曲线,不是一次性的里程碑。我在早期项目里就是这样做的,结果每次发现偏差都是"迟到的发现",纠偏成本是早期发现的四到六倍。
2. 用沟通频次代替机制建设
"多开会多沟通"是最容易执行也最无效的动作。我试过把周会从一次加到两次,结果前三周略有改善,第四周开始成员疲态明显,会议质量崩塌,甚至出现了"为了开会而准备"的形式主义。会议密度不能替代规则密度。真正需要的是"什么情况下必须同步"的触发条件,而不是固定频次的例行公事。
3. 假设成员能自行翻译部门目标与项目目标的关系
我一度认为,成员既然是骨干,应该自己能判断优先级。这个假设在很多情况下不成立,原因不是能力,而是信息不对称,成员看不到项目的整体风险排序。把"你需要配合我"翻译成"这对你部门的目标意味着什么",是项目负责人的责任,不是成员的义务。
4. 目标定得越细越安全
我曾经把项目目标拆成 40 多条子目标,细化到每个接口、每份文档。结果是团队把它当任务清单用,只关注"有没有做完",不再判断"做的方向对不对"。一旦上游变化,整个清单全部作废,返工量比不拆还大。
5. 变更发生时先改文件,不谈影响
目标变更本身不可怕,可怕的是变更只改了文档没有改认知。我犯过这个错误:把目标卡的版本号从 v3 更新到 v4,发到群里,然后继续推进。两周后才发现,有三个成员还在按 v3 的逻辑工作,因为他们根本没意识到这一版的差异在哪。
6. 用"加强沟通""提高重视度"作为复盘结论
这类结论没有任何操作价值。我在一些团队复盘纪要里看到过无数次"加强跨部门沟通",下一次问题照旧。复盘结论必须能被翻译成一个具体的、下次可执行的动作,否则它就是情绪表达。比如把"加强沟通"改成"字段定义分歧超过 3 天未解决即触发升级,由项目负责人召集两方 30 分钟对齐"。

四、专业判断逻辑:先划清权限边界,再谈制度设计

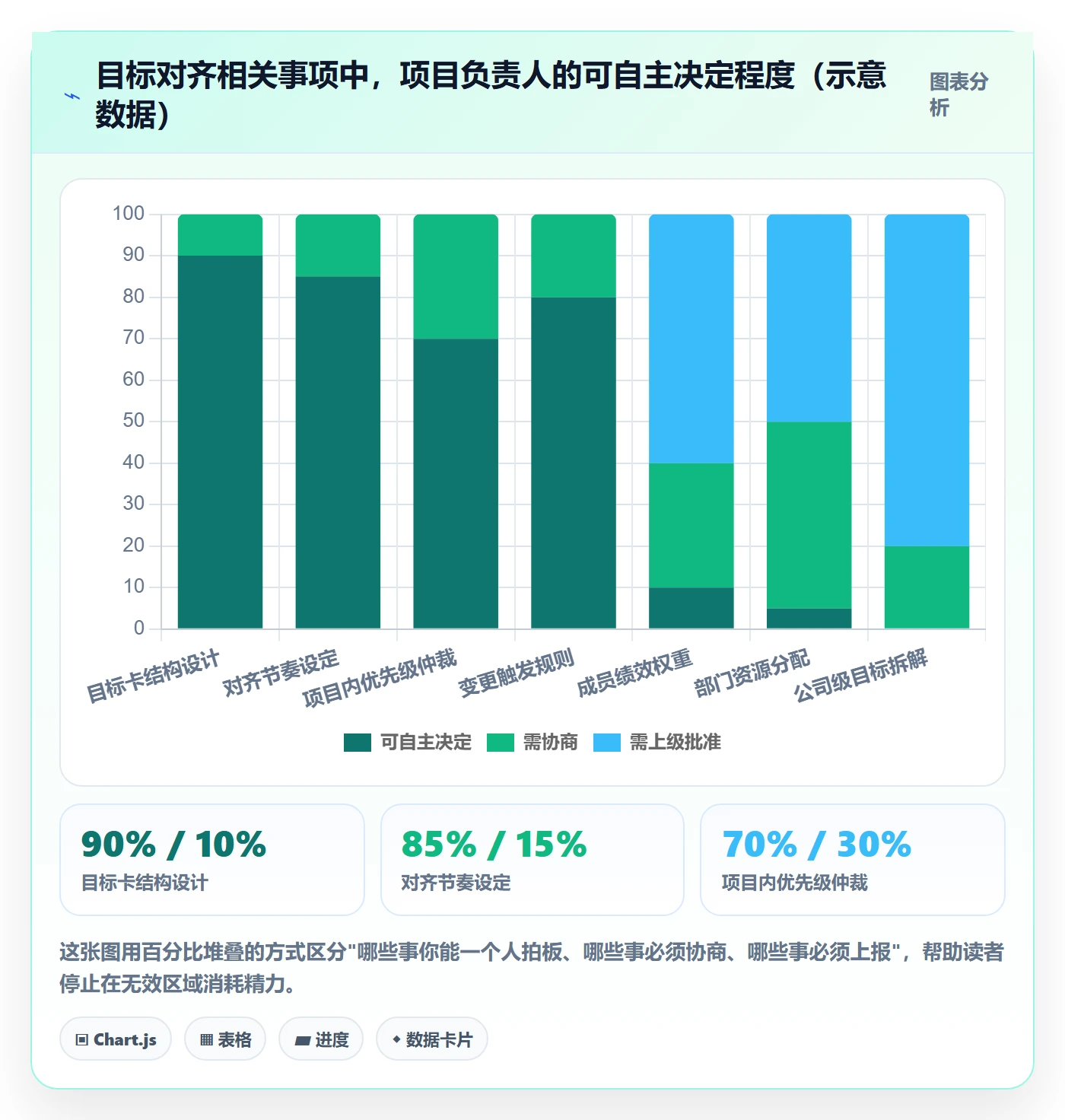

这是我全文最重要的一节。很多目标管理文章最大的问题,是给项目负责人开出超出其权限的药方,读者看完觉得有道理但做不了。正确的顺序是:先明确你管不了什么,再明确你能管什么,最后研究怎么在边界内换资源。
1. 你确实管不了的:绩效权重、资源分配、公司级拆解
这三样东西不在你的权限内,也不应该假装在。成员的绩效权重由他的直属上级决定;部门资源如何分配由部门负责人决定;公司级目标怎么拆解由更高层决定。如果你试图在这些领域发力,通常的结果是消耗政治资本而无实际产出。
2. 你能决定的:目标卡结构、对齐节奏、仲裁规则、变更触发、复盘口径
这五项是单方面可决定的,不需要审批。你可以在项目章程里直接写清楚,并且从下一个项目开始执行。它们的共同点是"结构化信息和可预期动作",不依赖任何强制力。这就是项目负责人的真实杠杆所在。

3. 在边界内换资源:把你的需求翻译成对方的部门语言
这是最实用的一招。我过去经常直接说"这个需求需要你们部门本周内出人配合",效果很差。后来改成另一种说法:"如果这个字段定义本周确定,你们部门的月结自动化能在 Q3 前上线,能省掉每月两天的人工核对。"同样是请求配合,但对方上级听到的是他自己目标里的收益。
关键动作是把项目需求和对方部门目标做一次显式映射。我在项目启动阶段会花一小时,和每个部门负责人过一遍:这个项目在你的年度目标里对应哪一条?如果对应不上,我们要不要重新考虑投入方式?能映射上的配合会稳定得多,映射不上的即使暂时配合也很难持久。
4. 决策接口:让分歧有出口,而不是堆到你这里
项目负责人最容易变成"所有分歧的收口"。任何一个字段定义、接口格式、验收标准的争议,最后都堆到我这里等拍板,我是瓶颈也是背锅人。解决办法是定义清楚决策接口:什么级别的分歧由谁决定,超出范围时在多长时间内升级到谁。
决策接口定义模板(示例)
L1 执行层分歧(技术实现细节)
决策人:对应模块负责人
时限:2 个工作日内
升级条件:涉及跨模块接口变更
L2 项目层分歧(范围、优先级、验收标准)
决策人:项目负责人
时限:3 个工作日内
升级条件:影响部门资源投入或交付日期
L3 组织层分歧(资源削减、日期顺延、目标调整)
决策人:项目发起人 / 双方部门负责人
时限:5 个工作日内
升级触发:项目负责人提交书面影响评估
五、目标制度的五个核心构件(可直接套用)
这部分是全文最实操的部分。五个构件我按"先建哪个、后建哪个"的顺序排列,因为它们之间存在依赖关系。目标是让你读完就能在下一个项目里用上。

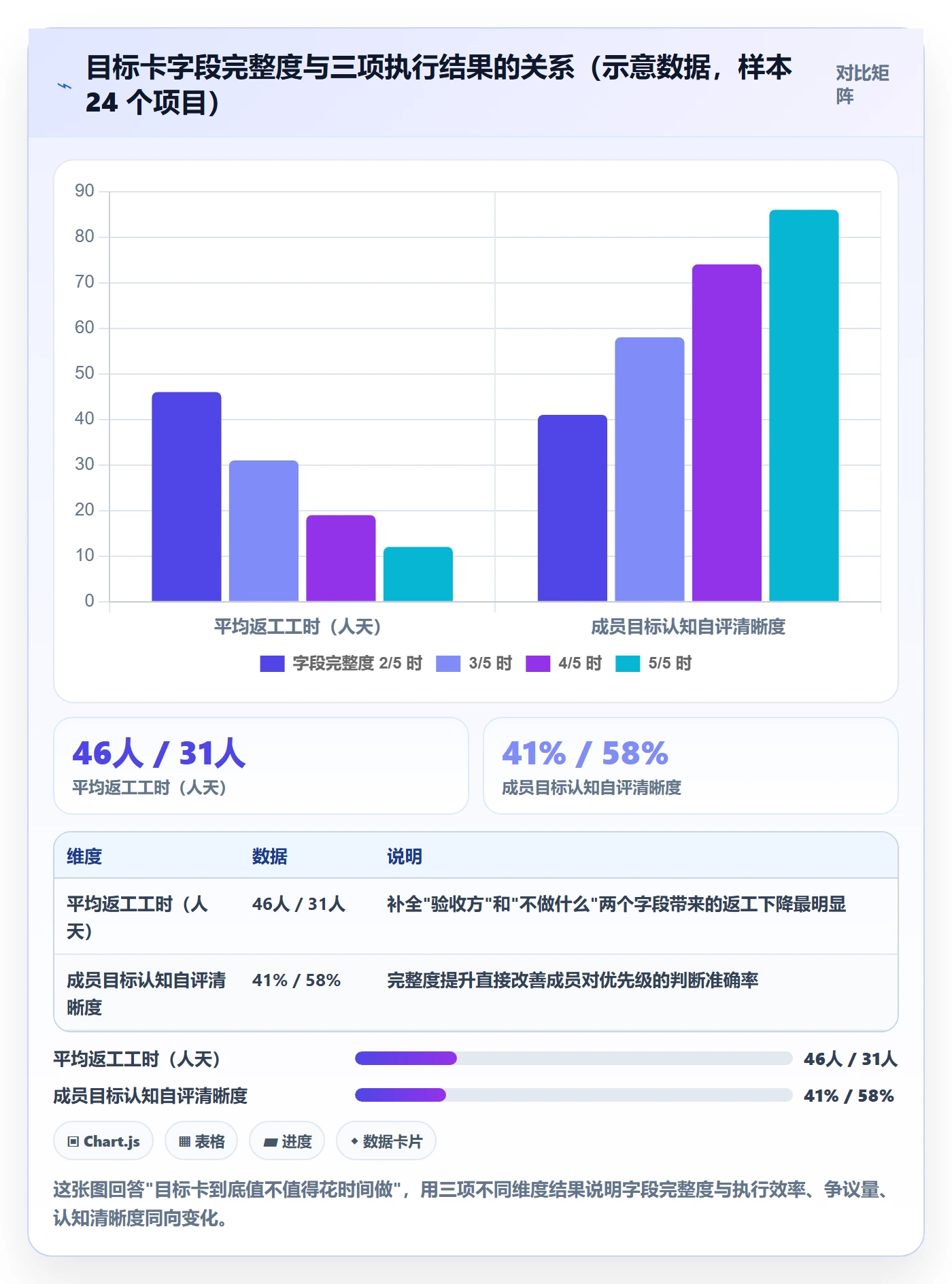

1. 目标卡:一页纸,五个必填字段
目标卡是整个制度的锚点,没有它后面四件事都无从谈起。我试过很多版本,最终稳定下来的结构只有五个字段:交付物、成功标准、验收方、时间盒、明确不做的事。
前四个字段大家都能想到,第五个"不做什么"是最容易被忽略也最有价值的一个。它定义了边界,让成员在遇到不属于范围的需求时可以直接拒绝,而不需要每次来问你。我那个 ERP 项目后来补上"本期不做生产工单移动端、不做历史数据清洗"之后,边界争议减少了大约一半。
项目目标卡(v1.0)
交付物:
1) 四部门主数据统一编码表
2) ERP 核心模块上线并完成一次完整月结
3) 数据迁移校验报告
成功标准:
月结周期从 5 天缩短至 2 天以内
主数据不一致率低于 0.5%
上线后首月无 P1 级故障
验收方:集团 CIO(终验)、财务共享中心负责人(业务验收)
时间盒:2023-08-01 至 2024-01-31
本期明确不做:
生产工单移动端
历史数据全量清洗(仅迁移近 3 年)
与 CRM 系统的集成
一个细节:目标卡必须有版本号和生效日期,并且每次变更都要留档。没有版本的文档无法被引用,而无法被引用的文档在争议时等于不存在。我在项目周会开场时会固定说一句"当前有效版本是 v2,生效日期是 X 月 X 日",让版本意识变成团队常识。

2. 对齐节奏:三档频率,各解决不同问题
不要用单一频率覆盖所有对齐需求。我把节奏拆成三档,每档解决一个特定问题,彼此不重叠,避免会议冗余。
| 档位 | 频率 | 解决的核心问题 | 典型议程 | 时长 |
|---|---|---|---|---|
| 启动对齐 | 项目启动时 1 次 | 确认目标卡内容、验收方、不做范围 | 逐条过目标卡、当场确认分歧、确定决策接口 | 90 分钟 |
| 双周校准 | 每 2 周 1 次 | 发现方向偏差、处理阻塞、确认优先级是否变化 | 目标达成度、偏差项、下两周关键动作、升级事项 | 45 分钟 |
| 里程碑确认 | 每个里程碑节点 | 正式确认阶段性交付是否达标、是否需要调整后续目标 | 交付物验收、成功标准核对、后续目标修订 | 60 分钟 |
三档节奏里,双周校准是最容易被省略但价值最高的一档。它的作用不是汇报进度,而是强制每两周做一次"方向是否还正确"的判断。我发现大多数严重返工都是在方向已经偏了四到六周之后才被发现的,如果每两周校准一次,偏差最多累积两周,纠偏成本可控。

3. 决策接口:明确谁在什么条件下可以拍板
前面给过决策接口的模板,这里补充一个关键判断:升级不是失败,无升级才是失败。很多团队把"上报"视为能力不足的表现,结果所有分歧都在低层级反复拉锯,最后以时间耗尽的方式"自然解决"。
我在项目里明确说:L2 级分歧如果 3 天内没有结论,必须升级,而且升级由我负责发起,不是成员的负担。一旦这个规则被固定下来,成员反而更愿意把分歧早点摊开,因为他知道不会因为"报问题"被责难。
4. 变更规则:什么条件触发变更,变更后 48 小时内做什么
这是我全文最强调的一个构件。变更规则的价值在于把"目标变了"从一次信任危机转化成一个标准流程。我设定的触发条件有三类:上游输入变化(如集团口径调整)、关键假设被证伪(如某接口实际不可用)、外部约束变化(如法规或供应商变更)。
触发之后的 48 小时内有三个必做动作,顺序不能颠倒:第一步做影响评估,列出受影响的目标、交付物和时间节点;第二步召开 30 分钟变更说明会,逐条讲清楚"哪一条改了、为什么改、你手上的工作要做什么调整";第三步更新目标卡版本并发给所有相关方,包括成员所在部门的负责人。
第三步经常被省略,但它是防止"部门层面认知滞后"的关键。我遇到过成员已经按新目标调整了工作,但他的部门负责人还在按旧目标考核他的情况,问题就出在变更没有同步到部门层。

5. 复盘口径:复盘判断质量,不评价个人表现
复盘变追责是我见过最伤团队的目标制度失败模式。一旦成员发现复盘会用来评价个人,下一次填写目标卡时他会本能地保守化,把目标写小、把范围写窄、把风险隐藏。目标是给人方向用的,不是给人打分用的。
我在项目复盘会上固定用三个问题开场:当时我们基于什么信息做的这个判断?现在回头看,哪些假设错了?如果重来一次,我们会在哪个时间点做什么不同的动作?整个过程中不出现"谁的责任"这个问法。
六、落地路径:从一个项目试点到可复用模板
制度不能一次性全员推广,这是我在多个组织里验证过的。原因很实际:模板在未经真实项目检验前,一定有不贴合的地方,如果一上来就要求所有项目统一使用,失败会被归因于"这套方法不行",而不是"还需要调整"。
1. 第一个项目:只跑目标卡加双周校准
第一个试点项目我建议只上两个构件:目标卡和双周校准。不要上变更规则,不要上完整决策接口,先把最基础的两件事跑顺。周期建议至少三个月,因为太短看不到衰减和校准的效果。
这个阶段的目标不是完美执行,而是收集"哪里不顺手"。我在第一个试点项目里收到的最有价值的反馈是"目标卡里的验收方字段,我根本不知道写谁",这条反馈直接促成了后来在启动阶段增加"验收方确认"这个环节。
2. 第二到第三个项目:沉淀模板,观察项目类型差异
到第二个、第三个项目,你手上的模板会被打磨出形状。这时候需要观察一件重要的事:不同类型的项目,哪些字段需要调整?我观察到交付型项目(有明确验收物)和探索型项目(目标本身就是验证假设)在"成功标准"字段上的写法差异极大,前者可以量化,后者只能写验证条件和决策规则。
3. 向上争取支持:把试点结果翻译成管理者关心的语言
不要跟管理者讲"我们建立了目标管理制度",要讲"试点项目的返工工时从 46 人天降到 12 人天,变更处理周期从 6.5 天降到 1.8 天"。我用下面这组口径做过一次汇报,效果比讲方法论好得多。

4. 常见的推进节奏误判
我见过最多的误判是"一上来就要求全部门统一模板"。通常的结局是模板被各项目改得面目全非,或者被当作形式主义填完就丢。另一个误判是"试点项目选最简单的那个",结果顺利是顺利,但没暴露任何问题,模板无法应对复杂场景。
我的建议是试点选一个中等复杂度、跨部门、周期 3 到 6 个月的项目。太平的项目跑不出制度的压力点,太复杂的项目在制度还没成型时就会崩。
七、九个高频失效场景与处置动作
这一节按"症状,原因,处置"组织,每个场景给一个可以下次会议就执行的动作。九条覆盖了我在项目里实际遇到过的绝大多数情况。
1. 成员口头认可,执行时优先级被部门任务挤占
原因:项目目标没有映射到成员所在部门的目标上,成员在两套目标冲突时只能选有考核后果的那一套。处置:在下次与部门负责人的沟通中,明确问一句"这个项目成果对应你部门年度目标的哪一条",把答案写在目标卡备注里。映射不上的成员,考虑调整投入方式,比如改为阶段性支持而非长期投入。
2. 目标卡写完就没人再看
原因:目标卡没有进入工作流,只存在于文件夹里。处置:把目标卡首屏放在每次双周校准的第一页,会议开场固定花三分钟逐条读一遍当前的交付物和成功标准。三分钟的重复朗读看起来低效,但它是把目标重新推入注意力的最有效动作。
3. 目标频繁变更,团队产生"反正会改"的心态
原因:变更没有触发条件,变成了根据情绪和临时压力随时调整。处置:明确三类触发条件,并公开说明"不符合这三类的调整申请一律记录但不执行",把变更从随意行为变成有门槛的流程。同时统计变更次数,如果季度内超过五次,需要重新审视上游输入是否稳定。
4. 跨部门成员不配合,反馈其上级也无回应
原因:项目负责人的请求是"我需要你帮忙",而部门负责人的决策依据是"这对我的目标有什么影响"。处置:把请求改写为影响陈述:明确说明配合事项、对方可获得的收益、不配合的具体后果和时间点,并通过书面形式同时发给项目发起人。
5. 多个项目负责人的目标互相冲突
原因:缺少跨项目的优先级仲裁机制,各项目负责人各自争取同一批资源。处置:向 PMO 或项目发起人申请一次跨项目目标对齐会,把冲突点显式列出,让上层做一次资源优先级排序。目标冲突不能靠项目负责人之间私下协调解决,因为双方都没有让步的授权。
6. 目标定得太细,变成任务清单
原因:把"可执行"误解为"可拆到最小单元"。处置:设定一个拆分上限,比如项目层目标不超过 5 条,每条下的关键结果不超过 3 个。宁可粗一点,也不要失去方向意义。任务层面的细化放到迭代计划里做,不要写进目标卡。
7. 目标定得太粗,无法判断是否完成
原因:缺少验收方和成功标准的明确描述。处置:每个目标必须写出"由谁在什么时间用什么方式判断是否达成"。这句话写不出来,说明这个目标还不具备可验收性。我要求在启动对齐会上逐条念出这句话,念不出来的当场补充。
8. 关键成员中途更换,目标理解断层
原因:目标信息只存在于成员个人认知和会议记录里,没有入职式的传递机制。处置:建立"接手清单":新成员到位后三个工作日内完成目标卡讲解、历史决策说明、当前风险清单三项交接。我在项目里把这项做成固定动作,人员更换造成的方向偏差从平均 3 周缩短到 5 天以内。
9. 项目结束复盘变成追责会
原因:复盘的结论落到个人表现上,而不是判断质量上。处置:提前明确复盘会的三个问题(依据什么信息做的判断、哪个假设错了、下次会在哪个时间点做什么不同动作),并规定会上不讨论个人责任。复盘记录只归档判断和流程改进项,不写人名评价。

八、工具层怎么承接制度:以 PingCode 为例
制度写成文档之后,最大的风险是"文档归文档,工作归工作"。成员真正每天打开的是任务系统,如果目标卡不在那个系统里,它就会慢慢被遗忘。所以制度设计到一定程度,必须考虑工具承接。
1. 工具承接的关键不是功能多,而是链路不断
我评估工具时只看一条:目标、需求、迭代、交付物这四层能不能在同一个系统里连起来。如果目标在文档里、需求在另一个工具里、迭代在第三个系统里,那么每次对齐都需要人工搬运信息,制度执行的摩擦成本会高到没人愿意坚持。
我在服务中大型企业(100 人以上组织)的项目里用 PingCode 做过几轮实践。它比较契合这类组织的一点是层级关系可以显式建立:目标下的关键结果能直接关联到需求和迭代,成员在看待办任务时能看到它挂在哪个目标上,这恰好解决了我在第二节说的"迭代任务与战略意图不可见"的问题。
2. 私有化部署与迁移对中大型组织的实际意义
100 人以上的组织往往有数据合规和内网部署的要求,尤其是制造、金融、医疗类企业。PingCode 支持私有化部署,这对那些不能把项目数据放在公网的组织是硬性条件。
另一个现实问题是存量系统的迁移成本。我参与过几次从 Jira 迁移的过程,最大的痛点不是数据搬不搬得过去,而是工作流习惯能不能平移。PingCode 支持从 Jira 平滑迁移,工作项类型、状态流、字段映射这几块能在迁移时对应上,对国产替代场景来说,这个能力能显著降低团队切换期的阵痛。我把迁移期分为三个阶段来观察。

3. 工具能做什么,不能做什么
必须说清楚:工具能保证信息不断链,但决定不了目标写得对不对。我在一些团队里见过系统里建着结构完整的目标,但每个目标的成功标准都是"按计划完成",这种目标挂在系统里也不会产生对齐效果。工具承接的是"制度可被持续执行"这一层,制度本身的质量仍然取决于人。
九、不同情况下的行动建议与取舍
1. 按团队成熟度选择起点
如果你的团队此前没有任何目标管理基础,从目标卡开始,别的都先不要碰。如果你已经有目标卡但执行经常跑偏,从双周校准开始。如果变更频繁导致团队疲惫,从变更规则开始。这个顺序不能颠倒,因为后面的构件都建立在前面的产物之上。
2. 按项目类型调整制度强度
| 项目类型 | 目标粒度 | 校准频率 | 变更规则强度 | 复盘重点 |
|---|---|---|---|---|
| 交付型(明确验收物) | 中,目标 3-5 条 | 双周 | 中,以变更影响评估为主 | 交付质量与范围控制 |
| 探索型(验证假设) | 粗,目标 1-2 条+决策规则 | 每周或双周 | 高,允许频繁调整但要留决策记录 | 假设验证效率与止损时机 |
| 长周期基础设施型 | 中,按里程碑分段 | 双周+里程碑 | 低,但需严格版本管理 | 阶段性判断与依赖管理 |
| 紧急响应型 | 极简,只写成功标准 | 每日短同步 | 高,随时调整 | 响应速度与恢复时间 |
3. 取舍一:制度完整度与执行成本的平衡
五个构件全上,制度是完整的,但执行成本也高。我的经验是人均项目投入低于 30% 的团队,只需要目标卡加双周校准;投入在 50% 以上的团队,才值得上完整的五件套。这个判断标准来自一个很实际的原因:投入度低的成员没有足够的时间参与复杂流程,制度太重建制下的边际收益会被流程成本吃掉。
4. 取舍二:严格版本管理与团队灵活性的平衡
版本管理严格到每次标点修改都升版,会消耗大量精力;完全不管理,变更就会混乱。我的做法是只对三类内容做版本管理:交付物、成功标准、时间盒。措辞修订、排版调整不计入版本。这样既保留了变更可追溯性,又避免流程空转。
5. 取舍三:向上争取与你自行推进的平衡
有些问题必须向上解决,比如成员绩效权重、跨项目资源冲突、公司级目标拆解。把精力放在这些上会持续受挫,但完全不提也不行。我的做法是把向上争取限定在"有数据支撑的具体请求":不说"我们需要公司支持目标管理",而说"如果项目负责人能获得 20% 的绩效评价输入权,试点项目的目标达成率预计能提升多少",用试点数据把请求变成一笔可计算的投入。
十、自检清单:你的项目目标制度还缺哪一块
下面这份清单我在每个项目启动后两周内会自己做一遍,勾不上三项以上的,说明制度还不具备托住对齐的能力。
1. 目标卡维度
- 项目目标卡是否有明确的版本号和生效日期?
- 每条目标是否都写明了验收方是谁?
- 目标卡里是否有"本期明确不做"这一栏,且至少列了两条?
- 成功标准是否可以被第三方独立判断,而不是"按计划完成"这类表述?
2. 节奏与变更维度
- 最近两次双周校准是否按计划召开,且有效时长不少于 30 分钟?
- 上次目标变更后,是否在 48 小时内完成了影响评估、说明会、版本同步三个动作?
- 变更是否同步到了成员所在部门的负责人?
- 过去一个季度,目标变更次数是否超过五次?如果是,上游输入是否稳定?
3. 决策与人员维度
- 是否存在明确的升级路径,且超过时限的分歧真的被升级过?
- 新成员加入后三个工作日内是否收到了目标卡和当前风险清单?
- 上次复盘的结论是否落到了具体动作上,而不是"加强沟通"这类表述?
- 团队里是否有成员说不出自己的工作和项目目标之间的对应关系?
最后一条尤其值得单独做一次验证。我习惯在双周校准里随机抽一位成员问:"你现在做的这件事,对应目标卡上的哪一条?"如果回答不出来,问题不在他,而在制度,因为制度没有给他足够的上下文。
回到我 2023 年那个 ERP 项目。它最终按时上线了,但代价是后期两个月的密集救火和一次范围削减。如果重来一次,我不会把精力放在"再开一次共识会"上,而会做三件更小的事:把目标卡写成有版本的正式文件、把双周校准固定进日历、把变更后的 48 小时动作写成流程。这三件事加起来不到一天的设计时间,却可能省下后来几十人天的返工。
所以如果你现在正处在"目标定完了、执行走偏了"的状态,下一步动作我建议是这样排的:本周内先把当前项目目标整理成一张符合五字段结构的目标卡,标明版本和生效日期;然后把接下来四次双周校准的时间定下来并邀请所有成员;最后在第一次校准会上,把这份清单过一遍,勾不上的项按顺序补。不要试图一次补完所有缺口,先让制度运转起来,再让它变得完整。
常见问题解答(FAQ)
1. 项目负责人没有考核权,怎么让项目目标真正对齐?
我带过两个跨部门的项目,成员的绩效和排期都握在各自部门手里,我在项目会上只能反复说“这件事优先级很高”。结果就是会上都点头,回去还是先做部门的活。我一直想知道,在完全没有考核权的情况下,到底靠什么让项目目标真的落地?
靠制度,不靠权力。具体做三件事:第一,把“配合”翻译成清单上的交付物,目标卡里写清谁在哪一天交什么、谁验收,让配合变成可勾选的条目,而不是一句态度表态;第二,做一次价值翻译,把“我需要你配合”改写成“这个交付物对应你们部门季度目标里的哪一项”,让对方在自己的考核语言里看到这件事;
第三,约定升级触发条件,不是催三次就升级,而是“延误超过约定缓冲期且落在关键路径上”才升级,升级时带事实、影响和两个备选方案。判断依据很简单:如果一件事必须靠你反复催才会动,说明它没被写进任何人的交付清单,那是制度缺口,不是态度问题。
2. 项目目标卡到底该写哪些字段?写多细才算够?
我一开始用任务列表和排期表管项目,后来发现成员对“什么叫完成”的理解完全不一样,验收时反复扯皮。我想给项目做一张目标卡,但不知道该放哪些字段:写多了像任务书,写少了又没有约束力。
一页纸六个字段就够:交付物(名词加可验证的形态)、成功标准(谁用什么方式判断通过)、验收方(一个具体人名,不写部门)、时间盒(起止时间加关键节点)、不做什么(明确的排除项)、变更触发条件与对接人。经验值是:目标卡超过一页 A4,通常是把任务清单混进来了;少于四行,通常没法判断是否完成。
写完做一次反向测试,让一个没参加启动会的人只看目标卡,能否说出“这项目做完是什么样、谁来签字”,说不出来就是没写清。另外目标卡是活的,建议双周校准一次,只改发生变化的部分,不要每次推倒重写。
3. 项目目标频繁变更,团队开始抱着“反正会改”的心态,怎么办?
我们项目三个月改了四次目标,第二次之后团队明显松了,有人直接跟我说“等定下来再动手吧”。我担心这样下去执行力会越来越差,但外部情况变化确实快,又不能硬扛着不改。我想知道变更本身该怎么管。
问题不在变更,而在变更没有成本、没有规则。做法是先约定触发条件,只有满足“上游需求书面变更、关键资源不可用、验收标准被外部改判”这三类之一才启动目标变更,负责人的主观感觉不算理由。
变更一旦确认,48 小时内必须完成三件事:更新目标卡版本号并通知全员、标注哪些已完成工作作废或可复用、给出新的第一个里程碑日期。判断口径上,一个健康项目的目标变更通常每季度 0 到 2 次;
如果一个月改两次以上,说明上游需求根本没有被收敛,这时候该向上升级的是需求决策流程,而不是继续在项目内部反复对齐。变更记录要留痕,复盘时用它说明变更来源,避免团队把账算到项目负责人头上。
核心关键词
文章包含AI辅助创作:目标对齐最佳实践:项目负责人项目目标制度设计,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/315358
读者评论
做了六年项目经理,最认同文中“对齐是制度的产物”这句。以前我也靠周会盯人,后来把目标卡、变更触发和升级规则写进章程,会议反而少了。不过前提是项目负责人得有一定话语权,否则规则写出来也没人当回事。
站在跨部门成员角度说一句:不是不重视项目目标,是部门月度考核直接挂钩绩效,项目目标不进入评价表。文章里每周可支配时间掉到6小时那个数据很真实,季度考核前两周基本就是这样,靠自觉解决不了。
对齐半衰期这个概念挺形象,但曲线是示意数据,真实衰减不太可能这么平滑。实际项目里一个大节点延期或领导一句话,权重可能一夜掉到谷底,节奏只能缓解,抵不过上游一次拍板变更。
六个误区里“用沟通频次代替机制建设”最扎心,我们团队就是周会加到两次,前三周有效后面全靠演。五个构件里目标卡结构和变更触发规则最容易落地,不需要审批,建议先做这两项,别一上来就想改绩效。
把权限边界讲清楚是这篇文章最有价值的地方,很多目标管理内容都在教项目负责人做超出权限的事。但也要承认,变更规则和仲裁规则再完善,只要绩效权重还在部门手里,项目目标就始终是第二优先级,制度只能托底不能翻盘。
