项目目标目标对齐教程:项目负责人实操方法,避坑指南

去年第四季度,我接手了一个跨 5 个部门的客户中台项目,立项会上老板讲完目标,所有人都在点头。我在会议纪要里写下"各方确认目标一致",然后按计划推进。三个月后验收时,业务方说"我要的不是这个",研发说"需求文档里写的就是这个",财务说"预算超了 40% 没人告诉过我"。复盘会上我才意识到一个残酷的事实:那天会议室里的"一致",从来都不是目标对齐,只是一次集体沉默。

这类事在项目负责人身上反复发生。我后来统计过自己经手的 23 个中大型项目,真正因为技术难题失败的一个都没有,倒是有一半以上在"目标理解偏差"上反复消耗,返工、延期、扯皮、验收争议。所以这篇文章不打算再讲一遍"目标对齐很重要",而是把我踩过的坑、验证过的方法、能直接抄走的 5 张表摊开来讲。核心就一句话:目标对齐不是一次会议,而是一套可记录、可验收、可变更的管理动作。

项目负责人真正要交付的,不是"大家都同意了",而是一份谁都不能反悔的书面目标契约。

一、先说核心结论:目标对齐的产出到底是什么

很多人把目标对齐理解成一种"状态",大家心齐了、方向一致了、没有分歧了。这是最要命的理解偏差。状态是不可验证的,你说对齐了,我说没对齐,最后只能靠谁的嗓门大。我做了这么多年项目,越来越确信:目标对齐必须是一个"产出物",不是一个"氛围"。

1. 真对齐的五个硬产出

如果你开完对齐会,手里没有下面这五样东西,那这个会等于白开:

  • 目标来源清楚:这个项目目标是谁的、为什么现在做、不做会怎样。不是"老板说要",而是能追到具体业务指标或客户承诺。
  • 成功标准可验证:什么叫"做好了"。必须能落到数字、交付物、时间点,而不是"体验要流畅""效率要提升"。
  • 责任边界明确:谁负责、谁批准、谁咨询、谁知会。尤其是"谁有最终验收权"这一条,缺了它后面必然扯皮。
  • 变更规则提前约定:什么情况下可以改目标、谁来评估影响、谁来批准、在哪里留痕。
  • 同步机制固定下来:多久同步一次、同步什么、谁必须到场、异议怎么升级。

这五样东西,我把它压缩成一句话记住:来源、标准、边界、变更、节奏。缺任何一项,项目都会在某个阶段被反噬。

2. 为什么项目负责人必须自己扛这件事

我见过太多项目负责人抱怨:"老板目标都没想清楚就扔给我"。抱怨是对的,但没用。项目负责人的核心价值,恰恰在于把模糊的上游目标翻译成可执行的契约。这件事老板不会做(他离得远),执行团队做不了(他们没权限),只有项目负责人卡在中间,既够得着决策层,又碰得到执行层。

而且现实是:大多数项目负责人没有直接人事权。你不能命令别的部门配合,你只能靠影响力、靠书面记录、靠升级机制。所以对齐做得好的项目负责人,本质上是把"权力不足"用"流程留痕"补回来了。

项目目标目标对齐教程:项目负责人实操方法,避坑指南

二、背景和真实场景:为什么"会上点头"总是靠不住

要理解对齐为什么难,先得理解项目会议这个场景本身的失真机制。我在十几个不同公司做过项目,发现"会上点头会后不动"几乎是跨组织的通病,原因很结构性,不是谁人品差。

1. 会场里的三种失真机制

第一种是权力压制。老板在场时,中层不会公开反对。他心里的疑虑不是消失了,而是被暂时压下去了。会后他回到自己团队,按照自己的理解执行,因为他的 KPI 不在这个项目上。

第二种是信息不对称。业务方讲的"提升客户满意度",研发听成了"把响应时间从 2 小时压到 30 分钟",运营听成了"增加回访频次"。大家都在点头,但脑子里装的是三个不同的项目。

第三种是模糊留白。有些话故意说得模糊,因为说清楚就要承担责任。比如"这个功能先做着看",做的人不知道做到什么程度算完,验收的人也不知道按什么标准判断。

2. 一个我印象最深的场景

前年我做一个供应链系统升级。立项会上业务负责人说目标是"降低库存积压"。所有人同意。三个月后系统上线,库存确实降了 12%,但业务方不满意,因为"周转率没提升"。原来他心里的真正目标是周转率,库存降低只是他随口举的一个例子。而我们的方案是把安全库存阈值调低,确实降库存,但也确实伤了周转率。

如果当时多问一句"你说的降低库存,具体想看到哪个数字变化,降到多少算成功",这个项目根本不会走到返工那一步。所有模糊的目标表述,都是一个未来会爆炸的雷。

3. 为什么这个问题在 100 人以上的组织更严重

小团队里,创始人一句话所有人就懂了,因为大家共享大量隐性上下文。但组织超过 100 人后,部门墙出现,KPI 开始分化,隐性上下文被切断。这时候"心照不宣"就变成了"各说各话"。

这也是为什么我一直建议中大型组织的项目负责人,不要依赖会议沟通,而要依赖文档和工具平台。我所在的团队用的是 PingCode 这类面向中大型企业的研发管理平台,它专门支持私有化部署和从 Jira 平滑迁移,对我们这种对数据合规要求高、又不想推倒重来的公司非常关键。下面讲具体方法时我会结合实际操作细节来说。

项目目标目标对齐教程:项目负责人实操方法,避坑指南

三、拆解常见误区:六种"假对齐"最耗人

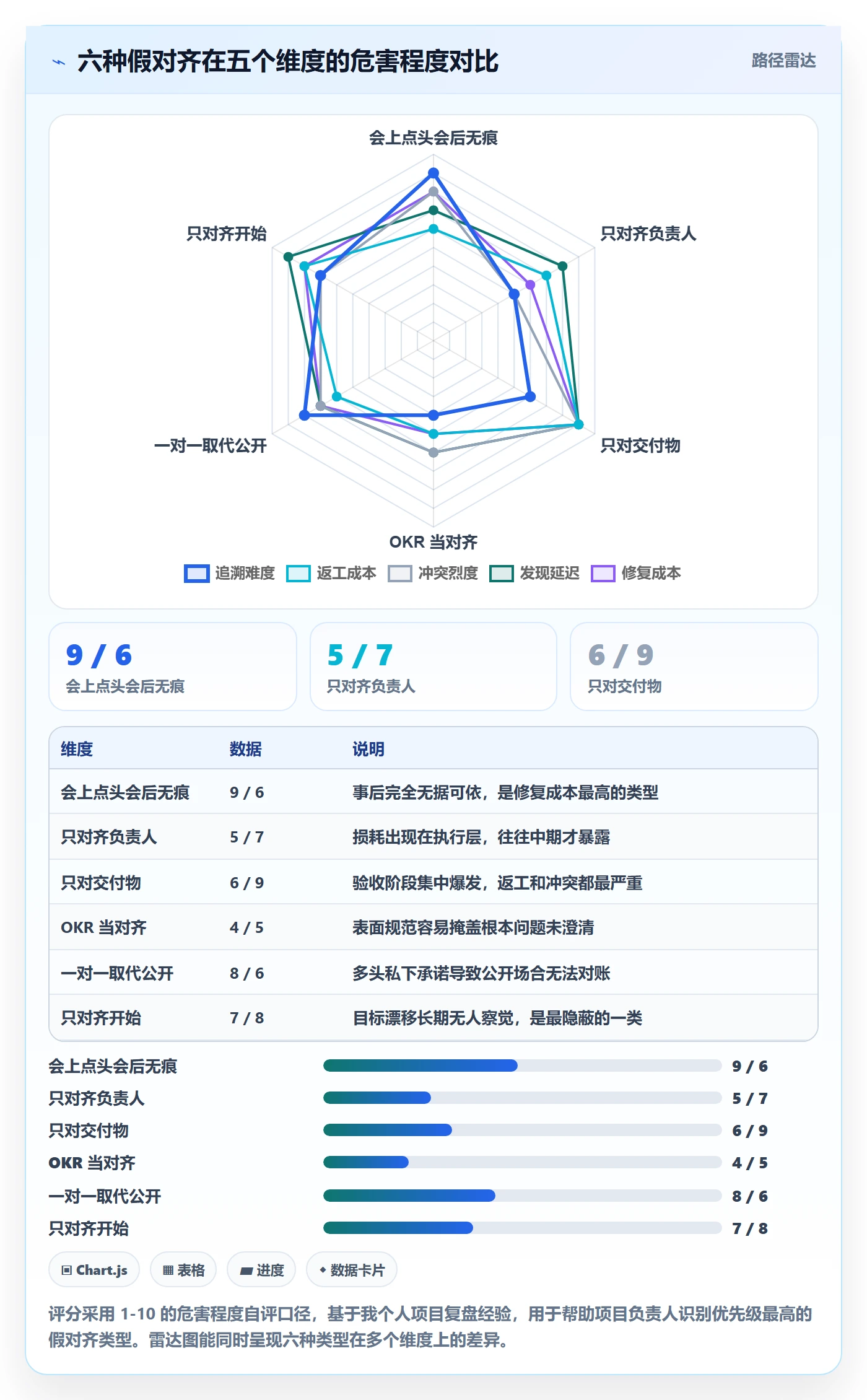

我把见过的假对齐归了六类,每一种都对应一种具体的失败模式。你可以对照自己的项目,看中了几条。

1. 假对齐一:会上点头,会后无痕

症状:会议气氛融洽,大家都说"没问题",但没有任何书面确认。

后果:三个月后追责时,所有人都说"我当时不是这个意思",你没有任何证据。没有记录的对齐,等于没有对齐。

动作:会后 4 小时内发出会议纪要,明确写出"如果你在 24 小时内不回复,视为确认"。这不是官僚主义,是给所有人一个反悔的最后机会。

2. 假对齐二:只对齐负责人,不对齐执行团队

症状:各部门负责人理解了目标,但他们没往团队传,或者传的时候又变了形。

后果:研发、设计、运营还在按老需求行动,你以为是执行问题,其实是"传话损耗"。

动作:让每个执行角色复述一遍"你的工作支撑总目标的哪一部分"。复述不出来,说明没对齐。

3. 假对齐三:只对交付物,不对验收标准

症状:讨论了要做哪些功能、什么时候交,但没讨论"谁验收、按什么标准验收"。

后果:交付完成的那一刻,就是争议开始的时刻。

动作:每个目标至少绑定一个验收人和一条可验证标准。验收人不能是"项目组"这种虚主体,必须是具体的人。

4. 假对齐四:把 OKR 当目标对齐

症状:写了一套漂亮的 OKR 就以为对齐完成了。

后果:OKR 是工具,不是目标来源。工具不能替代"为什么做、谁拍板、什么算成功"这三个根本问题的澄清。

动作:先澄清目标来源和决策权,再用 OKR 或 SMART 去结构化表达。顺序反了,工具再漂亮也没用。

5. 假对齐五:一对一沟通取代公开对齐

症状:你私下和每个关键人聊过了,大家都同意。

后果:A 以为按方案一,B 以为按方案二,因为你在两次私下沟通里可能无意间做了让步。而且私下沟通没有留痕,公开场合反而没人认账。

动作:一对一沟通只用来探测异议和铺路,最终必须在公开会议上形成统一确认和书面记录。

6. 假对齐六:只对齐开始,不对齐变更

症状:立项时对齐得很扎实,但后面目标改了、范围扩了,没人重新对齐。

后果:项目后期,实际目标和当初对齐的目标已经完全不是一回事,但没人意识到,直到验收崩盘。

动作:任何目标变更都触发一次"微对齐",评估影响、更新目标卡、通知所有干系人。

项目目标目标对齐教程:项目负责人实操方法,避坑指南

四、专业判断逻辑:对齐的本质是"翻译"和"签约"

讲了这么多失败模式,现在说我的核心判断。目标对齐的本质是两个动作:把模糊的上游目标"翻译"成可执行的具体契约,然后让所有关键方在契约上"签字"。翻译不到位,签约没意义;签约缺失,翻译成果就保不住。这两步缺一不可。

1. 翻译:从"要什么"到"怎么算做到了"

翻译的难点在于,上游目标天然是模糊的。老板说"提升客户体验",这不是他不负责,而是他的层级只能给到这个颗粒度。往下翻译是你的活。我常用的一个追问框架是五个问题,任何一个目标都问这五句:

  1. 为什么做:这个目标背后想解决什么业务问题?
  2. 不做会怎样:如果这个项目砍掉,会发生什么?答案能暴露真实优先级。
  3. 谁受益:谁是最终受益方?他们的成功标准是什么?
  4. 谁拍板:范围、优先级、验收的最终决策权在谁手里?
  5. 什么时候必须完成:硬死线在哪?死线背后是什么事件?

这五个问题的答案,往往和老板最初说的那句话有巨大差异。我做过一次实验,同一句"提升客户满意度",五个不同角色给出的定义完全不同:客服总监说的是投诉率,产品说的是 NPS,运营说的是复购率,销售说的是续约率,老板说的是行业口碑。如果不追问,你根本不知道自己在给谁干活。

2. 签约:让确认变成不可反悔的动作

翻译完之后要"签约"。这里的签约不是法律合同,而是一套留痕机制。我坚持三条原则:

  • 书面化:口头承诺一律转成文档,发在所有人都能看到的地方。
  • 具体化:把"某某负责"改成"某某在什么时间前完成什么交付物"。
  • 公开化:确认过程对所有干系人可见,避免私下承诺互相打架。

为什么公开化这么重要?因为人在公开场合做出的承诺,遵守率远高于私下承诺。这不是道德问题,是社交压力问题。你在群里 @ 所有人确认的事,和你在电梯里随口答应的,约束力完全不一样。

3. 工具的选择逻辑:为什么文档和平台比会议可靠

我踩过一个很深的坑:用微信群做对齐记录。结果三个月后翻记录,关键信息被几百条消息淹没,想找"当时到底谁说同意变更范围的"根本找不到。

后来我们团队切到 PingCode。它对我们最大的价值不是"功能多",而是把目标、需求、任务、变更全部结构化存档,任何人任何时间都能查到"这个目标是哪天定的、谁确认的、改过几次、每次谁批的"。这种可追溯性是会议纪要永远给不了的。

而且因为我们是金融行业客户,数据不能出内网,PingCode 的私有化部署能力是硬门槛。我们之前用 Jira,迁移时最担心历史数据丢失和团队适应成本,实际迁移过程比预想顺利,这也是我后来愿意推荐它的原因。选工具的核心标准不是功能清单,而是它能不能支撑"留痕+追溯+变更"这三个对齐刚需。

项目目标目标对齐教程:项目负责人实操方法,避坑指南

五、具体案例与数据观察:一个跨部门项目如何从扯皮到对齐

讲方法不如讲一个完整的实操过程。下面这个案例是脱敏处理的,业务背景做了替换,但流程和细节都是真实的。

1. 项目背景

一个 200 人规模的 SaaS 公司,要做客户支持系统重构。涉及客服、产品、研发、数据、财务五个部门。我是项目负责人,没有对这五个部门的人事权。原计划 4 个月上线,预算 180 万。

2. 第一轮:典型的假对齐

立项会上,客服负责人说目标是把平均响应时间从 4 小时降到 1 小时。所有人都同意。我照例写了会议纪要,大家回复"收到"。

问题在后面陆续暴露:研发把这理解成"要做一个全新的工单流转引擎",技术方案往重里做;产品理解成"主要是界面体验优化";数据团队以为自己的活是"做个报表看响应时间";财务根本没参与讨论,但预算超支需要它批。

两个月后,研发进度滞后,产品说功能不对路,客服催着要上线,财务说预算已经花了 130 万还没看到一半功能。典型的失控现场。

3. 第二轮:我重构了对齐流程

我们停下来,用了整整一周做重新对齐。这是我那次最大的收获。我把对齐拆成"会前准备,会中对齐,会后固化,变更管理"四段,每段都有明确产出。

会前,我用一页纸写了目标对齐卡,明确写出:目标陈述、业务背景、范围边界(做什么/不做什么)、成功标准、里程碑、五个部门的责任分工、风险清单、变更规则。提前 48 小时发给所有人。

然后我做了 6 次一对一访谈,重点是三类人:最强反对者(研发负责人)、关键决策者(产品 VP)、隐形干系人(财务)。访谈里我不推销方案,只问三个问题:你最担心什么?你觉得哪个环节最容易出问题?如果必须砍一个功能,你会砍哪个?答案非常有价值,研发负责人担心的是工期,产品 VP 担心的是体验,财务担心的是预算节奏,三者的诉求完全不同。

4. 会中:90 分钟对齐会的六个动作

重新开的对齐会,我用了固定流程:

  1. 先对问题,不对方案:先确认"响应时间从 4 小时到 1 小时"这个目标是否所有人都认同,不争论怎么做。这一步只有 10 分钟,但避免了后面 2 小时的无效争论。
  2. 用目标树拆解:业务目标是响应时间下降,项目目标是重构工单流程,各交付物是什么,各自对应什么指标。让每个执行角色看到自己的工作怎么支撑总目标。
  3. 主动暴露冲突:我把访谈里发现的三类冲突摆到桌面,工期 vs 体验 vs 预算。这一步很关键,冲突不暴露,就会在执行中变成暗雷。
  4. 用 RACI 确认责任:特别是验收权,我明确写"最终验收人是客服总监,产品 VP 审批范围变更,财务审批超预算变更"。这条后来救了我好几次。
  5. 约定变更规则:任何需求变更都要填变更影响评估表,评估对进度、成本、质量的影响,超过 5% 预算或 1 周工期必须走审批。
  6. 当场确认并留痕:所有人在平台上确认目标卡,我把确认状态截图存档。

5. 结果数据对比

这个项目最终 5 个月上线(比原计划晚 1 个月,但比失控时预估的 7 个月好很多),预算 195 万(超支 8.3%,但可控)。真正的改善在过程指标上。下面是我记录的对比数据。

项目目标目标对齐教程:项目负责人实操方法,避坑指南

6. 一个意外收获:变更留痕带来的谈判筹码

这个项目让我最意外的收获,是变更记录成了我的护身符。项目中期,业务方临时要求增加一个智能分类功能,按往常我可能就硬着头皮接了。但因为有变更规则,我拿出一张变更影响评估表:这个功能会增加 3 周工期、18 万成本、并推迟原定上线时间。

业务方看到这个数字后,自己撤回了需求。变更影响评估表的最大价值不是审批,而是让对方看到"要这个就得放弃那个"。很多需求不是不重要,而是提需求的人从没算过账。

六、不同情况下的行动建议

对齐没有万能公式,不同项目类型、不同组织成熟度、不同权力结构,打法完全不同。下面按几种典型情况给建议。

1. 情况一:公司没有成熟的项目管理流程

如果你的公司连项目章程都没有,老板口头派活,那不要一上来就推行完整方法论,会死于水土不服。建议从最小动作起步:

  • 先用一页纸目标卡,只要写清目标、范围、成功标准、验收人四项。
  • 所有关键确认走邮件或群消息,形成书面记录。
  • 每次变更都发一条"变更通知",哪怕只有三行字。

先建立"留痕"的习惯,再谈方法论升级。

2. 情况二:跨部门协调难度大,你没有权力

这种场景的核心策略是把"对人"的协调转成"对事"的机制。你推不动人,但你可以推流程。

  • 把冲突写成书面问题,发给所有相关方和他们的上级,让问题上升到"公开可见"。
  • 用 RACI 明确每件事的最终决策人,避免你成为所有决策的背锅侠。
  • 建立固定的升级路径,什么情况升级到谁,提前约定好。

我个人的经验是:当你没有权力时,透明就是你最大的权力。

3. 情况三:项目已经启动,目标已经跑偏

这时候不要想着推倒重来,成本太高。建议做"中期校准":

  1. 先做一次现状盘点,看实际在做什么、和原目标差多少。
  2. 找出偏差最大的三个环节,重点修复。
  3. 重新对齐一次目标,明确哪些是"必须补的",哪些是"可以放的"。
  4. 建立变更规则,防止二次跑偏。

4. 情况四:组织规模超过 100 人,需要工具支撑

到了这个规模,靠文档和会议已经不够了,你需要一个能把目标、需求、任务、变更串起来的平台。选型的判断标准,我总结成四条:

判断维度 为什么重要 我踩过的坑
目标与需求能否关联 目标漂移时能快速定位受影响的需求 用过只能管任务的工具,目标变了任务没跟上
变更是否全程留痕 事后追责和审计的唯一依据 曾在群里做变更,关键记录被消息淹没
是否支持私有化部署 金融、政企等行业的硬门槛 用过 SaaS 工具,数据合规过不了
迁移成本是否可控 从旧系统迁数据是隐性大成本 见过迁移丢历史数据的惨案

这也是我最终选择 PingCode 的原因:它面向中大型企业,支持私有化部署,也支持从 Jira 平滑迁移,对既想国产替代又不想推倒重来的团队比较友好。这些是选型判断,不是所有团队都需要,小团队用飞书表格也完全够用。

项目目标目标对齐教程:项目负责人实操方法,避坑指南

七、不同情况下的取舍

最后讲取舍。对齐这件事,做得越重越安全,但成本越高。项目负责人真正的功力,是在安全和成本之间找到平衡点。下面是我总结的几组典型取舍。

1. 取舍一:流程完整度 vs 项目速度

完整的对齐流程(目标卡、干系人地图、RACI、变更评估、检查清单)走一遍,大概需要 3-5 天。对于紧迫项目,这可能是不可承受的。

我的判断标准是:项目越复杂、跨部门越多、周期越长,越值得投入完整流程;反之可以裁剪。一个两周的小项目,写一页纸目标卡就够了,别搞 RACI 矩阵。但一个半年、跨五个部门的项目,省掉任何一步都是在给未来埋雷。

2. 取舍二:公开透明 vs 关系维护

把冲突公开化、把问题升级到上级,可能影响你和同事的关系。这是真实代价。

我的做法是:先私下沟通,再公开留痕。私下沟通是给对方面子,让他有机会调整立场;公开留痕是保证事情可追溯。两者不冲突。真正会伤关系的,是你跳过私下沟通直接公开升级。

3. 取舍三:工具投入 vs 人工投入

引入一个完整的研发管理平台,有采购成本、配置成本、团队学习成本。小团队可能觉得不值。

我的判断是:当团队超过 100 人,或者项目经常涉及多方协作和变更追溯时,工具投入的回报会迅速超过人工维护成本。在这条线以下,用好在线文档就够了。这不是工具崇拜,是投入产出比的判断。

4. 取舍四:目标稳定性 vs 业务灵活性

变更规则太严,业务变化时项目跟不上;太松,又容易范围蔓延。这是一个永恒的矛盾。

我的建议是设两条线:影响超过 5% 预算或 1 周工期的变更必须走审批,低于这条线的授权项目负责人自行判断。这样既保住了重大变更的可控性,又不至于让所有小事都卡在审批里。

项目目标目标对齐教程:项目负责人实操方法,避坑指南

八、工具箱:5 张可以直接套用的表

前面讲的所有方法,最后都要落到具体工具上。下面这五张表,是我这些年反复迭代、实际用下来的,你可以直接改成适合自己项目的版本。

1. 目标对齐卡

作用是把模糊目标翻译成可验收契约。包含:目标陈述、业务背景、范围边界(做什么/不做什么)、成功标准、里程碑、责任分工、风险清单、变更规则。

2. 干系人地图

作用是识别所有会影响项目或被项目影响的人。按权力和利益分成四类:高权力高利益(重点管理)、高权力低利益(保持满意)、低权力高利益(保持知会)、低权力低利益(监控)。隐形干系人(法务、财务、安全、客服)最容易漏。

3. RACI / DACI 责任表

RACI 明确"谁负责、谁批准、谁咨询、谁知会";DACI 更轻量,明确"谁决策、谁建议、谁贡献、谁知会"。我的经验是:常规执行用 RACI,快速决策用 DACI。

4. 变更影响评估表

作用是让每个变更都有账可算。包含:变更内容、提出人、对范围/进度/成本/质量/风险的影响评估、审批人、审批结果。

5. 目标对齐检查清单

用于每次对齐会后自检,包含十个勾选项:

  • 目标来源是否可追溯到具体业务或客户?
  • 成功标准是否可验证、可量化?
  • 是否明确了最终验收人?
  • 范围边界是否写清了"不做什么"?
  • 是否识别了所有隐形干系人?
  • 每个关键角色的职责是否书面化?
  • 变更规则是否提前约定?
  • 是否所有关键方都书面确认了?
  • 是否确认了固定的同步节奏?
  • 是否设置了冲突升级路径?

项目目标目标对齐教程:项目负责人实操方法,避坑指南

九、项目负责人最容易踩的十个坑

最后把我踩过和见过最多的十个坑列出来,每个坑按"症状,后果,动作"给你说清楚。

1. 坑一:把老板口头话当目标

症状:老板一句话就开工,没有追问。 后果:做到一半发现理解错误,全盘返工。 动作:用五问框架追问,把答案写成书面目标卡让老板确认。

2. 坑二:只开大会,不做关键人一对一

症状:会上没人反对,会后阻力重重。 后果:会议上达成的一致在执行中被消极抵制。 动作:会前对三类人(最强反对者、关键决策者、隐形干系人)做一对一访谈。

3. 坑三:漏掉隐形干系人

症状:没想到法务、财务、安全、客服会介入。 后果:项目后期突然卡在某个审批上。 动作:立项时就画干系人地图,把所有可能影响项目的角色列出来。

4. 坑四:目标全靠形容词

症状:目标是"提升体验""优化效率"这种没法测的词。 后果:验收时无法判断是否达成。 动作:每个目标必须绑定一个可量化指标或可验证交付物。

5. 坑五:没有明确验收人

症状:没人知道最后谁说了算。 后果:交付后多方各有说法,争议无解。 动作:确认唯一验收人,并在目标卡上写死。

6. 坑六:范围蔓延但无变更记录

症状:需求一点一点加,没人记账。 后果:工期和成本悄悄失控。 动作:建立变更影响评估表,任何变更都要走一次评估。

7. 坑七:跨部门 KPI 冲突未提前暴露

症状:各部门嘴上配合,实际各按自己的 KPI 走。 后果:执行中互相掣肘,进度停滞。 动作:会前识别每个部门的 KPI 诉求,把冲突摆到桌面。

8. 坑八:变更不留痕,最后互相甩锅

症状:口头改了需求,事后没人承认。 后果:复盘会上变成甩锅大会。 动作:所有变更走书面留痕,哪怕只有三行字。

9. 坑九:只同步进度,不同步目标变化

症状:周会只讲做完多少,不讲目标是否还成立。 后果:目标已经漂移,但没人察觉。 动作:每次同步都留出 5 分钟确认"目标是否还和当初一致"。

10. 坑十:复盘变成追责会

症状:复盘时人人自保,不敢说真话。 后果:教训无法沉淀,下次继续踩。 动作:复盘聚焦机制问题,不针对个人,用"流程哪里失效"代替"谁做错了"。

项目目标目标对齐教程:项目负责人实操方法,避坑指南

十、七天行动清单:从今天开始对齐

方法讲完了,最后给你一个可以直接执行的七天清单。不用一次做全,先从第一、二天开始。

  1. Day 1:找目标源头。找到提出目标的人,用五问框架追问,把答案记下来。
  2. Day 2:访谈关键干系人。至少访谈三类人:最强反对者、关键决策者、隐形干系人。
  3. Day 3:写一页纸目标对齐卡。不用完美,先写出目标、范围、成功标准、验收人四项。
  4. Day 4:开 90 分钟对齐会。先对问题不对方案,暴露冲突,用 RACI 确认责任。
  5. Day 5:发确认纪要和回执。明确回复期限,让所有人书面确认。
  6. Day 6:建目标看板和风险清单。选一个所有相关人都能访问的地方存档。
  7. Day 7:定变更规则和同步节奏。约定变更审批门槛和固定同步时间。

这七天做完,你会发现一个明显的变化:项目还是那个项目,但你的处境不一样了。因为从这一刻起,你的每一步都有据可查,每一次分歧都有机制可以处理。

最后回到开头那句话。目标对齐从来不是"大家心齐了"这种玄学状态,而是一套可记录、可验收、可变更的管理动作。项目负责人的专业性,就体现在把这些动作做扎实。你不需要有权力,你只需要有流程、有记录、有机制。

下一步很简单:今天就去写你那份一页纸目标对齐卡。哪怕只写四项,也比开会点头强一百倍。因为写在纸上的目标,才有资格叫目标;留在嘴上的目标,迟早会变成扯皮的理由。

常见问题解答(FAQ)

1. 项目目标对齐会开完了,会后大家还是各干各的,问题出在哪?

我作为项目负责人,最怕的就是会上所有人都说“没问题”,结果第二周去看进度,研发按旧需求做、运营按自己的节奏推,好像那场会从来没开过。我一开始以为是沟通不够,后来发现是会后没有把共识变成可追踪的动作。

问题通常不在会议本身,而在会前有没有发目标草案、会后有没有形成带责任人和截止时间的书面确认。可执行做法是:会前48小时把目标对齐卡(目标陈述、成功标准、范围边界、里程碑、RACI、变更规则)发给关键干系人,要求书面反馈异议;会上先对齐问题和对策,再对齐方案;

会后24小时内发纪要和确认回执,明确每个待办的责任人、验收标准、截止时间。判断依据:如果纪要里只有“大家一致同意”而没有具体动作和责任人,就等于没有对齐。我一般会在下一次同步会上先检查回执和待办完成情况,而不是重新讨论目标。

2. 老板只在会上口头说了目标,项目负责人怎么把它变成可验收的目标?

我遇到过很多次,老板在战略会上说“这个季度要把客户体验提上去”或者“尽快把新系统推上线”,但具体做到什么程度算完成、谁验收、什么时候验收,都没说清楚。等我按自己的理解排完计划,老板又觉得方向不对。

核心动作是把口头目标翻译成“目标来源+成功标准+验收人+时间点”四件套。具体做:先问5个问题,为什么做、不做会怎样、谁受益、谁拍板、什么时间必须完成;然后把模糊形容词换成可验证指标,比如“客户体验提升”可以落成“客服首次响应时长从15分钟降到5分钟以内,由客服总监在6月30日前验收”;

最后写成一页纸目标对齐卡,发给老板和关键干系人做书面确认。判断依据:如果找不到一个明确的验收人和一个可量化的标准,这个目标就还不能进入执行。不要怕追问,项目负责人最大的避坑动作就是把“尽快”“提升”“优化”这类词挡在执行之前。

3. 跨部门KPI互相冲突,项目负责人没有直接人事权,怎么推动目标对齐?

我是项目负责人,但团队成员的人事考核还在各自部门手里。销售要冲业绩,希望功能早上线;风控要合规,要求流程再严一点;研发又被另一个项目占着资源。每次开对齐会,大家表面客气,实际各算各的账,我推不动。

这种场景不能靠“多沟通”硬推,要靠干系人分析和升级机制。先把关键人画成干系人地图,按权力和利益分出决策者、影响者、执行者、阻力者,会前对阻力者和决策者做一对一预沟通,把冲突点、资源缺口和可选方案提前暴露。

会上用目标树把公司目标拆到各部门可承接的交付物和指标,再用RACI或DACI确认谁负责、谁批准、谁咨询、谁知会、谁决策。如果跨部门KPI冲突超出项目负责人权限,必须提前约定升级路径,比如由项目发起人或PMO在24小时内裁决,并把裁决结果写入变更记录。

判断依据:项目负责人没有直接人事权时,能推动对齐的不是职位权力,而是决策权、信息透明和升级机制的组合。

4. 项目目标对齐后频繁变更,怎么留痕和评估,避免最后互相甩锅?

我负责的项目一开始目标对得很清楚,但执行中老板加需求、销售插优先、技术说架构要调整,三周下来范围、排期、成本全变了。到最后延期,各部门都说“我当时只是提了个建议”,没人认账。

关键动作是建立变更控制闭环:任何目标或范围变更都必须走“申请,影响评估,审批,记录,同步”五步。影响评估至少覆盖范围、进度、成本、质量、风险五个维度,写清变更前后差异、对里程碑的影响、需要谁补资源或调优先级。审批人必须是目标对齐卡里约定的决策者或发起人,不能是口头同意。

记录要放进单一事实源,比如项目看板或某项目管理平台的变更日志,并同步给所有干系人。判断依据:如果变更没有书面记录、没有影响评估、没有审批人签字,就不算生效,执行团队可以拒绝直接改。我一般会在每次里程碑评审时回看变更记录,复盘时只看记录和验收标准,不靠回忆吵架。

核心关键词

读者评论

韩
韩诗涵

看完最有共鸣的是“会上点头只是集体沉默”这句。我们项目也这样,立项会没人反对,验收时全冒出来。作者把目标对齐拆成来源、标准、边界、变更、节奏五个产出,确实比空讲重要性有用,尤其是“谁有最终验收权”这条,缺了必扯皮。

段
段云舟

文章提到的六种假对齐挺扎心,我中过“只对齐负责人”和“只对交付物”。不过图表数据是个人23个项目复盘,样本偏经验性,当参考可以,别当成行业统计。方法本身落地性强,会议纪要加24小时确认这条准备直接用。

戴
戴诗涵

作为研发,我比较认同“让执行角色复述目标”这个动作。很多时候不是不想配合,是压根不知道自己的活支撑哪部分目标。但也要提醒,对齐文档别写成一堆形式化表格,否则团队会疲于填表,重点还是把验收标准和变更规则说清楚。

文章包含AI辅助创作:项目目标目标对齐教程:项目负责人实操方法,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/315218

赞 (0)
飞飞飞飞
关键结果最佳实践:项目负责人项目目标实操方法,常见问题
上一篇 21小时前
阶段目标管理指南:项目负责人如何做好项目目标,流程优化全流程
下一篇 21小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
