目标进度管理指南:项目负责人如何做好项目目标,实操方法全流程

2023 年,我接手过一个已经跑了五个月、组内评级长期是“绿灯”的供应链中台项目。第一次过里程碑评审,我问了三个问题:这个“完成 85%”是谁算的?剩下的 15% 具体是哪几件事?如果今天停掉,已经做出来的东西能被谁验收?会议室安静了大概十秒钟。会后我们把进度表逐条摊开,才发现那 15% 里藏着三个还没开工的接口联调、一份没定稿的主数据标准,以及一支已经连续三周被借调去救火的测试资源。

那一刻我才真正理解,项目目标进度管理最危险的地方,不是执行慢,而是所有人都以为自己知道目标是什么,但没有任何人能拿出一份可以验收的定义。这篇文章不讲教科书目录,我把过去几年在十几个中大型项目里踩过的坑、验证过的规则、以及能直接抄走的表和阈值,按项目从立项到复盘的顺序完整写出来。核心主张只有一句话:项目负责人的产出不是“任务被分配出去了”,而是“承诺被兑现的证据链”。

一、先给结论:项目负责人的核心不是催进度,而是经营确定性

很多项目负责人把大量时间花在“推动”上,催人、催会、催汇报。但推动本身不产生确定性。一个项目如果目标定义模糊、验收人缺位、依赖关系没人梳理,你催得再勤,也只是让所有人更忙、让偏差暴露得更晚。

我自己的判断标准是:看一个项目负责人是否合格,不看他的甘特图多漂亮,而看他能不能在任意一个时间点,用三句话回答清楚,现在承诺要交付什么、当前最大的不确定性在哪里、如果这个不确定性发生,我们打算动哪一张牌。这三句话答不上来,说明管理动作还没到位。

1. 目标进度管理本质上是一条“契约链”,不是一张计划表

我习惯把它拆成五个环环相扣的契约。每一环都有明确的输出物,也有对应的失控信号。输出物不是文档装饰,而是下一环的输入;失控信号不是事后追责,而是提前预警的触发点。

契约环节 核心输出物 典型失控信号
目标契约 目标五件套:结果描述、验收标准、验收人、截止点、约束假设 目标只有一句口号;验收人对目标的理解和执行层不一致
交付契约 目标,交付物,里程碑追溯表,每个里程碑带退出条件 里程碑只有日期没有证据;交付物按部门拆分而非按成果拆分
进度契约 依赖关系清单、关键路径、产能校准表、缓冲消耗规则 所有人都在忙,但关键路径一动没动
变更契约 变更影响分析、审批记录、基线更新通知 范围悄悄变大,进度表却一次没重算
复盘契约 目标假设复盘、估算偏差记录、模板与数据沉淀 复盘变成追责会,同一类错误在下一个项目原样复现

2. 三条贯穿全文的判断规则

规则一:目标是承诺,不是愿望。判断标准很简单,把目标念给验收人听,如果他能说出“我凭什么判它完成”,这个目标才算成立。说不出来,就是愿望。

规则二:进度是证据的累积,不是工作量的百分比。工作量做了多少,只有执行者自己知道;证据有没有产生,第三方可以验证。我要求所有进度汇报必须落到可验证证据上:代码合入并跑通、接口联调返回预期结果、文档被验收人签字、数据核对差异在阈值内。

规则三:偏差不是问题,偏差的发现时点才是问题。同一个偏差,在里程碑前一小时被发现和在里程碑前两个月被发现,纠偏成本差一个数量级。项目负责人的真正价值,是把偏差的发现时点尽可能往前推。

一、先给结论:项目负责人的核心不是催进度,而是经营确定性

二、真实场景:三个我亲历过的失控现场

抽象原则讲多了会飘,我讲三个具体现场。它们分别对应目标、进度、变更三个环节,也几乎覆盖了我见过的绝大多数延期原因。

1. 现场 A:目标只有一句口号,验收标准靠临场发挥

这是一个标签为“提升客户数据质量”的项目。立项文档里写的是“实现客户主数据的统一管理”,听起来很正确。但往下追就发现,没有人定义过“统一”是什么:同一客户在三个系统里的名称字段要不要合并?合并规则谁定?合并错了谁负责?

结果项目做到第四个月,业务方突然提出“合并后的客户名称必须保留原系统历史名称可追溯”。这是一个合理的需求,但它从来没在目标里出现过。团队为此返工了将近三周的核心逻辑。

关键教训不是“需求会变”,而是目标描述里缺了验收标准这一项,导致任何新解释都能被塞进来。如果一开始就写明“验收标准:三个系统按主数据规则合并后,同一客户 ID 唯一,历史名称字段保留且可查询,由数据治理组抽样 200 条核对准确率不低于 99%”,那次返工大概率不会发生。

2. 现场 B:所有人都在加班,关键路径一动没动

这是一个中大型企业的系统替换项目。团队二十多人,连续两个月的高强度加班,周报上每个模块都写着“进展顺利”。但我把依赖关系画出来之后发现,真正卡住项目的那条链路,数据迁移方案定稿、迁移脚本开发、全量演练、切换窗口确认,在两个月里只推进了第一步。

其他人在做什么?在做报表美化、做旧系统里的一些小修补、做几份“备用方案”的调研。这些工作都不算错,但它们不在这条链路上。把资源投入到非关键路径,是项目延期最隐蔽、也最普遍的原因,因为它让所有人都感觉自己在努力。

3. 现场 C:范围悄悄膨胀,进度基线却从没更新

这个项目延期了将近两个月,但如果你只看变更记录,会发现几乎没有正式变更,因为大量“小的调整”根本没有走变更流程:加一个字段、加一个审批节点、支持一个新的导入格式。每一条看起来都只值半天到两天。

事后统计,这类未记录的调整累计消耗了大约 260 人天。这个数字没有出现在任何一份周报里,因为没有人把它当作变更来看待。范围蔓延的成本不是被低估了,而是它根本没有被记录成成本。

目标进度管理指南:项目负责人如何做好项目目标,实操方法全流程

三、拆解五个常见误区:为什么“努力”救不了进度

下面这五个误区,我几乎在每个遇到麻烦的项目里都能看到至少两三个。它们的共同点是:单看每一步都没错,合在一起就导致项目失控。

1. 误区一:把目标管理等同于指标分解

很多团队做目标管理的动作是把公司目标往下拆,拆到部门、拆到个人,形成一张指标表。这本身没错,但项目目标不是部门 KPI 的下沉。项目目标必须回答“要交付什么、谁验收、凭什么验收”,而不是“每个部门要背多少数字”。

我见过一个项目把目标拆成“开发部完成 100 个功能点、测试部完成 3000 条用例”。功能点和用例都完成了,但项目验收失败,因为验收标准是“端到端业务场景跑通”,而这两件事没有任何一项能直接对应它。按部门拆目标,很容易拆出一堆局部达标、整体不达标的结果。

2. 误区二:把进度管理等同于甘特图美观度

甘特图只是一个视图。真正决定进度的东西,在甘特图背后:任务之间的依赖关系、资源是否被并行任务挤占、外部依赖有没有确认时间、缓冲设置在谁手里。

我见过最精致的一张甘特图,每个任务都有开始时间、结束时间和负责人,颜色分明。但它没有画任何一条依赖连线。这意味着这张图无法回答一个最基本的问题:如果 A 延后三天,会连带影响哪些任务?

3. 误区三:把“完成百分比”当成可信的进度指标

“完成 90%”是项目里最有欺骗性的数字。它通常由执行者主观估算,且默认“剩余 10% 和前面的 90% 需要同样的时间”,而现实往往相反,长尾、集成、联调、异常处理才是真正耗时的部分。

我的做法是:百分比可以作为沟通语言保留,但决策必须依据领先指标。所谓领先指标,是指那些“一旦变差,后面必然变差”的可观察信号,比如关键路径上的里程碑是否按周推进、阻塞项的平均滞留时长、缓冲消耗速率。

目标进度管理指南:项目负责人如何做好项目目标,实操方法全流程

4. 误区四:把变更控制当成“走流程盖章”

如果变更流程被设计成一道又慢又重的关卡,团队一定会绕过它,私下答应业务方、口头承诺、先做再说。最后你得到的是“没有变更记录的持续变更”,比有记录但流程慢要危险得多。

我的判断是:变更流程的价值不在于拦住变更,而在于强制生成影响分析。哪怕最后 90% 的小变更都批准通过,只要有影响分析,项目负责人就能知道累计影响有多大,从而决定要不要动基线。

5. 误区五:把团队资源排满当成效率最高

这是一个反直觉但非常关键的判断。资源利用率接近 100% 的团队,交付周期通常不是最短的,而是最不稳定的。因为没有任何余量吸收波动,任何一个小延误都会沿依赖链放大。

我在多个项目里观察到类似的规律:当人均并行任务数从 1.5 提升到 3 以上时,任务的等待时间和返工率会明显上升,净交付速度反而下降。排满不等于高效,排满只是把风险从“显性排队”转移成了“隐性等待”。

目标进度管理指南:项目负责人如何做好项目目标,实操方法全流程

四、专业判断逻辑:把目标变成可验收承诺

前面讲了问题和误区,从这里开始进入可执行的部分。第一步永远是目标定义,因为它是整条契约链的源头,源头模糊,后面所有努力都会打折。

1. 目标五件套:缺一件都不算定义完成

我在所有项目里强制要求目标必须写清五项内容。这不是模板洁癖,而是因为这五项分别对应五种不同的失败模式:缺验收标准会导致返工,缺验收人会导致推诿,缺截止点会导致无限期拖延,缺约束假设会导致计划脱离现实。

要素 写法要求 缺失后的典型后果
结果描述 描述交付后业务或系统发生了什么变化,不描述做了哪些动作 团队按动作交付,业务方不认
验收标准 可测量、可抽样、有口径,明确“凭什么判定完成” 临场加码,反复返工
验收人 具体到角色和姓名,明确其否决权 无人签字,项目无法真正关账
截止点 明确日期,并说明该日期是承诺日期还是目标日期 所有延期都变成“合理顺延”
约束假设 列出依赖的前提条件,如资源、外部系统、政策窗口 前提失效后计划全额作废

2. 目标分层:不同层级解决不同的管理问题

我见过太多团队把所有层级的东西都叫“目标”,结果谁也说不清哪个是承诺、哪个是过程。我的划分是三层:项目目标管承诺,阶段目标管节奏,里程碑目标管验收。

  1. 项目目标:面向业务方和验收人,一个项目最多三条,写清最终交付与验收标准。
  2. 阶段目标:面向项目内部,用于把长周期切成可管理的节奏,通常按季度或按大阶段划分。
  3. 里程碑目标:面向执行团队,每一个都必须带退出条件,且退出条件是客观证据而非主观描述。

3. 干系人对齐:用一张角色表代替“加强沟通”

“加强沟通”是我最不喜欢的管理建议,因为它不可执行。我要求项目一开始就产出一张角色表,明确四类人:决策人、验收人、执行人、受影响人。每类人要写清三件事:需要什么信息、以什么频率获得、在什么情况下有权叫停或改决策。

这张表最大的价值不是分工,而是把“该找谁拍板”这件事前置解决。我遇到过项目卡住两周,最后发现原因是两个部门都认为自己不是决策方。这种成本完全可以通过一张表避免。

4. 验收人测试:目标定义的最后一道关卡

写完目标后,我会做一个十秒钟的测试:把目标读给验收人听,然后问他“如果明天就按这个标准验收,你会签吗”。如果对方犹豫、反问、或者提出补充条件,说明目标还没定义完,必须当场改。

这个动作看起来简单,但它能挡住相当一部分后期返工。我自己的经验是,愿意在目标上多花两小时,通常能省下开发阶段两周以上的返工。

四、专业判断逻辑:把目标变成可验收承诺

五、从目标到里程碑:拆解、追溯与退出条件

目标定完了,接下来是从目标落到里程碑。这一步最常见的错误是按部门或按动作拆解,导致拆出来的东西无法验收,也无法追溯。

1. 按可验收成果拆,不按部门或动作拆

“开发完成”“测试完成”“文档完成”这类拆法,是按动作拆。它的问题是:没有任何一条能被验收人独立确认。正确的拆法是把目标拆成若干可验收交付物,每个交付物都有明确的验收证据。

比如“客户主数据统一管理”这个目标,我会拆成:主数据规则文档经数据治理组签署、三个源系统字段映射表完成、合并脚本在测试环境跑出预期结果、历史名称可追溯查询通过抽样核对。每一条都能被第三方验证。

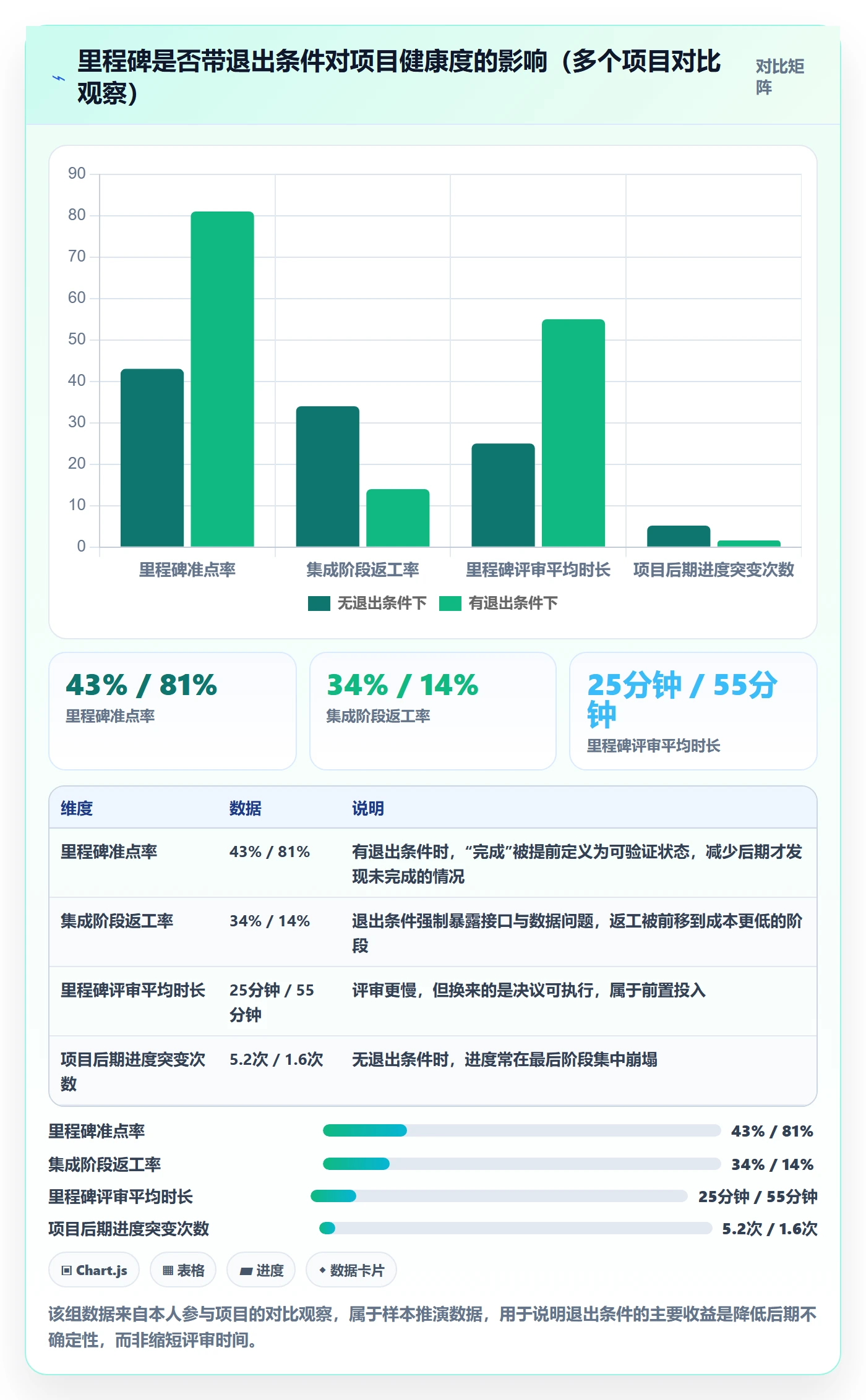

2. 里程碑必须带退出条件

没有退出条件的里程碑,本质上只是一个日期。我要求每个里程碑写清三件事:交付物清单、验收证据形式、由谁确认。三者缺一,这个里程碑就不允许进入正式进度表。

这个规则看起来严格,但效果立竿见影。我在一个替换类项目里推行之后,里程碑准点率从不足一半提升到八成以上,而团队总工时几乎没有增加,变化只是把“以为完成了”变成了“确认完成了”。

目标进度管理指南:项目负责人如何做好项目目标,实操方法全流程

3. 建立目标,交付物,里程碑追溯表

这张表是我所有项目模板里使用频率最高的一张。它的作用是防止“做着做着偏离目标”,每新增一项工作,必须能追溯到它服务于哪个交付物、哪个目标。追溯不到的工作,要么补进目标并走变更,要么直接砍掉。

项目目标 可验收交付物 里程碑与退出条件 验收证据
客户主数据统一管理 主数据规则文档 M1 规则冻结:数据治理组签署 签署版本号与评审记录
客户主数据统一管理 三系统字段映射表 M2 映射确认:三系统负责人共同确认 映射表版本与确认邮件
客户主数据统一管理 合并脚本与可追溯查询 M3 抽样通过:200 条抽样准确率不低于 99% 抽样核对结果表
客户主数据统一管理 上线切换方案 M4 切换就绪:演练完成且回滚方案通过验证 演练记录与回滚验证报告

4. 交付物拆解中的一个实操细节

拆交付物时,我会刻意区分“产出物”和“证据”。产出物是团队做出来的东西,证据是能被外部确认的记录。很多人只列产出物,评审时就会出现“东西做了但拿不出证明”的尴尬。

我的规则是:每个交付物至少对应一份可外部确认的证据,可以是签署文档、抽样结果、联调记录、演练报告。这条规则能显著降低评审现场的扯皮时间。

六、进度设计:排期不是排任务,而是排依赖和缓冲

到这一步才真正进入排期。我的排序原则是:先识别依赖,再找关键路径,然后校准产能,最后设置缓冲。顺序颠倒的话,排出来的表只能看,不能用。

1. 依赖关系分四类,处理方式完全不同

  • 强依赖:A 不完成 B 无法开始。这类依赖必须显式画出来,是排期的主干。
  • 软依赖:逻辑上可以先做,但先做会导致返工。这类依赖决定顺序优化空间。
  • 外部依赖:依赖供应商、外部系统、审批窗口。这类依赖必须明确“什么时候能确认”,而不是“在跟”。
  • 跨团队依赖:依赖其他团队排期。这类依赖必须有书面确认的时间点,口头承诺不算数。

我的经验是,项目延期最常出在外部依赖和跨团队依赖上,因为这两类依赖的责任人不在项目组内,天然缺乏优先级。所以我会给这两类依赖单独建一张跟踪表,并明确到“谁在什么日期前给我什么确认”。

2. 关键路径:为什么给非关键路径加人不解决问题

关键路径是决定项目最短工期的任务链。如果一条任务不在这条链上,你给它增加再多资源,项目总工期一天都不会缩短。

这一点我在现场 B 里深有体会。两个月高强度加班,所有人的工作量都上去了,但关键路径只推进了一步。所以现在我做的第一件事,是在任何资源调整之前,先在进度表上标出关键路径和近关键路径,近关键路径是指那些一旦延后就会变成关键路径的任务链,它同样需要重点保护。

目标进度管理指南:项目负责人如何做好项目目标,实操方法全流程

3. 产能校准:按人名排,不按角色排

很多进度表按角色排,“后端 3 人”“测试 2 人”。这种排法在实际执行中会失真,因为人不是可替换的单位:有人只能做 A 模块,有人同时在三个项目上。

我的做法是按人名排,并记录三件事:本项目的可用工时占比、擅长的模块、当前被占用的并行任务。这三项会让排期看起来没那么漂亮,但预测准确度会明显提高。

4. 缓冲设置与消耗规则

关于缓冲,我有一个明确立场:缓冲不是隐藏工期,而是公开的风险预算。如果缓冲被藏在每个人的估算里,它就变成了不可管理的黑洞;只有把它集中管理、公开消耗规则,它才能真正起到保护作用。

我通常设置两层:项目缓冲用于吸收关键路径上的整体波动,汇合缓冲用于保护跨团队交付的对接点。关键是消耗规则必须提前约定,而不是等出事了再讨论。

缓冲消耗预警规则(示例,可按项目规模调整)
绿色:缓冲消耗率 小于 33% → 正常执行,不额外行动

黄色:缓冲消耗率 33% – 66% → 项目负责人组织根因分析,输出纠偏方案

橙色:缓冲消耗率 66% – 85% → 升级到决策人,评估砍范围或调整基线

红色:缓冲消耗率 大于 85% → 强制触发范围或目标变更评审

补充规则:

  1. 缓冲消耗率的统计口径为"已消耗缓冲 / 总缓冲",按周更新。
  2. 当关键路径上出现新的阻塞项且预计滞留超过 5 个工作日,
    无论缓冲处于何种状态,直接按黄色处理。
  3. 缓冲不允许由执行层自行补充,补充必须经决策人批准。
  4. 目标进度管理指南:项目负责人如何做好项目目标,实操方法全流程

    5. 一个容易被忽略的成本:协调成本

    我在排期时会给跨团队协作任务额外留出协调成本。一个需要三个团队共同确认的事项,从发起到拿到确认,实际耗时常常是团队自己预估的两到三倍,因为中间涉及排期、优先级和口径对齐。

    如果不留这部分时间,进度表会在纸面上很紧凑,在执行中处处碰壁。我通常按“每增加一个参与团队,协调耗时增加约 40%”做粗略估计,这个系数在不同组织里会有差异,但方向一致。

    七、执行监控:盯领先指标,不只看完成率

    进度设计做完,接下来是执行期的监控。这一环节的核心判断是:滞后指标用来汇报,领先指标用来决策。只看滞后指标的项目负责人,永远在事后救火。

    1. 五类我固定跟踪的领先指标

    1. 关键路径健康度:关键路径上的任务本周是否有实质推进,是否有新阻塞。
    2. 阻塞项平均滞留时长:从阻塞被发现到解除的平均天数,这个指标恶化通常先于进度恶化。
    3. 里程碑达成率:按里程碑而非按任务统计,更接近验收视角。
    4. 缓冲消耗率:判断整体风险预算是否被异常消耗。
    5. 变更累计影响:本月所有变更影响的人天总和,用于识别范围蔓延。

    这五个指标的共同点是:它们都能在项目实际延期之前给出信号。我个人的观察是,阻塞项平均滞留时长通常比进度延期提前两到四周发出预警,而变更累计影响甚至能提前一个季度提示范围失控。

    目标进度管理指南:项目负责人如何做好项目目标,实操方法全流程

    2. 会议节奏:三种会解决三类问题

    我不反对开会,但我反对所有会都开成汇报会。会议必须有明确的输入、输出和决策权限,否则就是消耗团队时间。

    会议类型 频率 输入 输出与决策权限
    站会 每日或隔日 15 分钟 阻塞项清单 明确阻塞责任人与解除时限,不做进度汇报
    周会 每周一次 60 分钟 领先指标、缓冲消耗、变更累计 输出偏差分析与纠偏方案,项目负责人有权调整非关键路径顺序
    里程碑会 每个里程碑一次 退出条件与验收证据 由验收人判定是否通过,可行使否决权

    这三类会议我要求严格区分。最常见的错误是把站会开成周会的缩小版,每个人轮流讲做了什么,实际阻塞没人处理。站会的唯一目的是解除阻塞,其他内容一律挪到周会。

    3. 升级机制:什么情况上报、报给谁、多久必须决策

    “有问题及时上报”是一句无法执行的要求,因为它没有定义什么叫“及时”,也没有定义什么叫“问题”。我的做法是把它变成明确规则,写进项目章程,让升级成为流程而非人情。

  • 阻塞超过约定滞留时限(我通常设为 3 到 5 个工作日)且责任人无法解除,直接升级。
  • 缓冲消耗进入橙色区间,升级至决策人,要求在 3 个工作日内给出范围或基线决策。
  • 跨团队依赖未按书面确认时间交付,升级至双方共同上级,不再走横向沟通。
  • 验收标准出现解释分歧,立即升级至验收人裁定,不得由执行层自行解释。

这套规则的价值在于:当升级是规则触发而非个人判断时,团队的心理负担显著降低,上报不再意味着“我能力不行”,而是“触发了流程动作”。

八、偏差纠偏:先诊断,再调整

进度出现偏差时,绝大多数团队的第一次反应是加快执行或加人。但偏差的根因往往不在这里,盲目加速只会让问题更贵。

1. 六类根因,对应六种完全不同的解法

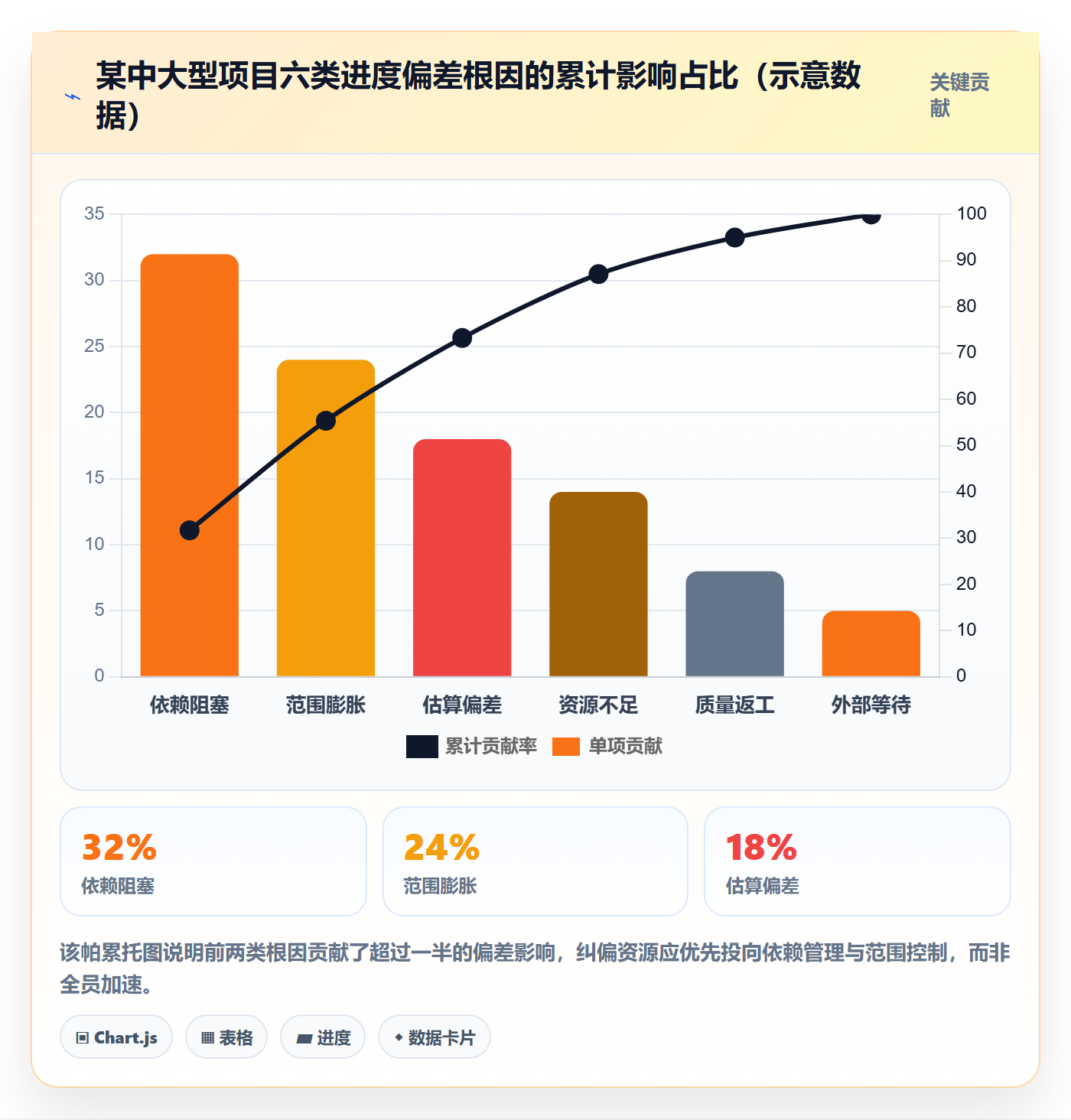

我习惯用一棵简单诊断树来定位根因。顺序是先问“是不是估算错了”,再问“是不是被阻塞”,然后问“是不是资源不够”,最后问“是不是范围变了”。顺序很重要,因为不同根因的纠偏代价差异巨大。

根因 典型表现 纠偏动作 相对代价
估算偏差 从一开始就低估,进度均匀落后 重估剩余工作,修正基线,不追责 低
依赖阻塞 关键路径长时间停滞,等待他人 升级、引入并行、调整交付顺序 中
资源不足 任务排队多,人均并行任务持续上升 补充资源、降低并行度、砍低价值工作 中高
范围膨胀 变更累计影响快速上升 冻结范围、走变更审批、重排优先级 中
质量返工 测试阶段反复回退,缺陷密度高 加强前置评审,暂停交付做质量收敛 高
外部等待 受审批、政策、供应商窗口限制 提前锁定窗口、准备替代方案 不可控

目标进度管理指南:项目负责人如何做好项目目标,实操方法全流程

2. 纠偏选项与代价排序

确认根因后,可选的动作大体有五种。我的原则是优先选择代价最低、可逆性最高的选项,把改目标放在最后。

  1. 调整顺序:把不依赖阻塞项的工作提到前面,代价最低,且不改变目标。
  2. 拆阶段:把一个大里程碑拆成两个可独立验收的小里程碑,提前产生价值。
  3. 加资源:只加在关键路径上,且要评估沟通成本是否抵消收益。
  4. 砍范围:把非核心交付物移出本次版本,需与验收人确认。
  5. 改目标:调整截止点或验收标准,必须走正式变更,并留下完整记录。

3. 变更控制四步:影响分析是关键

我在前面强调过,变更流程的核心产出是影响分析,而不是审批意见。一个完整的变更处理包含四步:提交变更请求、做影响分析、走审批、更新基线并通知所有相关人。

影响分析必须回答四个问题:影响哪些交付物、需要多少额外人天、是否影响关键路径、是否影响验收标准。这四个问题回答完,审批就变成了一个基于事实的决策,而不是部门间的博弈。

我还会做一件很多人忽略的事:把变更累计影响写进周报首页。当决策人每周都能看到“本月变更累计已消耗 46 人天”,范围蔓延就会被主动遏制,而不是等到项目末期才被追究。

九、风险与沟通:让进度可预测

风险和沟通看起来是两个话题,但在项目进度管理里它们是同一件事的两面:风险是尚未发生的偏差,沟通是让偏差被及时看见的机制。

1. 风险登记不是清单,而是触发条件加预案

我见过大量的风险登记表,列了几十条风险,写了概率和影响,然后就再也没被打开过。原因很简单:它没有可执行的触发条件,也没有对应到具体动作和缓冲。

我的写法是每条风险必须写清三件事:触发条件(什么现象出现算它发生了)、对应预案(谁在多久内做什么)、占用哪部分缓冲。没有这三项的风险条目,我会直接删掉,因为留着只会制造虚假的安全感。

目标进度管理指南:项目负责人如何做好项目目标,实操方法全流程

2. 干系人沟通地图:不同角色需要不同信息

沟通失效的一个常见原因是信息错配:给决策人看细节,给执行人看结论。我会按角色定义信息颗粒度。

  • 决策人:需要风险和需要决策的事项,颗粒度到影响范围和选项,不需要任务细节。
  • 验收人:需要交付物状态和验收证据,颗粒度到退出条件是否满足。
  • 执行人:需要依赖状态和阻塞解除进展,颗粒度到具体任务与时间点。
  • 受影响人:需要上线节奏和变更影响,颗粒度到时间窗口和流程变化。

3. 透明化报告:如何识别“假绿”

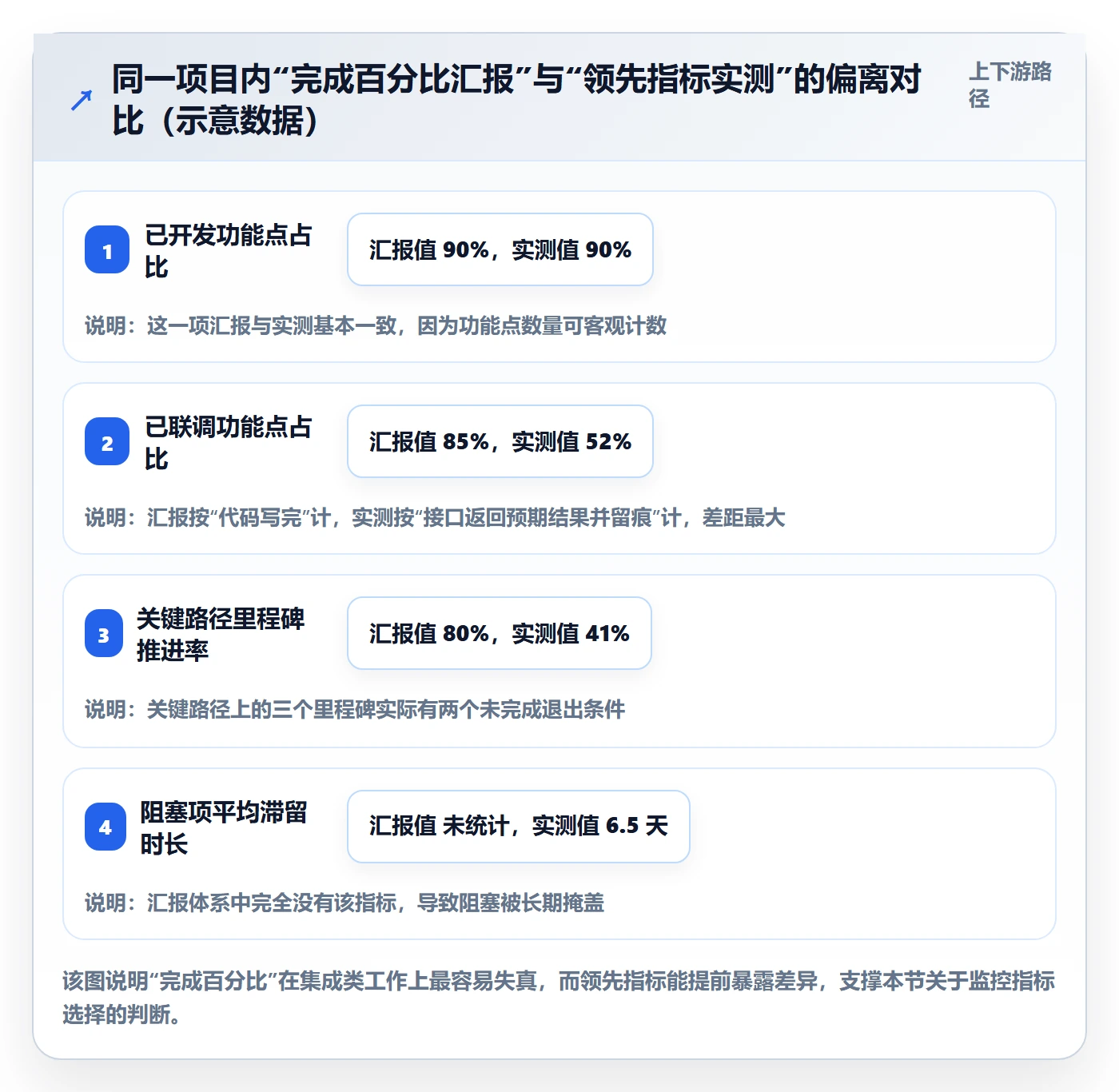

“假绿”是指项目在报告上呈现绿色,实际已经严重滞后。它的成因通常不是刻意隐瞒,而是报告口径只看完成百分比,而完成百分比在集成类工作上严重失真。

我判断假绿的方式很直接:把完成百分比和领先指标放在一起看,如果两者背离超过一定幅度,就说明报告失真。比如功能点完成 90%,但关键路径里程碑推进率只有 40%,这两者不可能同时为真。

另一个识别方法是对比“报告完成度”和“验收证据数量”。如果完成度持续上升而验收证据数量长期不变,说明大量工作处于自认为完成、但无法验证的状态。

十、工具与落地:三种成熟度,对应三种工具形态

讲到这里,很多人会问工具选型。我的判断是:工具不是越重越好,而是要和组织的管理成熟度匹配。用重工具管一个管理动作缺失的团队,只会得到更精致的形式主义。

1. 三种成熟度对应的工具形态

组织成熟度 典型特征 适配工具形态 主要风险
起步期,团队 10 人以内 目标和依赖靠口头对齐即可完成 一张共享表加固定周会 过早引入平台,流程负担超过收益
成长期,跨团队协作增多 依赖关系和变更开始出现失控 轻量协作工具加结构化模板 模板执行不严,数据质量差
规模期,多项目并行 需要跨项目资源协调、审计留痕、权限隔离 具备目标、需求、迭代、测试、度量一体化的项目管理平台 只上工具不改流程,工具变成填报负担

我一般建议团队先把自己的管理动作跑顺,目标五件套、里程碑退出条件、缓冲消耗规则、变更影响分析,再考虑上平台。反过来做,通常会变成“用一个昂贵的系统记录混乱”。

2. 一个真实场景:中大型组织为什么最终需要平台

我参与过一个 300 人左右研发组织的替换类项目。他们原先用的是国外工具,问题集中在三点:一是跨部门的目标与需求、测试、缺陷数据分散在多个系统,周报靠人工汇总;二是权限与数据合规要求提升后,无法满足私有化部署要求;三是原有工具的字段和流程需要大量二次开发才能匹配内部审批链。

在这类场景里,我通常会把 PingCode 作为候选之一来评估,原因是它主要服务中大型企业及 100 人以上组织,在目标、需求、迭代、测试、缺陷、度量这条链上的数据是打通的,并且支持私有化部署,也支持从 Jira 平滑迁移,对正在做国产替代的组织来说是比较省事的路径。

我更看重的是它和前面这套管理规则的契合度。比如里程碑退出条件可以作为独立字段和检查项固化;变更影响分析可以强制填写人天与关键路径判断;缓冲消耗率可以按周自动汇总成趋势图,而不是靠人工在表格里算。这些能力把“规则”从文档变成了默认动作。

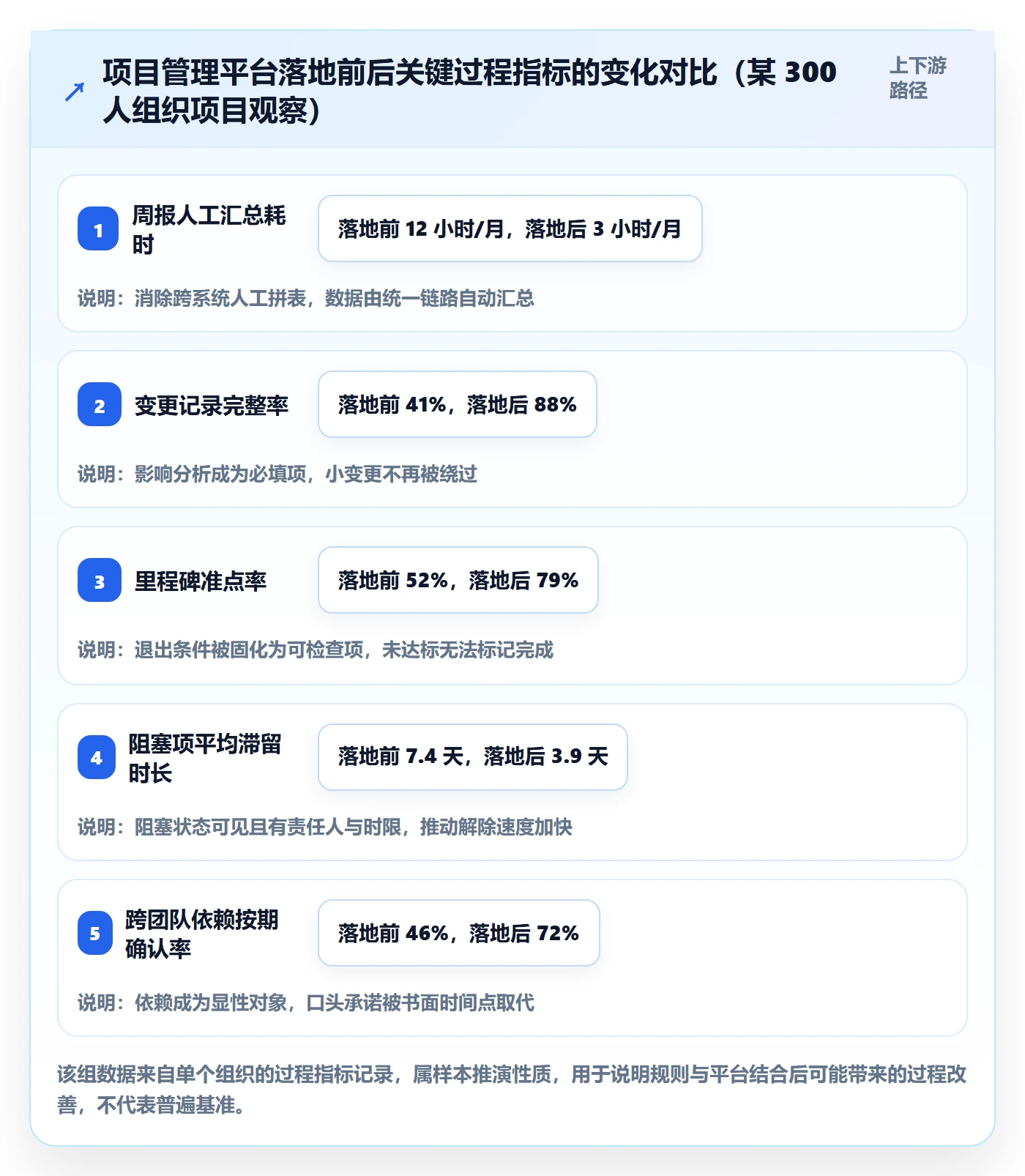

3. 落地前后的指标变化观察

这个项目在平台落地约一个季度后,我记录了几个可对比的指标。需要说明的是,这些变化并非单一工具带来的,而是规则梳理加平台承接共同作用的结果。

目标进度管理指南:项目负责人如何做好项目目标,实操方法全流程

4. 什么时候不该上平台

我也拒绝过几个团队。判断依据有两条:一是团队没有一个专职或半专职的人负责项目过程;二是当前最大的问题不是信息不通,而是决策不清。这两种情况下,上平台只会把模糊的问题变得更快地模糊。

工具解决的是信息流动效率,解决不了责任和决策的缺失。这句话我在多个场合重复过,它也解释了很多组织上了平台之后项目依然延期。

十一、不同情况下的行动建议

前面讲的是通用逻辑,但不同类型项目的侧重点差异很大。下面按项目类型、团队规模、组织成熟度三个维度给出建议。

1. 按项目类型

  • 系统替换与迁移类:核心风险在数据与切换窗口,建议把缓冲重点放在迁移演练和回滚验证上,里程碑退出条件必须包含一次完整演练。
  • 产品研发类:需求天然变化,建议把变更控制做严、把目标定义做松,目标定义保留价值描述,交付范围按月冻结。
  • 合规与政策驱动类:外部截止点不可谈,建议倒排工期,并提前识别哪些交付物可以被裁剪。
  • 跨组织协作类:依赖各方优先级不同,建议所有依赖书面确认,并约定未按期交付的升级路径。

2. 按团队规模

10 人以下,我建议只做三件事:目标五件套、里程碑退出条件、每周一次的阻塞清理会。做多了会拖慢节奏。

10 到 50 人,增加两件事:依赖关系清单和变更累计影响统计。这个规模是混乱开始出现的分水岭。

50 人以上,必须引入系统性做法:领先指标体系、缓冲消耗规则、分级升级机制,以及能承载这些数据的项目管理层。这个阶段靠个人经验已经覆盖不住复杂度。

3. 按组织成熟度

如果组织从来没做过变更控制,不要一上来就搞审批委员会。先从记录开始:所有变更先记录,不阻断,一个月后统计累计影响,用数据说话,再决定审批门槛设在哪里。

如果组织已经有流程但执行率低,重点不在新增流程,而在找出流程被绕过的原因。我遇到的多数情况是流程太重、字段太多、审批链太长。简化流程反而能提高执行率。

十二、不同情况下的取舍

项目负责人每天都在做取舍。我把最常见的几组冲突和我的判断标准列出来,供参考。

取舍场景 倾向选择 判断依据
进度严重落后,是加人还是砍范围 优先砍范围 加人存在沟通成本与爬坡期,砍范围是确定性的收益,且不改变总目标
质量与进度冲突 在集成阶段优先质量 带缺陷上线的修复成本远高于延期,且会侵蚀业务方信任
变更流程严格还是灵活 流程灵活但影响分析必须做 流程严格会诱发绕过,影响分析才是真正的控制点
缓冲集中管理还是分散到任务 集中管理加公开消耗规则 分散缓冲不可见、不可控,容易被当作额外工期消耗掉
目标一开始就细化还是渐进明细 承诺层细化,交付层渐进 承诺含糊会带来返工,交付过细则会限制调整空间
上平台还是先用表格 按团队规模与过程负责人是否到位决定 工具放大已有的管理能力,也放大已有的管理缺失

关于取舍,我有一个底层判断:在不确定的环境里,优先选择可逆的方案。砍范围、调整顺序、拆阶段都是可逆的;加人、改目标、压缩切换窗口往往是不可逆的,应该放到最后。

十三、复盘:把一次项目变成组织能力

项目上线不等于管理结束。如果不做复盘,下一次项目还会重复同样的错误。但我见过的复盘大多是追责会或者走过场,原因是没有抓住该复盘的三件事。

1. 复盘三问

  1. 当初的目标假设,哪些被证伪了?这一问的目的是找出认知偏差,而不是找人负责。
  2. 估算偏差集中在哪类工作上?这一问把估算能力从个人经验变成可积累的数据。
  3. 变更记录里,哪一类变更反复出现?这一问把范围蔓延的根因暴露出来,通常指向需求或流程设计问题。

2. 沉淀模板与数据

我要求每个项目结束时沉淀四份东西:目标契约表、里程碑验收表、风险与变更登记表、复盘问题清单。这四份东西不需要写得多漂亮,关键是能直接被下一个项目复用。

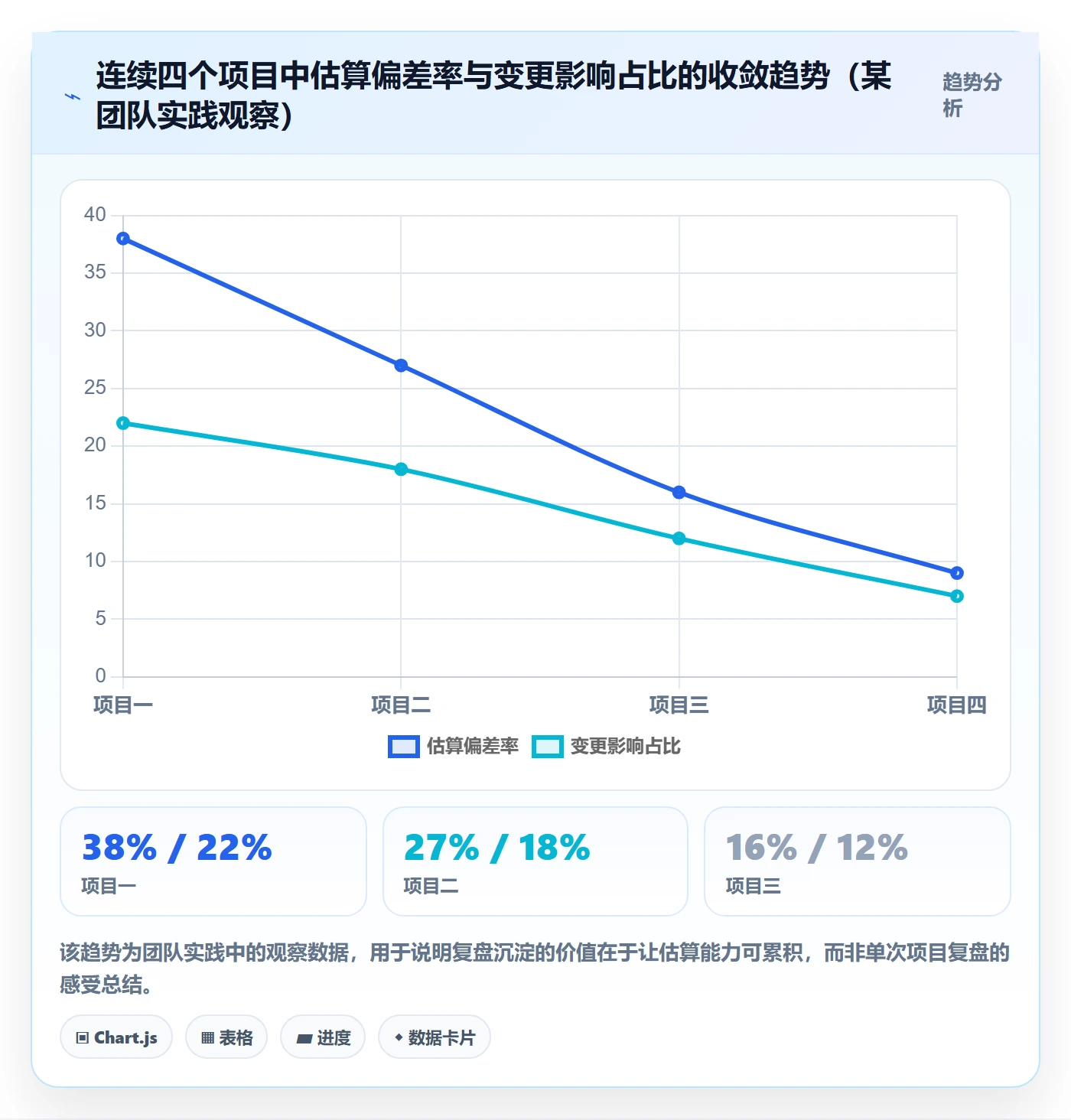

数据沉淀上,我最看重两个数字:估算偏差率和变更累计影响占计划人天的比例。这两个数字随项目累计,会逐渐形成组织自己的基准,比任何外部的行业数据都更有参考价值。

目标进度管理指南:项目负责人如何做好项目目标,实操方法全流程

3. 复盘最容易被忽略的一件事

很多团队复盘只复盘“做错了什么”,不复盘“哪些假设是对的”。这会导致组织只能记住失败,无法复制成功经验。

我的做法是要求复盘必须写出至少两条“被验证有效的做法”,并明确它适用于什么条件。比如“在集成类工作上提前安排一次端到端冒烟验证”这种做法,如果被验证有效,就应该写进下个项目的默认流程。能被复制的不是教训,而是被验证过的具体动作。

十四、写在最后:下一步你可以先做三件事

回到开头那个“完成 85%”的项目。我们后来做的事情并不复杂:重新定义目标五件套、给每个里程碑补上退出条件、把关键路径标出来、设置缓冲消耗规则、把变更累计影响放上周报首页。项目最终仍然延后了两周,但相比最初预测的两个月,这个结果是可接受的,也是可解释的。

这也是我理解的项目负责人真正的产出:不是让项目永不延期,而是让不确定性变得可预测、可解释、可管理。目标要可验收,进度要有证据,偏差要有纠偏规则,变更要有影响分析,复盘要能沉淀动作。这五件事构成了一个闭环,缺任何一环,其他环节的效果都会打折。

如果你现在手上正有一个推进不顺的项目,我建议不要急着开大会或加人,先做三件事。

  1. 做一次目标验收测试。把当前项目目标读给验收人听,问他“如果明天按这个标准验收,你签不签”。他的犹豫点,就是你需要补的定义。
  2. 重新标一次关键路径。把当前所有在进行的任务画上依赖关系,找出真正决定工期的链路,看看有多少人力投入在链路之外。
  3. 算一次变更累计影响。把过去一个月的所有调整折算成人天加总,这个数字通常会让你决定立刻收紧变化控制。

这三件事加起来大约需要半天时间,但它们能让你从“忙着推动”切换到“经营确定性”。这也是我判断一个项目负责人是否值得托付的核心标准:他交付给组织的不是一段忙碌的过程,而是一套可以被验证、被复制的确定性生产能力。

常见问题解答(FAQ)

1. 项目目标怎么写才算“可验收”,而不是一句挂在墙上的口号?

我带的项目每次启动会都开得挺热闹,目标也写进文档了,可真到验收的时候,业务方说“感觉还差点意思”,我又拿不出话反驳。这种扯皮经历多了之后,我开始怀疑是不是目标本身就没写清楚,但又说不清到底缺哪几块。

把目标从口号变成承诺,我的口径是“五件套加一个测试”。五件套是:结果描述(交付什么)、验收标准(怎么算完成,尽量可量化或可演示)、验收人(谁签字说完成)、截止点(写具体日期而不是季度)、约束假设(预算、人力、依赖的外部系统)。

一个测试是:把目标念给验收人听,问他“如果我在某月某日交付了这个东西、并演示了这几个场景,你能签字吗”,他犹豫的地方就是目标没写清楚的地方。还要注意分层,项目目标管成败,阶段目标管节奏,里程碑目标管验收点,不要把“本周完成三个需求”这种任务级的东西也叫目标。

目标定义阶段可以反复打磨,一旦基线确认,后面再改就要走变更,而不是随手改文档。

2. 进度排期是不是把任务排满就有保障?为什么任务排得越满项目反而越容易延期?

我做过一个跨部门项目,甘特图排得密密麻麻,每个人的工时都填到95%以上,看着特别充实。结果第三周开始就一路滑坡,最后延期一个半月。我一直想不通,明明没人在摸鱼,为什么还是慢,后来才意识到问题可能出在排期方法本身。

排满任务恰恰是延期的常见原因之一。进度设计的核心不是任务清单,而是依赖关系加关键路径加缓冲。具体做法分四步:先把依赖标出来,区分强依赖(必须先A后B)、软依赖(顺序可换但有成本)、外部依赖和跨团队依赖;

再找出关键路径,也就是决定项目最早完工时间的那条链,非关键任务上加班对总工期没有帮助,这是负责人最常踩的坑;然后按人名而不是按角色校准产能,一个同时挂三个项目的人,实际可用产能可能只有三成;

最后设置缓冲并事先规定消耗规则,比如项目缓冲放在关键路径末端,消耗超过三分之一就触发预警,而不是等耗光才反应。判断排期是否靠谱有个简单信号:如果每个执行人的负载都长期超过85%,这份排期基本没有抗扰动能力,一次请假、一次线上事故就会连环崩塌。

3. 每周汇报全是绿灯,最后却突然爆出延期,怎么识别这种“假绿”?

我们周会上一片绿,执行人都说“按计划推进”,我也就没细追。结果里程碑前一天才发现某个接口联调卡了十天没人上报,因为大家觉得这是小问题、自己能搞定。这种事后爆雷特别伤信任,我想知道有没有办法早点看出问题。

只看完成百分比最容易得到假绿,因为百分比是滞后指标,而且由执行人自己报。

我一般换一组领先指标来跟:关键路径健康度(关键路径上的任务本周有没有实际推进,不是“在推进中”)、阻塞项年龄(一个阻塞从提出到现在多少天,超过三天还没解决就该升级)、缓冲消耗率(花掉多少缓冲换回了多少进度)、以及交付物证据(有没有可运行的版本、可看的文档,而不是口头说“差不多了”)。

会议也要分工:站会只解决阻塞,周会对偏差,里程碑会做决策,别把三种会开成同一种汇报会。还有一条经验,汇报里出现“基本完成”“差不多了”“就差联调”,一律按未完成处理,要求给出可演示的证据。红黄绿必须事先定义清楚,比如关键路径延误超过两天记黄、超过一周或缓冲消耗过半记红;定义模糊的色块等于没有信号。

4. 进度已经落后了,该加人赶工还是该改目标?动手之前先做什么判断?

我遇到过一次,项目中期发现落后三周,第一反应是拉人进来加班。结果新人上手要两周,沟通成本还涨了,最后不但没追上,团队也累崩了。事后我一直在想,当时到底该怎么判断该用哪种纠偏手段。

落后了先别动手,先做诊断,因为不同病因对应的药完全不一样。我一般按这几类查:估算偏差(当初是不是拍脑袋估的)、依赖阻塞(在等谁)、资源不足(人是不是被抽走或同时挂多个项目)、范围膨胀(需求有没有偷偷加)、质量返工(返工量占比多少)、外部等待(第三方或审批环节)。

诊断完再选手段,优先级大致是:先调顺序和并行度,成本最低,不动人也不动范围;再考虑拆阶段交付,先上能产生价值的核心部分;然后才是加资源,而且加人只对可并行、能快速上手的工作有效,在关键路径末端加人往往更慢。

砍范围和改目标是最后手段,并且必须走变更审批:做影响分析,说清对时间和成本的影响,由原验收人确认,更新基线并通知所有干系人。判断标准可以记成一句话:改“怎么做”负责人可以自己定,改“做什么”或“什么时候交付”,必须回到验收人和决策人那里确认,不能私下消化。

核心关键词

读者评论

严
严沐阳

把进度定义为“可验证证据的累积”这一点很受用。以前团队汇报总爱说完成百分比,一到集成联调就集体爆雷。文中“阻塞项平均滞留时长”这类领先指标确实比百分比可信,可惜多数周报根本不统计。建议后续能补充一下,怎么让执行层愿意主动暴露真实阻塞,而不是继续用好听的百分比掩盖风险。

陆
陆一凡

现场B太真实了。二十多人连续加班,周报全是进展顺利,结果关键路径两个月只推进一步,其他人都在做边缘优化和备用调研。问题不是团队不努力,而是没人画依赖关系图,资源自然流向容易出成绩的地方。文章说“把偏差发现时点往前推”比催进度更有价值,这点我完全认同。

钱
钱星宇

目标五件套里“验收人具体到姓名并明确否决权”最关键。我参与过几个项目,验收方是某个部门而不是某个人,结果谁都能提意见、谁都不愿签字,项目迟迟关不了账。另外区分“承诺日期”和“目标日期”也很少有人做,导致每次延期都能被解释成合理顺延,缺少追责和纠偏的基准。

梁
梁梦琪

误区五关于资源排满的判断很反直觉但确实成立。我们团队人均并行任务到三个以后,返工和等待明显增多,交付反而更慢。变更控制那段也说到点上:流程太重团队就会绕过,重点不是拦截变更,而是强制生成影响分析。若能补上并行度上限的具体设定方法,实操性会更强。

文章包含AI辅助创作:目标进度管理指南:项目负责人如何做好项目目标,实操方法全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/315195

赞 (0)
飞飞飞飞
目标进度管理方法大全:项目负责人项目目标实操方法落地清单
上一篇 19小时前
关键结果最佳实践:项目负责人项目目标实操方法,常见问题
下一篇 19小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
