我做过一次复盘,一个 120 人规模、横跨产品、研发、测试、运营、市场、财务六个部门的项目,最终延期了 11 周。事后我们把所有会议纪要、变更记录、依赖清单翻了一遍,发现真正因为技术难题造成的延期只有 9 天,其余 68 天全部消耗在目标理解偏差、关键依赖无人跟进和口头变更上。这次复盘之后我改了一个习惯:不再先问"谁的执行力有问题",而是先问"我们的目标风险控制指标在哪、谁在看、看到红灯之后谁动"。
一、先给结论:跨部门项目失控,多数不是执行问题
很多团队一遇到延期,第一反应是开一次"加强协同"的会,或者把周报从一周一次改成一周两次。我踩过这个坑:会议频次翻倍之后,延期并没有减少,反而因为信息过载,关键风险被淹没在几十条进度更新里。
1. 我的核心判断:目标风险是可以被量化的,只是大多数团队没去量

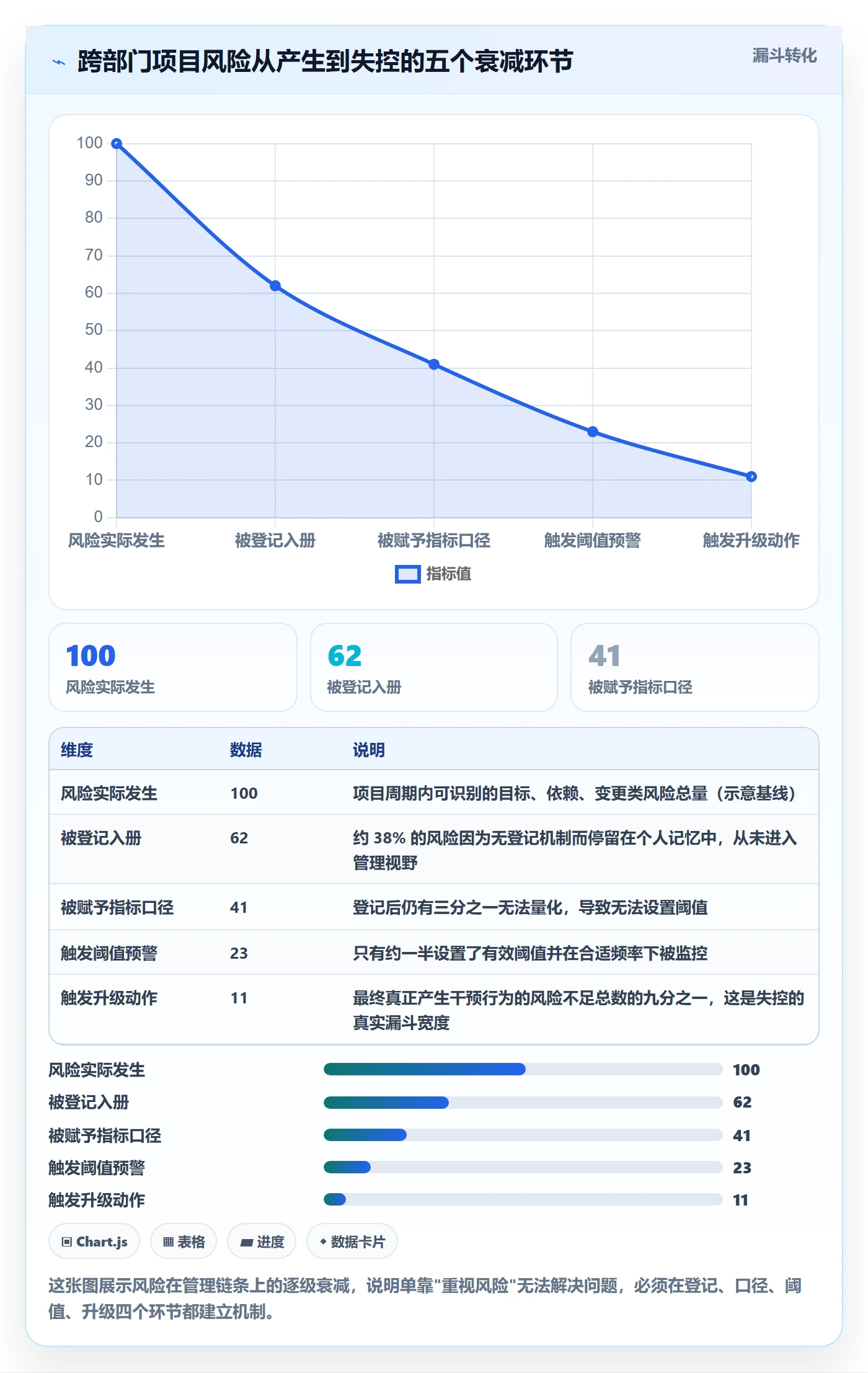

跨部门项目最大的风险不在技术实现,而在目标没有被契约化、流程没有最小闭环、指标没有阈值和升级动作。这三件事缺一件,项目就会在中期开始漂移,而且漂移过程往往静悄悄,等到暴露时已经错过补救窗口。
我现在的判断标准很简单:如果一个问题,你只能说出"沟通不畅""配合不够"这类描述,说明它还没有被指标化。能被指标化的风险,才有资格进入管理日程。
2. 一个反常识的观察:流程最全的团队,往往最容易失控
我见过一家公司,项目管理制度文档有 87 页,审批节点 14 个,结果跨部门项目平均延期率反而比流程简化的团队高出不少。原因不复杂,流程越长,每个节点的负责人越倾向于"我这一步只要签字就行",真正的风险判断被稀释掉了。
流程的作用是让责任可见,不是让责任分散。当一个流程节点不产出明确判断时,它就是在消耗项目的风险响应时间。
3. 目标风险控制的四层结构
我把跨部门项目的目标风险控制拆成四层,从上到下依次落地:目标契约化、流程最小闭环、三层指标仪表盘、阈值与升级机制。这四层是递进关系,跳过任何一层,后面的都会变成空中楼阁。

二、真实场景:跨部门项目是怎么一步步跑偏的
抽象地讲风险控制没什么用,我把三个我亲身经历过的失控过程写下来,每个都对应一类典型机制失效。
1. 场景一:目标喊了,但每个部门的"完成"定义不一样
项目目标是"Q3 完成新用户增长体系上线"。产品部门理解的上线是功能可演示,研发理解的上线是代码合并进主干,运营理解的上线是能用后台配活动,市场理解的上线是能对外投放。
四个"上线"定义,在项目启动会上没有人反对,因为每个人都在用自己的定义听这句话。真正暴露是在验收前两周:运营发现后台配置项没做,市场发现投放埋点还没接,而研发认为这些都该由需求方提前提出。
这件事让我形成了一个习惯:目标评审会的核心任务不是确认大家同意,而是把每个人脑子里的"完成"逼出来写在同一张纸上。

2. 场景二:依赖没有台账,等发现时已经晚了
跨部门项目里最容易被忽略的是依赖。因为依赖方不是你的下属,你没有权限直接催,只能靠人情和会议推动。我在一个项目里见过这样的情形:A 部门等 B 部门的数据接口,B 部门以为 A 部门会主动来对接,双方都在各自的周报里写"正常推进"。
等到联调阶段,才发现接口字段口径不一致,双方数据字典里有 11 个字段定义冲突。补救花了三周,而这三周在任何一张进度表上都没有预兆。
3. 场景三:变更口头化,基线被慢慢蚀空
最常见的变更形态是在群里说一句"这个能不能加一下,很简单"。单次看确实简单,但当类似请求一周出现七八次,且没有被记录和评估时,项目基线就被慢慢侵蚀了。
我曾经统计过一个项目 8 周内的口头变更:共 43 次,其中 29 次没有做影响评估,17 次导致了排期调整,但没有一次进入正式的变更日志。最后复盘时,团队对"为什么延期"的集体记忆是模糊的,因为没有数据可查。
4. 我在 120 人项目上看到的指标变化

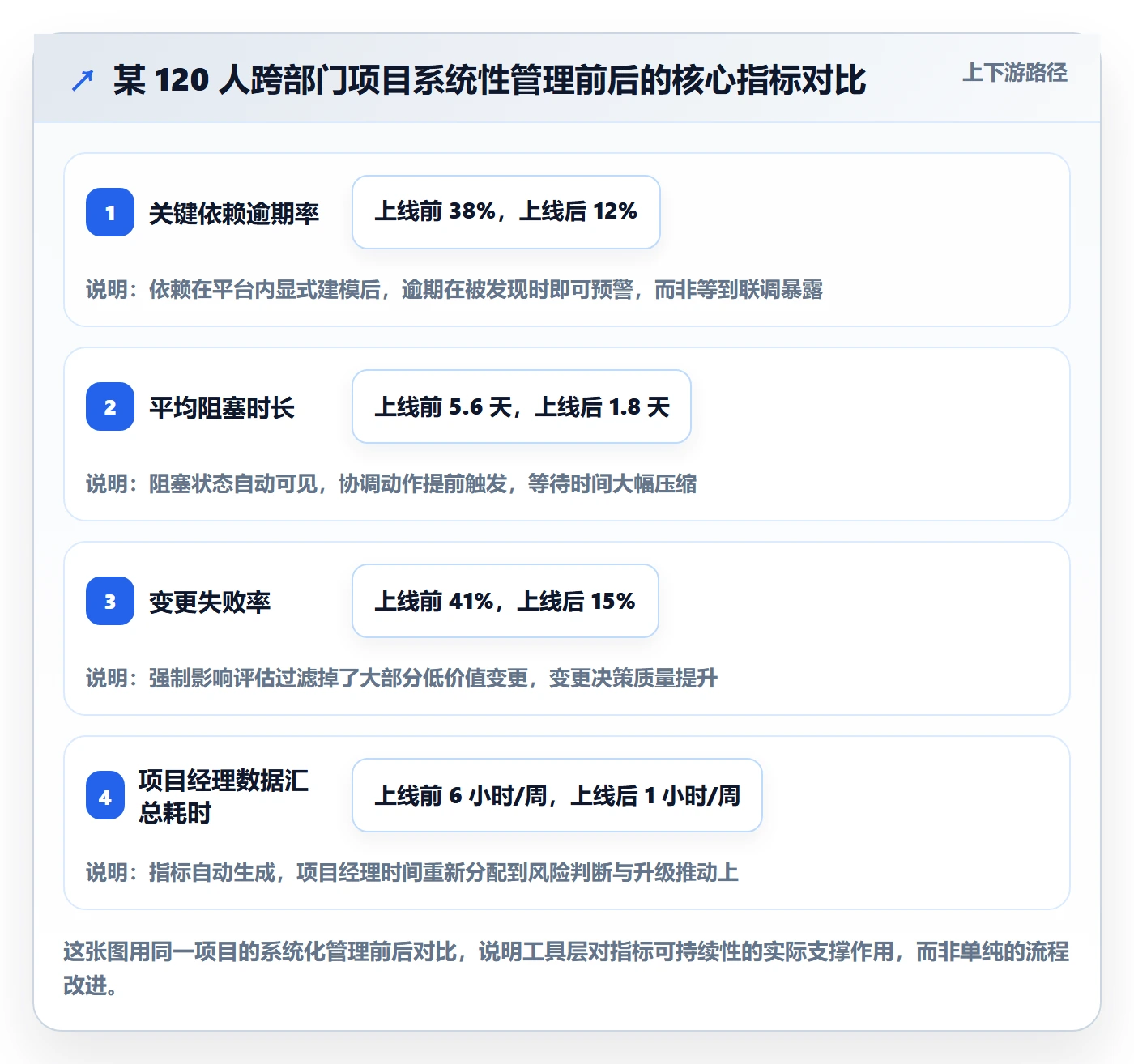

把依赖台账和变更日志建立起来之后,同一批人的表现出现了明显差异。上线前的基线数据是:关键依赖逾期率 38%,平均阻塞时长 5.6 天,变更失败率 41%。建立台账并设置阈值之后,这三项分别降到 12%、1.8 天和 15%。
人没换,流程也没变复杂,变的是风险从"感觉"变成了"数字",并且数字一旦变红就有人必须行动。这是我认为跨部门项目最值得投入的一件事。
三、常见的五个误区:为什么你的流程规范不管用
在讲具体做法之前,我先把踩过的坑列清楚。这些误区我在不同公司反复见到,且几乎每次都导致同样的结果。

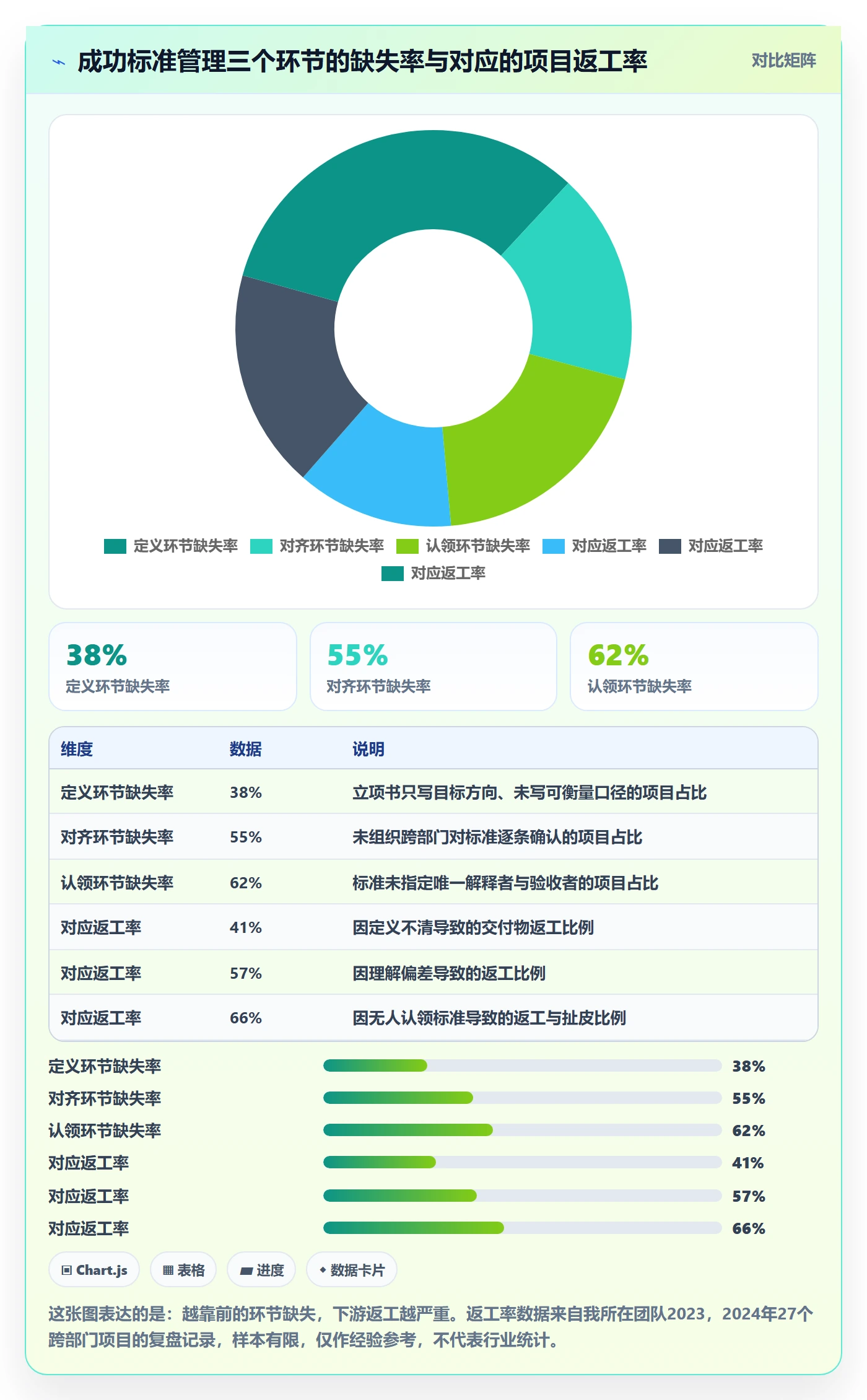

1. 误区一:把审批链当成流程闭环
审批链只解决"谁同意",不解决"谁负责"和"出问题怎么办"。一个 14 个节点的审批链,如果每个节点只做形式确认,它的实际风险拦截能力接近于零。
我判断流程是否有效,只看一个问题:这条流程在过去三个月里,有没有主动拦下过至少一次风险?如果没有,它就是装饰。
2. 误区二:把沟通文化当成风险控制
"多沟通就好了"是跨部门项目里最贵的废话。沟通解决的是信息传递,解决不了目标不一致、责任不清晰和依赖无台账。文化是底色,机制才是齿轮。
3. 误区三:指标越多越安全
我见过一个项目仪表盘有 34 个指标,结果项目经理每周花 6 小时整理数据,团队谁也不看。指标数量超过一定限度,边际价值急剧下降,反而制造了"我们在认真管理"的错觉。

4. 误区四:只考核结果指标,不管领先指标
结果指标比如目标达成率、里程碑准时率,是滞后指标,等它变差时项目已经出问题了。领先指标比如依赖逾期率、阻塞时长,才是能提前预警的东西。
我的经验是:结果指标用于评价和复盘,领先指标用于干预和升级。两类的使用场景完全不同,混用会导致团队要么麻木,要么焦虑。
5. 误区五:变更没有书面留痕
没有留痕的变更,等于没有发生过的变更,但在工作量和排期上它又确实发生了。这种"半存在"状态是项目记忆最容易被扭曲的地方,也是复盘无法归因的根源。
四、专业判断逻辑:目标契约 + 最小闭环 + 三层指标 + 阈值升级
这一节是我认为最核心的部分。我把它拆成四层,每一层都给出可执行的最小要求。
1. 第一层:目标契约化,必须写清七件事
目标契约不是 OKR 文档的复制粘贴,它是一份跨部门共同签署的短文档。我要求至少写清以下七项:
- 共同目标:一句话描述,必须是项目级结果,而不是某个部门的阶段性产出。
- 结果指标:2-4 个,必须可量化,且能追溯到业务价值。
- 验收标准:明确"什么叫做完了",逐项列出,避免各部门自解释。
- 唯一责任人:整个目标只有一个最终负责人,其他都是协同方。
- 部门接口人:每个参与部门指定一名有决策权的接口人,而不是传话筒。
- 依赖与资源承诺:各部门承诺提供什么、什么时候提供。
- 变更规则:什么能改、谁能批、改了之后怎么生效。
这七项写全,通常两页纸以内。写不全的项目,我会认为它还没有进入可管理状态。
2. 第二层:流程最小闭环,七个节点
我反对把流程做成长长的审批链,但支持保留七个不可省略的节点。每个节点都必须有输入、输出、责任人和频率。
| 节点 | 输入 | 输出 | 责任人 | 频率 |
|---|---|---|---|---|
| 立项 | 业务需求说明 | 项目章程 | 项目发起人 | 项目启动前一次 |
| 目标评审 | 目标契约草案 | 签署版目标契约 | 项目经理 | 启动后 3 日内 |
| 里程碑规划 | 目标契约 | 里程碑清单与交付物 | 项目经理 | 启动后 1 周内 |
| 依赖管理 | 依赖台账 | 周更新依赖状态 | 各部门接口人 | 每周 |
| 变更管理 | 变更申请单 | 影响评估与决策结论 | 变更评审组 | 随到随评 |
| 风险登记 | 风险来源清单 | 风险登记册更新 | 项目经理 | 每周 |
| 复盘迭代 | 指标数据与决策日志 | 规范更新项 | 项目经理 + PMO | 每阶段一次 |
这七个节点里,我认为被最多团队省略、但价值最高的是变更管理和依赖管理。它们不出现在传统项目管理的宣传语里,却是跨部门失控的两大发源地。

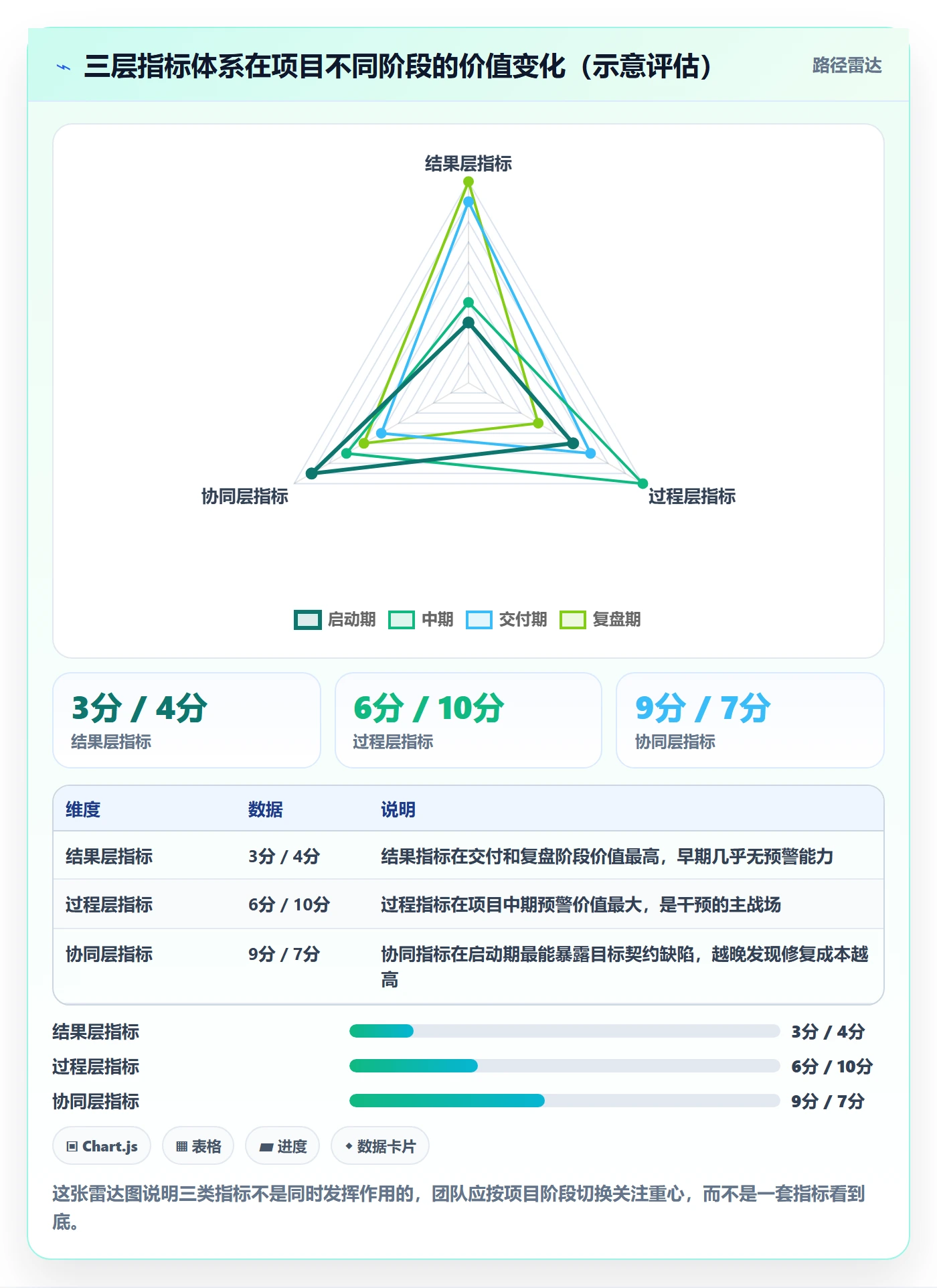

3. 第三层:三层指标仪表盘
我把指标分成结果层、过程层、协同层。三层不是分类游戏,它们各自回答不同的问题:结果层回答"我们做成了吗",过程层回答"我们会不会做不成",协同层回答"我们的协作成本是不是过高"。
每一层我建议控制在 2-4 个指标,全项目核心指标总数控制在 8-10 个。超过这个数,仪表盘就会从雷达变成装饰。
4. 第四层:阈值与升级机制
没有阈值的指标是没有牙齿的。我给每个指标都设黄灯和红灯,并绑死升级动作。红灯触发时,行动必须在一个工作日内启动,且由明确的人负责召集。
升级路径我通常这样设计:接口人 → 项目经理 → PMO → 项目发起人 → 决策委员会。每一级有明确的停留时限,比如接口人 24 小时内未响应即自动上升一级。这条规则的价值在于,它把"要不要打扰领导"这个心理负担从个人身上移走了。

五、关键指标怎么定:三层仪表盘的指标卡
这一节给出我实际在用的指标卡写法。每个指标都必须以卡片形式固定下来,只有名称没有公式和阈值的指标,一律视为无效指标。
1. 结果层指标:回答"我们做成了吗"
结果层是滞后指标,用于阶段复盘和项目评价。我通常保留三个:目标达成率、里程碑准时率、验收一次通过率。
- 目标达成率:已达成结果指标数 ÷ 目标契约约定的结果指标总数。反映项目是否交付了预期价值。
- 里程碑准时率:按期完成的里程碑数 ÷ 里程碑总数。反映交付节奏的稳定性。
- 验收一次通过率:首次验收即通过的交付物数 ÷ 提交验收的交付物总数。反映目标理解的一致性程度。
其中验收一次通过率是我认为最被低估的指标。它低,往往不是质量问题,而是目标理解偏差问题,属于前端风险在末端的显影。
2. 过程层指标:回答"会不会做不成"
过程层是领先指标,是真正用于干预的。我保留四个:关键依赖逾期率、平均阻塞时长、变更失败率、风险关闭率。
指标卡的写法必须统一。以下是我用的模板:
指标名称:关键依赖逾期率
定义:统计周期内,关键依赖中逾期未交付的数量占比
公式:逾期关键依赖数 ÷ 关键依赖总数 × 100%
数据源:依赖台账(接口人每周更新)
统计频率:周
责任人:项目经理(数据),各部门接口人(更新)
黄灯阈值:≥15%
红灯阈值:≥30%
升级动作:黄灯→周会点名并给出补救日;红灯→项目经理 24 小时内召集依赖协调会,
若 48 小时未闭环,上升至项目发起人
这套卡片写法的价值在于,它把"我要关注依赖"这种意愿,变成了"谁在什么时候必须做什么"的机制。没有这一步,再好的指标体系也只会停留在 PPT 上。
3. 协同层指标:回答"协作成本是否过高"
协同层指标最容易被忽略,但它往往能解释过程指标为什么改善不了。我保留三个:决策平均周期、跨部门返工率、资源冲突次数。
- 决策平均周期:从议题提出到形成结论的平均天数。超过阈值通常意味着决策权限不清或议题准备不足。
- 跨部门返工率:因跨部门口径不一致导致的返工工时 ÷ 总工时。它是目标契约质量的直接体现。
- 资源冲突次数:同一资源被两个以上项目同时申领的次数。它反映优先级排序机制是否有效。

六、案例观察:工具层的支撑决定了指标能否活下来
把指标卡写完只是第一步,更现实的问题是:谁每周去手工汇总这些数据?我在多个项目里验证过一个结论,人工维护的仪表盘,平均存活周期不超过 6 周。
1. 为什么工具层会成为瓶颈
指标数据的来源天然分散:依赖状态在接口人手里,变更记录在群里,里程碑在排期表里,决策结论在会议纪要里。靠人把它们拼到一起,成本高且必然遗漏。
更麻烦的是,跨部门项目的信息通常分散在多个系统中,研发用一套、业务用一套、管理层看的是第三套。口径不统一,指标就不可比,不可比的指标很快会被团队抛弃。
2. 以 PingCode 为例:中大型组织里指标如何跑起来
在 100 人以上、跨部门协作密集的组织里,我见到的可行做法是把目标、需求、迭代、缺陷、依赖和变更放在同一个平台上,让指标从工作过程里自动产生,而不是靠事后汇总。PingCode 主要服务中大型企业及 100 人以上组织,在这一点上比较贴合这类场景。
具体怎么用?我的实际做法分三步:
- 目标与里程碑落到平台上。把目标契约里的结果指标和里程碑建成可追踪对象,交付物完成状态直接更新在里程碑上,里程碑准时率就能自动计算,不再依赖人工 Excel。
- 依赖关系显式建模。需求之间、团队之间建立依赖关联,上游未完成时下游自动标记阻塞状态,关键依赖逾期率和平均阻塞时长就是过程产物。
- 变更走同一套流程。所有变更申请进同一入口,强制填写影响范围和评估结论,变更失败率和变更日志自然生成。
这样做之后,我负责的项目里,项目经理每周花在数据汇总上的时间从大约 6 小时降到 1 小时左右,指标连续性也明显提升。指标能活下来的前提,是它不需要额外的人力去供养。

3. 私有化部署与迁移的现实考量
在我接触过的中大型组织里,数据不出内网经常是硬约束,尤其是涉及财务数据、客户数据和业务策略的项目。PingCode 支持私有化部署,这一点在评估选型时是硬性加分项,因为它让"把目标和依赖放到统一平台"这件事从合规上变得可行。
另一个常被低估的成本是迁移。很多团队已经在用别的工具积累了几年数据,迁移不是换个界面那么简单,还包括字段映射、工作流重建和历史数据可用性。我评估过 PingCode 对 Jira 的平滑迁移能力,这也是它被当作国产替代方案的常见理由之一,如果迁移期拖到半年,管理动作本身就会中断。
我的建议是:先把迁移范围限定在"未来 6 个月内的活跃项目",历史项目只做只读归档。这样既能快速拿到统一口径的指标,又不会把迁移变成一个新的超期项目。
七、不同情况下的行动建议
没有一套方案适合所有团队。我按团队规模和约束条件给出四类建议,你可以直接对号入座。
1. 团队 30 人以下:先建一张表
这个规模不需要完整体系,也不需要复杂工具。建议先做三件事:一份目标契约、一张依赖台账、一次周风险会。核心指标控制 5 个以内,全部手工维护是可接受的,因为沟通链路短,损失可控。
2. 团队 30-100 人:补上变更管理
这个阶段最容易出现的失控是变更。建议在目标契约和依赖台账之外,强制建立变更申请入口和决策日志,哪怕先用一张共享表格。指标扩展到 6-8 个,开始设置黄灯阈值。
3. 团队 100 人以上:指标必须从系统里长出来
到这个规模,人工汇总已经不可持续。建议把目标、里程碑、依赖、变更集中到统一平台,指标自动生成,并建立明确的升级路径。指标总数控制在 8-10 个,其中过程层指标不少于 4 个。
这也是我前面提到 PingCode 的原因:它面向中大型企业及 100 人以上组织,支持私有化部署和从 Jira 平滑迁移,在这个阶段能显著降低指标维护成本。
4. 强合规 / 数据不能出内网:优先私有化
如果合规是硬约束,选型时把私有化部署能力放在第一位,其次才是功能丰富度。功能可以后补,合规不达标是直接出局。同时要确认迁移路径是否成熟,避免上线周期被无限拉长。

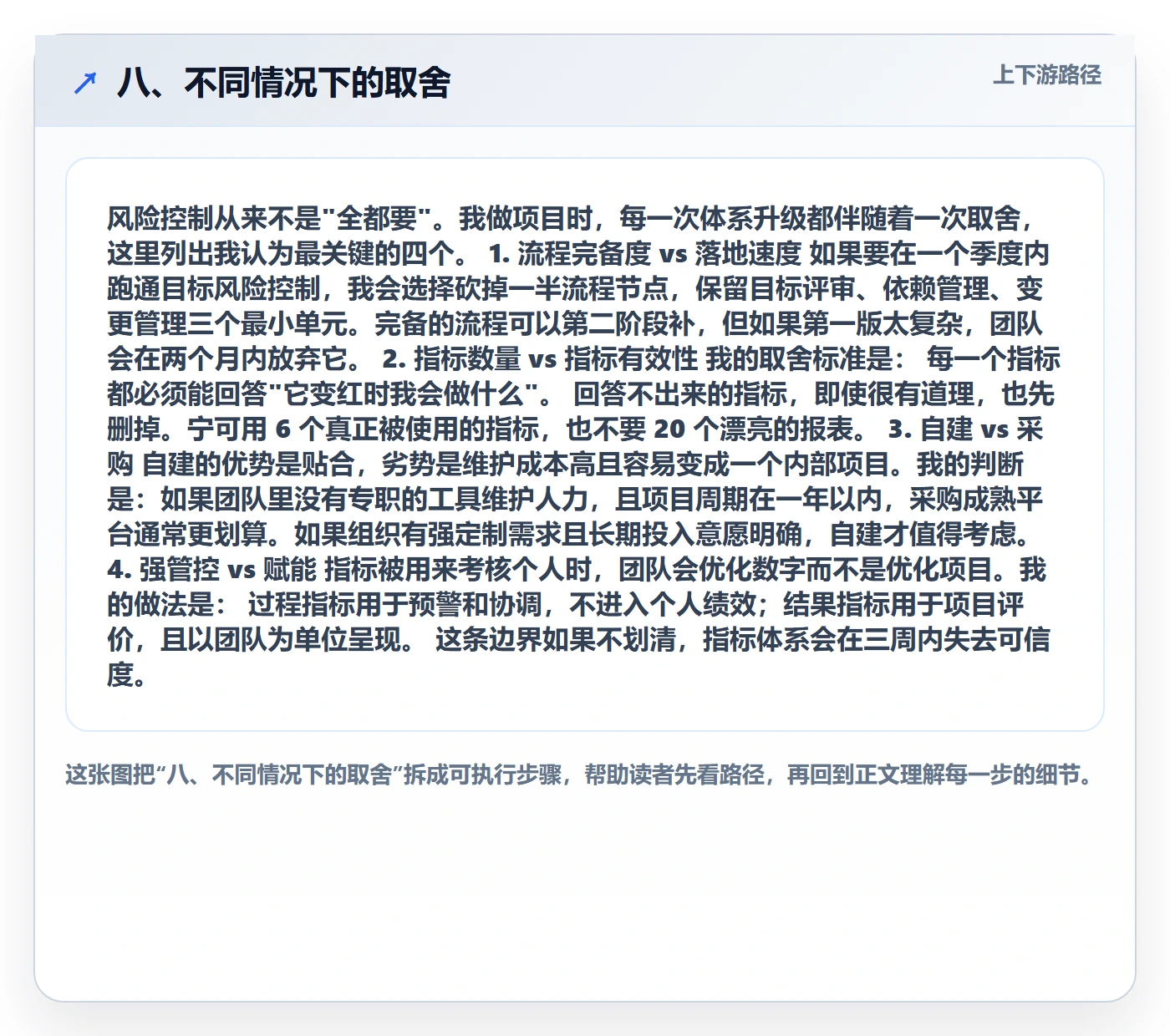

八、不同情况下的取舍
风险控制从来不是"全都要"。我做项目时,每一次体系升级都伴随着一次取舍,这里列出我认为最关键的四个。
1. 流程完备度 vs 落地速度
如果要在一个季度内跑通目标风险控制,我会选择砍掉一半流程节点,保留目标评审、依赖管理、变更管理三个最小单元。完备的流程可以第二阶段补,但如果第一版太复杂,团队会在两个月内放弃它。
2. 指标数量 vs 指标有效性
我的取舍标准是:每一个指标都必须能回答"它变红时我会做什么"。回答不出来的指标,即使很有道理,也先删掉。宁可用 6 个真正被使用的指标,也不要 20 个漂亮的报表。
3. 自建 vs 采购
自建的优势是贴合,劣势是维护成本高且容易变成一个内部项目。我的判断是:如果团队里没有专职的工具维护人力,且项目周期在一年以内,采购成熟平台通常更划算。如果组织有强定制需求且长期投入意愿明确,自建才值得考虑。
4. 强管控 vs 赋能
指标被用来考核个人时,团队会优化数字而不是优化项目。我的做法是:过程指标用于预警和协调,不进入个人绩效;结果指标用于项目评价,且以团队为单位呈现。这条边界如果不划清,指标体系会在三周内失去可信度。

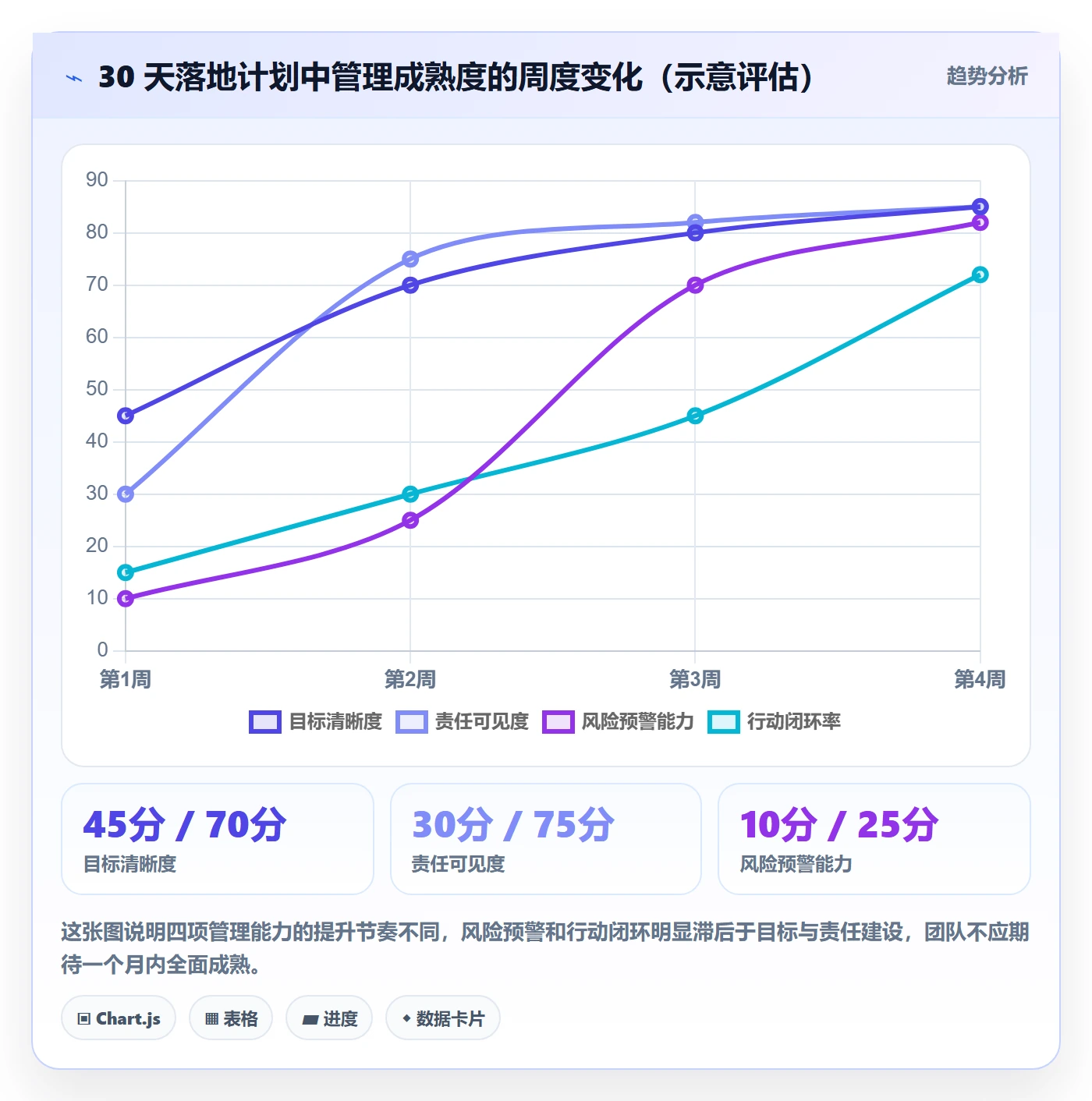

九、30 天落地计划
如果需要在一个月内把目标风险控制跑起来,我建议按周推进,每周只做一件事,避免摊大饼。
1. 第 1 周:目标对齐工作坊
召集所有参与部门接口人,用半天时间把目标契约七要素写全。重点产出是签署版目标契约,尤其是验收标准逐项列清。结束时确认唯一责任人和各部门接口人名单。
2. 第 2 周:流程与责任矩阵
建立 RACI 矩阵和依赖台账。RACI 明确谁负责、谁批准、谁咨询、谁知会;依赖台账记录依赖方、被依赖方、交付物、截止日和升级人。这一周不追求指标,只追求责任可见。
3. 第 3 周:指标仪表盘上线
从三层指标中选出 6-8 个核心指标,写成指标卡,明确公式、数据源、频率、责任人和阈值。如果团队规模在 100 人以上,这一步同时完成平台配置,让指标尽量自动产生。
4. 第 4 周:复盘与阈值校准
跑一轮完整周会后,校准阈值。太松的阈值等于没有,太紧的阈值会让团队麻木。同时检查升级机制是否真的被执行过至少一次,如果四周内没有任何红灯触发行动,说明阈值设置有问题或者数据采集有问题。

十、总结:先跑一张表,再谈体系化
我对跨部门项目目标风险控制的核心判断是一句话:目标契约化、流程最小闭环、三层指标、阈值升级,四层缺一不可,但落地顺序必须是先做最小的那一层。
目标契约解决"我们说的是不是同一件事",最小闭环解决"责任是否可见",三层指标解决"风险是否可测",阈值升级解决"红灯之后谁动"。这四层里,最容易被跳过、也最不该跳过的是最后两层,因为前两层让项目变得清楚,后两层才让项目变得可控。
我还有一个可能不太主流的观点:跨部门项目不需要一开始就追求体系完备。一张写清验收标准的目标契约,加一张每周更新的依赖台账,能带来的确定性,往往超过一套复杂的项目管理制度。体系是长出来的,不是设计出来的。
1. 你的下一步:三件事,从今天开始
- 打开最近一个跨部门项目的目标文档,检查"验收标准"是否逐项写明。如果有任何一项还在用"基本完成""差不多"这类表述,先把它改掉。
- 建立一张依赖台账,列出所有关键依赖的依赖方、被依赖方、交付物、截止日和升级人。这周就开始每周更新。
- 从三层指标里挑 6 个,写成指标卡,把黄灯和红灯阈值填上,并明确"红灯时谁在多久内做什么"。
如果团队规模在 100 人以上,第四件事是把这三样东西放到同一个平台上,让指标自动产生,而不是靠人维护。这一步做完,你会发现跨部门项目最大的变化不是延期变少了,而是当延期要来的时候,你能提前两周知道。
常见问题解答(FAQ)
1. 跨部门项目的风险控制,到底该盯几个关键指标?
我们项目组现在报表上有二十多个指标,每次周会光讲数字就要半小时,但真正出问题的时候反而没人提前发现。我自己也拿不准,到底该砍到六个,还是让每个部门各留几个自己关心的?
建议控制在6到10个,按结果层、过程层、协同层三层来分,大致比例是3比4比2。判断依据不是指标好不好看,而是它能不能指向一个具体动作:如果某个指标亮灯后没人知道该做什么,它就不该留在仪表盘上。可参考的组合是,结果层放目标达成率、里程碑准时率、验收一次通过率;
过程层放关键依赖逾期率、阻塞时长、变更失败率、风险关闭率;协同层放决策周期和跨部门返工率。每个指标必须写清口径、公式、数据源、统计频率、责任人和阈值,例如关键依赖逾期率等于逾期关键依赖数除以关键依赖总数,按周统计,数据取自依赖台账。经验上超过12个指标,周会往往会变成念数字,没人有精力追变化原因;
这时先砍掉数据源不稳定、以及连续两周没有触发任何动作的指标,通常能砍掉三分之一以上。
2. 跨部门目标怎么才算真正对齐,而不是开完会各干各的?
每次启动会大家都点头说目标一致,可一到排期就发现产品要的是按时上线,研发要的是少改需求,运营要的是先把数据埋点做全。我自己也说不清,究竟是目标写得不够细,还是评审会开的方式不对?
把目标写成一份可核对的目标契约,至少包含五件事:共同目标一句话、结果指标口径、验收标准、唯一责任人、依赖与资源承诺。检验是否对齐有个简单办法,让每个部门接口人分别复述一遍共同目标和自己的贡献指标,如果说法不一致,就说明还没对齐,会议不算结束。
目标评审会建议固定问四个问题:这个目标支撑哪条业务战略、结果指标怎么量、哪些依赖需要谁在什么时间做出承诺、目标中途变化由谁决策。评审输出要落到一张表里,含上述五要素加目标负责人和生效日期,会后24小时内发给参会人确认。
变更不要口头说,走书面申请,写清变更内容、对范围和排期的影响、决策人和生效时间,历史版本保留可追溯,否则三个月后没人说得清目标为什么变成了另一个样子。
3. 指标设了黄灯红灯,但预警出来之后还是没人处理,问题出在哪?
我们的仪表盘做得挺漂亮,依赖逾期率连续三周超标,会上大家都说知道了,会后就没了下文。我自己也很困惑,是阈值设得不对,还是缺了某个必须的机制?
缺的通常不是阈值,而是阈值后面的动作和升级路径。做法是把每个红灯都绑死三件事:谁在多久内响应、升级到谁、什么时候必须给出结论。示例规则可以这样设:黄灯由指标责任人在48小时内提交原因分析和应对方案;
红灯由项目经理在1个工作日内升级到项目发起人,发起人在2个工作日内给出决策,涉及资源调整的同步抄送PMO。升级路径写成明确链路:接口人、项目经理、PMO、项目发起人、决策委员会,每一级都写清触发条件和最长停留时间,避免问题卡在某一层。
同时建一份决策日志,每次风险会记录议题、备选方案、决策人、结论和生效日期,下次会先回看上次结论是否执行。判断机制是否真的有效,看一个数就够:红灯从出现到关闭的中位天数,如果连续两个月没有下降,说明要么决策权没有下放,要么指标口径选错了,需要重设而不是继续催。
4. 跨部门的依赖和变更,怎么用规范管住,而不是靠人盯着?
我们项目依赖其他部门交付接口,对方一拖,我们整条排期就崩,而且需求变更经常是群里一句话就改了,等发现工作量对不上已经晚了。我想把这块规范化,但不确定该从哪张表开始。
从两张台账开始:一张依赖台账,一张变更日志。依赖台账每行至少写依赖编号、依赖方与被依赖方、交付物、承诺截止日、当前状态、影响的下游里程碑、升级人;关键依赖每周更新状态,一旦逾期就进入逾期率统计,公式是逾期关键依赖数除以关键依赖总数,这属于领先指标,能在里程碑崩塌之前就预警。
变更日志每行写变更编号、提出人、变更内容、影响范围、工作量与排期影响评估、决策人、生效日期。判断标准可以定得很清楚:凡是影响验收标准、里程碑日期或跨部门资源承诺的变更,必须走书面申请和影响评估,未评估的不进入开发排期;只影响内部实现细节的,由团队自行处理即可。
执行上把依赖和变更放进周风险会的固定议程,各占10分钟,只看新增、状态变化和逾期项,不逐条念完,避免会议失控。这样记录两个月,你会拿到一份很有说服力的数据:哪类依赖最容易逾期、哪类变更最常反复,下一轮立项时就能提前设约束。
核心关键词
文章包含AI辅助创作:项目目标流程与规范:跨部门团队项目目标风险控制关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/314558
读者评论
天延期里技术只占9天、目标理解偏差26天,这组复盘数据比任何道理都有说服力。我们项目也遇到过四个部门四个“上线”定义,验收前两周才集中爆发,返工成本极高。
指标不是越多越好这点很认同,34个指标、每周6小时整理却没人看,属于典型的管理错觉。不过8-12个的拐点应该和项目规模、周期有关,百人项目和十几人项目未必适用同一区间。
次口头变更、29次没做影响评估,最后复盘时大家对延期原因记忆模糊,这段几乎是原样复刻。变更不留痕,基线和排期就被慢慢蚀空,团队还以为只是“加一点小需求”。
