2023年我接手过一个跨部门项目:五个部门、十一个交付节点、周期四个月。启动会上所有人对着同一页PPT点头,上面写着"6月30日前完成系统上线"。到了6月中旬我才发现,五个部门对"完成"的理解完全不同,研发认为代码合入主分支就算完成,测试认为用例全部跑完才算完成,运维认为生产环境部署完成才算完成,业务认为一线用户能用起来才算完成,财务认为合同验收单签完才算完成。同一条目标,五种口径。最后项目延期了23天,复盘时没有一个人觉得自己失职。
这件事改变了我对目标进度管理的全部看法。跨部门项目的进度问题,绝大多数不是执行问题,而是制度接口问题。你催得再勤、会开得再多、工具买得再贵,只要目标口径、责任边界、变更规则这三样东西没有落到纸面,项目就一定会失控。下面这套内容,是我在过去几年里做过、改过、也踩过坑之后沉淀下来的方法,包含六层制度模型、可复制的模板、90天落地路线图,以及一份自测检查清单。
一、核心结论:跨部门进度失控,先修制度,再谈工具
先把结论摆在最前面,避免你在细节里迷路。跨部门目标进度管理,本质上是三件事:把目标口径对齐、把责任接口焊死、把变更规则前置。这三件事没做完之前,任何工具都只是把混乱搬到线上而已。
1. 目标口径统一,优先于目标拆解
很多团队一上来就做WBS拆解、画甘特图,但没人定义"完成"的标准是什么。结果拆得越细,口径分歧暴露得越晚,返工成本越高。我现在的做法是:先花一次会议专门定义验收口径,再谈拆解。一次会议的成本,远低于后期三周的返工。
2. 责任边界清晰,优先于工具上线
我见过太多团队在目标还没对齐的时候就采购了项目管理平台,上线三个月后活跃度掉到15%以下。原因不复杂:工具能承载流程,但不能发明流程。你连谁对哪一段负责都没定清楚,系统里的任务卡片只会变成无人认领的孤儿票。
3. 变更规则前置,优先于考核激励
跨部门项目最大的杀手不是不努力,而是需求每周变。如果没有变更入口、评估机制和审批规则,团队就是在流沙上盖楼。先建变更规则,再谈考核,否则考核只会惩罚那些老实报延期的人。

二、真实场景:四个我亲历过的失控现场
抽象说方法容易飘,先看具体场景。下面四个场景都是我实际参与过的项目,细节做了脱敏处理,但问题结构是真实的。
1. 场景一:同一条目标,三种口径
一个供应链数字化项目,目标是"库存周转率提升到6次/年"。业务部门理解为"年底达成即可",IT部门理解为"系统上线后自然达成",财务部门理解为"季度末报表口径达成"。三个部门对着同一条KPI,各自按照自己最舒服的解释推进。到了Q4,业务说系统没上线怎么提升,IT说业务没改流程怎么提升,财务说数据口径没对齐怎么算。
这个场景的教训是:目标必须带验收口径,否则它不是目标,是一个愿望。后来我们在目标说明书里加了一栏"验收方式与判定人",类似问题再没出现过。
2. 场景二:项目负责人变成人肉提醒器
我曾经连续六周每天早上在群里发"今天谁跟进XX节点"。第六周我意识到,如果一个项目的进度依赖某个人每天催,那这个项目根本没有进度机制,只有一个人的记忆力。那段时间我的日历上每周有11个跨部门对齐会,真正产生决策的不到3个。
3. 场景三:跨部门任务的"三不管地带"
系统对接项目里有一个接口联调任务,研发认为要测试提供环境,测试认为要运维先开通权限,运维认为要研发先提交申请单。三方都"没有错",但这个任务卡了九天。这类问题的根源不是态度,而是跨部门任务缺少单一责任人(Single Owner)和明确的升级路径。
4. 场景四:需求每周变,排期永远追不上
一个面向一线的工具项目,需求方每周五提出新想法,周一要求排进本周迭代。三个月里排期表改了14次,团队从"按计划交付"变成"按最新口头需求交付"。最后交付的功能里,有大约三分之一从未被真正使用。没有变更成本的承诺,等于没有承诺。

三、常见误区拆解:为什么加了人、买了工具、开了会还是没有用
我复盘过二十多个延期项目,发现团队在目标进度管理上的误区高度集中。下面五个误区,你大概率至少中过一个。
1. 误区一:以为买了工具就能管住进度
工具解决的是"信息可见性",不是"责任确定性"。我见过一个120人的组织上线项目管理平台,两个月后任务更新率不足20%,因为没人定义谁有义务在什么时间更新什么字段。工具在某些场景下确实能极大提升可见性,比如中大型企业使用的项目管理平台通常能把需求、任务、缺陷、迭代、发布串成一条链,但前提是你的流程本身已经定义清楚。
2. 误区二:以为把目标写清楚就等于对齐了
写清楚是对齐的起点,不是终点。真正的对齐要回答四个问题:结果是什么、谁来验收、什么时候验、不达成会怎样。少任何一条,目标都会在跨部门流转中被重新解释。
3. 误区三:以为每周开会就能暴露问题
会议暴露问题的前提是"有人愿意在会上说坏消息"。如果团队的潜规则是"报延期会被批评",那你得到的周报永远是绿色的。机制设计要降低报忧的成本,而不是提高报忧的门槛。
4. 误区四:以为加KPI就能推动跨部门协作
KPI是双刃剑。如果只考核各部门自己的指标,跨部门协作必然被牺牲;如果只考核整体结果,又会搭便车。我的经验是:结果指标归项目,过程接口指标归部门,两者都要有。比如"接口交付及时率"这类指标,必须挂在部门身上。
5. 误区五:以为流程越细越安全
流程颗粒度过细,执行成本会反超收益。一个50人团队搞七级审批、五张表单、三重汇报,最后大家会用"走形式"来对抗。我的判断标准很简单:如果一条流程规则半年内没有被真正使用过,就该删掉。

四、专业判断逻辑:跨部门目标制度的六层模型
把上面所有问题归拢,我提炼出一套六层模型。每一层解决一个特定类型的失控,缺一层就会在对应环节漏水。这个模型的顺序不能颠倒,因为上层是下层的前提。
1. 目标层:把愿望翻译成可验收的承诺
目标层的产出物是《目标说明书》,必须包含五项内容:结果指标、过程指标、验收口径、判定人、达成时限。这里最关键的是验收口径和判定人必须唯一,不能出现"由业务和IT共同验收"这种表述,那等于没人验收。
2. 责任层:用责任矩阵焊死接口
我推荐简化版RACI:负责(R)、批准(A)、支持(S)、知会(I)。跨部门项目里最容易出事的是"A"缺位,大家都负责,没人批准。我的硬规则是:无决策人不立项,无接口人不排期。
3. 节奏层:让问题按固定周期浮出水面
三级节奏:日站会(15分钟,只讲阻塞)、周例会(60分钟,只做决策)、月度复盘(90分钟,只看机制)。关键不是开多少会,而是每个会议必须有明确的输入和输出物,没有决策输出的会议应该立刻取消。
4. 数据层:设计可被信任的进度视图
数据层的核心不是图表好看,而是指标口径统一、更新责任明确、异常阈值可判定。我建议最少监控五个指标:里程碑达成率、按时交付率、阻塞时长、变更次数、返工率。
5. 变更层:给变化定价
变更层要回答:什么能变、谁批、成本谁承担、如何同步。我的经验是,只要让变更显性化地付出排期代价,随意变更就会自然减少一半以上。
6. 复盘层:让制度自己迭代
复盘层不是追责会,而是机制修理厂。四个必答问题:目标是否达成、偏差在哪、机制哪里失效、下周期改什么。只复盘人不复盘机制,同一个坑会踩第二次。

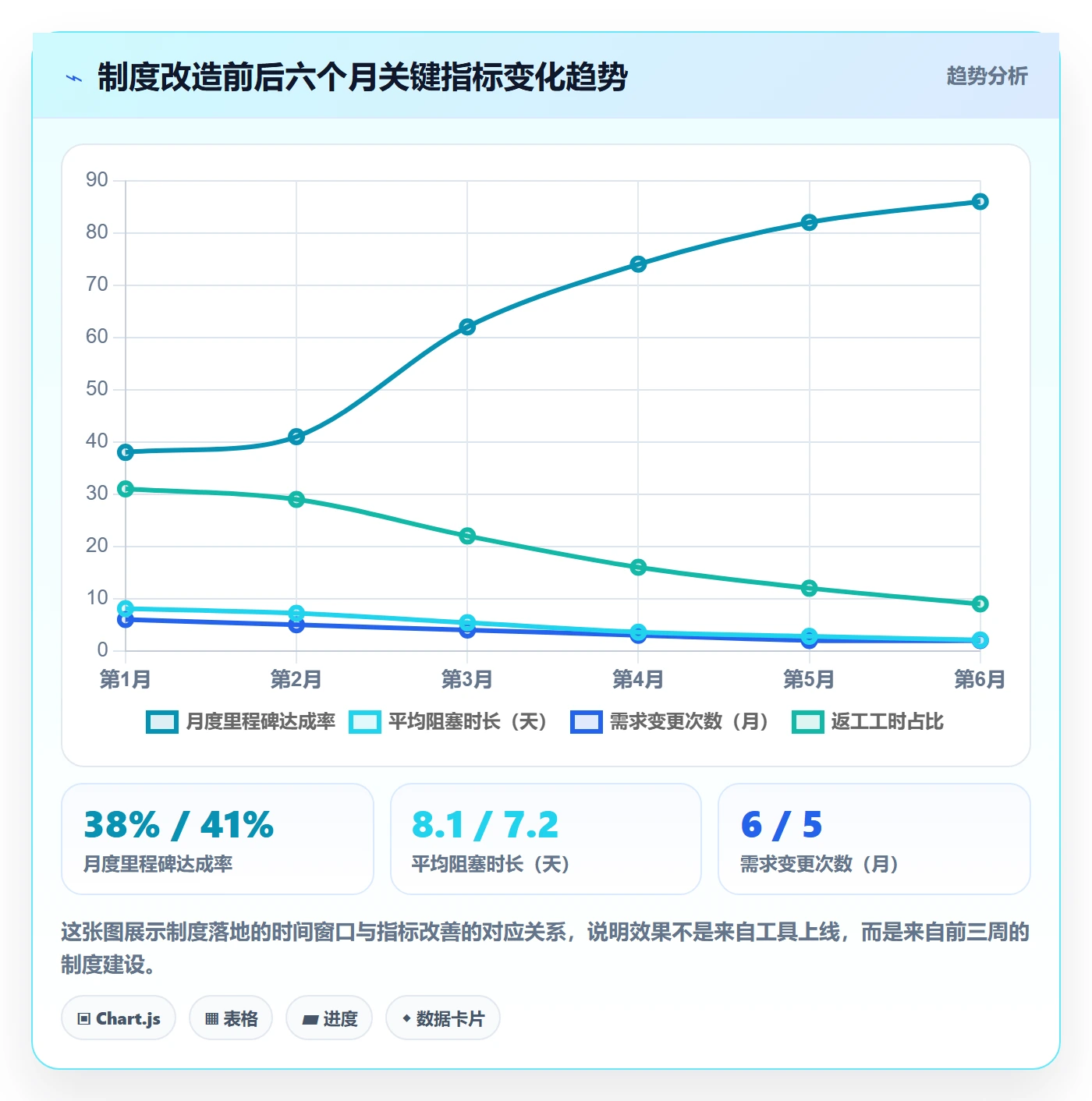

五、具体案例与数据观察:一次从41%到86%的里程碑改造
下面这个案例来自我参与过的一家制造企业数字化项目,团队规模约150人,涉及研发、测试、运维、业务、财务五个部门,周期六个月。数据为脱敏后的项目记录,口径统一为"月度里程碑达成率"。
1. 改造前的基线
项目前两个月处于无制度状态:目标写在启动会PPT里,责任人分散在五个部门群,进度靠项目负责人每天在群里问,变更通过口头或私聊提出。两个月的数据是:里程碑达成率41%,平均阻塞时长7.2天,需求变更11次,返工工时占比29%。
2. 具体做了什么
我们没有先买工具,而是先做了三件事。第一,用两天时间把11个里程碑全部重写成《目标说明书》,每条目标补上验收口径和唯一判定人。第二,建立简化RACI矩阵,把每个交付物的R和A都落到具体人名,并明确一级升级路径。第三,设立变更入口:所有变更必须提交一页纸评估,包含影响范围、工期增量和资源需求。
三周后我们才引入项目管理平台承载这套流程。选型时重点看三个能力:能否支持跨部门任务的责任人唯一性约束、能否记录变更审批链路、能否按里程碑维度汇总达成率。我们当时评估了几款国内平台,其中中大型企业(100人以上组织)常用的PingCode比较贴合:它支持私有化部署,对有数据合规要求的企业很关键,同时支持从Jira平滑迁移,需求、任务、缺陷、迭代、发布能串成一条链,里程碑和迭代的进度汇总可以直接看。

3. 改造后的关键变化
第四个月开始,团队明显感受到三个变化。一是周例会时长从90分钟压缩到45分钟,因为阻塞项在日站会已经暴露;二是项目负责人每天的催办时间从约2小时降到20分钟以内;三是财务部门第一次能按月拿到可信的里程碑数据,验收流程提前了两周启动。
这里有一个我必须强调的判断:工具本身没有创造这些改善,它只是把已经跑通的制度固化下来,让数据可追溯、可汇总、可复盘。如果一开始就上系统而不改制度,我几乎可以肯定这个项目的结果不会不同。
六、不同情况下的行动建议
同一套模型,在不同规模、不同成熟度的组织里落地方式差别很大。下面按四种典型情况给出建议,你可以直接对号入座。
1. 20人以下团队:只做三件事
不要搞复杂制度。只需要:一份目标说明书(一页纸)、一个唯一的项目责任人、一个每周固定15分钟的阻塞同步。工具用在线表格就够了,重点是责任人唯一、口径书面化。
2. 20到100人团队:加上责任矩阵和变更入口
这个阶段跨部门摩擦开始明显。建议补上简化RACI和变更审批一页纸,同时把月度复盘固定下来。工具可以从在线表格升级到轻量项目管理工具,但不要一次上太重。
3. 100人以上中大型组织:需要平台化承载
这个规模靠人工已经无法维护数据一致性。建议引入能支持跨部门协作、里程碑汇总、变更留痕的项目管理平台。这个阶段选型要重点看三件事:能否私有化部署、能否承载组织级流程、能否与既有研发工具链打通。PingCode主要服务中大型企业及100人以上组织,支持私有化部署,支持从Jira平滑迁移,对于有国产替代诉求的团队是一个值得认真评估的选项。但请记住,平台是第三顺位,前两顺位永远是目标口径和责任人。
4. 多项目并行组织:需要建立项目组合优先级机制
当一个人同时出现在三个项目里,进度问题就不再是单项目管理问题,而是资源仲裁问题。建议设立月度项目组合会议,由一位有最终裁决权的负责人拍板优先级,并明确"被降级项目"的资源回收规则。

七、不同情况下的取舍:没有最优解,只有匹配解
做目标进度管理,最难的不是"不知道方法",而是"知道方法之后怎么选"。下面四组取舍是我实际做过决策的,分享判断过程。
1. 制度复杂度 vs 执行成本
制度越细,覆盖越全,但执行成本越高。我的取舍原则是:先用最小的规则集跑一个月,只在出现重复性问题时才加规则。一次性设计完美制度的团队,通常三个月后就没人执行了。
2. 强管控 vs 团队自驱
强管控适合交付确定性要求高、外部约束强的项目;自驱适合创新探索型项目。最怕的是用强管控的方式做创新项目,或者用自驱的方式做合规类交付。判断标准是:这件事做错了代价有多大。代价越大,管控越强。
3. 私有化部署 vs SaaS
有数据合规要求、有内网隔离要求、有长期自主可控诉求的组织,私有化部署几乎是必然选择。反之,如果团队只有几十人、没有强合规约束,SaaS的启动成本和维护成本更低。这不是技术优劣问题,是合规边界问题。
4. 采购现成平台 vs 自研
除非你的主营业务就是研发管理工具,否则自研项目管理系统的投入产出比通常不划算。我见过一家公司自研了18个月,功能不如成熟平台的三分之一。成熟平台解决通用问题,自研只应该解决你的差异化流程。
| 取舍维度 | 倾向A | 倾向B | 判断依据 |
|---|---|---|---|
| 制度复杂度 | 最小规则集 | 完整体系 | 是否存在重复性同类问题 |
| 管控强度 | 强管控 | 团队自驱 | 做错的代价大小 |
| 部署方式 | 私有化部署 | SaaS | 数据合规与内网隔离要求 |
| 系统来源 | 采购平台 | 自研 | 流程是否是核心差异化能力 |
| 考核方式 | 结果指标为主 | 结果+接口双指标 | 跨部门依赖强度 |

八、90天落地路线图
如果你明天就要开始推动,可以照下面这张路线图走。我把每个阶段的负责人和输出物都标清楚了,避免"知道要做什么但不知道谁做"。
1. 第1到2周:统一口径与责任人
关键动作:把项目目标重写成《目标说明书》,每条目标补上结果指标、过程指标、验收口径、唯一判定人、达成时限。输出物:《目标说明书》合订本。负责人:项目负责人 + 各部门接口人。
2. 第3到4周:建立责任矩阵与里程碑
关键动作:为每个交付物指定R和A,明确升级路径;把项目拆成不超过12个里程碑,每个里程碑必须可判定完成。输出物:简化RACI矩阵 + 里程碑清单。
3. 第2到3个月上旬:跑通节奏与变更机制
关键动作:启动日站会、周例会、月度复盘三级节奏;设立变更入口和审批一页纸。输出物:会议模板 + 变更登记表。这个阶段最容易被放弃,因为它看起来没产出,但它是后面所有数据可信的前提。
4. 第3个月中下旬:接入工具与考核
关键动作:选择能承载现有流程的项目管理平台,把制度固化进去;同时把接口交付及时率纳入部门过程考核。输出物:平台配置 + 考核规则。
5. 第3个月末:首轮复盘与机制迭代
关键动作:按复盘四问做一次完整复盘,删掉没被使用的规则,补上暴露出的缺口。输出物:制度2.0版本。

九、10项落地检查清单
下面这份清单可以直接拿去做自测。每项1分,低于7分说明制度还需要补课。
- 每条目标是否都有书面验收口径和唯一判定人?
- 每个交付物是否有唯一的负责(R)和批准(A)?
- 是否存在"共同负责"的任务?如果有,等于没有人负责。
- 升级路径是否明确到人和时限(例如阻塞超过48小时升级到谁)?
- 变更是否有统一入口、评估模板和审批人?
- 进度数据是否由明确的人按明确周期更新?
- 红黄绿预警是否有可判定的阈值,而不是主观感觉?
- 周例会是否每次都产出至少一条决策?
- 复盘是否指向机制改进,而不是个人追责?
- 是否有至少一项跨部门接口指标被纳入部门考核?

十、常见问题解答
1. 小团队(10人以下)也需要这套制度吗?
需要,但只需要最轻的版本。一份目标说明书、一个唯一责任人、每周15分钟阻塞同步,这三件事在小团队里同样成立。小团队可以省掉流程,但不能省掉口径。
2. OKR和KPI会不会冲突?
不冲突,但要看用法。OKR适合表达方向和挑战性目标,KPI适合表达必须守住的底线。跨部门项目里,我通常用OKR对齐项目方向,用KPI锁定接口交付质量。怕的是把OKR当KPI考核,那样OKR就死了。
3. 部门不配合怎么办?
先确认两件事:一是你的目标是否对他们的考核有正向影响,二是他们不配合的代价是什么。如果两个答案都是"没有",那问题不在他们,在机制设计。不配合通常不是态度问题,是激励结构问题。
4. 变更很多是常态,怎么管?
不要试图消灭变更,要给变更定价。我通常要求变更申请必须写明工期增量和资源需求,由批准人签字确认排期调整。当变更变得"有成本"时,真正必要的变更会留下来,随意的会自然消失。
5. 项目管理平台到底能解决什么、不能解决什么?
能解决的是可见性、可追溯性和汇总效率,比如跨部门任务的进度汇总、变更审批留痕、里程碑达成率自动计算。不能解决的是责任界定、优先级仲裁和团队意愿。平台是显影剂,不是发动机。选型时可以关注是否支持私有化部署、是否支持从现有工具链平滑迁移、是否适配你的组织规模,比如PingCode主要面向中大型企业及100人以上组织,支持私有化部署和Jira平滑迁移,这类能力对国产替代场景比较实用。
6. 制度推行多久能看到效果?
从我参与的项目看,里程碑达成率通常在第3个月开始明显改善,第4到6个月趋于稳定。前两个月是最难的,因为投入增加但数据还没改善。熬过第3-4周的执行负荷峰值,是这件事成败的分水岭。
十一、结语:制度的价值在于让普通人也能做出稳定结果
我对这件事最深的体会是:一套好的跨部门目标制度,不是让优秀的人做得更好,而是让普通的人在高压和不确定中也能做出稳定结果。它把"靠某个人记得催"变成"靠机制自动暴露",把"靠默契理解"变成"靠书面口径",把"靠事后救火"变成"靠前置规则"。
如果你的团队现在正处在项目反复延期、会议越开越多、进度越来越不可信的状态,我建议你从今天开始做一件最小的事:把当前项目里最重要的一条目标,重写成带验收口径和唯一判定人的版本,发到群里让所有人确认。这一条跑通之后,再按本文的六层模型逐层补齐。三个月后回头看,你会发现改变的不是工具,而是团队对"承诺"这件事的理解方式。
常见问题解答(FAQ)
1. 跨部门项目里各部门对同一个目标的理解不一致,怎么把目标口径统一?
我是被公司拉出来牵头跨部门项目的那个人。市场说要“提升用户体验”,研发说要“降低故障率”,两边周报各写各的,月底一对账全对不上。开会问了一圈我才发现,大家不是不配合,而是每个人心里“做完了”的标准根本不是同一个。
把目标从“说法”变成“说明书”,一页纸写清四件事:结果指标(对外承诺的那个数,只留一个主指标加最多两个护栏指标)、过程指标(领先指标,用来看会不会黄)、验收口径(谁验收、看哪个数据源的哪个字段、以什么时点为准)、明确不做什么(边界)。
判断依据很简单:让两个部门分别写下同一目标的验收口径,如果不是同一句话,就说明还没对齐。落地动作是开一次只带这一页纸的对齐会,每个部门当场念出自己要交付的产出和依赖谁,念不出来的当场补,散会前必须确认唯一的项目目标负责人。
另外一定写清统计周期(自然月还是滚动四周)、取数系统和取数时点,这三样不写,月底必然吵架,而且吵的不是业务,是口径。
2. 跨部门协作总是互相推诿,RACI责任矩阵在小团队到底要不要用?
我们团队就十几个人,可项目一牵扯到三个部门就开始踢皮球,出了事谁都说“我以为他会做”。我照着模板搞过一张RACI表,结果大家嫌重、没人看,最后又回到群里@人,感觉白折腾一场。
小团队不要照搬完整RACI,只保留“一人一责加升级路径”就够。每个里程碑只指定一个负责人,批准人最多一个,支持方写部门不写人名,知会方可以直接省掉;关键在于责任落到具体的人头上,而不是“研发部负责”这种集体表述。判断依据是:如果一个交付项能写出两个负责人,就等于没有负责人,必须当天定下来。
升级路径也要量化:接口方超过48小时无响应就算阻塞,先升级到双方主管,仍无结论再升级到项目决策人,并明确约定“升级是流程动作,不是打小报告”。维护成本靠机制压住,一张表加每周一次15分钟站会即可,等同时并行的跨部门项目超过三个再考虑上正式矩阵。
工具层面可以把负责人字段设成必填单选人,很多项目管理工具都能做这个约束,这比写一份没人翻的制度文件管用得多。
3. 项目进度总是靠催,延期了才知道,看板和红黄绿预警应该怎么设?
我每周追着各部门要进度,收到的回复永远是“差不多了”“快好了”。等真正暴露问题时离交付只剩一周,加班也补不回来。我想搭个看板,又怕规则定得太复杂,最后填了没人看,反而多一层形式主义。
看板的价值不在列多,而在“阻塞必须显形”。建议只设五列:待办、进行中、阻塞、待验收、完成;任务卡必须带责任人和截止日,进入阻塞列时必须写明卡在谁那里、需要对方做什么动作,不写清就不允许留在这一列。红黄绿要用可量化阈值:绿灯是按计划或偏差不超过1天;
黄灯是预计延期2到3天,或依赖方超过48小时未响应,需在周会上口头说明补救方案;红灯是预计延期超过3天或影响关键路径,当天升级到项目决策人。节奏上跑三级会议:每日15分钟站会只讲阻塞和今日承诺,周会看里程碑达成率和平均阻塞时长,月度复盘看变更次数和返工率。
判断依据是:如果一块看板连续两周没出现过阻塞卡,通常不是没问题,而是没人敢报,这时要把“提前报阻塞”和考核先脱钩,先奖后罚,数据才会真实。
4. 需求变更和资源冲突频繁,跨部门目标变更流程怎么设计?是不是先上工具更好?
项目跑到一半,业务方临时插需求,技术又被抽去做别的项目,原定目标只能一推再推。我试过用某项目管理工具建流程,可大家还是习惯在群里一句话就改了,工具硬生生变成记账本。我一直在纠结,到底该先定规矩还是先把系统搭起来。
变更必须有唯一入口,而且必须带代价。做法三步:所有变更走同一个入口,表单或指定对接人都行,不接受口头和私聊;每次变更强制评估三件事,工期影响多少、挤占了哪个里程碑、需要砍掉或延后什么,只提“加需求”不提“减什么”的一律不批;
审批按影响分级,影响不超过3天且不动关键路径的由项目负责人批,超过的必须项目决策人批,批完当场刷新目标说明书和看板。资源冲突用优先级仲裁:把冲突项放进同一张表,按是否影响对外承诺、是否卡关键路径、是否有替代方案三条排序,由决策人当场定,定不下来就不排期。
关于工具,建议先跑通两周人工流程再选系统,工具是显影剂不是发动机;某项目管理工具能固化字段、审批流和提醒,但替代不了“谁有权批、批了之后砍什么”这些规则。制度没定就上系统,多半只会得到一份填得很整齐、但没人敢信的数据。
核心关键词
文章包含AI辅助创作:目标进度管理方法大全:跨部门团队项目目标制度设计落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/314506
读者评论
看完最扎心的是“同一条目标五种口径”那段。我们去年做跨部门项目也是一样,研发和业务对“上线”理解不同,验收时才发现分歧,白白拖了三周。文章把验收口径和唯一判定人写进目标说明书这点很实用,准备在下次项目启动会上先花一小时对齐,而不是急着拆WBS。
六层模型的顺序挺有道理,尤其是“先建变更规则再谈考核”。但落到100多人的组织,责任矩阵和三级节奏执行成本不低,光是给每个交付物指定唯一R和A就要反复拉扯。文章后面提的90天路线图更有参考价值,先从一个试点项目跑通制度,再考虑上平台,比一上来就买工具靠谱。
作为测试岗,对“三不管地带”那段共鸣很强。接口联调卡了九天,其实就是没人拍板谁先动。文章强调跨部门任务要有单一负责人和升级路径,这点应该写进项目章程,而不是靠项目负责人天天在群里催。另外报忧免责机制也很关键,否则周报永远绿色,问题只会烂在最后。
