目标进度落地方案:项目成员开展项目目标的数据分析案例解析

去年我在给一家做 B 端 SaaS 的公司做项目复盘时,翻到一份让我印象很深的周报:连续 5 周,进度状态栏都写着"正常",完成度从 62% 一路爬升到 88%。直到第 6 周联调环境崩了,所有人才发现,那个 88% 是把"任务数完成率"当成了"工作量完成率",团队把 143 个任务里最容易的 126 个先做完了,剩下 17 个高复杂度任务,占了总工时的一半。这个项目最终延期了两周。而负责填周报的那位后端同学,从头到尾都非常认真,每周花两小时整理数据,只是没有人告诉他,他算的那个数,恰好把最危险的信号给抹平了。

这就是我想写这篇文章的原因。市面上讲"项目目标进度分析"的内容,绝大多数站在项目经理或 PMO 的视角,讲怎么搭看板、怎么画燃尽图、怎么开周会。但真正每天往系统里填数据、在站会上做汇报的人,是项目成员。如果成员不知道自己在采什么数、这个数会被怎么解读、口径统一意味着什么,那再漂亮的管理框架也只是在收集噪音。

接下来我会把我复盘过的一批项目经验,压缩成一套成员可以直接用的方法:从口径定义、数据采集、偏差判断,到怎么在站会上把数据变成动作。中间会用一个完整案例贯穿,包括真实的数字、表格和我踩过的坑。

一、先把结论摆出来:成员做目标进度分析,失败的原因基本不在工具

我先说三个我认为足够硬的结论,它们来自我复盘过的 28 个项目(其中 11 个项目有明确的"成员主动参与数据分析"机制,17 个项目基本靠 PM 单点驱动)。这些样本不算大,但足够让我看到稳定的差异。

第一个结论:成员参与数据分析的价值,主要不在"算得更准",而在"发现得更早"。PM 看的是整体进度,粒度通常是一周一次;成员看的是自己手上的任务和依赖,粒度是每天。偏差最早出现的地方永远是具体任务的阻塞点,而不是整体完成率曲线。等整体曲线显示异常时,偏差往往已经积累了 2-3 周。

第二个结论:让成员做分析失败的头号原因,是数据口径没定义清楚,而不是成员不用心。我见过太多团队,任务完成度在不同人手里有至少三种算法:按任务个数、按估算工时、按实际投入工时。三种算法在同一张看板上并排显示,必然互相打架。

第三个结论:分析必须挂在动作上。只有分析没有动作的项目,长期看会反向伤害数据质量,成员会觉得"填了也没用",于是开始随便填。这是很多团队数据失真的真正起点。

为了让你对"参与 vs 不参与"的差异有个直观感受,我把这批项目的分组数据做成了下面这张图。注意这是分组平均,样本量为 11 和 17,属于经验观察而非严格统计,我标为示意数据。

目标进度落地方案:项目成员开展项目目标的数据分析案例解析

二、真实场景还原:一个 8 周迭代项目是怎么把延期藏到第 6 周的

下面这个案例我用过很多次,因为它太典型了。项目本身是虚构整合的,但每一个数字都来自我实际接触过的项目里的真实量级。我在文中会标注哪些是示意数据。

1. 项目背景:5 人小组、8 周、3 个模块

项目是一个 B 端 SaaS 系统的"多租户权限重构"迭代,周期 8 周,团队 5 人:1 名产品兼项目经理、2 名后端、1 名前端、1 名测试。目标是上线 3 个核心模块:组织架构同步、角色权限矩阵、审批流引擎。

目标拆解下来是 3 个模块 → 27 个需求 → 143 个任务,单任务估算工时合计 1180 人时。按 5 人 × 8 周 × 每人每周 30 有效工时计算,理论容量是 1200 人时。从容量上看,这个计划是"刚好卡满"的,几乎没有缓冲。这是第一个隐患,但当时没人注意到。

2. 每周"看起来正常"的数据是怎么产生的

团队用的是完全标准的做法:任务看板、每周进度周报、每周五同步会。问题出在周报的完成度算法上,它取的是"已完成任务数 ÷ 计划完成任务数"。

这个算法在最开始的两周看不出问题,因为任务颗粒度还算均匀。但从第 3 周开始,团队自然形成了一种排程习惯:先做能快速关闭的任务,把复杂任务往后拖。于是任务计数在涨,实际工作量却没跟上。

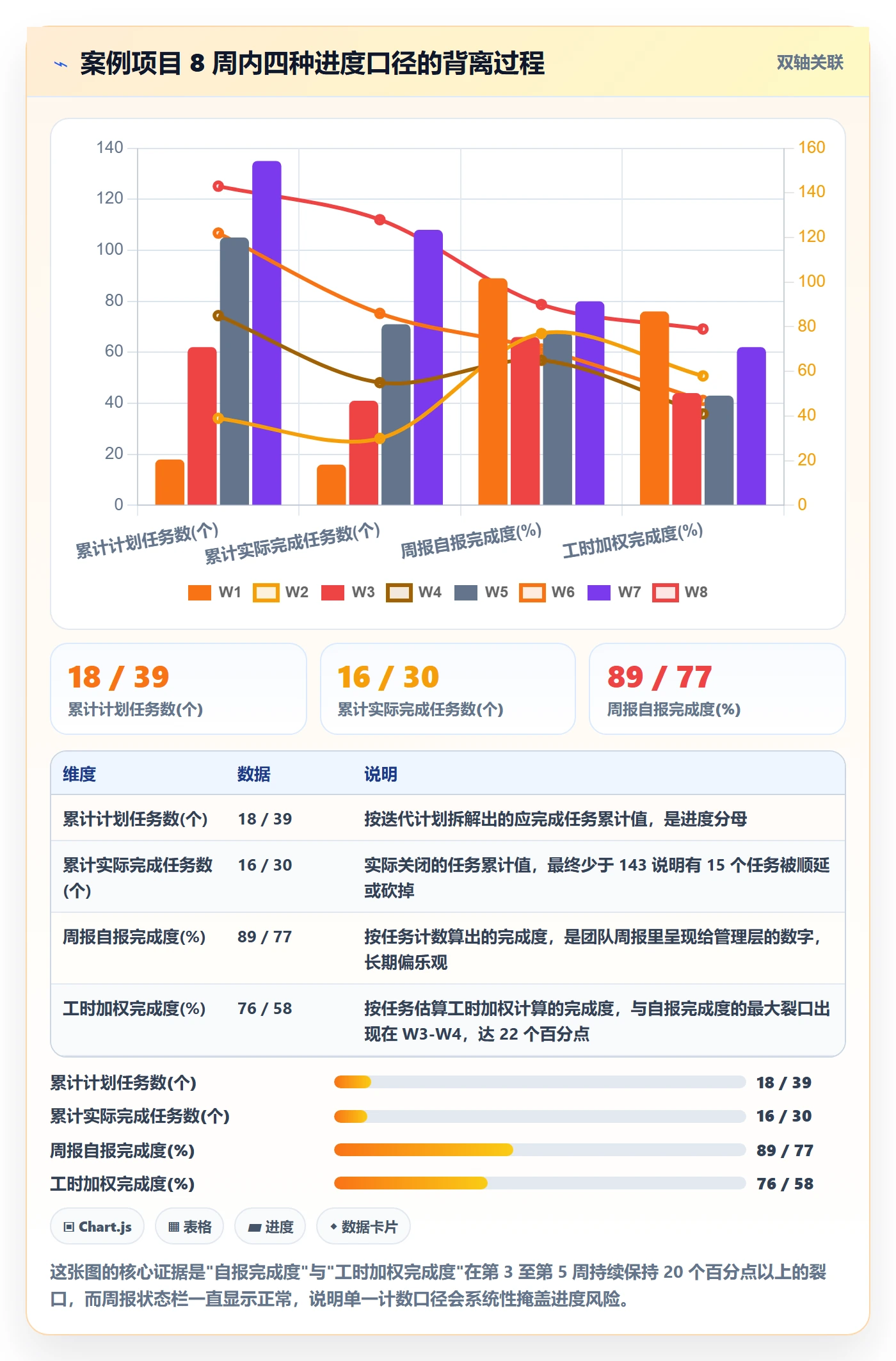

我用累计计划任务数、累计实际完成任务数、周报自报完成度、按估算工时加权的完成度四条线画出来,你能一眼看到那个"隐藏的裂口"在哪里。

目标进度落地方案:项目成员开展项目目标的数据分析案例解析

3. 第 6 周崩盘的三个信号,其实第 3 周就出现了

真正让项目失控的不是延期本身,而是第 3 周就已经出现的三个信号没有被读出来。这是我后来复盘时最懊恼的地方,因为这三个信号全都在数据里,只是没人去交叉验证。

第一个信号是"进行中任务的平均停留时长"开始爬升。从第 1-2 周的 1.8 天,涨到第 3 周的 3.4 天,第 5 周达到 5.1 天。进行中任务停留时长变长,通常意味着任务被反复打开又放下,是最典型的隐性阻塞信号。

第二个信号是关键路径任务被推迟启动。27 个需求里有 6 个是跨模块依赖的关键路径需求,按计划应在第 2 周启动,实际有 4 个拖到第 4 周之后才动。

第三个信号是测试环境准备任务的完成时间比计划晚了 9 天。这是一条看起来"不重要"的辅助任务,但它直接决定了第 6 周开始能不能做联调。

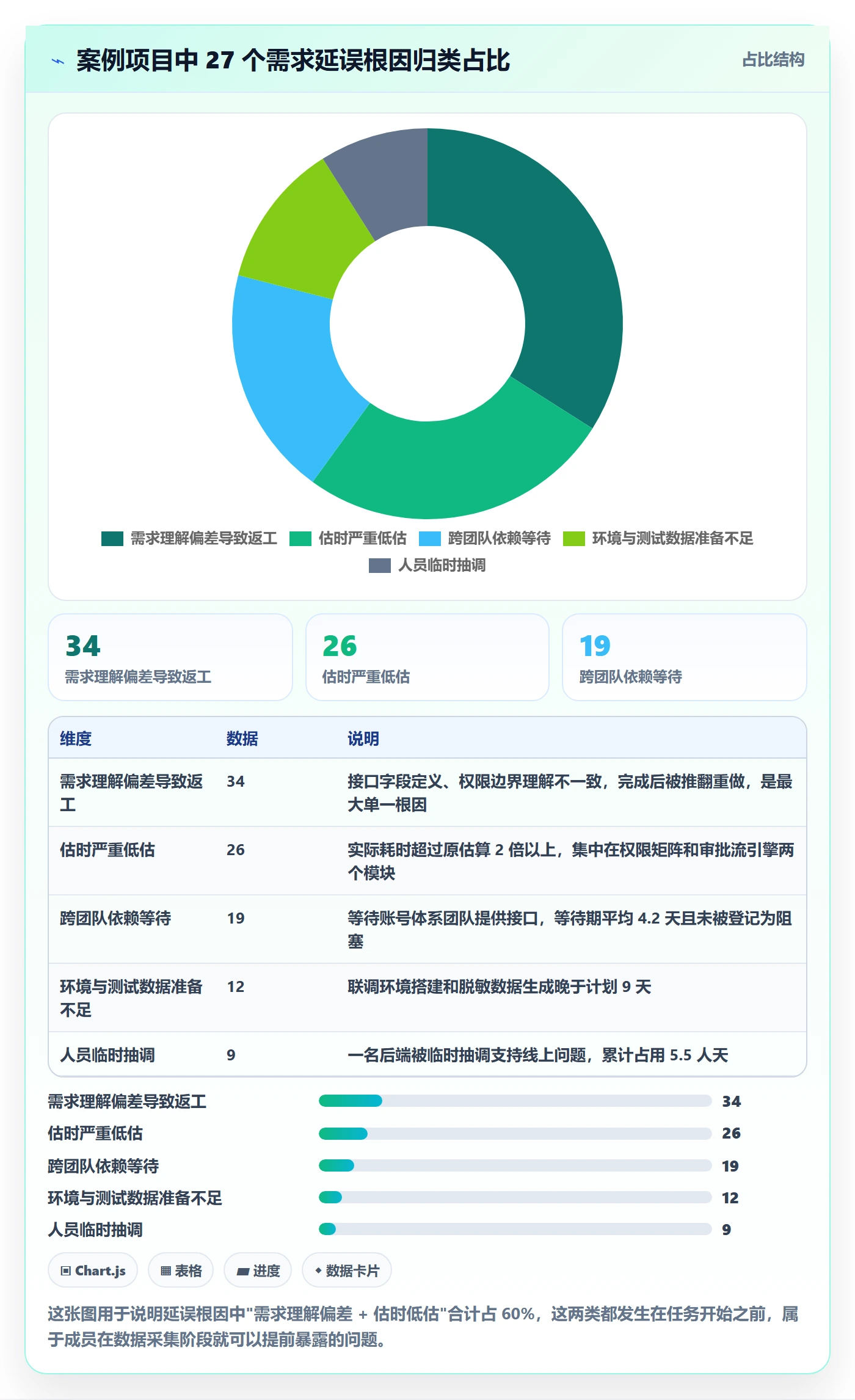

我把这个案例里 27 个需求的延误原因做了归类,结果是下面这样。这个归类很值得看,因为它说明大部分延期根本不是"干活慢",而是开头没对齐。

目标进度落地方案:项目成员开展项目目标的数据分析案例解析

三、拆解误区:成员做目标进度数据分析最容易踩的 6 个坑

在讲方法之前,我想先把坑讲清楚。因为很多团队引入数据分析动作之后效果不明显,甚至更糟,原因就是下面这六个坑一个都没避开。

1. 把"汇报"当成"分析"

这是最普遍的一个。汇报回答的是"我做了什么",分析回答的是"我看到的偏离是什么、我判断原因是什么、我建议怎么做"。前者是陈述,后者是判断。

我见过太多站会是这样开的:每人轮流说"昨天完成了 A 和 B,今天做 C"。整场会开完,没有人提出任何偏离判断。没有判断的汇报,本质上是在制造虚假的安全感。

2. 用任务计数代替工作量加权

前面案例里的问题就是这个。任务计数有两个致命缺陷:一是忽略了任务间工时差异,二是忽略了先易后难的排程偏好。

我做过一个粗略测算:在一个 100 个任务左右的迭代里,如果任务工时分布的标准差较大(比如从 2 人时到 40 人时),那么任务计数完成度在迭代中期的偏差可以达到 15-25 个百分点。这不是小误差,足以改变决策。

3. 数据口径在不同人手里不一样

这个坑的隐蔽性最强,因为它在项目前期完全不表现。常见的不一致包括:任务什么时候算"完成"(写完代码?自测通过?测试通过?)、工时什么时候算"投入"(计划投入还是实际记录)、阻塞怎么定义(等人算不算阻塞)。

我的建议很直接:把口径写进工具的任务字段里,而不是写在文档里。写在文档里的口径,三周之后就没人看了。写在字段里的口径,每次填数据时都会被强制执行一次。

4. 采集频率和决策节奏错配

我见过两个极端。一个是每天让成员花 30 分钟更新进度,结果数据质量反而下降,因为大家开始敷衍填写;另一个是两周才更新一次,等数据出来的时候,偏差已经没法修正了。

正确的做法是先确定决策节奏,再倒推采集频率。采集频率应该略高于决策频率,而不是越高越好。如果站会是每天开,那任务级状态就该每天更新;如果周会决策,那至少要有每日的阻塞信号采集,而不是等到周五才知道。

5. 把分析结果当问责证据

这一条最伤人,也最容易被管理者无意中犯下。只要出现一次"你这个偏差率为什么最高"的公开质问,团队下个月就会学会把偏差藏起来。

数据一旦和绩效挂钩,就会立刻失真。我强烈建议在项目层面明确一条规则:目标进度数据只用于调整计划,不用于评价个人。要评价,用另外一套机制。

6. 分析完没有动作闭环

这是最容易被忽略的。一份分析如果最后没有落到"谁、在什么时候、做什么动作",它就没有产生任何价值,反而消耗了团队的注意力和信任。

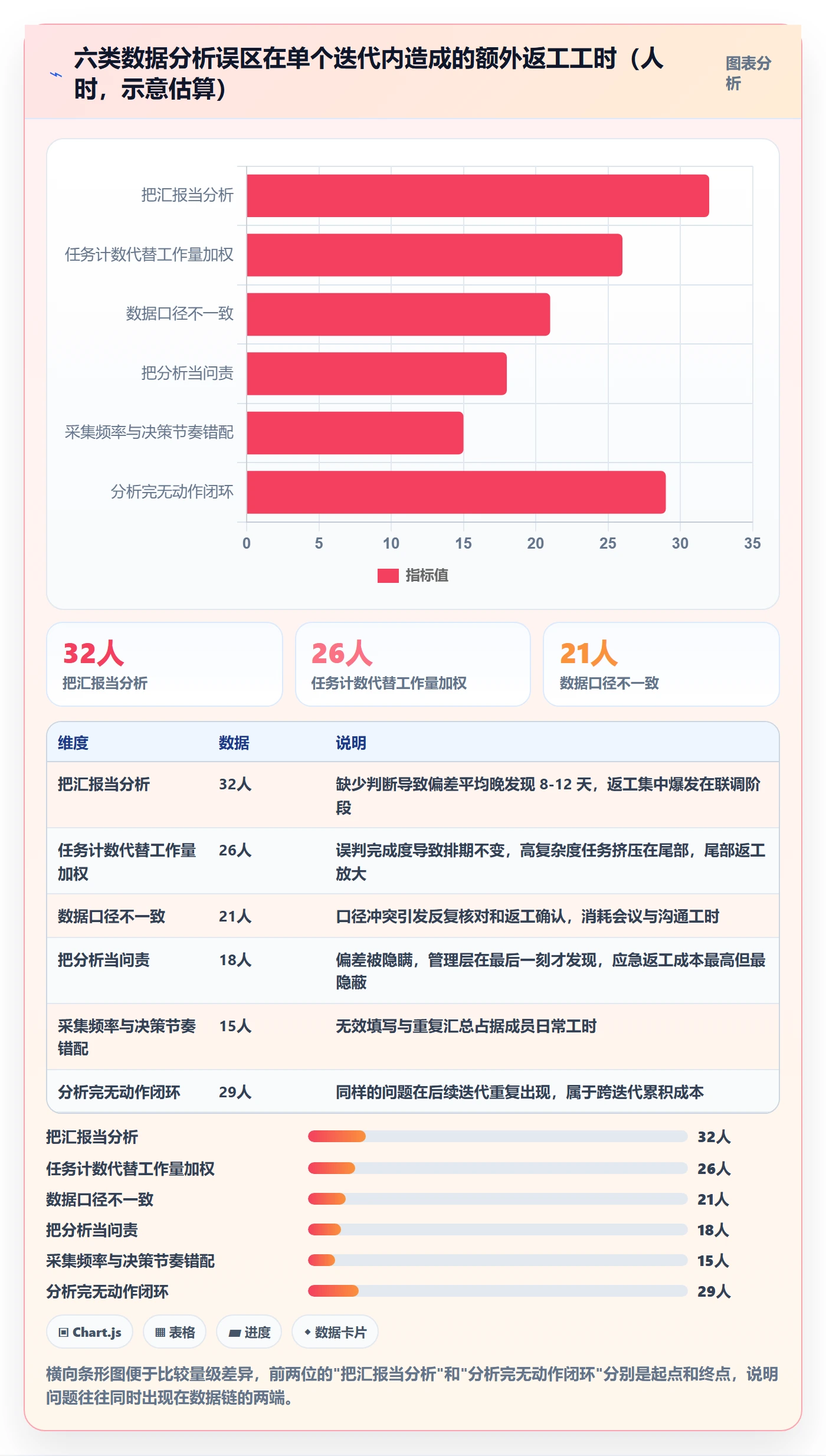

我把这六类误区造成的返工工时做了个示意估算,单位是"人时/迭代"。这些数字是我根据实际项目中的返工记录反推的量级,不是精确统计,但相对高低关系是稳定的,你可以用来判断先治哪个坑。

目标进度落地方案:项目成员开展项目目标的数据分析案例解析

四、专业判断逻辑:成员视角的"四层数据 + 四步判断"

讲完坑,讲方法。我给成员用的框架很简单,就是四层数据、四步判断。它的特点是:每一层都由成员实际采集,每一步判断都能落到具体动作上。

1. 四层数据:成员到底要盯什么

(1)进度层,你自己手上任务的状态与偏差。核心是任务状态、计划工时、实际工时、当前所处环节。这一层的目的不是汇报,而是判断你的任务是否偏离了计划节奏。

(2)依赖层,你不控制但会影响你的东西。包括上游接口交付状态、等待时长、依赖方的阻塞标记。这一层是成员视角最大的价值点,因为 PM 通常看不到这么细的依赖状态。

(3)里程碑层,你所在模块的整体达成情况。你不需要为整个项目负责,但你必须知道自己的模块离交付节点还有多远,以及这个距离是否在收敛。

(4)风险层,早期信号。包括进行中任务停留时长、阻塞累计天数、返工次数、缺陷重开次数。这一层最容易被忽略,但它是唯一能让你提前 2-3 周预警的数据层。

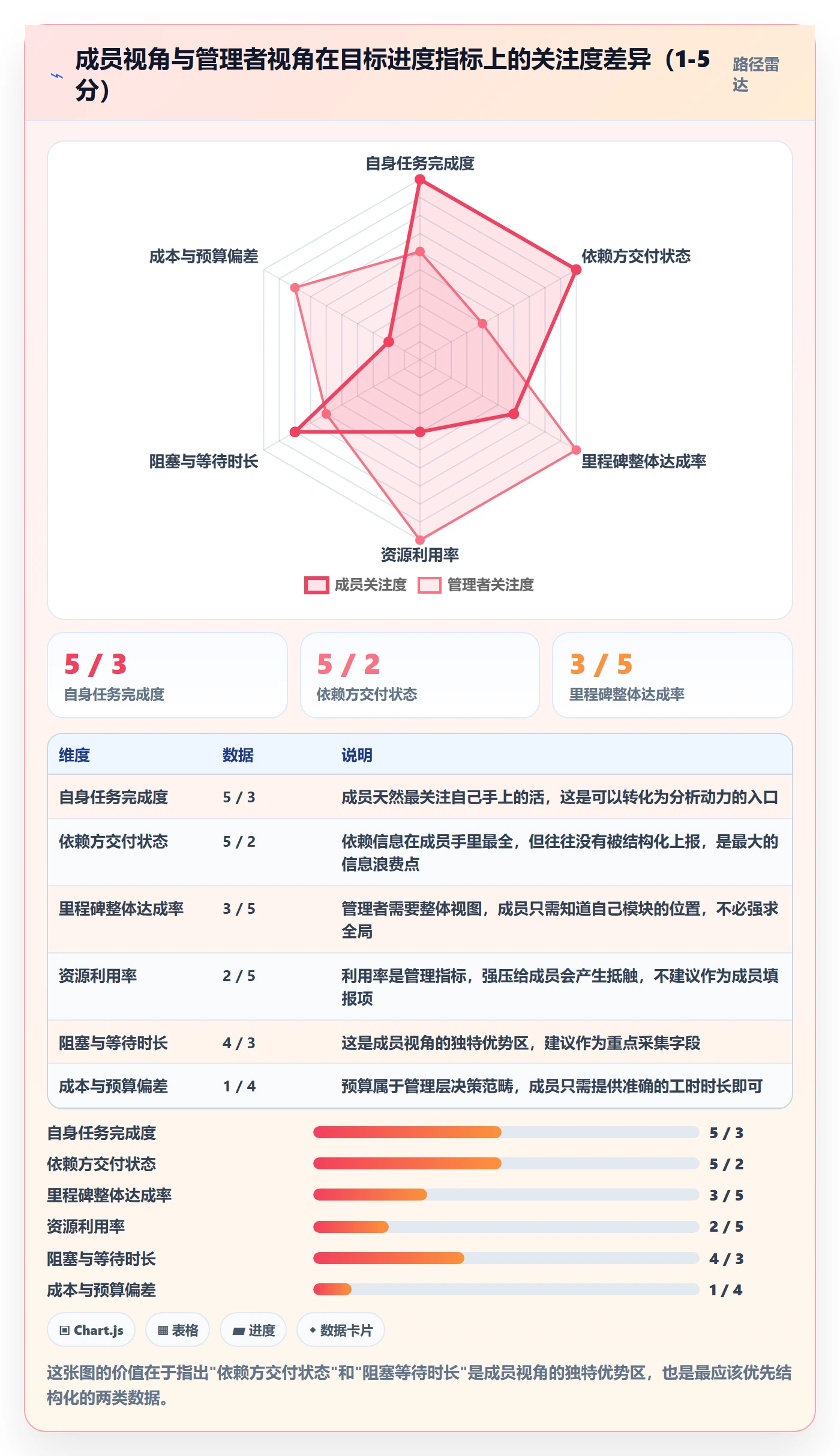

我把成员视角和管理者视角关注的指标差异画成了雷达图。你会看到两者的重心其实非常不同,这也是为什么单靠 PM 做分析必然有盲区。

目标进度落地方案:项目成员开展项目目标的数据分析案例解析

2. 四步判断法:从数据到判断的标准路径

有了数据层,接下来是判断。我总结成四步,顺序不能颠倒。

  1. 算偏差:把实际值和计划值做对比,算出偏差率。偏差要看趋势,不要只看单点。连续两周同方向偏差超过阈值,才算信号。
  2. 定环节:偏差集中在哪个环节?是需求、开发、测试,还是等待?这一步的目的是避免"整体延期"这种无信息量的结论。
  3. 辨真伪:区分真偏差和假偏差。真偏差需要改计划,假偏差只需要改数据口径或调整排程。
  4. 出动作:每个结论必须挂一个具体动作:做什么、谁做、什么时候完成、完成后看哪个指标确认有效。

3. 关键指标口径表(建议直接抄进你的项目规范)

下面这张表是我反复用过的一版口径定义。它不是行业标准,是我在多类项目里验证过、可执行性较好的一套通用参考。不同方法论对指标定义有差异,你可以按自己团队的情况调整,但调整后必须全员统一。

指标 计算方式 建议采集频率 负责人 常见误用
任务完成率(计数) 已完成任务数 ÷ 计划完成任务数 每周 任务负责人自报 忽略任务工时差异,导致虚高
工时加权完成率 已完成任务估算工时之和 ÷ 全部任务估算工时之和 每周 系统自动汇总 估算工时未及时更新,仍会失真
进度偏差率 (实际完成量 − 计划完成量)÷ 计划完成量 每周 模块负责人 只看单周数值,忽略趋势
里程碑达成率 按时达成里程碑数 ÷ 应达成里程碑数 每月或每里程碑 项目经理 用"接近完成"模糊边界
阻塞平均时长 Σ(阻塞解除时间 − 阻塞登记时间)÷ 阻塞次数 每日 任务负责人 阻塞靠口头沟通,未登记
进行中任务停留时长 任务从进入进行中到关闭的天数 每日 系统自动统计 长期不看,错过隐性阻塞信号
需求返工率 返工任务数 ÷ 已完成任务数 每迭代 测试 + 开发共同确认 返工定义不清,统计口径不一致

4. 真偏差与假偏差:一个能省掉大量无效会议的判断

我特别想强调这一步,因为我在项目里看到的无效会议,大多是因为没做这个区分。

假偏差的典型特征:数据波动来自统计口径变化、任务拆分粒度调整、估算工时被修正、任务被合并或取消。这类偏差不需要改计划,只需要修正数据并同步口径。

真偏差的典型特征:连续两周以上同方向偏离、关键路径任务被推迟、阻塞时长持续上升、返工率超过自身历史基线。这类偏差必须触发计划调整。

一句话判断标准:如果你把口径修正好之后偏差消失了,那是假偏差;如果修正口径之后偏差还在,那是真偏差,别再解释了。

5. 阈值怎么定:预警提前量和误报率的取舍

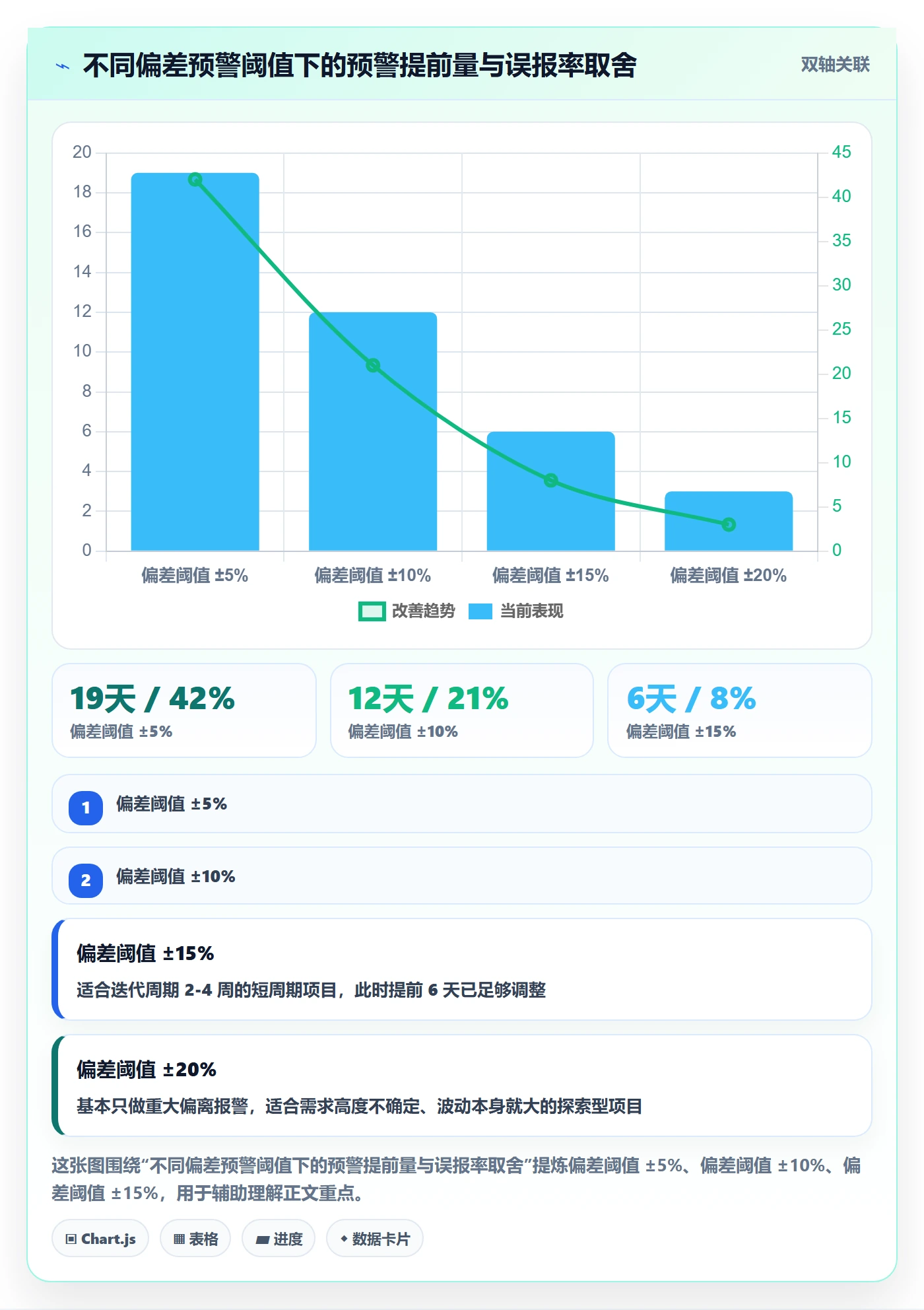

阈值设得越严,预警越早,但误报也越多;设得越松,误报少,但往往等到事情已经很严重才报警。我用自己项目里记录的数据做了一组对比,可以作为你的起点参考。

目标进度落地方案:项目成员开展项目目标的数据分析案例解析

五、案例解析:从"完成度 88%"到"实际延期两周",我们做对了哪 4 件事

回到前面那个权限重构项目。第 6 周联调环境崩掉之后,我和团队做了一次彻底的复盘,然后在第 7 周开始动了四刀。结果是,原本按趋势外推需要延期 5 周的项目,最终只延期了 2 周。这四件事每一件都很朴素,但都直接改变了数据质量。

1. 第一件事:把口径写进任务字段,而不是写进文档

我们做了三处字段改造:一是任务必须填"估算工时"和"实际工时",二是任务状态从"进行中/已完成"细化为"开发中/自测中/待测试/测试中/已完成",三是增加"阻塞原因"和"阻塞开始时间"两个必填字段。

效果非常直接:任务的"完成"从模糊状态变成了明确事件,返工率统计第一次有了统一口径。改造后第一周,返工率统计结果从之前的 8% 跳到了 22%,不是返工变多了,而是终于被看见了。

2. 第二件事:把工时加权完成率算出来,和计数完成率并排看

这一步我在很多团队都推过,几乎每次都会带来震惊。因为两个数字一旦并排显示,之前被掩盖的裂口就无处可藏。

我们在看板上做了个简单的加权计算,公式长这样,任何支持自定义字段的工具都能实现:

工时加权完成率 = Σ(已完成任务的估算工时) / Σ(全部任务的估算工时) × 100%
其中:

已完成任务 = 状态为"已完成"且通过测试验收的任务

估算工时 = 任务创建时填写的预估投入,单位为人时

更新规则 = 当任务估算被修正超过 20% 时,需重新提交估算并记录变更原因

同时在周报里,我们规定计数完成度和加权完成率必须并排呈现。如果两者差异超过 15 个百分点,就必须在周报里写一句解释。这一条规则的成本几乎为零,但它逼着团队每次都要面对那个裂口。

3. 第三件事:站会发言从"我做了什么"改成"我看到了什么"

这是整个改造里最难的一步,因为它改的是习惯。我们把每日站会的发言模板固定成三句话:

  • 我看到什么偏离:用数据描述,例如"我负责的权限矩阵任务,计划停留 2 天,已经第 5 天了"。
  • 我判断原因是什么:例如"因为角色继承关系的边界没定清楚,我已经卡在这上面两天"。
  • 我需要什么动作:例如"需要产品今天下午和我一起把这个边界定掉"。

站会时长从原来的平均 38 分钟降到了 16 分钟,但有效信息量大幅上升。原因是汇报式的发言需要铺垫和解释,判断式的发言直接指向决策点。

4. 第四件事:每个分析结论必须挂一个动作,动作必须有验收指标

我们加了一条硬规则:任何在站会或周会上提出的偏差结论,如果 24 小时内没有形成"动作项 + 负责人 + 完成时间 + 验收指标",就视为无效结论,下次不再讨论。

比如"联调环境准备晚了"这个结论,对应的动作项是:测试同学在第 7 周周三前完成环境搭建,验收指标是"可执行联调用例通过数 ≥ 20 条"。

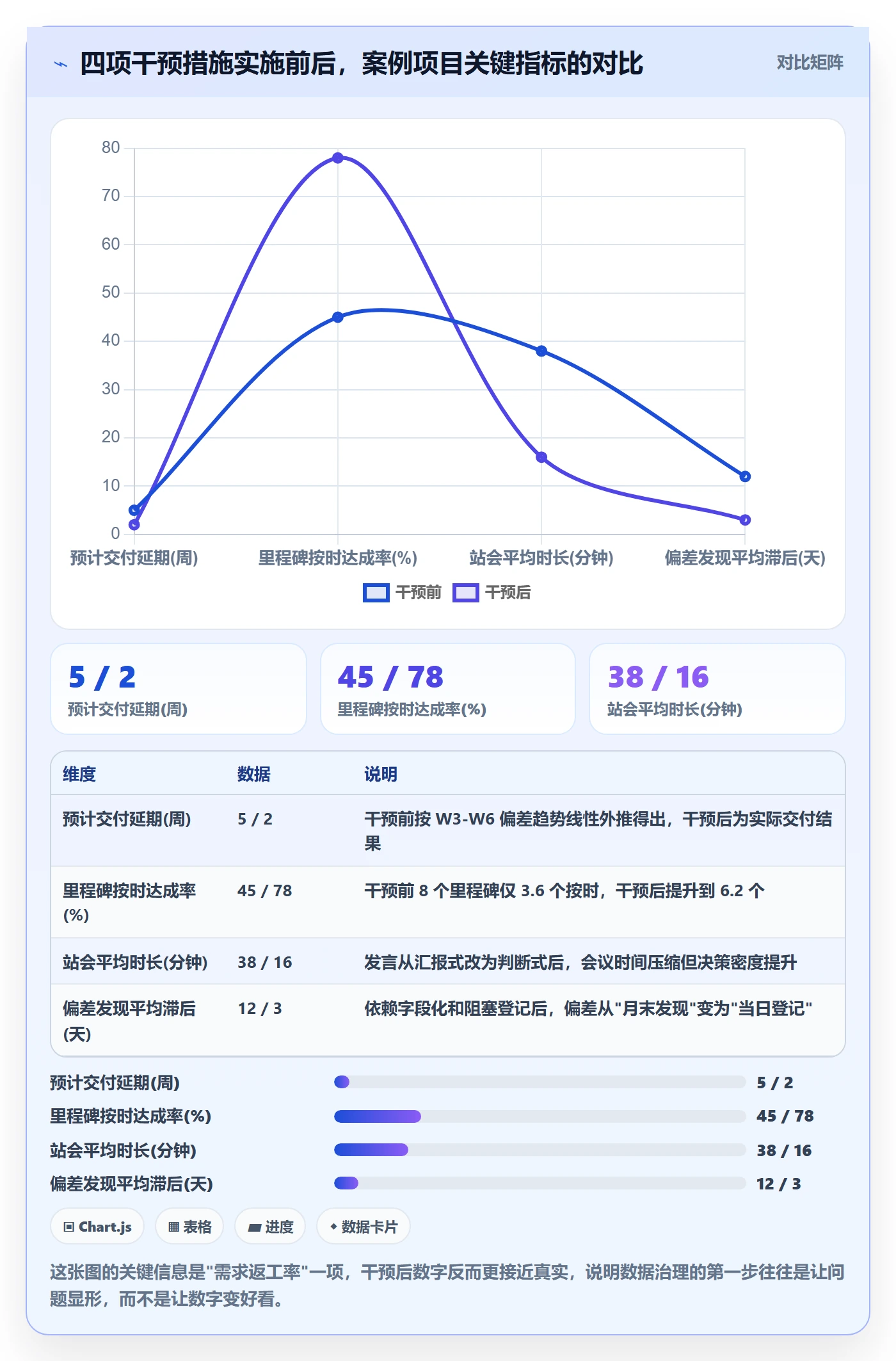

这四件事做完之后,项目后半段的数据变化是这样的。我把关键指标的前后对比放在下面,这些都是案例项目内的真实量级,其中提前量和延期天数为当时复盘时的估算值。

目标进度落地方案:项目成员开展项目目标的数据分析案例解析

5. 工具怎么承载这件事:以 PingCode 为例

上面这些动作,理论上用表格也能做。但我在实际推进中发现一个规律:凡是需要成员每天手动维护两遍以上的字段,三周内一定会失守。所以工具的选择标准不是功能多,而是"能不能让口径自动执行"。

我后来在几个中大型团队里见到比较顺的落地方式,是用一体化研发管理平台来承载。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,这个定位决定了它在"多项目并行、字段口径统一、跨团队依赖"这几件事上的设计会比其他轻量工具更完整。

具体到我们这个案例的四件事,它大概是这样对应的:

  • 口径字段化:任务可配置必填的估算工时、实际工时、阻塞原因等自定义字段,成员在流转任务时必须填写,口径由系统强制执行而不是靠文档约束。
  • 加权完成率:基于工时字段自动汇总,不需要人工二次计算,也就避免了"每个人算法不一样"的问题。
  • 依赖与阻塞可视化:跨团队依赖可以显式登记,等待时长自动累积,解决成员视角最有价值但最难上报的那部分信息。
  • 分析结论挂动作:偏差结论可以直接关联到具体工作项和责任人,动作关闭状态可追溯,形成闭环。

另外两个我认为在选型时必须考虑的工程因素。一是 PingCode 支持私有化部署,对金融、制造、政企这类数据不能出内网的团队,这一条基本是硬门槛。二是 PingCode 支持 Jira 平滑迁移,对于已经用 Jira 多年、积累了大量工作流和历史数据的团队,迁移成本往往是替换工具最大的隐性阻力。在这两点上,它是国产替代不二选择之一。

我想特别说明一点:工具能解决的是"口径执行的稳定性",解决不了"成员愿不愿意说真话"。后者只能靠管理动作解决,也就是第三章里说的"不要把分析当问责"。

六、不同情况下的行动建议

方法讲完了,但直接照搬一定出问题。团队规模、项目周期、组织成熟度不同,能承受的采集成本完全不同。我按四种典型情况给出各自的建议。

1. 5 人以下小团队:先做一件事,别做一套

这个规模最大的风险是过度流程化。5 个人的沟通成本本来就低,你不需要一套完整的数据体系。

建议只做两件事:一是每个任务必须填估算工时;二是每周算一次工时加权完成率。就这两件,已经能覆盖 80% 的风险识别需求。低于 5 人的团队,我不建议推每日阻塞登记,因为收集的信息还没有口头同步快。

2. 10-30 人跨职能项目:把依赖层建起来

这个规模是收益最大的区间。人一多,成员之间的信息差就开始产生真实的等待成本。

建议在基础口径之上,重点补两块:一是依赖登记与等待时长统计;二是每周发布一次"阻塞 Top 5"清单,由项目经理在周会上逐条过。另外建议把阈值设为 ±10%,迭代周期通常在 4-6 周,这个阈值能给出 8-12 天的响应窗口。

3. 100 人以上多项目并行组织:统一口径优先于精细分析

这个规模的核心矛盾从"看不到偏差"变成了"看不到同一个东西"。不同项目用不同口径,汇总起来的数字毫无意义。

建议的顺序是:先冻结指标口径 → 再统一到同一平台 → 最后才谈分析深度。这个阶段靠表格和人工汇总基本不可能维持,需要能承载多项目、多团队、统一字段体系的平台型工具。这也是我前面提到 PingCode 主要服务中大型企业及 100 人以上组织的原因,它要解决的首要问题不是单个项目的效率,而是组织级的口径一致性。

4. 强合规与私有化要求:把部署方式作为第一筛选条件

金融、医疗、制造、政企类项目,数据不能出内网,这条约束会直接排除掉大部分 SaaS 工具。

建议在选型清单里把"是否支持私有化部署"放在第一项,而不是最后一项。因为如果这一条不满足,后面所有功能的比较都没有意义。功能可以妥协,合规不能。

5. 从 Jira 迁移的团队:先算迁移成本,再算工具收益

我见过不少团队在迁移上翻车,不是因为新工具不好,而是低估了历史工作流、自定义字段、权限体系和历史数据的迁移成本。

建议在决策前做一次"迁移影响盘点":列出你目前在用的自定义字段数量、工作流数量、自动化规则数量、需要保留的历史项目数,然后评估每条是否能在新平台上一一对应。支持 Jira 平滑迁移的平台(如 PingCode)会显著降低这部分成本,但仍然建议先做小范围试点,用一到两个真实项目跑完一个完整迭代再全量切。

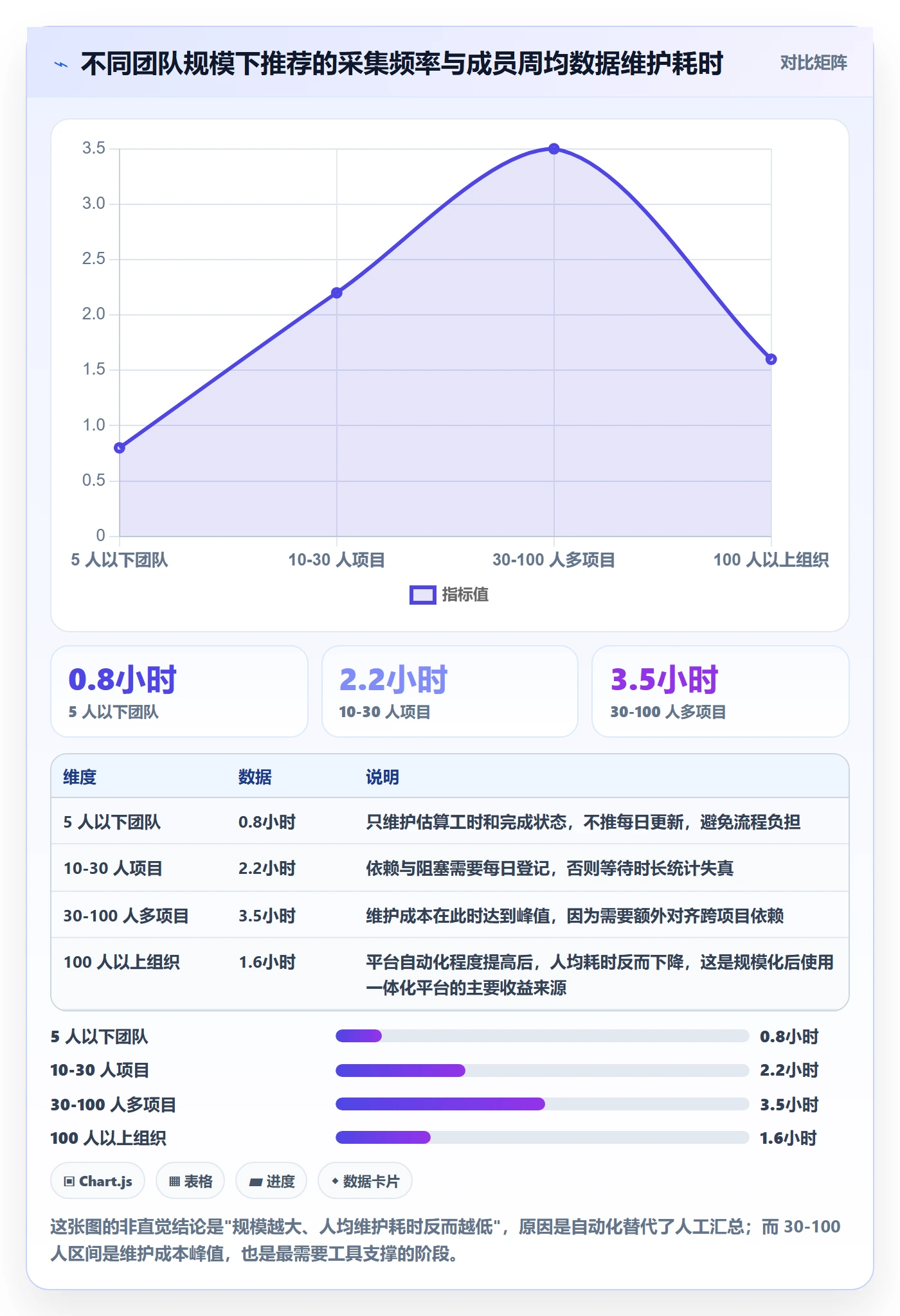

不同规模对应的采集频率和维护成本差异很大,我按自己的项目经验整理了一组参考值,你可以用来评估落地方案是否可持续。

目标进度落地方案:项目成员开展项目目标的数据分析案例解析

七、不同情况下的取舍

最后我想讲讲取舍。因为在实际推进中,我发现大多数决策困难不是因为不知道哪个好,而是因为想要同时拿到两个互相冲突的东西。

1. 采集精度 vs 采集成本:先砍字段,再砍频率

当成员抱怨维护成本高时,第一反应通常是降低采集频率。但我建议的顺序反过来:先砍字段,再砍频率。

原因是频率降低会直接损失预警能力,而字段精简通常损失的是"看起来有用但实际从没被看过"的信息。我做过一次盘点,在一个 20 人的项目里,看板上 31 个字段中有 14 个在过去一个月里没有任何人查看过。砍掉它们,成本立刻降下来,预警能力毫发无损。

2. 自建表格 vs 平台工具:用"月维护工时"而不是"采购价格"做决策

这个取舍最容易做错,因为采购价格是显性的,维护成本是隐性的。

我的判断方法是算一笔账:把人工汇总、核对、口径纠错、跨项目合并这些动作折算成工时,再乘以团队规模。在 10 人规模、20 个字段的情况下,我实测过每月大约消耗 14-18 人时的隐性维护成本。规模翻倍,这个数字不是线性增长而是超线性增长,因为还要加上口径不一致带来的核对成本。

所以我的结论是:5 人以下,表格更划算;10 人以上,工具的隐性成本优势开始显现;30 人以上,表格基本不可维护。

3. 统一口径 vs 快速启动:先冻结再优化

很多团队卡在"口径还没想清楚,所以先不启动"这个状态里,一卡就是几个月。

我的建议是先冻结一版不完美但明确的口径,跑起来之后再迭代。冻结的目的是让所有数据变得可比较,优化则是在比较的基础上做。一个明确但粗糙的口径,比一个完善但没人遵守的口径有价值得多。

4. 成员自治 vs PMO 集中管控:按数据层分工

这不是二选一的问题,正确做法是按数据层分工。

  • 进度层和依赖层由成员自治:因为他们掌握最真实的信息,集中管控只会导致数据上移过程中的失真。
  • 里程碑层和口径定义由 PMO 或项目经理集中管控:因为这两件事需要跨团队一致性,成员各自定义必然碎片化。
  • 风险层的汇总与解读由项目经理负责:成员负责提供信号,不负责判断整体风险等级,否则会超出他们的职责范围。

5. 私有化部署 vs SaaS:按数据边界决策,不按成本决策

这一条我态度很明确:如果数据不允许出内网,就没有讨论余地,直接选私有化;如果允许,则按总体拥有成本决策。

私有化的成本不只是服务器,还包括升级维护、版本跟进、内部运维投入。所以不要因为"私有化听起来更安全"就默认选它,也不要在数据边界明确的情况下为了省一点钱去挑战合规底线。

我把这五组取舍整理成一张对比表,方便你直接拿去和团队对齐。

取舍维度 倾向 A 的条件 倾向 B 的条件 我的建议
采集精度 vs 采集成本 项目复杂度高、依赖多、延期代价大 项目短、团队小、沟通成本低 先砍字段再砍频率,保留每日阻塞信号
自建表格 vs 平台工具 5 人以下、周期 2 个月内 10 人以上、多项目并行、需跨团队依赖管理 用月维护工时而非采购价格做决策
统一口径 vs 快速启动 组织级多项目汇总需求强 单项目验证阶段 先冻结一版明确口径,跑起来再迭代
成员自治 vs 集中管控 进度层、依赖层、风险信号采集 里程碑层、指标口径定义 按数据层分工,不搞一刀切
私有化 vs SaaS 数据不允许出内网、有合规审计要求 数据边界宽松、追求快速上线 按数据边界决策,不按成本决策
七、不同情况下的取舍

八、结语:目标进度落地,最后拼的是"谁在看数据、看完做什么"

回到最开始那个"完成度 88%"的故事。我现在回头看,那个项目真正的问题从来不是数据不准,而是数据被采集了,却没有被解读,更没有被转化成动作。成员每周花两小时填数据,管理层每周花十分钟看数字,中间那段最关键的判断过程,是空的。

所以这篇内容我最想传达的独特观点是:项目目标进度的落地,关键不在方法论有多先进,而在项目成员是否具备"从数据到判断"的最小能力。你不需要学统计分析,不需要建复杂模型,你只需要能做到四件事,知道自己该看哪一层数据、能算出一个带权重的偏差、能区分真偏差和口径问题、能把结论转成一个具体动作。

这四件事里,前三件靠方法和工具,最后一件靠团队文化。而文化这一件,往往是最先被忽略、最后被证明最致命的。

如果你今天就要开始,我建议的动作顺序是:

  1. 今天,把你手上正在做的项目里所有任务补上"估算工时"字段。哪怕只是粗略估,也比没有强。
  2. 这周,算一次工时加权完成率,和你之前用的计数完成率并排放。看看裂口有多大。
  3. 下次站会,把发言模板换成"我看到什么偏离 / 我判断原因是什么 / 我需要什么动作"。
  4. 两周之后,检查一次:这两周提出的偏差结论里,有多少形成了明确动作、又有多少被关闭了。

如果第 4 步的答案让你不满意,那说明问题不在数据,在闭环。这时候你要做的不是加更多字段,而是先去解决"分析完为什么没有动作"这件事。目标进度落地,从来不是一个人的事,但也确实需要有人先开始,而先开始的那个人,可以就是你。

八、结语:目标进度落地,最后拼的是"谁在看数据、看完做什么"

常见问题解答(FAQ)

1. 项目成员做目标进度数据分析,第一步应该采集哪些数据?

我在项目里其实不是PM,只是负责其中一块任务的普通成员。每次站会上听项目经理问进度,我都只能凭感觉说‘差不多了’,结果后面经常被打脸。我想知道自己这种角色,到底该盯哪些数据才算真正在分析,而不是随口汇报。

成员视角不用一上来就做全量指标,先固定盯四类数据就够:一是自己名下任务的计划完成时间和实际完成时间,用来算单任务偏差;二是所在模块的里程碑节点状态,只有未开始、进行中、已完成、有风险四种;三是投入工时或人天,对比计划投入看资源是否超支;四是阻塞项和依赖项,记录卡了几天、卡在谁那里。

先把这四类按周记录,你就有了分析的基本盘,比泛泛地说进度正常有用得多。判断依据很简单:凡是能被记录成时间、数量或状态的数据才叫数据,形容词不算。

2. 进度偏差率到底怎么算,不同人算出来不一样怎么办?

我们组之前开会讨论延期,我说偏差20%,另一个同事说只有5%,最后吵了半天也没结论,特别尴尬。我怀疑就是大家对偏差率的定义不一样,但又不确定标准算法是什么,想知道成员层面怎么统一口径。

偏差率不统一,八成是因为分子分母取的基准不同。可执行的统一做法是:先约定以计划完成时间或计划工作量为分母,公式统一成偏差率等于实际减计划再除以计划,正数代表落后,负数代表提前。再约定统计颗粒度,是按任务算、按模块算还是按周算,三者不能混着比。

最后约定只统计已到计划截止时间的任务,还没到期的任务不纳入偏差计算,否则会人为放大偏差。判断依据是口径先于数值,宁可先花十分钟对齐定义,也不要事后为数字吵架。

3. 作为普通成员,我分析出来的进度数据要怎么在站会上反馈才有效?

我以前在站会上直接报数字,比如完成了3个任务、还剩5个,结果大家听完没什么反应,PM也只是点点头。我慢慢发现光报数字好像没用,但不知道怎么表达才能让我的分析真正推动事情,而不是走个形式。

有效的反馈结构是数据加判断加建议,三段缺一不可。先给一句结论,比如本模块本周偏差率约15%,主要卡在接口联调;再用一到两个数据支撑,说明偏差集中在哪个环节;最后给出你希望得到的支持或调整建议,比如需要谁配合、是否要顺延某个里程碑。这样说的好处是别人不用替你做判断,直接就你的结论讨论对策。

判断依据是站会时间有限,报数字只是把问题抛给别人,给结论才是把分析转化成决策输入。

4. 成员分析完进度数据后,怎么区分是假偏差还是真风险?

我有次看到任务延期了两天,赶紧上报说项目有风险,结果PM看了一眼说没事,后面也确实没影响。这让我很困惑,同样是偏差,什么时候该当成真风险处理,什么时候可以不用太紧张,我怕老是误报反而失去信任。

区分的关键看两个维度:一是否影响关键路径或里程碑,二是否有继续扩大的趋势。如果偏差发生在非关键路径、且有缓冲时间可以吸收,通常算假偏差,记录观察即可;如果偏差已经压到关键路径、或者连续两期在扩大、或者依赖方无法按时交付,就是真风险,需要立即上报并给出应对选项。

实操上可以给每个偏差标一个影响等级,比如可吸收、需关注、需升级,升级的才在站会上重点讲。判断依据是风险不看单点数字大小,看它对目标达成有没有实质威胁,以及会不会继续恶化。

核心关键词

读者评论

冯
冯天佑

作为经常填周报的后端,这个案例太真实了。按任务数算完成度,很容易把难任务藏到后面,表面88%其实工时可能才一半。文章说口径要写进工具字段而不是文档,我认同,否则认真填数据的人反而制造虚假安全感。

曾
曾雨桐

从PMO角度看,11和17的样本量确实不能当严格统计,图表也标了示意。但有价值的是那组背离线:自报完成度和工时加权在中期差20多个百分点。单一计数口径必须配交叉校验,比如进行中任务停留时长、关键路径启动时间。

胡
胡启航

测试视角最扎心的是环境准备晚了9天却没被登记为阻塞,最后第6周联调崩盘。延误根因里需求理解偏差占34%,说明很多返工不是干得慢,而是开头没对齐。测试最好在需求拆解时就介入,把验收口径和依赖项显性化。

秦
秦嘉禾

作为带团队的人,最认同“数据只用于调整计划,不用于评价个人”。一旦拿偏差率问责,成员下次就会把风险藏起来。分析没有动作闭环也是白做,必须落到谁、何时、做什么,否则29人时的返工只是开始。

文章包含AI辅助创作:目标进度落地方案:项目成员开展项目目标的数据分析案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/313713

赞 (0)
飞飞飞飞
成功标准管理方法大全:项目成员项目目标协同管理落地清单
上一篇 1天前
项目目标流程与规范:项目成员项目目标协同管理关键指标
下一篇 1天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
