项目中最危险的进度汇报,不是“延期”,而是“正常”。我做项目复盘时见过太多次:周会上每个人都说“正常推进”,到了交付前两周突然集中爆雷,一问才发现所谓“正常”背后是三周没验证的假设、两个没解决的依赖、一份没人看的日报。项目目标效率低,绝大多数时候不是成员不努力,而是目标没被翻译成可执行动作、进度没有可验证证据、阻塞没有升级通道。本文从项目成员的第一视角出发,把目标进度拆成对齐、拆解、证据化、清障、复盘五个动作,给出四张能直接落地的模板,以及一套 7 天启动清单。
需要先说明数据来源:文中涉及的效率对比数字,一部分来自我参与过的团队实测记录(样本规模在 8 到 40 人之间),另一部分是基于公开项目管理调研的合理推演,我会在具体位置标注“示意数据”还是“实测观察”。不编造“效率提升 300%”这类无法核实的结论。
一、先给核心结论:目标效率的瓶颈在系统,不在态度
如果只看一句话结论,我会这样总结:项目目标效率提升,本质是降低三类损耗,对齐损耗、验证损耗和等待损耗。对齐损耗来自信息不对称,验证损耗来自进度不可证伪,等待损耗来自阻塞无法及时升级。这三类损耗一旦被压缩,成员不需要加班,项目进度反而更稳。
1. 三个动作优先级高于一切
在长达数年的项目实践中,我发现成员层面真正能撬动结果的动作只有三个:把目标翻译成可验收的产出、把产出挂上可点击的证据、把阻塞按规则升级。其他所有方法论,更复杂的甘特图、更精细的工时统计、更频繁的日报,都属于锦上添花,不是雪中送炭。
判断顺序很重要。如果一个团队连“本周的验收标准是什么”都答不上来,先上任何进度软件都是浪费。软件会放大已有的清晰度,也会放大已有的混乱。
2. 目标效率的闭环只有五步
我把它概括为一条闭环:对齐 → 拆解 → 证据 → 清障 → 复盘。这五步构成一个循环,上一轮复盘的输出,就是下一轮对齐的输入。任何一步断裂,进度都会失真。

3. 成员视角比管理者视角更稀缺
市面上讲进度管理的内容,绝大多数站在项目经理或 PMO 的角度:怎么催、怎么盯、怎么考核。但真正每天执行任务的成员,需要的是另一套东西:我怎么确认自己理解对了目标、我该怎么汇报才不显得心虚、我遇到卡点该怎么求助才不被认为能力差。这套内容供给严重不足,也是我写这篇文章的主要原因。
二、真实场景:一个典型的“进度正常”翻车过程
我参与过一个约 30 人的企业级系统上线项目,涉及研发、测试、实施、客户成功四个职能,周期四个月。项目在第 12 周之前,周报上的状态一直是绿色,第 13 周突然变成红色,交付延期三周。事后复盘,问题在更早就已经埋下。
1. 第 4 周就已经出现的信号
负责数据迁移的成员在周报里写“迁移脚本已完成 80%”。这个 80% 是怎么来的?他自己估计的。没有说明剩下 20% 是什么,没有说明已完成的 80% 有没有在真实数据量上跑过,也没有说明依赖的源系统字段是否已经冻结。
这就是典型的百分比型进度。它看起来精确,实际上不可验证。百分比进度的最大问题是:它把“我做了多少”和“还剩多少风险”混为一谈。
2. 第 9 周阻塞被隐藏
成员发现源系统有两个字段的取数逻辑和文档不一致,需要对方团队确认。他先在群里问了一次,没人回,就自己绕过去写了个兼容逻辑。第 9 周周报里,这件事完全没有出现。
为什么不说?他的原话是:“我觉得自己能搞定,说了显得我在甩锅。”这是成员视角最真实、也最容易被忽视的心理成本。管理者以为沟通渠道是通的,实际上成员自我过滤掉了大量关键信息。
3. 第 13 周集中爆雷
上线前联调时,兼容逻辑和数据校验规则冲突,导致历史数据迁移失败。修复、重跑、再验证,整整拖了三周。三周的代价里,真正写代码只占两天,剩下全是对齐、复现、协调和重新验证。

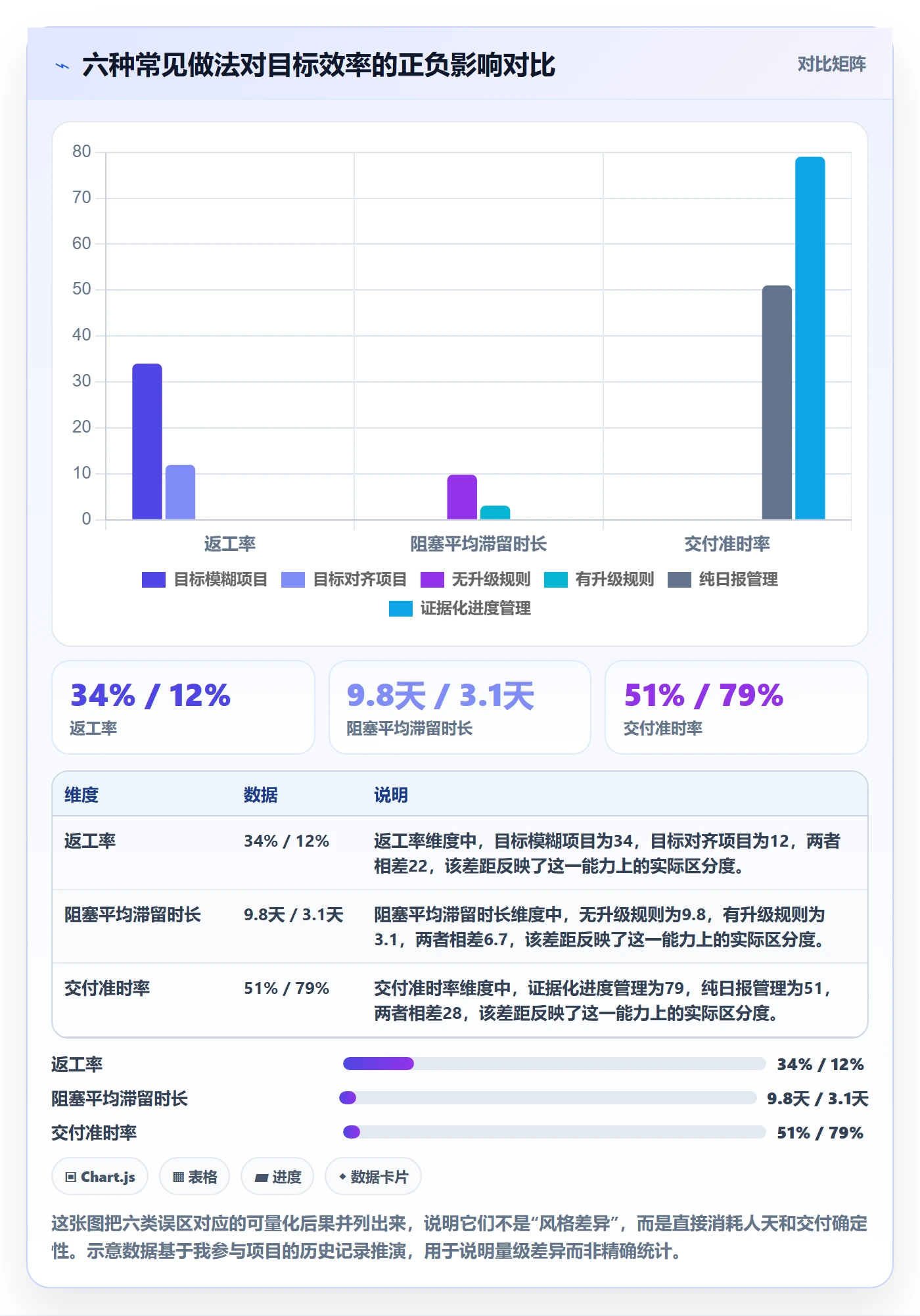

三、常见误区:这六个做法正在拖慢你的项目
我在复盘中记录过成员层面的高频错误做法,它们往往看起来都很“努力”,但对目标效率是负向的。下面六个误区,如果你中了三个以上,建议先停下来调整方法,再谈提速。
1. 把忙碌当进度
每天开会、回消息、改需求、救火,看起来很忙,但一天结束时说不出“今天产出了什么可验收的东西”。忙碌是过程指标,产出才是结果指标。只统计工时和会议次数的团队,无法判断真实进展。
2. 把百分比当成果
“完成了 80%”传递的信息量几乎为零。它既不说明已完成部分的验证程度,也不说明剩余部分的不确定性。真正有用的进度表达是“已完成 A、B、C 三个可验证产出,剩余 D 依赖 X 确认”。
3. 把日报当管理
很多团队用日报解决信息不对称,结果是每个人花 20 分钟写流水账,管理者花 1 小时读流水账,关键阻塞依然没被识别。日报的问题在于它是自由文本,缺少结构化字段,无法被快速扫描和比对。
4. 把沟通当清障
“多沟通”是项目管理里最没用的建议之一。沟通是手段,不是目的。真正需要的是沟通的规则:什么问题必须当场升级、什么情况下 24 小时内必须给出答复、谁有权限调动跨部门资源。没有规则的沟通只会增加噪音。
5. 把工具当答案
换一套项目管理工具,不会自动解决目标不清的问题。工具只能承载方法,不能替代方法。先有对齐卡和证据字段,再选工具;反过来做,只会把混乱数字化。
6. 把复盘当追责
如果复盘会的实际效果是找人背锅,那下一次所有人都会隐藏问题。复盘的目的不是评价人,而是更新流程和模板。一旦成员预期到“说真话会被追责”,你拿到的所有进度数据都不可信。

四、专业判断逻辑:为什么这些方法有效
上面讲的都是现象,这一节讲判断依据。我判断一个进度管理方法是否有效,主要看它是否同时满足三个条件:可证伪、低成本、能升级。缺少任何一条,方法就会在实际执行中退化。
1. 可证伪:进度必须能被推翻
一个好的进度描述,应该允许别人说“你这个不对”。比如“迁移脚本已在 500 万条真实数据上跑通,校验通过率 99.97%,日志链接在 X”,这样的描述可以被验证,也可以被推翻。而“完成 80%”无法被推翻,也就无法被管理。
从信息论角度看,不可证伪的陈述信息量接近于零。它在团队沟通中占据位置,却不传递有效信号,这是对齐损耗的主要来源。
2. 低成本:方法必须能长期坚持
我见过很多团队引入极其精细的进度体系,前两周执行得很好,第四周开始退化,第八周彻底放弃。原因不是成员懒,而是维护成本超过了收益。
经验判断是:成员每周在进度维护上的时间不应超过 25 分钟。超过这个阈值,体系就会被绕过。所以模板必须精简到几个关键字段,宁可少填,不可填不完。
3. 能升级:阻塞必须有出口
成员遇到问题,如果只能靠自己硬扛,或者只能在没有规则的群里问一句,那么阻塞就会长期滞留。有效的体系必须明确:什么级别的阻塞、在多久之内、升级给谁、对方需要在多久内响应。
这一点在跨职能项目中尤其关键。研发成员往往没有权限调动实施或客户侧资源,如果没有升级路径,他只能选择绕过,而绕过就是未来的技术债和进度风险。

五、具体案例与数据观察:一个 120 人研发组织的改造过程
下面这个案例来自我参与过的一家做企业级软件的中型公司,研发组织约 120 人,同时并行 6 到 8 个项目,客户交付和内部产品迭代混跑。改造前的核心痛点是:跨部门依赖经常断、进度汇报不可信、阻塞平均滞留接近两周。
1. 改造前的基线数据
我们用两周时间做了基线采样,记录如下:跨团队依赖平均确认周期 6.4 天;阻塞从被发现到闭环平均 9.8 天;迭代内返工任务占比 31%;交付准时率 54%。这些数字都是我从当时的项目记录里整理出来的,口径是“任务级”,不是估算。
值得注意的是,同期成员自评的“工作饱和度”高达 87%,也就是说大家并不闲,只是在低效率的循环里消耗。
2. 三步改造动作
第一步,把所有在建项目的目标改成“验收标准 + 可验证证据”的双字段描述,取消纯百分比。第二步,建立阻塞分级和升级时限规则,明确 P0 阻塞 4 小时内必须升级到部门负责人。第三步,把原来每天的自由文本日报,改成每周两次的结构化进度更新。
这里有个关键取舍:我们没有引入复杂的工时统计,也没有强制所有人画甘特图。原因是 120 人规模、跨职能并行的组织,工时精度带来的收益远低于维护成本。
3. 工具承载与迁移考虑
当方法跑顺之后,才需要考虑用什么工具去承载。这家公司当时的诉求很明确:需要私有化部署,因为有客户数据合规要求;需要从原有工具平滑迁移历史工作项,因为积累了三四年的项目数据;还需要能支撑 100 人以上组织跨项目、跨职能的协作视图。
他们在选型阶段评估过 PingCode 这类面向中大型企业的研发管理平台。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,支持从 Jira 平滑迁移,是国产替代场景下常被纳入候选的方案。对这家公司来说,决定性的不是功能多少,而是三点:历史数据的迁移成本、私有化部署的合规适配、以及跨项目依赖关系能否被可视化管理。
我在这里想强调的判断是:工具选型应该发生在方法论稳定之后,而不是之前。先想清楚你的对齐卡长什么样、阻塞怎么分级、周更包含哪些字段,再去看哪个平台能承载这套结构。反过来做,通常会导致工具上线三个月后闲置。

4. 成员侧的真实反馈
改造三个月后我做过一轮匿名访谈,最有价值的一条反馈是:“以前我每周要花一个多小时解释进度,现在十五分钟填完,剩下的时间真的在做事情。”另一条是:“知道卡住多久必须升级之后,我反而没那么焦虑了,因为不用自己判断要不要麻烦别人。”
这两条反馈印证了同一个判断:清晰的规则比更强的责任心更能提升目标效率。
六、五张核心模板:字段设计与使用说明
模板不是越多越好。我建议先落地四到五张,覆盖对齐、拆解、证据、清障、复盘五个环节,其余都可以后期补充。下面给出字段设计和填写要点。
1. 目标对齐卡
用途:把项目目标翻译成成员能执行、能验收的动作。填写时机是项目启动或新成员加入时,由成员和负责人共同确认。
| 字段 | 填写要求 | 正例 | 反例 |
|---|---|---|---|
| 项目目标 | 一句话,含可衡量结果 | Q3 完成迁移工具上线,支持 500 万级数据 | 做好迁移工作 |
| 我的目标 | 我负责的可验收产出 | 完成迁移脚本并在真实数据上验证通过 | 配合迁移 |
| 验收标准 | 可判断通过与否的条件 | 校验通过率 ≥ 99.9%,无数据丢失 | 质量达标 |
| 关键依赖 | 需要谁提供什么 | 源系统字段冻结,由数据组在第 3 周确认 | 依赖其他部门 |
| 截止时间 | 具体日期,非周次 | 第 6 周周五前 | 六月中旬左右 |
| 证据形式 | 什么算证明完成 | 验证报告链接 + 运行日志 | 完成后说明 |
填写要点:反例那一列是我从真实周报里摘出来的原话,做了脱敏。你可以用它们检查自己的对齐卡是否达标。如果“验收标准”一栏无法判断通过与否,这张卡就没有起到作用。
2. 里程碑倒推表
用途:把截止日变成节点地图,让成员知道每个阶段该产出什么,而不是只盯最后一天。
| 节点 | 交付物 | 负责人 | 前置依赖 | 计划日 | 实际日 | 风险 |
|---|---|---|---|---|---|---|
| M1 方案确认 | 迁移方案文档 | 成员 A | 字段清单确认 | 第 2 周 | 第 2 周 | 低 |
| M2 脚本开发 | 可运行脚本 | 成员 A | 测试数据就绪 | 第 4 周 | 第 5 周 | 高 |
| M3 全量验证 | 验证报告 | 成员 B | 脚本冻结 | 第 6 周 | , | 中 |
| M4 上线切换 | 切换记录 | 成员 C | 验证通过 | 第 8 周 | , | 中 |
填写要点:实际日与计划日的差值就是最早的预警信号。不用等到整体延期,单个节点偏离两天就应该触发讨论。前置依赖一栏必须写清“谁、提供什么、什么时候”,不能写“其他部门配合”。
3. 周进度更新表
用途:替代“完成 80%”,让进度可验证。建议每周固定一次,全组同步,成员填写时间控制在 10 到 15 分钟。
| 字段 | 填写要求 |
|---|---|
| 本周产出 | 列出可验收的具体产出,不写百分比 |
| 证据链接 | 文档、代码提交、测试报告、数据截图 |
| 下周目标 | 预计产出的可验收结果 |
| 当前阻塞 | 无法自行推进的事项,写明卡在哪一步 |
| 需支持 | 需要谁在什么时候提供什么 |
| 状态 | 红/黄/绿,黄和红必须说明原因 |
填写要点:状态为绿的唯一标准是“本周产出全部完成且有证据”。如果某件事没有证据,即使你觉得做完了,也应标黄。这条规则能消除大量虚假乐观。

4. 风险阻塞看板
用途:让阻塞可见、可追踪、可升级。关键是分级和时限,而不是把看板做得好看。
| 级别 | 判定标准 | 升级对象 | 响应时限 |
|---|---|---|---|
| P0 | 阻断关键路径,无法继续推进 | 部门负责人 | 4 小时内 |
| P1 | 影响本周目标,有替代方案 | 项目负责人 | 24 小时内 |
| P2 | 影响后续节点,当前不阻断 | 组内协调 | 3 个工作日内 |
填写要点:成员最重要的不是解决问题,而是按规则暴露问题。如果一个人把所有阻塞都标成 P0,说明分级规则没被理解;如果一个人从不标 P0,说明升级通道没有安全感。两种情况都需要管理者主动介入调整。
5. 复盘表
用途:把一次项目的经验变成下一次的效率。复盘不是总结大会,输出必须是可执行的动作项,且进入下一轮的对齐卡。
| 字段 | 填写要求 |
|---|---|
| 目标结果 | 原定目标与实际结果对比 |
| 偏差原因 | 区分方法问题和执行问题,不指向个人 |
| 有效动作 | 哪些做法值得保留并写进模板 |
| 无效动作 | 哪些环节消耗了时间但没有产生价值 |
| 下轮改进 | 问题、动作、负责人、截止时间 |
七、7 天落地清单:从明天开始可以怎么做
方法讲完了,接下来是可执行部分。我给出一套 7 天启动清单,每天只做一件事,总投入控制在每天 30 分钟以内。这套清单我在多个团队试过,能在不改动组织结构的前提下启动。
1. 逐日动作安排
- D1 对齐目标:找项目负责人确认项目目标和你的个人目标,填写目标对齐卡,重点确认验收标准和证据形式。
- D2 建立里程碑:从交付日倒推,写出 4 到 6 个关键节点,标明前置依赖和负责人。
- D3 定义证据:为每个里程碑确定“什么算完成”,写明具体证据形式和存放位置。
- D4 改造周更:用周进度更新表的六个字段替换原来的自由文本汇报,本周就开始用。
- D5 建立阻塞看板:把当前所有卡点列出来,按 P0/P1/P2 分级,明确升级对象和时限。
- D6 开一次短站会:15 分钟,只同步三件事:昨天产出、今天目标、当前阻塞。不汇报细节,不讨论方案。
- D7 做一次小复盘:用复盘表检查这一周的偏差,重点看哪些阻塞被及时暴露、哪些产出缺少证据。
这套清单的关键不是全部严格执行,而是先跑通一个循环,再优化细节。我最常见的观察是:只要 D1 和 D4 做扎实,项目进度的可信度就会有明显改善。

2. 工具选择的推进顺序
如果你的团队还在用表格,不建议一上来就换系统。合理的顺序是:先用表格把模板结构跑顺两周,确认字段没有多余也没有缺失,再评估是否需要工具承载。
需要工具承载的信号有三个:并行项目超过三个、跨部门依赖频繁断点、历史数据需要长期留存和检索。三个都不满足时,表格是性价比最高的方案。
当确实需要工具时,评估维度建议按这个顺序排列:能否承载你已确定的字段结构、私有化部署和数据合规能力、历史数据迁移成本、跨项目依赖的可视化能力、成员上手成本。对中大型组织来说,迁移成本经常被低估,从 Jira 这类平台平滑迁移的能力,会成为实际选型中的关键权重。
八、不同情况下的行动建议
同样的方法,在不同团队规模和成熟度下,落地方式差别很大。下面按四种典型场景给出建议。
1. 三人以下的创业团队
不需要任何工具和正式模板。每天口头同步三件事:今天产出什么、卡在哪、需要谁配合。唯一值得坐下来做的是目标对齐卡,用一页纸写清楚这个月的验收标准。
这个阶段最容易犯的错是追求流程完备。三个人用不上的流程就是负担。
2. 十人左右的跨职能项目组
建议完整落地周进度更新表和风险阻塞看板,两者是整个体系的骨架。站会控制在 15 分钟以内,里程碑倒推表可以简化到只写节点和依赖。
这个规模的关键矛盾是“信息量增加但沟通成本不能同步增加”,结构化字段是唯一解。
3. 五十人以上的多项目组织
需要引入统一的模板标准和工具承载,否则不同项目各说各话,无法横向比较。此时建议设立一个轻量的 PMO 角色,负责维护模板、抽查证据质量、跟踪阻塞闭环率。
这个规模下,跨项目依赖管理的重要性会超过单项目进度管理,因为大部分延期来自项目之间的资源冲突和信息断裂。
4. 合规要求高的行业
金融、医疗、政企类项目通常有数据不出域的要求。这种情况下,私有化部署能力是硬性门槛,不能妥协。选型时应优先验证部署方案的完整性、权限模型的细粒度、以及审计日志的可用性。
这类组织往往也意味着更大的组织规模和更长的历史数据积累,因此数据迁移的平滑程度会直接影响上线周期。像 PingCode 这样支持私有化部署、支持从 Jira 平滑迁移、主要服务中大型企业及 100 人以上组织的平台,通常会在这一场景下被纳入候选范围。最终选型仍应回到自身的字段结构和协作模式上做验证。

九、不同情况下的取舍
最后这一节讲取舍。任何方法论都有成本,选择一种做法就意味着放弃另一种。我把最常见的四组取舍列出来,供你判断。
1. 精细度与可持续性的取舍
字段越多,信息越完整,但维护成本越高,体系越容易在几周后崩掉。我的建议是先控制在六个字段以内,跑满一个月再考虑增加。多数团队最终稳定在五到七个字段。
2. 透明度与心理安全的取舍
进度越透明,成员暴露问题的压力越大。如果没有明确“不因暴露问题追责”的规则,透明度会迅速退化为粉饰。透明度和心理安全必须同步建设,只推其中一个必然失败。
3. 标准化与灵活性的取舍
统一模板便于横向比较和管理,但会牺牲部分场景适配。我的判断是:字段可以统一,填写方式可以灵活。比如所有项目都必须填“本周产出”和“阻塞”,但证据形式允许按项目类型不同而不同。
4. 自建与采购的取舍
表格自建启动快、成本低、灵活,但缺乏权限管理、历史追溯和跨项目视图。采购平台功能完整,但引入成本和迁移成本高。
判断依据是规模和周期:项目周期短于三个月、团队少于十人,用表格;长期并行多项目、成员超过五十人、有合规要求,考虑平台化。处在中间地带的组织,可以先用表格验证方法,等结构稳定后再迁移,这样能避免把混乱搬进系统。

十、把目标效率变成一种日常习惯
回到开头那句话:最危险的进度汇报不是延期,而是没有证据的“正常”。项目目标效率的提升,从来不是靠某一次流程改造完成的,而是靠一套能被长期坚持的小动作积累出来的。
如果只从这篇文章里带走一件事,我希望是:把“我做了多少”换成“我产出了什么可验证的东西”。这一个转换,能同时改善对齐、验证和复盘三个环节。
下一步怎么做?如果你手上正有在推进的项目,今天就可以做两件事:第一,为你的当前任务写一张目标对齐卡,重点确认验收标准和证据形式;第二,把下一次周报从自由文本改成结构化字段。两周之后再看,你对项目节奏的判断会明显踏实得多。
如果团队已经跑顺了个人层面的动作,再考虑跨项目依赖和工具承载。方法在前,工具在后;结构在前,系统在后。顺序对了,效率提升是自然结果,不需要靠加班硬换。
常见问题解答(FAQ)
1. 项目成员怎么判断自己的目标进度是真进度还是假进度?
我在项目里经常遇到这种情况:每周汇报都说完成了80%,但真到交付前一天才发现关键依赖没打通。我自己也不太确定,到底怎么判断进度是真健康还是只是看着正常。
先看有没有可验证的产出证据。把进度从百分比换成证据字段:本周产出了什么文件、哪条接口联调通过、谁的签字确认、哪个评审已过。如果一条证据都拿不出来,只能写‘还在做’,那这个进度就按未开始算。判断口径很简单:能被第三方复现或验收的产出才算进度,感觉、忙碌和口头同步都不算。
建议在周更新里固定加一栏‘证据链接’,连续两周填不出证据的任务,直接标红并进入清障流程。
2. 目标对齐卡到底要写哪些字段,项目成员自己填有用吗?
我们项目开过对齐会,但开完大家理解还是不一样。我是普通成员,不是负责人,想知道自己单独填一张目标对齐卡有没有意义,还是这只是管理层的形式主义。
有用,而且成员自己填比负责人统一发更有价值。核心字段控制在六个:项目目标一句话、我这部分要交付什么、验收标准、我依赖谁、谁依赖我、截止时间。填写时把项目目标翻译成‘我交付什么、被谁验收’,而不是复述口号。判断依据是:如果填完后你能说清‘什么算完成’和‘卡在谁那里’,这张卡就合格。
建议在对齐会后24小时内自己填一版,发给负责人确认,分歧当场收敛,比事后返工便宜得多。
3. 周进度更新怎么写才不被当成流水账?
我每周都写周报,但感觉写完没人看,领导还是会在群里问进度。我不确定是我的写法有问题,还是这个环节本身就没用,想知道有没有更高效的写法。
把周报从‘我做了什么’改成‘产出、证据、阻塞、需要谁’。推荐六字段:本周产出、证据链接、下周目标、当前阻塞、需要谁支持、红黄绿状态。判断标准是:看的人能不能在30秒内判断要不要介入。如果一周没有任何阻塞和支持需求,要么任务太边缘,要么你在硬扛。
流水账的问题是只描述动作不暴露风险,改成这个结构后,领导问进度时可以直接引用,减少重复沟通。
4. 遇到阻塞时,项目成员应该自己扛还是往上升级?
我经常纠结一个问题:项目卡住了,是自己再想想办法,还是早点找负责人协调。早说怕显得能力不行,晚说又怕耽误整体进度,不知道有没有判断标准。
按阻塞分级处理,别靠感觉。第一级是自己半天内能解决的,自己处理并记录;第二级是需要跨角色配合、一天内无法推进的,直接在周更新或站会上提出;第三级是涉及资源、优先级、外部依赖变更的,当天升级给负责人,并附上影响、已尝试动作和建议方案。判断依据是影响面和时间成本,不是面子。
升级不是甩锅,而是让有权调动资源的人及时介入。建议把阻塞写成看板卡片,写清责任人、升级对象和解决时限,避免口头说过就忘。
