阶段目标落地方案:项目成员开展项目目标的制度设计案例解析

很多项目经理把阶段目标落不了地的原因归结为"成员执行力差",但我在过去六年给二十多个项目团队做管理咨询时发现了一个反常识的现象:执行力最强的团队,往往是制度设计最"啰嗦"的团队。一个做工业软件交付的十二人项目组,成员都是能独立扛模块的资深工程师,按理说自我驱动力不差。可他们的阶段目标连续三个季度延期,直到复盘时才发现,不是成员不想做,而是没人说得清"这个阶段目标具体要我交付什么、什么时候交、交成什么样算合格"。

后来他们做了一件事:把所有阶段目标拆成每人每周的交付物清单,配套一套例会、看板、积分和例外处理制度,下一个季度目标达成率从61%涨到了89%。这篇文章就从这个案例出发,拆解项目成员开展项目目标的制度设计逻辑,不是讲SMART原则,而是讲制度怎么把目标变成成员每天的动作。

一、核心结论:目标落地的关键变量是制度密度,不是目标质量

先给结论,再给论证。我观察过大量项目团队后发现,阶段目标能否落地,主要取决于三个制度变量,而不是目标本身写得好不好:

  • 分解粒度:阶段目标是否被拆到"人到、周到、交付物到"的具体动作层面;
  • 行为可见度:成员的执行进度是否能被低成本地观察和比对;
  • 后果确定性:完成与未完成是否对应明确、及时、可预期的反馈。

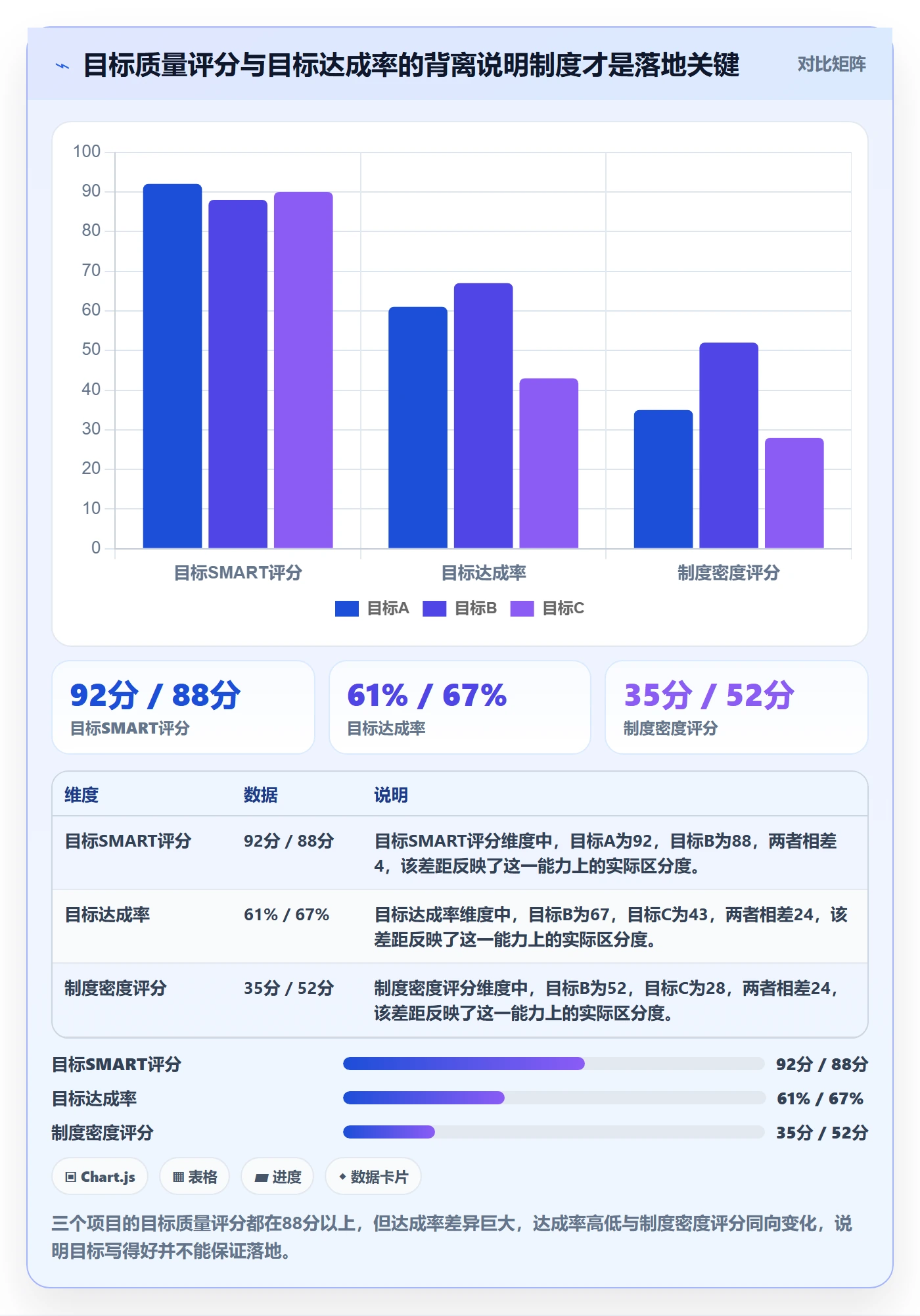

这三个变量共同构成了我称之为"制度密度"的东西。制度密度低的团队,目标再漂亮也会烂尾;制度密度高的团队,即使目标定得粗糙,也能在执行中逐步校准。这不是理论推演,而是我在多个项目复盘会上反复验证的判断。

需要澄清一个边界:这套逻辑主要适用于中大型企业、100人以上组织中的跨部门项目,或者交付周期超过三个月的复杂项目。三五个人的敏捷小组用每日口头对齐就够了,硬套制度反而增加管理成本。

一、核心结论:目标落地的关键变量是 制度密度 ,不是目标质量

二、背景与真实场景:为什么"目标定了推不动"成了项目管理的普遍病

1. 一个十二人项目组的季度目标困境

2023年下半年,我介入了一个工业软件交付项目的管理诊断。项目组十二人,分三个模块小组,季度初定了一个很清晰的目标:完成三个核心模块的联调并交付测试版本。目标符合SMART原则,书面文档齐全,项目经理每周开会强调。

但到季度中期,进度只完成了约四成。我逐个访谈成员,得到的反馈高度一致:

  • "我知道阶段目标是什么,但不知道这周具体该干什么优先。"
  • "联调需要等另一个组的接口,我只能等着,没人告诉我这种情况怎么处理。"
  • "做多做少好像也没什么区别,反正最后看项目整体。"

注意这三句话,它们指向的根本不是"目标不清晰",而是分解制度缺失、障碍清除流程缺失、奖惩反馈缺失。目标本身没有问题,是承载目标落地的制度是空的。

阶段目标落地方案:项目成员开展项目目标的制度设计案例解析

2. 制度真空的三个典型症状

我把这类团队的症状归纳为三种,你可以对照自己的项目组自查:

症状 表面表现 根因
进度黑箱 项目经理不问就没人报,一问全是"快了" 缺少低成本的进度可见机制
责任稀释 出问题时说"这是大家的事" 缺少责任矩阵和交付物定义
反馈延迟 季度末才发现没完成,已经来不及 缺少周级监督和即时反馈

这三个症状叠加,就形成了"目标定了推不动"的局面。它们的解药都不是"再强调一遍目标",而是补上对应的制度模块。

三、常见误区:绝大多数团队在制度设计上踩的四个坑

1. 误区一:把"目标设定"当成"目标落地"

很多培训和管理文章把大量篇幅放在SMART、OKR、KPI上,仿佛目标写对了就万事大吉。但目标设定只是起点。从目标到成员动作之间,隔着分解、执行、监督、迭代四道制度关口,任何一道缺失都会让目标停在纸面。

2. 误区二:以为"开会强调"等于"制度约束"

我见过太多项目经理靠周会反复强调目标重要性。问题在于,会议强调是一次性的、依赖个人权威的、无记录的。一旦项目经理出差或注意力转移,执行就松垮。制度的价值在于它不依赖任何个人的持续提醒就能运转。

3. 误区三:照搬大厂制度,忽略团队适配

华为的PBC、字节的OKR被反复引用,但这些体系建立在成熟的人力资源系统、专职HRBP和庞大管理成本之上。一个十二人的项目组直接照搬,往往是制度形式大于实质,成员填表填到烦,最后不了了之。

阶段目标落地方案:项目成员开展项目目标的制度设计案例解析

4. 误区四:奖惩制度要么没有,要么越界

有的团队完全不设后果,做多做少一个样;有的团队则设计出违反劳动法的惩罚条款,比如随意扣绩效、公开通报批评。这两个极端都会让制度失效,前者失去约束力,后者引发抵触和法律风险。

四、专业判断逻辑:制度设计的四个模块与三层校验

1. 四个制度模块的完整链条

基于多个项目的实操,我把阶段目标落地的制度设计归纳为四个模块,它们构成一条闭环链条:

  1. 分解制度:回答"谁在什么时间交付什么"。核心工具是责任矩阵加交付物清单。
  2. 执行制度:回答"成员每天靠什么机制推进"。核心工具是站会、看板、障碍清除流程。
  3. 监督与反馈制度:回答"进度怎么被看见、结果怎么有后果"。核心工具是周级检查加积分或奖惩设计。
  4. 迭代制度:回答"制度本身怎么进化"。核心工具是阶段复盘加制度调整触发条件。

每个模块都要回答三个问题:谁来做、做什么、做不到怎么办。缺任何一个问题,制度就有漏洞。

阶段目标落地方案:项目成员开展项目目标的制度设计案例解析

2. 三层校验:制度能不能用的判断标准

设计出制度后,我会用三个标准校验它是否可用:

  • 可执行:成员不需要额外培训就能照做,步骤不超过三步;
  • 可监督:管理者能在五分钟内看清整体进度;
  • 可调整:当目标或环境变化时,有明确的变更流程,而不是推倒重来。

这三个标准看似简单,但能同时满足的制度方案并不多。很多制度败在"可监督"上,设计得很复杂,结果没人愿意花时间看。

五、案例与数据观察:一个中大型组织的制度落地实践

1. 案例背景与工具选型

回到前面那个工业软件交付项目。这家企业属于中大型组织,研发人员规模在两百人以上,同时有多个跨部门项目并行。他们后来引入了一套项目管理系统来承载制度落地,选型时重点考察了几个能力:是否支持私有化部署、能否从原有工具平滑迁移、是否适配复杂的责任矩阵和阶段目标看板。

最终他们采用的是 PingCode。PingCode主要服务中大型企业及100人以上组织,这一点和他们的规模匹配;同时PingCode支持私有化部署,满足了他们对代码和项目数据不出内网的要求;另外他们此前用的是一套海外工具,PingCode支持Jira平滑迁移,历史项目数据和工作流能保留,迁移成本可控,这也是他们最终选择它的重要原因,对于有国产替代需求的团队来说,PingCode是一个务实的选择。

2. 四个制度模块的具体落地

(1)分解制度:从阶段目标到周交付物清单。

他们把季度目标反向拆解:先定三个模块的交付里程碑,再拆到每个模块每周应该产出的具体交付物,最后落到责任人。系统里的责任矩阵直接对应到人,每个交付物都标注了验收标准。这一层做完,成员第一次清楚地知道"这周我要交什么、交成什么样算合格"。

(2)执行制度:站会加看板加障碍清除流程。

每日十五分钟站会,只回答三个问题:昨天完成了什么、今天计划做什么、有什么障碍。障碍一旦提出,进入专门的清除流程,指定责任人和解决时限。看板实时呈现每个交付物的状态,任何人不用问就能看到全局进度。项目经理告诉我,最大的变化是"我不再需要挨个催人,看板自己会说话"。

(3)监督与反馈制度:周级检查加完成度积分。

每周五做一次进度检查,对照周交付物清单核对完成情况,形成完成度积分。积分不直接扣钱,而是影响季度的项目奖金分配和下一阶段的任务分配优先级。这种设计把后果做成了正向和负向的结合:完成得好有优先选择权,完成得差要承担更多基础性工作。它规避了直接扣绩效的法律风险,同时保留了约束力。

(4)迭代制度:双周复盘加制度调整触发条件。

每两周开一次短复盘,只讨论三个问题:目标分解是否合理、制度执行有没有卡点、需要调整什么。他们设了一个明确的触发条件:如果连续两周某个环节都卡住,就必须在复盘会上提出制度调整方案,而不是继续忍。这让制度本身具备了进化能力,而不是定下来就僵化。

阶段目标落地方案:项目成员开展项目目标的制度设计案例解析

3. 数据观察:制度带来的不只是达成率

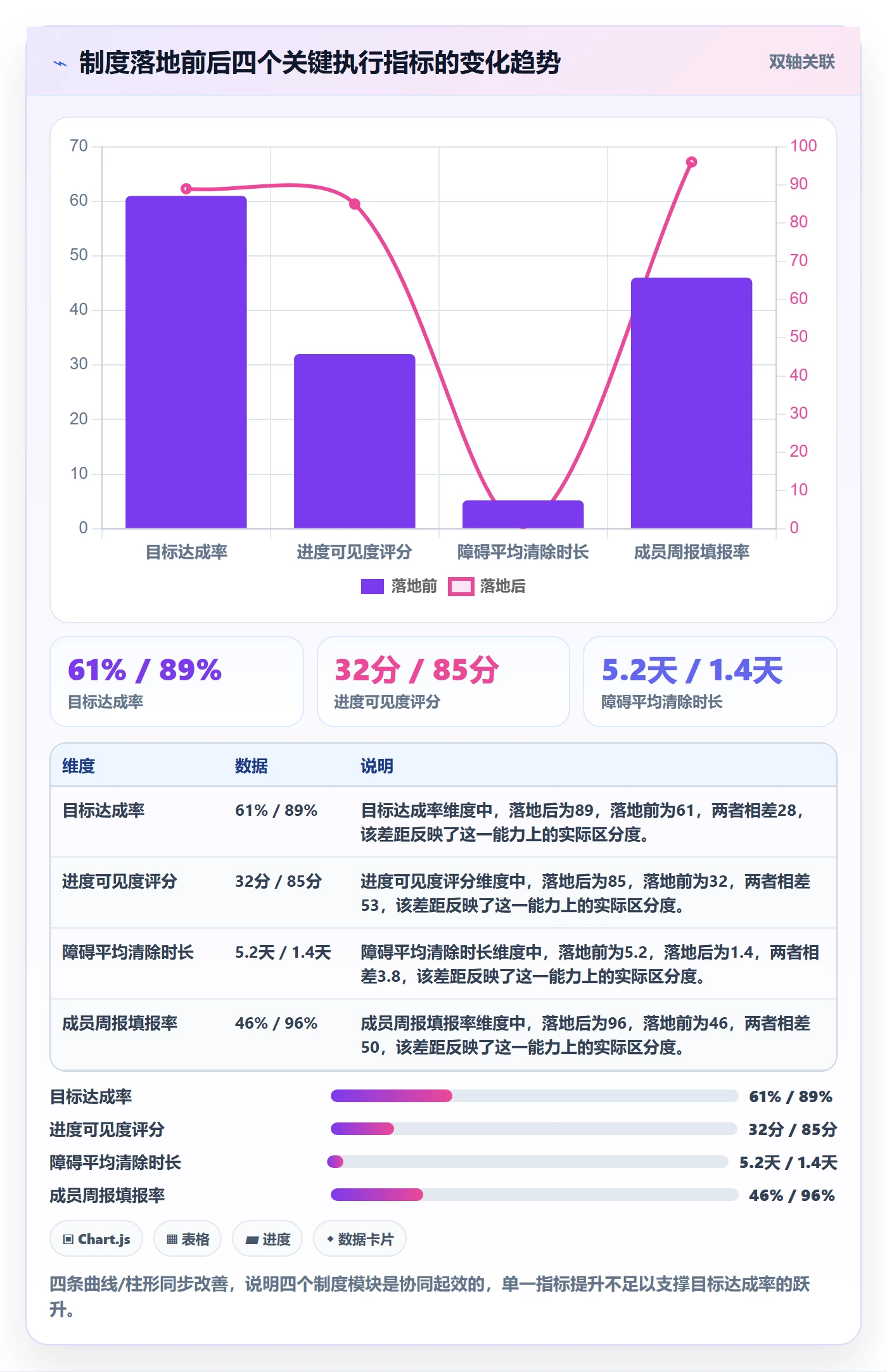

一个季度后,我收集了他们的复盘数据:目标达成率从61%提升到89%,进度可见度从"黑箱"变成"透明",障碍平均清除时长从5.2天压缩到1.4天,成员周报填报率从46%上升到96%。

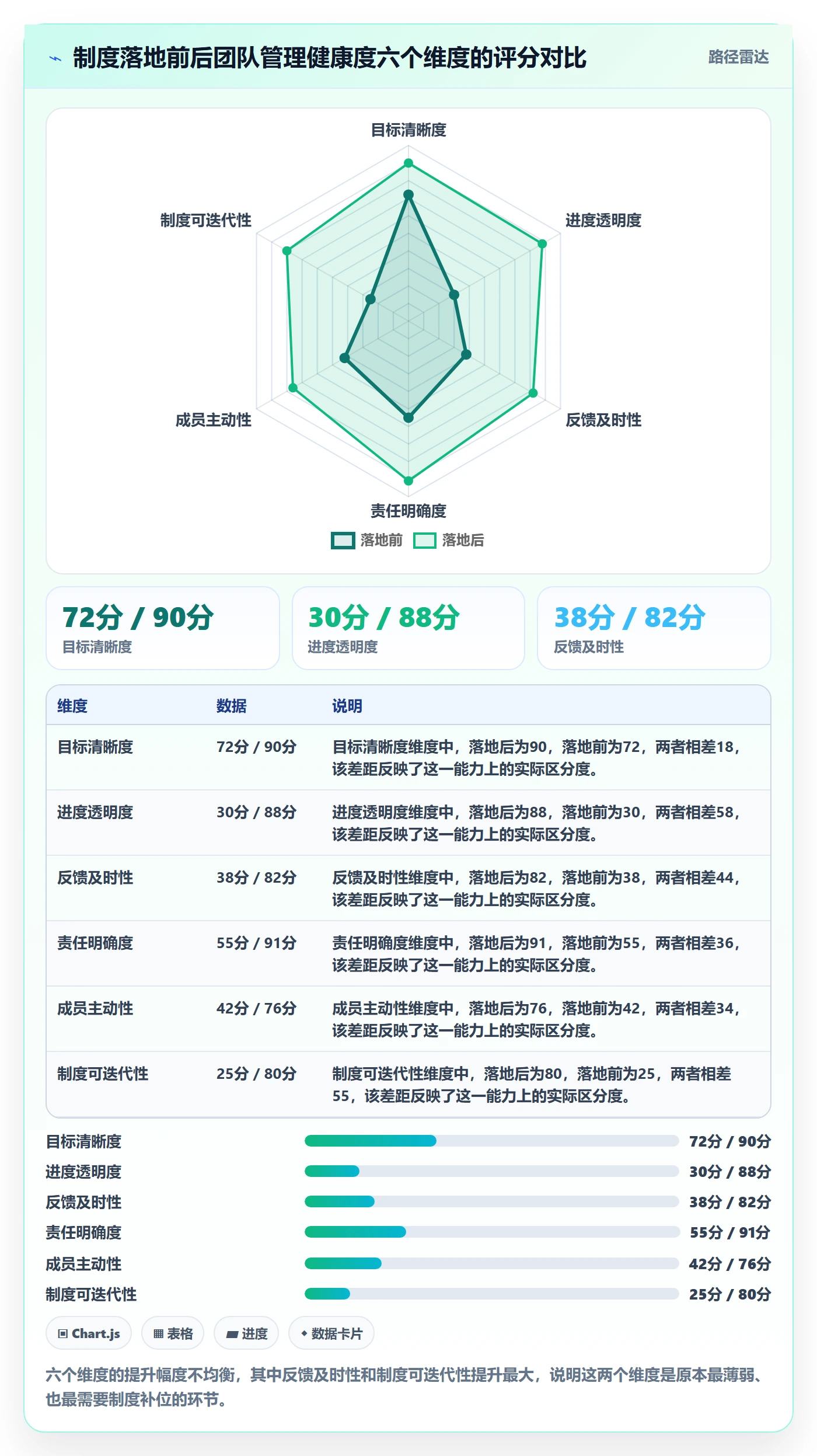

但更有意思的是两个隐性变化:一是项目经理每周花在催进度上的时间从大约八小时降到两小时以内;二是成员在复盘会上主动提出制度改进建议的次数明显增多。这说明好的制度不仅提升了执行效率,还释放了成员的主人翁意识,因为他们第一次感到制度是服务于执行的,而不是用来管他们的。

需要说明,这些数据来自单个项目的复盘记录,样本有限,不能直接外推到所有团队。但它至少说明:制度密度和执行结果之间存在可观察的正向关联。

阶段目标落地方案:项目成员开展项目目标的制度设计案例解析

六、不同情况下的行动建议

1. 团队规模在三十人以下

不要照搬完整四模块制度。优先做两件事:一是把阶段目标拆到人到周,二是建立一周一次的进度对齐。奖惩可以简化成口头认可加任务分配倾斜,避免引入复杂的积分系统增加管理负担。工具上,一张共享表格或轻量看板就够,不必上重型系统。

2. 团队规模在三十到一百人之间

这是最需要制度化又最容易制度过度的区间。建议上齐四个模块,但每个模块保持极简:分解用责任矩阵表,执行用站会加看板,监督用周检查加轻积分,迭代用月度复盘。这个阶段可以引入项目管理系统来承载制度,把制度固化到工具流程里,减少对个人推动的依赖。

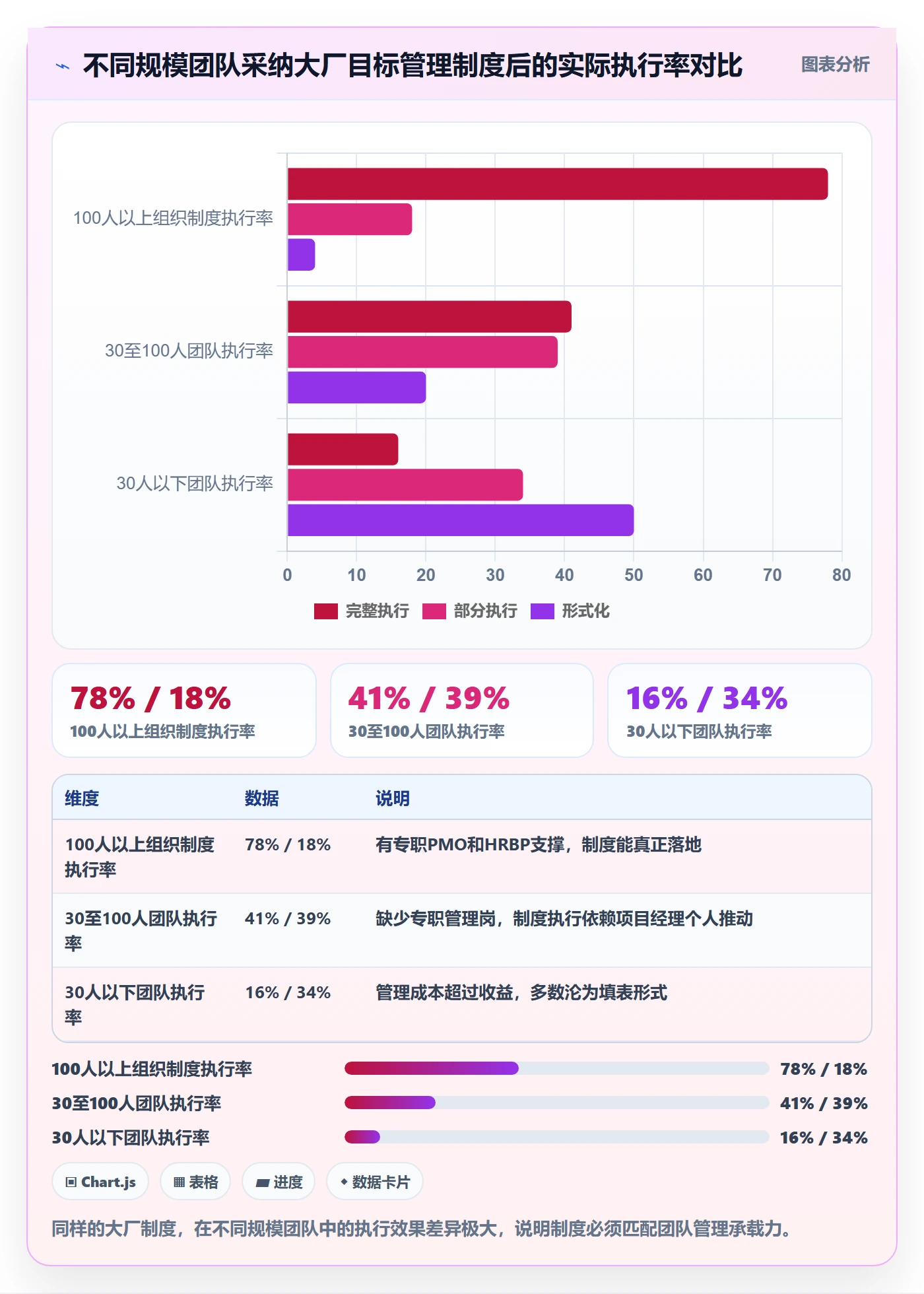

3. 团队规模在一百人以上或有多个并行项目

制度和工具要同步建设。纯靠人工已经无法维持多个项目的进度可见度,必须依赖系统。选型时重点看是否支持私有化部署、能否平滑迁移、是否适配复杂的责任和多项目视图。对于中大型组织,PingCode这类支持私有化、支持Jira迁移的平台能显著降低制度落地的工具门槛。同时建议设立专职或兼职的PMO角色,负责制度的维护和迭代。

4. 跨部门协作型项目

跨部门项目的最大难点是"责任稀释"。建议额外强化两处:一是责任矩阵要精确到部门和具体接口人,二是障碍清除流程要有跨部门的升级路径。当某个部门卡住进度时,必须有一条明确的升级机制,而不是让项目经理一个人去协调。

阶段目标落地方案:项目成员开展项目目标的制度设计案例解析

七、不同情况下的取舍

1. 制度完备性 vs 执行轻量化的取舍

制度越完备,覆盖的场景越多,但成员要花在制度上的时间也越多。我的判断是:宁可制度有缺口,也不要制度重到没人执行。一个只覆盖分解和执行两个模块但真正跑起来的轻制度,胜过一个四模块齐备但流于形式的完美制度。先跑起来,缺口在执行中补。

2. 工具依赖 vs 人工管理的取舍

工具能固化制度、降低监督成本,但也带来采购成本和迁移成本。判断标准是团队规模和多项目并行程度:如果项目经理每周花在同步进度上的时间超过五小时,就该考虑上工具了;如果只是一个小团队单项目,人工加共享文档完全够用。

3. 正向激励 vs 负向约束的取舍

正向激励容易做但约束力弱,负向约束有力但有法律和士气风险。我的经验是七三开:七成用正向激励(优先选任务、奖金倾斜、公开认可),三成用负向约束(承担基础工作、失去优先权)。负向约束务必避开直接扣工资、公开通报等法律和士气高危动作。

4. 制度稳定 vs 快速迭代的取舍

制度频繁变会让成员无所适从,一成不变又会僵化。建议用"触发条件"来平衡:平时保持稳定,只有当某个环节连续两周卡住时才启动调整。这样既保证了稳定性,又保留了进化能力。

阶段目标落地方案:项目成员开展项目目标的制度设计案例解析

八、制度设计的自检清单与下一步行动

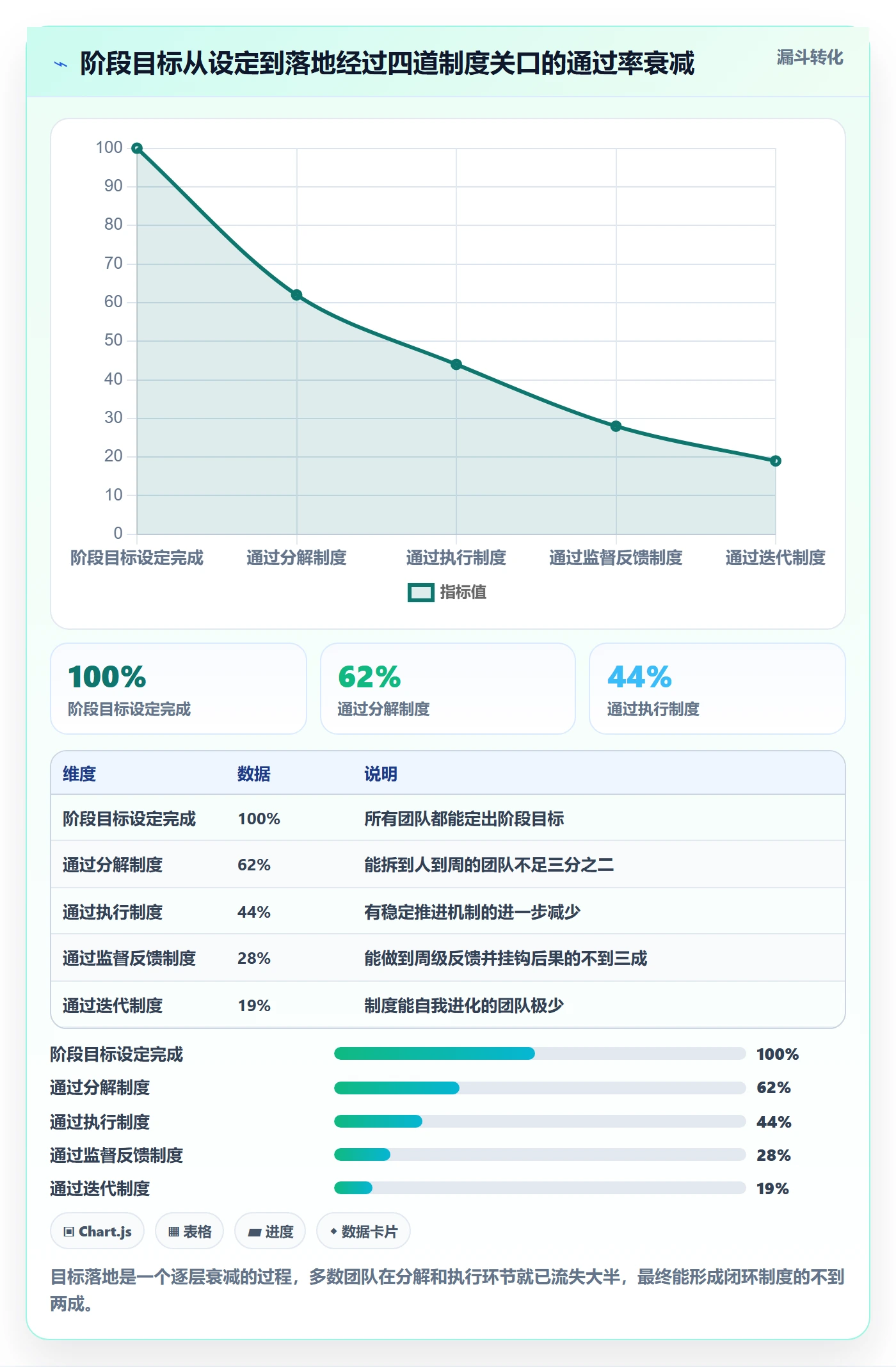

把这篇文章的判断浓缩成一份可以直接用的自检清单。你可以对照自己的项目团队逐条检查,哪条打不上钩,就是制度缺口所在。

  • 阶段目标是否已拆解到"人到、周到、交付物到"?
  • 每个交付物是否有明确的验收标准?
  • 是否有每日或每周的进度同步机制?
  • 成员的进度是否能在五分钟内被管理者看清?
  • 障碍是否有明确的提出和清除流程?
  • 完成与未完成是否有及时、可预期的后果?
  • 奖惩设计是否避开了劳动法风险?
  • 是否有阶段复盘机制?
  • 制度调整是否有明确的触发条件?
  • 项目经理每周花在催进度上的时间是否在可控范围?

如果这份清单里超过三条打不上钩,说明你的团队缺的不是更清晰的目标,而是一套承载目标的制度。下一步建议很具体:先从分解制度入手,用一张责任矩阵把阶段目标拆到人到周,然后加上一次每周的进度对齐,跑两周看看变化。等这两个模块稳定了,再补监督和迭代。

制度设计从来不是追求一次完美,而是追求可执行、可监督、可调整。先让制度跑起来,再让它长好。当制度把目标变成成员每天的动作时,阶段目标落地就不再依赖任何人的自觉,而是变成了系统的必然结果。这才是项目成员开展项目目标最该被重视的那件事。

八、制度设计的自检清单与下一步行动

常见问题解答(FAQ)

1. 阶段目标到底要分解到什么颗粒度,才算真正落地?

我们团队12个人,季度目标定完之后也开了宣贯会,每个人都点头说清楚了,可到了第二周我去问进度,大家的回答还是'在推进''快了'这种。我一开始以为是态度问题,后来发现是我自己没把目标拆到位,可拆到什么程度算够,我心里也没底。

判断颗粒度够不够,有一个很实用的测试:把一个成员的任务卡单独发给他,看他能不能在不问任何人的前提下说出'我明天要交付什么、交给谁、以什么形式验收'。如果说不出来,就是拆得不够。具体做法是三个维度同时下压:分解到人、分解到周、分解到可交付物。

每个阶段目标先拆成2到3个明确的可交付物,每个可交付物写清验收标准、验收人和时间点,时间节点精确到周而不是月。两个可参考的口径:一是同一个人同时承担的阶段目标不要超过3个,超过基本等于注意力被稀释,必须重排优先级;

二是如果团队周任务完成率的波动长期超过30%,通常不是执行力问题,而是分解颗粒度太粗或者分配不均,需要回头重新拆。

2. 项目目标要不要直接和绩效、奖惩挂钩?我怕一挂就没人敢说真话了。

我带的项目组8个人,之前把目标完成度和绩效系数直接绑定,结果每次周会大家都报绿灯,风险全藏着,等到节点前一天才炸出来。可要是不挂钩,成员又觉得目标做不做都一样。这个度我一直没拿捏好,想知道别人是怎么设计这条线的。

关键在于把'结果'和'过程行为'拆开考核,不要只用一个完成度数字定生死。第一,过程行为单独给分,比如进度同步是否及时、风险是否主动上报、跨组依赖是否提前拉通,这部分占考核权重的30%左右,这样成员报告坏消息不会直接损失绩效。

第二,负向约束只针对'该做没做的动作',比如该报的风险没报、该交付的文档没交,不针对'做了但没达成'的结果,否则制度就是在训练大家隐瞒。第三,正向激励的覆盖面要比多数人想象的宽,一般建议覆盖30%到50%的成员,而不是只奖前10%,只奖头部会让中间层直接躺平。

合规边界必须提醒一句:凡是涉及扣减工资、调整岗位、解除劳动关系的条款,不能只靠项目组内部口头约定,必须写进经过民主程序和公示的规章制度,并保留员工签字确认记录,否则真出争议时站不住脚。

3. 项目做到一半客户改需求,阶段目标还能不能改?谁来拍这个板?

上个项目中期客户临时加了两个模块,我的阶段目标几乎是废的,但团队里为'要不要改目标'吵了好几次:有人说改了就等于给自己找台阶,有人说硬扛着不改最后只能造假数据。我现在想提前把规则写进制度里,免得到时候又靠吵架决定。

在制度里单独写一节'目标变更条款',把四件事定死。第一,触发条件要量化,比如需求变更导致工作量增加超过20%、关键资源缺失、外部依赖延期超过一周,满足其一才允许启动变更流程。第二,申请人一般由目标责任人提出,不允许上级单方面拍脑袋改,也不允许成员自己悄悄改。

第三,审批权限分级,只影响单个成员任务的由项目经理批,影响阶段目标整体或交付时间的由上级或项目委员会批。第四,变更必须留痕,变更前后的目标版本、原因、影响范围都要存档,复盘时用来判断到底是目标定得不合理,还是执行没跟上。

一个判断口径:如果一个月内同一个阶段目标变更超过2次,大概率不是执行问题,而是阶段目标背后的假设本身就错了,要回到规划环节重做,而不是继续在变更流程上打补丁。

4. 5到30人的小团队没有专职PMO,最少要保留哪几套制度才够用?

我们公司一共10个人做项目,没有PMO也没有专职项目经理,我之前试着照搬大公司的考核表,结果填了两周就没人填了。现在想知道,在这种人手紧张的团队里,哪几件制度是省不掉的,哪些其实可以砍掉,别让制度本身变成负担。

小团队最少保留四件事:一张目标责任矩阵,写清谁在什么时间交付什么;一次固定节奏的短会,控制在15分钟以内,每人只讲进展、阻碍、需要的支持三件事;一块可视化进度看板,红黄绿三色就够,不用追求工具多高级;一次月度复盘,30到60分钟,每次必须输出1到2条对制度本身的调整,哪怕只是改一句模板。

除此之外的日报、周报模板、多级审批都可以先砍掉。至于怎么判断是目标有问题还是制度有问题,可以按症状定位:目标清晰但成员不知道该干什么,是分解制度的问题;知道干什么但没人动,是执行和激励制度的问题;动了但方向越走越偏,是复盘迭代机制缺失。

一个自检口径:连续两周周完成率低于70%,先查分解和执行制度,不要第一反应就去加考核力度,那通常会把真正的问题压得更深。

核心关键词

读者评论

宋
宋妍

文章对制度密度的提法很接地气。我之前带十二人团队也遇到类似问题,目标很清楚但没人知道周动作。后来把交付物清单和站会做起来,达成率确实上去了。不过小团队别硬套四模块,容易增加管理成本。

王
王宇轩

把目标落地归因于制度设计而非执行力,这个反常识视角很有价值。我所在的项目组也常出现进度黑箱和责任稀释,对照文章里的三个症状几乎全中。准备先试点周交付物清单和看板,看看效果。

安
安然

案例数据很扎实,目标质量评分高但达成率低,说明制度才是关键变量。但我有个疑问:周级积分不直接扣钱,那对资深工程师的约束力到底有多大?可能还需要配合任务分配权才有持续效果。

覃
覃亦辰

文章提醒了照搬大厂制度的误区,这点非常认同。我们三十人团队之前学别人搞OKR填表,最后形式大于实质。现在只保留人到周的分解和双周复盘,负担轻了,执行反而更稳定。制度匹配管理承载力才是核心。

文章包含AI辅助创作:阶段目标落地方案:项目成员开展项目目标的制度设计案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/313354

赞 (0)
飞飞飞飞
验收标准怎么做?项目成员效率提升:项目目标从0到1
上一篇 23小时前
目标拆解管理指南:项目成员如何做好项目目标,效率提升全流程
下一篇 23小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
