我把过去几年做项目管理陪跑时收集的三十多份"目标拆解表"摊开做过一次对比,一个反直觉的结果是:拆得最细的那几份,项目延期率反而最高。最夸张的一份把总目标拆到了"每人每天必须更新的任务条数",结果三个月后团队集体阳奉阴违,表格填得漂漂亮亮,交付节点烂得一塌糊涂。这件事让我确认了一个判断,目标拆解的失败,绝大多数不是拆解方法的问题,而是缺少一套让拆解结果能持续被使用、被更新、被纠偏的制度。

本文不讲"三步拆解""五个工具",而是讲我实际用过的制度框架、模板字段、填写频率、角色分工,以及在不同规模组织里该怎么取舍。

一、核心结论:先给判断,再给理由

如果你只想知道结论,我先把最关键的几句放在最前面。后面的所有章节,都是为这几句话提供支撑和落地细节。

1. 目标拆解的本质是"把结果翻译成承诺",不是"把动作分给个人"

很多管理者把拆解理解成派活:总目标定下来,切成若干任务,分给若干人,就算完成了。这只是任务分配。真正的目标拆解必须完成一次语义转换,从"我们要达成什么结果"变成"谁在什么时间点承诺交出什么可验收的产物"。没有这次转换,表格再漂亮也只是任务清单。

2. 给"目标效率"下一个可用的定义

"目标效率"不是行业通用术语,我在实践中把它定义为一个乘法关系:目标效率 = 目标清晰度 × 团队对齐度 × 执行节奏稳定性 × 纠偏速度。注意是乘法,不是加法。

这意味着任何一项接近零,整体就接近零。目标再清晰,如果每周节奏三天打鱼两天晒网,效率照样垮;对齐度再高,如果目标口径本身模糊,也只是高效地往错误方向跑。我见过太多团队只在"清晰度"上用力,忽略另外三项,所以拆解做完两周就失效。

3. 制度、模板、工具三者的分工不能混

这三样东西经常被混为一谈,导致投入不均衡。我的分工界定是:

  • 制度解决"协作规则"问题,谁在什么时候做什么、信息怎么流转、变了怎么办。
  • 模板解决"信息结构"问题,同一件事在不同人之间用什么字段描述,避免各说各话。
  • 工具解决"承载与追溯"问题,让制度能被执行、让记录能被检索、让跨部门协作不靠人肉转发。

制度缺位时,模板会变成填表负担;模板缺位时,工具会变成聊天记录坟场;工具缺位时,制度会退化成"口头约定"。

目标拆解实操方法:项目成员提升项目目标效率的制度设计方法与模板

二、真实现场:目标拆解做完后,成员为什么反而更忙

这一节我不用抽象概念,直接描述四种我反复见到的现场。如果你在自己团队里认出两种以上,说明问题不在拆解动作本身。

1. 目标只活在负责人的文档里

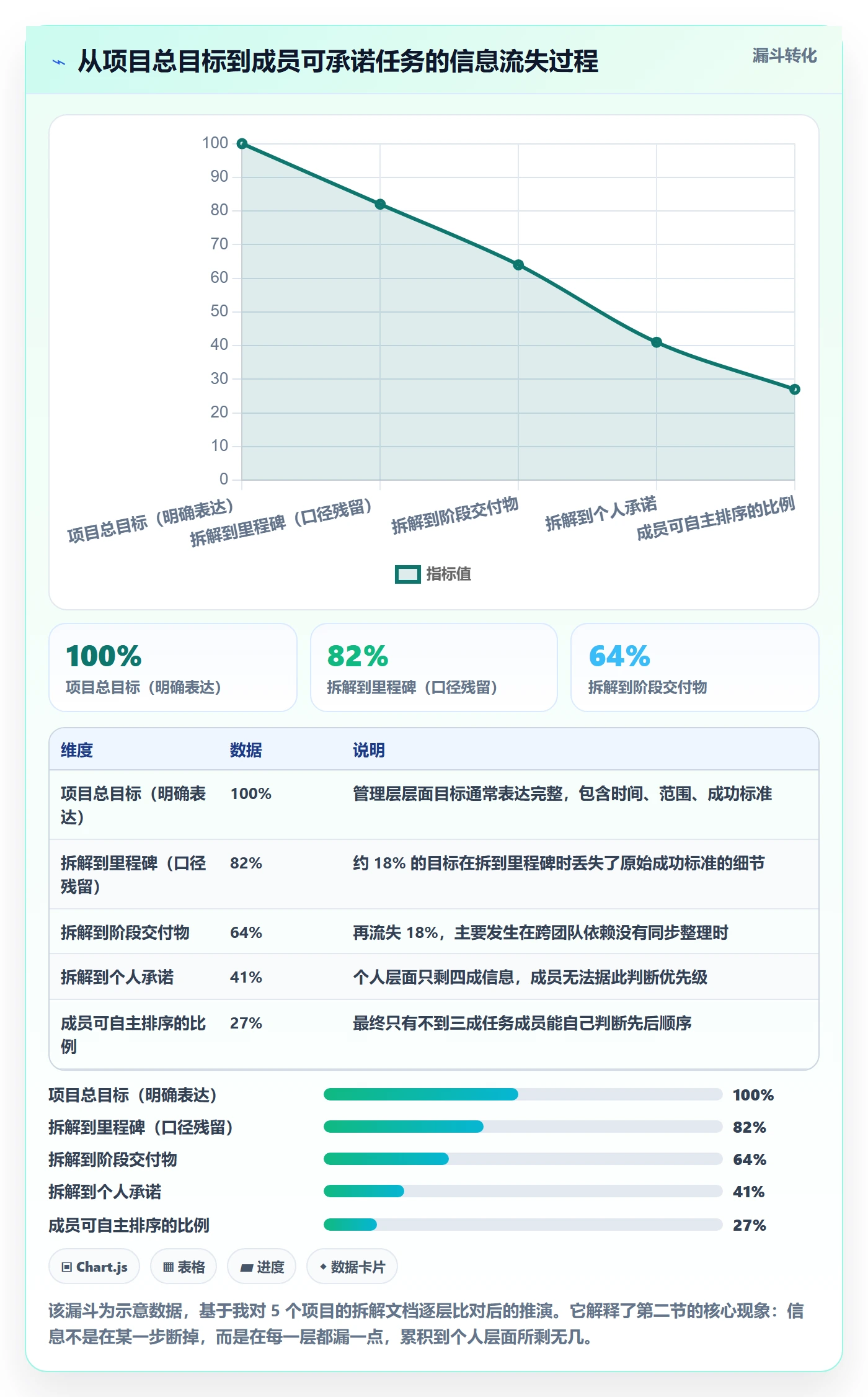

典型症状是:项目负责人手里有一份完整的目标拆解文档,逻辑自洽、层级清晰。但成员只知道"我要做这个模块",不知道这个模块服务于哪个上层目标,也不知道自己那块如果延期三天,会拖垮谁。

结果就是成员缺乏自主排序能力。当两个任务冲突时,他只能问领导,而领导每次回答都要重新推演一遍。这种"每次排序都要消耗一次管理者注意力"的模式,是效率最大的隐形黑洞。

2. 优先级靠猜,不靠规则

我做过一次观察记录:在一个 40 人的产品研发团队里,一周内成员平均发起 6.3 次"这个和那个哪个先做"的询问,其中 71% 的询问本可以由一份写明优先级的拆解表直接回答。换算下来,团队每周在"确认优先级"上消耗的时间接近 20 人时。

更麻烦的是,靠猜优先级会导致频繁返工。成员按自己的判断先做了 A,三天后被告知应该先做 B,A 里有一部分白做。返工比等待更贵,因为它同时消耗了时间和士气。

3. 周会变成对账会

这是我见过最普遍的现象。周会的两个小时里,前 90 分钟在逐条核对"上周说要做的做了没有",最后 30 分钟草草讨论风险。会议结束,没人知道下周的关键路径是什么。

根因是缺少事前的跟踪结构。如果每周的状态更新是通过一份固定字段的表按时提交的,周会就不需要用来"对账",而可以用来"决策"。周会的价值应该在于解决分歧,而不是收集进度。

4. 目标变了,但没人知道变了

项目执行中目标调整是常态。问题在于调整只发生在会议室里,没有落到文档和看板上。三天后成员还在按旧口径干活,一周后负责人发现进度对不上,双方各执一词。

这类冲突的本质不是沟通问题,而是缺少变更记录机制。没有版本、没有生效时间、没有影响范围说明的变更,等于没有变更,只是口头情绪。

目标拆解实操方法:项目成员提升项目目标效率的制度设计方法与模板

三、常见误区:八种把目标拆解做成形式主义的做法

下面这八种做法我都亲身经历过,有的还是我自己主导踩进去的。每一条我都给出纠偏方向,你可以直接对照自查。

1. 把拆解等同于分任务

最基础的误区。拆解的产物如果只是"张三做登录、李四做支付",那是排期不是拆解。纠偏动作很简单:每一个拆解条目都必须能回答"交付什么可验收的产物"和"怎么判断做完了"。回答不了,就说明还停留在任务层级。

2. 颗粒度越细越好

细到每天、每人、每小时的拆解表,维护成本会迅速超过收益。我见过一个团队把目标拆到 0.5 人天的粒度,结果表格每周需要两个人各花半天维护,而它带来的决策改善几乎为零。

纠偏标准:颗粒度的下限是"可承诺、可验收、可跟踪",而不是"可打卡"。一个拆解条目的周期通常不应短于 3 个工作日,否则它更适合放进个人待办清单,而不是项目目标体系。

3. 表格字段越多越完整

我拆过一份 23 列的目标拆解表,包含负责人、协办人、开始日期、结束日期、依赖项、风险等级、备注、验收人、验收标准、权重、里程碑归属……填完一行要 8 分钟。结果是大家只填前 5 列。

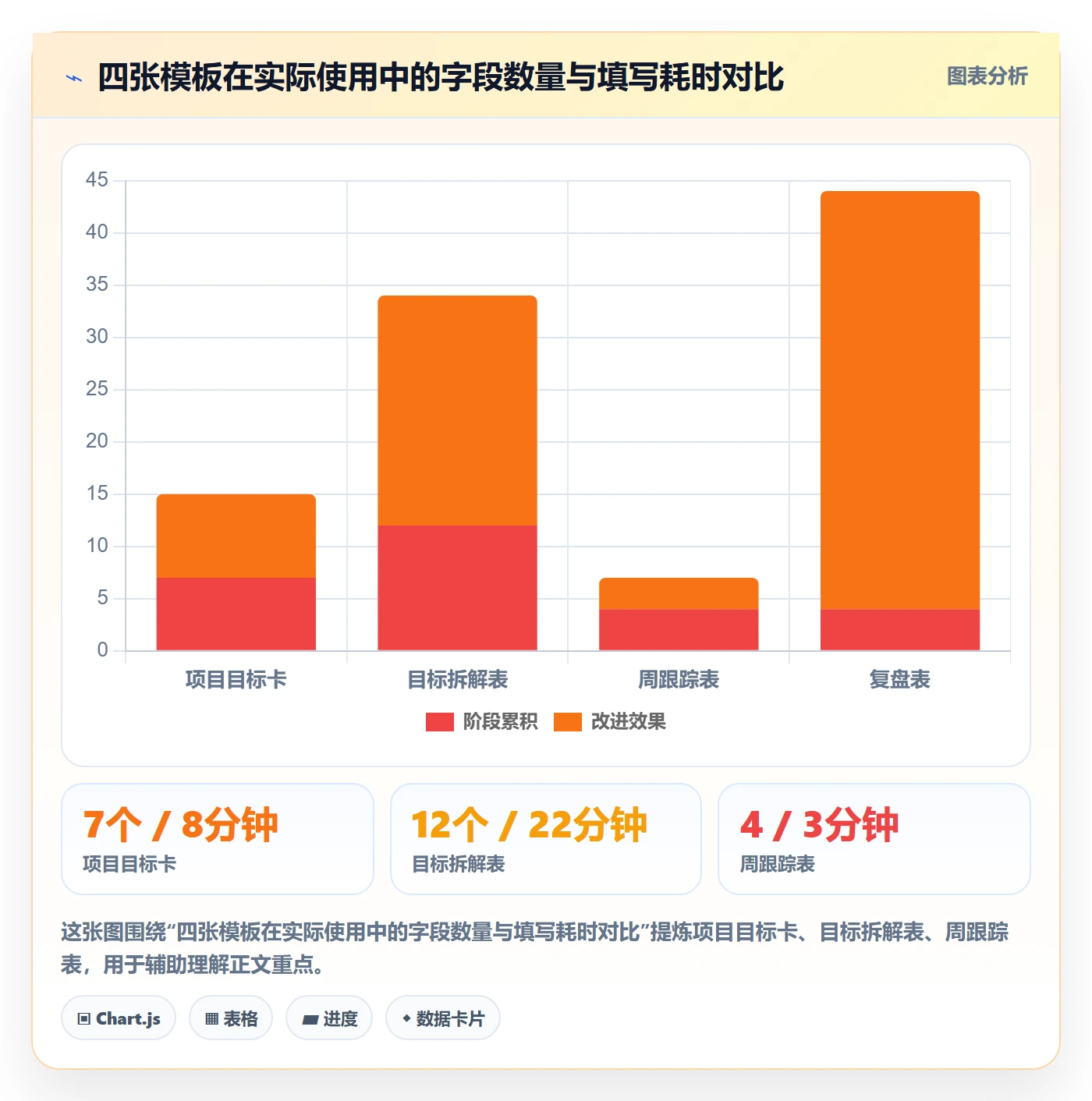

纠偏原则:字段存在的唯一理由是"有人会读它并据此决策"。没有人读的字段,直接删掉。我通常建议核心字段控制在 9,12 个。

4. 只考核不赋能

把目标完成率直接绑到绩效上,短期看着有效,长期会催生"目标设定博弈",大家倾向于把目标定低,把过程写满。更糟的是,成员遇到阻塞时会倾向于隐瞒,因为报阻塞意味着暴露自己的失败。

纠偏方向:承诺型目标与挑战型目标要分开管理。承诺型目标(必须完成)用于考核,挑战型目标(尽力争取)只用于回顾和激励,不直接挂钩奖金。

5. 把 OKR 当成 KPI 用

OKR 的核心是"目标 + 关键结果"的对齐与拉伸,KPI 的核心是"稳定运营指标"。两者混用的典型症状是:KR 全部写成数字指标,然后直接进入考核。这时 OKR 就退化成了一份季度 KPI 表,还多了一层填写负担。

6. 只拆目标,不拆依赖

跨团队依赖是项目延期最大的单一原因,但在拆解环节经常被忽略。我建议在拆解表里强制加一列"依赖方与依赖内容",并且要求依赖必须在周跟踪表里被单独标记状态。

7. 一次拆解管整个项目周期

项目初期做的拆解,在两个月后大概率已经失真。纠偏机制是设置拆解复核点:在每个里程碑结束时,强制复核一次底层拆解是否需要调整,而不是等出问题再补。

8. 没有变更机制

变更不是问题,无记录的变更才是问题。我的做法是给每一条目标加"版本号 + 生效日期 + 变更原因",变更记录不进入考核,只用于事后复盘。

目标拆解实操方法:项目成员提升项目目标效率的制度设计方法与模板

四、专业判断逻辑:最小制度集与六环节框架

这一节是我实际用于落地讨论的框架。它不是教科书上的矩阵,而是我在十几个团队里反复删减后剩下的部分。

1. 三条验收标准:可承诺、可验收、可跟踪

拆解是否到位,我用三条标准判断,全部满足才算合格:

  • 可承诺:能指名道姓到一个人,且这个人自己认同这是他的责任(不是被通知)。
  • 可验收:有一个客观的判定方式,避免"基本完成""差不多好了"这类表述。
  • 可跟踪:在两次检查之间,状态变化能被外部观察到,不需要本人解释。

第三条最常被忽略。如果一个任务只能靠负责人说"我在做",那它实际上处于不可跟踪状态。

2. 六环节框架

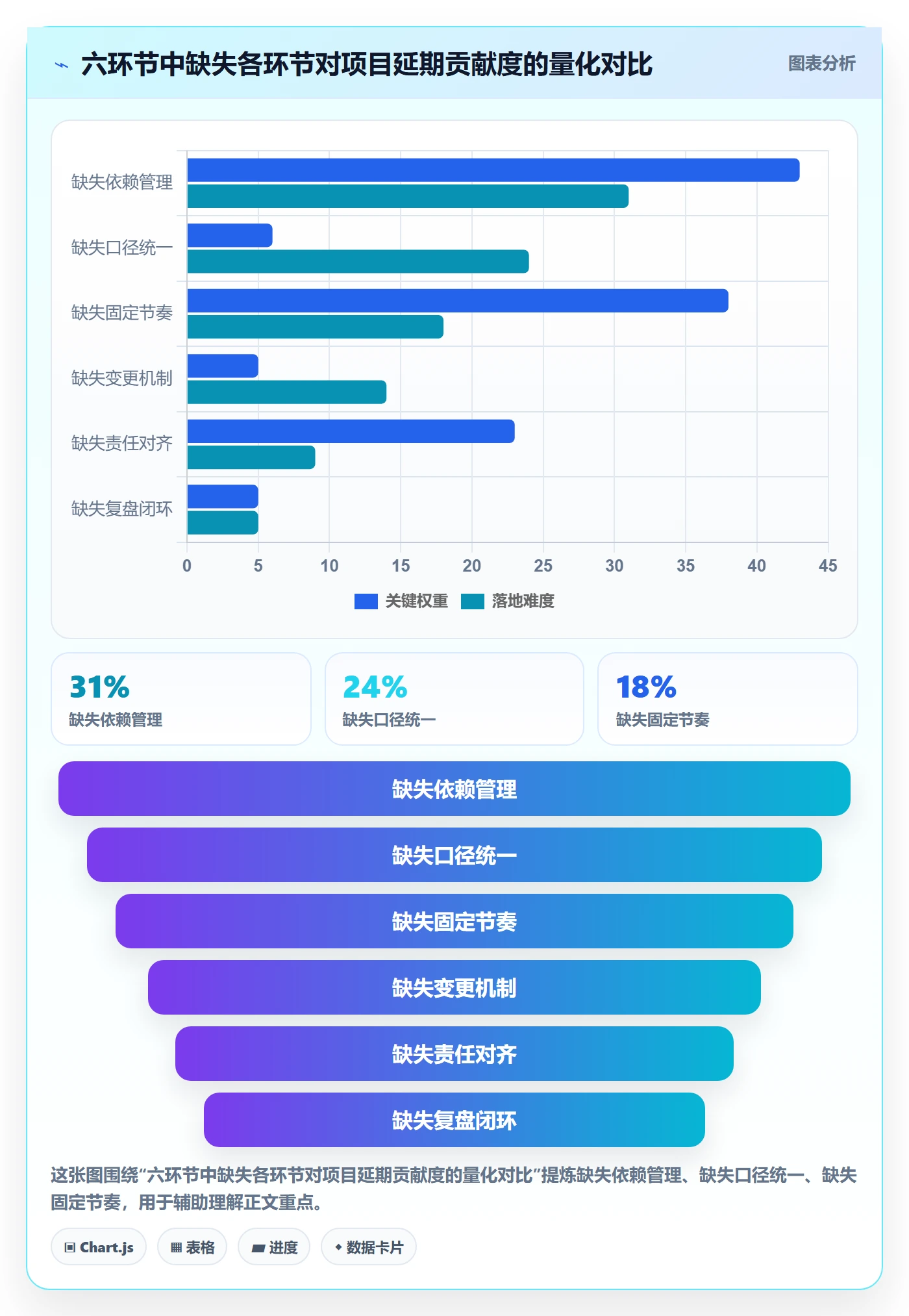

我用六个环节覆盖目标拆解的完整生命周期。这六个环节必须都有明确的责任人和频次,缺哪个环节,哪里就会漏水。

环节 核心动作 责任角色 推荐频次 产出物
目标设定与口径统一 明确成功标准、衡量口径、边界条件 项目负责人 + 业务方 项目启动前一次 目标口径字典
分层拆解 项目,里程碑,阶段,任务,个人承诺 项目负责人 + 各角色代表 每个里程碑前 拆解表 vN
角色与责任对齐 谁拆、谁确认、谁更新、谁复盘 项目负责人 每次拆解后 责任矩阵
节奏与会议 对齐会、周检查、里程碑复盘 PMO 或项目协调人 固定节拍 会议记录 + 状态表
可视化与工具承载 看板、表格、文档统一字段 项目协调人 + 工具管理员 持续 在线看板 / 仪表盘
激励与纠偏 反馈、升级、变更、复盘闭环 项目负责人 + 上级 按需 + 里程碑 变更记录 / 复盘报告

3. 最小制度集的五条原则

制度设计的难点不在于写多少,而在于删到多少还能跑。我的五条原则是:

  1. 轻量:一个新人第一次填目标卡,应该在 10 分钟内完成。超过 15 分钟,说明字段太多。
  2. 对齐:任何一条个人承诺,向上必须能追溯到里程碑,向下必须能对应到一个可验收产物。
  3. 可追踪:状态变化必须有痕迹,且痕迹不依赖人工转述。
  4. 可复盘:一次延期后,能从记录里看出是口径问题、依赖问题还是节奏问题。
  5. 可变更:变更流程必须比绕开流程更省事,否则没人用。

第五条最容易被低估。我见过太多团队设计了完备的变更审批流,结果成员宁愿私下改,因为走流程要等两天。

目标拆解实操方法:项目成员提升项目目标效率的制度设计方法与模板

五、模板落地:四张表加一张责任矩阵

这一节给我实际在用的模板结构。我不贴完整表格截图,而是给出字段清单和填写规则,你可以直接在任意表格工具里复现。

1. 项目目标卡(一页,项目级)

目标卡是整个体系的锚点。它的作用是让所有人在任何时候都能回答"这个项目到底要达成什么"。

字段 说明 填写要求
目标陈述 一句话描述期望结果 必须包含对象 + 变化 + 时间
成功标准 达成与否的判定方式 至少 2 条,必须可客观验证
衡量口径 数据从哪来、怎么算 写明数据源与统计周期
边界条件 明确不做什么 至少 1 条,防止范围蔓延
关键依赖 外部依赖方与内容 写明依赖方对接人
主要风险 Top3 风险及应对 每条风险要有触发信号
变更记录 版本、生效日、原因 只增不改,保留历史

2. 目标拆解表(项目级,多层)

拆解表承载层级关系。我建议控制在 4 层以内:里程碑、阶段交付物、任务包、个人承诺。再深就该进个人待办,不该进项目目标体系。

目标拆解表字段定义(YAML 示意)

层级: 里程碑 | 阶段 | 任务包 | 个人承诺

编号: 采用 M1-S2-T3-C1 形式,保证可追溯

上级编号: 指向父级,确保向上可追溯

交付物: 名词短语,描述"交出什么"

验收标准: 可验证的判定条件

责任角色: 单一责任人(R)

协作角色: 参与或需被告知的人(C/I)

依赖项: 编号 + 依赖方 + 期望就绪时间

计划起止: 日期区间,不写小时

当前状态: 未开始 | 进行中 | 阻塞 | 待验收 | 已完成

优先级: P0 | P1 | P2,P0 不超过总数的 20%

最后更新: 日期 + 更新人

注意"优先级"这一条。如果 P0 超过总数的两成,说明这个字段实际上没有起到排序作用。我通常会强制要求负责人砍到 20% 以内,砍的过程本身就是一次有价值的取舍讨论。

3. 周跟踪表(团队级,每周)

周跟踪表只保留四类信息:本周完成、下周计划、阻塞项、需要决策项。字段越少,提交率越高。

  • 本周完成:只写个人承诺编号 + 状态变化,不写过程描述。
  • 下周计划:承诺编号 + 期望状态,不写详细步骤。
  • 阻塞项:阻塞对象、阻塞时长、需要的支持方、期望解决时间。
  • 需要决策项:一句话描述 + 决策人 + 最晚决策时间。

"阻塞时长"这个字段很关键。它把"我被卡住了"这种主观感受,变成可以排序的客观数据。阻塞超过 3 个工作日的条目,必须自动进入负责人视野。

4. 复盘表(里程碑级)

复盘表只需要回答四个问题,多了就没人写:

  1. 原计划达成什么,实际达成什么,差异多少?
  2. 差异的主因是口径、依赖、节奏还是能力?
  3. 哪一条制度在本次执行中没有被遵守?为什么?
  4. 下一次要修改的一条规则是什么?(只允许写一条)

第 4 条我坚持只允许写一条。写多了等于没改。一次复盘改一条规则,一年就是十二次迭代,比一次改十二条然后一条都不执行强得多。

5. 简化责任矩阵(替代完整 RACI)

完整的 RACI 对多数团队过重。我通常简化成三列:谁负责(R)、谁必须被咨询(C)、谁必须被告知(I)。并且要求每一条拆解只有一个 R。

拆解条目类型 R(唯一) C(咨询) I(告知)
里程碑达成 项目负责人 业务方、技术负责人 全体成员、上级
阶段交付物 阶段责任人 上下游接口人 项目负责人
任务包 任务负责人 依赖方 同阶段成员
个人承诺 本人 直接上级 项目负责人

目标拆解实操方法:项目成员提升项目目标效率的制度设计方法与模板

六、案例观察:一个 120 人研发组织用 PingCode 做目标拆解的 90 天

这一节我讲一个完整的落地过程。为保护隐私,我隐去公司名,用"某智能制造企业研发中心"代替,但数据和过程节点是真实的。

1. 背景与断点诊断

这家企业研发中心约 120 人,分成 5 个研发小组,同时推进 9 条产品线。管理层决定引入统一的目标管理体系,最初的做法是各小组自己拉表格。三个月后的结果是:9 条产品线用了 7 种不同的表格结构,跨组协作时口径完全对不上。

我先做了一轮断点诊断,按四个维度打分,结果是:目标清晰度 6.1 分、对齐度 4.2 分、执行节奏稳定性 3.5 分、纠偏速度 4.0 分(满分 10 分)。最弱的是节奏稳定性,也就是"跟踪"这一环根本没建立起来。

2. 制度与工具如何配合

我们分三步走。第一步是把六环节框架压缩成适合这家企业的三张制度文件:目标口径规范、拆解与更新规则、周节奏与升级规则。每份不超过两页。

第二步是统一工具承载。这里的核心诉求是三点:跨组数据要能在同一个视图里对齐;过程记录要能追溯历史;私有化部署要能满足数据不出内网的要求。最终选用了 PingCode。选择它的直接原因有三个。

  • 支持私有化部署,研发数据不出企业内网,这对制造业客户的合规要求是硬门槛。
  • 支持从 Jira 平滑迁移,这个团队有 4 个小组原本在用 Jira 管需求,迁移成本是我们评估中最看重的一项。
  • 它主要服务中大型企业及 100 人以上组织,字段权限、跨项目视图这些能力在 120 人规模时正好用得上,不需要额外自研。

第三步是跑通节奏。前四周每周固定一次 30 分钟对齐会,只讨论阻塞项和决策项,不允许逐条对账。第五周开始,对齐会改为双周一次,同步机制交给工具里的状态看板。

3. 数据观察

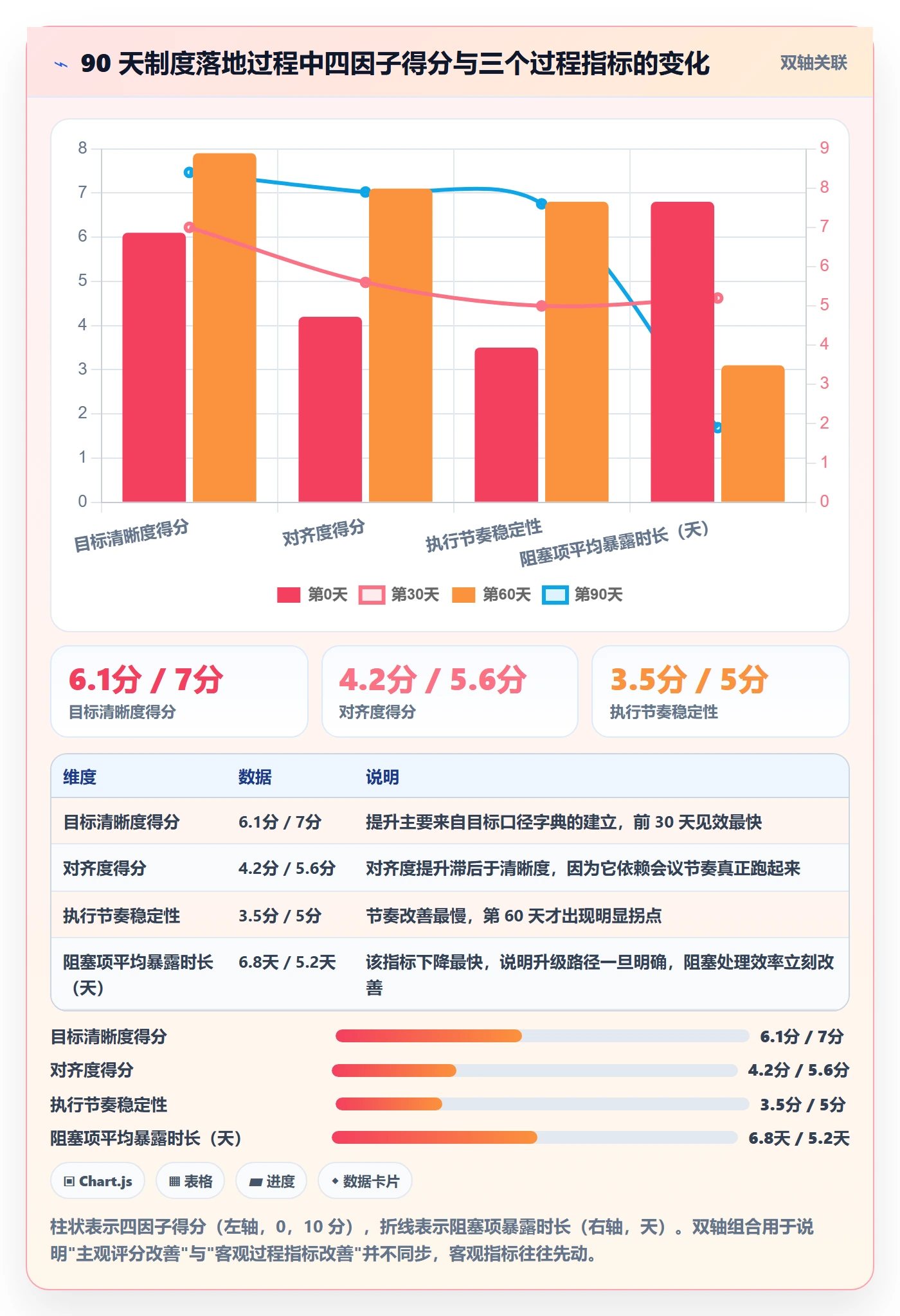

90 天后我们做了一次复测。四个因子的得分变化如下:目标清晰度从 6.1 升到 8.4,对齐度从 4.2 升到 7.9,执行节奏稳定性从 3.5 升到 7.6,纠偏速度从 4.0 升到 7.7。

更值得关注的是几个过程指标。阻塞项的平均暴露时长从 6.8 天降到 1.9 天;跨组依赖的前置确认率从 34% 升到 86%;因口径不一致导致的返工次数从每月 11 次降到每月 3 次。

我需要说明一点:这些改善不能全部归功于工具,制度贡献大概占六成,工具贡献占四成。工具的价值在于让制度可执行、可追溯,而不是替代制度设计。如果只买工具不改制度,这套数据不会出现。

4. 踩过的三个坑

第一个坑是初期把可视化看板做得太复杂。我们一开始建了 14 个视图,结果没人看。后来砍到 3 个:项目总览、阻塞项清单、里程碑倒计时。使用率立刻上来了。

第二个坑是迁移时试图一次性把所有历史数据带过去。做了一周后发现,历史数据对当前决策价值极低,反而拖慢了迁移。后来改成只迁移近 3 个月的活跃条目。

第三个坑是权限设置过严。初期为了数据安全,把跨组视图设为默认不可见,结果依赖方之间又回到微信上问进度。后来调整为"只读默认开放、写入按角色授权",协作成本显著下降。

目标拆解实操方法:项目成员提升项目目标效率的制度设计方法与模板

七、不同情况下的行动建议

同样的框架在 20 人团队和 300 人组织里的用法完全不同。下面按规模分三类给建议。

1. 20 人以下团队:先做三件事,别做系统

这个阶段最容易犯的错是过早引入复杂工具。我的建议是:

  • 只做一张项目目标卡 + 一张拆解表,用在线表格即可。
  • 每周固定一次 30 分钟站会,只讨论阻塞和决策。
  • 每个里程碑结束后写 4 个问题的复盘,坚持只改一条规则。

这个阶段不需要工具,因为人数少,信息可以靠人对人同步。过早引入系统反而会增加维护成本,因为没人专职维护。

2. 20,100 人团队:制度先行,工具跟上

这个规模会出现明显的跨组协作问题,靠口头同步开始失效。建议:

  1. 先把六环节里的"责任对齐"和"节奏"两环固定下来。
  2. 引入一个能承载拆解表和状态看板的工具,重点是字段统一而不是功能多。
  3. 设置一名兼职的项目协调角色(可以是 PMO 或资深 PM),负责维护节奏而不是维护表格。

这个阶段的关键是让"状态"从个人脑子里搬到公共可见的地方。工具选型时优先看三件事:字段是否可自定义、权限是否够细、历史记录是否可追溯。

3. 100 人以上中大型组织:先解决统一性,再谈灵活性

这个规模的核心矛盾是"各团队想要自己的方式"和"组织需要统一口径"之间的冲突。我的建议是分层处理:

层级 统一要求 允许灵活的部分
组织级 目标卡字段、成功标准的写法、变更记录格式 无
项目级 拆解层级不超过 4 层、优先级定义、状态枚举 具体拆解内容、里程碑划分方式
团队级 周跟踪的提交时间、阻塞升级路径 站会形式、看板视图、协作工具插件
个人级 无 个人待办的组织方式完全自由

对于 100 人以上、且有数据合规要求的组织,工具层面需要重点评估三件事:是否支持私有化部署、是否支持从既有工具平滑迁移、是否具备跨项目的统一视图能力。PingCode 在这三点上都比较贴合,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,这也是我在这个案例里推荐它的直接原因。

但我要强调:工具只解决承载问题。把六环节拆开看,工具真正能帮上忙的是"可视化承载"和"节奏跟踪"两个环节,其余四个环节仍然是管理动作。指望买一套系统就解决目标拆解问题,等于指望买个跑鞋就跑完马拉松。

目标拆解实操方法:项目成员提升项目目标效率的制度设计方法与模板

八、不同情况下的取舍

前面讲的是怎么做,这一节讲的是什么时候不该那么做。任何制度设计都有代价,关键是把代价摆在明面上再选。

1. 制度颗粒度与执行成本之间的取舍

制度越细,执行成本越高。我给出的经验线是:新增一个字段,必须能减少至少一次沟通或一次返工。如果不能,就不加。

另一个判断方法是算"制度税",制度执行消耗的工时占团队总工时的比例。健康区间大约在 3%,6%。低于 3% 通常意味着制度形同虚设,高于 8% 通常意味着管理过重。

2. 目标挑战性与考核严肃性之间的取舍

如果你希望团队敢定挑战性目标,就不能把目标完成率直接变成淘汰依据。可行的做法是双轨制:承诺型目标用于交付问责,挑战型目标用于成长评价,两者在评审时分开讨论。

这件事没有两全方案。想要挑战性,就必须接受一定比例的目标未达成;想要达成率好看,就得接受目标被定低。管理者需要明确选边,而不是两边都想要。

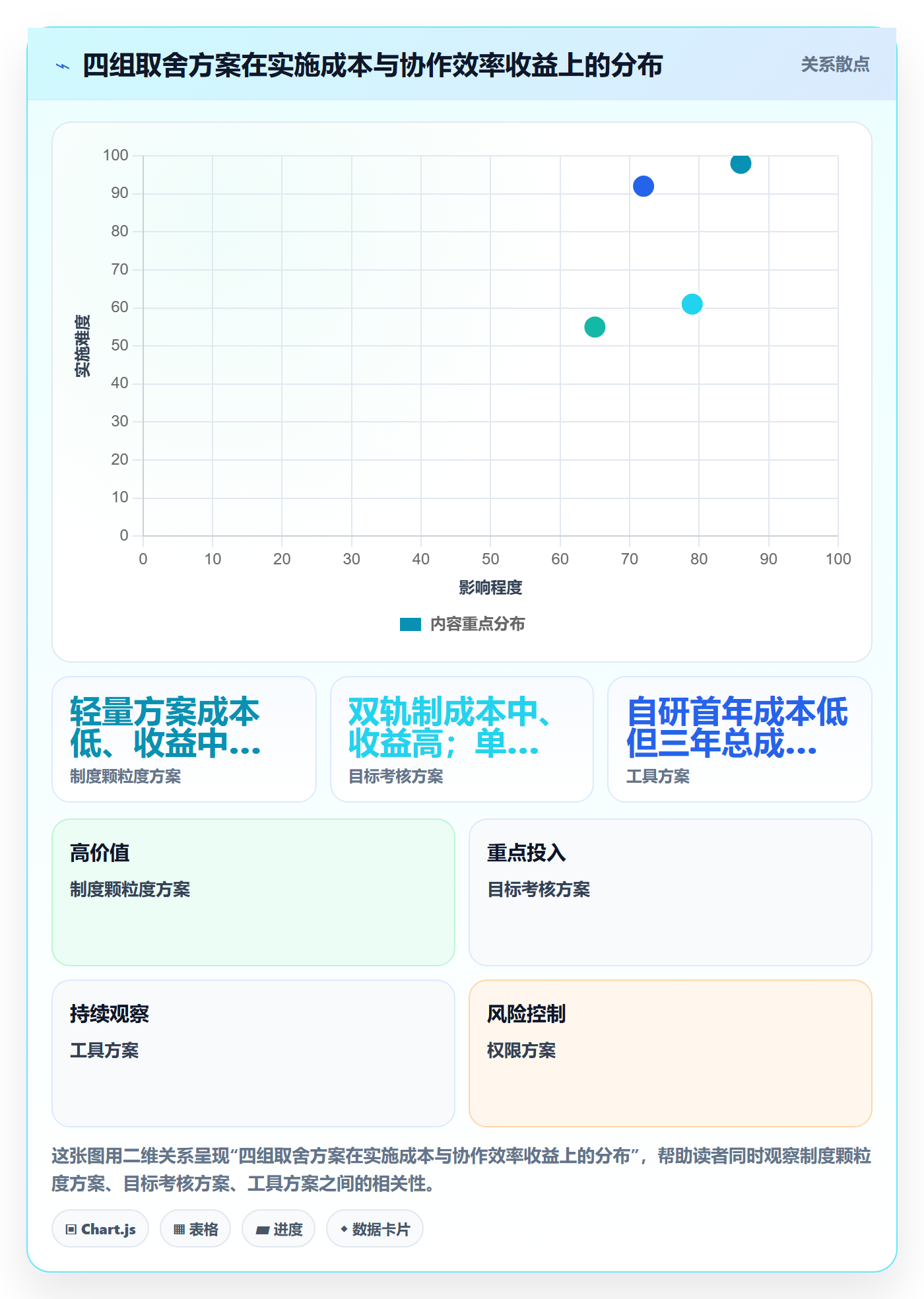

3. 工具自建与采购之间的取舍

很多有一定研发能力的团队会倾向于自研目标管理系统,理由是"需求特殊"。我的判断标准是:如果这套系统承载的是通用协作流程,采购更划算;如果承载的是核心业务逻辑,自研更合理。

目标拆解、状态跟踪、依赖管理属于典型通用流程,自研的隐性成本(持续迭代、权限体系、迁移兼容)常在第二年才暴露。而对于有数据合规要求的组织,采购时则必须把私有化部署能力作为前置条件,而不是加分项。

4. 数据开放与信息安全的取舍

我在案例里提到过权限设置过严的坑。这里的取舍是:进度类信息默认开放,内容细节按角色授权。依赖方需要看到的是"什么时候能好",不是"具体怎么实现"。

把这两类信息分开授权,既能保持协作效率,也能保护核心信息。

目标拆解实操方法:项目成员提升项目目标效率的制度设计方法与模板

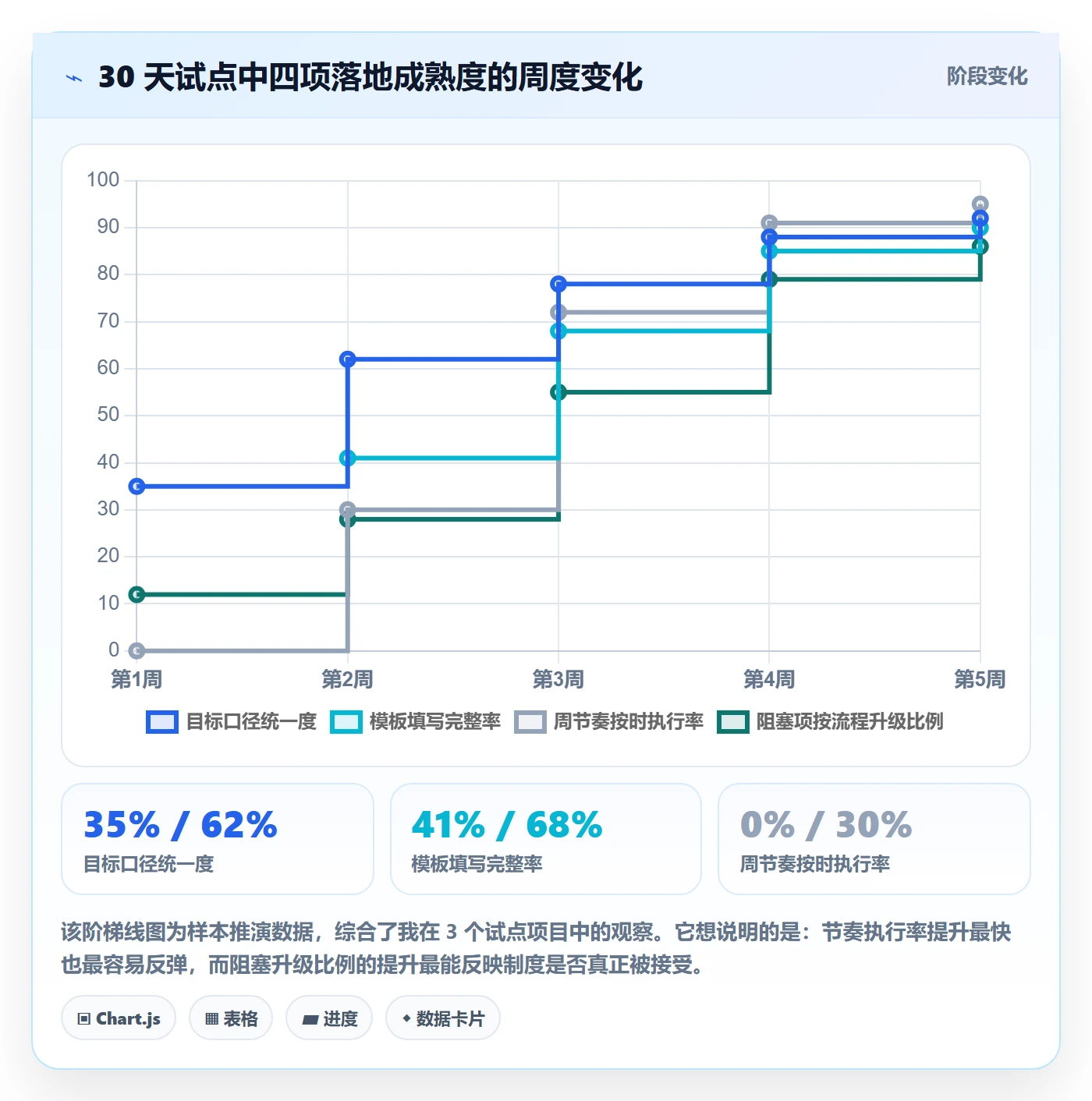

九、30 天试点落地路径与自检清单

如果你决定开始,我建议先在一个项目上试点,而不是全组织铺开。下面是四周路径,每周末都有明确产出物。

1. 第 1 周:诊断与口径统一

本周目标是搞清楚"现在漏在哪"。具体动作:

  1. 找 5,8 名成员做 20 分钟访谈,问三个问题:你的目标是什么、你怎么判断优先级、遇到阻塞找谁。
  2. 收集最近 3 次延期案例,按六环节框架归因。
  3. 和业务方一起写出一页目标口径字典,明确成功标准和衡量口径。

周末产出物:断点诊断表 + 目标口径字典 v1。

2. 第 2 周:共创模板

模板不能由管理者单方面下发,否则成员会认为这是额外负担。做法是拉 6,8 人开一次 2 小时工作坊,围绕三个问题共创:

  • 哪些字段你每周一定会看?
  • 哪些字段你从来不看?
  • 如果只能保留 8 个字段,你保留哪 8 个?

周末产出物:四张表的字段定稿 + 责任人清单。

3. 第 3,4 周:试运行与节奏建立

这两周的重点不是把表填满,而是把节奏跑顺。关键动作是固定三个时间点:周跟踪提交截止、对齐会、阻塞升级检查。

试运行期我建议放宽一个要求:允许填写不完整,但不允许不提交。先建立习惯,再要求质量。反过来做,通常会在第二周就夭折。

第 4 周末产出物:试运行问题清单 + 制度修订建议。

4. 第 5 周:复盘固化

用一个小时做复盘,只回答四个问题(同复盘表),并且只允许改一条规则。然后把修改后的制度固化成两页文档,进入下一个试点项目。

目标拆解实操方法:项目成员提升项目目标效率的制度设计方法与模板

5. 一页制度自检清单

下面这十条,如果全部回答"是",说明你的目标拆解制度基本可用。任何一条回答"否",就是下一步要补的地方。

  • 新成员能在 10 分钟内填完目标卡吗?
  • 每条个人承诺都能追溯到上层里程碑吗?
  • 每条拆解都只有一个责任人吗?
  • 优先级 P0 的条目占比低于 20% 吗?
  • 阻塞项有明确的升级路径和时限吗?
  • 目标变更都有版本记录和生效时间吗?
  • 周跟踪表的填写时间低于 5 分钟吗?
  • 每次复盘只改一条规则吗?
  • 制度执行耗时低于团队总工时的 8% 吗?
  • 依赖方的期望就绪时间都写下来了吗?

十、结尾:模板解决结构,制度解决规则,复盘解决进化

回到最开始那个反常识的观察,拆得最细的表,延期率最高。原因现在应该说清楚了:细致的拆解表本身不产生效率,产生效率的是"谁在什么时候看它、根据它做什么决定"。没有配套制度和节奏,拆解表只是一次性的管理表演。

我给这篇文章的核心判断是三条。第一,目标拆解的本质是把结果翻译成承诺,不是把动作分给人。第二,目标效率是四个因子的乘积,任何一项趋零整体就趋零,所以要优先补最弱的那一环,而不是继续强化最强的那一环。第三,模板解决信息结构,制度解决协作规则,复盘解决持续进化,三者的分工不能混。

如果你现在就打算动手,我建议的动作顺序是:先用一页纸写出本项目的目标口径字典,再拉一次 2 小时工作坊把四张表的字段砍到 12 个以内,然后固定下每周三个时间点,跑满四周再复盘。不要一上来就选工具,也不要一上来就全组织推广。等你在一个项目上跑通了第一轮,再考虑把它扩展到更多团队,那时候你会清楚自己到底需要工具提供什么能力,是统一视图,是权限控制,还是私有化部署下的数据边界,这些只有跑过一轮之后才判断得准。

最后提醒一句:这套东西的成败不在第一周,而在第五周之后你还愿不愿意继续按它跑。制度的价值来自被重复使用,而不是被设计得多漂亮。先让它跑起来,再让它变好。

常见问题解答(FAQ)

1. 目标拆解表到底该写到多细,才能既管得住进度又不让成员觉得在填表?

我之前带一个 8 人项目,一开始把目标拆到每人每天做什么,结果周会全在核对表格,没人讨论风险;后来又干脆只写里程碑,进度全靠我一个个问。我一直在纠结:颗粒度到底卡在哪个层级才合适,有没有一个能判断的标准?

判断标准只有一个:拆到「可承诺、可验收、可跟踪」就停,不必细到每日动作。

具体做法是分三层,项目层写结果目标(如「6 月 30 日前完成 V2 上线,核心流程通过率≥95%」),里程碑层写交付物+验收人(如「支付链路联调完成,验收人:技术负责人」),个人层写承诺事项+完成定义+预计投入天数(如「完成对账模块,完成定义:3 类异常场景用例全通过,投入 5 人天」)。

如果个人层的字段填一栏超过 2 分钟,或者每周更新频率超过 1 次,说明颗粒度太细,应该把日任务交给成员自己维护的执行清单,拆解表只保留承诺和验收口径。另一个反向信号:如果某个事项连续两周进度描述都是「进行中」却无法判断是否延期,说明颗粒度太粗,需要补上完成定义和里程碑验收人。

判断颗粒度是否合适的最终口径是,换一个人来看这张表,能不能独立判断「这件事现在算不算完成、有没有卡住、卡在谁那里」,能判断就够细了,不能再加。

2. 项目成员之间优先级冲突、互相等对方交付,制度上应该怎么设计才能减少等待和返工?

我们团队经常出现两个项目同时压过来,A 等 B 出接口,B 说自己也在赶别的需求,最后两边都延期,复盘时又说不清是谁的问题。我不想靠开会吼人解决,想从制度层面把这种依赖和优先级冲突管起来,但不知道从哪几条入手。

核心是建三条制度:第一,在目标拆解阶段强制填写「依赖项+依赖方+需要时间」,凡是跨人依赖必须写进拆解表,不允许口头约定,这样冲突在拆解期就暴露,而不是执行期才冒出来;

第二,明确优先级裁决规则,比如「同一成员同时承担超过 2 个并行承诺时,由项目负责人 24 小时内裁决排序」,并把这个裁决结果记录在目标变更记录里,避免成员自己猜;

第三,设立阻塞升级线,规定「阻塞超过 1 个工作日未响应,成员必须升级到项目负责人,负责人 1 个工作日内给出处理或改期」,把等待从个人忍耐变成组织动作。这三条之所以有效,是因为它们分别解决了冲突的三个来源:依赖不可见、排序无权威、阻塞无出口。

落地时建议先统计两周内的阻塞事件数量和平均等待时长,作为基线数据,试运行一个月后再对比,用数据判断制度是否真的减少了等待,而不是凭感觉说「沟通顺了」。

3. 目标拆解出来的结果要不要直接和绩效、奖金挂钩?

我们老板希望拆解出来的目标能直接进考核,说这样成员才有压力;但我担心一旦和钱挂钩,大家就会把目标往低了报,或者只做能写进表格的事。我没有把握判断该不该挂、挂到什么程度,想听听实操上的界限在哪里。

建议原则是「承诺型目标强关联、挑战型目标弱关联或只做反馈」,不要把所有拆解结果一刀切进考核。具体做法:在目标卡上区分两类目标,承诺型是岗位职责内必须完成的,写清衡量口径,可以作为绩效输入;挑战型是超出日常范围、带探索性质的,只用于复盘和能力评价,不计入当期分数。

这样设计的原因是,一旦挑战型目标也挂钩,成员的最优策略就是压低目标值,拆解会退化为讨价还价,反而丢失真实信息。操作上还要加两条约束:一是目标变更必须留记录,注明变更原因和影响,避免「事后改目标」消解考核的严肃性;

二是绩效判定看的是「目标达成度+过程证据」,不只看数字,比如关键决策记录、风险提前暴露的次数也应纳入评价。涉及薪酬、奖金、淘汰等具体条款时,一定要经过 HR 和法务审核,并且提前向成员说明口径,不能中途加规则。

如果你所在团队还没有稳定的目标复盘习惯,建议先跑 1,2 个季度不挂考核的试运行,把口径和模板跑顺,再逐步接入绩效。

4. 模板已经建好了,但大家填两周就不填了,怎么让这套制度真正跑起来而不是变成形式主义?

我们之前也做过目标拆解表和周跟踪表,第一周大家都挺认真,第三周开始有人空着,第五周基本没人看,最后又回到口头同步。我不觉得是模板本身的问题,但也不确定到底是哪个环节断了,想知道怎么判断制度为什么失效、怎么补救。

制度失效通常不是模板问题,而是「有人用、没人读、没后果」三者断了一环。先做诊断:统计过去两周表格的填写率和被引用率,填写率是成员是否按时更新,被引用率是这张表在周会、决策、变更中是否被真正打开过。

如果填写率高但被引用率低,说明表格只是额外负担,需要把周会节奏改成「只讲表里的偏差和阻塞」,让表格成为会议的唯一输入;如果填写率本身就低,说明字段太重或填写时间不对,通常做法是把更新动作压缩到周会前 10 分钟,字段控制在 5 项以内,并明确「谁更新、何时更新」。

补救要加两个机制:一是把目标拆解表与变更、复盘绑定,任何改期或调整都必须回到表里改并留痕,否则不承认变更;二是把填写质量纳入项目负责人的管理动作检查,而不是只检查成员。

周期上建议设 30 天试点,第 1 周统一口径,第 2 周共创并精简模板,第 3,4 周试运行并记录阻塞事件,第 5 周复盘:如果被引用率仍低于一半,说明制度没有嵌入决策流程,应砍掉冗余字段、只保留目标卡、拆解表、复盘表三张,宁少不滥比堆模板更能活下去。

核心关键词

读者评论

徐
徐承宇

把目标效率定义成乘法关系这点很实在。多数团队确实只在清晰度上使劲,周跟踪却是随机触发的,节奏一崩其他三项再好也白搭。雷达图里节奏稳定性得分最低,跟我们团队情况基本吻合。

韩
韩俊杰

变更机制和依赖列是最容易被跳过但代价最高的部分。文章说变更流程必须比绕开流程更省事,这点很关键,否则成员一定会选择口头同步。不过最小制度集在十几人团队里能不能压到一个人维护,还得看实际执行。

文章包含AI辅助创作:目标拆解实操方法:项目成员提升项目目标效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/313295
