项目目标怎么做,这个问题我真正开始认真想,是在一次季度复盘会上。那个项目叫“客户数据中台一期”,立项书上的目标写得很漂亮:“提升客户数据利用率,支撑精细化运营。”三个月过去,需求文档写了 400 多页,流程泳道图贴满了会议室的三面墙,但项目整体进度只有 38%。更麻烦的是,我单独问了五位核心成员“这个项目成功的标准是什么”,得到了五个不一样的答案:有人说是按时上线,有人说是数据准确率,有人说是业务方满意,有人说是不要出事,还有人反问我“不是你在定吗”。

那天晚上我把立项书、流程图、会议纪要摊在桌上,发现一个有点反常识的结论:项目推不动,通常不是因为目标写得不清楚,而是因为目标从来没有和成员的分工、流程的交接、反馈的节奏咬合在一起。目标是一张纸,流程是另一张纸,两张纸之间没有接口,团队就会陷入“每个人都很忙,但没人知道忙得对不对”的状态。这篇文章我想把这几年踩过的坑、拆过的项目、做过的流程改造,按“目标,角色,流程,反馈”这条主线讲清楚。

一、先给结论:从0到1的项目目标,本质是四次共识,而不是一份文档

我见过很多团队把“做项目目标”理解成写一份文档:找个模板,填上目标描述、时间节点、负责人、里程碑,存档,开工会念一遍,结束。这个动作本身没错,但它只完成了整件事的 20%。真正让项目从 0 到 1 跑起来的,是围绕目标发生的四轮共识,每一轮都有明确的参与者和交付物。

1. 我的三个基本判断

判断一:目标是“可验收的结果 + 明确的边界”,不是“努力方向”。“提升客户数据利用率”是方向,“把核心客户的标签覆盖率从 61% 提到 90%,且营销活动的目标人群圈选耗时从 2 天降到 4 小时”才是目标。前者没法验收,后者可以验收,也可以争论。

判断二:成员流程优化的起点不是流程图,而是责任边界。流程图解决的是“事情怎么流”,责任边界解决的是“事情卡住时谁必须动”。我做过统计,在协同效率低的项目里,超过一半的阻塞不是流程节点设计错了,而是节点上的人不知道自己有权决定。流程图再漂亮,遇到“这事我要不要请示”还是会停。

判断三:从 0 到 1 阶段最该做的不是“设计完美流程”,而是“跑通最小闭环”。先让需求、任务、交付、验收、复盘五个动作能闭环,再谈自动化、再谈度量、再谈规模化。

把这三条合起来,就是我在项目里反复使用的一个模型:目标层、角色层、流程层、反馈层。四层里任何一层缺失,其他三层的投入都会打折。

项目目标怎么做?项目成员流程优化:项目目标从0到1

2. 四层咬合模型:每一层缺了会出现什么

为了让你更直观地判断自己卡在哪一层,我整理了一张对照表。你可以拿着它对照自己手上的项目,看哪一栏的症状最像。

层次 核心问题 缺失时的典型症状 最小交付物
目标层 我们要拿到什么可验收的结果 成员对成功标准理解不一致;需求范围反复扩张 一张目标卡(含成功标准、非目标、验收人)
角色层 每件事谁负责、谁批准、谁协作 问题没人拍板;跨部门推诿;负责人变成传声筒 简化责任表(RACI 精简版)
流程层 事情按什么状态和标准往下走 状态不透明;交接靠口头;返工频发 五状态最小流程 + 完成定义
反馈层 偏差多久被发现、被修正 问题暴露在验收前一周;复盘变成追责会 周级阻塞清单 + 里程碑评审 + 结构化复盘

3. 这套方法的适用边界

我要坦白一件事:这套“四层咬合”并不是万能的。如果你的项目是两周内交付的一次性小需求,团队就三个人,沟通靠一个群,那么完整走一遍目标卡、责任表、状态机,成本会高于收益。这种情况下,你只需要做两件事:写清成功标准,指定唯一负责人。

反过来,如果你的项目满足以下任意两条,我建议认真做:跨三个以上职能部门;周期超过两个月;参与人数超过十五人;交付结果会影响外部客户或合规审计;中途有人离职或轮岗。这几条同时出现的项目,靠“默契”和“随时群里问一句”几乎一定会出问题。

二、真实场景:一个目标写得漂亮、项目却推不动的完整复盘

为了让后面的判断不显得空洞,我先把那个“客户数据中台一期”的项目拆开讲。这是我这几年印象最深的一次翻车,也是让我彻底改变做法的一次。

1. 项目背景与初始状态

项目背景很典型:公司有 6 个业务系统,客户数据分散在 CRM、订单、客服工单、线下门店系统里。业务方的诉求是“能不能把客户看清楚一点”。于是立项书写了三句话目标:打通数据孤岛、建立统一客户视图、支撑精细化运营。

团队配置是 1 名项目经理(我)、1 名产品经理、4 名后端、2 名前端、1 名数据开发、1 名测试,加上 3 位业务方接口人,总计 13 人。计划周期 3 个月,采用两周一个迭代的节奏。

2. 三个月里实际发生了什么

第一个月,我们花了大量时间在“统一客户 ID 的口径”上。CRM 认为客户是签约主体,订单系统认为客户是下单手机号,门店系统认为客户是会员卡号。这个问题在立项书里完全没有提到。

第二个月,产品经理根据业务方提出的需求,把需求文档从 120 页扩展到了 400 多页。原因是每次评审会,不同业务线都会补充“我们这边还需要看到某某字段”。没有人能判断这些字段是否属于一期范围,因为一期范围从来没有被定义清楚。

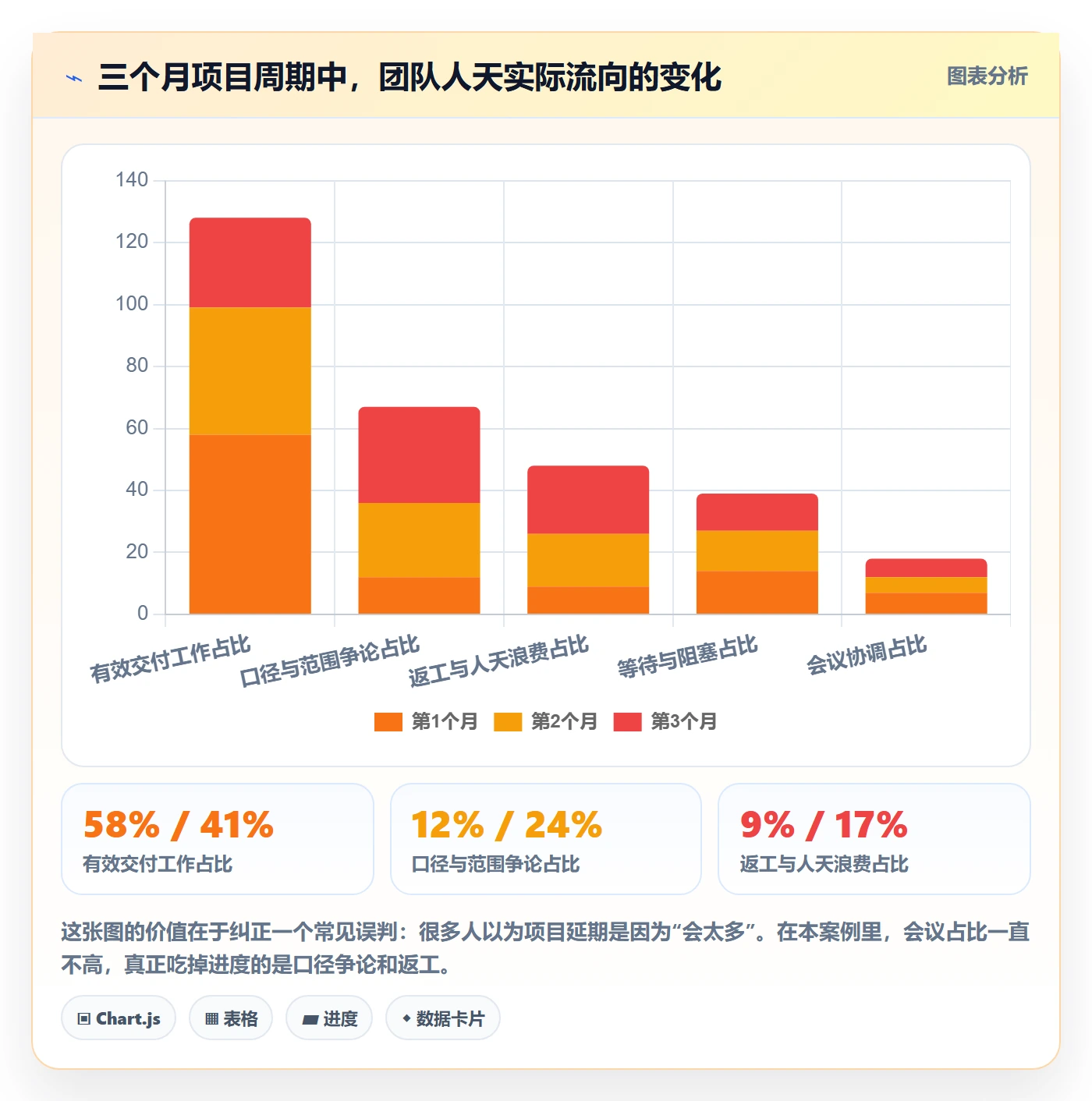

第三个月,进度只有 38%。测试同学发现,同一份“客户标签覆盖率”的统计结果,数据开发算出来是 61%,产品经理算出来是 78%,业务方认为应该是 90% 以上。三个数字都能自圆其说,因为没有人事先定义口径。

项目目标怎么做?项目成员流程优化:项目目标从0到1

3. 复盘时找到的三个根因

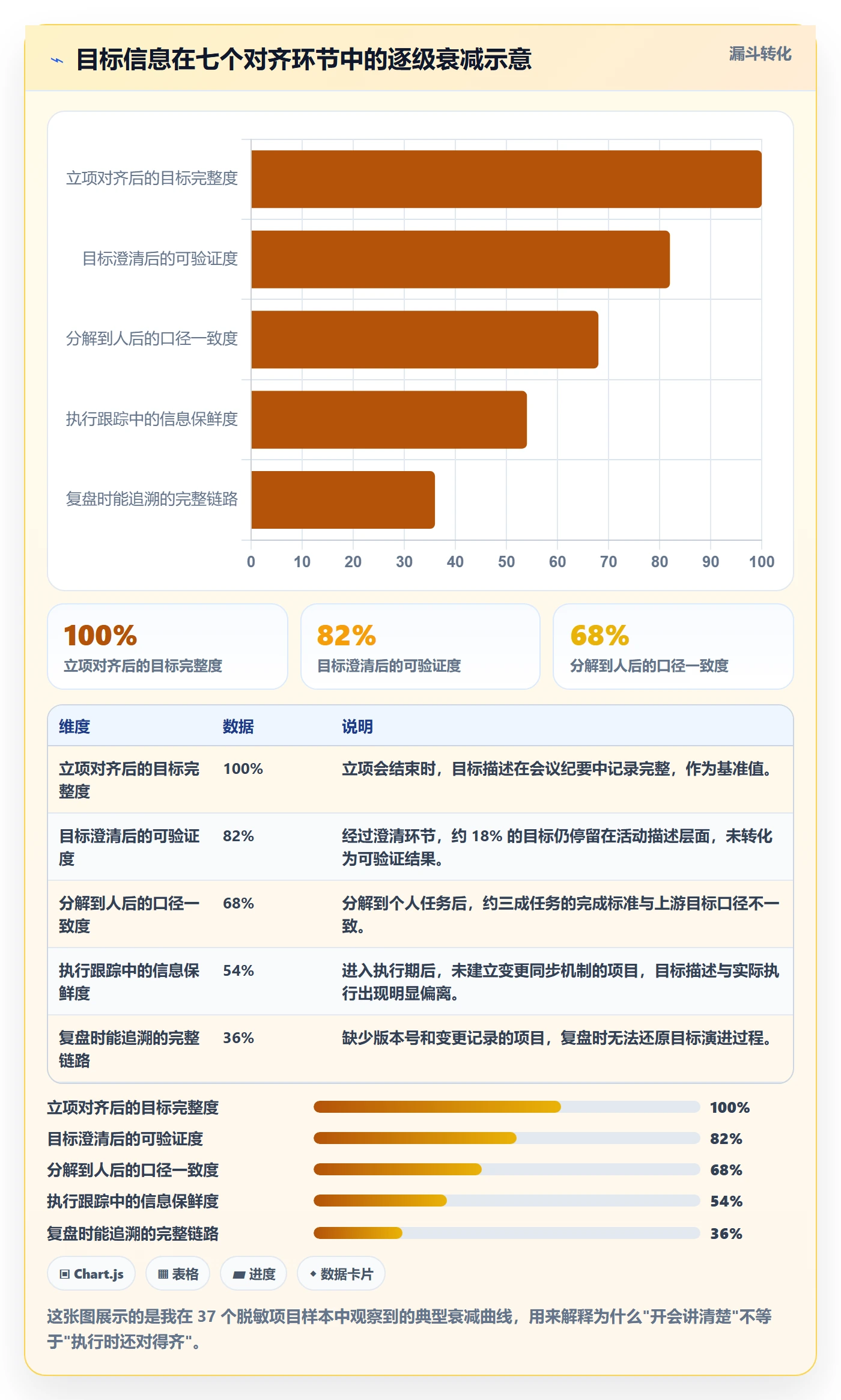

项目最终在第 5 个月交付了一期,比计划延期两个月,范围砍掉了大约三分之一。复盘时我们把所有问题归因,最后收敛到三条。

根因一:目标只有名词,没有口径。“统一客户视图”是个名词结构的目标,它没有说明视图的字段范围、更新频率、准确率下限、使用场景。没有口径的目标,等于允许每个人按自己的理解验收。

根因二:需求变更没有决策人。业务方提需求,产品经理记录下来,开发排期。整个过程里没有一个角色有权说“这个字段不属于一期,进二期池”。人人都在满足需求,没人对范围负责。

根因三:没有早期偏差信号。“标签覆盖率”口径不一致这个问题,其实在第二个月第三周就出现了苗头,但当时只在两个开发之间私下讨论过,没有进入任何正式的阻塞清单。等到第三个月月末爆发,修复成本已经是当初的十倍以上。

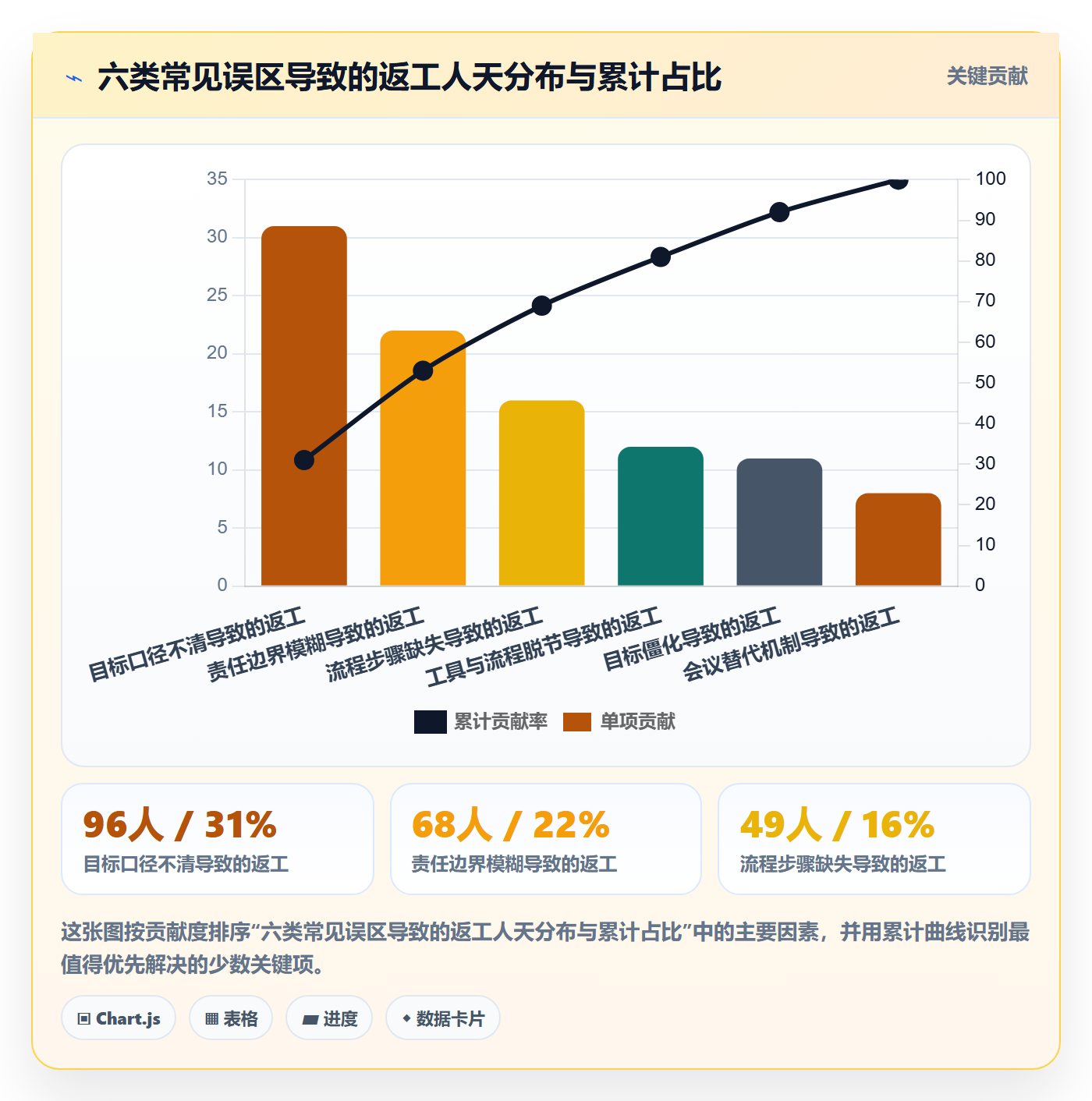

4. 一句话概括这次教训

如果把这次翻车压缩成一句话:我们花了很多时间“做事”,但很少花时间“定义什么叫把事做对”。而定义“什么叫对”,恰恰是项目目标从 0 到 1 阶段唯一不能省的动作。

三、拆解常见误区:我见过最多的六种做法

在讲具体方法之前,我想先把误区讲清楚。因为大多数团队不是不知道要定目标,而是用了一些看起来很像定目标、实际上无效的做法。以下六种,我都在真实项目里见过,甚至亲手犯过。

1. 误区一:把目标当口号

典型表现是目标写得宏大、抽象、政治正确,例如“打造行业领先的平台能力”“全面提升协同效率”。这类目标的问题不在于它是错的,而在于它无法被验证,也无法被取舍。

我的判断标准很简单:如果一句话不能推导出“这周谁先做哪件事、先不做哪件事”,那它就不是项目目标,是愿景。愿景需要有,但它应该放在目标卡的背景描述里,而不是占着目标的位置。

2. 误区二:把流程当流程图

很多团队在飞书或文档里画了一张很漂亮的泳道图,十几个角色、二十几个节点、若干判断分支,然后就没有然后了。因为流程图只描述了“应该怎么流”,没有定义“每个节点的输入是什么、输出是什么、什么情况下算完成、卡住了找谁”。

我现在的习惯是:画完流程图后,强迫自己回答三个问题。第一,每条连线上传递的到底是什么(文档、状态变更、数据、口头确认)?第二,每个节点的“完成定义”能否被第三方判断?第三,每个判断分支的决策人是谁?这三个问题答不上来,流程图就是装饰品。

3. 误区三:先上工具,再定流程

这是我见过最普遍、也最浪费钱的做法。团队觉得效率低,于是先买工具、先开账号、先建项目,然后让流程去适配工具自带的模板。结果是工具里堆了一堆没人维护的字段,真正干活的人还是在群里问“这个现在到谁了”。

正确的顺序是:先想清楚要解决哪个瓶颈,再设计最小流程,最后选能承载这个流程的工具。工具的作用是让流程“可见、可追溯、可度量”,它替代不了流程设计本身。

4. 误区四:人人有责,等于无人负责

“这件事大家一起推进”是我听到过最危险的一句话。当一件交付有两个以上名义负责人时,实际负责人通常是零个。因为在压力出现时,每个人都会合理地认为“另一个人会处理”。

我的做法是:任何关键交付,必须有且只有一位“结果负责人”,他可以不是执行者,但必须对结果负责。其他角色可以用“协作”“知会”“审批”来表达,但不能用“负责”这个词。

5. 误区五:目标定完就锁死

另一个极端是把目标当成不可变契约。市场变了、技术方案变了、业务方换了负责人,目标还死死挂着。团队于是陷入“明知道做的是错的方向,但不敢改”的状态。

我更推荐的做法是“目标稳定、路径可变、口径可迭代”。目标是方向,短期内不动;实现路径允许每个迭代调整;验收口径可以修订,但每次修订必须留下记录,并同步给所有相关人。修订不是失败,偷偷修订才是。

6. 误区六:用会议代替机制

出了问题就开个会,开完会问题好像解决了,下次再出再开。会议本身没有错,错的是让会议成为唯一的同步手段。真正稳定的团队,同步靠机制,会议只用来做机制处理不了的事,比如争议决策、跨部门谈判、方向调整。

项目目标怎么做?项目成员流程优化:项目目标从0到1

四、专业判断逻辑:目标怎么定、角色怎么分、流程怎么搭

讲完误区,接下来是方法。这一节我尽量写得可操作,你可以直接拿去用。

1. 目标澄清五问

我的经验是,一个项目目标至少要能通过五个问题的检验。这五个问题必须在共识会上当场回答,答不上来的,就是后续一定会返工的地方。

  1. 为什么做?不做会怎样。这个问题决定了项目在资源冲突时的优先级。
  2. 为谁做?谁是最终使用者,谁承担结果。这个问题决定了验收人是谁。
  3. 结果是什么?用可验证的表述说清交付物和业务结果,最好带数量级。
  4. 边界在哪?明确写出“本期不做”的清单,这一项比做什么更重要。
  5. 何时、由谁验收?时间点、验收人、验收方式、未达标的处理方式。

这里有个细节我特别想强调:“非目标清单”是项目目标卡里最有价值的一栏。因为争议几乎总是发生在边界上,而不是发生在核心上。把边界提前写出来,等于把后续 80% 的范围争论提前解决了。

项目目标怎么做?项目成员流程优化:项目目标从0到1

2. 目标分层:北极星、阶段目标、任务目标

单一目标往往无法指导日常决策,因为它太远。我通常把目标分成三层。

北极星目标回答“项目最终要改变什么”,一般一到两个,整个周期不动。阶段目标回答“这个里程碑结束时,什么必须成立”,按迭代或里程碑设定。任务目标就是每个人手里的具体交付,必须能对应到阶段目标。

这三层之间最容易出问题的地方是“对不上”。我见过很多团队的任务目标非常具体、非常努力,但它对应的阶段目标其实已经被放弃了。所以我会定期做一次反向检查:把当前所有在做的任务列出来,逐个问“它支撑哪条阶段目标”,答不上来的任务就是要被砍掉或者补充理由的。

3. 目标共识会怎么开:谁参加、问什么、输出什么

我给目标共识会定了一个很硬的规则:会议结束前,必须产出一张填满的目标卡,没有例外。会议开两小时还是四小时都行,但空着离场就等于没开。

参会人我建议控制在 5 到 9 人:项目负责人、核心执行者(每个职能至少一位)、验收人(业务方)、以及有权调整资源的上级。人数再多,讨论会变成表态。

目标卡的字段我固定用这几个,你可以直接抄:

目标卡(示例结构)
项目名称:客户数据中台一期

北极星目标:核心客户标签覆盖率达到 90%,营销圈选耗时 ≤ 4 小时

成功标准(可验收):

标签覆盖率 ≥ 90%(按 T+1 口径,由数据团队周三产出)

圈选耗时中位数 ≤ 4 小时(抽样 20 次活动)

数据准确率抽检 ≥ 98%

非目标(本期不做):

不做实时标签(T+1 即可)

不做线下门店系统的深度对接

不做标签自助编排界面

关键里程碑:

M1 完成客户 ID 口径统一并冻结

M2 完成核心标签开发并通过准确性抽检

M3 完成圈选链路联调与灰度

验收人与方式:业务运营负责人;按上述三条标准,用一个月真实使用数据验收

未达标处理:触发一次范围评审,优先砍非目标,不延期里程碑

口径变更记录:任何口径调整需记录时间、原因、影响人,并同步全员

这张卡的实际作用不是“文档留痕”,而是把分歧逼到台面上。我在实践中发现,填写“非目标”这一栏时产生的争论,往往比填写目标本身更有价值。因为那一刻,大家才真正开始面对取舍。

4. 角色地图与责任边界:先定谁,再定做什么

流程优化的第一步不是画图,是定角色。我习惯用简化版的责任表,只保留四类角色,避免职责重叠。

角色类型 含义 关键约束 常见错误
结果负责人(R) 对这项交付的最终结果负责 每项交付有且只有一位 写成团队名或岗位名
审批人(A) 有权批准或否决,通常是资源或业务方 数量控制在一位,最多两位 审批人过多导致无人敢批
协作人(C) 提供输入或共同执行,不承担最终结果 必须写明需要提供什么、何时提供 写“相关部门”这种模糊指向
知会人(I) 只需知晓结果,不参与决策 通过自动通知解决,不占用会议 把知会人拉进每个评审会

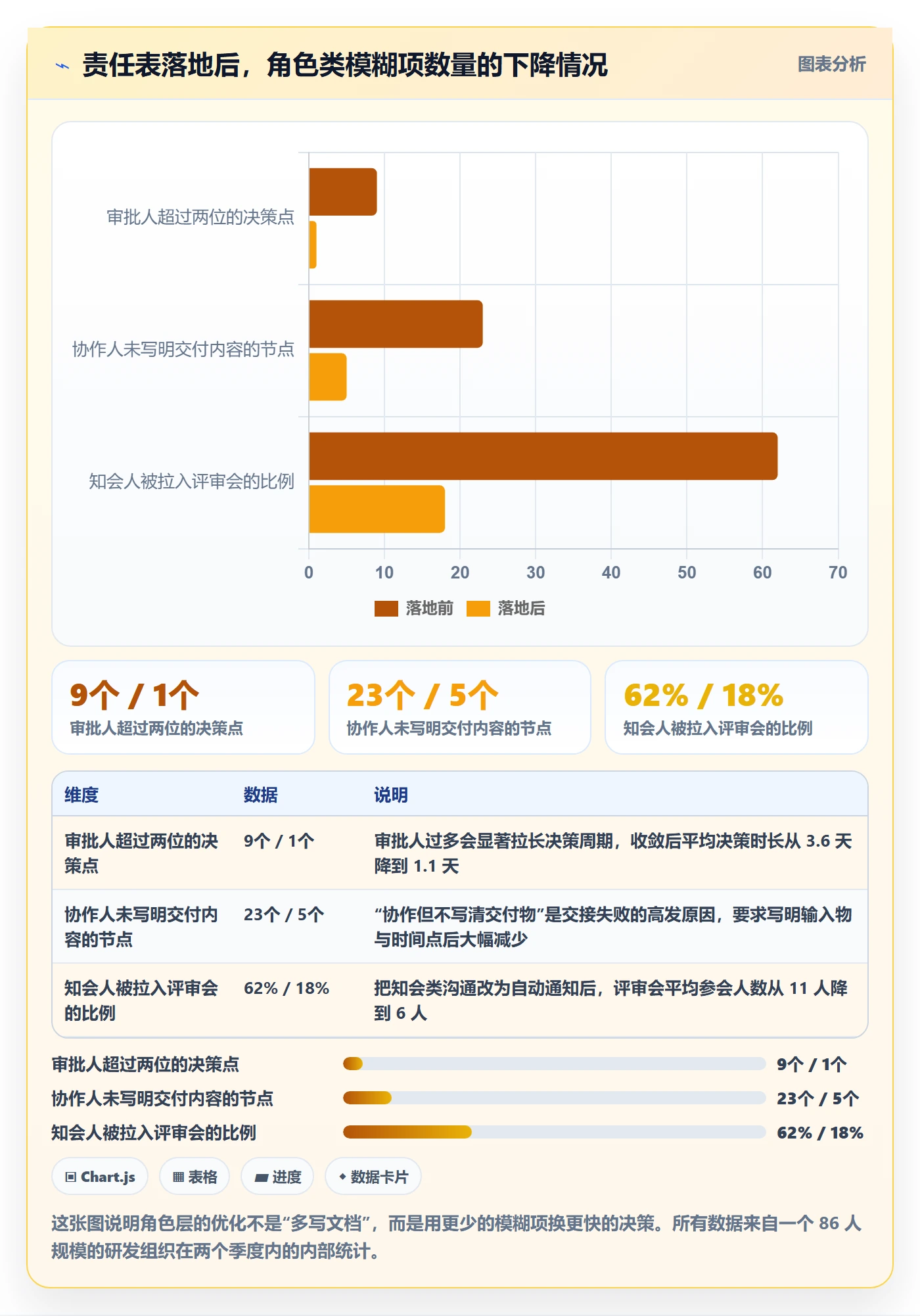

这里我要强调一个细节:审批权和负责权必须分离,但也不能都空着。如果负责人在关键节点上没有任何决策权,他就退化成传声筒;如果他有无限决策权但没有审批约束,范围又会失控。我的做法是给负责人一个明确的“额度”:比如单个需求工作量在 5 人天以内的变更可以自主决定,超过的必须走审批。

项目目标怎么做?项目成员流程优化:项目目标从0到1

5. 最小可行流程设计:五个状态跑通闭环

从 0 到 1 阶段,我强烈建议不要设计复杂状态机。五个状态足够了:待澄清、已排期、进行中、待验收、已完成。每个状态必须有明确的进入条件和完成定义。

  • 待澄清:需求被提出但成功标准未定义。进入条件是有原始诉求,完成定义是有验收人认可的验收口径。
  • 已排期:已确认工作量、负责人、时间点。完成定义是负责人姓名与交付时间均已填写。
  • 进行中:正在执行。完成定义是产出物已提交并附上说明。
  • 待验收:产出物已提交,等待验收人确认。完成定义是验收人给出明确结论(通过 / 有条件通过 / 不通过)。
  • 已完成:验收通过并留下记录。完成定义是有验收时间、验收人、结论三项记录。

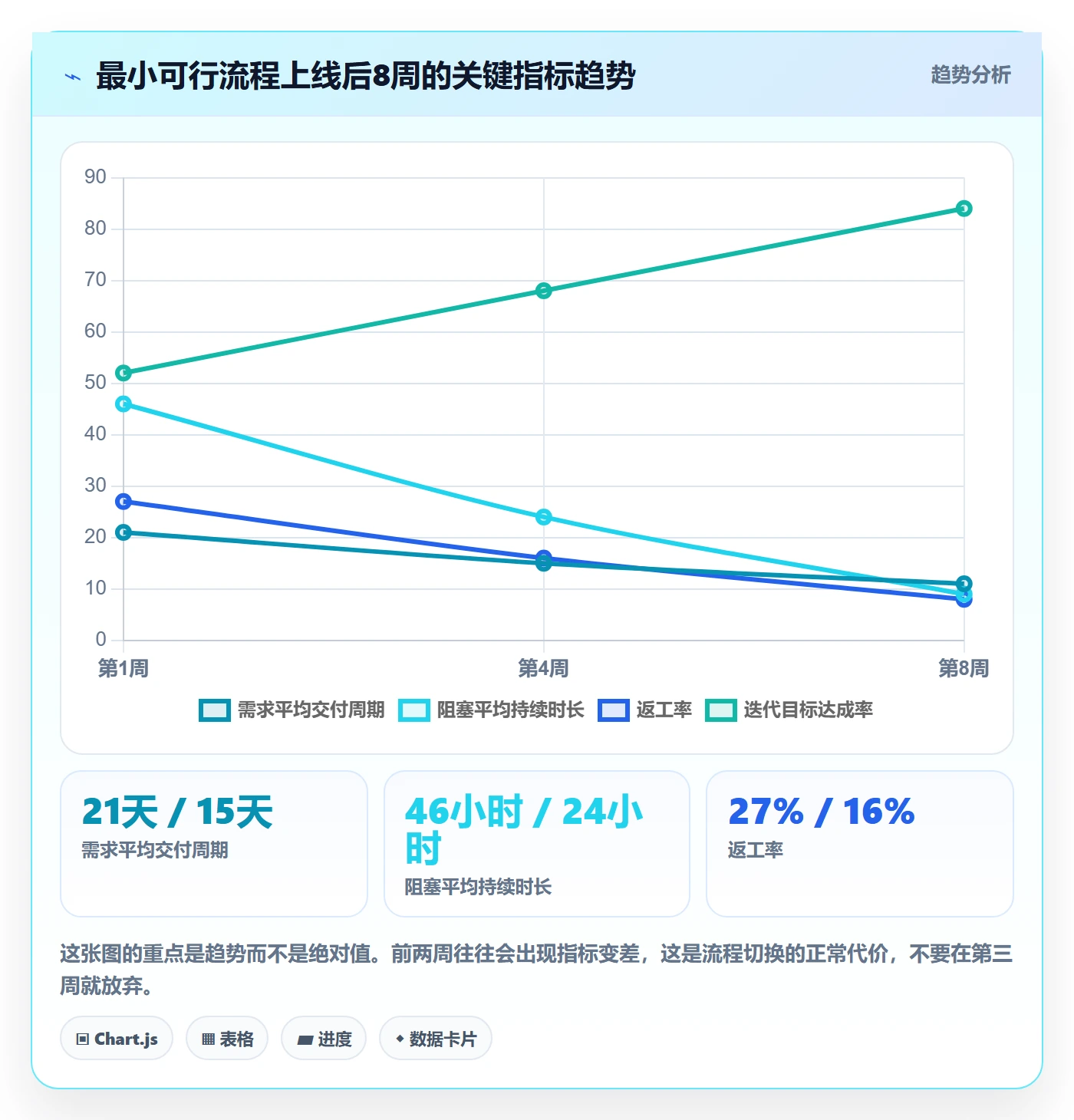

你可能注意到一个特点:这套流程里没有“测试中”这个独立状态。不是测试不重要,而是从 0 到 1 阶段,把测试并入“待验收”前的内部检查更实际,等流程稳定后再拆出来。流程设计的核心原则是:状态数量应该等于团队当前真正会做出的区分,多一个都是负担。

项目目标怎么做?项目成员流程优化:项目目标从0到1

6. 反馈闭环与复盘节奏

反馈层的责任是让偏差尽早被发现。我在项目里固定三个节奏。

日级:阻塞清单。每天一次极短的同步,只做一件事,把新增阻塞登记进清单,并指定处理人和期望解决时间。不讨论方案,不汇报进度。

周级:目标对齐。每周检查一次“当前任务是否还在支撑阶段目标”,顺便看三个指标:可用交付数量、阻塞时长、返工次数。这三个指标比“做了多少小时”有意义得多。

里程碑级:结构化复盘。复盘必须回答三个问题:什么保留、什么调整、什么停止。注意“停止”这一栏,大多数复盘会漏掉它,结果就是做法只增不减,流程越来越重。

五、具体案例与数据观察:100 人以上组织为什么必须走向平台化

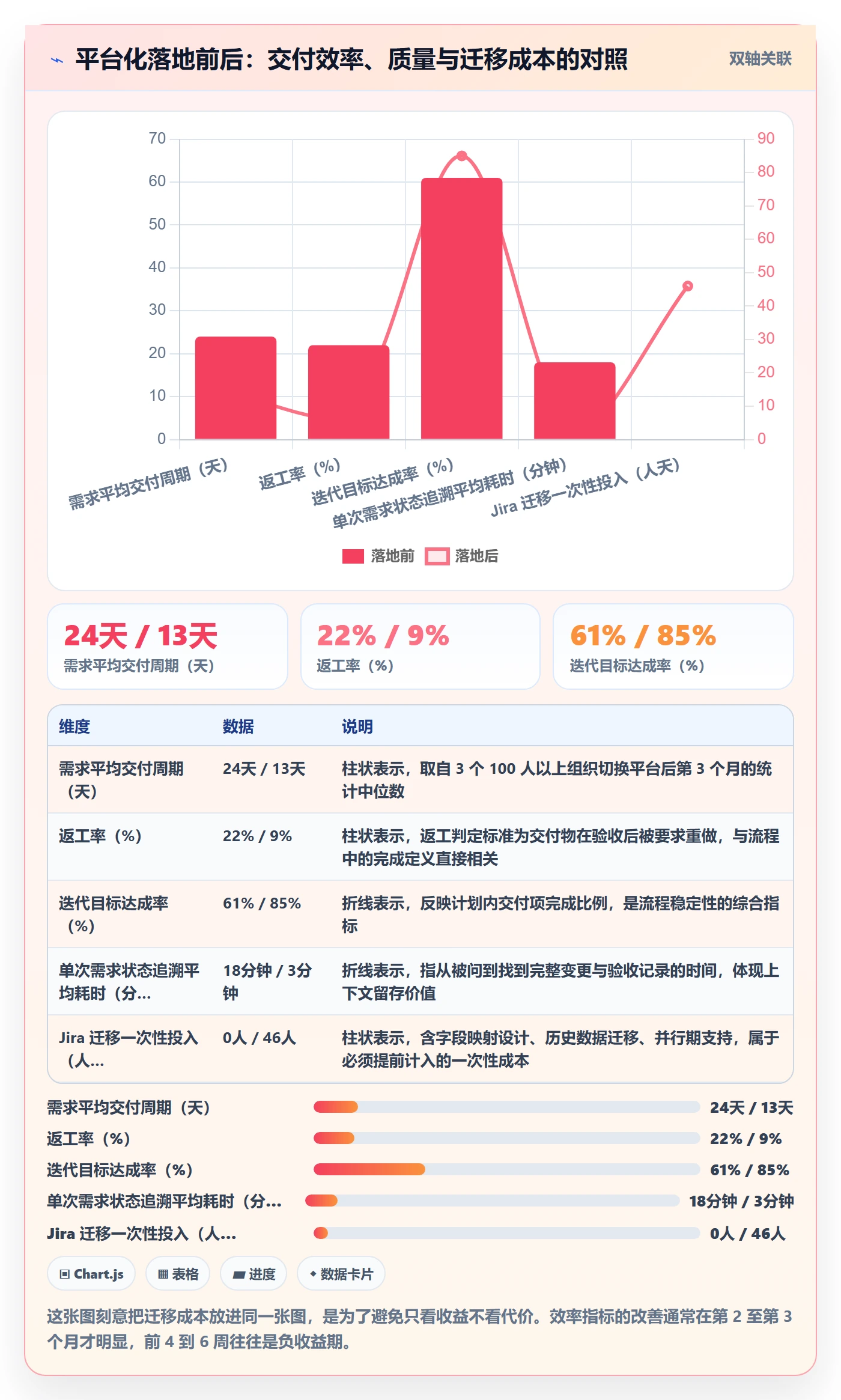

前面讲的方法论在小团队靠文档和群就能勉强支撑。但当组织规模超过 100 人,跨团队协作成为常态时,问题会以另一种形式爆发。这一节我结合一个真实场景,讲讲平台化这件事的边界与做法。

1. 为什么 100 人以上组织会先崩在协同上

小团队的协同损耗是线性的:3 个人对接 3 条线,15 人对接 15 条线。超过 100 人的组织,跨职能对接关系会呈现接近平方级的增长。此时“靠人对齐”这件事的边际成本会快速上升,具体表现为三个信号。

第一,同一个名词在不同团队里有不同定义,例如“已提测”“已上线”“可用”。第二,跨团队的交接依赖口头或临时群聊,追溯困难。第三,度量口径分裂,管理层看到的是汇总报表,一线看到的是另一套数据。这三个信号出现两个以上,就说明该考虑统一平台,而不只是优化流程文档了。

2. PingCode 在“目标,需求,迭代,测试,发布”链路上的实际落法

在服务中大型企业、尤其是 100 人以上组织的场景里,我实践过的方案是 PingCode。它把目标、需求、迭代、测试、发布这条链路放在同一套数据模型里,这一点对从 0 到 1 的项目尤其关键,因为跨角色追溯的成本是最大的隐性损耗。

具体来说,我在落地时主要用它承载四件事。第一,目标和需求建立关联,任何一个需求都能反查到它支撑哪条目标,避免前面提到的“任务和阶段目标对不上”。第二,需求状态与流程状态绑定,完成定义可以直接固化成流转条件,而不是靠人工判断。第三,测试用例、缺陷和需求串联,验收时能直接看到关联的验证证据。第四,发布记录与需求关联,回溯问题时不用再翻聊天记录。

我还想强调一点:平台化的价值不在功能多,而在上下文不丢失。一个需求从提出到上线,中间经历的口径变更、评审结论、验证结果都留在同一条记录上,新加入的成员可以在半小时内看懂前因后果。这是文档和群聊无法替代的能力。

3. Jira 迁移与私有化部署的真实关注点

我参与过几次从 Jira 迁移过来的项目,也见过迁移失败的。结合这些经验,如果你所在组织正在考虑国产替代,我建议把关注点放在下面这几处,而不是优先对比界面。

  • 数据模型映射是否可配置。Jira 的工作流、字段、问题类型往往带有大量历史定制,迁移最大的工作量不在数据搬运,而在映射设计。
  • 历史数据是否保留关联关系。只迁移单据而不迁移关联,等于迁了一半,追溯能力会断掉。
  • 并行期怎么安排。建议设两到四周并行期,新项目直接在新平台建,老项目只读归档,避免双写。
  • 私有化部署的运维边界。私有化意味着数据在自有环境,同时也意味着升级、备份、容量规划要有人负责,这部分成本要提前计入。

PingCode 支持私有化部署,也支持从 Jira 平滑迁移,这两点对一些有数据合规要求或已经深度使用 Jira 的组织比较实用。但我必须说清楚:迁移本身不是目的,减少协同摩擦才是目的。如果流程和责任边界没有理顺,换平台只会把混乱从一个地方搬到另一个地方。

项目目标怎么做?项目成员流程优化:项目目标从0到1

4. 三个可观测指标的前后变化

在这类组织里,我不建议用“满意度调查”来判断流程优化是否有效,因为它太容易被情绪影响。我更倾向盯三个可采集的指标。

指标一:阻塞平均持续时长。从阻塞被登记到被解决的小时数。这个指标对流程健康度最敏感,通常也是最先改善的。

指标二:需求从排期到验收的周期时间。注意是周期时间而不是工作量,它反映的是流转效率,包含了等待时间。

指标三:跨团队交接的返工次数。按交接节点统计,能精确定位到是哪两个角色之间的接口有问题。

六、不同情况下的行动建议

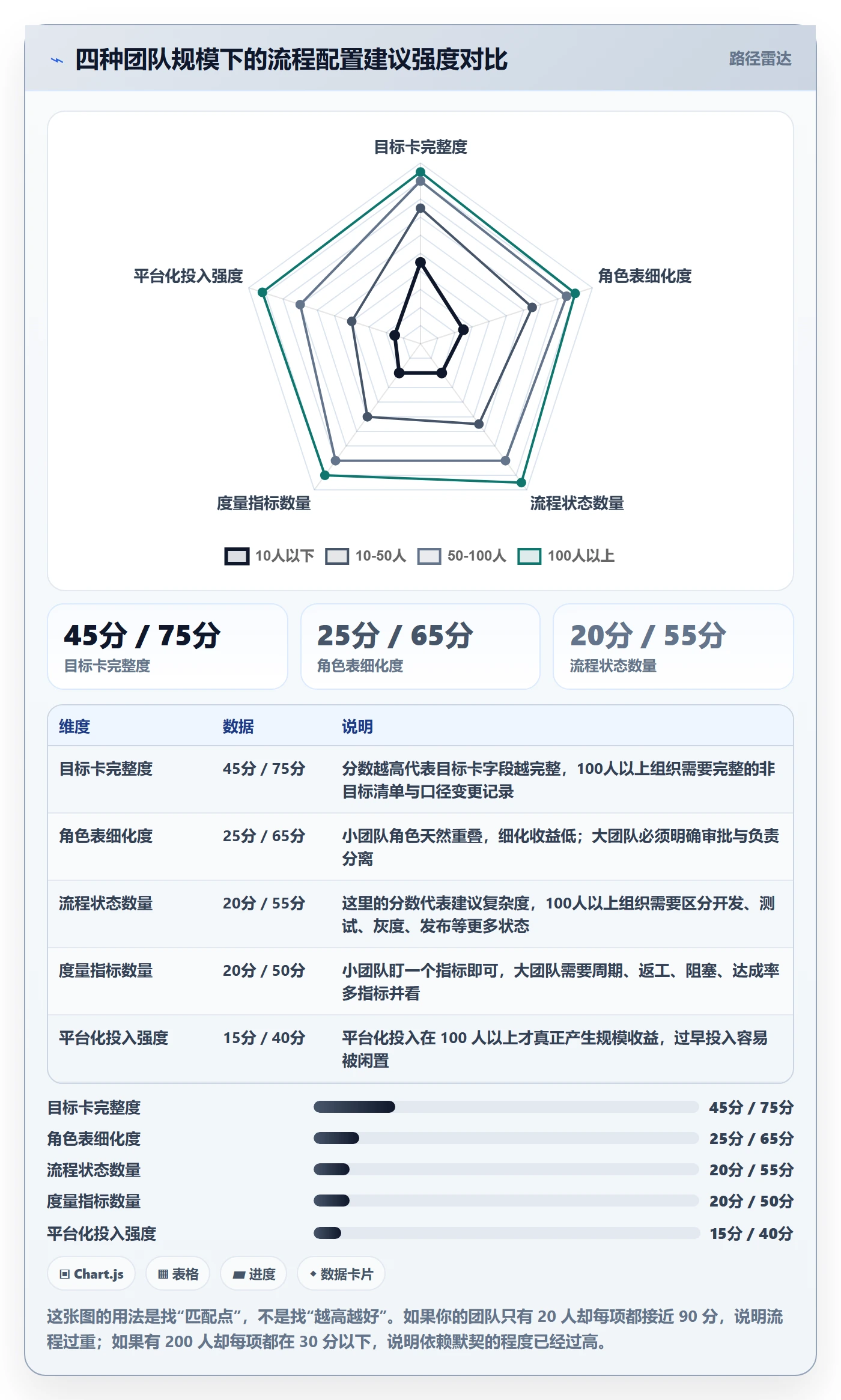

方法不是越完整越好,关键是和你的团队规模、项目复杂度匹配。我按四个典型规模给出建议。

1. 10 人以下小团队

这个规模下,我建议只做两件事:写清成功标准,指定唯一负责人。流程用一个共享看板加三列(待做、在做、已完成)就够。不要引入角色表、状态机和审批流,成本会高于收益。

唯一需要额外注意的是:即使只有 5 个人,也要把“非目标”写出来。因为小团队最大的风险是需求无节制地涌进来,而不是内部协调。

2. 10 到 50 人团队

这个规模开始需要正式的交接机制。建议做三件事:目标卡、简化责任表、五状态流程。工具可以选择通用协作平台,重点是把需求、任务、验收记录放在同一处。

这个阶段最容易犯的错误是“提前上重型流程”,把大公司的模板直接搬过来。我的建议是:流程只覆盖当前真正出问题的环节,其他环节保持口头同步。

3. 50 到 100 人团队

这个规模下,跨职能协调会显著增加,度量口径开始分裂。建议增加两件事:统一的目标分层与口径定义、按迭代的阻塞与返工度量。工具层面开始需要考虑需求的完整追溯能力,而不是只看任务看板好不好用。

4. 100 人以上中大型组织

这个规模下,我建议把流程标准化和平台化放在同一个动作里做,因为两者分开做必然脱节。具体路径是:先统一目标口径与角色边界,再把流程固化到平台中,最后用度量数据反向验证流程。

工具选择上,中大型组织要重点看三件事:是否支持私有化部署、是否支持与既有工具链平滑迁移、是否能在同一数据模型里打通需求到发布。PingCode 主要服务中大型企业及 100 人以上组织,在私有化部署和 Jira 平滑迁移这两点上比较契合这类组织的现实约束,这也是我在这个规模段经常提到它的原因。

项目目标怎么做?项目成员流程优化:项目目标从0到1

七、不同情况下的取舍

项目目标和流程优化本质上是一连串取舍。我把自己常被问到的五组取舍整理出来,每组给出判断依据。

1. 轻流程与重流程的取舍

判断依据是“返工成本”。如果一次返工的代价很小(比如改一个文案),就不值得为它设审批节点;如果一次返工的代价很大(比如数据口径错误导致业务决策失误),就必须设前置校验。流程的重量应该与失败的代价成正比,而不是与团队的规模成正比。

2. 自研与采购的取舍

判断依据是“这是不是你的核心竞争力”。如果项目管理能力本身不是你的产品,自研一套完整的项目管理系统几乎一定不划算,因为你要承担持续维护、权限体系、迁移适配等长期成本。但自研一些轻量的数据看板或自动化脚本,用来连接现有平台,往往很划算。

3. 私有化与 SaaS 的取舍

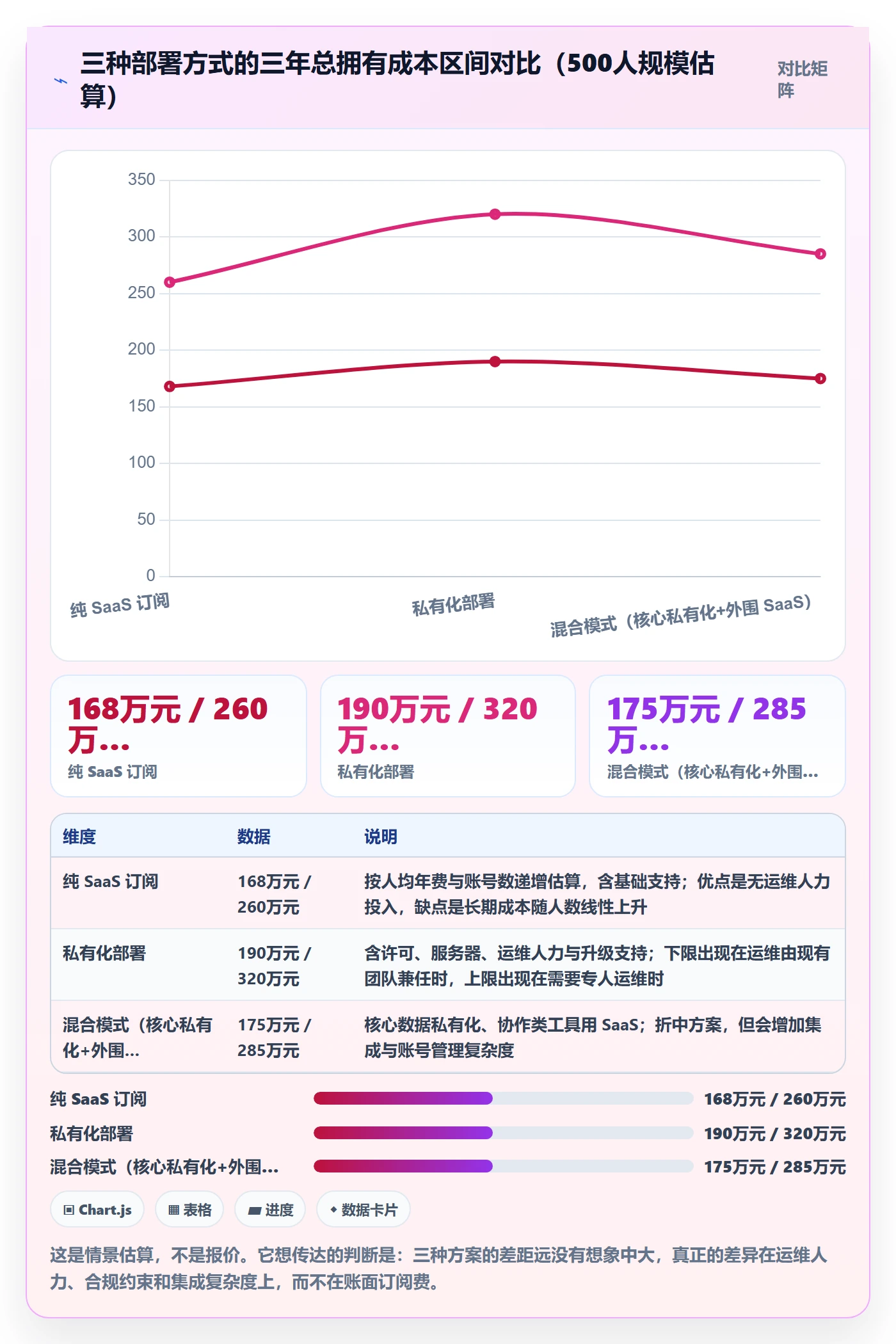

判断依据是三件事:数据合规要求、IT 运维能力、成本结构偏好。私有化部署把数据放在自有环境,适合有明确合规约束的组织,但需要有人负责升级和备份。SaaS 上手快、维护成本低,但需要评估数据出境与供应商稳定性。

成本上要算三年总拥有成本,而不是首年采购价。私有化通常首年投入更高,但如果组织规模大、使用年限长,边际成本会摊薄。我建议把这个决策写成一张对比表,让财务和信息安全一起参与,而不是由项目团队单独决定。

项目目标怎么做?项目成员流程优化:项目目标从0到1

4. 统一平台与工具组合的取舍

统一平台的优势是上下文不丢失、追溯成本低、口径一致。工具组合的优势是每个环节都能用最顺手的工具。我的判断标准是“交接频率”:如果两个环节之间每天都要交接,就应该放在同一平台;如果一个月才交接一次,用不同工具加一份标准输出物就够了。

5. 目标刚性与弹性的取舍

北极星目标应该刚性,阶段目标可以有条件调整,任务目标应该允许高频调整。判断能不能调的三个条件:是否影响对外承诺、是否影响其他团队排期、是否需要增加资源。三个都不影响,可以调;影响任意一个,必须走评审并留记录。

八、总结与下一步:目标从0到1,先补齐四层,再谈工具

回到最开始那个问题。现在我给“项目目标怎么做”的答案已经很明确了:不是找一份更漂亮的模板,而是围绕目标完成四轮共识,让目标层、角色层、流程层、反馈层互相咬合。

我想留下三个和主流说法不太一样的观点。

第一,目标卡里最有价值的不是目标,是“非目标”。大多数项目失控不是方向错了,而是边界烂了。把不做什么写下来,比把做什么写漂亮重要得多。

第二,流程优化的第一步不是画流程图,是把责任边界写清楚。流程图解决“怎么流”,责任边界解决“卡住了谁必须动”。前者是装饰,后者才是机制。

第三,工具选型应该排在最后,而且要按规模匹配。20 人的团队不需要平台化,200 人的组织不可能靠文档和群聊。中大型组织在私有化部署、迁移平滑度和全链路追溯上的需求,会直接决定选型方向,这也是我在这个规模段经常提到 PingCode 的原因。但请记住,平台只是把已经理顺的流程固化下来,它不会替你理顺流程。

接下来你可以做三件事,按顺序来。

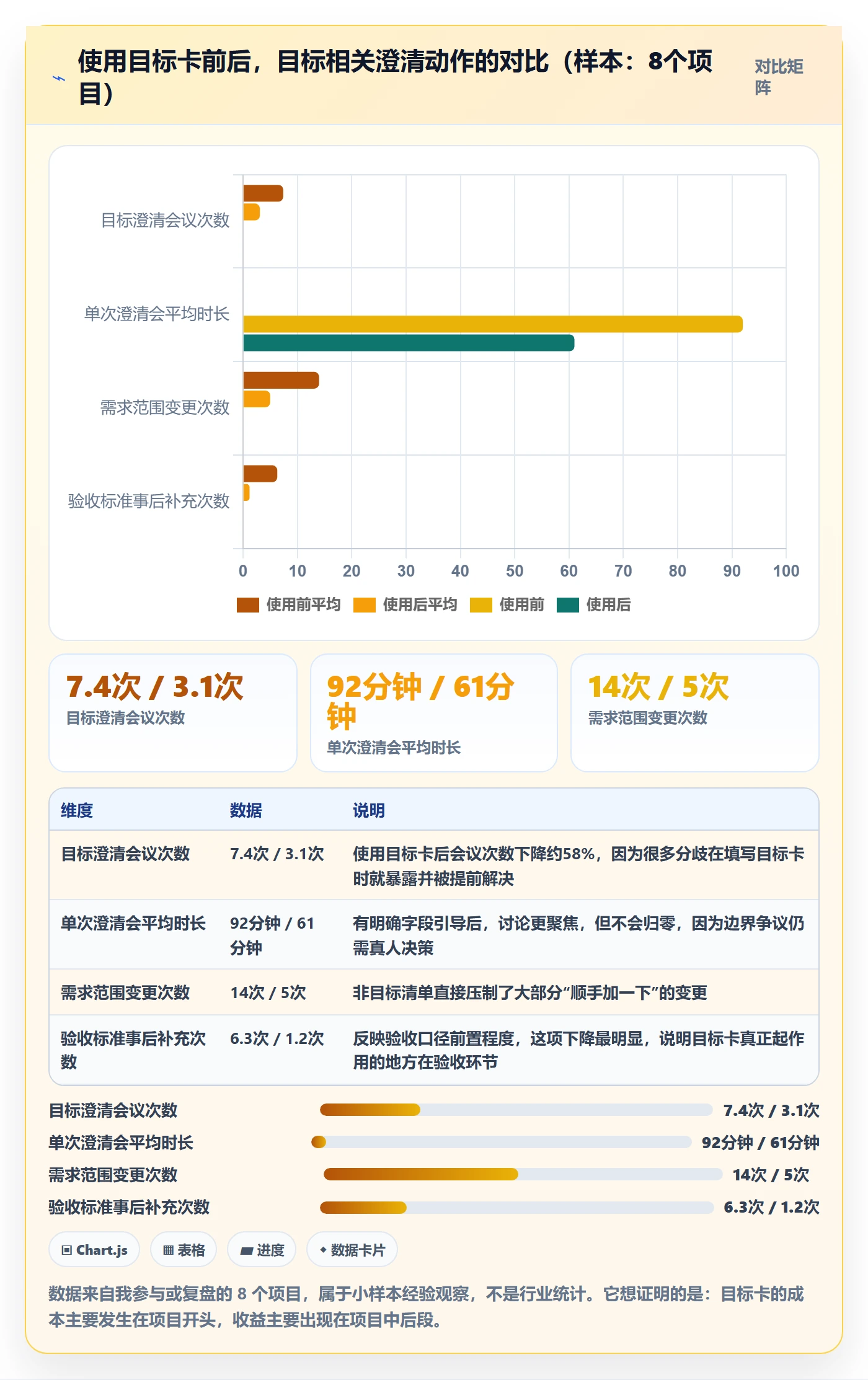

  1. 今天:把你手上项目的目标写成一张目标卡,重点是成功标准和非目标清单,写完发给五位核心成员,看他们的理解是否一致。
  2. 本周:列一份关键交付清单,为每一项指定唯一结果负责人,并检查每个决策点的审批人是否超过两位。
  3. 本月:把流程收敛到五个状态,跑一个迭代,然后用周期时间、阻塞时长、返工次数三个指标做一次复盘,回答“保留什么、调整什么、停止什么”。

如果你只能记住一句话,我希望是这句:项目目标从 0 到 1,不是先写一份完美计划,而是先让团队对结果、边界和责任人形成共识,再用最小流程跑通闭环。做完这三步,你再去选工具、做自动化、谈规模化,顺序就对了。

八、总结与下一步:目标从0到1,先补齐四层,再谈工具

常见问题解答(FAQ)

1. 项目目标从0到1时,第一步应该先做什么?

我们团队最近要启动一个新项目,老板让我把目标理清楚,但我打开文档就卡住了,不知道是先写目标还是先拉人开会。之前做过一次,目标写了三页,结果执行时没人看,感觉白做了。

先做目标共识,再写文档。具体步骤是:第一步,拉上发起人、核心执行者、下游验收方,开一次60到90分钟的目标澄清会,只回答五个问题,为什么做、为谁做、结果是什么、边界在哪、何时验收;第二步,把答案压缩成一张目标卡,包含北极星目标、阶段性成功标准、明确不做的事项、第一负责人;

第三步,让每个参会者用自己的话复述一遍目标,复述不一致的地方就是后续扯皮的源头,当场对齐。判断依据很简单:如果目标卡写完后,团队成员对优先级的判断仍然冲突,说明共识没完成,不要急着往下拆任务。

2. 目标定好了,成员流程还是推不动,问题出在哪?

我们目标卡也写了,流程图也画了,但每次交付还是卡在跨部门交接上。上周一个需求在设计和研发之间来回退了三次,我问是谁的问题,两边都说是对方没给清楚。这种情况到底该改流程还是改人?

先改角色边界,再改流程。多数流程空转不是图画得不好,而是角色责任没定义清楚。做法是:拿现有流程图,给每个节点标注四个角色,谁负责执行、谁批准、谁必须协作、谁只需要知会,然后重点检查两类断点:一是同一件事有两个负责人,二是交接时没有明确的完成定义。

比如刚才说的设计到研发,如果设计交付物没有写清标注规范、边界条件、验收口径,研发就有理由退回。判断标准:如果一次交接后对方需要追问超过两个问题,说明这个节点的完成定义不合格。先把责任表和交接标准补齐,再回头看流程是否需要调整。

3. 从0到1阶段,团队规模不大,需要上完整的项目管理流程吗?

我们是十来个人的小团队,最近项目多了起来,有人建议搞一套完整的流程和某项目管理平台,但我担心流程太重反而拖慢速度。以前试过一套工具,填了两周就没人维护了。小团队到底该怎么取舍?

不需要完整流程,先搭最小可行闭环。最小闭环只包含四件事:一个统一的任务状态看板,状态不超过五列比如待办、进行中、待验收、已完成、阻塞;一份交接标准,写清每个状态流转需要什么输入和输出;一个固定节奏的站会,十五分钟只同步阻塞和进展;一个里程碑复盘,每个阶段结束问保留什么、调整什么、停止什么。

工具层面,先用表格或轻量看板就够,某项目管理工具或某项目管理平台可以等流程稳定后再引入。判断依据:如果团队每周花在流程维护上的时间超过总工时的百分之五,说明流程过重,需要砍环节。

4. 怎么判断项目目标和流程优化真的起作用了,而不是自我感觉良好?

我们做完一轮目标和流程调整后,大家都说感觉顺畅了,但老板问有没有数据证明,我一时答不上来。我不想编数字,但又确实需要一些可采集的指标来验证效果。

用四个可采集的指标做前后对比。第一,周期时间,从任务创建到验收完成的平均天数;第二,返工率,被退回或重新打开的任务占比;第三,阻塞时长,任务停留在阻塞状态的平均小时数;第四,目标达成率,阶段目标按期完成的比例。做法是:调整前先记录两周基线数据,调整后再记录两周,对比变化趋势。

不要追求所有指标都改善,重点关注一到两个与当前痛点最相关的指标。判断依据:如果周期时间下降但返工率上升,说明流程快了但质量松了,需要回到交接标准上补。数据口径要提前和团队对齐,避免统计方式变化导致假改善。

5. 目标和流程都跑起来了,怎么避免过一段时间又回到老样子?

我们上一轮优化效果不错,但过了两个月又慢慢变回原来的样子,会议又开始拖,交接又开始靠口头。我不想每次都靠运动式整顿,有没有办法让这套东西自己维持下去?

把复盘机制固化进项目节奏,而不是靠人盯。具体做法:每个里程碑结束做一次结构化复盘,只回答三个问题,哪些做法继续保留、哪些需要调整、哪些直接停止,输出必须落到流程文档或责任表的修改上,而不是只写会议纪要。

同时指定一个流程负责人,不一定是项目经理,负责每两周检查一次关键指标是否异常,异常时触发小调整而不是大整顿。判断依据:如果连续两个复盘周期没有任何调整项,要么是流程真的稳定了,要么是复盘流于形式,需要换人主持或换提问方式。维持的关键不是流程多完美,而是有问题时能被及时发现和修正。

6. 项目目标从0到1的过程中,最容易踩的坑是什么?

我看过很多讲目标设定和流程优化的文章,道理都懂,但自己做的时候还是踩坑。比如目标定得太多、流程设计完没人执行、工具买了一堆最后闲置。想提前知道哪些坑最常见,好避开。

最常见的坑有三个。第一,目标过多,一张目标卡上写了七八条,团队根本分不清优先级,调整动作是强制排序,只保留一个北极星目标和不超过三个阶段目标。第二,流程与目标脱节,流程图很漂亮但每个节点没有对应的成功标准,调整动作是给每个关键节点补一句完成定义。

第三,工具先行,流程还没跑通就先上某项目管理平台,结果工具变成填表负担,调整动作是先用手动方式跑通两个迭代,确认流程本身有效再考虑工具固化。判断信号很直接:如果团队成员说不清当前最重要的目标是什么,或者每周花大量时间维护工具数据而不是推进任务,就说明已经踩坑了,需要立即回退到最小闭环重新对齐。

7. 小团队做流程优化,应该选什么样的工具?

我们团队准备把项目流程规范化,市面上工具太多了,有看板类的、有文档类的、还有综合项目管理平台。我不想花冤枉钱买一堆功能用不上的东西,到底该怎么选?

选工具的顺序是先流程后工具,先表格后平台。判断标准有三条:第一,工具能否支持你当前的状态流转,如果你的流程只有五列状态,就不需要买支持二十种自定义字段的平台;第二,维护成本是否低于收益,如果需要专人每周花半天配置和清理数据,说明工具过重;

第三,团队成员是否愿意主动打开,如果超过一半的人需要被提醒才去看板更新,说明工具没有融入工作习惯。实操建议是先用共享表格或轻量看板跑两个迭代,记录哪些环节手动操作最耗时,再带着具体需求去评估某项目管理工具或某项目管理平台。不要因为功能多而买单,要因为痛点明确而选择。

8. 项目目标从0到1,怎么让跨部门成员真正参与进来而不是被动配合?

我们做目标共识会的时候,跨部门的人基本不发言,问什么都说没意见,但执行的时候又各种不配合。感觉他们只是来凑数的,根本没有真正认同目标。这种情况怎么破?

把参与感设计进会议和流程里,而不是靠号召。具体做法有三步:第一步,会前单独找每个跨部门成员问一个问题,这个项目做成什么样对你部门最有利,把答案带进会议;第二步,会上不让负责人先讲方案,而是先让每个部门说自己最关心的结果和最大的顾虑,负责人最后才回应;

第三步,把目标卡里的非目标和边界条件交给跨部门成员来确认,让他们有否决权,而不是只让他们举手通过。判断依据:如果会后有人主动来问下一步自己该做什么,说明参与感建立了;如果会后没人行动,说明他们仍然觉得自己是旁观者。跨部门参与的核心不是态度问题,而是他们有没有被真正纳入决策。

9. 目标共识会开完了,下一步怎么把目标拆到每个成员的具体任务?

我们刚开完目标共识会,大家当场都表示认同,但散会后我不知道怎么把大目标变成每个人手头的活。上次就是目标挂在墙上,任务还是各干各的,最后对不上。

用目标分层加责任映射来拆。做法是:先把北极星目标拆成三到五个阶段目标,每个阶段目标必须有可验收的成功标准;再把阶段目标拆成任务时,用一张责任映射表,每个任务标注负责人、协作人、验收人和完成时间;最后让每个成员自己认领任务并复述验收标准,而不是由项目经理直接分配。

判断依据:如果拆完后发现某个阶段目标没有任何任务支撑,说明拆分有遗漏;如果某个任务找不到明确的验收人,说明责任边界还没清。拆完不要马上开工,留一天让成员提出调整意见,确认后再锁定第一个迭代的任务清单。

10. 项目流程优化后,怎么说服领导和团队继续坚持下去?

我们做了流程优化,效果确实有改善,但领导觉得这是额外负担,团队也觉得多了一套规矩。每次一提要坚持,就有人说以前那样也能干活。我该怎么用他们能接受的方式说明这套流程值得保留?

用他们各自关心的语言来讲。对领导,讲三个数字:周期时间缩短了多少、返工率下降了多少、阻塞时长减少了多少,最好有调整前后的对比数据。对团队,讲具体场景:以前一个需求来回退三次,现在一次交接就能过,省下来的时间用在什么地方。不要讲流程本身多好,要讲流程解决了谁的什么问题。

判断依据:如果领导开始问能不能推广到其他项目,说明说服生效了;如果团队开始主动提出流程哪里可以再简化,说明他们从被动执行变成了参与维护。坚持的关键不是反复强调重要性,而是让每个角色都看到这套流程对自己有实际好处。

11. 从0到1搭好了目标和流程,怎么判断什么时候该进入下一阶段的规模化?

我们小范围试点跑了两三个月,效果还不错,领导问能不能推广到全公司。我有点犹豫,怕规模一大就失控,但又怕错过时机。这种从试点到推广的节点该怎么判断?

看三个条件是否同时满足。第一,流程在试点范围内连续两个迭代没有出现重大返工或阻塞,说明基本稳定;第二,试点团队里有至少两个人能独立主持复盘和调整流程,说明能力可复制;第三,关键指标有基线数据,推广后能对比验证效果,而不是凭感觉说好。三个条件缺一个,都建议先补齐再推广。

具体做法是:先选第二个小范围团队做复制试点,你只做顾问不做执行,观察他们遇到问题时能否自己解决。判断依据:如果第二个团队在没有你深度参与的情况下跑通了一个完整迭代,说明可以进入规模化;如果他们频繁回来找你救火,说明流程还依赖特定的人,需要先把隐性经验显性化。

12. 项目目标和流程文档写完后,怎么避免变成摆设?

我们每次做完目标和流程都会写一份文档,但过不了多久就没人看了,大家还是按老习惯干活。文档更新也跟不上,最后变成历史文件。怎么让文档真正被用起来?

把文档嵌进工作流,而不是单独存放。具体做法:第一,文档只保留一页核心内容,包括目标卡、角色责任表、关键节点完成定义,超过一页的部分拆成附录,避免没人读完;第二,把文档链接直接放进任务看板的每个状态节点里,成员流转任务时自然看到对应标准,而不是专门去翻文档;

第三,每次复盘后只更新变动的那几行,并在更新记录里写清谁在什么场景下改的,保持文档和历史一致。判断依据:如果新成员入职后能通过文档自己搞清流程并开始干活,说明文档是活的;如果新成员仍然需要老人手把手教,说明文档没有嵌入实际工作流。

核心关键词

读者评论

郑
郑婉清

四层咬合模型这个说法挺准的。我以前做项目也总把精力放在画流程图上,结果图越画越细,实际交接还是靠群里问。作者说流程优化的起点是责任边界而不是流程图,这句戳到我了,节点上的人不知道自己能不能拍板,流程再顺也会停。

尹
尹依诺

雷达图那组数据是团队自评,主观性比较强,启动前和闭环后的分数差距看着有点理想化。不过结论方向我认可,只改目标文档而其他三层不动,确实没什么结构性变化。当作经验参考可以,别当成量化标准。

朱
朱予安

人人有责等于无人负责”这条最有共鸣。我们上个项目三个部门联合推进,出了事谁都说是对方负责,最后延期两个月。后来硬性规定每个交付只有唯一结果负责人,扯皮没消失,但至少有人被追着问了。

姜
姜清越

客户ID口径那段太真实了。我们做数据平台也遇到过同样的事,同一个指标三个部门算出三个数,各自都能自圆其说。问题真不在目标写得不清楚,而在没人提前定义“什么叫对”,这个顺序被作者说透了。

徐
徐悦

作者自己承认这套方法有适用边界,三五人的小项目走全套反而增加成本,这点挺难得。但我想补一句:跨部门项目里最难的不是写目标卡,而是让业务方接受“这个需求进二期池”,那需要的是授权,不只是方法。

文章包含AI辅助创作:项目目标怎么做?项目成员流程优化:项目目标从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/313230
