成功标准实操方法:企业管理者提升项目目标效率的落地方案方法与模板

三年前我接手一个跨部门数据中台项目,立项会上二十多个人全票通过,六周后我组织第一次阶段性验收沟通,业务负责人当着所有人的面说了一句让我记到今天的话:“我们要的不是这个。”那个项目最终延期四个月,返工工时占到了总投入的 38%,而问题根本不是团队不努力,是立项那天,没有一个人说得清“什么算成功”。

后来我把这个项目拆开复盘,发现交付物的质量其实都在合格线上,真正出问题的是三个环节:目标只有一句话、验收口径藏在不同人的脑子里、变更没有任何记录。从那之后我开始在每类项目上强制做一件事,在启动会之前,先用一页纸把“成功标准”写清楚,再谈排期和资源。

这篇文章讲的不是目标管理的重要性,那是常识。我要讲的是我实际用过、踩过坑、迭代过四五个版本的一套方法:成功标准四层矩阵、管理者六步落地法、五张可以直接填的模板,以及在不同组织规模下该怎么取舍。文中数据来自我参与和跟踪的十余个项目的匿名化观察,属于样本推演,不是行业统计,请按适用边界参考。

先给结论:项目目标效率低,九成不是执行问题

如果只看这篇文章的一个判断,那就是:项目目标效率是在“定义成功”这一刻被决定的,不是在执行过程中被决定的。执行阶段能优化的是速度,定义阶段决定的才是方向。方向错了,跑得越快损失越大。

我判断“目标效率”问题的第一性视角

很多管理者把目标效率理解为“目标完成得快不快”,于是所有动作都指向提速:压缩排期、增加人力、提高会议频率。但我观察下来,真正拖慢项目的从来不是速度,而是三次以上的方向修正。

一次方向修正的成本,通常等于前期全部投入的 15% 到 40%。这个区间跨度大,取决于修正发生在什么阶段,越晚越贵。所以我会把目标效率重新定义为:单位资源产出被验证为“有价值”的比例。前置定义越清楚,这个比例越高。

三个不等式,是我判断项目健康度的快捷方式

在项目诊断时我习惯先问三个问题,它们本质上对应三个不等式:

“说清楚了” ≠ “写下来了”。口头共识在跨部门场景下平均存活不超过两周。

“写下来了” ≠ “口径一致”。同一句“提升用户体验”,产品、技术、运营的理解可以完全不同。

“口径一致” ≠ “可验收”。很多指标听起来专业,但没人能说清验收当天看哪个数、由谁确认。

这三个不等式只要破了一个,项目后期的返工和扯皮基本是必然的,只是时间问题。

这套方法适合谁,不适合谁

它最适合三类场景:跨部门协作项目、中大型组织内的多项目并行、以及难以用单一财务指标衡量的项目(研发平台、内部系统、组织能力建设)。

它不太适合的场景也说清楚:探索型、不确定性的早期创新项目。这类项目如果强行要求全量成功标准,会把试错空间压死。对这类项目,我的做法是只锁“战略价值层”和“过程约束层”,中间两层允许滚动更新。

成功标准实操方法:企业管理者提升项目目标效率的落地方案方法与模板

真实场景:目标效率是怎么一点点掉下去的

抽象地谈“目标不清晰”没有意义,管理者需要看到具体的损耗链路。我梳理过自己的项目记录,目标效率的下降几乎都遵循同一条路径。

三个我亲历的场景

场景一:立项热闹,执行跑偏。某次内部系统升级,立项会上大家讨论了四十分钟功能,用了三分钟确认时间。三个月后交付,功能都在,但业务方说“这不是我们优先级最高的那三个”。没有人错,只是没人问过“如果只能做三件事,是哪三件”。

场景二:验收扯皮。营销活动项目,KPI 写的是“提升品牌影响力”。活动做完了,市场部说曝光量达标,销售部说没有带来线索,两边各有各的理。最后是业务负责人拍板,但团队士气已经受损。

场景三:变更失控。一个交付项目,中途加了七次需求,每次都是“顺手加一下”,没有记录、没有评估、没有同步。交付时范围比原计划大了将近一半,但时间和人力没变,最后靠加班硬扛。

目标效率的五条损耗链路

把上面这些场景归因,我看到五条稳定的损耗链路:

目标口号化:正确但无法判断,“提升协同效率”这种表述几乎无法验收。

指标拍脑袋:数字没有基线、没有来源、没有责任人,只是为了让表格好看。

责任分散:三个部门共同负责,等于没有第一责任人。

验收后置:到项目末期才讨论验收标准,此时任何调整都是高成本调整。

变更无记录:范围蔓延不被计量,于是也没有被管理。

这五条链路不是独立的,它们会互相放大。目标口号化会导致指标拍脑袋,指标拍脑袋会导致责任分散,责任分散会让变更更容易发生。

成功标准实操方法:企业管理者提升项目目标效率的落地方案方法与模板

为什么“验收后置”是最贵的一环

这五条里,我最想强调验收后置。原因是它的成本曲线是非线性的:在立项阶段调整验收标准,成本接近于零;在设计阶段调整,成本约为返工 10%;到了开发或执行中期,返工成本跳到 30% 以上;到验收阶段才发现问题,成本可以是 50% 甚至更高。

所以“验收前置”不是一个流程优化,而是一个成本结构的改变。它把最贵的调整挪到了最便宜的时间点。

拆解四类常见误区

方法讲再多,如果管理者还在用错误的锚点定义成功,落地就会变形。我把见过的误区归成四类,每一类背后都是一种惯性思维。

误区一:把 KPI 当成功标准

KPI 是结果指标,成功标准是判断体系。把两者等同,会丢掉三样东西:业务价值、过程约束、验收责任。

我见过一个项目把“日活提升 15%”作为成功标准,结果是团队为了冲指标做了大量低质量推送,日活上去了,次月留存掉了 9 个百分点。如果成功标准里包含“留存不下降”这个约束条件,这类动作就不会被默许。

误区二:把 OKR 当成功标准

OKR 擅长解决“往哪走”和“对齐方向”,不擅长解决“做到什么程度算完成、谁确认、什么时候确认”。它在设定目标上有优势,在验收判定上是短板。

我的做法是把 OKR 放在战略价值层,把成功标准放在业务成果层和交付结果层。OKR 回答为什么做,成功标准回答做到什么程度算完。这两个不是替代关系。

误区三:把“按时交付”当成功标准

按时交付是过程约束,不是成功标准。一个项目完全按时交付,但业务方用不上,它是失败的;一个项目延期两周,但业务指标超额达成,它是成功的。

把进度当唯一标准,会系统性地奖励“缩水交付”,砍功能、降质量、少测试,只要保住时间点。这是我见过最隐蔽的目标效率杀手。

误区四:把会议共识当成功标准

会议室里的点头,是最廉价的共识。我发现一个规律:越是全员同意的方案,越容易在两周后出现理解分歧,因为同意的成本太低了,没人真的想清楚。

有效的做法是在会议结束时做一次“反向复述”:让每个关键角色用自己的话讲一遍自己要交付什么、怎么算完成。讲不出来的,说明标准没定清。

成功标准实操方法:企业管理者提升项目目标效率的落地方案方法与模板

四类误区的共同根源

这四类误区看起来不同,根源其实是一个:用单一维度替代了多维判断。项目成功本来就是多层次的,用一个指标去承载它,必然会在某个维度上留下漏洞。

解决办法不是找“更全面的那个指标”,而是承认成功标准天然是多层结构,然后用结构化方式把它写下来。

专业判断逻辑:成功标准四层矩阵

这是整套方法的核心。我用了三年多,迭代到现在的版本是四层结构。它的作用不是让你填更多表,而是让你在立项阶段就把关键分歧暴露出来。

战略价值层:回答“为什么做这件事”

这一层不设量化指标,只写清楚三件事:这个项目支撑哪个业务目标、如果不做会有什么损失、它和另外三个项目相比优先级排第几。

我特别看重第三个问题。很多项目的失败不是因为它错了,而是因为它本来就不该在这个时间点做。战略价值层的真正作用是筛掉不该做的项目。

业务成果层:回答“业务上会发生什么变化”

这一层要写的是变化,不是动作。“上线一个新功能”是动作,“客户投诉响应时长从 48 小时降到 8 小时”是变化。业务成果层必须写成后者。

写法上我要求每条成果包含四要素:对象、指标、基线值、目标值。缺了基线值,目标值就没有意义,因为你不知道自己是变好了还是变差了。

交付结果层:回答“具体交付什么”

这一层是清单,列清楚要交付的物件:系统模块、文档、培训、数据报表、流程规范。每一项都要有对应的验收方式。

我见过太多项目在这一层写“一套完整的解决方案”,这种表述在验收时等于零。可验收的表述应该是“包含 A、B、C 三个模块,每个模块有可运行环境和使用说明,由 X 部门两名业务人员完成操作验证”。

过程约束层:回答“在什么条件下完成”

这一层最容易被忽略,但它决定了项目是否“可持续地成功”。包含时间、成本、质量、合规、协作五类约束。

时间约束:关键里程碑,而不是每一天的排期。

成本约束:人力投入上限、外部采购上限。

质量约束:缺陷率、可用性、性能基线。

合规约束:数据安全、行业监管要求。

协作约束:哪些决策必须谁签字,哪些变更必须走什么流程。

优先级排序:必须、应该、可选

四层之外,我强制要求给每条标准打一个标签:必须达成、应该达成、可选达成。这个动作看起来简单,实际价值极高。

它的作用是在资源不足时提供明确的取舍依据,而不是让团队临时拍脑袋。我通常会要求“必须”项不超过 5 条,超过就说明目标没有聚焦。

为什么“可判断”比“可量化”更重要

很多管理者执着于量化,导致软性目标被强行造假数字。我的判断是:能量化就量化,不能量化就行为化或证据化,但必须可判断。

比如“团队能力提升”,可以转化为证据化的判断标准:项目结束后,能独立承担同类任务的人数从 2 人增加到 5 人,由技术负责人确认。这比“能力提升 20%”这种表述靠谱得多。

成功标准实操方法:企业管理者提升项目目标效率的落地方案方法与模板

管理者落地六步法:从立项到复盘

四层矩阵是内容,六步法是动作。我把这套流程压缩到六步,是因为超过六步管理者就不会执行了。每一步都对应一个明确的输出物。

第一步:立项前做一次“成功对话”

时间:30 到 45 分钟。参与者:业务发起人、项目负责人、至少一个关键下游角色。不做方案讲解,只问四个问题。

这个项目成功后,业务上会有什么具体不同?

谁来最终判断它成功了?

如果只能看三个指标,是哪三个?现在的基线是多少?

什么情况下你会认为这个项目应该被叫停?

第四个问题是我最看重的。如果一个项目负责人无法回答什么情况下应该停,说明这个项目没有真正的成功标准,只有愿望。输出物是半页纸的对话记录,不用美化格式,要的是内容。

第二步:画出利益相关者地图

我要求把相关方分成四类:决策者、执行者、影响者、被影响者。每一类写清楚谁、关心什么、在什么节点需要被同步。

这一步的价值不在于画得好看,而在于提前发现“被影响者”,那些不受益但会被改变工作方式的人。他们通常在项目中期才开始反对,而那时候反对的成本已经很高了。

第三步:填写成功标准矩阵

把四层结构做成一张表,逐条填写。填写规则有三条:

每条标准必须有责任人,不能是部门。

业务成果层必须有基线值,没有基线的先补数据再填。

“必须”项不超过 5 条。

这一版的矩阵通常在两小时内能填完,但它会在后续几个月里持续产生价值。

第四步:设定指标与验收口径

这一步是把标准转成可执行判断。每条标准要写清:看哪个数据、从哪个系统取、谁负责取、什么时间取、达到什么值算通过。

我在这里踩过一个坑:早期我只写“指标和数据源”,没写“谁负责取”,结果验收当天没人提前准备数据,硬生生拖了一周。后来我把数据责任人单独列一列,问题就消失了。

第五步:开一次目标对齐会

和普通的项目启动会不同,这次会议的议程只有两件事:一是逐条复述成功标准,二是做反向复述验证。

我通常会让每个关键角色用一句话说出“我负责交付什么、怎么算完成”。任何说不清楚的人,都说明标准在他这里没有真正对齐,需要当场重新解释一遍。

第六步:建立变更与复盘机制

这一步是让标准活下来的关键。三个机制:变更必须记录、变更必须评估对成功标准的影响、每个里程碑做一次轻量复盘。

轻量复盘我推荐只用三个问题:哪个成功标准有风险?哪个假设被证伪了?下一个阶段要不要调整标准?控制在 20 分钟内。

成功标准实操方法:企业管理者提升项目目标效率的落地方案方法与模板

五张可直接套用的模板

模板的价值在于降低执行门槛,但也容易变成形式主义。我的原则是:每张模板都必须对应一个具体决策场景,填完就能用。下面五张是我实际在用的。

模板一:成功标准画布

适用场景:立项阶段,一页纸完成。填写时机:成功对话之后。

`【成功标准画布】

项目名称:__________ 负责人:__________ 日期:__________

战略价值层

  • 支撑的业务目标:__________
  • 不做的损失:__________
  • 与其他项目优先级关系:__________

业务成果层(每条含对象/指标/基线/目标/责任人)

  1. __________
  2. __________
  3. __________

交付结果层(物件 + 验收方式)

  1. __________
  2. __________

过程约束层

  • 关键里程碑:__________
  • 投入上限:__________
  • 质量底线:__________
  • 合规要求:__________

优先级标注:必须 / 应该 / 可选

模板二:目标验收清单

适用场景:验收阶段,但必须在立项时就填好。核心是五列:标准、数据源、取数责任人、取数时间、通过阈值。

`【目标验收清单】

成功标准 数据来源 取数责任人 取数时间 通过阈值

这张表最容易出的问题是“数据来源”写成“系统里看”。必须具体到报表名称或查询条件,否则验收当天没人找得到。

3. 模板三:责任矩阵

不需要复杂的 RACI,我用四列简化版:谁决策、谁执行、谁配合、谁需要被通知。关键是每条成功标准只能有一个决策人。

【责任矩阵】
成功标准 | 决策人 | 执行人 | 配合方 | 知会方

4. 模板四:变更记录表

适用场景:任何范围调整。要求:变更必须评估对成功标准的影响,而不是只评估对工期的影响。

【变更记录表】
变更编号 | 提出人 | 变更内容 | 影响的成功标准 | 工期影响 | 成本影响 | 决策人 | 决策结果 | 同步对象

5. 模板五:项目复盘表

适用场景:里程碑和结项。我要求复盘必须回答的是“哪个假设被证伪”,而不是“哪里做得不好”。后者容易变成情绪化追责。

【项目复盘表】

达成的成功标准:__________

未达成的成功标准及原因:__________

被证伪的关键假设:__________

下次要提前确认的问题:__________

需要沉淀的可复用资产:__________

6. 三类项目的填写重点差异

模板一样,重点不同。研发平台类项目,重点在过程约束层和交付结果层,因为交付物件多、质量要求高。营销活动类项目,重点在业务成果层,因为结果直接对营收负责,归因要求最高。内部管理系统类项目,重点在交付结果层和战略价值层,因为最容易变成“做了但没人用”。

成功标准实操方法:企业管理者提升项目目标效率的落地方案方法与模板

一、让标准真正生效的机制设计

写完一页纸不等于标准生效。我见过太多团队在立项时填得很认真,两个月后那张表再也没人打开。问题不在态度,在于没有把标准嵌入日常机制。

1. 会议节奏:周会看什么、月度看什么

周会只看三件事:成功标准的当前状态、风险项、变更请求。不看进度百分比,因为进度百分比是滞后指标,而且容易被美化。

月度评审看的是“成功标准是否需要调整”。这个动作很重要,因为业务环境会变,标准也应该允许滚动更新,但更新要有记录、要有决策人。

2. 看板字段:把标准变成可视化对象

我要求项目看板上必须有一块区域展示成功标准,而不是藏在文档里。每条标准的字段包括:当前值、目标值、状态、责任人。

这块看板的作用不是展示进度,而是让偏离被尽早看见。我观察到,当标准被放在所有人都能看到的位置时,团队对偏差的反应速度平均会提前一到两周。

3. 变更控制:谁有权改目标

我的规则是:“必须”级标准的变更,必须由原始决策人重新确认;“应该”和“可选”级可以由项目负责人决定并知会。

这条规则的价值在于区分了两种变更:一种是执行层面的调整,一种是方向层面的调整。前者不需要惊动高层,后者必须回到原点重新判断。

4. 激励与复盘:奖励结果还是奖励动作

如果考核只奖励“按时完成”,团队就会优先保时间、牺牲质量。如果考核只奖励“业务结果”,团队可能为了结果走捷径。

我的建议是把权重拆开:结果指标占主要权重,过程约束作为门槛条件,门槛不达标,结果再好也不能算完全成功。这样能同时避免两个极端。

5. 管理者要反复问的五个问题

  1. 这个项目现在还算成功吗?判断依据是什么?
  2. 哪条成功标准最有风险,为什么?
  3. 最近一次变更影响了哪条标准?
  4. 有没有人因为标准不清而在做重复工作?
  5. 如果现在必须砍掉一项内容,砍哪个?

这五个问题我通常在两到三周的项目沟通里循环问一遍。它们不制造额外工作量,但会持续把注意力拉回标准本身。

一、让标准真正生效的机制设计

二、案例与数据观察:一个中大型组织的改造过程

下面这个案例来自我参与跟踪的一家制造行业企业,员工规模约 300 人,同时并行推进的 IT 与业务项目常年保持在 20 个以上。以下信息经过匿名化处理,数据为区间观察值。

1. 改造前的状态

他们的典型问题是:项目立项由业务部门提需求,IT 部门排期,两边对“做完”的理解长期不一致。最直观的表现是验收周期长,平均要 3 周以上,最长的一次拖了两个月。

我介入时做的第一件事不是推荐工具,而是把过去 12 个项目的验收记录翻出来,按成功标准四层结构做了一次归类。结果是:12 个项目里,只有 2 个在立项阶段写过业务成果层的量化目标,没有一个写过过程约束层。

2. 他们做了哪四件事

  1. 把成功标准画布做成立项必备附件,没有画布不排期。
  2. 给每个项目指定“验收数据责任人”,负责在里程碑节点提前备好数据。
  3. 建立变更记录表,任何范围调整必须评估对成功标准的影响。
  4. 把项目数据统一到一个平台上,让标准状态在系统里可见,而不是散落在各人的文档里。

3. 他们选择的平台与迁移路径

这家企业此前的研发团队在用 Jira,历史数据积累了三四年。他们的诉求很明确:既要保留历史数据,又要满足数据不出内网的要求。最终他们选择了 PingCode 作为项目管理平台。

选择理由集中在三点:一是 PingCode 支持私有化部署,数据可以留在企业自己的服务器上,满足他们的合规要求;二是支持从 Jira 平滑迁移,历史项目、工作项和字段映射可以在不大规模返工的前提下完成;三是对中大型企业及 100 人以上组织的多项目并行管理场景有比较完整的支持。

我要强调的是,工具解决的是“标准可见”和“变更可追溯”这两个问题,它不解决“标准有没有定义清楚”。这两件事必须分开看。我见过有团队工具用得很好,但立项时依然没有写业务成果层,结果还是一样扯皮。

4. 改造前后的可观测变化

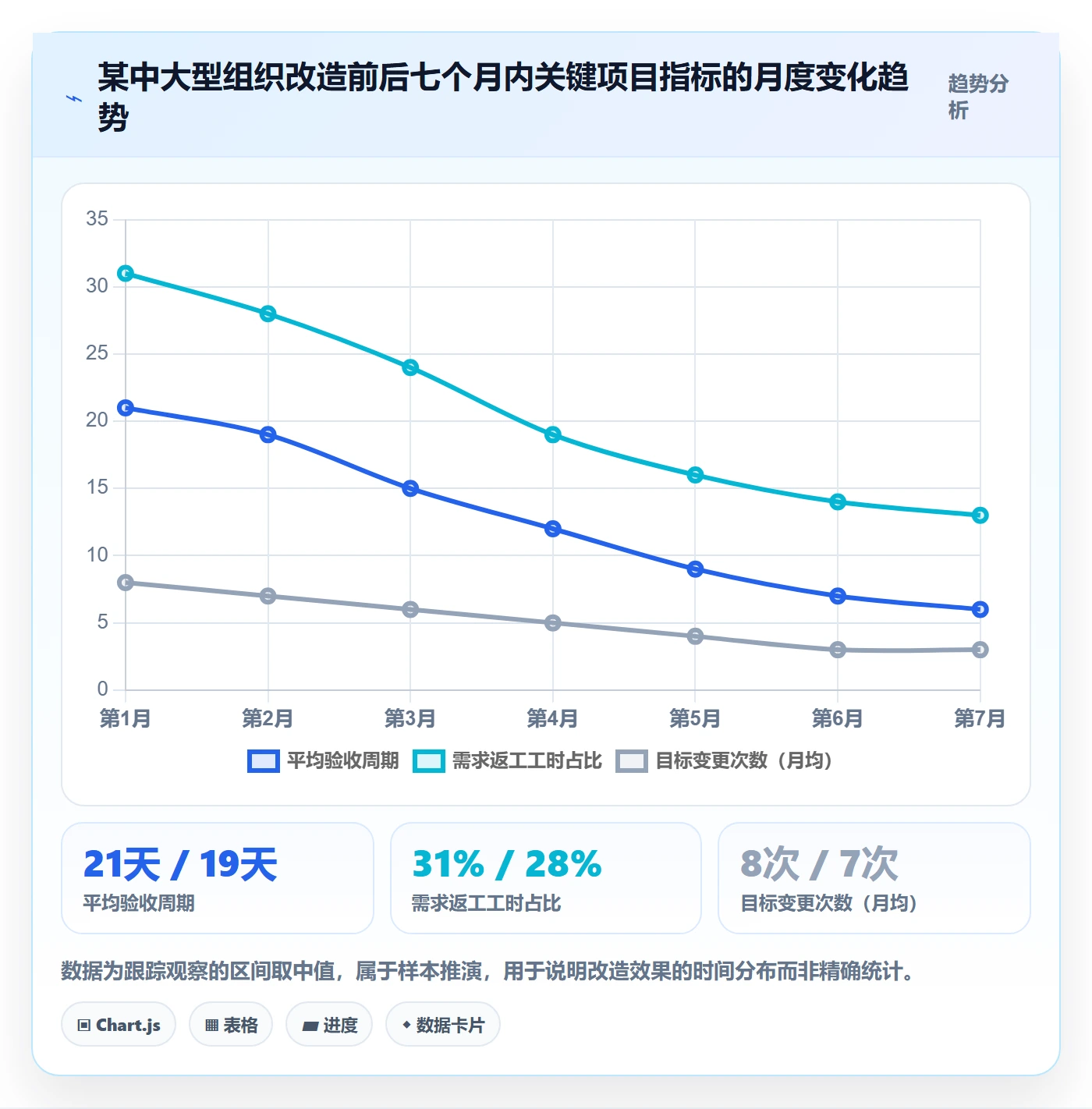

改造持续了大约七个月,我记录到的变化如下(样本推演,非行业统计):

  • 平均验收周期:从 21 天缩短到 5 到 7 天。
  • 需求返工工时占比:从 30% 以上降到 12% 到 15% 区间。
  • 立项到首次交付的周期:缩短约 18%,主要来自方向修正次数减少。
  • 跨部门对齐会议时长:月度合计从约 14 小时降到 6 到 8 小时。

有一点必须说明:这些变化里,有一部分来自流程改进,有一部分来自工具带来的可见性提升,我没有做严格的归因拆分。任何声称某一项动作单独带来 XX% 提升的说法,我都建议谨慎对待。

成功标准实操方法:企业管理者提升项目目标效率的落地方案方法与模板

5. 这个案例里最值得复制的部分

如果只让我挑一件事复制,我选“验收数据责任人”。它看起来是个很小的角色设置,但它把验收从“临时找数据”变成了“提前备数据”,直接把最贵的环节成本降了下来。

工具和平台是放大器,机制是发动机。顺序不能反过来。

三、不同情况下的行动建议

同一套方法,在不同组织规模和管理成熟度下,落地方式差别很大。我按四种常见情况分别给建议。

1. 五十人以下团队:先做减法

这个规模下,我的建议是只做两层:业务成果层和过程约束层。战略价值层由创始人或业务负责人一句话讲清即可,交付结果层用任务清单替代。

工具上不需要额外采购,一张共享表格就够了。这个阶段真正的瓶颈是决策速度,不是流程完备度。过早引入复杂工具,反而会拖慢节奏。

2. 一百人以上组织:需要平台承载

当并行项目超过 10 个、参与部门超过 4 个时,靠文档和会议已经无法维持标准的一致性。这是需要平台介入的临界点。

这个阶段的核心诉求是三点:标准可见、变更可追溯、跨项目可对比。像 PingCode 这类支持私有化部署、能承载多项目并行管理的平台,在这类场景下更贴合中大型企业的实际需要,尤其是对数据边界有明确要求、又希望从既有工具平滑迁移的组织。

3. 强监管行业:合规约束要前置成硬门槛

金融、医疗、能源这类行业,合规不能作为“应该达成”,必须作为“必须达成”的门槛项。我建议在过程约束层单列合规条目,并明确责任人。

同时,验收数据本身也要满足合规要求,比如数据导出权限、脱敏规则。这些如果在验收当天才考虑,会导致验收无法完成。

4. 研发型项目与营销型项目:判断重心不同

研发型项目的成功标准要重点看交付质量和长期可维护性,短期业务指标往往滞后,不能作为唯一判据。营销型项目恰恰相反,需要快速归因,甚至可以接受一定的长期模糊性换取短期可测性。

把两类项目用同一套标准模板管理,通常会导致一方觉得太松、另一方觉得太紧。

成功标准实操方法:企业管理者提升项目目标效率的落地方案方法与模板

四、不同情况下的取舍

方法落地一定会遇到取舍。这里列出四组我经常被问到、也经常需要做决定的取舍,给出我的判断依据。

1. 标准化与灵活性:先标准化,再开例外

很多团队一上来就说“我们项目类型差异大,不能一刀切”。我的经验是:先统一模板,允许例外但要说明理由。如果一开始就允许自由发挥,最后会变成没有标准。

具体做法是:模板统一,但字段可以裁剪。裁剪需要项目负责人签字说明,这样既保留灵活性,又不至于失控。

2. 模板数量与执行成本:少即是多

我见过团队做了二十几张项目管理模板,结果一张都没用起来。模板的价值随数量增加而快速递减,因为每多一张表就多一份维护成本。

我的建议是核心模板不超过五张,其余用打印清单或会议脚本替代。能在一个会议里讲清楚的事情,不需要单独做一张表。

3. 自建与采购:看维护成本,不只看采购成本

自建看起来省钱,但真实的成本在三年后显现:字段变更、权限调整、数据迁移、版本升级,都需要人维护。当你的项目管理人员少于两人时,自建通常不划算。

采购要看的也不只是功能清单,而是三件事:数据能否留在自己的环境里、历史数据能否迁移、后续谁能接管运营。

4. 私有化与 SaaS:由数据边界决定,不由价格决定

这个取舍我不建议用价格判断,而应该用数据边界判断。如果项目数据涉及客户信息、生产数据、研发核心资产,私有化部署通常是默认选项。

如果只是内部协作、数据敏感度低,SaaS 的启动成本和维护成本更低。关键在于提前想清楚:未来两年数据敏感度会不会提高?如果要迁移,迁移成本是多少?

成功标准实操方法:企业管理者提升项目目标效率的落地方案方法与模板

五、下一步怎么做:从今天开始的三个阶段

方法读完之后不执行,等于没读。我给出一个可以直接照做的推进节奏,分三个时间段。

1. 今天就能做的三件事

  1. 挑一个正在推进的项目,用 30 分钟把四层结构里的“业务成果层”写出来,每条都要有基线值。
  2. 给这个项目指定一个验收数据责任人,并确认验收当天看哪个报表。
  3. 在下一次项目沟通会上,用“反向复述”方式让每个关键角色讲一遍自己负责什么、怎么算完成。

2. 三十天内要完成的事

把成功标准画布作为立项必备附件,先在两个项目上试跑。同时开始记录变更,哪怕只是用一张共享表格。这两件事做完,大多数团队就能感受到验收环节的变化。

3. 六十到九十天的推进重点

如果并行项目超过 10 个、参与部门超过 4 个,这个阶段就该考虑把标准放到统一平台上管理了。判断是否需要平台的标准很简单:如果你已经无法在一个视图里看清所有项目的成功标准状态,就是时候了。

到这一步,需要关注的就变成了三件事:私有化部署能力是否满足数据边界要求、历史数据能否平滑迁移、多项目并行下的权限与视图是否够用。对中大型企业及 100 人以上组织来说,这三点往往比功能数量更值得优先评估。

最后回到最开始那个项目。如果重来一次,我不会改任何执行动作,我只会做一件事:在立项会上花四十分钟,把“什么算成功”问清楚。这四十分钟,能省下后面四个月。

五、下一步怎么做:从今天开始的三个阶段

常见问题解答(FAQ)

1. 成功标准到底应该由谁来定义,是项目经理还是业务负责人?

我们团队每次立项都是项目经理先写一版目标,然后拿去给业务方确认,结果业务方要么不吭声,要么到验收时才说这不是我要的。我一直搞不清,成功标准这件事到底该谁拍板,项目经理自己能定吗?

成功标准的最终定义权应该在业务发起人或业务负责人手里,项目经理负责的是把它结构化、可验收化。具体做法是:立项前由业务负责人先回答三个问题,这件事做成后业务上会发生什么变化、谁来判断这个变化发生了、如果只能看三个指标是哪三个;

项目经理把回答整理成成功标准矩阵初稿,再拉一次对齐会逐条确认,业务负责人签字或邮件确认后才启动。判断依据很简单:谁承担项目结果,谁就拥有定义权;项目经理拥有的是拆解权、翻译权和过程监督权。如果业务方不愿意参与定义,这本身就是项目最大的风险信号,应该往上升级,而不是由项目经理替他把标准定了。

2. 成功标准是不是必须全部量化?像团队协作变好、客户满意度提升这种软目标怎么定?

我们有个内部流程优化的项目,老板说要提升跨部门协作效率,我试着写指标,写来写去只能写成开会次数减少、响应时间缩短,感觉完全没抓住重点。软性目标是不是就只能靠感觉,没法真正验收?

软目标不是不能验收,而是要用行为化和证据化来替代直接量化。做法是三层拆解:第一层,把抽象词换成可观察行为,比如协作效率提升可以拆成需求变更后24小时内响应、跨部门评审一次通过率、升级到上级裁决的次数;第二层,指定证据来源,比如会议纪要、工单系统记录、评审意见表,而不是靠回忆和感觉;

第三层,设定基线,先记录当前状态两到四周,再对比变化。判断依据是:如果一个标准找不到任何可留痕的证据,那它就不是标准,只是愿望。软目标可以部分量化、部分用行为清单判断,但必须提前说清由谁、依据什么材料、在什么时间点做判断。

3. 一套成功标准模板能直接套用到所有项目吗?研发项目、营销活动、内部系统差别大不大?

我看网上很多成功标准的模板,画布、验收清单、责任矩阵,看起来都挺完整。但我们公司既有产品研发项目,又有市场活动,还有内部系统升级,我试着用同一套表去填,发现研发那边填得很别扭。到底要不要按项目类型做不同版本?

不能一套模板无差别套用,但底层结构可以统一,差异在字段权重和判断口径。统一的部分是四层结构:战略价值、业务成果、交付结果、过程约束,这四层任何项目都要回答。差异体现在:研发项目重点在交付结果的技术验收口径和过程约束的质量门禁,业务成果往往滞后,需要预设观察期;

营销活动重点在业务成果的转化数据和过程约束的预算与合规;内部系统项目重点在交付结果的验收场景和过程约束的跨部门配合。实操建议是做一份主模板加三份字段说明,主模板保留四层结构,字段说明按项目类型标注哪些必填、哪些选填、哪些需要调整表述。判断依据是:结构统一保证管理语言一致,字段差异保证不形式主义。

如果一个模板填起来处处别扭,说明要么字段不对,要么项目类型没分类,不要硬填。

4. 成功标准定好之后,项目中途业务方向变了,标准还能改吗?改了之前的工作怎么算?

我们有个项目做了三个月,老板突然说市场环境变了,原来的成功标准不适用了。团队有人觉得白干了,有人觉得应该按新标准继续,还有人提出改标准要重新审批。我现在很纠结,标准到底能不能改,改了之后前面投入怎么算?

成功标准可以改,但必须有明确的变更机制,不能口头改、事后改。具体做法分四步:第一步,设立变更触发条件,比如业务方向调整、关键假设被证伪、外部合规要求变化,只有满足触发条件才进入变更流程;第二步,由原定义人发起变更,填写变更记录表,写清变更原因、影响范围、已投入工作的处置方式;

第三步,重新确认四层标准中哪几层变了、哪些没变,避免整份标准推倒重来;第四步,同步更新验收口径和责任矩阵,并通知所有相关方。判断依据是:已投入的工作是否白干,取决于它在新的成功标准下是否仍然贡献价值,这要在变更时逐项判断,而不是笼统地说白干或没白干。

最忌讳的是标准悄悄改了,但验收时还按旧标准或模糊标准来对,那才是真正的扯皮源头。

核心关键词

读者评论

邱
邱婉清

文章对“验收后置”成本非线性的分析很具体,把调整成本随阶段后移从近零跳到50%以上的逻辑说透了,比单纯强调目标重要更有说服力。

孙
孙梓萱

四层矩阵里“可判断比可量化更重要”这点很实在,很多软性目标硬凑数字反而失真,行为化或证据化确实是更务实的验收路径。

沈
沈一诺

样本推演的定位比较诚实,但瀑布图和帕累托图的数据来源仍是作者个人项目,用在跨行业决策时还是要谨慎,不能直接套用。

罗
罗欣

探索型项目只锁两层、中间滚动更新的建议很有边界意识,避免了方法一刀切,不过对早期创新如何判断战略价值层是否成立,文中还可以再展开。

文章包含AI辅助创作:成功标准实操方法:企业管理者提升项目目标效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/312721

赞 (0)
飞飞飞飞
项目目标怎么做?企业管理者落地方案:项目目标从0到1
上一篇 1天前
项目目标目标对齐教程:企业管理者协同管理,避坑指南
下一篇 1天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
