项目目标目标对齐全流程:企业管理者流程优化与一文讲清

项目目标对齐全流程:企业管理者从战略拆解到复盘的落地指南

我见过最典型的一次目标失焦,发生在一家年营收 8 亿左右的制造企业。季度战略会开完第 12 天,我同时参加了两个部门的周会:供应链部门在全力压库存,把在制品周转天数从 21 天压到 14 天;销售部门在全力铺货,要求备货周期从 15 天缩短到 7 天。两个部门的 KPI 都完成得很好,但公司当季的现金流反而更紧张了。问题不在执行力,也不在沟通态度,问题在于战略会上那句“提升经营质量”,从来没有被拆成两个部门能同时看见、同时认可的项目目标。

这篇文章要解决的,就是这件事:企业管理者如何用一套可复用的全流程,把战略对齐到项目、把项目对齐到人、把对齐这件事本身变成可优化、可复盘的流程,而不是靠一次次开会喊口号。我会给出四个对齐面、五个断层、六步闭环、五个机制、一份可直接复制的一页纸画布,以及不同规模企业的裁剪方案。

一、先给结论:目标对齐不是统一口径,而是四个面的对齐

如果只让我用一句话回答“目标对齐到底对齐什么”,我会说:对齐的是决策依据,不是说法。很多管理者把目标对齐理解成“把话说到一起”,于是花大量时间做宣贯、做动员、做价值观输出,结果执行时依然各做各的。真正起作用的目标对齐,必须同时覆盖四个面:方向、优先级、责任、衡量口径。缺任何一个面,对齐都是假的。

1. 四个对齐面与各自的失效信号

方向对齐解决的是“我们到底要什么结果”。它的典型失效信号是:不同部门对同一个战略词给出不同解释,比如“增长”在销售那里是收入,在产品那里是活跃,在财务那里是毛利。

优先级对齐解决的是“资源先给谁”。它的失效信号是:所有项目都是 P0,所有人都在赶,但没有人知道该等谁。我在一家 SaaS 公司做流程诊断时,研发负责人给我看了他们的需求池,连续三个季度,被标记为“最高优先级”的需求占比始终在 60% 以上。这本质上等于没有优先级。

责任对齐解决的是“谁拍板、谁交付、谁配合”。它的失效信号是:一个跨部门任务在群里转了三圈,最后落到一个没有决策权的人身上。责任对齐不是把所有事都写进 RACI 表,而是每个关键节点上必须有一个明确的、有决策权的人。

衡量口径对齐解决的是“怎么算做到了”。它的失效信号是:同一个指标在两个部门有两套算法。比如“客户转化率”,市场部按线索到签约算,销售部按商机到回款算,数字永远打架,季度复盘就变成了对账会。

对齐面 要回答的问题 不对齐时的典型信号 建议留下的产物
方向 我们要什么业务结果 同一战略词有多种解释 一句话目标 + 非目标清单
优先级 资源先给谁、后给谁 60% 以上需求都是最高优先级 排序后的项目清单 + 排他原则
责任 谁拍板、谁交付、谁配合 任务落到无决策权的人身上 决策人/执行人/接口人三栏表
衡量口径 怎么算做到了 同一指标两套算法 指标定义 + 数据源 + 统计周期

项目目标目标对齐全流程:企业管理者流程优化与一文讲清

2. 三个层次:战略目标、项目目标、个人任务

很多企业的目标体系断裂,是因为把三个层次混在一起谈。战略目标是 1,3 年的业务选择,它回答“我们选择在哪里竞争、放弃什么”。项目目标是 3,12 个月的结果承诺,它回答“这段时间我们要交付什么可验证的变化”。个人任务是 1,4 周的动作,它回答“这周我具体做什么”。

三个层次的语法完全不同。战略目标必须是选择句,项目目标必须是结果句,个人任务必须是动作句。一旦把战略写成动作、把任务写成结果,对齐就无从谈起,因为下游根本没有可承接的抽象层。

3. 两个边界:对齐不是一致同意,也不是一次性会议

第一个边界:对齐不等于所有人同意。我经常遇到管理者说“等大家都想通了再启动”,这在中大型组织里几乎是一个永远等不到的状态。对齐的正确标准是,关键决策人明确知道并接受了取舍,其他人知道结论和自己的接口。有人保留意见是正常的,只要取舍是显性的、写下来的。

第二个边界:对齐不是一次性会议,而是一条随时间衰减的曲线。我做过一个粗略观察:项目启动后每过一个月,跨部门对项目目标的理解偏差大约会扩大 5,8 个百分点,直到下一次正式校准。所以对齐必须被设计成节奏,而不是事件。

4. 三个容易混淆的概念

概念 核心动作 时间尺度 常见误用
目标对齐 让关键方对方向、优先级、责任、口径形成共识 项目启动前 + 关键节点 被当成宣贯会,只输出会议纪要
目标分解 把上层目标拆成可承接的下层目标 规划期一次性为主 拆成数字分配,丢掉业务逻辑
目标管理 持续跟踪、纠偏、变更、复盘 整个项目周期 变成填表打卡,指标与决策脱节

这三者的关系是:对齐决定“要不要一起做”,分解决定“怎么分头做”,管理决定“做得对不对”。绝大多数的目标管理工具,解决的只是第三层。这也是为什么上了工具之后,跨部门扯皮并没有减少。

二、为什么启动会开完了还是各做各的:五个断层的诊断

我把过去几年参与诊断的失败或半失败项目做了一次归类,发现目标对齐的失效点高度集中,基本可以归到五个断层里。下面每个断层我都会给一个管理者可以直接用的检查问句。

1. 战略断层:目标没有被解码,只是被转发

最典型的表现是:战略会上定下“聚焦高价值客户”,到部门层面变成了“提升客户满意度”。这两个句子之间缺了最关键的一步,什么是高价值?用收入、毛利、复购还是战略卡位来定义?门槛是多少?低于门槛的客户要不要放弃?

检查问句:如果我是新来的部门负责人,只看这份材料,我能不能推导出该放弃什么?如果推不出来,说明目标只被转发,没有被解码。

2. 部门断层:指标冲突与资源争夺

部门断层的根源往往不是本位主义,而是考核指标本身互斥。库存周转率与现货满足率天然对抗,交付速度与质量成本天然对抗。当两个部门各自被考核表奖励时,让它们“加强沟通”是无效的。

检查问句:这个季度,哪两个部门的考核指标会在什么情况下必然打架?我们提前约定了仲裁规则吗?

3. 责任断层:多头负责与无人决策

我有一个判断标准:一个跨部门项目如果在启动文档里出现三个以上“共同负责”,那么大概率没有人真正负责。责任断层不是态度问题,而是决策权结构问题,当一件事需要三个部门都同意才能推进,它就变成了否决权结构。

检查问句:这个项目里,哪一个具体的人有权在争议时拍板,并且承担拍错的后果?

4. 执行断层:任务与目标之间没有可追溯的链路

执行断层的隐蔽性最强,因为每个人都很忙。我见过一个项目,团队连续 6 周满负荷,但复盘时发现真正推动项目目标的任务只占工时的 34%。其余时间花在了被动响应、临时插单和内部对齐上。

检查问句:能不能把本周每个人的主要任务,逐条挂回到项目目标上?挂不回去的任务占多少工时?

5. 复盘断层:变更无记录,经验不沉淀

目标变更是正常的,但失控的变更是有害的。我接触过的一个项目,在 5 个月里目标被口头调整了 11 次,没有一次留下影响评估。结果是:项目上线延期 68 天,团队普遍认为“这个项目一直在变”,士气明显受损。

检查问句:过去 3 个月,目标改了几次?每次是谁批的、影响了哪些资源、同步给了谁?如果答不上来,你已经在复盘断层里了。

项目目标目标对齐全流程:企业管理者流程优化与一文讲清

项目目标目标对齐全流程:企业管理者流程优化与一文讲清

三、全流程六步闭环:从目标输入到复盘迭代

下面这套六步流程,是我在多个中大型企业项目中反复调整后固定下来的版本。每一步我都按“目的,关键动作,输出物,管理者检查点,常见坑”展开,你可以直接拿去对照自己的项目。

1. 目标输入:从战略或业务问题出发,而不是从需求清单出发

目的:确保项目存在的理由是一个业务问题,而不是一堆功能需求。很多项目的目标文档第一页就是功能列表,这等于把解决方案当成了目标。

关键动作:用一句话写清业务问题,包含现状、期望差距和约束条件。例如不是“建设新的数据平台”,而是“当前月度经营数据出表需要 9 个工作日,导致月中决策滞后,目标压缩到 3 个工作日以内”。

输出物:项目立项问题陈述,一页以内,包含现状数据、目标状态、约束、不解决的后果。

管理者检查点:这个项目如果推迟两个季度做,业务会有什么具体损失?答不上来的项目,值得先放一放。

常见坑:把上级交办当成目标输入。交办是触发条件,不是目标本身。

2. 目标解码:拆成项目目标与成功标准

目的:把战略语言翻译成项目语言,让项目层有可交付的结果承诺。

关键动作:把业务问题拆成两到三个结果指标,并为每个指标定义口径、数据源、基线值、目标值和统计周期。这一步的严谨程度,直接决定后面复盘会不会变成对账会。

输出物:项目目标卡,包含 1 句目标、≤3 个成功指标、非目标清单。

管理者检查点:指标的口径写下来了吗?如果两个部门拿同一份数据能算出不同结果,说明口径没对齐。

常见坑:指标数量过多。我建议成功指标不超过 3 个,超过则说明项目边界不清。

3. 共识校准:明确角色、优先级与资源边界

目的:让关键方对取舍形成显性共识,而不是默认共识。

关键动作:开一次结构化的对齐会,参会者必须包含所有能说“不”的人。会议产出不是纪要,而是三条明确结论:谁是决策人、这个项目排第几、资源边界在哪里。

输出物:一页纸目标对齐画布(见第五节)+ 决策人与升级路径清单。

管理者检查点:会上有没有出现“这个我们后面再讨论”的开放式问题?如果有,它大概会在执行期变成争议。

常见坑:把对齐会开成汇报会。汇报会的信息流是自下而上,对齐会必须形成自上而下的结论。

4. 执行嵌入:把目标嵌进任务、指标和会议节奏

目的:让目标从文档变成日常动作。

关键动作:把项目目标拆成季度里程碑与月度检查点,再把月度检查点拆成可挂载的任务。关键是每条任务都能挂回某个目标或里程碑。

输出物:目标,里程碑,任务的三级映射,以及项目指标看板。

管理者检查点:随机抽 10 条本周任务,有多少条能挂回项目目标?低于 70% 就要警惕执行断层。

常见坑:只建看板不做挂载。看板显示的是忙碌度,不是目标推进度。

5. 动态跟踪:处理偏差、变更与升级

目的:在偏差变成事故之前发现它,并让变更有成本、有记录。

关键动作:设置三类信号:指标偏差(超出阈值)、依赖延误(上游未按约定交付)、范围变更(新增或删除目标)。对每一类预设触发动作和响应时限。

输出物:偏差台账、变更申请单、升级记录。

管理者检查点:过去一个月升级了几次?零升级往往不是好事,可能意味着问题被压在下面。

常见坑:把变更当成日常沟通处理。口头变更会让所有历史承诺失效。

项目目标目标对齐全流程:企业管理者流程优化与一文讲清

6. 复盘迭代:沉淀机制与模板

目的:把这一次项目的对齐经验,变成下一次项目的默认配置。

关键动作:复盘必须回答三个问题:目标达成了多少(带口径)、偏差的主要原因是什么(归到五个断层)、下次要改哪一条机制(具体到模板或流程)。

输出物:复盘纪要 + 模板更新记录 + 下个项目要预置的检查项。

管理者检查点:这次复盘产出了几条可直接落地的流程修改?如果只有感受没有修改项,这次复盘基本无效。

常见坑:复盘只谈人,不谈机制。谈人会让团队防御,谈机制才能带来改进。

四、管理者流程优化:五个必须建立的机制

六步闭环解决的是“一次对齐怎么做对”,五个机制解决的是“对齐怎么长期不塌”。机制的价值在于不依赖具体某个人的自觉。下面五个机制,我按建立优先级排序。

1. 会议机制:把汇报会改成决策会

我见过大量的项目例会,本质是信息通报:每个人说自己做了什么,然后散会。这种会议无法解决目标对齐问题,因为它不产生结论。

改造方法很直接:每次会议提前发出需要决策的问题清单,会议时间的一半以上用于讨论这些问题。会议结束前必须形成三类结论之一:批准、否决、明确补什么信息再定。没有结论的议题,指定下次讨论时间和责任人。

一个可用的议程模板:

【目标对齐会议议程 · 60 分钟】
0-5 分钟 目标回顾:一句话项目目标 + 三个成功指标当前值

5-15 分钟 偏差通报:哪些指标偏离阈值,偏离原因初判

15-45 分钟 决策议题:逐条讨论,每条必须给出批准/否决/补充信息

45-55 分钟 变更与依赖:新增变更是否需要走变更机制;上游依赖是否延误

55-60 分钟 结论与行动项:谁、做什么、什么时候、向谁汇报

2. 指标机制:统一口径、统一数据源、统一刷新频率

指标机制的核心不是选对指标,而是让同一个指标只有一个定义。我的建议是建立一个指标字典,每个指标至少包含六项:名称、业务含义、计算公式、数据源、统计周期、责任人。

这里有一个容易被忽视的细节:指标责任人应该是数据的使用方,而不是生产方。因为使用方才最关心指标是否可信。如果让 IT 部门负责业务指标的口径,口径争议会长期悬空。

3. 责任机制:决策权、RACI 与升级路径

RACI 是一个有用的工具,但被大量滥用。我的做法是简化成三栏:谁拍板(决策人)、谁交付(执行人)、谁必须被通知(接口人)。一页纸就能写完,比五列矩阵更容易被真正使用。

更关键的是升级路径:当两个人对同一件事意见不一致时,多长时间内必须升级、升级到谁、升级后多久必须给结论。没有升级路径的组织,争议会以“再等等看”的形式长期存在。

4. 变更机制:触发、评估、审批、同步

变更机制要解决四个问题:什么算变更(触发条件)、变更影响怎么评估(评估模板)、谁能批(审批权限表)、批完怎么同步(同步清单)。

我通常建议按影响面分级:影响单一模块进度的,项目负责人可批;影响项目目标或成功指标的,需要业务负责人批;影响战略取舍或跨项目资源的,需要更高层批。分级不是为了增加流程,而是为了让大多数小变更快速通过,把注意力留给真正的重大变更。

5. 激励机制:让协同被看见

如果所有奖励都指向本部门指标,那么目标对齐永远只能靠管理者个人推动。我不主张立刻大改考核体系,成本太高、风险太大。但至少可以做两件小事:

  • 在季度总结中公开表扬那些“主动暴露风险、主动让渡资源”的行为,而不是只表扬数字完成者。
  • 把跨部门依赖的按时交付率作为一个被看见的指标,纳入项目层面的评价,而不是只考核最终结果。

这两件事成本很低,但会明显改变团队对“什么行为是被鼓励的”的判断。

项目目标目标对齐全流程:企业管理者流程优化与一文讲清

五、工具落地:一页纸画布,以及为什么纯文档会失效

再好的流程,如果没有承载物,三个月后就会退回到“大家凭记忆干活”。这一节给出两份可以直接复制使用的东西:一页纸目标对齐画布,以及它在系统里如何被承载。

1. 一页纸目标对齐画布:九个格子的设计逻辑

我设计这份画布的原则是:每一项都必须能改变某个决策,不能改变决策的信息不要放进来。很多模板之所以没人用,就是因为填了一堆没人会回看的内容。

【项目目标对齐画布 v1.0】

项目名称 / 版本 / 对齐日期
一句话目标(业务结果 + 时间范围)
非目标(本阶段明确不做的事,至少 2 条)
成功指标(≤3 个:口径 / 数据源 / 基线值 / 目标值 / 统计周期)
责任人(决策人 1 名 / 执行人 1 名 / 接口人 N 名)
资源边界(人天、预算、系统、外部供应商)
前置依赖(依赖方 / 交付内容 / 交付时间 / 交付标准)
主要风险与触发信号(什么信号出现说明风险在发生)
决策点与升级路径(什么情况下、多长时间内升级给谁)
复盘日与三个复盘问题

(1)为什么“非目标”必须单独占一格

因为绝大多数目标失焦,不是因为没写目标,而是因为没写放弃什么。一份没有非目标的项目文档,等于允许所有相关方把自己的诉求都塞进来。

(2)为什么“指标口径”要写在画布上而不是文档里

因为画布是每次对齐会都要过一遍的东西,而文档通常只被打开一次。口径写在画布上,意味着每次会议都会自然复检一次。

(3)为什么“触发信号”比“风险描述”更有用

“存在延期风险”是一句无法行动的话。“连续两周关键路径任务完成率低于 70%”才是可触发动作的信号。我建议所有风险都写成信号形式。

2. 对齐会议怎么开:45 分钟结构化模板

会议是目标对齐成本最高的动作,也是最容易被浪费的动作。我常用的结构是:先对齐事实(10 分钟),再对齐判断(15 分钟),最后对齐决定(20 分钟)。中间最容易出问题的是把事实和判断混在一起谈,导致会议前半程一直在争数据。

具体做法是:事实部分用同一份看板数据,谁都不许带自己的表格;判断部分每人先写后说,避免第一个发言的人锚定全场;决定部分必须逐条落字,落不了字的议题当场标记为“信息不足”。

3. 复盘清单:六个必答问题

  1. 目标达成了多少?用的是什么口径,和启动时是否一致?
  2. 偏差主要来自哪几个断层?请对应到具体事件,不要写“沟通不畅”。
  3. 有没有哪次变更没有走机制?它造成了什么后果?
  4. 上游依赖的按时交付率是多少?延误集中在哪个接口?
  5. 这次项目里,哪个机制真正起了作用,哪个形同虚设?
  6. 下次项目要预置哪两条检查项?由谁负责写进模板?

4. 系统承载:为什么纯文档和纯会议撑不住

我做过一个对比观察。两个规模相近的团队,都在推行目标对齐流程。差别在于承载方式:A 团队靠文档加周会,B 团队把目标、指标、责任人和变更记录放进项目管理系统。三个月后,A 团队的目标文档打开率明显下降,变更记录开始缺失;B 团队的指标口径基本保持稳定。

差异的原因不复杂:文档和会议记录的是“当时说了什么”,系统记录的是“现在是什么状态”。目标对齐最难的部分恰恰是状态维持,而不是一次说清。

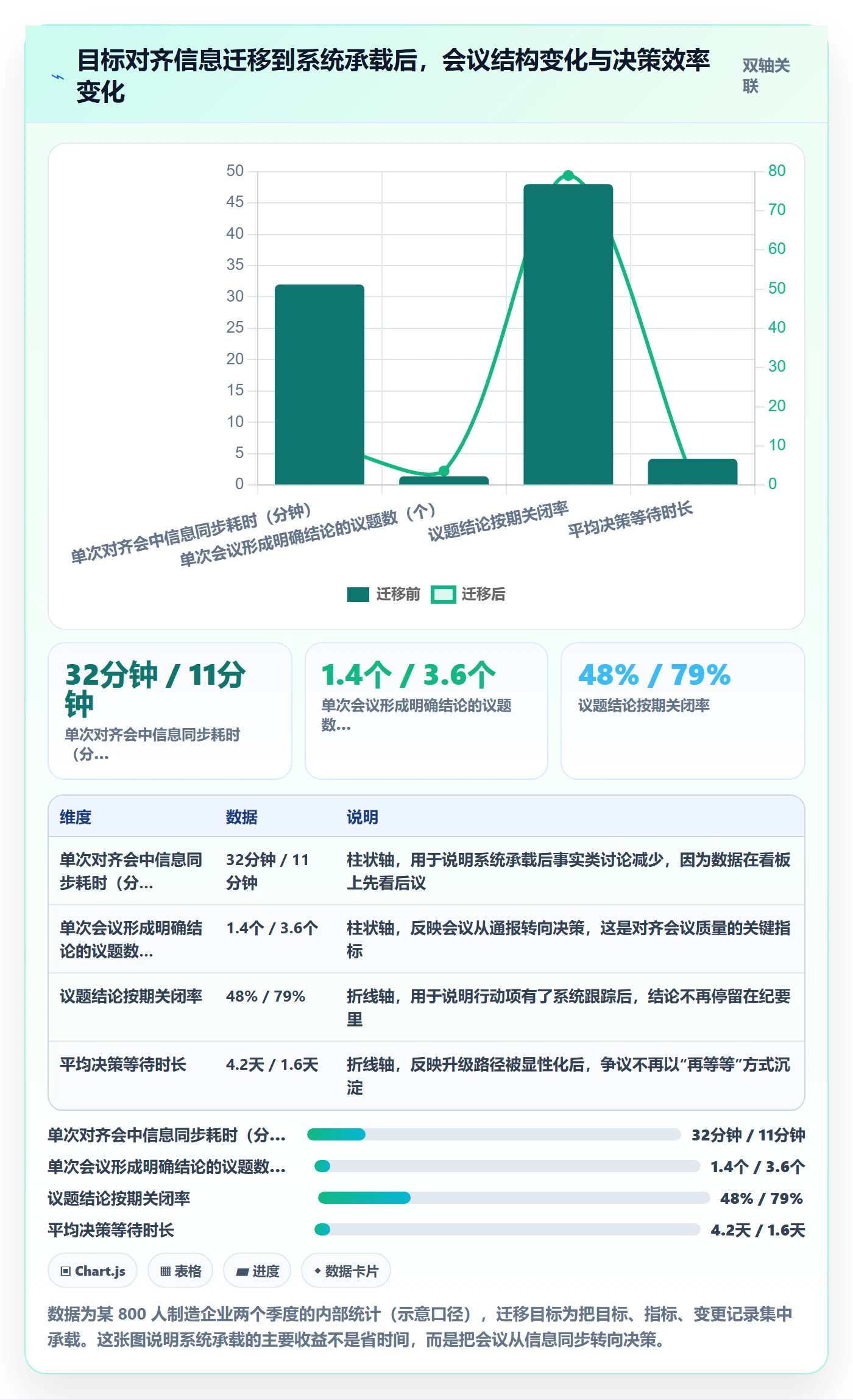

在中大型企业里,这种承载需求会更明显。我参与过的一家 800 人左右的制造企业,项目横跨研发、供应链、销售三个体系,同时受到数据合规要求约束,必须使用私有化部署。他们最后选择的是 PingCode,PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,这一点对数据敏感型行业是硬门槛。他们原本用的是海外工具,迁移时最担心的是历史数据丢失和流程重配,实际迁移过程比较平滑:PingCode 支持 Jira 平滑迁移,是国产替代的一个务实选择。

我想强调的是,系统不是目标对齐的答案,它只是让对齐状态不衰减的容器。如果画布没填、决策人没定、指标口径没写,换任何系统都救不了。先把画布填对,再考虑放到哪里。

项目目标目标对齐全流程:企业管理者流程优化与一文讲清

项目目标目标对齐全流程:企业管理者流程优化与一文讲清

六、不同规模怎么裁剪:别把大企业的流程套在小团队上

我见过最常见的两种错误:小团队照搬大企业的重流程,三个月后没人执行;大企业用小团队的“口头对齐”,结果跨部门失控。流程密度应该匹配组织复杂度,而不是匹配管理者的安全感。

1. 初创团队(20 人以下):少表格,强共识

这个阶段最怕的是把时间花在填表上。我的建议是只保留三件事:一句话目标、成功指标(可以是定性的)、每周一次 20 分钟的目标校准。非目标可以口头确认,但必须在群里留一句文字结论。变更不需要审批,但需要当事人同步一句影响范围。

2. 中型企业(100,500 人):建节奏,控变更

这个阶段的核心矛盾是:部门已经形成,指标开始互斥,但治理结构还不完整。重点应该放在两件事上:建立固定节奏的对齐会议和复盘会,以及建立变更机制。目标画布应该成为立项的标准附件,没有画布不允许排期。

3. 多部门 / 集团(500 人以上):分层对齐,接口管理

这个阶段的难点不再是单个项目,而是项目之间、层级之间的接口。我的建议是做两层对齐:集团层对齐战略选择与资源总量,项目层对齐结果承诺与依赖接口。中间通过接口清单管理,明确每个跨体系依赖的交付内容、时间、标准和责任人。

这个规模的企业通常还会有合规、部署方式、数据主权等额外约束。如果项目涉及多体系协同且对数据边界有要求,选择支持私有化部署、能承载完整项目生命周期的平台会显著降低治理摩擦。前面提到的 PingCode 就属于这一类,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,适合正在做国产化替代的组织评估。但请记住,平台解决的是承载问题,对齐逻辑仍然要你自己设计。

维度 初创团队(<20 人) 中型企业(100,500 人) 集团 / 多体系(>500 人)
目标画布 简版,只保留目标、指标、责任人 完整版,立项必备附件 分层版,集团层与项目层各一份
对齐会频率 每周 20 分钟 每两周 60 分钟 月度对齐 + 季度战略校准
变更处理 当事人口头同步 + 群里留结论 分级审批 + 影响评估模板 变更委员会 + 跨项目资源评估
指标口径 定性描述为主 建立指标字典 指标字典 + 数据治理规范
承载方式 文档 + 群 项目管理系统 私有化部署平台 + 接口清单
复盘方式 每月一次轻复盘 每项目结项复盘 项目复盘 + 季度机制复盘

项目目标目标对齐全流程:企业管理者流程优化与一文讲清

七、避坑清单:十个让目标对齐失效的常见做法

下面这十条,是我在复盘中最常看到的失效动作。它们单看都不严重,但组合起来足以让整套流程空转。

  1. 只做宣贯,不做取舍。开完会所有人点头,但没人知道要放弃什么。
  2. 成功指标超过三个。指标越多,优先级越模糊,团队越倾向于只做容易量化的那个。
  3. 指标没有口径和数据源。复盘时开始对账,从讨论业务变成讨论算法。
  4. 把“共同负责”当责任分配。三个人共同负责,等于零个人负责。
  5. 没有升级路径。争议以“再等等看”的形式长期沉淀,最后集中爆发。
  6. 变更靠口头。口头变更会让所有历史承诺失去参照系,也无法复盘。
  7. 把对齐会开成汇报会。信息自下而上流动,会议不产生结论。
  8. 模板填了但没人回看。画布填完就归档,下次打开是结项时。
  9. 复盘只谈人不谈机制。团队转入防御,问题会以同样形式再次发生。
  10. 照搬别人的流程密度。流程过重会消耗执行力,过轻会让跨部门失控。

如果只能先解决其中一条,我建议先解决第三条。指标口径是唯一一个修完之后,会在每一次复盘、每一次决策中持续产生收益的动作,而且它的实施成本相对可控。

七、避坑清单:十个让目标对齐失效的常见做法

八、取舍:什么情况下不该做重流程

写到这里必须说清楚一件事:目标对齐全流程不是越全越好。下面几种情况,我会建议做减法。

1. 项目周期短于 6 周,且影响面单一

这类项目建立完整画布和变更机制的收益,可能低于投入成本。建议只做目标句、责任人和成功标准三项,其余用轻量沟通替代。

2. 团队处于生存期,方向本身还在验证

如果业务模式还没跑通,过度的目标对齐会变成对错误方向的加固。这个阶段应该提高变更容忍度,把重点放在快速验证和学习速度上,而不是对齐精度。

3. 项目高度依赖外部不可控因素

例如政策驱动或供应链强约束的项目,大量精力投入在内部对齐上的边际收益有限。这种情况下应该把资源转向外部关系管理和情景预案,而不是内部流程精细化。

4. 组织尚未具备基本的指标数据能力

如果连基础数据都取不到,先做数据采集建设,比先建指标字典更实际。否则指标字典会变成一纸空文,反而损害流程的可信度。

5. 两种情况之间的取舍

情况 建议侧重 可以暂时放弃的部分
方向确定、执行混乱 责任机制 + 变更机制 战略层重新解码
方向模糊、执行尚可 目标解码 + 非目标清单 精细化指标与看板
部门互斥严重 优先级排他 + 升级路径 跨部门协同激励
团队规模小于 20 人 轻量画布 + 每周校准 分级审批与变更委员会

我的总体判断是:目标对齐的投入应该随不确定性和组织复杂度上升,而不是随管理者的焦虑上升。焦虑驱动建的流程通常会变成负担,问题驱动建的流程才会留下来。

八、取舍:什么情况下不该做重流程

九、结语:目标对齐的终点是组织能力,不是一份文档

回到开头那家制造企业。他们后来的解法并不复杂:把“提升经营质量”解码成“将经营性现金流周转天数从 96 天降到 75 天”,并为供应链和销售各定了一个互补而非互斥的指标,同时明确了当两者冲突时的仲裁人。三个月后,库存周转和现货满足率同时改善了,不是因为两个部门突然变得更有大局观,而是因为他们第一次看到了同一个目标,并且知道争议时该找谁。

这也是我对目标对齐这件事最核心的判断:它不是一次沟通活动的成果,而是一套组织的默认配置。对齐会结束的时候,真正的工作才刚开始,把结论写进画布、把指标写进口径、把责任人写进清单、把变更写进机制、把这次的经验写进下一次的模板。

如果你明天就想动手,我建议按这三步走:

  1. 挑一个正在跑、且跨了两个以上部门的项目,用第五节的一页纸画布,把九个格子填一遍。填不出来的格子,就是你现在的对齐缺口。
  2. 把这份画布带到下一次对齐会上过一遍,重点确认非目标、决策人和升级路径这三项,它们是最容易被跳过、也最容易出事的三项。
  3. 建立一个最小的变更记录,哪怕是共享文档里的一张表:谁提的、为什么、影响什么、谁批的、同步给谁。坚持一个季度,你会明显感觉到复盘时的争论变少了。

目标对齐的收益从来不是立竿见影的,它体现在那些没有发生的会议上、没有爆发的争执上、没有返工的需求上。而这些“没有发生的事”,恰恰是管理者流程优化最值得投入的地方。

常见问题解答(FAQ)

1. 项目目标对齐到底要对齐哪些内容,只统一说法算不算对齐?

我们公司每次开完项目启动会,大家都说理解了目标,可一到执行就各做各的。我一直以为对齐就是把目标讲清楚、口径统一,但真做起来发现远不止这些。到底要对齐什么,才算真正对齐了?

只统一说法不算对齐。管理者至少要确认四个对齐面:一是方向,项目要支撑哪个战略目标,为什么现在做;二是优先级,多个目标冲突时谁先谁后、资源给谁;三是责任,每个目标的负责人、决策人和协作接口是谁;四是衡量口径,用哪个指标、数据从哪来、什么算达成。

判断标准很简单:让项目成员各自写一遍项目目标、优先级和成功指标,如果写出来的内容差异大,说明只是听到了说法,没有形成对齐。真正对齐的输出物应该是一页纸目标对齐画布,包含目标、非目标、成功指标、责任人、资源边界、关键依赖、风险、决策点、复盘时间,并且相关方都确认过。

2. 跨部门目标冲突总是靠开会协调,为什么开完会还是推不动?

我作为项目负责人,最头疼的就是两个部门目标不一致,会上都说配合,会后资源还是抢。我试过反复拉会沟通,但感觉只是在消耗时间。这种情况到底是沟通问题,还是机制问题?

多数跨部门冲突不是沟通不够,而是考核指标、资源分配和决策权没有对齐。开会只能解决信息差,解决不了利益差。可执行的做法是先把冲突显性化:列出两个部门各自的考核指标、项目目标和资源占用,找出冲突发生在哪个层级。

然后进入决策流程,而不是继续讨论:谁有权拍板优先级,依据是什么,调整后对双方指标有什么影响,是否需要上级升级裁决。流程上要设三个机制:指标机制,明确跨部门协作指标的统计口径和数据源;责任机制,用责任分配表写清每个交付物的负责人、审批人和协作人;升级机制,约定争议超过多长时间未解决就升级到哪一级。

判断依据是看会后有没有形成书面决策记录、责任人和完成时间,如果都没有,说明会开了但机制没建。

3. 目标变更很频繁,项目计划总被打乱,管理者应该怎么管变更?

我们做的项目周期长,市场变化快,目标几乎每季度都要调整。每次变更都是临时通知,团队刚排好的计划又得重来,大家怨气很大。我想知道目标变更到底该怎么管,是不是干脆不要定太死?

目标可以变,但变更必须有机制,不能靠临时通知。建议设四步变更流程:第一步触发,明确什么情况下允许提变更,比如市场重大变化、关键资源丢失、战略优先级调整,而不是任何人随时想改就改;第二步评估,让提出方写清变更内容、原因、对范围成本进度的影响、对哪些依赖方有影响;

第三步决策,由事先约定的决策人审批,权限可以分层,小变更项目负责人定,大变更上升到项目委员会或分管领导;第四步同步,变更批准后统一更新目标画布、任务清单、指标口径和会议节奏,并通知所有受影响方。

判断变更机制是否有效,看两个指标:变更是否有书面记录和影响评估,以及变更后团队是否在两天内拿到更新后的目标和任务。如果变更频繁到每月超过一次,还要回头检查最初的战略解码是不是没做透。

4. 不同规模的企业做目标对齐,流程是不是越完整越好?

我们是一家三十多人的创业公司,看到大公司的目标对齐流程有画布、周会、月复盘、指标看板,感觉特别复杂。照搬又怕拖慢节奏,不照搬又怕漏掉关键动作。小团队到底该做到什么程度?

流程密度要跟组织规模和项目复杂度匹配,不是越完整越好。三十人左右、单一业务线的团队,重点做三件事就够:启动时用一页纸写清目标、非目标、成功指标和责任人;执行中每周用十五分钟同步偏差和依赖,不写长报告;每月或每个里程碑做一次复盘,只回答三个问题,目标还成立吗,偏差在哪,下个周期改什么。

中型企业需要再加两项:统一指标口径和数据源,建立变更审批和升级路径,否则部门一多就会各说各话。多部门或集团型企业才需要分层对齐,战略层定方向和优先级,项目层定交付目标和依赖,执行层定任务和接口,同时管理好部门之间的接口人和决策点。

判断裁剪是否合适的标准是看节奏有没有拖慢决策,如果团队每周花在同步和汇报上的时间超过半天,而关键决策仍然拖延,说明流程过重,应该先砍会议和表格,保留目标画布、责任人和变更记录这三样核心输出物。

核心关键词

读者评论

李
李知夏

四个对齐面里,优先级和衡量口径确实最容易被忽略。60%以上需求都是最高优先级,复盘时两套算法对账,这些场景很真实。文章把目标对齐拆成断层诊断和六步闭环,比只讲沟通共识更落地,但样本推演数据需结合实际组织验证。

张
张宁

战略断层和部门断层分析到位,库存周转与现货满足率天然对抗,靠开会很难解决。目标解码中的非目标清单、指标口径和数据源最实用,能减少跨部门扯皮。期待不同规模企业的裁剪方案能再具体些。

彭
彭清越

执行断层那段很有共鸣,团队忙了六周,真正挂回项目目标的工时只有三成多。责任断层“三个共同负责等于没人负责”一针见血。一页纸画布若可直接复制,比很多工具模板更有价值,但要警惕变成填表打卡。

文章包含AI辅助创作:项目目标目标对齐全流程:企业管理者流程优化与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/312317

赞 (0)
飞飞飞飞
项目目标如何做好成功标准?企业管理者制度设计与操作步骤
上一篇 1天前
项目目标项目目标全流程:企业管理者制度设计与一文讲清
下一篇 1天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
