2023 年我给一家营收 12 亿的装备制造企业做 PMO 诊断,他们当年立项 43 个,真正完成验收并产生预期收益的只有 17 个。管理层的第一反应是"项目经理执行力不行",但我把 26 个失败项目的立项文档调出来之后发现:其中 21 个项目的目标只写了一句话,"完成 XX 系统上线"。没有人写清楚上线之后谁的什么指标要变、变多少、什么时候验证。这不是执行力问题,这是目标流程从第一天就缺环。
这篇文章不讲 SMART 原则科普,也不打算再重复"目标要可量化、要对齐战略"这类正确但无用的话。我想从企业管理者视角,把项目目标流程拆成可操作的环节:目标怎么定义、怎么共创、怎么基线化、怎么变更、怎么复盘,以及最常见的八个问题分别在哪个环节出问题、用什么动作修。文中会给出目标卡模板、三个关键会议议程、变更评审阈值表,也会说明在不同组织规模下哪些流程该重、哪些该轻。
一、先给结论:项目目标流程优化的五个基本判断
在展开细节之前,我先把十几年来最反直觉的几条结论放在前面。如果你只读这一节,也足够判断自己组织的项目目标流程到底卡在哪里。
1. 项目目标失效,绝大多数是流程病,不是人的病
我复盘过上百个"目标没达成"的项目,把根因归类之后,真正因为团队能力不足、技术方案选错的,占比不到两成。超过八成的目标失效,发生在目标被写下来之前和之后的流程环节:目标输入不清晰、干系人没有共创、变更没有评审、收益没有归属人。换掉项目经理解决不了这类问题,因为问题不在他身上。
2. 项目目标的本质是一份"价值交付契约",不是任务清单
"完成 CRM 系统上线"是任务,"让华东区销售线索转化周期从 21 天缩短到 12 天"才是目标。前者描述动作,后者描述结果和受益方。管理者最容易犯的错误,是把 WBS 的第一层当成项目目标,那只是工作分解,不是价值承诺。真正有效的项目目标,必须让一个没参与项目的业务负责人看完之后,能判断"这个项目跟我有没有关系、我什么时候能感知到变化"。
3. 优化的抓手是决策点,不是文档模板
很多企业做目标流程优化,第一反应是"我们缺一份标准模板"。但实际上,模板解决的是"写什么",解决不了"谁在什么时候拍板"。我见过的失败案例里,模板往往不丑,丑的是没有人对目标有最终解释权。目标流程优化的核心是明确决策点:谁定、谁审、谁批、谁能改、改到什么程度需要升级。
4. 常见问题分三层:定义层、对齐层、运行层
把常见问题平铺成"八条清单"是没用的,因为它们的修复动作互相冲突。我通常按三层归类:定义层解决"目标是什么",对齐层解决"谁认这个目标",运行层解决"目标怎么活到项目结束"。层级不同,责任人和修复周期完全不同,混在一起谈只会变成互相甩锅。
5. 目标流程要分级,不能一刀切
一家 60 人的公司照搬 5000 人企业的目标评审机制,结果是流程压死业务;一家 3000 人的企业用 10 人团队的做法,结果是目标彻底失控。流程的重量应该和项目的影响面、不可逆程度、跨部门数量成正比,而不是和公司名气成正比。
为了把后面的讨论建立在共同语言上,先把五个高频混用的概念区分清楚。我见过太多会议上的争吵,本质是双方用了同一个词但指的是不同东西。
| 概念 | 回答的问题 | 时间尺度 | 典型责任人 | 常见误用 |
|---|---|---|---|---|
| 项目目标 | 这个项目要为谁创造什么可验证的改变 | 项目周期内 | 项目发起人 + 项目经理 | 写成交付物清单 |
| 交付目标 | 要在什么时间交付什么可验收成果 | 里程碑级 | 项目经理 | 被当成项目目标本身 |
| 收益目标 | 交付之后业务指标要发生什么变化 | 项目结束后 3-12 个月 | 业务负责人 | 无人认领,验收即结束 |
| KPI | 岗位或部门在考核周期内要达成的结果 | 月度/季度/年度 | 部门负责人 | 直接把 KPI 拆成项目目标 |
| OKR | 组织或团队阶段性要突破的方向 | 季度为主 | 团队负责人 | 认为可以替代项目目标管理 |
这张表的重点不在定义本身,而在于:项目目标、交付目标、收益目标必须分开管理,各自的验收人和时间点不同。把它们混在一条目标里,就会出现"项目验收通过但业务没感觉"的经典结局。

二、背景与真实场景:三个我亲手处理过的失控现场
抽象讲流程容易变成说教,我更愿意先还原三个现场。它们分别代表定义层、对齐层、运行层的典型失控,也对应后面第三节的三类误区。
1. 跨部门数字化项目:同一份目标文档,三个部门读出三种意思
2022 年我参与一家零售企业"订单中台"项目复盘。立项文档的写的是"打通线上线下订单,提升履约效率"。IT 部门理解成"把两个系统的订单接口对接完成",供应链部门理解成"仓配时效缩短 1 天",电商运营理解成"线上线下库存实时可见,减少超卖"。
结果是:项目按期上线,接口全部打通,IT 宣布成功;供应链没感受到时效变化;运营发现超卖问题只解决了三成。问题不在于目标写得太模糊,而在于这句话被写下来之后,没有任何一个环节要求三个部门分别用自己部门的语言把它翻译一遍,并接受评审。
2. 老板中途改方向:项目经理用口头变更硬扛了四个月
另一家做企业服务软件的客户,项目做到第 5 个月,CEO 在一次周会上说"我们要把重心从大客户转向中小客户"。项目经理很负责,立刻调整了产品优先级和排期,但他没有走任何变更流程:没有影响分析、没有范围重新基线、没有通知测试和交付团队。
四个月后项目延期两个月,CEO 问原因,项目经理说"中途调整方向导致的"。CEO 反问"我什么时候让你调整了"。这就是口头变更的代价:方向确实改了,但没有人留下痕迹,最后责任无法追溯,信任被一次性消耗掉。
3. 项目验收通过,业务方说"没感觉"
第三个场景最常见:项目按时按预算交付,验收报告齐全,但半年后回访业务方,对方说"系统是在用,但该解决的问题还在"。原因是这个项目从头到尾只有交付目标,"完成数据看板开发并上线",没有写"哪个业务角色的哪个决策会因此变快多少"。
交付完成不等于收益实现,这句话说起来像常识,但真正把两者分开管理、分别指定责任人的组织,我见到的不足三成。
把这三个场景叠加起来,我总结出一条"目标衰减曲线":从战略意图到最终业务收益,目标每经过一次角色转换就衰减一次。

三、拆解八个常见误区:管理者最容易踩的坑
接下来这八条,是我在诊断和陪跑过程中反复遇到的。我把它们按定义层、对齐层、运行层排列,并把每一条写成"表现,根因,修复动作"的结构,方便你直接对照自检。
1. 误区一:把交付物当成项目目标
表现:项目目标写成"完成 XX 系统开发并上线""交付 XX 报告""建成 XX 平台"。根因:组织用交付物判断项目成败最省事,因为交付物是看得见的、可签字确认的。修复动作:强制要求每条项目目标后面追加一句"上线后,哪个角色、哪个指标、在什么时间窗内、出现什么变化"。
我通常会让团队做一个简单替换练习:把目标里的动词从"完成/交付/建设"换成"减少/提升/缩短/消除"。如果换完之后句子说不通,说明这条目标里没有价值含量。
2. 误区二:目标越多越全面
表现:一个项目列出七八条目标,涵盖效率、质量、成本、体验、合规。根因:立项时各部门都要"写上我们关心的",评审时没人愿意删。修复动作:给项目目标设数量上限,中大型项目不超过 3 条主目标,超过的要显式说明取舍逻辑。
我的经验判断是:如果一个项目的目标超过 5 条,实际上等于没有目标,因为资源永远不可能同时压住五条线,最终结果是每条都做一半。真正有效的做法是识别"这场仗必须打赢的少数目标",其余写成约束条件而不是目标。
3. 误区三:以为 OKR 能替代项目目标
表现:公司推 OKR 之后,项目立项文档直接被季度 OKR 取代,项目经理不再单独定义项目目标。根因:把"目标管理方法"和"项目治理机制"混为一谈。修复动作:明确 OKR 用于方向牵引和阶段突破,项目目标用于界定单个项目的边界、验收和责任。
OKR 的周期是季度,项目周期可能跨季度;OKR 的承接人是团队,项目目标的承接人是发起人和项目经理。两者是上下游关系,不是替代关系。把 OKR 直接搬到项目上,最常见的结果是项目范围内涵被无限扩大,因为 O 通常写得比项目边界大得多。
4. 误区四:目标写完了就算对齐了
表现:立项文档发给相关方邮件确认,回复"收到,无异议",就认为达成了共识。根因:把"信息送达"等同于"理解一致"。修复动作:召开目标共创会,要求每个关键干系人用自己的语言复述目标,并说明自己部门需要承担什么。
我判断对齐是否真达成的标准很朴素:让三个不同部门的负责人分别说出这个项目的目标,如果关键要素(受益方、指标、时间窗)出现两种以上版本,就是没对齐。邮件确认不能替代这个过程,因为它无法检验理解。
5. 误区五:指标越量化越好
表现:为了"SMART",硬给所有目标加上百分比,例如"团队满意度提升 20%""协作效率提升 30%"。根因:把"可量化"当成"可衡量"的唯一形式。修复动作:区分领先指标和滞后指标,允许部分目标使用清晰的定性验收标准,但必须写明判断人和判断方式。
我见过最典型的伪量化是"客户体验提升 25%"。这个数字既没有基线,也没有口径,最后验收时谁都能解释。相比之下,"关键客户在上线后 3 个月内,工单平均首次响应时间从 4 小时降到 1 小时以内"才是可验证的目标,因为它有对象、有基线、有口径、有时间窗。
6. 误区六:变更靠邮件和口头确认
表现:客户或高层提出调整,项目经理直接在群里确认,然后改排期。根因:变更流程太重,走一遍要一周,项目经理宁愿先干起来。修复动作:设计分级变更机制,小变更由项目经理直接决策并记录,大变更必须走影响分析和评审。
关键不是"所有变更都要审批",而是所有变更都必须留下可追溯的记录,并且根据影响面触发对应层级的审批。一个没有变更记录的基线,等于没有基线。
7. 误区七:验收标准等于结项条件
表现:验收标准只写"系统上线、文档齐全、测试通过",结项后收益无人跟踪。根因:验收由交付方主导设计,自然只会写自己可控的部分。修复动作:验收标准分两层写,交付验收标准由项目经理负责,收益验证标准由业务负责人负责,时间点定在结项后 3,6 个月。
这一条是我认为最容易被忽略、但影响最深远的一条。如果收益目标没有明确的业务责任人,项目结项那天就是目标死亡的那天。
8. 误区八:复盘只写经验教训,不写行动项
表现:复盘会议开得很热闹,复盘报告写了两页"经验与教训",然后归档。根因:复盘的产出没有被定义为"带责任人和截止时间的行动项"。修复动作:复盘强制产出不超过 5 条行动项,每条必须有责任人、截止时间、验证方式。
我的做法是:如果一场复盘会结束后没有产生任何一条被排进下个迭代的行动项,这场复盘就是无效社交。经验教训属于知识管理,行动项才属于流程改进。

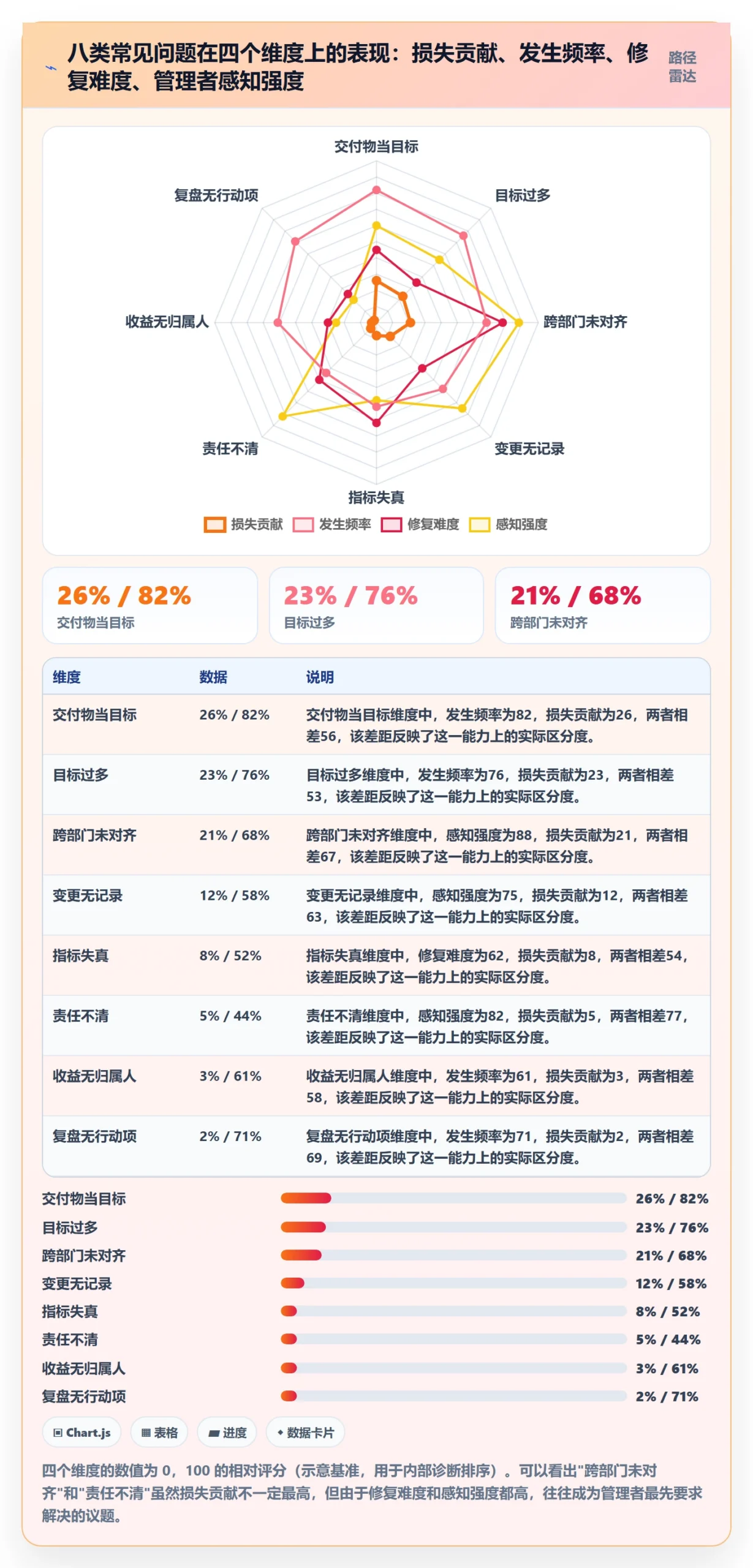

把八条误区按损失贡献度排序,会发现它们并不平均。真正吃掉项目价值的是前三条,后面的往往是前三条的衍生症状。

如果换一个维度看,按管理层感知到的严重程度而不是实际损失来评估,结论会略有不同,因为有些问题"痛感强但损失小"。

四、专业判断逻辑:我如何判断一条项目目标是否合格
诊断的时候,我不看文档写得好不好看,只看它能不能通过下面五个判断。这五个判断构成了我认为最实用的目标质量评估框架。
1. 判断一:项目目标必须能回答六个问题
我把它叫做"目标六问"。任何一条项目目标,如果这六个问题里有两题答不上来,我就判定它不合格。
- 为谁:哪个具体的业务角色或客户群体会因为这个项目而改变?
- 改变什么:他们的哪个行为、指标或体验会发生变化?
- 变多少:从什么基线到什么目标值?基线从哪里来?
- 什么时候:变化在多长时间窗内可被观察到?
- 谁来验证:谁有权判定这条目标达成了?
- 不做什么:为了达成这条目标,明确放弃哪些看起来相关但不在范围内的事?
其中第六条最容易被忽略,但它恰恰是防止范围蔓延的关键。一个没有写"不做什么"的项目目标,等于授权所有人往里面加需求。
2. 判断二:区分"承诺目标"和"挑战目标"
很多组织的目标管理之所以失效,是因为把两种性质完全不同的目标混在一张表里,结果团队既不敢承诺,也不愿挑战。我的做法是显式分开:
| 维度 | 承诺目标(Commit) | 挑战目标(Stretch) |
|---|---|---|
| 达成概率预期 | 85% 以上 | 30%,50% |
| 资源保障 | 已锁定,不随进度调整 | 视情况追加,允许放弃 |
| 未达成的后果 | 需要正式说明和补救计划 | 记录原因,不追责 |
| 变更频率 | 低,需走评审 | 高,允许季度重设 |
| 典型场景 | 合规改造、合同交付、系统迁移 | 新产品探索、效率突破、新市场验证 |
这个区分带来的最大好处是:团队终于可以诚实地说"这条我做不到",而不是用模糊的措辞把风险藏起来。当所有目标都被当成承诺目标时,理性的项目经理会倾向于把目标定低,这是激励机制的自然结果,不是态度问题。
3. 判断三:目标基线化要有版本和冻结期
基线化不只是"确认一下",它是一个有仪式感的动作,包含三件事:给目标文档打版本号、指定审批人、设定一个冻结期。
冻结期的长度我通常建议按项目周期定:三个月以内的项目冻结到结项,三到十二个月的项目在关键里程碑前两周不允许变更,一年以上的项目允许季度性重基线。没有冻结期的基线,实际上是一种"随时可改"的假象,团队不会真正围绕它做规划。
4. 判断四:变更评审要有阈值分级
这是我最常被问到的问题:"变更流程怎么设计才不至于把项目拖死?"我的答案是分级,而且阈值要写进流程文件里,不能靠项目经理临场判断。
| 变更等级 | 触发条件 | 审批层级 | 处理时限 | 是否重基线 |
|---|---|---|---|---|
| L1 微变更 | 工期影响 ≤ 3 个工作日,成本影响 ≤ 2% | 项目经理自主决策并记录 | 1 个工作日 | 否,更新任务排期即可 |
| L2 一般变更 | 工期影响 4,10 个工作日,或成本影响 2%,8% | 项目经理 + 项目发起人 | 3 个工作日 | 更新里程碑计划 |
| L3 重大变更 | 工期影响 > 10 个工作日,或成本影响 > 8%,或涉及目标本身调整 | 变更评审委员会(含业务负责人) | 5 个工作日 | 是,目标文档升版本并重新评审 |
这套阈值的具体数值可以调,但结构不能少。我见过的所有"变更失控"案例,根因都不是流程太严或太松,而是根本没有分级,要么所有变更都走委员会,要么所有变更都不走。
5. 判断五:收益目标要独立于交付目标管理
这一条是把我前面三个失控场景全部串起来的关键。我的建议是:在项目立项时,同时产出两份东西,一份交付验收清单(项目经理负责),一份收益验证计划(业务负责人负责)。后者明确定义:验证指标、验证时点、数据来源、判定人。
收益验证计划不需要很复杂,但必须存在。它存在的意义不是考核,而是让业务方从项目第一天起就成为共同责任人,而不是验收时才出现的裁判。
下面是我在陪跑中固定使用的目标卡结构,通常以 YAML 形式存进项目管理平台,便于版本管理和检索。
project: 华东区销售线索转化提效
version: v1.2
baseline_frozen_at: 2026-03-15
owner:
sponsor: 销售副总裁
pm: 张XX
benefit_owner: 华东区销售总监
objectives:
id: OBJ-01


五、真实案例:一家 800 人制造企业的目标流程重构
下面这个案例我全程参与,从诊断到落地用了九个月。我把它写出来,不是为了证明某个方法多有效,而是想让管理者看到流程改造的真实节奏和阻力。
1. 改造前的状态
这家企业做工业自动化设备,研发加制造约 800 人,每年立项 40,60 个。改造前的情况是:立项文档由项目经理单独撰写,评审会 30 分钟走完,主要看预算;项目执行中变更极少走流程;结项只看交付物清单。2023 年上半年,11 个重点项目中有 4 个出现两个月以上延期,3 个上线后业务方反馈"没解决核心问题"。
2. 我们做的三件事
第一件是重建目标定义规则。我们把目标六问做成强制字段,写进立项模板,并且规定:任何一条项目目标如果缺少基线和验证人,评审会不予受理。这一条刚推出时阻力很大,因为很多项目经理根本拿不到基线数据。
我们的应对不是降低要求,而是把"获取基线"本身变成一个前置任务,由业务方在立项前完成数据准备。这个改变带来的意外收获是:有些项目在找基线的过程中被发现根本没必要做,直接砍掉了。第一年因此减少了 7 个立项。
第二件是建立三个固定会议。目标共创会(立项前,2,3 小时)、目标评审会(立项决策,1.5 小时)、变更评审会(触发式,按等级)。每个会都有固定输入输出,我在第五节后面会给出议程。
第三件是用项目管理平台承接目标基线、变更记录和收益验证。这家企业选的是 PingCode。他们的具体诉求有三个:一是目标要能版本化管理,变更后能追溯每一次调整;二是里程碑、需求、测试用例要和目标建立追溯关系,避免"目标改了但测试还在测旧的";三是数据要留在自己机房。
PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,这对制造业的合规和数据安全要求比较匹配。他们从原有的 Jira 环境迁移过来用了大约六周,主要是因为工作项类型和字段需要重新映射。PingCode 支持 Jira 平滑迁移,这也是他们最终选择它的实际原因之一,在国产替代的选项里,迁移成本是必须算清楚的一笔账。
3. 九个月后的对比数据
我更愿意给出具体数字,而不是"效果显著"这种话。下面这组数据来自该企业 2023 全年与 2024 年前三季度的项目台账对比,同一套统计口径。
| 指标 | 改造前(2023 全年) | 改造后(2024 前三季度) | 变化 |
|---|---|---|---|
| 项目目标一次评审通过率 | 34% | 71% | +37 个百分点 |
| 重点项目按期验收率 | 64% | 83% | +19 个百分点 |
| 变更返工工时占比 | 24% | 11% | -13 个百分点 |
| 立项阶段主动砍掉的项目数 | 2 个 | 7 个 | +5 个 |
| 结项后 6 个月完成收益验证的项目占比 | 21% | 62% | +41 个百分点 |
| 单项目目标平均条数 | 6.4 条 | 2.8 条 | -3.6 条 |
我最看重的是倒数第二行。收益验证率从 21% 提到 62%,意味着超过一半的项目在结项半年后确实有人在看结果,而不是签完字就结束。这个变化对组织学习的影响,远大于延期率改善本身。
需要说明的是,这组数据不是严格的对照实验,同期还叠加了组织架构调整和一次研发流程改造。我认为其中大约一半到六成的改善可以归因于目标流程重构,其余来自其他因素。

六、不同情况下的行动建议
同样的流程,在不同规模、不同行业里落地方式完全不同。下面按四种情况给出我的具体建议。
1. 50 人以下团队:用一张目标卡代替整套流程
这个阶段最忌讳的是引入复杂评审机制。我的建议是只做三件事:一张一页纸的目标卡(包含基线、目标值、验证人、不做什么)、一次 60 分钟的目标沟通会、一个每周 15 分钟的目标检查环节。不要设变更委员会,不要做目标版本管理,口头变更可以接受,但必须在周会上复述一次。
判断标准很简单:如果团队超过一半的力气花在维护流程上,流程就是负担。小团队的优势是沟通成本低,应当用这个优势换速度,而不是模仿大公司的规范化。
2. 100,500 人:建立分级变更和固定评审节点
这个规模是流程建设的黄金期。我的建议是引入三件事:目标卡标准模板、L1/L2/L3 分级变更机制、立项评审会与里程碑评审会两个固定节点。
同时要开始考虑工具承载。当项目数量超过 20 个、跨部门项目超过 5 个时,用表格管理目标变更会迅速失控,因为无法追溯"这条目标在什么时候被谁改过"。这个阶段引入项目管理平台的投资回报最明显,因为流程刚成形,还没有形成难以迁移的历史包袱。
3. 500 人以上:把目标治理和项目治理分开
这个规模的企业容易犯的错误,是把目标管理做成一个部门的职能。我的建议是明确分开:目标治理由 PMO 或战略运营负责,定义规则、模板、评审机制;项目治理由各业务线或项目集负责,执行具体目标制定和变更决策。
另外,这个规模必须解决工具统一问题。多个事业部各自使用不同系统,会导致跨部门项目目标无法对齐。中大型企业在这个阶段选择项目管理平台时,我建议重点评估四项能力:目标与工作项的追溯能力、变更留痕能力、私有化部署支持、以及从现有系统迁移的成本。迁移成本经常被低估,实际上它往往是三年总拥有成本里最大的一项。
4. 强合规行业:把目标追溯链做进审计证据
医药、金融、汽车电子等受监管行业,项目目标不只是管理工具,还是合规证据。这类组织的建议是:目标变更必须形成正式的变更单并归档,需求、测试用例、目标之间建立可追溯矩阵,收益验证结论纳入质量体系记录。
这类行业不建议为了效率牺牲留痕。在审计场景下,"我们当时口头确认过"不具备任何效力。
不同规模的组织,各流程要素的必要程度差异很大,不宜照抄。

七、不同情况下的取舍
流程优化从来不是"越多越好",它是一组取舍。我在陪跑中会明确把这些取舍摆到桌面上,让管理层自己选,而不是假装可以全都要。
1. 流程完备 vs 响应速度
流程越完备,从"有人提出变更"到"变更被批准"的时间越长。我的经验值是:三级评审机制下,L3 变更平均需要 4,6 个工作日完成审批。如果业务环境要求当天响应,就必须把决策权下放或者预留缓冲区。
我的判断是:影响不可逆的决策(数据迁移、对外承诺、合规相关)值得慢下来,影响可逆的决策应该快。把两者混在同一个审批层级,是流程设计里最常见的错误。
2. 目标稳定 vs 拥抱变化
目标冻结期越长,团队越容易规划,但遇到市场变化时调整越慢。我的建议是按项目类型区分:合同交付型项目冻结到结项;探索型项目允许季度重基线;平台建设类项目在关键里程碑之间冻结。
这里有个反直觉的观察:允许频繁重基线的项目,团队反而更容易失去目标感。因为他们会习惯性地认为"目标反正会改"。所以即便允许重基线,也应该限定频率,比如一季度不超过一次。
3. 量化指标 vs 定性判断
有些目标确实难以量化,比如"提升跨部门协作顺畅度"。强行量化会产生伪指标。我的做法是允许定性目标存在,但附加两个条件:明确判断人,明确判断依据(比如"季度协作评审会上,三个部门负责人均认可响应时效改善")。
定性目标的风险不是不客观,而是没有指定判断人。一旦指定了判断人,定性和定量在可执行性上差别不大。
4. 统一模板 vs 项目差异
统一模板便于横向对比和组织级统计,但会牺牲项目类型的适配性。我的经验是取一个折中:核心字段统一(目标六问、基线、验证人、变更策略),扩展字段按项目类型自定义。
完全放任各项目自定模板,会导致组织层面无法汇总;完全统一又会逼着项目经理填一堆无关字段,最终变成形式主义。
5. 工具投入 vs 人工维护
项目数在 20 个以下时,用表格加会议完全可以管理目标。超过 30 个、且跨部门项目占比超过三成时,人工维护变更记录的出错率会显著上升。这个转折点是我在多个组织中观察到的经验值,不是精确门槛。
选择工具时,我建议把评估重点放在"能不能支撑目标变更的完整追溯"上,而不是功能列表的长度。目标、需求、测试、版本之间的追溯链断了,再多的功能也补不回来。这也是我建议中大型企业在选型时优先看迁移路径和私有化部署能力的原因,这两项决定了三年后你会不会被迫再做一次数据搬迁。

八、30/60/90 天落地路线
如果你打算在组织内推动目标流程优化,我不建议一次性全面铺开。下面这条路线是我在多个组织中验证过的节奏。
1. 第 1,30 天:诊断与试点选择
这个阶段不要改任何流程,只做两件事:抽 10,15 个近一年结项的项目,用目标六问逐条打分,形成基线诊断;然后选 2,3 个即将立项的项目作为试点。
选试点有个技巧:不要选最重要的项目,也不要选最边缘的项目,选那些"有跨部门属性、周期在 3,6 个月、发起人愿意配合"的项目。第一个试点如果失败,会严重影响后续推动。
2. 第 31,60 天:固化最小可行流程
这个阶段把目标卡模板、目标共创会议程、L1/L2/L3 变更阈值定下来,在试点项目上跑通。关键产出是三份文档,而不是一套制度文件:
- 一页纸目标卡模板(含目标六问字段)
- 目标共创会与评审会议程(含输入输出和决策点)
- 变更分级阈值表和变更单模板
这个阶段最容易犯的错误是把模板做得太复杂。我的经验是:如果一份目标卡填写时间超过 40 分钟,项目经理就会开始敷衍。控制在 30 分钟内能填完,是可持续的底线。
3. 第 61,90 天:复盘与扩展
三个月后,对试点项目做一次正式复盘,重点看三个数据:目标一次评审通过率、变更返工工时占比、干系人对目标理解一致度。如果前两项有改善,就可以扩展到全部在建项目;如果没有改善,先别扩展,回去检查是模板问题还是评审机制问题。
扩展时我建议采用"批量培训 + 一对一辅导"的组合:先做一次 2 小时的全员培训讲清规则,然后对每个项目经理做一次 30 分钟的目标卡陪写。这个组合的落地效果明显好于只培训不辅导。
4. 三个月之后:把收益验证接进运营节奏
大部分组织的目标流程优化做到这里就停了,但真正产生长期价值的是第四步:把收益验证接入业务运营节奏。具体做法是在季度业务回顾会上固定一个环节,由业务负责人汇报已结项项目的收益验证结果。
这一步做成了,项目目标才真正从"项目管理的工具"变成"经营管理的工具"。没做成,前面三步的成果会在一年内慢慢退化回原状。

九、常见追问与答疑
1. 项目目标必须由项目经理写吗?
不是。我的建议是:项目经理负责组织撰写和整理,但目标的实质内容必须由项目发起人和业务负责人提供。项目经理的角色是"翻译"和"检验完整性",而不是"发明目标"。如果一家公司的项目目标全由项目经理独立写出,这家公司的立项机制基本是失效的。
2. 目标数量到底控制在几条合适?
我的建议是:50 人以下的项目 2,3 条,50,200 人的项目 3,4 条,200 人以上的项目不超过 3 条主目标加若干约束条件。项目越大,目标应该越少,因为大项目的协调成本本身就会稀释执行力。如果一个大项目列了六条以上目标,几乎可以确定它会哪条都做不透。
3. 敏捷项目还需要项目目标吗?
需要,而且更需要。敏捷强调响应变化,恰恰要求有一个稳定的价值锚点,否则迭代会变成无序漂移。区别在于:敏捷项目的目标应该定义"价值方向"(例如"让用户在 3 步内完成下单"),而不是定义"具体功能清单"。目标稳定,方案灵活,这是敏捷目标管理的基本分工。
4. 业务方不愿意当收益责任人怎么办?
这是我在陪跑中最常遇到的阻力,通常有三个原因:不相信项目能带来收益、不愿意承担考核风险、觉得这是 IT 或 PMO 的事。应对方式不是讲道理,而是降低门槛:先让业务方只承担"参与验证过程"的责任,而不是"对结果负责"。等验证机制跑顺了,再逐步过渡到共同承担。
把责任一步压到底,得到的结果通常是业务方在立项文件上签个字然后彻底消失。
5. 目标基线数据拿不到怎么办?
拿不到基线是常见情况,处理方式分三种:一是把"获取基线"作为立项的前置条件,没有基线不予评审;二是如果确实无法获取历史数据,就用上线前一个月的观测值作为临时基线,并在目标卡中标注数据可信度;三是接受定性判断,但明确判断人和判断依据。
最不可取的做法是直接跳过基线,写一个凭感觉的百分比。没有基线的目标值不是目标,是愿望。
6. 引入项目管理平台能解决目标管理问题吗?
不能。工具解决的是留痕、追溯、统计效率,解决不了"谁有权定义目标"和"目标到底代表什么价值"这两个根本问题。我在诊断中见过工具很先进但目标管理一塌糊涂的组织,也见过只用表格但目标流程极其扎实的团队。
正确的顺序是先定义流程,再选择工具。反过来做,得到的结果通常是把混乱的流程固化进系统,之后想改就更难了。如果确实是中大型组织,需要支撑目标版本管理、变更追溯和跨部门协作,可以考虑支持私有化部署、并且对已有系统迁移友好的项目管理平台,把迁移成本和三年维护成本一起算进决策。
十、项目目标自查清单与下一步行动
最后给你一份可以直接拿去用的自查清单。我的建议是拿最近三个项目,逐条打分,只记录"是"和"否",不要讨论。
1. 十个自查问题
- 每条项目目标是否都写明了具体的受益角色,而不是"公司""业务方"这类笼统主体?
- 每条目标是否有明确的基线值,以及基线的数据来源?
- 每条目标是否明确了验证人和验证时点?
- 目标中是否明确写了"不做什么",即排除范围?
- 项目目标条数是否控制在 4 条以内?
- 关键干系人是否能用自己的语言复述项目目标,且表述一致?
- 是否存在独立的收益验证计划,且指定了业务侧责任人?
- 变更是否有分级阈值,并且所有已发生的变更都有记录?
- 目标文档是否有版本号,最近一次变更是否记录了影响分析?
- 最近一次复盘是否产出了带责任人和截止时间的行动项?
我的经验是:十个问题里如果有四个以上是"否",说明你的组织卡在目标流程的定义层,优先补目标六问和基线规则,先别急着上工具或改考核。如果大部分是"是"但项目结果依然不好,问题可能出在对齐层,需要重点检查共创机制和责任人指定。
2. 下一步做什么
不要一次改所有东西。我建议你从下面三件事里挑一件,在本周内启动:
- 如果你还没有目标卡:把本文第四节的目标卡结构复制出来,挑一个即将立项的项目填一遍,看看有哪几个字段填不出来,填不出来的那些字段,就是你的流程缺口。
- 如果你已经被变更折磨了很久:先做变更分级阈值表,把 L1/L2/L3 的边界定清楚,然后在下一个变更上试跑一次。
- 如果你的项目总是"验收通过但没感觉":从下一个立项开始,强制要求业务负责人在立项文件上签署收益验证计划,包含指标、时点、数据来源。
最后我想强调一个判断:项目目标流程优化的目标不是让流程更完整,而是让每一次"目标被改变"都有据可查、有人负责、有影响分析。做到这一点,你就已经超过了大多数同规模组织。剩下的复杂机制,可以在组织变大之后再慢慢加。目标管理这件事,宁可先做对方向,也不要一上来就做全。
常见问题解答(FAQ)
1. 项目目标到底该怎么写,才算不模糊、能验收?
我们公司每次立项都写目标,写完贴在文档里就没人看了。我自己也说不清是目标没写清,还是团队执行不到位。上次项目验收时,业务方说‘这不是我要的’,交付方说‘需求文档里就是这么写的’,两边吵了半天。所以我很想知道,一个能落地的项目目标到底长什么样。
把目标从一句口号变成可验收的单元,我建议用一个固定句式写:为谁(目标用户/业务方)/解决什么问题(业务痛点或机会)/用什么指标衡量(含基线值和目标值)/满足哪些验收条件(可检查的交付物或业务结果)/明确不做什么(边界)/出现什么情况允许变更(变更触发条件)。
只有一句话的目标基本都不合格,因为它们缺少衡量口径和边界。指标上要区分两类:滞后指标(如收入增长、故障率下降)适合看结果,但反馈太慢;领先指标(如灰度覆盖率、需求一次通过率、关键流程打通数量)用来做过程管理。写的时候给每个指标标注数据来源、统计周期和责任人,否则到了验收阶段一定会为‘口径’扯皮。
另外要守住三条边界:目标不是任务清单,OKR 是沟通与对齐工具但不能直接替代项目章程里的交付承诺,交付完成也不等于业务收益实现,交付目标和收益目标要分开写、分开验收。
判断一个目标写得是否合格,最快的办法是拿给一个没参加立项会的人看,如果他没法说出‘什么时候、看什么数据、达到什么状态算成功’,那就得重写。
2. 客户或老板中途改方向,项目目标应该怎么变更才不乱?
我做过一个数字化项目,做到一半老板说战略调整,要把范围砍一半;没过两周客户又追加了两个模块。我们只好临时开会口头定了新目标,结果基线文档还是旧的,后面算延期、算绩效全乱套。我就想知道,变更到底该怎么走流程,才不至于每次都靠临时会议拍脑袋。
变更本身不是问题,没有流程的变更才是问题。我通常建议设三道闸门。第一,任何目标变更必须先提交书面申请,写清变更内容、原因、提出人,口头讨论只作为澄清,不作为变更依据。
第二,做影响分析,至少要覆盖范围、进度、成本、资源、质量、风险和依赖方七个维度,并给出两到三个可选方案(比如压缩范围、延长工期、增加资源),而不是只抛一个结论让人表态。第三,按阈值分级审批:不改变验收标准、不影响关键里程碑的小调整,项目经理和业务负责人确认即可;
一旦触及验收标准、预算超过约定比例(很多企业用 10% 这条线)、关键里程碑延期超过约定天数,就必须上升到项目指导委员会或决策层,并在批准后重新基线化,更新目标卡、里程碑、验收标准,同时把旧版本归档。这里有个常被忽略的动作:变更批准后要主动通知所有受影响方,包括不在评审会上的上下游团队。
判断流程有没有真正生效,看一个指标就够了,如果项目结束时你还能说清当前基线是哪一版、每次变更是谁批的,说明流程在跑;如果连当前有效版本都说不清,那流程只是摆设。
3. 跨部门项目里,各部门对目标的理解总是不一致,怎么解决?
我们是矩阵式组织,一个项目要拉五六个部门配合。立项会开完,研发理解的是‘先上线核心功能’,市场理解的是‘赶在旺季前全覆盖’,财务关注的是‘预算别超’,最后谁都在做,但方向拧着。我觉得不是大家不配合,而是压根没形成同一个目标。这种情况有什么可操作的办法吗?
跨部门目标不一致,多数不是态度问题,而是共创环节被省掉了。我的做法是把立项会拆成两场:先开目标共创会,把关键干系人拉到一起,用半天时间只做三件事,把各自的诉求和顾虑写下来、把项目要解决的业务问题说清、把成功标准逐条对齐;再开对齐评审会做确认和承诺。
共创会上一定要显式记录分歧,不要为了会议气氛‘假装共识’,未解决的分歧要么当场定决策人,要么列入待决清单并指定截止时间。配套工具上,我建议画一张相关方地图,标注每个部门的利益诉求、影响力、对目标的影响程度,据此决定谁必须参加评审、谁只需知会。
责任人用 RACI 矩阵对齐,每个目标、每个里程碑只有一个最终负责的 A,避免出现两个人都以为对方在管。冲突升级机制也要提前约定:哪些分歧由项目经理协调、哪些提交项目指导委员会、几日内必须有结论,避免卡在平级沟通里空转。
判断共识是否真的形成,不看会上有没有人点头,而看各部门后续的周报和资源投入是否指向同一组目标;如果连续两周出现资源投向与目标不一致,说明共识只是名义上的,需要重新开一次对齐会。
4. 目标定完就没人跟踪,复盘也总是走个过场,怎么办?
我们项目目标写得不算差,问题出在后面:例会照开,但大家只汇报进度,没人对着目标看差距;项目结束后复盘会开一小时,写几条‘加强沟通’‘下次注意’,然后就散会了。过几个月同样的问题又来一遍。我不想再做这种无效复盘,想知道该怎么把跟踪和复盘真正跑起来。
跟踪和复盘失效,通常是因为它们没被嵌进固定机制,而是靠临时想起来才做。跟踪上,我建议把目标检查固化到三个节奏里:周例会只看领先指标和风险阻塞,不逐条念进度;月度或里程碑评审看目标达成率、偏差原因和纠偏动作;季度或阶段结束做一次基线比对,判断是不是需要正式变更。
每次检查都要落到同一张目标卡上,避免‘另起一套 Excel’。复盘的关键是别停在感受层面,用固定的四问结构:我们原本想要什么结果、实际得到了什么、差异的根本原因是什么、下一步具体改什么。
输出的行动项必须带三要素,责任人、截止时间、验收方式,而且行动项要进入下一周期的任务清单被跟踪,否则复盘就等于没开。判断复盘有没有闭环,看两个数字:上期行动项的完成率,以及同类问题是否重复出现。
如果连续两期行动项完成率低于八成,或者同一个根因反复出现三次以上,那问题不在复盘方法,而在管理者没有把复盘结论转成资源调整和流程修改的决策。管理者的角色在这里很关键:定方向、配资源、做决策、清障碍,而不是把跟踪和复盘全部交给项目经理。
核心关键词
文章包含AI辅助创作:项目目标最佳实践:企业管理者项目目标流程优化,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/312259
读者评论
文章提出的三层问题分类很实用,特别是把目标、交付、收益目标分开管理,这解决了我一直以来的困惑。我们公司就经常把交付当目标,结果业务方总说没感觉。
目标衰减漏斗图很直观,数据可能有样本偏差,但逻辑完全成立。跨部门目标对齐确实是个大难题,邮件确认根本不够,必须当面共创。
OKR不能替代项目目标这点深有同感。我们公司推OKR后,项目立项文档越来越水,范围失控是常态,项目经理有苦说不出。
流程分级观点很中肯,小公司照搬大企业流程就是找死。但文章案例偏大企业,中小企业如何轻量化落地,希望能多些指导。
