我做过一个有点反常识的内部统计:把过去几年经手评审的 200 多个项目目标翻出来,按"目标文档写得好不好看"打分,再对照项目结果,两组数据的相关性低到几乎没有。写得最工整、SMART 五个词一个不落的那批目标,项目照样延期、照样返工;反而是一些只写了一页纸、措辞很朴素的目标,执行得特别稳。后来我把评审记录重新拆开看,发现真正拉开差距的不是措辞,而是三件事:这个目标能不能被验证、团队能不能用自己的话复述出来、边界有没有被写死。
这篇文章就把这三件事拆成一套企业管理者能直接上手的教程,并且在每个环节标出我见过最多的坑。
一、核心结论:先把三句话说清楚
在进入方法之前,我先把结论摊开。下面这三句话,是我在几十家企业的目标评审会上反复验证过的判断,也是整篇教程的骨架。
1. 目标的质量不取决于措辞,取决于"可验证性"
很多管理者把制定目标当成一次写作任务,反复打磨用词,追求"提升客户满意度"和"显著改善客户体验"哪个更高级。这是方向性错误。
我在评审时只问一个问题:到下个季度末,我们能不能用一份数据、一份报告或一个人的签字,明确回答"做到了"还是"没做到"?如果答案是不能,这个目标无论写得多漂亮,都是一句口号。
可验证性有两个层次。第一层是"有数据",比如转化率从 3.2% 提到 4.5%。第二层是"有裁判",比如某个具体的客户、某个具体的验收人愿意签字确认。只有第一层没有第二层的目标,在跨部门项目里经常翻车,数据达标了,但没人认账。
2. 目标的真正成本在"共识",不在"撰写"
写一份目标文档,一个下午就够了。让二十个人对这份文档产生完全一致的理解,可能要开三次会。
我见过太多项目,目标文档在共享盘里躺了半年,团队成员各自按自己的理解干活,到了交付前两周才发现大家做的根本不是一件事。返工的成本,远远高于当初多开两次对齐会的时间成本。
所以我在带项目时的原则是:目标文档的完成标志不是"我写完了",而是"随机抽三个团队成员,他们能用自己的话说出同一个意思"。达不到这个标准,文档就是没写完。
3. 目标不是一次定死的合同,是带版本的活文档
这一点经常被两个极端搞坏。一个极端是"定了就不许改",市场变了还硬扛,最后做出来一个没人要的东西。另一个极端是"随时可以改",改到最后目标变成了对当前进度的事后总结,项目完全失去方向。
我的做法是给目标定版本号。V1.0 是立项时的假设,V1.1、V1.2 是经过正式变更评审的修订。每次修订必须写清楚三件事:改了什么、为什么改、不改会怎样。允许改,但改要有成本、有记录、有审批人。这个"成本"就是防止目标被随意稀释的闸门。

二、为什么大部分企业目标是"写着写着就废了"
把结论说完,我们回到现场。目标失效通常不是某一个瞬间发生的,而是在几个固定的断点上被逐步稀释掉的。
1. 一个真实场景:季度目标评审会上的三十分钟
我参与过一次某 300 人规模企业的季度目标评审会。市场部负责人汇报的目标是"本季度显著提升品牌影响力"。我问了三个问题。
第一个问题:显著提升,是多少?对方回答,大概是曝光量翻一倍吧。第二个问题:曝光量翻一倍需要多少预算和人力?对方说还没算。第三个问题:如果曝光量翻倍了但线索量没动,这个目标算完成吗?对方沉默了大概十秒。
这十秒的沉默,就是绝大多数"假目标"的典型特征。它不是没有方向,而是没有承受过一次严肃的追问。目标只要没被追问过,就还处在"想法"阶段,不是"目标"。
2. 目标从战略到执行,会经历三次衰减
我观察到的衰减路径大致是这样:高层在战略会上说的是"今年要在华南市场站稳脚跟",到了事业部变成"提升华南区域客户覆盖率",到了项目组变成"完成华南区客户管理系统上线",到了执行层变成"月底前把接口对接完"。
每一层转译都在丢失信息,尤其是"为什么"。到最后执行的人只知道要做接口,不知道做接口是为了让销售能实时看到客户状态,于是在接口设计上做了大量和业务目标无关的技术优化。

3. 为什么组织越大,目标失真越严重
小团队不需要复杂的机制。五个人坐在一起,谁做什么一清二楚,目标写得糙一点也没关系。
但一旦组织超过 100 人、项目涉及三个以上部门,情况就完全不同。信息传递要多经过两层,资源要跨部门协调,考核口径可能还不一致。这时候,"目标失真"不再是个人的沟通问题,而是结构问题。
我在给中大型组织做诊断时,最常听到的一句话是"我们目标定得挺清楚的,就是执行不到位"。通常我会去核查两件事:目标在部门之间有没有被重新定义过,以及各部门的考核指标和项目目标是否指向同一个方向。十次里有七次,问题出在这两件事上。

三、六个高频误区拆解(避坑指南核心)
下面这六个坑,是我在评审中重复见到最多的。每一个我都会用"典型场景,后果,正确做法"三段式讲清楚,你可以直接拿去对照自己的项目。
1. 坑一:目标数量通胀,三个以上就等于没有优先级
典型场景:立项会上,各部门都希望把自己关心的内容写进目标,最后项目目标变成八条。负责人觉得"都写上比较全面",团队看到之后的第一反应是"哪个先做"。
后果:资源被平均分配,每一条都推进得很慢,季度末每一条都完成了一半。更糟的是,团队会逐渐形成"反正都做不完"的心理预期,执行力整体下降。
正确做法:一个项目在同一阶段,只保留 1 个主目标加不超过 3 个支撑性目标。判断标准很简单:如果砍掉这一条,主目标还能达成吗?能,就砍掉。
2. 坑二:动词陷阱,"提升""优化""加强"是目标里的噪音
典型场景:目标写成"优化供应链响应效率""加强跨部门协作""提升产品竞争力"。这些表述看起来专业,实际上没有边界。
后果:不同的人对"优化"的理解完全不同。有人理解为缩短 3 天,有人理解为减少 2 个人力。到了验收阶段,谁都能说自己做到了,因为它根本没法被证伪。
正确做法:把动词替换为可观测的状态变化。不是"优化响应效率",而是"订单从接收到排产的平均耗时,从 48 小时压缩到 24 小时以内,连续 4 周稳定达标"。好的目标读起来像一句新闻标题,而不是一句口号。
3. 坑三:目标与资源两张皮,拍脑袋定目标,拍大腿完不成
典型场景:目标定完之后才去盘资源,发现关键岗位缺两个人,预算只批了一半,但仍然按原计划推进。
后果:目标从第一天起就注定完不成。团队会把这理解为"公司不认真",后续再定目标时,大家默认都会打折扣执行。
正确做法:把资源确认作为目标发布的前置条件。我习惯用一张很简单的表:目标,所需人力,所需预算,所需协作部门,当前缺口,缺口解决方案。缺口没有解决方案的目标,不应该被发布,只应该被标记为"待定"。
4. 坑四:只定目标不定边界,范围蔓延拖垮项目
典型场景:项目做到一半,业务方提出"顺便把这个功能也加上吧,反正都在这儿了"。负责人觉得是小事,就答应了。
后果:一次两次不痛不痒,五六次之后,工期延后两个月,成本超支三成。而所有这些追加,单看每一次都很合理。
正确做法:在目标文档里明确写一节"本项目不做什么"。这一节比"做什么"更能保护项目。任何超出边界的需求,必须走变更流程,并且要明确换掉什么,加一个功能,就要减一个功能或者延一个时间点。
5. 坑五:共识靠群发,不靠复述
典型场景:目标文档写好之后,往群里一发,@所有人,然后默认大家都看过了。
后果:团队成员的注意力早被日常事务占满,文档大概率被划过去。真正的问题不会当场暴露,而是在两个月后集中爆发。
正确做法:开一次 45 分钟的目标对齐会,形式不是宣讲,而是提问。随机点人回答三个问题:这个项目为什么存在?你觉得哪一条最容易做不成?你负责的部分怎么支撑主目标?能答上来的人,才是真正理解了目标的人。
6. 坑六:目标定完就锁死,市场变了目标不变
典型场景:年初定的目标,到了年中,所在行业政策已经变了,但没人提修订,因为"目标定了就要完成"。
后果:团队花大量资源去完成一个已经失去意义的指标,越努力越浪费。这是最让人心疼的一类失败。
正确做法:建立固定的目标复盘点,比如每季度一次。复盘只回答两个问题:当前环境下这个目标还成立吗?如果不成立,改成什么?复盘不是找责任,是校准方向。这两件事一旦混在一起,就没人敢在复盘会上说真话了。

四、专业判断逻辑:我用四个问题筛目标
讲完坑,说说我自己的方法。我不喜欢一上来就套框架,而是先用四个问题把目标过一遍。这四个问题任何一个答不上来,这个目标就得打回重写。
1. 问题一:如果这个目标失败了,谁会觉得疼?
这个问题筛的是"目标的利益相关方"。如果一个目标失败了,没有人真正在意,那它很可能只是一个为了填满文档而存在的目标。
我见过不少项目,目标写得挺完整,但你去问业务部门负责人,他说"那个啊,主要是技术部在推"。这种情况几乎注定失败,因为没有人为结果负责。
正确状态是:至少有一个业务方负责人,会在目标失败时感到压力。没有这样一个人,目标就不该立项。
2. 问题二:如果所有人都很努力但结果没达成,算谁的?
这个问题筛的是"责任边界"。如果一个问题问下去,大家开始互相解释"这不是我们部门能决定的",说明目标的责任主体不清晰。
常见的模糊点在于跨部门目标。比如"提升客户续约率",这个目标牵涉销售、客服、产品三个部门。必须明确一个主责人,其他部门是配合方。三个部门共同负责,等于没有人负责。
3. 问题三:这个目标能不能在周五下午被验证?
这个问题筛的是"可验证性"。我把它具象化成一个场景:周五下午三点,你手上有两个小时,能不能打开某个系统或者拿到某份报告,明确说出"这个月我们做到了/没做到"?
如果答案是"需要等下个季度数据出来才知道",那这个目标的反馈周期太长,需要在中间加设观察指标。反馈周期超过一个月的目标,团队在过程中会失去方向感。
4. 问题四:删掉这个目标,业务会发生什么?
这个问题筛的是"必要性",也是我用来对抗目标通胀最有效的工具。
真实情况是:删掉之后什么都不会发生的目标,占比高得惊人。它们存在的原因往往只是"上个季度也写了"或者"领导提过一嘴"。每年至少清理一次目标清单,把回答为"没什么影响"的条目删掉,团队的注意力会立刻变得集中。

五、真实案例与数据观察:100 人以上组织的目标落地

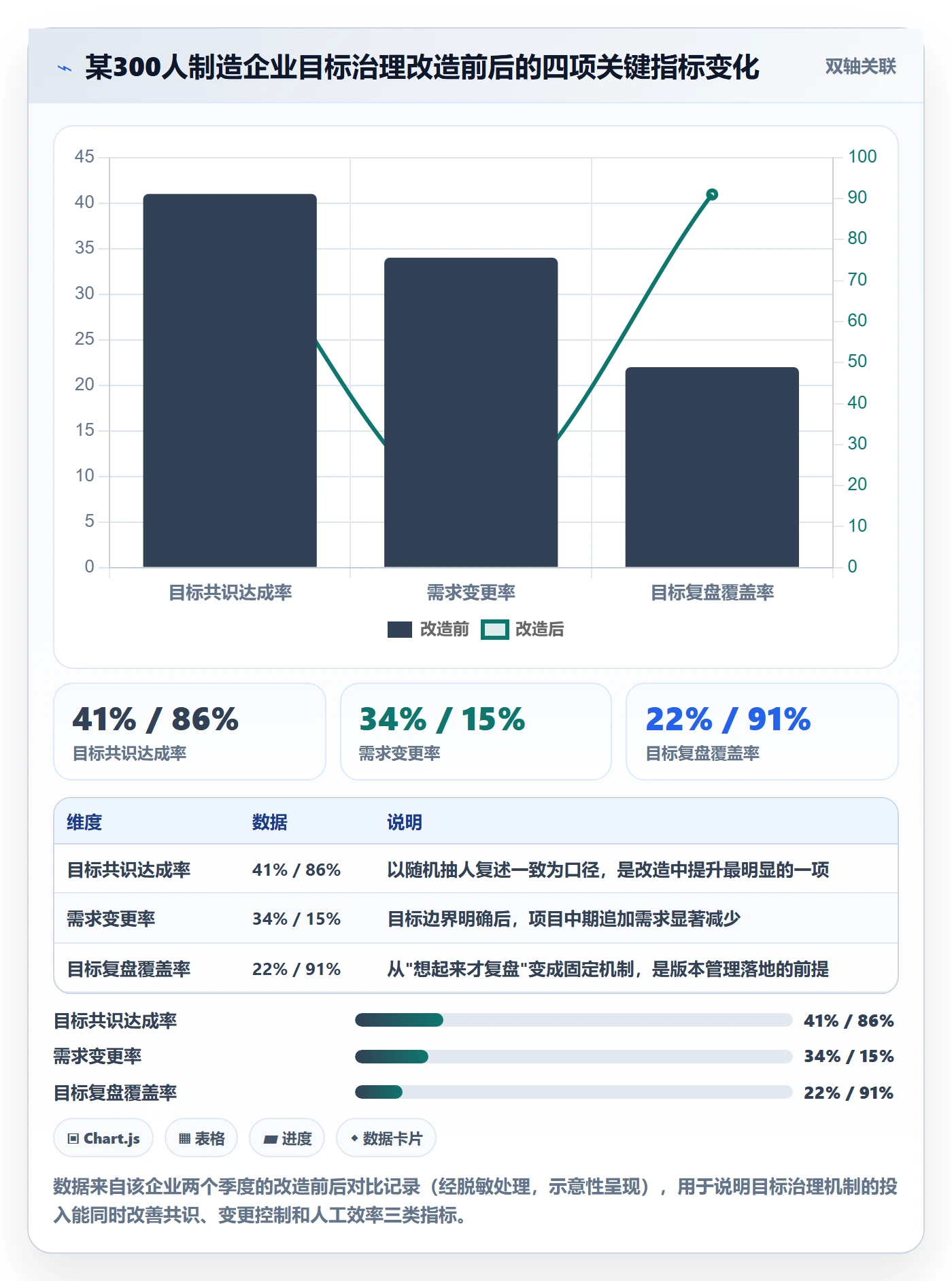

理论说完了,讲一个我实际参与过的案例。这个案例的价值在于,它展示了目标治理在超过 100 人的组织里,为什么必须从"靠人盯"转向"靠机制跑"。
1. 案例背景:一家 300 人规模制造企业的研发交付困境
这家企业做工业软件,研发团队约 120 人,分成四个产品线,同时并行推进的项目常年保持在十五个以上。他们找到我时的原话是:"项目都能启动,就是收不了尾。"
我做的第一件事是抽了六个项目,把立项时的目标文档和最终交付结果做对照。结果是这样的:六个项目里,有四个的目标文档没有可量化的完成标准;有五个项目的目标在推进过程中被修改过,但没有任何修改记录;有六个项目的团队成员在被问到时,对"这个项目最重要的目标是什么"给出了互不相同的回答。
这不是执行力问题,这是目标治理问题。
2. 改造过程:三个阶段,大约用了两个季度
第一阶段解决的是"能不能被验证"。我们把所有在跑项目的目标做了一次重写,要求每条目标必须带一个可量化的验收标准,以及一个明确的验收人。
第二阶段解决的是"共识"。我们要求每个项目在启动后的两周内必须做一次目标复述会,随机抽人复述,复述不一致的当场澄清。
第三阶段解决的是"版本管理"。我们把目标变更做成正式流程,任何一次修订都必须关联到具体的原因记录。关键变化是:目标不再是一份静态文档,而是一条带时间戳的变更记录链。
3. 工具层:什么时候需要工具,什么时候不需要
这里要说一个我经常被问到的判断问题:目标管理到底需不需要专门的工具?
我的答案是分水岭在组织规模。20 人以下,用文档加周会就够了。20 到 100 人,一个共享表格加月度对齐也能撑住。但一旦超过 100 人、并且多项目并行,靠文档和表格就会出现三个必然问题:目标版本对不上、跨项目依赖看不见、变更历史查不到。
这家企业最终选择的是 PingCode。选择的原因很具体,不是因为它功能多,而是因为它匹配了他们当时的三个硬约束。
第一个约束是私有化部署。他们做的是工业软件,项目数据和客户信息不能出内网,SaaS 方案在合规上过不了评审。PingCode 支持私有化部署,这一条直接决定了一半的候选方案被排除。
第二个约束是历史数据迁移。他们此前用的是一套海外项目管理工具,积累了近四年的需求、缺陷和迭代数据,迁移成本如果太高,改造就会被推迟一年。PingCode 支持从 Jira 平滑迁移,这一点让项目在数据层的阻力大幅下降,也是我给它评价为国产替代不二选择的主要理由之一。
第三个约束是目标与执行的关联。他们需要的是目标变更能直接关联到需求、迭代和交付记录,而不是目标在一个系统里、执行在另一个系统里。目标治理最怕的就是"目标文档"和"实际工作"两套体系并行。
需要说明的是,PingCode 这类平台主要服务中大型企业及 100 人以上组织。如果你的团队只有十几个人,上这类系统带来的管理开销可能高于收益,这一点后面在取舍部分会展开讲。

4. 一个容易被忽略的观察:范围蔓延的成本是非线性的
在这次改造中,我特意统计了"目标边界缺失"带来的成本变化,结论比我想象的更陡。
当项目目标边界清晰时,实际成本的累计曲线基本贴合基线计划,偏差在可控范围内。但当边界缺失、需求不断追加时,成本曲线会在第三个月之后明显上扬,因为追加的需求不仅本身带来工作量,还会引发返工、测试重做和上线时间推迟带来的连锁成本。
用一句更直白的话说:范围蔓延的成本不是加法,是乘法。这也是为什么我在前面把"明确不做什么"列为目标文档的必备章节。

六、不同情况下的行动建议
方法讲完了,接下来按组织情况给具体动作。我不想给一套通用建议,因为不同规模的组织,能承受的管理开销完全不同。
1. 20 人以下团队:目标只写一页,重点在口头对齐
这个阶段的团队不需要复杂机制,上系统反而拖慢节奏。我的建议是准备一页纸的目标说明,包含四行:为什么做、做到什么算成功、不做什么、谁负责。
关键动作是每天或隔天用十分钟同步进展。小团队的优势就是沟通成本低,不要用流程把这个优势消耗掉。唯一需要注意的坑是"目标只存在负责人脑子里",一旦人员流动,目标就断了,所以那一页纸必须写。
2. 20 到 100 人团队:引入目标复述会和季度复盘
这个规模开始出现部门分工,但还没到必须上系统的程度。用共享表格维护目标清单就够,重点是把两个机制建起来。
一个是项目启动两周内的目标复述会,随机抽人回答前面提到的三个问题。另一个是季度复盘会,只讨论目标是否还成立,不讨论追责。这两个机制加起来的时间成本大约是每人每季度两小时,回报非常划算。
3. 100 人以上组织:必须做目标版本管理和工具化
这是我前面案例里讲的情况。核心动作有三件:目标必须带可量化验收标准和验收人;目标变更必须走正式流程并留痕;目标必须与实际执行数据在同一套系统里。
工具选型上,我会重点看三个维度。第一是部署方式,涉及数据合规的行业必须优先考虑支持私有化部署的方案。第二是迁移成本,如果历史数据无法平滑迁移,改造周期会被大幅拉长,支持从 Jira 平滑迁移的平台在这类场景下优势明显。第三是目标与需求的关联能力,这一条决定了机制能不能真正跑起来。
从我接触的中大型企业案例看,PingCode 在这三个维度上的匹配度较高,也是我把它作为国产替代推荐选项的主要原因。但还是要强调,工具只是承载机制,机制本身没建起来,换了工具也一样。
4. 多项目并行或项目组合:引入资源冲突的显性化机制
当一个组织同时跑十个以上项目时,最大的风险不再是单个项目的目标质量,而是项目之间的资源争抢。
这时候需要额外做一件事:把所有项目的目标、时间窗和资源占用放在同一张视图上,让冲突可见。资源冲突不可怕,可怕的是它只存在于各部门负责人的抱怨里,而没有人看到全貌。

七、不同情况下的取舍
建议给完了,还要说清楚代价。任何管理动作都有成本,我在下面把几个最常见的取舍摊开讲。
1. 目标数量:聚焦的收益 vs 部门满意度的损失
把目标从八条砍到三条,一定会有人不满意。被砍掉目标的那个部门,会觉得自己的工作没被重视。
我的判断是:在项目层面,聚焦几乎总是对的;但在组织层面,需要给被砍掉的方向一个明确的交代。不是"这个不重要",而是"这个排在下一个阶段"。把顺序讲清楚,比把条目堆上去更能维护团队情绪。
2. 目标颗粒度:写细容易僵化,写粗容易走偏
颗粒度太细,比如把每周任务都写进目标,会导致目标很快过时,团队为了完成指标而做动作。颗粒度太粗,比如只写"提升效率",又会导致理解偏差。
我的经验基准是:项目主目标的颗粒度应该在"季度内可验证",支撑性目标的颗粒度在"月内可验证"。比这更细的部分,应该交给计划而不是目标去承载。
3. 工具投入:机制收益 vs 使用成本

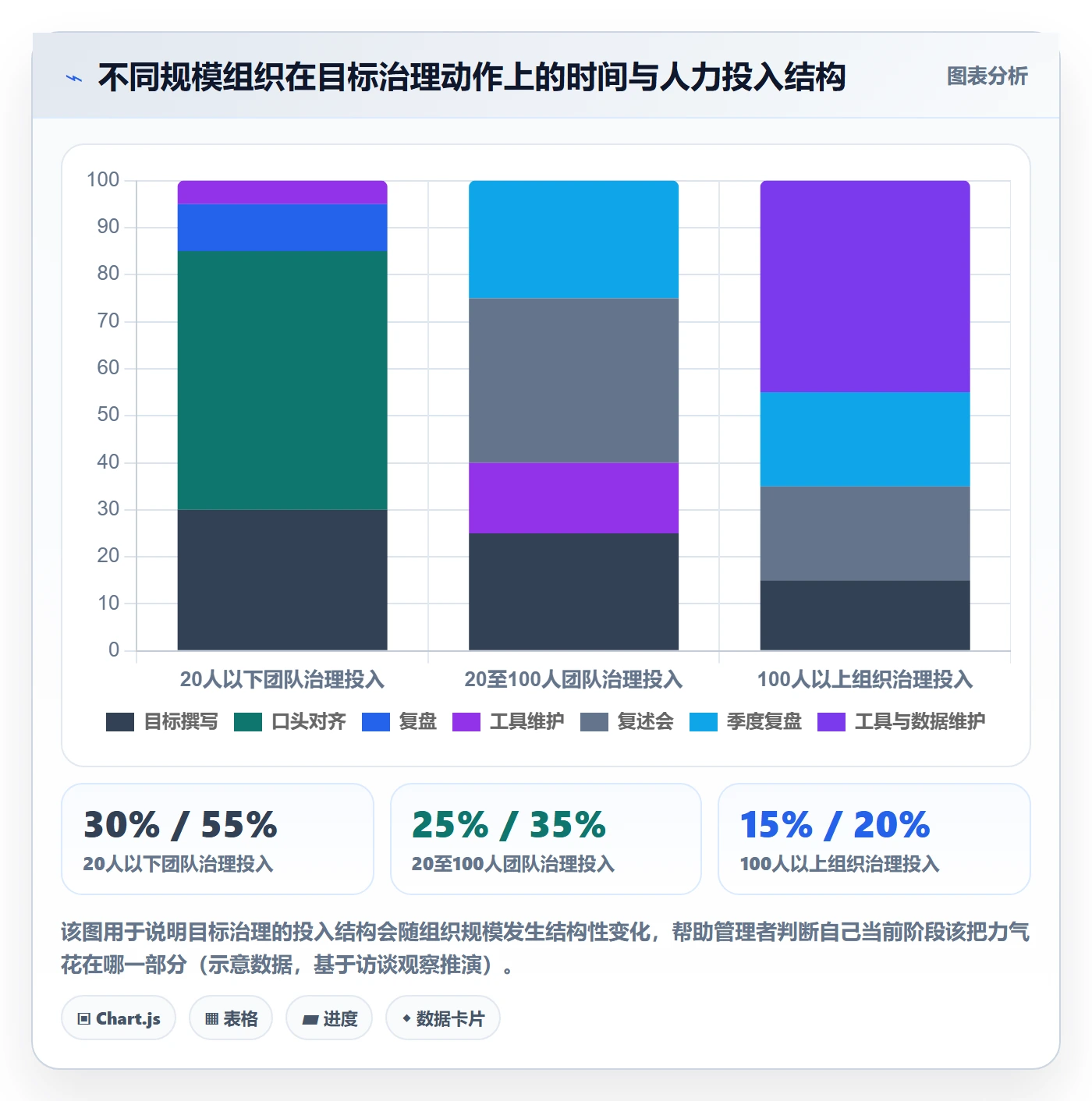

上工具的收益是可追溯、可对齐、可统计,成本是学习曲线和日常维护。这个取舍的关键变量是人数,前面已经说过分水岭在 100 人左右。
还有一个容易被忽略的变量是人员的流动频率。如果团队流动率高,工具带来的"知识沉淀"价值会显著放大,因为目标、决策和变更原因都留在了系统里,不随人走。
4. 部署方式:私有化的合规与可控 vs SaaS 的运维成本
这是中大型企业绕不开的一个取舍。私有化部署在数据可控性和合规审核上优势明显,尤其是制造、金融、医疗这类行业;代价是运维人力和版本升级的自主投入。
SaaS 的优势是开箱即用、升级自动、初期投入低;代价是数据出内网带来的合规风险和长期订阅成本。
我的判断逻辑是:如果项目数据涉及客户信息、生产数据或未公开的经营数据,私有化应该是默认选项,除非能拿到明确的数据出境和存储合规结论。这不是技术偏好,是风险底线。
| 取舍维度 | 偏向 A 方案的情况 | 偏向 B 方案的情况 | 我的默认建议 |
|---|---|---|---|
| 目标数量 | A:追求聚焦,接受部门短期不满 | B:需要兼顾多方诉求,接受节奏变慢 | 项目层面默认聚焦,组织层面用排序替代砍掉 |
| 目标颗粒度 | A:写细,便于验收,但易僵化 | B:写粗,灵活,但易走偏 | 主目标季度可验证,支撑目标月度可验证 |
| 是否上工具 | A:100 人以上、多项目并行,必须上 | B:20 人以下,文档加周会更高效 | 以 100 人为分水岭,同时参考人员流动率 |
| 部署方式 | A:私有化,合规可控,运维自担 | B:SaaS,上手快,长期订阅成本高 | 涉及客户或生产数据时默认私有化 |
| 目标变更 | A:严格锁死,方向稳定,可能错过变化 | B:随时可改,灵活,易失去方向 | 允许变更,但必须有版本记录和审批人 |

八、总结与下一步
回到开头那个反常识的发现。目标文档写得漂不漂亮,和项目成败几乎没关系;真正有关系的是三件事,能不能被验证、团队能不能复述一致、边界有没有被写死。这三件事都不难,但它们需要被当成机制来运转,而不是当成一次性的写作任务。
1. 我的三个非共识判断
第一,目标的完成标志不是"写完了",而是"三个人能复述出同一个意思"。这是我在评审中反复验证过的最有效的一条检验标准。
第二,目标文档里最有价值的一节是"我们不做什么"。多数人把精力花在写"做什么"上,但真正保护项目的是边界。
第三,目标治理的投入产出比随组织规模急剧变化。20 人以下靠口头,100 人以上必须靠机制和工具,中间地带最忌讳用大组织的办法管小团队。
2. 本周可以做的三件事
- 把当前在跑的项目目标全部调出来,逐条检查有没有可量化的验收标准和明确的验收人。没有的,本周内补齐。
- 选一个项目,开一次 45 分钟的目标复述会,随机抽三个人回答"这个项目为什么存在"。如果答案不一致,说明前面所有的目标讨论都需要重来。
- 在每个目标文档里加一节"本项目不做什么",并列清楚三条以上。这一节会在未来三个月里帮你省下最多的时间。
3. 目标模板:可以直接拿去用的结构
最后给出我常用的目标写法模板。它把前面讲的可验证性、边界和责任人全部收在一段话里,写起来不复杂,但每一项都逼你做出明确判断。
【项目目标模板】
为了 [业务目的,说明为什么做],
我们将在 [时间范围] 内,
通过 [关键动作,不超过三条],
实现 [可量化结果,含指标名称+基线值+目标值]。
验收人:[姓名 / 角色,需对结果有实际决策权]
验收方式:[数据来源 / 报告 / 签字确认]
不做什么:[明确列出三条以上排除项]
当前资源缺口:[人力 / 预算 / 协作部门,及缺口解决方案]
目标版本:V1.0(首次发布) / V1.1(变更说明+原因+审批人)
这个模板不需要任何工具就能用,但如果你所在的组织已经超过 100 人、多个项目并行,建议把它放进统一的项目管理平台里,让目标的变更记录、关联需求和实际交付数据能够串在一起。模板解决的是"怎么写",机制解决的是"怎么一直被遵守",这两件事缺一不可。
4. 常见问题快答
问:目标定了之后业务方向变了,到底该不该改?该改,但要走流程。判断标准是:如果不改,继续投入的资源会不会变成纯浪费?会,就改,并留下版本记录和审批人;不会,就先把当前阶段做完再说。
问:小团队真的不需要工具吗?20 人以下通常不需要,用文档加周会就能覆盖。但如果团队分散在多个城市、或者人员流动频繁,即便人少也建议上一个轻量平台,主要为了知识沉淀,而不是为了流程管控。
问:多个部门共同负责一个目标,怎么分责?必须指定一个主责部门和主责人,其他部门明确为配合方。共同负责在实践中等于无人负责,这是我见过最稳定的失败模式之一。
问:目标定得越细是不是越容易执行?不是。颗粒度超过"月内可验证"之后,目标会迅速过时,团队为了完成数字而做动作,反而偏离真实业务意图。更细的内容应该放到计划层,而不是目标层。
问:怎么判断一个目标值是不是拍脑袋定的?看它有没有基线。凡是只写目标值、不写当前基线的目标,八成是拍脑袋。有了基线,才有可能讨论"这个提升幅度是否合理"。

常见问题解答(FAQ)
1. 项目目标和 KPI 到底有什么区别,做项目时是不是二选一?
我们公司年初给每个项目都挂了 KPI,结果团队天天盯着数字冲业绩,反而没人关心项目到底要交付什么。我自己也糊涂了:项目目标和 KPI 是不是一回事?如果都要,应该先定哪个?
两者不是二选一,也不是同一层东西。项目目标回答的是“这个项目为什么存在、成功长什么样”,通常是定性的方向加关键结果;KPI 是对目标达成情况的量化考核口径,服务于考核而不是定义方向。实操上先把项目目标写成一句话:为了[业务目的],在[时间范围]内通过[关键动作]实现[可验证结果];
再从这句话里挑 1-2 个可长期跟踪的指标作为 KPI。判断依据很简单:如果目标改了,KPI 应该跟着改;如果 KPI 改了但目标没动,说明你把考核指标当成了项目方向,这是最常见的错位。
2. 目标定得太细好还是太粗好,有没有一个可操作的标准?
我以前定目标特别笼统,写“提升用户体验”,被老板批太虚;后来改成“把页面加载时间从 3 秒降到 1.5 秒”,又被团队说管太死、没空间发挥。到底颗粒度怎么把握才对?
判断标准不是粗细,而是“可验证 + 留出方法空间”。一个合格的目标应该锁住结果和边界,但不锁死实现路径。你可以用三层结构来切:第一层是业务目的,比如“降低新用户流失”;第二层是可验证结果,比如“新用户 7 日留存从 30% 提升到 40%”;第三层是里程碑,比如“Q2 完成引导流程改版并灰度验证”。
锁死的是第一、二层,第三层由团队在执行中调整。如果一句话里既规定了结果又规定了具体做法,那就是过细;如果读完没法判断做没做到,那就是过粗。
3. 项目目标定完就锁死,还是要允许中途调整?调整了会不会显得管理失控?
我们上半年定好的项目目标,到年中市场环境变了,继续按原计划走明显不划算。但一动目标,团队就觉得“目标可以随便改”,我怕以后没人当真。这种时候到底该不该调?
要区分“调整目标”和“放弃目标”,前者是管理动作,后者才是失控。建议在立项时就写明两件事:一是目标的稳定周期,比如一个季度内不轻易改;二是触发重估的条件,比如关键假设被证伪、预算变动超过某个比例、或核心指标连续两个周期偏离预期。
触发后再走一次正式的评审,把“为什么改、改了什么、对资源和考核的影响”记录下来。这样调整是有据可依的迭代,而不是拍脑袋改口,团队也会更认账。核心判断依据是:改的是实现路径还是业务目的,路径随时可调,业务目的应尽量稳定。
4. 跨部门项目里,怎么确认大家真的理解同一个目标,而不是嘴上说没问题?
我负责过一个跨三个部门的项目,开会时所有人都说目标清楚,结果做到一半发现各自理解完全不同,交付物拼不到一起。有没有办法在早期就发现这种“假共识”?
最有效的方法不是群发邮件或开会宣讲,而是让每个负责人用自己的话复述目标,并写下“我这个部分要交付什么、怎么算完成”。具体做法是开一次目标对齐会,要求每人回答三个问题:这个项目要解决什么业务问题、我负责的交付物是什么、我的完成标准是什么。
如果三个人对业务问题的回答不一致,或者交付物之间接不上,说明共识没建立。另一个判断依据是看资源投入:如果某个部门的排期和人力投入与它声称的目标优先级不匹配,那它的真实理解和你以为的不一样。对齐会的产出应该是一份书面确认,而不是会议纪要里一句“大家一致同意”。
核心关键词
文章包含AI辅助创作:项目目标项目目标教程:企业管理者入门指南,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/312047
读者评论
可验证性和共识这两点太真实了。我们团队目标文档写得漂亮,但每次复盘都扯皮,后来发现大家理解根本不一样,返工成本巨大。
目标数量通胀这个坑我深有体会,上个季度定了七八个目标,结果每个都推进缓慢,季度末一个都没完成,团队士气也受挫。
用四个问题筛目标的方法很实用,比直接套框架接地气。我们小团队人少,口头对齐就行,但跨部门项目确实需要复述机制。
漏斗图那个理解衰减很扎心,高层战略到执行端只剩21%,大部分信息都丢在转译和共识环节,这恐怕是很多公司目标失效的根因。
目标版本管理这个思路好,允许改但要有成本和记录。之前要么死扛到底,要么随意改得面目全非,结果都很难看。
