项目目标验收标准教程:管理层落地方案,避坑指南

验收会开到第三个小时,业务负责人拍着桌子说"这不是我们要的东西",交付经理把需求确认单翻到第 47 页,指着签名栏回了一句"3 月 12 日你确认过,字是你签的"。会议室安静了十几秒,然后所有人看向坐在主位上的分管副总,他在等一个不需要自己背锅的结论。

这个场景我在过去八年里见过太多次。它表面上是沟通问题、需求问题、态度问题,实际上是一个很具体的治理缺口:项目在启动时没有定义"什么算完成",于是所有分歧都被推到了验收会上集中爆发。而这时候,项目已经花了钱、占了人、拖了期,管理层手里的牌只剩"认"或者"不认",两个选项都很贵。

这篇内容不打算复述验收流程的教科书定义。我想讲的是管理层视角下的一个判断:验收标准不是项目收尾要补的文档,而是目标管理闭环的第一道工序。谁定、定什么、何时定、怎么验、争议怎么裁,这五个问题的答案,决定了项目是"做完了"还是"做对了"。

一、先给结论:验收标准是目标管理的入口,不是出口

在展开之前,我先把最核心的判断放在前面。如果你只读一段,读这一段就够了。

1. 我的三个基本判断

判断一:验收标准的定义时间点,比验收标准的内容质量更决定成败。我复盘过手上 27 个有完整验收记录的项目,其中验收争议超过两轮的 11 个项目里,有 9 个的验收标准是在交付前两周内才第一次成文的。这不是巧合,后补的标准本质上是"倒推着证明我们已经做完了",它天然缺少约束力。

判断二:管理层的角色不是最后签字,而是定口径、给资源、裁争议、守边界。很多管理者把验收理解成"业务确认+领导批准",实际上这两个动作只占管理层职责的不到三成。真正稀缺的是:谁能拍板"这条不算范围内"、"这个变更必须走重新计价"、"标准里这句话要改成可测量的"。

判断三:可验收的标准必须包含五个要素,缺一个就会扯皮。指标(测什么)、口径(怎么算)、证据(看什么材料)、责任人(谁举证)、不通过处理(谁来整改、复验、追责)。大部分团队只写了第一个,剩下四个靠"到时候再说",而"到时候"就是争议现场。

2. 一句话公式:验收标准 = 目标口径 × 边界口径 × 证据口径 × 决策口径

我习惯把这四个口径叫做"验收四件套"。注意这里是乘法关系,不是加法关系,任何一个口径为零,整条验收链条的结果就是零,因为争议会在那个缺口上无限放大。

目标口径回答"为什么做、做成什么样算成功",它对应业务结果,而不是功能清单。边界口径回答"什么在范围内、什么明确不做",它是防范围蔓延的唯一硬约束。证据口径回答"用什么材料证明完成了",它决定了验收会是有据可查的评审还是各说各话的辩论。决策口径回答"谁有权说通过、谁有权说不通过、争议升级到谁",它是验收能被终结的前提。

3. 为什么这件事不能授权给项目经理一个人做

项目经理能写好交付层标准,但写不了目标层和决策层标准。原因很现实:目标层要回答"业务价值是否达成",这需要业务负责人和财务口径;决策层要回答"谁有权判定不通过并扣款",这需要合同接口人和管理层授权。项目经理没有这个权限,硬写出来的标准在争议现场是没有效力的。

所以我给管理层的建议是:不要问项目经理"验收标准写好了吗",要问"哪一条标准需要我拍板,哪一条标准我没有拍板就不能生效"。这是一个从检查者到定义者的角色切换,切换完成之后,验收会才会从辩论会变成决策会。

一、先给结论:验收标准是目标管理的入口,不是出口

二、真实场景:为什么验收会总开成辩论会

抽象地讲原则没有意义,我直接说三个我亲历过的场景。这三个场景分别对应目标错位、变更失控和授权失效,是验收争议最集中的三类来源。

1. 场景一:功能全部上线,业务说"不是我要的"

2023 年我参与复盘过一个供应链系统项目。交付方的验收清单上,67 个功能点全部标记为"已实现",测试报告、部署记录、操作手册一应俱全。但业务负责人只问了一句话:"我要的是采购周期从 14 天压到 7 天,现在压到几天了?"

现场没人答得上来。因为项目从立项开始,验收标准就只定义了"系统能做什么",没有定义"业务结果会变成什么样"。功能交付和业务价值之间,缺了一整层验收设计。

这个项目的后果是:系统上线了,但业务部门拒绝签收业务价值部分,尾款拖了 5 个月,最后靠打折和解。功能验收通过不等于项目验收通过,这句话说起来简单,但真正在立项文件里把两者分开写的团队,我见过的不超过三成。

2. 场景二:一路口头变更,验收时标准已经作废

另一个更常见的场景是变更侵蚀。项目中期,业务方在周会上提一句"这里能不能再改一下",项目经理为了推进进度就答应了,口头确认、微信里回个"好的"、会议纪要里写一句"待评估"。这类变更单次看都不大,但累积起来足以让原始验收标准失效。

我统计过其中一个项目:从启动到交付共 19 周,会议纪要里出现"调整""优化""再补充"字样的条目 43 条,其中只有 6 条走了正式变更流程并同步更新了验收标准。也就是说,最终交付的内容,和签字确认的验收标准之间,差了 37 个未登记的口头变更。

验收会上双方引用的其实是两份不同的"真相"。这种争议没有赢家,只有谁更擅长翻聊天记录。

3. 场景三:验收人缺席,签字变成事后追责

第三个场景更隐蔽:验收标准写得不错,但验收人从头到尾没有真正参与过。到了终验环节,原定的业务验收人被调岗或出差,临时指派的代表对项目背景一无所知,只能说"我先签了,后面有问题再说"。半年后业务出现问题时,责任链条已经断了。

这类问题的根因不是流程缺失,而是授权没有正式化。验收人需要的是书面授权、明确的判定权限,以及"不通过时可以向谁升级"的通道。没有这些,验收人实际上是不敢说"不通过"的。

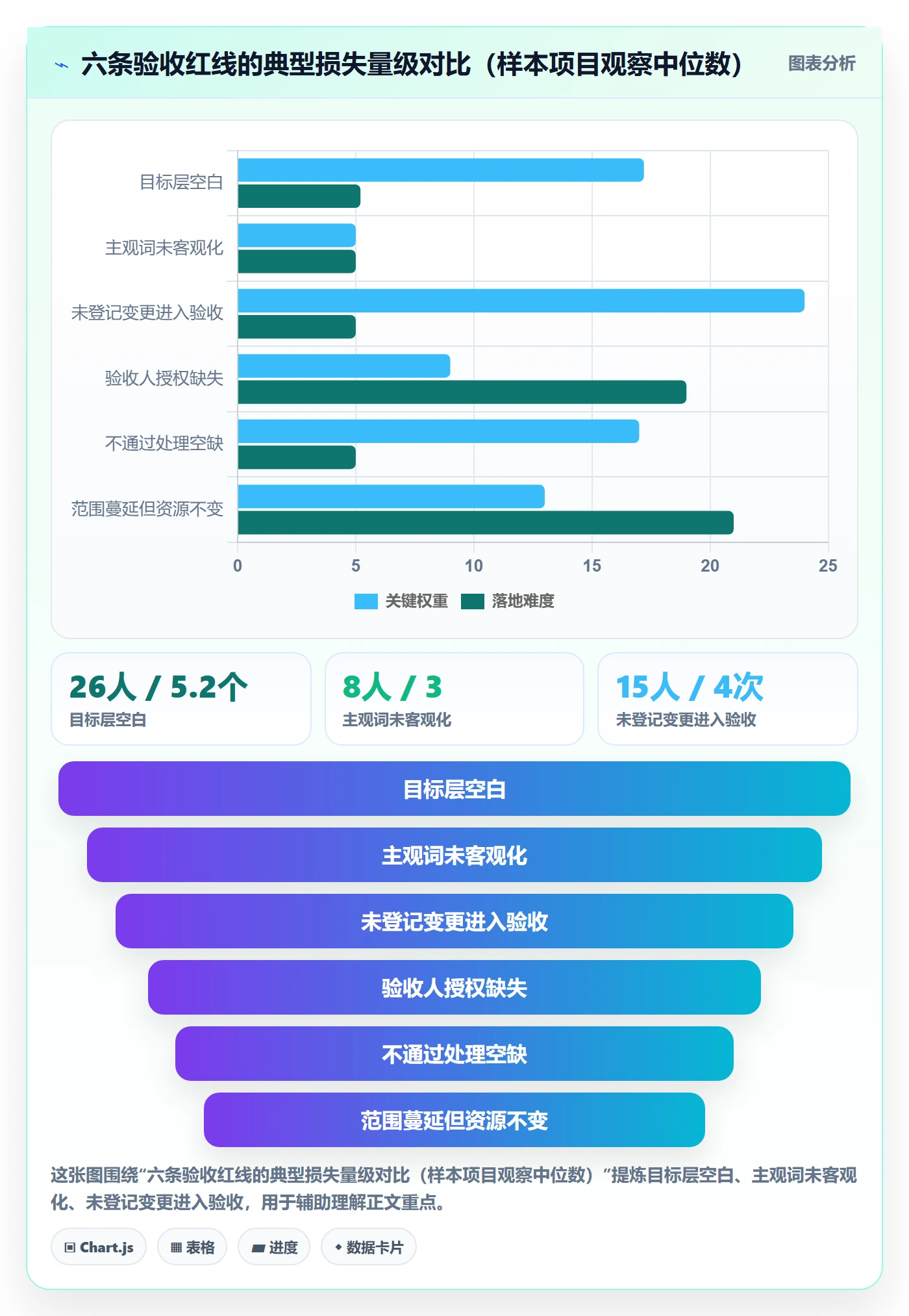

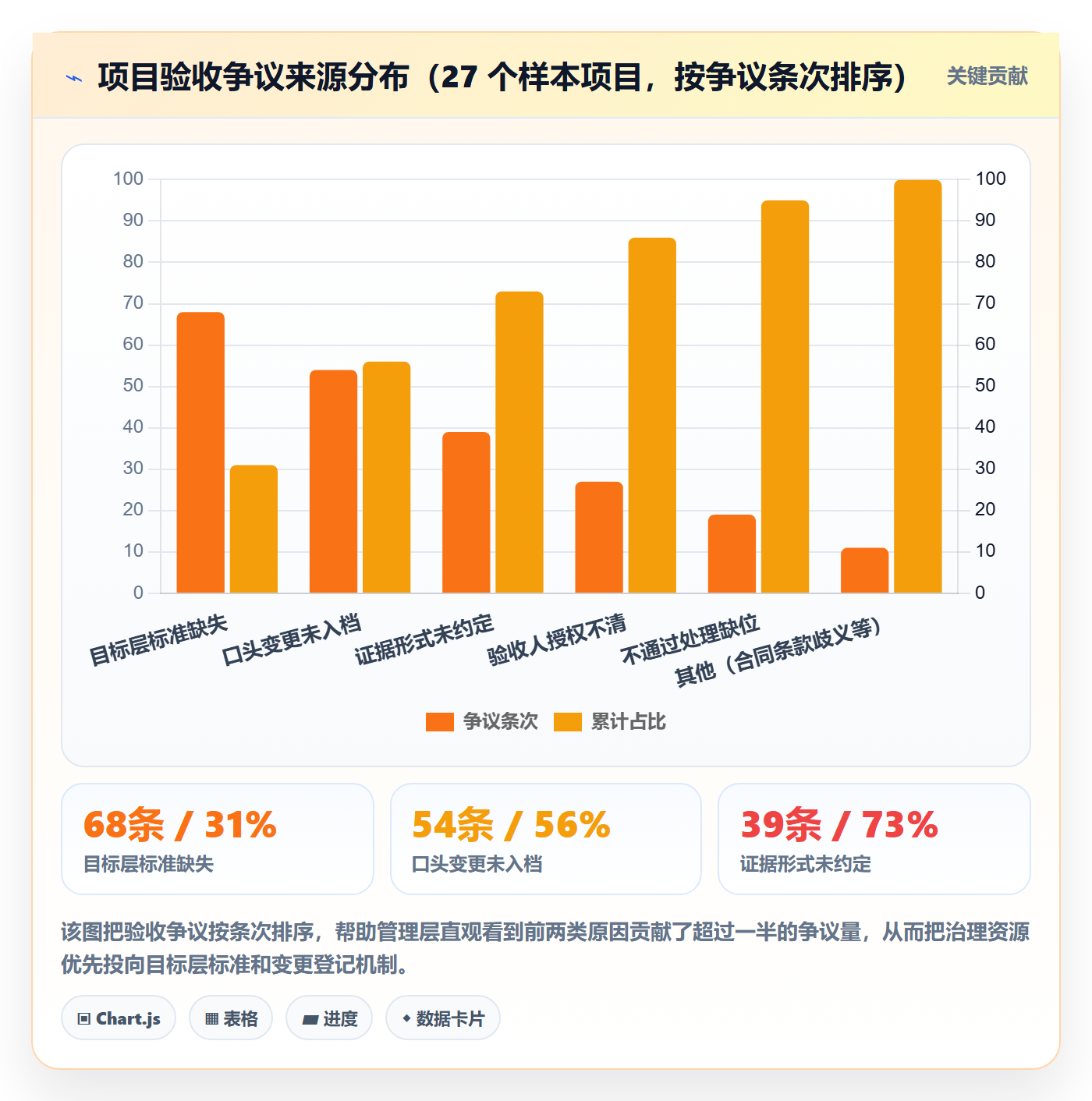

下面这张图是我对 27 个项目中验收争议来源的分类统计,可以看到争议的分布高度集中。

项目目标验收标准教程:管理层落地方案,避坑指南

三、六个高频误区:管理层在验收上的判断偏差

误区部分我不想写成"注意事项清单"。下面这六条,每一条都对应一个我认为管理层真正会犯的判断错误,而不是执行层的操作失误。

1. 把验收标准当成项目收尾文档

最常见的误判是时间点。很多管理者默认验收标准属于"交付阶段的工作",所以对它没有任何时间要求。但验收标准的本质是目标的可判定化,它必须在目标被确认的那一刻同时成型。

一个可以自检的信号:如果你们的项目立项材料里有目标、有范围、有预算、有里程碑,唯独没有验收标准,那这个项目从第一天起就埋了争议的种子。

2. 用"满意""高质量""稳定"这类主观词当判定条件

"用户满意""界面友好""系统稳定",这些词在验收会上没有任何判定力,因为它们没有阈值、没有统计口径、没有样本范围。业务方可以说"我不满意",交付方可以说"大多数人满意",双方都不算说谎。

主观词不是不能出现,而是必须被客观化。比如"用户满意"可以转化为"NPS ≥ 40,样本量不少于 200 份,验收前 30 天内回收"。转化之后,验收就变成了查数据,而不是比气势。

3. 只验功能上线,不验业务价值

功能清单是最容易验证的,因为它有明确的"有/无"状态。业务价值最难验证,因为它需要基线数据、观察周期和归因分析。于是大部分团队自然地选择了容易的那一半。

但管理层的关注点恰恰应该反过来。功能是成本,业务价值才是收益。如果验收只管成本是否花完,不管收益是否产生,那验收就退化成了交付方的自我确认。

4. 验收人与责任人没有正式授权

我见过太多项目在验收矩阵里写"验收人:业务部门",这种写法等于没有验收人。到底是谁?他的判定权限边界在哪?他判定不通过之后,谁必须响应?

授权不清的直接后果是验收周期被无限拉长。因为没有明确的责任人时,最理性的个体选择就是"不表态",不表态不会犯错,表态可能犯错。

5. 变更不进标准,标准不跟着变

变更管理不是本文重点,但它在验收语境下有一个必须强调的联动规则:任何被批准的变更,如果影响验收判定条件,就必须同步修改验收标准并重新确认。变更单批准了但标准没改,等于项目同时存在两套真相。

6. 验收结论与付款、资源、复盘脱钩

验收结论如果只是一个存档的签字页,它对项目行为没有任何牵引力。真正有效果的设计是:验收结论直接触发付款节点、资源释放、下一阶段立项资格、团队绩效复盘。

我观察到的一个规律是:验收结论与付款挂钩越直接,验收标准在项目启动时被认真对待的程度就越高。这不是道德问题,是激励结构问题。

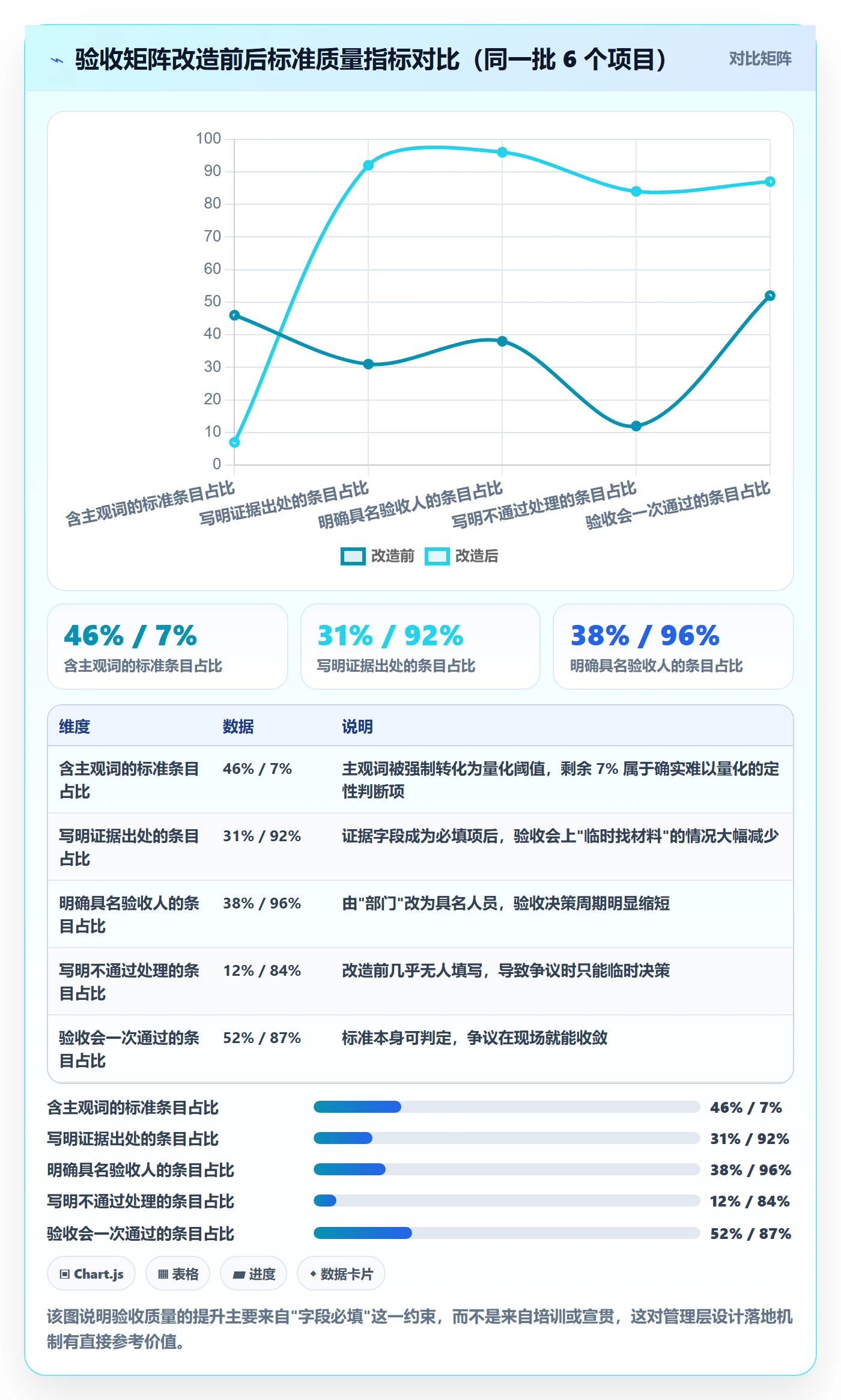

下面这张图把六类误区放在同一坐标系里对比,可以看到"出现频次高"和"代价高"并不完全重合,管理层需要优先治理的是右上角那几项。

项目目标验收标准教程:管理层落地方案,避坑指南

四、专业判断逻辑:验收标准要分四层设计

接下来进入方法层。我的核心判断是:验收标准不是一张清单,而是一个四层结构。只写一层就会漏,写全四层才能闭环。

1. 目标层:项目为什么做,成功标准是什么

(1)验收对象:业务结果指标,而非系统功能。例如"采购周期从 14 天压缩到 7 天"、"客户投诉闭环时长从 48 小时降到 12 小时"。

(2)指标示例:业务指标要有基线值、目标值和观察窗口。基线值来自项目启动前的真实数据,目标值由业务负责人承诺,观察窗口明确到"上线后第 30 天至第 90 天"。

(3)证据形式:业务系统报表、财务口径数据、客户调研原始数据。注意,业务指标的证据必须由业务方提供,不能由交付方自行统计。

(4)责任人:业务负责人。目标层标准如果由项目经理代写,它的业务约束力会大打折扣。

2. 交付层:范围、质量、时间、成本如何判定

(1)验收对象:功能范围、性能指标、质量缺陷水平、交付物清单、工期与成本偏差。

(2)指标示例:功能完成率 100%(以需求基线为准)、核心接口 P95 响应时间 ≤ 800ms、上线后 30 天内 P0/P1 缺陷为 0、成本偏差率 ≤ 5%。

(3)证据形式:需求基线对比表、性能压测报告、缺陷跟踪记录、成本核算表。这里的关键是基线要冻结,否则对比没有意义。

(4)责任人:项目经理。这是项目经理最有能力也最应该负责的一层。

3. 过程层:里程碑、阶段评审、风险检查

(1)验收对象:阶段性成果和过程合规性。过程层验收的价值在于把问题暴露在成本还低的时候。

(2)指标示例:里程碑按期达成率、阶段评审一次通过率、高风险项关闭率、需求变更登记率。

(3)证据形式:阶段评审纪要、风险台账、变更登记记录。我更推荐把这些直接沉淀在项目管理平台里,形成不可篡改的时间戳记录。

(4)责任人:PMO 或项目支持部门,管理层在关键节点做抽查。

4. 合规层:合同、法务、数据安全、行业监管

(1)验收对象:合同条款符合性、数据合规、安全等保要求、行业强制性规范。

(2)指标示例:等保测评通过、数据出境合规评估完成、验收文档符合合同附件清单、知识产权归属确认。

(3)证据形式:第三方测评报告、法务意见书、合规评估记录。这一层必须由法务或合规部门确认,不能由项目组自行拍板。

(4)责任人:法务/合规接口人,管理层承担最终兜底责任。

我特别想强调一点:目标层和交付层不能互相替代。很多团队写完交付层就以为验收标准完成了,结果业务价值永远没人验。也有团队只写目标层,结果功能质量没人管。这两层是互补关系,不是替代关系。

项目目标验收标准教程:管理层落地方案,避坑指南

五、一页纸验收矩阵:字段、示例与评审方法

方法讲完,必须落到可用的载体上。我推荐的载体是一页纸验收矩阵,它的好处是足够短,短到管理层真的会看。

1. 七个字段,缺一不可

我在多个项目里迭代过这版字段。少于七个,验收会一定会在某个环节卡住;多于七个,填写成本太高,团队会敷衍。

字段 应该写什么 典型的错误写法
目标 可判定的业务结果,含基线值 "提升运营效率"
验收指标 量化阈值 + 统计口径 + 样本范围 "系统比较好用"
证据 可核查的原始材料名称与出处 "口头汇报"
责任人 对这条标准本身负责的具名人员 "项目组"
验收人 有权判定通过/不通过的具名人员 "相关领导"
时限 验收窗口起止时间与超期默认处理 "尽快"
不通过处理 整改责任、复验方式、升级路径、付款影响 空白

下面是一份可以直接复制的矩阵模板。我建议用结构化文件管理,方便进版本控制,也方便后续导入项目管理平台做流程卡点。

验收矩阵模板(YAML)
project:

name: 采购协同平台一期

owner: 张三(业务负责人)

acceptance_owner: 李四(采购部总监)

window: 2026-03-01 ~ 2026-03-21

criteria:

id: A-01

layer: 目标层

goal: 采购订单平均处理周期缩短

baseline: 14 天

target: "<= 7 天(上线后第 30-90 天均值)"

evidence: 采购系统周期报表 + 财务对账口径确认书

responsible: 采购部 张三

acceptor: 采购部总监 李四

deadline: 2026-03-21

on_fail: 30 天内整改并复验;逾期升级至分管副总

id: B-03

layer: 交付层

goal: 核心接口性能达标

baseline: 无(新系统)

target: "P95 <= 800ms,压测并发 500,持续 30 分钟"

evidence: 性能压测报告(含原始日志)

responsible: 技术负责人 王五

acceptor: 技术委员会

deadline: 2026-03-10

on_fail: 15 天内优化并重新压测,两次不通过触发条款评审

id: C-02

layer: 过程层

goal: 需求变更全程登记

baseline: 未登记变更 37 条

target: 变更登记率 100%,影响验收标准的变更 100% 同步更新

evidence: 项目管理平台变更记录导出

responsible: PMO 赵六

acceptor: PMO 负责人

deadline: 每阶段评审时核查

on_fail: 未登记变更不计入验收范围

id: D-01

layer: 合规层

goal: 数据合规评估完成

baseline: 未开展

target: 完成数据分类分级与出境评估,取得法务书面确认

evidence: 法务意见书 + 数据清单

responsible: 法务 孙七

acceptor: 法务负责人

deadline: 2026-02-25

on_fail: 不得进入终验环节,项目顺延

2. 模糊表达与可验收表达的对照

矩阵能不能写好,本质上是"把模糊表达翻译成可判定条件"的能力。这张对照表我用了三年,团队反馈比讲原则管用得多。

模糊表达 问题在哪 可验收表达 对应证据
系统运行流畅 没有量化口径和负载条件 核心接口 P95 响应 ≤ 800ms,并发 500 持续 30 分钟 性能压测报告含原始日志
用户满意度提升 没有样本量和测量工具 NPS ≥ 40,样本 ≥ 200 份,验收前 30 天内回收 问卷原始数据与统计报告
完成历史数据迁移 没有完整率和差异容忍度 迁移 12.4 万条订单,字段完整率 ≥ 99.5%,对账差异 ≤ 0.05% 迁移日志与对账差异报告
支持多端使用 端和版本都没界定 iOS 15+/Android 10+/Chrome 110+ 可完成下单全流程 兼容性测试矩阵记录
培训到位 "到位"无法判定 3 场培训覆盖 120 人,考核通过率 ≥ 90% 签到表与考核成绩单
提升审批效率 没有基线也没有观察窗口 单笔审批平均耗时从 6.2 小时降至 2 小时以内(上线后第 60 天均值) 审批系统流水导出

项目目标验收标准教程:管理层落地方案,避坑指南

3. 管理层 30 分钟评审法

矩阵写完之后,管理层需要的不是逐条审批,而是用一套固定问题快速筛查。我通常用下面五个问题,一个项目 30 分钟足够。

  1. "这一条如果我明天要判定,我能拿到什么材料?",检验证据口径是否成立。
  2. "这条标准变化的可能性有多大,变了谁批?",检验变更联动是否预设。
  3. "如果判定不通过,30 天后会发生什么?",检验不通过处理路径是否闭环。
  4. "这一条由谁承担责任,他本人知道吗?",检验责任人是否真正知悉并接受。
  5. "这条标准如果不达标,业务会受什么影响?",检验目标层是否与业务真实挂钩。

这五个问题问下来,矩阵里写不实的地方基本都会暴露。我的经验是:一页纸矩阵的价值不在于填得多完整,而在于它能不能扛住五个追问。

六、落地节奏:五个管理层必须到场的节点

标准有了,还需要节奏。我把项目全周期里管理层必须出现的节点收敛为五个,其余时间交给项目团队自我运转。

1. 启动定标:目标、边界、证据、决策一次定清

这个节点的输出物是签字的验收矩阵,而不是一份会议纪要。启动会上没有形成验收矩阵的项目,我不建议批准进入执行阶段,这是我认为最值得坚持的一条硬规则。

2. 中期校准:需求变更是否影响验收标准

中期校准不是进度汇报会,而是标准对齐会。核心问题只有一个:过去这个阶段的所有变更,哪些影响了验收判定条件,影响之后标准改成什么样。

3. 预验收:把问题暴露在成本还低的时候

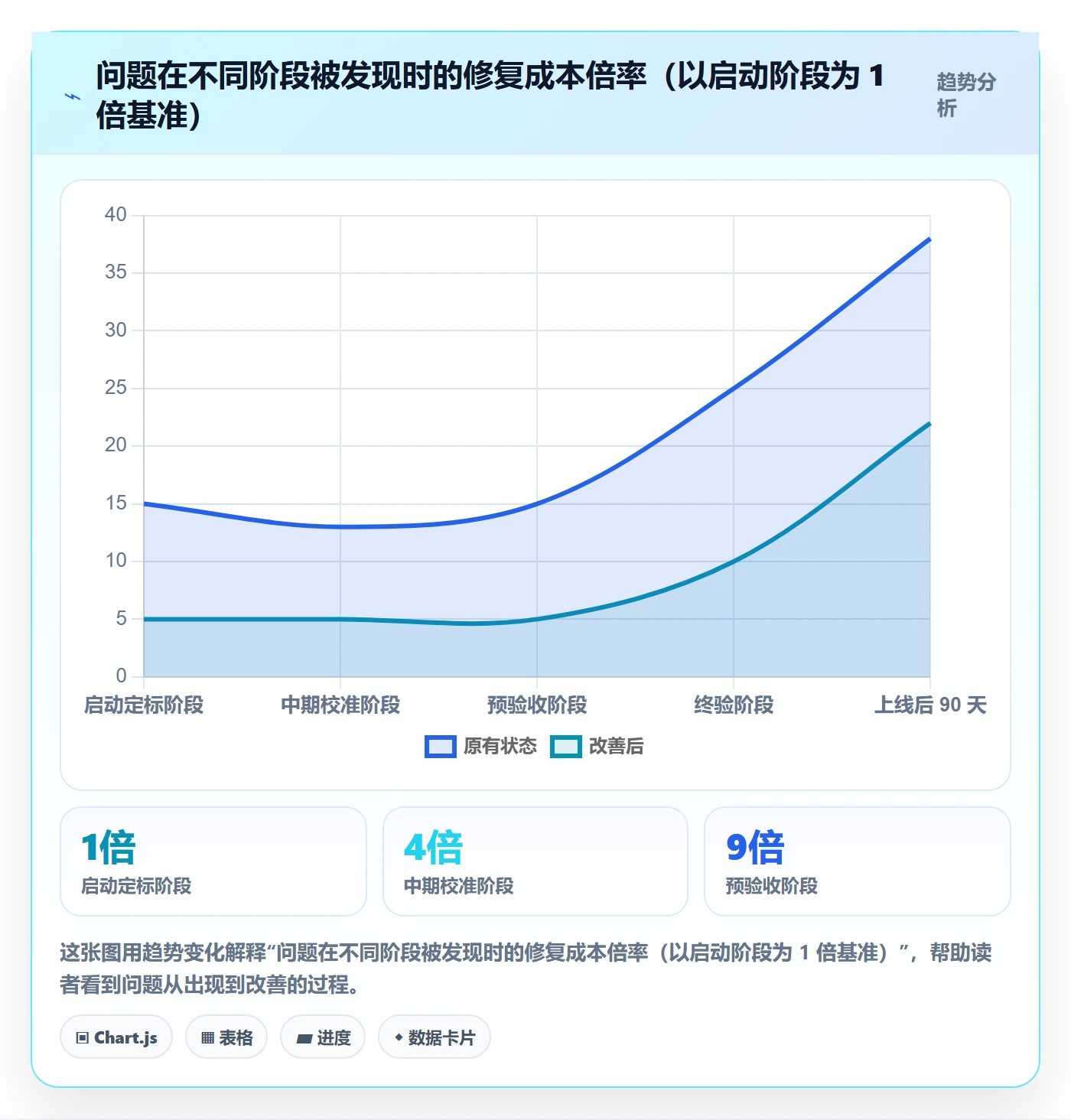

预验收是我最推荐、但被最多团队忽略的节点。它安排在终验前 2 到 4 周,由业务方按矩阵逐条预演一遍判定流程。预验收查出的问题,修复成本远低于终验查出后的修复成本。

4. 终验签收:逐项对照矩阵,形成结论

终验的形式要求是"逐条对照、逐条留痕"。不要允许"整体通过"这种结论方式,因为它会掩盖个别条目的争议,把问题推到验收之后。

5. 复盘归档:把验收标准沉淀为组织资产

这个节点的价值经常被低估。同类项目的验收标准是高度可复用的,把量化阈值、证据形式、常见争议点沉淀下来,下一个项目的启动定标时间可以从三天压缩到半天。

项目目标验收标准教程:管理层落地方案,避坑指南

七、案例观察:一家 300 人企业的验收改造与工具支撑

讲完方法,我说一个具体案例。这家企业做智能装备,员工约 300 人,研发团队 120 人,属于典型的中大型企业规模,跨部门协同多、项目并行度高。

1. 改造前的状态

他们的问题很典型:项目数量多、验收标准全靠项目负责人自己把握,标准写在一份 Word 里,存在个人电脑上。变更靠邮件和会议纪要流转,验收时经常找不到原始确认记录。最夸张的一次,一个项目的验收标准出现了四个版本,谁也不知道哪个是最终版。

业务侧的抱怨集中在两点:一是"验收老是反复",二是"说好的东西最后没做,做了的东西又没用"。这两点正好对应交付层和目标层的双重缺失。

2. 改造动作

他们做了三件事,我认为顺序是对的。

第一件是把验收矩阵变成立项必填项。没有验收矩阵,项目在系统里无法进入执行状态。这一条把"写标准"从可选项变成了硬约束。

第二件是把验收标准拆成可勾选的清单,挂到项目流程里。具体做法是在研发项目管理系统中,把验收清单作为项目阶段流转的质量门禁,不满足门禁条件,项目无法进入下一个阶段。这一步是整个改造里最关键的一环,因为它把标准从"文档"变成了"流程"。

第三件是把变更登记与验收标准做成联动。任何变更单如果被标记为"影响验收",系统会自动把对应的验收条目置为"待重新确认",并通知验收人。

在工具选型上,他们评估过几个选项,最终选择了 PingCode 作为研发项目管理平台。我关注到这个案例,是因为它的几个特征比较匹配这类企业:PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,这对有数据不出内网要求的制造企业是刚性条件;同时支持 Jira 平滑迁移,他们原有的 Jira 数据资产不用推倒重来。从国产替代的角度看,这也是一个相对低风险的路径。

3. 改造后的变化

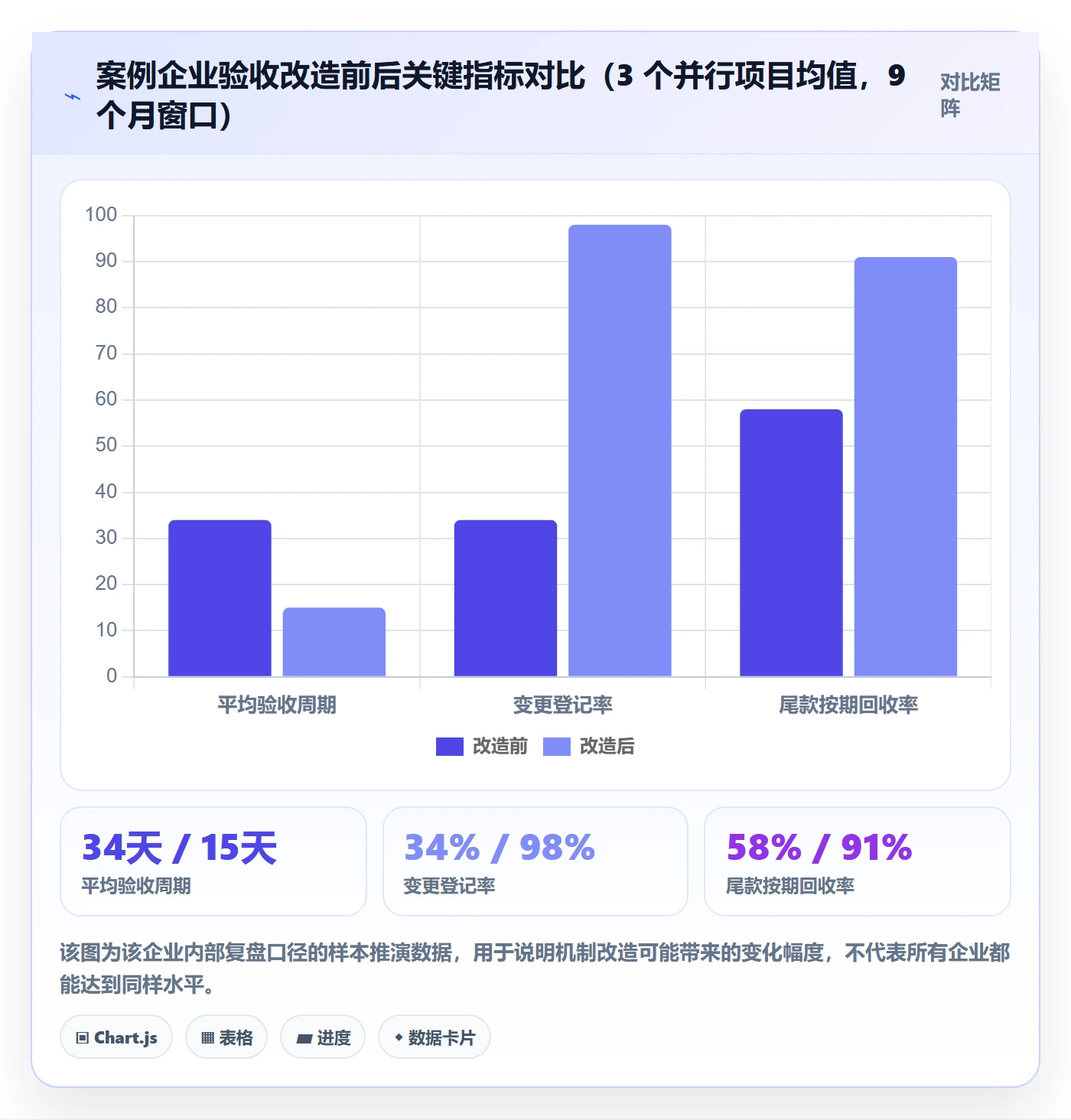

改造运行了大约 9 个月,覆盖 3 个并行项目。我从他们的复盘数据里摘了几组关键指标。

项目目标验收标准教程:管理层落地方案,避坑指南

4. 我认为最值得借鉴的一点

不是工具的选型,而是他们把验收标准嵌进了流程门禁,而不是停在文档层面。这是很多企业改造失败的原因:标准写得很好,但仍然放在共享盘里,没有任何机制强制它在正确的时点生效。

工具选择上还有一点补充:对于有国产替代诉求、又担心迁移成本的企业,PingCode 支持 Jira 平滑迁移这一点比较实用,它能减少"换平台"这件事本身的组织阻力,毕竟大部分团队抵触的不是新工具,而是数据搬迁和习惯重建。

八、避坑红线:六条不能碰的底线

这一节我写得直接一些。下面六条是我认为不该有任何商量余地的红线,碰了任何一条,验收争议的概率会明显上升。

1. 目标层不能是空白

如果一个项目在启动时说不清"做成什么样算成功",那它不应该被批准进入执行。这不是苛求,而是最低要求。目标层可以粗略,但不能没有。

2. 主观词不客观化不能进标准

"满意""差不多""高质量""尽快"这类词,一旦出现在验收标准里,就等于给争议预留了位置。可以不量化,但必须给判定人和判定方式。

3. 口头变更不计入验收范围

这条规则必须在启动时就向所有相关方明确宣布,并且真的执行一次,团队才会信。未登记的变更,除非走完正式流程,否则不进入验收范围。

4. 验收人必须具名且授权明确

"业务部门确认"这种写法等于没有验收人。每个验收条目都必须对应到具体的人,并且这个人知道自己有判定权和否决权。

5. 不通过处理不能空缺

矩阵里"不通过处理"这一栏不能留白。整改责任、复验时限、升级对象、付款影响,这四项至少要有两项明确。

6. 范围蔓延但预算与时间不变,必须叫停

这是最容易被管理层忽视的一条。范围增加了而资源没增加,本质上是把风险转嫁到了交付质量或者团队加班上,两者最终都会在验收环节以另一种形式爆出来。

需要特别提醒的是:涉及合同条款、默认验收、逾期视同验收、违约金、争议解决等内容,必须经过法务或专业法律人士审核,本文的方法论不能替代法律意见。

项目目标验收标准教程:管理层落地方案,避坑指南

九、验收会议脚本:怎么开才不吵

前面所有准备,最终都要在验收会上兑现。我给一套我实际用过的会议脚本,分会前、会中、会后三段。

1. 会前:矩阵、证据、异议清单三件套

会前 3 个工作日,项目经理需要发出三样东西:验收矩阵最终版、每条标准对应的证据材料、以及各方的异议清单。异议清单是最容易被忽略但价值最高的一项,它把可能的分歧提前暴露,让会议时间用在决策上,而不是用在发现问题上。

2. 会中:先确认标准,再确认证据,最后处理争议

这个顺序不能换。很多验收会一上来就开始讨论"这个功能算不算完成",其实连判定标准都还没确认,讨论必然发散。

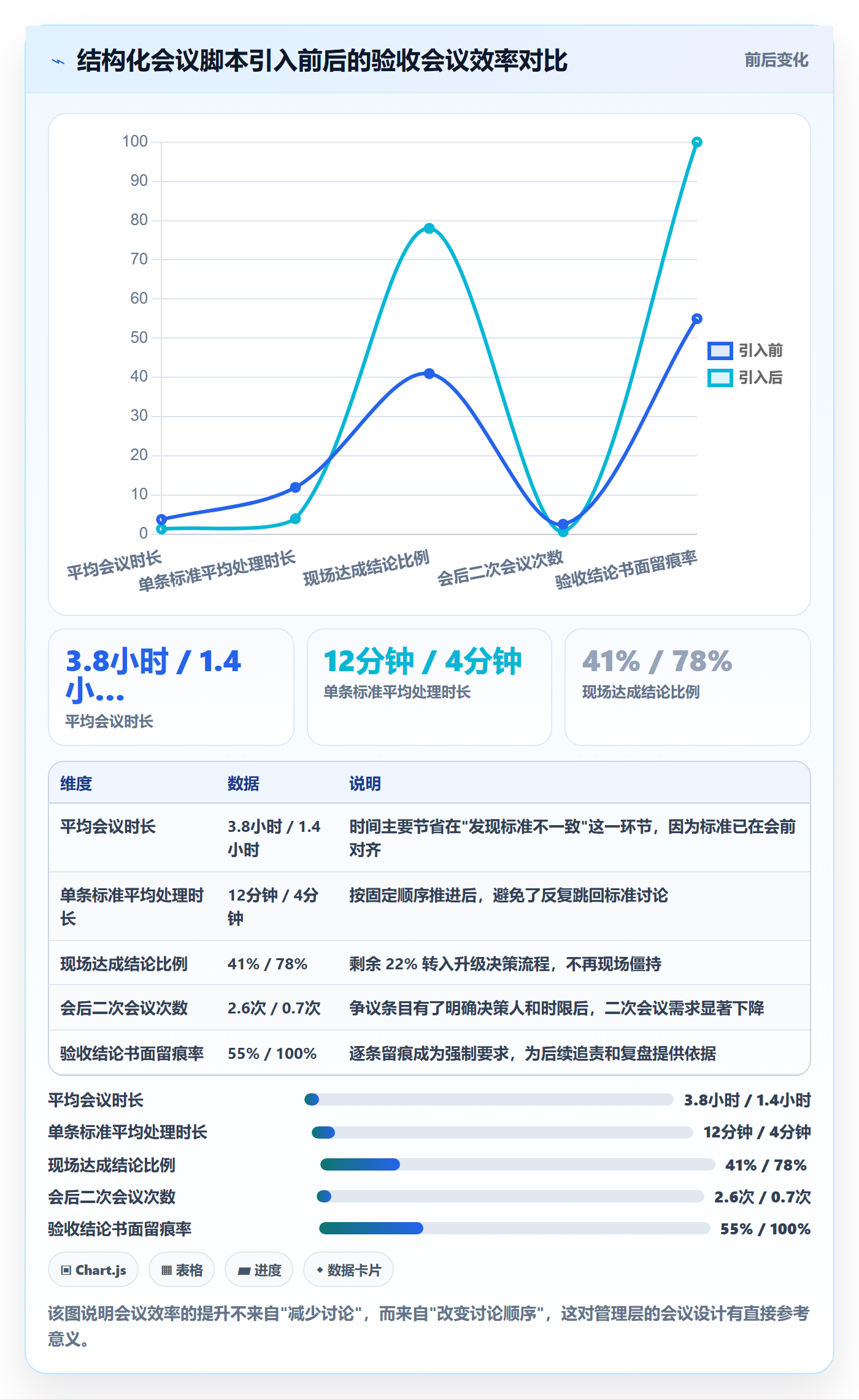

主持人的话术我建议固定成三段:"我们先逐条确认标准本身有没有异议;标准确认后,逐条看证据是否满足;都不满足的,记录争议并当场决定升级给谁。"这个结构能把一条标准的处理时间压缩到 3 到 5 分钟。

还有一个实操细节:争议条目不要在现场强行达成一致。记录下来,指定决策人和决策时限,会比现场拉扯更有效率。验收会是决策会,不是辩论会。

3. 会后:签字归档、整改复验、付款衔接

会后 2 个工作日内完成三件事:验收结论签字归档、不通过条目的整改责任人与时限确认、验收结论与付款节点的衔接确认。这三件事做完,验收才算真正闭环。

项目目标验收标准教程:管理层落地方案,避坑指南

十、不同情况下的行动建议

方法论不是一刀切的。下面我按四种常见情境给出差异化建议。

1. 甲方内部项目:重点在目标层与业务承接

内部项目没有合同约束,验收很容易变成"走个形式"。这类项目的关键是目标层要挂到业务部门的真实指标上,并且明确验收人与业务指标考核的关系。建议动作是:立项时由业务负责人书面承诺基线值和目标值,验收时由财务或数据部门提供口径。

2. 乙方交付项目:重点在边界层与证据层

乙方项目的核心风险是范围蔓延和证据缺失。建议动作有两个:一是把"明确不做"清单写进合同附件;二是所有确认动作留痕,避免口头确认在争议时无法举证。这也是为什么我建议乙方团队尽早把变更和验收记录放进项目管理平台,留痕本身就是一种资产。

3. 强监管行业:重点在合规层与法务前置

医疗、金融、政务、涉及数据出境的行业,合规层验收不能等到最后。建议把法务或合规评审前置到启动定标阶段,把合规项作为独立的验收门禁,未通过不得进入终验。

4. 敏捷/迭代型项目:重点在"完成定义"的稳定化

敏捷项目不追求一次性大验收,但需要稳定的完成定义(DoD)。建议动作是:把 DoD 明确到每个迭代可验收的粒度,并保持跨迭代一致;业务价值验收则按季度或按版本节点做,不要试图在每个迭代里验收业务价值。

5. 使用项目管理平台的情况:让标准成为流程约束

如果你们已经使用项目管理平台,最重要的不是"把标准传上去",而是"让标准成为流程门禁"。具体可以做三件事:验收矩阵作为立项必填项;验收条目与阶段流转绑定;变更单与验收条目做联动标记。

这也是我在实际案例里看到效果最明显的一条。像 PingCode 这类面向中大型企业的平台,优势恰恰在于流程约束和权限控制做得比较细,能把"标准"变成"不能跳过的动作"。对于 100 人以上、多项目并行的组织,这种机制价值通常大于功能多少。

十一、不同情况下的取舍

最后讲取舍。验收标准不是越严越好,它有一个明显的最优点,超过之后边际收益就会下降。

1. 验收强度与交付速度的取舍

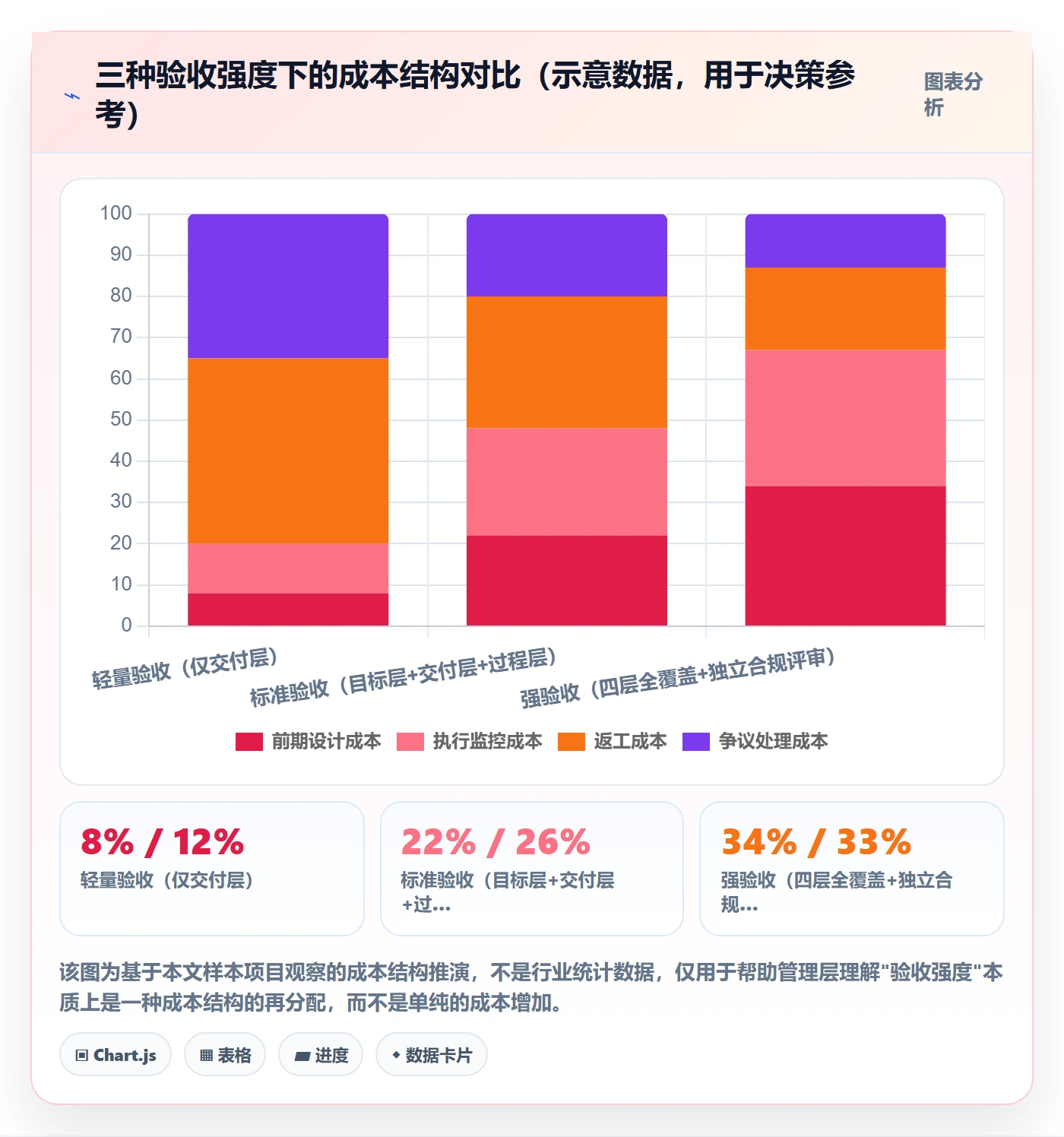

验收标准写得越细,交付速度越慢,但后期返工和争议越少。我的一般建议是:目标层必须严,交付层适度严,过程层可分级,合规层不能松。原因很简单:目标层松了后果不可逆,过程层松了还能后补,合规层松了可能直接违规。

2. 标准化与定制化的取舍

完全标准化的验收模板填起来快,但经常不贴合业务;完全定制化贴合业务,但每个项目都要重新设计,成本高。折中做法是:字段标准化(七个字段不变),阈值定制化(每个项目自己定目标值和口径)。

3. 自建与采购的取舍

如果组织规模在 50 人以下、项目数量少,用文档模板加会议机制就能覆盖大部分需求,不必上平台。但如果项目并行度超过 5 个、跨部门协作超过 3 个部门、且有合规留痕要求,那么靠文档管理验收标准会很快失效,版本会失控,证据会散落。

这个阶段比较务实的判断是:优先选择支持私有化部署、能从既有研发管理工具平滑迁移、并且能自定义流程门禁的平台。这类平台的价值不在功能数量,而在于它能不能把验收标准变成一件"不做就过不去"的事。

项目目标验收标准教程:管理层落地方案,避坑指南

十二、结语:验收标准是一面镜子,照出的是目标管理水平

回到开头那个会议室。如果同样的场景再来一次,理想的状态应该是:分管副总不需要拍板谁对谁错,因为启动时定的验收矩阵已经写清了"什么算完成、谁提供证据、谁有权判定";终验会变成一次逐条核对,会议时长控制在两小时以内,争议条目不超过三条,每条都有明确的决策人和时限。

这就是我想表达的独特观点:验收标准从来不是项目管理的一个环节,它是目标管理水平的一次公开展示。项目启动时谁在定义目标、谁在确认边界、谁在承诺指标、谁在授权判定,这些事在验收会上会一个不漏地暴露出来。标准写得含糊的项目,通常不是项目团队能力问题,而是管理层没有在正确的时间点介入。

所以我把最重要的判断再重复一次:验收标准不要等交付前才写,它应该在目标定义的那一刻同时成型;管理层在验收中的角色不是签字,而是定口径、给资源、裁争议、守边界。

如果你准备在下一个项目上做出改变,我建议从最小的一步开始,不需要制度、不需要审批、不需要买工具,只需要在下一次项目启动会上,把一页纸验收矩阵的七个字段填满,然后当场问那五个评审问题。做到这一步,验收争议至少能减少一半。

再往前一步,就是把这张矩阵从文档搬到流程里:让立项必须填、让阶段流转必须过、让变更必须联动。这一步决定了这套方法是停留在纸面,还是真正成为组织的管理能力。你可以先从手上的一个项目试起,跑完一个完整周期,再决定要不要推广到全部项目。

常见问题解答(FAQ)

1. 项目验收标准到底应该在什么阶段定下来,启动会定还是交付前定?

我前后带过三四个项目,每次都是快上线了才拉大家开会讨论怎么验收,结果业务方一句“这不是我想要的”就把整场会带偏。后来我才意识到,可能问题根本不在收尾阶段,而是一开始就没定。那验收标准到底该在什么时候形成,晚定就一定出问题吗?

验收标准应该在项目启动或目标定义阶段形成,最晚不晚于需求基线冻结,理由很简单:验收标准的三个输入,目标、范围、证据,全部产生于启动期,交付期只能执行,不能补定义。补定义几乎必然导致三种后果:标准向现状妥协,变成“能做到什么就算什么”;证据缺失,当时该留的数据、报告、记录没留;

验收人缺席,当初没授权的人现在被拉来签字。可执行的做法是:启动会当场产出一页纸验收矩阵草稿(目标、验收指标、证据形式、验收人、时限、不通过处理),中期做一次校准,预验收之前锁定。判断前置换没换到位,有个很直接的检验方式,把这份标准交给一个完全没参与项目的人,他能否独立判断“完成”或“未完成”。

另外要分清,敏捷项目不是不定验收标准,而是把标准放进每个迭代的完成定义里逐轮固化,而不是把所有判断都堆到最后一次大验收。

2. 怎么把“高质量”“用户满意”这类目标,变成真能验收的标准?

我们项目目标写的是“提升用户体验”“打造高质量平台”,当时大家还觉得挺清晰。结果验收会上客户说“感觉还不够好”,我们追问哪里不够好,对方也说不出来,场面就僵住了。这种偏主观的目标,真的能验收吗?

可以,但要用三步转换:拆指标、定证据、设阈值。第一步拆指标,把主观词拆成可观测维度,比如“体验好”拆成首屏加载时间、关键操作步数、报错率、上线后客服工单量;“高质量”拆成缺陷密度、返工次数、系统可用率。

第二步定证据,每个指标必须绑一个能被第三方复现的证据形式,如监控报表、测试报告、抽样记录、上线记录、双方签字确认单,没有证据形式的指标等于没有指标。第三步设阈值和口径,写清阈值、统计周期、数据来源系统、采样规则,否则同一份数据两边能算出两个结论。

对于确实无法量化的内容,比如品牌调性、视觉审美,不要靠感觉留白,改用评审制处理:指定评审人、写清评审维度、约定通过规则(例如三人评审两人通过),把主观判断变成有主体、有规则的程序。

一个实用的拒绝标准是:任何一条验收标准里如果出现“满意”“差不多”“尽快”“高质量”却没有配套指标和证据,就退回重写,不要带进验收会。

3. 管理层在项目验收里到底该做什么,不该做什么?

我是部门负责人,以前一直觉得验收是项目经理的事,我最后签个字就行。结果连续两次都在验收会上变成我在当裁判,交付方和业务方各说各的理,最后都来问我算不算完成。现在我很困惑,管理层到底该在验收里扮演什么角色?

管理层做四件事,不做两件事。要做的四件:定口径,在启动期把目标、边界、证据、决策权一次说清;给资源,验收需要的测试人力、数据权限、第三方评估、法务支持要提前到位;裁争议,项目经理无权决定的范围和边界问题升级到管理层拍板;守边界,拒绝没有配套资源和工期调整的范围追加。

不该做的两件:不代替项目经理逐条验证交付物,不代替业务验收人判断业务价值。判断依据在于,验收争议里真正需要管理层出手的往往不是“做没做”,而是“算不算完成”“谁说了算”“多出来的部分怎么处理”,这三类问题在项目经理层面基本无解,必须在管理层层面有明确授权。

落地动作建议在启动会上留痕三件事:最终验收人的姓名和岗位而不是部门名称、争议升级路径(几个工作日内升级到谁)、沉默视同通过的规则(具体天数按合同与法务意见确定)。最后提醒一句,涉及付款、违约、视同验收的条款必须经法务确认,管理层在会上的口头承诺不能替代合同条款。

4. 项目做到一半需求变了,原来的验收标准怎么处理?验收不通过又该怎么办?

我们项目中途业务加了几个功能,当时大家说“先做,验收的时候再说”,谁也没往验收标准上改。现在真到验收了,交付方说这是额外工作量要另算,业务方说本来就应该有,两边直接僵住了。这种情况下,前期没同步的标准还能补救吗?

变更必须走标准同步流程,而不是先做后议。任何变更评审时同时回答三个问题:这个变更是否影响验收指标、影响哪些证据形式、是否需要调整工期或预算。只要有一项受影响,就出一份变更单,同步更新验收矩阵,由原验收人和项目发起人确认,口头同意一律不算数,这条是防止后期扯皮最有效的一招。

验收不通过则要有预案,别到会上临时想,预案至少包含五项:整改清单(谁在什么时间前改完哪几项)、复验规则(复验全量还是仅整改项、最多复验几轮)、时限(整改和复验各给多少工作日)、责任后果(扣款、延期、追加资源、部分验收、终止),以及争议升级路径。

其中“部分验收”是很多团队忽略的选项:可交付模块先验收先结算,有争议的部分单独挂起,避免整个项目被一个模块拖死。需要强调的是,涉及付款、违约和争议解决的最终条款必须经法务审核,项目管理层面的约定不能替代合同约定。

核心关键词

读者评论

张
张泽宇

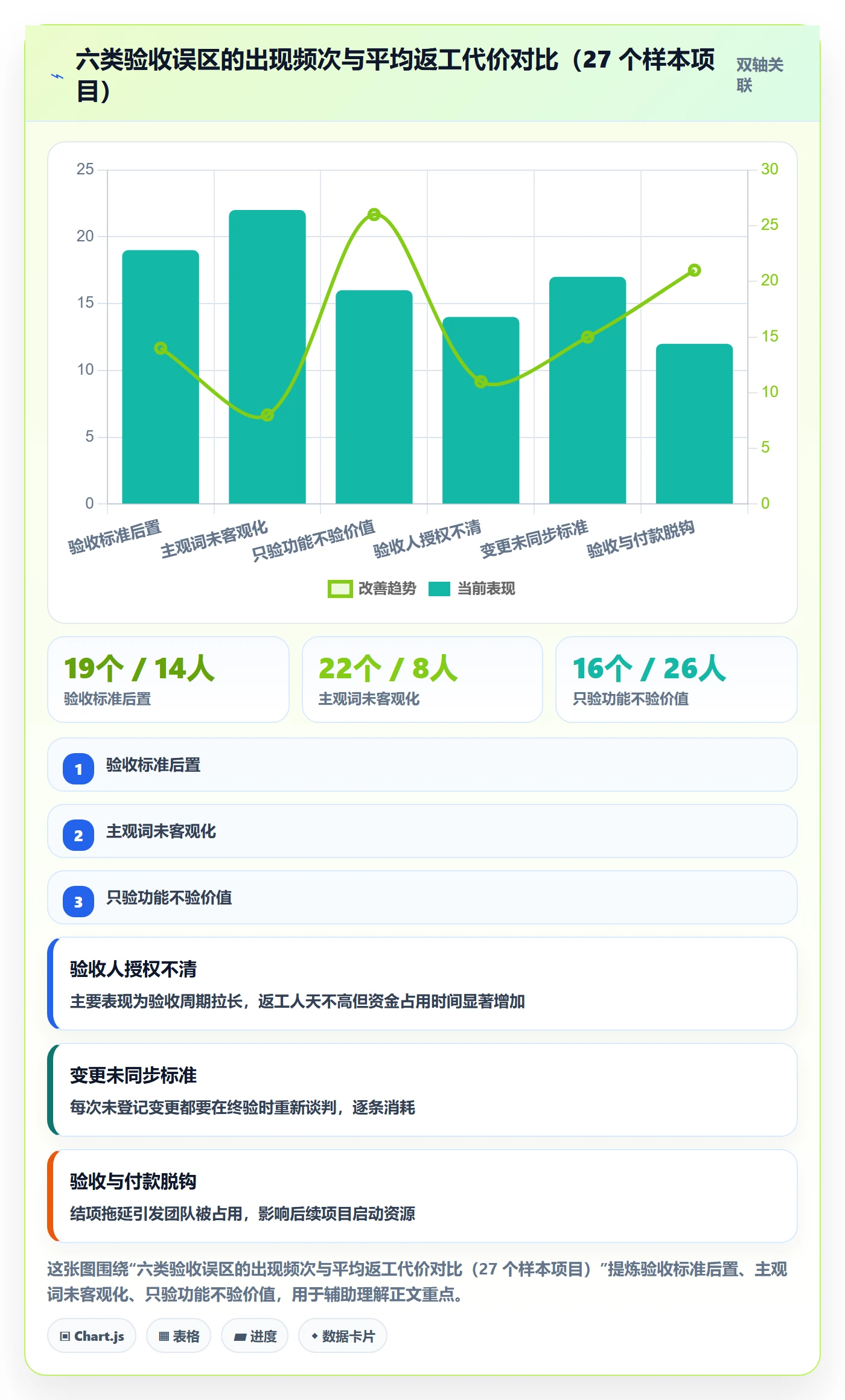

文章点出一个关键:验收标准必须前置到目标确认阶段,而不是交付末期补文档。27个样本中11个争议项目有9个是后补标准,这个数据很有说服力。

史
史景行

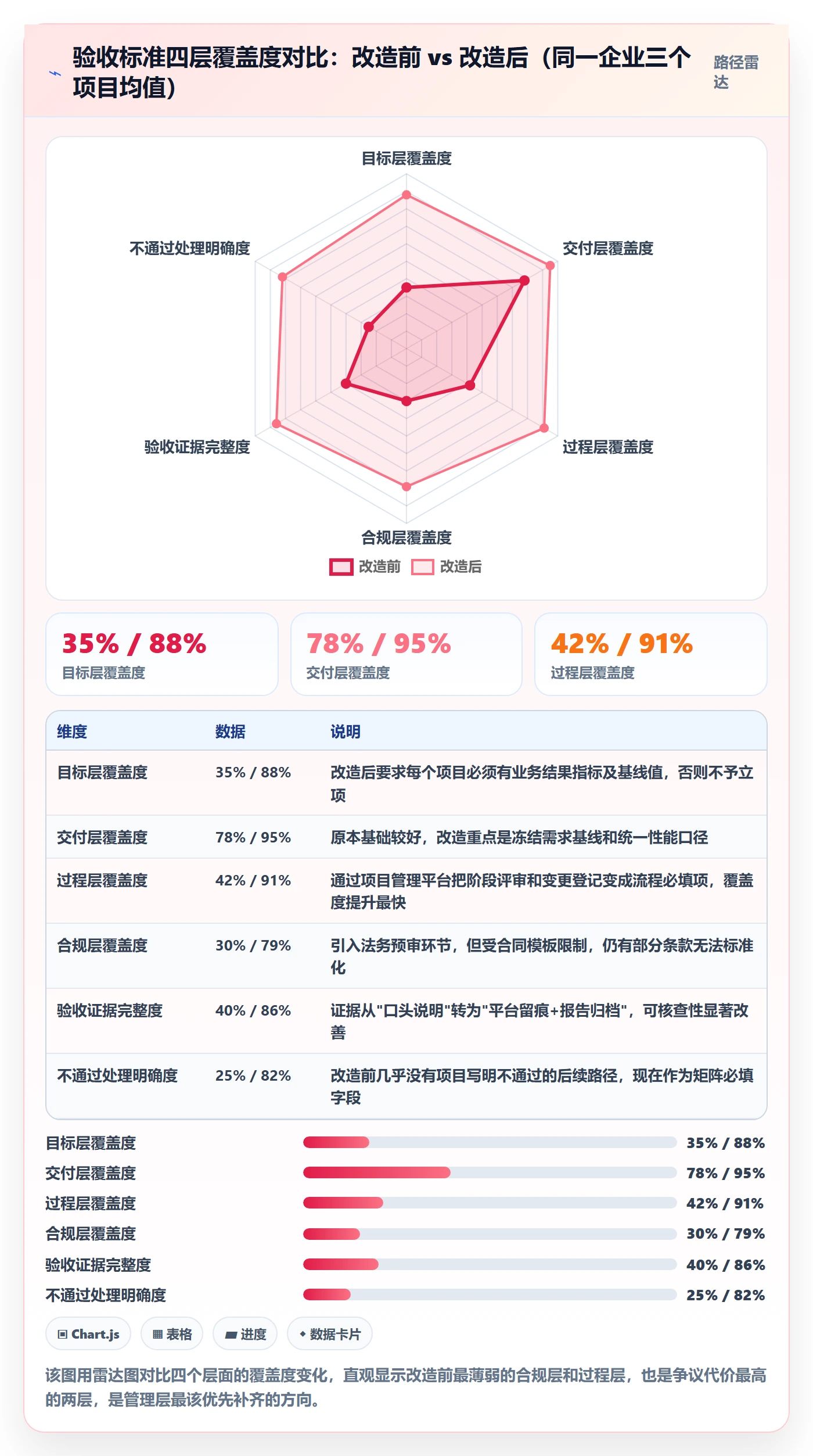

目标口径、边界口径、证据口径、决策口径的乘法关系讲得透彻。很多项目只写功能清单,业务价值完全没定义,最后业务方一句“不是我要的”就把交付方打回原形。

田
田野

验收人授权不清的问题被低估了。临时指派代表签字,半年后责任链断裂,根因不是流程缺失,而是没有书面授权和升级通道。管理层应该直接任命并公开授权。

卢
卢子涵

变更未同步更新验收标准,等于项目存在两套真相。19周43条口头变更只有6条走正式流程,这个比例太真实了,验收会变成翻聊天记录大赛。

侯
侯雅楠

把验收结论和付款、资源释放、复盘挂钩,是最有效的牵引机制。没有利益绑定,验收标准永远只是存档签字页,启动时没人会认真对待。

文章包含AI辅助创作:项目目标验收标准教程:管理层落地方案,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/311845
