去年年底我参加了一家 400 人规模企业的年度目标复盘会,会议室白板上写着"年度 OKR 达成率 92%",但 CEO 开场第一句话是:"既然达成率这么高,为什么我们的新业务线还是没跑起来?"这句话让全场安静了将近 20 秒。会后我翻了他们的目标文档,发现一个典型问题:每个部门的 KR 都完成了,但没有一个 KR 直接对应"新业务线跑起来"这件事。产品部完成了版本交付,研发部完成了性能优化,市场部完成了 12 场活动,可这些动作叠加之后,并没有形成一条通向战略结果的路。
这不是执行力问题,而是管理层协同的锚点从一开始就没对齐。这篇文章会把我过去几年在几十家企业做目标管理落地辅导时看到的坑、判断逻辑、取舍方式,以及可复用的模板,一次性讲清楚。
一、核心结论:管理层协同失败,多数不是态度问题,而是结构问题
先给结论。我复盘过大量目标协同失败的案例,真正因为"管理层不重视、不配合"而失败的比例,远低于大家的直觉。更常见的根因是结构缺陷:目标没有做取舍、关键结果没有绑定资源、协同时缺少决策机制、复盘只对人不看数据。
换句话说,管理层不是不想协同,而是没有一个能承载协同的结构。你让五个部门负责人围坐在一起讨论协同,但没有告诉他们"哪些目标今年必须放弃",这场会注定只能产出共识,产不出资源调整。
1. 目标一致不等于协同一致
很多团队把"目标对齐会开完了"当成协同完成的标志。实际上,目标一致只解决了方向问题,没解决三个更要命的问题:资源谁优先、决策谁拍板、依赖谁负责。这三件事不落地,会上点头、会下拖拽就是必然结果。
我见过一家公司连续三个月开"目标对齐会",每次会后一周内都有部门以"资源不足"为由推迟自己承诺的 KR。三个月后项目整体延期 47 天,但每个部门的 KR 达成率都在 85% 以上。数字好看,项目失败。
2. KR 是协同语言,不是考核工具
这是我最想强调的判断。当 KR 被主要用来考核时,它就自动失去了协同功能。因为一旦和绩效强绑定,每个负责人都会本能地把 KR 写成"自己一定能完成"的安全版本,而不是"对项目整体最关键"的版本。
协同型 KR 和考核型 KR 的差别很大:前者追求可验证、可依赖、可横向追踪,后者追求可控、可达成、不背锅。同一个人在不同激励下写出的 KR,质量能差出一个量级。
3. 工具不能替代机制,但能把机制变成节奏
这句话我后面会用案例证明。工具的价值不是"让目标上墙",而是把目标,关键结果,责任人,依赖,复盘这条链路固化成固定节奏。没有机制,再好的工具也就是个更漂亮的文档库;有了机制,工具的边际价值才会指数级放大。

二、真实场景:目标写在墙上,资源却在打架
我辅导过一家做企业服务的公司,320 人,两个战略级项目并行:一是新版本发布,二是数据合规改造。年初目标会上,两个项目的负责人都在场,双方都表示"全力支持"。三个月后,新版本延期 5 周,合规改造被监管窗口逼到墙角,两家团队同时抱怨对方"抢资源"。
我去现场做了三件事:翻目标文档、翻会议纪要、翻资源分配表。结果非常典型:目标文档里两个项目是并列的,没有优先级;会议纪要里"全力支持"出现 7 次,但没有一次明确"谁给谁让路";资源分配表里,两个项目共用了同一批后端工程师,却没有一个人知道当冲突发生时该由谁拍板。
1. 断点一:目标没有做"减法"
这家公司的问题不是目标不清,而是目标太多且并列。当所有目标都是"最高优先级",实际就等于没有优先级。管理层的协同动作应该是"帮团队做减法",而不是"帮团队加目标"。
我常说一句话:目标管理的本质不是"我们今年要做什么",而是"我们今年决定不做什么"。前者是清单,后者才是战略。
2. 断点二:"全力支持"是最贵的模糊承诺
"全力支持"这句话在会议纪要里出现得越多,项目失败的概率越高。因为它既没有资源数量,也没有时间窗,更没有优先级排序。真正的协同承诺应该长这样:"我会在 3 月前把 2 名后端工程师的 60% 工时投入到合规改造,优先级高于新版本性能优化。"
这句话里包含四个可验证要素:人数、比例、时间、优先级。缺任何一个,承诺就变成空气。
3. 断点三:冲突没有升级路径

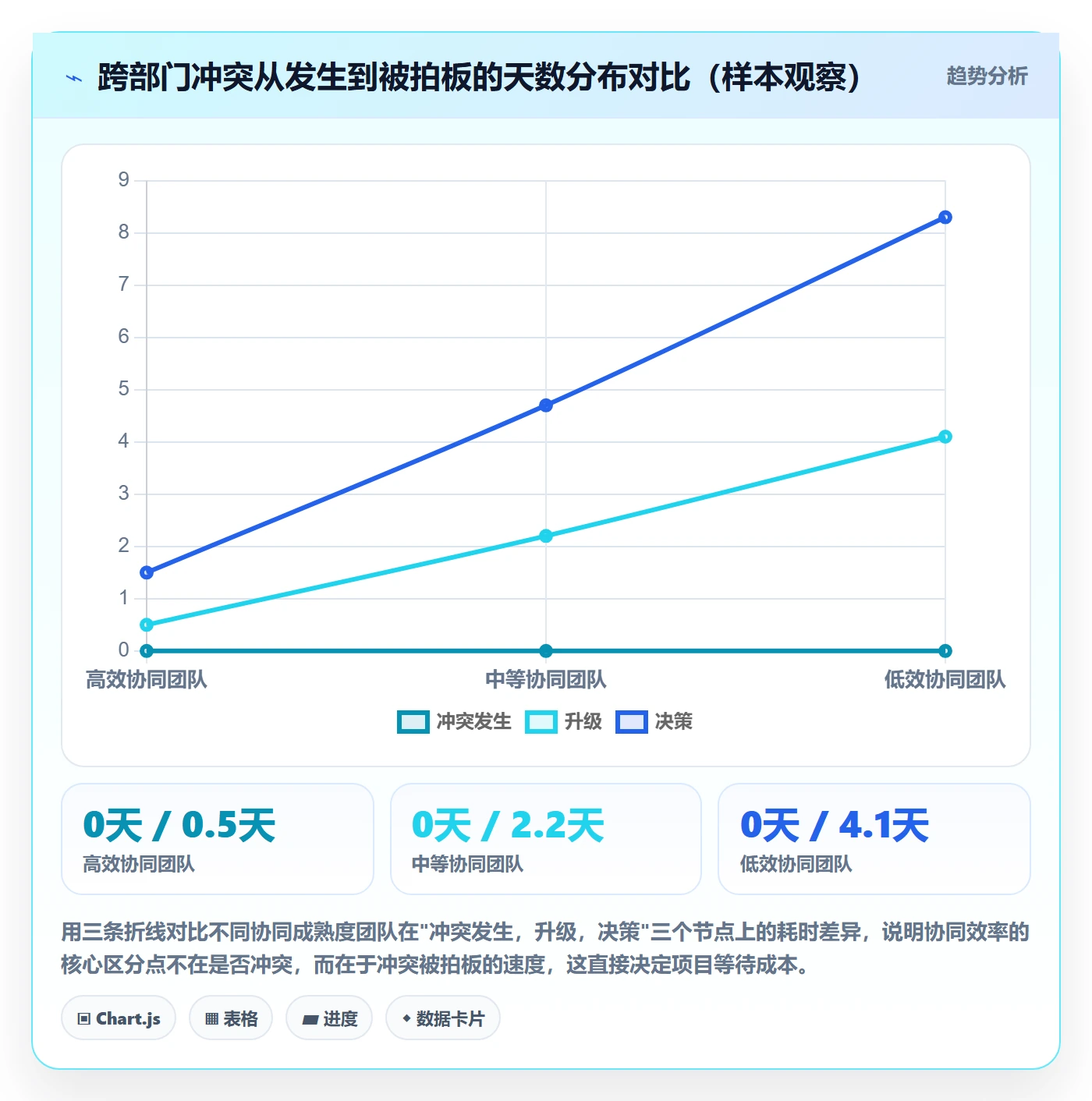

跨部门冲突一定会发生,关键不是防止冲突,而是冲突发生后多久能被拍板。我观察到的高效团队,冲突升级到决策的平均周期是 1.5 天;低效团队平均 8.3 天,甚至拖到下一次月度会才讨论,而那时损失已经发生。

三、拆解误区:KR 落地过程中最常踩的 8 个坑
下面这 8 个坑,是我在复盘会上反复见到的。我把它们按"出现频率 × 破坏力"排序,越靠前的越致命。每个坑我都会写清楚表现、后果和替代做法。
1. 把任务当 KR
表现:"完成用户中心改版""上线数据看板""组织 4 次培训"。这些是任务,不是关键结果。后果是,任务完成了但业务结果没变,复盘时无法判断目标是否真的推进。
替代做法:把任务改写成结果。比如"完成用户中心改版"改成"用户中心关键路径完成率从 62% 提升到 90%,客诉量下降 30%"。有基线、有目标值、有方向,才是 KR。
2. KR 没有数据源和基线
表现:"提升客户满意度""增强团队能力"。这类表述没有数字,也没有取数口径。后果是月底复盘时,双方各说各话,协同变成扯皮。
替代做法:每个 KR 在写下时就明确三件事,数据从哪来、当前基线是多少、谁来验证。写不出这三样,这个 KR 就应该先搁置。
3. 一个 KR 挂多个负责人
表现:"产品部和研发部共同负责发布质量"。后果是没有人真正负责,出了问题互相指。我统计过,凡是挂两个及以上负责人的 KR,按期完成率明显低于单一负责人的 KR。
替代做法:一个 KR 只能有一个唯一责任人(DRI),其他人是协作者。协作者可以很多,责任人只能一个。这个规则看起来简单,但坚持执行能减少一半以上的推诿。
4. 只对齐目标,不对齐资源
表现:会上确认了 KR,但没确认人力、预算、时间从哪来。后果是 KR 变成了"意志力测试",谁自驱谁多做,谁不吭声谁少做。
5. 变更不留痕,版本到处飞
表现:目标中途改了三次,但没人记录改了什么、为什么改、谁批准的。后果是复盘时找不到对照基准,问责也没有依据。
6. 数据口径各算各的
表现:同一个"活跃用户",产品和运营的定义不一样。后果是报表对不上,会上先花 40 分钟吵口径。
7. 复盘变成追责会
表现:复盘会开场就问"为什么没完成"。后果是下一次所有人都会把 KR 写得保守、模糊、绝对能完成,协同功能彻底丧失。
8. 用工具替代机制
表现:上线了一个目标管理工具,大家把 KR 填进去,然后就没人看了。后果是工具变成了"电子版的墙",机制依然缺位。

四、专业判断逻辑:可协同的 KR 长什么样
讲完坑,讲判断。我对"可协同的 KR"有一套自己的判断标准,我把它概括为四要素模型:基线、目标值、时限、证据源。四样齐全,这个 KR 才具备跨部门协同的基础。
1. 基线:没有基线就没有进步
基线就是"现在是多少"。比如"当前新用户 7 日留存 34%",这就是基线。没有基线的 KR,无法判断是真进步还是自然波动,也无法评估投入产出比。
2. 目标值:要有挑战但可达的区间
我个人偏好用区间表达,而不是单一数字。比如"7 日留存从 34% 提升到 40%,43%"。区间的意义在于:它允许管理层在资源有限时主动选择区间内的低档,而不是被迫承诺一个必然完不成的数字。
3. 时限:绑定检查节点,而不是只写截止日
只写"12 月 31 日前完成"的 KR,风险极高,因为没有任何中间检查点。我建议每个 KR 至少绑定 2,3 个中间检查节点,比如 3 月底、6 月底各一次中期评估。
4. 证据源:谁在什么系统里能验证
这是最容易被忽略的一条。证据源回答的是"月底我们怎么确认这个 KR 完成了"。它可以是数据看板、可以是项目平台的交付记录、可以是客户访谈纪要。关键是提前约定,而不是月底临时找。
| KR 写法 | 基线 | 目标值 | 时限与检查节点 | 证据源 | 可协同性 |
|---|---|---|---|---|---|
| "提升客户满意度" | 无 | 无 | 无 | 无 | 极低 |
| "客户 NPS 从 32 提升到 45" | 32 | 45 | 仅年度 | 季度调研 | 中等 |
| "客户 NPS 从 32 提升到 45(6 月 38,9 月 42)" | 32 | 45 | 季度检查 | 季度调研+工单闭环率 | 较高 |
| "客户 NPS 从 32 提升到 45(6 月 38,9 月 42),证据源为季度调研+工单闭环率≥85%,DRI 为客服负责人" | 32 | 45 | 季度检查 | 双源验证 | 高 |

五、案例观察:一家 320 人企业用 PingCode 做目标协同的 6 个月
回到第二章提到的那家 320 人企业。在延期 5 周、两项目互相抢资源之后,CEO 决定做一次彻底调整。他们的动作分四步:目标排序、KR 重写、机制固化、工具承载。我参与了全过程,下面是 6 个月的观察记录。
1. 第一步:强制目标排序,只留两个"公司级"目标
原来他们同时挂着 5 个公司级目标。调整后只保留 2 个,"合规改造按期通过监管验收"为 P0,"新版本按期发布"为 P1。剩下的 3 个目标降级为部门目标,明确"资源不额外增加"。
这一步的价值在于把"资源冲突"从情感问题变成了排序问题。此前部门之间争的是"谁更重要",现在只需要回答"P0 和 P1 冲突时,谁让路"。答案是 P0 让 P1 让路,没有人需要再吵。
2. 第二步:KR 重写,从任务清单变成协同契约
他们把原来 27 个 KR 压缩到 11 个,每条都按四要素重写。举个例子,原来的 KR 是"完成数据脱敏模块开发",重写后变成"数据脱敏模块覆盖 8 类敏感字段,验收通过率 100%,DRI 为后端负责人,证据源为测试报告与合规审计记录,6 月 30 日/8 月 31 日各检查一次"。
重写后最明显的变化是:跨部门会议时长下降,但决策密度上升。因为讨论从"我们要做什么"变成了"这条 KR 的数据源确认了吗、责任人定了吗"。
3. 第三步:用 PingCode 把机制固化成节奏
他们选 PingCode 的原因有三个,我在现场也认同:一是它主要服务中大型企业及 100 人以上组织,目标层级、跨项目管理、权限体系这些对于 320 人规模的公司刚好合适,不会像轻量工具那样一到跨部门就散架;二是支持私有化部署,他们做合规改造,数据不能出内网,这一点是硬门槛;三是支持 Jira 平滑迁移,他们原来用 Jira 管研发,迁移过来不用重头建流程,历史数据也能带过来。
PingCode 在这里扮演的角色不是"目标上墙",而是把三步机制固定下来:目标与关键结果的层级关联、跨项目依赖的可视化、以及固定节奏的复盘看板。以前他们要花 2 天整理"谁卡住了谁",现在依赖阻塞在平台上看得到,周一站会 15 分钟就能定位到具体的人。
4. 第四步:固定四个节奏节点
他们没有加会议,反而砍掉了原来的两个周会,只保留四个节点:周一看依赖阻塞、月度看 KR 进度、季度做资源再分配、半年做目标增减。节奏固定之后,管理层知道"什么时候必须做决策",而不是随时被拉进临时会议。
5. 6 个月后的数据观察

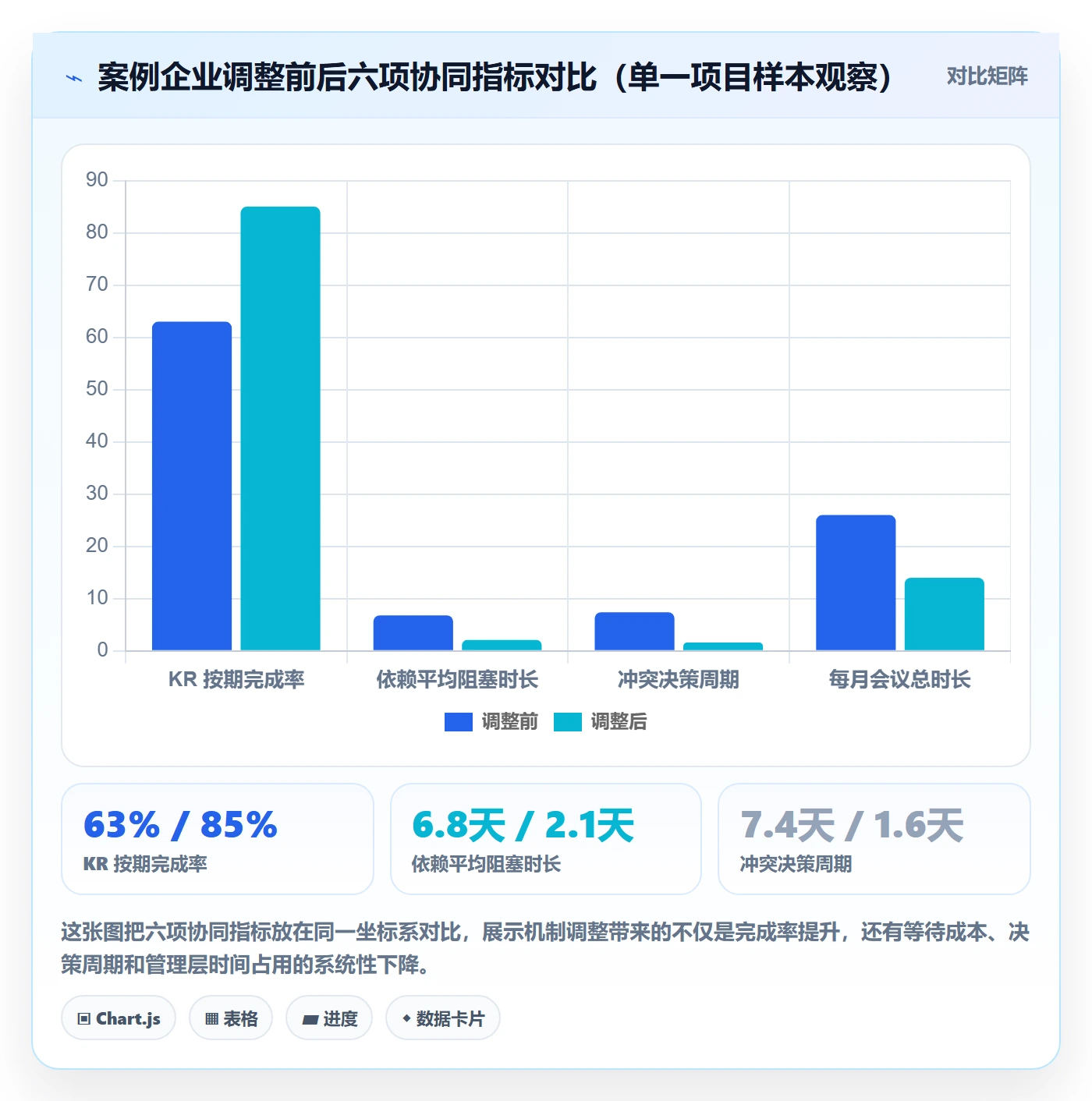

下面是他们调整前后的对比数据。需要说明的是,这是单一项目样本观察,不是行业统计,请谨慎外推。
| 观察指标 | 调整前(前 6 个月) | 调整后(后 6 个月) | 变化 |
|---|---|---|---|
| KR 总数 | 27 条 | 11 条 | 减少 59% |
| 按期完成率 | 63% | 85% | +22 个百分点 |
| 跨部门依赖平均阻塞时长 | 6.8 天 | 2.1 天 | 下降 69% |
| 冲突升级到决策的平均周期 | 7.4 天 | 1.6 天 | 下降 78% |
| 每月跨部门会议总时长 | 26 小时 | 14 小时 | 下降 46% |
| 管理层每月用于"找卡点"的时间 | 约 18 小时 | 约 6 小时 | 下降 67% |

6. 这个案例里最值得抄的一点
不是工具,也不是模板,而是"先排优先级,再重写 KR,最后才上工具"这个顺序。我见过太多团队反过来:先买工具,再把旧的目标塞进去,最后发现协同问题一点没解决。顺序错了,工具就成了昂贵的表格。
六、不同情况下的行动建议
协同落地的路径不能一刀切。团队规模、业务节奏、管理层成熟度不同,切入方式差别很大。我按四种常见情况给出建议。
1. 100 人以下团队:先做目标排序,别急着上系统
这个阶段的瓶颈通常不是工具能力,而是管理层就没有想清楚"今年最重要的两件事是什么"。建议先用一张纸做完排序:把所有目标列出来,强行砍到 2,3 个,其余降级。这一步做完,协同问题能解决一半。
系统可以晚一步上。等目标排序稳定 1,2 个季度之后,再考虑引入支持跨项目管理、目标层级关联的平台。100 人以下团队用轻量工具也能跑,关键是排序别偷懒。
2. 100,500 人团队:机制和工具要同步推进
这个规模是协同问题的高发区。部门墙开始出现,跨部门依赖变多,靠文档和口头同步已经兜不住。建议:目标排序 + KR 四要素重写 + 固定四个节奏节点 + 引入能支撑跨项目依赖管理的平台。
这一档我通常推荐 PingCode 这类产品,因为它主要服务中大型企业及 100 人以上组织,目标与项目的关联、跨团队依赖、权限与流程配置的颗粒度都比较匹配。如果公司有数据合规要求,私有化部署这一条往往是决定性的;如果原来用 Jira,平滑迁移能省掉大量流程重建成本,也是选型时值得优先确认的能力。
3. 500 人以上/多业务线:目标是组合管理,不是单项目协同
这个阶段要解决的是"多目标之间的资源竞争",单靠项目协同不够。建议引入组合视角:把所有战略目标按投入产出和战略权重排布,每季度做一次资源再分配。
这个阶段的管理层会议重点也应该变化:从"进度汇报"变成"资源再分配决策"。会议纪要里最重要的内容不是"完成了什么",而是"下个季度资源从哪挪到哪"。
4. 已经在用 OKR 但效果差的团队:先做体检,不要推翻重来
很多团队一发现 OKR 不奏效就想换框架。我的建议是先做一次体检,检查四件事:目标有没有排序、KR 有没有四要素、有没有唯一责任人、复盘有没有产出行动项。四项里通常至少有一项是缺的,补齐比重做划算得多。

七、不同情况下的取舍
协同管理里最难的不是"怎么做",而是"选哪个"。下面这三组取舍,是我在辅导中反复被问到的,也是最容易做错的。
1. 取舍一:KR 数量 vs KR 质量
我的判断是:宁可 8 条高质量 KR,不要 20 条平庸 KR。原因很直接,KR 是协同语言,语言越多,对齐成本越高。每多一条 KR,跨部门就要多一次理解、确认、对账。
但这里有个边界:如果团队刚起步,KR 太少会导致覆盖不足,关键环节漏项。我的经验区间是团队级 3,5 条、公司级 3,5 条,个人级 2,4 条。超出这个区间,先问"是不是把任务当 KR 了"。
2. 取舍二:会议时长 vs 决策密度
很多管理者认为"会开得越少越好",我不完全同意。关键不是减少会议,而是提高每分钟的决策密度。一个 90 分钟、产出 3 个决策的会,比三个 30 分钟、什么都定不下来的会更有价值。
判断标准很简单:会议纪要里如果只有"同步了、了解了、知道了",这个会就应该被砍掉;如果有"决定了、谁负责、什么时间、资源从哪来",这个会就该保留甚至加长。
3. 取舍三:私有化部署 vs 云端 SaaS
这是个真实的选型取舍。私有化部署的优势是数据可控、可深度集成、长期成本可控,适合有合规要求(金融、医疗、政企、数据敏感型业务)的中大型组织。代价是初期部署成本、运维投入和升级节奏会慢一些。
云端 SaaS 的优势是上手快、迭代快、维护成本低,适合业务节奏快、数据敏感度低的团队。我的建议是:如果公司有明确的数据不出内网要求,或者已经在做国产化替代,就优先把"支持私有化部署"作为硬性筛选条件,不要后期再返工迁移。
如果同时还有历史系统迁移压力,比如原来在用 Jira,那么"支持 Jira 平滑迁移"就应该作为第二个硬性条件。这两点都满足的平台,在国产替代场景里通常会被优先考虑,PingCode 就是这类产品里比较典型的选型对象。

八、落地模板与 7 天启动清单
最后给可直接复用的东西。这些模板是我在多次落地中反复简化出来的版本,尽量做到"一张表能填完,一个会能定下来"。
1. 目标对齐表(每次对齐会用一张)
| 字段 | 填写要求 | 示例 |
|---|---|---|
| 目标名称 | 一句话说清方向和取舍 | 合规改造按期通过监管验收 |
| 优先级 | P0/P1/P2,同级不超过 2 个 | P0 |
| 关键结果 | 3,5 条,具备四要素 | 数据脱敏模块验收通过率 100% |
| 唯一责任人 | 只能填一个人 | 后端负责人 A |
| 资源承诺 | 人力、预算、时间三选一明确 | 2 名后端 60% 工时 |
| 依赖方 | 列出需要谁配合 | 安全团队、运维团队 |
| 检查节点 | 至少 2 个 | 6 月底、8 月底 |
| 证据源 | 系统或文档名称 | 测试报告、合规审计记录 |
2. KR 质量检查表(写完自检)
- 这条 KR 有基线吗?基线是多少?
- 目标值是单一数字还是区间?区间是否合理?
- 有没有至少 2 个中间检查节点?
- 证据源是哪份数据、在哪个系统?
- 唯一责任人是谁?只能填一个名字。
- 这条 KR 是"任务"还是"结果"?如果删掉它,目标会不会受影响?
3. 决策纪要模板(会后 2 小时内发出)
会议纪要不需要长篇大论,只需要四个字段:决定了什么、谁负责、什么时间、资源从哪来。没有这四项的会议纪要,等于没开过会。我建议把纪要模板直接固化在协同平台上,会后当场填写,避免事后回忆走形。
4. 风险升级单(冲突发生后 24 小时内提交)
| 字段 | 内容要求 |
|---|---|
| 冲突描述 | 一句话说明谁和谁在争什么资源 |
| 影响评估 | 不解决的后果,量化到天或金额 |
| 可选方案 | 至少给出 2 个方案及各自代价 |
| 建议方案 | 提交人明确推荐哪个 |
| 决策人 | 谁有权拍板 |
| 决策时限 | 建议 48 小时内 |
5. 7 天启动清单
- 第 1 天:列出全部在跑目标,强制排序,只留 2,3 个公司级目标。
- 第 2 天:把降级目标明确"资源不额外增加",通知到所有负责人。
- 第 3 天:重写 KR,套用四要素模型,逐个自检。
- 第 4 天:给每条 KR 指定唯一责任人,公开公示。
- 第 5 天:召开一次目标对齐会,重点确认资源承诺和依赖方。
- 第 6 天:设定四个节奏节点(周、月、季、半年),写进日历。
- 第 7 天:把目标、KR、责任人、依赖、检查节点录入协同平台,形成可视化看板。

6. 三个判断:把协同从理念变成动作
如果要把整篇文章压缩成三句话,我会这么说:
- 第一,目标必须排序。没有取舍的目标不是战略,是愿望清单;管理层协同的第一个动作就是做减法。
- 第二,KR 必须可验证。基线、目标值、时限、证据源缺一不可;写不出来,说明这条 KR 还没准备好承担协同功能。
- 第三,协同必须落在节奏上。周看依赖、月看进度、季调资源、半年增减目标;机制固定了,协同才不会靠人盯人。
九、结语:协同的本质是共同做取舍
回到开头那家 400 人企业的复盘会。他们的 92% 达成率不是造假的,而是因为目标定得太安全、太分散,谁都完成了,但没有一件事真正推动战略。这就是"没有协同的目标管理"最典型的结局:数字漂亮,方向模糊。
我做了这么多年落地辅导,最深的一个体会是:协同不是让所有人保持一致,而是让所有人在冲突发生时知道该牺牲谁的利益。这件事,靠开一百次"对齐会"做不到,靠一套结构化的目标,KR,权责,节奏设计才做得到。
所以下一步该做什么?如果你现在手里就有一个延期中的跨部门项目,我建议你今天就做三件事:把目标砍到只剩 2,3 个、把每条 KR 套一遍四要素自检、把唯一责任人的名字写上去。这三件事加起来不需要一小时,但通常能暴露出 80% 的协同问题。
如果你所在的组织已经过了这个阶段,正在考虑把机制固化下来,那就把选型条件想清楚:是不是要私有化部署、要不要从现有系统平滑迁移、平台能不能支撑目标层级的跨项目依赖。这些条件定下来了,工具的选择反而变得简单。
协同这件事,从来不是一次性项目,而是一种被反复执行的组织习惯。你今年把它结构化一次,明年它就会自己跑起来。
常见问题解答(FAQ)
1. 项目目标关键结果里,KR 到底怎么写才不算是把任务清单换个名字?
我们季度初写目标的时候,团队交上来的 KR 基本都是『完成某某模块开发』『上线某某功能』『开完 3 场评审会』这种。我自己看着也觉得不对劲,但说不出哪里错了,向上汇报时管理层也挑不出毛病,到了季度末才发现该验的东西一个都验不了。
判断标准很简单:KR 必须能被外部证据验证,而不是被自己证明。我通常用四要素卡一遍,基线、目标值、时限、证据来源。比如『完成某某模块开发』不合格,改成『某某模块在 6 月 30 日前完成灰度,覆盖 500 名真实用户,崩溃率低于千分之三,数据取自监控后台日报』才合格。
三条硬规则:一是 KR 里必须出现数字或可判定的状态词,出现『完成、推进、优化、加强』而没有量化口径的,一律打回;二是每个 KR 必须写清数据从哪个系统、哪张报表、哪一天取,取不到数据的 KR 直接删掉,不要留在那里当装饰;
三是 KR 数量控制在 3 到 5 个,超过 5 个通常意味着没做取舍,管理层也就失去了用 KR 做优先级排序的意义。另外补一个实操经验:让写 KR 的人自己回答『如果这个 KR 没达成,我怎么知道』,答不上来的,基本就是把任务当成了结果。
2. 管理层目标对齐会我已经开了好几轮,为什么开完大家还是各干各的?
我们每次季度初都会拉管理层开半天会,会上氛围挺好,大家都说目标一致、全力配合。可会后两周,我发现排期还是撞车、人还是被别的项目抽走、该给的接口人一直不到位。我开始怀疑是不是这个会本身就没用,还是我开的方式有问题。
问题多半不在『开不开』,而在会上有没有做取舍和决策。有效的对齐会不是同步信息,而是当场确认三件事:优先级排序、资源归属、决策人。我的做法是会前 3 天发出目标包和数据包,目标包里每个目标必须标注候选优先级和所需资源,数据包给出上个周期的真实达成情况,避免会上凭印象吵;
会中每个目标只讨论三个问题,和其他目标冲突时谁让路、由谁出人出预算、出现分歧时谁拍板,任何一个问题当场没结论就记为未决项并指定决策人和截止日期,不允许用『会后再沟通』糊过去;会后 24 小时内发出纪要,只写三列:决策结论、单一负责人、截止时间。
判断这个会有没有开成的标准很直接:会后能不能拿出一张所有管理层都认的优先级清单。如果拿不出来,说明这场会只是让大家把话说了一遍,没有产生任何约束。
我踩过的坑是把对齐会开成了汇报会,每人讲 15 分钟进展,讲完就散,后来砍掉汇报环节,改成只讨论冲突项,会议时长从 4 小时压到 90 分钟,效果反而好得多。
3. 管理层口头都支持,一到要人给资源就各种理由,跨部门依赖也没人认领,这种情况怎么办?
我负责的项目要拉三个部门配合,老板在会上明确说了这是今年重点,几个部门负责人也都点头了。可真到排期时,对方说手上还有更急的事,接口人换成实习生,需求评审一推再推。我去找老板,老板说你们自己先沟通。这种局面我实在不知道该怎么破。
这类问题的本质是:项目目标没有落到具体人的考核和排期里,所以支持只停留在态度层面。我的处理顺序是三步。第一步,把依赖关系显性化,用一张表列出每个跨部门交付物、承诺日期、唯一对接人姓名,注意是姓名不是部门,写『某某部门支持』等于没人负责。
第二步,把这张表拿回对齐会或项目例会上逐条确认,确认的过程必须有决策人在场,让每个负责人在自己的那一行上给出日期,这一步的价值在于把口头支持变成了带日期的承诺。第三步,建立升级路径并提前说清楚:如果承诺日期前 3 天还没有实质进展,由项目负责人直接升级到管理层例会,不经过中间层反复沟通。
升级不是告状,规则要事先讲明,大家才不会觉得被针对。另外补一句判断依据:如果一个依赖项在两次例会上都没有明确负责人和日期,基本可以判定它不会自动解决,越早升级成本越低。
我自己的经验是,资源冲突从来不是靠沟通技巧解决的,而是靠优先级排序和决策人拍板解决的,项目负责人能做的是把冲突摆到台面上,而不是在台下反复求人。
4. 项目目标关键结果复盘怎么做,才不会变成互相追责的大会?
我们上个周期 KR 没达成,复盘会开得特别难受。一开始说好是对事不对人,结果聊着聊着就变成谁拖了后腿、谁当初承诺了没做到,两个部门负责人当场就不太高兴。开完之后问题没解决,下次协作反而更别扭了。
复盘跑偏,通常是因为把『人的责任』和『系统的原因』混在一起谈。我的做法是把复盘拆成两段,中间用数据隔开。第一段只对数据:逐条过 KR,写下目标值、实际值、差距,差距用同一个口径计算,比如绝对值差多少、百分比差多少,所有数字以事前约定的数据源为准,不允许现场换口径。
第二段才谈原因,而且要求每个原因必须对应一个可改的机制,而不是对应一个人。常用的归因维度有四类:目标本身是否定得不合理、资源是否没到位、依赖是否没兑现、执行节奏是否失控。判断标准是:如果一条原因改完之后,下个周期的做法不会有任何变化,那这条原因就是无效的,不要写进纪要。
纪要我一般只保留三条内容:下个周期要改的具体机制、改动的负责人、验证时点和验证指标。另外有两个经验:一是复盘会尽量放在新周期开始前一周内做,隔太久大家记忆已经模糊,只剩下情绪;二是项目负责人要主动先讲自己没做到的部分,把调子定在找机制漏洞上,否则会一开场就变成互相防备。
核心关键词
文章包含AI辅助创作:项目目标关键结果教程:管理层协同管理,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/311687
读者评论
五级流失漏斗那组数据挺扎心的,我们公司就是100%宣达、11%复盘的典型。以前总觉得是管理层不重视,看完才意识到是没让大家说清楚今年放弃什么,目标并列就等于没优先级。
唯一责任人这条我最有感触。去年一个联合KR挂了三个负责人,结果谁都不主动推进,最后延期还得一起背锅。一个KR一个DRI,看起来简单,执行起来真能省掉一半扯皮。
文章里冲突升级1.5天对比8.3天这个观察很实用。我们跨部门资源冲突经常拖到月度会才讨论,等拍板时窗口期已经过了。与其反复强调协同意识,不如先把升级路径和拍板人定下来。
