去年我帮一家 400 人规模的 B2B 软件公司做年度目标复盘,发现一个很典型的场景:年初管理层把"营收增长 40%"写进战略文档,各部门总监也都签了字,但到了 9 月,销售说产品交付拖了后腿,产品说销售承诺了做不到的功能,客户成功说前两个部门根本没跟他们同步过续费风险。所有人都在开会,所有人都在加班,但目标完成率只有 61%。问题不在于谁不努力,而在于目标从来没有被真正拆解成一套可协同、可追踪、可升级的执行系统。
这篇文章不讲目标管理的百科定义,我会用第一人称经验、具体模板字段和可复用的会议机制,把"管理层怎么把项目目标拆到部门、个人和每周动作"这件事讲透。
一、核心结论:目标效率 = 拆解质量 × 协同节奏 × 复盘闭环
先说我的判断。绝大多数项目目标失效,不是拆解方法本身有问题,而是管理层把拆解当成了一次性动作,开完目标会、发完表、分完数字就结束了。
我复盘过 30 多个中大型企业的目标管理项目,得到一个比较稳定的观察:目标效率的提升来自三个变量的乘积,而不是加法。任何一个变量接近零,整体就接近零。
- 拆解质量:目标是否被拆成动作、责任、依赖和验收标准,而不只是数字。
- 协同节奏:跨部门是否有固定的同步、依赖确认、风险升级和决策记录机制。
- 复盘闭环:偏差是否被记录、归因、转化为下一周期的调整动作,而不是变成追责会。
这三个变量放在一起是乘法关系。拆解做得再细,如果没有每周的协同节奏,信息会在部门边界处腐烂;协同会议开得再勤,如果没有复盘闭环,同样的坑每个季度都会再踩一次。

二、背景与真实场景:管理层为什么总在"催进度"
1. 一个 B2B 项目的真实拆解失败过程
我以刚才那家 400 人公司为例,把过程拆开看,问题非常清楚。他们的年度目标只有一句话:"年内 ARR 增长 40%,续费率提升到 90%。"
执行层面发生了什么:销售部门把 40% 摊到每个销售身上,变成个人 quota;产品部门按季度排了自己的功能路线图,但没和销售承诺对齐;客户成功团队拿到的是"提升满意度"这种无法量化的指标。三个部门各自都在完成自己的表,但合起来无法完成公司目标。
到了年中,管理层发现问题,开始每周开进度会。但会议内容是各部门汇报自己做了什么,没人讨论跨部门的依赖卡点。销售想推的新客户功能,产品排到了下个季度;客户成功需要的续费预警数据,产品没开放接口。所有这些卡点,都停留在部门内部的"待办"里,没有上升到管理层的决策台面。
2. 目标效率低下的四个典型现象
我把这类场景归纳成四个现象。它们在 100 人以上、跨部门协作密集的组织里几乎必然出现。
- 数字分下去,责任没分下去。目标被摊成部门指标,但跨部门交付的接口人、验收标准、时间窗口都模糊。
- 依赖关系不透明。每个部门只知道自己的前置条件,不知道自己的产出卡住了谁。
- 进度靠人催。没有统一的状态源,管理层想了解进度只能一个个问。
- 风险升级无路径。遇到跨部门冲突,要么私下协调,要么拖着,没有明确的升级时限和决策人。

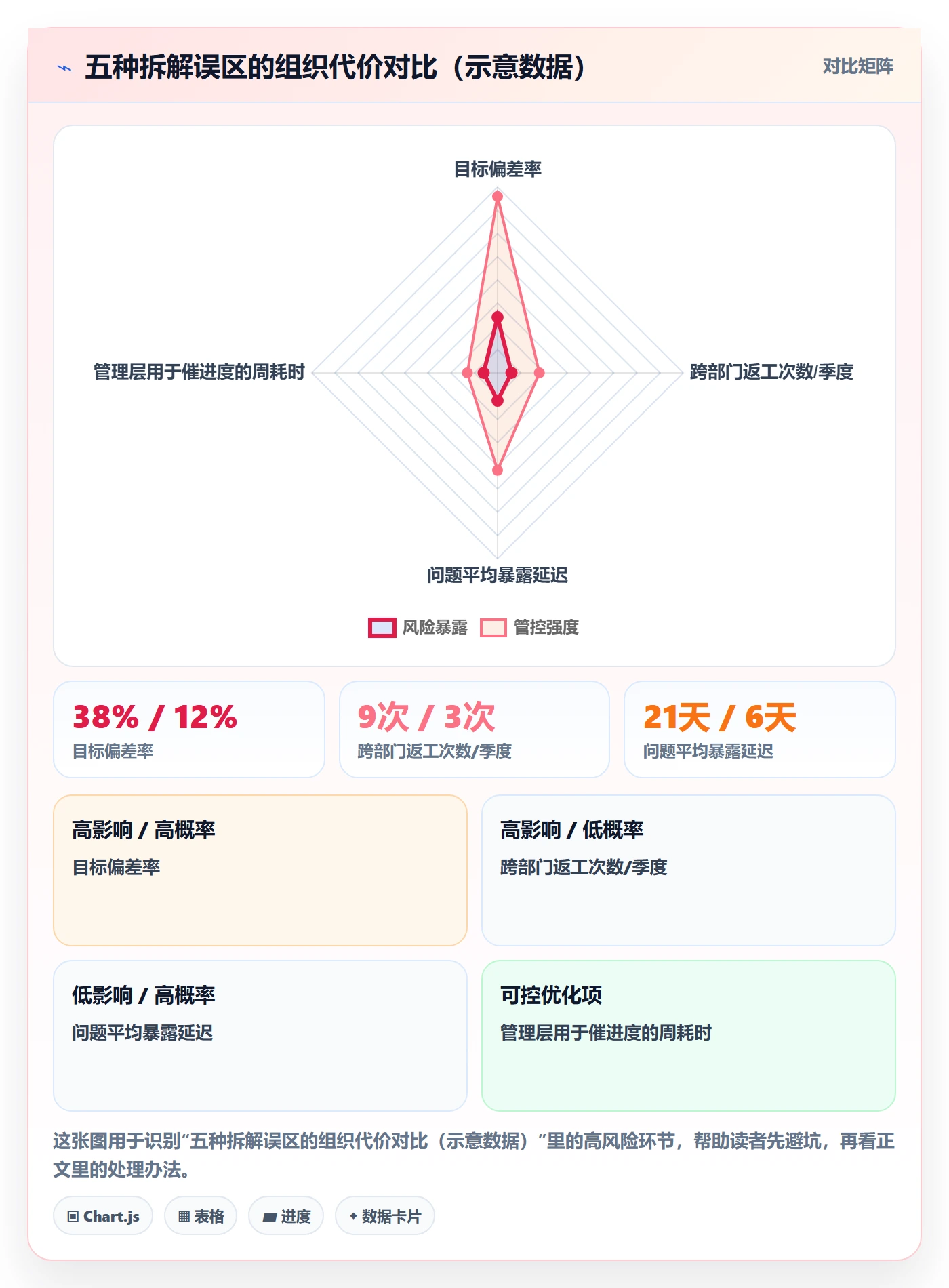

三、拆解常见误区:为什么"数字除以人数"必然失败
1. 误区一:把目标拆解等同于数字分摊
最常见也最致命的误区。管理者把公司目标除以部门数量,或者按人头平均分配,认为这样公平且清晰。但目标不是一个可分割的物理量,它是一个结果状态。
举例:ARR 增长 40% 这个目标,拆到销售是"新签多少",拆到客户成功是"续多少",拆到产品是"支撑新签和续费的关键能力上线时间"。这三个部门的目标之间是依赖和支撑关系,不是简单的加总关系。如果只做数字分摊,就会漏掉"产品晚一个月上线,销售的新签承诺就落空"这类关键链路。
2. 误区二:拆到部门就停手,不拆到人
部门目标是集体责任,而集体责任在实践中往往等于无人责任。我见过太多"某某部门负责提升客户满意度"这样的目标,一年后没人能说清到底是谁做了什么。
正确做法是每个关键结果都要落到单一责任人(Owner),而不是部门名。注意是"责任人"不是"执行人",责任人对结果负责,执行人可以多人。
3. 误区三:只拆结果,不拆动作和依赖
结果指标(如续费率)是滞后指标,等它显现出来时,已经来不及调整。管理层更该盯的是先行指标,能预测结果的动作量。
比如续费率的先行指标可能是:季度内客户健康度评分低于阈值的客户数、关键功能使用覆盖度、QBR(季度业务复盘)完成率。这些指标可以被每周干预。
4. 误区四:用工具替代管理机制
这是我最想强调的一点。我见过不少团队上线了项目管理工具,把所有目标搬进去,结果只是把 Excel 换了个地方,协同方式没有任何改变。工具承载的是机制,不是机制本身。
没有依赖确认规则、没有升级时限、没有复盘闭环,换成再好的平台也只是让信息更整齐地腐烂。
5. 误区五:复盘变成追责会
一旦复盘和绩效强绑定,所有人都会开始"保护性表述":只说做成的部分,隐藏风险,推迟暴露问题。这直接摧毁了复盘闭环的价值。
我的建议是把复盘结论和当期绩效解耦:当期的绩效按已承诺的结果算,复盘的产出用于下一周期的机制优化。这样才能让人敢讲真话。

四、专业判断逻辑:拆解不是分数字,是建一套协同操作系统

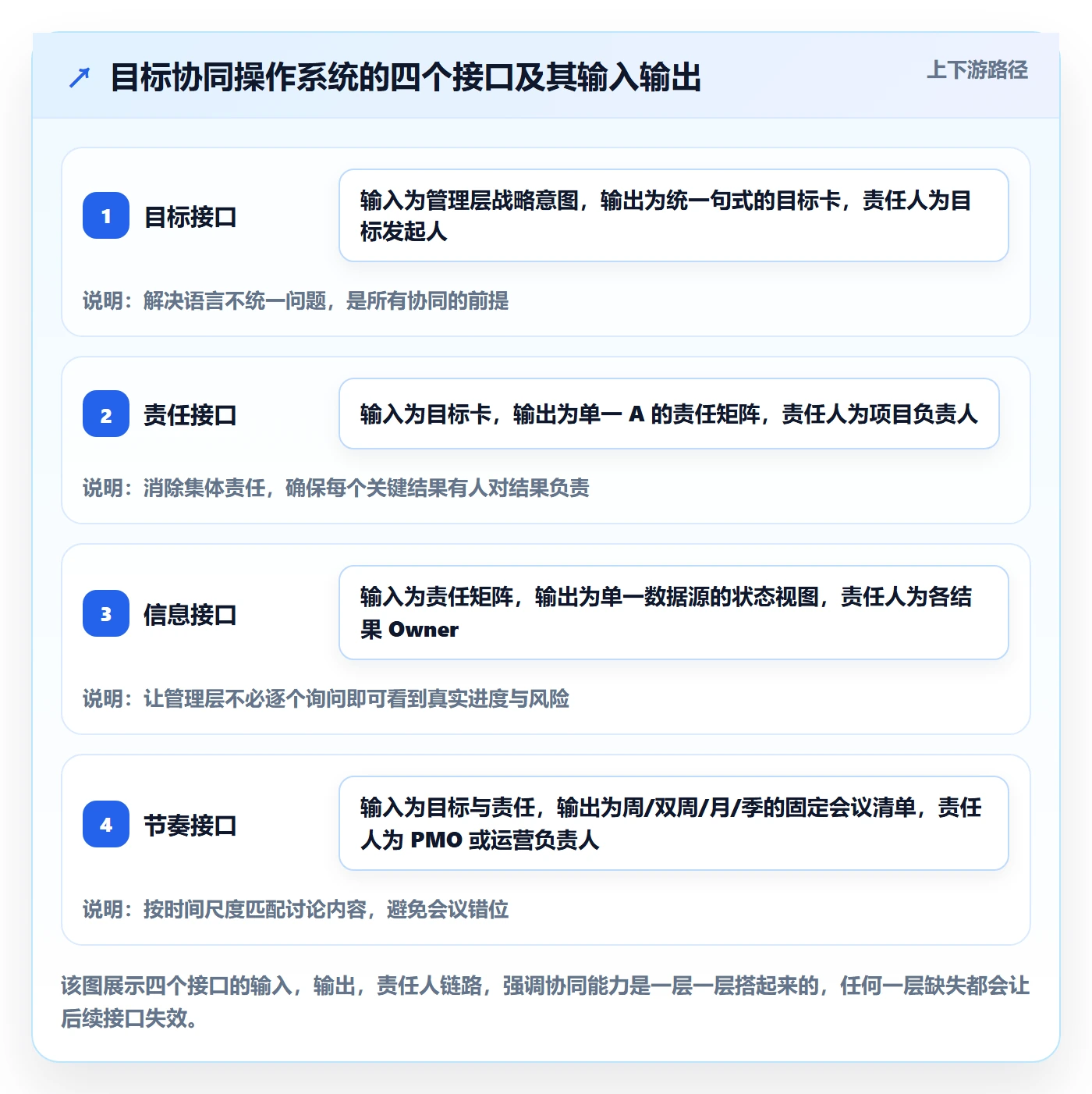

我的核心判断是:项目目标拆解的本质,是把一个管理意图翻译成一套可执行的协同契约。这套契约要回答四个问题,缺一不可。
1. 第一个接口:目标接口,"我们要一起达成什么"
目标接口解决的是语言统一问题。同一个目标,在销售口中是"签单",在产品口中是"上线",在财务口中是"确认收入"。如果不做统一,每个部门都用自己舒适的表述,年底对不上账是必然的。
我的做法是每一个目标都写成固定句式:动词 + 指标 + 范围 + 时间 + 责任人。比如"在 Q3 结束前,把华东区新增签约 ARR 提升到 3000 万,责任人张三"。这个句式强迫对齐五个信息,省掉了大量口头澄清。
2. 第二个接口:责任接口,"谁对结果负责,谁被影响"
责任接口的关键不是列出所有参与者,而是明确每一层级的最终决策人和第一责任人。我推荐使用 RACI 的变体,但要注意一个常见错误:把 RACI 填成"人人有份"。
如果一个决策有 5 个 A(Accountable,最终负责),那就等于没有 A。我的规则是:任何一项关键结果,A 只能有一个,其他都是 C(咨询)或 I(知会)。
3. 第三个接口:信息接口,"进度和风险怎么被看见"
信息接口决定管理层能否在不打扰执行层的前提下了解真实状态。我的经验是:状态必须来自统一的、责任人自己维护的单一数据源,而不是管理层逐个询问。
这里的载体可以是项目管理平台,也可以是结构化表格。重点是:责任人自己更新、状态定义统一、风险和进度在同一个地方。
4. 第四个接口:节奏接口,"什么时间讨论什么事"
节奏接口是我认为最被低估的一环。很多团队有会议但没有节奏,周会讨论的可能是季度问题,季度会讨论的可能是本周细节。
我的建议是按时间尺度匹配讨论内容:周会看动作和依赖,双周会看里程碑和风险,月度会看目标达成度和归因,季度会看重排和机制调整。

五、五步拆解法:从北极星到检查节奏
下面这套五步法是我在多个项目中反复使用并调整过的版本。每一步我都会写清输入、输出、会议动作和责任人,你可以直接对照自己项目检查缺在哪一步。
1. 第一步:定北极星与成功标准
输入:公司/事业部级战略目标。输出:一张"项目目标卡",包含北极星指标、成功标准、明确的不做什么。责任人:项目发起人(通常是高管)。
关键动作是明确"不做什么"。我习惯在目标卡里加一栏"本期明确排除",因为管理层最常犯的错是什么都想要,最后什么都没做深。
2. 第二步:拆里程碑与关键结果
输入:项目目标卡。输出:3-5 个里程碑,每个里程碑配 2-4 个可量化的关键结果。责任人:项目负责人。
这里我建议每个关键结果都标注它是先行指标还是滞后指标。滞后指标(如最终续费率)用于判断结果,先行指标(如健康度预警数)用于每周干预。
3. 第三步:拆工作包与依赖
输入:里程碑与关键结果。输出:工作包清单 + 依赖关系表。责任人:各结果 Owner。
依赖关系表是这一步的核心产出。每个依赖项要写清:依赖方、被依赖方、交付物、需要时间、当前状态。没有这张表,跨部门协同就只能靠开会现找。
4. 第四步:定 RACI 与升级路径
输入:工作包与依赖表。输出:责任矩阵 + 升级规则。责任人:项目负责人与 PMO。
升级规则要写明触发条件、升级对象和时限。比如"依赖项延迟超过 3 个工作日,自动升级到双方部门负责人;超过 5 个工作日,升级到项目发起人"。有了时限,协调就不再依赖人情。
5. 第五步:设检查节奏与风险阈值
输入:责任矩阵与升级规则。输出:会议日历 + 风险阈值表。责任人:PMO 或运营负责人。
风险阈值是很多人漏掉的一环。每个关键结果都该有一个"需要干预"的阈值,比如健康度低于 60 分的客户占比超过 15% 就触发专项。阈值让风险从"感觉不对"变成"数据触发"。

六、7 张可直接复用的模板包
下面这 7 张表是我在自己的项目中反复使用并迭代的版本。每张表我都会说明用途、关键字段和常见错误,你可以直接拿去改。
1. 模板一:项目目标对齐表
用途:在项目启动会上达成目标共识。关键字段:目标句式、北极星指标、成功标准、明确排除项、责任人、对齐日期。
常见错误:把对齐表当成通知表,只发不讨论。对齐表必须在会上逐条过,尤其是"明确排除项",这是防止后期范围蔓延的关键。
2. 模板二:OKR / WBS 混合拆解表
用途:把目标逐层拆到可执行工作包。关键字段:层级(目标/O/ KR / 工作包)、指标类型(先行/滞后)、衡量方式、责任人、验收标准。
常见错误:只填目标层和 KR 层,工作包层留空。工作包层是真正决定能不能落地的层级。
3. 模板三:RACI 责任表
用途:明确每项关键结果的角色分工。关键字段:关键结果、A(唯一)、R(执行)、C(咨询)、I(知会)、决策截止时间。
常见错误:A 有多个,或者 R 填了几个人却没有主次。记住一个原则:A 唯一,R 有主次,C 要少而精。
4. 模板四:里程碑与依赖表
用途:显性化跨部门的交付依赖。关键字段:依赖方、被依赖方、交付物、需要时间、当前状态、影响范围、升级状态。
常见错误:只记录"什么时候需要",不记录"如果延迟影响谁"。影响范围字段决定了这个依赖能不能推动得动。
5. 模板五:周同步会模板
用途:把周会从汇报会变成决策会。关键字段:上周承诺完成情况、本周关键动作、新出现的依赖或阻塞、需要管理层决策的事项、负责人。
常见错误:议程里没有"需要决策的事项"这一栏。没有这栏,周会就只剩信息播报。
6. 模板六:风险升级模板
用途:规范风险的识别、评估和升级。关键字段:风险描述、触发阈值、影响范围、当前责任人、升级对象、升级时限、期望决策。
常见错误:只描述风险不写"期望决策"。升级不是通知上级,而是要求一个具体决策。
7. 模板七:复盘模板
用途:把偏差转化为下周期的动作。关键字段:目标 vs 实际、偏差归因(机制/能力/外部)、本周期有效做法、下周期要改的机制、改动责任人、验证时间。
常见错误:归因只写"外部环境变化"。我的经验是每次复盘至少要有 1 条归因落在机制层面,否则复盘无法产生改进。
| 模板 | 核心用途 | 最关键字段 | 最容易漏的字段 |
|---|---|---|---|
| 项目目标对齐表 | 达成目标共识 | 目标句式、北极星指标 | 明确排除项 |
| OKR / WBS 混合拆解表 | 拆到可执行工作包 | 层级、验收标准 | 先行/滞后指标标注 |
| RACI 责任表 | 明确角色分工 | 唯一的 A | 决策截止时间 |
| 里程碑与依赖表 | 显性化跨部门依赖 | 交付物、需要时间 | 影响范围 |
| 周同步会模板 | 周会变决策会 | 需要决策的事项 | 新出现的阻塞 |
| 风险升级模板 | 规范风险升级 | 触发阈值、升级对象 | 期望决策 |
| 复盘模板 | 偏差转为下期动作 | 偏差归因 | 改动验证时间 |

七、协同机制:让目标在传递中不走样
1. 四个会议节奏的分工
会议不是越多越好,关键在节奏分工清楚。我推荐的四个节奏是:
- 周同步会(30-45 分钟):只看本周动作、依赖和阻塞,不做战略讨论。
- 双周依赖会(45-60 分钟):专门处理跨部门依赖的确认、调整和升级。
- 月度目标会(90 分钟):看目标达成度、归因分析、资源调整。
- 季度重排会(半天):重排优先级、调整机制、更新目标卡。
周会最大的风险是变成汇报会。我的纠偏办法是:周会不设"汇报"环节,只设"决策事项"环节。每个部门用一页状态页提前更新,会上只讨论需要决策的内容。
2. 跨部门冲突的处理规则
冲突不可怕,没有处理规则才可怕。我通常用的规则是三级升级:
- 一级(责任人层):双方执行责任人 1 个工作日内直接沟通,形成决策记录。
- 二级(部门负责人层):超过 1 个工作日未解决,升级到双方部门负责人,2 个工作日内决策。
- 三级(项目发起人层):超过 2 个工作日未解决,升级到项目发起人,在下次月度会上裁决。
每一次升级都要有决策记录,格式很简单:日期、事项、决策人、决策内容、影响范围、后续动作。决策记录是防止同一个问题反复讨论的唯一手段。
3. 工具怎么选:飞书、钉钉、企微、表格、项目管理平台的取舍
我在工具问题上一直保持中立立场。核心判断是:工具要匹配你的协同复杂度,而不是反过来。
对于跨部门协作密集、有大量依赖关系和升级流程的 100 人以上组织,我通常建议使用具备目标层级、依赖管理、权限控制和审计能力的项目管理平台。PingCode 就是这类产品中比较有代表性的一个,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,对有国产替代需求的团队来说是值得评估的选项之一。
需要强调的是,PingCode 这类平台解决的是"承载机制"的问题,它能让依赖关系、责任矩阵、升级记录有统一的落脚点,但拆解方法、会议节奏和复盘规则仍需要管理层自己定义。工具不会替你做管理判断。
| 工具类型 | 适合的组织规模 | 优势 | 主要局限 |
|---|---|---|---|
| 纯表格(Excel / 在线表格) | 50 人以下、单项目为主 | 灵活、上手快、成本低 | 多人协作易版本混乱,权限和审计弱 |
| 即时通讯工具内置任务(飞书 / 钉钉 / 企微) | 50-200 人、协同场景较轻 | 与沟通天然集成,通知及时 | 目标层级、依赖管理、跨项目汇总能力有限 |
| 通用项目管理平台 | 100 人以上、多项目并行 | 目标层级、依赖、权限、审计较完整 | 需要配套的管理机制才能发挥价值 |
| 私有化部署的项目管理平台(如 PingCode) | 100 人以上、有数据合规要求 | 支持私有化部署、支持 Jira 平滑迁移、国产替代选项 | 实施与推广需要投入,机制不到位时容易变成"高级表格" |

八、示意案例:把"续费率 90%"这个目标重拆一遍
我改造过一家 SaaS 公司的续费率目标,这里做匿名化处理,数据为示意。原始目标是:"年内续费率提升到 90%",分配到客户成功部门,季度考核。
1. 改造前的状态
客户成功团队拿到的是续费率这个滞后指标。他们有 12 个人,负责 400 家客户。上半年结束续费率只有 82%。管理层问原因,得到的回答是"客户预算收缩"。但具体哪些客户有风险、什么时候暴露、谁在跟进,没有人能说清楚。
2. 改造后的目标结构
我帮他们把目标重新拆成三层:
- 北极星:年内续费率 90%(滞后指标,季度看)。
- 先行指标:健康度低于 60 分的客户占比控制在 10% 以内;关键功能使用覆盖度达到 75%;QBR 完成率 95%。
- 工作包:健康度预警客户的专项挽回流程、功能激活计划、QBR 标准化模板。
每个工作包配单一责任人、依赖项和验收标准。比如"功能激活计划"依赖产品团队开放使用数据接口,这个依赖被写进依赖表,由产品的一位负责人承接。
3. 改造后的协同节奏
周会看先行指标和阻塞,双周会处理产品接口的依赖,月度会看续费率趋势和归因。三个月后,健康度预警客户占比从 22% 降到 11%,QBR 完成率从 60% 提升到 92%。
需要说明的是,这些是我在项目中观察到的示意数据,用于说明拆解方式差异带来的行为变化,不能泛化为所有企业照做都能达到的结果。

九、不同情况下的行动建议
1. 如果你的组织在 50 人以下、单项目为主
不必追求完整的系统。我的建议是先用三张表:目标对齐表、依赖表、周会模板。工具用在线表格就够了。这个阶段的关键是养成"依赖显性化"的习惯,而不是建复杂流程。
2. 如果你的组织在 100-500 人、多项目并行
这是最容易出问题的区间,因为部门壁垒开始形成,但管理成熟度还没跟上。建议四件事同时做:
- 建立统一的目标卡句式,全公司一致。
- 推行依赖表和升级规则,明确时限。
- 固定四个会议节奏,明确每个会议只讨论什么。
- 选择能承载目标层级和依赖关系的项目管理平台,比如具备私有化部署能力和 Jira 迁移路径的平台。
3. 如果你的组织在 500 人以上、有合规或数据驻留要求
优先考虑支持私有化部署的项目管理平台,同时把机制标准化放在工具选型之前。先定义清楚拆解规范、责任规范和升级规范,再让工具去承载,顺序反了会付出很大返工成本。
4. 如果你正从 Jira 迁移
我的经验是:迁移前先清理,不要把所有历史数据一股脑搬过去。只迁移还在活跃使用的项目和最近一个周期的目标数据,历史项目归档留查即可。迁移是清理技术债的好机会,能不能平滑迁移也是评估平台时的重要指标。

十、不同情况下的取舍
1. 拆解颗粒度:多细才算合适
拆太粗无法执行,拆太细管理成本爆炸。我的判断标准是:拆到"能被单人在一周内完成并有明确验收标准"即可。再细就变成任务清单管理,失去了目标管理的意义。
另一个判断维度是团队成熟度。新人多的团队需要更细的拆解,成熟的团队可以给更多自主空间。
2. 会议频率:多开会还是少开会
我倾向于"少而固定"。宁可每周一次 30 分钟的高质量同步,也不要每周三次临时协调会。临时会议的数量是协同机制失效的直接信号。如果你发现团队总在开临时会,说明依赖和升级规则没定清楚。
3. 工具选择:自建、买通用平台还是买垂直平台
自建适合有强研发能力且需求特殊的组织,但维护成本高。通用平台灵活但需要更多配置。垂直的项目管理平台在目标层级、依赖管理和权限审计上通常更成熟,代价是灵活性较低。
我的建议是:除非你有一支专门的效能团队,否则不要把时间花在自建上。把精力放在机制设计上,工具交给专业产品。
4. 复盘归因:追责还是改机制
这是一个价值观层面的取舍。追责能带来短期压力,但会让人隐藏问题。改机制见效更慢,但能持续降低同类问题发生率。
我的立场很明确:绩效按承诺结果算,复盘只谈机制。两者分开,复盘才有真话。

十一、下一步:30 天行动清单
如果你读到这里,我建议不要一次性推全套体系。用 30 天做一个小闭环,比用半年做一套完美文档更有价值。
1. 第 1 周:统一目标语言
挑一个正在运行的项目,用"动词 + 指标 + 范围 + 时间 + 责任人"的句式重写它的目标,同时补上"明确排除项"。召集相关责任人开一次 90 分钟的对齐会,逐条过。
2. 第 2 周:建立责任与依赖视图
为这个项目的关键结果建一张 RACI 表(确保每个关键结果只有一个 A),再建一张依赖表,写清依赖方、被依赖方、交付物和影响范围。
3. 第 3 周:跑起节奏和升级规则
开第一次周同步会,议程只保留三栏:上周承诺完成情况、本周关键动作、需要决策的事项。同时把升级规则写下来,明确三级升级的时限。
4. 第 4 周:做一次真正的复盘
用复盘模板把第一周的偏差做一次归因,强制至少一条归因落在机制层面,并写下一条下周期要改的机制和验证时间。
这 30 天里,你不必纠结用什么工具。用表格也能跑通。等机制跑顺了,再考虑用项目管理平台把它固化下来,如果那时你需要私有化部署、Jira 迁移或国产替代方案,PingCode 这类面向中大型企业的平台值得纳入评估清单。顺序对了,工具才会成为加速器,而不是新的负担。
常见问题解答(FAQ)
1. 目标拆解到底该拆到什么颗粒度才算够用?
我带的项目跨了三个部门,每次开目标会大家都说“没问题”,可一到执行就发现各做各的。我一直在纠结是不是自己拆得太粗了,但拆得太细又怕把团队管死,变成每周盯着待办清单催进度。
判断颗粒度只用一把尺子:拆到“能指派唯一责任人、能判断完成与否、能估算耗时”就停。具体做法是分三层拆,第一层拆结果,写清指标口径和时间边界,比如“6月30日前老客户续费率从78%提到85%”;第二层拆交付物,把结果翻译成可验收的东西,比如“完成3轮流失客户回访并输出归因报告”;
第三层拆到工作包,单个工作包控制在1到2周、由1个人负责。再往下拆到日任务就是浪费,因为执行细节该由责任人自己排。检验标准很简单:随便挑一个工作包问“谁负责、什么时候交、交什么算完成”,如果三个问题有人答不上来,说明拆得不够;如果连每天几点做什么都写死了,说明拆过头了。
2. 公司目标和部门KPI冲突的时候,管理层应该先保哪个?
我遇到的情况是公司今年压了营收增长目标,但销售部背的是新签合同额,客户成功部背的是续费率,两边为了同一批客户资源天天扯皮。我作为项目牵头人,不知道该按哪个口径去协调,感觉谁都有理。
先别在“保哪个”上吵,先做一次口径归因:把公司目标拆成两条路径,增量来自新签、存量来自续费,然后看这两条路径在资源和时间上是否真的互斥。多数所谓冲突其实是节奏冲突,比如季度末销售要冲签约,客户成功同期要做深度服务,抢的是同一批人的时间。
处理方法是设优先级规则而不是临时拍板:明确季度内新签优先级高于续费,但续费的关键动作(如季度初的客户健康度排查)必须前置完成,不能被挤掉。同时把两个部门的共同指标写进各自的目标卡,比如新签合同的首年续费质量纳入销售考核,续费率中的增购机会反哺销售线索。
判断依据是:如果两个目标共享同一个客户池,就必须共享至少一个结果指标,否则冲突会一直靠开会解决。
3. 没有预算买协同工具,用表格能做目标拆解和协同管理吗?
我们团队不到二十人,老板觉得没必要上系统,现在全靠微信群加Excel。我担心这样管不住跨部门依赖,但又确实没预算,想知道用表格能做到什么程度,边界在哪里。
能,而且很多三十人以下的团队用表格跑得比系统还顺,前提是把表格当机制载体而不是记录工具。
最低配置是四张表:目标对齐表(目标、指标口径、责任人、对齐对象)、拆解表(工作包、交付物、截止日、依赖方)、依赖与风险表(依赖事项、对方责任人、需要时间、当前状态、升级条件)、周同步表(本周承诺、上周结果、阻塞项)。关键是配套三条规矩:每周固定时间更新,不允许口头同步替代更新;
任何跨部门依赖必须在依赖表里登记,没登记的不算数;连续两周未推进的依赖自动升级到上一级。什么时候该换工具?当出现三个信号,同一份数据需要多人同时改、历史版本追溯频繁出错、跨部门信息靠人肉转发,就该考虑协同平台了。工具只是承载机制,表格跑不通的团队,换成系统往往也跑不通。
4. 目标拆解做完之后,怎么判断它真的在起作用而不是走过场?
我们年初做了一轮目标拆解,表格填得很漂亮,但现在回头看,好像执行和当初写的没太大关系。我不确定是拆解本身没用,还是我们哪里做漏了,想找个判断标准。
用四个可观测信号判断,别用“感觉有没有用”。第一,看会议结构变化:如果周会还在逐条汇报进度,说明目标没成为沟通语言;健康的周会应该大部分时间在讨论阻塞项和依赖。第二,看升级机制有没有被触发:一个季度内如果一次风险升级都没有,通常不是没问题,而是没人敢提。
第三,看复盘能不能拿出证据:复盘时能不能直接调出当初的目标卡、依赖记录和决策记录,如果只能靠回忆,说明拆解没沉淀成资产。第四,看目标变更是否可追溯:季度中调整目标是正常的,但每次调整要有变更记录、原因和影响评估,如果目标悄悄换了没人知道,拆解就只是仪式。
如果四个信号里有两个不达标,问题通常不在拆解方法,而在协同节奏没建立起来,补周同步、依赖会和复盘机制,比重新拆一遍目标更有效。
核心关键词
文章包含AI辅助创作:目标拆解实操方法:管理层提升项目目标效率的协同管理方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/311673
读者评论
文章把目标拆解失败归因于拆解质量、协同节奏、复盘闭环的乘积关系,这点很有解释力。我们公司年初也是把营收目标按部门人头分下去,结果产品排期和销售承诺各走各的,到了季度末才发现依赖没对齐。数字分摊确实不等于目标拆解,关键还是要把责任、依赖和验收标准一起拆出来。
最有共鸣的是“工具不能替代管理机制”。我们上线过某项目管理平台,字段填得很全,但没有依赖确认规则和升级时限,状态还是靠群里问。工具只是让信息更整齐,若缺少周会看依赖、月度看归因的节奏,管理层依然拿不到真实进度。
关于 RACI 只能有一个 A 的观点很实在。实际落地难点不在填表,而在管理层是否愿意明确唯一责任人并做依赖仲裁。如果每个部门都怕背责,A 会被写成部门名,最后又变成集体负责、无人负责。这块比模板本身更考验管理决心。
复盘和绩效解耦我认同方向,但实际操作要谨慎。如果完全解耦,复盘结论可能缺少推动力;如果强绑定,又容易让人隐藏风险。比较可行的做法是当期绩效按承诺结果算,下周期机制优化单独跟进,同时由管理层对复盘改进项做资源承诺。
按时间尺度匹配会议内容很关键。我们以前周会聊季度战略,月度会抠本周细节,会议很多但问题没解决。周会看动作和依赖、月度看达成与归因这个节奏,如果配合单一数据源和风险升级时限,应该能减少大量催进度的时间。
