项目目标目标对齐全流程:管理层效率提升与一文讲清

项目目标目标对齐全流程:管理层效率提升与一文讲清

三年前我接手过一家 400 人规模智能硬件公司的管理诊断,第一周我先没看业务,而是把 CEO 和 7 位高管的日历导出来做了个时间审计:过去一个季度,8 个人一共开了 1,140 场会,其中 38% 的会议议题高度重复,17% 的会议结论在两周内被推翻。更刺眼的是,有 6 个被标记为“已对齐”的项目,在访谈里被三位负责人描述成了三个不同的成功标准。

这不是沟通能力问题,也不是执行力问题。绝大多数“目标对不齐”,本质是管理层缺少一套可交付、可验收、可复盘的对齐流程。会议、文档、周报、看板都只是载体,真正决定效率的是:冲突有没有被提前暴露、优先级有没有被明确决策、跨部门依赖有没有被写清楚、口径有没有被统一到一张表上。

这篇文章我会把项目目标对齐的完整流程拆开讲,从战略解码到复盘激励,每个节点写清“输入,动作,输出,管理层要做什么”,并给出可以直接抄走的会议议程、依赖矩阵、口径定义表和 7 天启动清单。所有案例均来自我参与过的脱敏项目,涉及具体数字的地方我会标注是实测观察还是情景推演。

一、核心结论:目标对齐本质上是一套管理层时间管理系统

我先把结论放前面,因为它会决定你后面怎么看这篇文章。如果你把目标对齐理解成“统一思想”,你会得到一堆口号;如果你把它理解成“管理层时间的分配机制”,你会得到一套能省时间的流程。

1. 结论一:对齐的成本几乎全部落在管理层头上,收益也是

基层员工的“对齐”通常只是理解自己的任务,成本有限。真正的对齐成本在管理层:定优先级要吵架、分资源要取舍、跨部门要协调、口径分歧要裁决。这些动作基层无法完成,只能由管理层完成。

所以我一直主张:衡量目标对齐是否有效,第一个指标不是员工满意度,而是管理层在“重复确认、重复开会、重复解释”上花掉的时间占比。我在不同客户里见过这个数字从 8% 到 35% 不等,差距主要在流程,而不在行业。

2. 结论二:对齐的产出物是可交付物,不是“共识感”

一次对齐会开完,如果产出的只是“大家感觉达成一致了”,那这次会基本无效。有效的对齐必须留下六份可检查的产出物:统一口径、负责人、优先级、资源边界、验收标准、依赖关系。缺任何一份,执行阶段都会以返工的形式补票。

我做过一个粗略统计:在我参与诊断的 23 个项目里,缺失“验收标准书面化”的项目,需求返工次数中位数是写清楚的项目的大约 2.4 倍。样本不大,但方向非常稳定,也符合直觉,标准不在纸上,就只能在每个人脑子里的不同版本之间漂移。

3. 结论三:流程比工具重要,工具只能放大已经存在的秩序

我见过不少团队在管理混乱时先上工具,结果是把混乱搬到了线上:任务卡片数量翻倍,看板漂亮了,但优先级冲突一个都没解决。工具的价值在于让机制可执行、可留痕、可追溯,它不能替代管理层的取舍。

正确的顺序永远是:先把口径和决策规则定下来,再用工具固化,最后用数据反向校验机制是否有效。反过来的顺序,几乎注定要交学费。

4. 结论四:对齐是节奏问题,不是强度问题

很多管理者想通过“开一次大会彻底对齐”,这基本不可能。目标对齐是循环:设定,对齐,拆解,跟踪,复盘,调整。它不是一次性事件,而是需要匹配业务节奏的固定节拍。强度过高的对齐动作(天天开会)会拖垮交付,强度过低(一季度一次)会让偏差积累到不可逆。

项目目标目标对齐全流程:管理层效率提升与一文讲清

二、背景与真实场景:管理层的时间到底被谁偷走了

在讲流程之前,我想先把“效率问题”说具体一点。管理层的效率损失很少表现为“什么都不干”,而是表现为一种忙碌的循环:会开了、事谈了、结论记了,但下周同一批人又要为同一件事再开一次会。

1. 一次管理层时间审计的关键发现

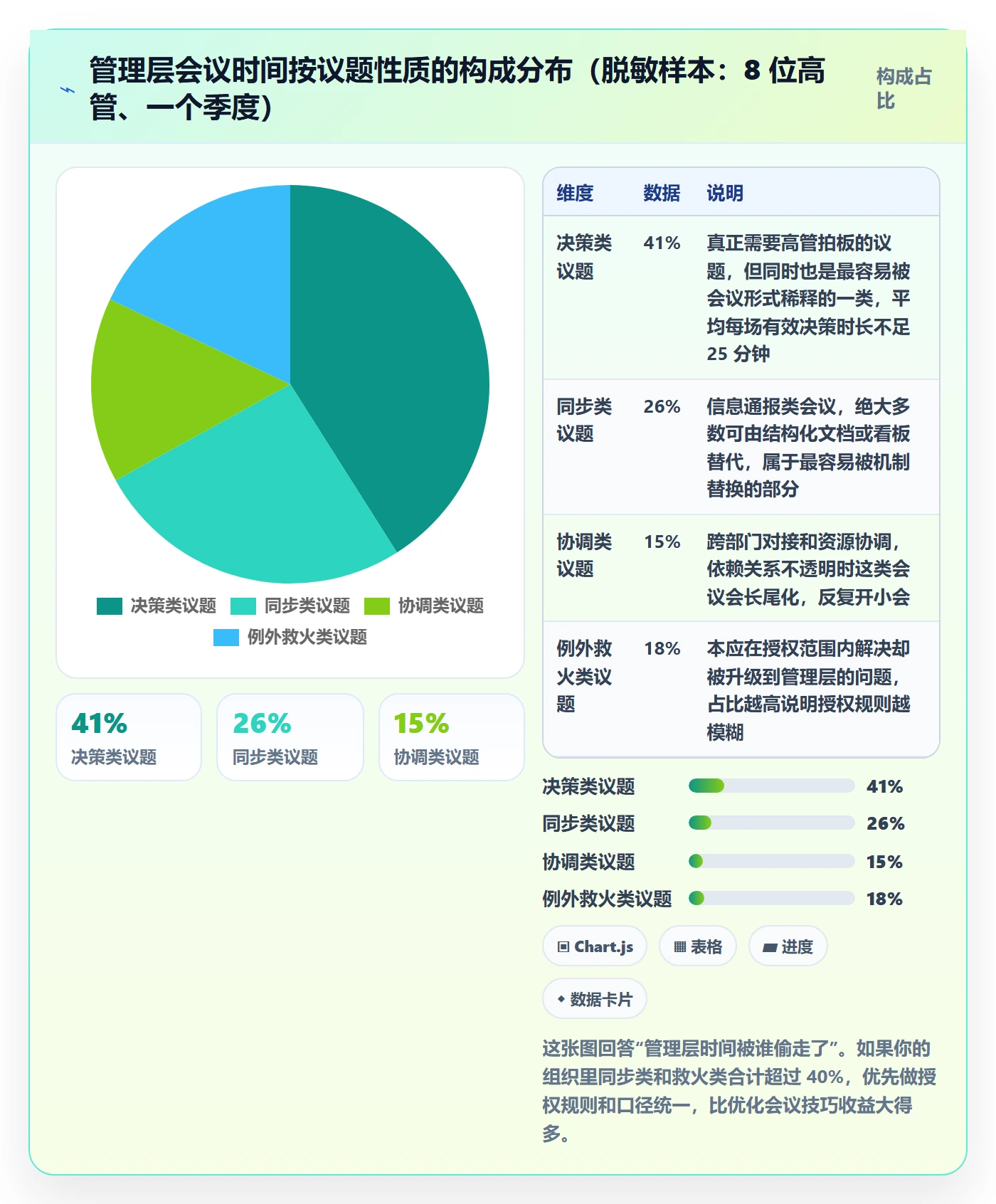

那次审计之后,我把 8 位高管的日历按议题做了归类,结果分成四类:决策类、同步类、协调类、例外救火类。真正需要高管本人决策的只占 24%,但耗掉了 41% 的时间;剩下 59% 的会议时间,本质上可以通过机制替换掉。

更值得警惕的是“例外救火类”占了 18%。例外救火的比例越高,说明常规事务的授权和升级规则越不清楚。所有本该在三级解决的问题都被推到了一号位,管理层的带宽自然不够用。

项目目标目标对齐全流程:管理层效率提升与一文讲清

2. 四种典型组织现场

同样是“对不齐”,不同组织形态的病灶完全不同。我先按我的经验做四类划分,你可以对照自己的处境。

(1)创业公司型:目标变化快,口头对齐多,书面记录少。问题不在流程缺失,而在于变化没有同步机制,导致前后端拿到的是不同版本的目标。

(2)事业部型:各事业部目标清晰,但横向资源争夺严重。典型现象是同一批研发资源被两个事业部同时排期,冲突只在延期时才被发现。

(3)矩阵型:职能线和业务线双汇报。目标对齐的最大难点是“谁对最终结果负责”,如果 RACI 没写清楚,会出现两个负责人都认为自己只是支持方。

(4)集团多项目型:战略到项目之间的解码链路太长,中间层会自行解释战略,导致项目目标和集团意图之间出现系统性偏差。

3. 目标漂移的四个可观测信号

不需要做复杂诊断,只看四个信号基本就能判断一个组织的目标对齐是不是出了问题。

  • 会议多:同一议题在两周内被重复讨论三次以上,说明上次会议没有产生决策,或缺席者拥有否决权。
  • 决策慢:从议题提出到拍板的等待时间中位数超过 5 个工作日,说明决策权和信息不在同一层。
  • 等待多:任务卡在“等待他人输入”状态的时间占比超过 20%,说明依赖关系没有被前置梳理。
  • 复盘无结论:复盘会开完只留下“下次注意”,没有形成机制修改或责任调整,说明复盘与考核、流程没有联动。

这四个信号我都建议做量化跟踪。管理层的效率提升,只有可测量才可持续。凭感觉说“最近会少了”,通常在两个月内就会反弹。

三、常见误区:八个让对齐失效的动作

下面这八条是我在项目里反复见到的。有的看起来是常识,但在真实压力下,团队几乎都会退回这些做法。

1. 把宣贯当对齐

开个全员会讲一遍战略,然后发一封邮件,就认为目标已经对齐。这是最高频的误区。宣贯解决的是“知道”,对齐解决的是“理解一致 + 优先级一致 + 责任明确”,两者差了三个层级。

2. 目标越多越安全

有的管理者怕漏掉重要事项,于是把 12 个目标同时挂上去。结果是资源被摊薄,每个目标都推进 30%,没有一个完成。目标数量是优先级能力的外在表现,目标越多,通常说明取舍越少。

3. 只做纵向拆解,不做横向对齐

公司目标拆到部门,部门拆到个人,看起来很完整。但没人检查“研发的 Q2 目标和市场的 Q2 目标是否互相支持”。纵向清晰、横向打架,是矩阵型组织最典型的失败形态。

4. 指标口径靠口头约定

“活跃用户”到底指登录过的还是完成核心动作的?不同部门各算各的,等到月度经营会才发现两个数字差了 40%。口径不统一,讨论就会退化成争论谁的数字是对的。

5. 用周会代替决策机制

周会本身没问题,但把周会当成唯一的决策场所就有问题。如果任何决策都必须等到周会,那么决策周期就天然被拉长到 7 天,紧急事项只能走特批,管理层的例外处理量必然上升。

6. 把复盘开成追责会

一旦复盘开始问“这是谁的责任”,所有人就开始准备解释材料而不是准备改进方案。有效的复盘先问“机制哪里失效”,再问“责任人是否被授权”,最后才落到人的调整。

7. 上工具治百病

工具上线后的常见结果是:数据更全了,但决策没变快。因为工具没有改变决策权归属,只是把等待过程可视化了。工具能暴露问题,不能替你解决问题。

8. 追求全员满意,而不是冲突可见

这是我个人最想改掉的一条。好的对齐机制不是让所有人满意,而是让真正的冲突在资源投入之前浮出水面。一个没有任何争论的对齐会,通常意味着真正的分歧被藏起来了。

项目目标目标对齐全流程:管理层效率提升与一文讲清

四、专业判断逻辑:五个要素与七步闭环

前面讲了问题和误区,这一节是全文的骨架。我会先给判断标准,再给完整流程。

1. 对齐的六个必备要素

我原本总结的是五个要素,后来在多个跨部门项目里补上了“依赖关系”,变成六个。它们的共同特点是:每一项都可以被检查,而不是只能被感觉。

要素 判断标准 缺失后的典型后果
理解一致 三位负责人能否用同一句话描述目标 各自按自己的理解投入,方向累计偏差
优先级 资源冲突时,谁先谁后有书面结论 资源争夺靠人情和声音大小解决
责任人 每个目标有且仅有一个最终负责人 出现问题时互相指向“支持方”
资源边界 人、预算、时间的上限被明确写出 目标完成度依赖临时加人,成本失控
验收标准 完成与否可以被第三方独立判断 交付后反复争议是否达标
依赖关系 跨团队依赖有明确交付物和时间点 中期集中阻塞,甘特图失真

2. 七步闭环:从战略解码到激励联动

下面这七步是我用得最多的一套流程。每一步我都写了核心动作和管理层在这步必须做的事,因为它决定了整条链路是否成立。

  1. 战略解码:把公司级目标翻译成可选择的项目机会。输入是年度战略和经营数据,输出是候选项目清单和取舍理由。管理层动作:明确哪些不做。
  2. 目标设定:每个项目定义结果目标、过程目标、约束条件三类。结果目标回答“要什么”,过程目标回答“怎么衡量中期进展”,约束条件回答“不能突破什么”。管理层动作:确认约束条件,避免后面无限追加需求。
  3. 口径统一:把关键指标的定义、数据源、统计周期、责任部门写进一张表。管理层动作:裁决口径分歧,而不是让两个数字并存。
  4. 对齐会议:有输入、有议程、有决策规则、有纪要、有例外升级路径。管理层动作:当场拍板优先级,不做“会后再说”。
  5. 分解承接:用 RACI 明确责任,用依赖矩阵明确跨团队交付物,用里程碑明确节奏。管理层动作:确认跨部门依赖,而不是只在部门内部拆解。
  6. 执行跟踪:固定节奏的看板评审,重点看偏差和阻塞,不做进度朗读。管理层动作:处理例外,处理跨部门阻塞,不介入常规执行。
  7. 复盘与激励联动:复盘产出机制修改和资源调整,并与考核、激励挂钩。管理层动作:接受机制层面的责任,而不是只调整执行层。

这七步里,最容易被跳过的是第 3 步和第 5 步,但恰恰是这两步决定了返工率和依赖阻塞水平。跳过口径统一,讨论会变成对数;跳过依赖梳理,延期会在中期集中爆发。

项目目标目标对齐全流程:管理层效率提升与一文讲清

3. 一页纸目标对齐画布

如果只能保留一份文档,我会保留这一页。它把六个要素压缩到一张纸上,评审时逐格过,空格即风险。

【项目名称】
【目标一句话】为谁,解决什么问题,达到什么可衡量结果

【结果目标】1-3 条,带指标与目标值

【过程目标】1-3 条,中期可验证的里程碑

【约束条件】预算上限 / 人力上限 / 时间上限 / 不可触碰的红线

【优先级】在资源冲突时,本项目的相对顺位(1-5)

【最终负责人】唯一人名 + 备选代理人

【关键依赖】依赖方 / 交付物 / 需要时间 / 是否已确认

【验收标准】满足哪些条件算完成,由谁判定

【口径定义】关键指标的分子、分母、数据源、统计周期

【升级路径】阻塞超过 X 天,升级给谁,多久内必须回应

这张画布的作用不是记录,而是暴露空白。凡是填不出来的格子,都是未来会以会议或延期形式回来的成本。

项目目标目标对齐全流程:管理层效率提升与一文讲清

五、具体案例与数据观察:一家 300 人研发组织的对齐改造

这一节我讲一个完整案例。案例是一家 300 人左右的软硬件研发组织,业务线三条,同时跑 11 个在研项目。我参与的是从诊断到机制固化的全过程,数据为脱敏后的实际观察,涉及对比的地方我会说明口径。

1. 改造前的现场

当时最突出的现象是:高管层每周有 14 场固定会议,其中 5 场是“项目周例会”。但我在现场观察到,这些周例会的主要内容是各项目负责人朗读进度,真正需要决策的事项往往被压到最后 10 分钟,然后以“会后单独沟通”结束。

第二个现象是需求优先级。销售承诺的交付时间和研发排期来自两套完全独立的判断,冲突只在交付前两周暴露。我统计了半年内的 47 次需求变更,其中 31 次可以在立项阶段被识别。

2. 改造动作:四件事

我们没有做大动作,只做了四件事:

  • 把 5 场项目周例会合并成 1 场 60 分钟的“决策与阻塞会”,只讨论偏差、阻塞和决策,进度通过看板自读。
  • 建立指标口径定义表,先统一了 6 个核心指标,包括需求交付周期、缺陷漏出率、里程碑准时率等。
  • 推行目标依赖矩阵,每个项目必须列出跨团队依赖及其交付时间,并在每周固定时间做依赖对账。
  • 明确例外升级规则:阻塞超过 3 个工作日自动升级,不需要当事人判断“要不要上报”。

这四件事里,第三件的收益最大,第一件的阻力最大。合并会议触动了惯性,也触发了一些人对“信息控制权”的担忧,这部分需要管理层亲自站台,工具替代不了。

3. 90 天后的数据观察

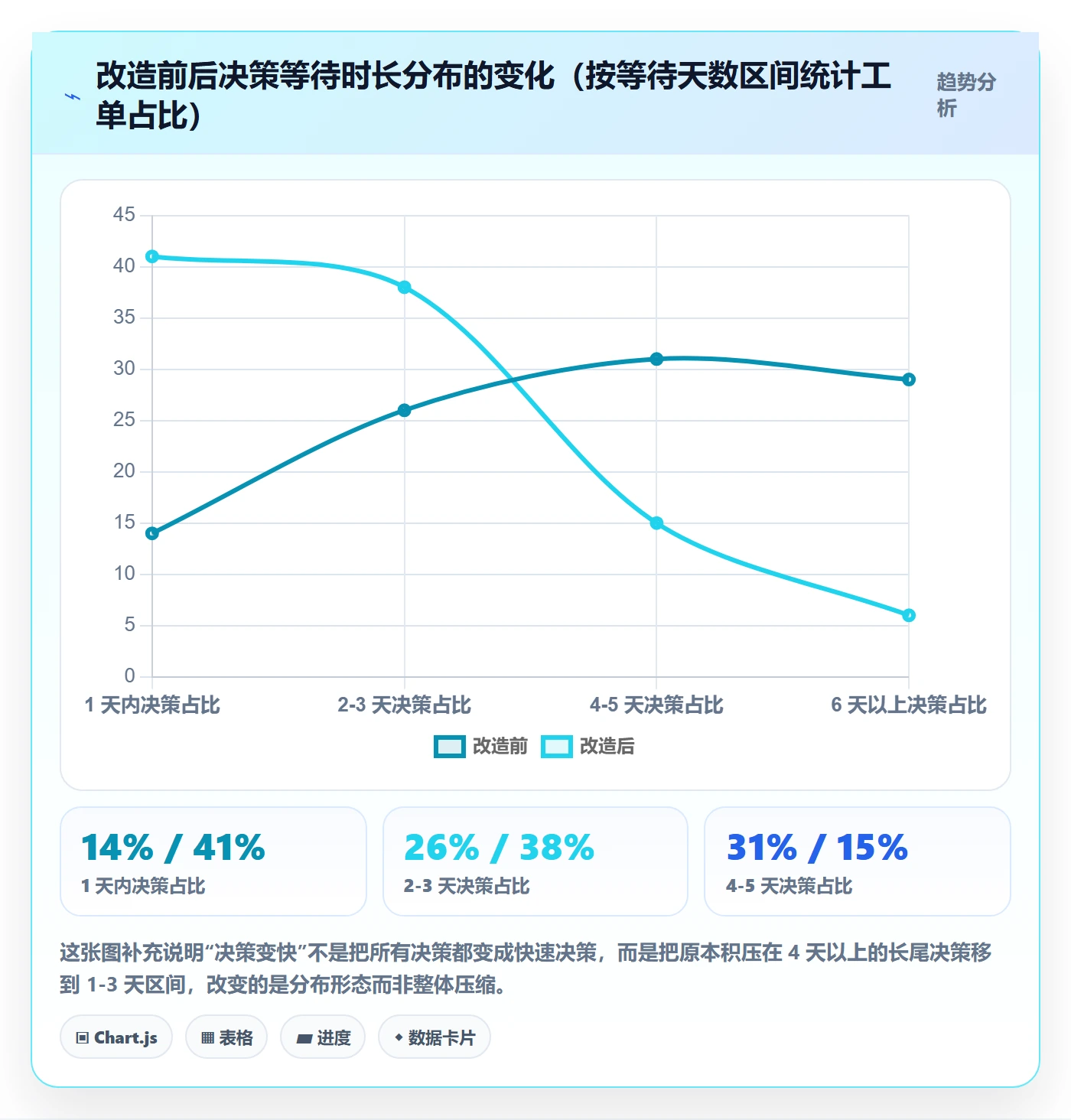

90 天后我们做了复测。固定会议从 14 场降到 8 场,管理层每周会议时长下降约 31%。决策等待时长中位数从 5.8 个工作日降到 2.3 个工作日。需求变更有 24 次在立项阶段被拦截,实际执行中的变更次数从月均 7.8 次降到 3.1 次。

里程碑准时率的提升没有那么戏剧化,从 58% 到 79%。我认为这是一个合理的结果,因为准时率还受制于供应链和外部依赖,不是纯管理变量。

  • 管理层周会议场次: 改造前 14 场, 改造后 8 场;说明=减少的 6 场主要为重复同步类会议,决策类会议场次基本未变,说明削减的是低价值会议而非决策密度
  • 决策等待时长中位数(工作日): 改造前 5.8, 改造后 2.3;说明=主要来自例外升级规则和当场拍板机制的建立,是管理层效率提升最直接的指标
  • 月度需求变更次数: 改造前 7.8, 改造后 3.1;说明=变更下降来自立项阶段的口径统一和优先级前置裁决,而不是压制变更需求

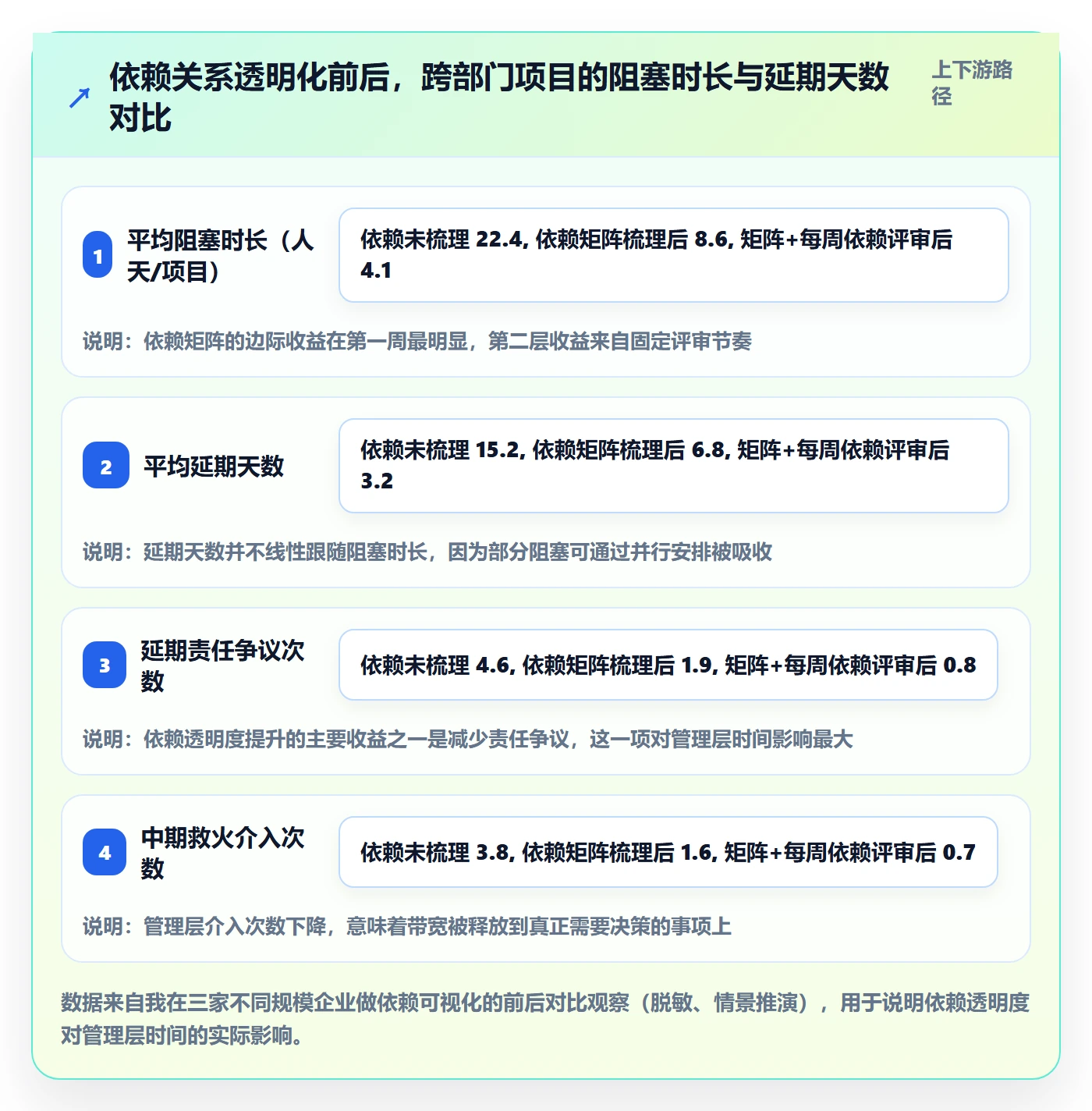

  • 里程碑准时率: 改造前 58%, 改造后 79%;说明=提升有限且非线性,说明管理机制只能解决可控部分,外部依赖需单独管理
  • 跨部门阻塞人天/月: 改造前 54, 改造后 19;说明=依赖矩阵与每周对账的直接结果,是投入产出比最高的一项改造

说明: 数据为该项目 90 天前后的复测结果,口径为同一统计表在同一数据源下的对比,样本规模有限,不建议直接外推为行业基准。

4. 为什么这类组织适合用 PingCode 这类平台来固化机制

机制定完之后,还有一个现实问题:怎么让它不依赖某个人的自觉。这时候工具的价值就体现出来了。

这家公司的选择是 PingCode。它的定位比较明确,主要服务中大型企业及 100 人以上组织,这一点和案例里的 300 人规模、多项目并行的状态是匹配的。更重要的是三个能力直接对应我们的改造痛点。

第一是口径和数据的统一。需求交付周期、里程碑准时率这类指标,如果靠人工统计,两周后就会因为统计口径漂移而失真。平台化之后,口径定义一次,后续自动计算,经营会上的争论从“数字对不对”变成“为什么这样”。

第二是依赖和阻塞的可见性。跨团队依赖在 Excel 里是静态的,在项目管理平台里是可以和任务状态联动的。阻塞超过阈值自动提醒,这正是“例外升级规则”能落地的前提。

第三是部署与迁移的可行性。这家公司有数据合规要求,最终选择了私有化部署。同时他们原来有大量历史项目数据在 Jira 上,需要平滑迁移。PingCode 支持私有化部署,也支持 Jira 平滑迁移,对需要做国产替代的团队来说,这条路是通的,不需要为了合规重建全部历史资产。

我要补一句专业判断:工具不会自动带来对齐,它只是在机制正确时把机制的收益放大、把漂移的成本暴露。如果口径和决策规则本身没定,换任何平台都只是把混乱数字化。

项目目标目标对齐全流程:管理层效率提升与一文讲清

六、可直接套用的四个模板

前面讲的是逻辑,这一节给可以直接用的东西。我建议先只用其中两个:对齐会议程和依赖矩阵,跑两周后再补口径定义表和复盘模板。

1. 60 分钟对齐会议程模板

这个议程的关键是:会前必须有输入,会中必须有决策,会后必须有跟踪。没有输入的会不允许开。

【会前 24 小时】

提交材料:一页纸目标对齐画布 + 上次行动项完成情况

未按时提交者,议题顺延(例外需提前说明)

【会议议程 60 分钟】

00-05 上次行动项复核:仅确认完成/未完成,不展开讨论

05-20 偏差与阻塞:只讲偏离目标的信号,不讲日常进度

20-45 决策议题:每个议题明确"要决策什么",主持人必须在 5 分钟内收口

45-55 依赖对账:逐条确认跨团队依赖的交付时间是否变化

55-60 行动项与升级:明确负责人、完成时间、升级路径

【会议规则】

有异议但无替代方案的,视为默认通过

需要更多信息的议题,指定唯一负责人 3 日内给出结论

不允许"会后单独沟通"作为结论

2. 目标依赖矩阵

依赖矩阵的作用是让跨团队交付物变成可对账的对象。我一般要求每个项目只列 3-7 条关键依赖,超过 7 条说明项目拆分有问题。

依赖方 被依赖方 依赖交付物 需要时间点 确认状态 风险等级
客户端团队 服务端团队 接口联调环境与文档 第 6 周 已确认 中
算法团队 数据团队 标注数据集 v2 第 4 周 未确认 高
交付团队 硬件团队 样机 20 台 第 9 周 已确认 高
市场团队 产品团队 定价方案与卖点确认 第 8 周 待定 中

每周依赖对账的时候,只更新“确认状态”和“时间点”两列。状态从已确认变为待定,就是最早的延期信号,比进度百分比更有信息量。

3. 指标口径定义表

指标名称:需求交付周期
定义:需求进入"已确认"状态到"已上线"状态的日历天数

分子:上线时间 – 确认时间

分母:不适用(按单个需求计算,取中位数)

数据源:项目管理平台状态流转记录

统计周期:自然月

剔除规则:暂停超过 7 天的需求单独计算

责任部门:项目管理办公室

争议处理:口径分歧由 PMO 裁决,裁决结果需在 3 日内更新本表

4. 周/月复盘模板

  • 周复盘(20 分钟):本周偏离目标的信号是什么?阻塞点在哪?哪些依赖状态变了?下周必须决策的一件事是什么?
  • 月复盘(60 分钟):目标完成度与偏差原因;机制失效点(不是人的问题);资源是否需要重新分配;考核与激励是否需要联动调整。

复盘模板里我特意把“机制失效点”放在“人的问题”之前。顺序变了,会议的气氛和产出会完全不一样。

六、可直接套用的四个模板

七、不同情况下的行动建议

同样的方法,在不同规模的组织里,落地顺序完全不同。下面按规模给建议,你可以直接对号入座。

1. 100 人以下:先解决口径和会议纪律

这个阶段的组织,问题通常不是流程缺失,而是变化太快导致版本不一致。我建议先做两件事:统一 3-5 个关键指标口径,把周会改成“偏差+决策”结构。

不要急着上复杂平台,此时更重要的是把一页纸画布用起来,让每个人都知道本季度最重要的三件事是什么。这个阶段强行引入重流程,会显著降低响应速度。

2. 100-500 人:建立依赖矩阵和升级规则

这个阶段开始出现跨部门协作,依赖不透明的成本急剧上升。核心动作是把跨团队依赖显性化,并明确例外升级规则。

这也是我最建议开始使用项目管理平台的区间。平台在这个阶段的价值,是把依赖和阻塞从口头状态变成可对账的状态。像前面提到的案例,300 人规模、多项目并行、有合规要求的组织,会选择支持私有化部署、支持 Jira 平滑迁移的国产平台来做固化,这是符合现实的路径。

3. 500-3000 人:做战略解码和横向对齐

这个阶段的组织通常已经有事业部或业务线划分,纵向拆解往往不是问题,横向一致性才是。建议每季度做一次跨业务线的目标对齐评审,重点是识别互相冲突的指标。

比如销售指标是收入增长,交付指标是成本控制,如果两者没有在目标层面对齐,一线就会陷入互相指责。这类冲突必须在管理层层面解决,不能下放。

4. 3000 人以上:把对齐机制做成制度

到这个规模,方法论已经不是问题,一致性才是。需要的是标准化的会议节奏、统一的指标字典、固定的复盘周期,以及一个能横向打通数据的平台底座。

这个阶段我最常见的观察是:各事业部各自有不错的对齐实践,但彼此口径不同,集团层面无法比较。解决办法不是统一所有指标,而是统一“核心指标字典”这一层。

  • 100 人以下: 指标口径统一 90, 会议机制 82, 依赖矩阵 45, 战略解码 38, 平台固化 30;说明=小组织优先做轻量、见效快的事,重平台投入在此时性价比低
  • 100-500 人: 指标口径统一 78, 会议机制 70, 依赖矩阵 88, 战略解码 52, 平台固化 80;说明=依赖管理与平台固化同时达到高优先级,是机制建设的关键窗口期
  • 500-3000 人: 指标口径统一 72, 会议机制 62, 依赖矩阵 75, 战略解码 86, 平台固化 78;说明=横向目标一致性成为主要矛盾,战略解码与平台数据打通并重
  • 3000 人以上: 指标口径统一 88, 会议机制 68, 依赖矩阵 72, 战略解码 84, 平台固化 90;说明=规模越大越依赖统一字典和平台底座,个体经验无法覆盖组织复杂度

说明: 评分为基于我项目经验的建议优先级(0-100),不是绝对标准,实际应以组织诊断结果为准。

七、不同情况下的行动建议

八、不同情况下的取舍

目标对齐没有标准答案,只有取舍。这一节我讲四组最常见的取舍,以及我的判断依据。

1. 集中统一 vs 分布式自治

集中统一的好处是口径一致、资源可调度;坏处是决策慢、响应迟钝。分布式自治的好处是灵活;坏处是重复建设和横向冲突。

我的判断依据是“业务相关性”。如果各业务线共享客户、共享供应链、共享技术底座,就必须集中统一;如果业务彼此独立,只在财务层面汇总,分布式更高效。最忌讳的是共享资源却分散决策。

2. 会议频次 vs 决策延迟

会议开得越频繁,决策延迟越低,但管理层带宽消耗越大。这是一条明确的权衡曲线,不存在“又多又快”。

实操上的解法是分层:常规事项授权到一线,按周处理;跨部门冲突固定每周一次裁决窗口;重大战略调整按季度评审。这样会议总量可控,决策延迟也可控。

3. 自建 vs 采购 vs 私有化部署

自建的最大成本不是开发,而是持续维护和口径演进。我见过自建系统的团队,两年后维护成本超过当初开发成本的三倍。

采购的优点是成熟度高、迭代快;风险是数据合规和厂商依赖。对 100 人以上、有数据合规要求的中大型组织,私有化部署通常是更现实的选项,既能保留平台能力,又能满足合规要求。

如果原来用的是海外工具,还要考虑迁移成本。历史项目数据是组织的记忆资产,重建代价很高,所以我一般建议优先选择支持平滑迁移的平台,而不是推倒重来。

4. 一次性大改 vs 小步迭代

一次性大改看起来更彻底,但风险极高,因为管理机制依赖人的行为改变,行为改变需要时间和正反馈。小步迭代的好处是每一步都能验证,坏处是容易半途而废。

我的建议是“框架一次到位,动作分批落地”。也就是七步闭环的框架在方案里一次讲清,但每次只改一到两个动作,两周复测一次,这样既有整体性,又有迭代空间。

项目目标目标对齐全流程:管理层效率提升与一文讲清

九、7 天启动清单与下一步

如果你读到这里想立刻动手,我会建议不要试图一次改完。下面这个 7 天清单是我在多个项目里验证过的最小启动路径,每天只做一件可控的事。

天数 动作 产出物
Day 1 做目标歧义诊断:让 3 位负责人各自写下当前项目的成功标准 差异清单,标注分歧点数量
Day 2 统一 3-5 个核心指标口径 指标口径定义表初版
Day 3 开一次结构化对齐会,严格按议程执行 会议纪要与决策清单
Day 4 拆解责任与依赖,填写依赖矩阵 依赖矩阵,标注高风险项
Day 5 建立跟踪看板,明确只跟踪偏差与阻塞 看板视图与周评审节奏
Day 6 做一次快速复盘,重点找机制失效点 机制修改清单
Day 7 固化机制:确定会议节奏、升级规则、复盘周期 一页纸对齐机制说明

我想强调清单里第 1 天的价值。让三位负责人各自写下成功标准,是成本最低、暴露问题最快的动作。如果你发现三个人写出的标准差异超过 30%,说明这个项目已经在漂移,只是还没到暴露的时候。

最后总结一下我最想传达的独特判断:目标对齐不是让所有人意见一致,而是让冲突可见、优先级可决策、依赖可管理、执行可追踪。它的收益不体现在员工更努力,而体现在管理层少开重复会议、少做重复决策、少处理本应下沉的例外。

所以下一步不是去买工具,也不是去开动员会,而是先回答三个问题:你们的成功标准是否只有一份?你们的优先级冲突是否有书面裁决?你们的跨部门依赖是否有对账节奏?这三个问题里,哪一个现在无法回答,就从那个地方开始改。

机制跑顺之后,再考虑用平台固化。像 PingCode 这类面向中大型组织、支持私有化部署、支持 Jira 平滑迁移的平台,适合在机制已经清晰、需要长期稳定执行的阶段接入,用来承载口径、依赖和跟踪这三件事。顺序对了,工具是杠杆;顺序错了,工具是负债。

常见问题解答(FAQ)

1. 项目目标对齐全流程到底包含哪几步,少一步会怎样?

我们公司今年第一次推目标对齐,领导让我写个流程出来,我翻了半天资料,发现大家讲的都不太一样,有的说三步,有的说七步,我也不知道该信谁。我担心流程太长了推不动,又怕漏掉关键环节后面返工。

完整的项目目标对齐全流程是七步闭环:战略解码、目标设定、口径统一、对齐会议、分解承接、执行跟踪、复盘激励。判断要不要省某一步,看的是风险和代价,不是看步骤数量。战略解码省略,团队会做出看起来正确但和公司方向无关的项目;口径省略,后面每次汇报都要重新吵一遍数据;对齐会议省略,目标和责任只停在邮件里;

分解承接省略,跨部门依赖会在执行中途爆出来;跟踪和复盘省略,问题只能等到项目结束才发现。真要压缩,可以合并会议形式和跟踪节奏,但口径统一、责任人和依赖关系这三项不能省,因为它们是后面所有返工和扯皮的源头。

落地时建议先把七步画成一页纸,标出每一步的输入、输出和负责人,再按公司规模决定每步做多重,而不是直接砍步骤。

2. 管理层到底在目标对齐这件事上要做什么,为什么总说效率低?

我自己是部门负责人,每次开目标对齐会都觉得在陪跑,会上讨论得挺热闹,会后该怎么样还怎么样,我的时间花了不少但项目还是延期。我也想知道,到底是我没做好,还是这套机制本身就有问题。

管理层在目标对齐里真正要做的是四类动作:定方向、做取舍、给边界、清障碍。定方向是明确哪些目标必须做、哪些明确不做;做取舍是资源有限时排出优先级,而不是把所有目标都标成重要;给边界是说清负责人、预算、时间和验收标准;清障碍是处理跨部门依赖和例外升级。

效率低往往不是因为会多,而是因为这些动作在会上没被完成,会议变成了信息同步和意见表达。判断标准很简单:一次对齐会结束后,能不能输出一份包含目标、负责人、优先级、资源边界、验收标准、依赖关系六项要素的纪要。如果输出不了,这次会基本等于没对齐。

可执行的做法是提前把议题和决策项发给参会人,会上只做取舍和拍板,会后由专人跟踪纪要里的行动项,超期未决的升级到上一层。

3. 目标对齐会议怎么开才不变成重复讨论?

我们每周都在开对齐会,但感觉每次都在讨论上个月讨论过的事,参会的人越来越多,会议时间越来越长,结论却越来越模糊。我想知道有没有一套能让对齐会真正有产出的开法。

对齐会要开成决策会,不是通知会,也不是讨论会。关键在四个设计:输入、议程、决策规则、输出。输入是开会前必须交齐的材料,包括目标草稿、指标口径、资源需求和依赖清单,没有输入就不进会;议程按决策项排列,每项写明需要谁拍板、备选方案是什么;决策规则要事先约定,比如优先级冲突由谁最终裁定、什么情况升级;

输出是当场确认的纪要,包含结论、负责人、截止时间和例外处理方式。会议时长建议控制在九十分钟以内,议题超过五个就拆会。判断一场对齐会是否有效,看会后一周内有多少行动项在推进,而不是看会上大家是否达成一致表情。

如果同一个议题连续两次没有结论,说明决策权限没给到会场,或者输入材料不完整,这时候要停下来修机制,而不是继续加会。

4. 目标对齐做完之后怎么判断有没有真的对齐,有没有可量化的口径?

我们花了两个月做目标对齐,写了很多文档,也开了好几轮会,但老板问我效果怎么样的时候,我拿不出一个说法。我不想编一个效率提升百分之几十的数字,但又确实需要一个能说明问题的判断方式。

不要用单一的效率提升百分比来证明对齐效果,那个数字很难有可信口径。更稳妥的做法是用一组过程指标加结果指标来判断。过程指标包括:重复议题在会议中出现的次数是否下降、跨部门依赖在项目中期才暴露的数量是否减少、同一个指标在不同部门报表里口径不一致的项数是否归零、行动项按期关闭率是否上升。

结果指标包括:项目里程碑按期达成率、需求变更导致的返工次数、决策从提出到拍板的平均周期。建议在启动对齐前先记录一到两周的基线值,对齐运行一个月后再对比,这样数字才有参照。判断是否真对齐,还有一个更直接的检验:随机找两个相关部门的人,分别问同一个目标的优先级和验收标准,如果回答一致,说明对齐落地了;

如果答案不同,说明还停在文档层面。

核心关键词

读者评论

魏
魏若宁

文章把目标对齐全流程讲得很系统,六个必备要素那张表尤其实用,可以直接拿来自查团队当前缺了哪一项。不过数据多来自脱敏样本和情景推演,参考时还是要结合自己组织的实际情况判断。

龙
龙宇轩

管理层时间审计那段很有共鸣,同步类和救火类会议合计超过四成,本质是授权规则不清。相比之下优化会议技巧确实治标不治本,先把决策权和升级规则定下来才有效。

钱
钱程

八个误区里“追求全员满意而非冲突可见”说得最到位。没有争论的对齐会往往意味着分歧被藏起来,等资源投下去才爆发,代价更大。

田
田依诺

七步闭环的骨架清晰,每步都标了管理层要做什么,比只讲理念的文章落地。但流程真正跑起来还是依赖管理层愿意花时间做取舍,工具和模板解决不了这一层。

文章包含AI辅助创作:项目目标目标对齐全流程:管理层效率提升与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/311352
