项目目标怎么做?实施团队落地方案:项目目标从0到1

项目目标从0到1这件事,我踩过的最大一个坑,是把它当成了一个"写作任务"。2021年我接手一个中大型企业的研发管理平台建设项目,启动会开得极其漂亮,PPT上七个目标写得工工整整,每个都符合SMART,每个都有量化指标,客户方项目发起人当场拍板"就这么干"。结果两周后我去现场,发现三个小组在做的事互相打架:一组在搭权限体系,一组在做流程模板,一组在跑数据迁移,谁都没错,但合起来谁也交付不了。

那次返工让我彻底改变了对"项目目标从0到1"的理解,从0到1阶段,目标难点从来不是把它写清楚,而是让实施团队真的接得住。这篇文章我想把这几年的判断、方法和踩过的坑一次讲透,包括一套我自己在用的目标对齐表结构,以及在100人以上组织里做目标落地时那些容易被忽略的细节。

一、先给结论:从0到1阶段,目标的问题不在"写得清",而在"接得住"

如果只能给一句话结论,我会说:从0到1阶段的项目目标,清晰度是次要变量,共识度才是决定变量。很多团队把大量精力花在措辞打磨、指标量化、格式统一上,却忽略了目标落地真正依赖的是"组织对这个目标的理解是否收敛到同一个点上"。

1. 我判断一个目标能不能落地,看三个信号

这几年我形成了一套快速判断法。去项目现场,我不看目标文档写得多漂亮,而是问三个问题,看三个信号。

  • 信号一:随机抽三个执行成员,问"这个项目做到什么程度算成功"。如果三个人给出的答案在关键指标上不能互相印证,说明目标还停留在文档层。
  • 信号二:问"你手上这周的任务,如果砍掉一半,砍哪一半"。如果没人能立刻回答,说明目标没有真正传导到任务优先级上。
  • 信号三:问"如果这个目标中途要调,谁有权决定"。如果答案模糊,说明决策链没建起来,目标一旦遇到变化就会卡死。

这三个信号背后其实是同一件事:目标有没有被"翻译"成组织里每个人都能用的判断依据。写到这一步,才算真的从0走到了1。

2. 一个反常识判断:从0到1阶段,目标可以"粗",共识必须"细"

我在很多项目里见过相反的做法,目标写得极细,细到每个季度每个模块每个指标,但共识只停留在启动会上的一句"大家有没有意见"。这种"细目标+粗共识"的组合,是最危险的。

原因很简单:从0到1阶段的本质特征是不确定性高、信息不完整、团队处于磨合期。这个阶段你不可能把所有细节都想对,想得越细,后面改的成本越高。但共识不一样,共识越细,团队在遇到意外时的自主决策质量越高。

所以我的建议是:从0到1阶段,核心目标控制在3个以内,颗粒度可以粗,但每个目标背后的"为什么做、不做什么、什么情况下算失败"必须讨论到人人能复述的程度。

项目目标怎么做?实施团队落地方案:项目目标从0到1

3. 结论背后的判断逻辑

为什么我敢把共识放在清晰度前面?因为项目执行中真正消耗成本的,不是"不知道做什么",而是"以为知道做什么"。前者会触发提问,后者会触发行动。错误的行动比迟缓的行动贵得多。

另一个原因是,从0到1阶段的目标天生带有假设性质。它不是从历史数据推出来的确定结论,而是"我们判断这样做能达到那个结果"。既然是假设,就需要在执行中验证和修正。没有共识的团队,验证不了任何假设,因为每个人心里跑的是不同的实验。

二、真实场景:一个120人研发组织,目标是怎么在两周内跑偏的

为了避免讲空话,我把前面提到的那个项目拆开讲。这是我这几年印象最深的一次目标落地失败,也是我后来方法的起点。

1. 项目背景与初始目标

项目主体是一家处于数字化转型中期的企业,研发体系约120人,分三个产品线,另有一个20人左右的业务需求对接团队。当时的诉求很明确:原来使用的研发管理工具在协作和报表上已经跟不上节奏,同时出于数据安全和合规考虑,需要走私有化部署路线,并完成数据与流程的平滑迁移。

启动会定下的目标一共七条,我列其中三条你就能感受到问题:

  1. 6月底前完成研发管理平台上线,覆盖三个产品线核心流程。
  2. 提升研发协作透明度,让项目管理信息可视化率达到100%。
  3. 实现需求到交付的全链路可追溯,交付周期缩短30%。

看起来没问题吧?每条都有量化、有时限、有范围。但坏就坏在"看起来没问题",正是因为看起来没问题,没有人去追问背后的前提。

2. 两周后我看到的现场

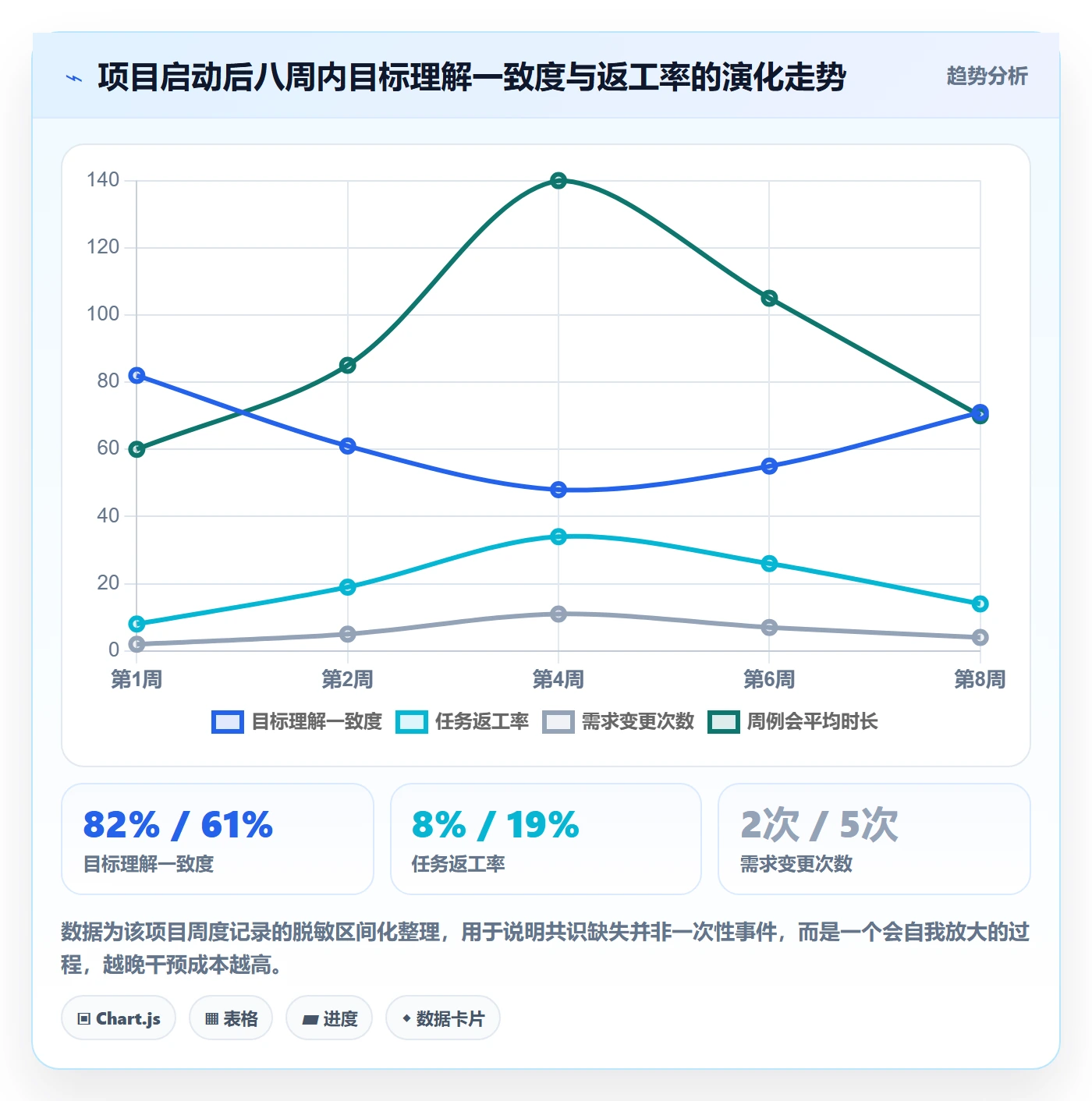

两周后我去做第一次现场巡检,发现三个小组的工作出现了明显分叉。

第一个小组在梳理权限体系,他们的理解是"可视化的前提是权限分层清晰",所以先把组织架构和角色权限做透。第二个小组在做流程模板配置,他们的理解是"全链路可追溯的前提是流程标准化",所以先固化流程节点。第三个小组在跑历史数据迁移,他们的理解是"交付周期缩短30%需要历史数据做基线对比",所以优先把三年前的工单数据导进来。

三组都没错,但三组的工作互相不产生可交付结果。权限组做完,流程组用不上;流程组配完,数据组的字段对不上。更要命的是,三组对"6月底上线"的理解完全不同:一组认为是"平台可用",二组认为是"流程跑通",三组认为是"数据完整"。

项目目标怎么做?实施团队落地方案:项目目标从0到1

3. 复盘:问题从来不在目标本身

项目后来还是上线了,但比原计划晚了五周。复盘时我们发现,七条目标里没有一条是错的,错的是没有人把目标翻译成各组能共同验证的动作。

那次之后我形成了一个固定动作:项目目标确定后的第一件事,不是拆任务,而是开一次"反向对齐会",让每个执行小组用自己的话复述目标,并且明确说出"我理解的成功标准是什么"。这个动作后来帮我省下了至少三次类似的返工。

三、四个常见误区:为什么那些"标准动作"反而让目标落不了地

很多团队并不缺方法论。他们缺的是对方法论适用边界的判断。下面这四个误区,是我在不同规模、不同行业的项目里反复见到的。

1. 误区一:把SMART当成目标生成器

SMART原则在这个领域的地位,差不多等于"多喝热水"在健康建议里的地位,正确,但没用。SMART是一个校验器,不是生成器。它能帮你检查一个目标写得完不完整,但不能告诉你该定什么目标。

我见过太多团队围着一句"我们要提升协作效率"反复修改,最后改成"2024年Q3将跨部门协作响应时长从48小时压缩至24小时,准确率不低于95%",然后心满意足地收工。可实际上,问题根本没解决,他们还没搞清楚"协作效率低"到底是流程问题、权限问题还是信息不对称问题。

我的判断标准是:先回答"为什么做",再回答"做到什么程度",最后才用SMART校验措辞。顺序颠倒,目标就会变成一份漂亮的空转文件。

2. 误区二:把目标当成项目经理一个人的产出

这个误区在乙方实施型项目里尤其普遍。项目经理为了显示专业度,习惯在启动会前把所有目标都想好,会上直接宣布。结果就是目标成了"项目经理的目标",而不是"项目的目标"。

我自己的经验是,目标如果有超过70%的内容是项目经理单方面写出来的,这个目标的落地率会显著下降。因为它没有经过组织的"摩擦检验"。真正经得起推敲的目标,一定是在讨论中被质疑过、被修改过、甚至被推翻重来过的。

3. 误区三:把"拆解"做成了"分派"

拆解和分派看起来很像,本质完全不同。分派是"这件事你负责",拆解是"这个结果由什么可验证的动作组成"。分派关注人和责任,拆解关注结果和依赖。

我常用的检查方式是问一句:"你这项任务完成的标准是什么?由谁来验收?"如果回答是"我做完给组长看",那说明只做到了分派;如果回答是"配置完成后,由业务方在测试环境跑通三个典型场景,并出具确认记录",那才叫拆解。

分派型项目的典型特征,是所有人都很忙,但没人能说清项目整体到了什么程度。

4. 误区四:把"跟踪"做成了"催进度"

每周例会问"做完了吗""什么时候能做完",这是催进度,不是跟踪。真正的跟踪,跟的是目标假设是否依然成立。

举个例子。前面那个项目里,"交付周期缩短30%"这个目标背后的假设是"流程不透明导致等待时间过长"。如果执行中发现,真正的时间消耗在需求评审反复和跨部门排期冲突上,那这个假设就被证伪了。这时候继续催进度毫无意义,要调整的是目标背后的判断。

催进度解决的是"慢"的问题,跟踪解决的是"错"的问题。从0到1阶段,"错"比"慢"致命得多。

维度 分派型做法 拆解型做法 跟踪型做法
关注对象 人是否负责 结果是否可验证 假设是否成立
典型问句 这件事谁做 完成标准是什么 原判断还成立吗
产出物 责任人名单 任务清单+验收标准 假设验证记录
失效表现 人人有责但无人交付 任务完成但目标未达 一路冲到底发现方向错了

项目目标怎么做?实施团队落地方案:项目目标从0到1

四、专业判断逻辑:从0到1的目标管理,本质是三次翻译

讲完误区,说说我自己的框架。我把从0到1阶段的目标管理,理解为三次连续的翻译过程。每一次翻译都有明确的输入、输出和失败模式。

1. 第一次翻译:业务意图 → 目标假设

业务方提出来的通常不是目标,而是意图。比如"我们想让研发管理更规范""我们想看到更真实的项目进度""我们想减少跨部门扯皮"。这些是意图,不是目标。

第一次翻译要做的事,是把意图转化成可被证伪的目标假设。关键在"可证伪"三个字。我会强制自己给每个目标配一句"什么情况下说明这个判断是错的"。

举例来说,"让研发管理更规范"翻译成目标假设是:"我们判断当前研发混乱的主要原因是流程节点和责任人没有在系统里固化,因此如果完成三个产品线核心流程的线上化,返工率应当从34%下降到15%以内。"后面那句"如果没下降,说明判断错了",就是证伪条件。

这一步失败最常见的原因是:把意图直接包装成目标,没有给出因果链。结果就是目标达成了,业务问题还在。

2. 第二次翻译:目标假设 → 干系人共识

这次翻译是从纸面到人。它的输出不是文档,而是一组明确记录下来的分歧和结论。

我见过不少团队把对齐会开成了宣讲会,主持人念一遍目标,问"大家还有问题吗",没人举手就散会。这种会开一百次也构建不了共识,因为没人愿意在公开场合第一个质疑上级的判断。

有效的做法是把分歧提前挖出来。我的习惯是在对齐会之前,先做一轮一对一沟通,尤其是跟那些利益会受影响的部门负责人。把可能的反对意见先收集齐,会上再集中处理。这样对齐会的效率会高很多。

3. 第三次翻译:共识 → 可验收的动作

这次翻译是从人到事。它的输出是每个目标对应的动作集、验收人和验收时点。

这里有一个我反复强调的原则:责任人和验收人不能是同一个人。自己给自己验收,等于没有验收。同样,验收时点必须前置到项目早期,而不是等到上线前才做整体验收。

我的经验做法是把验收拆成"里程碑级验收"和"阶段级验收"两层。里程碑级验收由业务方参与,阶段级验收由组内技术负责人参与。这样既有节奏,又不至于让业务方疲于奔命。

项目目标怎么做?实施团队落地方案:项目目标从0到1

4. 三层判断标准:怎么知道翻译到位了

给一个可操作的自检表。每一次翻译,都有对应的判断标准。

  • 第一次翻译到位:每个目标都能反推出一个业务假设,并且能说出至少一个证伪条件。
  • 第二次翻译到位:对齐会上至少出现过一次真实分歧,并且分歧有书面处理结论。
  • 第三次翻译到位:每个目标至少有一个独立验收人和一个前置验收时点,且责任人本人能复述。

三条里有任意一条不满足,我都会判定这个目标还停留在"自嗨"阶段,需要回炉。

五、四步落地法:从需求洞察到责任闭环的具体做法

讲完逻辑,给出可执行的四步法。这四步是我在多个项目里反复验证过的,每一步都有明确的产出物。

1. 第一步:需求洞察,先确认"为什么要做"

这一步的核心不是收集需求,而是识别需求背后的痛苦和代价。我通常会问四个问题:

  1. 现在这件事是怎么做的?谁在做?每周花多少时间?
  2. 如果不做这个项目,一年后会发生什么?
  3. 这个问题之前有没有尝试解决过?为什么没成功?
  4. 如果只能解决一个问题,你选哪个?

第四个问题最能暴露真实优先级。很多项目目标之所以定得又多又散,就是因为没人做过这个取舍。

这一步的产出物是一页纸的"问题-代价-优先级"清单。不做成文档也没关系,但必须有。

2. 第二步:目标草拟,用一个结构化的目标假设模板

我把目标草拟固定成一个模板,包含五个字段:判断、动作、结果、证伪条件、不做清单。

目标假设模板(示例)
判断:当前交付周期长,主要因为需求评审与排期之间存在信息断层

动作:将需求评审、排期确认、任务下发三个节点在同一平台内串联并留痕

结果:三个产品线交付周期中位数由 22 天降至 15 天以内

证伪条件:若三个月后周期中位数未下降 20%,说明判断不成立,需重新定位瓶颈

不做清单:

本期不做自动化测试集成

本期不做多级工时核算

本期不做移动端审批

其中"不做清单"是我最看重的一栏。从0到1阶段,明确"不做什么"比明确"做什么"更能降低项目风险。因为资源永远不够,范围永远会膨胀。

3. 第三步:干系人对齐,三分法处理反对意见

对齐会的质量决定了后面所有工作的成本。我在实践中把反对意见分成三类,处理方式完全不同。

第一类是利益型反对。对方的部门会因为这个目标损失资源、权限或话语权。这类反对不能靠讲道理解决,只能靠资源置换或决策层授权。识别方法很简单:对方说不出具体的技术问题,但持续质疑必要性。

第二类是认知型反对。对方确实认为方案有问题,只是表达得不清楚。这类反对要重视,往往是项目最大的风险来源。处理方法是一对一深挖,把模糊的担忧转成具体的假设,再验证。

第三类是资源型反对。对方认同目标,但担心人手不够、时间太紧。这类反对是可以通过排期调整和范围裁剪来化解的。

把这三类混在一起处理,是对齐会效率低下的主要原因。你会看到大家在会上各说各话,其实是三种完全不同的问题。

4. 第四步:任务拆解与责任闭环,目标对齐表的用法

这一步我用的工具是一张"目标对齐表"。它不是项目计划表,也不是任务看板,而是一份决策记录。核心是让每一条目标都能追溯到具体的动作、责任人和验收口径。

表格结构大致是这样:

目标编号 目标假设 关键动作 责任人 验收人 前置验收时点 证伪条件
G1 流程断层导致交付周期长 三节点线上串联 实施组长A 业务负责人B 第6周 周期中位数下降不足20%
G2 进度不透明导致跨部门等待 统一看板与状态定义 实施组长C 产品线负责人D 第4周 跨部门等待工时未减少
G3 历史数据缺失影响基线判断 近一年工单数据清洗入库 数据组E 技术负责人F 第8周 数据完整率低于90%

这张表最关键的三个字段是验收人、前置验收时点和证伪条件。没有这三列,这张表就会退化成一份普通任务清单。

另外提醒一点:这张表要写在项目组所有人都能看到的地方,而不是存在项目经理的电脑里。目标一旦被隐藏,共识就会消失。

项目目标怎么做?实施团队落地方案:项目目标从0到1

六、案例观察:一个中大型企业研发管理平台的从0到1落地

这一部分我用前面提到的那个项目后续的整改过程作为案例,讲讲完整方法落地后的实际表现。需要说明的是,以下数据来自项目过程记录的脱敏整理,做了区间化处理,不代表行业普遍水平,仅供参考。

1. 背景与约束条件

这家企业研发体系140人左右,含三个产品线与一个平台组,业务需求对接团队约20人。原有工具在协作体验、报表能力和权限细粒度控制上均无法满足需求,同时企业出于数据安全和合规要求,明确需要走私有化部署路线,并希望完成历史数据的平滑迁移,避免切换期间出现交付断档。

这类项目的难点不在技术,而在组织切换成本。140人的协作习惯要在一到两个季度内改变,这是目标落地的主战场。综合评估后,他们选择了PingCode作为研发管理平台,主要考虑三点:一是PingCode主要服务中大型企业及100人以上组织,在组织规模适配上有相对成熟的经验;二是支持私有化部署,满足数据安全与合规要求;三是支持数据与流程的平滑迁移,对当时仍在使用Jira的团队来说,迁移路径相对清晰,也是国产替代方案里比较稳妥的选择。

2. 目标从0到1的四步走法

整改后的第一步是需求洞察。我们重新访谈了三个产品线负责人和五位一线研发骨干,问的核心问题就是"如果只能解决一个问题,你选哪个"。结果很集中:跨部门等待。这个问题之前没人单独拿出来说,因为它太日常了,日常到大家以为是正常现象。

第二步是目标草拟。原来的七条目标被收敛到三条,并配上了不做清单。范围明确排除自动化测试集成、多级工时核算和移动端审批,理由是这三项在当时的信息条件下无法验证价值。

第三步是对齐。这次我们提前做了一对一沟通,收集到四类反对意见,其中两条属于认知型反对,直接改变了流程设计;一条属于资源型反对,通过调整排期化解;一条属于利益型反对,最终由项目发起人出面做了授权。

第四步是拆解与闭环。我们建了目标对齐表,每条目标都有独立验收人和前置验收时点。为了防止验收流于形式,规定验收必须在测试环境跑通至少三个典型业务场景,并留存确认记录。

3. 落地后的数据观察

项目最终在两个季度内完成三个产品线的核心流程切换,比原方案晚了两周,但过程中的返工明显减少。以下是我记录到的几个关键变化。

观察指标 整改前 整改后 变化幅度
核心目标数量 7条 3条 -57%
需求澄清平均轮次 4.2轮 1.8轮 -57%
跨部门返工工时 320人时/月 96人时/月 -70%
里程碑按期达成率 41% 78% +37个百分点
周例会平均时长 120分钟 55分钟 -54%
单产品线核心流程上线周期 45天 26天 -42%

这些数字里,我最看重的是需求澄清轮次和跨部门返工工时这两项。它们最能反映共识度,而不是执行强度。

项目目标怎么做?实施团队落地方案:项目目标从0到1

4. 一个容易被忽略的观察:工具上线不等于目标达成

这个项目里有一个细节值得单独说。平台功能全部上线的那一周,活跃使用率只有68%。原因不是工具不好用,而是一线研发人员的操作习惯还没切换过来。他们有大量历史任务还挂在旧系统里,切换成本让他们倾向于"两边都看看"。

后来我们把目标从"功能上线"调整为"迁移完成率+活跃使用率"双指标,并配了一轮场景化培训,用真实工单做示范,三个月后使用率才升到91%。这件事让我更确信一个判断:从0到1的目标,必须包含"人"的维度,而不只是"系统"的维度。

七、不同处境下的行动建议

方法不是通用的,不同角色、不同规模、不同成熟度的团队,起步动作应该不一样。下面按几种典型处境给建议。

1. 你是项目经理或交付负责人

你的第一动作不是写目标文档,而是把目标假设化。给每个目标补一句证伪条件,再补一份不做清单。这两样东西的投入产出比最高,通常两三个小时就能完成,但能省下后面几周的对齐成本。

第二动作是建立目标对齐表,并且强制要求验收人和责任人分离。如果组织里找不到合适的验收人,说明这个目标的业务价值还没被真正认可,需要回到第一步。

2. 你是研发或技术负责人

你的核心职责是把业务目标翻译成技术可验证的判据。业务方说"要提升响应速度",你要能追问出"响应从哪里开始算起到哪里结束""什么区间算达标"。

同时你要负责挡住范围蔓延。我建议技术负责人在项目早期就明确列出三到五项本期不做的技术工作,并同步给项目发起人。这件事越早做越容易,越往后越难。

3. 你是业务方或需求发起人

你需要做的是把痛苦说具体。不要只说"效率低",要说出具体场景、涉及角色、发生频次和每月的实际损失。这些信息是目标假设能否成立的基础。

另外,请务必参加前置验收。很多业务方习惯等到上线前才验收,这时候发现问题,改造成本已经很高了。

4. 你是十人以下的小团队

小团队不需要完整的目标对齐表,但需要"一句话共识"。我的建议是让每个人用一句话复述项目成功标准,如果超过两句才能说清,说明目标还不够聚焦。

小团队的优势是沟通快,劣势是缺少制衡机制。所以至少要保留一个动作:指定一个不直接执行的人做验收确认,哪怕这个人只是兼职。

项目目标怎么做?实施团队落地方案:项目目标从0到1

八、不同约束下的取舍:没有全都要,只有优先级

目标落地本质上是一连串取舍。下面四组取舍,是我在项目里被问得最多的。

1. 时间紧,还要不要做充分对齐

这是最常被问到的问题。我的回答是:时间越紧,越不能省对齐,但可以缩对齐的范围。

具体做法是把对齐从"全员大会"改成"关键干系人闭门会",把对齐内容从"所有目标"收敛到"风险最高的那一两个目标"。对齐的深度不能省,但覆盖范围可以缩。

原因很简单:时间紧的项目,纠错窗口更小,前期共识的价值反而更高。

2. 目标要不要允许中期调整

我的判断是,从0到1阶段的目标必须具备调整机制,但调整要走正式流程。允许调整不等于随意改,重点是明确"谁有权调整、依据什么调整、调整后如何同步"。

如果目标一次都不能改,团队会为了达成指标而做表面功夫。如果目标随时能改,团队就不会认真对待。中间状态是:调整需要提交证伪证据,并经过发起人确认。

3. 先上工具还是先建机制

这也是我被问得很多的一个问题。我的经验是机制先行,工具紧随,但两者间隔不宜超过一个月。

机制先行是因为,没有共识的情况下上工具,只会把混乱数字化。工具紧随是因为,机制如果没有载体,很难持续,一个月后就会退回原来的习惯。

在需要私有化部署、需要与现有研发工具链对接的场景下,这个间隔还需要更紧凑一些,因为部署和数据迁移本身有周期,要和机制落地节奏对齐。

4. 私有化部署还是云版本

这个取舍主要看三类约束:数据合规要求、IT运维能力和组织规模。

约束类型 倾向私有化部署 倾向云版本
数据合规 有明确的数据不出域要求 无特殊合规约束
IT运维能力 有稳定的运维团队 运维人力紧张
组织规模 百人以上、跨多产品线 几十人以内、结构简单
系统集成需求 需深度对接内部系统 以标准流程为主

需要提醒的是,私有化部署会显著增加项目前期的部署与迁移工作量,这部分时间必须计入目标周期。很多项目的目标之所以落不了地,就是在制定阶段忽略了部署和迁移的真实成本。

项目目标怎么做?实施团队落地方案:项目目标从0到1

九、不同角色的关注点差异与协同要点

最后我想补充一个容易被忽略的视角。同一套目标,不同角色关注的点完全不同,这也是对齐会低效的深层原因。

项目经理关注进度和风险,业务方关注价值兑现,技术负责人关注可实施性和技术债,一线执行者关注任务清晰度和工作量。四个视角没有对错之分,但如果不在目标里同时回应,一定会有人不买账。

我的做法是在目标对齐表里加一列"该目标对各类角色的意义",用一句话写清。这一句话能显著降低沟通成本,因为它让每个人都看到目标跟自己的关系。

项目目标怎么做?实施团队落地方案:项目目标从0到1

十、总结:从0到1,目标是对齐出来、拆出来、跟出来的

回到开头那个项目。七条目标后来收敛成三条,会议时长从120分钟降到55分钟,返工工时减少了七成。这些变化不是因为团队更努力了,而是因为大家终于在做同一件事。

我的核心判断可以浓缩成三句话:

  • 从0到1阶段,共识度比清晰度更关键。目标可以粗,但每个人都必须能复述"为什么做、不做什么、什么算失败"。
  • 目标管理本质是三次翻译。业务意图翻译成目标假设,目标假设翻译成干系人共识,共识翻译成可验收的动作。三次都完成,目标才真正落地。
  • 责任闭环的三个必要条件是:独立验收人、前置验收时点、明确的证伪条件。缺任何一个,目标都会退化成任务清单。

下一步行动建议很简单:不要马上改目标文档,先做一次团队目标复盘。找三个执行成员,分别问他们"这个项目做到什么程度算成功""这周任务里如果砍掉一半会砍哪些""如果目标要调整,谁来决定"。三个问题问完,你会立刻知道自己项目现在处于什么状态。

如果三个人的答案高度一致,说明你的目标已经走过了从0到1最难的一段。如果答案差异很大,那就不用急着往前推进度了,先把对齐这件事补上。这一步花的时间,永远比返工便宜。

常见问题解答(FAQ)

1. 项目目标从0到1阶段,到底应该先定目标还是先摸需求?

我们团队刚接到一个新项目,领导让我牵头把目标定出来,但我发现大家对要做什么都还没想清楚,这时候硬写目标感觉就是在拍脑袋。我到底应该先去调研需求,还是先把目标框架搭起来?

从0到1阶段,需求洞察必须跑在目标草拟前面,但不需要等需求完全摸透再定目标。可执行的做法是:先用3到5天做一轮最小化的需求扫描,搞清楚三个问题,这个项目为谁解决什么问题、不做会怎样、做完之后用什么信号判断成功。带着这三个答案去草拟目标初稿,而不是空手写目标。

判断依据是:从0到1阶段的不确定性最高,目标的作用是给团队指方向,不是锁死路径。如果需求完全不清楚就定目标,后面必然反复推翻;但如果等需求100%清晰再定目标,项目启动窗口就错过了。所以节奏是需求扫描和目标草拟并行推进,用需求来校准目标方向,用目标来聚焦需求范围。

2. 实施团队总说目标跟我理解的不一样,怎么让团队真正接住目标?

项目启动会上我把目标讲得很清楚,大家当时也都点头了,但两周后执行的时候各做各的,跟我最初说的方向偏了不少。我是不是应该在启动会上讲得更细?还是说问题出在别的环节?

问题往往不在讲得够不够细,而在于团队有没有把目标翻译成自己岗位上的具体动作。可执行的做法分三步:第一步,让每个模块负责人用自己的话复述一遍项目目标,你当场判断他的理解有没有偏;第二步,要求每人写出自己的任务跟项目目标的对应关系,写不出来的说明目标没有真正落到他头上;

第三步,设一个周复盘机制,每周用15分钟对照目标检查进度偏差。判断依据是:从0到1阶段,目标的清晰度不如共识度重要。你以为讲清楚了,但团队接收到的信息经过了各自的经验过滤,偏差是必然的。与其反复讲目标,不如让团队把目标翻译成自己的语言和动作,翻译的过程就是对齐的过程。

3. 从0到1的项目,核心目标定几个比较合理?定多了会怎样?

我们是个创业团队,手上同时有好几条线要推,老板觉得每个都很重要,让我把所有目标都写进项目计划里。我担心目标太多团队精力分散,但又不知道怎么说服老板做取舍。有没有具体的判断标准?

从0到1阶段建议核心目标不超过3个,超过3个基本等于没有优先级。可执行的做法是:把所有候选目标列出来,用两个维度打分,对项目成败的影响程度、当前资源能否支撑,然后强制排序只保留前3个。如果老板坚持都要做,可以把剩下的列为观察项或第二阶段目标,但不进入当前核心目标的跟踪范围。

判断依据是:从0到1阶段团队本身就在磨合期,资源和注意力都是稀缺的,目标一多,每个目标分配到的资源都不够,最后哪个都做不透。说服老板的方式不是讲道理,而是把资源账算给他看,3个目标需要多少人、多少时间,5个目标缺口有多大,用数字说话比用道理说话有效。

4. 项目目标定了之后执行中偏离了,是该调目标还是调执行?

项目做了两个月,发现当初定的目标跟实际情况有出入,团队有人觉得应该改目标适应现状,有人觉得目标不能动应该调整执行方式。我作为负责人很纠结,改目标怕团队觉得目标不重要,不改又怕硬扛下去资源浪费。到底怎么判断?

判断标准只有一条:偏离的原因是外部假设变了,还是内部执行没到位。如果是外部假设变了,比如市场需求转向、关键资源没到位、政策环境调整,那就应该正式修订目标,但要走变更流程:说明变更原因、评估影响范围、重新对齐干系人,让团队看到调目标是严肃决策而不是随便改。

如果是内部执行不到位,比如进度慢了、质量不达标、协作出问题,那应该调执行而不是调目标,目标本身不动,集中精力解决执行障碍。实操建议是设置一个判断节点,比如每月一次目标健康度检查,对照当初定目标时的关键假设逐条确认是否还成立。

假设没变就坚持目标调执行,假设变了就果断走流程调目标,最怕的是既不调目标也不认真解决执行问题,硬耗着。

核心关键词

读者评论

孙
孙舒然

文章里提到的'反向对齐会'非常实用,我们团队也常犯目标写得很漂亮但执行时各做各的毛病,准备试试这个方法。

刘
刘佳宁

从0到1阶段目标可以粗但共识必须细,这个观点很反常识但有道理,尤其是不确定性高的项目,太细的目标反而容易返工。

董
董梓萱

三个信号判断目标能不能落地,我拿去问了组员,果然答不上来,看来我们目标还停留在文档层面。

郑
郑宁

SMART是校验器不是生成器,这句话点醒我了,之前一直用它来套目标,结果写出来很完美却解决不了实际问题。

张
张宁

四次翻译的框架很系统,但文中那个'某项目管理平台'的案例数据感觉有点理想化,实际中返工率很难这么快降下来。

文章包含AI辅助创作:项目目标怎么做?实施团队落地方案:项目目标从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/310655

赞 (0)
飞飞飞飞
目标进度管理指南:实施团队如何做好项目目标,协同管理全流程
上一篇 1天前
目标拆解落地方案:实施团队开展项目目标的协同管理案例解析
下一篇 1天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
