我做过一个制造业客户的供应链协同项目,立项书上的项目目标只有七个字:“提升供应链协同效率”。八个月后验收会开了三个小时,客户说“效率没提升”,我们说“系统上线了、订单流转从 5 天压到 1.5 天、异常处理量下降 42%”。双方都没有说谎,但双方说的根本不是同一件事。项目最终拖了两个月才签字,尾款被扣了 15%。
复盘时我把责任归到自己头上:问题不在于这句目标定得对不对,而在于从立项到验收之间,没有任何一套制度把这七个字固定住,没有量化口径、没有唯一责任人、没有变更记录、没有前置的验收标准。后来我把这类失败案例归档整理,一共 37 个,其中 34 个都能归到同一句话上:项目目标失败,绝大多数时候不是目标定错了,而是没有人用制度把它从共识管到验收。
这篇内容我打算把这套东西讲透:项目目标的全流程到底有哪几个环节、每个环节必须产出什么、实施团队的制度该设计哪八个模块、模板长什么样、不同规模团队该怎么取舍,最后给一条 30/60/90 天的落地路线。全部来自我自己带过的项目和踩过的坑,不是教科书搬运。
一、先给结论:项目目标是“管理闭环”,不是“立项书里的一段话”
1. 我的三条核心判断
判断一:项目目标必须能被四个要素锁住,对象、结果、指标、时限。缺任何一个,目标就会在某个环节变成可以各自解释的口号。上面那个供应链项目,“对象”是订单流转环节,“结果”是效率提升,但“指标”和“时限”都空缺,于是双方各自脑补了一套标准。
判断二:项目目标管理是一条八环节的链,断在哪一环,代价就在哪一环结算。八个环节是:战略对齐、目标定义、目标分解、计划与资源匹配、执行跟踪、变更控制、验收移交、复盘沉淀。链条前端的疏漏会以复利形式在后端放大。
判断三:实施团队制度,是让这条链转起来的规则系统。制度要解决的只有六件事:谁负责、谁决策、怎么同步、怎么变更、怎么升级、怎么激励。凡是绕开这六件事写出来的“项目管理制度”,基本都是墙上的装饰。
2. 一句话测试你的项目目标是不是“可管的”
我在内部做目标评审时,只问一个问题:“如果明天项目组全部换人,新来的人只看这份目标文档,能不能判断出'做到什么程度算成功'?”回答“能”,目标就是可管的;回答“要看情况”“得问一下当时的老板”,目标就需要重写。
| 维度 | 不可管的目标 | 可管的目标 |
|---|---|---|
| 表述 | 提升供应链协同效率 | 订单端到端流转时长从 5 个工作日压缩至 2 个工作日以内 |
| 对象 | 整个供应链(模糊) | 华东区 3 个工厂的采购到入库流程 |
| 指标 | 效率(无口径) | 平均流转时长、超时订单占比 ≤3% |
| 时限 | 项目结束前 | 2024-06-30 完成首批 3 工厂上线,7-08 至 8-08 连续 4 周达标 |
| 责任人 | 项目组共同负责 | 业务侧唯一责任人:供应链总监;交付侧唯一责任人:实施经理 |
| 验收方式 | 客户满意即可 | 以系统日志导出的 4 周数据为准,双方项目经理签字确认 |
右边这一列不是“更专业的写法”,而是“唯一能拿去验收的写法”。左边那一列在立项会上没人反对,因为每个人脑子里想的都不一样,散会后各回各家,分歧就冻结在那里,等到验收时集体解冻。

二、目标为什么总在验收时崩掉:三个真实场景
1. 场景一:目标写成了愿望,验收就变成了议价
某零售客户的会员系统项目,目标是“提升会员活跃度”。交付后我把数据拉出来:日活提升 27%,复购率提升 9%。客户方运营负责人说:“我们要的是活跃度,不是活跃数。”,他要的是社群互动频次。这两个解释在合同里都能站住脚,于是最终的解决方案是:我们免费加了三个月的社群运营功能,等价于项目利润的 40%。
这就是目标口号化的代价。它不是导致项目失败,而是导致项目“赢了履约、输了利润”。
2. 场景二:变更靠口头,责任靠记忆
另一个项目,客户在中期口头提出“把对账模块也纳入本期范围”。当时的实施负责人觉得关系不错,点头答应了,没有走任何流程。三个月后客户催对账模块,实施团队说“那是二期内容”,客户说“你们当时答应了”。没有会议纪要、没有邮件、没有工单,最后项目多了 6 周工期和 80 多人天,全部由我们承担。
口头变更的成本不会消失,它只是延后到验收那天一次性结算,而且通常带利息。我后来统计过自己经手的项目,凡是变更没有登记的,平均会在验收阶段多消耗原工期 11% 到 18% 的时间,用于“重新对齐当初到底答应了什么”。
3. 场景三:三个人负责,结果等于没人负责
我见过一份责任矩阵,同一个“数据迁移”任务后面写了四个角色:实施顾问、开发负责人、客户 IT、项目经理。看起来很周全,实际执行时每次出现问题,四方都在等别人先动。这个任务最终延期 23 天,而所有人复盘时都觉得自己没错,因为他们确实都被写进去了。
多人负责是规避风险的写法,也是制造风险的写法。一个任务只能有一个“A(Accountable)”,其余人只能是“C(Consulted)”或“I(Informed)”。这一点我在第四部分还会展开。
4. 一组来自我经手项目的观察数据

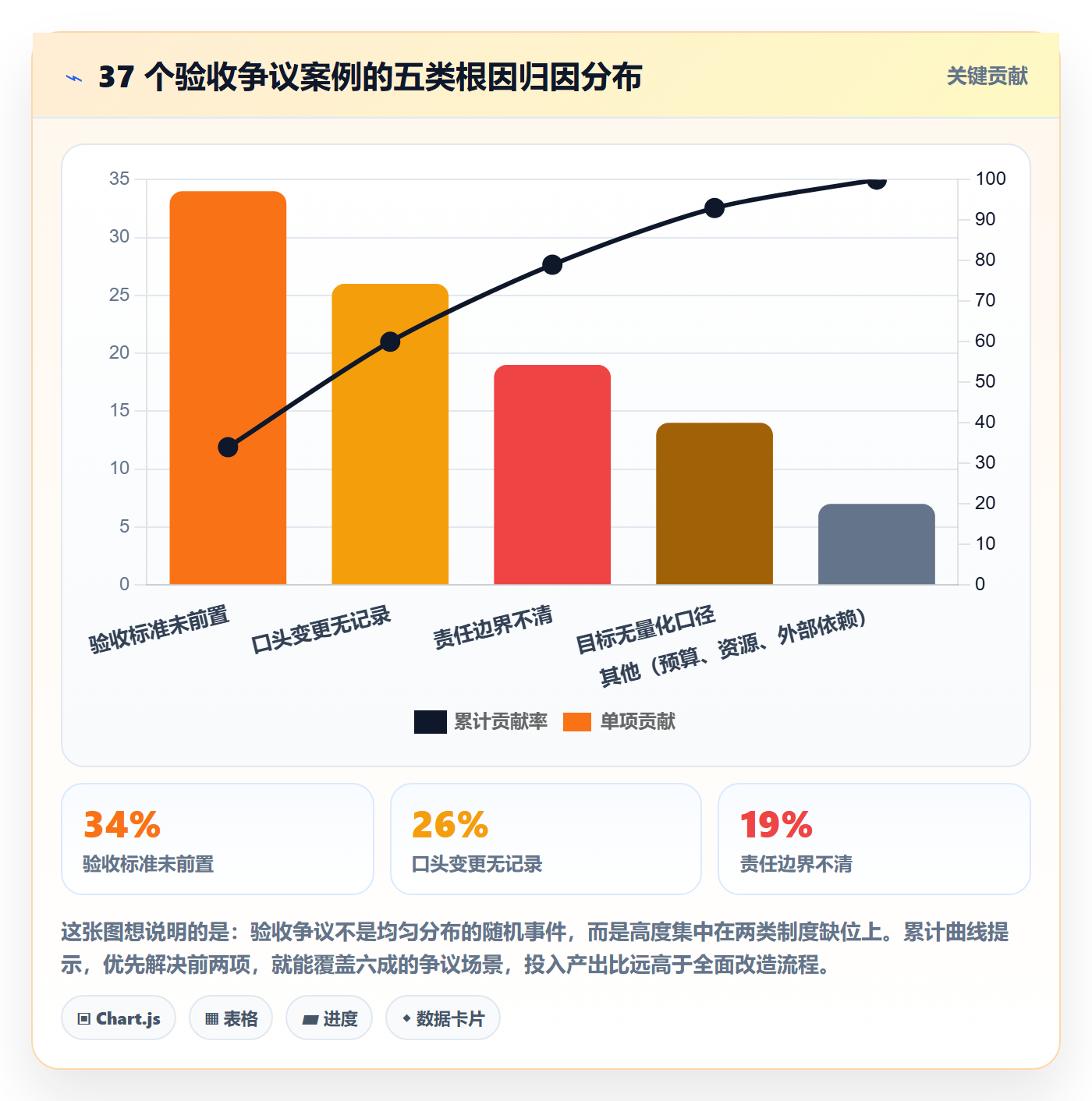

下面这张图来自我归档的 37 个验收争议案例。它不是行业统计,是我的个人样本,样本量不大,但归因逻辑我认为是站得住的:前两项合计占 60%,而这两项都不是技术问题。

三、项目目标全流程:八个环节,每个环节必须有输出物
这一节我用统一的格式写:每个环节给出输入、关键动作、输出物、制度嵌入点和常见失败。之所以强调“输出物”,是因为没有输出物的环节等于没做,它只存在于参与者的记忆里,而记忆会在人员流动时清零。
1. 战略对齐与干系人预期管理
输入是业务战略、年度经营目标、预算约束。关键动作不是开会宣讲,而是把“谁因为这个项目受益、谁因为这个项目增加工作量”一张一张列出来。受益者是盟友,增加工作量的人往往是隐蔽的阻力源。
- 输出物:干系人清单(含影响力、态度、关切点)、预期差异记录表
- 制度嵌入点:立项评审制度要求干系人清单必须经业务负责人确认
- 常见失败:只对齐了发起人,没对齐被改变工作方式的一线主管,导致上线后消极使用
2. 目标定义与验收标准前置
这是整条链上最关键的一环。我的做法是把目标说明书和验收标准清单放在同一份文档里,一次写完。写验收标准时用“谁、在什么系统、看哪个数据、达到什么阈值、持续多久”的句式,能有效防止模糊表达。
- 输出物:项目目标说明书、验收标准清单、双方签字确认页
- 制度嵌入点:没有签署确认页的项目,不允许进入采购与排期
- 常见失败:把验收标准当成项目末尾的工作,导致标准被“现状倒推”而不是“目标正推”
3. 目标分解与责任映射
分解的原则是“可独立交付、可独立验收”。一个任务如果没法单独验收,就说明它还需要继续拆。分解完成后立刻做责任映射,每个任务填唯一 A、若干 C/I,不填 R(执行者)之外的模糊角色。
- 输出物:WBS 任务清单、RACI 责任矩阵
- 制度嵌入点:任何任务出现两个 A,责任矩阵不予通过
- 常见失败:按部门而不是按交付物分解,结果每个任务都跨部门,谁都不好认领
4. 计划、资源与风险匹配
这一环的动作不是“排甘特图”,而是用同一份任务清单去反查三件事:人力够不够、关键人有没有档期冲突、外部依赖有没有约束。我见过太多计划表排得很漂亮,但关键开发在项目第 3 周有 10 天年假,没人发现。
- 输出物:里程碑计划表、资源投入表、风险登记册(初版)
- 制度嵌入点:关键角色缺位超过 3 天的,计划需重排并重新评审
- 常见失败:计划只标时间不标资源,导致“计划完成率”永远好看、“交付完成率”永远难看
5. 执行跟踪与偏差预警
跟踪的关键不是汇报频率,而是偏差阈值。我通常设三档:进度偏差 3 天以内组内消化、3 到 7 天项目经理上报、超过 7 天进入项目群升级。没有阈值,周会就会变成长篇汇报会,谁都说“略有延迟,下周追上”。
- 输出物:周报与偏差清单、里程碑状态灯、问题升级记录
- 制度嵌入点:周报必须包含“与上次承诺的差异”,而不只是本次进展
- 常见失败:周会只报进度不报风险,风险第一次被公开时已经是事故
6. 变更控制与范围管理
变更不是坏事,无记录的变更才是。我的做法是:任何影响工期超过 2 人天或影响验收口径的变动,必须走同一张单子,申请、影响评估、审批、通知、归档,五步不能少。走完流程再动手,哪怕先做技术预研也要先登记。
- 输出物:变更申请与影响评估单、变更台账、变更后基线版本
- 制度嵌入点:未登记的变更不计入工作量,不予结算
- 常见失败:只记录“变了什么”,不记录“因此放弃了什么”,导致范围只增不减
7. 验收、移交与结果确认
验收不是一次性会议,而是一个有节奏的过程:早期做单元级验收、中期做模块级验收、末期做整体验收。把验收拆开,末期就只剩下确认,不再是谈判。
- 输出物:分阶段验收报告、交付物清单签收单、运维移交记录、培训确认
- 制度嵌入点:验收标准未签收的交付物,不允许进入下一阶段
- 常见失败:把验收当成“客户点头”,没有数据支撑,导致验收结论可被反复推翻
8. 复盘迭代与经验沉淀
复盘必须产出可复用的东西,否则就是集体道歉会。我的要求是:每次复盘至少产出 1 项制度修订建议、1 项模板字段调整、1 份可被下个项目直接引用的场景说明。
- 输出物:项目复盘报告、制度修订记录、模板更新版本、案例库条目
- 制度嵌入点:复盘结论中提出的制度修改,需在下个项目启动前完成评审
- 常见失败:复盘只谈人的问题,不谈流程和文档的问题,下次照错不误
把八个环节串起来看,会发现一个规律:越靠后的环节缺失,代价越大。下面这张图是我在 12 个已完成项目里做的粗略估算,用同一批项目对比各环节输出物缺失时的平均返工人天,数字是情景推演,不是精确统计,但量级关系我认为是稳定的。

四、实施团队制度设计(上):把“谁负责、谁决策”定死
前面讲的是流程,这一节和下一节讲制度。我把八个制度模块分成两组:这一组解决“静态结构”,谁负责、谁拍板、怎么算好、怎么留痕;下一组解决“动态运行”,怎么同步、怎么纠偏、怎么升级。
1. 角色与职责制度
实施团队的角色至少要区分六类:项目发起人(Sponsor)、项目经理、实施顾问、开发/技术负责人、业务对接人、PMO 或质量角色。外包或联合交付时,还要加一类外部供应商对接人。
制度上我只写三件事:每个角色的职责清单、每个角色的决策权限、每个角色的信息接收义务。第三方最容易忽略的是“信息接收义务”,很多人不决策也不执行,但他必须被通知,漏掉他,风险就会从他那里冒出来。
- 最低必要条款:角色清单、职责描述、唯一责任人原则、代位规则(责任人不在时谁顶)
- 落地动作:RACI 矩阵与角色清单一一对应,不允许出现矩阵里有人、清单里没有
- 适用规模:10 人以下可以合并角色,但“唯一 A”不能合并
2. 决策与授权制度
决策慢是实施项目最常见的隐性成本。我观察过一个项目,平均每个跨团队技术决策要等 2.6 天,原因是“要等两边负责人都同意”,而两边负责人谁都不愿意先表态。
制度要明确三档权限:项目经理可自行决策的额度(比如影响 3 人天以内的技术方案)、需要 Steering 决策的事项(范围、预算、里程碑变更)、需要发起人介入的事项(合同、商務、组织调整)。
- 最低必要条款:决策权限表、决策时限(如超 2 个工作日未回复视为默认通过)、决策记录要求
- 落地动作:每个决策事项登记“决策人、决策时间、决策依据、影响范围”
- 常见坑:写了权限表但没写时限,结果权限表变成了推诿的依据
3. 绩效与激励制度
项目目标落不了地,很多时候是因为考核在拆台。如果实施顾问的考核只看“单项目回款”,他就不会愿意在变更评估上多花时间;如果开发只看“需求交付数”,他就不会在意验收标准是否前置。
实施团队的激励必须至少有一条指向“项目整体目标”,而不是只指向个人产出。我的做法是设定一个团队系数:项目按期验收且验收争议次数低于阈值,团队奖金系数上浮;反之则下浮,且与个人绩效共同作用。
- 最低必要条款:团队目标系数、个人贡献维度、验收结果挂钩规则、返工责任归属
- 落地动作:在项目启动会上就把系数规则讲清楚,不要等到年底才公布
- 常见坑:只惩罚失败不奖励预防,导致所有人都愿意“事后救火”而不是“事前登记”
4. 文档与知识沉淀制度
文档制度的核心不是“要求多写”,而是“规定哪些文档是必须的、放在哪、谁有权限、什么时候失效”。我见过实施团队有一百多个文档模板,实际被使用的不到十个。
我的建议是精简到八份核心文档(下一节会给出清单),统一放在一个地方,并且规定唯一信息源:当文档和口头说法冲突时,以文档为准;文档更新的时间戳是唯一有效的版本标识。
- 最低必要条款:核心文档清单、命名与版本规则、存放位置、权限分级、更新时间要求
- 落地动作:把文档完成度纳入里程碑评审的检查项
- 常见坑:要求写得漂亮但没人看,实际上只需要写完就能被检索、可追溯

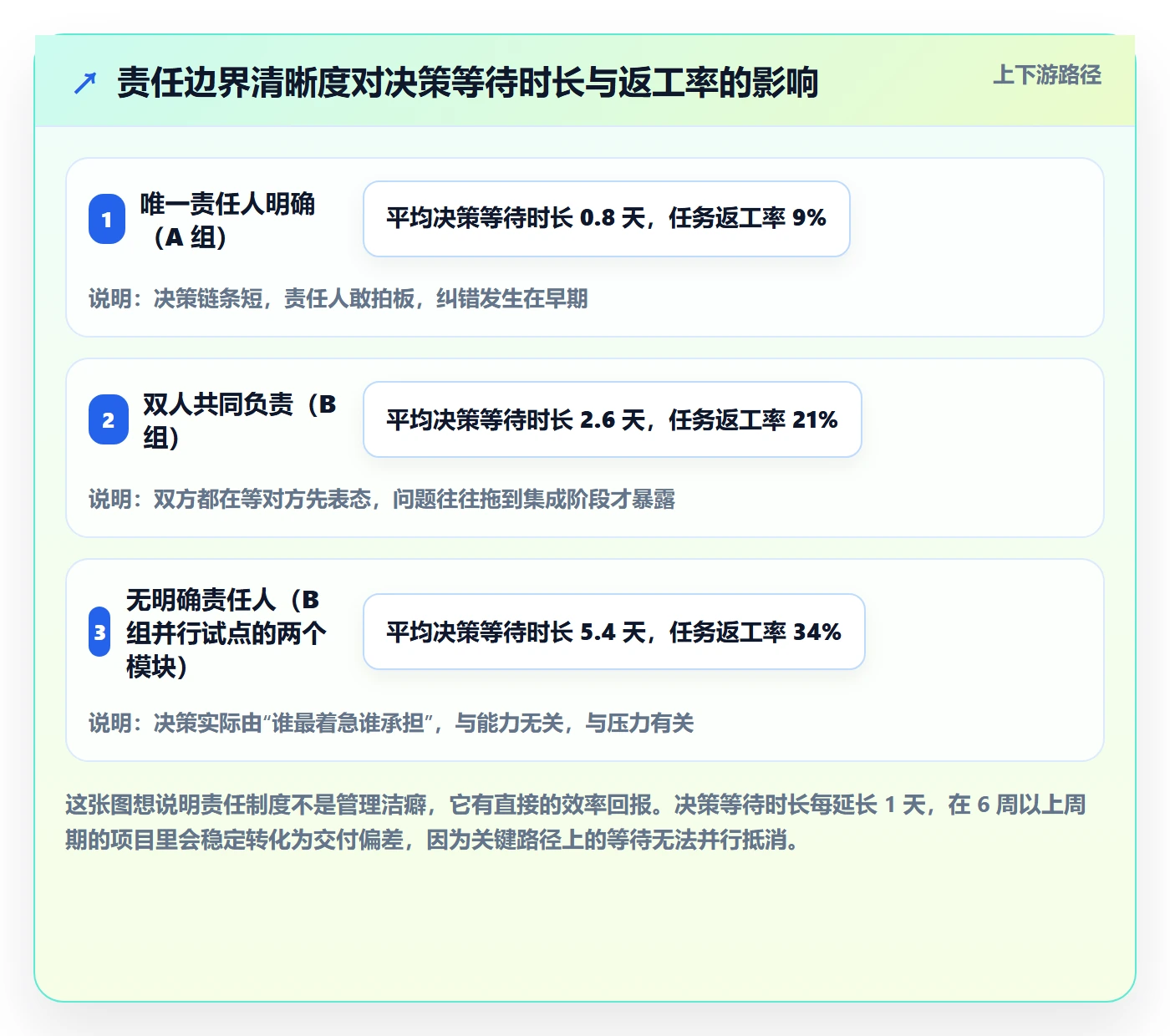

下面这组数据来自我对同一家公司两个交付组的对比观察,两组人员规模和项目类型接近,唯一明显差异是 A 组执行了唯一责任人制度,B 组维持“共同负责”。

五、实施团队制度设计(下):把“怎么同步、怎么纠偏”跑通
1. 会议与报告制度
会议制度的病灶通常是“会太多但没有决策会”。我的设计原则是:每个会议必须有唯一产出物。启动会产出目标说明书与责任矩阵,周会产出偏差清单,里程碑评审产出验收结论,复盘会产出制度修订建议。没有产出物的会议直接取消。
会议频率按团队规模和交付节奏定:10 人以下团队周会 1 次即可;50 人以上或跨地域团队需要增加每日站会与双周风险会,但每场控制在 15 到 30 分钟,只谈偏差和阻塞。
- 最低必要条款:会议清单、每个会议的产出物、参会角色、时长上限、纪要责任人
- 落地动作:纪要中必须包含“待办、责任人、时限”三列,且待办要进入下一场会议的第一页
- 常见坑:周会变成进度朗读会,风险被挤到“其他事项”里用五分钟说完
2. 沟通与协同制度
协同制度要解决的是“信息在哪、找谁问、什么时候升级”。我推行过一条很朴素但极其有效的规则:任何在两个工作日内无法在群内解决的问题,必须升级到对应责任人,而不是继续讨论。这条规则把大量“群里刷屏但没人动”的问题变成了有记录的待办。
另一条是“单一信息源”:需求、变更、进度、风险都必须落在同一个载体上。以前我们同时用邮件、即时通讯、共享表格,结果每次对状态都要三方核对。后来统一到一套项目管理平台后,核对时间从每周 4 小时降到 40 分钟。
- 最低必要条款:信息源唯一原则、升级路径与时限、跨团队接口人指定
- 落地动作:把升级路径画成一张图贴在项目空间首页
- 常见坑:升级被理解为“告状”,需要项目发起人明确表态支持升级机制
3. 目标与范围变更制度
变更制度我在前面讲流程时提过,这里补充制度层面的三个关键设计:变更必须有“放弃清单”、变更必须评估对原始目标的影响、变更必须回写到目标说明书。
第二点最容易被忽略:如果只评估工期和成本,不评估对目标达成的影响,就会出现“加了很多功能,但核心目标指标反而没达成”的情况。制度上应规定,任何变更评估表都必须回答一句:这个变更是否影响原定验收标准?如果影响,如何调整?
- 最低必要条款:变更触发条件、五步流程、审批权限、放弃清单要求、目标影响评估
- 落地动作:统一变更单模板,与合同变更条款对齐,涉及付款的走商务流程
- 常见坑:小变更不登记的“例外”一开,制度就失去了约束力

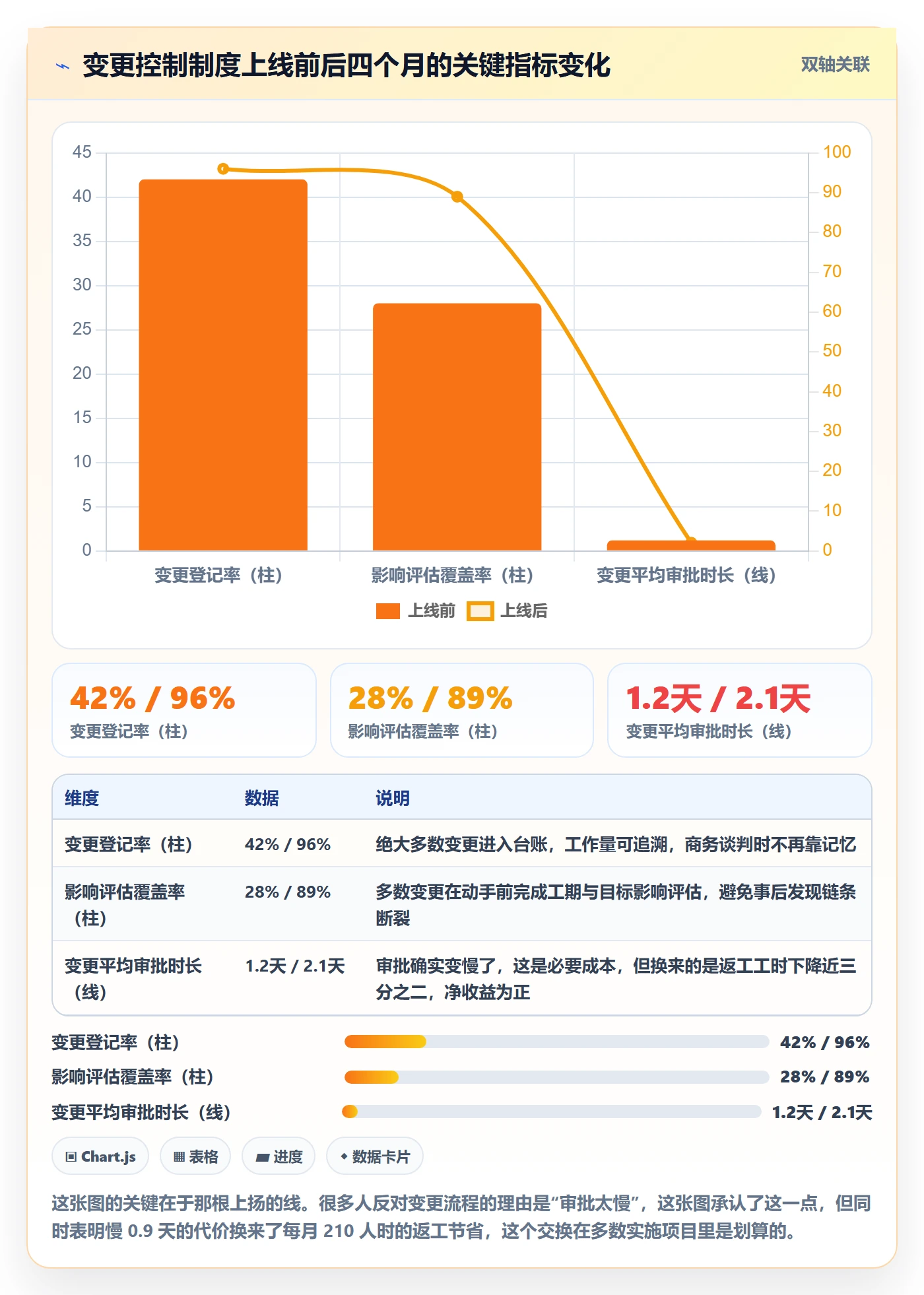

下面这组数据来自一个 60 人交付团队的变更制度上线前后对比,观察周期各四个月。

4. 风险与问题管理制度
风险是还没发生的问题,问题是已经发生的风险,很多团队把两者混在一起,结果风险永远来不及处理。制度上我会要求风险登记册和问题清单分开维护,风险每周评审一次,问题每天更新状态。
每一条风险必须包含五个字段:描述、发生概率、影响程度、应对策略、责任人。每一条问题必须包含四个字段:现象、根因、解决人、期望解决时间。没有责任人和时间的风险条目,本质上是一句感叹。
- 最低必要条款:风险与问题分离、分级标准、评审频率、升级触发条件
- 落地动作:在里程碑评审会上强制过一遍红色风险
- 常见坑:只在项目初期建一次风险表,之后不再更新,风险表变成历史文档
六、可直接套用的模板与清单
我不主张模板越多越好。下面这八份是我反复筛选后认为“少了任何一份都会出问题”的核心集合。每一份我都不贴完整长表,只讲关键字段和使用时机,因为模板的价值在于能被持续填写,而不在于看起来专业。
| 模板名称 | 必填关键字段 | 使用时机 |
|---|---|---|
| 项目目标说明书 | 目标对象、结果描述、量化指标、时限、唯一责任人、验收方式 | 立项评审通过后 3 个工作日内签署 |
| 验收标准清单 | 验收项、判断依据、数据来源、阈值、持续观察期、确认人 | 与目标说明书同步签署,不可晚于首批开发启动 |
| RACI 责任矩阵 | 任务、唯一 A、R、C、I、代位人 | WBS 完成后 3 个工作日内定稿 |
| 里程碑计划表 | 里程碑、交付物、计划日期、负责人、完成判定标准 | 计划评审会前提交,评审后冻结为基线 |
| 变更申请与影响评估单 | 变更内容、发起人、工期影响、成本影响、目标影响、放弃清单、审批人 | 变更动手前提交,未审批不得执行 |
| 风险与问题登记册 | 类型(风险/问题)、描述、概率、影响、应对、责任人、时限 | 每周评审更新,红色项进入周会议程 |
| 会议纪要模板 | 议题、结论、待办、责任人、时限、下次检查点 | 会议结束后 4 小时内发出 |
| 项目复盘模板 | 目标达成情况、偏差环节、制度修订建议、模板字段调整、案例条目 | 验收后 10 个工作日内完成并归档 |
1. 目标说明书的结构化写法
如果团队使用项目管理平台或知识库,我建议把目标说明书写成结构化字段而不是自由文本。自由文本便于表达,但不可检索、不可对账;结构化字段可以被筛选、被比对、被自动提醒。
project_goal:
project_code: SC-2024-017
goal_object: 华东区3个工厂采购到入库流程
goal_result: 端到端流转时长压缩并按周稳定达标
metrics:
name: 平均流转时长
baseline: 5 个工作日
target: ≤2 个工作日
data_source: 系统流程日志
name: 超时订单占比
baseline: 21%
target: ≤3%
data_source: 系统流程日志
time_boundary:
go_live: 2024-06-30
stability_window: 2024-07-08 ~ 2024-08-08
accountable:
business_side: 供应链总监
delivery_side: 实施经理
acceptance_method: 连续4周系统日志数据,双方项目经理签字确认
change_history: []
这段结构里最重要的字段是 baseline(基线)。很多项目只写目标值不写基线,导致“提升了多少”无法量化。另一个重要字段是 stability_window(稳定观察期),它防止上线当天数据好看、第二周就掉回去的情况被当作成功。

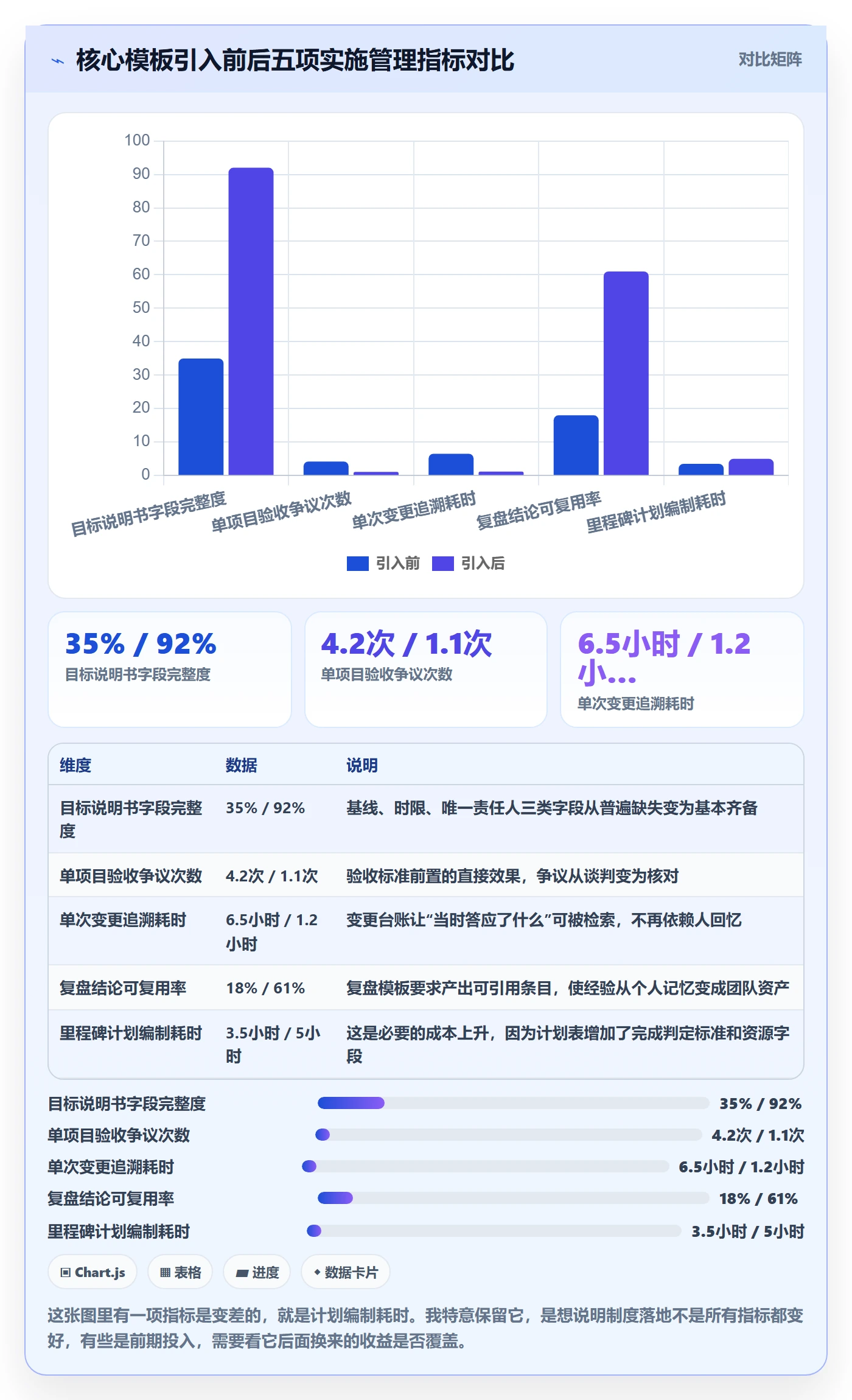

2. 模板落地前后的指标变化
下面这组数据来自三个实施团队引入核心模板后的观察,各团队项目特征不同,所以我把口径统一为“每项目平均值”,避免规模差异干扰。

七、常见误区与纠偏
下面六个误区,我在不同项目里都至少见过两次。每个我都按“表现,后果,纠偏动作”写,纠偏动作会具体到制度条款或模板字段,方便直接照做。
1. 目标口号化:只写“提升效率”,不写指标
表现:目标表述里出现“提升、优化、加强、赋能”这类动词,但没有数字和时间。后果:验收阶段需要重新定义什么叫成功,双方按各自理解议价,通常以交付方让利结束。
纠偏动作:在目标说明书模板中设置“基线值”和“目标值”两个必填字段,未填写不允许提交立项评审。同时增加一条规则:目标描述中出现的每一个动词,必须能对应到至少一个可测量的指标。
2. 制度模板化:照搬大公司流程拖垮小团队
表现:10 人团队使用 90 页项目管理制度,包含五级评审、四层文档审批、三套周报格式。后果:团队把时间花在填表上,实际交付进度反而下降,最后制度被集体绕过,形同废止。
纠偏动作:按团队规模设定制度上限。我在实践中用的参考是:10 人以下团队制度文档不超过 10 页、核心模板不超过 4 份;10 到 50 人不超过 20 页、模板不超过 6 份;50 人以上再逐步加厚。
3. 责任稀释:多人负责等于无人负责
表现:同一个交付物后面挂两个以上责任人。后果:决策等待时间从不足 1 天拉长到 2 天以上,问题在集成阶段集中暴露,返工率接近两倍。
纠偏动作:在责任矩阵模板中强制校验“唯一 A”。如果业务上确实需要两人共同承担,就把任务拆成两个可独立验收的子任务,各自有唯一责任人。
4. 变更随意:口头变更、无影响评估
表现:中期需求调整靠电话和会议口头确认,没有登记。后果:未登记的工作量无法主张,平均在验收阶段多消耗原工期 11% 到 18% 的时间用于重新对齐范围。
纠偏动作:建立“无登记不执行”的硬规则,并把审批时限压缩到 2 个工作日内,让走流程比绕过流程更快。这一点很关键,流程慢是变更绕过流程的最大诱因。
5. 验收后置:结束才谈标准
表现:合同只写“验收合格”,具体标准留到项目末尾讨论。后果:验收变成谈判,尾款扣减和免费增补成为常态,是单点代价最高的问题。
纠偏动作:将验收标准清单设置为立项评审的放行条件。同时把验收拆成单元级、模块级、整体三级,让最终验收只剩确认动作。
6. 只考核个人:破坏团队协作
表现:绩效只看个人任务完成率或单项目回款,不挂钩项目整体目标。后果:成员倾向于接容易交付的任务,回避跨团队协作和风险登记,团队整体目标反而落空。
纠偏动作:引入团队目标系数,与个人绩效共同作用。系数挂钩“按期验收 + 验收争议次数 + 返工工时”三个指标,且规则在项目启动会上公开。

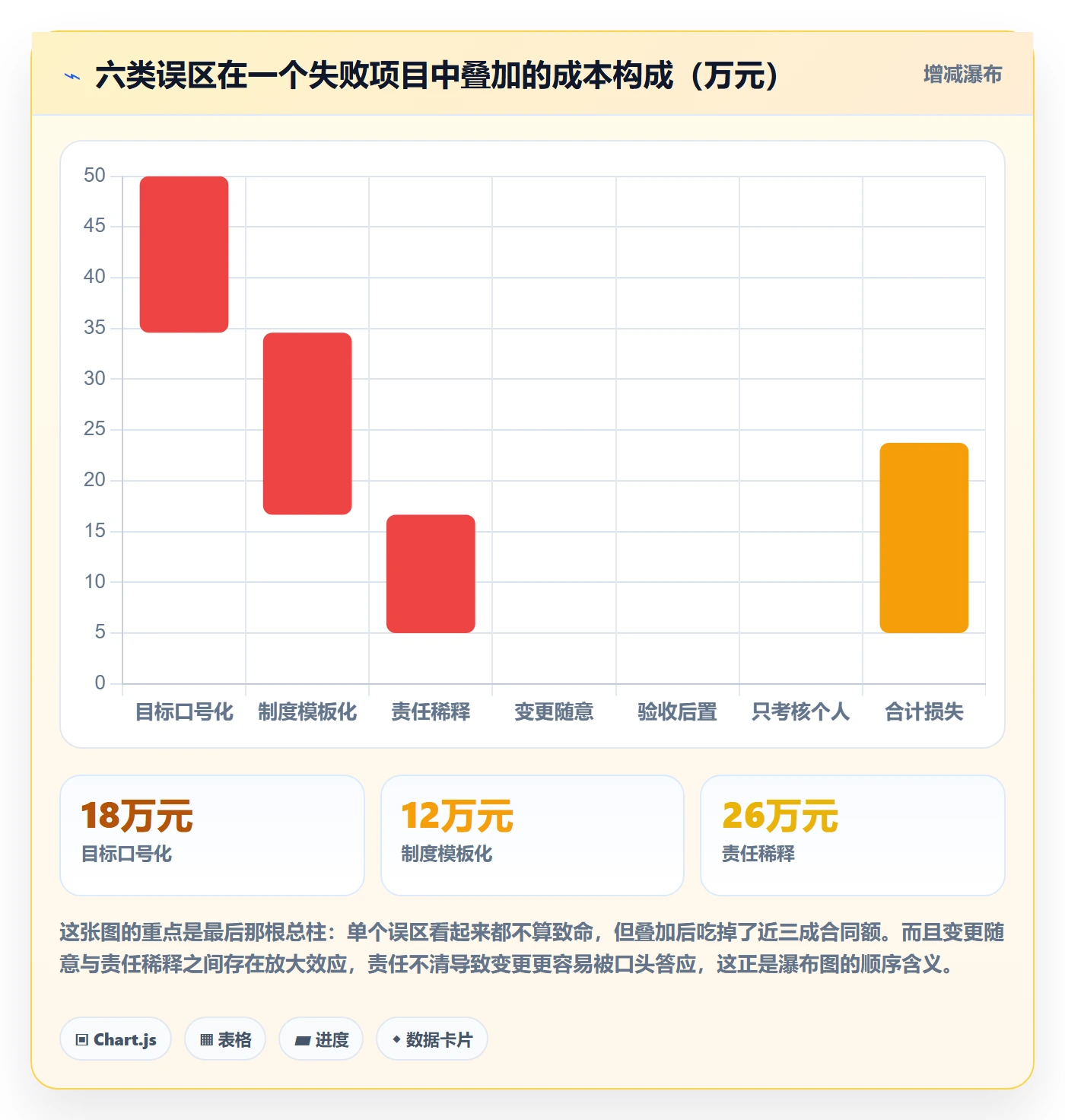

下面这张瀑布图展示六类误区在一个失败项目里的成本叠加,数字是我对这个项目实际损失的还原估算,用于说明误区的成本不是线性相加,而是会互相放大。

八、不同情况下的取舍:规模、交付形态与工具载体
1. 按团队规模取舍制度重量
制度不是越重越好,也不是越轻越好,而是要与团队规模和项目复杂度匹配。我在实践中总结的规律是:制度重量与交付偏差率之间不是单调关系,而是先降后升,制度太轻会失控,制度太重会拖慢并导致绕过。
| 团队规模 | 制度重点 | 可以省掉的 | 建议核心模板数 |
|---|---|---|---|
| 10 人以下 | 目标说明书、唯一责任人、周会纠偏 | 多级评审、正式风险会、复杂绩效系数 | 4 份 |
| 10 至 50 人 | 增加变更控制、里程碑评审、风险登记 | 跨部门决策委员会、文档分级审批 | 6 份 |
| 50 至 100 人 | 增加决策授权表、升级路径、团队激励系数 | 仍然可以省去多套并行的报表体系 | 8 份 |
| 100 人以上组织 | 制度体系化、跨项目资源协调、PMO 度量与审计 | 不要在每个项目重复造模板,改为组织级共享 | 8 份核心 + 组织级配套 |

2. 甲乙方交付项目 vs 内部项目
知识产权和付款节点决定了这两类项目的制度重点完全不同。甲乙方项目的核心是“可主张”,每一份工作量都要能追溯到变更单,每一个验收结论都要有数据支撑,因为最终可能进入商务谈判甚至争议处理。所以变更登记、影响评估、分阶段验收这三件事在甲乙方项目里必须做到接近 100% 的执行率。
内部项目的核心是“可协同”,没有合同约束,但跨部门协调成本高,风险在于业务部门中途换负责人、优先级被更高层项目挤占。所以内部项目的制度重点应放在决策授权、干系人变更记录和目标重确认机制上。
3. 瀑布、敏捷与混合形态
瀑布项目的目标是锁定的,制度的重点是基线和变更控制;敏捷项目的目标是演进的,制度的重点转向迭代验收标准和优先级决策人;混合形态最常见,通常是“整体目标锁定 + 迭代交付”,这时需要两套验收:迭代验收看完成定义,整体验收看目标指标。很多混合项目出问题,是因为把这两套验收混成了一套。

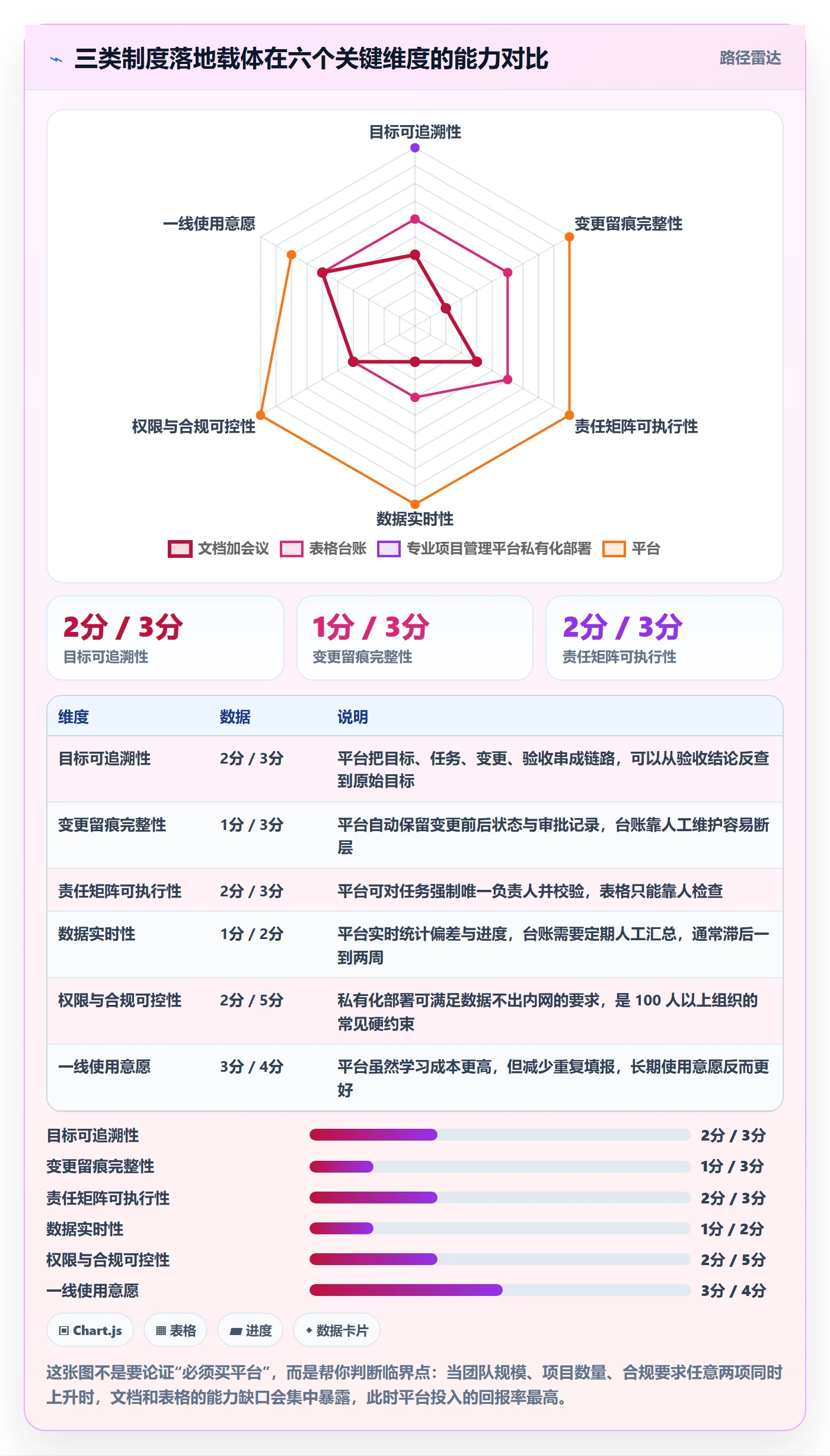

4. 工具载体的取舍:什么时候必须上专业项目管理平台
在 10 人以下团队,一张共享表格加一套文档规范往往就够了。但当团队超过 100 人、或同时跑 5 个以上项目、或存在多地域与外包混合交付时,靠文档和表格会出现三个结构性瓶颈:变更多、对账难、权限乱。
这时候专业项目管理平台就不再是“效率工具”,而是制度落地的载体。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,在目标、需求、迭代、测试、缺陷、变更这些环节是打通的,制度条款可以直接嵌到工作流里,而不是停留在文档上要求大家自觉遵守。
我特别看重两点。第一是私有化部署能力,实施类项目经常涉及客户内部流程、组织架构、成本数据,很多中大型企业不允许这类信息出内网,私有化部署让制度落地不牺牲数据合规。
第二是从 Jira 平滑迁移的能力。这几年国产替代是很多中大型企业的现实议题,但迁移最大的风险不是数据能不能导过去,而是历史工单的字段、状态、附件、关联关系能不能保住,以及一线的工作习惯能不能平移。如果迁移过程需要团队重新学习一套完全不同的操作逻辑,制度执行率会在头两个月断崖式下跌。这一点上,支持平滑迁移的平台能显著降低切换期的制度损耗。

5. 一个具体案例:120 人交付组织的迁移取舍
2023 年我参与了一家 120 人规模实施组织的制度改造。改造前的情况很典型:项目目标写在立项 PPT 里,变更加在即时通讯群里,验收靠邮件往来。他们的交付偏差率按自己统计是 27% 左右。
我们分三步走。第一步只做两件事:统一目标说明书模板、建立唯一责任人规则。三个月后,因责任不清导致的返工明显下降。第二步上变更控制,把“无登记不执行”写进制度,同时把审批时限压到 2 个工作日。第三步才引入专业项目管理平台做承载,并同步完成从原有工具的历史数据迁移。
改造后 9 个月,他们的交付偏差率从 27% 降到 12% 左右,验收争议次数从每项目平均 3.8 次降到 1.3 次。这个案例给我的最大启发不是工具多强,而是顺序不能反,先定制度,再选工具,最后做迁移。反过来做,通常得到的是一个功能齐全但没人遵守的系统。

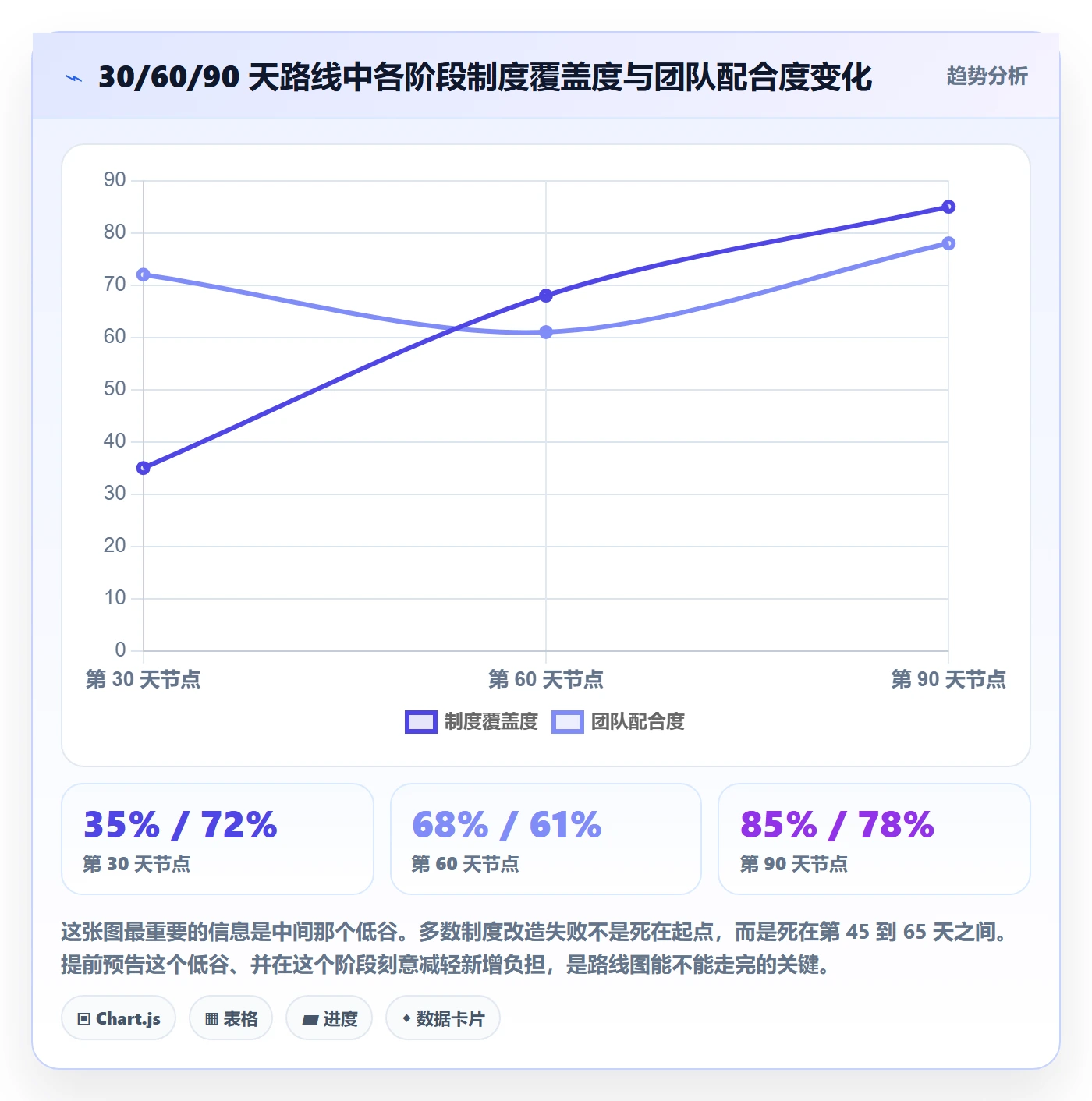

九、30/60/90 天落地路线图
如果你现在就要动手,我建议按 30/60/90 天分三段推进。核心原则是:先跑最小闭环,再逐步加重制度。一次性上全套制度的团队,通常在第 45 天左右开始集体绕过。
1. 第 1 到 30 天:统一目标语言,把责任定死
- 输出项目目标说明书模板(含基线值、目标值、时限、唯一责任人、验收方式五类字段)
- 选取 1 到 2 个在跑项目试点填写,不追求全部项目覆盖
- 建立 RACI 责任矩阵,强制校验唯一 A
- 召开一次目标重确认会,让业务方与交付方在同一份文档上签字
这 30 天的产出物是:一份目标说明书模板、一份责任矩阵、一次签字确认。不要在这阶段碰绩效和复杂审批,那会引起不必要的阻力。
2. 第 31 到 60 天:跑通会议、变更、风险三条运行线
- 确定会议清单与每场会议的产出物,取消没有产出物的会议
- 上线变更申请与影响评估单,把审批时限压到 2 个工作日
- 建立风险与问题登记册,每周评审一次,红色项进入周会议程
- 统一信息源,把需求、变更、进度、风险落到同一个载体上
这 30 天是最容易掉队的阶段,因为工作量上升而收益还没显现。我的经验是提前跟团队说明:审批变慢是预期的,返工下降会滞后 4 到 6 周出现。把预期管理做在前面,能显著降低制度被绕过的概率。
3. 第 61 到 90 天:用验收和复盘反哺制度
- 把验收标准清单前移到立项环节,并拆出三级验收节奏
- 引入团队目标系数,与按期验收、争议次数、返工工时挂钩
- 完成至少 2 次正式复盘,每次产出制度修订建议与模板字段调整
- 根据团队规模决定是否需要专业项目管理平台承载,并规划迁移窗口

十、总结:目标全流程的本质是闭环,制度的本质是让闭环能转
回到开头那个供应链项目。如果重来一次,我会在立项后第三天做三件事:把“提升效率”换成带基线的指标、把唯一责任人写进目标说明书、把验收方式在项目启动会上就让双方签字。这三件事加起来不超过一天的工作量,但能省掉两个月的扯皮和 15% 的尾款。
项目目标不是写在立项书里的一段文字,而是一套从共识到验收的管理闭环;实施团队制度,就是让这个闭环转起来的规则系统。闭环断在哪一环,代价就在哪一环结算,而且通常会以复利形式叠加到验收阶段一次性爆发。
我给三个不同处境的读者各自的下一步建议。
如果你正处在项目中期、已经感觉目标在漂移,先别急着改流程。做一件事:把这周所有口头讨论过的变动列出来,逐个判断它是否影响原始目标。你会发现大部分问题不是新出现的,而是从来没被记录下来。
如果你正要启动一个项目,在立项评审前完成目标说明书和验收标准清单,两份文档一起签。这一步的投入产出比在所有制度动作里是最高的,因为它把争议成本从验收阶段提前到了成本最低的立项阶段。
如果你负责的是一个 100 人以上的交付组织,先做制度,再选载体。目标是让规则可执行、可追溯、可审计,而不是让文档更好看。当团队规模、项目数量、合规要求这三项里任意两项同时上升时,就值得考虑把制度嵌进专业项目管理平台,并在规划阶段就把数据迁移和一线使用习惯的过渡期算进去。私有化部署能力和迁移平滑度,在中大型组织里往往比功能清单更能决定落地成败。
最后留一个自查清单,你可以现在就对着自己的项目打勾:目标有基线值和目标值吗?每个任务有且只有一个 A 吗?上周的变更有登记吗?验收标准是立项时签的还是现在才谈的?上一次复盘的结论,有落到制度或模板上吗?五个问题里如果有两个以上答不上来,那么你缺的不是能力,是制度。
常见问题解答(FAQ)
1. 项目目标到底要写到什么程度,才算可验收、不扯皮?
我们每次立项会都写目标,可写完就锁进文档再没人翻;到了验收,客户说‘这不是我要的’,我们拿出立项书也说不清。我一直搞不清目标到底是写给谁看的、写到什么颗粒度才合适。
用四要素卡死:结果对象、衡量指标、时间边界、责任人。判断标准就一句话,目标能否回答‘做到什么程度算成功、谁签字确认’。把‘提升订单处理效率’改成‘上线后订单从录入到审核的平均时长从X小时降到Y小时以内,2026年3月31日前由甲方业务负责人确认’,差别立刻出来。
同时写清‘不包含什么’,标出范围边界,防止后期被扩大解释。指标还要注明取数来源和统计周期,否则验收时双方各算一套数,谁也说服不了谁。
2. 不到20人的实施团队,制度设计要不要照搬大公司那套流程?
我从大厂跳到一家30人的实施公司当交付负责人,第一反应是把立项评审、周报、变更委员会整套搬过来,结果团队怨声载道,项目经理一大半时间在填表。我真正想知道的是,小团队该保留哪些制度、砍掉哪些。
判断依据是团队规模和项目复杂度,不是‘大厂这么做所以我也这么做’。20人以下的实施团队,制度只保三样:一份目标说明书加责任人、一个周度偏差同步会、一份变更登记表。审批压到两级,项目经理判断影响在约定阈值内(比如工期不超过3天、金额不超过合同额5%)自行处理,超出再升级给交付负责人。
为了留痕而留痕的日报、多级周报先砍掉。上线后盯两个信号:同步会时长是否超过1小时、项目经理每周填报时间是否超过2小时,超了就说明制度太重。先跑最小闭环,三个月后按真实痛点补条款,别一次配齐。
3. 客户在群里口头提变更,我该不该坚持走流程?会不会把人得罪了?
做实施最怕客户一句‘这个顺手也加上吧’:我说走流程,客户觉得我推诿;我答应了,工期和成本全砸在团队身上,回头还要挨内部批。我想找个既不得罪客户、又能保护交付团队的做法。
原则是:所有变更必须留痕,但留痕动作要轻。当天在群里用固定三句话回复,‘收到,我理解为XX改动;预计影响工期X天、增加投入X人天;我先做评估,明天上午给结论。’然后把这条消息复制进变更登记表,字段包含提出人、日期、内容、影响评估、审批人、结论、归档链接。阈值内的当场确认就行,不用惊动客户走签报;
超出阈值的出一页纸影响说明,请客户邮件或微信回复‘确认’即可。关键不是让客户填表,而是让影响被看见,多数客户知道要延三天后会自己收回需求。另外合同里一般有变更条款和预算调整权限,超合同金额的必须转商务,别自己拍板。
4. 验收标准总是项目结束才谈,怎么提前锁死、挡住扯皮?
我们有个项目交付时,客户说的‘当时那个效果’和我们的理解差了十万八千里,来回扯了两个月才验收,尾款也一直拖着。复盘发现验收标准是最后一周才整理的。我想知道它到底该什么时候定、定成什么样才真的有用。
验收标准必须和目标说明书同时产出,最晚不迟于里程碑计划评审。写法分三层:交付物层,清单逐项可勾选;指标层,写清口径、取数来源、统计周期、达标线;过程层,明确谁在哪个时间点确认什么。每个里程碑配一张阶段确认单,让客户在阶段结束时签字或邮件确认,绝不攒到项目末尾一次性验收。
判断清单是否合格,用一句话测试:换一个没参与项目的人,拿这份清单能不能独立判断‘过了还是没过’。最后把本次争议点沉淀成下一份清单的边界条款,比如‘历史数据迁移以X年X月为界’,这类具体边界比任何方法论都管用。
核心关键词
文章包含AI辅助创作:项目目标项目目标全流程:实施团队制度设计与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/310200
读者评论
目标四个要素缺一不可。我参与过类似项目,合同里写“提升效率”,验收时才发现双方对指标和时限理解不同。把验收标准前置到立项阶段,确实比后期补救有效。
口头变更那段太真实。没有会议纪要和变更单,最后工期和成本只能交付方吞。任何影响验收口径的变动都该登记并做影响评估,先走流程再动手。
责任矩阵里同一任务写多个负责人,看似周全,实际是风险转嫁。唯一A加若干C/I才可执行,否则出问题大家都在等别人先动,延期后还人人觉得自己没错。
八环节和输出物的框架很实用,但中小企业未必能一次全上。资源有限时先补验收移交和变更控制,短期减少争议;目标定义和复盘沉淀决定长期是否重复踩坑。
用37个个人案例做归因不等同行业统计,不过验收标准未前置和口头变更占六成,这个观察有参考价值。复盘若不产出制度修订和模板调整,就只是集体道歉会。
