去年我复盘过一个系统集成项目,合同金额七位数,团队配置也不差,但推进到第四个月的时候,客户方项目经理跟我说了一句话,我至今记得很清楚:"你们每个月的阶段目标我都签字了,可我现在还是不知道你们到底交付了什么。"
这句话把我的问题指得很准。我们的阶段目标写的是"完成需求调研""完成方案设计""完成开发联调",每一条都按时打了勾,但客户拿不走任何东西,也没法验证任何东西。阶段目标变成了一种内部工作进度标签,而不是双方之间可以交付、可以验收的门槛。
后来我把手上十几个实施交付项目翻了一遍,发现问题高度集中在同一处:团队不是不会拆目标,而是把"阶段目标"理解成了"总目标按时间切几段"。切的动作很容易做,切完之后每个阶段该产出什么、谁来验收、什么条件下这个阶段算结束,反而没人写清楚。这篇文章讲的就是这一层,阶段目标不是进度标签,是下一阶段的门槛,以及实施团队怎么把这个门槛立起来、流程上只改哪三处就能见效。
一、先给结论:阶段目标的本质是"门槛"
1. 结论一:阶段目标是给下一阶段设的门槛,不是给这一阶段贴的标签
判断一个阶段目标是不是合格,我有一个很粗暴的自测方式:把这句话拿给客户方的对接人看,问他"这个阶段结束的时候,你能从我这里验收走什么?"如果他答不上来,或者只能说"你们做完了吧",那这个目标就是标签,不是门槛。
门槛的意思是:跨不过去,下一个阶段就不应该开始。它天然带有"卡住"的功能。而标签没有卡住的功能,只有记录的功能,所以标签式的阶段目标永远会得到 100% 的完成率,因为它不需要任何外部确认就能自己勾掉。
2. 结论二:门槛由三件套定义,交付物、验收标准、退出条件
这三个词经常被混用,但它们在实操里承担完全不同的职责。交付物解决"给对方什么",验收标准解决"怎么证明它合格",退出条件解决"什么情况下这个阶段可以正式关闭"。三者缺一,阶段目标就会在某个环节失守。
我见过最多的情况是只有交付物、没有验收标准,于是"提交了文档"就等于"完成了任务";其次是只有验收标准、没有退出条件,于是缺陷一直挂着,阶段永远关不掉,也永远不算失败;最少见但也最要命的是三件套全有,但验收人是个没有签字权的人。
3. 结论三:流程优化只改三个环节,不改全部
实施团队最容易掉进去的坑是"流程优化"等于"重画流程图"。我做过这件事,花了三周把交付流程重画了一遍,发给所有人,两周后没人再打开它。真正有效的改动只有三处:目标确认环节、跟进环节、复盘环节。这三处改了,流程的骨架就变了;这三处不改,流程图再漂亮也只是墙上的装饰。
4. 什么情况下这套方法不适用
要说清楚适用边界。如果项目周期在四周以内、交付物本身就是一个不可再拆的结果(比如一次数据迁移、一次现场部署),那强行切阶段只会增加管理开销。同样,如果团队规模在三到五人、所有人坐在同一个屋子里、客户就是隔壁会议室的人,那么口头同步的效率高于任何结构化拆解。
这套方法真正起作用的场景是:周期三个月以上、参与方两个以上、交付物需要甲方签字确认、人力按人天核算。这四条件满足三条以上,结构化拆解的收益就会明显超过它的管理成本。

二、为什么实施团队的阶段目标总落空
1. 验收节奏的开关在甲方手里
这是实施交付和内部研发最大的差别。研发团队的目标延误了,加班、调优先级、改排期,主动权在自己手里。实施团队的目标延误了,很多时候原因是甲方的数据没给、环境没开、接口人出差了,你能做的只有等。
我统计过自己经手的项目里"阶段目标未按期达成"的原因,属于我方执行问题的比例其实不到一半。但我们过去的阶段目标写法,默认把所有不可控因素都算成我方责任,于是每一次延误都被记成团队执行力问题,复盘会开成了批斗会,真实原因反而没人记录。
2. 变更不是意外,是常态
我做实施这些年,没有遇到过一个按原始需求清单走到结束的项目。变更一定会发生,问题是它发生在哪个阶段、由谁吸收。如果阶段目标里没有预留变更吸收的空间,那么每一次变更都会把当前阶段的进度往后推,而阶段的结束时间又和客户承诺挂钩,最后只能靠加班硬扛。
更麻烦的是,如果没有写明"退出条件",变更进来之后没人能判断当前阶段到底算不算完成。所有变更都被默认为"必须在本阶段消化",阶段目标就变成了一个不断膨胀的气球。
3. 人天账决定了目标的天花板
实施团队的资源是按人天结算的,这意味着阶段目标不是一个纯粹的意愿问题,而是一个预算问题。一个阶段写"完成全部核心模块上线",听起来没问题,但如果这个阶段只有 40 个人天可用,这个目标从写下来的那一刻就是不成立的。
我现在的习惯是:任何阶段目标在确认之前,先把它翻译成人天数字。翻译不出来,或者翻译出来超过可用预算的 80%,这个目标就要重写。阶段目标的可行性判断,最终要落在人天账上,而不是落在团队信心上。
4. 三个约束叠加之后的真实后果
甲方节奏不可控、变更常态、人天有限,这三个约束叠加起来,会逼出一种很典型的组织行为:团队开始写"安全的目标"。目标写得越模糊,越容易完成;越是可量化的目标,越容易暴露问题。所以模糊化是一种自我保护,不是能力问题。
理解这一点很重要,因为它决定了流程优化应该从哪里下手。如果你的团队在写模糊目标,先别急着批评态度,先看看你们过去三个月是怎么复盘那些"没达成的目标"的。


三、拆解常见误区:你可能一直在切时间轴
1. 误区一:把总目标除以阶段数
这是最常见的做法,也是最隐蔽的错误。总目标是"六个月完成系统上线",于是三个月就是"完成系统一半"。听起来逻辑自洽,但"完成一半的系统"是什么?没有人能交付"一半的系统",也没有人能验收"一半的系统"。
正确的切法不是按比例分,而是按可独立交付、可独立验收的成果单元分。同样是六个月上线,一个合理的切法可能是:第三个月完成基础数据打通并跑通一条完整业务链,第五个月完成主流程切换试运行,第六个月完成正式切换与运维交接。三段之间不是比例关系,是依赖关系。
2. 误区二:把里程碑当阶段目标
里程碑是一个时间点标记,阶段目标是这个时间点之前必须达成且可验证的结果状态。两者经常被混着写,于是目标就变成了"6 月 30 日完成联调",而"完成联调"到底指什么,没人定义。
我自己的区分方式是:里程碑可以写进合同,阶段目标必须写进工作说明书。里程碑是给双方高层看的节奏锚点,阶段目标是给执行层看的验收依据。前者一句话就够,后者必须写到能逐条打勾的程度。
3. 误区三:责任人写成部门名
"责任人:交付部"。这种写法在实际运行中等同于没有责任人。因为部门不会在周五晚上加班处理一个接口问题,只有具体的人会。
更隐蔽的情况是责任人写到了人,但这个人没有资源调配权,也没有对客户说话的权限。这种情况下,他只能"挂名",无法真正推动阶段目标。我在合同评审时会把这一条作为硬性检查项:责任人必须满足"能被追责、能调动资源、能对外发声"三条中的至少两条,否则就要往上找一级。
4. 误区四:把重画流程图当成流程优化
我做过这件事,前面提过。三周时间画出一张包含 27 个节点的交付流程图,配色讲究,还做了泳道。结果是在实际执行中,团队依然按原来的方式干活,因为新的流程图没有改变任何一个具体动作。
流程优化的判断标准不是流程图好不好看,而是有没有改变某一个具体动作的执行方式。比如"周报从填进度百分比改成列出本期完成的产出物清单",这就是一个动作层面的改变,它能被观察到、能被检查、能产生实际差异。重画流程图改变的是描述方式,不是动作。
5. 误区五:用百分比汇报进度
百分比是一个自我报告指标,它的主要问题不是不准,而是不可证伪。"这个阶段完成了 70%"这句话,除了汇报人自己,没有第二个人能验证。而且实践中有一种很稳定的偏差:任务开始时会报得偏高,临近截止日期时报得偏低,因为前期凭感觉,后期看现实。
我在一个项目里做过对比:同一个阶段,按百分比汇报的周报显示进度 65%,按产出物清单汇报的实际完成度只有 38%。两个数字差了将近一倍,而这个差距恰好就是后续加班量的来源。

四、专业判断逻辑:用"节点,产出物,责任人,验收人"四元组
把阶段目标立起来,我用的是四元组:每一个阶段目标必须同时写清楚节点、产出物、责任人、验收人。四个字段里任何一个空着,这个阶段目标就不允许发布。这不是理论模型,是我在实际项目里被坑出来的最低标准。
1. 节点:不是日期,是可触发的事件
写日期的问题是,日期到了但前置条件没满足,节点就自动失去了意义。我后来改成写"触发条件 + 目标日期"的组合。触发条件描述的是"什么情况下这个阶段可以开始或者必须结束",目标日期是计划值。
比如不写"6 月 30 日完成联调",而写"三个基础数据接口在客户测试环境全部连通(触发条件)后,十个工作日内完成主流程联调(目标日期)"。这样一来,即使接口延迟了,节点逻辑依然成立,只是日期顺延,而不是整个计划崩掉。
2. 产出物:必须是"可交付给对方的东西"
产出物的判定标准很硬:这个东西能不能交到对方手上,让对方拿走。内部会议纪要、内部代码提交记录、内部设计草稿,都不算产出物,因为对方拿不走也不需要。
按这个标准筛一遍,很多阶段目标会瞬间瘦身。我见过一个阶段列了 11 项产出物,筛完只剩下 4 项是真正对外可交付的,另外 7 项是内部过程动作。过程动作不是不重要,但它不应该出现在阶段目标的产出物清单里,否则验收标准就没法写。
3. 责任人:到岗不到人等于没定
责任人要对产出物的完整性负责,而不是对"有没有在做这件事"负责。这个区别很关键,因为前者可以被验收,后者不能。
我在实际执行中会加一个附加字段:责任人的可用人天。这个字段经常被忽略,但它能提前暴露 80% 的延期风险。一个责任人如果同时挂着三个项目的关键阶段,他的可用人天会直接说明这个阶段目标不现实。
4. 验收人:必须是有权说"不通过"的那个人
验收人不能是责任人的下属,也不能是"参与评审的人"。验收人必须满足一个条件:他说不通过的时候,这个阶段就真的不能关闭。在实施交付场景里,通常就是客户方的项目经理或者业务负责人,偶尔是我方的交付总监。
如果验收人和责任人是同一个人,那就是自评自审,阶段目标会失去门槛功能。这种情况在小团队里很常见,我的处理方式是至少引入一个外部检查动作,比如让另一个项目的交付经理做交叉审核。
5. 四元组和三件套的合体检查
四元组解决"谁在什么节点交付什么给谁验收",三件套解决"交付到什么程度算合格、什么条件下可以关闭"。两套东西合起来,才是一个可以被执行、被检查、被复盘的阶段目标。
| 检查维度 | 字段 | 合格标准 | 常见失守形式 |
|---|---|---|---|
| 节点 | 触发条件 + 目标日期 | 触发条件是客观事件,不依赖主观判断 | 只写日期,前置延迟后节点失效 |
| 产出物 | 对外可交付清单 | 每一项都能交到对方手上 | 混入内部过程动作,验收无从下手 |
| 责任人 | 到岗到人 + 可用人天 | 有资源调配权或能对上发声 | 写成部门名,或挂名无授权 |
| 验收人 | 有否决权的具体个人 | 说不通过时阶段不能关闭 | 与责任人重叠,自评自审 |
| 验收标准 | 可勾选、可举证的条目 | 每一条都能用客观证据判定 | 写成"质量良好""满足要求" |
| 退出条件 | 阶段关闭的必要条件组合 | 包含缺陷处理、变更额度、交接物 | 缺失,导致阶段永远关不掉 |

五、操作步骤:从最终验收场景倒推阶段产出物
1. 第一步:用一句话写清最终验收场景
倒推的起点不是项目目标,而是最终验收场景。这两者的区别在于主语。项目目标的主语通常是我们("完成系统建设"),验收场景的主语是客户("客户业务部门能在生产环境独立完成日常业务操作,不依赖我方驻场支持")。
把主语换成客户之后,很多模糊表述会自动消失。因为客户不会说"完成系统建设",客户只会说"我的人能自己跑起来"。这一句话就是所有阶段产出物的最终指向。
2. 第二步:从验收场景倒推阶段产出物
倒推的方法是问:为了让客户达到这个状态,在最后一个阶段之前,他必须先拥有什么?再往前问一层:为了拥有那个东西,他更早之前必须先拥有什么?一层层往回问,直到问到项目启动。
我通常会在白板上写三到五层,然后合并同类项。问出来的东西往往比一开始设想的阶段多,但真正需要独立成阶段的只有那些"需要客户确认"的环节。不需要客户确认的环节,可以作为同一阶段内的连续动作,不必单独设阶段。
3. 第三步:给每个产出物写可举证的验收标准
验收标准的写法有一个硬要求:每一条都要能用客观证据判定通过或不通过。可举证的表述通常包含数字、清单或状态描述,不可举证的表述通常包含形容词。
对比一下:"系统运行稳定"不可举证;"连续运行 72 小时无中断,期间接口成功率不低于 99.5%"可举证。"文档完整"不可举证;"包含 8 个业务场景的操作步骤,每个步骤有对应截图"可举证。改写的成本很低,但它决定了验收会不会在最后一周变成扯皮。
4. 第四步:把阶段目标译成人天预算
这一步经常被跳过,但它是最有效的可行性过滤器。把一个阶段的所有产出物拆成动作,估算每个动作的人天,加上内部评审和沟通的损耗,得到一个总数,再和可用人天对比。
我的经验阈值是 80%:阶段目标的人天预算如果超过责任人可用人天的 80%,就必须削减产出物或者顺延节点。留出 20% 不是保守,是给变更和异常留的实操空间。一个排满到 100% 的阶段计划,等于把变更风险全部转嫁给了加班。
5. 第五步:定义阶段交接物与交接时点
阶段之间的接口是实施项目里最容易被忽略的地方。上一个阶段的成果以什么形式移交、移交给谁、什么时候移交,如果没写清楚,下一个阶段启动时会花大量时间重新确认上下文。
交接物的判定标准和产出物类似,也必须是书面的、可索引的东西。常见形式包括接口联调报告、环境账号清单、已知问题列表、遗留需求池。交接时点最好绑定在阶段退出条件的最后一步,而不是另开一个会议。
6. 一份可以直接套用的阶段目标卡
下面是我在实际项目里用的阶段目标卡模板,字段不多,但每一个都是踩过坑之后加上的。
阶段目标卡 v1.2(实施交付场景)
阶段编号: S2
阶段名称: 核心业务模块上线试运行
节点:
触发条件: S1 移交的 3 个基础数据接口全部联调通过
目标日期: 触发后 10 个工作日
产出物:
可运行的核心模块环境(部署在客户测试环境)
接口联调报告(含双方签字页)
用户操作手册 v0.9(8 个业务场景)
验收标准:
3 条主业务流程在客户环境跑通,无阻断性缺陷
阻断性缺陷数 = 0;一般缺陷数 操作手册中每个业务场景均可在未培训情况下复现
验收人: 客户方项目经理(有阶段关闭签字权)
责任人: 交付经理(对产出物完整性负责)
可用人天: 42 人天(含 6 人天变更吸收额度)
阶段交接物:
接口联调报告
环境与账号清单
已知问题清单
退出条件:
验收人签字确认验收标准全部达成
未关闭的一般缺陷已录入下一阶段需求池
变更吸收额度使用率

六、流程优化怎么做:只改三处,别动全部
这一节是我最想强调的部分。实施团队做流程优化时,最容易犯的错是全面重构,结果半年之后又回到原点。我现在的做法是只改三个环节,每个环节只改一个具体动作,改完之后观察两个月再决定是否继续。
1. 改目标确认环节:让执行人复述,而不是让负责人宣讲
原来的做法是项目经理宣贯阶段目标,团队听。问题是听懂和能做到之间隔着一层理解偏差,而宣贯环节无法暴露这层偏差。
改动很简单:阶段目标确认会上,由执行人用自己的话复述一遍,"这个阶段我要交付什么、交给谁、什么条件下算完成"。复述不出来的地方,就是目标写得有问题的地方。这个动作我做了三个月,最大的收益不是发现了多少问题,而是逼着目标起草人把话说清楚。
2. 改跟进环节:用产出物完成度替代进度百分比
周报不再填"本阶段完成 65%",改成列"本期完成的可交付产出物清单"和"本期新增的已知问题"。这个改动的效果非常直观:产出物清单可以被抽查,百分比不可以。
配套动作是把产出物清单和阶段目标卡绑定,每一条产出物都有明确的状态(未开始、进行中、已提交待验收、已验收)。状态只有四个,不允许自定义,避免团队发明出一堆模糊的中间态。
3. 改复盘环节:复盘对象是"未触发的退出条件",不是个人表现
传统的阶段复盘是"这个阶段谁做得不好",这个问法天然会让人防御。我改成问三个问题:这个阶段的退出条件有没有被触发?如果没有,卡在哪一条?这一条应该怎么改才能在下个阶段被触发?
问题对象从人变成了条件,讨论的质量完全不同。团队开始主动指出目标本身的设计缺陷,而不是找理由解释为什么没完成。这也是我前面说"理解模糊目标的成因"的原因,当复盘不再追责,团队就没有必要写模糊目标了。
4. 按周和按阶段的最小动作清单
三处改动落到执行层,具体动作其实很少,我列在这里,可以直接抄。
- 每周一:责任人更新阶段目标卡中的产出物状态,只改状态,不改目标
- 每周五:项目经理汇总本期完成的产出物清单与新增已知问题,同步给验收人
- 阶段启动前:执行人复述阶段目标,验收人确认验收标准,责任人确认人天预算
- 阶段结束前五个工作日:检查退出条件的三项(验收签字、缺陷去向、变更额度使用率)
- 阶段关闭后三个工作日内:完成交接物移交,下一阶段责任人签收
- 每两个阶段做一次:回顾退出条件的设计质量,调整下一阶段的写法

七、一个 140 人交付团队的六个月改动记录
1. 起点:问题不在执行力
这个团队当时有大约 140 人,分七个交付小组,同时在跑二十多个项目,客户集中在制造和流通行业。我接手时最直观的感受是每个人都忙,但项目的阶段完成情况一塌糊涂,交付经理每周开会都在解释为什么又延迟了。

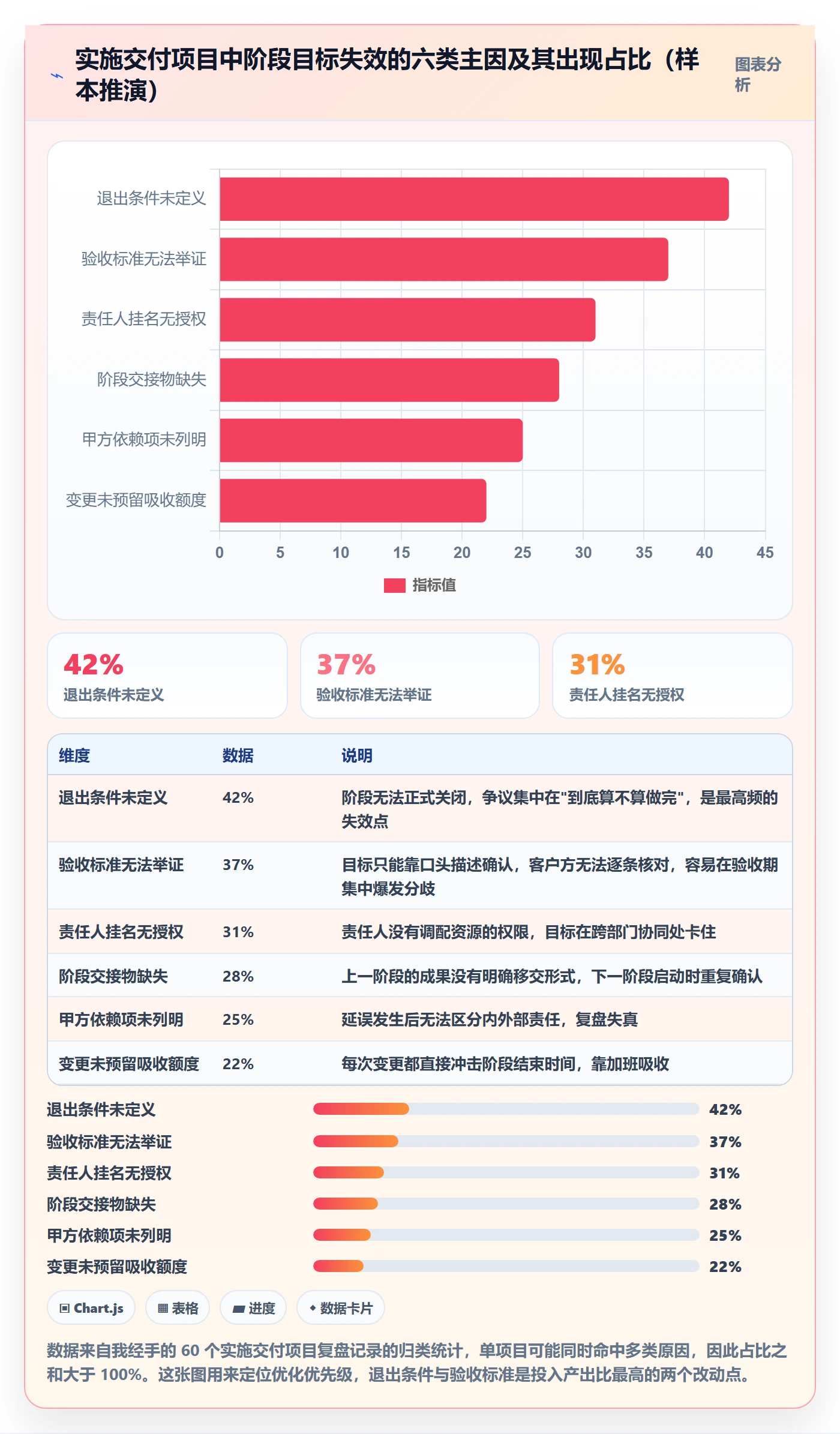

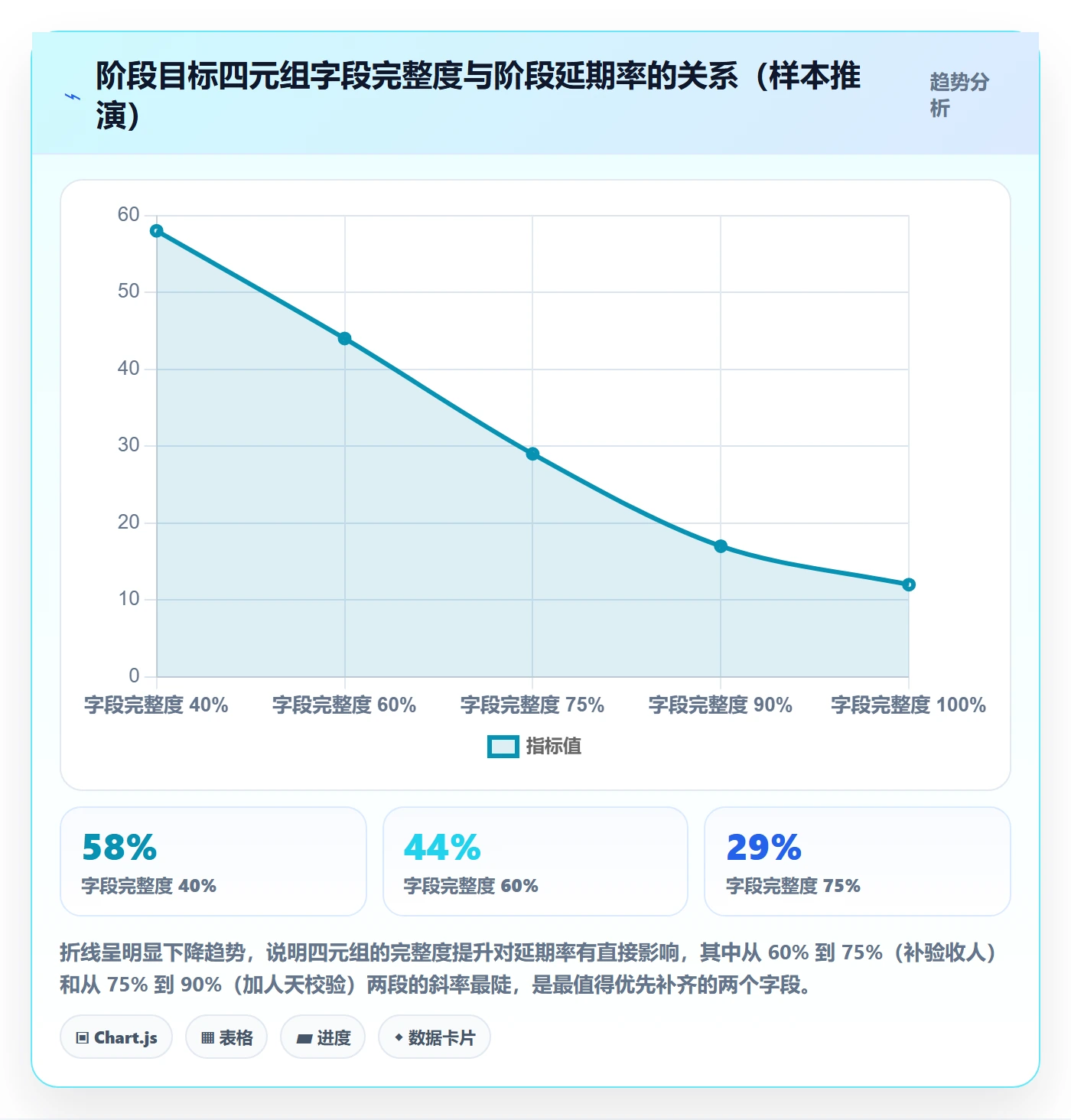

先做了一件事:把过去三个月所有阶段目标的原始文档调出来,逐条对照四元组检查。结果是节点字段的完整率最高,接近 90%;产出物有描述但不完整的占一大半;责任人和验收人字段同时填写的比例不到三成;退出条件基本没有。
这个结果说明问题不在执行力,在执行依据。团队每天在做的事情,和他们被考核的目标之间没有明确的对应关系。你让他们怎么完成一个自己都说不清楚的目标?
2. 我们具体做了什么
改动分三步推进,没有做全面重构。第一步是把阶段目标卡模板下发,要求新启动项目必须按模板写,已经在跑的项目不强制改,只在进入下一阶段时套用新模板。
第二步是每周的项目例会改议程。原来每个交付经理汇报项目整体进度,改成汇报本期完成的产出物清单,以及本期新增的已知问题。开会时间反而缩短了,因为产出物清单是事实,没什么可发挥的。
第三步是复盘机制。每个阶段关闭后做一次 30 分钟的短复盘,只讨论退出条件为什么没被触发。这一步推进得最慢,因为前两个月交付经理不太适应这种问法,还是习惯性地找人担责。到第三个月才逐渐顺过来。
3. 六个月的数据变化

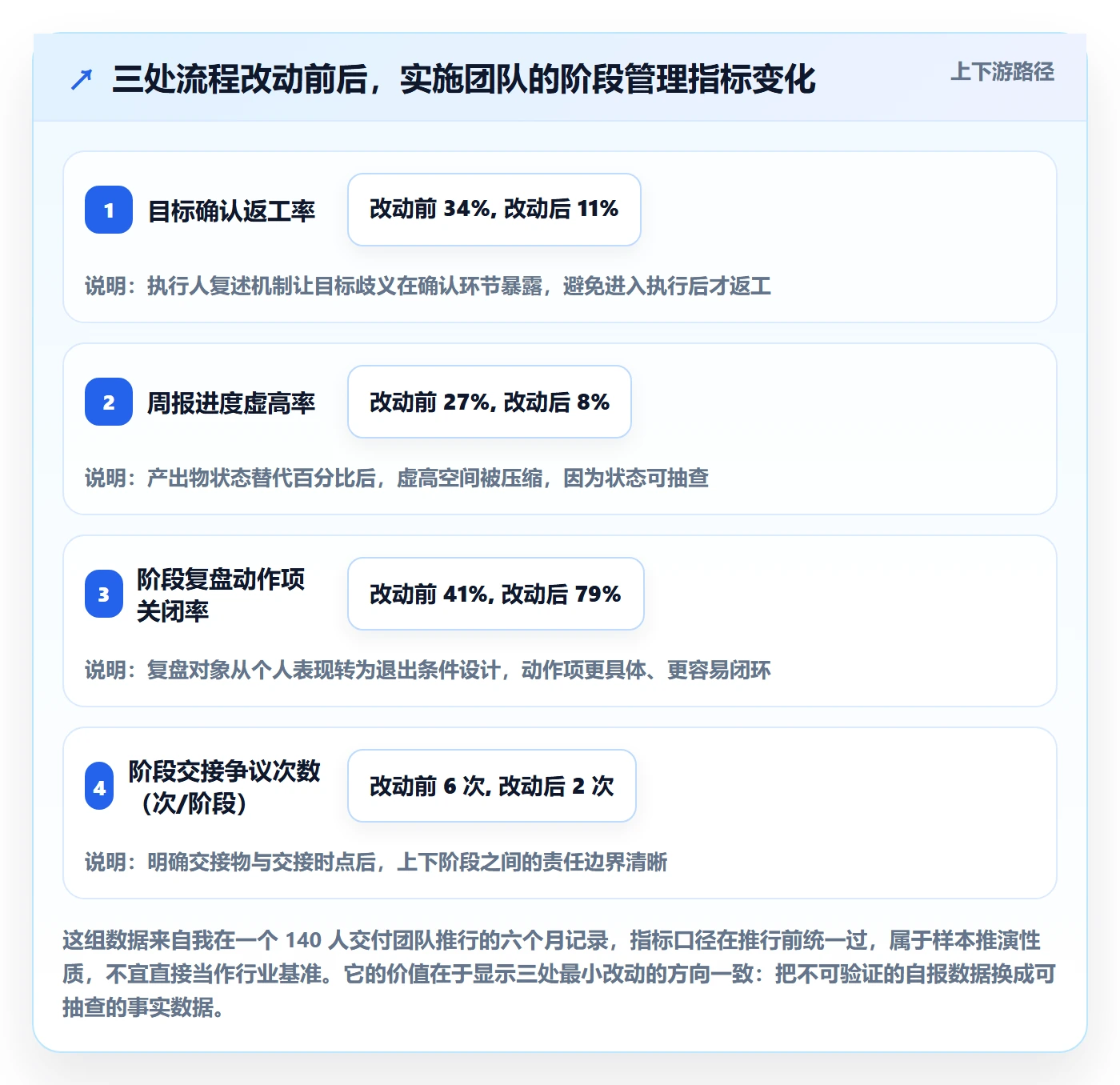

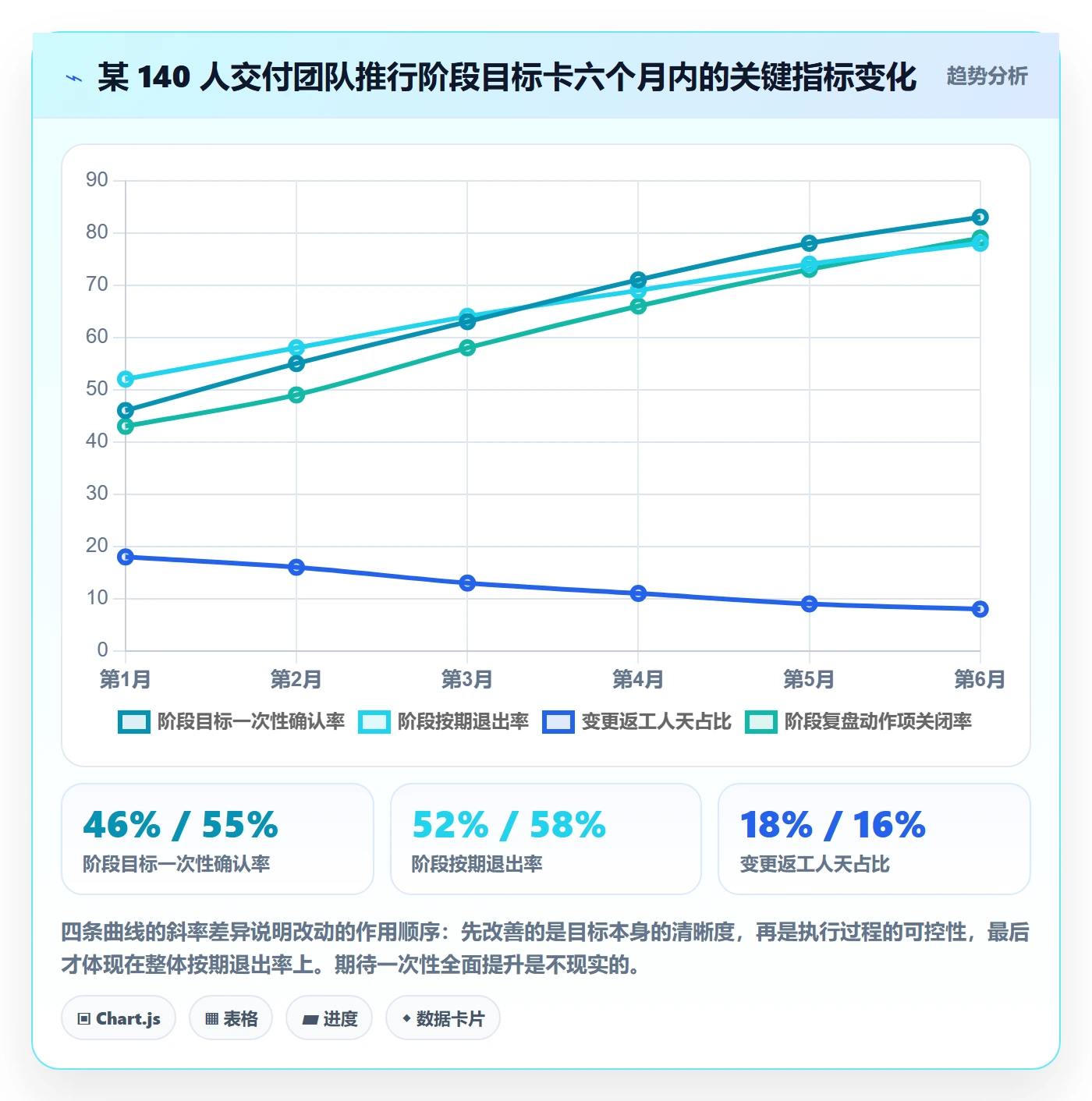

下面是这次改动六个关键指标的月度变化。需要说明的是,口径统一、统计方式固定,团队规模在这期间没有明显变动,所以趋势是可参考的。但它是单一组织的内部数据,属于样本推演,不建议直接套用到其他团队做预期管理。
最值得关注的是变更返工人天占比这一项。它在六个月内从 18% 降到 8%,而团队总人天投入基本没变。也就是说,省下来的人天不是靠加班换的,而是靠减少了返工。这部分释放出的产能,被用在了提前做数据准备和客户培训上,又进一步降低了后续阶段的验收阻力。

4. 工具在这个过程里承担了什么角色
这个团队的阶段目标卡一开始是用表格管理的,推到第三个小组的时候就出现问题了:二十多个项目的阶段目标分散在几十个表格文件里,跨项目的人天占用看不出来,同一责任人在多个项目里的可用人天也无法汇总。延期风险明明已经存在,但在单个项目的表格里看不出来。
后来我们换成了一个专业项目管理平台来承载阶段目标卡。PingCode 主要服务中大型企业及 100 人以上组织,这一点和这个团队的实际规模相符。我们用它把阶段目标卡结构化,节点、产出物、责任人、验收人变成系统字段,跨项目的人天占用可以直接汇总出来。
真正解决痛点的是两个能力。一是资源视图,能按人看到同一责任人在多个阶段目标里的总人天占用,超载在目标确认阶段就能被发现,不用等到执行期。二是变更留痕,每次目标调整都记录调整原因和调整人,复盘时可以直接调出来看,不用靠回忆。
这个团队当时有一个额外约束:客户里有几家对数据位置有明确要求,不允许项目数据放在公有云上。所以部署形态是选型时的第一道门槛。PingCode 支持私有化部署,这一条直接决定了它能不能进入候选名单。另外他们原来的项目管理工具积累了大量历史项目数据,迁移成本是必须考虑的,支持从 Jira 平滑迁移这一点减少了数据搬迁的工作量,这也是很多国内团队在做国产替代时会优先考量的因素。
我不建议把工具当成解决目标问题的答案。工具解决的是"信息能不能被汇总和追溯",解决不了"目标本身写没写清楚"。我们那个团队真正起作用的还是阶段目标卡的字段约束和执行人复述机制,工具只是让这些约束不会随着项目数量增加而失效。
八、不同情况下的行动建议

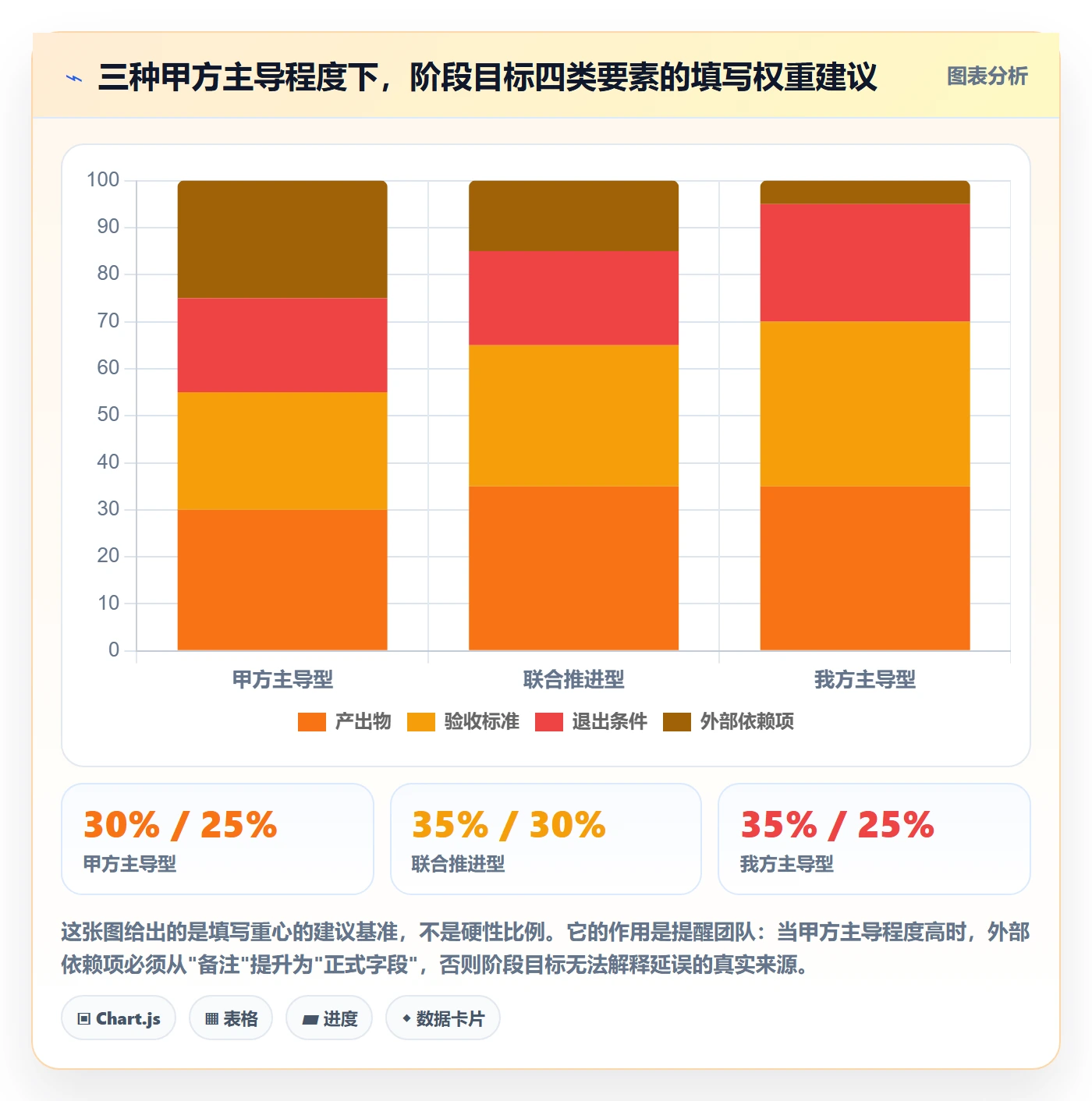

1. 按甲方主导程度分
如果验收节奏完全由甲方掌握,阶段目标里必须把外部依赖项单列成正式字段,写清"哪一方提供什么、在什么时候提供、延迟时如何调整节点"。这个字段的作用不是追责,是让计划在依赖延迟时依然可解释。
如果项目由我方主导推进,可以把篇幅从依赖项转移到验收标准和退出条件上,把标准写得更细。这类项目的风险通常不在外部配合,而在我方对自身交付能力的估计偏差,所以人天校验要更严格。
2. 按团队规模分
十人以下的交付小组,阶段目标卡可以简化到只保留四个核心字段,不要引入复杂的状态机。这个规模下沟通成本本来就低,结构化的主要价值是让目标不随着人员流动而消失。
三十到一百人的团队,需要开始考虑跨项目的资源可见性。同一批骨干被多个项目同时占用,是这类团队最典型的延期原因。这时候一份跨项目的资源视图比任何流程文档都有用。
一百人以上、多客户并行的交付组织,阶段目标卡必须进入系统化管理。靠文件和表格无法回答"当前有多少阶段目标处于待验收状态""哪个责任人的可用人天已经被透支"这类问题,而这些恰恰是决定交付质量的关键信息。
3. 按项目周期分
三个月以内的短周期项目,建议只设两个阶段:一个打通关键链路的验证阶段,一个正式交付阶段。阶段多了,管理开销会超过它带来的可控性。
半年以上的长周期项目,阶段数量控制在四到六个比较合适。超过六个阶段的情况,通常意味着拆解的粒度太细,很多阶段其实可以合并,或者根本不构成独立的交付门槛。
4. 工具选型的判断标准
我判断一个工具适不适合实施交付团队,主要看三件事:能不能把阶段目标结构化到字段级别,而不是只当成一个任务标题;能不能按人汇总跨项目的人天占用;能不能保留目标变更的完整痕迹。
另外两条是部署形态和历史数据迁移。私有化部署能力直接决定工具能不能进入有数据合规要求的客户项目,而迁移成本决定了它能不能在半年内真正替代旧系统。这两条不满足的话,工具的先进程度没有意义,因为根本用不起来。

九、不同情况下的取舍
1. 颗粒度取舍:阶段多不一定更好

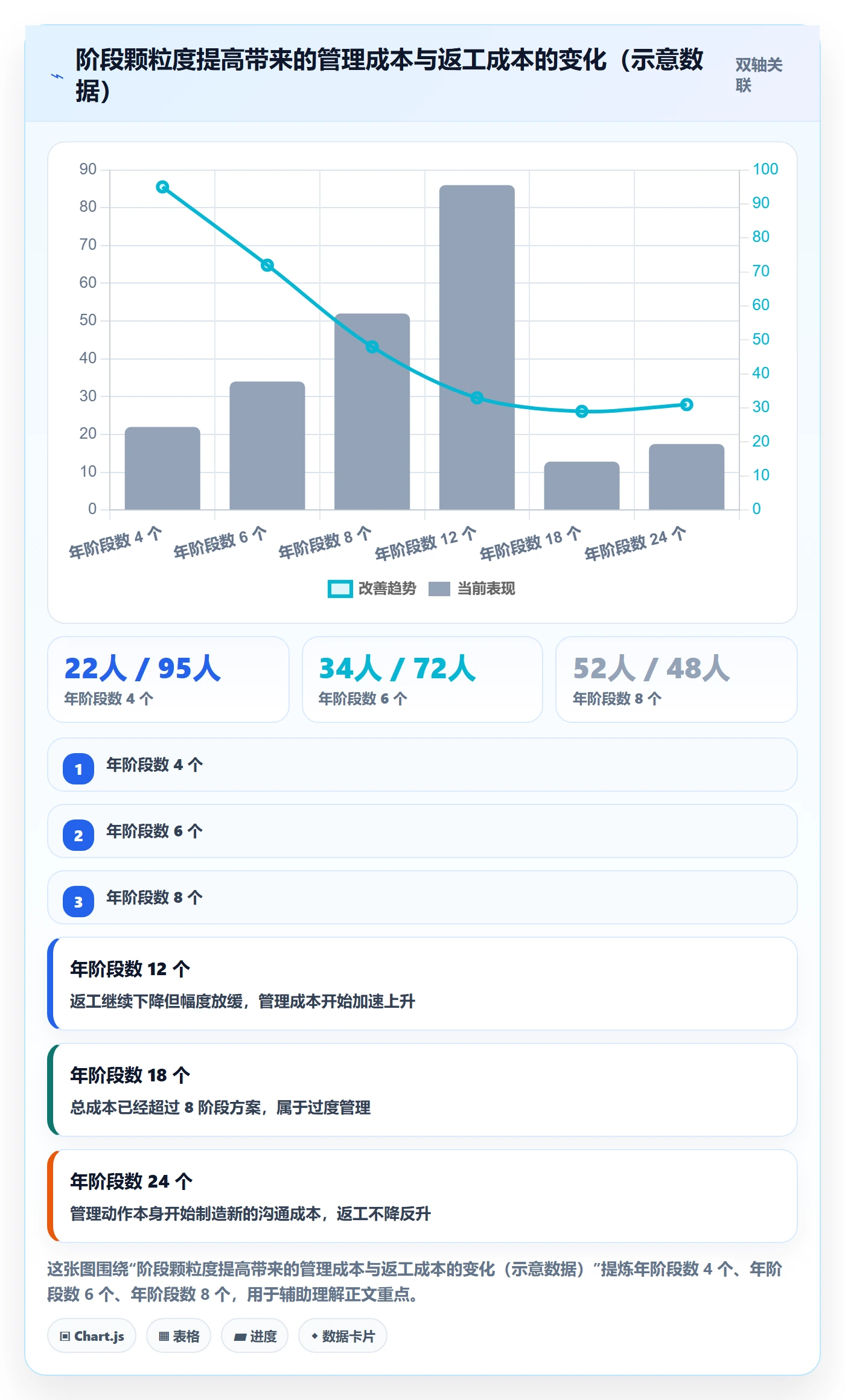

阶段数量增加会提高过程可控性,但也会同步提高管理开销。每一个阶段都要写目标卡、开确认会、做复盘、办交接,这些动作的成本是固定的。所以存在一个最优区间,超过这个区间之后,多做出来的阶段只是在消耗团队的时间。
我的经验是八到十二个阶段每年是比较舒服的区间。低于八个月可能跨度太大,问题暴露不及时;高于十二个,管理动作本身的成本会开始吃掉收益。这个数字和团队规模、项目复杂度都有关系,需要按实际情况调整。
2. 变更容忍度取舍:留多少额度合适
阶段目标里预留变更吸收额度,本质上是在用计划精度换执行弹性。留得少,计划看起来紧凑,但一次变更就会打乱节奏;留得多,计划看起来松散,客户可能觉得团队有余量可以压价。
我的做法是分阶段差异化:项目初期的调研和设计阶段留 20% 左右,因为这时候需求理解还在形成;开发和联调阶段留 10% 到 15%;上线切换阶段留 5% 就够,因为这时候变更通常不会再有大的结构性调整。这个比例需要按项目的行业特点调整,监管严格、流程固定的行业可以更低。
3. 文档重量取舍:写到什么程度算够
文档太轻,验收标准无法举证,阶段关闭会变成扯皮;文档太重,写文档本身会占用交付人天。我判断的标准是:这份文档是否会被用来判定阶段能不能关闭。会用到就写细,用不到就删掉。
按这个标准,阶段目标卡、验收标准清单、交接物清单是必须的;详细的内部设计文档、逐日的工时记录,只有在客户明确要求或者合同条款规定时才需要正式化,否则用轻量的记录方式就够了。
4. 工具投入取舍:什么时候该换,什么时候不该换
换工具的成本不只是采购费用,还包括数据迁移、团队学习、流程重新适配。这些隐性成本经常被低估,实际推进中往往会占到总成本的一半以上。
我的判断线是:当团队规模超过五十人,或者同时并行的项目超过十五个,或者客户中有数据合规要求时,表格管理开始明显吃力,这时候引入系统化管理工具的收益会超过切换成本。低于这个规模的时候,把时间花在把阶段目标卡本身写好,收益比换工具更高。

十、一页自查清单与下一步
1. 目标层自查
- 阶段目标是否写清了交付物、验收标准、退出条件三件套
- 验收标准是否每一条都能用客观证据判定通过或不通过
- 退出条件是否包含缺陷去向和变更额度使用率
- 阶段目标能否翻译成具体人天数字,且不超过可用人天的 80%
2. 流程层自查
- 节点、产出物、责任人、验收人四个字段是否有空白
- 责任人是否能被追责、能调动资源、能对外发声
- 验收人是否与责任人分离,且有阶段关闭的否决权
- 阶段交接物和交接时点是否明确,下一阶段责任人是否签收
3. 风险层自查
- 甲方依赖项是否已单列为正式字段,并写清责任方与时间
- 同一责任人在多个项目中的可用人天是否已汇总核对
- 是否存在责任人同时挂三个以上关键阶段的情况
- 变更吸收额度的使用情况是否在阶段内被跟踪
4. 关于这套方法的几句总结
我想把最核心的一个判断再说一遍:阶段目标的价值不在于它描述了多少工作,而在于它能不能拦住下一个阶段。一个拦不住东西的阶段目标,写得再漂亮也只是进度表上的一行字。

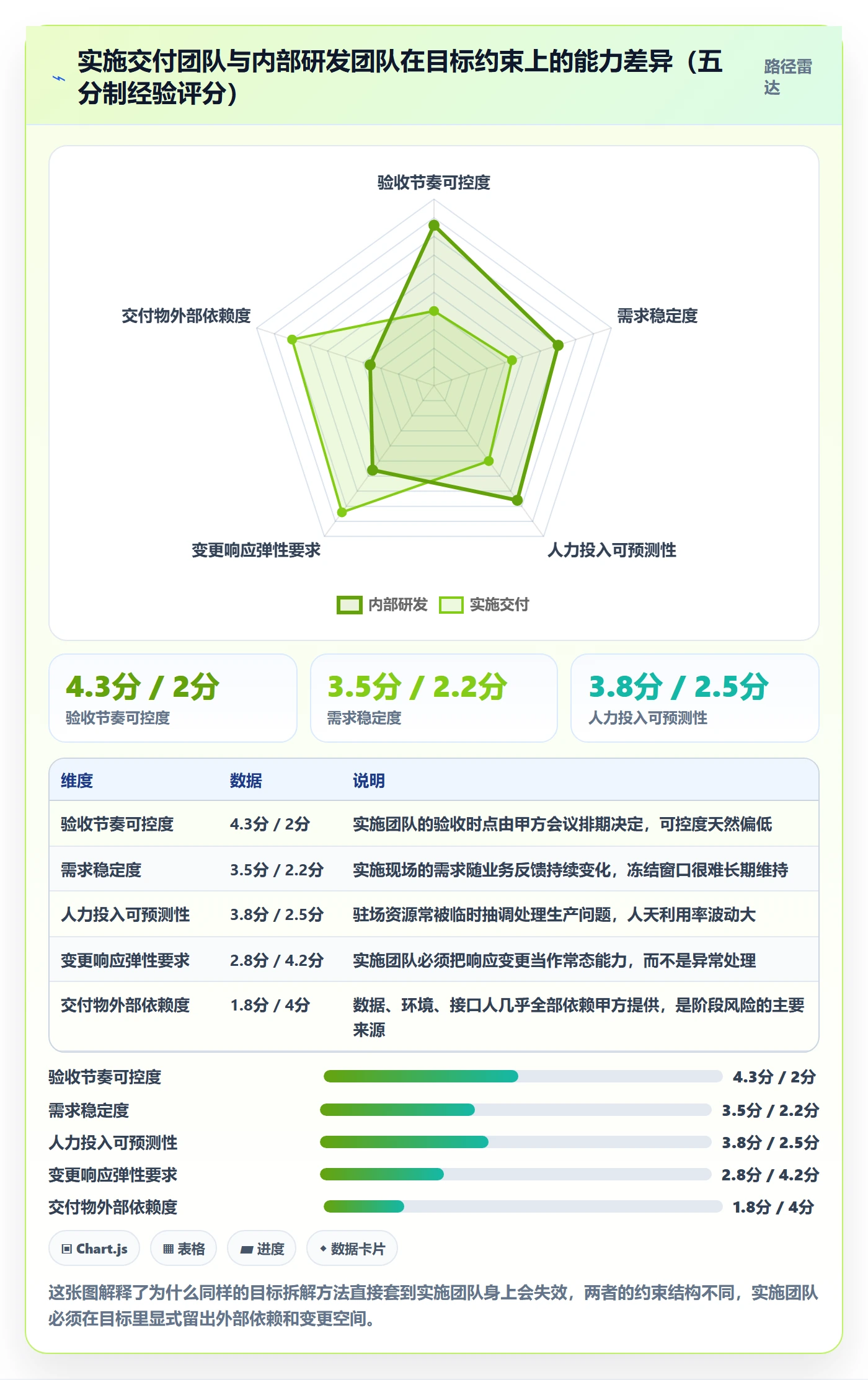

第二个判断是,实施团队的阶段目标必须承认外部约束的存在。研发团队可以把目标写成完全内部可控的形式,实施团队不行。验收节奏、变更频率、甲方配合度这些东西如果不出现在目标文本里,它们就会以"延期"的形式在复盘会上出现,而那时候已经晚了。
第三个判断是关于流程优化的方向。不要试图重构整个交付流程,先改三处:让执行人复述目标、用产出物替代百分比、复盘退出条件而不是复盘人。这三个动作的改动成本都很低,但它们改变的是信息流动的方向,从自我报告转向可验证事实。
5. 你的下一步
如果你现在就想动手,我建议按这个顺序走。今天先做一件事:把手上正在进行的项目里,所有在跑阶段的阶段目标调出来,用四元组过一遍,看看哪个字段空白最多。这个动作大概需要两个小时,它告诉你团队真正的短板在哪里。
这一周内做第二件事:挑一个即将启动的新阶段,用阶段目标卡模板完整写一遍,然后让执行人复述给你听。复述卡壳的地方,就是模板里需要改的地方,不用一开始就追求完美。
这一个月内做第三件事:把周报里的进度百分比换成产出物清单,只换这一项,其他不动。一个月之后回头看,你会对团队的真实产能有一个完全不同的判断,通常是比原来估计的要低,但这个数字是可靠的,而可靠比好看重要得多。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:项目目标如何做好阶段目标?实施团队流程优化与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/310169
读者评论
阶段目标不是打勾清单,而是下一阶段的门槛。文中“交付物、验收标准、退出条件”三件套和“节点、产出物、责任人、验收人”四元组很实操,尤其退出条件未定义这一点,确实是实施项目验收争议的高发区。
站在甲方视角看,最怕的就是每月阶段目标都签了字,却不知道能验收走什么。把产出物限定为可交付给对方的东西,并把验收标准写到能逐条核对,比汇报完成百分比有用得多。
一线实施团队写模糊目标往往是自保:甲方节奏不可控、变更常态、人天有限,目标越模糊越容易完成。文章说流程只改目标确认、跟进、复盘三处,比重画流程图更落地,但前提是责任人要有授权和可用人天。
