项目目标如何做好目标拆解?实施团队入门指南与操作步骤

去年 11 月,我接手一个已经延期 6 周的制造业 ERP 上线项目。翻完任务列表后我发现,问题根本不在执行力,团队每个人都很忙,日报写得密密麻麻。真正的问题是:这 200 多条任务里,没有一条能直接对应合同里的验收条款。

那是我第一次强烈意识到:实施团队的目标拆解,失败往往不是因为拆得不够细,而是因为拆错了方向。团队把"我们要做的事"拆得清清楚楚,却把"客户拿什么签字"拆得模模糊糊。后来半年里我又完整复盘了 9 个实施项目,这个判断被反复验证。

这篇文章不打算再讲一遍 SMART、OKR、WBS 的定义。我想讲的是实施交付这个具体场景下,目标该怎么从合同条款一路拆到每天站会上能说清楚的一张工单,以及中间哪些地方最容易断链。

一、先给结论:拆解的终点是"验收证据",不是"任务列表"

如果只让我给一条结论,那就是这句话:目标拆解的质量,取决于你能不能在项目启动第一周,就把每一项工作的验收证据写出来。写不出来,说明这项工作还没拆到位。

1. 拆解的最小单元不是任务,而是可验收的交付物

大部分团队拆解时用的是动作语言:"做接口联调""开培训会""写测试用例"。动作语言的问题是它无法被验收,你永远没法说某人"联调做完了",因为联调可以做完 80% 然后卡住三周。

交付物语言则是:"联调完成并出具《接口联调报告》,覆盖 42 个接口,异常场景通过率 100%,由客户 IT 负责人签字确认。"这句话里有对象、有数量、有标准、有验收人。能被签字的东西,才叫拆解完成。

2. 拆解质量的三条硬标准

我在内部做实施项目评审时,只用三个问题判断一个项目的拆解是否合格,判断速度快,而且很少失手。

  • 可验收:每一项工作都能说清"谁在什么时间、拿什么材料、找谁签字"。
  • 可追责:每一项工作有且只有一个负责人,其他人是配合或知会,不是"共同负责"。
  • 可变更:客户改需求时,能快速定位到受影响的工作包和里程碑,而不是整个计划推倒重来。

这三条里,可变更最容易被忽略。实施项目的需求变更率普遍偏高,我带过的项目里,中位数大约在 25%,35% 之间。一个没有变更锚点的拆解结果,第二次变更之后就彻底失效了。

项目目标如何做好目标拆解?实施团队入门指南与操作步骤

3. 为什么实施团队必须"倒着拆"

研发团队可以正着拆:需求 → 设计 → 开发 → 测试 → 上线,因为交付物是自己定义的。实施团队不行,因为最终验收标准是客户定义的,写在合同和验收方案里。

所以实施项目的正确顺序是倒着拆:先锁定验收条款 → 反推需要哪些证据材料 → 再反推这些材料由哪些工作包产出 → 最后才是排任务和排人。这个顺序颠倒过来,就会出现"活干完了但验收不了"的经典困境。

二、背景与真实场景:实施项目为什么总在验收前两周崩盘

我先描述一个几乎每年都会重演的场景,你看看是否熟悉。项目前三个月进展顺利,周报全是绿色;进入第四个月,客户突然提出"还有些地方要调整";第五个月,测试环境数据对不上;第六个月,距验收只剩两周,团队开始通宵。

1. 崩盘不是发生在最后两周,而是发生在第一周

我做过一个简单的回溯统计:把 10 个项目里"验收前两周才暴露的问题"逐个溯源,超过 70% 的问题根因可以追到项目启动阶段的拆解动作,要么是范围边界没写清,要么是数据迁移的验收标准没定义,要么是第三方系统的依赖没标出来。

最后一两周只是问题的显影期,不是问题的产生期。这也是为什么"加强最后冲刺"这类措施几乎从来不解决问题。

项目目标如何做好目标拆解?实施团队入门指南与操作步骤

2. 实施团队的四个特殊约束

实施团队和纯研发团队最大的差别,是它在四个方向上同时被约束,而目标拆解必须同时满足这四条。

  1. 范围由合同定义:多做不等于加分,做错方向等于亏钱。
  2. 进度由客户节奏决定:客户的业务周期、审计周期、封账期都会影响窗口。
  3. 质量由客户验收:自测通过不等于验收通过,验收口径必须以客户书面确认为准。
  4. 资源常常跨项目复用:同一个顾问可能同时挂在两个项目上,排期冲突是常态。

这四条约束意味着,实施项目的目标拆解不只是"分解",更是"分配和仲裁"。你要在拆解过程中就回答清楚:这件事谁做、什么时候做、做不完会影响谁、影响之后先砍什么。

3. 我见过最典型的一次"目标漂移"

有一个项目,合同写的是"实现库存数据可视化",项目组理解成了"做一个库存看板"。团队花了三周做出一个漂亮的看板,客户看完说:我要的是能把呆滞库存识别出来并且给出处理建议。方向差了一整个语义层级。

复盘时我发现,问题出在拆解时只拆了"看板"这个交付物,没有拆"决策支持"这个结果。交付物会骗人,结果不会。后来我在所有项目里都加了一条硬规定:每个工作包必须写清它支撑的客户业务结果是什么。

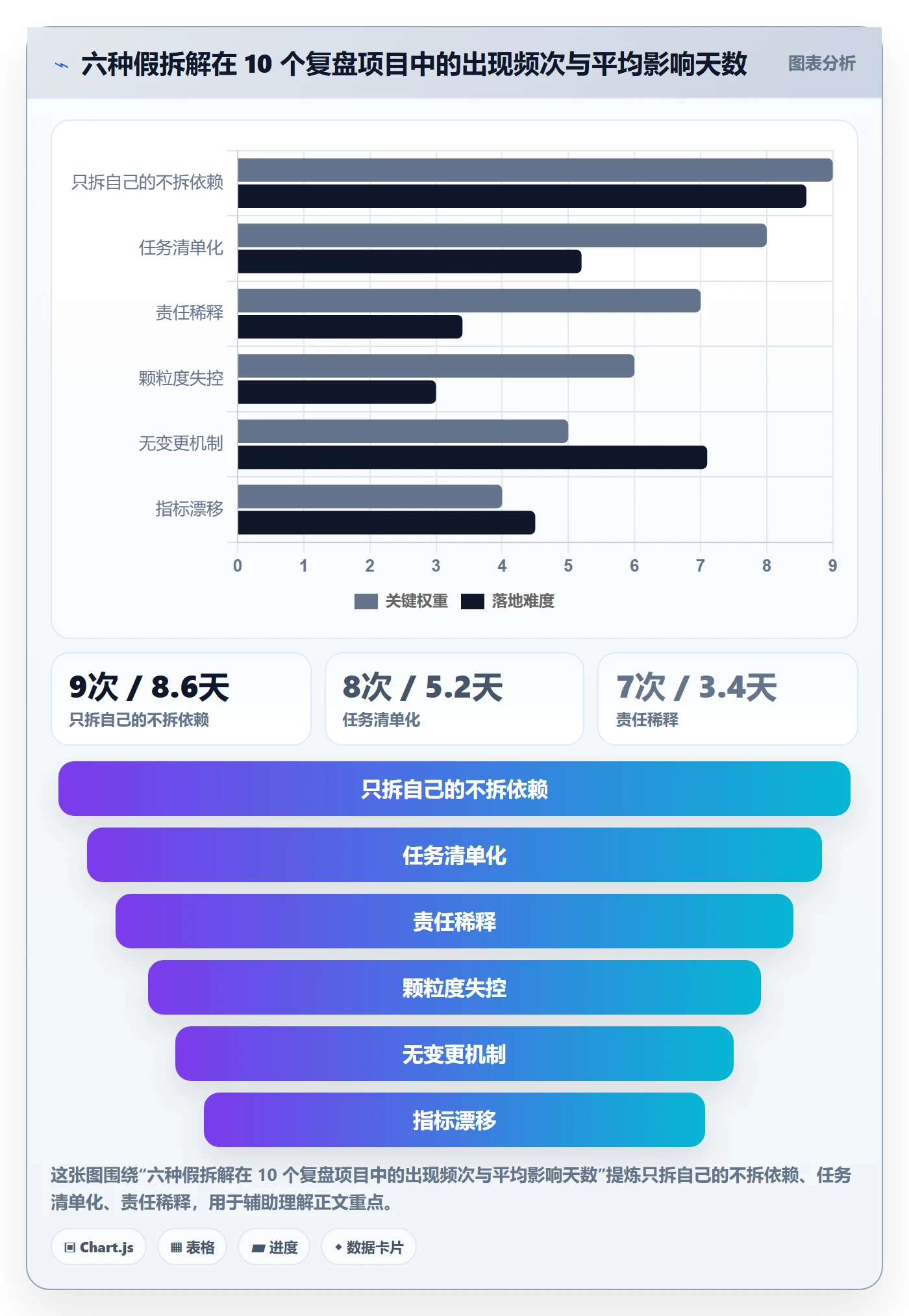

三、常见误区:我见过最多的六种"假拆解"

下面这六种做法,表面上都完成了拆解,甚至看起来还挺专业,但实际都无法支撑执行。我按在自己项目里出现的频次从高到低排列。

1. 任务清单化:只拆动作,不拆结果

典型表现是任务名称全是动词短语,没有宾语和标准。"跟进客户需求""优化配置""整理数据",这些任务的共同点是,做完了你也没法判断做没做好。

修正动作很简单:把每条任务改写成"动词 + 交付物 + 验收标准 + 验收人"的四段式。改不出来的,说明这条任务本身定义不清,需要回去和客户确认后再拆。

2. 指标漂移:项目指标和客户价值脱节

我见过一个项目,内部 KPI 是"完成 320 个功能点配置",结果上线后客户投诉不断。因为客户在意的是单据处理时长,而团队在意的是配置数量。两个指标甚至可能是负相关的,为了堆功能点,把流程搞得越来越复杂。

项目指标必须从客户价值指标推导而来,不能独立设定。如果客户价值是"月结周期从 7 天缩短到 3 天",那么项目指标就应该是"月结相关流程上线并通过 2 个完整月结周期验证",而不是任何数量型指标。

3. 颗粒度失控:要么太细,要么太粗

太细的典型是拆到 0.5 人天一条任务,结果是项目经理每周花 8 小时维护计划表,团队每天花 20 分钟更新状态,管理者大量时间消耗在计划本身的维护上。

太粗的典型是整个阶段只有 3 条任务,比如"完成系统配置"。这种拆解在项目执行到一半时完全无法判断是否健康。我的经验值是:单个工作包控制在 3,10 人天,单个任务控制在 0.5,3 人天,这个区间在可管理性和管理成本之间比较平衡。

项目目标如何做好目标拆解?实施团队入门指南与操作步骤

4. 责任稀释:多人负责等于无人负责

"张三和李四共同负责数据迁移",这句话在项目里出现的频率极高,但它在执行层面几乎必然出问题。因为共同负责意味着谁都可以等对方先动,而项目延期时,责任无法归属。

修正方法是 RACI 矩阵,但用的时候要注意:每条工作包只能有一个 A(Accountable,最终负责),可以有多个 R(Responsible,执行)和 C(Consulted,被咨询)。如果一条工作包上出现了两个 A,那不是矩阵问题,是组织问题,需要先解决汇报关系。

5. 无变更机制:需求一变,目标体系失效

很多团队把拆解当成一次性活动,拆完就归档。结果客户第一次变更需求时,没人知道该改哪里,只能凭感觉调整,几轮下来计划表和实际执行彻底脱节。

正确做法是给每个工作包打上变更影响标签,它属于哪个里程碑、依赖哪些工作包、被哪些工作包依赖。这样客户提出变更时,你可以当场回答:"这个调整会影响 3 个工作包、顺延里程碑 M2 约 4 天,需要客户确认是否接受排期变化。"

6. 只拆自己的,不拆依赖

这是实施项目最隐蔽的坑。团队把自己的工作拆得非常清楚,但客户方要提供的测试数据、第三方系统要开放的接口、硬件要提前到货,这些外部依赖没有进入拆解结果。

外部依赖一旦迟到,整个计划连锁塌方,而且责任还不在自己这边。所有外部依赖都必须拆成独立的、带日期和对接人的行动项,并且写进项目周报里持续跟踪。

项目目标如何做好目标拆解?实施团队入门指南与操作步骤

四、专业判断逻辑:从合同验收到工单的五层结构

讲完误区,说方法。我用的结构并不复杂,五层,从下往上收敛。它的核心特点是每一层都有明确的"出口条件",上一层没锁定,不往下拆。

1. 第一层:项目目标层(出口条件:客户书面确认的成功标准)

这一层只写两样东西:一句话目标,加一组成功标准。一句话目标的格式建议是"在某个时间点前,通过某种交付,让客户的某个业务指标达到某个水平"。

成功标准要尽量量化,并且必须是客户签字确认过的。我见过太多项目,成功标准是项目组内部理解的,客户从来没看过,最后自然扯皮。

2. 第二层:里程碑层(出口条件:每个里程碑有明确验收人和验收物)

里程碑是实施项目的骨架,通常 4,7 个为宜。每个里程碑必须绑定:日期、交付物清单、验收人、验收方式。没有验收人的里程碑只是时间点,不是里程碑。

特别提醒:里程碑日期要设置"内部目标日期"和"对外承诺日期"两个,两者之间留 15%,20% 的缓冲。只设一个日期的项目,缓冲要么藏在私人估算里,要么根本不存在。

3. 第三层:工作包层(出口条件:每个工作包对应一个可交付成果)

这一层用 WBS 按交付物拆分,不按部门、不按人拆分。判断标准是 100% 规则:所有工作包加起来,必须完整覆盖上层里程碑的交付范围,既不遗漏也不重叠。

工作包命名建议统一格式:编号 + 交付物名称 + 所属里程碑。例如"WP2.3 库存盘点流程配置说明 V1.0(M2)"。这种命名在后期做变更影响分析时能直接检索。

4. 第四层:任务与工单层(出口条件:每条工单有唯一负责人和截止日期)

这是唯一需要落到具体人的一层。字段至少包含:负责人、协作人、开始时间、截止时间、预计工时、前置依赖、验收标准、状态。

工单粒度控制在 0.5,3 人天。超过 3 人天的任务必须继续拆,因为一周以上的任务在执行过程中几乎不可能被有效跟踪。

5. 第五层:控制层(出口条件:指标、风险、变更、复盘四条机制全部上线)

这一层不是"额外的管理动作",而是前面四层的运行保障。它包含四件事:进度指标、风险登记、变更流程、复盘节奏。缺任何一条,前四层都会在项目中期退化。

层级 核心内容 出口条件 常见失败点
项目目标层 一句话目标 + 成功标准 客户书面确认 标准只在项目组内部流传
里程碑层 日期、交付物、验收人 每个里程碑有验收物与验收人 里程碑没有验收人,只是时间点
工作包层 按交付物拆分的 WBS 满足 100% 规则 按部门或按人拆,导致遗漏与重叠
任务工单层 负责人、工时、依赖、标准 唯一负责人 + 截止日期 粒度过粗或责任稀释
控制层 指标、风险、变更、复盘 四条机制全部上线 只做进度跟踪,没有变更机制

项目目标如何做好目标拆解?实施团队入门指南与操作步骤

五、实施团队七步操作法

下面是我在项目里实际执行的七个步骤,顺序不能乱。每一步我都标出了输入、动作、输出和检查点,方便直接套用。

1. 第一步:对齐合同、项目章程与验收标准

输入:合同、技术协议、招投标文件、验收方案。动作:逐条摘出所有涉及交付、验收、时间的条款,形成验收条款清单。输出:一页纸的验收条款清单。检查点:清单是否经过客户项目经理书面确认。

这一步最容易被跳过,因为大家觉得"合同都签了还有什么好对"。但我经手的项目里,有超过四成存在"项目组理解的验收标准"与"合同写的验收标准"不完全一致的情况。

2. 第二步:定义关键结果与"不做清单"

输入:验收条款清单。动作:为每个里程碑定义 1,2 个关键结果,同时明确写出本阶段明确不做的事项。输出:关键结果清单 + 不做清单。

不做清单的价值常常被低估。实施项目范围蔓延的主要来源,就是"顺手做一下"的善意。把它写下来并让客户确认,能省掉后面大量的扯皮。

3. 第三步:按交付物拆 WBS

输入:里程碑与关键结果。动作:以交付物为单位拆分工作包,命名统一格式。输出:WBS 结构表。检查点:100% 规则是否成立,是否存在重叠。

P0 项目目标:2026-03-31 前完成 ERP 一期上线并通过客户验收
├── M1 蓝图与范围确认(验收物:蓝图确认书 / 验收人:客户项目经理)

│ ├── WP1.1 现状调研与流程梳理(交付物:调研纪要 + 流程图,8 人天)

│ ├── WP1.2 差异分析与方案建议(交付物:差异清单 + 处理方案,5 人天)

│ └── WP1.3 蓝图评审与签署(交付物:蓝图确认书,2 人天)

│

├── M2 系统配置与开发(验收物:配置说明 + 自测报告 / 验收人:客户 IT 负责人)

│ ├── WP2.1 基础数据与组织架构配置(6 人天)

│ ├── WP2.2 采购与库存流程配置(12 人天)

│ ├── WP2.3 财务接口开发与联调(15 人天)

│ └── WP2.4 报表与看板配置(9 人天)

│

└── M3 数据迁移与用户测试(验收物:UAT 报告 / 验收人:客户业务负责人)

├── WP3.1 历史数据清洗与迁移(14 人天)

├── WP3.2 UAT 用例编写与执行(10 人天)

└── WP3.3 用户培训与操作手册(6 人天)

4. 第四步:标注依赖与资源冲突

输入:WBS 结构表。动作:为每个工作包标注前置依赖、外部依赖、所需角色。输出:带依赖关系的网络图或表格。检查点:所有外部依赖是否有明确对接人和承诺日期。

这一步是实施项目最关键、也最常被省略的。外部依赖必须具体到人,比如"客户财务部李经理在 1 月 20 日前提供 2025 年全量凭证数据",而不是"客户提供数据"。

5. 第五步:排优先级与里程碑

输入:带依赖的工作包。动作:按业务价值、依赖顺序、资源可达性三个维度排序,倒排里程碑日期,并留出 15%,20% 缓冲。输出:带缓冲的里程碑计划。

排序时我常用的判断是:优先做"阻塞别人的事",其次做"风险最高的事",最后做"确定性高、耗时短的事"。这个顺序能最大化暴露风险的时间窗口。

6. 第六步:落到 RACI 与看板

输入:里程碑计划与工作包清单。动作:为每个工作包分配唯一 A,明确 R、C、I;把任务导入协作工具,配置状态流转与字段。输出:可执行的工单与看板视图。

工具选择上,中大型企业的实施项目通常涉及多团队协同、外部依赖跟踪和权限分级,用轻量表格容易在项目中期失控。我目前在用的工具是 PingCode,主要原因是它支持私有化部署,能满足不少制造、金融类客户对数据不出内网的要求。另外它支持从 Jira 平滑迁移,对于已经有 Jira 使用习惯、又需要国产替代方案的团队,迁移成本相对可控。

7. 第七步:建立周追踪与变更机制

输入:工单数据与里程碑计划。动作:建立每周追踪节奏,明确变更申请、评估、审批、同步四步流程。输出:周报模板 + 变更单模板。检查点:变更发生后,是否在 24 小时内同步到受影响的工作包。

这里我要强调一个反直觉的判断:周会的重点不是汇报进度,而是识别偏差和做取舍。如果一场周会全程没有出现"我们要不要砍掉某项工作"这类讨论,那这场会的价值大概只有三成。

项目目标如何做好目标拆解?实施团队入门指南与操作步骤

六、案例与数据观察:一次 120 人天实施项目的完整拆解过程

下面这个案例来自我 2025 年做的一个项目。为保护客户信息,客户名称与部分金额做了替换,但过程数据来自项目台账原始记录,未做修饰。

1. 项目背景与初始状态

客户是一家年营收 8 亿左右的制造企业,项目内容是 ERP 一期上线,合同工期 4 个月,预算 120 人天。项目启动时,团队给出的计划表有 3 个大阶段、14 条任务,最长的一条叫"完成系统配置与测试",跨度 11 周。

这张计划表在启动会上被客户一句话问住了:"11 周之后你们给我什么?"项目组答不上来。这就是典型的颗粒度过粗 + 交付物缺失。

2. 重新拆解:我们做了什么

第一周我们只做了一件事:把合同和验收方案里的所有条款逐条抄出来,一共 32 条,逐条问客户"这条怎么算完成"。这个过程花了 3 天,产生了 17 个可独立验收的里程碑成果。

第二周开始按交付物拆 WBS,最终形成 46 个工作包、214 条任务。同时我们识别出 9 项外部依赖,全部落到具体对接人和承诺日期。

第三周把任务导入 PingCode,配置了三类视图:按里程碑的甘特视图给客户看,按负责人的看板给团队看,按状态的列表给项目经理做周报。同时配置了变更流程的状态流转,任何变更都要走"申请,影响评估,客户确认,计划更新"四步。

3. 结果对比

项目最终在第 16 周完成验收,比原计划延后 2 天,主要原因是客户方数据提供晚了一周。但整个过程中没有出现通宵赶工的情况,验收一次通过。

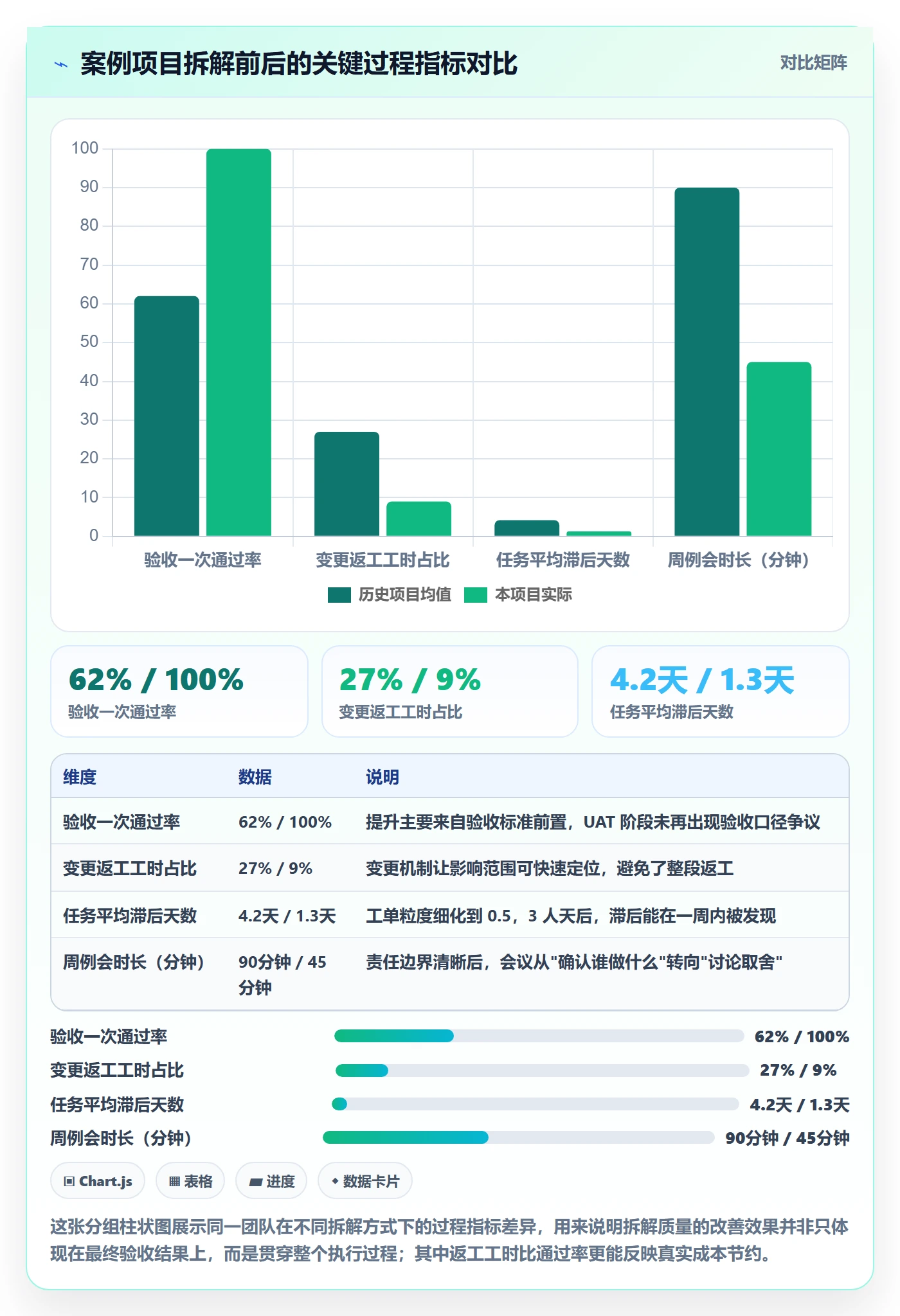

指标 拆解前预估/历史项目均值 本项目实际结果 变化
验收一次通过率 62% 100% +38 个百分点
里程碑平均延期 9.5 天 2 天 -7.5 天
变更导致的返工工时 约 310 人时 96 人时 -69%
周例会平均时长 90 分钟 45 分钟 -50%
任务平均滞后天数 4.2 天 1.3 天 -69%

项目目标如何做好目标拆解?实施团队入门指南与操作步骤

项目目标如何做好目标拆解?实施团队入门指南与操作步骤

七、拆解质量检查表:开工前必须问的 10 个问题

这张检查表我在每个项目启动前都会过一遍,一般 40 分钟能问完。任何一个问题答不上来,都说明对应的工作包还没拆到位。

1. 完整检查清单

  1. 这项工作有没有唯一负责人?如果有两个人,谁最终签字?
  2. 交付物叫什么名字,是文档、配置、代码还是数据?
  3. 验收标准是定性的还是定量的?能不能写成一句话?
  4. 谁有权力验收,他的验收依据是什么材料?
  5. 截止时间是内部目标日期还是对外承诺日期?
  6. 它依赖哪些内部工作包和外部条件?
  7. 它被哪些工作包依赖?延期会影响谁?
  8. 需要什么角色、什么技能、多少人天?
  9. 如果客户要改这项,影响范围能多快算出来?
  10. 做完之后,我们怎么知道做得对不对?

2. 这张表怎么用才有效

关键不是问,而是强迫填写。我要求所有项目在启动会上现场填写前 6 个问题,并在会后 48 小时内补齐剩余 4 个。现场填不出来的部分,就是启动会上真实暴露的认知缺口。

这张表还有一个附加价值:它是很好的新人培训材料。我带过的顾问,凡是能独立把这张表填完的,基本可以独立带项目了。

项目目标如何做好目标拆解?实施团队入门指南与操作步骤

八、不同情况下的行动建议

方法不是万能的。下面按四种常见场景给出差异化建议,你可以直接对照自己的项目找对应段落。

1. 项目周期短于 8 周

这类项目不适合做完整五层结构,成本太高。建议压缩到三层:目标层 → 里程碑层 → 工单层,跳过独立的工作包层,直接由里程碑展开为任务。

同时把检查表从 10 问压缩到 5 问,只保留负责人、交付物、验收标准、截止时间、外部依赖五项。周期短的项目,容错空间也小,这五项是底线。

2. 甲乙丙三方及以上参与

这种情况必须把外部依赖提升为一级管理对象,建议单独建立"依赖清单"并纳入周会议程。每一项依赖都要写清对接人、承诺日期、逾期升级路径。

我的经验是:三方项目里,超过一半的延期来自第三方,而不是甲乙双方。如果不在拆解阶段把第三方拉进来确认日期,后面几乎没有补救手段。

3. 需求高度不确定,客户自己也在变

这类项目建议采用滚动拆解:只把最近一个里程碑拆到工单级,后面的里程碑保持在工作包级,每两周滚动细化一次。

同时把"变更预算"写进项目计划,预留总工作量的 15%,20% 用于应对变更。这不叫保守,这叫承认现实。没有变更预算的项目,每次变更都会变成一次内部谈判。

4. 团队规模超过 50 人,或需要私有化部署

当实施团队规模超过 50 人、或者在多个项目间复用顾问时,靠表格和群聊管理拆解结果很快就会失效。此时需要工具支撑,重点看三项能力:多项目资源视图、依赖关系可视化、变更流程可配置。

如果是中大型企业、100 人以上组织,且对数据驻留有要求,可以考虑 PingCode。它支持私有化部署,对制造、金融、能源这类不方便把项目数据放在公有云的企业比较合适。另外它支持 Jira 平滑迁移,如果团队原来用 Jira,历史数据和习惯工作流的迁移成本会低一些,算是国产替代里比较省事的选择。

但要提醒一句:工具解决的是承载和可视化问题,不解决拆解逻辑问题。拆解逻辑没想清楚就上工具,只会把混乱变得更整齐。

场景 拆解层级 检查表问题数 工具建议
周期 < 8 周 三层(目标/里程碑/工单) 5 问 轻量看板即可
甲乙丙三方参与 四层,外部依赖单列 8 问 需支持依赖视图
需求高度不确定 滚动拆解,两级并行 7 问 + 变更预算 需支持变更流程配置
团队 > 50 人或需私有化 完整五层 10 问 需多项目资源视图与私有化部署能力

项目目标如何做好目标拆解?实施团队入门指南与操作步骤

九、不同情况下的取舍

资源永远有限,拆解本质上是一连串取舍。下面四组取舍是我在项目里反复面对、也反复需要跟客户和团队解释清楚的。

1. 颗粒度:细一点还是粗一点

取舍逻辑取决于两个变量:需求确定性和团队成熟度。需求越不确定,越应该粗;团队越成熟,越可以粗。

反向也成立:需求稳定、团队新人多、客户管控严格的项目,就该拆细。因为此时细颗粒度带来的可控性收益,大于管理成本的增加。

2. 计划:固定基线还是滚动调整

固定基线的优点是便于对客户承诺,缺点是遇到变更后容易失真。滚动调整的优点是贴合现实,缺点是对客户缺乏约束力。

我通常采用折中方案:里程碑对外固定,工作包和任务内部滚动。客户看到的日期不变,团队内部的执行计划每两周滚动一次。这样既保持了对外承诺的严肃性,又保留了执行弹性。

3. 工具:轻量表格还是专业平台

判断标准不是团队人数,而是依赖关系的复杂程度。如果工作包之间的依赖关系超过 30 条,或者涉及三个以上团队,表格就会开始出错,此时应该考虑专业平台。

反过来,如果是一个 6 人、8 周的单一系统上线项目,依赖关系简单,用轻量看板反而更快。强行上重型工具,配置成本可能超过项目本身的管理收益。

4. 数据:全过程留痕还是关键节点留痕

全过程留痕的好处是复盘素材完整,坏处是团队负担重、容易形式化。关键节点留痕的好处是轻,坏处是出问题时细节缺失。

我的取舍是:决策类信息全过程留痕,执行类信息只留关键节点。比如变更决策、验收确认、风险升级必须完整记录;日常任务状态只需要每天更新一次状态字段,不需要写工作日志。

项目目标如何做好目标拆解?实施团队入门指南与操作步骤

十、结语:把拆解变成团队的共同语言

写到这里,我想回到开头那个延期 6 周的项目。它最后并没有变成灾难,因为我们在第 7 周做了一次彻底的重新拆解。真正改变的,不是计划表,而是团队说话的方式。

以前大家说"我在做配置",现在会说"我在做 WP2.2,本周五交付配置说明 V1.0,需要客户 IT 周三前确认接口清单"。这句话里有交付物、有日期、有依赖、有验收人。这就是拆解真正带来的东西,它把模糊的忙碌,变成了可以互相确认的承诺。

1. 三个我认为最重要的判断

第一,实施项目的拆解必须倒着做,从验收条款反推交付物,而不是从工作内容正着往下排。顺序错了,后面所有努力都在补漏。

第二,高杠杆动作只有两个:把验收标准前置到第一周,把外部依赖写到人。这两件事加起来投入不到 20 人时,却能解释将近一半的返工率差异。

第三,拆解不是一次性活动。它是随项目推进持续校准的过程,检验标准不是当时的计划有多漂亮,而是第三次变更之后,计划表还有没有参考价值。

2. 你下一步可以做什么

如果你现在手上正好有项目在推进,我建议按这个顺序做三件事,总投入不超过半天。

  1. 打开你的任务列表,随机挑 10 条,检查是否有唯一负责人、明确交付物、可量化验收标准。能通过的少于 6 条,说明需要重新拆解。
  2. 把项目里所有外部依赖列出来,检查每一项是否写了具体对接人和承诺日期。没写的,今天就去补。
  3. 用第七部分那张 10 问检查表,给每个里程碑下的工作包打一次分,找出得分最低的三项,作为下一周的整改重点。

如果项目规模较大、依赖关系复杂,或者客户要求数据私有化部署,可以再考虑引入专业平台来承载拆解结果。但请务必记住顺序:先把拆解逻辑想清楚,再选工具;先对齐验收标准,再排任务。顺序错了,工具再好也只是把混乱做得更整齐而已。

目标拆解这件事,难的不是方法,而是愿不愿意在项目最开始、看起来最不着急的时候,把那些最麻烦的问题认真问一遍。我做过和看过的项目里,凡是第一周愿意花三天做这件事的团队,后面几乎都不用通宵。

常见问题解答(FAQ)

1. 项目目标拆解到底应该拆到什么颗粒度才算合适?

我们团队刚接手一个系统实施项目,之前拆目标的时候要么拆得太粗,每个人只知道大方向但不知道今天该干什么;要么拆得太细,光维护任务清单就耗掉大半天。我一直在纠结到底拆到哪一层才算到位,拆多了管理成本高,拆少了执行又落不了地。

判断颗粒度的标准不是层数,而是"一个责任人能否在一周内独立完成并交付可验收的成果"。具体做法是:先按交付物拆到工作包层(通常 5-10 天工作量),再往下拆到任务层时,只对关键路径上的任务或跨部门依赖的任务做细化。如果某项任务无法在一周内产出可检查的中间成果,说明拆得还不够;

如果每个任务都需要单独开会同步进度,说明拆得过细。实操中可以用一个简单测试:把拆解结果交给一个没参与规划的执行人,如果他能不看额外说明就知道自己下周该交出什么、交给谁验收,这个颗粒度就是合适的。

2. 目标拆解和 WBS 分解到底有什么区别,实施项目里应该先用哪个?

我看过很多资料,有的说用 WBS 拆工作包,有的说用 OKR 拆关键结果,还有 SMART 原则、MECE 原则,名词一大堆。作为实施团队的负责人,我真正想知道的是:拿到一个项目目标之后,第一步到底该干什么,这些方法之间是什么关系,还是说随便选一个用就行?

这些方法不是并列的选择题,而是不同层次上配合使用的。实际操作的顺序是:先用 SMART 校准项目目标本身是否清晰可衡量,再用 WBS 按交付物把项目范围拆成工作包,然后用 MECE 原则检查拆解结果有没有遗漏或重叠,最后用 OKR 或类似的关键结果框架为每个阶段里程碑定义验收标准。

WBS 解决的是"要做哪些事",OKR 解决的是"做到什么程度算成功",两者互补而非替代。实施项目里最容易犯的错误是跳过 WBS 直接定 OKR,结果关键结果写得漂亮但没有对应的交付物支撑,最后验收时发现该做的功能模块根本没拆出来。建议的顺序是:先 WBS 拆全,再给每个工作包挂关键结果和验收标准。

3. 实施项目目标拆解后,需求一变整个拆解体系就废了,怎么解决?

我们做的是乙方实施项目,合同签完之后客户隔三差五提新需求、改验收标准,每次一变更之前拆好的里程碑和任务分配就得推翻重来。团队已经被折腾得没脾气了,感觉目标拆解在实施项目里根本就是白做。我想知道有没有办法让拆解结果在变更面前不那么脆弱?

问题的根源不是拆解本身,而是拆解时没有预留变更接口。具体做法有三条:第一,在拆解阶段就把工作包按"合同锁定范围"和"可协商范围"分开标记,变更时只动可协商部分,锁定部分走正式的变更审批流程;

第二,里程碑不要绑死在具体功能上,而是绑定在可交付成果上,比如"完成用户管理模块上线并通过 UAT"比"完成 12 个功能点开发"更能抗变更;第三,建立一个变更影响评估的固定动作,每次需求变更时,先评估它影响哪几个工作包、是否影响关键路径、需要调整多少资源,再决定是否接受变更以及如何调整拆解。

关键原则是:目标拆解不是一次性完成的静态文档,而是一个需要持续维护的动态结构,变更不可怕,可怕的是变更之后没人去更新拆解体系。

4. 实施团队人少事多,目标拆解做到什么程度既不失控又不增加管理负担?

我们实施团队一共就五六个人,同时手上还有两三个项目在跑,项目经理既要拆目标又要盯执行还要对接客户。之前尝试过很详细的目标拆解和日报周报机制,结果大家光填表就花掉大量时间,反而耽误了实际交付。我想知道小团队有没有更轻量的拆解方式,既能保证目标不跑偏,又不至于把大家绑在管理流程上?

小团队的核心策略是"拆解到位但不追踪到细节"。具体来说:拆解时仍然要做到每个工作包有唯一负责人、截止时间和交付物,但追踪频率可以降低到每周一次而不是每天。推荐用一个简单的三层结构:项目目标,本周关键交付物,每人本周负责的 2-3 件事,不需要拆到工时级别。

判断标准是:如果某个任务的进度偏差不会影响本周关键交付物,就不需要单独追踪。工具上用一个共享看板或表格就够了,不必上重型项目管理平台。另外,把拆解结果的评审控制在一次 60 分钟以内的会议上完成,让执行人自己认领任务而不是由项目经理分配,这样既能保证拆解质量又能减少后续的推动成本。

小团队的管理成本红线是:管理动作占用的时间不超过总工时的 10%。

核心关键词

读者评论

尹
尹若溪

从合同验收条款倒推工作包这个思路确实点中了实施项目的要害。很多团队忙得团团转却验收不了,根因就是拆解方向反了。

范
范清越

可验收、可追责、可变更这三条标准很实用,尤其可变更容易被忽视。我们项目遇到需求变更时确实经常整个计划重来,缺乏变更锚点。

谢
谢宇轩

外部依赖没拆进计划这个坑太真实了,客户方测试数据迟到、第三方接口延期,最后工期全算在自己头上,特别被动。

严
严嘉宁

颗粒度那组数据挺有说服力,管理成本随颗粒度细化上升,偏差率却在2人天时回升,说明不是拆得越细越好,找到平衡点很重要。

孟
孟沐阳

RACI矩阵那段提醒了共同负责等于无人负责的问题,两个A出现在同一工作包上其实是组织汇报关系没理顺,不是工具能解决的。

文章包含AI辅助创作:项目目标如何做好目标拆解?实施团队入门指南与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/309965

赞 (0)
飞飞飞飞
阶段目标管理方法大全:实施团队项目目标入门指南落地清单
上一篇 26分钟前
项目目标验收标准全流程:实施团队实操方法与一文讲清
下一篇 26分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
