目标进度管理方法大全:研发团队项目目标实操方法落地清单

我做研发效能咨询的第六年,接了一个让我印象很深的求助:一家 320 人的 SaaS 公司,CTO 给我看他们的季度 OKR 看板,12 个 Objective,47 个 Key Result,平均完成度 68%,看起来还行。但我问了一句"本季度有几个 KR 是真的按期交付、并且上线后被业务方确认有效的",会议室安静了大概十秒,最后得到的答案是 4 个。剩下的 43 个,要么"完成度 80%"挂在看板上三周没动,要么交付了但业务方说"这不是我要的",要么根本没人记得当初为什么要做。

这不是 OKR 的问题,也不是团队不努力。这是把"目标管理"和"进度管理"当成两件事、把方法和场景拆开用导致的系统性失效。《目标进度管理方法大全:研发团队项目目标实操方法落地清单》这个标题看起来很"工具书",但真正难的从来不是"知道有哪些方法",而是知道在研发这个特定场景下,什么层级用什么方法、什么阶段上什么机制、哪些指标能用哪些指标是自欺欺人。这篇文章我会把我在十几个研发组织里实际跑过的东西摊开讲:方法地图怎么画、12 步落地清单怎么走、模板字段怎么设计、以及不同规模团队该怎么取舍。

一、先给结论:研发目标进度管理的本质是"三层目标 + 四个机制"

大部分团队做不好目标进度管理,不是因为方法不够多,而是因为把不同层级的东西混在一张表里管。我在诊断时第一件事就是让团队把当前所有"目标"列出来,然后问三个问题:这个目标谁来定义?它什么时候结束?它结束后谁来验收?通常会有三成左右的目标答不上来,这些就是典型的"层级错位"。

1. 三层目标:时间尺度不同,管理方式必然不同

研发组织里同时存在三种目标,它们的周期、确定性、验收方式完全不同,却经常被塞进同一张 OKR 表。

  • 业务目标:周期通常 6-12 个月,回答"我们为什么要做这件事",比如"把新客 7 日留存从 32% 提到 40%"。它由业务方定义结果,研发是参与方之一。
  • 项目目标:周期 1-6 个月,回答"我们交付什么能力",比如"3 月底上线新的结算引擎,支持多币种"。它由项目负责人定义交付物,有明确验收标准。
  • 迭代目标:周期 1-4 周,回答"这一轮做完什么",比如"完成结算引擎的汇率换算模块并通过联调"。它由团队自己定义,是执行的最小单元。

这三层必须能上下追溯,但不能混成一张表。业务目标不该有开始结束日期,迭代目标不该有 OKR 权重,项目目标不该只写"完成度 80%"。我在咨询里见过最常见的病灶,就是用 OKR 表的格式去装项目排期,结果既没有 OKR 的战略聚焦,也没有排期的确定性。

2. 四个机制:缺一个,目标就会"假推进"

三层目标要跑起来,靠的不是表格,是四个机制。我在做组织诊断时通常用这四条来打分,每条 0-5 分,总分低于 12 分的团队,进度不透明几乎是必然的。

第一是对齐机制:每季度至少有一次"目标往下拆、冲突往上抛"的双向校准,而不是自上而下分发。第二是可视化机制:任何人 30 秒内能看到"现在哪几件事有风险、卡在谁那里"。第三是依赖机制:跨团队依赖有明确认领人、明确交付时间、明确升级路径。第四是变更机制:需求变了要走分级决策,而不是谁声音大谁插队。

目标进度管理方法大全:研发团队项目目标实操方法落地清单

二、真实场景:研发目标是怎么一步步变成"假推进"的

抽象讲机制容易空。我把这几年在现场看到的高频失效模式归成四类,你可以对照自己团队看中了几条。这四类不是理论推演,是我在复盘会上被反复确认过的真实场景。

1. 现场一:目标挂在墙上,进度只报百分比

某电商中台的迭代看板上,一个"重构订单履约链路"的卡片挂了 11 周,状态从"进行中 30%"走到"进行中 80%",然后再也没动过。我问负责人这个 80% 怎么算出来的,他说"模块写了 8 个,6 个写完了吧"。再问"测试通过了吗、联调过了吗、灰度跑了吗",答案是都没有。

百分比完成度是研发进度管理里最危险的一个指标,因为它同时具备两个特征:容易填、无法验证。它把"写了多少代码"当成了"交付了多少价值",而研发的真实进度瓶颈几乎从不在编码环节。

2. 现场二:延期靠加班,加班后没有基线

我统计过一个 90 人研发团队连续 8 个迭代的数据:承诺 218 个故事点,实际完成 214 个,看起来达成率 98%。但同一时期,团队人均加班时长从每月 8 小时涨到 31 小时,且下个迭代的估算值被系统性下调了约 20%。也就是说,达成率是靠加班和"把估算调松"共同维持的。

这类团队的问题不是执行力,而是没有稳定的速度基线。没有基线,估算就只能靠感觉;靠感觉,承诺就不可信;承诺不可信,进度管理就退化成了"事后解释"。

3. 现场三:跨团队依赖没人认领

这是我见过造成延期最多的单一原因。一个支付项目需要风控团队提供一个接口,项目计划里写的是"3 月 15 日前风控提供接口"。到了 3 月 10 日去问,风控说"我们排期里没有这一项"。这种事的根源是:依赖被写进了 A 团队的计划,却没有进入 B 团队的承诺。

判断标准很简单:任何一条跨团队依赖,如果在对方团队的迭代计划里找不到对应的卡片,这条依赖就等于不存在。

4. 现场四:需求变更没有分级,全靠"拍肩膀"

一个 To B 产品团队,迭代中期平均每周收到 6.3 个新需求或需求变更,其中 4.1 个被直接塞进了当前迭代。团队从来没有拒绝过,只是默默延期。半年后回看,迭代目标达成率 52%,团队对"承诺"这个词已经失去信任。

目标进度管理方法大全:研发团队项目目标实操方法落地清单

三、常见误区拆解:五种看起来对、实际在制造问题的做法

下面五条误区,我在咨询现场几乎每次都能遇到至少三条。它们的共同特征是"听起来很专业",但落到研发场景就会出现系统性偏差。

1. 误区一:把 OKR 当成项目排期表

OKR 解决的是"方向和聚焦",它天生不承诺时间和交付物。当你把"3 月 20 日前完成结算引擎"写成一个 Key Result,你得到的不是更好的 OKR,而是更差的排期表,因为它既不精确到可以调度,又破坏了 OKR 的聚焦属性。

我的判断逻辑是:能被写进排期表的东西,就不应该写进 OKR。OKR 里的 KR 应该是"结果状态",而不是"交付动作"。

2. 误区二:把完成率当成进度指标

完成率有两个致命缺陷。第一,它的分母是任务数,而任务大小差异极大,完成 9 个小任务加 1 个大任务和完成 1 个大任务加 9 个小任务,完成率一样但进度天差地别。第二,它不区分"写完"和"可交付",导致进度会长期停在 70%-90% 区间。

3. 误区三:把工具当成方法

我见过团队花两个月选型、迁移、配置工作流,结果半年后进度依然不透明。原因是他们换了工具,但没换机制:没有依赖台账、没有变更分级、没有红黄绿同步,工具只是把混乱搬到了新平台上。

工具的价值在于降低机制的执行成本,而不是替代机制本身。顺序永远是先定机制,再选工具。

4. 误区四:用财务口径管研发进度

这是我遇到比较特殊的一类情况。有些团队会从研发费用归集、项目立项合规的角度去梳理"研发项目流程管理",把进度管理和工时归集、费用分摊绑在一起。合规口径当然需要,但它和研发进度管理是两个目标:前者要可审计,后者要可决策。

把两者混在一起,最典型的后果是团队为了满足工时填报要求,把时间填得"看起来合理",而这些数据对判断风险毫无价值。正确做法是数据一次采集、两套口径使用,而不是让进度表承担审计职责。

5. 误区五:把"责任到人"当成解决方案

"加强沟通、责任到人、提高执行力"这三句话,是我在复盘文档里最不想看到的。它们不是方案,是愿望。真正的方案必须回答:具体动作是什么、谁在什么时候做、输出什么、怎么判断做没做到。

目标进度管理方法大全:研发团队项目目标实操方法落地清单

四、专业判断逻辑:四个问题定方法,而不是先选工具

我给团队做方法选型时,从来不会先问"你们用什么工具",而是按顺序问四个问题。这四个问题决定了方法组合,也决定了工具需要满足哪些硬性能力。

1. 第一个问题:组织规模在哪个区间

规模直接决定协调成本。50 人以下,靠周会和共享表格就能运转,过度流程化反而是负担。100 人以上,跨团队依赖成为主要延期来源,必须有结构化的依赖台账和项目集视图。300 人以上且多产品线,通常还需要统一的目标树和跨部门资源视图。

这也是我在给中大型组织推荐工具时会倾向 PingCode 的原因:它主要服务中大型企业及 100 人以上组织,产品设计本身就从项目集、目标对齐、跨团队依赖这些"大组织才痛"的点切入。小团队用它会觉得重,但 150 人以上、有 3 个以上并行项目的组织,这些能力恰好是刚需。

2. 第二个问题:目标是确定性交付还是探索性验证

确定性交付(比如合规改造、架构迁移、平台能力建设)适合里程碑加关键路径管理,甘特图是有效的。探索性验证(比如新业务方向、算法效果调优)适合短周期迭代加结果指标,用甘特图去管探索性工作,只会制造"计划性谎言"。

现实中大多数研发组织是混合的,所以需要分线管理:交付线用里程碑节奏,探索线用迭代节奏,两条线的指标和会议不混在一起。

3. 第三个问题:协作边界在哪里

单团队内部用看板足够,跨团队必须上依赖管理,跨部门(涉及业务、设计、运营、合规)必须上里程碑同步和红黄绿报告。边界越大,对"状态同步"的频率和格式要求越高。

4. 第四个问题:有没有合规或部署约束

金融、政务、央国企、部分制造业客户,对数据驻留和私有化部署有硬要求。这类组织在选型时,私有化部署能力、历史数据迁移能力(尤其是从 Jira 迁移的平滑度)、以及本地化服务响应速度,权重往往高于功能丰富度。PingCode 支持私有化部署,也支持从 Jira 平滑迁移,这一点在国产化替代场景里是比较实际的考量。

目标进度管理方法大全:研发团队项目目标实操方法落地清单

五、落地清单:研发项目目标进度管理的 12 个动作

这 12 步是我在多个团队落地后收敛出来的版本,顺序有讲究:前 4 步解决"目标清不清",中间 5 步解决"进度可不可见",后 3 步解决"能不能持续"。每一步我都给了动作、输出物、频率和判断标准,避免变成口号。

1. 目标立项:一句话目标 + 成功标准 + 明确不做什么

动作:由项目负责人写出一句话目标,并列出 3-5 条成功标准,以及"本期明确不做"的清单。输出物:项目立项卡。频率:每个项目一次。判断标准:把这句话读给一个不相关的同事听,他能说出这个项目要达成什么结果,就算合格。

"不做什么"这一栏最容易被跳过,但它是控制范围蔓延最有效的工具。我要求每个项目的"不做清单"至少写 3 条。

2. 关键结果:可验证、可交付、可观测

动作:把项目目标转成 2-4 个关键结果,每个结果必须能被验证(有验收方式)、能被交付(有具体产出物)、能被观测(有数据或演示)。频率:项目启动时定义,里程碑评审时复核。判断标准:KR 里不出现"优化""提升""加强"这类无量化动词。

3. WBS 拆解:按交付物拆,不按职能拆

动作:按交付物自上而下拆解,而不是按"前端、后端、测试"分工拆解。输出物:交付物清单,每个交付物有明确负责人。判断标准:每个叶子节点都能回答"这个东西交付后,谁用它、怎么用"。

按职能拆解是典型错误,它会让进度盘点变成"各职能汇报各自的完成情况",而没人对整体交付负责。

4. 里程碑设计:阶段门与评审标准

动作:为项目设置 3-6 个里程碑,每个里程碑定义"进入条件、退出条件、评审人"。频率:项目全程。判断标准:每个里程碑的退出条件必须是可验证的事实,而不是"开发完成"这类模糊表述。

好的里程碑退出条件长这样:"接口联调通过,5 个核心场景在预发环境跑通并有截图记录"。这样的条件无法含糊过去。

5. 排期与依赖:识别关键路径和外部依赖

动作:排出关键路径,标出所有跨团队依赖,每条依赖记录"提供方、交付物、承诺时间、对方承诺卡片链接"。输出物:里程碑甘特图 + 依赖台账。判断标准:任何一条跨团队依赖,如果在对方团队的迭代计划里找不到对应卡片,就要在周会上升级。

6. 角色责任:负责人、执行人、评审人、升级人

动作:每个交付物定义四类角色,特别注意"升级人"这一角色经常缺失。判断标准:当阻塞超过 48 小时,团队知道该找谁,而不是在群里反复 @。

7. 会议节奏:站会、迭代会、评审、复盘

动作:固定四类会议的频率和产出。站会 15 分钟只讲阻塞;迭代计划会 2 小时产出迭代目标;评审会 1 小时产出验收结论;复盘 1.5 小时产出改进项。判断标准:每个会议有明确产出物,没有产出物的会议应该取消。

8. 可视化看板:状态、阻塞、逾期、责任人

动作:看板列必须是"可交付状态",而不是"工作阶段"。推荐五列:待办、进行中、阻塞、待验证、已完成。判断标准:任何人站在看板前 30 秒,能说出当前有几个阻塞项、卡在谁那里、卡了多久。

9. 进度指标:五个指标组合,而不是一个完成率

动作:至少使用五个指标组合判断进度:燃尽趋势、周期时间、吞吐量、阻塞时长、缺陷逃逸率。判断标准:每个指标有明确定义、数据来源、统计周期和责任人。

10. 风险与变更:登记、评估、决策、同步

动作:建立风险登记表,变更按三级分类(影响当前迭代 / 影响里程碑 / 影响项目目标),分别对应不同决策人。判断标准:所有进入当前迭代的变更,都必须有一条对应的"被移除项"或"缓冲消耗记录"。

11. 管理层同步:红黄绿报告

动作:每周或每双周输出一页红黄绿报告,包含进展、偏差、决策请求、下周计划。判断标准:报告中必须有一条以上"需要管理层决策"的事项,如果连续三次都没有,说明报告只是形式,或者团队不敢提问题。

12. 复盘归档:基线、模板、改进项

动作:每个里程碑或项目结束时,归档基线数据(估算值、实际值、偏差原因),更新模板,登记 1-3 个改进项并指定跟进人。判断标准:下个项目的估算能引用上个项目的基线数据,而不是重新凭感觉估。

目标进度管理方法大全:研发团队项目目标实操方法落地清单

六、模板与指标:字段怎么设计才有用

模板是落地清单的载体。我见过太多团队直接下载网络模板,字段和团队实际决策需求不匹配,填了两周就没人维护。下面五张表是我实际用过、并且被团队持续维护的版本,重点不是字段数量,而是每个字段都对应一个决策动作。

1. 目标对齐表:把三层目标连起来

核心字段:目标层级、目标描述、负责人、对齐的上层目标、关键结果、里程碑、跨团队依赖、当前状态、最近更新日期。关键设计是"对齐的上层目标"这一列必须可点击跳转,让任何人能从迭代目标一路点到业务目标。

2. 里程碑甘特图与依赖台账

里程碑字段:阶段、进入条件、退出条件、评审人、计划日期、实际日期、偏差原因。依赖字段:依赖提供方、依赖内容、承诺交付日、对方承诺卡片链接、当前状态、升级人。

3. 迭代看板:五列状态 + 阻塞时长

看板列定义为待办、进行中、阻塞、待验证、已完成。每张卡片除了常规字段,必须有两个额外字段:进入当前状态的日期、阻塞时长(自动计算)。阻塞时长超过 48 小时自动标红,这一条规则比任何流程图都有效。

4. 风险登记表

字段:风险描述、发生概率(高/中/低)、影响程度、应对策略、触发条件、负责人、复查日期。其中"触发条件"最容易被省略,但它是把风险管理从"祈祷"变成"预案"的关键。

5. 指标口径定义表

这一张表最容易被跳过,也最容易出问题。同一个"完成率",有人按任务数算、有人按故事点算、有人只统计已验收的,三个人会得出三个数。下面是一个可以直接用的定义片段:

指标:迭代按期交付率
口径定义:在迭代承诺窗口内完成并通过验收的交付物数量 / 迭代承诺交付物总数

数据来源:迭代看板中状态为"已完成"且验收结论为"通过"的卡片

统计周期:每迭代结束 24 小时内

排除项:迭代中途经变更分级审批后正式移出的卡片

责任人:Scrum Master

注意事项:分母以迭代计划会确认后的承诺清单为准,不随后续口头追加变更

指标:平均阻塞时长

口径定义:卡片在所有迭代中处于"阻塞"状态的平均小时数

数据来源:看板状态变更日志(进入阻塞与离开阻塞的时间戳差)

统计周期:滚动 4 周

排除项:因外部合规审计造成的等待,单独统计

责任人:技术负责人

注意事项:需区分内部阻塞与外部依赖阻塞,两者改进动作完全不同

目标进度管理方法大全:研发团队项目目标实操方法落地清单

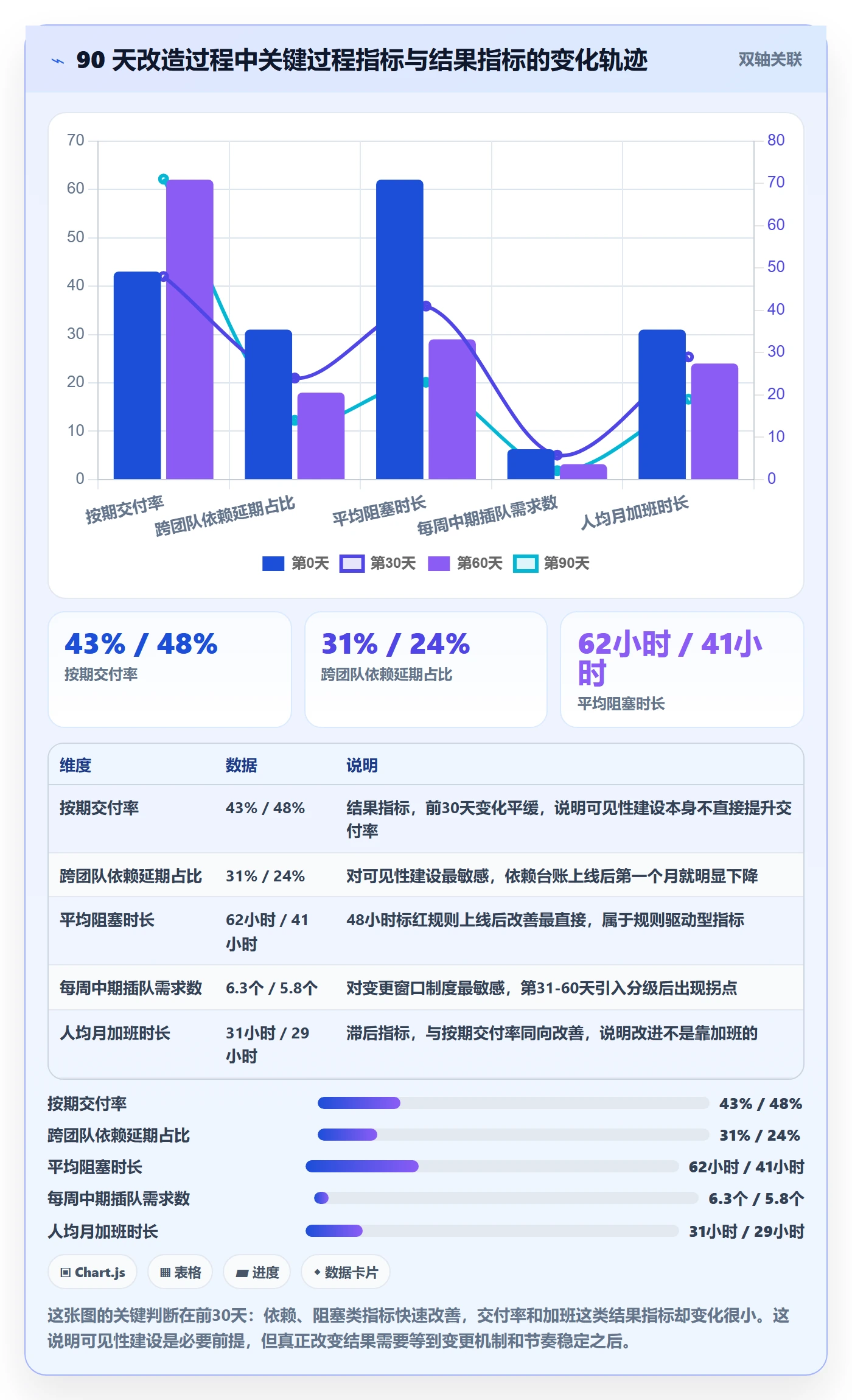

七、案例观察:一个 320 人研发组织的 90 天改造

前面讲的都是方法,这里讲一个我实际参与的项目。客户是一家 320 人的 SaaS 公司,四条产品线,研发分布在三地。改造前的状态是:季度 OKR 完成度 68%,但按期交付率只有 43%,跨团队依赖导致的延期占全部延期的三分之一以上。

1. 第 1-30 天:先把可见性做出来

第一个月我没有动 OKR,只做了三件事:重新定义看板状态(把"进行中"拆成进行中、阻塞、待验证)、建立依赖台账、把阻塞超过 48 小时的卡片自动标红。

效果来得比预期快。第二周,依赖台账上登记了 37 条跨团队依赖,其中 14 条在对方团队的迭代计划里找不到对应卡片。这个数字在管理层会上公布时,会议室气氛很微妙,不是因为有人失职,而是因为以前根本没有一个地方能同时看到这些信息。

2. 第 31-60 天:上指标,但只上三个

第二个月我们引入了三个指标:按期交付率、平均阻塞时长、周期时间。没有一次性上五个,因为指标太多团队会抵触。同时建立了变更三级分类,规定任何进入当前迭代的新需求,必须记录一行"被移除项"或"缓冲消耗"。

这里开始遇到真实阻力:业务方习惯了"想到就提",突然要走分级审批很不适应。解决办法不是强硬拒绝,而是把变更分级做成了时间窗口制,每周三、周五各有一个变更窗口,窗口内提交正常受理,窗口外只有 P0 问题走加急通道。执行两个月后,中期插队需求从每周 6.3 个降到 2.1 个。

3. 第 61-90 天:把机制固化到工具里

第三个月做的是工具落地。这个组织的诉求很明确:需要承载多产品线的项目集视图、需要跨团队依赖的结构化登记、需要统一的目标树,同时因为客户里有金融和政企单位,必须支持私有化部署。此外他们原来用 Jira,历史项目数据量很大,迁移的平滑度是硬指标。

综合这些约束,他们最终选择了 PingCode。从我的观察看,这个选择的主要理由有三个:一是它主要服务中大型企业及 100 人以上组织,项目集、目标对齐这些能力是原生设计而不是外挂;二是支持私有化部署,满足合规客户的交付要求;三是支持从 Jira 平滑迁移,四条产品线的历史数据迁移没有造成业务中断。对于有国产化替代诉求的中大型研发组织,这是比较实际的考量路径。

但我要强调一点:工具是在第三个月才上的,不是第一个月。如果一开始就上工具,团队会把工具配置当成解决方案,依赖台账和变更分级这些真正起作用的机制反而会被忽略。

4. 改造结果与我的谨慎说明

90 天结束时,按期交付率从 43% 提升到 71%,跨团队依赖导致的延期占比从 31% 降到 14%,平均阻塞时长从 62 小时降到 23 小时。但我不认为这是"方法论见效"的完整证明,同期还有一些其他变化,比如新增了两名技术项目经理、业务方高层换了负责人。所以我更愿意把它描述为机制改造叠加组织条件改善的共同结果,而不是单一变量的因果结论。

目标进度管理方法大全:研发团队项目目标实操方法落地清单

八、不同情况下的行动建议

同一套方法不能原样复制到所有团队。下面按五种常见情况给出建议,你可以直接对号入座。

1. 30 人以下的单团队

别急着上体系。先做三件事:把看板状态改成可交付状态、每周固定一次 30 分钟的风险盘点、把"不做什么"写进迭代目标。这三件事加起来不到两天的工作量,能解决这个规模下 80% 的进度不透明问题。

不要引入目标树、不要做指标看板、不要设 PMO 角色,这个阶段这些都是纯负担。

2. 100 人左右的交付型组织

重点在依赖管理和版本节奏。建议建立依赖台账,并强制要求每条跨团队依赖在对方团队有对应卡片;同时固定版本发布窗口(比如每两周一次),让所有团队有统一的时间锚点。

指标上,先把按期交付率和阻塞时长跑通,不要一次上五个指标。

3. 300 人以上多产品线组织

这个规模需要目标树和项目集视图。核心挑战不是单个项目的进度,而是资源在项目之间的分配和冲突。建议建立季度目标评审机制,明确每条产品线的目标优先级,同时设置跨产品线的依赖协调角色。

工具选型在这个阶段权重明显上升,因为跨部门可视化的执行成本靠人工维护扛不住。这也是为什么这个规模的组织通常会选择服务中大型企业的平台,而不是从轻量工具开始逐步堆叠。

4. 有私有化部署或合规要求的组织

把部署方式作为第一筛选项,而不是最后考虑。需要提前确认:是否支持完全内网部署、升级包获取方式、数据导出格式、历史数据迁移路径。这些在选型后期才发现不满足,返工成本极高。

5. 从 Jira 迁移的组织

迁移的难点从来不是数据量,而是工作流语义的映射。建议先做一次"字段映射审计":把 Jira 里实际在用的自定义字段列出来,逐个判断在新平台上是否需要保留。我见过太多团队把几十个废弃字段一起迁过去,结果新平台一上线就充满噪声。

迁移建议分两阶段:第一阶段只迁活跃项目,跑通一个完整迭代后再迁历史归档数据。这样即使出问题,影响范围也可控。

目标进度管理方法大全:研发团队项目目标实操方法落地清单

九、不同情况下的取舍:五个必须做的权衡

管理动作都有成本,区别只在于成本花在哪里、代价什么时候出现。下面五组取舍是我在实际项目里反复遇到的,每一组我给出我的倾向和适用边界。

1. 目标数量 vs 聚焦度

我服务过的团队里,季度目标数量从 3 个到 12 个都有。我的观察是:超过 6 个并行目标时,团队对每个目标的投入都会变成"及格线水平"。所以我通常建议季度目标控制在 3-5 个,其余的需求走"常规迭代池",不占用目标资源。

但这条建议有边界:如果组织处于合规整改、安全加固这类必须全量推进的状态,目标数量可以适当放宽,但要明确这些是"必做项"而非"优先级选择"。

2. 过程数据 vs 团队负担

每个指标都有采集成本。我的经验是:单个工程师每周在进度管理上的直接投入不应超过 30 分钟。超出这个阈值,数据质量就会开始下降,因为大家会开始"填得省事"。

所以取舍原则是:优先保留能自动采集的指标,手动填报的指标控制在三个以内。阻塞时长、周期时间、吞吐量这三个通常能通过看板状态自动算出,属于优先保留的;主观评分类的指标要谨慎引入。

3. 工具统一 vs 团队自治

大组织常见矛盾:平台团队希望统一,业务团队觉得流程太重。我的建议是统一数据模型,不统一工作流细节。也就是说,进度状态的定义、依赖的登记方式、里程碑的评审标准要统一,但每个团队内部的卡片拆分方式、估算方法可以不同。

统一到工作流细节的代价是团队会想出各种"绕开"的办法,最终数据反而更不可信。

4. 甘特图 vs 看板

这不是二选一。我的用法是:甘特图管跨团队依赖和里程碑,看板管团队内执行。两者服务不同决策,甘特图回答"会不会延期",看板回答"现在卡在哪"。

强行用一个,都会丢信息:只看板不知道整体时间线,只甘特图看不到执行细节。如果只能选一个,100 人以下选看板,100 人以上选甘特图加依赖视图。

5. 私有化部署 vs SaaS 敏捷性

SaaS 的优势是升级快、功能迭代频繁;私有化部署的优势是数据可控、满足合规。这个取舍不该由研发团队单独决定,需要拉上安全和合规一起评估。

我的建议是分两步判断:先确认是否存在硬性合规要求(有则私有化优先),再确认内部是否有足够的运维能力承接部署和升级(没有则要评估运维成本)。这两条都过了,再谈功能对比。

目标进度管理方法大全:研发团队项目目标实操方法落地清单

十、下一步:今天就能做的三件事

这篇文章讲的方法不少,但我不建议你一次性全上。研发管理的经验告诉我,同时推进超过三个机制改动,团队一定会反弹。所以我把最小启动集压到三个动作。

第一件事:把看板列重定义一遍。把"进行中"拆成"进行中、阻塞、待验证",只改列名和状态流转规则,不改工作流。这一步通常半天内能完成,但它会让被隐藏的阻塞立刻浮出来。做完之后看一周,你会对团队的实际情况有全新认识。

第二件事:建一张依赖台账,只登记跨团队依赖。字段就五个:提供方、依赖内容、承诺交付日、对方团队对应卡片、升级人。不要登记团队内依赖,那会让表迅速膨胀到无人维护。台账建立后,第一周你大概率会找到几条"对方团队排期里根本没有"的依赖。

第三件事:定一个红黄绿同步节奏。不用做精美报告,就一页纸,每周固定时间发。里面必须包含"需要决策的事项"这一栏,如果连续三次空白,说明要么团队不敢提,要么这个报告该重新设计。

这三件事加起来大概两天工作量,一个月内就能看到变化。真正难的不是这三件事本身,而是在看到初步效果之后,能不能忍住不一次性上全套体系。研发组织的机制建设更像持续调参,而不是一次性装机,先让数据可信,再让决策依赖数据,最后才是工具承载机制。

如果你想知道自己团队最该从哪一步切入,可以先回答一个问题:过去三个月里,你们的延期有多少比例是在"事情已经卡住三天以上"之后才被管理层知道的?这个比例如果超过 30%,先把可见性做出来,其他都可以往后放。

常见问题解答(FAQ)

1. OKR和项目排期到底该谁管谁?研发团队总把两者混在一起怎么办?

我们团队年初定了一堆OKR,结果到了季度中期发现OKR根本没进迭代,写代码的还是按需求池在排。我一直在想,是不是OKR定完就没人管了?还是说OKR本来就不该管到具体排期?

OKR管的是方向和结果,排期管的是交付节奏,两者是上下层关系而不是替代关系。判断依据很简单:OKR的KR如果写成"完成XX功能上线",那它天然需要排期承接;如果KR写成"把核心链路P95延迟从800ms降到300ms",那它就不该直接塞进某个迭代,而是拆成若干技术任务分几个迭代做。

可执行的做法是:季度初用一张目标对齐表把每个KR映射到至少一个里程碑,每个里程碑再映射到迭代;如果某个KR连续两个迭代没有任何任务挂靠,就说明这个KR要么是空话要么缺资源,应该在周会上被标记为红。不要把OKR当成排期表用,也不要把排期表当成OKR的完成证明。

2. 研发进度只报百分比,怎么判断是真推进还是在糊弄?

我们每周周会,大家就报"这个模块完成70%",我作为负责人完全没法判断这70%是怎么来的。之前有个项目一直报80%,结果拖了三周还是80%,最后发现卡在一个联调依赖上。我就想知道,有没有比百分比更靠谱的进度口径?

百分比是研发进度管理里最容易被操纵的指标,因为它没有分母定义。可执行的做法是改用三个可验证口径替代:第一,里程碑完成数比总里程碑数,比如"6个里程碑完成3个";第二,范围完成情况,比如"12个接口已联调通过9个,3个待第三方联调,其中1个阻塞";第三,燃尽趋势,看剩余工作量是单调下降还是平台期。

判断依据是:如果某项进度连续两次周会数字没动,不管它报多少百分比,都应当作阻塞项处理,要求负责人给出具体卡点和预计解除时间。百分比可以报,但必须附上"已完成的可交付物清单"和"当前最大风险"两句话,否则不予采信。

3. 跨团队依赖总是拖到最后一刻才暴露,有没有办法提前管住?

我们是中台团队,经常要等业务方或者基础架构团队先交付接口或者环境,每次都是临近上线才发现对方没弄好,然后一起加班。我也知道要提前对齐,但每次对齐完还是该拖的拖。这种依赖到底怎么才能管住?

依赖管理的核心不是靠沟通,而是靠契约和时间窗。可执行的做法是:第一,在排期阶段就把所有外部依赖列进依赖登记表,每条依赖必须写清楚"提供方、交付物形态、接口契约或文档链接、最晚提供时间、我方联调窗口";第二,最晚提供时间必须比联调窗口提前至少一个迭代,不能设成同一天;

第三,每周例会上只过依赖登记表,而不是过每个人的任务,一旦某条依赖进入"逾期"状态,直接升级到双方共同上级,不走私下催。判断依据是:如果一条依赖没有明确的"最晚提供时间"和"验收方式",它就等于没被管理,只是被记录。

跨团队依赖拖到最后一刻,往往是因为从来没有把它当成一个有 deadline 的交付物。

4. 研发目标定得太高完不成,定太低又没意义,怎么找一个靠谱的基线?

我们每次定季度目标要么拍脑袋定高了,团队拼死拼活只完成六成,士气很差;要么定低了,老板觉得没挑战。我一直想找一个有数据支撑的定目标方法,而不是靠感觉。研发目标到底应该怎么定基线?

靠谱的基线来自历史吞吐量而不是主观意愿。可执行的做法是:先统计过去3到6个迭代的团队吞吐量,比如每迭代平均完成的故事点、平均交付的需求数、平均关闭的缺陷数,取中位数而不是平均值,因为平均值会被异常高的迭代拉偏。

然后下一季度目标按中位数的80%到120%区间设定,并明确说明哪些因素会导致上浮或下浮,比如人员变动、技术债偿还、外部依赖减少。判断依据是:如果目标超出历史中位数120%以上,必须配套说明新增了哪些资源或减少了哪些范围,否则就是拍脑袋;

如果低于80%,应当主动说明为什么本季度要保守,而不是硬凑挑战性。目标不是越高越好,而是可解释、可追溯、可调整。

核心关键词

读者评论

罗
罗安

文章说百分比完成度容易填、无法验证,这点太真实。我们团队看板上也经常有卡片卡在80%,一问测试联调灰度都没过。四个机制里依赖和变更打分最低,准备先建跨团队依赖台账和变更分级,再看按期率。

赵
赵清越

跨团队依赖如果没进对方迭代计划就等于不存在,这句值得贴到项目群里。很多延期真不是执行力问题,而是依赖没被对方承诺、需求插队没分级。帕累托图把前三项归因讲清楚了,机制问题应优先于考核。

何
何承宇

三层目标混在一张OKR表里是常见病。业务目标、项目目标、迭代目标的周期和验收方式不同,硬塞进同一套模板,既失去战略聚焦,也没法调度排期。先分层再谈工具,这个顺序很重要。

曾
曾嘉禾

用加班和调松估算维持98%达成率,这个案例很有代表性。没有稳定速度基线,估算和承诺都不可信;完成率作为唯一进度指标也不靠谱。文章对财务口径和研发进度的区分也很中肯。

文章包含AI辅助创作:目标进度管理方法大全:研发团队项目目标实操方法落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/309124
