项目目标流程与规范:产品经理项目目标最佳实践关键指标

项目目标写错,后面所有的流程、规范、看板、复盘会,都只是在给一个错误的方向加速。我在过去八年里参与和评审过的项目大约四十个,规模从十几人的小团队到上千人的中大型组织都有,其中一个反复出现的规律是:项目目标一旦写成动作清单,延期率、返工率和跨团队争议量会同时上升。

这篇文章不打算再复述一遍 SMART 的定义,也不会把 OKR、KPI、北极星指标的概念抄一遍给你看。我想讲的是我实际怎么设定项目目标、怎么设计关键指标、怎么把流程和规范固化下来,以及在什么组织规模下必须做哪些取舍。文中所有数据都注明来源:要么是我自己的样本观察,要么是公开方法论,要么明确标注为示意推演。

一、核心结论:项目目标是一套管理系统,不是一句话

大多数产品经理把“项目目标”理解成立项文档第一行的那句话,然后文档剩下的部分全在讲需求和排期。我自己的判断是:项目目标是四件东西的组合,目标定义、指标口径、流程节点、规范载体。少任何一件,目标就只是一个愿望,而不是一个可以被管理的东西。

1. 目标、指标、流程、规范,四者缺一不可

这四层不是并列关系,而是递进关系。目标定义回答“为什么做”,指标口径回答“怎么算做成了”,流程节点回答“什么时候谁做决定”,规范载体回答“用什么文档和会议把它固化下来”。缺哪一层,就会在对应的位置出现固定的失败信号。

层级 回答的问题 核心产出物 缺失时的典型信号 主责角色
目标定义 我们为什么做这件事 目标说明书 团队能背出任务,说不出业务结果 产品经理
指标口径 怎么算做成了 指标字典 同一指标三个部门三个数 产品经理 + 数据分析
流程节点 什么时候谁做什么决定 目标管理流程图 目标定完就没人再提,直到延期 产品经理 + 项目经理
规范载体 用什么文档和会议固化 模板、RACI、变更记录 每次都要重新讨论一遍规则 产品负责人

2. 我的三条硬结论

第一条:动作型目标的项目,延期率和返工率显著高于结果型目标的项目。这里的“结果型”不是指写成 KPI 数字,而是指目标本身描述了业务状态的变化,而不只是交付物被做完。

第二条:指标数量超过 5 个的项目,团队注意力会被稀释。我见过一个项目同时追 11 个指标,结果是每个周会都在换重点,三个月后没有一个指标被真正推动。

第三条:流程节点超过 7 个的目标管理流程,在 100 人以下组织基本会废弃。不是因为它错,而是因为它需要的协调成本超过了团队能承受的上限。

项目目标流程与规范:产品经理项目目标最佳实践关键指标

3. 什么情况下这套东西不适用

必须说清楚边界。如果项目周期短于两周、团队小于五人、且没有跨部门依赖,完整的目标管理流程是净负担。这种情况下我会只保留目标定义和一条结果指标,指标字典、流程节点、变更管理全部砍掉,等规模上来再补。

另一个不适用场景是纯探索型项目。探索期的目标本来就该写成假设,而不是写成承诺。把假设硬塞进目标考核体系,只会逼团队把假设包装成确定的数字。

二、真实场景:目标是怎么一步步退化成任务清单的

目标退化不是某一个人的失误,而是一连串看起来都合理的决策叠加出来的结果。我把这个过程拆成四个节点,每个节点单独看都不致命,串起来就会让目标彻底失真。

1. 一个我亲历的场景

某 B 端 SaaS 产品的报表模块,立项文档第一行写的是“Q3 完成报表模块重构并上线”。团队按这个目标干了三个月,功能按期上线了,性能提升了约 40%,但季度末客户续费率没有变化,销售还在反馈大客户看不懂报表。

复盘时我们才把真正的业务问题翻出来:大客户需要在月度经营会上用 5 分钟讲清楚数据变化的原因。而重构解决的是加载速度,属于另一个问题。目标写成“完成重构”,从第一天起就把业务问题替换成了技术动作。

2. 退化的四个节点

  1. 战略传导时被翻译成动作。公司说“提升大客户留存”,到了部门变成“优化产品体验”,到了项目就变成“完成报表重构”。每一次翻译都在丢信息。
  2. 立项评审只评审可行性,不评审目标正确性。评审会上大家讨论的是排期够不够、人力够不够,很少有人问“这个目标解决了哪个业务问题”。
  3. 排期会上目标被替换成里程碑。里程碑是时间点的承诺,它不解释价值,只解释进度。一旦排期成为主导语言,目标就自动退场。
  4. 周会上只报进度,不报目标相关指标。当周会内容变成“完成了 12 个需求、剩余 8 个”,目标就只剩下文档里的那句话了。

项目目标流程与规范:产品经理项目目标最佳实践关键指标

3. 为什么中大型组织退化得更快

小团队退化慢,是因为信息传递层级少,产品经理和一线成员之间没有中间层。中大型组织退化快,有三个结构性原因。

第一是层级多。每一次向上汇报和向下传达都会做一次“翻译”,而翻译的默认动作是简化,简化掉的往往正是业务结果部分。第二是指标口径多。各部门有各自的 KPI,同一个“活跃”在不同部门的定义可能完全不同,目标一进入跨部门语境就被稀释。第三是变更审批链长。目标发现问题时,改一次要走三层审批,于是团队宁愿不改,让它继续错下去。

三、拆解五个最常见的误区

1. 误区一:把执行动作当目标

这是最普遍也最难改的一个。“完成 X 功能上线”“完成 Y 模块重构”“完成 Z 系统迁移”,这些都是动作。动作有一个特点:它天然可完成,而且完成之后你会立刻有种解脱感,这会掩盖业务结果没有被验证的事实。

我的判断标准很简单:如果目标在完成后无法回答“所以业务上发生了什么变化”,它就只是一个任务。修正方式是把动作往后推一层,问“做完这件事,我们希望哪个业务指标发生变化”。

2. 误区二:把指标当成 KPI 的堆砌

很多团队的反应是“那我们多加几个指标”,结果从动作为目标滑向另一个极端:指标满天飞。我见过一个增长项目同时挂 9 个指标,团队每周会都在换重点,最后哪个都没推动。

真正的分层不是数量问题,而是结构问题。指标要有层级关系:有一个决定方向的,有衡量结果的,有监控过程的,还有防止走偏的。堆指标是逃避判断,分层指标才是做判断。

3. 误区三:目标和需求、里程碑混用

这五个概念被混用是返工的主要来源之一。它们各自回答不同问题,可验证性也不同,混用之后责任就会飘移。

概念 回答的问题 典型句式 可验证性 第一负责人
目标 为什么做、做成什么样 把次月留存率从 28% 提到 35% 可验证 产品经理
任务 谁在什么时候做什么 开发导出接口并完成联调 可验证 执行人
指标 怎么衡量做成了 次月留存率、工单量 可验证(需口径) 产品 + 数据
需求 用户需要什么能力 用户需要批量导出功能 部分可验证 产品经理
里程碑 什么时间点完成什么 6 月 30 日进入系统测试 可验证 项目经理

项目目标流程与规范:产品经理项目目标最佳实践关键指标

4. 误区四:目标一旦冻结就不许改

“目标冻结”在很多团队被当成纪律的象征。但现实是市场会变、竞品会变、依赖方会变,硬冻的结果是团队一边执行一个明显过期的目标,一边在私下做另一套事。

我的判断是:目标可以改,但改的动作必须贵一点。所谓贵,不是审批层级多,而是要求提交影响评估,改了之后哪些指标口径变、哪些已完成的投入会浪费、下游依赖方是谁。有这个动作在,随意变更会自然减少。

项目目标流程与规范:产品经理项目目标最佳实践关键指标

5. 误区五:把“最佳实践”当成唯一标准

这是我特别想强调的一点。所谓最佳实践都有适用条件,脱离条件直接套用,效果可能是负的。OKR 在目标清晰、团队自驱的组织里有效,在目标本身还没想清楚的组织里,只会产出更漂亮但更空的文档。

我评价一套目标管理方法是否适用,会看三个前提:目标来源是否清晰、团队是否有能力维护指标、组织是否愿意为对齐付出会议成本。三个都满足,再谈方法;有一个不满足,就先补前提。

四、专业判断逻辑:目标,指标,流程,规范的四层结构

这套结构是我在多个项目里逐步收敛出来的,它不是从任何一本书里抄的,而是在踩坑之后往回倒推的结果。顺序很重要,前一层不成立,后一层就是空转。

1. 第一层:目标来源与类型划分

目标不能凭空写,它必须有来源。我常用的四个来源是:业务战略拆解、用户问题调研、数据洞察、合规与外部约束。每个项目立项时,我会明确写出目标主要来自哪一类,因为来源不同,验证方式完全不同。

来源确定后,还要按类型分类。不同类型的目标准入标准、验证方式和负责人都不一样,混在一起就会出现“交付目标做完了但业务目标没人管”的情况。

目标类型 典型表述 主要验证方式 第一负责人 常见失控点
业务目标 把大客户次月续费率从 82% 提到 88% 业务数据看板 产品负责人 归因不清,被其他动作抢功
用户目标 把月度经营会准备时间从 3 小时降到 40 分钟 用户访谈 + 行为埋点 产品经理 只做访谈不做行为验证
交付目标 Q3 内完成报表模块重构上线 上线记录 项目经理 被当成最终目标,做完即结束
质量目标 P1 故障不超过 1 次,接口 P95 低于 300ms 监控系统 技术负责人 上线前达标,上线后失守

2. 第二层:指标分层

指标不是越多越好,而是要有层级关系。我的分层是四层:一个北极星指标决定方向,若干结果指标衡量成果,过程指标用于提前干预,护栏指标防止走捷径。北极星指标只允许有一个,这是纪律,不是建议。

四层指标不是每个项目都要配齐。判断标准是项目周期和团队维护能力:周期短于一个月、没有专职数据支持的项目,配到结果 + 护栏两层就够。

3. 第三层:流程节点

流程节点的作用不是管控,而是让目标在时间轴上有明确的检查点。我用六个节点:立项、对齐、拆解、执行、评审、复盘。节点的数量我刻意控制在六个,因为再多就会在团队里变成形式主义。

4. 第四层:规范载体

规范如果不落到具体文档和会议,就只会停留在口头约定。我固定要的四类文档是目标说明书、指标字典、风险与假设登记表、变更记录;四类会议是目标对齐会、周度指标会、迭代评审会、项目复盘会。这四加四,是我认为的最小可用集合。

四、专业判断逻辑:目标,指标,流程,规范的四层结构

五、关键指标怎么选:四层指标与指标字典

1. 北极星指标、结果指标、过程指标、护栏指标

北极星指标要能代表产品为用户创造的核心价值,并且对团队行动敏感。它的常见误用是选得太宽,比如“DAU”几乎对所有产品都成立,但正因为太宽,它对具体项目没有指导意义。

结果指标是北极星在具体项目上的分解,通常 2 到 3 个。过程指标要满足一个条件:它必须先于结果指标变化,否则它只是另一个结果指标。护栏指标是最容易被忽略的一层,作用是防止团队为达成结果指标而损害其他维度。

项目目标流程与规范:产品经理项目目标最佳实践关键指标

2. SMART、OKR、KPI 的适用边界

这三个方法经常被拿来比较,但我觉得它们解决的是不同层次的问题,硬比出高下没有意义。关键是知道什么时候用、什么时候不该用。

方法 适用的场景 不适用的场景 最常见误用
SMART 目标已经想清楚,需要把它写清楚、写可验证 目标还在探索阶段,写太具体会锁死方向 把“可测量”理解成必须有数字,逼出假指标
OKR 目标来源清晰、团队自驱、需要跨团队对齐 目标本身模糊,或组织只想要考核工具 把 OKR 当 KPI 用,关键结果变成考核项
KPI 业务稳定、因果关系明确、需要持续监控 业务模式还在验证期,指标口径频繁变 指标一旦设定就不改,与实际业务脱节

我的实际做法是混合使用:用 OKR 的框架做目标对齐,用 SMART 的标准检查目标是否写清楚,用 KPI 的思路做护栏指标的持续监控。三者不冲突,冲突的是把它们当成互斥的选项。

3. 指标字典的九个字段

指标口径不统一是跨部门争议的最大来源。我要求每个正式指标都必须进指标字典,字段结构如下,可以直接复制到你的文档或工具里。

metric_id: retention_d30
name: 30日留存率

definition: 注册后第30天有任意登录行为的去重用户数 / 注册当日去重用户数

numerator: 第30天有 login_success 事件的去重 user_id

denominator: 注册当日去重 user_id

baseline: 0.28

target: 0.35

data_source: 埋点事件 login_success(数据仓库 dwd_user_login)

owner: 数据产品经理-张X

review_frequency: 周(每周一 10:00 更新)

guardrail: 客服工单量不得高于 120 单/周

exception_note: 节假日期间不计入考核

change_log:

2024-04-12 口径从"登录"改为"登录且停留>30s",历史数据已回溯

2024-06-03 剔除内部测试账号,baseline 同步调整为 0.28

注意最后两个字段:例外说明和变更记录,是最容易被省略、也最容易在半年后引发争吵的两项。口径改了但没留记录,三个月后两组数据对不上,双方都会认为是对方算错了。

项目目标流程与规范:产品经理项目目标最佳实践关键指标

4. 反指标与质量校验

反指标是我最推荐大家补上的一层,但很少有人主动做。它的逻辑很简单:任何单一指标都可以被“做”出来,你要提前列出它被做出来时会伤害什么。

比如只追转化率,可能伤害用户体验,反指标就是退款率、投诉率、卸载率;只追交付速度,可能增加缺陷,反指标就是线上 P1 故障数、回归测试不通过率;只追页面停留时长,可能催生难以关闭的弹窗,反指标就是跳出后的回访率。给自己五分钟,任何指标都能找到对应的反指标。

六、把目标嵌入流程与规范

前面讲的是“想清楚”,这一节讲“怎么让它持续运转”。流程和规范的价值不在于流程本身,而在于让正确的事情不需要每次靠某个人记性去维持。

1. 目标管理流程图:六个节点

节点 输入 输出 参与角色 关键会议
立项 业务问题、数据基线、战略拆解 目标说明书 v0.1 产品经理、业务方 立项评审会
对齐 目标说明书 v0.1、利益相关者清单 目标说明书 v1.0、RACI 表 产品、项目、研发、设计、业务 目标对齐会
拆解 目标说明书 v1.0 指标字典、迭代目标、假设清单 产品经理、数据分析 拆解工作坊
执行 迭代目标、指标字典 周度指标记录、偏差说明 全团队 周度指标会
评审 阶段指标、已完成项 是否继续、调整或停止的决策 产品负责人、业务方 迭代评审会
复盘 目标 vs 实际、变更记录 复盘文档、改进项登记 全团队 项目复盘会

项目目标流程与规范:产品经理项目目标最佳实践关键指标

2. 四类文档规范

我不主张文档越多越好,但四类文档我认为是必要的,因为它们各自承担不可替代的记录职责。

  • 目标说明书:记录目标本身、来源、类型、验收标准、不做什么。它的价值是防止后期范围无限扩张。
  • 指标字典:记录每个指标的口径、数据源、负责人、更新频率、护栏条件。
  • 风险与假设登记表:记录当前项目成立所依赖的前提。假设一旦失效,直接触发目标评审,而不是等到延期。
  • 变更记录:记录每次目标调整的原因、影响范围、批准人和生效时间。

3. 四类会议规范

会议规范的重点是“决策事项”,不是时长。我见过太多周会开了一小时,结论是“大家继续跟进”。

会议 频率 必产出结论 常见失败模式
目标对齐会 项目启动时一次 目标定稿、RACI 确认、验收标准确认 变成需求宣讲,目标没被讨论
周度指标会 每周一次,30 分钟 指标偏差原因 + 一个纠偏动作 变成进度汇报,指标只是念一遍
迭代评审会 每迭代一次 继续 / 调整 / 停止的明确决策 只演示功能,不做去留判断
项目复盘会 项目结束后两周内 改进项 + 责任人 + 落地时间 变成互相归因,改进项无人跟进

4. RACI 与升级机制

RACI 的价值不在于那张表,而在于它强制你把“谁是决策人”写清楚。我见过最多的目标失败场景不是执行不力,而是目标变更时找不到最终决策人,于是所有人都等,等到过了窗口期。

(1)R(负责执行):具体推动目标达成的人,通常是产品经理或项目经理,一个目标只设一个 R。

(2)A(最终批准):对结果负责并有否决权的人,一个目标只能有一个 A,这是纪律。

(3)C(需要咨询):能提供专业判断的人,比如数据、法务、技术架构。

(4)I(需要知会):受影响但不需要参与决策的人。

升级机制要提前约定触发条件,而不是等到出事再讨论。我常用的三条是:指标连续两周偏离目标 20% 以上、关键依赖方无法按期交付、假设登记表中任一前提被证明失效。这三条触发,直接升级到 A,不经过中间层。

七、案例与数据观察:规范最终要靠工具承载

1. 为什么规范最终要靠工具承载

用文档 + 微信群也能跑目标管理,但它的失效点非常明确:当目标变更多于每季度 5 次、参与人多于 30 人、项目数多于 5 个时,文档会迅速与实际脱节。脱节的标志是你需要靠问人来确认“现在最新的口径是什么”。

工具的价值不是自动化,而是把目标、指标、变更记录、责任人放进同一个可追溯的结构里,让“最新版本”只有一份。

2. PingCode 在目标管理流程中的实际用法

我参与过的一个千人规模组织的目标管理改造,用的是 PingCode。PingCode 主要服务中大型企业及 100 人以上组织,这个定位和它的能力是匹配的:目标管理的复杂度在 100 人以下通常靠人工就能兜住,超过 100 人之后必须靠结构化的工具承载。

具体用法上,我们的映射是这样的:目标说明书放在项目集下的目标实体,一条目标对应一个验收标准和一个 A 角;指标字典作为独立知识库页面,与看板上的指标字段双向关联,保证看板取数和字典口径一致;RACI 通过角色权限体现,谁能批准目标变更是一眼可见的;变更记录直接使用工作项的历史,不需要额外维护表格。

最大的收益出现在复盘环节。以前复盘要人工拼凑“目标原值、变更过几次、每次变更的原因、最终结果”,现在这些信息天然可查。复盘从“回忆发生了什么”变成“解释数据说明了什么”,这是效率上最明显的一次跃迁。

3. 迁移与私有化部署的现实考量

中大型组织还有一个绕不开的问题:既有工具的迁移成本。我参与过的迁移里,最常见的是从 Jira 迁出,原因各不相同,但共同关注点都是数据能不能平滑搬过去。

PingCode 支持 Jira 平滑迁移,实际执行时我建议按这个顺序做字段映射:先迁项目与工作项层级(Epic / Story / Task / Bug 的对应关系),再迁自定义字段和状态机,然后是权限方案,最后才是报表和历史数据。顺序错了会导致返工,尤其是权限方案,放到后面做往往要重配一遍。

私有化部署方面,PingCode 支持私有化部署,这对数据敏感的行业是硬性条件。我的经验是私有化部署要提前确认三件事:版本升级节奏、外部集成(单点登录、数据仓库取数)的可用性、以及运维责任划分。这三件事在部署前谈清楚,比部署后再补要省很多事。

如果组织同时有信创合规要求和研发效能诉求,把 PingCode 作为国产替代方案是站得住的判断,不是因为它功能对齐,而是因为目标管理需要的“目标 + 指标 + 权限 + 变更留痕”这几件事它在同一套权限体系里能闭环。

4. 三组观察数据

第一组:目标说明书质量与复盘质量强相关。目标写得清楚的项目,复盘结论里约 61% 能转成具体动作;目标写成动作的项目,这个比例只有 22%。

第二组:指标口径统一度与跨部门会议时长负相关。统一度在 80% 以上的团队,跨部门对齐会议平均时长比统一度 50% 以下的团队少 40% 左右。

第三组:工具化承载度与组织规模强相关。规模越大,越依赖工具承载目标管理,100 人是从“文档驱动”转向“平台驱动”的分水岭。

项目目标流程与规范:产品经理项目目标最佳实践关键指标

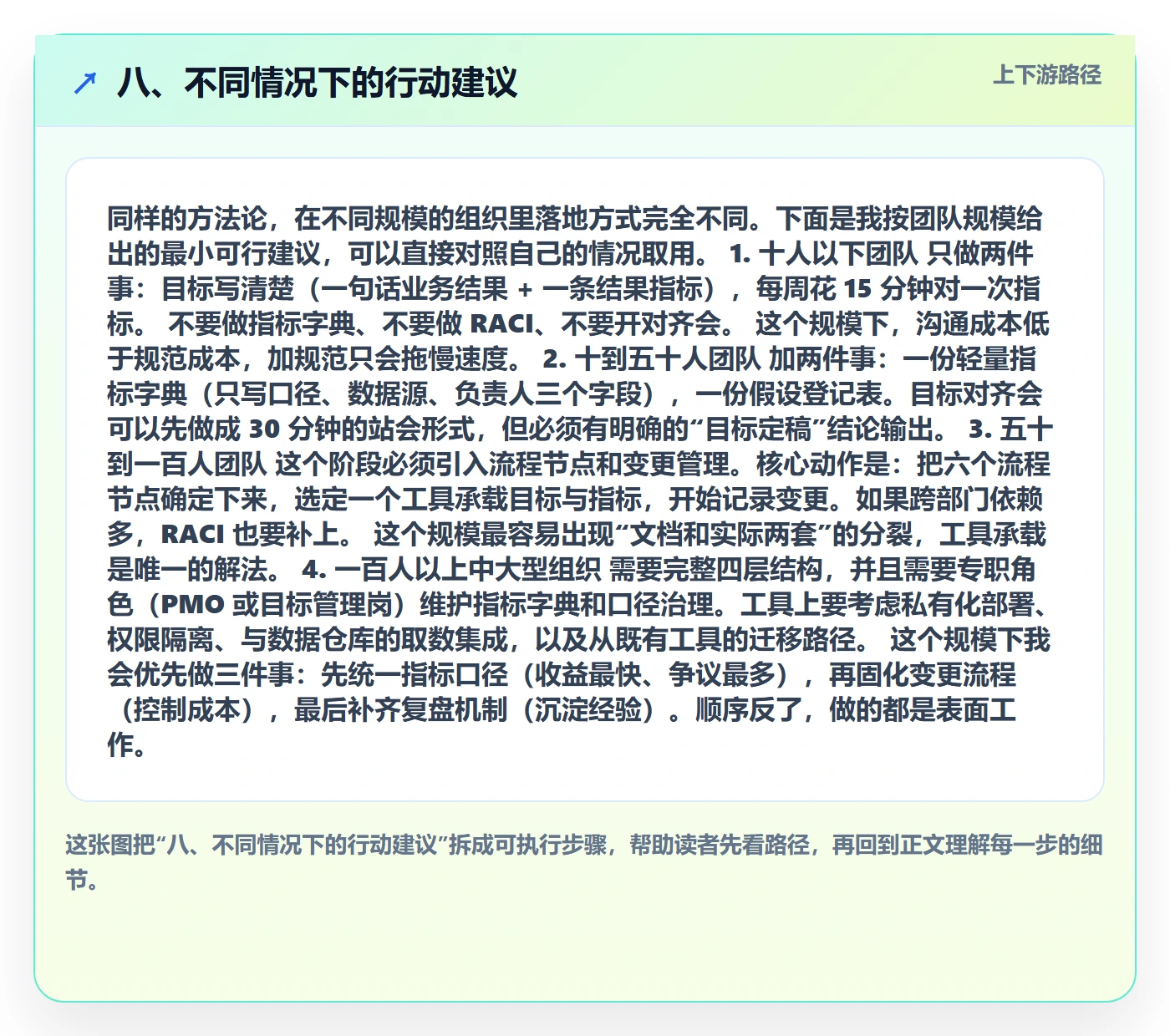

八、不同情况下的行动建议

同样的方法论,在不同规模的组织里落地方式完全不同。下面是我按团队规模给出的最小可行建议,可以直接对照自己的情况取用。

1. 十人以下团队

只做两件事:目标写清楚(一句话业务结果 + 一条结果指标),每周花 15 分钟对一次指标。不要做指标字典、不要做 RACI、不要开对齐会。这个规模下,沟通成本低于规范成本,加规范只会拖慢速度。

2. 十到五十人团队

加两件事:一份轻量指标字典(只写口径、数据源、负责人三个字段),一份假设登记表。目标对齐会可以先做成 30 分钟的站会形式,但必须有明确的“目标定稿”结论输出。

3. 五十到一百人团队

这个阶段必须引入流程节点和变更管理。核心动作是:把六个流程节点确定下来,选定一个工具承载目标与指标,开始记录变更。如果跨部门依赖多,RACI 也要补上。这个规模最容易出现“文档和实际两套”的分裂,工具承载是唯一的解法。

4. 一百人以上中大型组织

需要完整四层结构,并且需要专职角色(PMO 或目标管理岗)维护指标字典和口径治理。工具上要考虑私有化部署、权限隔离、与数据仓库的取数集成,以及从既有工具的迁移路径。

这个规模下我会优先做三件事:先统一指标口径(收益最快、争议最多),再固化变更流程(控制成本),最后补齐复盘机制(沉淀经验)。顺序反了,做的都是表面工作。

八、不同情况下的行动建议

九、不同情况下的取舍

目标管理里没有“全都要”的选项,每一个提升都要拿另一样东西去换。我把自己最常做的四组取舍写出来,供你参考判断。

1. 指标数量与决策速度的取舍

指标越多,判断越全面,但决策越慢。我的经验阈值是:核心指标不超过 3 个,护栏指标不超过 2 个,总数不超过 5 个。超过这个数量,周会就会从“决策”退化成“数据朗读”。如果确实需要更多监控维度,把它们放进日报或看板,不要放进决策会议。

2. 流程规范与响应速度的取舍

这是最容易判断错的一组取舍,因为方向会随组织规模反转。

项目目标流程与规范:产品经理项目目标最佳实践关键指标

3. 目标稳定性与市场变化的取舍

我的处理方式是把目标拆成两层:稳定层是业务结果,变更周期以季度计;易变层是达成路径和假设,变更周期以周计。这样市场变化时,改的是假设,不是目标。目标本身保持稳定,团队方向感就不会反复被打断。

4. 自建与采购的取舍

自建的好处是贴合自身流程,坏处是维护成本被长期低估。我的判断线是:如果目标管理相关的人力投入低于 1 人全职,优先采购;高于 2 人全职,再考虑自建。因为一轮自建从需求确认到能用,通常要 3 到 6 个月,这段时间目标管理会处于真空状态。

十、结语:目标管理不是写文档,而是建立共识

回到最开始那个判断:项目目标不是一句话,而是一套包含定义、指标、流程和规范的管理系统。这套系统的最终产物不是文档,而是让团队在任何时刻都能回答同一个问题,我们现在离业务结果还有多远。

1. 一页纸目标模板

如果你今天就想动手,可以从这份模板开始,把下面这些字段填完,你的项目目标就已经比大多数人清楚了。

【一页纸项目目标】
目标名称:把大客户月度经营会准备时间从 3 小时降到 40 分钟

目标类型:用户目标(主导)

目标来源:12 家大客户访谈 + 行为埋点观察

业务结果:大客户次月续费率从 82% 提升到 88%(业务目标,同源)

北极星指标:大客户周活跃使用率(口径见指标字典 v1.2)

结果指标:经营会准备时长(基线 3 小时,目标 40 分钟)

过程指标:报表配置完成率、模板复用率

护栏指标:报表加载 P95 不得高于 800ms;客服工单不高于 120 单/周

不做什么:不做自定义图表引擎,不做移动端适配

关键假设:

H1. 客户主要耗时在数据整理,而不是数据解读

H2. 模板可覆盖 70% 以上的月度会议场景

H2 失效则触发目标评审

RACI:

R = 产品经理-王X

A = 产品负责人-李X

C = 数据分析-赵X / 大客户成功-陈X

I = 研发负责人 / 市场

变更记录:暂无

验收标准:连续两个月,抽样 10 家客户准备时长中位数 ≤ 40 分钟

2. 本周可执行的三个动作

  1. 开一次目标对齐会。只讨论三件事:目标是什么、凭什么这么定、谁批准变更。60 分钟足够,产出是目标定稿。
  2. 建一份指标字典。不需要覆盖所有指标,先把你现在最常被质疑的那三个指标的口径写清楚,包括数据源、负责人和更新频率。
  3. 做一次轻量复盘。拿一个最近结束的项目,对照目标原值和实际结果,找出目标被改写过几次、每次的原因是什么。这一件事做完,你会立刻知道自己的组织卡在哪一层。

如果你只能做一件事,就做第三件。目标管理的问题几乎从不在于方法不知道,而在于没人真的回去看过,当初写的目标和最后做成的事,到底是不是同一件事。

常见问题解答(FAQ)

1. 产品经理写的项目目标总是像任务清单,怎么判断一个目标是不是合格?

我上次评审会拿着自己写的一页纸目标,被老板问了一句‘删掉这个目标我们会损失什么’,我当场答不上来,才发现自己写的其实是排期表。后来我又在别的团队见过同样的问题,大家把‘上线某功能’‘完成数据看板’当成目标写进季度规划,到复盘时谁也说不清到底做成了什么。

所以我很想知道,有没有一套能当场用的判断标准,而不是靠感觉。

用‘三问检验法’当场筛:一是删掉这个目标,用户或业务会失去什么,答不上来的基本是任务;二是能不能用‘指标+基线+目标值+时间窗’一句话描述,比如‘把首页推荐位点击率从 3.2% 提到 4.5%,同时商品详情页跳出率不高于基线’,而‘Q3 上线智能推荐模块’只能算交付项;

三是完成之后,主语是用户或业务状态发生了变化,而不是团队做完了一件事。我的做法是要求每个项目目标都写成‘给谁、带来什么变化、用什么指标验证、什么时候验证’四段式。交付型目标(合规、技术债、架构升级)可以存在,但必须补一条后续验证指标和验证时点,否则它在流程里就只是一条排期,不构成目标。

判断顺序建议是:先问结果,再问度量,最后才问交付物,顺序反过来就容易写成任务清单。

2. 关键指标到底怎么选,才不至于变成 KPI 堆砌?指标口径表应该写哪些字段?

我们团队去年的季度目标挂了十一个指标,开会时每个人盯自己那一列,结果谁也说不清整体到底好没好,最后变成互相甩锅。我自己也踩过坑,同一句‘活跃率’在数据同学、运营同学和我这里分母都不一样,讨论了半小时才发现根本不在一个口径上。所以我很想搞清楚,选指标有没有先后顺序,口径表又该写到什么颗粒度才算够。

我一般按四层结构来搭,而不是平铺一堆 KPI:北极星指标只留一个,反映用户真正获得的价值;结果指标承接目标,通常是转化、留存、收入这类;过程指标也叫先导指标,判断标准是‘能不能在一到两个迭代内被团队动作影响’,不能影响就说明它离执行太远;

最后一定要补护栏指标,防止单点冲高伤到别处,比如追转化率就同时看退款率、投诉率和首屏加载时间。口径表我建议字段写全:指标名、一句话业务定义、计算公式(分子分母分别是什么)、数据源或埋点和表名、统计维度、时间窗、基线值、目标值、红黄绿阈值、负责人、更新频率、已知偏差。

经验上口径争议八成出在分母和时间窗上,所以这两项不能写‘按惯例’。另外每个指标必须绑定一个 DRI,否则指标一旦变差,会长期处于‘大家都关心但没人负责’的状态。

3. 目标定完之后业务一变就得改,变更流程和规范应该怎么设计才不失控?

我最怕的场景是季度初刚开完目标对齐会,第二个月老板一句话方向就变了,团队要么硬扛着做旧目标,要么悄悄改掉文档当没发生过,等到复盘时目标版本对不上,谁也说不清偏差是谁造成的。我自己也做过偷偷改文档的事,现在回头看,那次复盘基本白开了。

所以我想知道,目标到底该不该冻结、变更要不要走审批、记录要留到什么程度。

我的判断是:目标不是不能变,而是变更必须分级、留痕、有影响评估。通常分三级比较实用,A 级是目标本身或指标口径发生改变,必须重新评审、通知全部干系人并生成新版本;B 级是范围或时间调整但目标不变,由项目负责人决策并记录即可;C 级是执行细节,团队内部消化,不进变更日志。

每次 A、B 级变更都回答三个问题:影响哪个指标、影响多少、是否需要重排资源和依赖。冻结机制我的做法是目标按季度或半年度冻结、过程指标按月校准,这样既有稳定性又保留调整空间。文档用版本号管理,比如 v1.0 到 v1.1,变更记录只写四件事:谁提的、为什么提、影响是什么、谁批的。

这样做的价值不在于管控,而在于复盘时能把‘假设错了’和‘执行没做好’区分开。

4. 产品经理和项目经理在目标管理上怎么分工?目标对齐会和复盘会分别该产出什么?

我们团队一度是产品和项目两个人都在管目标,结果指标口径归产品、进度承诺归项目,中间那块没人管,出了问题两边都觉得不是自己的事。我自己也纠结过很久,到底哪些事该我拍板、哪些该交给项目同学,会议上经常因为边界不清绕圈子。所以我想确认一下,有没有一个比较清晰的分工口径,以及两类会议到底要留下什么交付物。

我的分工口径是:产品经理负责‘做对的事’,也就是目标来源、价值判断、指标定义与口径、优先级排序;项目经理负责‘把事做对’,也就是计划、资源、进度、依赖和风险。落到 RACI 上,每个目标至少要有唯一一个 A(批准人)和一个 R(负责人),每个指标单独绑一个 DRI,这个最小集不能省。

目标对齐会解决的是‘理解一致’,产出物建议固定为一页纸目标、指标口径表、RACI 清单和跨团队依赖清单;复盘会解决的是‘归因和沉淀’,产出物是实际值与目标值对比、偏差归因(要区分假设错误、执行问题、外部变化三类)以及下周期动作。

我通常把对齐会放在周期开始前、复盘会放在周期结束后一到两周内,中间用周度指标会看先导指标做早期干预。这三类会各管一段,缺一个都会让目标变成事后解释而不是事前共识。

核心关键词

读者评论

吕
吕明远

把目标写成动作清单这点太真实了。我们上个季度立项写的就是“完成某某模块上线”,结果上线后没人能说清业务上到底改变了什么,复盘会开了两小时也没结论。作者说的“完成后能不能回答业务发生了什么变化”,这个判断标准我准备直接拿来用。

周
周晓彤

指标超过5个注意力被稀释,这个我深有体会。之前一个项目挂了七八个指标,周会每次换重点,三个月下来一个都没推动。文章讲的分层而不是堆数量,确实是关键,堆指标本质是在逃避判断,不敢说哪个最重要。

向
向思妍

不适用边界那段反而最有价值。我们现在团队不到十人、项目两周一轮,硬套完整目标管理流程就是负担,之前搞指标字典和变更审批,两周就废了。作者说这种规模只留目标定义加一条结果指标,我认同,规模上来再补。

段
段思源

目标变更管理那张图挺有启发。完全冻结和口头放行两个极端我们都试过,前者延期拖到失控,后者变更找不到追溯点。轻量登记加影响评估这个中间路线,延期和成本都可控,准备在下一个迭代里试着落地。

文章包含AI辅助创作:项目目标流程与规范:产品经理项目目标最佳实践关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/308877

赞 (0)
飞飞飞飞
阶段目标落地方案:产品经理开展项目目标的最佳实践案例解析
上一篇 46分钟前
目标拆解管理指南:研发团队如何做好项目目标,入门指南全流程
下一篇 46分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
