项目目标验收标准教程:产品经理数据分析,避坑指南

五年前我做过一次内部复盘:经手的 41 个项目里,验收会上一次通过、且三个月内没人回头翻案的,只有 9 个。剩下 32 个,有的在会上吵了三小时才勉强签字,有的签完字两个月后业务方又拿着数据回来说"这不算数"。我把这些案子逐个拆开看,问题几乎都不出在代码质量上,而是卡在同一个地方,验收标准里只有"目标",没有"证据"。

这篇文章不讲 SMART 原则,也不讲"要加强跨部门沟通"这类正确的废话。我只讲一件事:产品经理怎么用数据分析能力,把一句模糊的项目目标,翻译成可验收、可追溯、可复验的验收标准;以及在这个过程中,最容易踩的坑到底长什么样、该怎么绕开。

一、先给结论:验收标准是"证据合同",不是"功能清单"

很多人对验收标准的理解,停留在"列清楚要做哪些功能、每个功能做到什么程度"。这个理解从根上就偏了。功能清单回答的是"做没做",验收标准回答的是"有没有用、算不算数、谁说了算"。前者是研发视角,后者才是产品视角。

我在带团队时反复强调一个判断标准:一份验收标准如果不能在验收会上被当作证据直接引用,它就是一份没写完的文档。这句话听起来有点狠,但它是过去几年我踩坑踩出来的最有用的一条经验。

1. 结论一:验收争议的八成,在需求评审阶段就已经埋下

我在 32 个未一次通过的项目里做过归因,真正在验收会上"临时产生"的分歧,只占很小一部分。绝大多数争议,都可以追溯到需求评审时没有写清的那几句话,目标值多少算达成、数据从哪来、观察多长窗口、谁来判定。

换句话说,验收会不是争吵的起点,而是争吵的爆发点。你在需求阶段省下的那半小时定义时间,会在验收会上以三倍、五倍的时间还回来,而且是以最消耗团队信任的方式还回来。

2. 结论二:口径的价值,高于指标本身

大部分产品经理能写出"提升次日留存率"这种指标,但写不出"次日留存率的分子分母是什么、新老用户是否分群、是否剔除异常账号、按哪个时区切天"。而没有这些,指标就是一个谁都能解释成自己有利方向的橡皮筋。

我见过最典型的一次:业务方说留存没提升,数据团队说提升了 3.2 个百分点。查了两天,发现两边一个算的是"注册次日回访",一个算的是"激活次日次日回访"。指标名称是同一个,口径是两个物种。这类问题不解决,验收永远收不了口。

3. 结论三:真正稀缺的不是分析能力,是"证据前置"意识

很多团队不缺会写 SQL、会搭看板的人,缺的是在需求评审那一刻就问出"这个目标将来拿什么数据来证明"的人。证据前置意味着:指标要在开发前定义,埋点要在开发中埋下,报表要在上线前准备好,而不是验收前一周临时去捞数。

临时捞数的代价有多大?我统计过我们团队的数据准备阶段耗时:有证据前置的项目,平均 1.5 人时;没有前置的,平均 6.5 人时,而且其中约四成最终因为埋点缺失而无法取证,只能退化成"业务方凭感觉确认"。

把验收标准写好,本质上是把"将来怎么证明"这件事提前想清楚。它考验的不是写作能力,是数据分析思维。

4. 为什么"把文档写得更细"解决不了问题

有人会反驳:那就把验收标准写得越细越好。我试过,结果适得其反。写得细,但没有分层,就会变成一份谁都不看的说明书,评审时没人逐条读,验收时没人逐条对。

真正有效的方式是结构化,不是堆字数。下文讲的四层模型和五步验收法,就是把"细"换成"结构"的具体做法。

项目目标验收标准教程:产品经理数据分析,避坑指南

二、真实场景:三个我亲手处理过的验收翻车现场

抽象的道理讲完了,讲三个我亲历的具体场景。它们分别代表了三类最典型的验收失败:目标不可测、口径不一致、证据拿不出。

1. 场景一:B 端 SaaS 续费项目,"留存提升"根本验不了

项目目标是"通过优化引导流程,提升客户次月留存 5 个百分点"。听起来很清晰,对吧?到验收时才发现,问题一堆:留存的定义是"账号存活"还是"活跃回访"?是按付费主体算还是按子账号算?观察窗口是自然月还是滚动 30 天?

更要命的是,这个指标本来就没有埋点,只能靠订单系统和登录日志拼凑,拼出来的数字和业务方预期的口径差了 8 个百分点。最后验收会开了两次,第二次勉强签字,附加条件写着"下一季度重新评估"。

这个案子的问题不在执行,在于验收标准里"留存"两个字没有任何口径约束。

2. 场景二:电商中台,GMV 涨了但业务方说"不算"

项目上线三个月,GMV 同比涨了 11%,产品团队信心满满去验收。业务方翻了翻数据说:这部分增长主要来自大促,跟你们改的下单链路没关系,把大促那几天剔掉,增量几乎为零。

争议的核心是:验收目标到底是"活动期间 GMV 涨",还是"剔除活动因素后的链路转化率提升"。前者是结果指标,后者才是项目能负责的指标。产品经理如果只绑定结果指标,就等于把外部因素的锅背在自己身上。

3. 场景三:数据合规改造,功能全上线却卡在证据

第三个案子是数据合规改造。功能全部按期上线,技术验收、功能验收都过了,但合规验收卡住了,因为拿不出"数据访问行为被完整记录"的证据。日志有,但字段不全、保留周期不够、权限审计报告没有归档。

这个案子拖了六周。合规类验收的标准不是"做了没做",而是"能不能拿出可被外部审计的证据链"。这类项目里,产品经理最重要的产出往往不是功能设计,而是证据设计。

4. 三个场景的共同结构

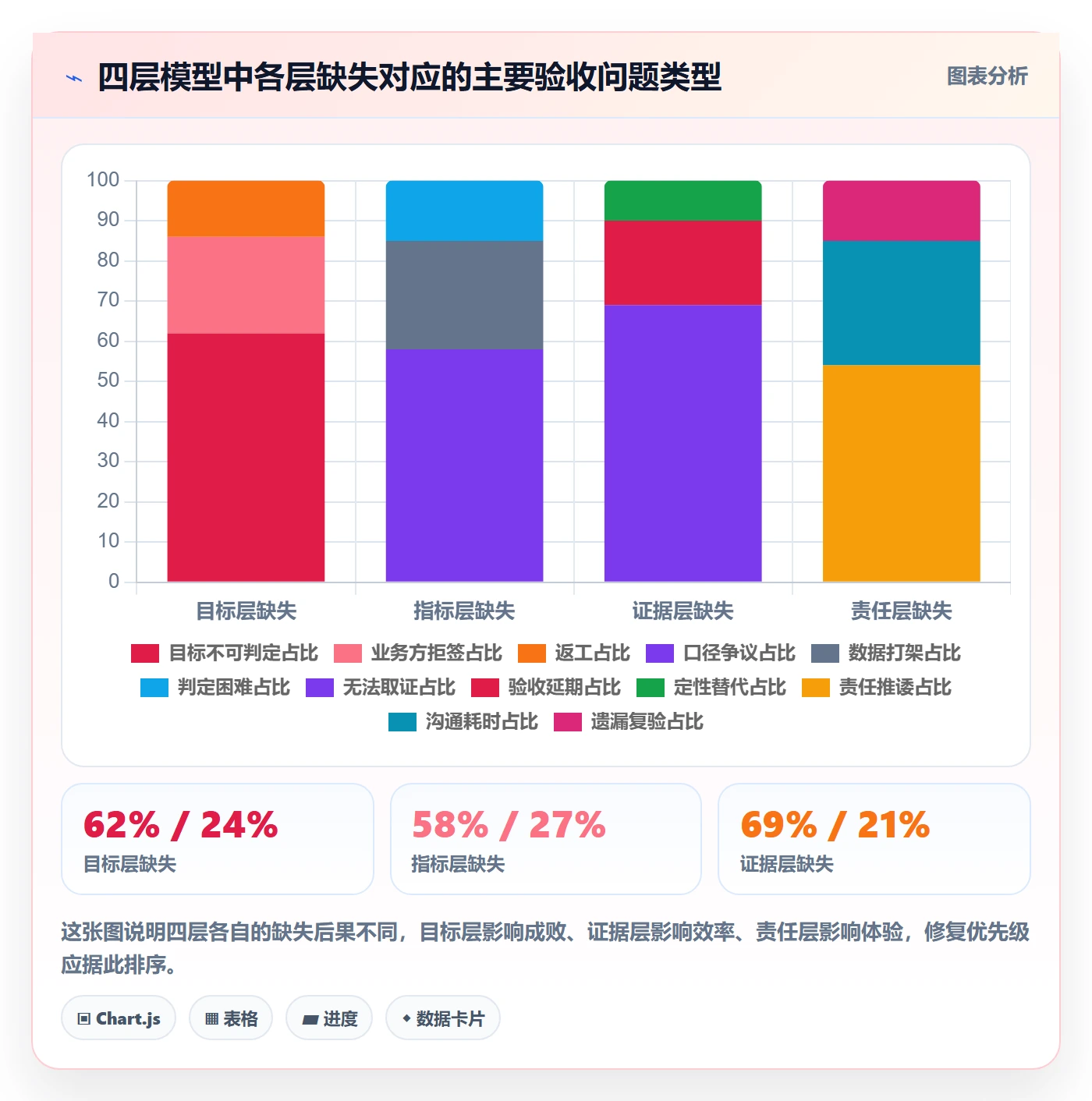

把三个案子放在一起看,会发现失败结构惊人地一致:目标层模糊(留存、增长、合规各说各话)、指标层缺口径、证据层没准备、责任层没约定。四层里缺了一层,验收就会卡;缺了两层以上,基本注定返工。

项目目标验收标准教程:产品经理数据分析,避坑指南

三、拆解误区:产品经理写验收标准的 7 个高频坑

下面这七个坑,是我在团队里、在同行交流中反复见到的。我给每个坑都写了"表现,后果,修复动作"三段式,你可以拿去逐条对照自己手上的项目。

1. 误区一:把"功能做完"当成"目标达成"

表现:验收标准写成"完成 XX 页面开发、支持 XX 配置项、覆盖 XX 场景",全是交付物清单,没有一条涉及效果。

后果:功能上线了,业务没变化,业务方拒绝签字,产品团队觉得委屈。这类争议最难调和,因为双方说的根本不是一回事。

修复动作:在每条功能交付项后面强制补一行"该功能服务于哪个目标、用什么指标观察"。写不出观察指标的,要么说明这条功能是纯支撑项(可归入护栏或技术债),要么说明这个需求本身没想清楚。

2. 误区二:指标没有口径、没有基线

表现:写了"转化率提升至 15%",但没写转化率怎么算、当前基线是多少、统计周期多长。

后果:验收时各方各自算一遍,得出不同数字,陷入"数据打架"。我统计过,口径分歧平均会让验收周期延长 5 到 9 个工作日。

修复动作:每个核心指标配套一张口径卡,包含分子、分母、统计粒度、过滤条件、数据源、基线值、目标值、观察窗口八个字段。少一个都不算写完。

3. 误区三:只有核心指标,没有护栏指标

表现:只盯着"要提升什么",不写"不能牺牲什么"。

后果:团队为了达成核心指标,可能损伤另一部分体验。典型例子是为了提升下单转化,把取消入口藏起来,转化是涨了,投诉率也涨了。

修复动作:为核心指标配套设置护栏指标,比如"取消订单耗时不超过 X 秒""客服投诉率不高于基线 +0.5 个百分点"。护栏指标不达标,核心指标再好也不能判通过。

4. 误区四:没写数据源和责任人

表现:验收标准写得很完整,但没写这个数据由谁提供、从哪个系统取、什么时候能取到。

后果:验收会上所有人都说"这个数据不是我这边出的",时间全耗在找人上。这类问题在跨部门项目里尤其常见。

修复动作:每条验收项后面标注数据源系统、取数责任人、取数方式。取数责任人要在需求阶段就确认,而不是验收前才通知。

5. 误区五:验收结论只有通过 / 不通过两档

表现:非黑即白,要么全过要么全不过。

后果:现实中大量项目处于"主要目标达成、边缘场景有遗留"的状态,硬套两档结论,要么被迫放水签字,要么无谓地卡住上线。

修复动作:引入三档结论:通过、有条件通过、不通过。有条件通过必须写清附加条件、责任人和复验日期,否则等于变相放水。

6. 误区六:没约定复验时间和复验条件

表现:验收标准里只有"上线后达成 X 指标",没有说什么时候看、看多久、看几次。

后果:上线后没人回头复验,指标是否达成永远悬着,等于验收没有真正闭环。

修复动作:为核心指标设定明确的观察窗口和复验节点,比如"上线后第 14 天、第 30 天各复验一次",并指定复验发起人。

7. 误区七:验收标准在开发后期才补

表现:需求评审时只谈功能,验收标准等到提测前一周才由产品经理单独补出来。

后果:埋点来不及加、报表来不及做、基线来不及取,最后只能退化成定性描述。这是所有坑里代价最高的一个。

修复动作:把"验收标准"作为需求评审的准入条件,写不出来就不进入排期。这条执行起来阻力很大,但它是唯一能根治问题的办法。

项目目标验收标准教程:产品经理数据分析,避坑指南

四、专业判断逻辑:验收标准的四层模型

讲了这么多坑,接下来给方法。我把一份合格的验收标准拆成四层:目标层、指标层、证据层、责任层。这四层不是并列关系,而是逐层承接,上层决定下层,下层不能反过来倒推上层。

判断一份验收标准是否合格,最直接的办法就是从下往上问:责任层有人认领吗?证据层拿得出吗?指标层口径唯一吗?目标层可判定吗?四个问题都答"是",才算过关。

1. 目标层:把业务语言翻译成可判定命题

业务方通常会给你一句话:"这个项目要做成 XX 效果。"这句话不是目标,是愿望。产品经理要做的是把它翻译成一个能判真假的命题。

翻译的方法很简单:给它加三个约束,"在什么范围内、在多长时间内、相对什么基线"。比如"提升客户留存"是愿望,"新签客户在首月内的活跃回访率,从基线 42% 提升到 50% 以上"才是命题。

2. 指标层:核心指标、护栏指标、过程指标

一个项目通常需要三类指标:核心指标衡量目标是否达成,护栏指标防止副作用,过程指标用于解释成败原因。三者缺一不可,但优先级不同,核心指标决定要不要通过,护栏指标拥有一票否决权,过程指标只用于复盘归因。

(1)核心指标:最多 1 到 2 个,多了会分散重心。

(2)护栏指标:数量视风险而定,通常 2 到 4 个,覆盖体验、性能、合规、成本。

(3)过程指标:用于解释结果,不参与判定,但必须留档。

3. 证据层:数据、日志、测试报告、上线记录

证据层是验收标准的"弹药库"。数据库报表、埋点日志、接口调用记录、UAT 测试报告、上线变更单,都属于证据。产品经理不需要亲自去取每一份证据,但必须在需求阶段就确认每一份证据将来能不能取到、由谁取、存在哪里。

我个人的经验是:凡是在验收时才第一次去取的数据,几乎都会出问题。证据要在项目进行中就开始沉淀,而不是等到验收前临时收集。

4. 责任层:谁定义、谁采集、谁确认、谁复验

责任层最容易被忽略,但它决定了前面三层能不能落地。四个角色必须明确到人:指标由谁定义、数据由谁采集、结论由谁确认、复验由谁发起。这四个角色可以是同一个人,但不能是空白。

在跨部门项目里,我习惯在验收标准文档的表头直接写上四个人名和联系方式,争议时直接找人,不再在群里猜。

项目目标验收标准教程:产品经理数据分析,避坑指南

五、产品经理数据分析五步验收法

四层模型解决"验收标准包含什么",五步验收法解决"按什么顺序写"。这五步我在多个项目里跑过,也调整过好几版,下面这一版是当前我们团队在用的。

1. 第一步:还原目标,确认到底验收什么

不要一上来就写指标。先把业务方、需求方、上级拉到一起,用一句话确认"这个项目验收的时候,我们到底要证明哪件事发生了"。这句话最好由业务方口头说出来,产品经理当场复述一遍,确认没有理解偏差。

这一步产出的不是文档,是对齐。检查问题清单:

  • 这个项目要解决的业务问题是什么?
  • 如果项目成功了,哪个数字最应该发生变化?
  • 这个数字现在是多少?谁给的?何时统计的?
  • 如果这个数字没变,业务方会不会接受?

2. 第二步:设计指标,写清口径、基线、目标值、观察窗口

这一步是技术含量最高的。指标设计好之后,你会发现很多需求其实可以砍掉,因为有些功能根本对应不上任何可观察的指标。我个人的经验是,第二步做得扎实的项目,需求规模通常会缩小 15% 到 20%,因为不产生效果的需求被提前识别了。

指标设计必须有五要素:口径、基线、目标值、观察窗口、数据源。五要素构成的检查清单如下:

  1. 口径:分子、分母、统计粒度、过滤规则,全部写死。
  2. 基线:项目启动前的真实数值,注明统计区间和数据来源。
  3. 目标值:要有依据,不能拍脑袋,参考历史波动区间或同类项目表现。
  4. 观察窗口:上线后多长时间内观察,共观察几次。
  5. 数据源:来自哪个系统、哪张表、哪张报表,由谁维护。

3. 第三步:准备数据,检查埋点、报表、权限、数据源

这一步最容易在需求评审阶段被跳过。我的做法是:把数据准备当作一个独立子需求,进入排期,指定负责人,有明确的完成时间。它不是一个附带的动作,而是一项有交付物的开发任务。

具体要检查四件事:埋点是否已设计并进入开发、报表是否已存在或需要新建、数据权限是否开通、数据源是否可信。任何一项缺口,都会在验收时变成拖延。

4. 第四步:设定阈值,明确通过、有条件通过、不通过规则

阈值设定是一门平衡艺术。定得太松,验收失去意义;定得太紧,团队为了达标可能走捷径。我的经验是:核心指标的阈值定在"基于历史波动区间、有明显改善但非极端"的水平。不要用"翻倍""暴涨"这种目标,那通常意味着没有认真算过。

通过、有条件通过、不通过的判定规则要写进验收标准,不能留到验收会上临时定。有条件通过的附加条件必须可执行、可验证、有期限。

5. 第五步:输出结论,附证据链、遗留问题和复验时间

验收结论不是一句话,而是一份结构化的文档。它至少要包含:验收结论、支撑结论的证据清单、未达成的项目及原因、遗留问题及责任人、复验时间和复验方式。这份文档要归档,并且在复验时被再次引用。

很多团队的验收文档止步于"通过",结果复验时发现所有上下文都丢了。这不是文档问题,是流程问题,没有归档机制的验收,等于没有验收。

项目目标验收标准教程:产品经理数据分析,避坑指南

项目目标验收标准教程:产品经理数据分析,避坑指南

六、验收标准模板:一张表说清楚

讲完方法,给模板。下面这套字段是我们团队用了两年、迭代过四版之后的版本,可以直接拿去改。

1. 验收表字段设计

每一条验收项对应一行,字段固定,不允许临时增减。字段的稳定性比字段的数量更重要,稳定的模板可以跨项目对比,临时拼凑的模板每次都从零开始。

字段 含义 是否必填
验收项 ID 唯一编号,便于引用和追踪 必填
关联目标 这条验收项服务于哪个业务目标 必填
指标名称 核心指标 / 护栏指标 / 过程指标 必填
口径定义 分子、分母、粒度、过滤规则 必填
基线值 项目启动前的数值及统计区间 必填
目标值 达成标准,含阈值区间 必填
观察窗口 上线后观察时长和频次 必填
数据源 系统、表、报表名称 必填
取数责任人 具体到人 必填
判定人 对结论负责的人 必填
验收方式 数据核对 / 功能验证 / 文档审查 / 外部审计 必填
证据清单 支撑该结论的全部证据 必填
复验时间 具体日期,非常填"上线后" 必填

2. 指标口径卡:一个字段都不能省

口径卡是验收标准的原子单位。它单独成文,可以被其他项目复用,也可以作为数据团队建表的依据。我建议把口径卡做成结构化配置,而不是写成一段自然语言,自然语言的口径会被反复重新解读。

下面是一个口径卡的结构示例(JSON 形式,字段可按团队习惯调整):

{
"metric_id": "M-2024-017",

"metric_name": "新签客户首月活跃回访率",

"numerator": "首月内至少完成 3 次有效登录的新签客户数",

"denominator": "当期完成签约的客户总数(剔除试用转正客户)",

"granularity": "按客户 + 按自然月",

"filters": ["剔除内部测试账号", "剔除签约后 7 天内退款客户"],

"timezone": "Asia/Shanghai",

"baseline": {"value": 0.42, "window": "2024-01-01 ~ 2024-03-31"},

"target": {"value": 0.50, "threshold": ">= 0.50 通过, 0.46~0.50 有条件通过"},

"observation_window": "上线后第 14 天、第 30 天各统计一次",

"data_source": "客户行为宽表 dws_customer_behavior_di",

"owner": "数据组 张 X",

"reviewer": "业务运营 李 X"

}

3. 示例:一个虚构场景的完整填写

假设我们做一个"新客引导流程优化"项目。验收标准不能写成"优化引导流程,提升新客体验",而应该写成下面这样:

(1)核心指标:新签客户首月活跃回访率,基线 42%,目标值 ≥ 50%,观察窗口 30 天。

(2)护栏指标:引导流程平均完成耗时 ≤ 90 秒;引导相关客服工单占比 ≤ 基线 + 0.3 个百分点;引导页跳出率不高于基线。

(3)过程指标:引导各步骤完成率、每步平均停留时长、引导退出节点分布。

(4)验收方式:数据核对 + 客服工单抽样复核。

(5)判定规则:核心指标 ≥ 50% 且护栏指标全部达标,判通过;核心指标在 46%~50% 之间且护栏达标,判有条件通过;核心指标低于 46% 或任一护栏指标严重超标,判不通过。

注意,这里的每一个数字都是示意值,真实项目里必须基于自身历史数据来定。照搬别人的目标值,是另一种形式的偷懒。

4. 判定规则怎么写

判定规则的核心不是分档,而是明确"边缘情况怎么处理"。我在实践中固定了两条原则:一是护栏指标拥有一票否决权,二是核心指标未达但接近时要给出明确的复验路径,而不是"再看看"。

"再看看"是验收文档里最危险的三个字。它意味着责任人不明确、时间不明确、判定标准不明确,最后通常演变成不了了之。

项目目标验收标准教程:产品经理数据分析,避坑指南

七、案例与数据观察:中大型组织如何把验收标准落到系统里

方法讲完,讲落地。验收标准写在文档里,最终一定要落到某个系统上,否则它只是一张纸。下面是我在不同规模组织里观察到的差异,以及工具在其中的位置。

1. 我观察到的组织规模分水岭

小团队靠人盯人,验收标准可以放在共享文档里,出了问题当面说。但团队一旦跨过 100 人,跨项目、跨部门、跨系统的协作变多,"某个人记得这件事"就不再可靠了。

我观察到的分水岭大概在 100 人左右。超过这个规模,验收标准必须和需求、任务、测试用例、上线记录绑定在同一个系统里,否则一定会出现"文档里的验收标准"和"系统里的实际交付"两张皮。

2. PingCode 在验收链路里的实际作用

在中大型组织的需求,开发,测试,验收链路上,PingCode 是我接触过的比较贴合国内团队习惯的一类平台。它主要服务中大型企业及 100 人以上组织,这一点和上面说的分水岭是吻合的。

具体到验收环节,我关注三个能力:

  • 验收标准能否作为需求的一部分被结构化记录,而不是游离在附件里;
  • 需求变更时,验收标准能否被同步提醒更新;
  • 验收结论和证据能否归档,并在复验时被直接引用。

这三点看起来基础,但真正做到位的工具不多。多数团队的问题不是没有工具,而是验收标准始终游离在工具之外,成了一个只在验收会上被翻出来的 Word 文档。

3. Jira 平滑迁移这个小细节为什么重要

很多中大型组织原本用的是海外工具,历史需求、缺陷、测试数据沉淀了好几年。迁移时最大的顾虑不是功能能不能对上,而是历史数据会不会丢、字段映射会不会乱。一旦历史验收记录断开,复验和审计就成了空谈。

这也是 PingCode 支持 Jira 平滑迁移这件事被反复提及的原因。对产品经理来说,迁移不是 IT 的事,它直接决定了你能不能翻出两年前那个项目的验收结论,以及当时的口径是怎么定义的。

4. 私有化部署与合规验收

前文提到过合规类项目卡在证据上的案例。这类项目里,数据不出内网往往不是加分项,而是准入门槛。PingCode 支持私有化部署,这对金融、政企、医疗等对数据边界敏感的组织是硬需求。

从验收角度说,私有化部署带来的直接好处是:数据访问日志、权限变更记录、审批留痕都在自己可控的环境里,验收时取证的路径更短、置信度更高。验收取证的成本,很大程度上取决于数据本身在不在你能掌控的地方。

需要说明的是,工具只是载体。我见过用得很扎实的团队,也见过把平台用成"任务打卡器"的团队。差别不在工具,在于验收标准有没有被当成一等公民来对待。

项目目标验收标准教程:产品经理数据分析,避坑指南

八、不同情况下的行动建议

下面按团队规模分四档给行动建议。判断自己属于哪一档,不要太在意人数,关键是看"跨部门协作的频率",跨部门越频繁,越需要往上取一档。

1. 10 人以下小团队

不要搞复杂模板。建议只做三件事:每个需求写一句可判定的目标、为关键指标写一行口径、上线后固定一周内复盘一次数据。

这个规模下最大的风险不是流程缺失,而是过度流程化。模板越简单,执行率越高。

2. 10 到 100 人成长型团队

开始需要标准化。建议落地两件东西:统一的口径卡字段、固定的验收结论三档判定规则。同时把验收标准写进需求模板,让它成为需求评审的一部分,而不是附加物。

这个阶段最常见的失败是"部分项目做、部分项目不做"。建议先选一个跨部门项目试点,跑顺了再推广。

3. 100 到 500 人中大型团队

重点转向系统化。验收标准必须和需求、测试、上线记录绑定在同一平台;口径卡要有版本管理;验收结论要有归档和复验机制。

这个阶段如果还在用共享文档维护验收标准,一定会出现版本混乱。我见过最严重的案例,同一个项目存在 4 个版本的验收标准,没人知道哪份是最终版。

4. 500 人以上成熟组织

重点是可审计和可复用。验收标准要能支撑年度审计、要能跨项目横向对比、要能沉淀成组织资产。这时候私有化部署、权限管控、数据留存周期这些能力会变成刚需。

这个规模下,产品经理的角色也在变化,从"写验收标准的人"变成"验收标准体系的设计者"。

项目目标验收标准教程:产品经理数据分析,避坑指南

九、不同情况下的取舍

方法学完了,最后讲取舍。任何流程都有成本,验收标准也不例外。把每一件事都做到极致,结果是没人愿意执行。真正的能力在于知道在哪里放松、在哪里必须死磕。

1. 取舍一:验收严格度 vs 交付速度

验收越严格,交付越慢,这个结论大体成立,但不是线性的。宽松档看起来快,返工成本会抵消掉大部分速度收益;严格档会拖慢上线,但返工显著下降。

我的经验是:核心指标和护栏指标必须严格,过程指标和边缘场景可以从宽。把严格度集中用在"决定成败的少数项"上,而不是平均分配到每一行。

2. 取舍二:指标完备度 vs 定义成本

指标不是越多越好。每增加一个指标,就增加一份口径定义、一份数据准备、一份证据收集的成本。我的建议是核心指标控制在 1 到 2 个,护栏指标 2 到 4 个,其余统统归入过程指标,不参与判定。

一个常见的错误是把所有能想到的指标都列进验收标准,看起来全面,实际上没人能同时关注十几个指标。

3. 取舍三:工具投入 vs 流程纪律

买了工具不等于有了纪律。我见过团队用着功能完备的平台,验收标准仍然是散落在聊天记录里的几句话;也见过团队用最朴素的文档,验收执行得非常干净。

工具的价值在于降低执行成本、提升可追溯性,但它不能替代纪律。如果连"验收标准必须在评审时写完"这条都做不到,再好的工具也只是个更贵的记事本。

4. 取舍四:一次验收 vs 分期验收

大项目不要憋到最后一次性验收,风险太集中。分期验收的做法是:把目标拆成几个可独立观察的阶段,每个阶段各自有指标和判定规则,全部通过才算项目整体通过。

分期验收的代价是管理成本上升,收益是问题暴露得更早。对于周期超过三个月的项目,我倾向于分期;对于一个月内的小项目,一次性验收更划算。

项目目标验收标准教程:产品经理数据分析,避坑指南

十、落地清单与下一步

写到这里,方法、模板、坑、取舍都讲完了。最后给一份可以直接带走的清单,以及我建议你接下来做的三件事。

1. 验收标准自检清单

在验收标准定稿前,逐条过一遍下面这九项。任何一项答"否",都不要进入排期。

  1. 每个核心指标都有唯一口径,分子分母写死。
  2. 每个指标都有基线值和统计区间,来源可查。
  3. 目标值有依据,不是拍脑袋定的。
  4. 观察窗口和观察频次明确到日期。
  5. 护栏指标已设定,并具备一票否决权。
  6. 数据源、取数责任人、判定人都已确认到人。
  7. 验收结论分三档,判定规则写进文档。
  8. 复验时间、复验方式、复验发起人已约定。
  9. 验收标准已进入系统并和需求绑定,而不是独立文档。

2. 我对这件事的最终判断

验收标准写得好不好,表面看是文档能力,实质是产品经理的数据化表达能力,能不能把一句模糊的业务愿望,翻译成一套别人可以独立验证的证据体系。这项能力决定了你在项目里是"传话的人"还是"定标准的人"。

我这些年最大的转变,是从"把需求写清楚"转向"把证据想清楚"。前者让你看起来专业,后者让你在争议里站得住。当你能够拿出一份四层完整、字段齐全、可被独立复核的验收标准时,验收会就不再是争吵现场,而是一次核对。

3. 下一步怎么做

(1)挑一个当前正在进行的项目,用本文的十四条字段表重新写一遍验收标准,尤其是口径卡。写的过程中你会立刻发现哪些需求其实无法验证。

(2)把这个项目的验收结论改成三档制,并把"有条件通过"的附加条件写成可执行、有责任人和期限的正式条款,而不是口头承诺。

(3)选定一个跨部门项目作为试点,把验收标准和需求绑定在同一个管理平台上,跑完一个完整的验收加复验周期,然后复盘哪些字段真正被用到了、哪些是多余的。模板不是抄来的,是迭代出来的。

验收标准这件事,不会因为你读了一篇文章就变好,但会因为你下次评审时多问一句"这个将来拿什么数据证明"而开始变好。那句话,就是整个改变的起点。

常见问题解答(FAQ)

1. 验收标准到底该在什么时间点定下来,项目启动会还是上线前?

我之前做的一个后台改版项目,需求评审时大家只说“提升操作效率”,我以为上线后跑跑数据就行。结果验收会上业务说效率没感觉,研发说功能都按需求做了,我夹在中间特别被动。我现在特别想知道,验收标准到底该在哪个节点定,才不会变成事后扯皮。

验收标准必须在需求评审阶段就写进需求文档,最晚不迟于开发排期前,而不是等到验收会临时补。判断依据很简单:凡是需要采集数据的指标,埋点、日志、报表口径都要占用研发工时,上线后再补埋点等于二次开发,成本和争议都会翻倍。

可执行做法是把验收标准作为需求评审的准入条件,评审通过的标准是每一项都写清指标名称、口径定义、基线值、目标值、观察窗口、数据来源和责任人。如果某项目实在来不及,至少要在开发启动前产出一份验收标准草案并让业务方书面确认,上线后只做数据填充和复验,不再重新定义什么叫“完成”。

2. 指标定好了,但数据和业务方算出来的数不一样,验收时以谁的口径为准?

我们做的是一个优惠券核销率的项目,我拉的是订单表算核销,业务方从他们自己的后台看,两个数差了将近百分之十几。开会时双方都觉得自己的对,谁也不服谁,最后验收卡住了。我就想知道,这种口径打架的情况验收到底该听谁的。

口径冲突的本质不是谁对谁错,而是验收前没有锁定唯一数据源,所以要以“验收标准文档里预先写定的数据源和计算逻辑”为准,而不是以会后谁嗓门大为准。可执行做法分三步:第一,在验收标准里明确每个指标的唯一权威数据源,比如以数仓明细表为准,业务后台页面数据只作参考;

第二,把计算逻辑写成可复算的伪代码或 SQL 口径说明,包含过滤条件、去重规则、时间范围、时区;第三,验收时由数据团队或数据分析师出具一份可复现的取数记录,双方在此基础上对数。

如果差异超过预设阈值,比如百分之五,先排查埋点、去重、时区、退款冲正这些常见原因,排查清楚再判定,不要让业务方和产品经理各自拿一份数在会上对峙。

3. 项目上线后数据没达到目标值,但功能都做完了,这种项目验收该算通过还是不通过?

我负责的一个增长活动上线两周,功能全部正常,但转化率只到目标的一半。研发觉得该结项,业务觉得没效果不能算完成,我作为产品经理很纠结,签通过怕背锅,签不通过又好像否定了整个团队的工作。

结论要分成两层来判定,功能验收和数据效果验收必须分开,不能混成一句话。功能层面看的是需求是否按范围交付、缺陷是否收敛、核心链路是否可用,这部分达标就可以判定功能验收通过。效果层面看的是核心指标是否在观察窗口内达到目标值,这部分不达标就判定效果未达成,但不能因此否定功能交付。

可执行做法是在验收标准里提前设置三档结论:目标达成通过、部分达成有条件通过、未达成不通过。有条件通过要写明差距值、归因分析、补救动作、责任人和复验日期,比如观察窗口再延长一个完整周期,同时补充漏斗各环节数据定位流失点。

关键判断依据是:效果未达成的原因是否属于本次需求可控范围,如果属于外部因素或基线本身就设错了,要在复验时修正目标而不是硬判通过。

4. 产品经理做数据验收,需要自己会写 SQL 吗,还是把需求提给数据分析师就行?

我是偏业务方向的产品经理,SQL 只会一点 select,公司数据团队排期又特别紧,每次验收要数据都得等好几天。我担心自己取数取错被质疑不专业,也担心太依赖别人导致验收节奏被拖死。我想知道在数据验收这件事上,产品经理的能力边界到底在哪。

产品经理不需要成为取数工程师,但必须具备“校验数据可信度”的能力,这两件事要分开看。可执行的分工是:复杂取数和口径实现交给数据分析师或数据开发,产品经理负责定义指标、确认口径、检查数据合理性并在验收会上解释结论。

判断依据是,产品经理至少要能自己完成三类动作:第一,看懂 SQL 或口径说明,能判断过滤条件和去重逻辑是否和自己想的一致;第二,会做常识校验,比如日活大于月活、转化率超过百分之百、新用户数大于总用户数这类异常能第一时间发现;第三,能自己拉一份简单的汇总数据做交叉验证。

如果完全依赖别人,一旦对方排期延后或取数逻辑理解偏差,验收就会失控。风险管理上,建议在项目排期阶段就把数据支持工时写进计划,并在验收前预留一到两天的数据预读时间,而不是当天现取现看。某项目管理平台里可以把数据支持任务和验收任务拆成两条独立任务分别设置交付时间,避免数据成为验收当天才暴露的瓶颈。

前者负责实现,后者负责判断,缺一个都不成立。被动等数还会让你在验收会上失去解释权,因为你不知道这个数是怎么来的,别人一问口径你就答不上来。

核心关键词

读者评论

金
金泽宇

文中那组数据很真实:验收争议八成在需求评审就埋下了。我们团队也这样,口径没对齐,验收会就是互相扯皮。

方
方启航

四层模型里最认同‘证据前置’。临时捞数不只是费人时,关键是埋点缺失根本没法补,最后只能靠感觉签字。

邵
邵晓彤

七个误区基本条条中招,尤其是把功能做完当目标达成。建议再加一条:验收标准要写进需求评审准入条件,否则永远是事后补。

文章包含AI辅助创作:项目目标验收标准教程:产品经理数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/308559
