去年九月,我接手了一个从 0 到 1 的内部结算中台项目。启动会开得很热闹,老板讲愿景,业务讲痛点,研发讲风险,所有人都点头。三周后我第一次参加迭代评审,发现业务以为第一版要做"全自动对账",研发按文档做的是"半自动人工复核+导出",设计做的是"面向财务的极简版",而测试手里根本没有验收标准。四个团队,四套理解,项目进度看起来只延误了三天,实际返工代价是二十多个工作日。这就是我后来反复讲的"假对齐",会上点头,会后各做各的。

这篇文章不讲 OKR 的定义,也不劝你"多沟通多同步"。我想把我做过的、踩过的、复盘过的从 0 到 1 项目目标对齐方法完整拆开:哪些动作真的有用,哪些是自我感动,产品经理在没有直接管理权的情况下,靠什么把业务、研发、设计、测试拉到同一条线上。全文大约会给出五个阶段、四类工具、一套会议脚本和一份避坑清单,你可以直接拿去用。

一、核心结论:目标对齐不是统一思想,而是统一决策依据

我在团队里说过一句被同事截图收藏的话:你要的不是让所有人认同你,而是让所有人在同一个事实基础上做选择。前者是说服,靠的是个人影响力和会议技巧;后者是结构,靠的是文档、机制和留痕。从 0 到 1 的项目里,说服的边际效益极低,因为每个人手里的信息本来就不同。

1. 我复盘三年项目后形成的三个判断

第一个判断:从 0 到 1 项目的最大风险,不是目标定错,而是目标没有被"校验过"。1 到 N 的项目有历史数据、有用户基线、有稳定流程,目标偏差很容易被发现;0 到 1 的项目里,目标本身就是假设,如果没人去证伪,它会一路带着团队跑偏到交付前两周才爆雷。

第二个判断:对齐是一个滚动机制,不是一次会议。很多团队把对齐会开成"宣贯会",开完就当完成了对齐。但我统计过我们内部四个项目,从立项到首次上线平均发生 7 到 11 次实质性目标调整,其中约六成来自外部约束变化(合规、预算、上游接口),四成来自内部认知更新(发现原假设不成立)。这意味着只在启动时对齐一次,后面必然失控。

第三个判断:产品经理的最大杠杆在"让分歧可见"。分歧藏在水下的时候,团队会在执行中不断摩擦;一旦你把分歧写进一页纸、写进决策日志、写进风险清单,它就从"人际冲突"变成了"待决策事项"。这是产品经理能做、而其他角色往往不愿做的事。

2. 目标对齐的三个层次:方向、优先级、执行

很多人把目标对齐理解成一个层次,其实它至少有三层,而且三层要用不同的工具去对。方向层对齐的是"我们为什么做这件事、什么算成功";优先级层对齐的是"资源有限时先做什么、不做什么";执行层对齐的是"谁在什么时候交付什么、变更怎么走"。

方向层通常一次就能对清楚,但容易被后续遗忘;优先级层最容易反复撕扯,因为它直接触碰资源分配;执行层最琐碎,却最容易因为缺少记录而责任模糊。三层不用同一套动作去对,是很多团队对齐失败的隐藏原因:他们只开了一次方向对齐会,然后指望它自动覆盖优先级和执行。

目标对齐怎么做?产品经理协同管理:项目目标从0到1

二、背景与真实场景:从 0 到 1 的对齐为什么格外难

先讲清楚为什么 0 到 1 特别难。1 到 N 的项目有稳定的输入:已知用户、已知流程、已知性能基线、已知上下游接口。0 到 1 的项目几乎所有这些都缺,团队只能依赖假设推进。当四个角色各自基于不同假设推进时,进度表上的"完成"其实不具备可比性。

1. 从 0 到 1 与 1 到 N 的六项结构性差异

第一项差异在目标来源。1 到 N 的目标通常是承接来的,比如"把转化率提升 3 个点";0 到 1 的目标往往是自己"发明"的,需要判断这件事值不值得做。承接型目标容易对齐,因为标准是外生的;发明型目标难以对齐,因为标准需要内部先达成一致。

第二项差异在成功指标。1 到 N 可以直接沿用既有指标口径;0 到 1 的项目常常连"什么算成功"都要现场定义。我见过最典型的翻车是:业务认为"上线即成功",研发认为"稳定运行一个月才算成功",两个标准都合理,但没写下来的话,上线当天就会变成对立。

第三项差异在约束的可见性。成熟项目的约束是明示的(预算、人力、合规),0 到 1 项目的约束常常在开发中途才浮现,比如上游系统没有开放接口、数据权限审批比预期多两周、算法效果达不到可上线阈值。这些约束一旦晚发现,前面所有的计划都要重排。

第四项差异在干系人数量与立场。从 0 到 1 的项目往往牵扯更多部门,因为它是新东西,谁都想知道它会不会动自己的蛋糕。第五项差异在历史基线,没有基线就无法判断进度是否"正常"。第六项差异在组织记忆,0 到 1 项目的经验很难复用,每次都要重新付学费。

目标对齐怎么做?产品经理协同管理:项目目标从0到1

2. 一个具体的冲突现场:四个版本的目标

回到开头那个结算中台项目。启动会后我做了三件事:分别找业务负责人、研发负责人、设计负责人各聊了 40 分钟,让他们用自己的话复述项目目标。结果很有意思,我听到了四个版本。

业务负责人说:目标是让财务月底对账从三天缩短到半天。研发负责人说:目标是搭一套可复用的对账引擎,先接两条业务线跑通。设计负责人说:目标是做一个财务人员不需要培训就能用的界面。而老板在会上说的是:目标是把它做成公司内部标准化的结算能力,未来对外输出。

这四个版本单看都合理,合在一起就冲突了。业务要的是短期效率结果,研发要的是长期架构可复用,设计要的是体验门槛,老板要的是能力沉淀。它们对应的时间尺度、验收标准、资源投入完全不同。如果不在一页纸上写清楚,团队就会各自朝自己的版本努力,然后在评审会上互相觉得对方"不懂业务"。

3. 信息在传递中会衰减,这不是态度问题

我还做过一个不太严谨但很有说服力的内部小实验:让同一条项目目标依次经过"决策层 → 产品 → 研发 → 测试"四次口头转述,最后让测试同学写出他理解的验收标准。五轮实验里,最终表述与原始目标的关键要素重合度平均只有五成多,其中"非目标"几乎全部丢失。

这个结果说明一件事:信息衰减是结构性现象,不是谁不认真。你越依赖口头和会议,衰减越严重;你越依赖书面且结构化的载体,衰减越轻。这也是为什么我后面要花大量篇幅讲"一页纸目标章程"和"决策日志",它们不是形式主义,是成本最低的抗衰减手段。

目标对齐怎么做?产品经理协同管理:项目目标从0到1

三、常见误区拆解:这五个坑我几乎每个都踩过

讲方法之前先讲坑,因为大多数团队不是不知道方法,而是在错误的地方使力气。下面五个误区,我按"踩过之后的返工代价"从高到低排列。

1. 误把"开会"当成"对齐"

最常见的动作是召集一次全员对齐会,会上讲一遍目标,问一句"大家有没有问题",没人说话,散会。没人提问不等于没有分歧,只等于分歧没有安全的表达通道。会后一周,每个角色按自己的理解开工,问题在评审会上集中爆发。

我现在的做法是:对齐会前 48 小时把目标章程草案发出去,要求每个角色负责人书面提交一条"我最不确定的点"。收集到的疑点直接成为会议议程。这样会议不是用来"宣布"的,而是用来"解决分歧"的,效率完全不同。

2. 只对齐目标,不对齐"非目标"

这是我认为最被低估的失误。目标告诉团队要做什么,"非目标"告诉团队这次不做什么。0 到 1 项目里,"非目标"的价值甚至超过目标,因为资源永远不够,而每个人心里的"应该做"清单都不一样。

在那个结算中台项目里,我们后来明确写下了三条非目标:第一版不做跨币种结算、不做自动催收、不接入历史三年数据。这三条写下来之后,需求评审的争吵量下降得非常明显,因为很多争论本来就源于"这件事到底在不在范围内"没有共识。

3. 指标越多越"全面",最后没有主指标

我见过一份目标文档里列了十一个成功指标,看起来很专业,实际上等于没有重点。指标之间还会互相冲突:提升处理效率可能牺牲准确率,降低人工干预可能提高异常率。如果没排出主次,团队在资源紧张时会本能地选择对自己 KPI 有利的那一个。

我的建议是:一个阶段只设一个主指标,两到三个护栏指标。主指标决定方向,护栏指标防止走偏。比如结算中台的主指标是"月度对账总耗时",护栏指标是"对账差异率不超过基线"和"上线后两周内无 P0 缺陷"。

4. 把 OKR 当成考核工具

这一条我说得直接一点:一旦目标被用于考核,它就会立刻失去真实性。团队会倾向于定保守的目标,会在口径上做文章,会隐藏风险。目标对齐需要的是真实信息,而考核机制天然抑制真实信息。

我们内部的做法是把目标对齐文档和绩效评估在流程上分开:目标章程用于协同和判断,绩效评估走另一套体系,评估的是"决策质量和协作贡献",而不是"目标是否 100% 达成"。这个分离做起来有阻力,但不做的话,所有对齐动作都会变成表演。

5. 没有变更机制和决策记录

项目推进中目标一定会变,问题不在于"变了",而在于"变了以后没人知道为什么变"。没有决策日志的团队,三周后会出现这种情况:研发按老方案做,产品按新方案验收,双方都觉得自己没错,因为各自记忆里的"最后一次共识"不一样。

决策日志不需要复杂,四个字段就够:什么决定、为什么、谁同意的、影响了什么。每次目标或范围调整就在里面加一行。它的作用不只是记录,更是把"记忆之争"变成"文档之争",而文档是可以对齐的,记忆不能。

目标对齐怎么做?产品经理协同管理:项目目标从0到1

四、专业判断逻辑:什么才算"真对齐"

前面讲了什么不对,现在讲什么算对。我给"真对齐"下的定义是:所有关键角色能用各自的专业语言,说出同一套决策依据,并知道在什么条件下这个依据会被重新讨论。注意这里是"决策依据"而不是"同一句话",因为不同角色的关注点本来就不一样。

1. 五个必须对齐的要素

第一个要素是目标本身,一句话说清要解决谁的什么问题。第二个要素是成功指标,包含主指标、护栏指标和统计口径。第三个要素是范围与非目标,明确这一版做什么、不做什么。

第四个要素是优先级与依赖,即资源受限时先牺牲什么、关键路径依赖谁。第五个要素是责任与变更规则,谁决策、谁执行、谁支持、什么情况下需要重新对齐。这五个要素缺任何一个,对齐都是不完整的,而且缺哪个,问题通常就在哪个环节爆发。

2. 四个"对齐自检问句"

我常用四个问句做快速自检,任何一个答不上来,说明对齐还有缺口。第一个问题:如果明天砍掉一半资源,我们保留什么?这个问题检验优先级是否真的排过。第二个问题:这件事失败了,我们怎么知道?这个问题检验成功指标是否可观测。

第三个问题:这个决定是谁做的,什么时候做的?这个问题检验决策链是否清晰,也防止"没人记得谁同意的"这种局面。第四个问题:如果上游接口推迟两周,我们改什么、不改什么?这个问题检验变更预案是否存在。

3. 产品经理在其中的四个角色

我把自己在目标对齐里的角色总结成四个:翻译器、召集人、记录者、校准者。翻译器是指把商业语言转成可实现语言,再把技术约束转回商业语言;召集人是指在对的时机把对的人拉到一起;记录者是指让决策留痕;校准者是指定期把实际进展和原始目标做对照。

这四个角色里,最容易做砸的是"翻译器",因为它要求你真的懂两边。最容易偷懒的是"校准者",因为它需要持续投入且短期内看不到成果。而恰恰是校准,决定了目标对齐是一次性动作还是可持续机制。

目标对齐怎么做?产品经理协同管理:项目目标从0到1

五、落地方法:从 0 到 1 项目的五阶段对齐法

下面这套方法是我目前稳定在用的版本,五个阶段,每个阶段都有明确的输入、关键动作和输出物。你可以把它当成脚手架,按自己项目的复杂度裁剪。

1. 立项前:对齐机会与约束

这个阶段的目标不是定方案,而是确认"这件事值不值得现在做"。关键动作有三件:一是把机会讲清楚,用一句话说明我们要解决谁的什么问题、现在不解决会怎样;二是把约束摆到台面上,包括预算上限、可动用人力、合规要求、上游系统能力边界。

三是识别"不可逆决策",也就是那些一旦做了就很难回头的选择,比如技术选型、数据模型、是否引入外部供应商。这类决策必须在立项前就明确责任人,因为它们的返工成本远高于其他决策。输出物是一份机会与约束清单,长度控制在一页以内。

这个阶段产品经理最容易犯的错是把"老板想做"当成"值得做"。我会做一件有点冒犯但很有用的事:主动写一段"如果我们不做这件事,会发生什么",然后请业务负责人补充。如果补不出有力的内容,这个项目的优先级就值得重新讨论。

2. 启动期:对齐目标与成功指标

启动期的核心输出是一页纸目标章程。它必须包含五个部分:目标、非目标、成功指标、关键约束、关键干系人。我坚持"一页纸"不是为了好看,而是因为超过一页的内容基本不会被反复阅读,而目标章程的价值恰恰在于反复阅读。

写完之后有一个关键动作:请每个角色负责人用自己的话复述一遍,并指出他最不确定的一点。这个过程我称为"反向确认",它比问"大家清楚了吗"有效十倍,因为后者几乎必然得到"清楚了"这个无信息量的回答。

下面是我们内部在用的目标章程模板骨架,你可以直接改字段名使用:

【一页纸目标章程 v0.1】
项目名称:

负责人 / 决策人 / 记录人:

目标(一句话)
为【哪类用户】解决【什么问题】,判断成功的标准是【主指标】。
非目标(本版明确不做)

不做:

不接入:

不考虑:

成功指标
主指标:【指标名】当前【基线值】→ 目标【目标值】,统计口径【口径说明】

护栏指标 1:

护栏指标 2:

关键约束
时间:

人力:

合规 / 安全:

上游依赖:

关键干系人与变更规则
决策人:

执行负责人:

需知会方:

变更触发条件:影响主指标口径 / 影响交付时间超过 5 个工作日 / 涉及不可逆决策

变更流程:提出 → 评估影响面 → 决策人确认 → 更新章程并记录

当前未解决的分歧

分歧点: 责任方: 截止确认时间:

3. 规划期:对齐范围、优先级与责任

规划期要把章程里的目标翻译成可执行的工作结构。这一步我不建议追求完整的需求文档,而是先做两件事:一是按"必须做、应该做、可以后做"三档划分范围;二是给每一项明确责任人。

责任分配我用的是一个改良过的职责矩阵,比传统的四象限更强调"决策"和"知情":谁决策、谁执行、谁支持、谁知会。很多冲突不是因为没人做事,而是因为没人知道自己是不是决策人。当两个角色都认为自己是决策人,或者都认为对方是决策人时,项目就会卡住。

还有一个常被忽略的动作:把关键路径和外部依赖单独列出来,标注"如果这项延迟,会影响什么"。这份清单在后面处理变更时会反复用到。

4. 执行期:对齐节奏、变更与风险

执行期最常见的失败是"节奏断裂":项目启动时对齐得很好,两个月后没人再提目标,所有人都在处理眼前的卡片。我的做法是固定一个每周一次的短会,只有四个议题:进度是否符合预期、有哪些新风险、有哪些依赖被卡住、本周需要做什么决策。

变更管理在这个阶段最关键。我的规则是:任何影响主指标口径、影响交付时间超过五个工作日、或涉及不可逆决策的变更,都必须走决策日志。其他小变更由执行负责人自行处理,不做记录,避免流程负担压垮节奏。

决策日志的字段我们精简到六个:日期、变更内容、变更原因、影响面、决策人、是否已同步相关方。它看起来简单,但在项目后期复盘时价值极高,因为它是唯一能重建"当时为什么这么选"的依据。

5. 复盘期:对齐结果、认知与机制

复盘我坚持做三件事,缺一不可。第一是结果对照,把实际指标和章程里的目标值对比,差异要归因到具体决策而不是笼统的"执行不到位"。第二是认知更新,记录哪些原始假设被证伪了,这对下一个 0 到 1 项目的价值远超本例。

第三是机制调整,问一个具体的问题:这次对齐过程中,哪个环节最费劲?如果是"每次都要重新解释背景",说明章程写得不够清楚;如果是"变更总是最后才知道",说明决策日志和同步机制有漏洞。不复盘机制的项目,会在下一个项目里重复支付同样的对齐成本。

目标对齐怎么做?产品经理协同管理:项目目标从0到1

六、工具与平台:什么时候需要工具,什么时候不需要

我见过两种极端:一种是五个人的团队硬上一套复杂系统,填表填到怨声载道;另一种是上百人的组织还用聊天群和表格管理目标与变更,信息散落在几十个会话里。工具选型的判断标准不是"先不先进",而是"信息密度和协作人数是否超过人工承载上限"。

1. 我的三层判断法

第一层,如果团队在 10 人以内、单一项目、周期三个月内,聊天工具加一份共享文档基本够用。这时候引入重型工具的收益很低,反而增加录入负担。

第二层,如果团队在 20 到 100 人、多项目并行、需要跨职能协同,就必须有能承载"目标,需求,任务,缺陷"链路的平台。这个阶段最常见的痛点是:目标和任务脱节,问"这个需求是为了支撑哪个目标"时没人答得上来。

第三层,如果是 100 人以上的中大型企业,痛点会从"信息缺失"转为"协调开销"和"合规要求"。此时需要重点考察的是权限模型、审计能力、部署方式、与现有系统的集成能力,而不再只是看板好不好看。

2. PingCode 在从 0 到 1 项目中的实际用法

我在中大型企业的项目里用过 PingCode,它的定位比较明确:主要服务中大型企业及 100 人以上组织。这个定位很关键,因为小团队用它会觉得重,而大组织用轻量工具又会觉得管不住。它在从 0 到 1 项目里,我主要用四个能力。

第一个是目标与需求的关联。把目标章程里的主指标和关键结果录入后,每个需求可以挂到具体目标下。这样一来,"这个需求为什么做"从口头解释变成了可查询的关联关系,在跨部门评审时非常省事。

第二个是迭代与看板。从 0 到 1 项目通常无法一次规划完整,需要短周期迭代验证。用迭代承载"这一周期要验证什么假设",用看板承载"当前卡在谁那里",比按功能模块排期更贴合探索型项目的节奏。

第三个是变更与决策的可追溯。需求变更、范围调整、评审结论都能留下记录链,这在后期复盘时能直接还原当时的判断依据,省去大量"到底谁改的"这类沟通。

第四个是部署与迁移。PingCode 支持私有化部署,这对数据敏感、合规要求高的中大型企业是硬性条件;同时支持从 Jira 平滑迁移,对于原本使用海外工具、需要做国产替代的组织来说,迁移成本和迁移风险都可控。如果你所在的组织正好在这两个条件上,它属于需要认真评估的选项之一。

我要强调一点:工具能解决的是"信息可达"和"记录可溯",解决不了"目标是否想清楚"。如果你的一页纸目标章程本身就写得含糊,接进任何平台都只是把含糊记录得更整齐。

3. 引入工具后我观察到的主要变化

我参与过一次从表格加聊天群迁移到平台化管理的过程,规模在两百人左右。最明显的变化不是进度变快,而是"信息查找时间"下降和"变更追溯时间"下降。以前要确认一个需求的变更原因,平均需要问三到四个人;迁移后大部分能直接在记录里查到。

另一个意外变化是会议形态。以前很多会议实际上是在"同步信息",迁移后这类会议明显减少,留下来的会议更多是在做真正的决策。这个变化对产品经理的意义很大,因为它把你从"信息搬运工"里解放出来,去做更需要的判断工作。

目标对齐怎么做?产品经理协同管理:项目目标从0到1

七、关键会议怎么开:目标共识会脚本

目标共识会是整个对齐过程中最被浪费的一个会。我的经验是,会开得不好,八成问题出在会前。下面这套脚本我在多个项目里用过,按会前、会中、会后三段执行。

1. 会前:把分歧提前暴露出来

会前至少提前 48 小时发出目标章程草案,同时发出三个明确的问题,要求每个角色负责人在会前书面回答:你认为这个目标最大的风险是什么?你手上的资源能否支撑这个时间点?有哪一条你不同意或者不确定?

收集到的回答我会做两件事:把重复出现的疑点合并成议程,把明确的反对意见单独标注并提前告知相关方。目的是让会议时间花在解决分歧上,而不是花在信息同步上。

2. 会中:六个必须当场确认的事项

会议控制在 60 到 90 分钟。开场不做冗长背景介绍,直接进入议题。六个必须当场有结论的事项是:目标表述是否准确、主指标与口径是否确定、非目标清单是否认可、关键依赖与时间点是否可承诺、责任分工是否明确、变更规则是否通过。

其中"关键依赖与时间点是否可承诺"这一项最容易出问题。我的做法是要求每个依赖方给出一个明确答复:可以承诺、需要条件、或者明确不可承诺。不接受"尽量""看情况"这类回答,因为它们无法作为后续判断依据。

3. 会后:24 小时内完成闭环

会后 24 小时内必须发出三样东西:更新后的目标章程、决策日志新增条目、待办与责任人清单。同时把会议纪要同步给所有需知会方,包括没有参会的相关团队。

闭环之后还有一个容易被省略的动作:把章程和决策放在团队随时能查到的地方,而不是躺在某个人的电脑里。这就是前文提到的平台化管理价值所在,信息可达性本身就是对齐的一部分。

(1)几个可以直接用的话术示例

当有人说"这个需求很简单,先做了再说"时,我会回应:"这个需求我理解,我想先确认它支撑哪个目标,如果和目标没关系,我们把它放到待排池,避免影响这一版的主指标。"这句话的作用是把讨论从"做不做"转成"和目标的关系"。

当两个角色对验收标准有分歧时,我会说:"我们把它写成一句话,然后请测试同学复述一遍,如果三方理解一致就定下来。"这句话的作用是把抽象争论转成可验证动作。

当有人提出变更时,我会说:"可以变,我们先确认三点:影响哪个指标、影响多少时间、需要谁同意。"这三问的目的不是阻拦变更,而是让变更的成本可见,避免口头变更带来的隐性债务。

目标对齐怎么做?产品经理协同管理:项目目标从0到1

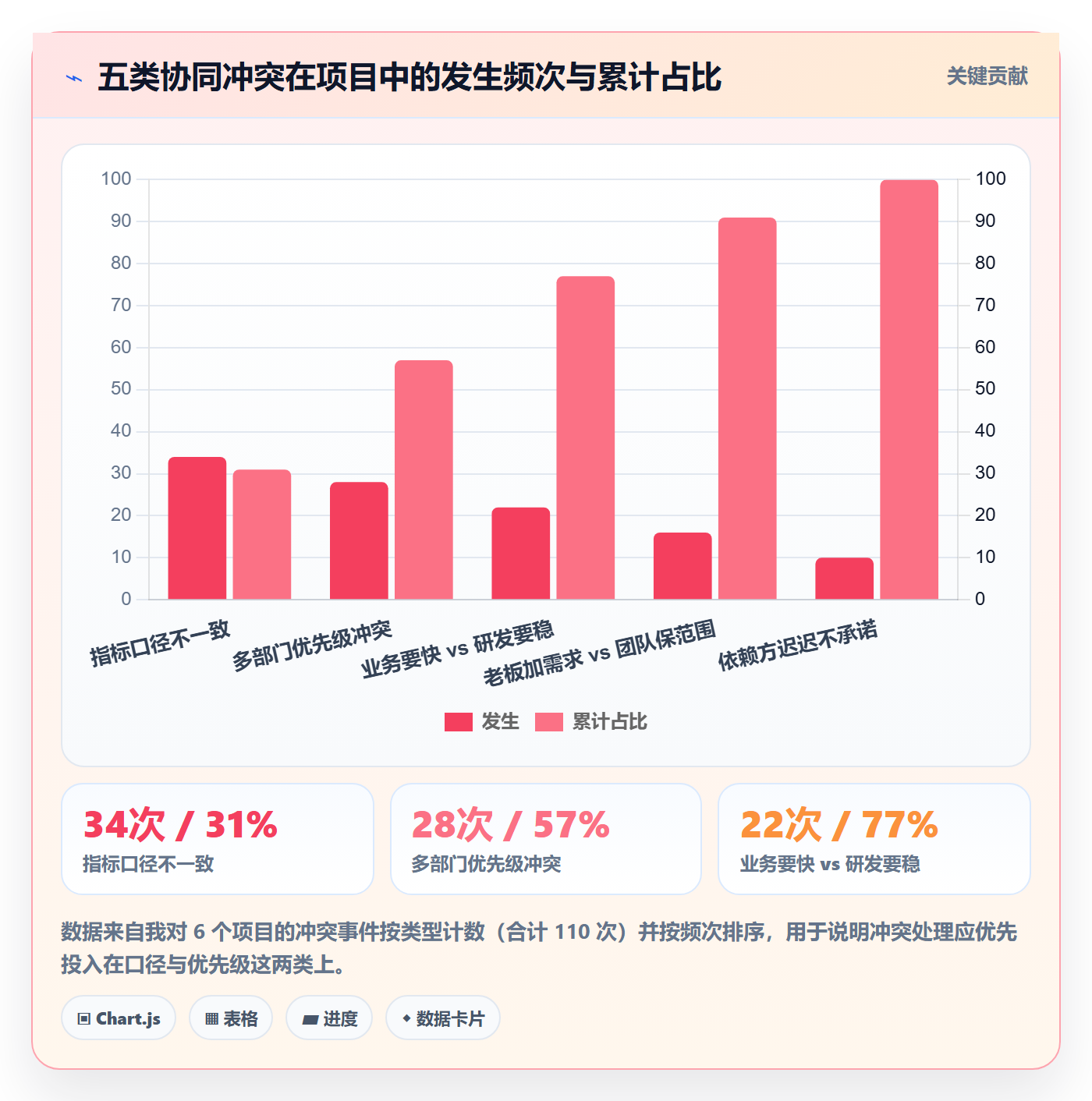

八、常见冲突与处理话术

目标对齐的过程,本质上就是处理冲突的过程。下面四类冲突是我遇到频率最高的,每一类我都给出根因判断、产品经理该做的动作和可直接使用的话术。

1. 业务要快 vs 研发要稳

根因通常不是态度对立,而是考核标准不同:业务的评价周期短,研发的评价标准包含线上稳定性。产品经理的动作不是调解情绪,而是把两个标准都折算成同一种语言,时间和代价。

我会做一张简单的对比:如果按业务的时间点上,需要牺牲什么(比如跳过灰度、减少自动化测试覆盖);如果按研发的节奏上,业务会损失什么(比如错过一个业务窗口期)。把这张表摆出来,让决策人做选择,而不是让两个团队互相说服。

2. 老板加需求 vs 团队保范围

这类冲突的关键在于不要把它变成"团队对抗老板"。产品经理的动作是提供一个可选项菜单:加这个需求,需要从现有范围里移出什么,或者接受延期多少天。永远不要让"加需求"以零成本的形式出现,因为那样团队的抵触就变成了"不愿意努力"的道德问题。

话术可以参考:"这个需求我记下了,如果要放在这一版,需要从 A 和 B 里选一个推到下一版,或者时间点往后推六个工作日。您看哪种更合适?"这句话把开放式加需求变成了有约束的选择题。

3. 多部门优先级冲突

根因往往是缺少统一的排序依据。每个部门都按自己的目标排优先级,结果自然冲突。产品经理的动作是推动建立一个共同标准,比如按"对主指标的贡献度"或者"解锁下游依赖的数量"排序。

如果标准一时建立不起来,退一步的做法是设置一个跨部门的裁决机制,明确谁是最终决策人、在什么时间点决策。有裁决机制比有完美标准更重要,因为它能防止项目无限期卡住。

4. 指标口径不一致

这类冲突最隐蔽,也最危险。两个团队都认为自己达标了,因为各自口径不同。产品经理的动作是在目标章程里就把口径写死,包括统计范围、时间窗口、异常值处理方式。

我的经验是,口径问题一旦在项目中期爆发,代价通常很大,因为它会导致已经完成的工作需要重新评估。所以口径这件事,宁可写得啰嗦,也不要留白。

冲突类型 根因判断 产品经理动作 可用话术要点
业务要快 vs 研发要稳 考核周期与评价标准不同 把两种标准折算为时间与代价对比表,交由决策人选择 "按您的时间点,需要放弃灰度;按研发节奏,会错过窗口期,您选哪种"
老板加需求 vs 团队保范围 变更成本未被显性化 提供等价交换选项,不做零成本加法 "要加这个,需要移出 A 或顺延六个工作日,您看哪个更合适"
多部门优先级冲突 缺少统一排序依据或裁决人 建立共同排序标准,或明确裁决机制与时间点 "我们用同一条标准排:对主指标的贡献度,谁有异议现在提"
指标口径不一致 口径未在章程中写死 在目标章程中固定统计范围、时间窗口、异常处理 "我们把口径写进章程,之后所有结论都按这个口径算"
依赖方迟迟不承诺 缺少承诺形式的约束 要求明确三选一:可承诺、需条件、不可承诺 "不接受'尽量',我们需要一个能写进计划的答复"

目标对齐怎么做?产品经理协同管理:项目目标从0到1

九、不同情况下的行动建议

方法不能照搬,不同规模、不同阶段的团队该做的事差别很大。下面按四种典型情况给出行动建议,你可以对照自己的处境选用。

1. 5 人以下小团队

这个阶段不要上流程,要上"高频同步"。每天十分钟站会,每周一次目标回顾,所有变更口头说明并记一句话。关键动作只有一个:把目标和非目标写在一页纸上,放在所有人能看到的地方。

这个阶段最需要警惕的是"靠默契运行"。默契在小团队里确实有效,但一旦有人请假或离职,信息链立刻断裂。哪怕只有三个人,也要留一份能独立阅读的目标文档。

2. 20 至 100 人的中型团队

这个阶段必须建立机制,因为高频同步的边际收益开始下降,会议反而成为负担。建议至少落地三件事:一页纸目标章程、每周一次的四议题短会、决策日志。

同时开始考虑工具承载。这个阶段最常见的症状是"目标在文档里,任务在另一个系统里,两者对不上"。解决方向是把目标和任务建立可查的关联,让"这件事为什么做"变成一个可以查到答案的问题。

3. 100 人以上的中大型企业

这个阶段的重点从"信息同步"转向"合规、权限与跨部门协调"。行动建议有四条:第一,明确目标层级关系,公司目标、业务目标、项目目标之间要有可追溯的映射;第二,建立变更的审批与记录规则,特别是涉及不可逆决策时。

第三,选型时优先考虑私有化部署能力、权限模型、审计能力和与现有系统的集成能力。第四,把对齐动作与考核体系在流程上分离,避免目标失真。这个阶段可以考虑引入 PingCode 这类面向中大型组织的平台,它的私有化部署能力和对 Jira 的平滑迁移支持,在国产替代场景下是比较实际的考量点。

4. 远程或多时区协作团队

远程环境下,口头对齐的有效性大幅下降,书面载体的权重必须提高。建议把所有决策都写成可异步阅读的文档,会议只用于讨论分歧,不用于传递信息。同时明确每个决策的截止时间,避免因时区差异导致决策无限期悬置。

目标对齐怎么做?产品经理协同管理:项目目标从0到1

十、不同情况下的取舍

做目标对齐最难的从来不是"知不知道怎么做",而是"要不要为它付出代价"。下面四组取舍是绕不过去的,我把我的判断逻辑写出来供你参考。

1. 速度 vs 完备:什么时候可以跳步骤

如果这是一个可逆的、影响面小的探索项目,我允许跳过责任矩阵和部分决策日志。如果这是不可逆的、涉及多部门资源承诺的项目,我坚持五阶段都走一遍。判断标准很简单:做错的代价是否可承受、是否可以退出。

2. 统一工具 vs 尊重既有习惯

组织的现实是各团队已有自己的工具习惯。我的取舍是:目标和决策必须统一在一个地方,执行细节可以保留各团队习惯。强行统一所有工具的成本往往高于收益,但对齐层的信息必须收口,否则又回到"四处找答案"的状态。

3. 目标稳定 vs 快速试错

从 0 到 1 项目必须允许目标变化,但变化要有边界。我的做法是把目标分成"稳定的目的"和"可变的路径":目的(解决谁的问题)尽量不动,路径(用什么方案实现)允许按迭代调整。这样既保留了试错空间,又不至于团队每次都要重新理解项目存在的意义。

4. 自建 vs 采购

安全与合规要求极高、且有稳定工程资源的组织可以考虑自建;绝大多数组织更适合采购成熟平台。取舍的关键不是开发成本,而是长期维护成本和组织适配成本。一个能覆盖目标关联、迭代管理、变更追溯、权限审计的平台,自建通常需要持续投入一个小团队,这笔账要提前算清楚。

取舍维度 倾向 A 的适用情况 倾向 B 的适用情况 我的判断依据
速度 vs 完备 可逆、影响面小、可快速退出 不可逆、多部门承诺、合规相关 看错误代价是否可承受,而不是看时间压力大小
统一工具 vs 保留习惯 组织跨部门协作密度高 各团队专业工具差异大 目标与决策层必须收口,执行层可保留差异
目标稳定 vs 快速试错 面向明确用户与明确场景 探索型项目、假设未验证 目的稳定、路径可变,避免整体反复重定义
自建 vs 采购 合规极严、有稳定工程资源 追求上线速度与长期维护经济性 算长期维护与适配成本,不只看开发投入

十一、避坑清单:一份可以直接勾选的对齐检查表

下面这份清单是我从多次翻车中提炼的,建议在项目启动前和每次里程碑前各过一遍。发现问题不要紧,关键是不要带着问题进入下一阶段。

1. 启动前必查

  • 目标能用一句话说清,并且不含"提升体验""优化效率"这类无口径表述。
  • 非目标至少写了三条,且团队认可。
  • 主指标只有一个,护栏指标不超过三个,口径写清楚。
  • 关键约束(时间、人力、合规、上游依赖)已经显性化。
  • 不可逆决策已识别,并指定了责任人。

2. 执行中必查

  • 每个需求都能回答"它支撑哪个目标"。
  • 每个职责都有明确的决策人和执行人。
  • 变更是否走了决策日志,是否同步给所有相关方。
  • 关键依赖方是否给出明确承诺,而非"尽量"。
  • 每周短会的四个议题是否都过了一遍。

3. 复盘时必查

  • 实际指标与目标值的差异,是否归因到了具体决策。
  • 哪些原始假设被证伪,是否写进了团队知识库。
  • 本次对齐过程中最费劲的环节是什么,机制上如何调整。
  • 决策日志是否完整,能否还原关键判断的依据。
  • 下一个项目可以复用哪些模板,需要修改哪些字段。

十二、总结:从"推项目"到"建对齐系统"

回到最开始那个结算中台项目。后来我们做的事情其实不复杂:重写了目标章程,把四个版本的目标收敛成一个目的加三条非目标;建立了每周四议题短会;加了决策日志;把目标和需求建立了可查的关联。项目最终没有变成教科书案例,延期了两周,但团队内部的争吵明显减少,原因很清楚,大部分争论不再发生在"事实"层面,而集中在"选择"层面。

我对目标对齐的最终判断是:它不是一种沟通技巧,而是一套让信息可达、决策可见、变更可溯的结构。产品经理在这件事上的独特价值,不在于口才多好,而在于愿不愿意去做那些"看起来不像产品工作"的事,写清楚非目标、记录一次变更的原因、追问一个依赖方给出明确答复。

如果你手上正好有一个从 0 到 1 的项目,我建议下一步只做三件事,不要贪多。第一,今天就写一页纸目标章程,把目的、非目标、主指标和口径写下来。第二,48 小时内发给所有关键角色,请他们各写一条最不确定的点,并安排一次 60 分钟会议专门解决这些疑点。第三,从下一次变更开始记录决策日志,四个字段就够。

这三件事做完,你大概需要花掉半天时间。但它能省下的,往往是后面几十个人天的返工,以及团队在无意义争论中消耗的耐心。目标对齐的价值,从来不在对齐那一刻,而在对齐之后每个人可以放心往前走。

常见问题解答(FAQ)

1. 目标对齐会开了好几轮,怎么判断团队是真对齐还是假对齐?

我们项目启动会上大家都点头,纪要也发了,但两周后我发现业务在推A功能、研发在做B模块,我作为产品经理特别挫败,不知道问题出在哪。我想知道有没有办法在会后就检测出,这次对齐到底是真共识还是表面客气。

假对齐有三个可观测信号:一是随便问一个人“本阶段唯一要赢的是什么”,答案不一致;二是同一个指标出现两套口径,比如业务说活跃用户、数据团队说登录用户;三是只有人认领任务,没有人认领成功指标。判断真对齐的标准不是会议气氛,而是会后能不能对同一个问题给出同一答案。

具体做法:会后24小时内发一页纸目标章程,写清目标、非目标、主指标(不超过3个)、基线值与目标值、统计口径与取数人、关键约束和决策人;然后单独找3个跨部门成员随机问“如果资源只够做一件事,你做哪件”,答案收敛才算对齐。不收敛就当场补一次15分钟的两人对齐,不要留到周会上再吵。

2. 从0到1阶段目标还很模糊,老板却要求先排期开工,产品经理该怎么对齐?

我们是新业务线,商业模式还没验证,老板给的是一句“先做出来看看”,但研发要我给明确的需求范围,我夹在中间很难受。我担心目标写成模糊的一句话,后面复盘时没法算账,也没法判断该不该继续投人。

0到1阶段不要强行对齐精确目标,要对齐“要验证的假设和停止条件”。做法是把大目标翻译成一条可证伪的验证命题,例如“如果面向A人群提供X能力,4周内有30个用户走完完整流程,则继续投入;否则停止或转向”。同时对齐三件事:本阶段唯一的关键假设、验证所需的数据口径与样本量、继续或停止的判定时间点。

范围上明确这一期只做能跑通闭环的最小路径,其余需求写进非目标清单并公开,这样研发看到的边界是稳定的,老板看到的是可推进的,复盘时也有可核算的依据。目标模糊不可怕,可怕的是模糊目标没有配停止条件。

3. 产品经理没有管理权,跨部门优先级冲突时怎么推着大家对齐?

研发排期已经满了,业务还在催,我手里只有一张排期表,说话没人听,只能一次次在群里吵。我想知道在没有考核权的情况下,产品经理到底靠什么让别人愿意按同一个优先级走。

没有管理权时,靠的不是说服力,而是把冲突从“部门之争”转成“同一目标下的取舍题”。先把决策依据摆到台面上:每条需求对应哪个主指标、预计影响量级、依赖谁、延期代价是什么,做成一张对照表;再明确这类冲突由谁拍板,通常是业务负责人或项目发起人,产品经理的角色是提供选项和后果,而不是自己当裁判。

话术上把“我们能不能先做X”换成“按主指标,X预计影响Y,Z延后两周的代价是W,需要您在这个权衡里选一个”。同时用决策日志记录结论、拍板人、日期和影响范围,下次遇到同类冲突直接引用,避免同一件事反复讨论。跨部门反复卡壳,多半是缺一个公开的决策规则,不是缺沟通次数。

4. 项目做到中期目标变了,怎么对齐才不至于让团队觉得白干?

我们上线前两周,老板突然要加一个新方向,研发一听就想撂挑子,我自己也觉得前面两个月白做了。我想知道目标变更到底该走什么流程,才能既接得住变化,又保住团队的投入感。

目标可以变,但不能悄悄变。变更时做三件事:第一,写清变更内容和原因,说明是市场反馈、数据表现还是资源变化触发;第二,算清代价,明确新增意味着哪些原范围要被砍掉或延后,避免范围单向膨胀;第三,走一次轻量确认,由决策人拍板并公开记录,而不是产品经理私下通知研发。

判断是否必须现在变更,可以用两个问题过滤:新目标是否影响原主指标?不做会损失什么可量化的机会?两个答案都不明确,就先放进待评估清单,不打断当前迭代。变更记录建议包含日期、变更项、原因、决策人、影响范围以及被替换掉的内容,复盘时这份记录是最有力的证据,也是团队愿意继续投入的前提。

核心关键词

读者评论

刘
刘静怡

四个版本的目标那段太真实了,我们项目启动会上老板、业务、研发的理解也完全不一样,只是当时没人发现,直到第一次评审才炸。

万
万梦琪

信息传递衰减那个漏斗很有说服力,非目标几乎全部丢失这点我深有体会,很多争吵其实就是范围没界定清楚。

付
付雨桐

把目标对齐和绩效考核分开这条建议很关键,不然目标文档一定失真,团队只会定保守目标、藏风险。

冯
冯梦琪

文章说对齐是滚动机制而不是一次会议,这点我认同,但滚动对齐对项目经理的时间消耗很大,小团队未必扛得住。

吕
吕梓萱

三层对齐用不同工具的思路清晰,方向层好对齐、优先级层最难,实际项目里资源冲突基本都出在第二层。

文章包含AI辅助创作:目标对齐怎么做?产品经理协同管理:项目目标从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/308508

赞 (0)
飞飞飞飞
目标进度实操方法:产品经理提升项目目标效率的数据分析方法与模板
上一篇 39分钟前
成功标准落地方案:产品经理开展项目目标的数据分析案例解析
下一篇 38分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
